赶工费的计算标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]如果业主要求承包商比合同规定的工期提前,或者因工程前段的工期拖延,要求后一阶段工程弥补已经损失的工期,使整个工程按期完工。

这样,承包商可以因施工加速成本超过原计划的成本而提出索赔,其索赔的费用一般应考虑加班工资、雇用额外劳动力、采用额外设备、改变施工方法、提供额外监督管理人员和由于拥挤、干扰加班引起的疲劳的劳动生产率损失所引起的费用的增加。

在国外的许多索赔案例中对劳动生产率损失的索赔通常数量很大,但一般不易被业主接受。

这就要求承包商在提交施工加速索赔报告中提供施工加速对劳动生产率的消极影响的证据。

这个关键还是签订合同时甲方对工期是否有要求,如果赶工期那么合同附加条款中就得注明为总造价的%几!!或者在施工过程中甲方要求,此时就得与其协商,最好有个补充条款,白纸黑子才行不然结算时是肯定要审计掉的、可以编制赶工措施方案,把工作做在前面,列出需要增加的机械,人力,需要夜间施工的照明,工人加班工资等等,统统报给业主,让他们审批;2、也可以根据赶工部分的造价一定比例计取,这个主要是靠双方领导协商确定解决;3、还有个就是比较笨的办法,按照发生的实际办理签证单,这个执行起来的话会麻烦些,牵涉的人员多,战线长,但是这个我认为是最有说服力的了!应由工程技术人员编制“赶工措施方案”,并经过建设单位的审批,预算人员应该根据经建设单位批准的“赶工措施方案”计算赶工措施费。

扬州市建设工程造价管理站扬建价(2009)63号关于合理约定建设工程施工工期及赶工措施费的指导意见各县(市、区)造价管理机构、各有关单位:近几年,随着建设工程施工技术的不断进步,建设工程的施工工期逐渐缩短,但合理的施工工期是保证工程质量与施工安全、降低建设成本的必要条件。

然而目前的工程建设中,有些项目为了片面追求速度,不顾客观规律,盲目压缩施工工期,既增加工程成本,又给施工安全和工程质量造成隐患。

5749_建筑安装工程工期定额 (1)

5749_建筑安装工程工期定额 (1)

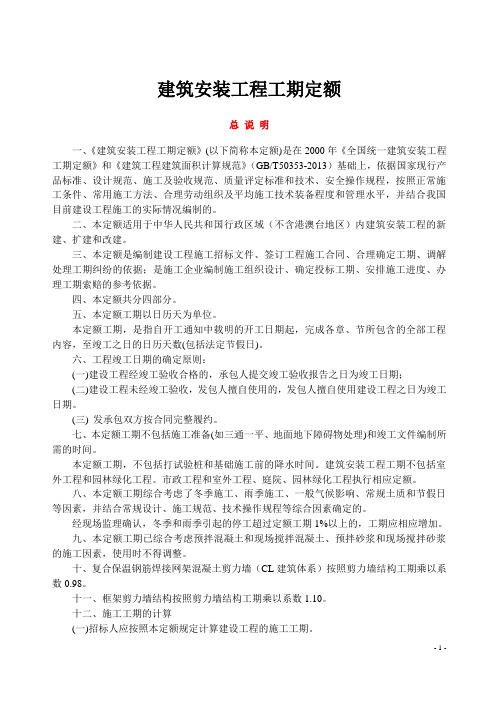

建筑安装工程工期定额总说明一、《建筑安装工程工期定额》(以下简称本定额)是在2000年《全国统一建筑安装工程工期定额》和《建筑工程建筑面积计算规范》(GB/T50353-2013)基础上,依据国家现行产品标准、设计规范、施工及验收规范、质量评定标准和技术、安全操作规程,按照正常施工条件、常用施工方法、合理劳动组织及平均施工技术装备程度和管理水平,并结合我国目前建设工程施工的实际情况编制的。

二、本定额适用于中华人民共和国行政区域(不含港澳台地区)内建筑安装工程的新建、扩建和改建。

三、本定额是编制建设工程施工招标文件、签订工程施工合同、合理确定工期、调解处理工期纠纷的依据;是施工企业编制施工组织设计、确定投标工期、安排施工进度、办理工期索赔的参考依据。

四、本定额共分四部分。

五、本定额工期以日历天为单位。

本定额工期,是指自开工通知中载明的开工日期起,完成各章、节所包含的全部工程内容,至竣工之日的日历天数(包括法定节假日)。

六、工程竣工日期的确定原则:(一)建设工程经竣工验收合格的,承包人提交竣工验收报告之日为竣工日期;(二)建设工程未经竣工验收,发包人擅自使用的,发包人擅自使用建设工程之日为竣工日期。

(三)发承包双方按合同完整履约。

七、本定额工期不包括施工准备(如三通一平、地面地下障碍物处理)和竣工文件编制所需的时间。

本定额工期,不包括打试验桩和基础施工前的降水时间。

建筑安装工程工期不包括室外工程和园林绿化工程。

市政工程和室外工程、庭院、园林绿化工程执行相应定额。

八、本定额工期综合考虑了冬季施工、雨季施工、一般气候影响、常规土质和节假日等因素,并结合常规设计、施工规范、技术操作规程等综合因素确定的。

经现场监理确认,冬季和雨季引起的停工超过定额工期1%以上的,工期应相应增加。

九、本定额工期已综合考虑预拌混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆的施工因素,使用时不得调整。

十、复合保温钢筋焊接网架混凝土剪力墙(CL建筑体系)按照剪力墙结构工期乘以系数0.98。

工期定额计算表格

工期定额计算表格

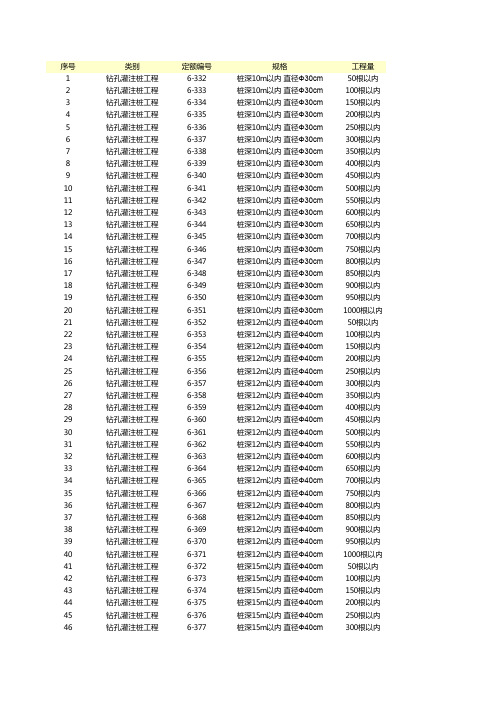

序号类别定额编号规格工程量1钻孔灌注桩工程6-332桩深10m以内直径Φ30cm50根以内2钻孔灌注桩工程6-333桩深10m以内直径Φ30cm100根以内3钻孔灌注桩工程6-334桩深10m以内直径Φ30cm150根以内4钻孔灌注桩工程6-335桩深10m以内直径Φ30cm200根以内5钻孔灌注桩工程6-336桩深10m以内直径Φ30cm250根以内6钻孔灌注桩工程6-337桩深10m以内直径Φ30cm300根以内7钻孔灌注桩工程6-338桩深10m以内直径Φ30cm350根以内8钻孔灌注桩工程6-339桩深10m以内直径Φ30cm400根以内9钻孔灌注桩工程6-340桩深10m以内直径Φ30cm450根以内10钻孔灌注桩工程6-341桩深10m以内直径Φ30cm500根以内11钻孔灌注桩工程6-342桩深10m以内直径Φ30cm550根以内12钻孔灌注桩工程6-343桩深10m以内直径Φ30cm600根以内13钻孔灌注桩工程6-344桩深10m以内直径Φ30cm650根以内14钻孔灌注桩工程6-345桩深10m以内直径Φ30cm700根以内15钻孔灌注桩工程6-346桩深10m以内直径Φ30cm750根以内16钻孔灌注桩工程6-347桩深10m以内直径Φ30cm800根以内17钻孔灌注桩工程6-348桩深10m以内直径Φ30cm850根以内18钻孔灌注桩工程6-349桩深10m以内直径Φ30cm900根以内19钻孔灌注桩工程6-350桩深10m以内直径Φ30cm950根以内20钻孔灌注桩工程6-351桩深10m以内直径Φ30cm1000根以内21钻孔灌注桩工程6-352桩深12m以内直径Φ40cm50根以内22钻孔灌注桩工程6-353桩深12m以内直径Φ40cm100根以内23钻孔灌注桩工程6-354桩深12m以内直径Φ40cm150根以内24钻孔灌注桩工程6-355桩深12m以内直径Φ40cm200根以内25钻孔灌注桩工程6-356桩深12m以内直径Φ40cm250根以内26钻孔灌注桩工程6-357桩深12m以内直径Φ40cm300根以内27钻孔灌注桩工程6-358桩深12m以内直径Φ40cm350根以内28钻孔灌注桩工程6-359桩深12m以内直径Φ40cm400根以内29钻孔灌注桩工程6-360桩深12m以内直径Φ40cm450根以内30钻孔灌注桩工程6-361桩深12m以内直径Φ40cm500根以内31钻孔灌注桩工程6-362桩深12m以内直径Φ40cm550根以内32钻孔灌注桩工程6-363桩深12m以内直径Φ40cm600根以内33钻孔灌注桩工程6-364桩深12m以内直径Φ40cm650根以内34钻孔灌注桩工程6-365桩深12m以内直径Φ40cm700根以内35钻孔灌注桩工程6-366桩深12m以内直径Φ40cm750根以内36钻孔灌注桩工程6-367桩深12m以内直径Φ40cm800根以内37钻孔灌注桩工程6-368桩深12m以内直径Φ40cm850根以内38钻孔灌注桩工程6-369桩深12m以内直径Φ40cm900根以内39钻孔灌注桩工程6-370桩深12m以内直径Φ40cm950根以内40钻孔灌注桩工程6-371桩深12m以内直径Φ40cm1000根以内41钻孔灌注桩工程6-372桩深15m以内直径Φ40cm50根以内42钻孔灌注桩工程6-373桩深15m以内直径Φ40cm100根以内43钻孔灌注桩工程6-374桩深15m以内直径Φ40cm150根以内44钻孔灌注桩工程6-375桩深15m以内直径Φ40cm200根以内45钻孔灌注桩工程6-376桩深15m以内直径Φ40cm250根以内46钻孔灌注桩工程6-377桩深15m以内直径Φ40cm300根以内48钻孔灌注桩工程6-379桩深15m以内直径Φ40cm400根以内49钻孔灌注桩工程6-380桩深15m以内直径Φ40cm450根以内50钻孔灌注桩工程6-381桩深15m以内直径Φ40cm500根以内51钻孔灌注桩工程6-382桩深15m以内直径Φ40cm550根以内52钻孔灌注桩工程6-383桩深15m以内直径Φ40cm600根以内53钻孔灌注桩工程6-384桩深15m以内直径Φ40cm650根以内54钻孔灌注桩工程6-385桩深15m以内直径Φ40cm700根以内55钻孔灌注桩工程6-386桩深15m以内直径Φ40cm750根以内56钻孔灌注桩工程6-387桩深15m以内直径Φ40cm800根以内57钻孔灌注桩工程6-388桩深15m以内直径Φ40cm850根以内58钻孔灌注桩工程6-389桩深15m以内直径Φ40cm900根以内59钻孔灌注桩工程6-390桩深15m以内直径Φ40cm950根以内60钻孔灌注桩工程6-391桩深15m以内直径Φ40cm1000根以内61钻孔灌注桩工程6-392桩深12m以内直径Φ40cm50根以内62钻孔灌注桩工程6-393桩深12m以内直径Φ40cm100根以内63钻孔灌注桩工程6-394桩深12m以内直径Φ40cm150根以内64钻孔灌注桩工程6-395桩深12m以内直径Φ40cm200根以内65钻孔灌注桩工程6-396桩深12m以内直径Φ40cm250根以内66钻孔灌注桩工程6-397桩深12m以内直径Φ40cm300根以内67钻孔灌注桩工程6-398桩深12m以内直径Φ40cm350根以内68钻孔灌注桩工程6-399桩深12m以内直径Φ40cm400根以内69钻孔灌注桩工程6-400桩深12m以内直径Φ40cm450根以内70钻孔灌注桩工程6-401桩深12m以内直径Φ40cm500根以内71钻孔灌注桩工程6-402桩深12m以内直径Φ40cm550根以内72钻孔灌注桩工程6-403桩深12m以内直径Φ40cm600根以内73钻孔灌注桩工程6-404桩深12m以内直径Φ50cm650根以内74钻孔灌注桩工程6-405桩深12m以内直径Φ50cm700根以内75钻孔灌注桩工程6-406桩深12m以内直径Φ50cm750根以内76钻孔灌注桩工程6-407桩深12m以内直径Φ50cm800根以内77钻孔灌注桩工程6-408桩深12m以内直径Φ50cm850根以内78钻孔灌注桩工程6-409桩深12m以内直径Φ50cm900根以内79钻孔灌注桩工程6-410桩深12m以内直径Φ50cm950根以内80钻孔灌注桩工程6-411桩深12m以内直径Φ50cm1000根以内81钻孔灌注桩工程6-412桩深14m以内直径Φ50cm50根以内82钻孔灌注桩工程6-413桩深14m以内直径Φ50cm100根以内83钻孔灌注桩工程6-414桩深14m以内直径Φ50cm150根以内84钻孔灌注桩工程6-415桩深14m以内直径Φ50cm200根以内85钻孔灌注桩工程6-416桩深14m以内直径Φ50cm250根以内86钻孔灌注桩工程6-417桩深14m以内直径Φ50cm300根以内87钻孔灌注桩工程6-418桩深14m以内直径Φ50cm350根以内88钻孔灌注桩工程6-419桩深14m以内直径Φ50cm400根以内89钻孔灌注桩工程6-420桩深14m以内直径Φ50cm450根以内90钻孔灌注桩工程6-421桩深14m以内直径Φ50cm500根以内91钻孔灌注桩工程6-422桩深14m以内直径Φ50cm550根以内92钻孔灌注桩工程6-423桩深14m以内直径Φ50cm600根以内93钻孔灌注桩工程6-424桩深14m以内直径Φ50cm650根以内95钻孔灌注桩工程6-426桩深14m以内直径Φ50cm750根以内96钻孔灌注桩工程6-427桩深14m以内直径Φ50cm800根以内97钻孔灌注桩工程6-428桩深14m以内直径Φ50cm850根以内98钻孔灌注桩工程6-429桩深14m以内直径Φ50cm900根以内99钻孔灌注桩工程6-430桩深14m以内直径Φ50cm950根以内100钻孔灌注桩工程6-431桩深14m以内直径Φ50cm1000根以内101钻孔灌注桩工程6-432桩深16m以内直径Φ50cm50根以内102钻孔灌注桩工程6-433桩深16m以内直径Φ50cm100根以内103钻孔灌注桩工程6-434桩深16m以内直径Φ50cm150根以内104钻孔灌注桩工程6-435桩深16m以内直径Φ50cm200根以内105钻孔灌注桩工程6-436桩深16m以内直径Φ50cm250根以内106钻孔灌注桩工程6-437桩深16m以内直径Φ50cm300根以内107钻孔灌注桩工程6-438桩深16m以内直径Φ50cm350根以内108钻孔灌注桩工程6-439桩深16m以内直径Φ50cm400根以内109钻孔灌注桩工程6-440桩深16m以内直径Φ50cm450根以内110钻孔灌注桩工程6-441桩深16m以内直径Φ50cm500根以内111钻孔灌注桩工程6-442桩深16m以内直径Φ50cm550根以内112钻孔灌注桩工程6-443桩深16m以内直径Φ50cm600根以内113钻孔灌注桩工程6-444桩深16m以内直径Φ50cm650根以内114钻孔灌注桩工程6-445桩深16m以内直径Φ50cm700根以内115钻孔灌注桩工程6-446桩深16m以内直径Φ50cm750根以内116钻孔灌注桩工程6-447桩深16m以内直径Φ50cm800根以内117钻孔灌注桩工程6-448桩深16m以内直径Φ50cm850根以内118钻孔灌注桩工程6-449桩深16m以内直径Φ50cm900根以内119钻孔灌注桩工程6-450桩深16m以内直径Φ50cm950根以内120钻孔灌注桩工程6-451桩深16m以内直径Φ50cm1000根以内121钻孔灌注桩工程6-452桩深12m以内直径Φ80cm50根以内122钻孔灌注桩工程6-453桩深12m以内直径Φ80cm100根以内123钻孔灌注桩工程6-454桩深12m以内直径Φ80cm150根以内124钻孔灌注桩工程6-455桩深12m以内直径Φ80cm200根以内125钻孔灌注桩工程6-456桩深12m以内直径Φ80cm250根以内126钻孔灌注桩工程6-457桩深12m以内直径Φ80cm300根以内127钻孔灌注桩工程6-458桩深12m以内直径Φ80cm350根以内128钻孔灌注桩工程6-459桩深12m以内直径Φ80cm400根以内129钻孔灌注桩工程6-460桩深12m以内直径Φ80cm450根以内130钻孔灌注桩工程6-461桩深12m以内直径Φ80cm500根以内131钻孔灌注桩工程6-462桩深12m以内直径Φ80cm550根以内132钻孔灌注桩工程6-463桩深12m以内直径Φ80cm600根以内133钻孔灌注桩工程6-464桩深12m以内直径Φ80cm650根以内134钻孔灌注桩工程6-465桩深12m以内直径Φ80cm700根以内135钻孔灌注桩工程6-466桩深12m以内直径Φ80cm750根以内136钻孔灌注桩工程6-467桩深12m以内直径Φ80cm800根以内137钻孔灌注桩工程6-468桩深12m以内直径Φ80cm850根以内138钻孔灌注桩工程6-469桩深12m以内直径Φ80cm900根以内139钻孔灌注桩工程6-470桩深12m以内直径Φ80cm950根以内140钻孔灌注桩工程6-471桩深12m以内直径Φ80cm1000根以内142钻孔灌注桩工程6-473桩深16m以内直径Φ80cm100根以内143钻孔灌注桩工程6-474桩深16m以内直径Φ80cm150根以内144钻孔灌注桩工程6-475桩深16m以内直径Φ80cm200根以内145钻孔灌注桩工程6-476桩深16m以内直径Φ80cm250根以内146钻孔灌注桩工程6-477桩深16m以内直径Φ80cm300根以内147钻孔灌注桩工程6-478桩深16m以内直径Φ80cm350根以内148钻孔灌注桩工程6-479桩深16m以内直径Φ80cm400根以内149钻孔灌注桩工程6-480桩深16m以内直径Φ80cm450根以内150钻孔灌注桩工程6-481桩深16m以内直径Φ80cm500根以内151钻孔灌注桩工程6-482桩深16m以内直径Φ80cm550根以内152钻孔灌注桩工程6-483桩深16m以内直径Φ80cm600根以内153钻孔灌注桩工程6-484桩深16m以内直径Φ80cm650根以内154钻孔灌注桩工程6-485桩深16m以内直径Φ80cm700根以内155钻孔灌注桩工程6-486桩深16m以内直径Φ80cm750根以内156钻孔灌注桩工程6-487桩深16m以内直径Φ80cm800根以内157钻孔灌注桩工程6-488桩深16m以内直径Φ80cm850根以内158钻孔灌注桩工程6-489桩深16m以内直径Φ80cm900根以内159钻孔灌注桩工程6-490桩深16m以内直径Φ80cm950根以内160钻孔灌注桩工程6-491桩深16m以内直径Φ80cm1000根以内161钻孔灌注桩工程6-492桩深12m以内直径Φ100cm50根以内162钻孔灌注桩工程6-493桩深12m以内直径Φ100cm100根以内163钻孔灌注桩工程6-494桩深12m以内直径Φ100cm150根以内164钻孔灌注桩工程6-495桩深12m以内直径Φ100cm200根以内165钻孔灌注桩工程6-496桩深12m以内直径Φ100cm250根以内166钻孔灌注桩工程6-497桩深12m以内直径Φ100cm300根以内167钻孔灌注桩工程6-498桩深12m以内直径Φ100cm350根以内168钻孔灌注桩工程6-499桩深12m以内直径Φ100cm400根以内169钻孔灌注桩工程6-500桩深12m以内直径Φ100cm450根以内170钻孔灌注桩工程6-501桩深12m以内直径Φ100cm500根以内171钻孔灌注桩工程6-502桩深12m以内直径Φ100cm550根以内172钻孔灌注桩工程6-503桩深12m以内直径Φ100cm600根以内173钻孔灌注桩工程6-504桩深12m以内直径Φ100cm650根以内174钻孔灌注桩工程6-505桩深12m以内直径Φ100cm700根以内175钻孔灌注桩工程6-506桩深12m以内直径Φ100cm750根以内176钻孔灌注桩工程6-507桩深12m以内直径Φ100cm800根以内177钻孔灌注桩工程6-508桩深12m以内直径Φ100cm850根以内178钻孔灌注桩工程6-509桩深12m以内直径Φ100cm900根以内179钻孔灌注桩工程6-510桩深12m以内直径Φ100cm950根以内180钻孔灌注桩工程6-511桩深12m以内直径Φ100cm1000根以内结构类型1类土2类土3类土4类土机械钻孔灌注桩2345机械钻孔灌注桩4567机械钻孔灌注桩6789机械钻孔灌注桩891011机械钻孔灌注桩10111213机械钻孔灌注桩12131416机械钻孔灌注桩15161718机械钻孔灌注桩17181921机械钻孔灌注桩20212223机械钻孔灌注桩22232426机械钻孔灌注桩25262728机械钻孔灌注桩27282931机械钻孔灌注桩30313234机械钻孔灌注桩33343536机械钻孔灌注桩35363739机械钻孔灌注桩38394042机械钻孔灌注桩41424344机械钻孔灌注桩43444547机械钻孔灌注桩46474850机械钻孔灌注桩49505153机械钻孔灌注桩3456机械钻孔灌注桩5678机械钻孔灌注桩78910机械钻孔灌注桩9101113机械钻孔灌注桩12131415机械钻孔灌注桩14151618机械钻孔灌注桩17181920机械钻孔灌注桩19202123机械钻孔灌注桩22232426机械钻孔灌注桩25262729机械钻孔灌注桩26283032机械钻孔灌注桩29313335机械钻孔灌注桩32343638机械钻孔灌注桩35373941机械钻孔灌注桩38404244机械钻孔灌注桩41434547机械钻孔灌注桩44464850机械钻孔灌注桩47495153机械钻孔灌注桩51535456机械钻孔灌注桩53555759机械钻孔灌注桩4567机械钻孔灌注桩6789机械钻孔灌注桩891012机械钻孔灌注桩11121315机械钻孔灌注桩14151617机械钻孔灌注桩16171820机械钻孔灌注桩19202123机械钻孔灌注桩22232426机械钻孔灌注桩25262730机械钻孔灌注桩29303133机械钻孔灌注桩30323436机械钻孔灌注桩33353740机械钻孔灌注桩37394143机械钻孔灌注桩40424446机械钻孔灌注桩43454750机械钻孔灌注桩47495153机械钻孔灌注桩50525456机械钻孔灌注桩53555760机械钻孔灌注桩57596163机械钻孔灌注桩60626466机械钻孔灌注桩5678机械钻孔灌注桩78910机械钻孔灌注桩9101113机械钻孔灌注桩12131416机械钻孔灌注桩15161719机械钻孔灌注桩18192022机械钻孔灌注桩21222325机械钻孔灌注桩22242629机械钻孔灌注桩26283032机械钻孔灌注桩29313335机械钻孔灌注桩32343639机械钻孔灌注桩36384043机械钻孔灌注桩40424446机械钻孔灌注桩43454750机械钻孔灌注桩47495153机械钻孔灌注桩50525457机械钻孔灌注桩54565861机械钻孔灌注桩58606264机械钻孔灌注桩61636568机械钻孔灌注桩63666972机械钻孔灌注桩6789机械钻孔灌注桩891011机械钻孔灌注桩10111214机械钻孔灌注桩13141517机械钻孔灌注桩16171820机械钻孔灌注桩19202124机械钻孔灌注桩23242527机械钻孔灌注桩26272831机械钻孔灌注桩29303235机械钻孔灌注桩32343639机械钻孔灌注桩36384042机械钻孔灌注桩39414346机械钻孔灌注桩43454750机械钻孔灌注桩46485154机械钻孔灌注桩49525558机械钻孔灌注桩53565952机械钻孔灌注桩57606365机械钻孔灌注桩60636669机械钻孔灌注桩64677073机械钻孔灌注桩68717477机械钻孔灌注桩78911机械钻孔灌注桩10111213机械钻孔灌注桩12131417机械钻孔灌注桩16171820机械钻孔灌注桩19202124机械钻孔灌注桩23242528机械钻孔灌注桩25272932机械钻孔灌注桩29313337机械钻孔灌注桩34363841机械钻孔灌注桩38404245机械钻孔灌注桩41434650机械钻孔灌注桩45485155机械钻孔灌注桩50535659机械钻孔灌注桩54576064机械钻孔灌注桩59626568机械钻孔灌注桩63666972机械钻孔灌注桩67707377机械钻孔灌注桩72757882机械钻孔灌注桩77808386机械钻孔灌注桩81848790机械钻孔灌注桩891012机械钻孔灌注桩11121316机械钻孔灌注桩15161722机械钻孔灌注桩21222328机械钻孔灌注桩25272933机械钻孔灌注桩30323439机械钻孔灌注桩36384044机械钻孔灌注桩40424551机械钻孔灌注桩47495257机械钻孔灌注桩53555863机械钻孔灌注桩59616469机械钻孔灌注桩65677076机械钻孔灌注桩71747782机械钻孔灌注桩78808388机械钻孔灌注桩84868994机械钻孔灌注桩909295100机械钻孔灌注桩9698101107机械钻孔灌注桩103105108113机械钻孔灌注桩109111114119机械钻孔灌注桩115117120125机械钻孔灌注桩9101116机械钻孔灌注桩14151722机械钻孔灌注桩18202329机械钻孔灌注桩25273037机械钻孔灌注桩32353844机械钻孔灌注桩38414552机械钻孔灌注桩46495359机械钻孔灌注桩53566067机械钻孔灌注桩61646876机械钻孔灌注桩70737784机械钻孔灌注桩78818592机械钻孔灌注桩868993100机械钻孔灌注桩9296101109机械钻孔灌注桩101105110117机械钻孔灌注桩109113118126机械钻孔灌注桩121125127134机械钻孔灌注桩126130135142机械钻孔灌注桩134138143150机械钻孔灌注桩142146151159机械钻孔灌注桩154155160167机械钻孔灌注桩10111221机械钻孔灌注桩19202229机械钻孔灌注桩25273035机械钻孔灌注桩31333645机械钻孔灌注桩41434653机械钻孔灌注桩51535463机械钻孔灌注桩61636471机械钻孔灌注桩67697281机械钻孔灌注桩77798291机械钻孔灌注桩858892101机械钻孔灌注桩9598102111机械钻孔灌注桩103107112121机械钻孔灌注桩113117122131机械钻孔灌注桩1231271321141机械钻孔灌注桩133137142151机械钻孔灌注桩143147152161机械钻孔灌注桩153157162171机械钻孔灌注桩163167172181机械钻孔灌注桩173177182191机械钻孔灌注桩183187192201。

工期计算方式

工期计算方式

一个承包方同时承包两个以上(含两个)单项工程时,工期的计算:以一个单项工程的最大工期为基数,加其它单项工程工期总和乘相应系数计算。

加一个乘0.35系数;加两个乘0.2系数;加三个乘0.15系数;四个以上的单项工程不另增加工期。

公式一(两个单项工程):T=T1+T2×0.35公式二(三个单项工程):T=T1+(T2+T3)×0.2公式三(四个及以上单项工程):T=T1+(T2+T3+T4)×0.15T:工程总工期。

T1、T2、T3、T4:单项工程工期,且单项工程工期T1≥T2≥T3≥T4压缩工期增加费和抢工措施费计取的来源:京建发〔2010〕255号一、招标人应当依据工期定额计算施工工期,并在招标文件中注明。

招标人要求施工工期小于定额工期时,必须在招标文件中明示增加费用,压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。

二、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应根据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增加费;未编制施工方案的按照以下原则确定压缩工期增加费。

(一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。

但压缩工期增加费最多不超过工程造价2%。

(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

三、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以内的天数按本通知第二.(二)条计算压缩工期增加费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。

压缩工期增加费用

压缩工期增加费用

序号施工区域建筑面积(m2)合同金额装修标准
定额编号
(I类地区)
定额工期
1北楼改造区6374.53727607.518中级装修2-409145
2南楼2-26074.68中级装修2-409145
3南楼2-1768中级装修2-40675
4合计7590127.021199.75
工期压缩补偿费用(南楼及北楼过渡教室恢
根据工期定额(TYO1-89-2006) 总说明第十二条“同期施工的群体工程中,一个承包人同时
个最大工期的单项 (位)工程为基数另加其他单项 (位)工程工期总和乘以相应的系数计算: 加一个乘以
以系数0.15;加四个及以上的单项 (位) 工程不另增加工期"
3862519.503
合同工期压缩工期压缩比计费比例增加费用(元)
50950.660.001
451000.690.001
45300.400.001
14059.750.300.001453510.090教室恢复)
人同时承包2个以上(含2个)单项工程时,工期的计算: 以一相应的系数计算: 加一个乘以系数0.35;加两个乘以系数0.2;加三个乘 (位) 工程不另增加工期"。

压缩定额工期费用计算表

压缩定额工期费用计算表

序号项目建筑工程轨道交通市政工程房屋修缮建筑工程轨道交通市政工程房屋修缮建筑工程轨道交通市政工程房屋修缮1工程造价2其中设备费3计费值0.000.000.000.000.000.004费率0.00020.00060.00040.0010.0010.0035压缩工期天数0.000.000.000.000.000.006提示信息超出工程造价(不含设备费)2%超出工程造价(不含设备费)2%超出工程造价(不含设备费)3%超出工程造价(不含设备费)3%7压缩工期增加费0.000.000.000.000.000.000.000.001定额工期2合同工期3压缩工期04压缩工期率#DIV/0!文件依据:京建发(2010)255六、招标人计算的压缩工期增加费、抢工措施费单独列项,只计取税金并计入总价。

压缩定额工期费用计算表压缩定额工期10%以外费用合计压缩定额工期10%以外 (一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。

但压缩工期增加费最多不超过工程造价2%。

压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。

压缩定额工期在5%以内压缩定额工期在5%~10%以内(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

五、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以内的天数按本通知第四.(二)条计算压缩工期增加费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。

工期计算方式

工期计算方式

工期计算方式 The manuscript was revised on the evening of 2021一个承包方同时承包两个以上(含两个)单项工程时,工期的计算:以一个单项工程的最大工期为基数,加其它单项工程工期总和乘相应系数计算。

加一个乘系数;加两个乘系数;加三个乘系数;四个以上的单项工程不另增加工期。

公式一(两个单项工程):T=T1+T2×公式二(三个单项工程):T=T1+(T2+T3)×公式三(四个及以上单项工程):T=T1+(T2+T3+T4)×T:工程总工期。

T1、T2、T3、T4:单项工程工期,且单项工程工期T1≥T2≥T3≥T4压缩工期增加费和抢工措施费计取的来源:京建发〔2010〕255号一、招标人应当依据工期定额计算施工工期,并在招标文件中注明。

招标人要求施工工期小于定额工期时,必须在招标文件中明示增加费用,压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。

二、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应根据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增加费;未编制施工方案的按照以下原则确定压缩工期增加费。

(一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程‰;市政工程、房屋修缮工程‰。

但压缩工期增加费最多不超过工程造价2%。

(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

三、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以内的天数按本通知第二.(二)条计算压缩工期增加费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。

建筑工程最新工期定额计算表

建筑工程最新工期定额计算表

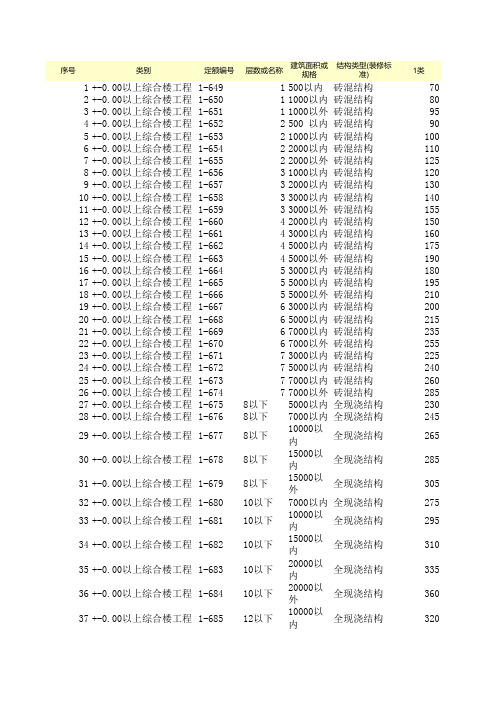

序号类别定额编号层数或名称建筑面积或规格结构类型(装修标准)1类1+-0.00以上综合楼工程1-6491500以内砖混结构70 2+-0.00以上综合楼工程1-65011000以内砖混结构80 3+-0.00以上综合楼工程1-65111000以外砖混结构95 4+-0.00以上综合楼工程1-6522500 以内砖混结构90 5+-0.00以上综合楼工程1-65321000以内砖混结构100 6+-0.00以上综合楼工程1-65422000以内砖混结构110 7+-0.00以上综合楼工程1-65522000以外砖混结构125 8+-0.00以上综合楼工程1-65631000以内砖混结构120 9+-0.00以上综合楼工程1-65732000以内砖混结构130 10+-0.00以上综合楼工程1-65833000以内砖混结构140 11+-0.00以上综合楼工程1-65933000以外砖混结构155 12+-0.00以上综合楼工程1-66042000以内砖混结构150 13+-0.00以上综合楼工程1-66143000以内砖混结构160 14+-0.00以上综合楼工程1-66245000以内砖混结构175 15+-0.00以上综合楼工程1-66345000以外砖混结构190 16+-0.00以上综合楼工程1-66453000以内砖混结构180 17+-0.00以上综合楼工程1-66555000以内砖混结构195 18+-0.00以上综合楼工程1-66655000以外砖混结构210 19+-0.00以上综合楼工程1-66763000以内砖混结构200 20+-0.00以上综合楼工程1-66865000以内砖混结构215 21+-0.00以上综合楼工程1-66967000以内砖混结构235 22+-0.00以上综合楼工程1-67067000以外砖混结构255 23+-0.00以上综合楼工程1-67173000以内砖混结构225 24+-0.00以上综合楼工程1-67275000以内砖混结构240 25+-0.00以上综合楼工程1-67377000以内砖混结构260 26+-0.00以上综合楼工程1-67477000以外砖混结构285 27+-0.00以上综合楼工程1-6758以下5000以内全现浇结构230 28+-0.00以上综合楼工程1-6768以下7000以内全现浇结构245 29+-0.00以上综合楼工程1-6778以下10000以内全现浇结构265 30+-0.00以上综合楼工程1-6788以下15000以内全现浇结构285 31+-0.00以上综合楼工程1-6798以下15000以外全现浇结构305 32+-0.00以上综合楼工程1-68010以下7000以内全现浇结构275 33+-0.00以上综合楼工程1-68110以下10000以内全现浇结构295 34+-0.00以上综合楼工程1-68210以下15000以内全现浇结构310 35+-0.00以上综合楼工程1-68310以下20000以内全现浇结构335 36+-0.00以上综合楼工程1-68410以下20000以外全现浇结构360 37+-0.00以上综合楼工程1-68512以下10000以内全现浇结构320 38+-0.00以上综合楼工程1-68612以下15000以内全现浇结构340 39+-0.00以上综合楼工程1-68712以下20000以内全现浇结构365 40+-0.00以上综合楼工程1-68812以下25000以内全现浇结构385 41+-0.00以上综合楼工程1-68912以下25000以外全现浇结构410 42+-0.00以上综合楼工程1-69014以下10000以内全现浇结构350 43+-0.00以上综合楼工程1-69114以下15000以内全现浇结构370 44+-0.00以上综合楼工程1-69214以下20000以内全现浇结构390 45+-0.00以上综合楼工程1-69314以下25000以内全现浇结构41547+-0.00以上综合楼工程1-69516以下10000以内全现浇结构380 48+-0.00以上综合楼工程1-69616以下15000以内全现浇结构395 49+-0.00以上综合楼工程1-69716以下20000以内全现浇结构420 50+-0.00以上综合楼工程1-69816以下25000以内全现浇结构445 51+-0.00以上综合楼工程1-69916以下25000以外全现浇结构470 52+-0.00以上综合楼工程1-70018以下15000以内全现浇结构425 53+-0.00以上综合楼工程1-70118以下20000以内全现浇结构450 54+-0.00以上综合楼工程1-70218以下25000以内全现浇结构475 55+-0.00以上综合楼工程1-70318以下30000以内全现浇结构495 56+-0.00以上综合楼工程1-70418以下30000以外全现浇结构520 57+-0.00以上综合楼工程1-70520以下15000以内全现浇结构460 58+-0.00以上综合楼工程1-70620以下20000以内全现浇结构480 59+-0.00以上综合楼工程1-70720以下25000以内全现浇结构505 60+-0.00以上综合楼工程1-70820以下30000以内全现浇结构530 61+-0.00以上综合楼工程1-70920以下30000以内全现浇结构555 62+-0.00以上综合楼工程1-71022以下15000以内全现浇结构490 63+-0.00以上综合楼工程1-71122以下20000以内全现浇结构515 64+-0.00以上综合楼工程1-71222以下25000以内全现浇结构540 65+-0.00以上综合楼工程1-71322以下30000以内全现浇结构565 66+-0.00以上综合楼工程1-71422以下30000以外全现浇结构585 67+-0.00以上综合楼工程1-71524以下20000以内全现浇结构550 68+-0.00以上综合楼工程1-71624以下25000以内全现浇结构575 69+-0.00以上综合楼工程1-71724以下30000以内全现浇结构595 70+-0.00以上综合楼工程1-71824以下30000以内全现浇结构620 71+-0.00以上综合楼工程1-71926以下20000以内全现浇结构585 72+-0.00以上综合楼工程1-72026以下25000以内全现浇结构610 73+-0.00以上综合楼工程1-72126以下30000以内全现浇结构635 74+-0.00以上综合楼工程1-72226以下30000以外全现浇结构665 75+-0.00以上综合楼工程1-7236以下3000以内现浇框架结构245 76+-0.00以上综合楼工程1-7246以下5000以内现浇框架结构260 77+-0.00以上综合楼工程1-7256以下7000以内现浇框架结构275 78+-0.00以上综合楼工程1-7266以下7000以外现浇框架结构295 79+-0.00以上综合楼工程1-7278以下5000以内现浇框架结构325 80+-0.00以上综合楼工程1-7288以下7000以内现浇框架结构340 81+-0.00以上综合楼工程1-7298以下10000以内现浇框架结构360 82+-0.00以上综合楼工程1-7308以下15000以内现浇框架结构385 83+-0.00以上综合楼工程1-7318以下15000以外现浇框架结构410 84+-0.00以上综合楼工程1-73210以下7000以内现浇框架结构370 85+-0.00以上综合楼工程1-73310以下10000以内现浇框架结构385 86+-0.00以上综合楼工程1-73410以下15000以内现浇框架结构410 87+-0.00以上综合楼工程1-73510以下20000以内现浇框架结构435 88+-0.00以上综合楼工程1-73610以下20000以外现浇框架结构465 89+-0.00以上综合楼工程1-73712以下10000以内现浇框架结构420 90+-0.00以上综合楼工程1-73812以下15000以内现浇框架结构445 91+-0.00以上综合楼工程1-73912以下20000以内现浇框架结构470 92+-0.00以上综合楼工程1-74012以下25000以内现浇框架结构49594+-0.00以上综合楼工程1-74214以下10000以内现浇框架结构455 95+-0.00以上综合楼工程1-74314以下15000以内现浇框架结构475 96+-0.00以上综合楼工程1-74414以下20000以内现浇框架结构500 97+-0.00以上综合楼工程1-74514以下25000以内现浇框架结构530 98+-0.00以上综合楼工程1-74614以下25000以外现浇框架结构565 99+-0.00以上综合楼工程1-74716以下10000以内现浇框架结构495 100+-0.00以上综合楼工程1-74816以下15000以内现浇框架结构520 101+-0.00以上综合楼工程1-74916以下20000以内现浇框架结构545 102+-0.00以上综合楼工程1-75016以下25000以内现浇框架结构575 103+-0.00以上综合楼工程1-75116以下25000以外现浇框架结构595 104+-0.00以上综合楼工程1-75218以下15000以内现浇框架结构560 105+-0.00以上综合楼工程1-75318以下20000以内现浇框架结构580 106+-0.00以上综合楼工程1-75418以下25000以内现浇框架结构610 107+-0.00以上综合楼工程1-75518以下30000以内现浇框架结构645 108+-0.00以上综合楼工程1-75618以下30000以外现浇框架结构680 109+-0.00以上综合楼工程1-75720以下15000以内现浇框架结构600 110+-0.00以上综合楼工程1-75820以下20000以内现浇框架结构625 111+-0.00以上综合楼工程1-75920以下25000以内现浇框架结构655 112+-0.00以上综合楼工程1-76020以下30000以内现浇框架结构685 113+-0.00以上综合楼工程1-76122以下30000以外现浇框架结构720 114+-0.00以上综合楼工程1-76222以下15000以内现浇框架结构645 115+-0.00以上综合楼工程1-76322以下20000以内现浇框架结构670 116+-0.00以上综合楼工程1-76422以下25000以内现浇框架结构695 117+-0.00以上综合楼工程1-76522以下30000以内现浇框架结构730 118+-0.00以上综合楼工程1-76622以下30000以外现浇框架结构760 119+-0.00以上综合楼工程1-76724以下20000以内现浇框架结构710 120+-0.00以上综合楼工程1-76824以下250000以内现浇框架结构740 121+-0.00以上综合楼工程1-76924以下30000以内现浇框架结构770 122+-0.00以上综合楼工程1-77024以下35000以内现浇框架结构805 123+-0.00以上综合楼工程1-77124以下35000以外现浇框架结构840 124+-0.00以上综合楼工程1-7726以下3000以内预制框架结构225 125+-0.00以上综合楼工程1-7736以下5000以内预制框架结构240 126+-0.00以上综合楼工程1-7746以下7000以内预制框架结构255 127+-0.00以上综合楼工程1-7756以下7000以外预制框架结构275 128+-0.00以上综合楼工程1-7768以下5000以内预制框架结构305 129+-0.00以上综合楼工程1-7778以下7000以内预制框架结构320 130+-0.00以上综合楼工程1-7788以下10000以内预制框架结构340 131+-0.00以上综合楼工程1-7798以下15000以内预制框架结构365 132+-0.00以上综合楼工程1-7808以下15000以外预制框架结构390 133+-0.00以上综合楼工程1-78110以下7000以内预制框架结构350 134+-0.00以上综合楼工程1-78210以下10000以内预制框架结构370 135+-0.00以上综合楼工程1-78310以下15000以内预制框架结构390 136+-0.00以上综合楼工程1-78410以下20000以内预制框架结构415 137+-0.00以上综合楼工程1-78510以下20000以外预制框架结构445 138+-0.00以上综合楼工程1-78612以下10000以内预制框架结构400 139+-0.00以上综合楼工程1-78712以下15000以内预制框架结构425140+-0.00以上综合楼工程1-78812以下20000以内预制框架结构450 141+-0.00以上综合楼工程1-78912以下25000以内预制框架结构475 142+-0.00以上综合楼工程1-79012以下25000以外预制框架结构505 143+-0.00以上综合楼工程1-79114以下10000以内预制框架结构435 144+-0.00以上综合楼工程1-79214以下15000以内预制框架结构460 145+-0.00以上综合楼工程1-79314以下20000以内预制框架结构485 146+-0.00以上综合楼工程1-79414以下25000以内预制框架结构510 147+-0.00以上综合楼工程1-79514以下25000以外预制框架结构540 148+-0.00以上综合楼工程1-79616以下10000以内预制框架结构475 149+-0.00以上综合楼工程1-79716以下15000以内预制框架结构500 150+-0.00以上综合楼工程1-79816以下20000以内预制框架结构525 151+-0.00以上综合楼工程1-79916以下25000以内预制框架结构550 152+-0.00以上综合楼工程1-80016以下25000以外预制框架结构575 153+-0.00以上综合楼工程1-80118以下15000以内预制框架结构535 154+-0.00以上综合楼工程1-80218以下20000以内预制框架结构560 155+-0.00以上综合楼工程1-80318以下25000以内预制框架结构585 156+-0.00以上综合楼工程1-80418以下30000以内预制框架结构620 157+-0.00以上综合楼工程1-80518以下30000以外预制框架结构655 158+-0.00以上综合楼工程1-80620以下15000以内预制框架结构575 159+-0.00以上综合楼工程1-80720以下25000以内预制框架结构600 160+-0.00以上综合楼工程1-80820以下25000以内预制框架结构630 161+-0.00以上综合楼工程1-80920以下30000以内预制框架结构665 162+-0.00以上综合楼工程1-81020以下30000以外预制框架结构695 163+-0.00以上综合楼工程1-81122以下15000以内预制框架结构620 164+-0.00以上综合楼工程1-81222以下20000以内预制框架结构645 165+-0.00以上综合楼工程1-81322以下25000以内预制框架结构670 166+-0.00以上综合楼工程1-81422以下30000以内预制框架结构705 167+-0.00以上综合楼工程1-81522以下30000以外预制框架结构740 168+-0.00以上综合楼工程1-81624以下20000以内预制框架结构685 169+-0.00以上综合楼工程1-81724以下25000以内预制框架结构715 170+-0.00以上综合楼工程1-81824以下30000以内预制框架结构750 171+-0.00以上综合楼工程1-81924以下35000以内预制框架结构780 172+-0.00以上综合楼工程1-82024以下35000以外预制框架结构815 173+-0.00以上综合楼工程1-8218以下5000以内滑模结构205 174+-0.00以上综合楼工程1-8228以下7000以内滑模结构220 175+-0.00以上综合楼工程1-8238以下10000以内滑模结构240 176+-0.00以上综合楼工程1-8248以下15000以内滑模结构260 177+-0.00以上综合楼工程1-8258以下15000以外滑模结构285 178+-0.00以上综合楼工程1-82610以下7000以内滑模结构250 179+-0.00以上综合楼工程1-82710以下10000以内滑模结构270 180+-0.00以上综合楼工程1-82810以下15000以内滑模结构290 181+-0.00以上综合楼工程1-82910以下20000以内滑模结构310 182+-0.00以上综合楼工程1-83010以下20000以外滑模结构335 183+-0.00以上综合楼工程1-83112以下10000以内滑模结构295 184+-0.00以上综合楼工程1-83212以下15000以内滑模结构315 185+-0.00以上综合楼工程1-83312以下20000以内滑模结构340 186+-0.00以上综合楼工程1-83412以下25000以内滑模结构365187+-0.00以上综合楼工程1-83512以下25000以外滑模结构385 188+-0.00以上综合楼工程1-83614以下10000以内滑模结构325 189+-0.00以上综合楼工程1-83714以下15000以内滑模结构345 190+-0.00以上综合楼工程1-83814以下20000以内滑模结构370 191+-0.00以上综合楼工程1-83914以下25000以内滑模结构390 192+-0.00以上综合楼工程1-84014以下25000以外滑模结构415 193+-0.00以上综合楼工程1-84116以下10000以内滑模结构355 194+-0.00以上综合楼工程1-84216以下15000以内滑模结构375 195+-0.00以上综合楼工程1-84316以下20000以内滑模结构390 196+-0.00以上综合楼工程1-84416以下25000以内滑模结构420 197+-0.00以上综合楼工程1-84516以下25000以外滑模结构445 198+-0.00以上综合楼工程1-84618以下15000以内滑模结构400 199+-0.00以上综合楼工程1-84718以下20000以内滑模结构425 200+-0.00以上综合楼工程1-84818以下25000以内滑模结构450 201+-0.00以上综合楼工程1-84918以下30000以内滑模结构475 202+-0.00以上综合楼工程1-85018以下30000以外滑模结构495 203+-0.00以上综合楼工程1-85120以下15000以内滑模结构435 204+-0.00以上综合楼工程1-85220以下20000以内滑模结构460 205+-0.00以上综合楼工程1-85320以下25000以内滑模结构480 206+-0.00以上综合楼工程1-85420以下30000以内滑模结构505 207+-0.00以上综合楼工程1-85520以下30000以外滑模结构530 208+-0.00以上综合楼工程1-85622以下15000以内滑模结构470 209+-0.00以上综合楼工程1-85722以下20000以内滑模结构490 210+-0.00以上综合楼工程1-85822以下25000以内滑模结构515 211+-0.00以上综合楼工程1-85922以下30000以内滑模结构540 212+-0.00以上综合楼工程1-86022以下30000以外滑模结构565 213+-0.00以上综合楼工程1-86124以下20000以内滑模结构525 214+-0.00以上综合楼工程1-86224以下25000以内滑模结构550 215+-0.00以上综合楼工程1-86324以下30000以内滑模结构570 216+-0.00以上综合楼工程1-86424以下30000以外滑模结构595 217+-0.00以上综合楼工程1-86526以下20000以内滑模结构565 218+-0.00以上综合楼工程1-86626以下25000以内滑模结构585 219+-0.00以上综合楼工程1-86726以下30000以内滑模结构610 220+-0.00以上综合楼工程1-86826以下30000以外滑模结构640 221+-0.00以上综合楼工程1-869420000以内内浇外砌结构135 222+-0.00以上综合楼工程1-870430000以内内浇外砌结构140 223+-0.00以上综合楼工程1-871450000以内内浇外砌结构145 224+-0.00以上综合楼工程1-872450000以外内浇外砌结构155 225+-0.00以上综合楼工程1-873530000以内内浇外砌结构160 226+-0.00以上综合楼工程1-874550000以内内浇外砌结构170 227+-0.00以上综合楼工程1-875550000以外内浇外砌结构185 228+-0.00以上综合楼工程1-876630000以内内浇外砌结构185 229+-0.00以上综合楼工程1-877650000以内内浇外砌结构200 230+-0.00以上综合楼工程1-87867000以内内浇外砌结构210 231+-0.00以上综合楼工程1-87967000以外内浇外砌结构230 232+-0.00以上综合楼工程1-88073000以内内浇外砌结构210 233+-0.00以上综合楼工程1-88175000以内内浇外砌结构225234+-0.00以上综合楼工程1-88277000以内内浇外砌结构240 235+-0.00以上综合楼工程1-88377000以外内浇外砌结构260 236+-0.00以上综合楼工程1-88453000以内内浇外挂结构140 237+-0.00以上综合楼工程1-88555000以内内浇外挂结构150 238+-0.00以上综合楼工程1-88655000以外内浇外挂结构165 239+-0.00以上综合楼工程1-88763000以内内浇外挂结构165 240+-0.00以上综合楼工程1-88865000以内内浇外挂结构175 241+-0.00以上综合楼工程1-88967000以内内浇外挂结构190 242+-0.00以上综合楼工程1-89067000以外内浇外挂结构205 243+-0.00以上综合楼工程1-8918以下5000以内内浇外挂结构205 244+-0.00以上综合楼工程1-8928以下7000以内内浇外挂结构220 245+-0.00以上综合楼工程1-8938以下10000以内内浇外挂结构235 246+-0.00以上综合楼工程1-8948以下15000以内内浇外挂结构250 247+-0.00以上综合楼工程1-8958以下15000以外内浇外挂结构270 248+-0.00以上综合楼工程1-89610以下7000以内内浇外挂结构245 249+-0.00以上综合楼工程1-89710以下10000以内内浇外挂结构260 250+-0.00以上综合楼工程1-89810以下15000以内内浇外挂结构275 251+-0.00以上综合楼工程1-89910以下20000以内内浇外挂结构285 252+-0.00以上综合楼工程1-90010以下20000以外内浇外挂结构305 253+-0.00以上综合楼工程1-90112以下10000以内内浇外挂结构285 254+-0.00以上综合楼工程1-90212以下15000以内内浇外挂结构305 255+-0.00以上综合楼工程1-90312以下20000以内内浇外挂结构325 256+-0.00以上综合楼工程1-90412以下25000以内内浇外挂结构345 257+-0.00以上综合楼工程1-90512以下25000以外内浇外挂结构370 258+-0.00以上综合楼工程1-90614以下10000以内内浇外挂结构315 259+-0.00以上综合楼工程1-90714以下15000以内内浇外挂结构335 260+-0.00以上综合楼工程1-90814以下20000以内内浇外挂结构355 261+-0.00以上综合楼工程1-90914以下25000以内内浇外挂结构375 262+-0.00以上综合楼工程1-91014以下25000以外内浇外挂结构395 263+-0.00以上综合楼工程1-91116以下10000以内内浇外挂结构345 264+-0.00以上综合楼工程1-91216以下15000以内内浇外挂结构365 265+-0.00以上综合楼工程1-91316以下20000以内内浇外挂结构680 266+-0.00以上综合楼工程1-91416以下25000以内内浇外挂结构400 267+-0.00以上综合楼工程1-91516以下25000以外内浇外挂结构425 268+-0.00以上综合楼工程1-91618以下15000以内内浇外挂结构690 269+-0.00以上综合楼工程1-91718以下20000以内内浇外挂结构410 270+-0.00以上综合楼工程1-91818以下25000以内内浇外挂结构430 271+-0.00以上综合楼工程1-91918以下30000以内内浇外挂结构450 272+-0.00以上综合楼工程1-92018以下30000以外内浇外挂结构475 273+-0.00以上综合楼工程1-92120以下15000以内内浇外挂结构420 274+-0.00以上综合楼工程1-92220以下20000以内内浇外挂结构440 275+-0.00以上综合楼工程1-92320以下25000以内内浇外挂结构460 276+-0.00以上综合楼工程1-92420以下30000以内内浇外挂结构475 277+-0.00以上综合楼工程1-92520以下30000以外内浇外挂结构500 278+-0.00以上综合楼工程1-9264以下2000以内升板结构170 279+-0.00以上综合楼工程1-9274以下3000以内升板结构180 280+-0.00以上综合楼工程1-9284以下5000以内升板结构195281+-0.00以上综合楼工程1-9294以下5000以外升板结构210 282+-0.00以上综合楼工程1-9306以下3000以内升板结构240 283+-0.00以上综合楼工程1-9316以下5000以内升板结构255 284+-0.00以上综合楼工程1-9326以下7000以内升板结构270 285+-0.00以上综合楼工程1-9336以下7000以外升板结构290 286+-0.00以上综合楼工程1-9348以下5000以内升板结构315 287+-0.00以上综合楼工程1-9358以下7000以内升板结构330 288+-0.00以上综合楼工程1-9368以下10000以内升板结构350 289+-0.00以上综合楼工程1-9378以下15000以内升板结构375 290+-0.00以上综合楼工程1-9388以下15000以外升板结构400 291+-0.00以上综合楼工程1-93910以下7000以内升板结构360 292+-0.00以上综合楼工程1-94010以下10000以内升板结构380 293+-0.00以上综合楼工程1-94110以下15000以内升板结构400 294+-0.00以上综合楼工程1-94210以下20000以内升板结构425 295+-0.00以上综合楼工程1-94310以下20000以外升板结构455 296+-0.00以上综合楼工程1-94412以下10000以内升板结构410 297+-0.00以上综合楼工程1-94512以下15000以内升板结构435 298+-0.00以上综合楼工程1-94612以下20000以内升板结构460 299+-0.00以上综合楼工程1-94712以下25000以内升板结构485 300+-0.00以上综合楼工程1-94812以下25000以外升板结构5152类3类75908510010011595110105120115130130150125145135155145165160180155175165185180200195215185205200230220250210240225255245275265295235265250280270300295325240275255290275310295330320355285320305340325360350390375415335375355395380420405445430470365405385425410450435475460510 395435 415455 440490 465515 490540 445495 470520 495545 520570 545595 480530 505555 530580 555605 580640 515565 540590 565615 590650 615675 575635 600660 625685 650710 615675 640700 665725 695755 255285 270300 285315 305335 340370 355385 375405 400430 430470 385425 405445 430470 455495 485525 440480 465505 490530 520560550590 475515 500540 525565 555595 585635 515555 540580 565615 595645 625675 585635 610660 640690 675735 710770 630680 655715 685745 720780 755815 676735 700760 730790 765825 800870 745805 775845 810880 845915 880950 235265 250280 265295 285315 320350 335365 355385 380420 410450 365405 385425 410450 435475 465505 420460 445485470510 500540 530570 455495 480520 505545 535575 565605 495535 520560 545585 575615 605655 560600 585635 615665 650700 685735 605655 630685 660710 695745 730780 650700 675725 705755 740800 775835 720770 750810 785845 820880 855915 215245 230260 250280 270300 295325 260290 280310 300330 325355 350380 310340 330360 355385 380420405445 340370 360400 385425 410450 435475 370410 390430 415455 440480 465505 420460 445485 470510 495545 520570 455505 480530 505555 530580 555605 490540 515565 540590 565615 590640 550600 575625 600650 625685 590640 615675 640700 670730 140160 145165 150170 160190 165185 175195 190215 1902215 205230 220245 240265 220245 235260250275 270295 145170 155180 170195 170195 180205 165220 215245 215245 230260 245275 260290 280310 255285 270300 285315 300340 320360 300340 320360 340380 360400 385425 330370 350390 370410 390430 415465 360400 380420 400450 420470 445495 410460 430480 450500 470520 495545 440490 460510 480530 5500560 525585 175205 185215 200230220250 250280 265305 280320 300340 330370 345385 365405 390445 420470 375425 395445 420470 445495 475525 430480 455505 480530 510560 540590。

湖南省2020年定额的造价组成表

湖南省2020年定额的造价组成表

分部分项工程费措施项目费其他项目费销项税额人工费:计时工资/计件工资、奖金、津贴补贴、加班加点工资、特殊情况下工资、五险一金材料费:材料原价、运杂费、运输损耗费、采购保管费机械费{管理费(建筑工程:9.65%,装饰工程6.8%):【取费基数为直接费】利润(建筑装饰工程:6%)【取费基数为直接费】管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险和职工福利费、劳动保护费、自检试验费、工会经费、职工教育经费、财产保险费、财务费、税金及附加、其他单价措施项目费:大型机械进出场及安拆费、大型机械设备基础、脚手架工程费、二次搬运费、排水降水费、各专业措施费(模板工程、超高层费用)总价措施项目费绿色施工安全防护措施费:安全文明施工费、绿色施工措施费(招投标总费率:建筑工程:6.25%,装饰工程3.59%,安全生产费率:3.29%)(结算时固定总费率:建筑工程:4.05%,装饰工程2.46%,绿色施工安全防护费按实际发生计算)【建筑装饰取费基数为分部分项工程及单价措施项目费的直接费】暂列金额:(≦分部分项工程15%)暂估价:专业工程暂估价、材料暂估价、分部分项工程暂估价计日工总承包服务费(其中专业工程服务费可按照分部分项工程2%)优质工程增加费:(优良:1.6%,芙蓉2.2%,鲁班3%)【基数:分部分项工程费+措施项目费】安全责任险、环境保护税:(分部分项工程费+措施项目费)*1%提前竣工措施增加费索赔签证(销项税额)一般计税法:税前造价*9%(应纳税额)简易计税法:税前造价*3%施工机械使用费:折旧费、检修费、维护费、安拆费及场外运费、人工费、燃动力费、其他费仪器仪表使用费夜间施工增加费冬雨季施工增加费:(分部分项工程费+单价措施项目费)*1.6‰【不可竞争】压缩工期措施增加费(分部分项工程费与单价措施项目费的人工费+机械费)5%-10%系数1.05、15%以内1.10、20%以内1.15、超过20%做施工方案论证已完工程设备保护费工程定位复侧费。

建筑工程法规压缩合同工期

建筑工程法规压缩合同工期

建筑工程法规中关于压缩合同工期的规定是为了保障工程质量和安全,防止因工期过短导致施工单位采取不正当手段影响工程质量。

根据相关法规,建设单位在招标文件中应依据相关工程的工期定额合理计算工期,压缩的工期天数不得超过定额工期的20%。

如果超过这个比例,建设单位应在招标文件中明示增加赶工费用。

在实际操作中,如果发包人要求合同工程提前竣工,应征得承包人同意后与承包人商定采取加快工程进度的措施,并修订合同工程进度计划。

此时,发包人应承担承包人由此增加的提前竣工(赶工补偿)费。

双方还应在合同中约定提前竣工每日历天应补偿额度,此项费用作为增加合同价款,列入竣工结算文件中,与结算款一并支付。

此外,根据《建设工程安全生产管理条例》,建设单位不得任意压缩合同约定的工期。

这一规定旨在确保施工过程中的安全,防止因赶工导致施工安全事故的发生。

如果建设单位违反这一规定,将承担相应的法律责任。

对于任意压缩工期的认定及处理,应当将其放在建设工程工期争议的环境中考虑。

在工期争议中,承包人常以工期延误要求发包人赔偿损失,发包人则以逾期竣工对抗和抵消承包人工程款的请求。

在这种情况下,施工单位可以主张合同约定的工期是低于工期定额的,或者存在短于招投标备案的工期的情况,试图证明约定的工期违背规律,不可能完成,以此主张免除或者减轻自己的责任。

总之,建筑工程法规中关于压缩合同工期的规定是为了保障工程质量和安全,防止因工期过短导致施工单位采取不正当手段影响工程质量。

建设单位在招标文件中应依据相关工程的工期定额合理计算工期,并在合同中明确提前竣工的补偿费用。

违反这些规定的行为将承担相应的法律责任。

在工期争议中,应根据实际情况认定和处理任意压缩工期的问题,确保施工过程中的安全和工程质量。

压缩工期和延长工期都有哪些分项可以计算费用?为你总结具体怎么操作

压缩工期和延长工期都有哪些分项可以计算费用?为你总结具体怎么操作

压缩工期和延长工期都有哪些分项可以计算费用?为你总结具体怎么操作施工工期,指正式开工至完成设计要求的全部施工内容并达到国家验收标准的天数,工期定额则是评价工程建设速度、编制施工计划、签订承包合同的依据。

我们在工作中经常接触施工工期,施工合同上注明的施工作业天数就是约定的施工工期。

但是如果在施工过程中出现关于工期的各类问题,必须了解工期定额以后才可以确定施工工期。

本文将结合多个真实案例,为你介绍二者的区别、工期对施工成本的影响以及施工工期索赔的常见考虑因素。

工期对施工成本的影响在合理的作业时间内完成合同要约,项目投入的成本最低,但是施工过程中经常碰到合同工期变化,导致施工成本增加。

1、压缩工期一般需要增加项目管理人员、新增分包队伍、机械设备增加、周转材料配置增加,间接增加成本还包括人工作业面减少降效费用、各工种交叉作业影响增加费用、夜间施工降效费用、加班工资补贴以及涨薪费用、安全文明施工方案增加费用等。

案例1:某项目15栋高层住宅楼,现场分为三个阶梯流水段施工,最前段已经完成第10层主体结构,最后流水段完成首层主体结构。

甲方为了赶工期,提前完成90天时间,施工单位提出以下索赔增加费用:①由于项目增加工人,原有一个工长管理两栋楼施工,现在项目部必须增添4个工长,每个工长只能服务一栋楼,增添工长每个人每月增加9000元。

②赶工期间临时招分包队伍困难,劳务分包价格超出原有同类劳务分包价格,是赶工直接导致的原因,需要在原有分包价格的基础上补偿10%的劳务价格。

③由于全天24小时施工,施工塔吊超出负荷作业,需要新增2台塔吊施工,需要每日增加25吨汽车吊4台,需要增加混凝土布料机3台,共计50万元。

④原有胶合板及模板支撑体系三层周转使用,现在混凝土浇筑时间缩短,需要配一套新模板及支撑体系,按照模板面积每平米增加折旧费3元和模板支撑租赁费5元。

⑤缩短工期发生间接费用。

由于人工作业面减少发生降效,各类工种综合降效约5%;工人夜间施工降效约10%;每日每人加班补贴30元/小时;现场安全文明施工需要增加场地硬化330平米,需要增加搭设安全防护等工作。

45个造价工程师案例分析常考公式你都记住了吗

45个造价工程师案例分析常考公式你都记住了吗

45个造价工程师案例分析常考公式你都记住了吗1.施工材料造价估算公式:总价=单价×数量2.经济批量定额标准材料费公式:总费用=数量×定额材料费3.施工机械设备综合每小时成本公式:总成本=设备利用费+人员费用+燃料费用+维修费用4.建筑工程风险成本公式:风险成本=风险因子×项目成本5.工期压缩费用公式:压缩费用=(原工期-压缩工期)×日修正费率6.工程建设项目成本估算公式:总成本=直接费用+间接费用7.工作量类工程概算公式:总金额=工作量×综合单价8.安全防护工程费用预测公式:总费用=安全防护用品费+施工保护费+现场安全费9.土建工程勘察设计费用估算公式:总费用=勘察设计工作量×单价10.路面工程施工成本公式:总成本=施工材料费+施工机械设备费+人工费+其他费用11.桥梁工程施工成本公式:总成本=材料费+机械费+施工用工费+管理费+其他费用12.水利工程设计费计算公式:总费用=设计工作量×设计单价13.污水处理设备造价预算公式:总造价=设备价格+安装费用+管道费用+电气仪表费用+安全防护费用14.制冷工程综合成本估算公式:总成本=材料费+人工费+机械费+运输费用+管理费+利润15.钢结构工程造价控制公式:总价=材料费+人工费+机械费+安装费用+管理费+利润16.地基处理工程成本计算公式:总成本=材料费+人工费+机械费+其他费用17.管道工程造价估算公式:总造价=主体工程造价+装饰工程造价+工程设计费+其他费用18.园林绿化工程估算公式:总造价=材料费+人工费+机械费+管理费+利润19.景观工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润20.实验室装修工程预算公式:总预算=材料费+人工费+机械费+管理费+利润21.铁路工程施工成本计算公式:总成本=施工材料费用+人工费用+机械费用+管理费用+其他费用22.电力工程造价估算公式:总造价=施工用材费+施工机械费+施工人工费+施工管理费+施工附加费+利润23.框架结构工程造价控制公式:总价=材料费+施工机械费+人工费+管理费+利润24.高层建筑工程成本估算公式:总成本=材料费+人工费+机械费+管理费+利润25.挡土墙工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润26.桥梁隧道工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润27.防腐保温工程成本计算公式:总成本=材料费+人工费+机械费+管理费+利润28.消防设施工程造价估算公式:总造价=材料费+人工费+机械费+管理费+利润29.地铁工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润30.矿山工程成本估算公式:总成本=地质勘探费+项目建设费+设备费+其他费用31.石油化工工程造价估算公式:总造价=工程建设费+生产设备费+其他费用32.水电工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润33.高速公路工程造价估算公式:总造价=材料费+人工费+机械费+管理费+利润34.案例分析工程造价估算公式:总造价=工程量×单价35.设备安装工程成本计算公式:总成本=设备费+施工费+附加费+管理费+利润36.居住建筑工程造价估算公式:总造价=材料费+人工费+机械费+管理费+利润37.钻井工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润38.地下管道工程施工成本公式:总成本=施工材料费用+人员工资费用+施工机械费用+管理费用+利润39.建筑安装工程造价估算公式:总造价=安装材料费+安装人工费+机械费+管理费+利润40.投资项目工程造价控制公式:总价=建筑材料费+人工费+机械费+设备费+管理费+利润41.环保工程施工成本公式:总成本=材料费+人工费+机械费+管理费+利润42.汽车制造工程造价估算公式:总造价=材料费+人工费+机械费+管理费+利润43.铁路建设工程施工成本公式:总成本=施工材料费+施工机械费+施工人工费+施工管理费+施工附加费+利润44.电路工程造价估算公式:总造价=材料费+人工费+机械费+管理费+利润45.港口工程施工成本公式:总成本=施工材料费+施工机械费+施工人工费+施工管理费+施工附加费+利润以上是45个造价工程师常考的案例分析公式,它们涉及到不同类型的工程造价估算和成本控制,掌握这些公式对于造价工程师来说非常重要。

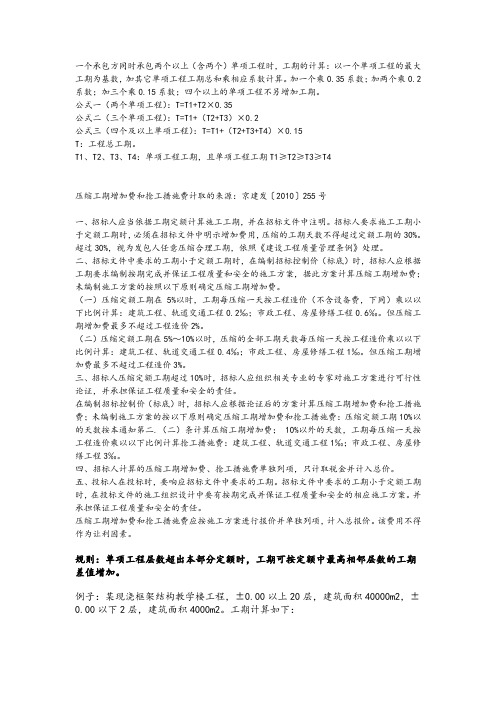

工期计算方式

工期计算方式

一个承包方同时承包两个以上(含两个)单项工程时,工期的计算:以一个单项工程的最大工期为基数,加其他单项工程工期总和乘相应系数计算。

加一个乘 0.35 系数;加两个乘 0.2 系数;加三个乘 0.15 系数;四个以上的单项工程不另增添工期。

公式一(两个单项工程):T=T1+T2 ×公式二(三个单项工程):T=T1+ (T2+T3)×公式三(四个及以上单项工程):T=T1+ (T2+T3+T4)×0.15 T:工程总工期。

T1、T2、T3、T4:单项工程工期,且单项工程工期T1≥T2≥T3≥T4压缩工期增添费和抢工措施费计取的本源:京建发〔2010〕255 号一、招标人应当依照工期定额计算施工工期,并在招标文件中注明。

招标人要求施工工期小于定额工期时,一定在招标文件中明示增添花费,压缩的工期天数不得超出定额工期的 30%。

超出 30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》办理。

二、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应依据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增添费;未编制施工方案的依照以下原则确立压缩工期增添费。

(一)压缩定额工期在5%之内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比率计算:建筑工程、轨道交通工程‰;市政工程、房屋修葺工程‰。

但压缩工期增添费最多不超出工程造价 2%。

(二)压缩定额工期在5%~10%之内时,压缩的所有工期天数每压缩一天按工程造价乘以以下比率计算:建筑工程、轨道交通工程‰;市政工程、房屋修葺工程 1‰。

但压缩工期增添费最多不超出工程造价3%。

三、招标人压缩定额工期超出 10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并肩负保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应依据论证后的方案计算压缩工期增添费和抢工措施费;未编制施工方案的按以下原则确立压缩工期增添费和抢工措施费:压缩定额工期 10%之内的天数按本通知第二 .(二)条计算压缩工期增添费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比率计算抢工措施费:建筑工程、轨道交通工程 1‰;市政工程、房屋修葺工程 3‰。

京建发[2010]255号文(09年工期及工期压缩增加费)

京建发[2010]255号文(09年工期及工期压缩增加费)

京建发〔2010〕255 号关于贯彻执行2009 年《北京市建设工程工期定额》和2009 年《北京市房屋修缮工程工期定额》有关问题的通知各有关单位:为加强建设工程和房屋修缮工程施工工期管理,确保工程的质量和安全,结合我市实际情况,现就贯彻执行2009 年《北京市建设工程工期定额》和2009 年《北京市房屋修缮工程工期定额》(以下简称工期定额)有关问题通知如下:一、工期定额是编制工程招标文件、签订工程施工合同、合理确定工期的依据;也是施工企业编制施工组织设计、确定投标工期,安排施工进度的参考依据。

二、工期定额的工期天数(以下简称定额工期)是指工程自开工之日起至完成合同约定的全部工程内容,符合合同约定竣工验收条件,提交竣工验收申请报告之日止的全部施工日历天数。

三、招标人应当依据工期定额计算施工工期,并在招标文件中注明。

招标人要求施工工期小于定额工期时,必须在招标文件中明示增加费用,压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。

四、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应根据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增加费;未编制施工方案的按照以下原则确定压缩工期增加费。

(一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。

但压缩工期增加费最多不超过工程造价2%。

(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

五、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

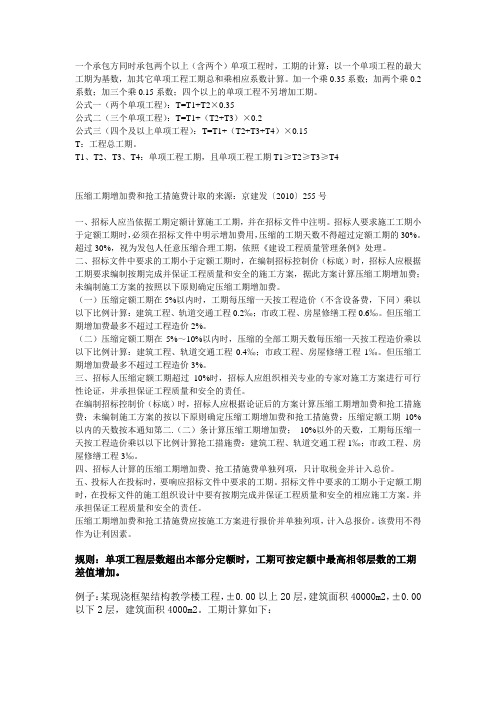

工期计算方式方法

工期计算方式方法

一个承包方同时承包两个以上(含两个)单项工程时,工期的计算:以一个单项工程的最大工期为基数,加其它单项工程工期总和乘相应系数计算。

加一个乘0.35系数;加两个乘0.2系数;加三个乘0.15系数;四个以上的单项工程不另增加工期。

公式一(两个单项工程):T=T1+T2×0.35公式二(三个单项工程):T=T1+(T2+T3)×0.2公式三(四个及以上单项工程):T=T1+(T2+T3+T4)×0.15T:工程总工期。

T1、T2、T3、T4:单项工程工期,且单项工程工期T1≥T2≥T3≥T4压缩工期增加费和抢工措施费计取的来源:京建发〔2010〕255号一、招标人应当依据工期定额计算施工工期,并在招标文件中注明。

招标人要求施工工期小于定额工期时,必须在招标文件中明示增加费用,压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。

二、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应根据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增加费;未编制施工方案的按照以下原则确定压缩工期增加费。

(一)压缩定额工期在5%以时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。

但压缩工期增加费最多不超过工程造价2%。

(二)压缩定额工期在5%~10%以时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

三、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以的天数按本通知第二.(二)条计算压缩工期增加费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。

工程施工赶工费计算

工程施工赶工费计算

工程施工赶工费计算工程施工赶工费是指在建设单位将定额工期压缩后,按照常规施工已不能满足工期要求,施工单位为了能在建设单位规定的工期里完成施工任务所采取的赶工措施所需的费用。

赶工措施费包括:为了抢工期额外投入的人工费、为加快施工进度采取技术措施所发生的材料费、机械费等费用。

那么,如何计算工程施工赶工费呢?首先,要分清赶工期是谁提出的。

如果是业主提出的,那么赶工费应由业主承担;如果是施工单位提出的,那么赶工费应由施工单位承担。

其次,需要查看施工组织设计的计划工期和实际完成工期。

计划工期是指施工单位在编制施工组织设计时确定的完成工程所需的最短时间,而实际完成工期是指施工单位实际完成工程所需的时间。

通过比较计划工期和实际完成工期,可以计算出实际工期比计划工期缩短了多少。

例如,如果计划工期为100天,实际完成工期为80天,那么实际工期比计划工期缩短了20%。

接下来,根据实际工期比计划工期缩短的百分比,可以计算出赶工费。

赶工费的计算公式如下:赶工费 = 工程总造价× 实际工期比计划工期缩短的百分比其中,工程总造价是指完成整个工程所需的总费用,包括人工费、材料费、机械费等。

此外,赶工费的具体计算方法可能会因地区而异。

在一些地区,赶工费的计算可能会根据费用文件进行,按照实际发生的费用进行计算。

而在其他地区,赶工费可能会在合同中进行约定。

在计算工程施工赶工费时,还需要注意以下几点:1. 赶工措施费的具体构成项目可能包括额外投入的人工费、材料费、机械费等,具体项目需要根据实际情况进行确定。

2. 赶工费的计算应遵循相关法律法规和合同约定,确保计算的合法性和合理性。

3. 赶工费的计算结果应由建设单位进行核实确认,并根据费用文件进行结算。

总之,工程施工赶工费的计算需要根据实际情况进行,通过比较计划工期和实际完成工期,计算出实际工期比计划工期缩短的百分比,并根据此百分比计算出赶工费。

在计算过程中,应遵循相关法律法规和合同约定,确保计算的合法性和合理性。

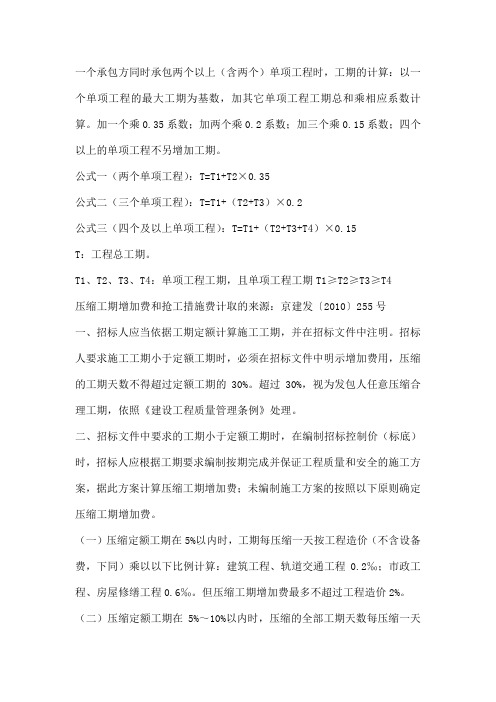

工期计算方式

工期计算方式

一个承包方同时承包两个以上(含两个)单项工程时,工期的计算:以一个单项工程的最大工期为基数,加其它单项工程工期总和乘相应系数计算。

加一个乘0.35系数;加两个乘0.2系数;加三个乘0.15系数;四个以上的单项工程不另增加工期。

公式一(两个单项工程):T=T1+T2×0.35公式二(三个单项工程):T=T1+(T2+T3)×0.2公式三(四个及以上单项工程):T=T1+(T2+T3+T4)×0.15T:工程总工期。

T1、T2、T3、T4:单项工程工期,且单项工程工期T1≥T2≥T3≥T4压缩工期增加费和抢工措施费计取的来源:京建发〔2010〕255号一、招标人应当依据工期定额计算施工工期,并在招标文件中注明。

招标人要求施工工期小于定额工期时,必须在招标文件中明示增加费用,压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。

二、招标文件中要求的工期小于定额工期时,在编制招标控制价(标底)时,招标人应根据工期要求编制按期完成并保证工程质量和安全的施工方案,据此方案计算压缩工期增加费;未编制施工方案的按照以下原则确定压缩工期增加费。

(一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。

但压缩工期增加费最多不超过工程造价2%。

(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

三、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以内的天数按本通知第二.(二)条计算压缩工期增加费;10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。

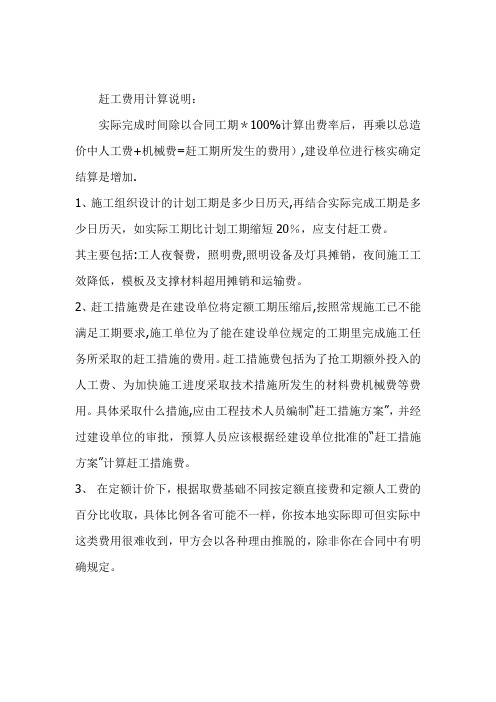

赶工费用计算说明

赶工费用计算说明

赶工费用计算说明:
实际完成时间除以合同工期*100%计算出费率后,再乘以总造价中人工费+机械费=赶工期所发生的费用),建设单位进行核实确定结算是增加.
1、施工组织设计的计划工期是多少日历天,再结合实际完成工期是多少日历天,如实际工期比计划工期缩短20%,应支付赶工费。

其主要包括:工人夜餐费,照明费,照明设备及灯具摊销,夜间施工工效降低,模板及支撑材料超用摊销和运输费。

2、赶工措施费是在建设单位将定额工期压缩后,按照常规施工已不能满足工期要求,施工单位为了能在建设单位规定的工期里完成施工任务所采取的赶工措施的费用。

赶工措施费包括为了抢工期额外投入的人工费、为加快施工进度采取技术措施所发生的材料费机械费等费用。

具体采取什么措施,应由工程技术人员编制“赶工措施方案”,并经过建设单位的审批,预算人员应该根据经建设单位批准的“赶工措施方案”计算赶工措施费。

3、在定额计价下,根据取费基础不同按定额直接费和定额人工费的百分比收取,具体比例各省可能不一样,你按本地实际即可但实际中这类费用很难收到,甲方会以各种理由推脱的,除非你在合同中有明确规定。

进度管理压缩工期计算公式

进度管理压缩工期计算公式

进度管理压缩工期计算公式在项目管理中,工期压缩是一种常见的技术手段,用于缩短项目的完成时间,以满足客户的需求或者应对突发情况。

工期压缩通常是在不增加成本和资源的情况下进行的,因此对于项目经理来说,掌握工期压缩的计算公式是非常重要的。

工期压缩的计算公式可以帮助项目经理准确地评估工期压缩的效果,以及确定需要采取的具体措施。

下面我们将介绍一些常见的工期压缩计算公式,并对其进行详细解析。

1. 活动压缩时间的计算公式。

在项目管理中,活动是指项目中的一个具体任务或者工作包,每个活动都有一个预计的工期。

当项目进度出现延误或者客户要求提前完成项目时,项目经理需要对活动的工期进行压缩。

活动压缩时间的计算公式如下:活动压缩时间 = (原工期目标工期)/ 可压缩成本。

其中,原工期是指活动的预计完成时间,目标工期是客户要求或者项目经理设定的新工期,可压缩成本是指可以用来进行工期压缩的成本资源。

通过这个公式,项目经理可以计算出每个活动的压缩时间,以便安排具体的工期压缩措施。

2. 项目整体工期的压缩计算公式。

除了对活动进行工期压缩外,有时项目经理还需要对整个项目的工期进行压缩。

这时可以使用项目整体工期的压缩计算公式:项目整体工期的压缩时间 = Σ(各活动的压缩时间)。

这个公式非常简单,只需要将所有活动的压缩时间相加即可得到项目整体工期的压缩时间。

通过这个公式,项目经理可以快速评估整个项目的工期压缩效果,以及确定需要采取的具体措施。

3. 工期压缩成本的计算公式。

在进行工期压缩时,项目经理通常需要考虑成本资源的分配和利用。

因此,计算工期压缩成本是非常重要的。

工期压缩成本的计算公式如下:工期压缩成本 = Σ(各活动的压缩时间可压缩成本)。

通过这个公式,项目经理可以计算出整个项目的工期压缩成本,以便评估工期压缩的可行性和成本效益。

4. 工期压缩效果的评估公式。

最后,对于工期压缩的效果评估也是非常重要的。

项目经理可以使用下面的公式对工期压缩的效果进行评估:工期压缩效果 = (原工期新工期)/ 原工期。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

压缩定额工期费用计算表
压缩工期率10%以内天数
文件依据:京建发(2010)255
(一)压缩定额工期在5%以内时,工期每压缩一天按工程造价(不含设备费,下同)乘以以下比例计算:建筑工程、轨道交通工程0.2‰;市政工程、房屋修缮工程0.6‰。

但压缩工期增加费最多不超过工程造价2%。

(二)压缩定额工期在5%~10%以内时,压缩的全部工期天数每压缩一天按工程造价乘以以下比例计算:建筑工程、轨道交通工程0.4‰;市政工程、房屋修缮工程1‰。

但压缩工期增加费最多不超过工程造价3%。

五、招标人压缩定额工期超过10%时,招标人应组织相关专业的专家对施工方案进行可行性论证,并承担保证工程质量和安全的责任。

在编制招标控制价(标底)时,招标人应根据论证后的方案计算压缩工期增加费和抢工措施费;未编制施工方案的按以下原则确定压缩工期增加费和抢工措施费:压缩定额工期10%以内的天数按本通知第四.(二)条计算压缩工期增加费; 10%以外的天数,工期每压缩一天按工程造价乘以以下比例计算抢工措施费:建筑工程、轨道交通工程1‰;市政工程、房屋修缮工程3‰。

六、招标人计算的压缩工期增加费、抢工措施费单独列项,只计取税金并计入总价。

压缩的工期天数不得超过定额工期的30%。

超过30%,视为发包人任意压缩合理工期,依照《建设工程质量管理条例》处理。
