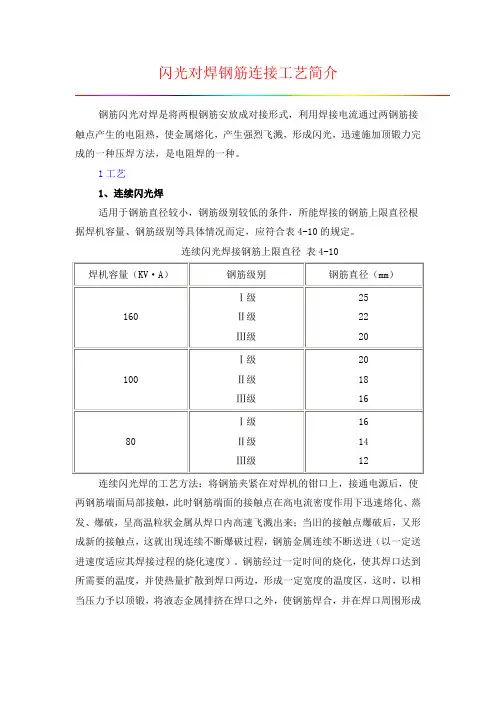

闪光对焊钢筋连接工艺简介钢筋闪光对焊是将两根钢筋安放成对接形式,利用焊接电流通过两钢筋接触点产生的电阻热,使金属熔化,产生强烈飞溅,形成闪光,迅速施加顶锻力完成的一种压焊方法,是电阻焊的一种。

1工艺1、连续闪光焊适用于钢筋直径较小,钢筋级别较低的条件,所能焊接的钢筋上限直径根据焊机容量、钢筋级别等具体情况而定,应符合表4-10的规定。

连续闪光焊接钢筋上限直径表4-10焊机容量(KV·A)钢筋级别钢筋直径(mm)160 Ⅰ级Ⅱ级Ⅲ级252220100 Ⅰ级Ⅱ级Ⅲ级20181680 Ⅰ级Ⅱ级Ⅲ级161412连续闪光焊的工艺方法:将钢筋夹紧在对焊机的钳口上,接通电源后,使两钢筋端面局部接触,此时钢筋端面的接触点在高电流密度作用下迅速熔化、蒸发、爆破,呈高温粒状金属从焊口内高速飞溅出来;当旧的接触点爆破后,又形成新的接触点,这就出现连续不断爆破过程,钢筋金属连续不断送进(以一定送进速度适应其焊接过程的烧化速度)。

钢筋经过一定时间的烧化,使其焊口达到所需要的温度,并使热量扩散到焊口两边,形成一定宽度的温度区,这时,以相当压力予以顶锻,将液态金属排挤在焊口之外,使钢筋焊合,并在焊口周围形成大量毛刺。

由于热影响区较窄,故在接合面周围形成较小的凸起,于是,焊接过程结束,两钢筋对接焊成的外形见图4-10。

2、预热闪光焊在钢筋直径或级别超出表4-10的规定时,如果钢筋端面较平整,则宜采用预热闪光焊。

预热闪光焊的工艺方法:在进行连续闪光焊之前,对钢筋增加预热过程。

将钢筋夹紧在对焊机的钳口上,接通电源后,开始以较小的压力使钢筋端面接触,然后又离开,这样不断地离开又接触,每接触一次,由于接触电阻及钢筋内部电阻使焊接区加热,拉开时产生瞬时的闪光。

经上述反复多次,接头温度逐渐升高,实现了预热过程。

预热后接着进行闪光与顶锻,这两个过程与连续闪光焊一样。

采用UN2-150型或UN17-150-1型对焊机进行大直径钢筋焊接时,宜首先采取锯割或气割方式对钢筋端面进行平整处理;然后采用预热闪光焊工艺,并应符合下列要求:闪光过程应强烈、稳定;顶锻凸块应垫高;应准确调整并严格控制各过程的起点和止点。

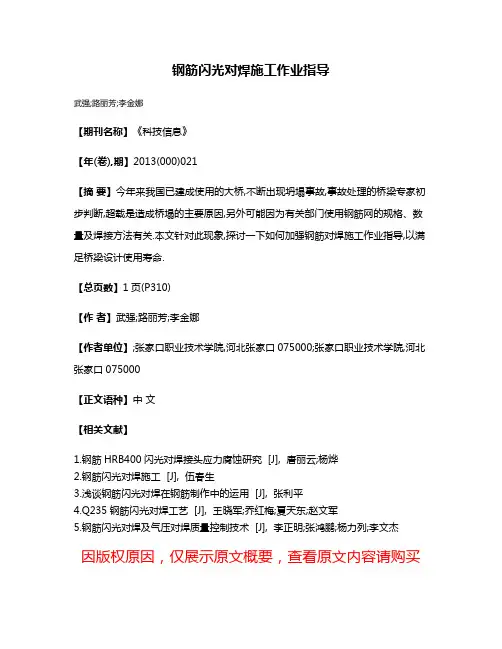

钢筋闪光对焊施工作业指导

钢筋闪光对焊施工作业指导

钢筋闪光对焊施工作业指导
武强;路丽芳;李金娜
【期刊名称】《科技信息》
【年(卷),期】2013(000)021
【摘要】今年来我国已建成使用的大桥,不断出现坍塌事故,事故处理的桥梁专家初步判断,超载是造成桥塌的主要原因,另外可能因为有关部门使用钢筋网的规格、数量及焊接方法有关.本文针对此现象,探讨一下如何加强钢筋对焊施工作业指导,以满足桥梁设计使用寿命.
【总页数】1页(P310)
【作者】武强;路丽芳;李金娜
【作者单位】;张家口职业技术学院,河北张家口075000;张家口职业技术学院,河北张家口075000
【正文语种】中文
【相关文献】
1.钢筋HRB400闪光对焊接头应力腐蚀研究 [J], 唐丽云;杨烨
2.钢筋闪光对焊施工 [J], 伍春生
3.浅谈钢筋闪光对焊在钢筋制作中的运用 [J], 张利平
4.Q235钢筋闪光对焊工艺 [J], 王晓军;乔红梅;夏天东;赵文军
5.钢筋闪光对焊及气压对焊质量控制技术 [J], 李正明;张鸿鹏;杨力列;李文杰
因版权原因,仅展示原文概要,查看原文内容请购买。

钢筋闪光对焊施工工艺

钢筋闪光对焊施工工艺

钢筋闪光对焊施工工艺钢筋闪光对焊是将两根钢筋安放成对接形式,利用焊接电流通过两根钢筋接触点产生的电阻热,使接触点金属熔化,产生强烈飞溅,形成闪光,迅速施加顶锻力完成的一种压焊方法。

9-5-2-1对焊设备常用对焊机的技术性能,建筑工地常用的UN1-75型手动对焊机。

9-5-2-2对焊工艺钢筋闪光对焊的焊接工艺可分为连续闪光焊、预热闪光焊和闪光—预热闪光焊等,根据钢筋品种、直径、焊机功率、施焊部位等因素选用。

1.连续闪光焊连续闪光焊的工艺过程包括:连续闪光和顶锻过程。

施焊时,先闭合一次电路,使两根钢筋端面轻微接触,此端面的间隙中即喷射出火花般熔化的金属微粒—闪光,接着徐徐移动钢筋使两端面仍保持轻微接触,形成连续闪光。

当闪光到预定的长度,使钢筋端头加热到将近熔点时,就以一定的压力迅速进行顶锻。

先带电顶锻,再无电顶锻到一定长度,焊接接头即告完成。

2.预热闪光焊预热闪光焊是在连续闪光焊前增加一次预热过程,以扩大焊接热影响区。

其工艺过程包括:预热、闪光和顶锻过程。

施焊时先闭合电源,然后使两根钢筋端面交替地接触和分开,这时钢筋端面的间隙中即发出断续的闪光,而形成预热过程。

当钢筋达到预热温度后进入闪光阶段,随后顶锻而成。

3. 闪光—预热闪光焊闪光—预热闪光焊是在预热闪光焊前加一次闪光过程,目的是使不平整的钢筋端面烧化平整,使预热均匀。

其工艺过程包括:一次闪光、预热、二次闪光及顶锻过程。

施焊时首先连续闪光,使钢筋端部闪平,然后同预热闪光焊。

9-5-2-3 对焊参数对焊参数包括:调伸长度、闪光留量、闪光速度、顶锻留量、顶锻速度、顶锻压力及变压器级次。

采用预热闪光焊时,还要有预热留量与预热频率参数。

1. 调伸长度调伸长度指焊接前,两钢筋端部从电极钳口伸出的长度。

调伸长度的选择与钢筋品种和直径有关,应使接头能均匀加热,并使钢筋顶锻时不致发生旁弯。

调伸长度取值:HPB235级钢筋为0.75~1.25d,HRB335与HRB400级钢筋为1.0~1.5d(d——钢筋直径);直径小的取大值。

钢筋闪光对焊施工工法(两篇)

钢筋闪光对焊施工工法(两篇)

引言:钢筋闪光对焊施工工法是一种常用的建筑施工工法,它通过使用专用的电焊机和特殊的钢筋材料,将钢筋连接在一起。

这种工法具有快速、高效、可靠的特点,广泛应用于工程建设领域。

本文将对钢筋闪光对焊施工工法的背景意义、具体步骤、注意事项等进行详细介绍。

概述:钢筋闪光对焊施工工法是一种通过电阻加热的方式将钢筋连接在一起的方法。

在施工过程中,首先需要使用特殊的电焊机进行操作,同时选用适当的钢筋材料。

此外,对施工环境和安全措施也需要充分考虑。

接下来,将具体介绍该工法的五个大点。

一、工作准备1.检查设备和材料:在进行钢筋闪光对焊施工前,需要对电焊机、电极、钢筋材料等进行检查。

确保设备和材料的品质良好,并按照要求进行保养和调整,以确保施工的顺利进行。

2.准备工作场地:工作场地需要具备安全、整洁的环境,并保证有足够的操作空间。

同时,还需要进行相应的安全措施,如设置警示标志、清理杂物等,确保施工过程中的安全。

3.组织工作人员:钢筋闪光对焊施工一般需要多人合作完成,所以需要合理安排工作人员的分工和配合,确保施工效率。

二、工法操作步骤1.钢筋准备:根据设计要求,对需要连接的钢筋进行测量、切割和清理。

确保钢筋的尺寸准确,并去除钢筋表面的污物和腐蚀物。

2.固定电极:选用合适的电极并进行固定,确保其与钢筋连接良好,并具备良好的导电性和热传导性。

3.调整电焊机参数:根据钢筋的尺寸和要求,调整电焊机的参数,如焊接电流、时间等,确保焊接质量。

4.进行钢筋连接:将钢筋放置在正确的位置,并将电极与钢筋两端接触,启动电焊机进行闪光对焊。

焊接时间根据钢筋的直径和焊接电流来确定。

5.质量检查:对焊接后的连接部位进行质量检查,包括焊接强度、连接质量等方面。

如有质量问题,需要进行修复或重新焊接。

三、注意事项1.安全措施:在操作电焊机时,需要佩戴防护眼镜、手套等个人防护装备,以免受到电流和高温的伤害。

同时,施工现场需要保持通风良好,防止焊接产生的烟雾对工人的伤害。

钢筋闪光对焊施工工艺

钢筋闪光对焊施工工艺

钢筋闪光对焊施工工艺引言钢筋闪光对焊施工工艺是一种常用的焊接方法,广泛应用于建筑、桥梁、道路等工程项目中。

闪光对焊具有焊接速度快、焊接强度高、操作简便等优点,因此得到了广泛的推广和应用。

本文将介绍钢筋闪光对焊施工工艺的基本原理、操作步骤、注意事项等内容。

1. 基本原理钢筋闪光对焊是利用电流通过两根接触钢筋之间的空气间隙产生的电弧放电来实现焊接的方法。

通过电弧放电时产生的高温使钢筋表面达到熔化温度,并施加外力使其形成焊缝。

2. 操作步骤2.1 准备工作在进行钢筋闪光对焊施工工艺之前,需要进行一系列的准备工作,包括:•准备焊接设备:包括闪光对焊机、电源、焊接电极等。

•准备焊接材料:包括焊条、助焊剂等。

•检查焊接环境:确保焊接地点通风良好,无可燃物和易爆物。

2.2 焊接准备在进行钢筋闪光对焊施工工艺之前,需要进行一些焊接准备工作,包括:•清洁钢筋表面:使用刷子等工具清洁钢筋表面的杂质和尘土。

•确定焊接位置:根据设计图纸确定焊接位置,并做好标记。

•调整焊接设备:根据钢筋的直径和长度等参数,调整闪光对焊机的电流和电压等参数。

2.3 进行焊接进行钢筋闪光对焊施工工艺时,按照以下步骤进行:1.将焊条插入焊接电极,并使其与电源连接。

2.将焊条的焊接端对准钢筋焊接位置。

3.按下闪光对焊机的启动按钮,触发电流通过焊接电极,产生电弧放电。

4.在电弧放电时,使焊条与钢筋接触,并施加适当的外力,使钢筋表面达到熔化温度。

5.在钢筋熔化后,保持一定的施压时间,等待焊缝冷却固化。

6.若需要进行多次焊接,依次对各个焊接位置进行施焊,保证焊缝的连续性。

2.4 焊后处理焊接完成后,需要进行焊后处理工作,包括:•焊缝清理:使用钢丝刷等工具清理焊缝表面的碎渣和杂质。

•检查焊缝:检查焊缝的质量和连接情况,确保焊接工艺的可靠性。

•防腐处理:根据需要对焊缝进行防腐处理,延长钢筋的使用寿命。

3. 注意事项在进行钢筋闪光对焊施工工艺时,需要注意以下事项:•安全意识:焊接操作需佩戴防护用品,特别是焊接眼镜和防火服等。

钢筋闪光对焊焊接工艺及质量检验方法

钢筋闪光对焊焊接工艺及质量检验方法

钢筋闪光对焊焊接工艺及质量检验方法
1.对焊工艺:
采用预热闪光焊。

包括三个过程:预热、闪光和顶锻过程。

焊接时先闭合电源,然后使两钢筋端面交替地接触和分开,这时钢筋端面的间隙中即发出断续的闪光,而形成预热过程。

当钢筋达到预热温度后,进入闪光阶段,随后顶锻而成。

2.对焊参数:
a.调伸长度:Ⅱ钢筋为1.0~1.5d(d为钢筋直径);
b.闪光留量:8~10mm;
c.闪光速度:由慢到快,开始时近于零,而后约1mm/s,终止时达
到1.5~2mm/s;
d.预热留量:4~7 mm;
e.预热频率:Ⅱ~Ⅲ钢筋为1~2次/s;
f.顶锻留量:4~6mm;
g.变压器级次:13~14级。

3.质量检验
a.取样数量
外观检查每批抽查10%的接头,并不得少于10个。

拉伸试验的弯曲试验应从每次成品中切取6个试样,3个进行拉伸试验,3个弯曲试验。

300个同类型接头作为一批,一周内累记不足300个也按一批计算。

b.外观检查
接头处不得有横向裂纹;与电极接触处的钢筋表面,不得有明显烧伤;接头处的弯折,不得大于4度;接头处的钢筋轴线偏移不得大于钢筋直径的0.1倍,同时不得大于2mm(用测量尺检测)。

当有一个接头不符合要求时,应对全部进行检查,剔除不合格接头,切除热影响区后重新焊接。

闪光对焊施工工艺标准

闪光对焊施工工艺标准

2.钢筋闪光对焊施工工艺标准2.1.总则2.1.1.适用范围本工艺适用于直径14~25mm的 HPB235、HRB335、HRB400钢筋接长的对焊焊接。

2.1.2.术语(1)闪光对焊:闪光对焊是将两根钢筋安放成对接形式,利用焊接电流通过两根钢筋接触点产生的电阻热,使接触点金属熔化,产生猛烈的飞溅,形成闪光,快速施加顶锻力完成的一种压焊方法。

(2)对焊连接:通过钢筋热熔顶锻压力作用,使两根钢筋热熔后粘接,将一根钢筋受到的力传递至另一根钢筋的连接方法。

(3)抗拉强度:接头试件在拉伸试验过程中,按钢筋公称面积计算所达到的最大拉应力值。

2.1.3.基本规定(1)含有焊接接头的钢筋在冷拉过程中,若在接头部位发生断裂时,可切除热影响区后再焊再拉;但不得多于两次。

且其冷拉工艺和要求应符合现行国家标准《混凝土结构工程施工质量验收规范》(GB50204)的规定。

(2)在工程开工或每批钢筋正式焊接之前,应进行现场条件下的焊接性能试验。

合格后,方可正式生产。

试件数量和要求,应和质量检查和验收时间相同。

(3)钢筋焊接施工之前,应清除钢筋或钢板焊接部位和和电极接触的钢筋表面上的锈斑、油污、杂物等;当钢筋端部有弯折、扭曲时,应予以矫直或切除。

(4)进行闪光对焊时,应随时视察电源电压的波动状况。

当电源电压下降大于5%或小于8%时,应提高焊接变压器级数;当大于或等于8%时,不得进行焊接。

(5)焊机应经常维护保养和定期检修,确保正常运用。

(6)对从事钢筋焊接施工的班组及有关人员应经常进行平安生产教化,执行现行国家标准《焊接和切割平安》GB9448中有关规定,并应执行和实施平安技术措施,加强焊工的劳动爱惜,防止发生烧伤、触电、火灾、爆炸以及烧坏焊接设备等事故。

(7)钢筋连接件的混凝土爱惜层厚度宜符合《混凝土结构工程施工质量验收规范》(GB50204)中,关于钢筋混凝土爱惜层最小厚度的规定,且不得小于15mm,连接件之间的横向净距不宜小于25mm。

钢筋工程施工方案(闪光对焊气压焊)

钢筋工程施工方案(闪光对焊气压焊)

钢筋工程施工方案(闪光对焊)一、钢筋工程概况根据结构设计施工图,该工程钢筋分项将做如下安排1、钢筋的选用墙柱梁等的钢筋直径小于等于12的钢筋采用绑扎搭接的方式进行连接,直径大于12的钢筋加工时的连接主要采用闪光对焊,柱梁钢筋绑扎时的连接气压焊连接。

3、后浇带钢筋后浇带部位的构件钢筋拉通不截断,钢筋按垂直后浇带主钢筋截面积的50%配置。

二、钢筋的原材料控制钢筋工程是结构工程质量中的重要一环,首先要严把材质、加工、连接、安装的质量关,施工过程中要跟踪检查,确保钢筋工程的质量。

1、钢筋的进场检查1)进场钢筋应有出厂质量证明书或厂方试验报告单。

2)外观检查:钢筋表面及每捆(盘)钢筋均有标识,钢筋表面不得有裂纹、折痕和锈蚀现象。

3)按现行国家标准的规定抽取试样作力学性能的试验,合格后方可使用。

并作好见证取样送检工作。

2、钢筋的质量控制钢筋质量控制图三、钢筋加工、钢筋焊接和钢筋绑扎搭接1、施工放样依据结构施工图、规范要求、施工方案及有关洽商并综合考虑各种节点的施工,确定弯曲调整值、弯钩增加长度、箍筋调整值等参数,保证下料长度准确。

2、钢筋加工钢筋加工严格按规范操作,严格控制钢筋除锈、调直、切断、成型每道工序,加工成型经验收通过方可使用。

3、钢筋连接1)闪光对焊:闪光对焊机选用UN1-100型。

连续闪光墙钢筋上限直径:Ⅰ级钢20mm ,3级钢18mm。

Ⅰ级钢筋直径22mm及以上,3级钢筋直径20mm及以上采用预热闪光焊式闪光-预热-闪光焊。

注意事项:对焊前应清除钢筋端头约150mm范围的铁锈,污泥等,以免在夹具和钢筋间因接触不良而引起“打火”。

此外,如钢筋端头有弯曲,应予调直或切除。

当调换焊工或更换焊接钢筋的规格和品种时,应先别作对焊试样(不少于2个)进行冷弯试验,合格后,才能成批焊接。

焊接参数应根据钢种特性,气温高度低,实际电压,焊机性能等具体情况由操作人员自行修正。

夹紧钢筋时,应使两钢筋端面的凸出部分相接触,以利均匀加热和保证焊缝与钢筋轴线相垂直,焊接完毕后,应待接头处由白红色变为黑红色才能松开夹具,平稳地取出钢筋,以免引起接头弯曲。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Q B 中国石化集团
企业(通用工艺)标准第四建设公司★建筑工程卷★
FCC/TS06.11-27 钢筋闪光对焊通用施工工艺
2006-12-20发布 2007-01-01实

压力容器现场安装通用施工工艺FCC/TS06.02-01中国石化集团第四建设公司技术处发布
钢筋闪光对焊通用施工工艺
1 适用范围
本工艺适用于工业与民用建筑热轧钢筋的连续闪光焊、预热闪光焊、闪光—预
热闪光焊。

2 施工准备
2.1材料及主要机具
a)钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告单。

其化学成分应满足焊接要求,并应有可焊性试验;
b)主要机具:对焊机及配套的对焊平台、防护深色眼镜、电焊手套、绝缘鞋、钢筋切断机、空压机、水源、除锈机或钢丝刷、冷拉调直作业线。

常用对焊机主要技术数据见表27-1。

常用对焊机主要技术数据表27-1
2.2作业条件
a)焊工必须持有有效的焊工合格证;
b)对焊机及配套装置、冷却水、压缩空气等应符合要求;
c)电源应符合要求,当电源电压下降大于5%,小于8%时,应采取适当提高焊接变压器级数的措施;大于8%时,不得进行焊接;
d)作业场地应有安全防护设施,防火和必要的通风措施,防止发生烧伤、触电及火灾等事故;
e)熟悉料单,弄清接头位置,做好技术交底。

3 操作工艺
3.1工艺流程
3.1.1连续闪光对焊工艺过程:
3.1.2予热闪光对焊工艺过程:
3.1.3闪光-予热闪光对焊工艺过程:
3.2焊接工艺方法选择
当钢筋直径较小,钢筋级别较低,可采用连续闪光焊。

采用连续闪光焊所能焊
接的最大钢筋直径应符合表27-2规定。

当钢筋直径较大,端面较平整,宜采
用预热闪光焊;当端面不够平整,则应采用闪光—预热闪光焊。

连续闪光焊钢筋上限直径表27-2
Ⅳ级钢筋焊接时,无论直径大小,均应采用预热闪光焊或闪光—预热闪光焊。

3.3焊接参数选择
闪光对焊时,应合理选择调伸长度、烧化留量、顶锻留量以及变压器级数等焊
接参数。

连续闪光焊的留量见图27-1;闪光—预热闪光焊的留量见图27-2。

L1、L2—调伸长度;a1+a2—烧化留量;C1+C2—顶锻留量

C1,+C2,—有电顶锻留量;C1“+C2“—无电顶锻留量
图27-1钢筋连续闪光焊
L1、L2—调伸长度;a1.1+a2.1—次烧化留量;a1.2+a2.2—二次烧化留量;
b1+b2—预热留量;C1+C2—顶锻留量
C1,+C2,—有电顶锻留量;C1“+C2“—无电顶锻留量
图27-2钢筋闪光—预热闪光焊
3.4安全检查
检查电源、对焊机及对焊平台、地下铺放的绝缘橡胶垫、冷却水、压缩空气
等,一切必须处于安全可靠的状态。

3.5试焊、做班前试件
在每班正式焊接前,应按选择的焊接参数焊接6个试件,其中3个做拉力试
验,3个做冷弯试验。

经试验合格后,方可按确定的焊接参数成批生产。

3.6对焊焊接操作
3.6.1连续闪光焊:通电后,应借助操作杆使两钢筋端面轻微接触,使其产生电阻
热,并使钢筋端面的凸出部分互相熔化,并将熔化的金属微粒向外喷射形成火
光闪光,再徐徐不断地移动钢筋形成连续闪光,待预定的烧化留量消失后,以
适当压力迅速进行顶锻,即完成整个连续闪光焊接。

3.6.2预热闪光焊:通电后,应使两根钢筋端面交替接触和分开,使钢筋端面之间发
生断续闪光,形成烧化预热过程。

当预热过程完成,应立即转入连续闪光和顶
锻。

3.6.3闪光—预热闪光焊:通电后,应首先进行闪光,当钢筋端面已平整时,应立即
进行预热、闪光及顶锻过程。

3.6.4保证焊接接头位置和操作要求:
a)焊接前和施焊过程中,应检查和调整电极位置,拧紧夹具丝杆。

钢筋在电极内必须夹紧,电极钳口变形应立即调换和修理;
b)钢筋端头如起弯或成“马蹄”形则不得焊接,必须煨直或切除;
c)钢筋端头120mm范围内的铁锈、油污,必须清除干净;
d)焊接过程中,粘附在电极上的氧化铁要随时清除干净;
e)接近焊接接头区段应有适当均匀的镦粗塑性变形,端面不应氧化;
f)焊接后稍冷却才能松开电极钳口,取出钢筋时必须平稳,以免接头弯折。

3.7质量检查
在钢筋对焊生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、裂缝等
缺陷,应切除接头重焊,并查找原因,及时消除。

4 质量标准
4.1保证项目
4.1.1钢筋的品种和质量必须符合设计要求和有关标准的规定。

检验方法:检查出厂证明书和试验报告单。

4.1.2钢筋的规格、焊接接头的位置、同一截面内接头的百分比,必须符合设计要求
和施工规范的规定。

检验方法;观察或尺量检查。

4.1.3对焊接头的力学性能检验必须合格。

a)力学性能检验时,应从每批接头中随机切取6个试件,其中3个做拉伸试验,3个做弯曲试验;
b)在同一台班内,由同一焊工完成的300个同级别、同直径钢筋焊接接头作为一批。

若同一台班内焊接的接头数量较少,可在一周之内累计计算。

若累计仍不
足300个接头,则应按一批计算;
c)检验方法:检查焊接试件试验报告单。

4.2基本项目
钢筋闪光对焊接头外观检查结果,应符合下列要求:
a)接头部位不得有横向裂纹;
b)与电极接触处的钢筋表面不得有明显烧伤,Ⅳ级钢筋焊接时不得有烧伤。

检验方法:观察检查。

4.3允许偏差项目
a)接头处的弯折角不大于4°;
b)接头处的轴线偏移,不大于0.1倍钢筋直径,同时不大于2mm。

检验方法:目测或量测。

5 成品保护
焊接后稍冷却才能松开电极钳口,取出钢筋时必须平稳,以免接头弯折。

6 应注意的质量问题
a)在钢筋对焊生产中,应重视焊接全过程中的任何一个环节,以确保焊接质量,若出现异常现象,应参照表27-3查找原因,及时消除;
钢筋对焊异常现象、焊接缺陷及防止措施表27-3
续表27-3
b)冷拉钢筋的焊接应在冷拉之前进行。

冷拉过程中,若在接头部位发生断裂时,可在切除热影响区(离焊缝中心约为0.7倍钢筋直径)后再焊再拉,但不得多
于两次。

同时,其冷拉工艺与要求应符合《混凝土结构工程施工及验收规范》
(GB50204-2002)的规定。

7 质量记录
本工艺应具备以下质量记录:
a)钢筋出厂质量证明书;
b)钢筋复试报告;
c)钢筋接头的拉伸试验报告、弯曲试验报告。

8 安全、环保措施
a)对焊操作手必须持证上岗,穿好劳保服装,戴好绝缘手套和遮光眼镜;
b)对焊机接地可靠,漏电保护设施齐全,用电线路为三相五线制;
c)对焊场地应选择在空旷的无易燃、易爆物的场地,配备灭火器;
d)风力大于4级时,应停止对焊作业,或在搭设的石棉板棚内进行,对焊头两侧设挡板,防止火花伤人;
e)对焊作业时,除两名操作手站在挡板两端头外,焊接头10m范围内不得站人;
f)焊接后的钢筋自然冷却后方可使用;
g)对焊作业完毕,及时清理现场杂物,切断电源。

附加说明:
1、本工艺由中国石化集团第四建设公司技术处提出。

2、本工艺由陈荣峰起草、赵昌才、陈吉平修订、王水平审核、技术处复审。

3、本工艺由中国石化集团第四建设公司主管领导批准。

4、本工艺由中国石化集团第四建设公司技术处发布并负责解释。
