梁柱节点混凝土浇筑方案
混凝土梁柱节点施工方案
目录一、项目概况 (2)二、编制依据 (3)三、施工准备 (4)四、梁柱节点不同强度等级混凝土施工方法 (5)五、梁柱节点处裂缝产生的原因分析 (6)六、梁柱节点处裂缝预防措施 (7)七、混凝土质量控制措施 (7)梁柱节点不同等级混凝土浇筑施工方案高层框架结构梁柱节点是框架结构的关键部位,在《高层建筑混凝土结构技术规程》JGJ3-2010)中,有关框架梁柱节点区混凝土的设计和浇注有以下的条文内容及条文说明:当柱混凝土设计强度高于梁、楼板的设计强度时,应对梁柱节点混凝土施工采取有效措施(第13.5.7条);高层建筑不同强度的梁、柱节点混凝土浇筑需要有关单位具体协商解决(条文说明)。
一、项目概况建设单位:工程名称:设计单位:建设地点:工程性质:本工程为住宅楼。
工程规模:B-1总建筑面积:148999.34 m2 (其中本标段72058.3m2)其中:地下建筑面积为29362.73m2 (其中本标段13867.39m2),地上建筑面积为119636.61m2(其中本标段58190.91 m2 3# 楼:20656.39m2, 5#楼:14028.6m2,6# 楼:22672.5m2, 40#楼: 312.98m2,41#楼:520.44m2);建筑层数(地上2、27、33层、地下1层),建筑总高度:3#楼建筑檐口高度81.95/99.95米,5#楼建筑檐口高度99.95米,6#楼建筑檐口高度99.95米,40#楼建筑檐口高度8.70米,41#楼建筑檐口高度8.80米。
结构体系:3、5、6#楼均为剪力墙结构体系,40、41#楼均为框架体系。
本工程为高层住宅楼,地下室为设备用房、地下停车库(部分为平战结合战时人防工程);地上:3#楼为住宅,5#楼为住宅,6#楼为住宅,40#楼为物业、居民活动用房,41#楼为物业用房、开闭所;标准层高为3m3#、6#楼主楼砼强度等级如下表5#楼主楼砼强度等级如下表40#、41#楼主楼砼强度等级如下表梁柱节点混凝土强度差最大达到3个等级。
梁柱不同混凝土强度节点施工方案
梁柱不同混凝土强度节点施工方案梁柱节点是钢筋混凝土结构中的重要组成部分,其强度对整个结构的安全性和稳定性起着决定性作用。
在梁柱节点的施工方案中,根据不同的混凝土强度要求,需要采取相应的措施。
首先,在选择混凝土强度时,需要根据设计要求确定具体的标号和强度等级。
一般来说,结构组件的混凝土标号应该保持一致,即相同构件的混凝土标号应一致,且梁柱节点的混凝土强度应该比梁柱体的强度高。
这是因为梁柱节点承受的荷载更大,需要具备更高的强度和承载能力。
其次,在施工过程中,需要根据节点构造特点进行相应的加固。
常见的强度节点施工方案包括:1.增加钢筋数量:通过增加梁柱节点的钢筋数量,可以增加节点的承载能力和抗剪强度。
钢筋布置应符合设计要求,并进行良好的连接。
2.使用高强度混凝土:通过使用高强度混凝土,可以提高节点的整体强度。
高强度混凝土的制作需要控制好水灰比,确保混凝土的坍落度和流动性满足施工要求。
3.加固节点连接处:对于梁柱节点的连接处,可以采取加固措施,如增加钢筋、采用预埋件等。
连接处的钢筋布置应考虑到节点受力的特点,使其能够有效传递荷载。
4.校核节点尺寸:在设计节点时,要进行合理的尺寸校核,以确保节点强度和整体稳定性。
节点尺寸的大小应根据荷载情况和节点受力特点进行合理确定,同时考虑施工的可行性。
5.控制施工质量:在施工过程中,要加强对混凝土浇筑、养护等环节的质量控制,确保节点混凝土的强度和整体质量符合要求。
总之,梁柱节点的施工方案需要根据不同的混凝土强度要求进行综合考虑,并采取相应的加固措施。
这些方案应符合设计要求,保证节点的承载能力和稳定性,确保整个结构的安全性。
梁柱节点标号不一致混凝土浇筑施工方案
梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
不同混凝土强度等级梁柱节点浇筑专项施工方案

不同混凝土强度等级梁柱节点浇筑专项施工方案混凝土强度等级是指混凝土抗压强度的等级,通常用于工程设计和施工中。
在梁柱节点浇筑方案中,应根据不同的混凝土强度等级选用相应的施工方案。
首先,在施工前需要对节点进行详细的设计和计算。
设计应满足结构的荷载要求,确保节点的安全性和稳定性。
计算应考虑节点的强度、刚度和变形等因素。
其次,在选择混凝土类型时,应根据节点的要求及施工环境选用适当的混凝土强度等级。
一般情况下,梁柱节点处采用C30-C50的混凝土强度等级。
C30混凝土适用于一般的建筑结构,C40混凝土适用于需要较高强度的场所,C50混凝土适用于大型桥梁和重要的结构部位。
然后,在混凝土配合比设计中,应根据节点的构造类型和要求进行设计。
配合比应满足混凝土的工作性能,确保节点浇筑后的强度和耐久性。
同时,应考虑混凝土的细观结构和毛细孔结构,以提高抗渗性和耐久性。
接下来,在节点浇筑施工过程中,应注意以下几点:1.确保模板的牢固和严密,以避免混凝土泄漏和变形。
2.在浇筑前,应进行充分的准备工作,如清理模板和浇筑面、涂抹脱模剂等。
3.在浇筑过程中,应采用合适的浇筑方法和施工工艺。
浇筑时应控制好浇筑速度和浇筑高度,以避免出现裂缝和空洞。
4.在浇筑后,应及时进行养护工作。
养护时间一般为7天以上,养护温度应保持在20℃左右。
最后,在节点浇筑后,应进行验收和检测工作。
验收应包括外观质量、尺寸偏差和强度等方面的检查。
检测工作主要包括混凝土强度、抗渗性和冻融性等指标的检测。
总之,不同混凝土强度等级的梁柱节点浇筑方案应根据具体工程要求和施工条件进行设计和选择。
在施工过程中,应严格按照施工方案进行操作,并进行相应的验收和检测工作,以确保节点的质量和安全。
梁柱不同混凝土强度节点施工方案
梁柱不同混凝土强度节点施工方案在建筑工程中,梁和柱是承受结构荷载的重要构件,其混凝土强度的设计和施工方案对于整个结构的安全性和稳定性至关重要。
本文将讨论在梁柱连接处使用不同混凝土强度节点的施工方案,以确保结构的承载力和耐久性。
1. 混凝土强度的选择梁和柱在结构中的承载作用不同,因此在梁柱连接处可以选择不同的混凝土强度。
一般来说,梁处于拉应力状态,因此梁的混凝土强度可以选择稍高一些,以提高其承载能力;而柱处于压应力状态,柱的混凝土强度可以选择稍低一些,以增加其变形能力。
2. 施工方案2.1 梁的施工针对梁的施工,可以采取以下步骤:•模板安装:根据设计要求,选择适当的模板及支撑系统进行安装,保证梁的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置梁的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据梁的设计要求,采取合适的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
2.2 柱的施工针对柱的施工,可以采取以下步骤:•模板安装:选择合适的柱模板进行安装,保证柱的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置柱的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据柱的设计要求,采取适当的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
3. 两者的连接在梁柱连接处,应采取适当的连接方式来保证结构的整体性和稳定性。
可以采用悬挑梁、梁柱节点钢筋连接等方式,确保梁和柱之间的承载力传递和协同工作。
综上所述,梁柱不同混凝土强度节点的施工方案需要根据结构设计要求和实际情况进行合理选择,以确保结构的安全可靠性。
通过科学施工和严格管理,可以保证建筑结构在使用过程中具有较好的性能和寿命。
梁柱节点不同等级混凝土浇筑施工方案91740

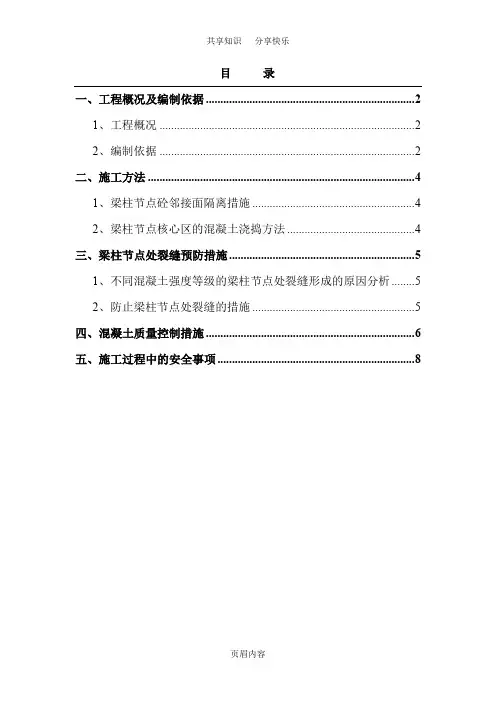

目录一、工程概况及编制依据 (2)1、工程概况 (2)2、编制依据 (2)二、施工方法 (4)1、梁柱节点砼邻接面隔离措施 (4)2、梁柱节点核心区的混凝土浇捣方法 (4)三、梁柱节点处裂缝预防措施 (5)1、不同混凝土强度等级的梁柱节点处裂缝形成的原因分析 (5)2、防止梁柱节点处裂缝的措施 (5)四、混凝土质量控制措施 (6)五、施工过程中的安全事项 (8)一、工程概况及编制依据1、工程概况工程名称:瀚林雅筑二期工程建设单位:南宁市瀚轩房地产开发有限公司设计单位:广西城市设计有限公司第二分公司监理单位:南宁品正建设咨询有限责任公司施工单位:茂名市电白建筑工程总公司勘察单位:广西土木勘察检测治理有限公司瀚林君庭工程位于南宁市科德路西段。
本工程地下为2层地下室,主要是作人防工程、车库及设备用房;地上由7栋27~34层楼房组成,该工程结构均采用框剪结构。
2、编制依据由建设单位提供的建筑施工图及有关资料《混凝土结构设计规范》(GB50010-2010)《混凝土结构工程施工质量验收规范》(GB50204-2002)《建筑施工安全检查标准》(JGJ59-99)《混凝土泵送施工技术规程》(JGJ/T10-95)《高层建筑混凝土结构技术规程》(JGJ3-2002) 注:高层框架结构梁柱节点是框架结构的关键部位,在《高层建筑混凝土结构技术规程》(JGJ3-2002)中,有关框架梁柱节点区混凝土的设计和浇注有以下的条文内容及条文说明:当柱混凝土设计强度高于梁、楼板的设计强度时,应对梁柱节点混凝土施工采取有效措施(第13.5.7条):二、施工方法从施工方面讲,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。
1、梁柱节点砼邻接面隔离措施框支柱梁柱节点区内混凝土按柱强度等级要求施工。
框架柱梁柱节点区内的混凝土强度等级相差2个等级(C10)之内时,可按低等级施工;当等级差异3个及3个以上等级时,按高等级施工(见下图)。
梁柱节点不同等级混凝土浇筑施工方案
梁柱节点不同等级混凝土浇筑施工方案在建筑工程中,梁柱节点的混凝土浇筑是非常关键的施工环节,直接影响到建筑结构的安全性和稳定性。
不同等级的梁柱节点需要根据具体情况采取不同的施工方案,以确保混凝土浇筑质量和结构的承载能力。
一、梁柱节点不同等级的划分根据结构设计要求和实际工程需要,梁柱节点可以分为不同的等级,通常包括一般节点、重要节点和特殊节点。
不同等级的节点在结构中承担的作用和要求不同,因此在施工时需要有针对性的施工方案。
1.一般节点:一般节点是指在结构中承担一般荷载和作用的节点,通常要求混凝土浇筑均匀、密实,但对施工工艺和要求并不是特别严格。
2.重要节点:重要节点一般指在结构中承担重要荷载和作用的节点,如承重节点、支座节点等,对节点的混凝土浇筑质量和施工工艺有较高的要求,需要采取更为严格的施工方案。
3.特殊节点:特殊节点是指在结构中具有特殊作用或要求的节点,如变截面节点、拱顶节点等,对节点的混凝土浇筑质量、施工工艺和工序有较高的技术难度和要求。
二、梁柱节点混凝土浇筑施工方案1. 一般节点的施工方案对于一般节点,混凝土浇筑施工方案相对简单。
一般情况下,可以按照以下步骤进行施工:•准备工作:清理现场、搭设模板、设置支撑等。
•浇筑混凝土:按照设计要求,采用适当的混凝土配合比,采取适当的振捣措施,确保混凝土的均匀浇筑和密实性。
•养护处理:混凝土初凝后,进行养护处理,以保证混凝土的强度和耐久性。
2. 重要节点的施工方案对于重要节点,需要更严格的施工方案和措施,以确保节点混凝土的质量和承载能力。
一般的施工步骤包括:•混凝土配合比的确定:对于重要节点,需要根据设计要求和实际情况确定合适的混凝土配合比,以保证混凝土的强度和耐久性。
•浇筑工艺的控制:采取适当的振捣措施和工艺控制,确保混凝土的均匀浇筑、密实性和无孔洞。
•质量检查:在浇筑完成后,进行质量检查和验收,确保混凝土节点符合设计要求和标准。
3. 特殊节点的施工方案特殊节点的混凝土浇筑需要更为严格和专业的施工方案,通常包括特殊的工艺控制和质量保障措施,具体的施工步骤和措施需要根据节点的特点和要求进行确定,以确保节点的稳定性和安全性。
斜撑梁柱核芯节点混凝土施工方法
斜撑梁柱核芯节点混凝土施工方法1.施工前的准备工作:首先确定好混凝土的配比和材料,并进行试块试块的试验及强度检测。
然后,对施工现场进行清理,清除杂物、垃圾等,确保施工场地清洁。
接下来,进行标高控制,确定好节点的位置。
2.模板的搭设:根据节点的尺寸和形状,选择合适的模板,并按照设计要求进行搭设。
模板的搭设应保证稳定可靠,保证混凝土施工的准确性和质量。
在模板搭设前,还需进行模板的检查和验收,确保模板完好无损。
3.钢筋的布置:根据设计图纸的要求,进行钢筋的预埋或者绑扎。
在施工过程中,需要注意钢筋的间距、固定和连接等要求。
钢筋连接采用搭接或者焊接的方式,保证节点的抗震性能和安全性。
4.钢筋检查:在钢筋施工完成后,需进行钢筋的检查。
主要包括钢筋的数量、位置、尺寸等方面的检查。
在确认无误后,方可进行下一步的施工。
5.混凝土浇筑:在混凝土浇筑前,需要对模板内表面进行验收和润滑处理。
然后,进行混凝土的浇筑工作。
浇筑时,应注意避免混凝土的偏析和空洞,以及控制水灰比、振捣力度等。
6.养护:浇筑完混凝土后,需进行养护工作。
养护时间一般为7天左右,养护过程中要注意保持湿润和防止温度变化。
养护结束后,进行模板拆除和清理。
7.检验和验收:施工完成后,还需进行节点质量的检验和验收。
主要包括外观质量、尺寸偏差、抗震性能等方面的检验。
同时,需进行强度试验和控制标高的测量。
总之,斜撑梁柱核芯节点混凝土施工方法需要从准备工作、模板搭设、钢筋布置、混凝土浇筑、养护以及检验和验收等方面进行。
只有按照规范要求进行施工,并进行严格的质量控制,才能确保节点的安全可靠性。
梁柱节点不同标号混凝土浇筑施工工法(2)
梁柱节点不同标号混凝土浇筑施工工法梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点是建筑结构中的关键部位,对于结构的承载能力和稳定性具有重要影响。
梁柱节点不同标号混凝土浇筑施工工法是一种适用于不同标号(不同强度等级)混凝土的节点浇筑工法。
本文将重点介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点有:1. 适应性强:该工法适用于各种不同标号的混凝土,包括不同强度等级的混凝土。
2. 节点连接性好:通过采用特殊的节点连接方式,能够有效提高梁柱节点的连接性能,增加结构的整体稳定性。
3. 施工效率高:采用先施工梁再施工柱的顺序,可以节约时间,提高施工效率。
4. 节点负荷传递性能好:通过采用适当的节点设计,能够保证节点的负荷传递性能,提高结构的整体承载能力。
三、适应范围该工法适用于各种不同标号的混凝土梁柱节点的浇筑施工,包括建筑、桥梁、隧道等各种工程项目。
四、工艺原理梁柱节点不同标号混凝土浇筑施工工法的工艺原理是根据不同标号混凝土的性能特点和节点连接的要求,采取相应的技术措施。
具体分析和解释如下:1. 施工工法与实际工程之间的联系:通过对不同标号混凝土节点连接的要求进行分析,选择适当的施工工法,确保施工质量。
2. 采取的技术措施:通过调整混凝土配合比、采用适当的施工工艺、使用合适的施工材料等技术措施,保证节点连接的可靠性和稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的施工工艺分为以下几个阶段:1. 准备工作:包括施工方案的编制、材料准备、施工队伍组织等。
2. 模板安装:按照设计图纸进行模板安装,确保梁柱节点的外形和尺寸符合设计要求。
3. 钢筋加工和布置:对梁柱节点的钢筋进行加工和布置,保证节点连接的强度和稳定性。
4. 混凝土浇筑:按照相应的施工工艺,对梁柱节点进行混凝土浇筑,确保浇筑质量和连接性能。
梁柱节点不同等级混凝土浇筑施工设计方案
梁柱节点不同等级混凝土浇筑施工设计方案梁柱节点是混凝土结构中的重要组成部分,对整个结构的承载力和稳定性起着至关重要的作用。
在混凝土浇筑施工设计方案中,梁柱节点的设计非常重要,必须满足一定的要求和标准。
下面将从不同等级混凝土梁柱节点的设计、施工工艺和注意事项等方面进行详细介绍。
首先,不同等级混凝土梁柱节点的设计。
在设计梁柱节点时,首先需要根据结构的整体设计要求确定节点的类型,常见的节点类型有钢筋连接节点、钢板联接节点和焊接节点等。
根据不同等级混凝土的承载能力要求,设计梁柱节点的尺寸和连接方式,确保节点的刚度和强度能够满足结构的使用要求。
同时,还需要考虑节点的抗震性能,采取相应的措施提高节点的抗震承载能力。
其次,不同等级混凝土梁柱节点的施工工艺。
在施工过程中,首先要进行节点模板的搭建,根据设计要求搭建好节点的模板,确保模板的尺寸和定位准确无误。
然后进行节点钢筋的安装,根据设计要求将钢筋按照预定位置和间距安装好,并严格按照施工图纸要求进行绑扎。
最后进行混凝土的浇筑,将混凝土均匀地倒入模板内,并进行充实和振捣,确保混凝土在节点内的填充和密实。
浇筑完成后,需要及时对节点进行养护,保证混凝土的正常硬化和强度的发展。
最后,不同等级混凝土梁柱节点施工的注意事项。
在梁柱节点的施工过程中,需要特别注意以下几个方面。
首先是施工材料的选择和控制,包括混凝土、钢筋和模板等。
施工材料的质量和规格必须符合设计和标准要求,材料的质量控制和进场检验非常重要。
其次是施工工艺的控制,施工工艺必须按照设计要求进行,特别是在节点钢筋的安装和混凝土浇筑过程中,必须严格按照规范要求进行操作,避免施工工艺引发的质量问题。
另外,还需要注意节点养护的重要性,节点混凝土的养护需要保持一定的湿度和温度,以促进混凝土的早期强度发展和防止龟裂。
总之,不同等级混凝土梁柱节点的设计施工是整个结构工程中非常关键的一环,需要设计人员和施工人员进行密切配合,确保节点设计合理、施工规范,并严格按照相关标准和规范进行操作。
梁柱节点浇筑施工方案(DOC)
梁柱节点浇筑施工方案一、施工前准备在进行梁柱节点浇筑前,首先需要做好施工的前期准备工作,包括但不限于:1.材料准备:准备好混凝土、钢筋、模板等施工所需材料;2.施工人员安排:合理安排施工人员的工作任务,确保施工进度;3.施工设备准备:检查和调试搅拌机、起重设备等施工设备,确保其正常运转;4.安全防护:落实好施工现场安全措施,并做好相关培训工作;5.施工方案会商:与相关部门和相关方进行梁柱节点浇筑方案的沟通和会商,确保施工计划的顺利进行。
二、施工过程1. 梁柱节点浇筑模板安装1.根据设计要求,搭建好梁柱节点浇筑的模板,确保其结构牢固、尺寸准确;2.检查模板的垂直度和水平度,修正不符合要求的地方;3.根据设计要求、施工图纸和相关规范进行模板的验收。
2. 钢筋绑扎1.按照设计要求,在梁柱节点内部设置好纵向和横向的钢筋,确保其位置准确、间距一致;2.进行好钢筋绑扎作业,保证钢筋的连接牢固。
3. 混凝土浇筑1.在模板安装和钢筋绑扎完成后,进行混凝土的搅拌和运输;2.将混凝土均匀地倒入模板内部,采取适当的振捣措施,确保混凝土的密实性;3.在浇筑过程中,注意控制浇筑速度、混凝土温度等参数,确保浇筑质量。
4. 养护1.混凝土浇筑完成后,立即进行养护措施,包括覆盖保湿、适当的水养护等;2.根据混凝土的强度等指标,合理调整养护时间,确保混凝土的强度和耐久性。
三、施工质量检验在梁柱节点浇筑完成后,需要进行质量检验,主要包括但不限于:1.外观检查:检查混凝土表面的平整度和光洁度是否符合要求;2.尺寸检测:测量梁柱节点的尺寸、位置是否符合设计要求;3.强度测试:进行混凝土的抗压强度测试,确保其符合相关标准。
四、施工注意事项1.在施工过程中,严格按照设计要求和相关规范进行施工,确保施工质量;2.加强施工现场安全管理,做好施工人员的安全教育和培训;3.注意天气变化对混凝土浇筑的影响,采取相应的防范措施。
五、施工总结在梁柱节点浇筑施工完成后,进行施工总结,总结经验教训,为今后类似工程提供借鉴。
梁柱墙节点核心区浇筑方法
梁柱墙节点核心区浇筑方法一、概述梁柱墙节点是建筑结构的重要连接部位,其承载能力和稳定性直接影响着整个建筑的安全性能。
在进行梁柱墙节点的核心区浇筑时,需要采取一系列的方法和措施,以确保节点的强度和耐久性,保障建筑的整体结构安全。
二、梁柱墙节点核心区浇筑方法1. 前期准备在进行梁柱墙节点核心区浇筑之前,首先需要对节点位置进行精确定位和标记,确保浇筑位置准确无误。
同时,在浇筑前需要对模板进行检查和验收,确保模板的质量达到要求,以避免浇筑过程中出现模板变形或破损的情况。
2. 钢筋布置梁柱墙节点的核心区需要布置足够密集的钢筋,以提高节点的承载能力和抗震性能。
在布置钢筋时,应严格按照设计图纸要求进行,确保钢筋的位置、间距和连接方式正确无误。
同时,在钢筋的连接处应采用可靠的焊接或扎捆方式,以保证节点的整体强度和稳定性。
3. 混凝土浇筑在进行梁柱墙节点核心区的混凝土浇筑时,应采用高强度和抗渗透性能的混凝土材料。
在浇筑前,应对混凝土进行试验和检测,确保其符合设计要求。
在浇筑过程中,应采用振捣和浇注的方式,以提高混凝土的密实性和均匀性。
同时,应注意控制浇筑的速度和厚度,避免出现浇筑过快或过厚的情况,以免产生温度应力和开裂等问题。
4. 养护措施梁柱墙节点核心区浇筑完成后,应及时进行养护,以确保混凝土的强度和耐久性。
养护措施包括保持适宜的湿度和温度,避免混凝土过早干燥或过早受冷。
同时,应防止外界因素对节点的影响,如雨水侵蚀、阳光暴晒等。
养护期的长度应根据混凝土的材料和厚度来确定,一般不少于7天。
5. 质量检验在梁柱墙节点核心区浇筑完成后,应进行质量检验,以确保节点的强度和稳定性。
质量检验包括对混凝土的强度、密实度、渗透性等指标进行测试和检测。
测试结果应符合设计要求和相关规范的要求,否则需要进行相应的处理和修复。
三、总结梁柱墙节点的核心区浇筑是建筑结构中至关重要的环节,其质量直接关系到整个建筑的安全性能。
通过合理的前期准备、钢筋布置、混凝土浇筑、养护措施和质量检验,可以确保梁柱墙节点的强度和耐久性,提高建筑的整体结构安全性。
混凝土梁柱节点施工方案
混凝土梁柱节点施工方案梁柱连接节点是混凝土结构中非常关键的部位,它直接影响着整体结构的承载性能和安全性。
因此,在施工过程中,必须要采取合理的方案来确保梁柱节点的质量和可靠性。
下面将介绍一些混凝土梁柱节点施工的关键方案和要点。
1. 施工方案设计在设计混凝土梁柱节点的施工方案时,首先要充分考虑结构的受力情况和设计要求。
根据设计图纸和相关标准规范,确定节点的尺寸、配筋、混凝土等级等关键参数,确保施工方案符合工程设计要求。
2. 施工前的准备工作在正式开始施工前,需要进行充分的准备工作。
包括检查施工现场的平整度和清理程度,确保施工现场整洁无障碍;检查施工材料的质量和数量,保证施工过程中材料供应的连续性和稳定性。
3. 施工工艺具体施工过程中,需要注意以下几点:3.1 模板安装根据设计要求,安装好梁柱节点的模板,并确保模板的稳固和尺寸准确。
3.2 钢筋加工和安装根据设计要求对钢筋进行加工,并按照设计图纸要求安装好配筋,注意密实度和位置的准确性。
3.3 混凝土浇筑在一切准备就绪后,进行混凝土的浇筑。
要注意浇筑的过程中控制浇筑速度和浇筑高度,避免混凝土的分层和渗漏现象。
3.4 养护混凝土浇筑完成后,要进行养护工作。
主要包括保持节点湿润,避免混凝土早期开裂和强度不足。
4. 质量检验施工完成后,需要进行混凝土梁柱节点的质量检验。
主要检查节点的尺寸、配筋、混凝土强度等参数是否符合设计要求,并对施工过程中可能出现的质量问题进行整改和修复。
结语混凝土梁柱节点施工是混凝土结构施工过程中比较关键的环节,其质量直接关系到整体结构的安全性和可靠性。
因此,在施工过程中必须严格按照设计要求执行,做好每个环节的检查和管理工作,确保节点的质量达到要求,从而保证整个工程的安全性和稳定性。
梁柱节点混凝土的浇筑,规范
梁柱节点混凝土的浇筑,规范篇一:梁柱节点砼浇筑方案梁柱节点不同等级混凝土浇筑施工方案编制:审核:审批:2013年11月一、编制依据1、工程施工图纸;2、《建筑施工模板安全技术规范》(JGJ162-2008);3、《混凝土结构工程施工质量验收规范》(GB50204,2011);4、《建筑施工手册》第四版;5、《高层建筑混凝土结构技术规程》JGJ3-2010。
二、工程概况工程名称:1建设单位:勘察单位:设计单位:监理单位:本工程位于,现场地为拆迁空地,四周多为菜地和民房,后期均为规划道路。
拟建工程征地面积为?,总建筑面积为 ?,其他上建筑面积?,地下建筑面积?,建筑总高度为米,主要由组成,主体结构为框架-剪力墙。
楼层标高、层高及混凝土强度等级明细表如下表:篇二:梁柱节点处混凝土浇筑方案梁柱节点不同等级混凝土浇筑施工方案编制:审核:审批:年月日一、编制依据1、工程施工图纸;2、《建筑施工模板安全技术规范》(JGJ162-2008);3、《混凝土结构工程施工质量验收规范》(GB50204,2002)(2011年版);24、《混凝土结构工程施工规范》(GB50666-2011);5、《高层建筑混凝土结构技术规程》JGJ3-2010。
二、工程概况本工程为高层建筑,xx层以下墙柱砼强度等级比梁板砼强度等级高两个强度等级及以上,故特针对xx层以下的梁柱节点砼浇注施工编制该专项方案。
三、施工准备1、技术准备施工前应对作业人员做好各项交底工作;2、材料准备密目钢丝网、Ф6钢筋、振捣器、混凝土泵等。
3、作业条件(1)、钢筋施工完毕,并办理隐蔽验收手续。
施工前,清理基层上的泥土、垃圾、木屑、积水和钢筋上的油污等杂物;修补嵌填模板缝隙,加固好模板支撑,以防漏浆。
(2)、安排组织好劳动力,水电到位,备齐振捣设备,并做好其它准备工作,使施工处于有序状态。
(3)、搭设必要的脚手人行坡道,铺设底板筋上操作用马凳、跳板等,并经检查合格。
梁柱节点不同强度等级混凝土施工方案
梁柱节点不同强度等级混凝土施工方案梁柱节点不同强度等级混凝土的施工1、工程概况:xxxxx,其中:地上建筑面积33333平方米、地下建筑面积6456平方米,建筑高度:99.5米。
框架柱、剪力墙混凝土强度等级为C50、C40、C35、C30 、C25;梁板混凝土凝土强度等级为C30、C25。
柱、墙头与梁板砼标号最大相差为20MPa。
2、施工顺序:在梁板砼施工前,按会审纪要中结施57条柱、墙与梁板砼标号大于5 MPa时,柱头墙头混凝土浇捣作法。
如下图:同柱墙标号用双层钢丝网用双层钢丝网0.5m0.5m30⑴安装框架梁内铁丝网后,在铁丝网后插Φ16的钢筋为铁丝网的骨架。
⑵把柱、墙头中的卫生杂质等清理干净,洒水湿润。
⑶节点处的混凝土实行“先高后低”的浇捣原则:先用塔吊吊斗或混凝土泵输送柱头、墙头的砼标号等级的混凝土浇捣到位,浇捣砼按有关规范规定中的程序进行,分层振捣密实。
⑷待浇捣完成后,依据当天施工的气温、光照来判定抽取铁丝网后面Φ16钢筋的时间,在抽取铁丝网的骨架前,柱、墙头收面做平,一般情况下,不超过4小时。
春季、秋季在2~3小时、冬季在2.5~3.5小时、夏季在1.5~2小时抽取铁丝网后的Φ16骨架。
立即浇捣梁板的砼,在浇捣梁板砼过程中,要特别注意振动器的振幅与振动棒的点距,要快插慢拔,在梁板与柱、墙头的接合处尽量避免平板振动器的走动,用人工搓平。
3、施工过程注意事项:⑴在铁丝网骨架抽取后严禁在上面踩压。
⑵梁板在浇捣时,严禁在已浇捣的柱、墙头进行使用振动棒重振。
⑶严禁用平板振动器振平已浇捣的柱、墙头与梁板接槎处。
⑷不准在已浇捣的柱、墙头处,堆放材料、机械。
⑸加强混凝土的养护,特别柱、墙头的标号较高,在浇捣过程中应先考虑用湿润法进行先期养护。
4、施工过程中的安全事项。
⑴进入施工现场必须遵守安全生产各项规章制度。
⑵夜间进行混凝土工程施工时,要有本班组人员值班,施工照明充足,自我防护措施可靠,符合施工和安全要求。
梁柱节点标号不一致混凝土浇筑施工方案
梁柱节点标号不一致混凝土浇筑施工方案混凝土浇筑施工是建筑工程中非常重要的一项工作,其中梁柱节点的施工方案更是关乎整个结构的稳定性和安全性。
然而,在实际施工过程中,往往会出现梁柱节点标号不一致的情况,这对后续的施工工作产生了一定的困扰。
梁柱节点标号不一致主要是指设计图纸和实际情况存在差异,在浇筑施工过程中,需要对节点进行标记,以便后续施工的精确对接。
节点标号不一致会导致施工人员在浇筑混凝土时无法准确地辨认出节点位置,从而导致浇筑位置错位,影响梁柱节点的整体稳定性。
因此,我们需要制定一套施工方案来解决这个问题。
首先,在施工前,需要对设计图纸进行仔细审查,确保设计图纸中的梁柱节点标记与实际情况一致。
如果发现节点标号存在错误或者不一致的情况,及时向设计单位反馈,要求进行修正。
同时,与施工方案编制单位和监理单位进行沟通,明确施工方案的要求和节点标号的准确性。
其次,在施工前,需要进行现场勘察,确保实际施工情况与设计图纸一致。
特别是在节点位置不明显或者存在标记错误的情况下,可以采用人工测量和绘制节点坐标图的方式,以便明确每个节点的具体位置和编号。
通过这种方式,可以避免因设计图纸与实际情况不符导致的节点标号不一致问题。
接下来,针对梁柱节点标号不一致的问题,可以采用以下几种施工方案来解决:1.核准施工方案:施工单位可以根据实际情况编制一套节点标号准确的施工方案,提交给设计单位和监理单位审批。
在获得核准后,按照核准的施工方案进行浇筑施工。
2.临时修改标号:在梁柱节点标号不一致的情况下,施工单位可暂时调整节点的编号,以便在浇筑混凝土时能够准确识别节点位置。
但需要特别注意,在临时修改标号后,必须对修改后的标号进行记录和归档,以便后续施工和维护。
并在施工完成后,及时将节点标号恢复到设计图纸上的原始标号。
综上所述,针对梁柱节点标号不一致的混凝土浇筑施工问题,我们可以通过审查设计图纸、现场勘察和修复标号等方法来解决。
只有保证节点标号的准确性和一致性,才能确保梁柱节点的施工质量和结构的稳定性,为建筑工程的安全运营提供可靠保障。
梁柱节点浇筑施工方案
梁柱节点浇筑施工方案一、任务背景梁柱节点是建筑结构中连接梁和柱的重要部分,其连接质量直接关系到整体结构的稳定性和安全性。
因此,在梁柱节点的浇筑施工中需要严格按照相关规范和要求进行操作,确保节点的质量和可靠性。
二、施工准备1.材料准备:按照设计要求,准备好所需的混凝土、钢筋、模板等材料。
2.工具准备:准备好必要的施工工具,如搅拌机、抹灰刀、钢筋捆扎机等。
3.设备准备:检查和保养好相关设备和机械设备,确保其正常运行。
三、模板安装1.梁柱节点的模板应按照设计要求进行制作,并经过验收合格后方可安装。
2.模板的安装位置应准确无误,模板的平整度和垂直度应符合要求。
3.在模板安装前,应检查与节点相关的其他设施是否已安装完毕,并进行保护。
四、钢筋加工与安装1.按照设计要求,加工好所需长度和形状的钢筋。
2.钢筋在加工过程中应注意保持其整洁和防止生锈。
3.钢筋应按照设计要求正确安装,保证其位置准确、间距符合要求,并采取措施进行固定,以防止在浇筑过程中发生位移。
五、预埋件处理1.检查预埋件的数量、位置和准确性,确保其符合设计要求。
2.对于需要焊接的预埋件,应按照要求进行焊接,并检查焊接质量是否合格。
3.对于需要固定的膨胀螺栓或螺杆,应采取适当的措施,保证其位置准确、固定牢固。
六、混凝土浇筑操作1.浇筑前,要进行充分的清理工作,确保浇筑区域干净无杂物。
2.在浇筑前,应按照设计要求进行模板防水处理,并确保浇筑区域内的温度和湿度符合要求。
3.在浇筑混凝土之前,要对梁柱节点进行湿润处理,以保证混凝土与节点表面有良好的粘结。
4.混凝土的配制应按照设计要求进行,确保其强度和流动性符合要求。
5.在浇筑过程中,要注意混凝土的均匀性和连续性,尽量避免出现孔洞和松散现象。
6.混凝土浇筑完毕后,要及时进行养护,保持适宜的湿度和温度,以促进混凝土的早期强度发展。
七、附着与固化处理1.混凝土浇筑后,应保持其表面湿润,并进行适当的附着处理,以提高梁柱节点的粘结强度。
梁柱节点不同等级混凝土浇筑施工方案范文
梁柱节点不同等级混凝土浇筑施工方案1.引言梁柱节点是建筑中重要的节点部位,其稳定性能直接影响到整个建筑结构的安全性。
因此,在混凝土建筑物的施工过程中,对于梁柱节点的浇筑和加固工作尤为重要。
根据不同等级的梁柱节点特点,进行不同的混凝土浇筑施工方案,对保证建筑结构的稳定性和安全性具有非常重要的意义。
本文主要针对梁柱节点不同等级的混凝土浇筑施工方案做出详细的阐述。
2.技术标准混凝土浇筑施工方案的技术标准必须要符合国家有关规定和标准,包括强度等级、材料比例、基本性能等方面。
在梁柱节点部位具体实施也应符合高标准技术要求。
具体标准如下:2.1 构件施工设置构建施工设置应按照设计图纸和施工方案进行合理设置,并采取防沉降、支撑和加固措施。
2.2 混凝土原材料应选用质量合格的水泥、砂、碎石、钢筋等原材料,并严格按照配合比要求配置制备混凝土。
2.3 强度等级和材料比例按照设计图纸混凝土要求,选择混凝土强度等级,并按照比例要求,进行获取混凝土制备。
2.4 梁柱节点结构施工要求对于基础节点、常规节点和重要节点,施工应根据节点等级进行严格区分和施工要求。
3.不同等级的混凝土浇筑施工方案3.1 基础节点基础节点作为建筑物承重结构的起点,其浇筑质量对于建筑结构的稳定性有着至关重要的影响。
在基础节点的混凝土浇筑施工过程中,应严格按照国家有关规定和标准施工,包括以下几个步骤:•基础坑洞挖掘与处理。
挖掘基础坑洞时应注意包括挖土、搅拌、加水、浇筑和压实等几个步骤。
在基础坑洞处需要留有空隙,便于后续钢筋的安装工作。
•对于基础钢筋的加强。
基础节点需要加强钢筋,包括搭建框架、捆扎骨架,定位施工,将钢筋定位好准确的位置上。
•浇筑混凝土。
混凝土的浇筑应从坑洞的底部开始逐渐向上浇注,保证混凝土的完整性和紧密性。
•压实与养护。
在混凝土浇筑后,需要进行压实并在养护阶段保持施工任务的平衡与稳定。
在养护阶段中要注意进行湿度控制,保持地基的足够湿度,使其达到足够的强度等级。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地平线控股(苏州)有限公司
办公楼、1#车间、2#成品仓库、门卫及消控室梁柱节点不同等级混凝土浇筑方案
苏州建筑工程集团有限公司
2020年04月
目录
一、工程概况及编制依据: (2)
1、工程概况 (2)
2、编制依据 (2)
3、混凝土结构概况 (2)
二、施工方法 (3)
1、梁柱节点砼邻接面隔离措施 (3)
2、梁柱节点核心区的混凝土浇捣方法 (3)
三、梁柱节点处裂缝预防措施 (5)
.1、不同混凝土强度等级的梁柱节点处裂缝形成的原因分析 (5)
2、防止梁柱节点处裂缝的措施 (5)
四、混凝土质量控制措施 (7)
五、施工过程中的安全事项 (8)
一、工程概况及编制依据:
1、工程概况
地平线控股(苏州)有限公司新建纺织品生产基地项目位于苏州市相城区阳澄湖镇画师湖路南侧、启南路西侧,总建筑面积为86601.94m2 。
由1#车间地上四层,建筑面积约48244.65m2;2#仓库地上四层,(半)地下室一层,建筑面积30432.76m2;办公楼地上七层,建筑面积7685.87m2;门卫及其他附属用房地上一层,框架结构。
2、编制依据
(1)、《建筑工程施工质量验收统一标准》GB50300-2013
(2)、《混凝土结构工程施工质量验收规范》GB50204-2015
(3) 、《混凝土结构工程施工规范》GB50666-2011
(4)、本工程施工组织设计
3、混凝土结构概况
二、施工方法
从施工方面讲,由于节点构造复杂,钢筋绑扎密集,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。
1、梁柱节点砼邻接面隔离措施
框支柱梁柱节点区内混凝土按柱强度等级要求施工。
框架柱梁柱节点区内的混凝:土强度等级相差1个等级之内时,可按低等级施工;当等级差异2个及2个以上等级时,按高等级施工(见下图)。
2、梁柱节点核心区的混凝土浇捣方法
事先作好技术交底和准备工作。
施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱砼初凝前继续浇捣梁、板砼,先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分
层振捣。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面,不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区,用小型插入振捣器加强振捣,杜绝漏振死角。
对于钢筋确实过分密集的情况,应事先和设计单位联系,采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
三、梁柱节点处裂缝预防措施
.1、不同混凝土强度等级的梁柱节点处裂缝形成的原因分析
梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,查阅相关资料,在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝的现象时有发生,具体原因可以大概归结如下:
(1)梁柱节点处混凝土的强度等级相差太大(相差两个等级以上)时,不同强度等级的混凝土水泥用量、水灰比、用水量都不同,柱子体积大,水泥用量多,产生的水化热高,高低强度等级混凝土的收缩有差异,所以在其交界附近容易产生裂缝。
(2)柱子的截面大、刚度大,梁的截面相对较小,受柱子的强大约束,梁混凝土的收缩受限制,也容易产生裂缝。
(3)混凝土配合比中,高强度等级混凝土的水泥用量偏多,水灰比、含砂率、坍落度偏大,也会导致高低强度等级混凝土交界附近产生裂缝。
(4)现浇梁板的梁在板下,上面养护的水被板充分吸收,而梁一般得不到充足的养护水分,造成梁的内外不均匀收缩,也容易导致梁的两侧面产生裂缝。
2、防止梁柱节点处裂缝的措施
根据上述原因分析,采取改进的具体措施如下:
(1)联系配比设计单位调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,尽量减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对外加剂的用量也需作相应的调整。
(2)节点处的混凝土实行“先高后低”的浇筑原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制先浇筑的柱混凝土初凝前浇捣梁板的混凝土,事先作好技术交底和准备工作,必要时应安排专人进行旁站管理。
(3)梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一.次,增强高
低强度等级混凝土交接面的密实性,并尽可能延长柱混凝土的沉实时间,减少收缩。
(4)严格控制混凝土拌合物的坍落度,经常对混凝土坍落度应进行检测。
四、混凝土质量控制措施
1、施工前准备工作要全部就绪,机械设备经检查没有隐患,可正常工作。
2、所用商品混凝土有出厂合格证及各种原材试验报告单,混凝土的强度等级及其它性能必须满足设计要求及施工规范规定。
3、严禁向混凝土中加水,对于残存混凝土不得加入新混凝土中。
4、布料均匀,限制落料高度;布料死角区,采用1、2次倒运,严禁采用振捣棒赶布料摊平混凝土。
5、过大的尺寸偏差可能影响结构构件的受力性能、使用功能。
对超过且影响结构性能和安装、使用功能部位,施工单位应根据尺寸偏差的具体情况提出技术处理措施,并经监理(建设)单位认可后进行处理,并重新进行检查验收。
6、混凝土浇筑应克服质量问题所提的各种现象的出现。
7、模板拼缝严密,刚度、强度必须足够。
8、设备管支架铺设临时设马道,预防脚踩钢筋位移,输送管道严禁靠近支撑,防止泵管脉冲振动造成支架倒榻。
9、混凝土的养护和施工缝处理必须符合施工质量验收规范规定及本施工方案的要求。
10、混凝土强度试块取样、制作、养护和试验必须符合规定。
11、严格按国家施工规范标准进行施工,严格按建筑安装工程质量验评标准检查评定工程质量。
12、对工程进行过程预控,早把工序控制关,上道道工序不合格,不得进行下一道工序,把问题消除在发生之前。
13、项目部加强检查力度,严格执行自检、互检和交接检的“三检”制,质检员对质量有一票否决权,确保工程合格。
14、技术交底要细致齐全到位,层层交底,落实到每一个操作工人,必要时加以口头交底及现场实物交底。
.
15、推行样板施工,做好钢筋、模板、混凝土等的隐、预检,质评工作,及时作好各项工程的验收工作。
16、现场施工前项目部组织有关人员分析施工中可能产生的问题及原因,及
时做好相应准备,在施工中认真落实,消防弊病。
17、对成品要注意保护,提高全体施工人员保护意识,并采取必要的相关措施,杜绝二次返修现象。
18、要保证钢筋和垫块的位置正确,不得踩楼板、楼梯和弯起筋,不碰支预埋件的和插筋。
19、不用重物冲击模板,不在梁或楼梯踏步板吊帮上蹬踩,应搭设跳板保护模板的牢固和严密。
20、混凝土强度抽样结果必须符合设计要求及规范规定。
21、在预留洞宽度大于1 米的底洞,在洞底平模处开振捣口和观察口,避免出现缺灰或漏振现象。
23、浇筑混凝土时,钢筋、模板工长要跟班作业,发现问题及时解决,同时派专人看钢筋、模板。
24、浇筑前由质安部门经常注意天气变化,如遇有大雨应缓时开盘并及时通知搅拌站。
如正在施工中天气突然变化,原则是小雨不停,大雨采取防护措施,其措施是:已浇筑完毕的混凝土面用塑料薄膜覆盖,正在浇筑的部位搭设防水栅。
25、楼面必须按平水要求拉线执平,用2米铝合金尺刮平,用木磨板分两次磨平压实。
26、每次开盘前必须做好开盘记录,经现场技术人员与搅拌站技术人员同时签认后方可开盘,并且随机抽查混凝土配合比情况,做好混凝土浇筑记录。
所用原材料规格和用量,每个工作班至少检查两次,混凝土坍落度及和易性,每班至少检查两次,每班内当混凝土配比由外界影响有变时,要及时检查,搅拌时间要随时检查。
27、已浇筑的楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以后,方准在上面进行操作及安装结构用的支架和模板。
五、施工过程中的安全事项
(1)进入施工现场必须遵守安全生产各项规章制度。
(2)夜间进行混凝土工程施工时,要有本班组人员值班,施工照明充足,自
我防护措施可靠,符合施工和安全要求。
(3)振动棒的操作必须由专人负责,禁止其他人员乱动,使用振动棒前,要检查所用振动棒的电缆确保不破损、不漏电,漏电保护安全有效,灵敏可靠。
(4)所有操作人员禁止疲劳作业,不得连班。
(5)所有操作工人劳动安全防护用品必须佩戴齐全有效,尤其持振动棒者必须戴好安全帽、绝缘手套,穿绝缘鞋和防护服。
(6)用塔吊、料斗浇筑混凝土,在塔吊放下料斗时,操作人员要主动避让,应随时注意料斗碰头,并应站立稳当,防止料斗碰人坠落。
(7)使用振动棒前应检查电源电压,必须经过二级漏电保护,电源线不得有接头,观察机械运转是否正常。
振动棒移动时,不能硬拉电线,更不能在钢筋和其他锐利物上拖拉,防止割破拉断电线而造成触电事故。
浇捣砼时应有木工及电工值班检查顶架及电器安全。
