电气工程预算实例:清单与计价样本

合集下载

复习资料1电气工程预算实例:清单与计价样本

复习资料1电气工程预算实例:清单与计价样本

复习资料1电气工程预算实例:清单与计价样本-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII电气安装工程工程量清单计价示例一、设计说明及相关要求:1.建筑概况:本工程为某单层综合楼电气工程,建筑面积335m2,砖混结构,现浇混凝土楼板,层高,室内外高差。

总安装容量,计算电流。

2.设计内容:动力、照明配电系统;接地系统。

(1)电源由总变配电所引入一路380/220V电源,电力系统采用TN-C-S制。

电源采用金属铠装电缆穿SC80保护管埋地引入,埋地深度为室外。

进户电缆线敷设暂不考虑,其保护管计至墙外。

(2)动力配电箱处利用人工接地装置做重复接地,接地极采用φ50镀锌钢管,接地线为镀锌扁钢40×4,接地电阻不大于4Ω,安装位置详见平面图。

(3)配电箱均嵌墙暗装,开关、插座均嵌墙暗装。

配电箱、开关、插座、灯具的安装高度见图例。

至生活泵的电源保护管出地面。

(4)配电线均采用铜芯绝缘导线,穿焊接钢管敷设,电源规格及敷设方式见电气系统图。

二、编制预算要求1.本工程消防报警安装工程为专业分包项目,专业工程暂定价为25000元。

2.建设单位不提供材料设备,全部材料、设备由承包单位自行采购,发包方认质认价。

3.暂定金额暂定为5000元。

4.未计价材料暂按《设备、材料暂估单价表》计取。

三、设计施工图图例序图例名称型号、规格单位备注号强电部分1动力配电箱DL XL-21型 400×300×180台底边距地2照明配电箱AL XMR-21型 300×200×160台底边距地3双管荧光灯YG2-2型 2×40W套底边距地4吸顶防水灯JXP3-1型Φ200 1×60W套吸顶5吊风扇Φ1200台底边距地6轴流风机台中心距地7单联板式开关F81/1D 型 10A个距地8双联板式开关F81/2D型 10A个距地9吊扇调速开关10A个距地10单相二三孔暗插座F8/10US 型 10A个距地11防水二三孔暗插座F223Z10型 10A个距地四、工程量统计1.了解施工设计说明通过仔细阅读设计说明,了解工程概况及设计内容和要求。

[预算入门]电气工程算量及套价实例讲解(附图)

[预算入门]电气工程算量及套价实例讲解(附图)

综合单价:9.18元
工程内容 序 号
单 数量 其中/元

人工 材料费

机械使 综合 用费 费
小计/元
1 铍锌钢管
m 30 38.40 9.60
5.40
DN20 暗配
2 铍锌钢管 DN20
m 30.9
108.15
3 暗装扫线盒 个 6
6.30 12.90 0
4 接线盒
个 6.12
18.36
5 暗装开关盒 个 5
计量单位:m
项目编码: 030212003001
工程数量:80
项目名称:电气配线 管内穿线BV2.5 mm² 综合单价:2.44元
工程内容 序 号
单 数量 位
其中/元
人工 材料费 费
机械 使用 费
小计/ 元
综合费
1 管内穿线 m 82 BV2.5 mm²
18.86 14.76 0
18.86 52.48
(1)配管配线系指从配电控制设备到用电器具
的配电线路以及控制线路的敷设。工艺上分明 配和暗配两种形式。各种配管应区别不同敷设 方式,部位及管材材质,规格,以“延长米” 计算。计算时不扣除管接线箱(盒)、灯头盒、 开关盒所占长度。其计算要领是从配电箱算起, 沿各回路计算;同时应考虑按建筑物自然层进 行划分。或者按照建筑形状分片计算。
项目编码 序 号
1 03021200 1001
项目 名称
电气 配管
工程内容 综合单价组成
人工 材料 机械 费 费 使用

铍锌钢管 1.68 5.64 0.18 DN20 暗配 包括接线盒6 个、开关盒5 个安装、接 地
综合单 价/元 综合 费
1.68 9.18

案例——电气清单概预算表

案例——电气清单概预算表

030204018018 配电箱 5-6 6-374
15
030204018019 配电箱 5-6 6-374
16
030204018020 配电箱 5-6 6-374
17
030204018021 配电箱 5-6 6-374
18
030204018022 配电箱 5-6
投标人: 法定代表人或委托代理人:
030204018013 配电箱 5-19 5-139
3
030204018014 配电箱 5-18 5-138
4
030204015001 事故照明切换屏 5-13 6-374
5
030204015002 事故照明切换屏 5-15 6-374
6
030204015003 事故照明切换屏 5-15
投标人: 法定代表人或委托代理人:
(盖章) (签字盖章) 日期: 2009年12月15日
清单概预算表
工程名称:北京某住宅项目1-5#楼地上电气工程 序号 编号 6-374 19 名称 接线箱安装 暗装 接线箱半周长 700mm 以内 成套动力配电箱柜安装 悬挂式 规格 墙上4回路以内 接线箱安装 暗装 接线箱半周长 700mm 以内 成套动力配电箱柜安装 悬挂式 规格 墙上4回路以内 接线箱安装 暗装 接线箱半周长 700mm 以内 成套照明配电箱安装 墙上明装 规格 8 回路以内 接线箱安装 暗装 接线箱半周长 700mm 以内 成套照明配电箱安装 墙上明装 规格 8 回路以内 接线箱安装 暗装 接线箱半周长 700mm 以内 成套照明配电箱安装 墙上明装 规格 4 回路以内 接线箱安装 暗装 接线箱半周长 700mm 以内 成套 单位 10个 台 台 10个 台 台 10个 台 台 10个 台 台 10个 台 台 10个 台 台 (盖章) 工程量 0.4 2 2 0.2 2 2 0.2 1 1 0.1 1 1 0.1 1 1 0.1 1 1 人工费 443.78 80.7 36.32 443.78 80.7 36.32 443.78 87.13 42.75 443.78 87.13 42.75 443.78 79.78 35.4 443.78 79.78 35.4 材料费 230.57 1556.42 1533.36 230.57 1556.42 1533.36 230.57 2052.08 2029.02 230.57 3552.08 3529.02 230.57 2050.58 2027.52 230.57 2050.58 2027.52 机械费 18.55 2.57 0.71 18.55 2.57 0.71 18.55 2.69 0.83 18.55 2.69 0.83 18.55 2.55 0.69 18.55 2.55 0.69 管理费 299.51 54.47 24.51 299.51 54.47 24.51 299.51 58.8 28.85 299.51 58.8 28.85 299.51 53.84 23.9 299.51 53.84 23.9 利润 69.47 118.59 111.64 69.47 118.59 111.64 69.47 154.05 147.1 69.47 259.05 252.1 69.47 153.07 146.13 69.47 153.07 146.13 第 4 页 共 35 页 综合单价 1061.88 1812.75 1706.54 1061.88 1812.75 1706.54 1061.88 2354.75 2248.55 1061.88 3959.75 3853.55 1061.88 2339.82 2233.64 1061.88 2339.82 2233.64 综合合价 424.75 3625.5 3413.08 212.38 3625.5 3413.08 212.38 2354.75 2248.55 106.19 3959.75 3853.55 106.19 2339.82 2233.64 106.19 2339.82 2233.64

某电气照明工程清单计价(范例1)

某电气照明工程清单计价(范例1)

实例:某电气照明工程清单计价通常安装工程计价按照以下程序进行:一、熟悉工程概况、施工图与施工说明二、编制依据三、工程清单项目的划分及项目编码表格形式四、工程量计算五、套用定额计价表计算分部分项工程量清单报价六、计算主材费用七、单位工程措施项目清单八、单位工程其他项目清单九、规费明细十、单位工程费用汇总一、熟悉工程概况、施工图与施工说明本住宅楼共6层,每层高3m,一个单元内每层共两户,有A、B两种户型:A户型为4室1厅,约92m2;B户型为3室1厅,约73m2。

共用楼梯、楼道。

本电气照明工程提供了两张设计图纸,电气照明平面图(见图1)和配电系统图(见图2)。

图2 某住宅楼供电系统图2 图1 某住宅楼电气照明平面图由图2的配电系统图可知,每层住宅楼采用220V单相三线系统供电。

在楼道内设置一个配电箱AL-1,安装高度为1.8m,配电箱有4路输出线,其中,1L为A户供电,2L为B户供电,导线使用铜芯塑料绝缘线,3根,截面积为6mm2,穿钢管敷设,管径为25mm,敷设方式为沿墙暗敷,3L供楼梯照明,4L为备用,3L、4L的预算省略。

A户、B户在室内各安装一个配电箱AL-1-2、AL-1-1,其安装高度为1.8m,分别采用3路供电,其中L l供各房间照明,L2供起居室、卧室内的家用电器用电,L3供厨房、卫生间用电。

房间内所有照明、插座管线均选用了2.5mm2铜芯塑料绝缘线,穿线管使用20mm管径的PVC硬质塑料管,敷设在现浇混凝土楼板内,竖直方向为暗敷设在墙体内。

照明回路沿墙和楼顶板暗敷,插座回路沿墙和楼地板暗敷。

所有开关距地1.4m安装,插座距地0.4m安装。

二、编制依据(本电气照明工程清单计价)主要编制依据有:①工程施工图(平面图和系统图)和相关资料说明。

②《江苏省建设工程工程量清单计价项目指引》。

③《江苏省安装工程计价表》(2004年)。

④国家和工程所在地区有关工程造价的文件。

三、工程清单项目的划分及项目编码表格本电气照明工程可划分成11个清单安装项目:1、照明配电箱安装;2、小电器板式开关安装;3、小电器插座安装;4、电气配管(电线钢管敷设);5、电气配管(电线PVC管敷设);6、电气配管(接线盒安装);7、电气配线(6mm2铜芯塑料绝缘线的管内穿线);8、电气配线(2.5mm2铜芯塑料绝缘线的管内穿线);9、普通吸顶灯及其他灯具(半圆球吸顶灯的安装);10、装饰灯(吊灯的安装);11、荧光灯(荧光灯的安装)。

电气工程量算书范文

电气工程量算书范文

电气工程量算书范文项目名称:工程项目地点:地区编制日期:xxxx年xx月xx日1.工程概况本项目是一座x层楼的住宅楼电气工程,包括照明配电、弱电配电、消防报警系统等。

2.主要工程量清单2.1照明配电2.1.1灯具- 吸顶灯:xx个,单价xx元/个- 射灯:xx个,单价xx元/个2.1.2开关插座- 墙壁开关:xx个,单价xx元/个- 插座:xx个,单价xx元/个2.1.3照明线路- 线缆型号:xxx规格,长度xx米,单价xx元/米2.1.4配电箱- 配电箱:xx个,单价xx元/个2.2弱电配电- 线缆型号:xxx规格,长度xx米,单价xx元/米2.2.2网络线路- 线缆型号:xxx规格,长度xx米,单价xx元/米2.2.3电视线路- 线缆型号:xxx规格,长度xx米,单价xx元/米2.2.4门禁系统- 控制器:xx个,单价xx元/个2.3消防报警系统2.3.1烟雾传感器- 烟雾传感器:xx个,单价xx元/个2.3.2温度传感器- 温度传感器:xx个,单价xx元/个2.3.3报警控制器- 报警控制器:xx个,单价xx元/个3.工程量计算3.1照明配电工程量计算- 灯具总数:xx个- 开关插座总数:xx个- 线缆总长度:xx米- 配电箱总数:xx个3.2弱电配电工程量计算- 网络线路总长度:xx米- 电视线路总长度:xx米- 门禁系统控制器总数:xx个3.3消防报警系统工程量计算- 烟雾传感器总数:xx个- 温度传感器总数:xx个- 报警控制器总数:xx个4.费用预算4.1照明配电费用预算- 灯具费用:xx元- 开关插座费用:xx元- 线缆费用:xx元- 配电箱费用:xx元4.2弱电配电费用预算- 网络线路费用:xx元- 电视线路费用:xx元- 门禁系统费用:xx元4.3消防报警系统费用预算- 烟雾传感器费用:xx元- 温度传感器费用:xx元- 报警控制器费用:xx元5.总费用预算- 照明配电总费用:xx元- 弱电配电总费用:xx元- 消防报警系统总费用:xx元- 总费用:xx元以上为电气工程量算书的示例,实际编制过程中需要与工程设计图纸和技术要求进行进一步的核对和计算。

电气工程预算实例清单与计价样本

电气工程预算实例清单与计价样本

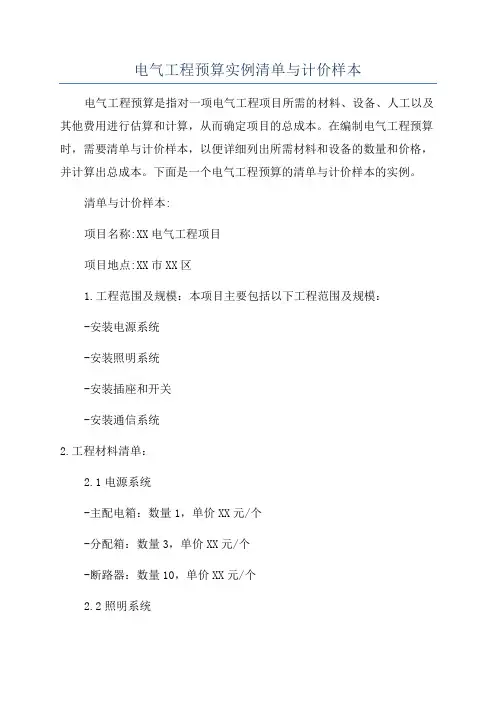

电气工程预算实例清单与计价样本电气工程预算是指对一项电气工程项目所需的材料、设备、人工以及其他费用进行估算和计算,从而确定项目的总成本。

在编制电气工程预算时,需要清单与计价样本,以便详细列出所需材料和设备的数量和价格,并计算出总成本。

下面是一个电气工程预算的清单与计价样本的实例。

清单与计价样本:项目名称:XX电气工程项目项目地点:XX市XX区1.工程范围及规模:本项目主要包括以下工程范围及规模:-安装电源系统-安装照明系统-安装插座和开关-安装通信系统2.工程材料清单:2.1电源系统-主配电箱:数量1,单价XX元/个-分配箱:数量3,单价XX元/个-断路器:数量10,单价XX元/个2.2照明系统-射灯:数量20,单价XX元/个-日光灯:数量50,单价XX元/个-照明开关:数量10,单价XX元/个2.3插座和开关-墙插座:数量50,单价XX元/个-开关:数量20,单价XX元/个-电线:数量500米,单价XX元/米-电线槽:数量100米,单价XX元/米2.4通信系统-网线:数量200米,单价XX元/米-通信插座:数量10,单价XX元/个3.工程人工清单:-项目经理:工时100,工价XX元/小时-电工:工时500,工价XX元/小时-助手:工时200,工价XX元/小时4.其他费用清单:-工程管理费:总费用XX元-资金使用费:总费用XX元-安全保障费:总费用XX元计价样本:根据清单中的材料和设备数量和价格,可以进行计算得出总成本。

1.材料费用计算:电源系统费用=(数量主配电箱*单价主配电箱)+(数量分配箱*单价分配箱)+(数量断路器*单价断路器)照明系统费用=(数量射灯*单价射灯)+(数量日光灯*单价日光灯)+(数量照明开关*单价照明开关)插座和开关费用=(数量墙插座*单价墙插座)+(数量开关*单价开关)+(数量电线*单价电线)+(数量电线槽*单价电线槽)总材料费用=电源系统费用+照明系统费用+插座和开关费用+通信系统费用2.人工费用计算:项目经理费用=工时项目经理*工价项目经理电工费用=工时电工*工价电工助手费用=工时助手*工价助手总人工费用=项目经理费用+电工费用+助手费用3.其他费用计算:总其他费用=工程管理费+资金使用费+安全保障费4.总成本计算:总成本=总材料费用+总人工费用+总其他费用以上是电气工程预算的清单与计价样本实例。

最全电气工程工程量计算及实例清单

最全电气工程工程量计算及实例清单

最全电气工程工程量计算及实例清单电气工程工程量计算是指根据电气工程所需的设备、材料、人工和施工部位等要素,进行量化计算以确定工程的投资预算和施工进度安排的工作。

以下是电气工程工程量计算的实例清单,通过综合考虑工程的规模、材料、设备和人力资源等因素,实现工程的准确预算和合理安排。

1.主配电系统的工程量计算:-主配电室的平方米数-设备柜数量及尺寸-汇流箱数量及尺寸-配电盘(总开关、接触器、断路器等)的数量及规格-低压电缆长度及规格-主配电系统的安装费用-人工和材料费用2.照明系统的工程量计算:-照明灯具的数量及规格-照明控制系统的数量及规格-照明电缆的长度及规格-照明系统的安装费用-人工和材料费用3.动力系统的工程量计算:-电机数量及规格-变频主机数量及规格-电动机控制柜数量及规格-主配线长度及规格-动力系统的安装费用-人工和材料费用4.安防系统的工程量计算:-安全监控摄像头的数量及规格-门禁系统的数量及规格-报警系统的数量及规格-安防系统的安装费用-人工和材料费用5.通信系统的工程量计算:-计算机网络线数量及长度-安防监控系统数量及规格-通信系统的安装费用-人工和材料费用6.地下电缆线路的工程量计算:-电缆线数量及规格-手孔、井道、桥架等的数量及规格-地下电缆线路的安装费用-人工和材料费用7.配电箱和回路的工程量计算:-配电箱数量及规格-回路数量及规格-配电箱和回路的安装费用-人工和材料费用8.监控系统的工程量计算:-摄像机数量及规格-录像机和监控屏幕的数量及规格-监控系统的安装费用-人工和材料费用以上是电气工程工程量计算的实例清单,涉及到主配电系统、照明系统、动力系统、安防系统、通信系统、地下电缆线路、配电箱和回路以及监控系统等方面的工程量计算。

通过对这些要素的综合计算,可以准确预算和安排电气工程的投资和进度。

电气工程预算表范文

电气工程预算表范文

电气工程预算表范文一、项目概述:电气工程是建筑工程中的一项重要工程,它涉及到电力系统、照明系统、动力系统等多个方面。

为了保证电气工程的正常运行,制定一份合理的电气工程预算表是非常必要的。

二、预算范围:本电气工程预算表主要包括主体工程及辅助工程所需的设备材料、人工费用、运输费用等各项费用。

其中,主体工程包括主配电室、分配电室、开关箱、线路敷设等;辅助工程包括照明系统、弱电系统、消防系统等。

三、费用构成:1.设备材料费用:设备材料费用是电气工程中的主要费用,包括主要设备(开关、断路器等)、导线、电缆、继电器、照明灯具等。

根据工程需要,制定详细的设备材料清单,并与供应商进行报价比较,选取合适的设备材料供应商。

2.人工费用:人工费用是电气工程中的另一大费用,包括施工人员的工资、社保、食宿费用等。

根据工程的复杂程度及工期要求,评估所需的施工人员数量,并与当地的人工市场进行沟通,确定合理的人工费用标准。

3.运输费用:运输费用主要包括设备材料的运输费用和施工人员的交通费用。

设备材料的运输费用根据供应商的提供的运输费用标准进行支出。

施工人员的交通费用根据工地到施工人员居住地的距离、交通工具选择等因素确定。

4.工程管理费用:工程管理费用包括施工管理人员的工资、办公用品费用、劳动保护费用等,用于保证电气工程顺利进行。

根据工程规模、复杂程度等因素确定合理的工程管理费用。

四、预算编制标准:1.从实际出发:预算编制应充分考虑到工程的具体情况,包括工程规模、复杂程度、地理环境等因素,确保预算的合理性。

2.可比性:预算编制应参考类似项目的实施情况,以及市场行情,保持预算的可比性。

3.全面性:预算编制应充分考虑到电气工程中的各项费用,确保预算的全面性。

五、预算编制流程:1.规划阶段:在项目规划阶段,根据建筑设计方案和相关要求,制定电气工程预算编制计划。

2.数据采集:收集电气工程所需的材料设备清单、人工费用标准、运输费用标准、工程管理费用等相关数据。

电气工程施工造价单

电气工程施工造价单

电气工程施工造价单项目名称:XXXX电气工程编制单位:XXXX建筑工程有限公司编制日期:XXXX年XX月XX日一、工程概况1.1 工程地点:XXXX地区1.2 工程规模:XXXX平方米1.3 工程性质:住宅小区电气工程1.4 施工周期:XX个月二、工程内容2.1 电气主干线安装2.2 动力配电系统安装2.3 照明系统安装2.4 防雷接地系统安装2.5 消防报警与控制系统安装2.6 楼宇自动控制系统安装2.7 结构化布线系统安装2.8 电缆电视系统安装三、工程量清单3.1 电气主干线安装序号项目名称单位数量单价(元)总价(元)1 电气主干线米 XX XX XX3.2 动力配电系统安装序号项目名称单位数量单价(元)总价(元)1 动力配电柜台 XX XX XX2 动力配电箱个 XX XX XX3.3 照明系统安装序号项目名称单位数量单价(元)总价(元)1 照明配电箱个 XX XX XX2 照明灯具套 XX XX XX3.4 防雷接地系统安装序号项目名称单位数量单价(元)总价(元)1 接地极个 XX XX XX2 接地母线米 XX XX XX3.5 消防报警与控制系统安装序号项目名称单位数量单价(元)总价(元)1 报警控制器台 XX XX XX2 消防报警按钮个 XX XX XX3.6 楼宇自动控制系统安装序号项目名称单位数量单价(元)总价(元)1 自动控制主机台 XX XX XX2 自动控制模块个 XX XX XX3.7 结构化布线系统安装序号项目名称单位数量单价(元)总价(元)1 结构化布线米 XX XX XX2 信息插座个 XX XX XX3.8 电缆电视系统安装序号项目名称单位数量单价(元)总价(元)1 电缆电视户 XX XX XX四、工程造价计算4.1 直接费用4.1.1 材料费序号材料名称单位数量单价(元)总价(元)1 电线电缆米 XX XX XX2 配电设备台 XX XX XX3. 施工机具使用费序号施工机具名称数量单价(元/台班)总价(元)1 电钻台 XX XX2 扳手把 XX XX4.2 间接费用4.2.1 企业管理费序号费用名称单价(元)总价(元)1 管理人员工资 XX XX2 办公费用 XX XX3 差旅费用 XX XX4.2.2 利润序号利润名称单价(元)总价(元)1 利润 XX XX4.3 合计造价序号费用名称单价(元)总价(元)1 直接费用 XX XX2 间接费用 XX XX3 合计造价 XX XX五、工程款支付方式5.1 工程款支付分为三个阶段,分别为工程进度款、工程验收款和工程保修款。

电气工程预算书范文

电气工程预算书范文

电气工程预算书范文
一、项目名称:XXX电气工程预算书
二、项目概况:该电气工程是针对XXX项目需求进行的设计和施工,主要包括电气设备的采购、安装和调试等工作。

三、预算内容:
(一)人工费用:
根据工作量和人力资源市场行情,预计需要招募3名电气工程技术人员,工作时间为3个月。

(二)材料费用:
根据项目需求,预计采购的材料主要包括电缆、开关柜、电灯和插座等。

电灯:50只,单价100元/只,总计50只×100元/只=5000元
插座:80个,单价50元/个,总计80个×50元/个=4000元
(三)设备费用:
根据项目需求,预计采购的设备主要包括变压器、发电机和高压断路器等。

(四)其他费用:
施工现场清洁费用:5000元
四、总计费用:
五、备注:
六、编制人:XXX日期:XXXX年XX月XX日。

(参考)电气工程工程量清单编制实例

(参考)电气工程工程量清单编制实例

5.1.3 电气工程工程量清单编制实例
×××综合楼电气工程
工程量清单
招标人:×××单位(单位签字盖章)
法定代表人:×××(签字盖章)
中介机构
法定代表人:×××(签字盖章)
造价工程师
及注册证号:xxx (签字盖执业专业章)
编制时间:XX年X月X日
填表须知
总说明
1.分部分项工程量清单
工程名称:×××综合楼电气及电力外网工程 [表
定额措施项目清单
一般措施项目清单
其他项目清单
工程名称:×××综合楼电气及电力外网工程 [表
工程名称:×××综合楼电气及电力外网工程 [表
主要材料价格表
工程名称:×××综合楼电气及电力外网工程[表
(注:文档可能无法思考全面,请浏览后下载,供参考。

可复制、编制,期待你的好评与关注)。

最全电气工程工程量计算及实例清单

最全电气工程工程量计算及实例清单
电气工程工程量计算 及实例清单编制
添加副标题
汇报人姓名
内容
02
03
04
05
01
工程量计算规则
一、变压器
变压器、消弧线圈的安装及干燥,按不同电压等级、不同容量分别以"台"计算。 变压器油过滤不论过滤几次,直至合格为止。工程量按制造厂规定的充油量以"t"计算。设备已充油的一般不计此项费用。
工程量计算规则
盘柜配线、基础槽钢和角钢安装以“m”为计量单位; 端子箱、端子板安装及端子板外部接线,焊铜接线端子、压铜接线端子、压铝接线端子等项目以“个”为计量单位; 铁构件制作、安装以及箱、盒制作以“100kg”为计量单位;
四、控制设备及低压电器 盘、箱、柜的外部进出线预留长度按下表计算 (单位:m/根)
工程量计算规则
01
灯具、开关、插座、按钮等的预留线,已分别综合在相应定额内,不另行计算。
03
接线盒安装工程量,应区别安装形式(明装、暗装)、接线箱半周长,以“个”为计量单位计算;
02
04
配管、配线
十、配管、配线 配线进入箱、柜、板的预留线(每一根线)
序号
项目
预留长度
说明
1
各种开关、柜、板
实例工程量统计
A6户型及B5户型照明回路和插座回路工程量
实例工程量清单编制
清单书P123~127
定额套用时应注意的问题
有关送配电设备系统调试
定额套用时应注意的问题
有关送配电设备系统调试
定额套用时应注意的问题
定额套用时应注意的问题
定额套用时应注意的问题
定额套用时应注意的问题
定额套用时应注意的问题
序号

电气工程工程量清单计价讲义182页(附案例)

电气工程工程量清单计价讲义182页(附案例)

变电所系统图及立面图
油侵式变压器
变压器油枕 变压器
低压接线端子 低压母线
低压母线桥
高压负荷开关 高压母线
高压接 线端子
变压器安装
低压接线端子
变压器干燥:以“台”为单位计量。不分型号按变压 器容量的不同分别套用河南省清单综合单价C.2册,其 编号:2-29~36,2-44~2-50子目。
工作内容及顺序:准备、干燥及维护、检查、记录整 理、清扫、收尾及注油。
在全国统一安装工程预算定额中,《电气设备安装 工程》、《消防及安全防范设备安装工程》定额是电气 工程使用的主要定额;《自动化控制仪表安装工程》定 额,也是电气工程使用的定额之一;《建筑智能化系统 设备安装》、《通讯设备及线路安装》定额是电气弱电 工程使用的定额。
电气工程计量及综合单价套用
变配电设备安装 配电装置安装 母线及绝缘子安装 电缆敷设 防雷及接地装置 配管配线工程 照明器具 电气调整试验及电机检查接线
箱式变电站安装:按带不带高压开关柜和变压器容量划 分定额子目,以 “台” 为单位计量,分别套用河南省清 单综合单价C.2册,其编号为:2-134~2-141子目。环网 柜安装子目:2-142~143.
工作内容及顺序:开箱、检查、安装固定、接线、接地。
高压成套配电柜、箱式变电站为设备,应计入设备 购置费。
SC9-350/100
箱式变压器
手车式高压开关柜
控制设备及低压电器(盘、柜、屏、箱)安装:均以 “台”为计量单位,分别套用河南省清单综合单价C.2 册,其编号为:2-277~2-308子目。
工作内容及顺序:开箱、检查、安装固定、电器、表 计及及继电器等附件的拆装、送交试验、盘内整理及 一次校线、接线、接地。
电气工程计量范围

电气安装工程工程量清单计价示例

电气安装工程工程量清单计价示例

电气安装工程工程量清单计价示例电气安装工程工程量清单计价示例电气安装工程作为现代建筑中必要的基础工程之一,其计价工作非常重要。

工程量清单计价是建筑行业中常用的计价方式,本文将围绕电气安装工程量清单计价示例进行详细介绍。

1. 工程范围本工程位于某商业综合体商场,总建筑面积为4万平方米,包括地下二层、地上七层。

电气安装工程涉及楼宇基础电气设施和各种商业用电设施。

主要包括配电箱、进线柜、配电盘、电缆、接线,以及照明开关插座、电梯、UPS电源、变压器等。

2. 工程量清单本工程包括领导班子用电安装、暂定用电安装、施工用电安装、工程质量保证及检测等工作,其工程量清单如下:序号| 名称| 单位| 数量| 单价| 金额1 | 配电箱| 台| 20 | 2000 | 400002 | 进线柜| 台| 5 | 5000 | 250003 | 配电盘| 台| 30 | 1500 | 450004 | 电缆| 米| 5000 | 10 | 500005 | 接线| 米| 5000 | 5 | 250006 | 照明开关插座| 个| 2000 | 20 | 400007 | 电梯| 台| 10 | 30000 | 3000008 | UPS电源| 台| 5 | 10000 | 500009 | 变压器| 台| 5 | 20000 | 10000010 | 工程质量保证及检测| 项| 1 | 50000 | 50000合计| | | | | 6400003. 价格说明本工程采用单位工程工程量清单计价方法进行计价。

其中,配电箱、进线柜、配电盘、电缆、接线等构成了电气安装的基础设施,其单价可根据市场价格进行调整。

照明开关插座、电梯、UPS电源、变压器等组成了商业用电设施,其单价较高。

工程质量保证及检测项列为单独的清单项,涵盖了本工程的质量保证和检测费用。

4. 结论本文以某商业综合体商场电气安装工程为例,对电气安装工程量清单计价进行了详细的介绍,包括工程范围、工程量清单、价格说明等方面。

某项目电气工程量清单与计价表

某项目电气工程量清单与计价表


2.型号:详设计
3.规格:2*40W

30
4.安装形式:吸顶安
装,自带蓄电池,应
急时间180min 1.名称:应急照明灯
2.型号:详设计
3.规格:2*5W,应急时 间30min

192
4.安装形式:距地2.5
米安装 1.名称:应急疏散指示

2.型号:详设计
3.规格:1*5W,应急时 套
70
间30min
设计图
4321.53
57
03040800100 2
电力电缆
1.名称:电力电缆
2.型号:WDZ-YJE
3.规格:3*25+2*16
m
4.敷设方式、部位:详
设计图
118.62
1.名称:电力电缆
58
03040800100 3
电力电缆
2.型号:WDZ-YJE
3.规格:5*6
m
4.敷设方式、部位:详
设计图
59
配管
47
03041100100 4
配管
1.名称:电气配管
2.材质:PVC 3.规格:PC32
m
4.配置形式:详设计 1.名称:配管
2.材质:PVC管
3.规格:PC40
m
4.配置形式:详设计要

本页小计
注:为记取规费等的使用,可在表中增设其中:“定额人工费”。
1 2 4099.56 713.55 3990.43 107.69
1.名称:电气配线 2.配线形式:管内穿线 m 3.型号:ZR-BV4
1625.8 84.81
5892.42 541.23
11967.82 2106.72

某综合楼电气安装工程量清单及计价实例

某综合楼电气安装工程量清单及计价实例

某综合楼电气安装工程工程量清单招标人: (单位签字盖章)法定代表人: (签字盖章)中介机构法定代表人: (签字盖章)造价工程师及注册证号: (签字盖职业专用章) 编制时间:填表须知1.工程量清单及计价格式中所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章.2.工程量清单及其计价格式中的任何内容不得随意删除或涂改.3.工程量清单计价格式中列明的所有需要填报的单价和合价,投标人均应填报,未填报的单价和合价,视为此项费用已包含在工程量清单的其他单价和合价中.4.金额(价格)均应以人民币表示.总说明工程名称:某综合楼电气安装工程第页共页1.工程概况:(略)2.招标范围:全部电气工程.3.清单编制依据:<<建设工程工程量清单计价规范>>,施工设计图文件及施工组织设计等.4.工程质量应达到合格标准.5.考虑施工中可能发生的设计变更或清单有误,预留金额10万元.6.投标人在投标是应按<<建设工程工程量清单计价规范>>规定的同意格式,提供"分部分项工程量清单综合单价分析表"及"措施项目分析表".7.随清单附有"主要材料价格表",投表人应该按其规定填写.分部分项工程量清单工程名称:某综合楼电气安装工程第页共页序号项目编码项目名称计量单位工程数量1 030204018001 配电箱;落地式配电箱XL21-09,4只;10#基础槽钢制安12m;压铜接线端子16m㎡20个,25m㎡ 25个台 42 030204018002 配电箱;嵌墙式配电箱PZ30-30,5只;无端子接线2.5m㎡ 60个,4m㎡ 40个台 53 030204018003 配电箱;嵌墙式配电箱PZ30-20,8只;无端子接线2.5m㎡ 120个,4m㎡ 80个台84 030204031001 一位单级开关;86K11-10N 个(套) 1255 030204031002 二位单级开关;86K21-10N 个(套) 306 030204031003 一位双控开关;86K12-10N 个(套) 107 030204031004 单相三极插座;86Z13A10N 个(套) 408 030204031005 单相二三极插座;86Z223A10N 个(套) 6909 030208004001 电缆桥架;槽式桥架300*100 m 12810 030208004002 电缆桥架;梯架300*100 m 811 030208005001 电缆支架t 0.3212 030208001001 电力电缆;电力电缆YJV-4*35+1*16;沿桥架,35m㎡干包式电缆终端头6个m 15013 030208001002 电力电缆;电力电缆YJV-3*95+2*550;沿桥架,95m㎡干包式电缆终端头4个m 5214 030209002001 避雷装置:¢10避雷网沿折板敷设208m;柱内2根主筋引下210m;基础均压环接地2根,196m;断接卡子4套,柱主筋与圈梁焊接8处项 115 030211008001 接地装置调试系统 116 030212001001 电气配管;钢管;SC15;砖混凝土暗配m 210017 030212001002 电气配管;钢管;SC20;砖混凝土暗配m 80018 030212001003 电气配管;钢管;SC32;砖混凝土暗配m 5519 030212001004 电气配管;钢管;SC20;砖混凝土明配,管道支吊架制安120Kgm 32020 030212001005 电气配管;钢管;SC25;砖混凝土明配,管道支吊架制安60Kgm 18021 030212003001 电气配线;管内穿线;BV2.5 m 645022 030212003002 电气配线;管内穿线;BV4 m 330023 030212003003 电气配线;管内穿线;BV16 m 5024 030212003004 电气配线;管内穿线;BV25 m 13625 030213001001 普通吸顶灯及其他灯具;半球吸顶灯¢300mm;40w套8026 030213001002 普通吸顶灯及其他灯具;半球吸顶灯¢300mm;40w,安装高度6m套1027 030213003001 装饰灯;疏散指示灯;1*16w;嵌入式0.5m 套1828 030213004001 荧光灯;单管荧光灯;1*36w;吸顶灯套5029 030213004002 荧光灯;双管荧光灯;2*36w;吸顶灯套160措施项目清单工程名称:某综合楼电气第页共页序号项目名称计量单位工程数量1 环境保护费项 12 临时设施费项 13 检验试验费项 14 脚手架搭拆费项 1其他项目清单工程名称:某综合楼电气安装工第页共页序号项目名称合价1 预留金100000.002 安全文明施工措施费3 材料购置费4 总承包服务费5 零星工作项目费零星工作表项目工程名称:某综合楼电气安装工程第页共页序号名称计量单位数量1 人工1.1 电焊工工日301.2 电工工日502 材料2.1 增强尼龙管DN50 m 1002.2 焊机钢管DN32 m 503 机械3.1 焊接弧焊机21KV.A 台班 53.2 直流弧焊机10KW 台班10某综合楼电气安装工程工程量清单报价表投标人: (单位签字盖章)法定代表人: (签字盖章)造价工程师及注册证号: (签字盖职业专用章) 编制时间:投标总价建设单位:工程名称:某综合楼电气安装工程(签字盖章) 投标总价(小写):319609.78(大写):叁拾壹万玖仟陆佰零玖元染角捌分投标人: (单位签字盖章)法定代表人: (签字盖章)编制时间:单位工程费汇总表工程名称:某综合楼电气安装工程第 1 页共 1 页序号单项工程名称公式金额(元)1 分部分项工程量清单计价合计工程量清单计价184442.322 措施项目清单计价合计措施项目计价7857.573 其他项目清单计价合计其他项目计价111038.854 规费[(1)∽(3)]*1.86% 5642.105 税金[(1)∽(4)]*3.44% 10628.94合计[1∽5]319609.78分部分项工程量清单计价表工程名称:某综合楼电气安装工程第页共页序号项目编码项目名称计量单位工程数量金额(元)综合单价合价1 030204018001 配电箱;落地式配电箱XL21-09,4只;10#基础槽钢制安12m;压铜接线端子16m㎡20个,25m㎡ 25个台 4 601.11 2404.442 030204018002 配电箱;嵌墙式配电箱PZ30-30,5只;无端子接线2.5m㎡ 60个,4m㎡ 40个台 5 140.45 702.253 030204018003 配电箱;嵌墙式配电箱PZ30-20,8只;无端子接线2.5m㎡ 120个,4m㎡ 80个台8 151.30 1210.404 030204031001 一位单级开关;86K11-10N个(套)1258.77 1096.255 030204031002 二位单级开关;86K21-10N个(套)30 11.36 340.806 030204031003 一位双控开关;86K12-10N个(套)10 10.59 105.907 030204031004 单相三极插座;86Z13A10N个(套)40 10.90 436.008 030204031005 单相二三极插座;86Z223A10N个(套)6913.95 9625.509 030208004001 电缆桥架;槽式桥架300*100 m 128226.1528947.210 030208004002 电缆桥架;梯架300*100 m 8 198.02 1584.1611 030208005001 电缆支架t 0.327927.02536.6412 030208001001 电力电缆;电力电缆YJV-4*35+1*16;沿桥架,35m㎡干包式电缆终端头6个m1586.5212978.013 030208001002 电力电缆;电力电缆YJV-3*95+2*550;沿桥架,95m㎡干包式电缆终端头4个m 52 263.9913727.4814 030209002001 避雷装置:¢10避雷网沿折板敷设208m;柱内2根主筋引下210m;基础均压环接地2根,196m;断接卡子4套,柱主筋与圈梁焊接8处项 16516.346516.3415 030211008001 接地装置调试系统1 418.76 418.7616 030212001001 电气配管;钢管;SC15;砖混凝土暗配m21009.0519005.017 030212001002 电气配管;钢管;SC20;砖混凝土暗配m8010.58 8464.0018 030212001003 电气配管;钢管;SC32;砖混凝土暗配m 55 14.88 818.4019 030212001004 电气配管;钢管;SC20;砖混凝土明配,管道支吊架制安120Kgm3218.90 6048.0020 030212001005 电气配管;钢管;SC25;砖混凝土明配,管道支吊架制安60Kgm1821.86 3934.8021 030212003001 电气配线;管内穿线;BV2.5 m 64501.51 9739.5022 030212003002 电气配线;管内穿线;BV4 m 33001.86 6138.0023 030212003003 电气配线;管内穿线;BV16 m 50 8.33 416.5024 030212003004 电气配线;管内穿线;BV25 m 13610.79 1467.4425 030213001001 普通吸顶灯及其他灯具;半球吸顶灯¢300mm;40w套80 77.91 6232.8026 030213001002 普通吸顶灯及其他灯具;半球吸顶灯¢300mm;40w,安装高套10 673.37 6733.70度6m27 030213003001 装饰灯;疏散指示灯;1*16w;嵌入式0.5m套18 365.62 6581.1628 030213004001 荧光灯;单管荧光灯;1*36w;吸顶灯套50 92.53 4626.5029 030213004002 荧光灯;双管荧光灯;2*36w;吸顶灯套16135.0421606.4合计184442.32措施项目清单计价表工程名称:某综合楼电气安装工程第页共页序号项目名称金额(元)1 环境保护费[工程量清单计价*2%]3688.852 临时设施费[工程量清单计价*15%]2766.633 检验试验费[工程量清单计价*03%]553.334 脚手架搭拆费848.76合计7857.57其他项目清单计价表工程名称:某综合楼电气安装工程第页共页序号项目名称合价1 预留金100000.002 安全文明施工措施费3688.853 材料购置费4 总承包服务费5 零星工作项目费7350合计111038.85零星工作表项目计价表工程名称:某综合楼电气安装工程第页共页序号名称计量单位数量金额(元) 综合单价合价1 人工1.1 电焊工工日30 50 15001.2 电工工日50 35 17502 材料2.1 增强尼龙管DN50 m 100 15 15002.2 焊机钢管DN32 m 50 18 9003 机械3.1 焊接弧焊机21KV.A 台班 5 120 600 3.2 直流弧焊机10KW 台班10 110 1100合计7350。

电气工程预算实例清单与计价样本

电气工程预算实例清单与计价样本

电气工程预算实例清单与计价样本一、工程量清单1.现场设备和设施数量清单,包括电力配电箱、开关、插座等电气设备的数量;2.线缆、电缆的米数清单,包括不同规格、型号的电缆数量和长度;3.电线、布线管材料的数量清单,包括不同规格、型号的电线和布线管的数量;4.照明设备数量清单,包括室内、室外照明灯具的数量;5.控制设备数量清单,包括开关、遥控设备等控制设备的数量;6.其他辅助设备数量清单,包括电源插头、插座等辅助设备的数量。

二、工程量计价1.按规定的计价规范,对各项工程量进行计价;2.根据工程总造价,计算出各项工程量的单位造价;3.根据实际工程量清单,结合单位造价,计算出各项工程量的总造价。

三、电气材料价格清单1.列出各项电气材料的规格、型号、品牌、计量单位和单价;2.根据工程量清单,计算出各项电气材料的总价。

四、人工费用计算1.根据工时和工人工资标准,计算出工程所需人工费用;2.考虑加班、夜班、节假日等因素,计算附加人工费用。

五、机械设备使用费用计算1.根据机械设备的使用时间和机械设备的租赁费用,计算出机械设备的使用费用。

六、管理费用计算1.根据项目管理人员的工资标准,计算出项目管理费用;2.考虑项目管理人员的差旅费、通讯费等费用,计算附加管理费用。

七、其他费用计算1.根据项目的特点和工程需求,考虑其他费用,如项目保险费、监理费等。

以上是电气工程预算实例清单与计价样本的基本内容,具体的清单和计价样本需要根据具体项目而定。

预算清单与计价样本的编制需要综合考虑项目的特点、工程量、材料价格以及人工、机械设备等费用,以确保预算的准确性和合理性。

同时,预算清单与计价样本还要根据项目需求进行实时调整和更新,以确保项目资金的合理使用和控制。

第二章 电气设备安装工程量清单设置与计价

第二章 电气设备安装工程量清单设置与计价

【例15】有一架空线路工程共有4根电杆,人工费合计900元,是在丘陵地带施工,求人工增加费是多少?【解】(900×1.2×1.3-900)=504元注:本例是在丘陵地带施工,把架空线工程人工费的总和乘上系数1.2作为补偿,若是在山区活沼泽地区施工,则人工费要乘以系数1.6,另外,本计算是按5根以上施工工程量情况测算的,若实际情况≤5根,由于施工效率降低,需要补偿外线的全部人工费的30%,就是把以上人工费的总和再乘以系数1.3。

值得注意的是:当这两种系数都要考虑时,其人工费是累计计算的,而不是分别都用900作基数;另一点是在实际概算时,常常是另列人工增加费,只算出增加的价差即可,所以式中要减去900。

这笔人工费还应计入工程直接费。

【例16】有一外线工程,平面图如图2-1所示。

电杆高10m,间距均为40m,丘陵地区施工,室外杆上变压器容量为315kVA,变压器台杆高15m。

求(1)写出各项工程量;(2)计算外线工程人工增加费是多少?【解】70mm2的导线长度:(20+40×4)m×3=540m35 mm2的导线长度:(20+40×4)m×3=540m人工费小计:179.4×0.54+355.14×0.54=288.65元人工增加费:(288.65×1.2×1.3-288.65)元=161.64元【例18】电气平面图中注有BV(3×50+2×35)SC50-FC其含义是什么?【解】BV(3×50+2×35)SC50-FC是表示铜芯塑料绝缘线、三根50 mm2、两根35mm2、穿50mm 钢管,沿墙面敷设。

铜芯绝缘线的截面有1.0 mm2、2.5 mm2、4mm2、6mm2、10mm2、16mm2、25mm2、35mm2、50mm2、70mm2、95mm2、120mm2、185mm2、240mm2等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

欢迎阅读电气安装工程工程量清单计价示例
一、设计说明及相关要求:
1.建筑概况:本工程为某单层综合楼电气工程,建筑面积335m2,砖混结构,现浇混凝土楼板,层高3.3m,室内外高差0.5m。

总安装容量11.8kW,计算电流22.41A。

2.设计内容:动力、照明配电系统;接地系统。

(1)电源由总变配电所引入一路380/220V电源,电力系统采用TN-C-S制。

电源采用金属铠
四、工程量统计
1.了解施工设计说明
通过仔细阅读设计说明,了解工程概况及设计内容和要求。

(1)本工程为单层砖混建筑,层高3.3m,室内外高差0.5m。

(2)进户电源采用电缆穿钢管(SC80)埋地引入,埋深室外-0.8m。

(3)动力配电箱处设计有人工重复接地装置。

(4
0.3m
2

(1
,属
回路为
SC32
BV-2×2.5
(2(一根
3.识读平面图
通过阅读平面图,主要了解电气装置安装的具体安装位置、安装方式及相互间连线关系等。

(1)泵房内四套防水灯具采用吸顶安装,由安装在门内侧的一个双联板式暗装开关控制,泵房左侧的两套灯具为一组,右侧的两套为另一组。

(2)两个房间的照明为对称设计,各装两套双管荧光灯具,采用链吊安装,均由房间门内侧的一个单联板式暗装开关控制。

房间中间的吊风扇由门内侧的一个调速开关控制。

(3)插座回路均为三根线,照明回路除有标注外,均为两根线。

4.填写工程量计算表
“主要工作项目工程量”填写的内容是需要在分部分项工程量清单中出现的项目;“辅助工作项目工程量”填写的内容是在分部分项工程量清单项目工程内容中出现的辅助工作项目。

本工程为单层电气工程,因此采用分回路统计配管、配线工程量较为清晰。

首先在平面图中按比例测量并标出各段线路水平尺寸(如平面图线段的标注),然后分回路统计其配管、配线工程量,最后进行汇总。

详见工程量计算表。

工程量计算表是编写分部分项工程量清单的前提,是编写清单的草稿,不属清单文件的正式内容,但作为造价员考试,需要了解学生的计量能力,所以项目名称方面可简写。

注:“→”代表水平部分,“↑”代表垂直部分。

某综合楼电气工程
工程量清单
招标人:×××(签字或盖章)法定代表人:×××(签字或盖章)招标代理人:×××(签字或盖章)
一、工程概况:
本工程为综合楼单层建筑,,层高为3.0m,室内外高差0.5m。

砖混结构,现浇混
凝土楼板。

施工平面图比例为1﹕100。

建筑面积为:335m2,工程地点在西安市高陵县,
施工日期为2012年5月—2012年7月,施工地点已具备施工条件,材料运输极为方便。

二、工程分包范围:
工程设计的全部动力和照明安装工程、接地工程。

火灾自动报警工程为专业分包
项目。

三、清单的编制依据:
1
2
3
4
5
6
7
1
2
1.
2.
1.
2.
3.本工程要求投标人提供“主要材料价格表”,并按实进行填报。

4.本工程要求投标人提供招标文件一式三份,正本一份,副本两份;电子版两份。

分部分项工程量清单
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
注:吊风扇安装已包括其调速开关的安装,所以调速开关安装不必另列清单项目。

措施项目清单
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
其他项目清单
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
规费、税金项目清单
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
招标最高限价
最高限价(小写):49431.86元
(大写):肆万玖仟肆佰叁拾壹元捌角陆分
招标人:×××(单位盖章)
法定代表人
或其授权人:×××(签字或盖章)工程造价咨询人
或招标代理人:×××(单位盖章)
法定代表人
或其授权人:×××(签字或盖章)
编制人:×××(造价员签字盖专用章)
复核人:×××(造价员签字盖专用章)
编制时间:×年×月×日
复核时间:×年×月×日
单位工程造价汇总表
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
分部分项工程量清单计价表
工程名称:某综合楼电气工程动力、照明工程专业第1页共2页
分部分项工程量清单计价表
工程名称:某综合楼电气工程动力、照明工程专业第2页共2页
措施项目清单计价表
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
其他项目清单计价表
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
计日工计价表
工程名称:某综合楼电气工程动力、照明工程专业第1页共1页
注:⑴配电箱属于应计入建安造价费用的设备;
⑵动力配电箱内的端子板外部接线一般套用“有端子外部接线”定额项目;
⑶分项直接工程费=人工费+材料费(主材+辅材)+机械费=130.28+97.03+720.00=947.31元;
注:照明配电箱内的端子板外部接线一般套用“无端子外部接线”定额项目。

分部分项工程量清单综合单价计算表3
注:规范要求各种电机的检查接线,均需配有相应的金属软管。

定额规定每台设备金属软管按1.25m,活接头按2.04套计算。

分部分项工程量清单综合单价计算表4
工程名称:某综合楼电气照明、动力工程计量单位:台
项目编码:030206009001 工程数量:1
分部分项工程量清单综合单价计算表5
工程名称:某综合楼电气照明、动力工程计量单位:套
项目编码:030213004001工程数量:4
项目名称:成套双管荧光灯链吊安装(2×40W)综合单价:140.58元/套
分部分项工程量清单综合单价计算表8
分部分项工程量清单综合单价计算表10
分部分项工程量清单综合单价计算表12
/m
分部分项工程量清单综合单价计算表14
元/m
注:规范规定,动力设备配线出管口应预留1m,配电箱内预留半周长。

所以动力配线BV-4的组价工程量应为:26+1×4(根数)+(0.4+0.3)×4(根数)=32.8(m)
分部分项工程量清单综合单价计算表18
元/m
注:规范规定,绝缘导线在配电箱内应预留半周长。

所以照明配线BV-6的组价工程量应为:
71+(0.4+0.3)×5(根数)+(0.3+0.2)×5(根数)×3(回路数)=82(m)
分部分项工程量清单综合单价计算表20
项目名称:管内穿线(照明)BV-2.5 清单编码:030212003004综合单价:4.51元/m
分部分项工程量清单综合单价计算表22。
