电缆槽盖板安装施工技术交底 -
电缆槽施工技术交底
电缆槽施工技术交底一、前言电缆槽施工技术交底是电缆槽工程施工的前奏。
进行施工前,必须对施工工艺及其细节予以充分了解和明确,以降低施工过程中发生问题的风险、提高施工质量和进度。
本文将详细介绍电缆槽施工技术交底的流程、内容和要求,希望能够为电缆槽工程施工提供参考。
二、电缆槽施工技术交底流程电缆槽施工技术交底的流程如下:1.准备交底相关资料。
施工单位应准备相关的设计图、施工图、规范标准等资料。
2.召集施工人员。
施工单位应根据电缆槽施工需要,召集相应数量、合格的技术人员进行交底。
3.负责人介绍工程及要求。
负责人对电缆槽工程的性质、范围、施工标准、质量要求、安全要求等进行详细介绍。
4.交底人员提问。
各交底人员对电缆槽施工中需要特别注意的问题进行提问。
5.回答问题并补充要求。
负责人、监理或技术人员对提问作出回答,并在回答过程中补充要求。
6.梳理施工流程。
负责人、监理或技术人员根据施工标准和要求,对电缆槽施工的流程进行梳理。
7.再次强调注意事项。
负责人、监理或技术人员针对电缆槽施工中的重点、难点和容易疏忽的环节,再次进行强调。
8.签字确认。
交底会议结束后,施工单位的所有人员应在记录单上签字确认。
三、电缆槽施工技术交底内容电缆槽施工技术交底内容应涵盖以下方面内容:1.工程的性质、范围和施工标准。
需明确电缆槽施工涉及的土建、电气、机械等方面的内容,以及标准的规范和等级。
2.工期和施工进度。
需确定具体的工期和工作安排,明确各项工程进度的完成时间和配合等情况。
3.施工方案和技术方案。
需根据施工标准和要求制定详细的施工方案和技术方案,明确施工过程需要注意的技术要点和注意事项。
4.施工材料和设备。
需确定所需的全部施工材料和设备,并对其进行质量检查和验收。
5.施工工艺和流程。
对电缆槽的具体施工工艺和施工流程进行详细讲解,指导施工人员正确操作。
6.安全管理和环保要求。
对施工过程中的安全防范措施、环境保护要求予以详细说明。
7.质量监督和验收标准。
电缆槽安全技术交底模板
一、工程名称:____________________二、施工单位:____________________三、施工部位:____________________四、交底日期:____________________五、交底人:____________________六、接收人:____________________一、安全目标确保电缆槽施工过程中,不发生任何安全事故,实现“零事故、零伤害”的目标。
二、施工前的准备工作1. 施工人员必须经过专业培训,熟悉电缆槽施工工艺和安全操作规程。
2. 严格按照设计图纸和施工规范进行施工,确保工程质量。
3. 施工现场必须设置明显的警示标志,提醒施工人员注意安全。
4. 事先做好施工区域的清理工作,确保施工环境整洁。
三、电缆槽施工安全技术要求1. 电缆槽施工前,应检查电缆槽的尺寸、材质、接口等是否符合设计要求。
2. 电缆槽安装时,应确保电缆槽水平、垂直,且安装牢固。
3. 电缆槽内电缆敷设时,严禁交叉、重叠,应保持电缆间距符合规范要求。
4. 电缆槽内电缆敷设完毕后,应进行电缆绝缘电阻测试,确保电缆绝缘性能良好。
5. 电缆槽施工过程中,严禁使用不符合安全要求的工具和设备。
6. 电缆槽施工过程中,应避免对电缆造成损伤,如绞拧、压扁、护层断裂等。
四、电缆槽施工安全措施1. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2. 施工现场设置安全警示标志,提醒施工人员注意安全。
3. 施工过程中,设置专职安全员进行现场监督,确保施工安全。
4. 电缆槽施工过程中,加强施工现场的通风、排水,确保施工环境良好。
5. 电缆槽施工完成后,进行验收,确保工程质量符合要求。
五、施工过程中可能出现的危险源及预防措施1. 危险源:电缆槽施工过程中,电缆可能被绞拧、压扁、护层断裂等。
预防措施:施工过程中,严格按照操作规程进行施工,确保电缆不受损伤。
2. 危险源:电缆槽施工过程中,施工人员可能发生高处坠落。
电缆槽安装施工技术交底
技术交底书工程名称:弥蒙铁路施工合同段:MMZQ-2 编号:单位工程DK12+835.217-DK28+206.178路基工程分项工程四电工程施工单位施工班组交底日期2020年09月25日交底地点DK12+835.217-DK28+206.178段路基电缆槽安装施工技术交底一、交底范围DK12+835.217-DK28+206.178段路基电缆槽安装。
二、交底依据(1)铁路路基电缆槽(2017)8401(2)高速铁路铁路路基工程施工质量验收标准(TB10751-2018)(3)新建铁路弥勒至蒙自高速铁路路基工程设计专用图(弥蒙施路专全一册)三、交底内容1、施工工序路基本体过轨管埋设应在基床底层填筑到设计高程后经过观测沉降已经满足设计要求后进行,电缆槽、电缆井施工应在基床表层填筑到设计高程后进行。
具体施工工序详见下图:立护肩模板↓浇筑护肩混凝土路堤过轨管、电缆槽、电缆井施工工序图立护肩模板↓浇筑护肩混凝土路堑过轨管、电缆槽、电缆井施工工序图(二)制作、检验及储运要求(一)制作要求1.电缆槽及盖板预制在小型构件预制场制作。
对于钢筋混凝土电缆槽必须采用振动台振动成型工艺,电缆井应采用现场浇注。
2.制作电缆槽、电缆井及盖板的模板应具有足够的强度、刚度和稳定性,为保证构件各部位形状,尺寸及预理件的准确定位及外观光柔美观,应采用钢模或塑钢模。
3.电缆槽(井)浇注混凝土前应及时清除横板内杂物或钢筋上的油污、锈渍等,模板有缝隙和孔洞时,应与堵塞。
缺棱掉角的盖板,应按不合格产品处理,不得上道铺设。
缆槽内侧壁以外不小于5cm。
电缆槽安装前,清除切除后多余的级配碎石,切除后清理干净。
报试验室检测电缆槽基底动态变形模量Evd,Evd≥40MPa。
检测合格后,路堤地段,按照设计要求铺设1.5m宽,8mm厚的复合排水网垫;路堑地段铺设复合土工膜再进行铺设透水砾石或碎石。
顶部设5cm厚的M10水泥砂浆找平层后安装电缆槽,电缆槽安装完毕后采用C25混凝土回填电缆槽内侧超挖部分,顶面宽度为10cm。
电缆槽盖板安全技术交底
电缆槽盖板安全技术交底前言电缆槽盖板是用于保护电缆线路承载管道和电缆的盖板,其作用在于保障电缆线路承载管道和电缆的安全运行,同时防止人们意外伤害,确保电力线路供电质量和用电安全。
因此,针对电缆槽盖板的安全性问题,本文就基本概念和安全技术做一些介绍和交底。
电缆槽盖板的基本概念电缆槽盖板的定义电缆槽盖板是一种用于遮盖电缆线路承载管道和电缆的盖板,其材质多为钢筋混凝土、铝合金、合金钢等,其安装位置一般位于封闭式电缆槽的入口出口处,以有效地保护电缆线路承载管道和电缆。
电缆槽盖板的种类1.车行道盖板:用于遮盖道路、广场等车行道上的电缆槽。
2.人行道盖板:用于遮盖步行道、小广场等人行道上的电缆槽。
3.灌堵盖板:用于封锁电缆槽中的灌堵材料和阻隔灌堵材料和灰尘等进入电缆槽。
4.块剂式盖板:用于遮盖随时需要进行维护的电缆槽。
5.精密盖板:针对不同的电缆槽建造出的精密盖板。
电缆槽盖板的安装电缆槽盖板的安装位置电缆槽盖板的使用应遵循《城市照明设计规范》和《建筑设计防雷规范》等安装规范,根据实际情况选用合适的类型和规格,确保安装的可靠性和安全性,主要分为以下几种情况:1.盖板套固:盖板直接套在电缆槽口上,适合适用于车行道、广场等公共场所。
2.盖板胶固:盖板通过缝隙密封胶套固定在槽口上,适用于人行道、商场等私人场所。
3.螺钉固定:盖板通过螺钉固定在电缆槽口上,适用于需要取下盖板维护的场所。
安装前检查在安装之前,需要对电缆槽盖板进行检查,以确保其质量合格,符合设计要求,是可靠的安装条件之一。
1.材质检查:通过观察、敲击等方式,检查电缆槽盖板是否具备高强度、耐腐蚀性、耐磨性等材质特性,能否长期稳定运行。
2.规格检查:需要检查电缆槽盖板的尺寸、几何特性、表面平整度,是否符合设计要求。
3.安装工具检查:安装工具要满足操作规程,保证安装的顺畅性和安全性。
安装操作电缆槽盖板在安装的时候,步骤分为以下几个:1.清除清洗:清除电缆槽上的垃圾、泥土,确保槽口表面平整。
电缆槽技术交底
根据测量人员放出的电缆槽边线支立模板,依照钢筋图进行钢筋绑扎,钢筋绑扎应牢固,保证钢筋保护层厚度。(钢筋布置见附图)
电缆槽外形尺寸图
3、混凝土浇筑
电缆槽采用C30混凝土浇筑,其等级和数量按照设计要求,由拌和站集中供应,采用机械振捣辅以人工捣实,表面采用人工抹平。电缆槽底面采用振动棒均匀振捣,直至混凝土不再沉落,无气泡产生,表面呈现浮浆为止。浇筑完成有对电缆槽底面收面时应根据设计做出2%的排水坡,同时在电缆槽外侧壁及隔板处底部各设一孔径为50mm的泄水孔,沿线间隔1m布置。每间隔15m设置一道伸缩缝,用沥青麻筋填塞。浇筑混凝土时应派专人检查模板、钢筋是否变形移位,拉杆是否松动、脱落;发现漏浆现象,派专人检修。
9、施工用电必须有漏电保护装置“一机一漏保”,要有相应接地。
四、文明施工
1、钻机钻出的渣土及时清运出现场,防止污染路基或被大风刮向四处飞散,影响环境。
2、现场所用材料必须堆码整齐、标准化施工。清理已完成基础所有材料至下一个施工点。
3、进入现场施工人员必须穿防护马甲、戴好安全帽,不得在施工现场打赤脚或穿拖鞋。
三、安全保证措施
1、施工前,安质部必须组织新进场人员进行安全知识培训,特别是临近既有线施工方面的安全知识培训。
2、每日上班前,施工负责人召集技术、安全、及领工员等相关人员,进行施工交底,开展安全预想,落实施工安全责任。
3、钻孔机械必须要有经过营业线施工安全培训,持证上岗的防护员在场,机械方能施工。
4、施工前必须上报作业计划给工务段,监控人员、监理人员到场后方可施工。
交底人: 复核:
接受交底人: 日期:
电缆槽浇筑过程应做到线形美观,直线线型顺直,曲线线型圆顺流畅。
5、混凝土的拆模及养护
电缆沟盖板技术交底
7、喷隔离剂:用刷子将模型内侧全部涂刷隔离剂,但隔离剂不能积存。
8、湿润养生:经检查合格的盖板在存放场地进行湿润养护,保持产品表面湿润状态,表面覆盖麻布等防止水分散发。
9、盖板脱模后,按照标准要求进行外形、外观、尺寸检查。
技术交底记录
年月日施管表5
工程名称
分部工程
砌体工程
分项工程名称
电缆沟盖板
交底类别
工序
交底内容:
一、图纸设计要求
1、盖板顶标高参照道路纵断面图及道路横断面,电缆沟过支线路口时墙身采用M10水泥砂浆砌片石,盖板厚度为20cm。
2、材料:沟盖板采用C30混凝土,为了保障沟盖板稳定,沟盖板与墙帽间用1cmM10水泥砂浆砌片石,盖板采用现浇板,厚度为20cm,主筋采用φ12@10,电缆沟若遇曲线段盖板采用现浇。电力电缆过大路口时采用钢管,具体位置及根数详见路口大样图。
厚度
±5
用钢尺量
宽度
0、-10
用钢尺量
长度
±10
用钢尺量
对角线长度
≦10
用钢尺量
外露面平整度
≦
用尺量麻面总面积
三、操作规程及施工方法
1、钢筋加工,盖板钢筋在加工厂加工成成品,运至预制厂待用。
2、钢筋骨架入模,将加工好的钢筋骨人工放入钢模,安放位置正确,并支垫保护层垫块固定。
10、吊运盖板
墙帽达到设计强度后,对预制完成的电缆沟盖板采用集中吊运形式安装。
电缆沟支线沟盖板
四、重点注意事项(质量控制点)
1、盖板采用预制盖板,运送进场后定点堆放。
2、墙身混凝土施工后,盖板安装前,测量班对已施工段盖板安装基底进行检查,对不合格部位进行修凿或砂浆找平,确保盖板安装基座平整,标高符合设计要求。
电缆槽安装技术交底
交底单位名称:宁杭客运专线第七分项目部工程部编号:
工程名称
DK41+~DK42+区间路基
设计文件图号
通路(2008)8401
施工部位
路基电缆槽、电缆井
交底日期
2010-12-8
技术交底内容及要求:
一、技术要求和质量标准:
(1)电缆槽设置在路肩上,位于接触网立柱基础外侧,声屏障内侧。电缆槽为钢筋砼盖板式电缆槽,电缆槽和盖板均为预制,电缆槽宽为720mm,高375mm,一节长为1m。盖板:715x400x60mm,电缆井在过轨处设置,采用钢筋混凝土浇注,电缆井尺寸:1200×1200×900㎜,盖板:1350×400×80㎜。
交底人
/时间
审核人
/时间
接受人
/时间
检验项目
允许偏差
施工单位检验数量
检验方法
1
距线路中心线位置
0—20mm
沿线路纵向每100m每侧各抽样检验5处
尺量
2
形状尺寸(界面尺寸)
±10mm
尺量
3
顶面高程
±10mm
水准仪测
二、施工工艺
1、电缆槽安装
(1)对电缆槽安装位置准确放样,直线段落每10m一个断面,曲线段落每5m一个断面。
(2)以10后采用专用机械在无水条件下切除基床表层级配碎石,切除范围至电缆槽内侧壁以外5cm。切除时先垂直切除,再由人工修整成1:的坡面,切除深度止于基床底层顶面。人工跟随迅速清理散落的级配碎石和其他残渣。多余部分的级配碎石切割完成后即可开始贯通地线基槽的开挖。贯通地线埋设于电缆槽中心距基床底层顶面以下30cm的位置。在切割后出露的基床底层上先拉线确定基槽位置,再沿线人工开挖基槽,基槽宽10cm,深30cm(贯通地线由电气化公司挖槽安装)。
电缆槽盖板技术交底
电缆槽盖板技术交底技术交底书交底单位名称:宝兰客专11标一工区编号:电缆槽盖板技术交底1、技术交底围本交底适合南二十里铺隧道、石羊岭隧道进口电缆槽盖板技术交底。
2、设计情况电缆槽盖板型号规格数量:3、施工准备工作(1)施工准备:1)选择足够的平整场地作为施工场地和盖板存放场地。
2)拌和站经标定合格,能连续生产、供应合格的砼原料。
3)根据设计要求,加工足够数量的盖板专用模板,并配备振动平台等相应的施工机器具。
4)对所有进场的劳务人员进行质量安全、技术标准、作业标准、施工工艺、法律法规和规章制度的培训教育,经考试合格后持证上岗。
(2)材料准备:1)盖板采用C35钢筋混凝土,钢筋采用HPB235钢筋分别为φ6,φ8。
2)隧道侧沟、电缆沟槽盖板预制厂选址于1#拌合站,预制厂分为原材料堆放区、预制区和成品堆放区。
盖板采用定型模板预制。
侧沟电缆沟槽盖板钢筋施工:原材运至盖板预制场,现场加工绑扎。
隧道侧沟电缆槽盖板砼施工:混凝土采用拌合站集中拌制,采用振动台振捣。
3)混凝土振动台2套,抹子足量,人力斗车2套,其它各项配套设备齐全,叉车1辆。
4、施工工艺(1)模板清理、安装:塑料模具擦拭干净刷脱模剂,塑料模具的安放要根据振动台尺寸的大小,将模具平放在平台上,同时平台周边要设置防振动滑落的防护设置。
(2)钢筋制作、安装将加工好的钢筋骨架人工放入塑料模,安放位置正确,并支垫保护层垫块固定。
横、纵向钢筋间连接采用绑扎连接,每个结点均需绑扎牢固。
骨架制作完成后存放在加工棚应进行下垫上盖,防止生锈。
(3)混凝土浇筑、振捣、抹面、倒运、养护1)盖板采用C35钢筋混凝土,混凝土在1#搅拌站统一拌制,采用混凝土运输车运至预制厂,人工入模,在砼浇筑现场应进行塌落度试验,振动台振捣密实。
2)振动完后,用抹子进行抹面,抹面时以侧模顶面为基准,将超高及多余混凝土铲去,抹面应光滑密实平整,表面不可出现波浪现象。
为了确保盖板安装时能正面朝上,抹面完成后应在盖板顶面做“○上”字标识。
水沟电缆槽盖板技术交底
技术交底书
工程名 称
良村隧道 交底类别
技术交底内容及要求:
1.良村隧道水沟电缆槽盖板技术交
底
交底单 中铁十局赣 交底
审核/批准
位
韶项目经理人部
人
接收单 位
接收 人/时 间
一、盖板数量 良村隧道水沟电缆槽盖板数量: 1号盖板(40cm×40cm)1900块 2号盖板(35cm×40cm)3800块 总5700块,1、2号盖板具体尺寸见附图1
二、钢筋布置
良村隧道水沟电缆槽盖板采用HPB235 φ8和 HPB235 φ10的钢筋,
钢筋总量为φ8钢筋2.7t,φ10钢筋4.33t(不考虑损耗):φ8不设弯
1
0.399 2.59 1.073 2.507 0.0126 0.546
理论用料 (kg/m3) 293 117 759 314 734 3.69 160 四、施工工艺
施工前要对模具进行清理,涂刷脱模剂。 在施工中,先在模具里铺20cm厚的C35混凝土,将加工好的钢筋网 片放在已经铺底的模具里,然后浇筑混凝土至模具顶,振捣采用平板振 动器振捣密实。 混凝土达到强度后即可进行拆模,拆模前要在盖板的正面标 注“上”字(此面直弯钩。
钢筋布置见附图2。
如与图纸有出入,以图纸为准。
三、混凝土
良村隧道水沟电缆槽盖板采用C35钢筋混凝土,总用量为68.4m。
C35混凝土理论配合比
水泥
粉煤 灰
细骨 料
粗骨 料1
粗骨料 2
减水剂
水
规格
P.O 42.5
F类
电缆槽施工安全技术交底模板
一、交底对象本安全技术交底适用于所有参与电缆槽施工的施工人员、监理人员以及相关管理人员。
二、交底时间[填写具体日期]三、交底内容1. 施工依据- 国家相关施工规范和标准。
- 电缆槽设计图纸及施工图。
- 电缆槽施工技术指南。
2. 施工环境及要求- 电缆槽施工应在符合安全规定的环境下进行。
- 施工现场应保持整洁,确保施工通道畅通。
3. 施工材料及设备- 电缆槽应使用符合国家标准的材料。
- 施工设备应定期检查,确保其安全可靠。
4. 施工工艺及流程- 施工前应对施工现场进行勘察,了解地下管线分布。
- 按照设计图纸进行电缆槽的定位和测量。
- 按照施工规范进行电缆槽的开挖、基础处理、槽壁支护等工序。
5. 安全技术措施5.1 人员安全- 施工人员必须经过专业培训,熟悉施工工艺和安全操作规程。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 新工人必须参加入场安全教育,考试合格后方可上岗。
5.2 施工现场安全- 电缆槽开挖时,应设置安全警示标志,防止无关人员进入危险区域。
- 电缆槽开挖深度超过1.5m时,必须按照技术交底要求进行放坡、支撑和护壁。
- 电缆槽施工过程中,应定期检查边坡稳定性,发现异常情况立即停止施工并采取安全措施。
5.3 机械设备安全- 施工设备应定期检查和维护,确保其处于良好状态。
- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
5.4 电气安全- 电缆槽施工过程中,应严格遵守电气安全操作规程。
- 电缆槽内不得存放易燃易爆物品。
- 电缆槽施工完毕后,应进行电气绝缘测试,确保电缆安全运行。
6. 应急预案- 电缆槽施工过程中,如发生安全事故,应立即启动应急预案。
- 施工人员应熟悉应急预案内容,掌握应急处理方法。
四、注意事项1. 施工过程中,必须严格按照施工规范和操作规程进行施工。
2. 施工人员应加强安全意识,遵守各项安全规定。
3. 施工现场应保持整洁,确保施工通道畅通。
4. 施工过程中,如发现安全隐患,应立即停止施工并采取措施消除隐患。
电缆槽安装技术交底
电缆槽安装技术交底一、工程概述本次施工涉及的电缆槽安装工程位于_____,工程范围包括_____等区域。
电缆槽的安装对于保障电缆的安全敷设和正常运行具有重要意义。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸和相关规范要求,制定详细的施工方案,并向施工人员进行技术交底。
2、材料准备(1)电缆槽:应根据设计要求选用合适规格和型号的电缆槽,其材质、强度等应符合相关标准。
(2)连接件:包括螺栓、螺母、垫圈等,应选用质量合格的标准件。
(3)固定件:如膨胀螺栓、支架等,应根据安装位置和承载要求选择合适的类型和规格。
3、工具准备(1)测量工具:如卷尺、水准仪、全站仪等,用于测量放线和标高控制。
(2)安装工具:如电钻、扳手、螺丝刀等,用于安装电缆槽和连接件。
(3)运输工具:如吊车、叉车等,用于运输电缆槽和材料。
三、施工流程1、测量放线根据设计图纸,使用全站仪或水准仪等测量工具,在施工区域放出电缆槽的安装中心线和标高控制线,并做好标记。
2、基础处理(1)对安装电缆槽的基础进行清理,去除杂物和浮土。
(2)对于不平整的基础,应进行找平处理,确保基础表面平整。
3、支架安装(1)按照设计要求和放线位置,安装电缆槽支架。
支架的间距应符合规范要求,且应保证支架的垂直度和水平度。
(2)使用膨胀螺栓或焊接等方式将支架固定在基础上,确保支架牢固可靠。
4、电缆槽安装(1)将电缆槽吊运至安装位置,放置在支架上。
(2)调整电缆槽的位置和标高,使其符合设计要求。
(3)使用螺栓、螺母等连接件将相邻的电缆槽连接在一起,连接应紧密牢固,不得有松动现象。
5、接地处理(1)按照设计要求,对电缆槽进行接地处理。
通常采用接地扁钢将电缆槽与接地网连接。
(2)接地连接应牢固可靠,接地电阻应符合设计要求。
6、盖板安装(1)在电缆槽安装完成后,安装电缆槽盖板。
盖板应平整、牢固,不得有翘曲现象。
(2)盖板之间的缝隙应均匀,且不得大于规定值。
四、质量控制要点1、电缆槽的材质、规格和型号应符合设计要求,且应有质量合格证明文件。
20190718路基电缆槽盖板安装技术交底
3、路桥连接处采用顺接电缆槽过渡时,过渡电缆槽应平顺连接,弯曲角度应小于30°,过渡电缆槽盖板应采用路基或桥梁电缆槽盖板切割成合适尺寸后进行安装,所有线缆敷设完毕后,应采用M10水泥砂浆将盖板固定在顺接电缆槽上,盖板安装应牢固,不应出现翘曲。
交底人:
复核:
接底人:
日期
4、电缆槽施工允许偏差及检验方法
序号
检验项目
允许偏差
检验方法
1
距线路中心线位置
+20mm
尺量
2
顶面高程(盖好盖板后)
±10mm
测量仪器测
3
相邻槽节顶面高差
±5mm
尺量
4
相邻盖板顶面高差
±2mm
尺量
5
相邻槽节侧面对齐
±5mm
尺量
五、注意事项
1、电缆槽盖板安装,一般每隔50块I型盖板,安装一块II型盖板。安装II型盖板时勿使用M10砂浆进行完全封闭,以便后期检修使用。
技术交底单
交底单位:中铁二十一局集团有限公司鲁南高铁项目部编号:技术-
工程名称区间路基工程接底单位源自交底项目电缆槽盖板安装
交底日期
一、交底内容
路基电缆槽(井)盖板安装交底
二、适用范围
适用于新建鲁南高速铁路LQTJ-2标段路基电缆槽(井)盖板安装工程施工。
三、电缆槽(井)盖板安装
1、路基段电缆槽安装,为保证盖板安装平整牢固防水,电缆槽(井)盖板采用M10砂浆找平后进行安装,确保盖板安装后平顺,稳固,不出现翘曲。电缆槽盖板应与路基防水层和护肩连接端顶面平顺连接,对于出现空缺处,使用砂浆进行抹平处理。电缆槽盖板的安装应考虑四电专业的施工时间,应在线缆全部敷设完毕后进行,以减少盖板因反复开启而出现掉角、开裂、破损现象。电缆槽(井)盖板的安装应轻抬轻放,以避免安装盖板时砸伤线缆。
电缆槽安装安全技术交底模板
一、交底目的为确保电缆槽安装工程的安全、顺利进行,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工地点:___________4. 施工期限:___________至___________三、安全技术交底内容1. 施工人员安全要求(1)所有参与电缆槽安装的施工人员必须经过专业培训,取得上岗证。
(2)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后、疲劳作业。
2. 施工前准备(1)仔细阅读施工图纸,了解电缆槽的规格、型号、安装位置等。
(2)检查电缆槽、支架、连接件等材料是否符合要求,确保质量合格。
(3)检查施工工具、设备是否完好,如电钻、扳手、螺丝刀等。
3. 电缆槽安装(1)根据施工图纸,确定电缆槽的安装位置和高度。
(2)使用电钻在墙体或柱子上钻孔,孔径应略大于电缆槽直径。
(3)将电缆槽支架插入孔内,调整支架位置,确保电缆槽水平、垂直。
(4)将电缆槽固定在支架上,连接件应连接牢固。
(5)检查电缆槽内是否有杂物,清理干净。
4. 电缆敷设(1)电缆敷设前,检查电缆型号、规格是否符合要求。
(2)电缆敷设过程中,注意电缆不应受到损伤。
(3)电缆敷设完毕后,检查电缆排列整齐,无交叉、重叠现象。
5. 安全注意事项(1)施工过程中,注意高处作业安全,严禁攀登电缆槽。
(2)电缆槽下方不得有人作业,防止发生意外。
(3)施工过程中,注意电、火、气安全,防止发生火灾、爆炸等事故。
(4)施工结束后,及时清理施工现场,确保环境整洁。
四、应急措施1. 如发生高处坠落事故,立即组织人员将伤者救出,并拨打急救电话。
2. 如发生触电事故,立即切断电源,并拨打急救电话。
3. 如发生火灾事故,立即拨打火警电话,并组织人员疏散。
五、总结电缆槽安装工程是一项重要的施工任务,为确保施工安全,施工人员必须严格遵守安全技术交底内容,加强安全意识,提高操作技能,共同保障工程顺利进行。
电缆槽施工安全技术交底模板
一、交底目的为确保电缆槽施工过程中的安全,提高施工质量,现将电缆槽施工的安全技术要求进行交底,要求所有参与施工人员必须严格执行。
二、施工人员要求1. 所有施工人员必须经过专业培训,取得相应操作资格证书,熟悉电缆槽施工工艺和安全操作规程。
2. 施工前,所有人员必须参加安全技术交底,明确各自职责和安全操作要求。
3. 施工过程中,必须佩戴好安全帽、安全带等个人防护用品。
三、施工准备1. 施工现场应具备以下条件:- 施工区域已清理,无障碍物。
- 施工用水、用电、通讯设施齐全。
- 施工材料、设备符合设计要求,并经过检验合格。
2. 施工材料准备:- 电缆槽、电缆、绝缘子、接地线等材料应按设计要求选用,并符合国家相关标准。
- 施工工具应齐全、完好,并定期进行检查和维护。
四、施工工艺1. 电缆槽敷设:- 按设计要求进行电缆槽敷设,确保电缆槽平整、牢固。
- 电缆槽底部应平整,无凹凸不平现象。
- 电缆槽内应清洁,无杂物。
2. 电缆敷设:- 电缆敷设应遵循“先长后短、先直后弯”的原则。
- 电缆弯曲半径应符合设计要求,不得小于电缆外径的10倍。
- 电缆敷设过程中,不得损伤电缆绝缘层。
3. 绝缘子、接地线安装:- 绝缘子安装应牢固,连接可靠。
- 接地线应连接牢固,接地电阻应符合设计要求。
五、安全注意事项1. 施工过程中,应严格遵守操作规程,不得擅自更改施工方案。
2. 施工现场应设置警示标志,禁止无关人员进入。
3. 电缆敷设过程中,应防止电缆受到机械损伤。
4. 电缆槽、电缆敷设完成后,应进行绝缘电阻测试,确保符合设计要求。
5. 施工过程中,应做好防触电、防坠落、防中毒等安全措施。
六、应急预案1. 电缆槽施工过程中,如发生触电事故,应立即切断电源,进行现场急救,并拨打急救电话。
2. 如发生火灾事故,应立即报警,并组织人员进行灭火。
3. 如发生人员伤亡事故,应立即上报,并采取必要措施进行救治。
七、交底总结通过本次安全技术交底,要求所有施工人员充分了解电缆槽施工过程中的安全要求,确保施工安全、顺利进行。
电缆沟盖板施工技术交底
XXXXX工程现场技术交底记录表
表号:SQDLG-01
施工项目
电缆沟盖板加工
施工队
瓦工班,电焊工
(11)、采用手推车运输混凝土时,不得争先抢道,装车不应过满;卸车时应有挡车措施,不得用力过猛或撒把,以防车把伤人。
2环境保护措施
(1)、施工垃圾使用封闭的专用垃圾道或采用容器吊运,严禁随意凌空抛散造成扬尘。
(2)、水泥和其他易飞扬的细颗粒散体材料应尽量安排库内存放。露天存放时宜严密遮盖,卸运时防止遗洒飞扬。
2)、根据《气温与混凝土强度上升曲线表》待强度达到设计要求的70%以上后即可进行地板砖铺贴。铺贴前应先根据盖板及地板砖大小进行排板。如有裁砖现象应保证表面美观统一。
3)、座浆采用1:3水泥砂浆,座浆前应先将底部洒水湿润,铺贴时应用小木锤轻轻敲击,防止地板砖空鼓。拼缝控制在2㎜,地板砖碰角时应平整。
4)、铺贴完毕后,静置12小时用净水泥浆进行浆缝。浆缝过程中对表面污染即时用抹布抹净。
3)、拉环槽留置:按每10块板设置一块拉环槽的数量将需留置拉环的盖板统一浇筑,浇筑完毕收光后立即用一根12㎝长¢10钢筋头在盖板两端距长边方向18㎝短边方向15㎝的位置放入盖板表面并用不木锤轻轻敲入混凝土,待钢筋表面与混凝土表面一平时再轻轻取出。注意拉环槽设置应统一、整齐、美观。
(10)、脱模:收光好的盖板12小时后,松动螺栓紧固件,轻轻抬起盖板侧立放在平稳、安全的场地。脱模时禁止用撬棍硬撬、硬拆。
(8)、机械不得带病运转。运转中发现不正常时,应先停机检查,排除故障后方可使用。
电缆沟施工技术交底(三篇)
电缆沟施工技术交底一、测量放线1.根据电缆沟的宽度,确保足够的工作空间,纵向每10m桩号放出电缆沟的中桩和开挖边桩、划出边线,保证基底每边增加50cm宽度的工作面,同时预留人行道上的路缘石安装位置和宽度。
2.电缆沟开挖深度较深、且地下水丰富的施工路段,考虑采用拉森钢板桩支护,钢板桩长度根据现场情况确定,钢板桩压入深度为开挖基坑底标高以下4m左右,以确保房屋及施工人员的安全。
具体事宜宜洽商予以解决。
二、沟槽开挖1、沟槽开挖尽量采用采用人工开挖,在探明无现状管道后再采用机械开挖。
沟壁应平整,边坡坡度采用1:1。
2、沟槽开挖必须严格按照设计图纸施工,如G1型电缆沟底宽度为1.74米,考虑到工作面的宽度,G1型电缆沟沟槽底宽度为2.74米。
3、沟槽开挖的位置、基底标高、尺寸,应该符合图纸要求,在开挖过程中,对各个尺寸标高要严格控制。
4、采用机械开挖时,在距离槽底设计标高30cm时换用人工开挖,并采用人工平整沟槽底。
5、沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm。
6、在建筑物、构造物附近开挖沟槽时,应该根据图纸和有关地质水文资料进行防护设计,采用支撑支护等有效防护措施。
7、挖沟槽弃土应该及时运走,不得堆放在够槽口附近妨碍施工和槽壁稳定,也不得阻碍交通。
8、沟槽每测临时堆土或施加其他荷载时,应符合以下要求:(1)、不得影响建筑物、各种管线和其他设施的安全。
(2)、不得掩埋消火栓、管道闸阀、雨水口、测量标志以及各种地下管道的井盖,且不妨碍其正常使用。
(3)人工挖沟槽时,堆土高度不宜超过1.5m,且距槽口边缘不宜小于0.8m。
9、沟槽底埋有块石、树根、废桩等物体,应该予以清除或铲除。
10、沟槽不允许超过图纸要求的挖深、挖宽。
11、对开挖沟槽附近的建筑物采取监控措施,专人对周边建筑物进行记录,按时检查建筑物是否有开裂、偏移的倾向。
12、沟槽开挖时,注意做好槽内地下水的排水措施和雨水或其他地表水、外来水的防范措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底
项目单位名称:中建股份有限公司怀邵衡铁路一分部年月日编号:工(2018)-
单位工程名称四电工程里程/桩号DK216+008-DK229+762.72 设计文件图号通路(2010)8401 施工部位路基桥头电缆槽盖板
交底主要内容:
一、适用范围
适用于中国建筑股份有限公司怀邵衡铁路HSHZQ-7标一分部DK216+008-DK229+762.72区段内路基桥头电缆槽盖板安装施工。
二.施工要求及技术要点
1、施工要求:
(1)一般在路基电缆槽靠近桥头100m范围内施加防盗措施,当桥头路基短于100m 时,应全部施加防盗措施;
2、技术要点:
(1)线缆上下路基电缆槽完毕后,将盖板与槽体采用M10水泥砂浆封闭以便防水、防盗。
(2)桥头路基电缆槽采用盖板采用M10水泥砂浆封闭。
(3)桥头路基电缆槽盖板采用T型钢扣板加钢绞线每10m一组串联固定进行防护。
(4)钢绞线由7根钢丝组成,公称直径为12.7mm,强度级别为1860MPa;钢扣采用5mm厚钢板焊接而成,并应防腐;U型扣由4个M12的不锈钢螺母、两个不锈钢带齿钢
垫片和一个U型不锈钢螺栓组成,钢垫片厚5mm,齿深2mm。
安全环保措施:
一、施工安全措施
⑴施工应做好施工前期准备工作,正确选用施工方法,并结合施工具体实际,编制安全技术措施,制定操作细则,并向施工人员进行技术交底。
⑵为保证施工安全,施工现场由专人负责指挥,并设一名专职安全员负责现场的安全工作,大型机械必须有专人指挥。
⑶作业人员不得穿拖鞋进入工地,严禁穿拖鞋、赤脚、酒后上岗作业;进入工地内所有人员必须佩戴安全帽。
⑷电工必须持证上岗,施工用电必须有专职电工负责,严禁非专业人员操作、维修
电气设备,严禁私自接线。
⑸所有供电设备和线路必须定期检查维修维护,对有胶皮有损伤的电线及时用绝缘胶布包好,防止漏电起火或伤人。
⑹在施工区段的危险区域必须设置安全防护围栏,高度不得低于1.2m,并在显眼位置处做好警示标识牌。
⑺工地内应设有安全标志,夜间施工作业应有充足的照明设施,并不得擅自拆除。
二、环保措施
施工环境保护工作必须贯彻“全面规划、合理布局、预防为主、综合治理、强化
法规的教育,使施工人员牢固树立环境意识,自觉遵守《环境保护法》及地方政府有关法规、条例。
建立健全环境保护管理机构、配备专职环保员。
具体做好以下几点:
⑴施工场地内修建施工排水系统并确保畅通,工地废水排放前先经沉淀,并采取必要的净化措施处理后方可排放,有害物质要定点存放并按有关规定处理。
⑵运输可能产生粉尘的车辆配备挡板及棚布,防止粉尘飞落,减少对生产人员和当地居民造成危害,必要时进行洒水。
⑶对使用的设备材料要堆放整齐,施工中产生的钢筋头等废料要集中保管,对电焊条端头不随便丢弃。
⑷施工营地和施工现场的生活垃圾集中堆放,并定期喷药,以防蚊蝇滋生和病毒传播。
⑸工程完工后及时清理现场垃圾,做到文明退场。

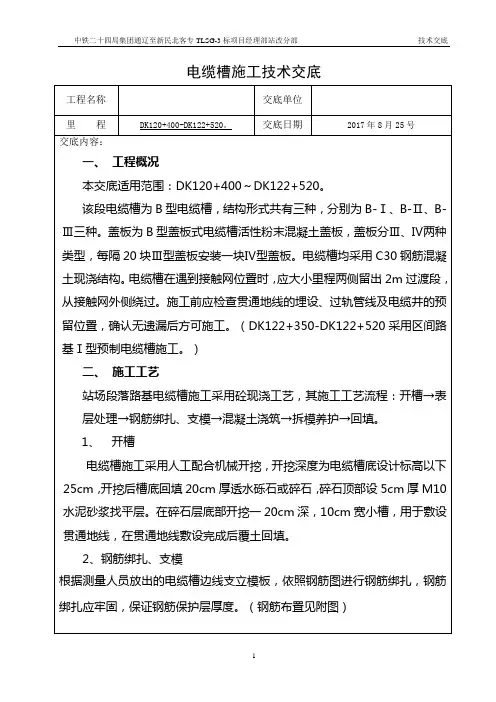

附图1:桥头电缆槽盖板防盗设计图
编制人复核人签发人
接受人
附图:桥头电缆槽盖板设计图。
