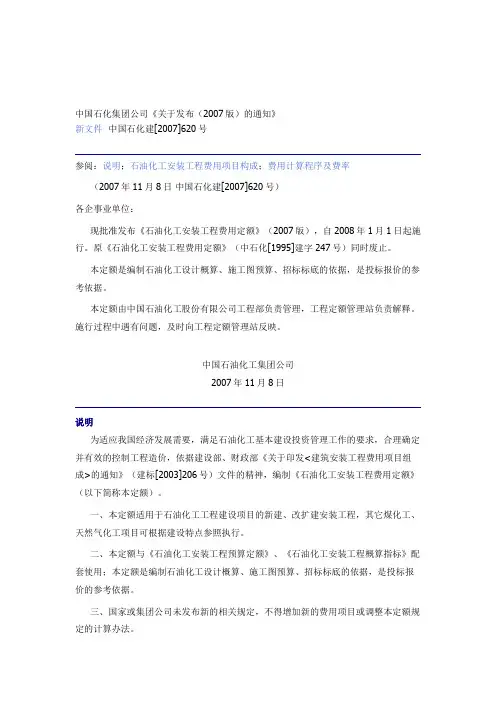

石油化工行业安装工程预算定额说明(2007)版
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国石油化工集团公司
石油化工行业安装工程预算定额说明(2007)版
中国石化集团上海工程有限公司
二零零七年
第一册册说明
一、第一册《设备安装工程》(以下简称本册定额)适用于石油化工工程建设的新建、改扩建安装工程项目中分段分片设备现场组对安装、静置设备整体安装、传动设备安装、炉类设备制作安装。
二、本册定额编制依据
㈠定额依据
1. 《石油化工行业安装工程预算定额》(1999年版)第一册《设备安装工程》;
2. 《全国统一安装工程预算定额》
第一册《机械设备安装工程》(GYD-201-2000);
第五册《静置设备与工艺金属结构制作安装工程》(GYD-205-2000)。
3. 《全国统一安装工程基础定额》
第一册《焊接》(GJD201-2006);
第二册《切割、坡口加工》(GJD202-2006);
第五册《吊装与水平运输》(GJD205-2006);
第七册《设备制作、组对、安装》(GJD207-2006)。
㈡标准、规范依据
国家和中国石油化工集团公司以及其他行业发布的现行施工及验收规范、技术操作规程、质量评定标准、安全操作规程等相关标准。
主要依据的标准、规范有:
1.《钢制压力容器》(GB150-98);
2.《钢制管壳式换热器》(GB151-99);
3.《机械设备安装工程施工及验收通用规范》(GB50231-98);
4.《现场设备、工业管道焊接工程施工及验收规范》(GB50236-98);
5.《连续输送设备安装工程施工及验收规范》(GB50270-98);
6.《工业锅炉安装工程施工及验收规范》(GB50273-98);
7.《制冷设备、空气分离设备安装工程施工及验收规范》(GB50274-98);
8.《压缩机、风机、泵安装工程施工及验收规范》(GB50275-98);
9.《起重设备安装工程施工及验收规范》(GB50278-98);
10.《石油化工钢制塔、容器现场组焊施工工艺标准》(SH3524-1999);
11.《石油化工不锈钢复合钢焊接规程》(SH/T3527-1999);
12.《石油化工换热设备施工及验收规范》(SH/T3532-2005);
13.《催化裂化装置反应再生系统设备施工及验收规范》(SH3504-2000);
14.《管式炉安装工程施工及验收规范》(SH3506-2000);
15.《石油化工钢结构工程施工及验收规范》(SH/T3507-2005);
16.《乙烯装置裂解炉施工技术规程》(SH/T3511-2000);
17.《石油化工设备安装工程质量检验评定标准》(SH3514-2001);
18.《大型设备吊装工程施工工艺标准》(SH/T3515-2003);
19.《石油化工机器设备安装工程施工及验收通用规范》(SH/T3538-2005);
20.《压力容器安全技术监察规程》(1999年版)。
㈢其它资料
1.调研收集的基础资料;
2.典型的施工组织设计和施工方案;
3. 相关的标准图集和技术手册。
三、本册定额除各章另有说明外,均包括下列工作内容:
㈠超高作业降效增加费。
㈡机械设备(不包括大机组等关键设备)的单机试车。
㈢配合基础二次灌浆。
四、本册定额除各章另有说明外,均不包括下列工作内容:
㈠施工作业区域内的场地二次平整与垫层处理。
㈡焊缝的预热、后热及热处理。
㈢焊缝无损检测。
㈣组装平台的铺设与拆除。
五、使用说明
㈠应执行相关册定额的项目
1. 设备安装工程中焊缝的各种无损检测、酸洗钝化、预热、后热、热处理和现场组装平台的铺设与拆除、基础二次灌浆,执行第三册《金属贮罐、球形罐、气柜及其它金属结构工程》中相应项目;
2. 设备支架、框架,附属于设备的平台、梯子、栏杆,设备衬里用金具的制作安装,执行第三册《金属贮罐、球形罐、气柜及其它金属结构工程》中相应项目;
3. 设备内部的耐火衬里、炉窑砌筑执行第六册《工业炉窑砌筑工程》中相应项目;
4. 设备的刷油、绝热、防腐蚀执行第九册《刷油、绝热、防腐蚀工程》中相应项目。
㈡与其它相关册定额执行范围的划分
1. 设备管口第一片法兰以内属于设备安装范围;
2. 空分装置分馏塔(冷箱)内的工艺管道属于设备安装范围;
3. 随机组到货的成品管道安装属于机组安装范围;
4. 工业给排水中的玻璃钢冷却塔及其风机等专用设备属于第七册《给排水、采暖及消防安装工程》项目范围。
㈢本定额的设备地脚螺栓和连接设备各部件的螺栓、销钉、垫片及传动部分的润滑油料等,均按随设备配套供货考虑。
㈣下列费用按表中规定系数计取
第一章现场分段、分片设备组对安装
说明
一、本章定额适用于分段、分片到货的容器、塔器、反应器类设备的现场组对安装,不适用于散装到货螺栓连接组对的设备安装。
二、本章定额不包括以下工作内容
㈠空气分馏塔冷箱壳体结构、平台、梯子、栏杆的制作,其它设备的平台、梯子、栏杆制作安装。
㈡现场组装容器内的搅拌装置、塔内塔盘安装及设备填充物的充填。
㈢聚丙烯环管反应器的焊缝内壁抛光。
㈣吊耳制作安装,临时加固件的制作安装,设备水压试验、气密试验,组装平台的铺设与拆除。
三、使用定额的有关规定
㈠设备分段组对和设备分片组装后的设备吊装就位安装,执行本册定额第二章相应项目。
㈡分段到货设备采用分段高空组对吊装施工方法时,执行设备底段整体安装、整台设备分段组对和高空组对吊装定额项目。
㈢容器分段组对是按一道焊口取定的,每增加一道焊口,增加定额基价的0.35;塔类设备分段组对是按两道焊口取定的,若一道焊口时按定额基价乘以系数0.75,若两道焊口以上,每增加一道焊口,增加定额基价的0.35。
塔类设备分段组对适用于设备四段以内组对施工,当塔类设备实际分段数量超过四段时,执行塔类设备分多段现场组对安装项目。
㈣不同材质的设备分段组对、分片组装,按下表规定系数计取:
㈤复合钢材质的设备分段组对、分片组装,套用相应碳钢设备分段、分片组装项目,并按下表规定系数计取:
四、工程量计算规则
㈠分段、分片组对或组装的容器、塔类设备,按设计图纸标明的重量以"吨"为计量单位计算。
设备重量包括随设备供货的内件(指内部固定件)、设备的开口件、加强板、裙座等全部金属件重量;不包括设备填充物、砌筑、衬里、内部可拆件和塔盘、外部平台、梯子、栏杆以及采用立装法施工的内件重量。
塔类设备分多段现场高空组对安装时,最底段按整体塔安装执行,其余各段依据各段的设计图纸重量以"段"为计量单位执行塔类设备分多段现场高空组对安装项目。
㈡炼油厂再生器、沉降器分片组对安装,按设计图纸标明的重量以"吨"为计量单位计算。
包括设备本体、内部构件、提升管、再生斜管、待生斜管、集气室、旋风分离器、分布板、波形膨胀节、辅助燃烧室、防焦板及其所属其它各个部件的全部重量;不包括锚固件、龟甲网、再生烟道及耐磨衬里等重量。
㈢三级旋风分离器分片组对安装,按设计图纸标明的重量以"吨"为计量单位计算。
包括设备本体、分离单管(左、右旋)、吊筒、上下隔板、中心管等全部金属内件的重量;不包括锚固件、龟甲网及耐磨衬里等重量。
㈣空气分馏塔组对安装,按设计图纸标明的重量以"吨"为计量单位计算。
包括冷箱结构架、壳体、平台、梯子、栏杆、冷箱内设备(上下塔、热交换器)、管道、管件、阀门、支架、吊架、连接板等冷箱内全部金属件重量;不包括内部填充物的重量。
内部填充物的充填以及冷箱外部第一个法兰以外的设备、管道、电气、仪表安装另行计算。
㈤聚丙烯环管反应器组对安装,按设计图纸标明的重量以"吨"为计量单位计算;重量包括筒体、弯管、连接梁等全部金属重量。
第二章静置设备整体安装
说明
一、本章定额适用于各类静置设备整体安装,设备水压试验和气密试验,设备清洗、脱脂。
二、本章定额不包括以下工作内容
㈠除高压设备外,金属垫片的热处理和紧固件的冷紧、热固。
㈡设备的平台、梯子、栏杆的制作与安装。
㈢吊耳的制作安装与拆除。
㈣吊装加固件的制作、安装与拆除。
㈤电解槽隔膜的吸附处理。
㈥ 60吨以上设备的场内水平运输。
㈦试压临时管线的敷设与拆除。
㈧设备蒸汽吹洗时使用的蒸汽。
三、使用定额的有关规定
㈠热交换器安装项目中不包括抽芯检查,如需要抽芯检查时执行相应热交换器抽芯检查定额项目。
