2162煤仓掘进作业规程

合集下载

21322掘进工作面规程课件

21322掘进工作面规程课件

第一章概况第一节概述一、巷道名称、位置及相邻关系21322工作面北为21320工作面,南面为设计21324工作面,西面为采区下山巷,东面为井田边界。

二、巷道用途该掘进面为21322回采工作面的回风顺槽,为工作面回风、运料、行人巷道。

三、巷道性质本面所掘巷道均沿2号煤层底板掘进为回采的回采巷道。

四、设计施工长度及服务年限回风顺槽设计长度为1260米,服务期限为24个月。

五、设计开工竣工时间21322回顺巷道于二〇一四年十月开掘,预计二〇一五年二月底掘进到位。

第二节编写依据一、根据同煤设计院设计的《石湖矿井改扩建初步设计》,批准日期为2004年10月。

二、山西省煤炭地质公司2007年6月提供的石湖煤矿生产矿井地质报告。

三、根据213采区已布置工作面锚杆拉拨资料及顶板离层仪资料显示,锚杆锚固力都远远大于设计值,并且顶板无下沉现象。

第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况该工作面巷道的地面相对位置为山坡山梁地带,无任何建筑物。

地面标高为1456.0—1582.0,井下巷道推断标高为1290—1265之间。

2# 煤层为本井田的最上层可采煤层,与地表间距160米左右,下面为未开采的5#煤层,层间距65米左右。

北面为21320工作面,西面为三条下山,南面为设计的21324工作面,东面为井田边界。

该工作面周边没有采空区,所以掘进时不会受采空区水、火、瓦斯等的影响。

第二节煤层赋存特征据已揭露的21318、21320工作面煤层情况判断,21322回顺掘进面煤层赋存较稳定。

煤层厚度为2.5米—3.2米之间,平均厚度为3米,倾角为3°—5°,走向为270°。

预计21322回顺掘进工作面掘进150米处将遇一断层,断距为8.2米,走向为82度。

后煤质中硬,煤层顶底板较稳定。

直接顶局部为白黄色砂岩,绝大部分为灰白色泥岩。

底板为灰白色泥岩。

该煤层为富灰低硫煤,发热量较低属气煤。

21602回采工作面作业规程终稿共57页文档

21602回采工作面作业规程终稿共57页文档

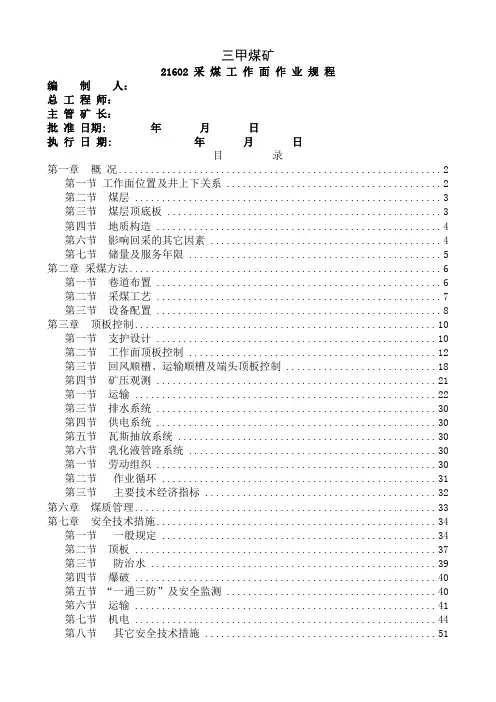

三甲煤矿21602 采煤工作面作业规程编制人:总工程师:主管矿长:批准日期: 年月日执行日期: 年月日目录第一章概况 (2)第一节工作面位置及井上下关系 (2)第二节煤层 (3)第三节煤层顶底板 (3)第四节地质构造 (4)第六节影响回采的其它因素 (4)第七节储量及服务年限 (5)第二章采煤方法 (6)第一节巷道布置 (6)第二节采煤工艺 (7)第三节设备配置 (8)第三章顶板控制 (10)第一节支护设计 (10)第二节工作面顶板控制 (12)第三节回风顺槽、运输顺槽及端头顶板控制 (18)第四节矿压观测 (21)第一节运输 (22)第三节排水系统 (30)第四节供电系统 (30)第五节瓦斯抽放系统 (30)第六节乳化液管路系统 (30)第一节劳动组织 (30)第二节作业循环 (31)第三节主要技术经济指标 (32)第六章煤质管理 (33)第七章安全技术措施 (34)第一节一般规定 (34)第二节顶板 (37)第三节防治水 (39)第四节爆破 (40)第五节“一通三防”及安全监测 (40)第六节运输 (41)第七节机电 (44)第八节其它安全技术措施 (51)第八章灾害应急措施及避灾路线 (53)第 1 页第一章概况第一节工作面位置及井上下关系第二节煤层第三节煤层顶底板表第 3 页第四节地质构造一、断层情况及其对回采的影响本工作面总体为单斜构造,煤层倾角60~90,平均80。

工作面两顺槽掘进期间未揭露断层,构造较简单;回采期间不会揭露大中形断层但不排除有揭露潜伏不明的小断层的可能性,对回采期间影响较小。

工作面煤层整体较稳定,厚度变化不大,平均厚度2m,只有部分煤层中有一条夹矸薄煤带,煤层厚度1.8m左右,对回采影响较小。

二、其它因素对回采的影响上隅角瓦斯治理难度较大;工作面回采中工作面煤层中会遇有一层0.2-0.5m的夹矸。

给正常作业带来一定困难。

第五节水文地质一、含水层分析根据工作面掘进期间揭露的水文地质情况,结合工作面两顺槽掘进期间钻探结果及物探结果分析,该工作面水文地质简单。

煤矿煤仓掘进作业规程

煤矿煤仓掘进作业规程

目录目录 (1)第一章概况 (1)第一节概述 (1)第二节编写依据 (1)第二章地面相对位置及地质情况 (2)第一节地面相对位置及相邻巷道情况 (2)第二节岩层赋存特征 (2)第三节地质构造 (2)第四节水文地质 (3)第三章巷道布置及支护说明 (3)第一节巷道布置 (3)第二节支护设计 (3)第四章施工工艺 (9)第一节施工方法 (9)第二节凿岩方式 (15)第三节爆破作业 (15)第四节工程质量及文明生产 (16)第五节装载与运输 (18)第六节管线敷设 (22)第七节设备及工具配备 (23)第五章生产系统 (24)第一节通风 (24)第二节压风、供水 (25)第三节安全监测 (25)第四节综合防尘 (26)第五节防灭火 (26)第六节供电 (27)第七节排水 (28)第八节运输 (28)第九节照明、通信和信号 (30)第六章劳动组织及主要技术指标 (32)第一节劳动组织 (32)第二节循环作业 (32)第七章安全技术措施 (33)第一节一般要求 (33)第二节施工安全管理措施 (34)第三节一通三防 (35)第四节顶板 (37)第五节爆破 (37)第六节防治水 (42)第七节机电 (43)第八节运输 (44)第九节其它 (50)第八章灾害应急措施及避灾路线 (64)第九章规程贯彻学习 (65)第一章概况第一节概述一、工程名称13采区南翼煤仓二、工程用途用于临时储存煤炭。

三、工程量设计工程量31.1m,仓体直径4500mm(净)。

四、巷道服务年限服务于13采区南翼结束。

五、开、竣工时间开工时间2016年5月,计划竣工时间2016年7月。

六、附:煤仓平面图、剖面图第二节编写依据一、依据2016年4月XXX矿生产技术科下发的《13采区南翼煤仓设计图》。

二、矿地测部门提供的地质资料。

三、《煤矿安全规程》、《煤矿安全质量标准化基本要求及评分办法》(试行)、《生产矿井安全技术管理规范手册、《鹤壁煤业技术管理规范手册》及有关的法律、法规、规范、制度、公司有关文件规定。

掘进工操作规程

掘进工操作规程

掘进工操作规程标题:掘进工操作规程引言概述:掘进工是煤矿生产中的重要环节,操作规程的严格执行对保障矿井安全生产至关重要。

本文将详细介绍掘进工操作规程的内容和要点。

一、掘进前准备工作1.1 确认工作面情况:包括工作面的位置、煤层倾角、煤层厚度等情况。

1.2 检查设备工具:确保掘进机、钻机、矿车等设备工具完好,无损坏。

1.3 安全防护准备:检查瓦斯检测仪、通风设备等安全防护设备,确保正常运转。

二、掘进工作操作流程2.1 确定掘进方向:根据勘探数据确定掘进方向,避免煤层失稳。

2.2 控制掘进速度:根据地质条件和煤层情况,控制掘进速度,避免发生事故。

2.3 注意通风排瓦斯:保持掘进工作面的通风畅通,及时排放瓦斯,确保安全生产。

三、瓦斯防治工作3.1 定期检测瓦斯浓度:使用瓦斯检测仪对工作面瓦斯浓度进行定期检测。

3.2 采取防瓦斯措施:根据瓦斯浓度采取相应的防瓦斯措施,确保作业人员安全。

3.3 瓦斯事故处理:一旦发生瓦斯事故,立即采取应急措施,并及时报告上级领导。

四、安全生产管理4.1 安全教育培训:对掘进工作人员进行安全教育培训,增强安全意识。

4.2 安全检查记录:定期对掘进工作面进行安全检查,并做好记录备查。

4.3 安全生产奖惩制度:建立健全安全生产奖惩制度,激励员工积极参与安全生产。

五、掘进后清理工作5.1 清理工作面残渣:清理工作面残渣,确保通风畅通,为下一步掘进工作做准备。

5.2 设备维护保养:对掘进机、钻机等设备进行维护保养,延长使用寿命。

5.3 安全退出工作面:在清理工作完成后,安全撤离工作面,确保作业人员安全。

结论:严格执行掘进工操作规程,是保障矿井安全生产的重要保障措施。

作业人员应严格按照规程操作,确保安全生产和人员安全。

21802运输巷掘进作业规程

21802运输巷掘进作业规程

六枝特区新窑联兴煤矿21802运输巷掘进作业规程编制日期:2018年5月26日矿会审表贯彻学习记录表目录第一章概况 (5)第一节编制依据 (5)第二节概述 (5)第二章地面相对位置及地质情况 (6)第一节地面相对位置及邻近采区开采情况 (6)第二节煤(岩)层赋存特征 (6)第三节地质构造 (8)第四节水文地质 (8)第五节其他地质情况 (9)第三章巷道布置及支护说明 (9)第一节巷道布置 (9)21802运输巷巷道断面、支护图 (10)第二节矿压观测 (12)一、锚杆锚固力检测 (12)二、顶板离层检查 (12)三、巷道表面位移观测 (13)第三节支护设计 (13)一、支护原理 (13)1、按悬吊理论计算锚杆支护参数 (13)二、支护设计 (14)第四节支护工艺 (16)一、支护材料 (16)二、锚杆安装工艺 (17)三、金属网铺设工艺要求 (18)第五节巷道工程质量标准参数表 (20)第四章施工工艺 (21)第一节施工方法 (21)第二节凿岩方式 (21)第三节爆破作业 (22)第四节装载与运输 (23)第五节管线敷设 (23)第五章生产系统 (25)第一节通风 (25)第二节压风 (26)第三节瓦斯抽放 (26)第四节综合防尘 (27)第五节防灭火 (29)第六节安全监控 (30)第七节供电 (31)第八节排水 (31)第九节运输 (31)第十节照明、通信和信号 (32)第六章劳动组织与主要技术经济指标 (32)第一节劳动组织 (32)第二节作业循环 (33)第七章安全技术措施 (35)第一节一通三防 (35)第二节顶板 (37)第三节爆破 (38)第四节防治水 (39)第五节机电 (40)第六节装载与运输安全防范措施 (40)第七节其它 (45)第八章灾害应急措施及避灾路线 (47)第一节灾害事故应急措施 (47)第二节避灾路线 (49)第一章概况第一节编制依据1、已审批的六枝特区联兴煤矿《开采方案设计(变更)》。

煤仓掘进作业规程

煤仓掘进作业规程

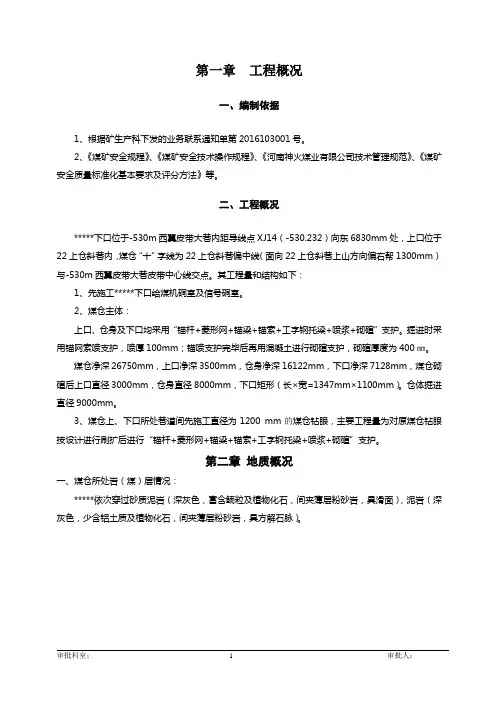

第一章工程概况一、编制依据1、根据矿生产科下发的业务联系通知单第2016103001号。

2、《煤矿安全规程》、《煤矿安全技术操作规程》、《河南神火煤业有限公司技术管理规范》、《煤矿安全质量标准化基本要求及评分方法》等。

二、工程概况*****下口位于-530m西翼皮带大巷内距导线点XJ14(-530.232)向东6830mm处,上口位于22上仓斜巷内,煤仓“十”字线为22上仓斜巷偏中线(面向22上仓斜巷上山方向偏右帮1300mm)与-530m 西翼皮带大巷皮带中心线交点。

其工程量和结构如下:1、先施工*****下口给煤机硐室及信号硐室。

2、煤仓主体:上口、仓身及下口均采用“锚杆+菱形网+锚梁+锚索+工字钢托梁+喷浆+砌碹”支护。

掘进时采用锚网索喷支护,喷厚100mm;锚喷支护完毕后再用混凝土进行砌碹支护,砌碹厚度为400㎜。

煤仓净深26750mm,上口净深3500mm,仓身净深16122mm,下口净深7128mm,煤仓砌碹后上口直径3000mm,仓身直径8000mm,下口矩形(长×宽=1347mm×1100mm)。

仓体掘进直径9000mm。

3、煤仓上、下口所处巷道间先施工直径为1200 mm的煤仓钻眼,主要工程量为对原煤仓钻眼按设计进行刷扩后进行“锚杆+菱形网+锚梁+锚索+工字钢托梁+喷浆+砌碹”支护。

第二章地质概况一、煤仓所处岩(煤)层情况:*****依次穿过砂质泥岩(深灰色,富含鲕粒及植物化石,间夹薄层粉砂岩,具滑面),泥岩(深灰色,少含铝土质及植物化石,间夹薄层粉砂岩,具方解石脉)。

第三章煤仓布置及支护说明第一节煤仓布置*****下口位于-530m西翼皮带大巷内距导线点XJ14(-530.232)向东6830mm处,上口位于22上仓斜巷内,煤仓“十”字线为22上仓斜巷偏中线(面向22上仓斜巷上山方向偏右帮1300mm)与-530m 西翼皮带大巷皮带中心线交点。

附:*****布臵平面图及剖面图第二节施工方案该煤仓施工过煤仓钻眼之后,剩余工程分两步进行:第一步自上向下刷扩至设计断面;第二步按设计安装好附属工程(配件)后自下向上进行浇筑混凝土。

掘进技术操作规程

掘进技术操作规程

掘进技术操作规程一、设备检查与准备1. 在进行掘进作业前,现场负责人应检查设备的状态,确保设备完好无损。

2. 检查照明设备是否正常运行,并确保有足够的光线照明工作区域。

3. 检查通风设备是否正常运行,并确保有足够的新鲜空气供应。

4. 检查安全绳、安全带等安全设备是否完好,并妥善佩戴。

5. 检查机械设备是否正常运转,并确保所有动力设备都具备安全保护装置。

二、瓦斯检查与预防1. 在开始掘进作业前,进行全面的瓦斯检测,并记录检测结果。

2. 确保所有电气设备都符合防爆要求,并定期检查维护。

3. 如果发现有瓦斯积聚的迹象,应立即停止作业,并通知矿长和安全主管。

4. 在掘进过程中,定期进行瓦斯检测,确保瓦斯浓度在安全范围内。

三、岩石解体与掘进1. 确保进行掘进作业的岩石稳定性,并及时处理岩石塌方和坍塌现象。

2. 使用合适的岩石解体和掘进工具,根据岩石性质和硬度选择合适的工艺与方法。

3. 在掘进过程中,及时清理碎石和泥浆,保持工作区域的干净和整洁。

4. 控制掘进速度,确保安全和稳定。

四、防火与事故预防1. 确保掘进作业区域清洁、无杂物,并严禁吸烟和使用明火。

2. 定期进行火灾隐患检查,并清除可燃物和易燃物质。

3. 定期演练火灾应急预案,确保员工熟悉应对措施。

4. 在掘进过程中,尽量避免使用易燃液体和气体,安全运输和使用爆破药品。

五、安全行走与交通1. 在掘进作业区域内设置明确的指示牌和警告标志,以指导员工正确行走和转弯。

2. 使用合适的个人防护设备,并遵守相关安全规定,如佩戴安全帽和防护鞋。

3. 在需要时,使用合适的安全绳、安全带等设备进行保护,并确保正确使用和佩戴。

4. 遵守交通规则,尽量避免行走和操作设备时产生交通冲突。

六、紧急情况应对与逃生1. 建立健全的紧急情况应对预案,包括火灾、瓦斯泄漏、坍塌等紧急事件的处理措施。

2. 员工应熟悉紧急情况应对预案,并参加相应的应急演练。

3. 在发生紧急情况时,员工应迅速采取逃生行动,并向矿长和安全主管报告。

煤矿开采掘进工作面作业规程

煤矿开采掘进工作面作业规程

掘进工作面作业规程目录第一章概况第一节概述第二节编写依据第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况第二节煤(岩)层赋存特征第三节地质构造第四节水文地质第三章巷道布置及支护说明第一节巷道布置第二节矿压观测第三节支护设计第四节支护工艺第四章施工工艺第一节施工方法第二节凿岩方式第三节爆破作业第四节装载与运输第五节管线及轨道敷设第六节设备及工具配备第五章生产系统第一节通风第二节压风第三节瓦斯防治第四节综合防尘第五节防灭火第六节安全监控第七节供电第八节排水第九节运输第十节照明、通讯和信号第六章劳动组织及主要技术经济指标第一节劳动组织第二节作业循环第三节主要技术经济指标第七章安全技术措施第一节一通三防第二节顶板第三节爆破第四节防治水第五节机电第六节运输第七节其他第八章避灾应急措施及避灾路线附图:第一章概况第一节概述本《作业规程》掘进的巷道为矿井第三区段开采巷道南北顺槽之间的煤门,用于+720m回采工作面的南北顺槽之间的联络。

服务+720m区段回采工作面等;全部为煤巷,长度为25m 。

2009年3月开工,预计2009年月竣工,巷道服务年限为1年。

第二节编制依据1、2004年11月批准的矿井90kt/a技改《初步设计》说明书(代可性行研究)。

2、2007年进行部分变更的《变更初步设计》说明书;3、采煤方法设计和部分设计。

4、新疆地矿局第九地质大队提供的《生产地质报告》。

第二章地面位置及地质情况第一节地面相对位置及邻近采区情况井上、下对照表第二节煤(岩)层赋存特征矿井含煤地质为中侏罗统西山窑组(J2X),为河流-湖泽相沉积,主采煤层为45-2,最小厚度为14.2m,最大厚度为28.8m,平均厚度为20.2m左右.煤层普遍沿走向由西向东有变薄的趋势,沿倾向上由浅入深,由厚变薄。

为北倾单斜构造,属结构简单煤层,倾角一般在76°-81°之间,含0-1层夹矸,从掘进巷道中观察煤层层理清晰,部分地段节理发育,煤层顶、底板均有3-5米的伪顶、底,主要为煤线,炭质泥岩和粉砂泥岩互层,顶板为泥岩、粉砂岩,底板为粉砂岩、泥质粉砂岩,属中等偏弱型顶板。

2162煤仓掘进作业规程

2162煤仓掘进作业规程

编号:[2009]掘-42162煤仓掘进作业规程编制:织金县兴旺煤矿日期:2009年2月16日织金县兴旺煤矿2162煤仓掘进作业规程目录第一章概况 4 第二章地质说明书 5 第三章施工顺序及施工方法 6 第四章巷道规格及支护形式 7 第五章施工爆破组织 8 第六章循环组织及出勤 10 第七章主要生产系统 11 第八章通风瓦斯管理 13 第九章主要技术经济指标 14 第十章安全技术措施 15第一章概况一、编制依据1.作业规程依据贵州省人民政府《省人民政府关于毕节地区毕市等八(市)煤矿整合和调整布局方案的批复》(黔府函[2007]105号)批准整合;贵州煤田地质局一七四队编制的《贵州省织金县兴旺煤矿资源储量核实报告》;贵州省国土资源厅《关于〈贵州省织金县兴旺煤矿资源储量核实报告〉矿产资源储量评审备案证明》黔国土资源储备字[2007]178号文件;贵州华源矿山设计有限公司编制的《织金兴旺煤矿(整合)开采方案设计》及贵州省煤炭管理局《关于对织金县兴旺煤矿(整合)开采方案设计的批复》(黔煤规字[2007]364号);江苏省第一工业设计院有限责任公司编制的《织金县兴旺煤矿(整合)安全专篇》及贵州煤矿安全监察局水城监察分局《关于对织金县兴旺煤矿〈安全专篇〉的审查意见》(黔煤安监水字[2008]046号)。

2.《煤矿安全规程》。

3.《煤矿安全质量标准化标准》。

二、巷道的性质、用途及其相邻的关系2162煤仓为全岩巷道,掘进期间用于通风、运输、行人,生产期间用于储煤。

上为2162运输巷,下为西冀底板运输巷,其相邻关系详见平面位臵图及剖面图。

平面位臵图剖面图第二章地质说明书一、地质特征煤矿区属剥蚀、侵蚀作用为主的高山峡谷地貌形态,山脉走向主体为北东~南西向,龙谭组地层中北西~南东向的次风峰石发育,致使含煤地层沿走向高低起伏连绵不断。

矿区北西高,东南低,最高点大岩头海拔高为1850.7m,最低点矿区东南角(肖家寨)海拔标高1448.00m,高差402.7m。

东采区216-2 02掘进工作面作业规程

东采区216-2 02掘进工作面作业规程

第一章概况一、巷道名称本《作业规程》掘进巷道为1770水平东采区216-202工作面进风巷、回风巷、开切眼。

二、掘进目的及用途掘进的目的是形成回采工作面生产系统、满足回采工作面的通风、运输、行人和管路、设备敷设等需要。

三、巷道设计长度和服务年限巷道设计长度:进风巷460米;回风巷460米;开切眼130米。

工程量共计:1050m。

服务年限:12个月。

四、预计开、竣工时间经矿有关领导决定:本掘进工作面自2011年8月开工预计2011年12月竣工。

第二章地面相对位臵及地质情况第一节:地面相对位臵该掘进工作面巷道地面相对位于高家村后山大山顶。

地面标高+1970―+2060m。

该掘进工作面巷道井下位于我二号井东翼,东为河床保护煤柱界;西为16-2煤皮带上山;南为村庄保护煤柱界;北为尚未开采的部分。

第二节:煤岩层的赋存特征一、煤层产状、厚度、结构和层间距:本采区煤层产状稳定,煤层厚度变化不大,走向为东西向,倾向为南北向,倾角8°-9°。

16-2煤为一个结构复杂的煤层。

综合平均厚度2.20米,其中:煤厚1.76米,占80%,夹矸厚0.44米,占20%;综合结构0.30(0.07)0.43(0.10)0.49(0.27)0.54米。

煤层属半光亮-半暗淡型煤,宽条带状构造,含黄铁矿结核。

夹矸均系粉砂质粘土岩-泥质粉砂岩类,不甚稳定。

16-2煤层顶板:岩层为褐灰色泥质粉砂岩,不显层理,中部夹0.05米碳质页岩,含化石碎片。

16-2煤层底板:顶部0.4米浅灰色粘土岩,其下为中层状粉砂岩,水平层理,中间夹煤线两条和碳质页岩一条,碳质页岩细腻,贝状断口,全矿区稳定,厚0.1米,定为标志层。

附图1:煤层综合柱状图(1:200)二、煤层瓦斯涌出量:该煤层瓦斯相对涌出量为7.271m3/min,属低瓦斯矿井。

第三节:地质构造根据216-201工作面揭露的情况,在216-202工作面内有一条走向为东西73°,落差3.5米、东西45°,落差1.5米°正断层两条。

22612掘进工作面作业规程

22612掘进工作面作业规程

作业地点:22612皮带顺槽开二字[2016]第20号作业规程编制:施工队长:施工单位:开拓二队编制日期:2016-7-5会审单位总工程师:掘进副总:安全副总:机电副总:运输副总:通风副总:地测副总:生产技术科:安监处:调度室:测绘中心:机电科:运输科:通风科:煤质科:开掘科:一、工程概况编制依据《22612工作面设计》《22612工作面地质说明》1.1、巷道用途22612皮带顺槽主要担任采煤工作面的出煤和回风任务。

1.2、巷道工程量22612皮带顺槽全长为3422.62 m,11#点至12#点间的65.758 m已施工完毕,本次施工从11#点按方位角211°30′22″施工3356.862 m。

1.3、工程安排本巷道由开拓二队施工,巷道工程量为3356.862 m,循环进尺1.8 m,日进尺10.8 m,预计311天完成。

二、地质概况2.1 巷道的煤层和围岩特征及其柱状图2.1.1 巷道的煤层特征22612皮带顺槽所掘煤层为2.3#煤,煤层稳定,煤层厚度2.89 m,结构为:1.83(0.4)0.61,整体呈一向斜构造,两翼倾角为6°。

2.1.2 围岩特征(见表1)2.1.3 柱状图(见图2)2.2 地质构造22612皮带顺槽掘进中将揭露一条落差为8.0 m的F136正断层;巷道左侧为FS101和F135断层,落差均为12 m,断层附近岩层裂隙发育,并可能有伴生小断层,对巷道掘进有一定的影响。

2.3 22612皮带顺槽地表及井下四邻关系22612皮带顺槽地表位于王家坡西南,元家山东南,十字岩村一带。

盖山厚度为285-533 m。

井下位于南六采区,北为760东一回风巷、皮带巷、轨道巷,南西邻矿界,西邻22608回采工作面,东为22618工作面。

2.4 22612皮带顺槽周围的水文地质情况22612皮带顺槽水文地质条件复杂,属带压开采,工作面煤层底板标高低于奥灰静止水位标高(+900 m)100-190 m,煤层底板最大突水系数为0.028 MPa/m。

26121掘进工作面作业规程

26121掘进工作面作业规程

目录第一章概况 (4)第一节概述 (4)第二节编写依据 (4)第二章地质说明书...............................................................(附带)第三章巷道布置及支护说明 (5)第一节巷道布置 (5)第二节矿压观测 (5)第三节支护设计…………………………………………………………5~6第四节支护工艺…………………………………………………………6~8第四章施工工艺 (8)第一节施工方法 (8)第二节凿岩方法 (8)第三节爆破作业…………………………………………………………8~13第四节装载运输 (13)第五节管线及轨道敷设 (13)第六节设备及工具配备表......................................................13~14 第五章生产系统 (14)第一节通风 (14)第二节压风 (14)第三节瓦斯防治 (14)第四节综合防尘 (15)第五节防灭火 (15)第六节安全监控..................................................................15~16 第七节供电 (16)第八节供水........................................................................16~17 第九节排水 (17)第十节运输........................................................................17~18 第十一节照明、通信及信号 (18)第六章劳动组织及主要技术经济指标 (18)第一节劳动组织..................................................................18~19 第二节作业循环 (19)第三节主要经济技术指标 (19)第七章安全技术措施 (20)第一节一通三防 (20)1. 工作面需要风量计算…………………………………………………20~212. 通风系统安全管理技术措施…………………………………………21~223. 通风设施安全管理技术措施 (22)4. 瓦斯防治技术及安全管理措施………………………………………22~235. 安全监控系统安全管理技术措施……………………………………23~246. 职业危害安全管理技术措施 (24)7. 综合防尘安全管理技术措施…………………………………………24~258. 防灭火安全管理技术措施……………………………………………25~269. 高温巷道施工降温安全管理技术措施 (26)第二节顶板 (26)1. 在松软煤、岩层、地质破碎带、复合巷道顶板掘进巷道的安全技术措施………………………………………………………………………26~272. 岔口、巷道贯通采取加强支护的安全技术措施 (27)3. 顶板找掉 (27)4. 铺设金属网的安全技术措施 (27)5. 铺设钢筋梯的安全技术措施 (27)6. 使用临时支护的安全技术措施………………………………………27~287. 打设锚杆、锚索眼与安装锚杆、锚索的安全技术措施……………28~308. 架棚的安全技术措施…………………………………………………30~319. 综掘锚网支护时施工的安全技术措施………………………………31~3210. 综掘架棚支护时施工的安全技术措施………………………………32~3311. 支架防倒技术措施 (33)12. 防止片帮的安全技术措施 (33)13. 防止和处理冒顶的安全技术措施……………………………………33~34第三节爆破 (34)1. 打眼操作的安全技术措施……………………………………………34~352. 使用爆破器材的安全技术措施 (35)3. 按规定爆破的安全技术措施…………………………………………35~38第四节防治水……………………………………………………………38~39第五节机电 (39)1. 综掘机,皮带机,刮板机,开关,电缆等移动设备的安装,固定,使用,维修,移动,撤除等的安全技术措施………………………………………39~432. 综掘机作业运行范围内,严禁进行其他工作和行人的安全技术措施 (43)3. 防止电器设备失爆、短路、过负荷、漏电、带电搬迁、维修的安全技术措施,使用照明安全技术措施,停送电安全技术措施……………………44~454. 动力电缆和四小线使用阻燃电缆,敷设、吊挂、管理及127V供电系统使用综和保护的安全技术措施………………………………………………45~465. 各种管路吊挂方式、吊挂位置的要求…………………………………46~47第六节运输 (47)1. 胶带输送机、刮板输送机等设备运行管理的安全技术措施…………47~502. 无极绳绞车运输及人工推车的安全技术措施…………………………50~513. 下山掘进时,溜煤(矸)道与人行道分开的安全技术措施: (51)第八章其他 (51)1. 施工探测钻孔的安全技术措施…………………………………………51~532. 综合防突…………………………………………………………………53~543. 煤质管理 (54)4. 防止后路被堵塞的安全技术措施 (54)5. 其他注意事项……………………………………………………………54~55 第九章灾害应急措施………………………………………………………55~57 第十章典型案例分析………………………………………………………58~60第一章:概况第一节:概述一、工作面与四邻采掘关系:该工作面位于滥泥箐采区南翼,南至26121切眼,北至261石门、261专用回风石门、262石门、262专用回风石门。

修改21172下巷掘进工作面作业规程安全技术措施(正式)

修改21172下巷掘进工作面作业规程安全技术措施(正式)

编订:__________________单位:__________________时间:__________________修改21172下巷掘进工作面作业规程安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-4459-16 修改21172下巷掘进工作面作业规程安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

一、工程概述21172下巷生产工艺已由炮掘改为综掘,根据《煤矿安全规程》规定,《21172下巷作业规程》中的第五章通风系统部分炮掘配风量计算已经不符合生产实际,为保证作业规程与生产实际配风量相符,特编写《21172下巷更改配风量安全技术措施》。

(一)掘进工作面风量计算1、按同时工作的最多人数计算:Q=4N=4×50=200 m3/min式中:4---每人每分钟应供给的最低风量,m3/minN-----掘进工作面同时工作的最多人数,人2、按瓦斯涌出量计算:Q=125×q×k=180m3/min式中:q----预计掘进期间的瓦斯涌出量0.8 m3/mink---为瓦斯涌出不均衡系数,取1.8。

3、按局部通风机额定风量计算:Q= Q局I=480m3/min式中:Q——掘进工作面实际需要风量,m3/minQ局——掘进工作面局部通风机额定风量,m3/min,取480 m3/minI——掘进工作面同时运转局部通风机的台数,台,取1确定掘进工作面实际需要风量:根据上述计算该工作面实际需要风量480m3/min 4、按风速验算:根据巷道净断面积24㎡,选取最大风量Q=480 m3/min作为验算依据,验算出巷道风速为V=Q/S=480/(24×60)=0.33m/s式中:Q-----巷道风量,m3/minS-----巷道断面积,㎡根据《煤矿安全规程》规定;掘进中的煤巷最低允许风速为0.25m/s,最高允许风速为4m/s,以上计算出的巷道风速0.33m/s,符合《煤矿安全规程》规定。

掘进开拓运料工操作规程

掘进开拓运料工操作规程

掘进开拓运料工操作规程前言掘进开拓运料工作是煤矿生产中的基层作业环节之一,是保障煤炭生产的重要工作之一。

本规程旨在规范煤矿掘进开拓运料工作,确保生产安全,提高生产效率。

一、作业前准备1.掘进开拓工作面必须按照设计图纸进行布置,并按照安全措施分区进行划分,划分后要在相应的区域设置标志牌,提示作业人员注意。

2.检查采煤机下机构和掘进机是否操作正常,并注意煤机下机构上方的顶板和煤机前方的钻眼是否清除干净,防止作业时因设备故障或者未清理障碍物导致意外发生。

3.检查运料车是否干净,并清理运料道的杂物,保证运输畅通。

二、掘进开拓作业1.煤矿掘进开拓运料工作应按操作程序进行。

2.掘进施工结束后,应及时检查出煤率、通风情况及作业面的综合处理情况。

3.开拓工作结束后,应将作业现场清理干净、布置整齐、垃圾及时清除,保持施工面的整洁。

三、运输作业1.传送运输设备要经过调整、试运行,并制定操作规程。

2.正常情况下,车辆行驶前必须检查配件、机构是否相互卡住,或铲斗是否摆正,车轮、制动器等是否完好,避免因设备故障导致意外发生。

3.车辆行驶前必须试车,初次运行时不得带载行驶,并以低速进行试运行,确保车辆运输安全。

4.操作人员必须熟悉运输车辆的机构、性能,并注意保持车速和停车时的安全距离。

5.操作人员必须正确理解各种标志牌的含义,并按照规定标志牌进行操作。

四、应急措施1.遇到火灾、爆炸等紧急情况时,应立即按照规定的逃生通道撤离,并按照应急预案进行处理。

2.遇到岩体垮塌或其他灾害时,应停止作业,立即报告领导和安全管理人员,并采取必要的预防措施。

五、安全保障1.进入煤矿的人员,必须携带完整的劳动防护用品,并按照煤矿安全规定进行操作。

2.掘进开拓工作面进出口必须配备安全防护设备,严禁走进没有设备的区域。

3.严格落实作业人员的职责分工,明确管理责任和工作量,确保作业场地的整洁和安全。

4.做好设备的定期检查和维护,保证掘进开拓作业设备的正常运转。

煤矿掘进作业规程(Word最新版)

煤矿掘进作业规程(Word最新版)

煤矿掘进作业规程通过整理的煤矿掘进作业规程相关文档,渴望对大家有所扶植,感谢观看!煤矿掘进作业规程井巷名称:1602运输上山矿长:平安矿长:生产矿长:总工程师:编制:二0一0年四月一日目录一工程设计及地质概况二巷道断面及支护要求三钻眼爆破及掘进工艺四正规循环作业、劳动组织及主要经济技术指标五通风瓦斯管理六装矸、运输、供电与通信七供排水、防尘、供压风及施工前打算八主要的平安技术措施一、工程设计及地质概况巷道从1062运输巷开口(已标定)方位角650,沿煤层顶板掘进,巷道坡度与煤层倾角一样,为26~300,巷道属半煤岩巷道,全长(斜长)85米,该巷作为1062回风巷掘进运煤(矸)用。

巷道顶底板及穿煤层状况:煤层为黑色半暗至半亮型无烟煤,节理发育,厚0.35~1.27米,平均厚0.87米,煤层结构较困难,基本稳定,煤层干脆顶板为炭质粘土岩或粘土岩,属中硬岩石,老顶为粉砂质粘土岩。

坚硬,干脆底为炭质粘土岩中粘土岩,老底为粉砂质粘土岩或粘土质粉砂岩。

瓦斯、煤尘及自燃倾向性、煤与瓦斯突出危急性状况:煤层瓦斯含量较高,为20.99m3/t,依据鉴定资料,煤尘无爆炸危急性,煤层不易自燃,依据煤与瓦斯突出危急性鉴定,在1300m以上无突出危急性,但施工中仍加强煤与瓦斯突出防治工作,地质构造及水文地质状况:地质构造简洁,本巷施工无断层等构造,水文地质状况简洁。

二、巷道断面及支护要求巷道为矩形断面,顶板完好地段,接受锚网支护,顶板较裂开地段接受锚喷支护,巷道毛宽2.2m,毛高2.0m,毛断面4.4m2,净高1.95m,净宽2.1m,净断面4.1m2。

锚喷支护时锚杆间距按800×800㎜矩形布置,锚杆长主1.8m,锚杆与顶板成800角以上,喷浆厚度50㎜。

三钻眼爆破及掘进工艺流程1、炮眼布置方式掘进工作面炮眼布置接受楔形掏槽方式,炮眼由掏槽眼、协助眼、周边眼组成(详见附图炮眼布置图)2、施工方法和作业方式施工方法接受钻爆法,即接受煤电钻钻机及YT28型、YT26型凿岩机打眼钻孔,毫秒延期电雷管结合煤矿3#乳化炸药正向装药一次性起爆,人工出碴,作业组织方式:三班制八小时迎头轮番班次作业,每班八小时迎头掘巷作业。

井底煤仓工程施工作业规程[1] 2

井底煤仓工程施工作业规程[1] 2

山西新超煤业有限公司井底煤仓工程施工作业规程编号:掘号工程名称:井底煤仓工程编制人:审核人:施工负责人:安全总监:生产总监:技术总监;批准日期:执行日期:目录第一章工作面概况 (6)第二章水文地质说明书 (6)第三章巷道特征及支护说明 (8)第四章巷道施工方法与施工说明 (15)第五章主要生产系统 (21)第六章正规循环作业组织 (31)第七章探放水方案 (33)第八章安全技术措施 (38)后附:锚杆钻机操作规程及各类示意图会审意见会审单位负责人意见:各级审查填写意见若此页空间不够时,可另专门附页附后。

煤仓掘进工作面作业规程会审记要会审时间:2010年1月4日下午会审地点:安全指挥中心参会人员:郭晓亮、李锦武、郭统一、段鹏伟、任武海、张兴国、王俊林、郭俊杰、史高峰、王耀全、段彩雄、李磊磊、马卫中、杨林林会审意见:1、针对工作面通讯系统提出整改意见,方便了煤仓工作面与地面调度室及各科室的联络。

2、针对贯通后通风系统的调整提出了改进意见。

3、提出规程中锚索预紧力应标明,便于监督管理。

4、要求补充涮大煤仓断面时人员作业过程中的安全技术措施。

5、要求施工过程中严格按照规程中规定的各项工程的相关技术参数施工。

6、要求各科室在生产过程中协调配合好,确保生产顺利进行。

第一章工作面概况一、巷道名称、用途及服务年限1、巷道名称主斜井井底煤仓。

2、巷道用途用于井下各工作面原煤的存储。

3、服务年限与矿井同期。

二、井底煤仓位置及施工范围井底煤仓相对地面地表为灌木、荒坡地段,无地铁、河流、建筑物等,地面标高1525m。

煤仓处于主斜井距井口523.5m处。

三、巷道工程量1、装载硐室工程量为7m。

2、卸载硐室工程量为20m。

3、煤仓仓体工程量为25m。

第二章水文地质说明书第一节工作面地质情况一、巷道相对位置:煤仓工程相对地表以荒坡、灌木为主,无任何建筑物。

2、地质构造及对巷道施工的影响卸载硐室及行人绕道计划沿9+10#煤层掘进,根据相关地质资料显示,9+10#煤层顶板为K2石灰岩,属含水层,平均厚度4.52m。

2162运输巷北段维修安全技术措施

2162运输巷北段维修安全技术措施

诚信煤业友谊煤矿2162运输巷北段维修安全技术措施二0一七年四月三日友谊煤矿规程、措施、方案、设计、计划、规划、预案会审意见表名称2162运输巷北段维修安全技术措施会审时间会审地点矿会议室主持人记录人参加会审人员:矿长技术矿长机电矿长总工生产矿长安全矿长调度队长其它人员会审综合意见总工程师意见矿长意见友谊煤矿规程、措施、方案、设计、计划、规划、预案贯彻学习签名表贯彻人地点时间参加贯彻学习人员2162运输巷北段维修安全技术措施2162运输巷北段为原有沿煤掘进巷道,位于南暗斜井皮带运输巷-26m水平以北,因停工时间较长,受地压影响,造成巷道下沉及支护变形,根据煤矿采掘计划,在未来的一个多月的时间里将布置2162采煤工作面,并与2162运输巷南段贯通,形成负压通风系统,所以启动2162运输巷北段,该巷由本矿维修队组织施工,为保证施工过程中的安全和工程质量,特编制如下安全技术措施:一、工程概况1、工程名称:2162运输巷北段2、工程位置:南暗斜井-26m水平运输巷北段沿煤掘进。

3、工程量:80米。

4、工程相邻巷道位置关系:维修巷道位于-26m运输巷。

5、工程施工目的:作为2162工作面的运输、行人、通风。

6、施工地点的地质及围岩状况:煤层见煤巷道,煤层局部厚度1m,,围岩为煤层底板的粉质砂岩,较松软,扩修时加强顶板管理。

二、施工顺序及施工要求1、施工顺序:自-26m运输巷从外向里进行维修。

2、施工质量要求(1)扩修运输巷为沿煤扩修巷道,采用矿工钢梯形对棚支护,上净宽1.6m、下净宽2.6m、净高1.8m。

使用坑木进行支护,对距不大于400mm(中-中),支护时必须将帮上活矸石、危岩摘松掉,背帮材料采用半原木严密背帮。

(2)该巷道扩修区域顶板相对破碎,严禁放炮,只许用手镐落煤。

三、安全技术措施1、严格执行《扩修安全技术措施》“一通三防”和顶板管理有关规定,严格执行“敲帮问顶”和“一炮三检”的制度,完善顶板管理、瓦斯管理、放炮管理各项措施。

(整理)2192运输巷掘进措施.

(整理)2192运输巷掘进措施.

XXX(集团)公司XXXXXX 矿掘进作业规程巷道名称XXX施工单位XXX编制人XXX技术主管队长区长XXXX 年XX月XX日编规程贯彻学习记录一、矿会审意见:参加会审人员年月日矿总工程师批示:三、概况1、一般情况:2、规程编制依据(采区设计,上级批准文件及总工程师决定等):根据审批的矿、采区设计,《煤矿安全规程》3、地质情况简述(说明遇有小窑、断层、透镜体及其它变化情况):该巷道施工区域地质结构比较简单,巷道围岩比较稳定,局部地段有小断层。

施工点四面为未采实体煤。

四、巷道煤层、围岩特征及柱状图1、巷道煤层和围岩特征(文字描绘):C19#煤层结构简单,可采厚度最大2.2m,最小1.3m,平均1.7m,直接顶板为砂质泥岩,较坚硬,底板为粘土岩。

2、柱状图(比例1:50):3、巷道断面形状及规格尺寸(比例1:50):4、巷道在煤岩层中的位置(图示或文字说明):巷道位于C19煤层中,沿煤层顶板按中心施工,如断面不够时可破底板掘进.五、巷道平、剖面位置示意图:(二)锚喷支护图及支护说明:1、支护图(包括侧视图,比例1:50):2、支护说明:(二)、锚喷支护图及支护说明:1、支护图(包括侧视图,比例1:50):C111车场支护图六、巷道断面支护(一)、架棚巷道支护图及说明:1、支护图(包括侧视图,比例1:50)七、爆破1、炮眼布置图(三视图,比例1:50):2、说明:(主要包括:掏槽形式、炮眼利用率、循环进度、装药结构、联线方式、是否采用光面爆破、全断面是否一次起爆等内容)1)掏槽形式:垂直楔形掏槽眼2对。

2)循环进度:1.2m3)联线方式:串并联。

4)装药时必须按《煤矿安全规格》第329条的规定使用好黄泥,封泥长度≥500mm。

5)全断面一次起爆。

3、爆破说明表:4、爆破指标及材料消耗:八、循环图表、劳动组织及技术经济指标1、循环图表:2、劳动组织:3、技术经济指标九、掘进工作面所需风量计算、风机选型、安设地点、局部通风管理1、通风系统示意图:2、风量计算:3、风机的选型:工作面使用一台11KW的局扇风机,风量确定为70 m3/min,但按最大炸药量计算Q=145m3/min,生产中风机功率达不到要求,因此需要延长排炮烟时间Q=25A(20/t),t=(25×20×A)/70=40,所以放完炮42分钟后才能进入工作面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:[2009]掘-42162煤仓掘进作业规程编制:织金县兴旺煤矿日期:2009年2月16日织金县兴旺煤矿2162煤仓掘进作业规程目录第一章概况 4 第二章地质说明书 5 第三章施工顺序及施工方法 6 第四章巷道规格及支护形式 7 第五章施工爆破组织 8 第六章循环组织及出勤 10 第七章主要生产系统 11 第八章通风瓦斯管理 13 第九章主要技术经济指标 14 第十章安全技术措施 15第一章概况一、编制依据1.作业规程依据贵州省人民政府《省人民政府关于毕节地区毕市等八(市)煤矿整合和调整布局方案的批复》(黔府函[2007]105号)批准整合;贵州煤田地质局一七四队编制的《贵州省织金县兴旺煤矿资源储量核实报告》;贵州省国土资源厅《关于〈贵州省织金县兴旺煤矿资源储量核实报告〉矿产资源储量评审备案证明》黔国土资源储备字[2007]178号文件;贵州华源矿山设计有限公司编制的《织金兴旺煤矿(整合)开采方案设计》及贵州省煤炭管理局《关于对织金县兴旺煤矿(整合)开采方案设计的批复》(黔煤规字[2007]364号);江苏省第一工业设计院有限责任公司编制的《织金县兴旺煤矿(整合)安全专篇》及贵州煤矿安全监察局水城监察分局《关于对织金县兴旺煤矿〈安全专篇〉的审查意见》(黔煤安监水字[2008]046号)。

2.《煤矿安全规程》。

3.《煤矿安全质量标准化标准》。

二、巷道的性质、用途及其相邻的关系2162煤仓为全岩巷道,掘进期间用于通风、运输、行人,生产期间用于储煤。

上为2162运输巷,下为西冀底板运输巷,其相邻关系详见平面位臵图及剖面图。

平面位臵图剖面图第二章地质说明书一、地质特征煤矿区属剥蚀、侵蚀作用为主的高山峡谷地貌形态,山脉走向主体为北东~南西向,龙谭组地层中北西~南东向的次风峰石发育,致使含煤地层沿走向高低起伏连绵不断。

矿区北西高,东南低,最高点大岩头海拔高为1850.7m,最低点矿区东南角(肖家寨)海拔标高1448.00m,高差402.7m。

该巷道埋深190-250m。

二、地层情况龙谭组上、中、下三段.上段以粉砂岩、细砂岩为主夹石灰岩及煤,中段以粉砂岩、细砂岩为主,夹泥岩及煤层,海相成分极少,仅标五为较稳定硅质岩,下段砂泥岩、硅质岩及碳酸盐。

三、地质构造煤矿区属阿弓向斜北段南部,轴向北50°东。

向北东方向平缓起伏,轴部最新地层为飞仙关组。

北西翼地层倾角较大,地层倾角15~45°,南东翼地层倾角缓一般5~10°。

区内断层有AF4、F27、F31、F32、及F1005-1等6条。

上述断层均不会对本巷施工构成影响,开口点遇局部小断层,预计对施工有一定影响,施工中要加强瓦斯、顶板支护检查和管理。

四、水文地质在该巷施工区域内,主要靠大气降水做地下补给水源。

矿井直接充分含水段,主要为碎屑岩,畜水性弱,水文地质类型属裂隙水矿床,水文地质条件简单。

无老窑和地表河流水威胁。

第三章施工顺序及施工方法一、施工顺序该巷从西冀底板运输巷开口,开口点到西冀底板运输巷1点距离48.766m,西冀底板运输巷底板上1.75m为开口中线起点高程,按50º沿中线上山掘进与2162运输巷贯通,该巷长约15m(以测量为准)。

巷道控制中腰线掘进,中线方位角142º32'58",测量人员现场标定。

二、施工方法1.施工方法:采用风钻打眼,1~5段许用毫秒电雷管和3#煤矿许用乳胶炸药爆破,锚网为临时永久支护,+1450m固定矿车装煤,小机车运输。

该工程实行一次成巷。

2.主要工序:交接班、危岩处理、打眼、检查瓦斯、装药连线、检查瓦斯、爆破、通风、检查瓦斯、危岩处理、临时支护、出碴、永久支护、交班等。

3.施工所使用的主要设备: 工作面采用ZY-28型风钻打眼,采用耙岩机出渣,通过溜槽自溜到西冀底板运输巷装入1.1m3U型固定式矿车,2.5t小机车运至副斜井+1450车场。

工作面用局部通风机压入式供风。

第四章巷道规格及支护形式一、巷道断面及规格巷道断面形状: 矩形。

掘进宽3.2m,高3.2m,掘进断面10.24m2;净宽3m净高3m,净断面9m2。

巷道宽度允许偏差-20~+150mm,高度允许偏差-30~+150mm。

缆线管道必须上钩并悬挂整齐,悬挂点间距不大于3m。

详见断面图。

断面图二、支护巷顶采用锚喷支护,临时支护锚网打拢碛头,永久支护喷浆。

巷帮采用10根Φ42mmX1.8m管缝式锚杆支护,间排距0.6m;巷顶采用6根Φ18mmX1.8m螺绞钢锚杆支护,间排距0.6m。

网片采用φ6mm 钢筋,网孔规格100*100mm,网片规格2000*1000mm。

网片间必须搭接,搭接处必须打锚杆,锚杆支护应垂直岩层或巷道布臵。

遇地质构造带、巷帮破碎、易片帮地方、破碎地段及开口处采用11号矿工钢金属支架支护作临时支护。

第五章施工爆破组织一、爆破说明1.爆破器材:采用毫秒延期电雷管(总延期时间不超过130毫秒),3﹟煤矿许用乳胶炸药,MFB-100型电容式发爆器。

2.装药方式:采用正向装药,装药顺序为:炸药、黄泥、水炮泥、最后用黄泥封孔。

3.爆破方式: 采用串联连线一次装药一次爆破。

二、爆破图表1.炮眼布臵图2.装药结构图3.爆破说明书三、预期爆破效果第六章循环组织及出勤一、作业方式采用“三〃八”制,即每天三班制,每班八小时。

每班一循环,日进三循环。

二、正规循环图表三、工人出勤表第七章主要生产系统一、运输系统1.煤、矸:掘进碛头→2162煤仓→西冀底板运输巷→+1450m副斜井车场→副斜井→平硐→地面。

2.材料:地面→平硐→副斜井→+1450m副斜井车场→西冀底板运输巷→掘进碛头。

二、通风系统采用局部通风机压入式通风,局扇安装在距+1450副斜井石门反向风门外,且距回风口不小于10m的新鲜风流中。

新风路线:地面→副斜井→副斜井石门局扇→局扇风筒经主副井石门→西冀底板运输巷→掘进碛头。

回风路线: 掘进碛头→西冀底板运输巷→西冀底板总回风巷→东冀底板总回风巷→总回风斜井→风井。

详见如下通风系统图。

三、供电系统地面变电所→副斜井→+1450m副井石门风电闭锁开关→副井石门→西冀底板运输巷→掘进碛头。

四、压风系统在井口安装的20立方米固定式空气压缩机产生的压风经Ø108X4的钢管→+1450m副斜井车场→经副井石门Ø57X3.5钢管→西冀底板运输巷→掘进碛头。

五、防尘供水系统井口防尘水池经Ø57X3.5钢管→+1450m副斜井车场→经西冀底板运输巷Ø57X3.5钢管→掘进碛头。

第八章通风瓦斯管理一、通风方式采用压入式通风,由局扇安装在副斜井石门距反向风门外10-20m处。

二、风量配备计算1.按工作面同时作业最多人数计算:Q=4NK=4×12×1.2=58³m3/min N—掘井工作面同时作业最多人数K-富裕系数2.按每循环所需炸药量计算Q=25xA=25×8=200 m3/min按计算的最大风量考虑一定富裕系数按150 m3/min配风。

3.按瓦斯涌出量计算Q=1.0÷1%×1.5=150³m3/min(取值按1.0 m3³/min,1.5为风量富裕系数)根据计算按最大值该工作面200m3 /min配风。

三、风机选型通过以上计算,考虑供风距离较长决定选用2X11kw局部通风机, 该风机风量220-315 m3/min。

选用Φ600抗静电阻燃风筒。

四、风速验算最小值: V=220÷60÷10.24=0.34 m/s最大值: V=315÷60÷9=0.58m/s均符合规程大于0.25m/s、小于4 m/s规定。

第九章主要技术经济指标第十章安全技术措施一、通风瓦斯管理1.每班必须由专职瓦检员对作业点进行瓦斯检查。

瓦检员必须按规程规定每班不低于对掘进工作面及回风流巡回检查三次,同时严格执行一炮三检制(装药前、爆破前、爆破后)。

爆破地点前后20m瓦斯浓度达1%时禁止爆破,瓦斯浓度达1.5%时必须切断电源,撤除人员进行处理,并立即报告调度室和矿长、总工。

2.在掘进工作面和回风流分别设臵甲烷传感器各一台,同时配备瓦电和风电闭锁装臵,确保局扇因故停风或瓦斯超限时切断掘进巷道全部电源。

3.生产中局部通风机不得停风,因停电、检修等原因临时停开局部通风机,必须切断巷道中所有电气设备电源,人员全部撤至可靠通风巷道并报经调度室批准后实施。

恢复通风前,必须检查瓦斯,只有在局扇及开关附近10m以内风流中瓦斯浓度都不超过0.5%时,方可人工开启局部通风机。

局部通风机由瓦检员负责管理,未经批准任何人员不得开停局部通风机。

4.风筒必须吊挂平直,接头反边,破口及时粘补,出口距碛头不大于5m。

5.掘进工作面风量必须坚持每旬检测一次。

6.瓦斯日报、通风报表必须报矿长、总工审签,瓦检员瓦检手册、瓦斯日报、瓦斯牌板必须三对口。

通风瓦检人员发现瓦斯异常或风量异常必须立即报告调度室和矿长、总工,并积极查明原因,按规定进行处理。

二、爆破与火药管理1.爆破工必须培训考试合格持证上岗,爆破工必须携带便携式报警仪校核瓦斯浓度,爆破前必须双检合格方可爆破。

爆破前必须切断掘进工作面和掘进回风流电源,爆破后必须待瓦斯浓度降至1%以下时方可恢复送电。

2. 严格坚持“一炮三检”制和“三人联锁”放炮制。

“一炮三检”即装药前、放炮前、放炮后瓦检员必须检查瓦斯,“三人联锁”即班组长(安全员)、瓦检员、爆破工三人联锁。

3.放炮警戒:放炮地点设在副石门进风侧反向风门之外的全风压通风的新鲜风流处,且距爆破地点的距离不小于100m。

警戒地点设在主井和副井石门反向风门外、副井石门与西冀底板总回风巷交岔处拉警戒线和挂“正在放炮严禁通行”的警戒牌。

4.炮眼必须采用黄泥封孔,眼深小于0.60m时,禁止装药放炮,眼深为0.60~1.0m时封泥长度不小于炮眼深度的1/2,眼深超过1m 时,封泥长度不小于0.5m。

5.使用3号煤矿许用炸药、毫秒管和两蕊电缆线作放炮母线,毫秒雷管最后一段延期时间不超过130毫秒。

6.发现瞎炮严禁采用镐挖或硬拉,必须在离瞎炮0.3m处另打与其平行角度的炮眼重新装药放炮。

7.出现拒炮现象时,放炮员必须首先将放炮母线两端扭接短路,由班组长和放炮员前去查找原因,其他人在原躲炮地点等候。

8.严格爆炸物品领用、运输和存放管理,爆炸物品必须由爆破工领用和签字,雷管必须由爆破工装箱上锁运输,炸药可由其他人员在爆破工监护下运输,运至工作面后必须装箱上锁。

严禁雷管、炸药混装混运,严禁将雷管装在衣袋运输。

严格执行火工产品的领退核销手续,当班剩余炸药、雷管必须上井交回炸药库,严禁私藏于井下。
