某工程一区坡屋面高支模方案(钢管)包括计算书 图纸

合集下载

高支模方案图片

高支模方案图片

12290130050050018厚覆面木胶合板1根50×80木方(宽度×高度mm)@3002根Φ48×2.5钢管(直径×厚度mm)M14对拉螺栓2根50×80木方(宽度×高度mm)@15018厚覆面木胶合板2根Φ48×2.5钢管(直径×厚度mm)梁500500250500250500500图十三:500*1300梁模板钢管支架安装示意图说明:① 横向立杆一排3根(其中:梁底设1根承重立杆)。

纵向排距为0.50m , 梁横向两侧边间距为1.0m 。

② 纵横水平拉杆步距≤1.50m 。

③ 梁底边设双扣件,梁底承重立杆设可调托座(可调托座内设双钢管)。

④ 500*1200梁均按此参数配置模板支撑。

⑤ 立杆支承面:钢管垫板为200*50*2000松木板通长设置。

5500100050050018厚覆面木胶合板1根50×80木方(宽度×高度mm)@3002根Φ48×2.5钢管(直径×厚度mm)M14对拉螺栓1根50×80木方(宽度×高度mm)@15018厚覆面木胶合板2根Φ48×2.5钢管(直径×厚度mm)梁10001000300400300500500图十四:500*900梁模板钢管支架安装示意图说明:① 横向立杆一排3根(其中:梁底设1根承重立杆)。

纵向排距为1.0m ,梁横向两侧边间距为1.0m 。

② 纵横水平拉杆步距≤1.50m 。

③ 梁底边设双扣件,梁底承重立杆设可调托座(可调托座内设双钢管)。

④ 300*1200、300*1000梁均按此参数配置模板支撑。

⑤ 立杆支承面:钢管垫板为200*50*2000松木板通长设置。

100010003503503001229090018厚覆面木胶合板1根50×80木方(宽度×高度mm)@3002根Φ48×2.5钢管(直径×厚度mm)M14对拉螺栓2根50×80木方(宽度×高度mm)@15018厚覆面木胶合板模板支撑体系剖面图梁10001000350300350图十五:300*900梁模板钢管支架安装示意图说明:①横向立杆一排2根。

1#楼坡屋面层外挑结构高大支模施工方案

1#楼坡屋面层外挑结构高大支模施工方案

陕西省**************1#楼坡屋面层外挑结构高大模板支撑体系施工方案编制:审核:审批:**********有限公司20**年*月**日目录1、工程概况 (1)1.1、工程建设总体概况 (1)1.2、高大模板支撑体系工程概况 (2)1.3、高大模板支撑体系施工难点 (5)2、编制依据 (5)3、施工计划 (6)3.1、施工进度计划 (6)3.2、材料与设备计划 (7)4、施工工艺技术 (9)4.1、工艺流程 (9)4.3、架体设计 (13)4.4、高大模板支撑体系验收程序 (16)4.5、混凝土浇筑 (16)4.6、高大模板支撑体系拆除 (17)4.7、质量验收 (18)5、质量保证措施 (20)5.1、质量目标 (20)5.2、质量管理机构 (20)5.3、工程质量的过程控制与管理措施 (21)6、安全保证措施 (23)6.1、安全管理目标 (23)6.2、安全管理机构 (23)6.3、安全技术保证措施 (24)6.3.1安全管理措施 (24)6.3.2、雨季施工措施 (25)6.3.3、模板安全监测监控措施 (26)7、应急救援预案 (28)7.1、应急预案的方针和原则 (28)7.2、突发事件、紧急情况及风险分析 (28)7.3、应急组织机构 (28)7.4、应急预案措施 (30)8、劳动力计划 (33)附件1:140MM厚板模板计算书附件2:350MM×1000MM梁模板计算书附件3:高支模板施工图1、工程概况1.1、工程建设总体概况本工程为**************,建设新的办公、试验综合群体工程。

现场总共*栋独立单体及部分地下车库,总计建筑面积***********㎡;****楼:建筑面积****㎡,地下*层,地上*层、局部*层;主要用途为*****。

工程总体概况一览表工程建筑设计一览表工程结构设计一览表11.2、高大模板支撑体系工程概况1、高大模板支撑体系的设计内容和要求根据建质[2009]87号文规定:搭设高度8m及以上、搭设跨度18m及以上、施工总荷载15kN/㎡及以上、集中线荷载20kN/m及以上,超过一定规模的险性较大的分部分项,需要组织专家论证。

高支模专项方案计算书

高支模专项方案计算书

一、工程概况本项目为XX市XX区XX大厦,地上XX层,地下XX层,总建筑面积约XX万平方米。

本工程涉及高支模施工的区域主要为地上XX层至XX层的主体结构施工,包括梁、板、柱等构件的模板支撑体系。

二、计算依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《混凝土结构工程施工质量验收规范》(GB50204-2011)3. 《建筑施工模板安全技术规范》(JGJ162-2008)4. 《建筑结构荷载规范》(GB50009-2012)5. 《扣件式钢管脚手架安全技术规范》(JGJ130-2011)三、模板支撑体系设计1. 材料选型:- 模板:16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²。

- 次龙骨:50mm×100mm木枋,抗剪强度设计值1.3N/mm²,抗弯强度设计值13N/mm²,弹性模量为8415N/mm²。

- 主龙骨:48mm×3.5mm普通钢管,抗弯强度205.0N/mm²。

- 扣件:拧紧力矩达40~65N·m,单扣件抗滑承载力可取8.0~6.4kN。

2. 支撑体系布置:- 梁下支撑体系采用扣件式钢管支撑体系,梁底支撑采用顶托。

- 楼板满堂支撑支撑体系采用扣件式钢管架。

3. 荷载计算:- 梁自重:根据设计图纸,梁自重约为1.2kN/m²。

- 混凝土浇筑荷载:根据设计图纸,混凝土浇筑荷载约为2.0kN/m²。

- 施工荷载:根据现场实际情况,施工荷载约为1.0kN/m²。

- 风荷载:根据当地气象资料,风荷载约为0.6kN/m²。

四、计算结果1. 梁下支撑体系:- 计算荷载:Q = 1.2 + 2.0 + 1.0 + 0.6 = 4.8kN/m²- 承载力:根据材料强度和设计规范,梁下支撑体系可承受荷载为5.0kN/m²,满足要求。

高支模工程专项施工方案(含计算书)

高支模工程专项施工方案(含计算书)

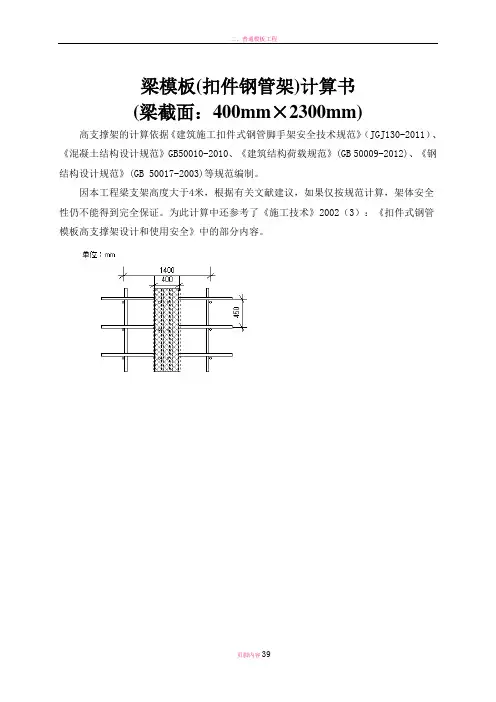

梁模板(扣件钢管架)计算书(梁截面:400mm×2300mm) 高支撑架的计算依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《混凝土结构设计规范》GB50010-2010、《建筑结构荷载规范》(GB 50009-2012)、《钢结构设计规范》(GB 50017-2003)等规范编制。

因本工程梁支架高度大于4米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。

为此计算中还参考了《施工技术》2002(3):《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。

梁段:1A地库梁KL—48a。

一、参数信息1.模板支撑及构造参数梁截面宽度 B(m):0.40;梁截面高度 D(m):2.30;(m):0.45;混凝土板厚度(mm):180.00;立杆沿梁跨度方向间距La立杆上端伸出至模板支撑点长度a(m):0.10;(m):0.45;立杆步距h(m):0.90;板底承重立杆横向间距或排距Lb梁支撑架搭设高度H(m):6.10;梁两侧立杆间距(m):1.40;承重架支撑形式:梁底支撑小楞垂直梁截面方向;梁底增加承重立杆根数:2;采用的钢管类型为Φ48×3;立杆承重连接方式:双扣件,考虑扣件质量及保养情况,取扣件抗滑承载力折减系数:1.00;2.荷载参数新浇混凝土重力密度(kN/m3):24.00;模板自重(kN/m2):0.30;钢筋自重(kN/m3):1.50;施工均布荷载标准值(kN/m2):2.0;新浇混凝土侧压力标准值(kN/m2):17.8;振捣混凝土对梁底模板荷载(kN/m2):2.0;振捣混凝土对梁侧模板荷载(kN/m2):4.0;3.材料参数木材品种:柏木;木材弹性模量E(N/mm2):9000.0;木材抗压强度设计值fc(N/mm):16.0;木材抗弯强度设计值fm(N/mm2):17.0;木材抗剪强度设计值fv(N/mm2):1.7;面板材质:胶合面板;面板厚度(mm):20.00;面板弹性模量E(N/mm2):6000.0;面板抗弯强度设计值fm(N/mm2):13.0;4.梁底模板参数梁底方木截面宽度b(mm):40.0;梁底方木截面高度h(mm):90.0;梁底纵向支撑根数:4;5.梁侧模板参数次楞间距(mm):200;主楞竖向根数:5;穿梁螺栓直径(mm):M14;穿梁螺栓水平间距(mm):400;主楞到梁底距离依次是:400mm,800mm,1200mm,1600mm,2000mm;主楞材料:圆钢管;直径(mm):48.00;壁厚(mm):3.00;主楞合并根数:2;次楞材料:木方;宽度(mm):40.00;高度(mm):90.00;次楞合并根数:2;二、梁侧模板荷载计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取2.000h;T -- 混凝土的入模温度,取20.000℃;V -- 混凝土的浇筑速度,取1.500m/h;H -- 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取0.750m;β1-- 外加剂影响修正系数,取1.200;β2-- 混凝土坍落度影响修正系数,取1.150。

高大模板施工方案(附计算书、CAD图)

高大模板施工方案(附计算书、CAD图)

高大模板施工方案目录一、编制依据 (2)二、工程概况 (2)三、模架体系搭设方案及材料要求 (3)四、施工准备 (7)五、模板施工操作工艺 (9)六、后浇带模板的处理 (12)七、构造要求 (12)八、混凝土浇筑施工要求 (14)九、模板的拆除 (14)十、质量标准 (15)十一、质量保证措施 (16)十二、成品保护 (17)十三、安全保证措施 (18)十四、环境保护措施 (20)十五、应急组织机构和应急措施 (20)十六、其它说明 (24)十七、计算书 (24)一、编制依据1、《混凝土结构工程施工质量验收规范》GB50204—20022、《建筑施工模板安全技术规范》JGJ162-20083、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20114、《碳素结构钢》GB/T700-20065、《钢管脚手架扣件》GB15831-20066、《冷弯薄壁型钢结构设计规范》GB50018-20027、《混凝土模板用胶合板》GB/T17656-20088、《建筑结构荷载规范》(GB50009-2001)2006年版9、《建筑施工安全检查标准》JGJ59-9910、《建筑施工高空作业安全技术规范》JGJ80-9111、《危险性较大工程安全专项施工方案编制及专家论证审查办法》12、《钢管满堂支架预压技术规程》JGJ/T194-200913、XXXX改扩建工程施工图二、工程概况1、工程名称:XXXX改扩建工程2、工程地点、建筑面积、建筑结构:本工程位于XXXX,总建筑面积约110000m2,钢筋混凝土框架结构。

3、建筑层数及层高:地下X层,地上X层,建筑总高度XX米。

4、高大模板支模范围及工程特点:中厅部位4轴至8轴(长度23.6m)与D轴至E轴(长度13.5m)间,-0.050m到22.15m,22.15m到38.35m间的模板支撑等其它高于8m小于22.20m的模板支撑方案。

本方案按照最高高度22.20m计算模板支撑,其余超高处模板均按此方案进行施工。

高大梁模板专项施工方案(含详细计算及附图)

高大梁模板专项施工方案(含详细计算及附图)

高大梁模板专项施工方案(含详细计算及附图)15.5米高大梁模板专项施工方案目录一、工程概况 ..................................................................... .................................................... 1 二、方案选择 ..................................................................... .................................................... 1 三、模板安装 ..................................................................... .................................................... 2 四、模板拆除 ..................................................................... .................................................... 2 五、模板技术措施 ..................................................................... ............................................. 2 1、进场模板质量标准 ..................................................................... ....................................... 2 2、模板安装质量要求 ..................................................................... ....................................... 3 3、其他注意事项 ..................................................................... ............................................... 5 4、脱模剂及模板堆放、维修 ..................................................................... ............................ 5 六安全、环保文明施工措施...................................................................... .......................... 6 七、模板施工应急救援预案 ..................................................................... .............................. 6 ,一,、高处坠落和物体打击事故应急救援预案 ....................................................................6,二,、触电事故应急救援预案 ..................................................................... ......................... 7 ,三,、机械伤害应急救援预案 ..................................................................... ......................... 7 ,四,、模板、脚手架坍塌 ..................................................................... ................................ 7 ,五,、消防事故应急救援预案 ..................................................................... ......................... 8 ,六,、项目部安全急救援预案小组 ..................................................................... ................. 9 七混凝土浇筑方案 ..................................................................... (10)八、梁模板(扣件钢管架)计算书 ..................................................................... ...................... 11 ,一,参数信息 ..................................................................... ............................................... 11 ,二,梁模板荷载标准值计算...................................................................... ........................ 13 ,三,梁侧模板面板的计算 ..................................................................... ............................ 14 ,四,梁侧模板内外楞的计算...................................................................... ........................ 15 ,五,穿梁螺栓的计算 ..................................................................... .................................... 19 ,六,梁底模板计算 ..................................................................... ....................................... 20 ,七,梁底支撑木方的计算 ..................................................................... ............................ 22 ,八,梁跨度方向钢管的计算...................................................................... ........................ 24 ,九,扣件抗滑移的计算 ..................................................................... ................................ 27 ,十,立杆的稳定性计算 ..................................................................... ................................ 28 ,十一,立杆的地基承载力计算 ..................................................................... ..................... 31 ,十二,梁模板高支撑架的构造和施工要求[工程经验] (32)梁模支撑图 ..................................................................... .. (34)高大模板支设平面图 ..................................................................... .. (35)高大模板剖面图,每6米设一道剪刀撑, (36)高大模板水平支撑,每隔4米一道, .....................................................................37高大模板支架立面图,连续剪刀撑, .....................................................................38一、工程概况1-1 项目名称:NGK,苏州,电瓷有限公司一期增建工程1-2 所在地:苏州市新区嵩山路与建林路路口1-3 设计:世源科技工程有限公司1-4 监理:苏州建设监理有限公司1-5 施工:大林组,上海,建设有限公司1-6 构造:框排构造~钢屋面1-7 规模:地上一层1-8 用途:工厂1-9 建筑面积:1794 ?1-10 工期控制:2008年3月12日,2008年9月25日1-11 质量目标:合格二、方案选择本工程考虑到施工工期、质量和安全要求~故在选择方案时~应充分考虑以下几点:1、模板及其支架的结构设计~力求做到结构要安全可靠~造价经济合理。

斜屋面高支模专项施工方案(最终版)

斜屋面高支模专项施工方案(最终版)

目录一、编制依据 (1)二、工程概况 (1)2.1.工程概况 (1)2.2.屋顶层高支模概况 (1)2.3.高支模施工特点及施工关键点 (1)三、模板及支顶系统设计 (2)3.1.模板支撑系统的选型 (2)3.2.支模系统 (2)3.3. 140mm厚楼板模板支顶(120mm、130mm厚楼板同此方案) .. 53.4. 200x1000梁模板支顶 (7)3.5.双梁部位 (9)四、施工顺序 (9)五、主要施工方法及质量保证措施 (9)5.1.高支模施工 (9)5.2.混凝土浇筑 (12)六、安全设施和管理措施 (13)6.1.安全设施 (13)6.2.安全管理机构 (13)6.3.安全管理与监控 (13)6.4.监测方案 (15)七、安全应急救援预案 (16)7.1.安全事故应急救援架构 (16)7.2.发生高处坠落事故应急救援 (16)7.3.发生支模坍塌应急救援 (17)八、梁板模板支顶计算书 (17)一、编制依据工程设计图纸;《建筑施工安全检查标准》JGJ59-99;《简明施工计算手册》(第二版)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)《建筑工程大模板技术规程》(JGJ74-2003)《混凝土结构工程施工质量验收规范》GB50204-2002;建设部省、市有关高支模施工技术、质量、安全和文明的规定。

二、工程概况2.1.工程概况G型别墅5~9×D轴客厅为架空层,标高为6.7m层结构梁支模高度为6.735m;斜屋顶层支模最度高度为9.535m,模板支撑在首层结构板上(标高为-0.035m,板厚为140mm,砼强度等级为C25),支模面积76.3m2。

其梁截面为200×500mm、200×1000mm,楼板厚120mm和140mm。

F型别墅5~9×D轴客厅为架空层,斜屋顶层支模最度高度为6.735~8.596m,模板支撑在首层结构板上(标高为-0.035m,板厚为120mm和150mm两种,砼强度等级为C25),支模面积73.05m2。

某厂房项目盘扣式高支模专项施工方案(含计算书及图纸)

某厂房项目盘扣式高支模专项施工方案(含计算书及图纸)

某标准厂房及基础设施建设项目EPC工程模板施工专项施工方案编制:审核:审批:********************有限公司2020年12月3日目录第一章工程概况----------------------------------------------- 2一、危大工程概况和特点--------------------- 错误!未定义书签。

二、施工平面布置--------------------------- 错误!未定义书签。

三、施工要求------------------------------- 错误!未定义书签。

四、技术保证条件--------------------------- 错误!未定义书签。

第二章编制依据----------------------------------------------- 6 第三章施工计划----------------------------------------------- 7一、施工进度计划--------------------------- 错误!未定义书签。

二、材料与设备计划----------------------------------------- 7 第四章施工工艺技术------------------------------------------ 11一、技术参数---------------------------------------------- 11二、工艺流程---------------------------------------------- 11三、施工方法---------------------------------------------- 11四、操作要求---------------------------------------------- 23五、检查要求---------------------------------------------- 28 第五章施工安全保证措施-------------------------------------- 30一、组织保障措施------------------------------------------ 30二、技术措施---------------------------------------------- 32三、监测监控措施------------------------------------------ 33 第六章施工管理及作业人员配备和分工 -------------------------- 35一、施工管理人员--------------------------- 错误!未定义书签。

斜屋面高大支模方案含计算书、图纸施工方案

斜屋面高大支模方案含计算书、图纸施工方案

目录1 编制依据 ................................................. - 1 -1.1法规、施工规范和标准................................ - 1 -1.2相关文件............................................ - 1 -2 工程概况.................................................. - 2 -2.1 工程概况............................................ - 2 -2.2 高大支模概况........................................ - 2 -3、施工计划................................................. - 4 -3.1 施工进度计划........................................ - 4 -3.2 材料与设备计划...................................... - 4 -3.2.1钢管.......................................... - 4 -3.2.2扣件.......................................... - 4 -3.2.3胶合模板板材的选用............................ - 5 -3.2.4板模板........................................ - 5 -3.2.5梁模板........................................ - 5 -3.2.6柱模板........................................ - 5 -3.2.7主要机械(机具)准备.......................... - 6 -4、施工工艺技术............................................. - 6 -4.1 模板支撑体系设计技术参数............................ - 6 -4.1.1高大支模基本参数表............................ - 6 -4.1.2板底模设计.................................... - 7 -4.1.3支架设计...................................... - 9 -4.1.4梁模板设计................................... - 10 -4.2 构造要求........................................... - 12 -4.2.1 立杆......................................... - 12 -4.2.2水平杆....................................... - 13 -4.2.3 剪刀撑....................................... - 13 -4.2.5 砼浇捣....................................... - 14 -4.2.6 其他......................................... - 15 -4.3施工方法及工艺流程................................. - 15 -4.3.1 施工工艺流程................................. - 15 -4.3.2施工准备工作................................. - 15 -4.3.3放线测量..................................... - 16 -4.3.4高支模安装搭设............................... - 16 -4.3.5支架安装..................................... - 16 -4.3.6梁模板安装................................... - 17 -4.3.7楼面模板安装................................. - 17 -4.3.8高支模工程的模板支架体系的检查与验收......... - 17 -4.3.9高支模拆除................................... - 18 -4.4现浇混凝土施工部署................................. - 19 -4.4.1砼浇筑前的准备............................... - 19 -4.4.2梁、板、柱混凝土浇筑......................... - 19 -4.5混凝土的养护....................................... - 20 -5、施工安全保证措施........................................ - 21 -5.1组织保障........................................... - 21 -5.1.1安全保证组织架构............................. - 21 -5.1.2安全保证岗位职责............................. - 22 -5.2安全技术保证措施................................... - 22 -5.2.1 模板搭设..................................... - 22 -5.2.2混凝土浇筑................................... - 23 -5.2.3施工临时用电措施............................. - 23 -5.2.4 环境保护措施................................. - 26 -5.3应急预案........................................... - 27 -5.3.1目的......................................... - 27 -5.3.2 应急领导小组及其职责......................... - 27 -5.3.3应急反应预案................................. - 27 -5.3.4物资准备..................................... - 29 -5.3.5应急救援预案................................. - 29 -5.4 模板支设的质量验收要求与质量控制措施............... - 32 -5.4.1模板支设的质量和验收要求..................... - 32 -5.4.2模板支设的质量控制措施:..................... - 33 -5.4.3高大模板支支撑架验收要求:................... - 34 -5.5监控监测预案....................................... - 36 -5.5.1监测说明..................................... - 36 -5.5.2监测的周期和观测频率......................... - 36 -5.5.3监测监控..................................... - 36 -6、劳动力计划.............................................. - 38 -6.1项目人员组织架构................................... - 38 -6.2专职安全生产管理人员、特种作业人员................. - 38 -6.3编制人员情况表(附各类证件)....................... - 40 -7计算书及相关图纸......................................... - 40 -7.1梁模板(500*1000,扣件式)计算书.................... - 40 -7.1.1计算依据..................................... - 40 -7.1.2 工程属性..................................... - 40 -7.1.3 荷载设计..................................... - 40 -7.1.4 模板体系设计................................. - 41 -7.1.5 面板验算..................................... - 43 -7.1.6 小梁验算..................................... - 44 -7.1.7 主梁验算 .................................... - 46 -7.1.8可调托座验算................................. - 49 -7.1.9 立柱验算 .................................... - 50 -7.1.10 高宽比验算 ................................. - 50 -7.1.11 立柱地基基础计算 ........................... - 50 -7.2 梁模板(200*500,扣件式,梁板立柱不共用)计算书 ........ - 51 -7.2.1 计算依据..................................... - 51 -7.2.2 工程属性 .................................... - 51 -7.2.3 荷载设计 .................................... - 51 -7.2.4 模板体系设计 ................................ - 52 -7.2.5 面板验算 .................................... - 54 -7.2.6小梁验算..................................... - 55 -7.2.7 主梁验算 .................................... - 58 -7.2.8 可调托座验算 ................................ - 60 -7.2.9 立柱验算 .................................... - 60 -7.2.10 高宽比验算 ................................. - 62 -7.2.11 立柱地基基础计算 ........................... - 62 -7.3梁侧模板计算书..................................... - 62 -7.3.1 计算依据:................................... - 62 -7.3.2工程属性..................................... - 62 -7.3.3荷载组合..................................... - 63 -7.3.4 支撑体系设计................................. - 63 -7.3.5面板验算..................................... - 64 -7.3.6 小梁验算..................................... - 65 -7.3.7、主梁验算.................................... - 67 -7.3.8汇总表....................................... - 69 -7.4板模板(扣件式)计算书............................. - 70 -7.4.1 计算依据:................................... - 70 -7.4.2 工程属性..................................... - 70 -7.4.3 荷载设计..................................... - 70 -7.4.4 模板体系设计................................. - 71 -7.4.5、面板验算.................................... - 73 -7.4.6 小梁验算..................................... - 75 -7.4.7 主梁验算..................................... - 77 -7.4.8 可调托座验算................................. - 79 -7.4.9 立柱验算..................................... - 79 -7.4.10 高宽比验算.................................. - 81 -7.4.11、立柱地基基础验算........................... - 81 -7.5 相关图纸........................................... - 82 -**军粮供应储备仓库改建项目高大支模专项施工方案1 编制依据1.1法规、施工规范和标准1.《建筑施工模板安全技术规范》(JGJ162-2008);2.《建筑施工安全检查标准》(JGJ59-2011)3.《建筑施工高处作业安全技术规范》(JGJ80-2016)4.《建筑结构荷载规范》(GB50009-2012)5.《混凝土结构设计规范》(GB50010-2010)(2015版)6.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)7.《建筑工程大模板技术规程》(JGJ74-2003)8.《建筑工程施工质量验收统一标准》(GB50300-2013)9.《混凝土结构工程施工质量验收规范》(50204-2015)10.《建筑地基基础工程施工质量验收规范》(GB50202-2013)11.《建筑地基基础设计规范》(GB50007-2011)1.2相关文件1.2.1**省住房和城乡建设厅关于《危险性较大的分部分项工程安全管理办法》的实施细则(*建质〔2011〕13号)1.2.2《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)1.2.3 《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)1.2.4**粮站军粮供应储备仓库改建项目施工图纸1.2.5**粮站军粮供应储备仓库改建项目施工组织设计1.2.6本方案计算书部分是采用品茗安全软件2016版计算。

钢管架高支模计算书

钢管架高支模计算书

第四章钢管架高支模计算书根据现场施工的实际情况,由设计施工图得,梁长1跨,截面尺寸为:1500*1200,首层高度为9m。

由施工方案得,模板底楞木枋间距为0.5米。

梁底模板选用35mm厚松木板,梁旁、板模板选用18㎜胶合板,支撑采用Φ48*3.5满堂红钢管架。

在现在的落地式模板的支架中,有三种板底的支撑形式:木方支撑、钢管支撑、托架支撑。

本文以落地式模板支架中常用的木方支撑的形式为例,对楼板高支撑架的安全进行验算。

计算方案如下:板厚为18mm,采用木方支撑的方式(如简图1)。

立杆上部伸出模板支撑点的长度为0.3m。

钢管采用48×3.5mm的,立杆的纵距b=0.45米,立杆的横距 l=0.45米,立杆的步距 h=1.5米,木方采用50×80mm的方木,间距400mm,其中方木的抗剪强度取1.6 N/mm2,抗弯强度取17 N/ mm2,木方的弹性模量为10000,面板采用18mm厚的胶合板,面板的抗剪强度取1.4 N/ mm2,抗弯强度取15 N/ mm2,木方的弹性模量为6000。

模板自重采用0.3 kN/m2,混凝土自重选用24 kN/ m3,施工均布荷载选用1.0 kN/ m2;地基采用地下室顶板,其中地基承载力标准值取170 kN/m2,基础底面面积取0.25m2。

荷载计算时,取一单元进行计算(如图2):图 1 楼板支撑架立面简图图2 楼板支撑架立杆稳定性荷载计算单元(一)、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。

模板面板的按照三跨连续梁计算。

静荷载标准值 q1 = 24.000×0.45×0.45+0.300×0.45=4.995kN/m活荷载标准值 q2 = (0.000+1.000)×0.45=0.45kN/m面板的截面惯性矩I和截面抵抗矩W分别为:截面惯性矩I和截面抵抗矩W分别为:W = 45.00×1.80×1.80/6 = 24.30cm3;I = 45.00×1.80×1.80×1.80/12 = 21.87cm3;1、抗弯强度计算f = M / W < [f]其中 f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.45ql2其中 q ——荷载设计值(kN/m);经计算得到 M = 0.45×(0.045×24.30+1.4×0.45)×0.400×0.400=0.124kN.m经计算得到面板抗弯强度计算值 f = 0.045×450×450/24300=0.375N/mm2面板的抗弯强度验算 f < [f],满足要求!2、抗剪计算T = 3Q/2bh < [T]其中最大剪力 Q=0.600×(0.45×3.816+1.4×0.45)×0.400=0.563kN截面抗剪强度计算值 T=3×1126.0/(2×450×18.000)=0.208N/mm2截面抗剪强度设计值 [T]=1.40N/mm2抗剪强度验算 T < [T],满足要求!3、挠度计算v = 0.677ql4 / 100EI < [v] = l / 250 面板最大挠度计算值 v = 0.677×3.816×4004/(100×6000×583200)=0.189mm面板的最大挠度小于400.0/250,满足要求!(二)、支撑木方的计算木方按照均布荷载下连续梁计算。

某工程坡屋面高支模方案

某工程坡屋面高支模方案

某工程坡屋面高支模方案一、项目背景及目标这个工程位于我国某大城市,是一栋集商业、办公、居住为一体的综合性大楼。

大楼的坡屋面设计独特,结构复杂,对高支模施工提出了更高的要求。

我们的目标是在保证施工安全、质量的前提下,高效、经济地完成高支模施工任务。

二、高支模施工方案1.施工准备在正式施工前,我们需要对施工人员进行技术培训,确保他们熟悉高支模施工的流程和注意事项。

同时,要对施工现场进行清理,确保施工环境的整洁。

2.模板设计模板设计是高支模施工的关键环节。

我们需要根据屋面的坡度和结构特点,设计出合适的模板。

模板要具备足够的强度和稳定性,以承受施工过程中的荷载。

3.支模架体安装(1)架体基础要牢固,避免因基础不稳定导致架体倾斜。

(2)架体立杆、横杆、斜杆的连接要牢固,确保整体稳定性。

(3)架体与模板之间的连接要紧密,防止模板移位。

4.模板安装(1)模板拼接要严密,避免漏浆。

(2)模板与架体的连接要牢固,防止模板脱落。

(3)模板表面要平整,保证屋面外观质量。

5.混凝土浇筑(1)混凝土配合比要准确,确保混凝土强度。

(2)混凝土浇筑要均匀,防止出现蜂窝、麻面等质量问题。

(3)混凝土养护要及时,保证混凝土强度发展。

三、施工安全保障措施1.加强安全教育我们要定期对施工人员进行安全教育,提高他们的安全意识,确保施工过程中的安全。

2.完善安全防护设施在施工现场设置安全防护网、防护栏等设施,防止施工过程中发生意外。

3.严格执行施工规范我们要严格按照施工规范进行施工,确保施工质量。

4.加强现场巡查现场巡查是确保施工安全的重要手段。

我们要定期对施工现场进行巡查,发现问题及时整改。

5.应急预案针对可能出现的突发事件,我们要制定应急预案,确保施工过程中的安全。

四、施工进度及成本控制1.合理制定施工计划我们要根据工程特点和施工条件,合理制定施工计划,确保施工进度。

2.严格控制施工成本我们要通过优化施工方案、提高施工效率等手段,严格控制施工成本。

高支模计算书及相关图纸

高支模计算书及相关图纸

第1章高支模计算书及相关图纸1.1计算书板模板(扣件式)计算书计算依据:1、《建筑施工脚手架安全技术统一标准》GB51210-20162、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20113、《建筑施工模板安全技术规范》JGJ162-20084、《混凝土结构设计规范》GB 50010-20105、《建筑结构荷载规范》GB 50009-20126、《钢结构设计标准》GB 50017-2017一、工程属性模板设计平面图模板设计剖面图(模板支架纵向)模板设计剖面图(模板支架横向)四、面板验算W=bh2/6=1000×15×15/6=37500mm3,I=bh3/12=1000×15×15×15/12=281250mm4承载能力极限状态q1= 1.1×max[1.2(G1k+(G2k+G3k)×h)+1.4×Q1k,1.35(G1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=1.1×max[1.2×(0.1+(24+1.1)×0.12)+1.4×2.5,1.35×(0.1+(24+1.1)×0.12)+1.4×0.7×2.5] ×1=7.958kN/m正常使用极限状态q=(γG(G1k +(G2k+G3k)×h))×b =(1×(0.1+(24+1.1)×0.12))×1=3.112kN/m计算简图如下:1、强度验算M max=q1l2/8=7.958×0.32/8=0.09kN·mσ=M max/W=0.09×106/37500=2.387N/mm2≤[f]=15N/mm2满足要求!2、挠度验算νmax=5ql4/(384EI)=5×3.112×3004/(384×10000×281250)=0.117mmν=0.117mm≤[ν]=L/250=300/250=1.2mm满足要求!五、小梁验算11k2k3k1k1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=1.1×max[1.2×(0.3+(24+1.1)×0.12)+1.4×2.5,1.35×(0.3+(24+1.1)×0.12)+1.4×0.7×2.5]×0.3=2.467kN/m因此,q1静= 1.1×1.2×(G1k +(G2k+G3k)×h)×b=1.1×1.2×(0.3+(24+1.1)×0.12)×0.3=1.312kN/mq1活=1.1×1.4×Q1k×b=1.1×1.4×2.5×0.3=1.155kN/m计算简图如下:1、强度验算M1=0.125q1静L2+0.125q1活L2=0.125×1.312×0.62+0.125×1.155×0.62=0.111kN·mM2=q1L12/2=2.467×0.22/2=0.049kN·mM max=max[M1,M2]=max[0.111,0.049]=0.111kN·mσ=M max/W=0.111×106/42667=2.601N/mm2≤[f]=15.444N/mm2满足要求!2、抗剪验算V1=0.625q1静L+0.625q1活L=0.625×1.312×0.6+0.625×1.155×0.6=0.925kNV2=q1L1=2.467×0.2=0.493kNV max=max[V1,V2]=max[0.925,0.493]=0.925kNτmax=3V max/(2bh0)=3×0.925×1000/(2×40×80)=0.434N/mm2≤[τ]=1.782N/mm2满足要求!3、挠度验算q=(γG(G1k +(G2k+G3k)×h))×b=(1×(0.3+(24+1.1)×0.12))×0.3=0.994kN/m挠度,跨中νmax=0.521qL4/(100EI)=0.521×0.994×6004/(100×9350×170.667×104)=0.042mm≤[ν]=L/250=600/250=2.4mm;悬臂端νmax=ql14/(8EI)=0.994×2004/(8×9350×170.667×104)=0.012mm≤[ν]=2×l1/250=2×200/250=1.6mm满足要求!六、主梁验算q1= 1.1×max[1.2(G1k+(G2k+G3k)×h)+1.4Q1k, 1.35(G1k +(G2k+G3k)×h)+1.4×0.7×Q1k]×b=1.1×max[1.2×(0.5+(24+1.1)×0.12)+1.4×2.5,1.35×(0.5+(24+1.1)×0.12)+1.4×0.7×2.5]×0.3=2.546kN/mq1静=1.1×1.2×(G1k+(G2k+G3k)×h)×b=1.1×1.2×(0.5+(24+1.1)×0.12)×0.3=1.391kN/mq1活=1.1×1.4×Q1k×b=1.1×1.4×2.5×0.3=1.155kN/mq2=(γG(G1k +(G2k+G3k)×h))×b=(1×(0.5+(24+1.1)×0.12))×0.3=1.054kN/m承载能力极限状态按二等跨连续梁,R max=1.25q1L=1.25×2.546×0.6=1.909kN按二等跨连续梁按悬臂梁,R1=(0.375q1静+0.437q1活)L +q1l1=(0.375×1.391+0.437×1.155)×0.6+2.546×0.2=1.125kN主梁2根合并,其主梁受力不均匀系数=0.6R=max[R max,R1]×0.6=1.146kN;正常使用极限状态按二等跨连续梁,R'max=1.25q2L=1.25×1.054×0.6=0.79kN按二等跨连续梁悬臂梁,R'1=0.375q2L +q2l1=0.375×1.054×0.6+1.054×0.2=0.448kNR'=max[R'max,R'1]×0.6=0.474kN;计算简图如下:主梁计算简图一主梁计算简图二2、抗弯验算主梁弯矩图一(kN·m)主梁弯矩图二(kN·m)σ=M max/W=0.263×106/4490=58.651N/mm2≤[f]=205N/mm2 满足要求!3、抗剪验算主梁剪力图一(kN)主梁剪力图二(kN)τmax=2V max/A=2×2.048×1000/424=9.661N/mm2≤[τ]=125N/mm2 满足要求!4、挠度验算主梁变形图一(mm)主梁变形图二(mm)跨中νmax=0.202mm≤[ν]=800/250=3.2mm悬挑段νmax=0.095mm≤[ν]=2×100/250=0.8mm满足要求!5、支座反力计算承载能力极限状态图一支座反力依次为R1=2.344kN,R2=3.148kN,R3=3.432kN,R4=1.39kN 图二支座反力依次为R1=1.839kN,R2=3.319kN,R3=3.318kN,R4=1.839kN 七、可调托座验算满足要求!八、立杆验算1、长细比验算顶部立杆段:l01=kμ1(h d+2a)=1×1.386×(1200+2×300)=2495mm非顶部立杆段:l0=kμ2h =1×1.755×1200=2106mmλ=max[l01,l0]/i=2495/15.9=156.918≤[λ]=210满足要求!2、立杆稳定性验算考虑风荷载:顶部立杆段:l01=kμ1(h d+2a)=1.217×1.386×(1200+2×300)=3036mm非顶部立杆段:l0=kμ2h =1.217×1.755×1200=2563mmλ=max[l01,l0]/i=3036/15.9=190.943查表得,φ1=0.199M wd=γ0×φwγQ M wk=γ0×φwγQ(ζ2w k l a h2/10)=1.1×0.6×1.4×(1×0.025×0.8×1.22/10)=0.003kN·m N d=Max[R1,R2,R3,R4]/0.6+1.1×γG×q×H=Max[2.344,3.319,3.432,1.839]/0.6+1.1×1.35×0.15×18 =9.73kNf d=N d/(φ1A)+M wd/W=9.73×103/(0.199×424)+0.003×106/4490=115.91N/mm2≤[σ]=205N/mm2满足要求!九、高宽比验算根据《建筑施工脚手架安全技术统一标准》GB51210-2016 第8.3.2条: 支撑脚手架独立架体高宽比不应大于3.0H/B=18/6=3≤3满足要求!十、架体抗倾覆验算支撑脚手架风线荷载标准值:q wk=l a×ωfk=0.8×0.209=0.167kN/m:风荷载作用在支架外侧模板上产生的水平力标准值:F wk= l a×H m×ωmk=0.8×1×0.199=0.159kN支撑脚手架计算单元在风荷载作用下的倾覆力矩标准值M ok:M ok=0.5H2q wk+HF wk=0.5×182×0.167+18×0.159=29.952kN.m参考《规范》GB51210-2016 第6.2.17条:B2l a(g k1+ g k2)+2ΣG jk b j≥3γ0M okg k1——均匀分布的架体面荷载自重标准值kN/m2g k2——均匀分布的架体上部的模板等物料面荷载自重标准值kN/m2G jk——支撑脚手架计算单元上集中堆放的物料自重标准值kNb j——支撑脚手架计算单元上集中堆放的物料至倾覆原点的水平距离mB2l a(g k1+ g k2)+2ΣG jk b j =B2l a[qH/(l a×l b)+G1k]+2×G jk×B/2=62×0.8×[0.15×18/(0.8×0.6)+0.5]+2×1×6/2=182.4kN.m≥3γ0M ok =3×1.1×29.952=98.842kN.M满足要求!十一、立杆地基基础验算f u ak1.254×140 =175.56kPa满足要求!梁模板(扣件式,梁板立柱共用)计算书计算依据:1、《建筑施工脚手架安全技术统一标准》GB51210-20162、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20113、《建筑施工模板安全技术规范》JGJ162-20084、《混凝土结构设计规范》GB 50010-20105、《建筑结构荷载规范》GB 50009-20126、《钢结构设计标准》GB 50017-2017一、工程属性平面图立面图四、面板验算截面抵抗矩:W=bh2/6=200×15×15/6=7500mm3,截面惯性矩:I=bh3/12=200×15×15×15/12=56250mm4q1=γ0×max[1.2(G1k+(G2k+G3k)×h)+1.4Q1k,1.35(G1k+(G2k+G3k)×h)+1.4ψc Q1k]×b=1.1×max[1.2×(0.1+(24+1.5)×0.37)+1.4×3,1.35×(0.1+(24+1.5)×0.37)+1.4×0.7×3]×0.2=3.479kN/mq1静=γ0×1.35×[G1k+(G2k+G3k)×h]×b=1.1×1.35×[0.1+(24+1.5)×0.37]×0.2=2.832kN/mq1活=γ0×1.4×0.7×Q1k×b=1.1×1.4×0.7×3×0.2=0.647kN/mq2=[1×(G1k+(G2k+G3k)×h)]×b=[1×(0.1+(24+1.5)×0.37)]×0.2=1.907kN/m简图如下:1、抗弯验算M max=0.1q1静L2+0.117q1活L2=0.1×2.832×0.42+0.117×0.647×0.42=0.057kN·mσ=M max/W=0.057×106/7500=7.656N/mm2≤[f]=15N/mm2满足要求!2、挠度验算νmax=0.677q2L4/(100EI)=0.677×1.907×4004/(100×5400×56250)=1.088mm≤[ν]=L/250=400/250=1.6mm满足要求!3、支座反力计算设计值(承载能力极限状态)R max=1.1q1静L+1.2q1活L=1.1×2.832×0.4+1.2×0.647×0.4=1.556kN标准值(正常使用极限状态)R'max=1.1q2L=1.1×1.907×0.4=0.839kN五、小梁验算面板传递给小梁q1=1.556/0.2=7.782kN/m小梁自重q2=1.1×1.35×(0.3-0.1)×0.4=0.119kN/m梁左侧楼板及侧模传递给小梁荷载F1=1.1×max[1.2 ×(0.5+(24+1.1)×0.15)+1.4×3, 1.35 ×(0.5+(24+1.1)×0.15)+1.4×0.7×3]×(0.2-0.2/2)/2×0.4+1.1×1.35×0.5×(0.37-0.15)×0.4=0.27kN梁右侧楼板及侧模传递给小梁荷载F2=1.1×max[1.2 ×(0.5+(24+1.1)×0.15)+1.4×3, 1.35 ×(0.5+(24+1.1)×0.15)+1.4×0.7×3]×((0.6-0.2)-0.2/2)/2×0.4+1.1×1.35×0.5×(0.37-0.15)×0.4=0.68kN正常使用极限状态:面板传递给小梁q1=0.839/0.2=4.195kN/m小梁自重q2=1×(0.3-0.1)×0.4=0.08kN/m梁左侧楼板及侧模传递给小梁荷载F1=(1×0.5+1×(24+1.1)×0.15)×(0.2-0.2/2)/2×0.4+1×0.5×(0.37-0.15)×0.4=0.129kN 梁右侧楼板及侧模传递给小梁荷载F2=(1×0.5+1×(24+1.1)×0.15)×((0.6-0.2)-0.2/2)/2×0.4+1×0.5×(0.37-0.15)×0.4=0.3kN 计算简图如下:承载能力极限状态正常使用极限状态1、抗弯验算小梁弯矩图(kN·m)σ=M max/W=0.062×106/4490=13.823N/mm2≤[f]=205N/mm2满足要求!2、抗剪验算小梁剪力图(kN)V max=1.37kNτmax=2V max/A=2×1.37×1000/424=6.462N/mm2≤[τ]=125N/mm2 满足要求!3、挠度验算小梁变形图(mm)νmax=0.009mm≤[ν]=L/250=400/250=1.6mm满足要求!4、支座反力计算承载能力极限状态R1=0.031kN,R2=2.411kN,R3=0.136kN正常使用极限状态R'1=0.024kN,R'2=1.225kN,R'3=0.067kN六、主梁验算由上节可知P=max[R2]×0.6=1.446kN,P'=max[R2']×0.6=0.735kN主梁计算简图一1、抗弯验算主梁弯矩图一(kN·m)σ=M max/W=0.289×106/4490=64.365N/mm2≤[f]=205N/mm2满足要求!2、抗剪验算主梁剪力图一(kN)V max=1.554kNτmax=2V max/A=2×1.554×1000/424=7.33N/mm2≤[τ]=125N/mm2 满足要求!3、挠度验算主梁变形图一(mm)跨中νmax=0.115mm≤[ν]=L/250=800/250=3.2mm满足要求!悬臂端νmax=0.168mm≤[ν]=2l2/250=2×200/250=1.6mm满足要求!4、支座反力计算图一:R max=3kN用小梁的支座反力分别代入可得:承载能力极限状态图一立杆2:R2=3kN立杆所受主梁支座反力依次为:立杆2:P2=3/0.6=5.001kN七、纵向水平钢管验算1313纵向水平钢管计算简图一1、抗弯验算纵向水平钢管弯矩图一(kN·m)σ=M max/W=0.027×106/4490=6.013N/mm2≤[f]=205N/mm2满足要求!2、抗剪验算纵向水平钢管剪力图一(kN)V max=0.146kNτmax=2V max/A=2×0.146×1000/424=0.69N/mm2≤[τ]=125N/mm2 满足要求!3、挠度验算纵向水平钢管变形图一(mm)跨中νmax=0.01mm≤[ν]=L/250=800/250=3.2mm满足要求!悬臂端νmax=0.015mm≤[ν]=2l2/250=2×200/250=1.6mm满足要求!4、支座反力计算图一:R max=0.282kN用小梁两侧的支座反力分别代入可得:承载能力极限状态图一:立杆1:R1=0.064kN,立杆3:R3=0.282kN八、可调托座验算两侧立杆最大受力N=max[R1,R3]=max[0.064,0.282]=0.282kN≤0.85×8=6.8kN 单扣件在扭矩达到40~65N·m且无质量缺陷的情况下,单扣件能满足要求!2、可调托座验算可调托座最大受力N=max[P2]=5.001kN≤[N]=30kN满足要求!九、立杆验算顶部立杆段:l01=kμ1(h d+2a)=1×1.386×(600+2×300)=1663mm非顶部立杆段:l02=kμ2h =1×1.755×1200=2106mmλ=max[l01,l02]/i=2106/15.9=132.453≤[λ]=210长细比满足要求!顶部立杆段:l01=kμ1(h d+2a)=1.217×1.386×(600+2×300)=2024mm非顶部立杆段:l02=kμ2h =1.217×1.755×1200=2563mmλ=max[l01,l02]/i=2563/15.9=161.195查表得:φ=0.2712、风荷载计算M wd=γ0×φc×γQ×Mωk=γ0×φc×γQ×(ζ2×ωk×l a×h2/10)= 1.1×0.6 ×1.4×(1×0.04×0.8×1.22/10)=0.004kN·m3、稳定性计算R1=0.064kN,P2=5.001kN,R3=0.282kN梁两侧立杆承受楼板荷载:左侧楼板传递给梁左侧立杆荷载:N边1=1.1×max[1.2×(0.5+(24+1.1)×0.15)+1.4×3,1.35×(0.5+(24+1.1)×0.15)+0.7×1.4×3]×(0.6+0.2-0.2/2)/2×0.8=2.87kN右侧楼板传递给梁右侧立杆荷载:N边2=1.1×max[1.2×(0.5+(24+1.1)×0.15)+1.4×3,1.35×(0.5+(24+1.1)×0.15)+0.7×1.4×3]×(0.6+0.6-0.2-0.2/2)/2×0.8=3.69kNN d=max[R1+N边1,P2,R3+N边2]+1.1×1.35×0.15×(18-0.37)=max[0.064+2.87,5.001,0.282+3.69]+3.927=8.928kNf d=N d/(φA)+M wd/W=8927.833/(0.271×424)+0.004×106/4490=78.589N/mm2≤[f]=205N/mm2满足要求!十、高宽比验算根据《建筑施工脚手架安全技术统一标准》GB51210-2016 第8.3.2条: 支撑脚手架独立架体高宽比不应大于3.0H/B=18/6=3≤3满足要求!十一、架体抗倾覆验算支撑脚手架风线荷载标准值:q wk=l'a×ωfk=0.8×0.326=0.261kN/m:风荷载作用在支架外侧模板上产生的水平力标准值:F wk= l'a×H m×ωmk=0.8×1×0.31=0.248kN支撑脚手架计算单元在风荷载作用下的倾覆力矩标准值M ok:M ok=0.5H2q wk+HF wk=0.5×182×0.261+18×0.248=46.714kN.m参考《规范》GB51210-2016 第6.2.17条:B2l'a(g k1+ g k2)+2ΣG jk b j≥3γ0M okg k1——均匀分布的架体面荷载自重标准值kN/m2g k2——均匀分布的架体上部的模板等物料面荷载自重标准值kN/m2G jk——支撑脚手架计算单元上集中堆放的物料自重标准值kNb j——支撑脚手架计算单元上集中堆放的物料至倾覆原点的水平距离mB2l'a(g k1+ g k2)+2ΣG jk b j =B2l'a[qH/(l'a×l'b)+G1k]+2×G jk×B/2=62×0.8×[0.15×18/(0.8×0.6)+0.5]+2×1×6/2=182.4kN.m≥3γ0M ok =3×1.1×46.714=154.155kN.M满足要求!十二、立杆地基基础计算f u ak1.363×140 =190.82kPa满足要求!1.2相关图纸见下页1.2.1立杆、水平杆平面布置图1.2.2水平剪刀撑布置图1.2.3支撑架剖面图1.2.4节点详图注:图中木方为40*80,间距不大于300,螺栓直径Ø12,模板厚度15mm1.2.5外防护图及逃生通道说明:利用原外脚手架外排立杆接长1.2m,作为挑檐模板支架外防护栏杆。

高支模计算书和相关图纸

高支模计算书和相关图纸

高支模计算书和相关图纸第一节计算依据梁模板的计算参照《建筑施工模板安全技术规范》(JGJ162-2008)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《混凝土结构设计规范》(GB50010-2010)、《钢结构设计规范》(GB 50017-2003)、《组合钢模板技术规范》(GB50214-2001)、《木结构设计规范》(GB 50005━2003)、《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(2006年版)(GB 50009-2001)等编制。

本支架计算公式(1)根据支撑架体试验,参照架体规范和架体工程实例,本支架计算公式(2)参照《施工技术》2002.3.《扣件式钢管模板高支撑架设计和使用安全》。

第二节计算内容与计算过程一、首层大堂框架梁(400×1200)计算书计算参数:模板支架搭设高度为10.29米,基本尺寸为:梁截面 B×D=400mm×1200mm,梁两侧楼板厚度110mm,梁支撑立杆的横距(跨度方向) l=0.90米,立杆的步距 h=1.50米,梁底增加2道承重立杆。

梁顶托采用单钢管: 48×2.8。

立杆上端伸出至模板支撑点长度:0.30米。

计算中考虑梁两侧部分楼板混凝土荷载以集中力方式向下传递。

集中力大小为 F = 1.2×25.500×0.110×0.600×0.900=1.818kN。

采用的钢管类型为48×2.8,采用扣件连接方式。

一、模板面板计算使用模板类型为:胶合板。

面板为受弯结构,需要验算其抗弯强度和刚度。

模板面板的按照多跨连续梁计算。

作用荷载包括梁与模板自重荷载,施工活荷载等。

1.荷载的计算:(1)钢筋混凝土板自重(kN/m):q11 = 25.500×1.200×0.900=27.540kN/m(2)模板的自重线荷载(kN/m):q12 = 0.350×0.900×(2×1.200+0.400)/0.400=2.205kN/m(3)活荷载为施工荷载标准值(kN/m):q13 = 2.500×0.900=2.250kN/m均布线荷载标准值为:q = 25.500×1.200×0.900+0.350×0.900×(2×1.200+0.400)/0.400=29.745kN/m 均布线荷载设计值为:按可变荷载效应控制的组合方式:q1 = 0.9×[1.2×(27.540+2.205)+1.4×2.250]=34.960kN/m按永久荷载效应控制的组合方式:q1 = 0.9×[1.35×(27.540+2.205)+1.4×0.7×2.250]=38.125kN/m根据以上两者比较应取q1 = 38.125kN/m作为设计依据。

坡屋面高支模方案

坡屋面高支模方案

一、编制依据1.《混凝土结构工程处施工质量验收规范》GB 50204—20022.本工程设计施工图3.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

4.《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)。

二、工程概况XX一区工程,由广州XXXXXXX有限公司投资兴建,位于广州市XX 路XXX号。

本工程三栋楼,一层地下室(三栋楼连通),其中3号楼地上9层,其余1、2号楼地上十二层,三栋楼的顶屋均有夹层,三栋楼的天面均采用斜屋面;呈金字塔形。

本工程一区1号楼坡屋面从十三层(夹层)楼面○3~○23轴×○B~○N轴起面积约为512m2,夹层楼面设计标高40.5 m起算,坡屋顶平面标高50.1 m,面积为13m2,层内最高为7.8m,最低为1.0m(由于在夹层内有电梯机房,至使模板支撑的搭设高最高为7.8m);坡度为平45度,梁截面尺寸主要有200×400 mm、200×500 mm等截面型式、其中在○B×○9~○17轴和○N×○10~○18轴各有一条装饰弧形梁,截面尺寸分别为200×1500 mm和200×1600 mm,设计梁面标高为46.45m,弧形梁支模高度最高为4.2m,斜板厚为120mm,采用C25砼。

一区2号楼坡屋面从十三层(夹层)○3~○20轴×○B~○N轴面积约为473m2,2号楼坡屋面与1号楼的坡屋面标高、构造基本一样。

本工程一区3号楼坡屋面从十层(夹层)楼面○1~○10轴×○C~○U轴起面积约为470m2,夹层楼面设计标高31.80 m起算,坡屋顶平面标高41.40 m,面积为13m2,层内最高为7.8m,最低为1.0m(由于在夹层内有电梯机房,至使模板支撑的搭设高最高为7.8m);坡度为平45度,梁截面尺寸主要有200×400 mm、200×500 mm等截面型式、其中在○1×○j~○Q 轴和○10×○H~○N轴各有一条装饰弧形梁,截面尺寸分别为200×1500 mm和200×1600 mm,设计梁面标高为37.65m,弧形梁支模高度最高为4.2m,斜板厚为120mm,采用C25砼。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高支模施工方案(斜屋面施工方案)工程名称:XXXX一区工程工程地点:XX市XX区XX路XXX号施工单位:XX市XXXXXXXX公司编制单位:XX市XXXXXXXX公司XX花园一区项目部编制人:分公司技术负责人:编制日期:2005年月日审核负责人:审批日期:2005年月日审批负责人审批日期:2005年月日文件编号:目录一、编制依据。

1二、工程概况。

1三、模板支撑体系设计。

2四、施工方法。

3五、质量保证措施。

5六、主要安全技术措施。

6七、计算书。

6 (一)7.3米楼板模板扣件钢管高支撑架计算书。

6 (二)5.95米梁模板扣件钢管高支撑架计算书。

13 (三)7.3米梁模板门式脚手架支撑计算书。

20 (四)5.95米梁模板门式脚手架支撑计算书。

27 (五)7.5米楼板模板门式脚手架支撑计算书。

34一、编制依据1.《混凝土结构工程处施工质量验收规范》GB 50204—20022.本工程设计施工图3.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

4.《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)。

二、工程概况海珠XX一区工程,由广州XXXXXXX有限公司投资兴建,位于广州市海珠区XX路XXX号。

本工程三栋楼,一层地下室(三栋楼连通),其中3号楼地上9层,其余1、2号楼地上十二层,三栋楼的顶屋均有夹层,三栋楼的天面均采用斜屋面;呈金字塔形。

本工程一区1号楼坡屋面从十三层(夹层)楼面○3~○23轴×○B~○N轴起面积约为512m2,夹层楼面设计标高40.5 m起算,坡屋顶平面标高50.1 m,面积为13m2,层内最高为7.8m,最低为1.0m(由于在夹层内有电梯机房,至使模板支撑的搭设高最高为7.8m);坡度为平45度,梁截面尺寸主要有200×400 mm、200×500 mm等截面型式、其中在○B×○9~○17轴和○N×○10~○18轴各有一条装饰弧形梁,截面尺寸分别为200×1500 mm和200×1600 mm,设计梁面标高为46.45m,弧形梁支模高度最高为4.2m,斜板厚为120mm,采用C25砼。

一区2号楼坡屋面从十三层(夹层)○3~○20轴×○B~○N轴面积约为473m2,2号楼坡屋面与1号楼的坡屋面标高、构造基本一样。

本工程一区3号楼坡屋面从十层(夹层)楼面○1~○10轴×○C~○U 轴起面积约为470m2,夹层楼面设计标高31.80 m起算,坡屋顶平面标高41.40 m,面积为13m2,层内最高为7.8m,最低为1.0m(由于在夹层内有电梯机房,至使模板支撑的搭设高最高为7.8m);坡度为平45度,梁截面尺寸主要有200×400 mm、200×500 mm等截面型式、其中在○1×○j~○Q轴和○10×○H~○N轴各有一条装饰弧形梁,截面尺寸分别为200×1500 mm和200×1600 mm,设计梁面标高为37.65m,弧形梁支模高度最高为4.2m,斜板厚为120mm,采用C25砼。

由于该工程斜屋面形式较为复杂,坡度较陡,层高较大,针对该坡屋面,提出1、2号楼以扣件钢管高支撑施工方案,3号楼以门式架的高支模施工方案。

三、模板支撑体系设计(一)1、2号楼扣件钢管支撑体系:1、模板:面板使用18mm厚夹板,规格为920×1820,面板下排两层80×80mm的木枋,上层枋间距300mm,下层枋间距900mm。

2、梁:梁底板和梁侧板用整块18mm厚的夹板制成。

梁旁板底外侧设压脚板,梁侧板支撑间距不大于500mm,梁底板用80×80广东松枋支承,梁底的上排枋间距为300mm,下排枋为80×80木枋。

(见梁模板支撑剖面图)3、支撑体系:1)斜屋面支撑系统采用Ф48mm×3.5mm钢管搭设;2)脊梁立柱排距600mm,斜板立柱排距900mm×900mm。

钢管支架底部用木板做垫块,纵横向的水平拉杆每高1.5m设一道,全部钢管支撑水平设钢管拉杆,底部设纵横扫地杆。

3)内外两侧设450交叉剪力刀撑,每隔3m设一排的剪刀撑,剪刀撑底部到地。

(见模板支撑剖面图)(二)3号楼门式架支撑体系:1、模板:面板使用18mm厚夹板,规格为920×1820,面板下排两层80×80mm的木枋,上层枋间距300mm,下层枋间距1219mm,即架宽。

门架间距是900mm。

2、梁:梁底板和梁侧板用整块18mm厚的夹板制成。

梁旁板底外侧设压脚板,梁侧板支撑间距不大于500mm,梁底板用80×80广东松枋支承,梁底的上排枋间距为450mm,下排枋为80×80木枋。

3、支撑体系:⑴、楼面模板、梁侧及梁底模板均采用18mm厚夹板。

楼面梁板用门式架加可调托作顶架,龙骨均用80×80mm木枋,上铺18mm厚夹板。

⑵、门式架之间全部用交叉连杆连接,每层门架沿排向设置纵横水平拉杆,底部设纵横扫地杆。

⑶、内外两侧设450交叉剪力刀撑,每隔3m设一排的剪刀撑,剪刀撑底部到地。

(4)、所有的门式架必须垫80×80木枋通长(见模板支撑剖面图)。

四、施工方法(一)扣件钢管高支撑施工方法1、模板搭设⑴按设计斜面坡度要求拉一条斜线,先沿屋脊梁开始立柱,离柱边200mm排第一立柱,每间距600mm立一柱,并扣上扫地杆,扫地杆离200mm左右,排至梁的另一边的支承柱时,如果排架至柱的距离大于400mm时,加一排支顶。

搭设完钢管支撑后,钢管上放置上托,下排枋沿梁轴方向,上排枋垂直梁轴方向。

然后调整顶托高度,使梁底板调至预定高度,铺梁底板,固定梁底板,梁底板装好后再装梁侧板和楼面模板。

(见梁模板支撑剖面图)⑵支撑体系要求在底部上200mm位置用万向扣扣一道钢管拉杆,纵横各一道,以保证整体性及稳定性。

在立柱顶部下100mm纵横各扣一道钢管拉杆,若钢管立柱有少许左右错位,不成直线,错位处要用木子塞住,并用14#铁丝绑扎。

立柱从底部的水平拉杆起每高1.5m设一道水平拉杆,水平拉杆要通长设置,纵横方向均设,交接处用钢管扣扣住,在主梁正反水平拉杆端部要顶到柱。

在内、外两侧拉450交叉剪刀撑,每隔3m设一排角度不大于450的剪刀撑,剪刀撑底部到地。

另沿主梁位轴线的方向,水平拉杆既要顶柱又要抱柱。

(二)门式架高支撑施工方法1、模板搭设⑴、门架按设计斜面坡度要求拉一条斜线,先沿屋脊梁开始排架,离柱边200mm排第一只架,每间距900mm放一只架,并拉上交叉连杆,排至梁的另一边的支承柱时,如果排架至柱的距离大于400mm时,将最后几排的门架排距由900mm调整为600mm,使最后一排排距符合要求。

底层架铺设后,再架设中、上层架,然后加顶托,大致调整高度到预定平水,在顶托上放木枋,第一层枋沿梁轴方向,第二排枋垂直梁轴方向,间距300mm。

然后调整顶托高度,使梁底板调至预定高度,铺梁底板,固定梁底板,梁底板装好后再装梁侧板和楼面模板。

⑵、门式脚手架支撑体系要求在底部上200mm位置用万向扣扣一道钢管拉杆,纵横各一道,以保证整体性及稳定性。

在顶层架顶部下100mm纵横各扣一道钢管拉杆,若门架有少许左右错位,不成直线,错位处要用木子塞住,并用14#铁丝绑扎。

(3)、在底层架横杆中央处扣一道通长拉杆,故整个支撑高度范围内设置水平拉杆如下:距楼面200mm设扫地杆,以上每个门式架设置一道水平拉杆,共设置六道;水平拉杆要通长设置,纵横方向均设,交接处用钢管扣扣住,在端部要顶到柱。

在悬臂的模板体系处要作加固处理,在内、外两侧拉450交叉剪刀撑,沿字母轴方向每隔3m设一排角度不大于450的剪刀撑,剪刀撑底部到地。

另沿梁位的方向,水平拉杆既要顶柱又要抱柱。

另沿主梁位轴线的方向,水平拉杆既要顶柱又要抱柱。

搭设上层门架时,使用有梯施工平台。

(三)模板拆除根据混凝土七天及二十八天抗压试件试验报告,当混凝土达到拆模强度要求后,再安排拆除模板;对板及梁部分,强度要达到100%;对悬臂部分,跨度大于8m的梁,拆模强度要达到设计强度的100%。

模板拆除时,先松顶托,把顶托除下,利用原支撑体系做脚架,拆卸梁及楼面模板,最后拆除支撑体系。

五、质量保证措施⑴立柱就位前应放出控制线,使立柱尽量在同一直线上,以便与水平拉杆连接及使其满足间距要求。

⑵门架、立柱排放时要用线秤称量,控制其垂直度。

⑶水平拉结施工时应做到每完一层即验收一层,检查其拉结是否牢固到位,以防“虚结”。

⑷所用的木料,尤其是木枋,必须于使用前严格检查其完好性,严禁使用虫蛀、腐蚀严重的枋材。

⑸支撑系统施工完毕后要经公司质安部验收合格后方可铺板。

六.主要安全技术措施1.废烂木枋不能使用;2.安装、拆除外墙外模板时,必须确认外脚手架符合安全要求;3.内模板安装高度超过2.5m时,应搭设临时脚手架;4.在4m以上高空拆除模板时,不得让模板、材料自由下落,更不得大面积同时撬落,操作时必须注意下方人员的动向;5.正在施工浇捣的楼板其下一层楼板的支顶不准拆除;6.安装二层或二层以上的外围墙、柱及梁模板,先搭设脚手架或安全网;水平拉杆不准钉在脚手架或跳板等不稳定物体上。

七、计算书(一) 7.3米楼板模板扣件钢管高支撑架计算书模板支架搭设高度为7.3米,搭设尺寸为:立杆的纵距 b=0.90米,立杆的横距 l=0.90米,立杆的步距 h=1.50米。

梁顶托采用80×80mm木方。

图楼板支撑架立面简图图楼板支撑架立杆稳定性荷载计算单元采用的钢管类型为48×3.5。

一、模板面板计算面板为受弯结构,需要验算其抗弯强度和刚度。

模板面板的按照三跨连续梁计算。

静荷载标准值 q1 = 25.000×0.120×0.900+0.350×0.900=3.015kN/m活荷载标准值 q2 = (0.000+2.500)×0.900=2.250kN/m面板的截面惯性矩I和截面抵抗矩W分别为:本算例中,截面惯性矩I和截面抵抗矩W分别为:W = 90.00×1.80×1.80/6 = 48.60cm3;I = 90.00×1.80×1.80×1.80/12 = 43.74cm4;(1)抗弯强度计算f = M / W < [f]其中 f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.100ql2其中 q ——荷载设计值(kN/m);经计算得到 M = 0.100×(1.2×3.015+1.4×2.250)×0.300×0.300=0.061kN.m经计算得到面板抗弯强度计算值 f = 0.061×1000×1000/48600=1.253N/mm2面板的抗弯强度验算 f < [f],满足要求!(2)抗剪计算 [可以不计算]T = 3Q/2bh < [T]其中最大剪力 Q=0.600×(1.2×3.015+1.4×2.250)×0.300=1.218kN 截面抗剪强度计算值 T=3×1218.0/(2×900.000×18.000)=0.113N/mm2截面抗剪强度设计值 [T]=1.40N/mm2抗剪强度验算 T < [T],满足要求!(3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250面板最大挠度计算值 v = 0.677×3.015×3004/(100×6000×437400)=0.063mm面板的最大挠度小于300.0/250,满足要求!二、支撑木方的计算木方按照均布荷载下连续梁计算。
