斜屋面高支模施工方案
碧桂园斜屋面高支模工程施工方案

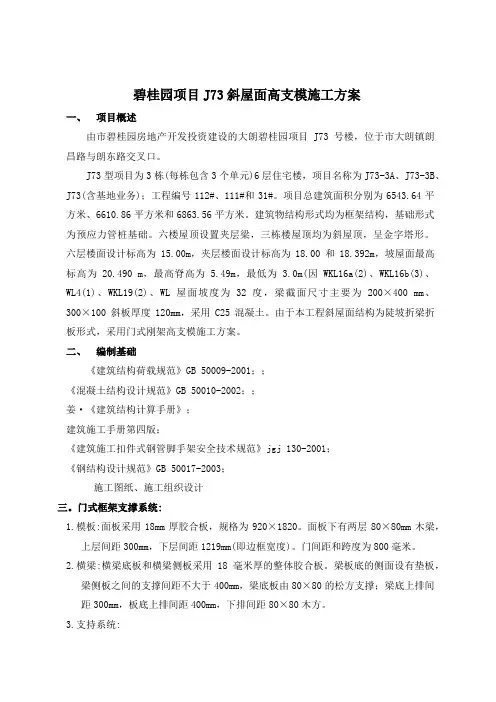

碧桂园项目J73斜屋面高支模施工方案一、项目概述由市碧桂园房地产开发投资建设的大朗碧桂园项目J73号楼,位于市大朗镇朗昌路与朗东路交叉口。
J73型项目为3栋(每栋包含3个单元)6层住宅楼,项目名称为J73-3A、J73-3B、J73(含基地业务);工程编号112#、111#和31#。
项目总建筑面积分别为6543.64平方米、6610.86平方米和6863.56平方米。
建筑物结构形式均为框架结构,基础形式为预应力管桩基础。
六楼屋顶设置夹层梁,三栋楼屋顶均为斜屋顶,呈金字塔形。
六层楼面设计标高为15.00m,夹层楼面设计标高为18.00和18.392m,坡屋面最高标高为20.490 m,最高脊高为 5.49m,最低为 3.0m(因WKL16a(2)、WKL16b(3)、WL4(1)、WKL19(2)、WL屋面坡度为32度,梁截面尺寸主要为200×400 mm、300×100斜板厚度120mm,采用C25混凝土。
由于本工程斜屋面结构为陡坡折梁折板形式,采用门式刚架高支模施工方案。
二、编制基础《建筑结构荷载规范》GB 50009-2001;;《混凝土结构设计规范》GB 50010-2002;;姜·《建筑结构计算手册》;建筑施工手册第四版;《建筑施工扣件式钢管脚手架安全技术规范》jgj 130-2001;《钢结构设计规范》GB 50017-2003;施工图纸、施工组织设计三。
门式框架支撑系统:1.模板:面板采用18mm厚胶合板,规格为920×1820。
面板下有两层80×80mm木梁,上层间距300mm,下层间距1219mm(即边框宽度)。
门间距和跨度为800毫米。
2.横梁:横梁底板和横梁侧板采用18毫米厚的整体胶合板。
梁板底的侧面设有垫板,梁侧板之间的支撑间距不大于400mm,梁底板由80×80的松方支撑;梁底上排间距300mm,板底上排间距400mm,下排间距80×80木方。
楼梯间斜屋面高支模方案
楼梯间高支模施工方案编制单位:项目部编制人:编制日期:审核人:批准人:目录一、工程概况 (1)二、编制依据 (1)三、施工准备 (1)四、模板工程施工方法 (2)五、模板拆除 (8)六、模板制作、安装技术措施 (8)七、质量通病及预防措施 (12)八、成品保护 (12)九、安全、环保、文明施工 (13)十、应急救援预案 (13)十一、模板安全计算 (17)一、工程概况7、工程简介:本工程由29栋别墅及6座地下车库和公建房、门卫组成,总建筑面积约29000m2,占地面积为29500m2。
工程包括局部地下室的独立别墅以及别墅间的地下车库,采用现浇钢筋混凝土框架结构,地上2层,地下1层,采用±0.00嵌固及承台式桩基。
建筑安全等级为二级,地基基础设计等级为乙级,设计使用年限为50年,地下室防水等级为二级,建筑抗震设防类别为丙类,场地地震抗震基本烈度为7度。
本工程中局部楼梯间(5~7轴交E~G轴)上空屋顶结构层范围,此区域屋面板屋脊顶标高+8.000m,实际最大支撑高度7.85m,高支模区面积为21.5m2。
属于高支模框架工程,根据有关规定特编制本专项方案。
高支模搭设区域内屋面板厚130mm,梁最大尺寸为200*500mm(其余均为200*400mm),柱截面尺寸为300*300mm。
二、编制依据1、工程合同;2、施工组织设计;3、施工图纸;4、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)5、《建筑施工高处作业安全技术规范》(JGJ80-91)6、《钢管扣件水平模板的支撑系统安全技术规程》(DG/TJ08016-2004/J10374-2004)三、施工准备1、技术准备:1)、组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉施工图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。
2)、编制模板施工方案,对施工班组进行技术交底。
3)、对施工人员进行安全和技术培训,加强班组的技术素质。
斜屋面高大支模方案含计算书、图纸施工方案
目录1 编制依据 ................................................. - 1 -1.1法规、施工规范和标准................................ - 1 -1.2相关文件............................................ - 1 -2 工程概况.................................................. - 2 -2.1 工程概况............................................ - 2 -2.2 高大支模概况........................................ - 2 -3、施工计划................................................. - 4 -3.1 施工进度计划........................................ - 4 -3.2 材料与设备计划...................................... - 4 -3.2.1钢管.......................................... - 4 -3.2.2扣件.......................................... - 4 -3.2.3胶合模板板材的选用............................ - 5 -3.2.4板模板........................................ - 5 -3.2.5梁模板........................................ - 5 -3.2.6柱模板........................................ - 5 -3.2.7主要机械(机具)准备.......................... - 6 -4、施工工艺技术............................................. - 6 -4.1 模板支撑体系设计技术参数............................ - 6 -4.1.1高大支模基本参数表............................ - 6 -4.1.2板底模设计.................................... - 7 -4.1.3支架设计...................................... - 9 -4.1.4梁模板设计................................... - 10 -4.2 构造要求........................................... - 12 -4.2.1 立杆......................................... - 12 -4.2.2水平杆....................................... - 13 -4.2.3 剪刀撑....................................... - 13 -4.2.5 砼浇捣....................................... - 14 -4.2.6 其他......................................... - 15 -4.3施工方法及工艺流程................................. - 15 -4.3.1 施工工艺流程................................. - 15 -4.3.2施工准备工作................................. - 15 -4.3.3放线测量..................................... - 16 -4.3.4高支模安装搭设............................... - 16 -4.3.5支架安装..................................... - 16 -4.3.6梁模板安装................................... - 17 -4.3.7楼面模板安装................................. - 17 -4.3.8高支模工程的模板支架体系的检查与验收......... - 17 -4.3.9高支模拆除................................... - 18 -4.4现浇混凝土施工部署................................. - 19 -4.4.1砼浇筑前的准备............................... - 19 -4.4.2梁、板、柱混凝土浇筑......................... - 19 -4.5混凝土的养护....................................... - 20 -5、施工安全保证措施........................................ - 21 -5.1组织保障........................................... - 21 -5.1.1安全保证组织架构............................. - 21 -5.1.2安全保证岗位职责............................. - 22 -5.2安全技术保证措施................................... - 22 -5.2.1 模板搭设..................................... - 22 -5.2.2混凝土浇筑................................... - 23 -5.2.3施工临时用电措施............................. - 23 -5.2.4 环境保护措施................................. - 26 -5.3应急预案........................................... - 27 -5.3.1目的......................................... - 27 -5.3.2 应急领导小组及其职责......................... - 27 -5.3.3应急反应预案................................. - 27 -5.3.4物资准备..................................... - 29 -5.3.5应急救援预案................................. - 29 -5.4 模板支设的质量验收要求与质量控制措施............... - 32 -5.4.1模板支设的质量和验收要求..................... - 32 -5.4.2模板支设的质量控制措施:..................... - 33 -5.4.3高大模板支支撑架验收要求:................... - 34 -5.5监控监测预案....................................... - 36 -5.5.1监测说明..................................... - 36 -5.5.2监测的周期和观测频率......................... - 36 -5.5.3监测监控..................................... - 36 -6、劳动力计划.............................................. - 38 -6.1项目人员组织架构................................... - 38 -6.2专职安全生产管理人员、特种作业人员................. - 38 -6.3编制人员情况表(附各类证件)....................... - 40 -7计算书及相关图纸......................................... - 40 -7.1梁模板(500*1000,扣件式)计算书.................... - 40 -7.1.1计算依据..................................... - 40 -7.1.2 工程属性..................................... - 40 -7.1.3 荷载设计..................................... - 40 -7.1.4 模板体系设计................................. - 41 -7.1.5 面板验算..................................... - 43 -7.1.6 小梁验算..................................... - 44 -7.1.7 主梁验算 .................................... - 46 -7.1.8可调托座验算................................. - 49 -7.1.9 立柱验算 .................................... - 50 -7.1.10 高宽比验算 ................................. - 50 -7.1.11 立柱地基基础计算 ........................... - 50 -7.2 梁模板(200*500,扣件式,梁板立柱不共用)计算书 ........ - 51 -7.2.1 计算依据..................................... - 51 -7.2.2 工程属性 .................................... - 51 -7.2.3 荷载设计 .................................... - 51 -7.2.4 模板体系设计 ................................ - 52 -7.2.5 面板验算 .................................... - 54 -7.2.6小梁验算..................................... - 55 -7.2.7 主梁验算 .................................... - 58 -7.2.8 可调托座验算 ................................ - 60 -7.2.9 立柱验算 .................................... - 60 -7.2.10 高宽比验算 ................................. - 62 -7.2.11 立柱地基基础计算 ........................... - 62 -7.3梁侧模板计算书..................................... - 62 -7.3.1 计算依据:................................... - 62 -7.3.2工程属性..................................... - 62 -7.3.3荷载组合..................................... - 63 -7.3.4 支撑体系设计................................. - 63 -7.3.5面板验算..................................... - 64 -7.3.6 小梁验算..................................... - 65 -7.3.7、主梁验算.................................... - 67 -7.3.8汇总表....................................... - 69 -7.4板模板(扣件式)计算书............................. - 70 -7.4.1 计算依据:................................... - 70 -7.4.2 工程属性..................................... - 70 -7.4.3 荷载设计..................................... - 70 -7.4.4 模板体系设计................................. - 71 -7.4.5、面板验算.................................... - 73 -7.4.6 小梁验算..................................... - 75 -7.4.7 主梁验算..................................... - 77 -7.4.8 可调托座验算................................. - 79 -7.4.9 立柱验算..................................... - 79 -7.4.10 高宽比验算.................................. - 81 -7.4.11、立柱地基基础验算........................... - 81 -7.5 相关图纸........................................... - 82 -**军粮供应储备仓库改建项目高大支模专项施工方案1 编制依据1.1法规、施工规范和标准1.《建筑施工模板安全技术规范》(JGJ162-2008);2.《建筑施工安全检查标准》(JGJ59-2011)3.《建筑施工高处作业安全技术规范》(JGJ80-2016)4.《建筑结构荷载规范》(GB50009-2012)5.《混凝土结构设计规范》(GB50010-2010)(2015版)6.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)7.《建筑工程大模板技术规程》(JGJ74-2003)8.《建筑工程施工质量验收统一标准》(GB50300-2013)9.《混凝土结构工程施工质量验收规范》(50204-2015)10.《建筑地基基础工程施工质量验收规范》(GB50202-2013)11.《建筑地基基础设计规范》(GB50007-2011)1.2相关文件1.2.1**省住房和城乡建设厅关于《危险性较大的分部分项工程安全管理办法》的实施细则(*建质〔2011〕13号)1.2.2《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)1.2.3 《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)1.2.4**粮站军粮供应储备仓库改建项目施工图纸1.2.5**粮站军粮供应储备仓库改建项目施工组织设计1.2.6本方案计算书部分是采用品茗安全软件2016版计算。
体育馆斜屋面高支模专项施工方案
体育馆斜屋面高支模专项施工方案编制:***审核:***审批:***目录一、编制依据 (1)二、工程概况 (1)2.1. 工程概况 (1)2.2. 屋顶层高支模概况: (1)2.3. 施工中的基本参数 (2)2.4. 高支模施工特点及施工关键点 (3)三、模板及支顶系统设计 (4)3.1. 模板支撑系统的选型 (4)3.2. 支模系统 (4)3.3. 120mm厚楼板模板支顶 (7)3.4. 梁模板支顶 (10)四、施工准备 (13)五、施工顺序 (14)六、主要施工方法及质量保证措施 (14)6.1. 高支模施工 (14)6.2. 混凝土浇筑 (19)七、安全设施和管理措施 (20)7.1. 安全设施 (20)7.2. 安全管理机构 (20)7.3. 安全管理与监控 (20)7.4. 监测方案 (22)八、重大危险源识别和安全应急救援预案 (23)8.1. 危险源识别 (23)8.2. 安全事故应急救援架构 (23)8.3. 发生高处坠落事故应急救援 (24)8.4. 发生支模坍塌应急救援 (25)九、梁板模板支顶计算书 (25)一、编制依据工程设计图纸;《建筑施工安全检查标准》JGJ59-2011;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)混凝土结构工程施工规范GB 50666-2011《建筑施工模板安全技术规范》(JGJ162-2008)《混凝土结构工程施工质量验收规范》GB50204-2015;《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254号《危险性较大的分部分项工程安全管理办法》建质[2009]87号二、工程概况2.1.工程概况2.3.施工中的基本参数特点:本工程高支模主要为斜屋板高支模,梁截面较大,体育馆层高为6.100m~17.102m,考虑斜板受力容易失稳,故拟采用全钢管支模体系,部分钢管支撑在3.85m施工完的混凝土平台,其余均搭设在-0.130m混凝土地面上。
斜屋面高支模专项施工方案(最终版)
目录一、编制依据 (1)二、工程概况 (1)2.1.工程概况 (1)2.2.屋顶层高支模概况 (1)2.3.高支模施工特点及施工关键点 (1)三、模板及支顶系统设计 (2)3.1.模板支撑系统的选型 (2)3.2.支模系统 (2)3.3. 140mm厚楼板模板支顶(120mm、130mm厚楼板同此方案) .. 53.4. 200x1000梁模板支顶 (7)3.5.双梁部位 (9)四、施工顺序 (9)五、主要施工方法及质量保证措施 (9)5.1.高支模施工 (9)5.2.混凝土浇筑 (12)六、安全设施和管理措施 (13)6.1.安全设施 (13)6.2.安全管理机构 (13)6.3.安全管理与监控 (13)6.4.监测方案 (15)七、安全应急救援预案 (16)7.1.安全事故应急救援架构 (16)7.2.发生高处坠落事故应急救援 (16)7.3.发生支模坍塌应急救援 (17)八、梁板模板支顶计算书 (17)一、编制依据工程设计图纸;《建筑施工安全检查标准》JGJ59-99;《简明施工计算手册》(第二版)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)《建筑工程大模板技术规程》(JGJ74-2003)《混凝土结构工程施工质量验收规范》GB50204-2002;建设部省、市有关高支模施工技术、质量、安全和文明的规定。
二、工程概况2.1.工程概况G型别墅5~9×D轴客厅为架空层,标高为6.7m层结构梁支模高度为6.735m;斜屋顶层支模最度高度为9.535m,模板支撑在首层结构板上(标高为-0.035m,板厚为140mm,砼强度等级为C25),支模面积76.3m2。
其梁截面为200×500mm、200×1000mm,楼板厚120mm和140mm。
F型别墅5~9×D轴客厅为架空层,斜屋顶层支模最度高度为6.735~8.596m,模板支撑在首层结构板上(标高为-0.035m,板厚为120mm和150mm两种,砼强度等级为C25),支模面积73.05m2。
斜屋面梁板高支模专项施工方案

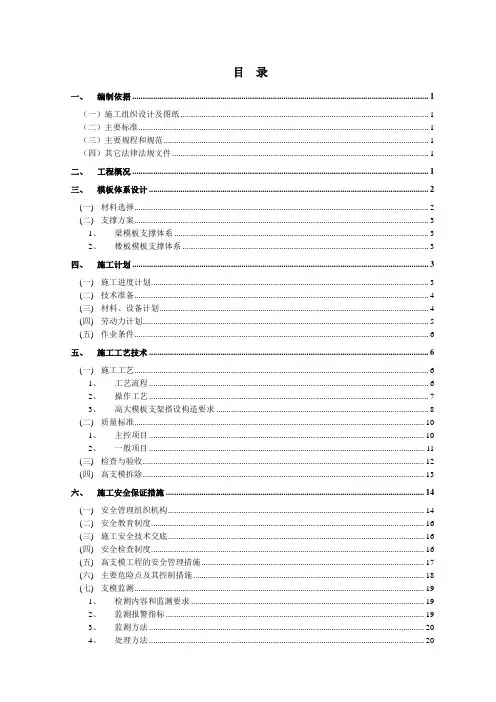

目录一、编制依据 (1)(一)施工组织设计及图纸 (1)(二)主要标准 (1)(三)主要规程和规范 (1)(四)其它法律法规文件 (1)二、工程概况 (1)三、模板体系设计 (2)(一)材料选择 (2)(二)支撑方案 (3)1、梁模板支撑体系 (3)2、楼板模板支撑体系 (3)四、施工计划 (3)(一)施工进度计划 (3)(二)技术准备 (4)(三)材料、设备计划 (4)(四)劳动力计划 (5)(五)作业条件 (6)五、施工工艺技术 (6)(一)施工工艺 (6)1、工艺流程 (6)2、操作工艺 (7)3、高大模板支架搭设构造要求 (8)(二)质量标准 (10)1、主控项目 (10)2、一般项目 (11)(三)检查与验收 (12)(四)高支模拆除 (13)六、施工安全保证措施 (14)(一)安全管理组织机构 (14)(二)安全教育制度 (16)(三)施工安全技术交底 (16)(四)安全检查制度 (16)(五)高支模工程的安全管理措施 (17)(六)主要危险点及其控制措施 (18)(七)支模监测 (19)1、检测内容和监测要求 (19)2、监测报警指标 (19)3、监测方法 (20)4、处理方法 (20)5、静载试验 (20)(八)砼浇筑施工注意事项 (20)(九)雨季施工措施 (20)七、应急救援预案 (22)(一)应急预案组织机构 (23)1、应急救援预案的目的 (23)2、项目部应急救援小组名单 (23)3、应急响应 (23)4、事故的类别 (25)5、救援器材及设备 (25)6、应急救援演练 (25)(二)应急救援措施 (26)1、发生模板及支架坍塌事故的应急救援措施 (26)2、发生高处坠落事故的应急救援措施 (27)3、发生物体打击伤害事故的应急救援措施 (27)4、发生机械伤害事故的应急救援措施 (28)5、发生火灾事故的应急救援措施 (28)6、发生触电事故的应急救援措施 (28)八、方案编制及特种作业人员信息 (29)九、计算书及相关图纸 (29)一、编制依据(一)施工组织设计及图纸(二)主要标准(三)主要规程和规范(四)其它法律法规文件二、工程概况(一)工程基本概况(二)危险性较大分部分项工程概况为了保证支撑模板系统的施工质量,防止发生安全事故,避免造成人员伤亡和财产损失,特编制高支撑模板系统专项施工方案。
碧桂园斜屋面高支模工程施工方案
碧桂园斜屋面高支模工程施工方案一、工程概述二、工程准备1.材料准备:根据设计要求准备高支模模板、钢筋、混凝土等施工材料。
2.设备准备:准备吊篮、高支模支撑系统等施工设备。
3.安全准备:做好防护措施,包括搭设安全网、设置警示标识等。
三、施工步骤1.建立施工团队:组织专业施工队伍,明确分工和责任。
2.搭设高支模:按照设计要求和安全要求,搭设高支模系统,确保支撑稳固。
3.安装模板:在高支模上安装模板,注意连接牢固,确保施工的承载能力。
4.钢筋加工与安装:根据设计图纸,对钢筋进行加工和预埋,并按照要求进行安装。
5.浇注混凝土:使用泵车将混凝土送入模板内,注意控制浇筑速度和浇筑高度,确保混凝土质量。
6.养护与拆模:根据混凝土强度要求,进行养护,待混凝土达到设计要求后,拆除模板。
四、施工注意事项1.安全第一:确保施工人员的安全,严格遵守安全操作规程,做好防护措施。
2.质量控制:严格按照设计要求和施工规范进行施工,控制每个环节的质量。
3.施工进度控制:根据工期要求,合理安排施工进度,保证工程按时完成。
4.与其他工程协调:与其他施工工程协调配合,确保施工进程顺利进行。
5.模板维护:在施工过程中,要定期检查和维护模板,确保其稳定性和安全性。
五、施工质量和安全控制1.施工质量控制:对模板的安装和拆除、钢筋的加工和安装、混凝土的浇筑等环节进行严格控制,确保施工质量达到设计要求。
2.施工安全控制:严格遵守安全操作规程,做好安全防护,保证施工人员的安全。
六、施工组织与管理1.项目经理:负责整个工程的组织和管理。
3.施工队伍:根据工程需求组织施工队伍,明确分工和责任。
七、施工总结在碧桂园斜屋面高支模工程施工中,我们将严格按照设计要求和施工规范进行施工,确保施工质量和安全,做到高质量、高效率的工程竣工。
同时,我们将不断总结和改进工作,提高施工管理水平,为客户提供更优质的服务。
斜屋面高大支模方案含计算书、图纸施工方案
目录1 编制依据 ................................................. - 1 -1.1法规、施工规范和标准................................ - 1 -1.2相关文件............................................ - 1 -2 工程概况.................................................. - 2 -2.1 工程概况............................................ - 2 -2.2 高大支模概况........................................ - 2 -3、施工计划................................................. - 4 -3.1 施工进度计划........................................ - 4 -3.2 材料与设备计划...................................... - 4 -3.2.1钢管.......................................... - 4 -3.2.2扣件.......................................... - 4 -3.2.3胶合模板板材的选用............................ - 5 -3.2.4板模板........................................ - 5 -3.2.5梁模板........................................ - 5 -3.2.6柱模板........................................ - 5 -3.2.7主要机械(机具)准备.......................... - 6 -4、施工工艺技术............................................. - 6 -4.1 模板支撑体系设计技术参数............................ - 6 -4.1.1高大支模基本参数表............................ - 6 -4.1.2板底模设计.................................... - 7 -4.1.3支架设计...................................... - 9 -4.1.4梁模板设计................................... - 10 -4.2 构造要求........................................... - 12 -4.2.1 立杆......................................... - 12 -4.2.2水平杆....................................... - 13 -4.2.3 剪刀撑....................................... - 13 -4.2.5 砼浇捣....................................... - 14 -4.2.6 其他......................................... - 15 -4.3施工方法及工艺流程................................. - 15 -4.3.1 施工工艺流程................................. - 15 -4.3.2施工准备工作................................. - 15 -4.3.3放线测量..................................... - 16 -4.3.4高支模安装搭设............................... - 16 -4.3.5支架安装..................................... - 16 -4.3.6梁模板安装................................... - 17 -4.3.7楼面模板安装................................. - 17 -4.3.8高支模工程的模板支架体系的检查与验收......... - 17 -4.3.9高支模拆除................................... - 18 -4.4现浇混凝土施工部署................................. - 19 -4.4.1砼浇筑前的准备............................... - 19 -4.4.2梁、板、柱混凝土浇筑......................... - 19 -4.5混凝土的养护....................................... - 20 -5、施工安全保证措施........................................ - 21 -5.1组织保障........................................... - 21 -5.1.1安全保证组织架构............................. - 21 -5.1.2安全保证岗位职责............................. - 22 -5.2安全技术保证措施................................... - 22 -5.2.1 模板搭设..................................... - 22 -5.2.2混凝土浇筑................................... - 23 -5.2.3施工临时用电措施............................. - 23 -5.2.4 环境保护措施................................. - 26 -5.3应急预案........................................... - 27 -5.3.1目的......................................... - 27 -5.3.2 应急领导小组及其职责......................... - 27 -5.3.3应急反应预案................................. - 27 -5.3.4物资准备..................................... - 29 -5.3.5应急救援预案................................. - 29 -5.4 模板支设的质量验收要求与质量控制措施............... - 32 -5.4.1模板支设的质量和验收要求..................... - 32 -5.4.2模板支设的质量控制措施:..................... - 33 -5.4.3高大模板支支撑架验收要求:................... - 34 -5.5监控监测预案....................................... - 36 -5.5.1监测说明..................................... - 36 -5.5.2监测的周期和观测频率......................... - 36 -5.5.3监测监控..................................... - 36 -6、劳动力计划.............................................. - 38 -6.1项目人员组织架构................................... - 38 -6.2专职安全生产管理人员、特种作业人员................. - 38 -6.3编制人员情况表(附各类证件)....................... - 40 -7计算书及相关图纸......................................... - 40 -7.1梁模板(500*1000,扣件式)计算书.................... - 40 -7.1.1计算依据..................................... - 40 -7.1.2 工程属性..................................... - 40 -7.1.3 荷载设计..................................... - 40 -7.1.4 模板体系设计................................. - 41 -7.1.5 面板验算..................................... - 43 -7.1.6 小梁验算..................................... - 44 -7.1.7 主梁验算 .................................... - 46 -7.1.8可调托座验算................................. - 49 -7.1.9 立柱验算 .................................... - 50 -7.1.10 高宽比验算 ................................. - 50 -7.1.11 立柱地基基础计算 ........................... - 50 -7.2 梁模板(200*500,扣件式,梁板立柱不共用)计算书 ........ - 51 -7.2.1 计算依据..................................... - 51 -7.2.2 工程属性 .................................... - 51 -7.2.3 荷载设计 .................................... - 51 -7.2.4 模板体系设计 ................................ - 52 -7.2.5 面板验算 .................................... - 54 -7.2.6小梁验算..................................... - 55 -7.2.7 主梁验算 .................................... - 58 -7.2.8 可调托座验算 ................................ - 60 -7.2.9 立柱验算 .................................... - 60 -7.2.10 高宽比验算 ................................. - 62 -7.2.11 立柱地基基础计算 ........................... - 62 -7.3梁侧模板计算书..................................... - 62 -7.3.1 计算依据:................................... - 62 -7.3.2工程属性..................................... - 62 -7.3.3荷载组合..................................... - 63 -7.3.4 支撑体系设计................................. - 63 -7.3.5面板验算..................................... - 64 -7.3.6 小梁验算..................................... - 65 -7.3.7、主梁验算.................................... - 67 -7.3.8汇总表....................................... - 69 -7.4板模板(扣件式)计算书............................. - 70 -7.4.1 计算依据:................................... - 70 -7.4.2 工程属性..................................... - 70 -7.4.3 荷载设计..................................... - 70 -7.4.4 模板体系设计................................. - 71 -7.4.5、面板验算.................................... - 73 -7.4.6 小梁验算..................................... - 75 -7.4.7 主梁验算..................................... - 77 -7.4.8 可调托座验算................................. - 79 -7.4.9 立柱验算..................................... - 79 -7.4.10 高宽比验算.................................. - 81 -7.4.11、立柱地基基础验算........................... - 81 -7.5 相关图纸........................................... - 82 -**军粮供应储备仓库改建项目高大支模专项施工方案1 编制依据1.1法规、施工规范和标准1.《建筑施工模板安全技术规范》(JGJ162-2008);2.《建筑施工安全检查标准》(JGJ59-2011)3.《建筑施工高处作业安全技术规范》(JGJ80-2016)4.《建筑结构荷载规范》(GB50009-2012)5.《混凝土结构设计规范》(GB50010-2010)(2015版)6.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)7.《建筑工程大模板技术规程》(JGJ74-2003)8.《建筑工程施工质量验收统一标准》(GB50300-2013)9.《混凝土结构工程施工质量验收规范》(50204-2015)10.《建筑地基基础工程施工质量验收规范》(GB50202-2013)11.《建筑地基基础设计规范》(GB50007-2011)1.2相关文件1.2.1**省住房和城乡建设厅关于《危险性较大的分部分项工程安全管理办法》的实施细则(*建质〔2011〕13号)1.2.2《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号)1.2.3 《危险性较大的分部分项工程安全管理办法》(建质[2009]87号)1.2.4**粮站军粮供应储备仓库改建项目施工图纸1.2.5**粮站军粮供应储备仓库改建项目施工组织设计1.2.6本方案计算书部分是采用品茗安全软件2016版计算。
体育馆斜屋面高支模专项施工方案
体育馆斜屋面高支模专项施工方案斜屋面的搭建是体育馆建设中的重要环节,需要精心设计和施工。
本文将介绍体育馆斜屋面高支模专项施工方案,以确保施工高效、安全。
1. 概述为了确保斜屋面的稳固和安全,我们采用了高支模专项施工方案。
高支模是一种专门用于搭建斜屋面的支撑结构,能够提供足够的支撑力和稳定性。
2. 设计方案在设计阶段,我们根据体育馆的实际情况和斜屋面的倾斜角度,确定了支模的高度和布置方式。
我们还考虑到施工过程中的安全因素,确保支模能够承受施工过程中的各种力量。
3. 施工准备在施工前,我们做了充分的准备工作。
首先,我们对支模进行了检查和调整,确保支模结构完整且稳固。
其次,我们组织施工人员进行培训,确保他们能够正确操作支模和遵守安全规定。
4. 施工流程在施工过程中,我们严格按照设计方案进行操作。
首先,我们将支模搭建在斜屋面的所需位置,然后逐步调整支模的高度和位置,确保支模与屋面结构紧密连接。
最后,我们对支模进行必要的固定和加固,以确保支模的稳定性。
5. 安全措施在整个施工过程中,我们始终把安全放在首位。
我们为施工人员提供了必要的个人防护装备,确保他们的安全。
我们还安排专门的安全监督人员对施工现场进行监控,及时发现并解决安全隐患。
6. 施工验收在施工完成后,我们对支模结构进行了全面验收。
我们检查支模的完整性和稳定性,确保支模符合设计要求。
同时,我们也进行了质量验收,确保斜屋面的搭建符合相关标准和要求。
结语通过本文介绍的斜屋面高支模专项施工方案,我们成功地完成了体育馆斜屋面的搭建工作。
我们将继续秉承质量第一、安全第一的原则,为更多体育场馆的建设提供优质的服务和支持。
斜屋面高支模施工方案
斜屋面高支模施工方案一、施工准备1.确定施工计划:根据施工图纸和设计要求,制定详细的施工计划,确定施工步骤和工期,并安排好人员和材料的供应。
2.准备相关材料和设备:准备好高支模板、模板支撑杆、模板脚手架、模板接头、螺栓、螺母等支模施工所需的材料和设备,并保证其质量和数量符合要求。
3.安全措施:明确施工现场的安全责任,制定施工安全计划,根据施工情况配置好安全防护设备,指导施工人员进行岗前安全培训,确保施工过程中的安全。
二、布置工作面1.清理现场:清理施工区域,清除杂物和障碍物,保证施工地面平整,便于施工作业。
2.安装脚手架:根据设计要求,安装好模板脚手架,确保脚手架的结构牢固、稳定,能够承受施工中的荷载。
三、安装模板1.调整模板支撑杆:根据屋面的坡度和设计要求,调整模板支撑杆的高度,使其稳定支撑模板并满足设计要求。
2.安装模板:按照施工图纸和设计要求,将高支模板安装到支撑杆上,并使用模板接头连接各个模板,确保模板的连接牢固、平整。
3.调整模板位置:根据需要,调整模板的位置,使其与设计要求的斜度和高度一致。
四、固定模板1.固定模板:使用螺栓和螺母将模板与支撑杆固定在一起,确保模板的稳固和平整。
2.连接模板:使用连接板将相邻的模板连接在一起,确保模板之间的连接紧密和牢固。
五、验收和完善1.验收模板:进行模板的松动、倾斜和变形等方面的验收,确保模板的稳固和平整。
2.完善模板:根据需要,进行模板的调整和维修,确保模板的完整性和可重复使用性。
3.粘贴防护材料:在模板表面粘贴防护材料,保护模板免受腐蚀和损坏。
六、施工总结在斜屋面高支模施工过程中,要保持施工现场的整洁和安全,严格按照设计要求进行施工,确保模板的牢固和平整,提高工作效率和质量,减少施工过程中的安全隐患和质量问题。
施工结束后,要进行验收和整理工作,确保模板的完好,并进行工程总结,为今后的施工提供经验和教训。
以上是斜屋面高支模施工方案的简要介绍,详细的施工过程和操作方法可以根据具体的工程要求进行逐步详细化,并根据实际情况进行调整和改进。
某工程坡屋面高支模方案
某工程坡屋面高支模方案一、项目背景及目标这个工程位于我国某大城市,是一栋集商业、办公、居住为一体的综合性大楼。
大楼的坡屋面设计独特,结构复杂,对高支模施工提出了更高的要求。
我们的目标是在保证施工安全、质量的前提下,高效、经济地完成高支模施工任务。
二、高支模施工方案1.施工准备在正式施工前,我们需要对施工人员进行技术培训,确保他们熟悉高支模施工的流程和注意事项。
同时,要对施工现场进行清理,确保施工环境的整洁。
2.模板设计模板设计是高支模施工的关键环节。
我们需要根据屋面的坡度和结构特点,设计出合适的模板。
模板要具备足够的强度和稳定性,以承受施工过程中的荷载。
3.支模架体安装(1)架体基础要牢固,避免因基础不稳定导致架体倾斜。
(2)架体立杆、横杆、斜杆的连接要牢固,确保整体稳定性。
(3)架体与模板之间的连接要紧密,防止模板移位。
4.模板安装(1)模板拼接要严密,避免漏浆。
(2)模板与架体的连接要牢固,防止模板脱落。
(3)模板表面要平整,保证屋面外观质量。
5.混凝土浇筑(1)混凝土配合比要准确,确保混凝土强度。
(2)混凝土浇筑要均匀,防止出现蜂窝、麻面等质量问题。
(3)混凝土养护要及时,保证混凝土强度发展。
三、施工安全保障措施1.加强安全教育我们要定期对施工人员进行安全教育,提高他们的安全意识,确保施工过程中的安全。
2.完善安全防护设施在施工现场设置安全防护网、防护栏等设施,防止施工过程中发生意外。
3.严格执行施工规范我们要严格按照施工规范进行施工,确保施工质量。
4.加强现场巡查现场巡查是确保施工安全的重要手段。
我们要定期对施工现场进行巡查,发现问题及时整改。
5.应急预案针对可能出现的突发事件,我们要制定应急预案,确保施工过程中的安全。
四、施工进度及成本控制1.合理制定施工计划我们要根据工程特点和施工条件,合理制定施工计划,确保施工进度。
2.严格控制施工成本我们要通过优化施工方案、提高施工效率等手段,严格控制施工成本。
斜屋面高支模专项施工方案(最终版)
目录一、编制依据 (1)二、工程概况 (1)2.1.工程概况12.2.屋顶层高支模概况12.3.施工特点及施工关键点2三、施工布署 (2)四、碗扣式脚手架搭设施工准备 (2)五、碗扣式钢管脚手架搭设 (4)六、碗扣式钢管脚手架拆除 (8)七、碗扣式脚手架模板支架计算书 (8)八、屋面高支模钢管扣件式脚手架模板及支顶系统设计 (11)8.1.模板支撑系统的选型 (11)8.2.支模系统 (11)8.3. 130mm厚楼板模板支顶( 120mm、100mm厚楼板同此方案)138.4. 200x600 梁模板支顶 (15)8.5.双梁部位 (17)九、高支模施工顺序 (17)十、主要施工方法及质量保证措施 (17)10.1.高支模施工 (17)10.2.混凝土浇筑 (20)十一、屋面高支模梁板模板支顶计算书 (21)十二、安全设施和管理措施 (29)12.1.安全设施 (29)12.2.安全管理机构 (29)12.3.安全管理与监控 (29)12.4.监测方案 (31)十三、安全应急救援预案 (32)13.1.安全事故应急救援架构 (32)13.2.发生高处坠落事故应急救援 (32)13.3.发生支模坍塌应急救援 (33)一、编制依据1、《金隅桃源第一期第三批建安工程》建筑、结构图纸设计2、《金隅桃源第一期第三批建安工程》总体施工组织设计3、公司质量管理体系4 、建筑工程模板施工手册中国建筑工业出版社4 、《建筑施工手册》第四版-- 中国建筑工业出版社5、《建筑施工计算手册》第二版——中国建筑工业出版社6、《混凝土结构工程施工质量验收规范》 (GB50204-2002 )7、《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001 中国建筑工业出版社8、《碗口式钢管脚手架构件》 GB24911-20109、《建筑施工碗扣式钢管脚手架安全技术规范》 JGJ166-200810、《建筑结构荷载规范》 GB50009-2001 (2006 版)二、工程概况2.1. 工程概况工程名称金隅桃源第一期第三批建安工程建设地点长沙市开福区青竹湖镇建设单位湖南金隅阳光投资有限公司监理单位湖南环宇建设工程咨询监理有限责任公司设计单位中机国际工程设计研究院有限责施工单位湖南奉天建设集团有限公司任公司建设规模:本工程共20 栋别墅,地下 1 层,地上 2 层,坡屋顶,钢筋混凝土异型柱框架结构,建筑高度 8.20米,首层层高 3.50米, 一层、二层层高 3.40 米。
斜屋面高支模施工及方案
高支模架专项施工方案一、工程概况大径山旅游集散中心工程,位于杭州市余杭区径山镇由杭州余杭径山旅游度假有限公司投资建设、浙江明康工程咨询有限公司监理、中国联合工程公司总承包。
总建筑面积约21932㎡,其中地上建筑面积4187㎡,地下建筑面积17745㎡。
共4层,地下一层局部二层、地上二层,建筑物总高度17.45m。
建筑物结构形式为框架结构,基础形式为天然基础。
楼面设计标高 6 m,坡屋顶最高标高 6.3 m,最高脊梁的层高为 6.3m,最低为3.826m;屋面坡度为66.31度,梁截面尺寸主要有200×400 mm、200×600 mm、200×500 mm、240×878 mm、240×1058 mm、200×500 mm等截面型式,斜板厚为120mm,采用C25砼。
由于该工程斜屋面结构为折梁、折板形式,采用门式架的高支模施工方案。
二、编制依据《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《混凝土结构设计规范》GB50010-2002中国建筑工业出版社;《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社;《钢结构设计规范》GB 50017-2003中国建筑工业出版社;施工图纸、施工组织设计三、门式架支撑体系:1、模板:面板使用18mm厚夹板,规格为920×1820,面板下排两层80×80mm的木枋,上层枋间距300mm,下层枋间距1219mm(即架宽)。
门架间距、跨距是800mm。
2、梁:梁底板和梁侧板用整块18mm厚的夹板制成。
梁旁板底外侧设压脚板,梁侧板支撑间距不大于400mm,梁底板用80×80广东松枋支承;梁底的上排枋间距为300mm,板底的上排枋间距为400mm,下排枋为80×80木枋。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高支模架专项施工方案一、工程概况大径山旅游集散中心工程,位于杭州市余杭区径山镇由杭州余杭径山旅游度假有限公司投资建设、浙江明康工程咨询有限公司监理、中国联合工程公司总承包。
总建筑面积约21932川,其中地上建筑面积4187川,地下建筑面积17745川。
共4层,地下一层局部二层、地上二层,建筑物总高度17.45m。
建筑物结构形式为框架结构,基础形式为天然基础。
楼面设计标高 6 m坡屋顶最高标高6.3 m,最高脊梁的层高为6.3m,最低为3.826m;屋面坡度为66.31度,梁截面尺寸主要有200X 400 mm 200X 600 mm 200x 500 mm 240x 878 mm 240X 1058 mm 200x 500 mm等截面型式,斜板厚为120mm采用C25砼。
由于该工程斜屋面结构为折梁、折板形式,采用门式架的高支模施工方案。
二、编制依据《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《混凝土结构设计规范》GB50010-200冲国建筑工业出版社;《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001中国建筑工业出版社;《钢结构设计规范》GB 50017-2003中国建筑工业出版社;施工图纸、施工组织设计三、门式架支撑体系:1、模板:面板使用18mm厚夹板,规格为920X 1820,面板下排两层80X 80mm的木枋,上层枋间距300mm,下层枋间距1219mm (即架宽)。
门架间距、跨距是800mm。
2、梁:梁底板和梁侧板用整块18mm厚的夹板制成。
梁旁板底外侧设压脚板,梁侧板支撑间距不大于400mm,梁底板用80X 80广东松枋支承;梁底的上排枋间距为300mm,板底的上排枋间距为400mm,下排枋为80X 80木枋。
3、支撑体系:⑴、楼面模板、梁侧及梁底模板均采用18mm厚夹板。
楼面梁板用门式架加可调托作顶架,龙骨均用80X 80mm木枋,上铺18mn厚夹板。
⑵、门式架之间全部用交叉连杆连接,每层门架沿排向设置纵横水平拉杆,底部距地200mrr设纵横扫地杆。
(3)、内外两侧设45°交叉剪力刀撑,每隔3m设一排的剪刀撑,剪刀撑底部到地。
⑷、所有的门式架底托必须垫50X 200垫木通长。
⑸、屋面梁下设置夹层梁的支撑采用80X 80木枋、间距350,斜撑在夹层梁上;木枋根部翘角垫固定在夹层梁上的模板,夹层梁的支撑系统不拆除。
木枋之间采用方条在木枋中部水平固定拉结。
四、门式架高支撑施工方法1 、模板搭设⑴、门架按设计斜面坡度要求拉一条斜线,先沿屋脊梁开始排架,离柱边200mm排第一只架,每间距800mm放一只架,并拉上交叉连杆,排至梁的另一边的支承柱时,如果排架至柱的距离大于400mn时,将最后几排的门架排距由800mm H整为600mm 使最后一排排距符合要求。
底层架铺设后,再架设中层或上层架,然后加顶托,大致调整高度到预定平水,在顶托上放木枋,第一层枋沿梁轴方向,第二排枋垂直梁轴方向、间距300mm然后调整顶托高度,使梁底板调至预定高度,铺梁底板,固定梁底板,梁底板装好后再装梁侧板和楼面模板。
⑵、顺着卸屋面板坡度方向与门架的跨距方向一致的方法搭设斜板门式架。
斜板门式架一般取2榀为一组,斜屋面板的梯形或三角形的斜腰边处以临斜边处200mni曾设钢管立杆或门式架,第二排枋成放射状放置。
第一层枋和顶托之间的三角形空隙采用三角形木楔块塞紧。
三角形木楔块须按照屋面坡度预制加工好。
⑶门式脚手架支撑体系要求在底部上200mm位置用万向扣扣一道钢管拉杆,纵横各一道,以保证整体性及稳定性。
在顶层架顶部下100mm纵横必须各扣一道钢管拉杆,以分散斜向压力。
⑷、在底层架横杆中央处扣一道通长拉杆,故整个支撑高度范围内设置水平拉杆如下:距楼面200mm设扫地杆,以上每个门式架设置一道水平拉杆;水平拉杆要通长设置,纵横方向均设,交接处用钢管扣扣住,在端部要顶到柱。
屋面处枫斜屋囲支顶交接处大样2、模板拆除根据混凝土七天及二十八天抗压试件试验报告,当混凝土达到拆模强度要求后, 再安排拆除模板;对板及梁部分,强度要达到 75% ;对悬臂部分,跨度大于 8m 的 梁,拆模强度要达到设计强度的100%。
模板拆除时,先松顶托,把顶托除下,利用 原支撑体系做脚架,拆卸梁及楼面模板,最后拆除支撑体系。
五、 质量保证措施⑴立柱就位前应放出控制线,使立柱尽量在同一直线上,以便与水平拉杆连接及使其满足间距要求。
⑵ 门架、立柱排放时要用线陀吊线,控制其垂直度。
⑶ 水平拉结施工时应做到每完一层即验收一层, 检查其拉结是否牢固到位,以防“虚结”⑷ 所用的木料,尤其是木枋,必须于使用前严格检查其完好性,严禁使用虫蛀、腐蚀严重的枋材。
⑸支撑系统施工完毕后要经公司质安部验收合格后方可铺板。
六. 主要安全技术措施1. 废烂木枋不能使用;2. 安装、拆除外墙外模板时,必须确认外脚手架符合安全要求;3. 内模板安装高度超过2.5m 时,应搭设临时脚手架;4. 在4m 以上高空拆除模板时,不得让模板、材料自由下落,更不得大面积同时撬落, 榄板 木瞅钢管上托 木柿(80 )木桁(80(80操作时必须注意下方人员的动向;5. 正在施工浇捣的楼板其下一层楼板的支顶不准拆除;6. 安装夹层或夹层以上的外围墙、柱及梁模板,先搭设脚手架或安全网; 水平拉杆不准固定在脚手架或跳板等不稳定物体上。
第七节、斜屋面门架支撑系统计算书I、斜屋面梁门架支撑系统计算书本计算书依据《建筑施工模板安全技术规范》(JGJ162-2008)、《建筑施工门式钢管脚手架安全技术规范》(JGJ128-2000)、《建筑施工计算手册》江正荣著、《建筑结构荷载规范》(GB 50009-2001)、《混凝土结构设计规范》(GB50010-2002、4《钢结构设计规范》(GB 50017-2003)等规范编制梁段:WL6(1)模板支撑体系剖面图Ouzir=观占* =九百司坦HKtz-噌向爪U E舌杆300门架排列平面示意图一、参数信息1. 模板构造参数(一)梁构造参数梁截面宽度B: 0.3m;梁截面高度D: 0.5m;楼层高度H: 5.5m;结构表面要求:隐藏;混凝土楼板厚度:120mm梁边至板支撑距离:0.5m;(二)门架构造参数门架型号:MF1219A搭设尺寸为:跨距l=0.800m(根据斜屋面坡度320,取计算跨距l=1.000m。
计算跨距 1.0m计算依据:0.8/cos32 °=0.9433m);步距=1.955m;门架的宽度b:1219.000mm 门架的高度h o:1930.000mm h1: 1536.000mm 门架立杆采用①48 x 3.mr钢管;立杆加强杆采用①26.8 x 2r6r钢管;门架承载力修正系数:0.9 ;(三)门架立杆(加强杆)钢管材料性能参数钢材品种:钢材Q23密冈(>16-40);弹性模量E:206000N/mm屈服强度fy : 235N/mm抗拉/抗压/抗弯强度设计值f : 205N/m金抗剪强度设计值fv : 120N/mm端面承压强度设计值fce : 325N/mr^2. 荷载参数(一)梁模板荷载参数新浇筑砼自重标准值G2k: 28.3kN/m3;钢筋自重标准值Gk: 1.77kN/m3;根据斜屋面坡度320,砼自重标准值G2k:24/cos32 0=28.3kN/m303钢筋自重标准值G3k: 1.5/cos32 0=1.77kN/m3;梁侧模板自重标准值G k: 0.5kN/m2;砼对模板侧压力标准值Gk:12kN/mf; 振捣砼对梁侧模板荷载Q2k:4kN/m2;梁底模板自重标准值G k: 0.5kN/m2;振捣砼对梁底模板荷载Qk:2kN/^; (二)门架静荷载参数水平架5步4设;脚手板5步1 设;水平加固杆采用①4 X3.5mr钢管,1步1设;剪刀撑采用①48 X 3.m钢管,按照4步4跨设置;1 跨1 步架内包含旋转扣件4个,直角扣件1 个;栏杆重量(kN/m):0.013. 梁侧模板参数加固楞搭设形式:主楞横向设置无次楞;(一)面板参数面板采用桦木(垂直方向)18mn厚覆面木胶合板;厚度:18mm抗弯设计值fm:15N/mm 弹性模量E:5400N/mri;(二)主楞参数材料:2根①48X3.5钢管;间距(mm): 100,150*1 ;钢材品种:钢材Q23密冈(>16-40);弹性模量E:206000N/mm屈服强度fy : 235N/mrh抗拉/抗压/抗弯强度设计值f : 205N/mrh抗剪强度设计值fv : 120N/mrh端面承压强度设计值fce : 325N/mrh(三)加固楞支拉参数加固楞采用穿梁螺栓支拉;螺栓直径:M12螺栓水平间距:450mm 螺栓竖向间距(mm)依次是:100,150*1 ;4. 梁底模板参数搭设形式为:单门架垂直梁轴线布置;(一)面板参数面板采用桦木(垂直方向)18mn厚覆面木胶合板;厚度:18mm22抗弯设计值fm:15N/mm;弹性模量E:5400N/mm;(二)第一层支撑梁参数材料:1根80 X 80矩形木楞;间距:300mm;木材品种:粗皮落叶松;弹性模量E:10000N/mm2;抗压强度设计值fc : 16N/mm抗弯强度设计值fm:17N/mrh抗剪强度设计值fv : 1.7N/mm2;(三)第二层支撑梁参数材料:1根80 X 80矩形木楞;木材品种:粗皮落叶松;弹性模量E:10000N/mm2;抗压强度设计值fc : 16N/mm抗弯强度设计值fm:17N/mrh抗剪强度设计值fv : 1.7N/mm2;二、梁侧模板面板的计算面板为受弯结构,需要验算其抗弯强度和刚度。
根据《模板规范(JGJ162-2008)》第5.2.1 条规定,面板按照简支跨计算。
这里取面板的计算宽度为 1.000m。
面板的截面惯性矩I和截面抵抗矩V分别为:3 5 4I = 1000 X 183/12= 4.860 X 105mm4;2 4 3V = 1000 X 182/6 = 5.400 X 104mm3;1. 荷载计算及组合(一)新浇砼作用于模板的最大侧压力G4k 按下列公式计算,并取其中的较小值F i=0.22 Y B 血V"2F 2=YH其中Y-- 砼的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取3.000h;T -- 砼的入模温度,取20.000 C;V -- 砼的浇筑速度,取1.500m/h;H -- 砼侧压力计算位置处至新浇砼顶面总高度,取0.500m;B1-- 外加剂影响修正系数,取1.000;B2-- 砼坍落度影响修正系数,取1.000。
