贵州省2016定额建筑工程建筑面积计算规则
(完整版)贵州省建筑与装饰工程计价定额(2016版)

贵州省建筑与装饰工程计价定额(2016版)总说明一、《贵州省建筑与装饰工程计价定额》(2016版) (以下简称“本定额”)是在《房屋建筑与装饰工程消耗量标准》(TY01-31-2015)、《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量清单计算规范》(GB50854-2013)、《建筑工程建筑面积计算规范》(GB/T 50353-2013)的基础上,参考《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版),并结合我省设计、施工、招标投标实际情况编制。
二、本定额适用于贵州省行政区域内工业与民用建筑的新建、扩建和改建工程,不适用于修缮、加固及整体拆除工程。
三、本定额按照增值税原理编制,适用于一般计税方法,各项费用均不含可抵扣增值税进项税额。
四、本定额是按照正常的施工条件,施工企业通常采用的施工技术、施工方法、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位合格产品所需的人工、材料、机械和施工措施费用的社会平均标准。
五、本定额是使用国有资金投资的工程编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理工程造价纠纷、鉴定的参考。
六、本定额按现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
七、定额项目的工作内容,除已注明的外,还包括施工准备、配合质量检验、工种间交叉配合等施工工序。
八、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械使用费、企业管理费和利润。
九、消耗量和价格的确定。
(一)人工人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。
工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。
《贵州省建筑工程计价定额》-版

《贵州省建筑工程计价定额》(-版)————————————————————————————————作者:————————————————————————————————日期:建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。
二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。
三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。
是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。
四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。
五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。
七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。
本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。
八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。
贵州省建筑与装饰工程计价定额2016版

企业管理费是指建筑安装企业组织施工生产和经营管理所需的费用。包括:管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险、职工福利费、劳动保护费、检验试验费、工会经费、职工教育经费、财产保险费、财务费、税金(城市维护建设税、教育费附加、地方教育附加、房产税、车船使用税、土地使用税、印花税等)、其他费用(技术转让费、技术开发费、投标费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费、保险费等)。
材料原价(供应价):指材料的出厂价格或供应商的供应价格。
材料运杂费:指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
运输损耗费:指材料在运输装卸过程中不可避免的损耗产生的费用。
采购及保管费:指为组织采购、供应和保管材料所需的各项费用,包括采购费、仓储费、工地保管费、仓储损耗等费用。定额采购保管费率按材料供应价和运杂费之和扣减包装回收值后的2%计算,其中:采购费率为0.7%,保管费率为1。3%。
未计价材是指定额项目中未注明单价且消耗量带有括弧的材料,应根据括弧内所列消耗量乘以相应的材料(包括半成品)单价计算,列入综合单价。
(三)施工机械
施工机械的类型、规格是按常用机械、合理机械配备和施工企业机械化装备程度综合取定。台班消耗量包括机械幅度差。
施工机械台班单价按照《建设工程施工机械台班费用编制规则》 (2015年)规定,在大量收集、统计、分析施工企业常用价格及费用基础上,并参考有关资料综合编制.施工机械台班单价包括折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费和其他费。
(二)材料
材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料.材料消耗量包括净用量和损耗量,损耗量是指从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工场内运输损耗、施工操作损耗和施工现场堆放损耗等。设计文件、规范规定的预留量不在损耗量中考虑。

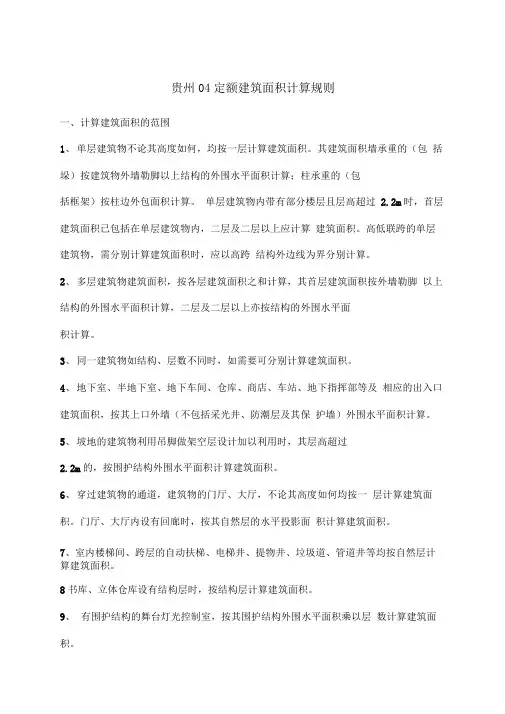

贵州定额建筑面积计算规则

贵州04定额建筑面积计算规则一、计算建筑面积的范围1、单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积墙承重的(包括垛)按建筑物外墙勒脚以上结构的外围水平面积计算;柱承重的(包括框架)按柱边外包面积计算。
单层建筑物内带有部分楼层且层高超过 2.2m时,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,需分别计算建筑面积时,应以高跨结构外边线为界分别计算。
2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上亦按结构的外围水平面积计算。
3、同一建筑物如结构、层数不同时,如需要可分别计算建筑面积。
4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
5、坡地的建筑物利用吊脚做架空层设计加以利用时,其层高超过2.2m的,按围护结构外围水平面积计算建筑面积。
6、穿过建筑物的通道,建筑物的门厅、大厅,不论其高度如何均按一层计算建筑面积。
门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。
7、室内楼梯间、跨层的自动扶梯、电梯井、提物井、垃圾道、管道井等均按自然层计算建筑面积。
8书库、立体仓库设有结构层时,按结构层计算建筑面积。
9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。
10、建筑物内设备管道层、贮藏室且其层高超过 2.2m的,应计算建筑面积。
11、突出屋面有围护结构且层高超过2.2m的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算。
坡屋顶内和场馆看台下的建筑空间,设计加以利用时,净高超过2.1m的部位按水平面积计算建筑面积。
12、建筑物外有围护结构的门斗、眺望间、观望电梯间、高度大于2.2m的落地橱窗、封闭式阳台、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。
贵州省建筑和装饰工程计价定额(2016年版)

省建筑与装饰工程计价定额(2016版)总说明一、《省建筑与装饰工程计价定额》(2016版) (以下简称“本定额”)是在《房屋建筑与装饰工程消耗量标准》(TY01-31-2015)、《建设工程工程量清单计价规》(GB50500-2013)、《房屋建筑与装饰工程工程量清单计算规》(GB50854-2013)、《建筑工程建筑面积计算规》(GB/T 50353-2013)的基础上,参考《省建筑工程计价定额》(2004版)、《省装饰装修工程计价定额》(2004版),并结合我省设计、施工、招标投标实际情况编制。
二、本定额适用于省行政区域工业与民用建筑的新建、扩建和改建工程,不适用于修缮、加固及整体拆除工程。
三、本定额按照增值税原理编制,适用于一般计税方法,各项费用均不含可抵扣增值税进项税额。
四、本定额是按照正常的施工条件,施工企业通常采用的施工技术、施工方法、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位合格产品所需的人工、材料、机械和施工措施费用的社会平均标准。
五、本定额是使用国有资金投资的工程编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理工程造价纠纷、鉴定的参考。
六、本定额按现行有关国家产品标准,设计、施工及验收规,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
七、定额项目的工作容,除已注明的外,还包括施工准备、配合质量检验、工种间交叉配合等施工工序。
八、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械使用费、企业管理费和利润。
九、消耗量和价格的确定。
(一)人工人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。
工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。
贵州省建筑与装饰工程计价定额(2016版)

贵州省建筑与装饰工程计价定额(2016版)总说明一、《贵州省建筑与装饰工程计价定额》(2016版) (以下简称“本定额”)是在《房屋建筑与装饰工程消耗量标准》(TY01-31-2015)、《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量清单计算规范》(GB50854-2013)、《建筑工程建筑面积计算规范》(GB/T 50353-2013)的基础上,参考《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版),并结合我省设计、施工、招标投标实际情况编制。
二、本定额适用于贵州省行政区域内工业与民用建筑的新建、扩建和改建工程,不适用于修缮、加固及整体拆除工程。
三、本定额按照增值税原理编制,适用于一般计税方法,各项费用均不含可抵扣增值税进项税额。
四、本定额是按照正常的施工条件,施工企业通常采用的施工技术、施工方法、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位合格产品所需的人工、材料、机械和施工措施费用的社会平均标准。
五、本定额是使用国有资金投资的工程编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理工程造价纠纷、鉴定的参考。
六、本定额按现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
七、定额项目的工作内容,除已注明的外,还包括施工准备、配合质量检验、工种间交叉配合等施工工序。
八、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械使用费、企业管理费和利润。
九、消耗量和价格的确定。
(一)人工人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。
工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。
2016-建筑清单、定额工程算量计算规则(图解)

工程量计算讲议平整场地: 建筑物场地厚度在±30CM以内的挖、填、运、找平1大开挖土方2满堂基础垫层3满堂基础4条形基础5独立基础7承台基础8桩9土方回填、运土10墙体10门窗12过梁13阳台13挑檐14雨蓬15柱子16梁17板18楼梯19屋面20房间内装修22外墙装修24建筑面积25散水、坡道27台阶28脚手架28超高附加费31平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则〔1〕清单规则:按设计图示尺寸以建筑物首层面积计算.〔2〕定额规则:按设计图示尺寸以建筑物首层面积计算.2、平整场地计算方法〔1〕清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积〔2〕定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项〔1〕、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算.计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按"外放2米的中心线×2=外放2米面积〞与底层建筑面积合并计算.这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差.②、2米的中心线计算起来较麻烦,不好计算.③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算.〔2〕、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样.大开挖土方1、开挖土方计算规则〔1〕、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算. 〔2〕、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算.槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线.排水沟的体积应纳入总土方量内.当需要放坡时,应将放坡的土方量合并于总土方量中.2、开挖土方计算方法〔1〕、清单规则:①、计算挖土方底面积:方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积.外墙外边线到垫层外边线的面积计算〔按外墙外边线外放图形分块计算或者按"外放图形的中心线×外放长度〞计算.〕方法二、分块计算垫层外边线的面积〔同分块计算建筑面积〕.②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度. 〔2〕、定额规则:①、利用棱台体积公式计算挖土方的上下底面积.V=1/6×H×<S上+ 4×S中+ S下>计算土方体积〔其中,S上为上底面积,S中为中截面面积,S下为下底面面积〕.如下图S下=底层的建筑面积+外墙外皮到挖土底边线的面积〔包括工作面、排水沟、放坡等〕.用同样的方法计算S中和S下3、挖土方计算的难点⑴、计算挖土方上中下底面积时候需要计算"各自边线到外墙外边线图〞部分的中心线,中心线计算起来比较麻烦〔同平整场地〕.⑵、中截面面积不好计算.⑶、重叠地方不好处理〔同平整场地〕.⑷、如果出现某些边放坡系数不一致,难以处理.4、大开挖与基槽开挖、基坑开挖的关系槽底宽度在3m以内且长度是宽度三倍以外者或槽底面积在20m2以内者为地槽,其余为挖土方.满堂基础垫层1、满堂基础垫层工程量:如图所示,〔1〕、素土垫层的体积〔2〕、灰土垫层的体积〔3〕、砼垫层的体积〔3〕垫层模板2、满堂基础垫层工程量计算方法⑴、素土垫层体积的计算:利用棱台的计算公式:素土垫层体积=1/6×H×<S上+ 4×S中+ S下>计算土方体积〔其中,S上为上底面积,S中为中截面面积,S下为下底面面积〕.⑵、灰土垫层体积的计算:利用棱台的计算公式:灰土垫层体积= 1/6×H×<S上+ 4×S中+ S下>计算土方体积〔其中,S上为上底面积,S中为中截面面积,S下为下底面面积〕.⑶、素砼体积的计算:基础垫层与混凝土基础按混凝土的厚度划分,混凝土的厚度在12cm以内者执行垫层子目;厚度在12cm以外者执行基础子目.垫层体积=垫层面积×垫层厚度.⑷、垫层模板的计算:垫层模板=垫层的周长×垫层高度3、满堂基础垫层工程量计算的难点⑴、计算素土垫层、灰土垫层的上中下底面积时候需要计算"各自边线到外墙外边线图〞部分的中心线,中心线计算起来比较麻烦〔同平整场地〕.⑵、中截面面积不好计算.⑶、重叠地方不好处理〔同平整场地〕.⑷、如果出现某些边放坡系数不一致,难以处理.满堂基础1、满堂基础工程量如图所示,〔1〕、满堂基础的体积〔2〕、满堂基础模板〔4〕、满堂基础梁体积〔5〕满堂基础梁模板2、满堂基础工程量计算方法⑴、满堂基础的体积①计算方法之一:满堂基础最大面积的底面积×满基底板厚度—多算部分三角带的体积满堂基础最大面积的底面积=建筑面积+外墙外皮到满堂外边线的面积三角带的体积=斜坡中心线周长×多算部分三角形截面积②计算方法之二:满堂基础顶面积×满堂基础底板的厚度+梯形带的体积满堂基础顶面积=建筑面积+外墙外皮到满堂外边线的面积-斜坡宽度的面积梯形带体积=斜坡中心线长度×梯形截面面积③计算方法之三:满堂基础最大面积的底面积×满堂基础底板未起边的厚度+起边棱台体积<2>、满堂基础模板:①计算方法之一:##20##建筑工程预算基价满堂基础模板按满堂基础砼以体积计算.②计算方法之二:有的地区定额规则的满堂基础模板=满基外边线的长度×满基外边线的高度+满基斜坡中心线周长×满基斜坡斜长.<3>、满堂基础梁①满堂基础梁的体积计算方法:满堂基础梁的体积=梁的净长×梁的净高②满堂基础梁的模板计算方法之一:##20##建筑工程预算基价基础梁模板按满堂基础梁砼以体积计算.计算方法之二:有的地区定额规则的满堂基础模板=梁高出满基的侧面净长×梁高出满基的侧面净高+梁头面积.3、满堂基础工程量计算的难点⑴、计算满堂基础的体积时,外墙外皮到满堂外边线部分区域、斜坡宽度部分区域等的中心线的长度算起来比较麻烦〔同平整场地〕.⑵、基础梁的净长计算,必须考虑相交梁之间的相互扣减问题.⑶、满堂基础梁的模板的计算,必须考虑满基以与相交梁之间的相互扣减问题. 条形基础1、条形基础工程量如图所示,〔1〕、素土垫层工程量〔2〕、灰土垫层工程量〔3〕、砼垫层工程量〔4〕、砼垫层模板〔5〕、条形基础工程量: 砖基; 砼条基〔6〕、砼条基模板〔7〕、地圈梁工程量〔8〕、地圈梁模板〔9〕、基础墙工程量〔10〕基槽的土方体积〔11〕支挡土板工程量〔11〕槽底钎探工程量2、条形基础计算方法〔1〕素土垫层工程量外墙条基素土工程量=外墙素土中心线的长度×素土的截面积内墙条基素土工程量=内墙素土净长线的长度×素土的截面积〔2〕灰土垫层工程量外墙条基灰土工程量=外墙灰土中心线的长度×灰土的截面积内墙条基灰土工程量=内墙灰土净长线的长度×灰土的截面积〔3〕砼垫层工程量外墙条基砼垫层基础=外墙条形基础砼垫层的中心线长度×砼垫层的截面积内墙条基砼垫层基础=内墙条形基础砼垫层的净长线长度×砼垫层的截面积〔4〕条形基础工程量外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积注意:净长线的计算①砖条形基础按内墙净长线计算②砼条形基础按分层净长线计算有些地区<##>计算规则规定,条形基础以地圈梁顶为分界线,这就造成了计算墙体时候必须加上+-0.000以下的高度;而且一个工程条形基础同时出现不同标高的圈梁时候,计算墙体时候必须区分出墙的底标高,对手工造成了麻烦.〔5〕、砼垫层模板①计算方法之一:##20##建筑工程预算基价砼垫层模板按砼垫层以体积计算.②计算方法之二:有的地区定额规则的砼垫层模板=砼垫层的侧面净长×砼垫层高度〔6〕、砼条基模板①计算方法之一:##20##建筑工程预算基价砼条基模板按砼条基以体积计算.②计算方法之二:有的地区定额规则的砼条基模板=砼条基侧面净长×砼条基高度 .〔7〕、地圈梁工程量外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积〔8〕、地圈梁模板①计算方法之一:##20##建筑工程预算基价地圈梁模板按地圈梁以体积计算.②计算方法之二:有的地区定额规则的地圈梁模板=地圈梁侧面净长×地圈梁高度〔9〕基础墙工程量外墙基础墙的工程量=外墙基础墙中心线的长度×基础墙的截面积内墙基础墙的工程梁=内墙基础墙净长线的长度×基础墙的截面积〔10〕基槽的土方体积基槽的土方体积=基槽的截面面积×基槽的净长度外墙地槽长度按外墙槽底中心线计算,内墙地槽长度按内墙槽底净长计算,槽宽按图示尺寸加工作面的宽度计算,槽深按自然地坪至槽底计算.当需要放坡时,应将放坡的土方量合并于总土方量中.〔11〕支挡土板工程量支挡土板工程量,以槽的垂直面积计算,支挡土板后,不得再计算放坡. 〔12〕槽底钎探工程量槽底钎探工程量,以槽底面积计算.3、条形基础工程量的计算难点⑴条形基础各层实体的净长线很难算⑵计算条形基础各层实体的净长线时,要考虑与外墙相交的情况,同时要考虑与内墙相交的情况,内墙横向部分通常计算,竖向部分分断计算,这样条形基础各层单元实体净长度算起来很麻烦.⑶土方量计算时考虑工作面与放坡,计算扣减比较麻烦.独立基础1、独立基础工程量〔1〕独立基础垫层的体积〔2〕独立基础体积〔3〕、独立基础垫层基模板〔4〕、独立基础模板〔5〕基坑的土方体积〔6〕槽底钎探工程量2、独立基础手工计算方法⑴、独立基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、独立基础垫层模板垫层模板=垫层周长×垫层高度⑶、独立基础体积独立基础体积=各层体积相加〔用长方体和棱台公式〕⑷、独立基础模板独立基础模板=各层周长×各层模板高〔5〕基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算.基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线.排水沟的体积应纳入总土方量内.当需要放坡时,应将放坡的土方量合并于总土方量中.〔6〕槽底钎探工程量槽底钎探工程量,以槽底面积计算.2、独立基础工程量的计算难点①异形独立基础体积不好计算.②独立基础与其他基础相交时扣减量不好计算.③土方量计算时考虑工作面与放坡,计算扣减比较麻烦.承台基础1、承台基础工程量〔1〕承台基础垫层的体积〔2〕承台基础体积〔3〕、承台基础垫层基模板〔4〕、承台基础模板〔5〕基坑的土方体积〔6〕槽底钎探工程量2、独立基础手工计算方法⑴、承台基础垫层的体积垫层体积=垫层面积×垫层厚度⑵、承台基础垫层模板垫层模板=垫层周长×垫层高度⑶、承台基础体积独立基础体积=各层体积相加〔用长方体和棱台公式〕⑷、承台基础模板独立基础模板=各层周长×各层模板高〔5〕基坑土方工程量基坑土方的体积应按基坑底面积乘以挖土深度计算.基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线.排水沟的体积应纳入总土方量内.当需要放坡时,应将放坡的土方量合并于总土方量中.〔6〕槽底钎探工程量槽底钎探工程量,以槽底面积计算.3、承台基础工程量的计算难点①异形承台基础体积不好计算.②承台基础与其他基础相交时扣减量不好计算.③土方量计算时考虑工作面与放坡,计算扣减比较麻烦.桩1、预制钢筋混凝土桩制作按设计图示尺寸以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除.2、喷射混凝土按设计图示尺寸以体积计算.3、钢筋混凝土钻孔灌注桩钻孔和泥浆运输的体积按室外自然地坪至桩底的长度乘以桩断面面积以体积计算.4、钢筋混凝土钻孔灌注桩灌注混凝土的体积按设计桩长与设计超灌长度之和乘以桩断面面积以体积计算.5、打预制钢筋混凝土桩工程量,按桩断面乘以全桩长度以体积计算,桩尖的虚体积不扣除.混凝土管桩空心部分体积应扣除,混凝土管桩不包括空心填充所用的工料.6、送桩工程量,按桩截面乘以送桩深度以体积计算.送桩深度为打桩机机底至桩顶之间的距离.<按自然地面至设计桩顶距离另加50cm计算>?7、水泥搅拌桩的体积,按设计桩长乘以设计桩截面面积以体积计算.8、地下连续墙的混凝土灌注按照设计图示尺寸以体积计算.土方回填、运土1、土<石>方回填按设计图示尺寸以体积计算.<1>场地回填:回填面积乘以平均回填厚度.<2>室内回填:主墙间净面积乘以回填厚度.<3>基础回填:挖方体积减去设计室外地坪以下埋设的基础体积<包括基础垫层与其他构筑物>.<4>管沟回填:挖土体积减去垫层和直径大于200mm的管子体积.2、挖地槽原土回填的工程量,可按地槽挖土工程量乘以系数0.6计算.墙体1、墙体工程量:砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线.〔1〕墙体体积:砼墙;砖墙.〔2〕砼墙模板〔3〕、砼墙高度超过3.6m增价;〔4〕、内外脚手架2、墙体工程量计算方法⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等①实心砖墙、空心砖墙与石墙均按设计图示尺寸以体积计算.扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁与凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积.不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管与单个面积窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内.a墙长度:外墙按中心线,内墙按净长计算.b墙高度:i外墙:斜<坡>屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底.iii女儿墙:从屋面板上表面算至女儿墙顶面<如有混凝土压顶时算至压顶下表面>.iv内、外山墙:按其平均高度计算.v围墙:高度算至压顶下表面<如有混凝土压顶时算至压顶下表面>围墙柱并入围墙体积内.②现浇混凝土墙按设计图示尺寸以体积计算.不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口与单个面积0.3m2以外的孔洞所占体积,墙垛与突出墙面部分并入墙体体积计算内.a钢筋混凝土墙应扣除门窗洞口所占的体积.b墙的高度按下层板上皮至上一层板下皮的高度计算.c混凝土墙与柱连在一起时,如混凝土柱不突出墙外,混凝土柱的体积并入墙体内计算;如混凝土柱突出墙外,混凝土墙的长度算至柱子侧面,与墙连接的柱另行计算.d混凝土墙与梁连在一起时,如混凝土梁不突出墙外且梁下没有门窗〔或洞口〕,混凝土梁的体积并入墙体内计算;如混凝土梁突出墙外或梁下有门窗〔或洞口〕,混凝土墙与梁应分别计算.⑵砼墙体的模板=墙体的外露面积+洞口侧壁面积##2004计算规则:混凝土、钢筋混凝土模板与支架按照设计施工图示混凝土体积计算..外墙脚手架长度按外墙外边线计算,内墙脚手架长度按内墙净长计算.高度按自然地坪至墙顶的总高计算.3、墙体工程量计算的难点⑴、在计算墙体之前,必须计算出相应的扣减量.比如,柱或梁宽度比墙大的情况,在计算柱或梁时,必须考虑柱或梁嵌入墙内的体积.⑵、模板类似.⑶、砼墙计算时要分别计算门窗〔或洞口〕上墙和非门窗〔或洞口〕墙.4、分层墙的计算⑴、分层墙墙厚以与偏心不一样时要分别计算墙体计算中心线;⑵、分层墙扣减时要分层扣减.⑶、女儿墙:从屋面板上表面算至女儿墙顶面<如有混凝土压顶时算至压顶下表面>门窗1、门窗工程量⑴、门窗面积:洞口面积;框外围面积.⑵、门窗个数⑶、窗玻璃:框外围面积.⑷、窗台板体积⑸、窗台板模板2、门窗工程量的方法⑴、门窗面积: 洞口面积=洞口宽度*洞口高度框外围面积=〔洞口宽度-框扣尺寸〕*〔洞口高度-框扣尺寸〕⑵、门窗个数⑶、窗玻璃面积=框外围面积.⑷、窗台板体积=窗台板截面积*窗台板长度⑸、窗台板模板=窗台板的底模+窗台板的侧模①窗台板的侧模=窗台板侧面长度×窗台板底部外露宽度②窗台板侧模=窗台板侧面长度之和×窗台板高度3、门窗工程量计算难点计算门窗本身工程量并没有难点,实际工程中门窗的难点在于其尺寸不同导致其他构件工程量的变化,主要体现在:⑴、过梁工程量⑵、墙体工程量⑶、内外装修洞口侧壁工程量⑷、窗台板工程量等.过梁1、过梁工程量〔1〕过梁体积:砖过梁;砼过梁.〔2〕砼过梁模板.⑶挑出部分装修.4、过梁计算⑴、过梁的体积过梁的体积=过梁截面面积×过梁的长度⑵、过梁的模板过梁模板面积=过梁的底模+过梁的侧模①过梁的侧模=洞口净长度×过梁宽度②过梁侧模=过梁侧面长度之和×过梁高度⑶、挑出部分装修=过梁侧面长度*过梁外露宽度5、过梁工程量计算难点⑴、矩形、异形过梁计算时必须考虑过梁与墙相交的情况,计算嵌墙体积;⑵、矩形、异形过梁计算时必须注意过梁的标高和圈梁的标高考虑过梁与圈相交的扣减.阳台1、阳台工程量〔1〕现浇阳台板体积.〔2〕现浇阳台板模板.⑶现浇阳台板装修:上装修,下装修.⑷栏板体积:现浇栏板;预制栏板.⑸现浇栏板模板.⑹现浇栏板装修:内装修,外装修.⑺阳台扶手:长度或体积,装修.⑻隔户板:体积;装修.⑼阳台窗面积.⑽阳台贴墙装修.2、阳台工程量计算方法⑴现浇阳台板体积:阳台板按设计图示尺寸以墙外部分体积计算现浇阳台板体积=板面积*板厚如果阳台完全由墙围成,则板面积按墙所围成的净面积计算;如果阳台有墙与栏板共同围成,则板面积计算:贴墙边扣除墙所占面积,栏板边计算至栏板外边线.⑵现浇阳台板模板:阳台板模板面积=阳台板的底模+阳台板的侧模.⑶现浇阳台板装修:上装修=板面积下装修=按墙和栏板围成的净空面积计算⑷栏板体积栏板体积体积=栏板截面面积*中心线长度注:中心线长度是指栏板与栏板之间的中心线,与墙相交计算至墙外侧⑸现浇栏板模板现浇栏板模板面积=现浇栏板侧面模板+现浇栏板端面模板之和⑹现浇栏板装修内装修=栏板内侧净长度*装修高度外装修=栏板外边线长度*装修高度⑺阳台扶手:扶手、栏杆、栏板装饰按设计图示尺寸以扶手中心线长度<包括弯头长度>计算.阳台扶手体积=阳台扶手截面面积*阳台扶手中心线长度阳台扶手装修=阳台扶手中心线长度*装修长度.⑻隔户板隔户板体积=隔户板厚度*高度*隔户板中心线长度隔户板装修=隔户板中心线长度*装修高度*2⑼阳台窗面积⑽阳台贴墙装修:需扣减门、窗、门联窗、洞等.3、阳台工程量计算的难点⑴、阳台工程量较多,碎、乱,容易漏项.⑵、体积以与装修计算要考虑中心线,内外净长线;比较麻烦.挑檐1、挑檐工程量⑴挑檐平板体积;⑵挑檐平板上表面防水;⑶挑檐平板下表面装修;⑷挑檐立板体积;⑸挑檐立板内装修;⑹挑檐立板外装修;⑺挑檐斜板体积;⑻挑檐斜板外装修;⑼挑檐斜板内装修.2、挑檐工程量的计算方法⑴挑檐平板体积挑檐平板体积=挑檐平板中心线长度*平板截面面积⑵挑檐平板上表面防水挑檐平板上表面防水=挑檐平板中心线长度*平板宽度+挑檐立板内边线长度*上翻高度-挑檐立板中心线*挑檐立板宽度⑶挑檐平板下表面装修挑檐平板上表面防水=挑檐平板中心线长度*平板宽度⑷挑檐立板体积挑檐立板体积=挑檐立板中心线*挑檐立板截面面积⑸挑檐立板内装修挑檐立板内装修=挑檐立板内边线长度*立板高度⑹挑檐立板外装修挑檐立板外装修=挑檐立板外边线长度*立板高度+挑檐立板长度*平板厚度⑺挑檐斜板体积挑檐斜板体积=挑檐斜板中心线*挑檐斜板截面面积⑻挑檐斜板外装修挑檐斜板体积=挑檐斜板中心线*斜板宽度⑼挑檐斜板内装修挑檐斜板体积=挑檐斜板中心线*斜板宽度3、挑檐工程量计算难点①计算底板、立板、斜板要找中心线长度,比较麻烦②内外装修要用中心线加减立板厚度一半,比较麻烦.雨蓬1、雨蓬工程量⑴雨蓬面积;⑵雨蓬体积;⑶雨蓬立板体积;⑷雨蓬立板外装修;⑸雨蓬立板内装修;⑹雨蓬上装修;⑺雨蓬下装修.2、雨蓬工程量计算方法⑴雨蓬面积雨篷均按伸出墙外的水平投影面积计算,嵌入墙内的梁应按相应子目另列项目计算.⑵雨蓬体积雨篷按设计图示尺寸以墙外部分体积计算.包括伸出墙外的牛腿和雨篷反挑檐的体积.嵌入墙内的梁应按相应子目另列项目计算.凡墙外有梁的雨篷,执行有梁板基价.⑶雨蓬立板体积雨篷四周垂直混凝土檐总高度超过40cm者,整个垂直混凝土檐按延长m计算,执行栏板基价.⑷雨蓬立板外装修雨蓬立板外装修=雨蓬立板外边线长度*立板高度+雨蓬立板长度*底板厚度⑸雨蓬立板内装修雨蓬立板内装修=雨蓬立板内边线长度*立板高度⑹雨蓬上装修雨蓬上装修=雨蓬长度*雨蓬宽度-雨蓬立板中心线*雨蓬立板宽度⑺雨蓬下装修雨蓬下装修=雨蓬长度*雨蓬宽度3、雨蓬工程量计算难点①计算雨蓬立板中心线长度,比较麻烦②雨蓬立板内外装修要用中心线加减立板厚度一半,比较麻烦.柱子1、柱子工程量〔1〕柱子体积:砖柱;砼柱.〔2〕砼柱模板.〔3〕、砼柱高度超过3.6m增价;〔4〕、独立柱装修〔5〕柱侧装修2、柱子工程量计算方法。
贵州省建筑与装饰工程计价定额(2016版)

贵州省建筑与装饰工程计价定额(2016版)总说明一、《贵州省建筑与装饰工程计价定额》(2016版) (以下简称“本定额”)是在《房屋建筑与装饰工程消耗量标准》(TY01-31-2015)、《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量清单计算规范》(GB50854-2013)、《建筑工程建筑面积计算规范》(GB/T 50353-2013)的基础上,参考《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版),并结合我省设计、施工、招标投标实际情况编制。
二、本定额适用于贵州省行政区域内工业与民用建筑的新建、扩建和改建工程,不适用于修缮、加固及整体拆除工程。
三、本定额按照增值税原理编制,适用于一般计税方法,各项费用均不含可抵扣增值税进项税额。
四、本定额是按照正常的施工条件,施工企业通常采用的施工技术、施工方法、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位合格产品所需的人工、材料、机械和施工措施费用的社会平均标准。
五、本定额是使用国有资金投资的工程编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理工程造价纠纷、鉴定的参考。
六、本定额按现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
七、定额项目的工作内容,除已注明的外,还包括施工准备、配合质量检验、工种间交叉配合等施工工序。
八、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械使用费、企业管理费和利润。
九、消耗量和价格的确定。
(一)人工人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。
工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。
2016定额章节说明-

2016定额章节说明一、总说明一、《贵州省建筑与装饰工程计价定额》(2016版) (以下简称“本定额”)是在《房屋建筑与装饰工程消耗量标准》(TY01-31-2015)、《建设工程工程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰工程工程量清单计算规范》(GB50854-2013)、《建筑工程建筑面积计算规范》(GB/T 50353-2013)的基础上,参考《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版),并结合我省设计、施工、招标投标实际情况编制。
二、本定额适用于贵州省行政区域内工业与民用建筑的新建、扩建和改建工程,不适用于修缮、加固及整体拆除工程。
三、本定额按照增值税原理编制,适用于一般计税方法,各项费用均不含可抵扣增值税进项税额。
四、本定额是按照正常的施工条件,施工企业通常采用的施工技术、施工方法、施工机械装备水平、合理的施工工期、合理的劳动组织编制;是完成规定计量单位合格产品所需的人工、材料、机械和施工措施费用的社会平均标准。
五、本定额是使用国有资金投资的工程编制投资估算、设计概算、施工图预算、最高投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理工程造价纠纷、鉴定的参考。
六、本定额按现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程进行编制,并参考行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
七、定额项目的工作内容,除已注明的外,还包括施工准备、配合质量检验、工种间交叉配合等施工工序。
八、定额项目按综合单价表现,包括人工费、材料费(含工程设备)、施工机械使用费、企业管理费和利润。
九、消耗量和价格的确定。
(一)人工人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。
工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。
2016-建筑清单、定额工程算量计算规则(图解)

工程量计算讲议平整场地: 建筑物场地厚度在±30CM以内的挖、填、运、找平 (2)大开挖土方 (3)满堂基础垫层 (5)满堂基础 (6)条形基础 (7)独立基础 (10)承台基础 (11)桩 (12)土方回填、运土 (12)墙体 (12)门窗 (14)过梁 (15)阳台 (16)挑檐 (17)雨蓬 (18)柱子 (19)梁 (20)板 (21)楼梯 (22)屋面 (23)房间内装修 (24)外墙装修 (27)建筑面积 (27)散水、坡道 (31)台阶 (32)脚手架 (32)超高附加费 (34)平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平.1、平整场地计算规则〔1〕清单规则:按设计图示尺寸以建筑物首层面积计算。
〔2〕定额规则:按设计图示尺寸以建筑物首层面积计算。
2、平整场地计算方法〔1〕清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积〔2〕定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积3、注意事项〔1〕、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。
计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:①、划分块比较麻烦,弧线部分不好处理,容易出现误差。
②、2米的中心线计算起来较麻烦,不好计算。
③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。
〔2〕、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
大开挖土方1、开挖土方计算规则〔1〕、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
〔2〕、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。
贵州省房屋建筑与装饰工程计价定额(2016)章节说明

贵州省房屋建筑与装饰工程计价定额(2016)章节说明2 / 523 / 52三、天然湿度土、湿土、淤泥的划分。
天然湿度土、湿土的划分以地质勘测资料为准。
地下常水位以上为天然湿度土,地下常水位以下为湿土。
地表水排出后,土壤含水率≥25%时为湿土。
含水率超过液限,土和水的混合物呈现流动状态时为淤泥。
四、沟槽、基坑、一般土石方的划分底宽(含工作面,下同)≤7m且底长〉3倍底宽为沟槽;底长≤3倍底宽且底面积(含工作面,下同)≤150m2为基坑;超出上述范围,为一般土石方。
五、土方定额项目按挖运天然湿度土编制。
人工挖、运湿土时,相应定额项目人工乘以系数1.18;机械挖、运湿土时,相应定额项目人工、机械乘以系数1.15。
采取降水措施后,人工挖、运土相应定额项目人工乘以系数1.09,机械挖、运土不再乘以系数。
六、挡土板内人工挖槽坑时,相应定额项目人工乘以系数1.2。
七、桩间挖土不扣除桩体和空孔所占体积。
桩间挖土时,相应挖土定额项目的人工、机械乘以系数1.5。
八、满堂基础垫层底以下局部加深的槽坑,按槽坑相应规则计算工程量,相应定额项目人工、机械乘以系数1.25。
九、挖掘机(含小型挖掘机)挖土石方,机械不能作业的边角,需要人工配合清理挖运的,其工程量按施工组织设计规定计算,土方执行相应的人工挖土方定额项目,人工乘以系数1.5;石方执行人工凿石定额项目,人工乘以系数1.2。
十、小型挖掘机,系指斗容量≤0.3m3的挖掘机,适用于基础(含垫层)底宽≤1.2m的沟槽土石方工程或底面积≤8m2的基坑土石方工程。
十一、推土机推土,当土层平均厚度≤0.3m时,相应定额项目人工、机械乘以系数1.25。
十二、挖掘机在垫板上作业时,相应定额项目人工、机械乘以系数1.25。
挖掘机下铺4 / 52设垫板、汽车运输道路上铺设材料时,其费用按施工组织设计另行计算。
十三、人工挖沟槽、基坑深度超过6m时,按6m以内相应定额项目乘以系数1.25。
《贵州省建筑工程计价定额》-版

《贵州省建筑工程计价定额》(-版)————————————————————————————————作者:————————————————————————————————日期:建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。
二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。
三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。
是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。
四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。
五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。
七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。
本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。
八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。
《贵州省仿古建筑工程计价定额》贵州2016定额说明(重要)

规费
5.1+5.2+5.3
5.1
社会保障费
(1.1+2.1)×33.65%
5.1.1
养老保险费
(1.1+2.1)×22.13%
5.1.2
失业保险费
(1.1+2.1)×1.16%
5.1.3
医疗保险费
(1.1+2.1)×8.73%
5.1.4
工伤保险费
(1.1+2.1)×1.05%
5.1.5
生育保险费
(1.1+2.1)×0.58%
5.建筑物架空层及坡地建筑物吊脚架空层,应按其顶板水平投影计算建筑面积。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
6.建筑物的门厅、大厅应按一层计算建筑面积,门厅、大厅内设置的走廊应按走廊结构底板水平投影面积计算建筑面积。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
5.2
住房公积金
(1.1+2.1)×5.82%
5.3
工程排污费
实际发生时,按规定计算
6
税前工程造价
1+2+3+4+5
7
增值税
6×11%
8
工程总造价
6+7
仿古建筑工程费用说明
一、费用组成:
建筑安装工程费有分部分项工程费、措施项目费、其他项目费、规费、税金组成;分部分项工程费、单价措施项目费、其他项目费包含人工费、材料费、施工机具使用费、企业管理费和利润。
十、消耗量和价格的确定:
(一)人工
人工消耗量包括基本用工、辅助用工、超运距用工和人工幅度差,每工日按8小时工作计算,不分普工、技工和高级技工,以综合工日表现。工日单价包括计时工资或计价工资、奖金、津贴补贴和特殊情况下支付的工资。本定额中二类综合工日人工单价为120元/工日,三类综合工日人工单价为135元/工日。
贵州省定额建筑工程建筑面积计算规则

建筑工程建筑面积盘算规矩一.盘算建筑面积的规模.1.建筑物的建筑面积应按天然层外墙构造外围程度面积之和盘算.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.2.建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护构造的应按其围护构造外围程度面积盘算,无围护构造的应按其构造底板程度面积盘算,构造层高在2.20m及以上的,应盘算周全积,构造层高在2.20m以下的,应盘算1/2面积.3.对于形成建筑空间的坡屋顶,构造净高在2.10m及以上的部位应盘算周全积;构造净高在1.20m及以上至2.10m以下的部位应盘算1/2面积;构造净高在1.20m以下的部位不该盘算建筑面积.4.对于场馆看台下的建筑空间,构造净高在2.10m及以上的部位应盘算周全积;构造净高在1.20m及以上至2.10m以下的部位应盘算1/2面积;构造净高在1.20m以下的部位不该盘算建筑面积.室内单独设置的有围护举措措施的悬挑看台,应按看台构造底板程度投影面积盘算建筑面积.有顶盖无围护构造的场馆看台应按其顶盖程度投影面积的1/2盘算面积.5.地下室.半地下室应按其构造外围程度面积盘算.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.6.出进口外墙外侧坡道有顶盖的部位,应按其外墙构造外围程度面积的1/2盘算面积.7.建筑物架空层及坡地建筑物吊脚架空层,应按其顶板程度投影盘算建筑面积.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.8.建筑物的门厅.大厅应按一层盘算建筑面积,门厅.大厅内设置的走廊应按走廊构造底板程度投影面积盘算建筑面积.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.9.建筑物间的架空走廊,有顶盖和围护构造的,应按其围护构造外围程度面积盘算周全积;无围护构造.有围护举措措施的,应按其构造底板程度投影面积盘算1/2面积.10.对于立体书库.立体仓库.立体车库,有围护构造的,应按其围护构造外围程度面积盘算建筑面积;无围护构造.有围护举措措施的,应按其构造底板程度投影面积盘算建筑面积.无构造层的应按一层盘算,有构造层的应按其构造层面积分离盘算.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.11.有围护构造的舞台灯光掌握室,应按其围护构造外围程度面积盘算.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.12.从属在建筑物外墙的落地橱窗,应按其围护构造外围程度面积盘算.构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.13.窗台与室内楼地面高差在0.45m以下且构造净高在2.10m及以上的凸(飘)窗,应按其围护构造外围程度面积盘算1/2面积.14.有围护举措措施的室外走廊(挑廊),应按其构造底板程度投影面积盘算1/2面积;有围护举措措施(或柱)的檐廊,应按其围护举措措施(或柱)外围程度面积盘算1/2面积.15.门斗应按其围护构造外围程度面积盘算建筑面积,构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.16.门廊应按其顶板的程度投影面积的1/2盘算建筑面积;有柱雨篷应按其构造板程度投影面积的1/2盘算建筑面积;无柱雨篷的构造外边线至外墙构造外边线的宽度在2.10m及以上的,应按雨篷构造板的程度投影面积的1/2盘算建筑面积.17.设在建筑物顶部的.有围护构造的楼梯间.水箱间.电梯机房等,构造层高在2.20m及以上的应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.18.围护构造不垂直于程度面的楼层,应按其底板面的外墙外围程度面积盘算.构造净高在2.10m及以上的部位,应盘算周全积;构造净高在1.20m及以上至2.10m以下的部位,应盘算1/2面积;构造净高在1.20m以下的部位,不该盘算建筑面积.19.建筑物的室内楼梯.电梯井.提物井.管道井.通风排气竖井.烟道,应并入建筑物的天然层盘算建筑面积.有顶盖的采光井应按一层盘算面积,构造净高在2.10m及以上的,应盘算周全积;构造净高在2.10m以下的,应盘算1/2面积.20.室外楼梯应并入所依靠建筑物天然层,并应按其程度投影面积的1/2盘算建筑面积.21.在主体构造内的阳台,应按其构造外围程度面积盘算周全积;在主体构造外的阳台,应按其构造底板程度投影面积盘算1/2面积.22.有顶盖无围护构造的车棚.货棚.站台.加油站.收费站等,应按其顶盖程度投影面积的1/2盘算建筑面积.23.以幕墙作为围护构造的建筑物,应按幕墙外边线盘算建筑面积.24.建筑物的外墙外保温层,应按其保温材料的程度截面积盘算,并计入天然层建筑面积.25.与室内相通的变形缝,应按其天然层归并在建筑物建筑面积内盘算.对于高下联跨的建筑物,当高下跨内部连通时,其变形缝应盘算在低跨面积内.26.对于建筑物内的装备层.管道层.出亡层等有构造层的楼层,构造层高在2.20m及以上的,应盘算周全积;构造层高在2.20m以下的,应盘算1/2面积.二.不盘算建筑面积的规模.1.与建筑物内不相连通的建筑部件.2.骑楼.过街楼底层的凋谢公共空间和建筑物通道.3.舞台及后台吊挂幕布和布景的天桥.挑台等.4.天台.露天泅水池.花架.屋顶的水箱及装潢性构造构件.5.建筑物内的操纵平台.上料平台.装配箱和罐体的平台.6.勒脚.附墙柱.垛.台阶.墙面抹灰.装潢面.镶贴块料面层.装潢性幕墙,主体构造外的空调室外机搁板(箱).构件.配件,挑出宽度在2.10m以下的无柱雨篷和顶盖高度达到或超出两个楼层的无柱雨篷.7.窗台与室内地面高差在0.45m以下且构造净高在2.10m以下的凸(飘)窗,窗台与室内地面高差在0.45m及以上的凸(飘)窗.8.室外爬梯.室外专用消防钢楼梯.9.无围护构造的不雅光电梯.10.建筑物以外的地下人防通道,自力的烟囱.烟道.地沟.油(水)罐.气柜.水塔.贮油(水)池.贮仓.栈桥等修建物.。
(官方完整版)贵州省建筑与装饰工程计价定额(2016版)

贵州省建筑与装饰⼯程计价定额(2016版)总说明⼀、《贵州省建筑与装饰⼯程计价定额》(2016版)(以下简称“本定额”)是在《房屋建筑与装饰⼯程消耗量标准》(TY01-31-2015)、《建设⼯程⼯程量清单计价规范》(GB50500-2013)、《房屋建筑与装饰⼯程⼯程量清单计算规范》(GB50854-2013)、《建筑⼯程建筑⾯积计算规范》(GB/T50353-2013)的基础上,参考《贵州省建筑⼯程计价定额》(2004版)、《贵州省装饰装修⼯程计价定额》(2004版),并结合我省设计、施⼯、招标投标实际情况编制。
⼆、本定额适⽤于贵州省⾏政区域内⼯业与⺠⽤建筑的新建、扩建和改建⼯程,不适⽤于修缮、加固及整体拆除⼯程。
三、本定额按照增值税原理编制,适⽤于⼀般计税⽅法,各项费⽤均不含可抵扣增值税进项税额。
四、本定额是按照正常的施⼯条件,施⼯企业通常采⽤的施⼯技术、施⼯⽅法、施⼯机械装备⽔平、合理的施⼯⼯期、合理的劳动组织编制;是完成规定计量单位合格产品所需的⼈⼯、材料、机械和施⼯措施费⽤的社会平均标准。
五、本定额是使⽤国有资⾦投资的⼯程编制投资估算、设计概算、施⼯图预算、最⾼投标限价的依据;是衡量投标报价合理性的基础;是编制企业定额、投标报价、调解处理⼯程造价纠纷、鉴定的参考。
六、本定额按现⾏有关国家产品标准,设计、施⼯及验收规范,技术操作规程,质量评定标准和安全操作规程进⾏编制,并参考⾏业、地⽅标准以及有代表性的⼯程设计、施⼯资料和其他资料。
七、定额项⽬的⼯作内容,除已注明的外,还包括施⼯准备、配合质量检验、⼯种间交叉配合等施⼯⼯序。
⼋、定额项⽬按综合单价表现,包括⼈⼯费、材料费(含⼯程设备)、施⼯机械使⽤费、企业管理费和利润。
九、消耗量和价格的确定。
(⼀)⼈⼯⼈⼯消耗量包括基本⽤⼯、辅助⽤⼯、超运距⽤⼯和⼈⼯幅度差,每⼯⽇按8⼩时⼯作计算,不分普⼯、技⼯和⾼级技⼯,以综合⼯⽇表现。
⼯⽇单价包括计时⼯资或计价⼯资、奖⾦、津贴补贴和特殊情况下⽀付的⼯资。
贵州省2016定额建筑工程建筑面积计算规则

建筑工程建筑面积计算规则一、计算建筑面积的范围。
1。
建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积.2.建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算,结构层高在2。
20m及以上的,应计算全面积,结构层高在2。
20m以下的,应计算1/2面积。
3.对于形成建筑空间的坡屋顶,结构净高在2.10m及以上的部位应计算全面积;结构净高在1。
20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积.4。
对于场馆看台下的建筑空间,结构净高在2。
10m及以上的部位应计算全面积;结构净高在1。
20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1。
20m以下的部位不应计算建筑面积。
室内单独设置的有围护设施的悬挑看台,应按看台结构底板水平投影面积计算建筑面积。
有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算面积.5.地下室、半地下室应按其结构外围水平面积计算。
结构层高在2。
20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积.6.出入口外墙外侧坡道有顶盖的部位,应按其外墙结构外围水平面积的1/2计算面积.7。
建筑物架空层及坡地建筑物吊脚架空层,应按其顶板水平投影计算建筑面积。
结构层高在2.20m及以上的,应计算全面积;结构层高在2。
20m以下的,应计算1/2面积.8.建筑物的门厅、大厅应按一层计算建筑面积,门厅、大厅内设置的走廊应按走廊结构底板水平投影面积计算建筑面积.结构层高在2.20m 及以上的,应计算全面积;结构层高在2。
20m以下的,应计算1/2面积。
9。
建筑物间的架空走廊,有顶盖和围护结构的,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算1/2面积.10。
贵州省建筑与装饰工程计价定额(2016版)

储费、工地保管费、仓储损耗等费用。定额采购保管费率按材料供应价和运杂费之和扣减包
装回收值后的 2%计算,其中:采购费率为 0.7%,保管费率为 1.3%。
未计价材是指定额项目中未注明单价且消耗量带有括弧的材料,应根据括弧内所列
消耗量乘以相应的材料 ( 包括半成品 ) 单价计算,列入综合单价。
( 三 ) 施工机械
施工机械的类型、规格是按常用机械、合理机械配备和施工企业机械化装备程度综
合取定。台班消耗量包括机械幅度差。
施工机械台班单价按照《建设工程施工机械台班费用编制规则》 (2015 年 ) 规定,在
大量收集、统计、分析施工企业常用价格及费用基础上,并参考有关资料综合编制。施工机
械台班单价包括折旧费、检修费、维护费、安拆费及场外运费、人工费、燃料动力费和其他
积。无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。结构层高在
2.20m
及以上的,应计算全面积;结构层高在 2.20m 以下的,应计算 1/2 面积。
11. 有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。结构层高在
十一、本定额除脚手架及垂直运输定额项目中已注明其适用檐口高度外,其他定额 项目均按建筑物檐口高度≤ 20m(6 层 ) 编制,檐口高度 >20m(6层 ) 时,施工降 效增加的人工、
机械按本定额超高施工增加的规定计算。
十二、本定额中的弧形构件,均指半径≤ 9m的圆弧构件。 十三、本定额缺项借用其他专业定额项目时,取费仍执行本定额。
贵州省建筑与装饰工程计价定 额(2016 版)
资、奖金、津贴补贴和特殊情况下支付的工资。本定额中一类综合用工单价为
80 元/ 工
日,主要为土石方工程用工;二类综合用工单价为 120 元/ 工日,主要为建筑工程用工;三类
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程建筑面积计算规则
一、计算建筑面积的范围。
1.建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。
结构层高在
2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
2.建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算,结构层高在2.20m及以上的,应计算全面积,结构层高在2.20m以下的,应计算1/2面积。
3.对于形成建筑空间的坡屋顶,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积。
4.对于场馆看台下的建筑空间,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积。
室内单独设置的有围护设施的悬挑看台,应按看台结构底板水平投影面积计算建筑面积。
有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算面积。
5.地下室、半地下室应按其结构外围水平面积计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
6.出入口外墙外侧坡道有顶盖的部位,应按其外墙结构外围水平面积的1/2计算面积。
7.建筑物架空层及坡地建筑物吊脚架空层,应按其顶板水平投影计算建筑面积。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
8.建筑物的门厅、大厅应按一层计算建筑面积,门厅、大厅内设置的走廊应按走廊结构底板水平投影面积计算建筑面积。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
9.建筑物间的架空走廊,有顶盖和围护结构的,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算1/2面积。
10.对于立体书库、立体仓库、立体车库,有围护结构的,应按其围护结构外围水平面积计算建筑面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算建筑面积。
无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。
结构层高在2.20m 及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
11.有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m 以下的,应计算1/2面积。
12.附属在建筑物外墙的落地橱窗,应按其围护结构外围水平面积计算。
结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m 以下的,应计算1/2面积。
13.窗台与室内楼地面高差在0.45m以下且结构净高在2.10m及以上的凸(飘)窗,应按其围护结构外围水平面积计算1/2面积。
14.有围护设施的室外走廊(挑廊),应按其结构底板水平投影面积计算1/2面积;有围护设施(或柱)的檐廊,应按其围护设施(或柱)外围水平面积计算1/2面积。
15.门斗应按其围护结构外围水平面积计算建筑面积,结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
16.门廊应按其顶板的水平投影面积的1/2计算建筑面积;有柱雨篷应按其结构板水平投影面积的1/2计算建筑面积;无柱雨篷的结构外边线至外墙结构外边线的宽度在2.10m及以上的,应按雨篷结构板的水平投影面积的1/2计算建筑面积。
17.设在建筑物顶部的、有围护结构的楼梯间、水箱间、电梯机房等,结构层高在2.20m及以上的应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
18.围护结构不垂直于水平面的楼层,应按其底板面的外墙外围水平面积计算。
结构净高在2.10m及以上的部位,应计算全面积;结构净高在1.20m及以上至2.10m以下的部位,应计算1/2面积;结构净高在1.20m以下的部位,不应计算建筑面积。
19.建筑物的室内楼梯、电梯井、提物井、管道井、通风排气竖井、烟道,应并入建筑物的自然层计算建筑面积。
有顶盖的采光井应按一层计算面积,结构净高在2.10m及以上的,应计算全面积;结构净高在2.10m以下的,应计算1/2面积。
20.室外楼梯应并入所依附建筑物自然层,并应按其水平投影面积的1/2计算建筑面积。
21.在主体结构内的阳台,应按其结构外围水平面积计算全面积;在主体结构外的阳台,应按其结构底板水平投影面积计算1/2面积。
22.有顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2计算建筑面积。
23.以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑面积。
24.建筑物的外墙外保温层,应按其保温材料的水平截面积计算,并计入自然层建筑面积。
25.与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算。
对于高低联跨的建筑物,当高低跨内部连通时,其变形缝应计算在低跨面积内。
26.对于建筑物内的设备层、管道层、避难层等有结构层的楼层,结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
二、不计算建筑面积的范围。
1.与建筑物内不相连通的建筑部件。
2.骑楼、过街楼底层的开放公共空间和建筑物通道。
3.舞台及后台悬挂幕布和布景的天桥、挑台等。
4.露台、露天游泳池、花架、屋顶的水箱及装饰性结构构件。
5.建筑物内的操作平台、上料平台、安装箱和罐体的平台。
6.勒脚、附墙柱、垛、台阶、墙面抹灰、装饰面、镶贴块料面层、装饰性幕墙,主体结构外的空调室外机搁板(箱)、构件、配件,挑出宽度在2.10m以下的无柱雨篷和顶盖高度达到或超过两个楼层的无柱雨篷。
7.窗台与室内地面高差在0.45m以下且结构净高在2.10m以下的凸(飘)窗,窗台与室内地面高差在0.45m及以上的凸(飘)窗。
8.室外爬梯、室外专用消防钢楼梯。
9.无围护结构的观光电梯。
10.建筑物以外的地下人防通道,独立的烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥等构筑物。
