建筑工程概预算实例1. 建筑工程概预算实例(土建工程)
1.1 土地平整与场地治理
- 地基处理:10,000元
- 场地平整:15,000元
- 场地绿化:5,000元
1.2 基础设施建设
- 建筑物基础:40,000元
- 下水道与排水系统:20,000元
- 道路与人行道:10,000元
1.3 主体结构建设
- 楼板与梁柱:60,000元
- 钢结构框架:80,000元
1.4 建筑物外部建设
- 外墙装饰:30,000元
- 门窗安装:20,000元
1.5 室内装修与设备安装
- 内墙装饰:50,000元
- 地面铺装:30,000元
- 管道与电气设备安装:40,000元
- 空调与供暖系统:60,000元
1.6 附属设施与配套工程
- 电梯安装:50,000元
- 消防系统:30,000元
- 照明与电力系统:40,000元
1.7 管理费用
- 工程管理人员工资:20,000元
- 办公室租金与水电费:5,000元
总预算:695,000元
注意:以上预算仅为概述,实际预算需要根据具体工程要求进行调整和改动。

施工工程预算范文(3篇)

施工工程预算范文(3篇)

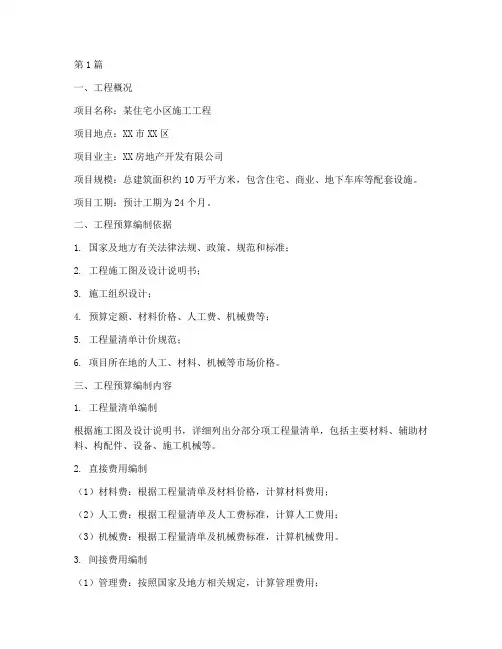

第1篇一、工程概况项目名称:某住宅小区施工工程项目地点:XX市XX区项目业主:XX房地产开发有限公司项目规模:总建筑面积约10万平方米,包含住宅、商业、地下车库等配套设施。

项目工期:预计工期为24个月。

二、工程预算编制依据1. 国家及地方有关法律法规、政策、规范和标准;2. 工程施工图及设计说明书;3. 施工组织设计;4. 预算定额、材料价格、人工费、机械费等;5. 工程量清单计价规范;6. 项目所在地的人工、材料、机械等市场价格。

三、工程预算编制内容1. 工程量清单编制根据施工图及设计说明书,详细列出分部分项工程量清单,包括主要材料、辅助材料、构配件、设备、施工机械等。

2. 直接费用编制(1)材料费:根据工程量清单及材料价格,计算材料费用;(2)人工费:根据工程量清单及人工费标准,计算人工费用;(3)机械费:根据工程量清单及机械费标准,计算机械费用。

3. 间接费用编制(1)管理费:按照国家及地方相关规定,计算管理费用;(2)利润:按照国家及地方相关规定,计算利润;(3)税金:按照国家及地方相关规定,计算税金。

4. 独立费用编制(1)远征工程费:根据工程实际情况,计算远征工程费用;(2)冬雨季施工费:根据工程实际情况,计算冬雨季施工费用;(3)夜间施工费:根据工程实际情况,计算夜间施工费用;(4)临时设施包干费:根据工程实际情况,计算临时设施包干费用;(5)技术装备费:根据工程实际情况,计算技术装备费用。

四、工程预算编制结果1. 工程预算总金额:XX万元;2. 主要分部分项工程预算金额:(1)土建工程:XX万元;(2)安装工程:XX万元;(3)装饰装修工程:XX万元;(4)室外工程:XX万元;(5)其他工程:XX万元。

五、工程预算编制注意事项1. 工程预算编制过程中,要确保数据的准确性、完整性和一致性;2. 工程预算编制要充分考虑工程实际情况,合理估算各项费用;3. 工程预算编制要遵循国家及地方相关规定,确保合法性;4. 工程预算编制要关注市场价格波动,及时调整预算;5. 工程预算编制要注重与其他相关部门的沟通协调,确保工程顺利实施。

建筑工程预算书实例

建筑工程预算书实例

建筑工程预算书实例一、项目概况本项目为某市一处商业综合体的建筑工程预算书,项目名称为某市商业综合体。

二、项目定位1. 项目地点:某市某区某路1号2. 建设单位:某市商业综合体开发有限公司3. 建设性质:商业综合体建设项目三、项目范围1. 建筑面积:80,000平方米2. 建筑用途:商业综合体包括购物中心、娱乐设施、餐饮服务、停车场等四、工程概述1. 总体要求:本项目要求建筑结构稳固、外观美观、功能完善。

2. 施工标准:按照国家建设标准和相关规定进行设计和施工。

五、预算编制依据1. 国家法规政策:本预算书依据国家相关建设标准和政策进行编制。

2. 建设单位要求:本预算书依据建设单位对工程的具体要求进行编制。

3. 建设规划设计文件:本预算书依据建设单位提供的规划设计文件进行编制。

六、单项工程预算明细1. 地基基础工程- 预算明细:- 地基处理费用- 基坑开挖费用- 地下水处理费用2. 主体结构工程- 预算明细:- 混凝土费用- 钢筋费用- 施工用材及设备费用3. 建筑装饰工程- 预算明细:- 室内装修费用- 墙面及地面装饰材料费用 - 室外装饰材料费用4. 建筑给排水工程- 预算明细:- 雨水排水系统费用- 污水处理系统费用- 给水系统费用5. 电气与智能化工程- 预算明细:- 照明系统费用- 强电系统费用- 智能化设备费用6. 安装工程- 预算明细:- 玻璃幕墙安装费用- 电梯安装费用- 空调系统安装费用七、预算总金额根据以上单项工程预算明细计算,本项目的总预算金额为xxxx万元。

八、质量控制措施1. 施工监控:引入第三方监理机构对施工过程进行监控与检查。

2. 质量验收:按照国家建设标准进行施工质量验收。

九、工期安排1. 建设周期:预计工程周期为36个月。

2. 施工计划:根据工程规模和施工进度,合理安排各项工程的施工时间。

十、支付方式1. 预付款:开工前支付工程合同总额30%的款项作为预付款。

2. 进度款:根据施工进度支付相应比例的款项。

建筑工程预算案例

建筑工程预算案例

建筑工程预算案例一、工程概况。

老张在老家那块宅基地上打算盖个三层小楼,让一家人住得舒舒服服的。

这小楼呢,整体是个长方形,长12米,宽10米。

二、基础工程预算。

# (一)土方开挖。

1. 计算工程量。

按照常规,基础要挖个1米深,那土方开挖的体积就是长×宽×深,也就是12×10×1 = 120立方米。

2. 确定单价。

找了村里的施工队,他们说土方开挖一立方米算60元。

3. 费用计算。

那土方开挖这一项的费用就是120×60 = 7200元。

# (二)基础混凝土浇筑。

1. 计算工程量。

基础的混凝土浇筑呢,老张和施工队商量着做个条形基础,宽0.8米,高0.5米,围绕着小楼的周边。

那基础的周长就是(12 + 10)×2=44米。

基础混凝土的体积就是44×0.8×0.5 = 17.6立方米。

2. 确定单价。

混凝土浇筑一立方米算400元(包括混凝土材料和人工)。

3. 费用计算。

基础混凝土浇筑的费用就是17.6×400 = 7040元。

三、主体结构工程预算。

# (一)砖砌体工程。

1. 计算工程量。

每层楼的墙高3米,一层的外墙长度是(12 + 10)×2 = 44米,墙厚0.24米。

那一层外墙的体积就是44×3×0.24 = 31.68立方米。

每层还有内墙,假设内墙把每层分成4个房间,内墙总长度是10×3 = 30米(横向内墙)加上8×2 = 16米(纵向内墙),一共46米。

内墙体积就是46×3×0.24 = 33.12立方米。

三层楼的砖砌体总体积就是(31.68+33.12)×3 = 194.4立方米。

2. 确定单价。

砖砌体一立方米算300元(砖和人工费用)。

3. 费用计算。

砖砌体工程的费用就是194.4×300 = 58320元。

# (二)混凝土框架柱工程。

工程施工概预算实例(3篇)

工程施工概预算实例(3篇)

第1篇一、项目背景某市新建一座商业综合体项目,总建筑面积为10万平方米,包括地上5层、地下2层。

项目包括商业、办公、酒店和地下车库等功能区域。

为了确保项目顺利实施,我们需要对整个工程进行详细的概预算编制。

二、工程概况1. 地上建筑:包括商业、办公和酒店三个区域,总建筑面积为6.5万平方米。

2. 地下建筑:包括地下车库和设备用房,总建筑面积为3.5万平方米。

3. 主要结构:框架-剪力墙结构,抗震设防烈度为7度。

4. 工程造价:根据市场行情和项目特点,预计工程造价为5亿元。

三、概预算编制1. 工程量计算(1)地上建筑:主要包括土建工程、装饰装修工程、电气工程、给排水工程、暖通空调工程等。

(2)地下建筑:主要包括土建工程、装饰装修工程、电气工程、给排水工程、暖通空调工程、消防工程等。

2. 材料价格查询(1)根据市场行情,查询各类建筑材料、设备、安装工程等价格。

(2)结合项目特点,确定材料价格。

3. 人工费计算(1)根据工程特点和施工工艺,确定各类人工工种及工资标准。

(2)计算人工费。

4. 施工机械费计算(1)根据工程特点和施工工艺,确定各类施工机械及设备。

(2)计算施工机械费。

5. 管理费计算(1)根据工程特点和施工工艺,确定各类管理费用。

(2)计算管理费。

6. 利润及税金计算(1)根据国家相关政策,确定利润及税金。

(2)计算利润及税金。

四、概预算结果根据以上计算,本项目概预算如下:1. 地上建筑概预算:2.5亿元。

2. 地下建筑概预算:1.5亿元。

3. 工程总概预算:4亿元。

4. 利润及税金:5000万元。

5. 工程总概预算(含利润及税金):4.5亿元。

五、总结通过对本项目的工程施工概预算编制,我们可以明确项目投资规模、工程量、材料价格、人工费、施工机械费、管理费、利润及税金等关键指标。

这有助于项目管理者合理控制工程成本,确保项目顺利实施。

同时,为项目融资、招标、合同签订等环节提供有力支持。

第2篇一、项目背景某市某区一住宅小区项目,占地面积约10万平方米,总建筑面积约20万平方米,包含住宅、商业、地下车库等配套设施。

建筑工程预算课程举例说明

建筑工程预算课程举例说明
2、油漆遍数:设计遍数与定额不同时,按每增减一遍定额调整 计 算。 定额遍数参见具体子目。 3、木线条、木板条适用于单独的木线条、木板条。
乳胶漆线条适用于木材面、抹灰面的单独线条刷乳胶漆。 乳胶漆定额中的腻子按满刮两遍,复补一遍考虑。
4、 注意区分其他木材面、其他金属面。参见161、162页。
练习:
楼地面工程实例
1、某建筑工程二层平面图如下图所示。墙体厚度为240mm,C-1 窗的尺寸为1.5m×1.5m,M-1的尺寸为1.8m×2.4m,M-2的尺寸 为0.9m×2.1m,图中所有轴线均居中。该层楼面做法为⑴水泥砂 浆找平层15mm,⑵细石混凝土楼面30mm。求该层楼面的工程量 并套定额。
+0.00461)+(31.435+1.0625)×35% = (元/m2) 例2、 φ50不锈钢门拉手、地弹簧、门夹、地锁;单开无框12厚钢化
玻璃门的综合单价。设定材料单价为:地弹簧300元/付,门 夹60元/只,门拉手180元/4寸,地锁70元/把。 (2)φ50不锈钢门拉手安装 (P156) 13—150 45.3 + (180-30)X1.01 = 元/副 工程量=1副 (3)地弹簧安装 (P157) 13—155 299.5+(300-252)X1.01= 元/副 工程量=1副 (4)地锁安装(P155) 13—146 35.2+(70-20) X1.01= 元/把 工程量=1把
= 元/m 例2、有亮半截玻璃门安装5厚平板玻璃 定额编号: 13-2H (定额下册P123、P342) 12244+42*(2823)+0.73*50*42/10= 元/100m2
例3、无亮镶板门带小玻璃口 定额编号: 13-4H (定额下册P123) 107.51+0.16*23+0.14*4.5+0.001*4.36+0.019*50= 元/ m2

工程施工预算实例(3篇)

工程施工预算实例(3篇)

第1篇一、工程概况本项目为某市某住宅小区施工项目,总建筑面积为10万平方米,包括地下车库、住宅楼、商业楼等。

工程总投资约为1.2亿元,施工周期为24个月。

二、施工预算编制原则1. 符合国家及地方相关政策法规,遵循市场经济规律,确保预算的合理性和准确性。

2. 坚持实事求是的原则,充分考虑工程实际情况,合理确定各项费用。

3. 坚持综合平衡原则,确保预算的完整性和系统性。

4. 严格控制成本,提高预算编制的科学性和严谨性。

三、施工预算编制方法1. 工程量计算:根据施工图纸,按照相关规范和标准,对工程量进行计算。

2. 材料价格:根据市场调查,结合供应商报价,确定材料价格。

3. 人工费:依据国家及地方相关标准,结合工程实际情况,确定人工费。

4. 机械费:根据工程特点和施工方案,合理选用机械设备,计算机械费。

5. 管理费:根据工程实际情况,参照行业标准和经验,确定管理费。

6. 利润和税金:根据国家及地方相关政策,计算利润和税金。

四、施工预算编制内容1. 工程量计算:主要包括土建工程、装饰装修工程、机电安装工程、园林绿化工程等。

2. 材料价格:列出各类主要材料的价格,如水泥、钢筋、砂石、木材等。

3. 人工费:列出各类工种的人工费,如泥工、木工、电工、焊工等。

4. 机械费:列出各类机械设备的使用费用,如挖掘机、装载机、塔吊等。

5. 管理费:包括项目管理费、现场管理费、办公费等。

6. 利润和税金:包括施工企业利润和增值税等。

五、施工预算编制结果根据上述编制原则和方法,本项目施工预算如下:1. 土建工程:预算金额为5000万元。

2. 装饰装修工程:预算金额为3000万元。

3. 机电安装工程:预算金额为2000万元。

4. 园林绿化工程:预算金额为1000万元。

5. 管理费:预算金额为1000万元。

6. 利润和税金:预算金额为1000万元。

总计:预算金额为1.2亿元。

六、施工预算编制总结本工程施工预算编制过程中,充分考虑了工程实际情况和市场需求,确保了预算的合理性和准确性。

建筑工程预算方案实例

建筑工程预算方案实例

建筑工程预算方案实例一、项目概况本次建筑工程预算方案针对一座新建的高层住宅楼项目进行预算,该项目位于城市中心地带,总建筑面积约为20000平方米,共有30层,包括地下停车场、商业空间和高层住宅楼。

二、预算编制范围1. 建筑工程费用(包括建筑主体结构、装饰装修、给排水、电气等)2. 土地开发费用(包括地基处理、围护工程、场地平整等)3. 管理费用(包括项目管理、质量检验、安全文明施工等)4. 设备和材料采购费用(包括电梯、空调、水泵等设备和建筑材料)5. 其他项目(包括规划设计费用、审图费用等)三、预算编制方法1. 建筑工程费用的预算编制方法建筑主体结构费用:按照建筑设计方案,根据建筑面积、层数、结构类型和材料价格,进行量化计算。

装饰装修费用:根据设计方案,按照不同空间的装修标准和材料价格进行预算。

给排水、电气费用:根据设计方案,按照给排水、电气设备的数量和安装规格,结合材料价格进行预算。

2. 土地开发费用的预算编制方法地基处理费用:根据地质勘探结果,进行地基处理方案设计,并根据处理方案对费用进行预算。

围护工程费用:根据地下结构的围护需求和方式进行预算。

场地平整费用:根据场地现状和施工方案进行费用预算。

3. 管理费用的预算编制方法项目管理费用:根据项目规模和特点,结合施工方法和管理要求进行费用预算。

质量检验费用:按照建筑质量管理要求,进行质量检验费用的预算。

安全文明施工费用:根据安全文明施工的要求和标准,进行费用预算。

4. 设备和材料采购费用的预算编制方法设备采购费用:根据项目需要,结合设备类型和规格进行费用预算。

材料采购费用:根据装修、给排水、电气等需要的各类建筑材料,进行费用预算。

5. 其他项目的预算编制方法规划设计费用:根据规划设计的复杂程度和设计单位的资质进行费用预算。

审图费用:按照审图机构的收费标准进行费用预算。

四、预算编制流程1. 收集资料:收集项目相关资料,包括设计图纸、工程量清单、施工方案、招标文件等。

工程预算施工案例(3篇)

工程预算施工案例(3篇)

第1篇一、工程概况本项目为某住宅小区工程,位于我国某城市,占地面积约为10万平方米,总建筑面积约为18万平方米。

工程包括住宅、商业、地下车库等设施。

本项目共分为五个标段,本次案例以住宅部分为例,对工程预算进行详细说明。

二、工程预算编制1. 预算编制依据(1)施工图纸及设计文件(2)国家及地方相关法律法规、标准规范(3)材料、设备市场价格(4)施工组织设计及施工方案2. 预算编制内容(1)直接费用1)人工费:根据施工图纸及工程量清单,计算各分项工程所需人工数量,结合人工市场价格,计算人工费。

2)材料费:根据施工图纸及工程量清单,计算各分项工程所需材料数量,结合材料市场价格,计算材料费。

3)施工机械使用费:根据施工图纸及工程量清单,计算各分项工程所需施工机械数量,结合机械租赁市场价格,计算施工机械使用费。

(2)间接费用1)施工管理费:根据国家及地方相关规定,计算施工管理费。

2)利润:根据国家及地方相关规定,计算利润。

3)税金:根据国家及地方相关规定,计算税金。

(3)其他费用1)措施费:根据施工组织设计及施工方案,计算各项措施费。

2)规费:根据国家及地方相关规定,计算规费。

三、施工过程控制1. 材料管理(1)材料采购:严格按照招标文件及合同约定,选择合格供应商,确保材料质量。

(2)材料验收:对进场材料进行严格验收,确保材料符合质量要求。

(3)材料保管:建立健全材料保管制度,确保材料安全、完整。

2. 人工管理(1)人员配置:根据施工图纸及工程量清单,合理配置施工人员,确保工程进度。

(2)人员培训:对施工人员进行专业培训,提高施工技能。

(3)人员考核:对施工人员进行定期考核,确保施工质量。

3. 施工进度管理(1)编制施工进度计划:根据施工图纸及工程量清单,编制详细的施工进度计划。

(2)施工进度跟踪:对施工进度进行实时跟踪,确保工程按计划进行。

(3)施工进度调整:根据实际情况,对施工进度计划进行适时调整。

四、工程预算执行情况1. 严格控制直接费用(1)人工费:通过优化施工组织设计,提高施工效率,降低人工费。

建筑预算范本

建筑预算范本

建筑预算范本根据项目的不同需求和规模,建筑预算范本可以有很多不同的形式和内容。

以下是一个简单的建筑预算范本示例,包含了常见的项目费用项及其预算:项目名称:XXXX建筑项目项目预算:1000万元1. 土地及规划费用:- 土地购买费用:200万元- 土地规划设计费用:50万元- 土地平整费用:20万元2. 建筑设计费用:- 建筑设计方案费用:50万元- 建筑施工图设计费用:30万元- 结构设计费用:20万元- 给排水设计费用:10万元- 电气设计费用:10万元3. 建筑施工费用:- 建筑材料费用:200万元- 建筑施工人工费用:300万元- 建筑设备租赁费用:50万元4. 室内装修费用:- 室内装修材料费用:100万元- 室内装修人工费用:150万元- 室内装修设备租赁费用:20万元5. 建筑设备及设施费用:- 空调设备费用:50万元- 电梯设备费用:30万元- 消防设备费用:10万元6. 环境工程及附属设施费用:- 绿化工程费用:50万元- 道路及停车场费用:40万元- 坑灶工程费用:10万元7. 管理费用:- 建筑项目管理费用:50万元- 监理费用:30万元- 税费及手续费用:20万元8. 其他费用:- 安全保障费用:10万元- 建筑保险费用:20万元- 废物处理及清理费用:10万元总预算:1000万元以上是一个建筑预算范本示例,根据具体项目的要求和实际情况,预算内容可能会有所调整和变动。

建筑预算的制定需要考虑到各个费用项的合理性和适用性,以及项目的整体可行性和预算控制。

建筑工程预算范例

建筑工程预算范例

建筑工程预算范例
项目一:新建小型办公楼
项目概述:
本项目是为了满足公司新部门的办公需求,新建一座小型办公楼。

办公楼位于市中心,占地面积约500平方米,总建筑面积约2000平方米,共有5层,包括地下一层和地上四层。

建筑工程预算如下:
1. 土建工程费用: 500,000元
包括基础工程、主体结构、室内装饰等。

2. 电气设备费用: 150,000元
包括灯具、插座、开关等电气装备。

3. 暖通设备费用: 200,000元
包括空调、通风设备、水暖设备等。

4. 水电安装费用: 100,000元
包括给排水系统、电气系统的安装。

5. 室内装修费用: 300,000元
包括墙面、天花板、地板、门窗等室内装修。

6. 外立面装饰费用: 150,000元
包括外墙涂料、玻璃幕墙、石材等。

7. 环境工程费用: 50,000元
包括绿化、道路、停车场等环境工程。

8. 建筑设备费用: 100,000元
包括电梯、消防设备、报警系统等。

9. 建筑杂项费用: 50,000元
包括测绘费、审图费等杂项费用。

总预算:1,600,000元
备注:以上费用仅供参考,具体预算需根据实际情况进行细化。

建筑工程预算样本

建筑工程预算样本

建筑工程预算样本
项目名称: XXX建筑工程预算
1. 工程概述:
该建筑工程项目位于XXX地区,总建筑面积为XXX平方米,分为XXX层,用途为XXX。

工程包括主体结构、装饰装修、给排水、电气、暖通空调等方面。

2. 主体结构预算:
2.1 地基处理: XX万元
2.2 基础工程: XX万元
2.3 主体结构: XX万元
3. 装饰装修预算:
3.1 室内装修: XX万元
3.2 门窗安装: XX万元
3.3 地面铺装: XX万元
3.4 内墙粉刷: XX万元
3.5 屋面防水: XX万元
4. 给排水预算:
4.1 给水系统: XX万元
4.2 排水系统: XX万元
4.3 消防系统: XX万元
5. 电气预算:
5.1 强电系统: XX万元
5.2 弱电系统: XX万元
5.3 照明系统: XX万元
6. 暖通空调预算:
6.1 暖通系统: XX万元
6.2 空调系统: XX万元
6.3 风管系统: XX万元
7. 其他费用预算:
7.1 临时设施: XX万元
7.2 安全防护: XX万元
7.3 环境保护: XX万元
8. 总预算费用: XXX万元
以上仅为初步预算,具体费用可能会根据实际情况进行调整。

详细预算报告将在工程设计阶段完成。

工程概预算案例

工程概预算案例

工程概预算案例以下是一个工程概预算案例:项目名称:XXX工程项目项目概况:该工程项目是一座新建的商业办公楼,总建筑面积5000平方米,地上5层,地下1层。

主要包括办公区、会议室、餐厅、停车场等功能区域。

工程概预算:1. 建筑工程费用:- 建筑面积:5000平方米- 建筑造价:5000平方米 * 单价(待确定) = XXXX元2. 室内装饰工程费用:- 装饰面积:5000平方米- 装饰造价:5000平方米 * 单价(待确定) = XXXX元3. 机电工程费用:- 机电设备数量:待确定- 机电费用:机电设备数量 * 单价(待确定) = XXXX元4. 暖通工程费用:- 暖通设备数量:待确定- 暖通费用:暖通设备数量 * 单价(待确定) = XXXX元5. 给排水工程费用:- 给排水设备数量:待确定- 给排水费用:给排水设备数量 * 单价(待确定) = XXXX元 6. 照明工程费用:- 照明设备数量:待确定- 照明费用:照明设备数量 * 单价(待确定) = XXXX元7. 防火工程费用:- 防火设备数量:待确定- 防火费用:防火设备数量 * 单价(待确定) = XXXX元8. 土建工程费用:- 土建施工面积:待确定- 土建费用:土建施工面积 * 单价(待确定) = XXXX元9. 设计及监理费用:- 设计费用:工程造价 * 设计费率(待确定) = XXXX元- 监理费用:工程造价 * 监理费率(待确定) = XXXX元总工程概预算:XXXX元注意:以上费用仅为概预算,具体费用还需要根据实际情况和具体工程量进行调整。

建筑工程概算案例

建筑工程概算案例

建筑工程概算案例一、案例背景。

咱就说有这么一个小型住宅建筑工程的项目,甲方爸爸想先大概知道这个房子盖起来得花多少钱,这时候就得用到工程概算啦。

这个住宅呢,是个三层小楼,建筑面积大概1500平方米。

二、工程费用概算。

# (一)基础工程。

1. 土方开挖。

这房子的基础得先挖个坑吧。

根据经验和初步测量,大概需要开挖500立方米的土方。

现在市场上土方开挖的单价,咱就算是50块钱一立方米,这一项就得花500×50 = 25000元。

2. 基础混凝土浇筑。

基础用的混凝土量大概是300立方米,混凝土每立方米的价格是400元,那基础混凝土浇筑就得花300×400 = 120000元。

基础工程总共大概就是25000+120000 = 145000元。

# (二)主体结构工程。

1. 混凝土框架结构。

这三层小楼是混凝土框架结构的。

框架柱、梁、板的混凝土量总共大约1000立方米,每立方米混凝土按400元算,这部分混凝土就得花1000×400 = 400000元。

钢筋用量呢,大概是150吨,每吨钢筋的价格是5000元,钢筋的费用就是150×5000 = 750000元。

模板的费用,按照建筑面积算,每平方米模板费用大概是50元,1500平方米就是1500×50 = 75000元。

主体结构工程中的混凝土、钢筋和模板加起来就是400000 + 750000+75000 = 1225000元。

# (三)砌筑工程。

1. 砖墙砌筑。

外墙和内墙的砌筑量大概是800立方米,每立方米砖砌体的材料和人工费用大概是300元,那砖墙砌筑就得花800×300 = 240000元。

# (四)屋面及防水工程。

1. 屋面工程。

屋面面积大概500平方米,用的屋面瓦每平方米100元,屋面瓦就得花500×100 = 50000元。

保温隔热材料,大概需要20立方米,每立方米800元,保温隔热材料费用就是20×800 = 16000元。

建筑工程费用预算模板(范例)

建筑工程费用预算模板(范例)

建筑工程费用预算模板(范例)
1. 背景
建筑工程费用预算是建造一座建筑物所需的资金预算。

该预算包括了所有与建筑工程相关的费用,例如材料成本、劳动力成本、设备租赁费用等。

正确编制预算可以帮助项目团队更好地掌控资金使用,避免出现超支情况。

2. 费用预算模板
下面是一个建筑工程费用预算模板的范例,供参考:
2.1. 建筑物相关费用
2.2. 建筑工程监理费用
2.3. 建筑工程设计费用
2.4. 其他相关费用
2.5. 总费用预算
建筑工程费用总预算为 $84,000。

3. 使用说明
使用该建筑工程费用预算模板时,按照实际项目情况填写各个费用项目的具体金额,并计算出总费用预算。

确保费用项目的准确性和完整性,以便更好地管理和控制项目的资金使用。

4. 结论
建筑工程费用预算模板是编制建筑工程预算的基础工具,能够帮助项目团队合理规划和管理资金。

通过正确使用该模板,可以更好地控制项目成本,避免出现资金不足或超支的情况。

> 注意:以上费用数据仅为示范,具体项目中的费用金额应根据实际情况进行调整和填写。

建筑工程预算实例

建筑工程预算实例

建筑工程预算实例
建筑工程预算实例:
1. 基础工程预算:
- 地基处理
- 地下室施工
- 地下排水系统
2. 结构工程预算:
- 柱、梁、板、墙等结构材料及施工
- 钢结构(如钢梁、钢柱)及安装费用
- 预应力混凝土构件及施工费用
3. 建筑装饰工程预算:
- 外墙装饰(如涂料、石材、幕墙等)
- 室内装饰(如地板、吊顶、墙面、门窗等) - 建筑装饰材料及施工费用
4. 电气工程预算:
- 照明系统
- 配电系统
- 通信系统
5. 暖通工程预算:
- 空调系统
- 供暖系统
- 通风系统
6. 给排水工程预算:
- 自来水供应系统
- 排水系统
- 消防系统
7. 环境保护工程预算:
- 垃圾处理系统
- 声音和振动控制系统
- 空气净化系统
8. 设备安装工程预算:
- 电梯及其安装费用
- 厨房设备及其安装费用
- 消防设备及其安装费用
9. 辅助工程预算:
- 周边道路及停车场建设
- 园林景观设计及施工费用
- 室内家具及设备费用
以上仅为建筑工程预算的一些常见项目,实际预算会根据具体项目的规模、要求等进行调整和细化。

建筑工程估算案例

建筑工程估算案例

建筑工程估算案例咱就说盖个小两层的住宅吧,就像那种温馨的小别墅似的。

一、基础工程估算。

1. 土方开挖。

首先得把地挖开,做基础嘛。

这房子大概长10米,宽8米,那面积就是80平方米。

按照经验呢,咱得挖个大概1米深(考虑到基础的埋深啥的)。

土方量就是面积乘以深度,80×1 = 80立方米。

现在请个小挖机来挖土方,大概每立方米20块钱(这是比较便宜的行情啦),那土方开挖这一项就得80×20 = 1600元。

2. 基础混凝土。

基础咱就做个简单的条形基础。

基础的宽度大概0.6米,长度嘛沿着房子的周长来算,(10 + 8)×2 = 36米。

那基础的体积就是0.6×36×1(高度1米,前面挖了1米深嘛) = 21.6立方米。

混凝土一方算上人工、材料啥的大概500元,这基础混凝土就得21.6×500 = 10800元。

二、主体结构工程估算。

1. 砖墙。

一层的墙高算3米吧,房子周长是36米,墙厚0.24米(普通砖墙厚度)。

那一层的墙体积就是36×3×0.24 = 25.92立方米。

两层就是25.92×2 = 51.84立方米。

砖加上砌筑的人工,一立方米大概800元,这砖墙的费用就是51.84×800 = 41472元。

2. 楼板。

每层楼板面积80平方米,两层就是160平方米。

楼板厚度咱按0.1米算。

那楼板的混凝土体积就是160×0.1 = 16立方米。

混凝土楼板每立方米算600元(包含钢筋啥的简单估算),这楼板就得16×600 = 9600元。

三、屋面工程估算。

1. 屋面防水。

屋面面积就是80平方米。

做个简单的卷材防水,一平方米大概50元,那屋面防水就是80×50 = 4000元。

2. 屋面瓦。

屋面瓦的话,同样80平方米。

普通的那种瓦一平方米算80元,这屋面瓦就得80×80 = 6400元。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程预算实例(转载)建筑工程预算,其实没什么高深的技术,能看懂图纸,会加减乘除、开方也就够了。

如果你能把科学计算器用熟的话,那工作就更简单了。

预算员很好做,特别是从技术口转到预算口,那就更容易了。

做预算不难,做好了就不容易,难就难在经验积累上。

上大学的时候,都预算的老师能把定额全背下来。

他提聘问题,你答不上来,他会说,翻开定额第几页第几条。

这算不算经验呢?我觉得,不一定。

预算这东西,本来就是一个熟练工种。

我不记定额,翻开定额看,也能把预算做出来。

记定额有一个好处,领导什么时候问,什么时候都能马上回答。

预算是算钱的,财务也是算钱的,但二者最大的区别就是:财务不能有一分钱的差,预算可以有非常大的差。

一般认为,3~5%以内就算准确。

同一图纸同一个做三次预算,总造价一定是不同的。

高水平的预算是什么样呢?预算水平不一定高,计算工程量有可能会出现很大的笑话。

他高在哪里?实际经验。

如何积累经验?个人有个人的做法。

实际操作必不可少。

实际操作过程中,最主要的是把定额计算规则记熟了。

之后的事就是找规律了,之后用EXCEL制表,自动计算。

我每次做预算,都是根据不同的工程做出不同的表,然后输入基本数据,也就是墙中心线、外墙净长线,内墙净长线等。

举个例子来说,计算一个房间的工程量时,我只需要输入内墙净长线、门窗尺寸、房间净高就可以自动计算出内墙涂料、地面、天花的工程量。

这是一个技巧,可以提高计算速度和准确率。

当然,有些小地方可能考虑不到,没关系,预算工程量本来就不是要求百分之百的准确。

怎样写招标文件。

招标文件写的好与不好,直接关系到结算的效果。

写招标文件,有很多模板可以利用。

但要注意,工程性质、地质情况、现场交通情况等要描述清。

另外,对该工程要仔细考虑,把可能发生的情况都要写进招标文件,特别是机电工程和装饰工程,一定要把设备材料要求写进去。

对于施工阶段的变更情况的要求也要写清。

比如什么样的变更不计经验洽商,多少金额的变更不计洽商等。

最重要的一点,是对施工单位的资质描述,这非常重要。

很多变更情况都是可以在这样资质的施工单位可以考虑到的而不用进行经济洽商。

其它的问题,记住,不要照搬模板,一定要把每一个字都看清,思考每一个字。

怎样写招标文件。

招标文件写的好与不好,直接关系到结算的效果。

写招标文件,有很多模板可以利用。

但要注意,工程性质、地质情况、现场交通情况等要描述清。

另外,对该工程要仔细考虑,把可能发生的情况都要写进招标文件,特别是机电工程和装饰工程,一定要把设备材料要求写进去。

对于施工阶段的变更情况的要求也要写清。

比如什么样的变更不计经验洽商,多少金额的变更不计洽商等。

最重要的一点,是对施工单位的资质描述,这非常重要。

很多变更情况都是可以在这样资质的施工单位可以考虑到的而不用进行经济洽商。

其它的问题,记住,不要照搬模板,一定要把每一个字都看清,思考每一个字。

投标的技巧。

很多预算人员,拿来图纸就开始做预算。

我以前的公司就是如此,大家都把图纸熟悉完并开始算工程量的时候,还没有拿到招标文件的复印件。

这是很要命的事。

正常情况下,首先要详细阅读招标文件,特别是对招标文件中投标范围的描述,一定要看清。

有些招标单位的招标文件,写的很简单,还有的是很模糊,这些都要记下来,在答疑的时候提出来。

分析图纸很重要。

清单报价,预算人员不用仔细算工程量,但结构形式、细部构造等问题还是要弄明白的。

比如大体积砼施工,就可以适当的降低报价,有利于中标。

单价上,各单位有各单位的绝招。

对建设单位影响最大的是总价。

施工组织设计吗,太次要了,因此,有些聪明的施工单位,往往在施工组织设计上做手脚。

很不幸的是,偶就曾经上过这样的当。

因为没的把施工组织设计看仔细,投标单位在施工组织设计中埋的一颗雷,不小心被我踩到了。

血的教训啊,让公司损失了数十万元。

当然,一本制作精美的标书,也是吸引建设方眼球的一个亮点。

变更单的办理。

变更单一般情况是由施工技术人员来办理的,但对于变更中的措词还是应该由经营人员的把握的。

变更单办理的好或不好、及时或不及时都会给竣工结算带来巨大影响。

根据工程性质的不同、建设方人员工作能力、态度等的不同,需要灵活的来办理变更单。

有时候得模糊,有时候得明确。

有时候得详细,有时候得粗糙。

有时候得及时,有时候得不及时。

很多时候,施工方预算人员报结算时,有数百份的变更,对每一份变更都得计算工程量,编制预算,有时候金额只有几十元或是几百元。

废了很多时间,对总造价影响不大。

可是对建设方审核预算人员的心情影响却很大。

所以现在都有对多少元以下的洽商不计算的合同条款。

那变更单还是要做的,怎么做呢?不能因为做了也要不到钱而不仔细的办理。

这里有一个技巧,你们自己想吧,这点可是比较值钱的,我还不想说。

另外转工地的学问。

很多人都认为,预算人员就是在办公室里看看图纸,根据图纸及洽商就可以编制预算、结算了。

其实不然,预算人员多转转工地,你会发现,整个一个工地都是钱铺出来的。

有人会说了,这不是废话吗,工地上每一寸土地都有工人的汗水,都有材料机械的投入,当然都是钱铺出来的。

其实是你理解错了,我说的是合同以外的钱。

作为施工单位的预算,你要看的,人工投入、机械投入、材料投入等。

比如,有一次我看到砼泵车在打砼,一罐下去,怎么看也不像是6方。

于是我就仔细看着很多辆车,发现平均每车都会少半方以上的砼(呵呵,当时刚大学毕业,还不知道建筑上的黑暗)。

结算的时候,对不起,不能按合同约定的依小票结算,要按图结算,另外扣除钢筋的体积。

这是我提出来的,最后结果,按小票结算,嘿嘿,这不关我事。

作为建设方的预算,你要做的也是这些。

因为,整个工地大概只有负责招标的预算人员最清楚合同中对材料品质的要求的了。

所以,有时候造价控制人员还得肩负起质量员的职责。

有一次,我的老总,呵呵,是一个非常精明的人,但太精明的人往往会吃哑巴亏的。

我做的这个工程,招标时钢筋是按焊接计算的,开工后决定用套筒。

我提议,不做经济洽商,但老总为了让施工单位少说话,多办事,还是决定给补差价。

我说,按8米一个接头,按图纸计算。

老总想了,钢筋有9米长,还有12米长的,施工单位不会把钢筋弄到8米长再接的。

老总决定按实际数量结算。

我的天,10万平方米的工地,那得数到什么时候去了。

我可不想去数这个。

但又不能直接对老总说这样不行。

可巧的是,在我转工地的时候,从地工捡回来一根1.2米长左右的32圆的钢筋,两头都已经套丝了,这可就是两个接头啊!施工单位废物利用的好呀!没有了钢筋下脚料,还有多要套筒钱。

我就把这段钢筋拿给老总看,呵呵,最后还是按8米一个头,照图纸计算,省了钱,省了力。

因此说,预算人员多转转工地还是有很大的好处的。

结算的编制。

利润不是干出来的,而是算出来的。

结算编制的好与不好,直接关系到利润的多少。

结算编制的首要问题是:结算书要整洁、美观。

有审结算的过程中,有的单位结算书像投标书一样漂亮,让人看着就觉得很正规,心里很舒服。

需要注意的是,结算书最好用活页纸,不要钉死。

在编制结算过程中,预算人员不要怕麻烦,最好能编制三套结算书。

一套报建设方,一套报自己的领导,一套自己留用。

个人觉得,最少也应编制两套,自己的那套可以不要。

报领导的要把没有30%以上把握的洽商剔除掉,并解释说这就是我们的结算目标。

而报建设方的,能做多大做多大。

所有建设方签认和没有签认的洽商都要编制预算,而且要就高不就低。

不要怕建设方生气,只要是你能解释出原因的,都编制进去。

被建设方砍掉也没关系。

其实建设方也是希望砍下去的越多越好。

自己留用的那套的意义就在于,这就是自己的心里底线。

结算书编制过程中,一定要按日期顺序排列,编号编制。

一定要有汇总,一定要有封面。

结算工程量计算的准确性问题。

有一个朋友,在计算基础挡土墙的时候是这么算的,240砖墙,高1米,内侧及顶面抹20厚的灰。

他算立面抹灰是长度乘以1米高,这个没问题。

然后算顶面的,他说,因为内侧抹了20厚的灰,所以顶面宽度应该按240+20=260宽计算。

我笑了,说,你是施工单位的,我是建设单位的,这个20宽我给你,一定给你。

但我要问,你这么算能多算出多少钱?答曰多算100多元。

我告诉他,人没有完人,你一定有失误的地方。

这里我给你了,但你让我反感了。

在以后的结算中,别让我抓住机会,否则你将因些而损失成百上千个100多元!关于这个小故事,我也不知道说什么好,大家自己体会吧!但我要说的一点是,建筑工程预算,并不是完全需要百分之百的准确,也没有人能够百分之百的计算准确,只要完成了既定目标就可以了,当然,超越更好!限额领料的问题。

材料费点到建筑工程造价的70%左右,因此,材料用量的控制关系到项目盈利。

施工单位都实行了限额领料,但据观察,很不理想。

大件的材料一般没什么问题,不说了。

这次只说说小东西的领料问题。

我曾经效力的一个工地,每次去工地的时候,我的心都很痛。

满地的都是火烧丝,满地的都是钉子,满地的都是卡子,有时候还能在土里刨出整把的电焊条。

基础回填的时候,有几个人去拾那即将被永埋地下的钢管、卡子、脚手板?我遇到过的一个队伍,他们规定,领导发现地上有一根火烧丝,罚工长一毛钱。

这是我遇到的最好的队伍,管理非常的严谨。

当然,他们的利润也是很高的。

像火烧丝这样的小东西,定额里是体现不出来的,这就要求,预算人员会同技术人员,共同制定出一套可行的方案,要求按用量领料。

结算的时候,可以放弃很大额度的索赔,但工程管理中,这等小钱,预算人员应该控制。

工程量的计算固然很重要,也占用大量的时间和精力,但毕竟是纯粹的基础工作,会计算只能是个小学生。

关键是要懂得去分析,分析其构成、分析市场、分析其经济审核结算的方法。

作为建设方造价控制人员,降低总造价,使之达到领导内心的底线就是工作的中心。

如果能低于底线,则就会给自己带来意想不到的好处。

分析市场,目前就是卖方市场,僧多粥少啊!因此,建设方有很多的机会把造价降下来。

根据多年的经验,有一条最好的方法,那就是一个字:拖。

我知道,我写到这里会有非常多的人骂我,其实,我也是打工的啊!拖要有拖的技巧,不能无理由的拖。

如果是无理由,则施工方要是和你打官司,呵呵,那造价人员可就会吃不了兜着走了。

我的方法是:首先要表示出,我很愿意在最短的时间内给你审核完毕出结算报告。

因此来要求施工方,结算编制不要弄虚作假,实实在在的编。

事实上是没有人会实实在在的编制结算的。

因此,在建设方审核的过程中,如果发现施工方的结算中出现不可原谅的弄虚作假,那好办,发点脾气,之后要求拿走,自己修改。

报上来之后再发现,再打回去修改。

你的老板不会因为你的结算总也审核不完而怪罪你的。

时间拖长了,施工方会自己把结算金额降到没有暴利的。

其它的结算方法,那就是审核过程中,吃透合同条款,仔细核算。

如何进行成本预控?在建设工程进行过程中,对即将或可能发生的情况进行预先的造价控制的能力,是预算人员必修的一种工作技能。
