烟囱工程的施工方法及质量安全管理的重点

合集下载

烟囱维修施工方案

烟囱维修施工方案

烟囱维修施工方案一、背景和现状分析烟囱是建筑物中排烟的重要设施,经过一段时间的使用后,可能会出现各种问题,如砖块脱落、漏雨、烟道阻塞等。

这些问题不仅会影响烟囱的正常使用,还可能对安全造成威胁。

因此,进行烟囱维修是非常重要的。

二、维修目标和原则1.目标:恢复烟囱的正常使用功能,确保安全可靠。

2.原则:采用科学合理的施工方案,确保施工质量,保护环境,保障施工人员安全。

三、施工内容1.烟囱检查:对烟囱的整体状况进行全面检查,包括砖块、烟道、插袋等。

2.砖块修补:根据砖块掉落情况,进行砖块修补工作。

首先清除掉落的砖块,然后根据需要选择适合的砖块进行安装。

3.烟道清理:对烟道进行清理,确保烟道畅通无阻。

可以使用专业的烟道清洗工具进行清洗,同时检查烟道内是否有积碳等问题。

4.漏雨处理:如果烟囱存在漏雨问题,需要进行漏雨处理,可以在烟囱外部涂刷防水涂料,或者在烟囱顶部安装防雨罩等措施。

5.安全防护:在施工过程中,需要对施工场地进行安全防护,确保施工人员的安全。

同时,对施工过程中可能出现的安全风险进行排查,并采取相应的防护措施。

四、施工步骤1.准备工作:排除周围环境的干扰,搭建必要的脚手架和安全绳索,并准备好所需工具和材料。

2.检查烟囱:对烟囱进行全面检查,记录问题点,制定相应的施工方案。

3.砖块修补:根据实际情况,选用合适的砖块进行修补,确保稳固并符合规范要求。

4.烟道清理:使用专业工具对烟道进行清洗,确保烟道畅通无阻。

5.漏雨处理:根据漏雨原因,选用合适的防水材料进行处理,确保烟囱防水可靠。

6.安全防护:在施工过程中,确保施工现场的安全,督促施工人员佩戴安全帽和防护鞋,并定期进行安全检查。

五、质量控制1.施工人员:由具有相关资质和丰富经验的专业人员进行施工,确保施工质量。

2.材料选择:选用符合国家标准并具有合格证书的材料,确保材料质量。

3.施工过程监控:设立专人对施工过程进行严格监控,确保按照施工方案进行施工。

烟囱工程安全保证措施

烟囱工程安全保证措施

烟囱工程安全保证措施贯彻”安全第一、预防为主”的安全生产方针和公司的职业安全卫生与环境方针, 以保障施工人员在施工过程中的安全健康, 预防各类事故的发生, 增强全员安全意识和改善安全施工环境为重点, 创一流安全文明施工现场。

1安全目标:1.1杜绝死亡事故和重大伤亡事故。

1.2重伤事故频率≤0.3‰。

1.3负伤频率≤5‰。

1.4杜绝重大机械、交通人身伤亡事故。

1.5杜绝重大火灾事故。

1.6施工班组安全管理达标率100%。

2保证措施为保证华能沁北电厂一期#2标烟囱工程顺利到顶, 实现全年安全事故零目标, 为天津电力建设公司树立良好企业形象, 特制定本措施。

2.1加强培训教育, 提高认识, 分清职责, 认真落实安全生产责任, 强化安全生产指挥体系和安全监察体系的职能作用, 推动两个体系的运作到位。

2.2坚持从建立健全安全责任制和安全文明施工经济考核入手, 细化管理责任, 按岗位职能把安全文明施工责任分解落实到各部门、各施工单位, 落实到施工班组, 通过落实责任制和严格进行安全文明施工状况的考核, 督促安全生产指挥体系和安全监察体系人员管理到位, 责任到位, 同时大幅度提高现场的安全施工水平和文明施工水平。

2.3强化安全管理, 进一步加大治理”三违”行为力度, 用违章的零目标确保实现烟囱施工事故零目标。

项目部在全面治理”三违”上要继续加大管理力度, 强化对违章人员的教育和处罚力度, 对严重违章人员继续执行停工学习, 对重复性违章性质严重的要令其下岗(外包工队人员辞退出场), 使违章人员切实受到应有的教育, 同时采取对违章违纪人员与施工单位每月经济考核挂钩的方法, 督促施工单位加强安全管理力度, 强化施工现场的安全纪律, 实现安全生产。

2.4进一步加强”施工作业指导书”中技术安全措施的编制、细化过程控制, 结合公司开展的职业安全卫生管理体系贯标工作, 继续强化”施工作业指导书”中技术安全的编制, 要把施工的组织行为、技术行为、作业行为、监察行为纳入控制各种类型危险点的范畴, 把控制危险点落实到安全施工的管理程序和作业工序中去, 达到控制危险点的效能, 体现技术责任到位, 为安全施工提供技术保障。

烟囱工程砌砖质量及安全施工要求

烟囱工程砌砖质量及安全施工要求

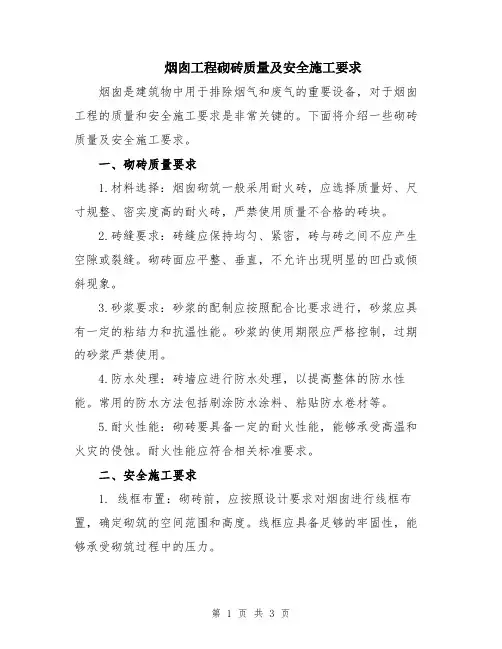

烟囱工程砌砖质量及安全施工要求烟囱是建筑物中用于排除烟气和废气的重要设备,对于烟囱工程的质量和安全施工要求是非常关键的。

下面将介绍一些砌砖质量及安全施工要求。

一、砌砖质量要求1.材料选择:烟囱砌筑一般采用耐火砖,应选择质量好、尺寸规整、密实度高的耐火砖,严禁使用质量不合格的砖块。

2.砖缝要求:砖缝应保持均匀、紧密,砖与砖之间不应产生空隙或裂缝。

砌砖面应平整、垂直,不允许出现明显的凹凸或倾斜现象。

3.砂浆要求:砂浆的配制应按照配合比要求进行,砂浆应具有一定的粘结力和抗温性能。

砂浆的使用期限应严格控制,过期的砂浆严禁使用。

4.防水处理:砖墙应进行防水处理,以提高整体的防水性能。

常用的防水方法包括刷涂防水涂料、粘贴防水卷材等。

5.耐火性能:砌砖要具备一定的耐火性能,能够承受高温和火灾的侵蚀。

耐火性能应符合相关标准要求。

二、安全施工要求1. 线框布置:砌砖前,应按照设计要求对烟囱进行线框布置,确定砌筑的空间范围和高度。

线框应具备足够的牢固性,能够承受砌筑过程中的压力。

2. 安全防护:砌砖施工现场应设置明显的安全警示标志,并配备必要的防护设施,如安全网、安全带等。

工作人员应佩戴安全帽、安全鞋等个人防护装备。

3. 砌筑顺序:砌砖时应按照砌筑顺序进行,避免出现漏砖、重砖等情况。

上层的砖块的位置应略高于下层的砖块,并与下层砖块间隙交错,以增加整体的稳定性。

4. 砌筑速度:砌筑速度应适中,不宜过快或过慢。

过快的砌筑速度容易导致砖块摆放不准确,影响砌筑质量;过慢的砌筑速度会导致施工进度延误。

5. 砂浆用量:砂浆用量应控制在合理范围内,不宜过多或过少。

过多的砂浆用量会导致砌筑的墙体结构不稳定,过少的砂浆用量会影响砖与砖之间的粘结力。

6. 精确测量:在布置线框和砌筑过程中,应使用合适的测量工具进行精确测量,确保砖墙的竖直度和水平度符合要求。

7. 瓦楞加固:为增强烟囱的强度和稳定性,可以在指定位置设置瓦楞加固。

瓦楞加固的位置和数量应按照设计要求进行。

烟囱安全、技术交底

烟囱安全、技术交底

烟囱安全、技术交底烟囱⼯程安全、施⼯技术质量交底基本安全要求:为了认真贯彻安全第⼀、预防为主的⽅针。

根据该项⽬⼯程特点,制定以下细则要点,望参加施⼯的管理⼈员、班组长、⼩组成员,除执⾏有关安全操作规程外,认真执⾏以下规定:⼀、对现场职⼯要求:1:参加⾼空作业的职⼯,⼀律经过体检且⾝体合格者,凡患有⾼低⾎压、⼼脏病,严重肝炎都不准上⾼空,严禁酒后上岗⼯作。

2:进⼊施⼯现场必须带安全帽。

按规定使⽤安全带,不准穿⾼跟鞋、凉鞋、硬地鞋靴,喇叭裤进⼊现场参加⼯作。

3:未经接受有关该项⼯程的安全教育和登记者,不得参加⽣产。

现场所有各种机械,电器设备线路,千⽄顶和油路,⾮专职⼈员⼀律不准乱摸乱动。

4:进⼊⾼空作业,需服从指挥,不准迟到早退,不准打闹取笑,不准向外向下丢东西。

5:在操作台上有⼈⼯作时严禁进⼊烟囱施⼯危险区,特别是内、外安全防护平上部严禁上⼈,以防物体打击事故的发⽣。

6:清理地井时应在翻模操作台上⽆⼈时进⾏。

7:作业⼩组在上班时,由班组长负责检查所有使⽤的各种机械⽤具。

安全装置、信号系统、油路系统、平台脚⼿板等,确认安全可靠,⽅可开始⼯作。

8:班组长应检查本班组成员的安全帽、安全带佩戴情况。

9:在⼯作过程中,发现异常或安全隐患,应及时处理或报告项⽬部做处理,不得隐瞒事故苗⼦。

⼆、严防坠落打击事故的发⽣:1:操作台设栏杆,并⽤安全⽹绑扎封闭。

操作台下部及内外吊脚⼿架,除井架空洞外,应张满安全⽹。

2:警戒线⾄烟囱的距离不应⼩于⾼度的1/10,且不⼩于10⽶的危险区。

三、机械设备和安全⽤电:1:机械电器设备应装漏电开关,同时必须接保护零线,设备接零必须⽤多股软线,不能是单根硬线并经常检查接触情况。

2:所有各种电源闸⼑,插座都应完整⽆缺,应有防⾬装置,电控箱有门有锁。

3:防雷措施设避雷针⼆根。

避雷引线与烟囱的永久接地板连在⼀起,接地电阻应在4欧姆以下。

4:遇到六级风、雷⾬预兆、⼤⾬都应停⽌作业,并⽴即将模板紧靠囱壁,防⽌操作台在风的作⽤下失稳,⼈员有秩序的及时撤离⾼空。

烟囱施工控制的重点及常见质量问题的防控

烟囱施工控制的重点及常见质量问题的防控
e t c ig o e f r w r . r g t e c n t cin o h l r me r f h l, l mp fc n rt , r c s o e w l xr t ft ot o k Du n h o sr t ft e si f a n h n i u o p a wok o e wal su so o ce e c a k ft al t h a d t it d r g c n t c in o h l a w r a e h p e , h c a a s i ft e b d n a k o t n t f n w ss u n o sr t f e si f me o k c n b a p n w ih c n c u e t to o y a d lc f r gh o i u o t pr l h se
在 土 方 工 程 施 工 前 ,应 根 据 烟 囱 的 中 心 坐 标 定 f 巾 心 点 。 l j
2 烟 囱大体积混凝土基础 的施 1 二
21 施工 方案 的确 定 .
烟 囱基础直径及厚度均很大 ,属典型的大体积混凝 土,可
以采 取 如 下施 工 方 案 。
此 时的 中心 点为临时性 的 。在 浇灌基 础底板 混凝 土时 ,于 中 心位置 设一块 铁板 ,待基 础拆 模后 ,利 用地 面上 的控 制桩 ,
用 “卜”字 交会 法 把 中 心 点 测 钊 铁 板 f,并 作 出 记 号 。 此 时
留互相垂直施工缝 2条 ,将基础均分 为 4块 ,分 2次对称 浇筑 ,先浇筑~部分 ,然后至少停留 7 d后,再浇筑另一部分。
的 中心点 ,就成为烟 囱的 中心 控制桩 。 中心 控制 :根 据厂
【 关键词 】 测量控制;大体积砼基础施工;筒壁 中心线垂直度控制;滑升;调径 ; 模板收分和抽拔;混凝土坍落;

烟囱工程手册

烟囱工程手册

烟囱工程手册一、烟囱工程概述烟囱工程是工业生产中不可或缺的一部分,主要用于排放废气和烟尘。

烟囱的设计和建设需要考虑到许多因素,如排放量、排放物性质、环境条件等。

烟囱工程对于环境保护和工业生产都具有重要意义。

二、设计与建设1. 烟囱设计:根据生产工艺和环保要求,确定烟囱的形状、尺寸、材料等。

需要考虑烟囱的高度、直径、倾斜角度等因素,以及当地的气候条件、地质情况等。

2. 建设施工:在设计中需要考虑到建设过程中的可行性,确保施工方便、安全。

施工过程中需要严格遵守设计要求,确保施工质量。

三、建筑材料与结构1. 建筑材料:烟囱工程常用的材料有混凝土、钢材、砖石等。

需要根据烟囱的高度、直径、材料性质等因素进行选择。

2. 结构形式:烟囱的结构形式主要有自立式、拉索式等。

需要根据烟囱的高度、直径、材料等因素进行选择。

四、施工方法与技术1. 施工方法:根据烟囱的结构形式和材料,采用合适的施工方法。

例如,混凝土烟囱可以采用滑模施工法,钢材烟囱可以采用焊接施工法等。

2. 施工技术:施工过程中需要采用先进的施工技术,确保施工质量。

例如,滑模施工过程中需要采用自动化技术,焊接施工过程中需要采用焊接机器人等技术。

五、维护与保养1. 维护:定期对烟囱进行检查和维护,确保烟囱的正常运行。

需要检查烟囱的腐蚀情况、结构变形情况等。

2. 保养:定期对烟囱进行保养,延长烟囱的使用寿命。

需要对烟囱进行清洗、防腐处理等。

六、安全与环保1. 安全:施工过程中需要严格遵守安全规定,确保施工人员的安全。

需要采取必要的安全措施,如设置安全网、佩戴安全帽等。

2. 环保:施工过程中需要采取环保措施,减少对环境的影响。

例如,施工过程中需要控制噪音、粉尘等污染物的排放,避免对周围环境造成影响。

七、案例分析通过对实际案例的分析,可以更好地了解烟囱工程的设计、建设、维护等方面的实际情况。

通过对案例的分析和研究,可以总结经验教训,为今后的烟囱工程建设提供参考和借鉴。

烟囱施工方案

烟囱施工方案

烟囱施工方案一、前言烟囱作为工业中重要的设施,对于排放废气、保障生产安全至关重要。

因此,在设计和施工烟囱时,需要遵循一定的方案和标准,以确保其安全可靠地运行。

本文将就烟囱施工方案进行探讨。

二、烟囱施工前的准备工作在进行烟囱施工之前,需要做好以下准备工作:1.勘察:确定烟囱的位置、高度等关键参数,以及周围环境的情况,保证施工不会受到影响。

2.设计:根据勘察结果设计烟囱的结构、材料等,确保其符合相关标准和要求。

3.材料准备:采购烟囱所需的材料和设备,保证施工过程顺利进行。

三、烟囱施工的步骤1.基础施工:首先进行烟囱的基础施工,包括挖掘基坑、浇筑基础等,确保能够承载烟囱的重量。

2.筒体安装:安装烟囱的筒体结构,一般采用钢筋混凝土或钢结构,根据设计要求进行装配。

3.内部设备安装:安装烟囱内部的设备,例如防风罩、扬尘器等,保证烟囱的功能正常运行。

4.封顶:完成烟囱的封顶工作,确保烟道畅通,排放废气顺畅。

四、烟囱施工的质量控制在烟囱施工过程中,需要进行质量控制以确保烟囱的安全可靠。

主要包括以下内容:1.材料质量:严格控制烟囱所用材料的质量,杜绝使用劣质材料影响烟囱的稳定性。

2.施工工艺:按照设计要求和标准进行施工,严格控制每个环节,保证施工质量。

3.质量检测:对烟囱的结构、材料等进行质量检测,确保施工符合相关标准。

五、烟囱施工后的检查和维护1.检查:完成烟囱施工后,需要进行全面的检查,确保烟囱结构完整、无漏风、无渗漏等问题。

2.维护:定期对烟囱进行维护保养,如清理积灰、检查结构等,延长烟囱的使用寿命。

六、结语烟囱作为工业生产中不可或缺的设施,其施工质量直接关系到生产安全和环境保护。

因此,在烟囱施工过程中,需要严格按照标准和方案进行,确保烟囱的安全可靠运行。

希望本文能为烟囱施工提供一些参考,保障工业生产的顺利进行。

以上是关于烟囱施工方案的一些内容,希望能对您有所帮助和启发。

福建烟囱施工方案最新

福建烟囱施工方案最新

福建烟囱施工方案最新一、施工前期准备现场勘查:详细了解施工地点地质、气候等条件,评估施工难度和风险。

设计审查:与设计单位沟通,确保施工方案符合设计要求,并解决可能存在的技术问题。

材料采购:按照设计要求采购合格材料,确保材料质量。

人员培训:对施工人员进行技术培训和安全教育,提高施工效率和安全性。

二、烟囱基础施工基础挖掘:按照设计要求进行基础挖掘,确保基底平整、坚实。

钢筋安装:按照施工图纸安装钢筋,确保钢筋位置、间距和数量符合要求。

模板搭建:根据施工需要搭建模板,保证混凝土成型的准确性。

混凝土浇筑:按照要求进行混凝土浇筑,确保混凝土质量。

三、烟囱筒体施工筒体材料选择:根据设计要求选择合适的筒体材料。

筒体安装:按照施工图纸进行筒体安装,确保筒体垂直、稳定。

焊接工艺:采用合适的焊接工艺进行筒体连接,确保焊接质量。

四、烟囱防腐处理表面处理:对烟囱内外表面进行清理,去除油污、锈迹等。

防腐涂层施工:按照要求进行防腐涂层施工,确保涂层均匀、完整。

五、安全施工措施安全设施:施工现场设置安全警示标志、安全网等,确保施工安全。

应急预案:制定应急预案,对可能发生的意外情况进行及时处理。

六、施工质量检测过程检测:对施工过程进行实时监测,确保施工质量。

完工检测:施工完成后进行全面检测,确保烟囱结构安全、稳定。

七、环境保护措施扬尘控制:采取湿式作业等方式减少扬尘污染。

噪声控制:选用低噪声设备,合理安排施工时间,减少噪声对周围环境的影响。

废水处理:施工废水经过处理达到排放标准后再排放。

八、施工后期验收验收准备:整理施工资料,准备验收报告。

现场验收:邀请相关部门进行现场验收,确保施工质量符合要求。

后续维护:施工完成后进行定期维护和检查,确保烟囱长期稳定运行。

烟囱专业施工专项安全施工方案

烟囱专业施工专项安全施工方案

烟囱专业施工专项安全施工方案一、项目介绍烟囱是工业生产中不可缺少的设备,它的正常运行直接关系到整个生产线的安全性和稳定性。

为了保障烟囱施工过程中的安全,制定专项安全施工方案尤为重要。

二、施工前准备1.施工前检查:在施工开始前,施工人员应仔细检查烟囱的结构和周围环境,确保没有明显的损坏和危险因素。

2.安全防护:施工人员应穿戴好安全帽、工作服、手套等防护装备,并确保在施工现场设置明显的安全警示标识。

三、施工步骤1.搭设脚手架:在施工现场搭设稳固的脚手架,确保施工人员能够安全地接近烟囱进行工作。

2.清理表面:清理烟囱表面的积尘和油污,为后续的施工工作做好准备。

3.涂装处理:根据不同的烟囱材质和使用环境,选择适当的涂层进行涂装处理,以确保烟囱的防腐性能和美观度。

4.辅助设备安装:如有必要,施工人员应安装辅助设备,如防护罩、风向标等,以增强烟囱的安全性和稳定性。

四、施工注意事项1.严格遵守操作规程:在施工过程中,施工人员应严格遵守相关的操作规程,确保施工过程安全无事故。

2.及时处理异物:如发现烟囱内有异物或积水等情况,施工人员应及时处理,以确保烟囱的正常运行。

3.注意气候因素:在恶劣天气条件下,尤其是强风、暴雨等情况下,施工人员应暂停施工并及时撤离施工现场,以防发生意外。

五、施工后清理1.恢复施工现场:施工结束后,施工人员应清理施工现场,恢复原状。

2.检查确认:对施工后的烟囱进行全面检查,确认施工质量和安全问题。

六、总结烟囱作为工业生产中的重要设备,其施工安全至关重要。

制定专项安全施工方案,严格遵守操作规程,定期检查和维护烟囱,是确保施工安全的关键步骤。

施工人员应始终牢记安全第一的宗旨,做好每个细节工作,确保烟囱的安全运行。

以上是烟囱专业施工专项安全施工方案的介绍,希望对相关人员能够提供一定的参考和帮助。

烟囱建筑工程施工方案

烟囱建筑工程施工方案

本项目为某电厂烟囱建筑工程,烟囱高度为120米,直径为6米,采用钢筋混凝土结构。

施工工期为6个月。

本方案针对该工程的特点,制定了一系列施工措施和施工方法。

二、施工部署1. 施工组织成立项目施工领导小组,负责整个工程的施工组织、协调和管理。

下设工程技术组、质量安全管理组、材料设备组、现场管理组等职能小组,明确各小组职责。

2. 施工进度安排根据工程特点和施工资源,制定合理的施工进度计划。

具体进度安排如下:(1)前期准备:1个月(2)基础施工:2个月(3)主体结构施工:2个月(4)装饰装修及配套设施施工:1个月(5)竣工验收及交付:1个月三、施工方案1. 基础施工(1)地基处理:采用深层搅拌桩加固地基,确保地基承载力满足设计要求。

(2)基础垫层:采用C15素混凝土垫层,厚度为200mm。

(3)基础施工:采用C25钢筋混凝土,厚度为600mm。

2. 主体结构施工(1)模板工程:采用钢模板,确保模板的刚度、稳定性、精度和耐久性。

(2)钢筋工程:采用HRB400钢筋,严格按照设计要求进行绑扎、焊接。

(3)混凝土工程:采用C25混凝土,严格按照施工规范进行搅拌、运输、浇筑、振捣、养护。

(4)施工缝处理:采用预留施工缝,确保施工缝的质量。

3. 装饰装修及配套设施施工(1)内墙抹灰:采用M10水泥砂浆,厚度为20mm。

(2)外墙保温:采用岩棉板,厚度为100mm。

(3)屋面防水:采用SBS改性沥青防水卷材,厚度为3mm。

(4)消防设施:按照设计要求安装消防设施,确保消防安全。

四、质量安全管理1. 质量控制(1)严格执行国家、行业和地方有关工程质量标准。

(2)加强施工过程中的质量检查,确保工程质量。

(3)对原材料、半成品、成品进行严格检验,确保合格后方可使用。

2. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全职责。

(2)加强施工现场安全管理,确保施工安全。

(3)对施工人员进行安全教育和培训,提高安全意识。

烟囱施工方案(1)

烟囱施工方案(1)

烟囱施工方案(1)
1. 项目概述
本方案旨在说明烟囱施工的具体步骤和关键技术,帮助施工人员了解施工过程并保证施工质量。

2. 施工准备
2.1 材料准备
•砖块
•砂浆
•钢筋
•施工机械
2.2 设备检查
•确保施工机械正常运转
•检查安全防护设备是否完好
3. 施工步骤
3.1 布场
•根据设计图纸确定烟囱位置
•进行标线,确保布局准确
3.2 地基准备
•挖掘地基
•浇筑混凝土基础
3.3 砌筑烟囱本体
•按设计要求砌筑烟囱本体结构
•注意砂浆的搅拌比例和均匀涂抹
3.4 安装烟囱顶部设备
•安装烟囱顶部减震装置和防风装置
•确保顶部设备牢固可靠
4. 施工质量控制
4.1 施工过程监控
•定期检查施工进度和质量
•及时发现问题并采取纠正措施
4.2 完工验收
•完成施工后进行验收
•确保施工符合设计要求和安全标准
5. 安全措施
5.1 施工现场安全
•严格遵守安全操作规程
•检查安全防护设备
5.2 紧急应急措施
•制定应急预案
•做好应急演练工作
6. 结束语
烟囱施工是一个复杂的工程,需要施工人员具备专业知识和技能。

本方案提供了详细的施工步骤和控制措施,希望能为工程施工提供一定的参考和指导。

烟囱施工方案

烟囱施工方案

目录一、工程概况及特点: (1)二、施工部署 (2)三、施工准备及组织机构 (3)四、主要施工方法 (6)五、质量保证措施 (11)六、施工过程安全保证措施及注意事项 (13)七、防护设施和安全规程 (19)八、防风、防雷雨措施 (21)九、安全教育、检查及其它措施 (23)编制说明本施工组织设计(方案)为国丰钢铁有限公司50MW煤气发电工程100m 钢筋混凝土烟囱工程,重点说明本工程的主要施工方法、质量、安全保证措施、雨季施工措施。

一、工程概况及特点:1.1工程概况国丰钢铁有限公司50MW煤气发电工程烟囱为钢筋混凝土烟囱,主要包括烟囱主体、内衬和隔热层、烟囱附件等。

本烟囱全高100m,钢筋砼筒壁高88m,钢帽高2m。

基础座落在195根桩径为Φ400的CFG管桩上,基础埋深为—4m,下口直径为10.812m,±0.000处上口直径为5。

235m。

烟囱内衬为耐酸砖和摩肋砖两种,筒壁外侧设钢爬梯一座,在南侧有一个烟道口。

1.2工程特点1.2.1钢筋混凝土烟囱高达100m,其施工属于高空作业,采用竖井架、移置模板施工工艺,施工难度较大,施工危险性大,烟囱施工安全控制是本工程的重点。

1。

2。

2该烟囱筒身倒模施工面临冬季施工,对于烟囱施工来说,气温温度高低的影响也成为影响倒模施工质量、进度及安全的一个重要因素,给烟囱倒模施工带来了困难。

二、施工部署2。

1施工顺序本烟囱桩基为中勘公司施工,静载试验完成后交我施工单位施工。

施工顺序:烟囱基础施工-—提升平台组装——提升平台调试--烟囱筒体倒模施工(钢爬梯、信号台安装)——内衬施工——提升平台拆除——刷外筒壁涂料——烟囱避雷针系统和电气安装--内衬等收尾工作2。

2施工总进度及劳动力资源配置计划根据工期要求,本工程的工期计划为3个月,存在雨季施工问题,实际工期受到影响。

根据施工进度的要求,计划安排1个作业班组,共50人。

烟囱队劳动力资源计划三、施工准备及组织机构由于本工程筒体施工主要在雨季施工,为确保施工时的安全和烟囱筒体的质量,应业主要求烟囱采用移置模板施工方法。

烟囱施工管理制度

烟囱施工管理制度

烟囱施工管理制度一、总则1. 为了规范烟囱施工管理工作,确保施工安全和质量,保证环境保护和公共安全,提高烟囱施工的效率和质量,特制定本制度。

2. 本制度适用于烟囱施工管理工作,包括烟囱设计、施工组织、施工过程监督和安全管理,以及竣工验收等环节。

3. 所有从事烟囱施工管理工作的人员,都应遵守本制度的规定,严格按照制度的要求进行工作。

4. 本制度的解释权归施工管理部门。

二、施工组织1. 施工单位应根据施工实际情况,制定合理的施工组织设计方案,包括施工程序、施工流程、人员配置等内容。

2. 施工组织设计方案由施工单位组织编制,审批流程应当经过项目负责人、技术负责人和安全负责人的审核签字确认后方可施工。

3. 施工单位应当根据实际情况,确定施工现场的布置和管理方案,确保施工场地清洁、整齐、安全,保障施工人员的安全和施工质量。

三、施工过程监督1. 施工单位应当组织专业人员对施工现场进行定期巡检,确保施工过程中的安全和质量。

2. 监理单位应当派专人负责施工现场的监督,对施工单位提出的施工报告和材料进行审核,并对施工现场进行不定期的检查和督促,确保施工质量和安全。

3. 监理单位应当向业主单位提交监理意见报告,对施工过程中出现的问题提出相应的处理措施和意见,并确保施工单位及时整改。

四、安全管理1. 施工单位应当严格按照国家有关规定和标准,制定施工安全管理制度,包括安全生产手册、应急预案等内容。

2. 施工单位应当组织施工人员进行安全生产教育和培训,以提高施工人员的安全意识和技能。

3. 施工单位应当配备必要的安全防护设施和设备,保证施工人员的安全,确保施工现场的安全生产。

五、竣工验收1. 施工单位应当按照设计要求和相关规定,组织竣工验收,对烟囱的质量和安全进行检测,对竣工图纸和验收报告进行编制和整理。

2. 竣工验收由监理单位组织进行,包括对施工单位提交的竣工报告和相关资料进行审核,并对竣工烟囱进行检查,确保其符合设计要求和国家标准。

烟囱基础专项施工方案

烟囱基础专项施工方案

烟囱基础专项施工方案烟囱是承载燃烧气体排放、保护周围环境免受烟尘污染的重要设施。

烟囱的基础施工是确保烟囱稳定、安全运行的重要环节。

以下是一份针对烟囱基础的施工方案,包括方案目标、施工步骤、安全防护等内容。

一、方案目标1.保障烟囱基础的稳定和安全,防止其倾斜、下沉等问题;2.提高烟囱的抗风、抗震性能,确保在复杂气象条件下的稳定性;3.采用适当的材料和工艺,延长烟囱的使用寿命。

二、施工步骤1.地基处理首先,需要对烟囱基础的地基进行处理。

根据地质勘测报告,确定地基土质的性质和承载力,对地基进行加固。

如果地基土壤的承载力较低,应采取加固措施,如灌注桩、地下连续墙等。

2.基础设计根据烟囱的高度、直径、风速等参数,进行基础的设计。

一般情况下,烟囱基础采用钢筋混凝土浇筑,根据实际情况选择合适的基础形式,如筏式基础、均质基础等。

3.基础施工根据基础设计方案,对基础进行施工,包括基坑开挖、钢筋布置、模板搭设、混凝土浇筑等。

在混凝土浇筑过程中,需要注意混凝土的质量、浇筑方式和养护条件,确保基础质量符合要求。

4.基础连接烟囱基础完成后,需要与烟囱本体进行连接。

连接方式可采用预埋螺栓或浇筑筒固定。

在连接过程中,需要保证连接部位的密封性和稳定性。

5.吊装安装当烟囱基础完成并养护期满后,可以进行烟囱本体的吊装安装。

吊装过程中需要注意安全,保证吊装设备的稳定和烟囱本体的垂直度。

在安装完成后,需要进行连接处的密封和检查。

三、安全防护1.安全措施在施工过程中,需要严格遵守安全操作规程,设置安全警示和围挡标识牌,确保施工人员的安全。

2.安全设备施工现场应配备合适的安全设备,如安全帽、安全绳、防护网等,确保施工人员的人身安全。

3.资质要求施工过程中,需要确保参与施工的人员具备相关的培训和资质。

特别是在对烟囱进行吊装安装时,必须由具有相关资质的施工人员进行操作。

4.环境保护烟囱基础施工过程中,要注意保护周围环境,控制施工产生的噪音、震动等对周边居民的影响。

大高烟囱工程施工方案

大高烟囱工程施工方案

一、工程概况本工程为某火力发电厂新建烟囱,烟囱高度为120米,直径为6米,采用钢筋混凝土结构。

工程总工期为6个月,质量要求符合国家标准。

二、施工准备1. 组织准备(1)成立项目经理部,明确各岗位人员职责。

(2)组织施工人员参加施工技术培训,提高施工技能。

(3)编制施工组织设计,确保施工顺利进行。

2. 技术准备(1)熟悉设计图纸,了解工程结构、施工工艺及质量要求。

(2)进行现场勘查,了解地质条件、周围环境及施工难点。

(3)编制施工方案,明确施工工艺、质量保证措施及进度安排。

3. 材料准备(1)水泥、砂、石子等原材料符合国家标准。

(2)钢筋、模板、焊接材料等符合设计要求。

(3)机械设备准备齐全,满足施工需要。

三、施工工艺1. 施工顺序(1)基础施工:土方开挖、地基处理、钢筋绑扎、模板支设、混凝土浇筑。

(2)筒身施工:钢筋绑扎、模板支设、混凝土浇筑、养护。

(3)烟囱顶施工:模板支设、混凝土浇筑、养护。

2. 施工方法(1)基础施工:采用分段开挖、分段浇筑的施工方法。

(2)筒身施工:采用滑模施工方法,提高施工速度和质量。

(3)烟囱顶施工:采用整体现浇施工方法。

四、质量控制1. 材料质量:严格按照国家标准进行检验,确保材料质量合格。

2. 施工质量:严格执行施工工艺,加强过程控制,确保工程质量。

3. 养护质量:按照设计要求进行养护,确保混凝土强度达到设计要求。

五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。

2. 加强施工现场管理,确保施工安全。

3. 定期进行安全检查,发现问题及时整改。

4. 施工人员必须佩戴安全帽、安全带等防护用品。

六、进度安排1. 施工前期准备:1个月2. 基础施工:2个月3. 筒身施工:2个月4. 烟囱顶施工:1个月5. 质量验收及整改:1个月总计:6个月七、验收1. 施工过程中,定期进行自检和互检,确保工程质量。

2. 施工完成后,组织相关部门进行竣工验收。

3. 竣工验收合格后,办理相关手续,交付使用。

烟囱安装施工方案(3篇)

烟囱安装施工方案(3篇)

第1篇一、工程概况本工程为一座高炉烟囱的安装工程,烟囱高度为100米,直径为4米,采用砖砌结构,内部设有耐火砖衬。

烟囱位于某钢铁厂内,主要用于排放高炉冶炼产生的废气。

为确保施工质量、安全和进度,特制定本施工方案。

二、施工准备1. 人员准备- 组建一支经验丰富的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。

- 对施工人员进行专业培训,确保其掌握烟囱安装的相关技术和安全操作规程。

2. 材料准备- 砖材:耐火砖、普通砖等,应符合国家相关标准。

- 砌筑砂浆:水泥、砂、水等,应符合设计要求。

- 其他材料:钢筋、模板、脚手架、安全网、防护栏杆等。

3. 设备准备- 施工升降机:用于垂直运输材料和人员。

- 搅拌机:用于搅拌砂浆。

- 水泵:用于供水。

- 其他设备:水平仪、线锤、水准仪等。

4. 场地准备- 清理施工现场,确保场地平整、坚实。

- 设置临时设施,如办公室、宿舍、食堂等。

三、施工工艺1. 基础施工- 根据设计图纸,开挖基坑,并做好排水、防水措施。

- 钢筋绑扎,混凝土浇筑,确保基础稳固。

2. 烟囱筒身施工- 砌筑耐火砖衬,确保其厚度和强度符合设计要求。

- 砌筑普通砖,注意砖缝均匀,砂浆饱满。

- 设置水平线和垂直线,确保烟囱筒身垂直、平整。

3. 烟囱帽施工- 制作烟囱帽,确保其尺寸和形状符合设计要求。

- 安装烟囱帽,并进行加固。

4. 内部检查- 检查烟囱内部结构,确保无遗漏和缺陷。

- 清理烟囱内部,确保无杂物。

5. 外部装饰- 对烟囱外部进行装饰,如喷涂、贴面等。

四、施工质量控制1. 原材料控制- 严格检查原材料的质量,确保其符合国家相关标准。

2. 施工过程控制- 严格执行施工规范和操作规程,确保施工质量。

- 定期进行质量检查,发现问题及时整改。

3. 验收- 施工完成后,组织相关人员进行验收,确保工程质量符合设计要求。

五、施工安全1. 安全制度- 制定完善的安全管理制度,明确各岗位的安全职责。

烟囱工程施工一般安全要求(三篇)

烟囱工程施工一般安全要求(三篇)

烟囱工程施工一般安全要求(1)对参加烟囱工程施工的人员,必须进行技术培训和安全教育,使其了解本工程施工特点,熟悉本要求和本岗位的安全技术操作规程,并通过考核台格后方能上岗工作,主要施工人员应相对固定。

(2)烟囱施工人员应先经过医务部门的体检,证明体格适合高处作业者,才能允许进行作业。

在烟囱操作平台的施工人员必须定期进行体检,经医生诊断凡患有高血压、心脏病、贫血、癫痫病及其他不适合高处作业疾病的不得上操作平台工作。

(3)烟囱施工中应经常与当地气象台、站取得联系,遇到雷雨、6级和6级以上大风时,必须停止施工。

停工前做好防护措施,操作台上人员撤离,应对设备、工具、零散材料及可移动的铺板等进行整理、固定并做好防护,全部人员撤离后立即切断通向操作平台的供电电源。

(4)烟囱施工现场必须具备场地平整、道路通畅、通电、通水的条件,现场布置应按施工组织设计总平面图进行。

(5)在施工的建(构)筑物周围必须划出施工危险警戒区。

警戒线至建(构)筑物的距离不应小于施工对象高度的1/10,且不小于lOre。

当不能满足要求时,应采取有效的安全防护措施。

(6)危险警戒线应设置围栏和明显的警戒标志.出人口应设专人警卫并建立警卫制度。

(7)施工现场的供电、办公及卫生设施等临时建筑和大宗材料的堆放,应布置在危险警戒线外。

(8)危险警戒区内的建筑物出人口、地面通道及机械操作场所,应搭设高度不低于25m的安全防护棚。

(9)烟囱工程进行立体交叉作业时,上、下工作面问应搭设隔离防护棚。

各种牵拉钢丝绳、滑轮装置、管道、电缆及设备等均应采取防护措施。

烟囱工程施工一般安全要求(二)烟囱工程施工是指在建筑物中安装或修建烟囱的过程,其施工过程需要严格遵守一系列安全要求。

下面将详细介绍烟囱工程施工的一般安全要求。

一、施工准备阶段的安全要求1. 作业计划编制:在施工前需编制详细的作业计划,包括施工方法、施工步骤、安全措施、施工人员分工等内容。

2. 现场规划:施工摆放设备和材料的区域应符合安全要求,禁止在通道、楼梯口及紧急疏散通道上堆放材料。

烟囱安全专项施工方案

烟囱安全专项施工方案

烟囱安全专项施工方案
一、背景
烟囱在工业生产和生活中扮演着重要的角色,但其安全问题也备受关注。

为确
保烟囱施工过程中的安全性,制定烟囱安全专项施工方案至关重要。

二、施工前准备
在进行烟囱施工之前,需要进行以下准备工作: - 审查设计方案,确保符合安
全规范; - 检查施工现场,清除障碍物; - 准备必要的施工工具和设备; - 对施工
人员进行安全培训。

三、施工过程
烟囱施工主要包括以下步骤: 1. 搭设脚手架:确保脚手架结实可靠,保证烟囱
施工人员的安全; 2. 砌筑烟囱:根据设计要求,进行砌筑工作,遵循规范要求,
确保烟囱的稳固性; 3. 配合高空作业:对高空作业的施工人员进行监督和指导,
确保其安全操作; 4. 审查施工质量:定期检查烟囱施工质量,及时发现和解决问题。

四、施工后维护
烟囱施工完成后,要做好维护工作: - 定期检查烟囱的结构和外观,发现问题
及时处理; - 清理烟囱内部积灰,保持畅通; - 注意防潮防腐,延长烟囱使用寿命。

五、安全注意事项
在进行烟囱施工过程中,需要注意以下安全事项: - 严格遵守工作流程和规范
操作; - 佩戴必要的安全装备,如安全帽、安全带等; - 禁止超负荷作业,注意风
险控制; - 遇到恶劣天气应暂停施工,确保安全。

结语
烟囱安全专项施工方案是保障工程安全的重要组成部分,只有严格执行施工方案,做好前期准备和施工过程中的安全防范措施,才能有效降低事故发生的概率,保障人员和设施的安全。

烟囱工程施工方案及方法

烟囱工程施工方案及方法

4.3烟囱工程施工方案及施工方法4.4.1.施工顺序场地平整—测量定位放线-基坑开挖-基础及防水施工-土方回填-烟道口以下筒身现浇砼-滑模装置组装-筒身施工-内衬砌筑-附属设施安装-滑模装置拆除-土建收尾竣工验收。

筒身施工采取循环作业,施工程序为:绑扎钢筋至组装好的液压千斤顶-一次浇筑砼700高-粗滑三个行程-检查砼合适度及滑模系统工作状况-继续浇筑300高砼-再滑升三个行程-浇筑砼至模板上口-上反限位调平器-转入正常滑升,每次滑升300-分层交圈绑扎钢筋-上反限位调平器300高-浇筑砼300-滑升300高-按后四道程序循环往复直至筒身浇筑完成。

4.4.2.施工方法及技术措施(1)基础施工基础开挖采用1台1m3反铲挖土机进行,预留300mm厚用人工清理、修坡。

挖去的土方用自卸翻斗汽车运至弃土场堆放,部分堆于一侧作回填土料用。

基础按常规方法将底板和环壁分两次进行施工。

为使滑模施工垂直运输用的罐笼装卸砼方便,在环形基础底板中心位置预留2.0×2.0m、深1.5m的方坑,作为罐笼升降地坑。

(2)滑模施工机具设计筒身施工采用无井架液压滑模工艺,滑模装置由模板系统、操作平台系统、模板调整系统、垂直运输系统、液压提升系统以及其他系统等组成。

模板系统由内外固定模板、内外活动模板和内、外收分模板三种模板组成,其尺寸和构造采用1.5mm和3mm厚钢板制成,用∟40mm×4mm角钢加固,固定在内外围圈上。

操作平台系统由内、外环梁、辐射梁、A型支撑、随升井架、栏杆及绳网等组成。

模板调整系统由千斤顶提升架、模板调整装置、模板收分装置组成。

垂直运输系统由lt和3t卷扬机、罐笼、滑轮组钢丝绳、柔性滑道组成。

液压提升系统由液压控制台、千斤顶、支承杆、高压针形阀、油路系统组成。

共设60台HQ—30型千斤顶,按20台单千斤顶、20组双千斤顶,成一单一双布置,油路采用串并联方式,支承杆用Φ25mm圆钢,置于主筋位置,并使其代表1根钢筋,以节约钢材(共节约钢材13t)每根长4m,底杆接头每4根为1组,互相错开1.0m,采用公母丝扣连接,丝长为25mm,千斤顶滑过之后用帮条焊连接,并与环筋每隔1根点焊加固。

烟囱施工方案

烟囱施工方案

烟囱施工方案(精选7篇)一、工程概述:根据业主方提供的资料及我公司技术人员现场察看,本工程施工主体为32m及28m 高砖烟囱各一座,由于运行时间较长,烟囱筒身中部出现多处裂缝。

为保证工业设备的安全,保证业主方生产的正常进行,现必须对烟囱进行维修加固。

根据烟囱现在情形单纯在烟囱中部裂缝部位加箍加固效果不好,根据公司多年来同类工程的施工经验及同类工程用户的回访,我公司认为在整个烟囱外壁加包箍、竖筋才能保证烟囱运行安全。

二、施工要求:2.1烟囱外壁加固:用一60义6的扁铁在烟囱外壁加包箍(1道∕50cm,另加竖筋6根,包箍与竖筋相应焊接)进行加固,防止烟囱裂缝继续加大。

2.2烟囱避雷设施检查、更换:对顶部避雷针、避雷围线进行检查,发现损坏部分,实施更换;避雷针在碎顶部以下部分及环形围线实施防腐。

2.3烟囱爬梯等钢构件防腐(醇酸调和漆等):首先,进行除锈(敲击一遍脱落浮尘、锈斑,钢丝刷磨刷一遍,铁砂布磨擦一遍);其次,检查有无损坏、脱焊部分,有则为其损坏部分修复、脱焊部分加焊;再其次,刷底漆一遍,面漆两遍。

2.4烟囱顶口维修:拆除烟囱顶口松动腐蚀部分,用水泥砂浆修补恢复原样。

三、施工技术措施:本工程采用“不搭脚手架”、“高处悬吊”特种操作工艺进行施工。

3.1该工程采用高空悬吊活动座式登高板施工操作,用625的钢筋做成“S”形钢钩在烟囱顶口按等份固定紧,在“S”形钢钩挂上滑轮再用一根618m∕m的白棕绳穿过滑轮并在一固定位置锚紧,白棕绳的另一端固定一个“U”形钾锁,活动座式登高板固定在“U”形钾锁上,施工人员在活动座式登高板由上而下操作。

3.2施工时,所用施工材料通过另外悬挂的棕绳由专人负责上下牵拉运输到指定高度。

3.3烟囱外壁加固3.3.1包箍的制作:根据碎烟囱外壁圆周的大小从上到下制作不同尺寸的包箍,每隔50C1n制作一道包箍(包箍材料为一50X5的扁铁)。

每道包箍由相同的两片组成,在每片包箍的两头分别加焊法兰(法兰同样由扁铁制作而成,其长度为80mm),焊接前在每个法兰上用钻头打孔,孔径为618mm,并配备紧固螺丝(山16×260mm)o3.3.2包箍的安装:在包箍安装前,先按烟囱外壁圆周等份在外壁悬挂6根竖筋(材料为一50X5扁铁),然后将制作好的包箍按烟囱外壁圆周的大小包在竖筋外,两片包箍用4根配套螺栓紧固,为增加其牢固性,将每道包箍和每根竖筋都用电焊焊接牢固。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

烟囱工程的施工方法及质量安全管理的重点
发表时间:2016-12-12T17:22:06.790Z 来源:《基层建设》2016年22期作者:王晓霞
[导读] 为了保证烟囱工程的质量安全,就必须要掌握正确的施工方法,做好施工过程的质量安全管理工作,确保烟囱工程能够得到顺利的实施,发挥烟囱工程的经济效益与社会效益。

本文主要就是对烟囱工程施工进行分析。

重庆三环建设监理咨询有限公司重庆市 400020
摘要:在火电站中,烟囱工程是一个非常重要的组成部分,烟囱工程的施工质量安全是火电站中一个非常关键性的难题,会影响到整个火电站的建设与运行。

由于烟囱工程的施工属于一种高空作业,在施工过程中常常会因为施工方法、工程方案、人员操作等因素引起施工安全问题,不仅影响到了烟囱工程的施工进度,更危害到了施工人员与资产的安全,因此为了保证烟囱工程的质量安全,就必须要掌握正确的施工方法,做好施工过程的质量安全管理工作,确保烟囱工程能够得到顺利的实施,发挥烟囱工程的经济效益与社会效益。

本文主要就是对烟囱工程施工进行分析。

关键词:烟囱工程;施工;质量安全管理
随着社会发展的不断进步,施工质量问题引起了全民的广泛关注,各类工程建设施工质量的安全性成为了社会大众广泛讨论的一个焦点问题,烟囱工程也不例外。

在火力发电厂中,烟囱是一个非常重要的生产设备型构筑物,火电厂要想实现安全稳定运行,就必须要保证烟囱的使用寿命至少要达到锅炉使用时间一样甚至更久。

烟囱的主要作用就是拔火拔烟,将火电厂产生的烟气排走,让燃烧条件得到改善。

就目前来说,我国应用最广泛的一种烟囱工程结构形式就是单管式钢筋混凝土烟囱,其具有节省材料、施工便利、耗时短等优点,尤其在地质条件比较良好的情况下,具有非常突出的工程造价低优势[1]。

烟囱工程作为火力发电厂中的一种标志性建筑物,如何做好烟囱工程的质量安全管理工作十分重要,烟囱工程的施工安全管理也是施工人员重点关注的问题。

本文就是关于烟囱工程施工与质量安全管理的分析。

一、烟囱工程的作用以及其中存在的安全隐患
烟囱引起的烟囱效应可以为火电厂的运行创造很大的便利,其在火电厂中所发挥出的作用是举足轻重的。

然而在实际的烟囱工程施工中却存在着许多质量安全问题,不仅对施工人员的人身安全产生了巨大的威胁,而且也使火电厂的使用性能受到很大影响。

总的来说,引起烟囱工程施工出现质量安全事故的原因有两点:
(一)施工技术的落后
当前应用在烟囱工程施工中的施工设备与施工工艺还比较落后,工程施工单位没有对施工方案进行严格的审核就开始施工,对于天气情况、结构设计特点等风险因素没有加以考虑就盲目施工,为烟囱工程的施工埋下了很大的安全隐患[2]。

(二)监管的力度不够
一些负责烟囱工程施工的单位不具有专业的工程资质,一些施工人员甚至是无证上岗,这本就是施工中的一大安全隐患。

加上安全监管体系的不完善,无法将各项技术交底、工作制度、检查制度落实到实处。

同时,工程施工管理者也缺乏足够的安全意识,只重视成本、工期、利益等经济效益,忽略了安全生产的重要性。

二、烟囱工程施工中电动升模技术的安全应用
经过众多实践与研究,相关专家鉴定认为在烟囱工程施工中采用电动升模具有很大的优势,不但具有很高的安全性,而且还能够取得高质量,主要表现在:施工作业进行起来比较简单,可以连续作业;对混凝土强度的要求不高;在已经凝固的混凝土上提升,无需挠动混凝土平台,具有很好的稳定性;支撑杆从受压转变为受拉;施工进度快等等。

但是需要注意的是,在施工过程中应用电动升模技术还需要做好相关控制工作,确保施工操作能够得到顺利的进行[3]。

(一)设计工艺体系结构
操作平台是由辐射梁、内环梁三道、外环梁一道、鼓筒、吊架、平台板等构件组成传统刚性平台,各组辐射梁是由2 25的槽钢构成的,提升支承丝杆、驱电动机、穿墙件、挂靴、20榀钢结构爬升架组成整个提升系统。

(二)提升前的准备工作
提升前的准备工作主要包括两个部分,首先是小扒杆安装与平台内外防护。

扒杆规定起重量,在吊钩附近设有封口保险装置,采用45#等边角铁加固扒杆下方的平台栏,在使用的时候,吊物设有溜绳,严禁在下方站人。

平台以及吊架内外侧与下方均设置完整的全兜式安全网,并且随着筒壁的升高及时对其加以调整,确保其与筒身内外壁是紧紧贴在一起的。

其次是各类检查与负荷试验[4]。

对辐射梁的变化、吊笼减速机指示灯、避雷针接地、电气系统绝缘等进行检查,看通信联系是否处于通畅状态、斜拉索是否受力均匀、操作平台上荷载是否均匀。

(三)拆除提升装置
在进行拆除之前,要将放置在平台上的多余工器具与物件清理干净,对安全网以及各个受力点的实际情况进行详细检查,将所用的绳扣、链条葫芦、钢丝绳等拆除,在全面检查合格之后才能够使用。

在拆除的过程中,要在烟囱外部划出危险区域,设置防护围栏,并挂好相应的警示牌,由专人来进行警戒监护,防止有闲杂人等进入其中。

在拆除了外钢圈的时候,摘下安全网,放在顶层信号平台内,然后再用抱杆将安全网运到地面,之后再分段拆除外钢圈,用抱杆运下[5]。

(四)钢内筒顶升
在这一部分中主要包括两点内容,首先,提升千斤顶的总起重能力系数不得低于起重能力储备系数,钢内筒承重锚安装中心必须要与千斤顶中心处于同一垂线之内;钢绞线的安全系数要能够适应其最大负荷。

其次,所有进场设备都必须要进行出厂检验,在进行提升之前要对提升装置的电路系统、液压系统、控制与显示系统、夹具系统以及钢绞线进行细致全面的检查,并做好相应的记录工作。

除了上述五个部分的内容,还有一些其他安全管理控制的重点。

比如,信号平台和爬梯的安装。

要将木跳板铺设在筒身外相邻操作架下端之间,让筒身外一周形成一个可以与平台实现同步提升的外挂平台。

安装操作人员要正确佩戴和利用攀登自锁器,将其挂在安全尼龙绳或操作架上[6]。

安装走道板的操作人员要有双重保护,并且还要由专人对其进行监护。

还有航空色标油刷,确保吊篮提升钢丝绳的要求
能够达到相应的安全系数,处于受力连接点的绳卡数量至少要有7个,分吊点连接采用卡扣与绳扣来连接。

在使用吊篮之前必须要做好全面的安全技术交底工作,同时还要在地面进行负荷试验,在确定合格之后才能够投入使用。

结语:
综上所述可知,烟囱工程的施工作为整个火电厂建设中最危险的施工环节之一,其施工质量安全性会直接影响到整个火电厂的运行情况,因此必须要做好烟囱工程的安全管理工作,采取科学的施工方案,确保施工方案的合理性,对各项安全操作规程加以规范,严格落实各项安全管理检查制度,建立一套完善健全的工程监督管理机制,确保烟囱工程能够得到顺利的实施,发挥出烟囱工程所具有的综合效益,推动火电厂的安全稳定运行。

参考文献:
[1]张文元,郑朝荣,张耀春,武岳,孙雨宋. 某景观烟囱顺风向风振响应分析与风振系数确定[J]. 建筑结构,2010,02:97-99+69.
[2]张家明. 从“11•15”上海教师公寓火灾谈在建高层建筑的消防安全管理与火灾扑救对策[J]. 消防技术与产品信息,2010,12:38-47.
[3]邓宇强,王志刚,曹杰玉,张祥金,龙国军,倪瑞涛,祁东东. 火力发电厂烟囱涂料防腐蚀工程质量检验方法[J]. 腐蚀与防护,2013,02:151-154.
[4]杨涛涛,吕福亮,王彬,范国章,鲁银涛,杨志力. 琼东南盆地南部深水区气烟囱地球物理特征及成因分析[J]. 地球物理学进展,2013,05:2634-2641.
[5]张子龙,梁庆纯,朱远江,张占兵,侯龙攀. 滑架倒模提升装置及大块模板在烟囱工程中的应用[J]. 四川建材,2015,06:190-192.
[6]刘彬. 火电厂烟气湿法脱硫技改工程中关键过渡技术——临时烟囱增设及烟囱烟道入口封堵措施[J]. 电力科学与工程,2008,02:72-75.。
