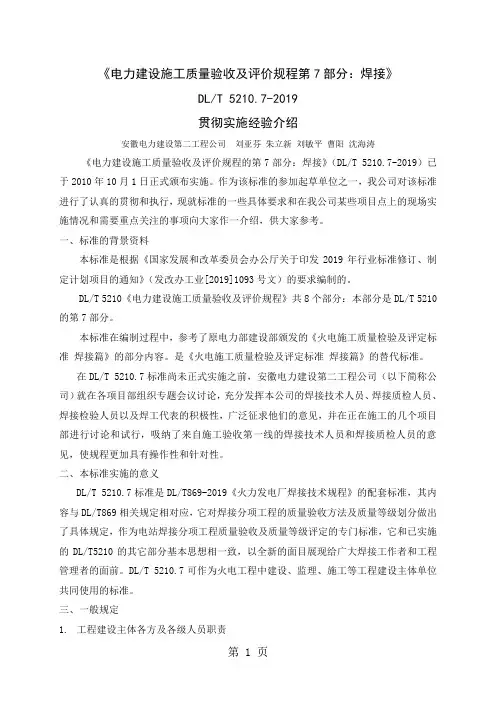

2019年DL-T5210.7实施经验介绍(安徽电建二公司.11.10).doc

2019年DL-T5210.7实施经验介绍(安徽电建二公司.11.10).doc
2019年DL-T5210.7实施经验介绍(安徽电建二公司.11.10).doc

《电力建设施工质量验收及评价规程第7部分:焊接》

DL/T 5210.7-2010

贯彻实施经验介绍

安徽电力建设第二工程公司刘亚芬朱立新刘敏平曹阳沈海涛

《电力建设施工质量验收及评价规程的第7部分:焊接》(DL/T 5210.7-2010)已于2010年10月1日正式颁布实施。作为该标准的参加起草单位之一,我公司对该标准进行了认真的贯彻和执行,现就标准的一些具体要求和在我公司某些项目点上的现场实施情况和需要重点关注的事项向大家作一介绍,供大家参考。

一、标准的背景资料

本标准是根据《国家发展和改革委员会办公厅关于印发2006年行业标准修订、制定计划项目的通知》(发改办工业[2006]1093号文)的要求编制的。

DL/T 5210《电力建设施工质量验收及评价规程》共8个部分:本部分是DL/T 5210的第7部分。

本标准在编制过程中,参考了原电力部建设部颁发的《火电施工质量检验及评定标准焊接篇》的部分内容。是《火电施工质量检验及评定标准焊接篇》的替代标准。

在DL/T 5210.7标准尚未正式实施之前,安徽电力建设第二工程公司(以下简称公司)就在各项目部组织专题会议讨论,充分发挥本公司的焊接技术人员、焊接质检人员、焊接检验人员以及焊工代表的积极性,广泛征求他们的意见,并在正在施工的几个项目部进行讨论和试行,吸纳了来自施工验收第一线的焊接技术人员和焊接质检人员的意见,使规程更加具有操作性和针对性。

二、本标准实施的意义

DL/T 5210.7标准是DL/T869-2004《火力发电厂焊接技术规程》的配套标准,其内容与DL/T869相关规定相对应,它对焊接分项工程的质量验收方法及质量等级划分做出了具体规定,作为电站焊接分项工程质量验收及质量等级评定的专门标准,它和已实施的DL/T5210的其它部分基本思想相一致,以全新的面目展现给广大焊接工作者和工程管理者的面前。DL/T 5210.7可作为火电工程中建设、监理、施工等工程建设主体单位共同使用的标准。

三、一般规定

1.工程建设主体各方及各级人员职责

工程参建各方主要有:建设单位、施工单位、监理单位

参建的各级人员主要有:焊工、焊接班(组)长、二级质检员、三级质检员、焊接监理人员(或建设单位专业主管)。另外,本标准还涉及了焊接技术人员。

各方的职责是:

施工单位:编制焊接分项工程质量验评划分表,完成相应的焊接施工任务和各类检测试验任务,并按本标准的规定完成焊接工程分批检验和焊接分项工程验评工作,提出质量验评的申请,参加监理单位(或建设单位)组织的验评。

监理单位(或建设单位):审批焊接分项工程质量验评划分表及验评申请,确认申请内容所具备的验评条件。组织焊接工程分批验收和焊接分项工程验评工作。

焊工:应按本标准7.1.1的规定对本人焊接的焊缝表面质量进行外观检查。

焊接班(组)长:负责组织焊接工程表面质量互检,参加分批验收和分项工程验评。

二级质检员:负责按7.1.2的规定对焊接接头表面质量进行外观检查,参加焊接工程质量分批验收和分项工程验评。

三级质检员:负责对焊接接头表面质量复查,组织或参加分批验收和分项工程验评。

焊接监理人员(或建设单位专业主管):负责组织焊接工程质量分批验收和焊接分项工程验评。

焊接技术人员:可以参加或代表焊接班(组)长参加焊接工程分批验收;参加焊接分项工程质量验评。

2.人员资质

质量验评人员应由经过专门技术培训,取得相应资格证书的焊接质量检查人员和经过专门技术培训,取得相应资格证书的焊接技术人员担任。

组织焊接工程质量验评的负责人,应由具有焊接工程师任职资格的工程技术人员或由取得焊接质量检查资格证书的焊接技师担任。

在焊接工程质量验收和评定中,承担相关抽样检测和试验的人员应具有相应资格,并应符合DL/T 869-2004及其他相关标准、规程的规定。

在上述人员资质的规定中,虽没有直接规定焊接质检员的资质要求,但实际上,应理解为具有焊接质检员资格或焊接技术人员资格的人才可以从事焊接质检工作。

四、焊接质量验评

1.验评应具备的条件

分批验收应具备以下条件:

a、参加该验收批次焊接的焊接人员资格证书齐全;(主要指焊工、焊接操作工,

对于涉及热处理的,还应包括热处理工,也可以扩展到焊接检验等其他人员。)

b、该验收批次所使用的焊接材料质量证明齐全;(指形成产品内容物的材料。)

c、该验收批次的焊接工艺文件及过程记录齐全;(主要指焊接工艺评定、焊接作

业指导书、焊接工艺卡,以及焊接施工技术记录和焊接质量检查记录等。)

d、该验收批次焊接工序的全过程已经进行完毕,各类检测工作已完成,返修工作

已完成,相关记录完整、规范;(记录是指应该形成的文件,如报告等。)

e、参与验收的组织落实,各方人员到位。

分项工程质量验评应具备以下条件:

a、该分项工程的各验收批次均已完成验收,相关质量争议已处理完毕,验收资料

齐全;(分批验收文件+分批验收时需提供的文件。)

b、参与评定的组织落实,各方人员到位。

满足验评的全部条件后,方可进入验评的程序。

2.验评的程序

焊接工程质量验评应事先组织分项工程划分,经监理单位审核,建设单位批准。验评的一般程序为:

施工单位内部验评:由施工作业单位申报,施工单位项目质量部门组织。

监理单位(或建设单位)验评:由施工单位申报,监理单位(或建设单位)组织。

我公司某1000MW机组的质检划分表(节选)如表1、表2所示。

在批准实施的质检划分表中详细明确了各方应参加验评的项目和时机。

表1

XX工程B标段焊接专业工程目录

表2 XX工程B标段焊接专业质量检验项目划分表

锅炉部分(节选)

3.验评的一般原则

凡汽轮机、锅炉、管道、加工配置及其他专业工程验评中规定焊接为“主控”性质的,应单独作为分项工程组织质量验评,验评结果参加相应专业的分项(分部或单位)工程的质量验评。其他焊接工作应单独形成焊接接头表面质量观感检查记录,并参照本标准规定随相应专业进行验评。

焊接工作量较大或完成周期较长的焊接分项工程,可以按照工程实际需要在分项工程内划分验收批实施质量验收。隐蔽工程(地面组合工程)应在隐蔽(吊装)前按验收批实施质量验收。划分验收批的分项工程在汇总验收批质量验收结果的基础上组织验评。

按分项工程组织综合评定的焊接工程质量等级分为合格、优良两级。

在验评中所使用的量、器具均应经计量检定合格,并在规定的检定周期内使用。

4.焊接工程分类和质量验收评定抽查样本数量一览表解读

焊接工程分类和质量验收评定抽查样本数量一览表所规定的数量以《火力发电厂焊接技术规程》DL/T869-2004中的表6 焊接接头分类检验的项目范围及数量为基数进行评定。进行实测的焊缝与其它目测的焊缝一起构成专检的比例,对于三级焊接质检员的抽测和分批验收、分项工程验评的抽测亦可在专检的范围以外进行实测。

表5.0.1中表面质量测量检查中,各类“施工单位专业检查”的数量,应由施工单位的二级质检员进行实地测量,“验收批抽查”应由施工单位质量部门组织的内部分批验收或监理单位组织的外部分批验收进行抽查。

检测试验结果及记录检查中的“无损检测报告”“热处理曲线记录”、“硬度报告”、“光谱报告”是指抽查生成的实体报告的数量比例。由分批验收组进行抽查。

分项工程验评的现场检查,主要是对焊接接头表面质量的观感检查,必要时方进行测量,抽查数量可参照分批验收的数量进行。

表5.0.1 焊接工程分类和质量验收评定抽查样本a数量一览表(%)

- 7 -

五、应用实例

现就第7章“焊接工程质量验评项目和程序”所需填写的表格,以我公司某350MW 机组为例予以说明。

背景:某2×350MW 热电工程1#炉分项工程“省煤器悬吊管焊接”,工作压力是31.3MPa,工作温度是285℃。规格Φ54×8,钢材牌号SA-210C,悬挂管总焊口数为654只,分为三批报验,第一批悬吊管B道焊口共130只(编号为:XDB-001~XDB-130),由证件齐全的合格焊工董(钢印代号111)和高(钢印代号068)二人施焊,施工时间为2011.08.24~2011.08.30,参加分批验收质量评定检查的是焊工班长王(代一级质检员),二级质检员沈,三级质检员刘,监理单位焊接监理孙,建设单位代表赵。

【例1】:表7.1.1 “焊缝表面质量(观感)检查记录表”的填写:

第7.1.1条规定:“焊工应对自己当日焊接完的焊缝表面质量进行100%的观感检查,填写表7.1.1《焊缝表面质量观感检查记录表》,交班(组)长确认,送二级质检员复查。”

依照DL/T 5210.7规程的要求,“表7.1.1焊缝表面质量(观感)检查记录表”应按如下填写:见【例表1】(原表按每日填写一张表,共有7页,每天两名焊工均需在自己施焊的焊口编号上签字,现整理为1页,每行代表着不同的焊工不同日期完成的焊口,每天在自己完成本行表上签名和日期。XDB-011焊缝余高超标(需要处理)单列一行,填完签字之后,交给班长王确认签字,送二级质检员沈复查签字。

【例表1】表7.1.1 焊缝表面质量(观感)检查记录表

工程名称:某上大压小2×350MW 热电工程1#炉编号:01-APCC-GLHJ-GG-0001

【例表2】表7.1.2 “焊接工程外观质量测量检查记录表”的填写:

标准7.1.2条规定:“二级质检员按照DL/T 869-2004 表6规定的比例(本例为100%自检,100%专检),对焊接工程表面质量进行外观检查,并对表7.1.1签署复查意见。验收批施工结束后,按表5.0.1规定的比例对焊接工程进行表面质量抽样测量检查,填写《焊接工程外观质量测量检查记录表》(见表7.1.2),送施工单位项目质量部门。”

在本例中,省煤器悬吊管属于A1类焊口,查表5.0.1规定为≥2%,因此测量检查其中的5只(大于标准要求的130×100%×2%≈3只)是二级焊接质检员进行测量检查后记录的结果,在本例抽查的5只外观质量测量检查的焊口中,测量结果均为优良。

三级质检员刘对焊接工程表面质量进行外观复查,并对表7.1.2签署复查意见。

表7.1.2可以是日工作表,推荐二级质检员按日进行填写,按照抽测的比例要求形成多个记录,也可以依据抽测的工作记录将多个记录填写在一张表格中。

【例表2】表7.1.2 焊接工程外观质量测量检查记录表

工程名称:某上大压小2×350MW 热电工程1#炉编号:01-APCC-GLHJ-CL-0001

【例表3】表7.3.3 焊接工程质量分批验收记录表的填写:

验收的条件:7.3.1条规定了“焊接工程质量分批验收”的三个前提条件,①分批验收规定的相关文件和条件;②完成了本规程的表7.1.1和表7.1.2两个记录表;③完成了各项检验试验并出具了检验报告。焊接工程质量分批验收应按表4.2.2的规定分级进行。

内部验收:施工单位内部的焊接工程质量分批验收,由二级质检员负责报验。施工单位项目质量部门组织焊接专业质检员、焊接班(组)长或焊接技术人员共同进行内部验收。通过现场检查、抽查检验报告、核对外观检查记录和查阅施工过程中的技术记录等,对有关内容进行确认。

监理验收:需监理单位验收的项目,由施工单位项目质量部门组织报验。由监理单位组织监理人员、施工单位焊接质检人员、焊接班(组)长或焊接技术人员共同进行,方式同上。

在本例中,省煤器悬吊管XDB-1~XDB-130作为一个验收批次,属于需监理单位验收的项目,应由监理单位组织监理人员、施工单位焊接质检人员、焊接班(组)长或焊接技术人员共同进行,通过现场检查、抽查检验报告、核对外观检查记录和查阅施工过程中的技术记录等,确认焊接接头实体质量形成的过程均为可控有效,填写表7.3.3焊接工程质量分批验收记录表。在验收意见栏内,参加验收的各方代表(施工班组代表、作业单位代表、质量部门代表、监理单位代表)均须签字。

本例中,对省煤器悬吊管组合焊口的XDB-39~ XDB-48共3只进行了表面质量的外观抽查,结果符合优良标准。

填写本表需要特别提示的三点:

一是7.3.3条所述的“或直接对施工单位形成的《焊接工程质量分批验收记录表》(见表7.3.3)中的内容进行复查确认。”是指需监理单位验收的项目,而且施工单位内部已做过“焊接工程质量分批验收”并完成了“表7.3.3焊接工程质量分批验收记录表”这时或者可以由监理对其复查确认,并且签字即可。

二是根据7.3.4条的要求,“焊接工程质量分批验收的现场检查,应按表5.0.1规定的比例事先确定外观抽查的种类、数量和部位。”这一点非常重要!它可以避免人为的错误引导,加强了随机性和客观性。减少了主观意志,对判断工程质量水平更客观。

三是在本表中,需填写无损检测结论,即本批焊口已经做过无损检测,若为合金钢

部件或者需要热处理的焊口,还要有光谱复查结论(或有其他检测结论)以及热处理记录等文件资料。核对外观质量检查结论(表7.1.1和表7.1.2)后,在“文件资料情况”一栏里填写是否“完整”。“表面质量验收抽查记录”应由验收组成员(不少于2人)共同至现场进行表面质量的外观检查,并做好记录。

【例表3】表7.3.3 焊接工程质量分批验收记录表

工程名称:某上大压小2×350MW 热电工程1#炉编号:01-APCC-GLHJ-FP-0001

【例表4】表7.4.6 焊接分项工程综合质量验收评定表的填写:

提供验评的资料应包括以下内容:①分项验评规定的相关文件;②焊接工程质量分批验收资料;③各项检验报告。

焊接分项工程验评,主要是通过现场检查、抽查检验报告、核对分批验收记录和查阅施工过程中的技术记录等方式对有关内容进行确认。可以根据分批验收质量状况,由施工单位申请两级验评(施工单位内部验评和建设单位验评)合并进行。

对表面质量测量检查数据和内部质量检验结果有争议的,可对各项检查、检验项目进行抽查。抽查应委托具有相应资质的第三方机构进行,并应形成记录。

分项工程验评结束后,填写《焊接分项工程综合质量验收评定表》,并由参与验评的各方签证。

焊接分项工程综合质量验收评定是以分批验收结论为基础,且一个分项工程内可能会出现不同的分批,而各验收批的工程类别有可能不同,因此各分批验收结论应在表中逐行记录。再依据表5.0.2-1~5.0.2-6的相关内容要求,对本分项工程内的各分批的验评指标进行统计、评价,并记入本表。在此处只列举了“1#炉省煤器悬吊管焊接”这一项内容,实际同时验收中还有“悬吊管A道安装焊口”等分批验收项,此处略。

例表中的表格编号的含义如下:

“01”——某热电工程01#机组;“APCC”——施工单位代号;

“GLHJ”——锅炉焊接;“GG”——观感检查记录表,即表7.1.1;

“CL”——测量检查记录表,即表7.1.2;

“FP”——分批验收记录表,即表7.3.3;

“ZH”——综合质量验收评定表,即表7.4.6;

“0001”——该类表的流水号。

说明:1、分批验收的各批次,如类别一致,可写在一行;

2、表中检验比例为各分批检验汇总的总比例,测量检查含分批时三级质检员抽查的数量,将各批次的检查数量的总和加在一起除以总焊口数;

3、表中评定抽查数为分项时抽查的数量,检测项目为按5.0.1表的要求抽查的报告数中各焊口的数量。如本项目中A1类别,抽查5%的报告数,表中所填数九寒天为5%的报告数中所含有的焊口数量。

【例表4】表7.4.6 焊接分项工程综合质量验收评定表

工程名称:某上大压小2×350MW 热电工程1#炉编号:01-APCC-GLHJ- ZH -0001

特别提示:在填表时,需要特别指出的是,目前,国内电力行业有些项目采用了EPC交钥匙总承包(EPC为英文“engineering”、“procurement”和“construction”的缩写,即设计--采购--建设模式)的模式和业主聘用管理公司的模式进行代管,不管采用何种管理模式,在“焊接专业质量检验项目划分表”和“焊接分项工程综合质量验收评定表”中,EPC总包单位和管理公司都是代表业主在行使管理职能,所以在建设单位一栏,由建设单位专业主管和/或管理公司(或者总包单位)代表确认签字,不应在建设单位之外增加总包或管理公司等签字栏目,应严格执行标准,不可随意变更。

六、焊接工程质量验收准则及等级评定

1.焊接工程表面质量验评

焊接工程表面质量验评以检查点为评优的对象,管道、管子以一个焊接接头为一个检查点;容器和铝母线以一条焊缝(不论长短)为一个检查点;钢结构以一个结点为一个检查点。当某检查点按标准“质量验收评定标准表”检查80%及以上的检查指标为优良,且其中的主要指标全部为优良时,该样本的表面质量即评为优良,否则评为合格。

分批验收时焊接工程不评优,只确定是否合格,可否验收。

在分项工程验评时,当分项工程内各验收批均达到验收标准时,该分项工程可以验收。该分项工程的全部样本合格,80%及以上样本表面质量优良时,该分项工程焊缝表面质量等级可评为优良,否则评为合格。

2.焊接工程检验结果的验评

分批验收时,在批次内的报告应100%参加验评,并按比例抽查,报告符合规定的,该批予以验收。

焊接分项工程验证时,分项工程各批次验收均符合相关规程规定,该分项工程应予验收。当记录的焊接接头质量合格、报告检验结论的准确率达95%及以上,且返工、返修焊接接头数量不超过总数的10%时,该分项工程检验结果可评为优良,否则应评定为合格。

在对检验结果的验评中,参与验评的任何一方均可提出对检验结果的核对要求,核对的方式是:查阅原始记录或查阅射线检测底片,直至对实物质量按比例进行复测,核对与复测可委托具有相应资质的第三方机构进行。复测结果应计入验评记录。

在对检验结果的验评中发现的一般记录不规范、漏检、误判等问题,应责成施工单位整改,完成整改后应予验收。对检验结果的验评中,发现弄虚作假行为的,该批及所

属的分项工程应重复相关的检验过程,复检合格的可以验收,但不得参与评优。

3.焊接分项工程综合质量等级评定

焊接分项工程综合质量等级评定以焊接接头表面质量验评和各类检验结果的验评结论为依据,在所有验评项目全部合格的基础上,主要验评项目(无主要验评项目者,应按主要验评指标评定)全部为优良时,其综合质量评为优良,否则评为合格。

当一个分项工程中含有承压管道焊口和其他类型焊口时,其综合质量等级按承压管道焊口质量等级评定。当一个分项工程中含有多个工程类别的焊接接头时,其综合质量等级按类别较高的质量等级评定。需要指出的是:含有不同工程类别的焊接接头的总进行评级时,较高质量等级的工程的优良率应高于80%,且分项工程中总的质量评级的优良率应高于80%。

在质量评定过程中出现复检的,其质量等级按复检结果评定。

在严密性试验至机组整套启动期间出现重大焊接质量问题的分项工程,已经完成的质量等级评定结论应予取消。

电建公司2018年度安全工作总结

电建公司2018年度安全工作总结2018年电建公司在路桥供电局党政班子的正确领导下,各部门大力配合和全体员工的共同努力下,全年未发生考核事故,实现了全年三个百日安全无事故。全面落实安全生产责任制,有效开展“安全风险管控年”、“12.4警示日安全活动周”等一系列活动,确保全年安全生产“三不不发生”的目标实现,顺利完成了今年的各项工作任务。现将一年来工作情况总结汇报如下: 一、建立健全安全管理网络;电建公司建立以经理,安监部、项目部负责人和班组安全员组成三级安全监督网,对安全生产实行“三级控制”,贯彻“谁主管、谁负责”的原则,明确安全职责,落实安全责任,人人签订安全生产责任书,建立严格的考核机制。制定全年安全目标和工作意见以及“二措”计划,今年“二措”计划12项,按月份分解落实,安措完成率为100%。 二、认真做好安全生产宣传教育培训工作;以深入开展“安全风险管控年”活动为主线,提高员工安全意识和安全生产技能为重点,开展对企业管理人员、特殊岗位人员的安全培训教育,提高培训针对性和有效性,结合实际公司全年开展宣传教育期数45期,开展以安全为主题的活动8次,挂安全横幅12条,举办各种安全培训11次,合格率达99%以上。坚持每周五的安全活动学习,及时传达上级一系列重要指示和有关会议精神,分析本周的安全动态和下周的安全的工作,并结合生产现场实际进行考问、互查、宣贯工作。并不断强化事故案例警示教育,认真吸取“12.4”事故的教训,组织分析典型违章现象及突出违章问题。通过对各类员工进行安全知识、安全技能教育培训,从而达到员工较高的业务水平、较强的分析判断和紧急处理能力。 三、深入开展隐患排查治理工作;按上级文件指示要求,结合年度工作计划安排,我公司开展安全生产专项检查,按照“安全风险管控年”相关工作部署,认真开展安全生产隐患自查自改,将日常检查和专项检查相结合,对已排查安全隐患明确措施,限期整改,落实监管措施,及时发现消除安全隐患,使安全隐患排查工作贯穿全年并伸展至生产管理过程。据统计,今年1-12月份,公司共查出一般安全隐患12项,已全部整改12项,整改率达100%。有效地防止了安全事故的发生,保证了良好的安全文明施工。 四、抓好作业现场的安全管理工作,确保施工安全;由公司安全稽查队负责,

安徽某电厂1024人员触电事故调查情况的报告

安徽某电厂“10.24”人员触电事故调查情况的报告 2019年10月24日10时13分,某电厂电气高压班在公用6kV开关室内进行 6kV01A段母线绝缘套管更换工作,11时10分,一人触电,送医院抢救无效,分死亡。3212时事故发生后,集团公司安全环保监察部、火电运营管理中心有关人员立即赶赴事故现场,进行事故调查工作。接到事故报告后,立即成立了以总经理为组长的事故调查组,展开事故调查工作。现将有关事故调查情况汇报如下。一、公司简介该电厂一期工程(#1、2机组2×300MW)1992年底开工,先后于1995年、1996年底建成发电。二期扩建工程(#3、4机组2×300MW)分别于2006年7月、11月投产。四台机组于2011年全部完成增容改造,额定出力均增容亿元。49.5,现总装机容量为330MW1320MW,总投资至二、事故经过10月24日上午,集控运行四值人员接班后按电气第一种工作票(票号:SWMG-2019-10-47162,工作内容:6kV01A段母线绝缘套管更换)要求布置现场安全措施,将公用6kV开关室内6kV01A段母线由冷备用转检修。10月24日10时13分,工作票许可人刘某向工作票负责人交代安全措施,履行工作票开工手续。该工作票负责人为王某,工作班成员为王某(死者,电气高压班班长)等6人,其中秦怀胜未到工作现场。10时20分,王某在公用6kV开关室内对工作班成员进行安全风险交底,并布置绝缘套管更换工作任务,提醒注意事项。王某安排闵某、徐某、刘某进行母线绝缘套管的更换,安排王某某、王某在地面进行工具、备品的传递配合工作。随后,王某带领闵某、徐某. 在6kV01A段的01A-13、01A-14、01A-15间隔柜顶拆上盖板,刘某在01A-13、间隔拆后柜门。01A-1501A-14、王某某和王某传递完工具和3只绝缘套管后,王某某安排王某进行试验仪器接线。王某完成接线起身后看到6kV01A段工作电源进线601开关在过道位置,王某某带领王某对601开关本体进行绝缘和耐压试验。试验结束后王某某将601开关向西推了些距离,要求王某对601开关本体清灰,王某随开关本体清灰。即开始对601 11时10分,现场工作人员王某、闵某、王某、刘某、徐某等人听到响声,发现王某某半身在601开关柜内,右手臂处和安全帽着火,判断是人员触电,确认601开关间隔内上下活门挡板在关闭状态后,立刻边灭火边救人。此时检修维护部电气主管曹某来现场检查,立即投入对王某某的心肺复苏急救电话,汇报部门及公司领导。急救,同时拨打12011时18分,公司总经理、生产副总经理接到报告后抵达现场,继续组织持续抢救,并启动应急预案,向公司董事长汇报了情况(公司董事长得。到报告后,立即从出差地合肥返回公司组织事故救援工作)救护车抵达,将伤者王某某送往中心医院抢救。分,120时1135分抢救无效,医院宣布伤者王某某死亡。3212时事故发生后,公司立即停止了所有现场检修工作,成立了事故处理工作组,包括事故调查配合小组、事故善后处理小组、安全生产稳定小组、对外联络协调小组,全面协调此次事故调查及善后处理工作。三、事故原因分析. (一)直接原因:601开关柜上间隔连接6kV01A段母线,上触头不带电;下间

安徽电建二公司(1129)清水混凝土施工方案详解

中国能建安徽电建二公司 施工方案版本号:1.0 状态:执行 编号: 清水混凝土样板施工方案编制:日期: 审核:日期: 批准:日期:

清水混凝土样板施工方案编号: 版本号:1.0 状态:执行 目录 1.编制目的 2.适用范围 3.编制依据 4.工程概况 5.施工准备 6.清水混凝土的原材料选择及配合比设计原则 7.模板的设计及施工技术 8.清水饰面混凝土施工技术及注意事项 9.钢筋工程 10.清水混凝土样板墙制作人员安排 文件修改记录: 版本号修改说明修改人审核人批准人

清水混凝土样板施工方案 1 编制目的: 为顺利实现高水平达标投产,确保行业优质工程奖,争创“鲁班奖”工程的项目管理总体目标,不断强化团队的创新意识、市场意识和零缺陷意识,持续进行全过程创优,努力造就一次成优。现准备制作一批清水混凝土样板墙、柱,以作清水混凝土施工工艺参考。 2 适用范围: 本施工方案只适用于湖北华电江陵发电厂一期工程第5标段施工。 3 编制依据: (1)国家电网公司《电力建设安全健康与环境管理工作规定》 (2)《电力建设安全工作规程》(火力发电厂部分)DL5009.1-2014 (3)《工程建设标准强制性条文》(电力工程篇2013年版) (4)《工程建设标准强制性条文》(建筑篇 2013年版) (5)混凝土结构工程施工及验收规范(GB50204—2002)(2015版) (6)混凝土施工规范 DL/T5100-2010 (7)《普通混凝土配合比设计规程》 JGJ55-2011 4 工程概况: 湖北华电江陵发电厂位于湖北省中南部、长江中游的荆州市江陵县马家寨乡境内,本期工程建设2×660MW超临界燃煤发电机组。本标段工程包括2座9000m2的冷却塔,240m烟囱一座及循环水泵房工程。冷却塔由环形基础、水池、人字柱、筒壁、淋水装置、中央竖井及附属结构组成;烟囱由基础、外筒等组成,±0.00相当于1985国家高程系32.0m。 5 施工准备: 5.1.施工前,对样板制作区先平整夯实地基。 5.2.施工所用的模板、钢筋及周转材料到位。 5.3.对施工人员进行技术交底工作。 5.4.所用混凝土已做混凝土试配工作。 6清水混凝土的原材料选择及配合比设计原则:

安徽省电力公司客户安全用电服务实施细则

安徽省电力公司客户安全用电服务管理细则(试行) 第一章总则 1.1为贯彻执行《国家电网公司客户安全用电服务若干规定(试行)》,在全省加强客户安全用电服务,规范用电检查行为,维护正常供用电秩序和保障公共安全,提高安全用电水平,共建和谐电力,特制定本细则。1.2本细则所称的客户安全用电服务包括:为客户安全用电提供业务指导和技术服务,履行用电检查职责。 1.3客户安全用电服务的目标: 通过加强用电检查工作,建立客户安全档案,制定相应的安全预防措施,实施客户安全用电风险管理,实现减少客户安全事故、杜绝客户安全用电责任事故,以提高客户安全用电管理水平。 1.4本细则适用于安徽省电力公司所属各市供电公司。县级供电公司参照执行。 1.5市供电公司应在严格遵守国家和行业现有的各项管理规定和技术标准的前提下,向客户提供安全用电服务。 第二章职责分工 2.1省公司营销部负责制定客户安全用电服务管理制度标准,负责对市供电公司开展客户安全用电服务工作进行监督、指导和考核。 2.2市供电公司营销部负责对本公司客户安全用电服务工作进行监督、指导和考核。 2.2.1市公司营销部负责制定安全用电服务工作计划及保障方案,并对实施情况开展监督和考核。

2.2.2负责对大客户及重要客户的方案审批、设计图纸审核、合同签订工作。 2.2.3负责协调安全、生产、调度、配电等部门完成与客户安全用电服务相关的专业技术工作。 2.2.4负责指导建立高危企业、重要客户、大客户安全用电档案和与之相应的客户安全用电应急预案。 2.2.5负责向当地政府报告客户安全用电信息,促进客户消除安全隐患。 2.3市公司客户服务中心负责客户安全用电服务工作的具体实施。 2.3.1负责职责范围内的客户供电方案的制定、受电工程设计审查、工程检查、合同签订、组织送电等工作。 2.3.2负责依据《安徽省电力公司用电检查管理标准》的规定,履行用电检查职责,指导客户安全用电。 2.3.3负责客户负荷资料的收集及负荷等级的判定 2.3.4负责建立客户安全用电档案和与之相应的客户安全用电应急预案。 2.3.5制定客户安全隐患的整改防范措施,并督促落实。 2.3.6负责向客户宣传国家及电力行业有关安全用电方面的法规、政策、技术标准及规章制度。 2.3.7负责协助其他部门完成客户安全用电工作:包括客户继电保护装置和安全自动装置的定值计算、计量装置及负荷管理装置的现场作业、调度协议的签订等工作。 第三章安全用电服务管理 3.1市供电公司应按月制定安全用电服务工作计划,并对实施情况进行监控和考核。

2019年DL-T5210.7实施经验介绍(安徽电建二公司.11.10).doc

《电力建设施工质量验收及评价规程第7部分:焊接》 DL/T 5210.7-2010 贯彻实施经验介绍 安徽电力建设第二工程公司刘亚芬朱立新刘敏平曹阳沈海涛 《电力建设施工质量验收及评价规程的第7部分:焊接》(DL/T 5210.7-2010)已于2010年10月1日正式颁布实施。作为该标准的参加起草单位之一,我公司对该标准进行了认真的贯彻和执行,现就标准的一些具体要求和在我公司某些项目点上的现场实施情况和需要重点关注的事项向大家作一介绍,供大家参考。 一、标准的背景资料 本标准是根据《国家发展和改革委员会办公厅关于印发2006年行业标准修订、制定计划项目的通知》(发改办工业[2006]1093号文)的要求编制的。 DL/T 5210《电力建设施工质量验收及评价规程》共8个部分:本部分是DL/T 5210的第7部分。 本标准在编制过程中,参考了原电力部建设部颁发的《火电施工质量检验及评定标准焊接篇》的部分内容。是《火电施工质量检验及评定标准焊接篇》的替代标准。 在DL/T 5210.7标准尚未正式实施之前,安徽电力建设第二工程公司(以下简称公司)就在各项目部组织专题会议讨论,充分发挥本公司的焊接技术人员、焊接质检人员、焊接检验人员以及焊工代表的积极性,广泛征求他们的意见,并在正在施工的几个项目部进行讨论和试行,吸纳了来自施工验收第一线的焊接技术人员和焊接质检人员的意见,使规程更加具有操作性和针对性。 二、本标准实施的意义 DL/T 5210.7标准是DL/T869-2004《火力发电厂焊接技术规程》的配套标准,其内容与DL/T869相关规定相对应,它对焊接分项工程的质量验收方法及质量等级划分做出了具体规定,作为电站焊接分项工程质量验收及质量等级评定的专门标准,它和已实施的DL/T5210的其它部分基本思想相一致,以全新的面目展现给广大焊接工作者和工程管理者的面前。DL/T 5210.7可作为火电工程中建设、监理、施工等工程建设主体单位共同使用的标准。 三、一般规定

发电厂电力二次系统安全专项检查总结

发电厂电力二次系统安全专项检查总结XXXXX:一、领导重视、措施得力: 1、成立专门的二次系统安全防护领导小组:组长: 总工程师副组长:副总工程师、生技部主任成员:生产技术部、运行部、信息中心、仪控部专业负责人 2、组织安全防护小组人员认真学习电监会的文件精神,在思想、行动上提高对二次系统安全防护认识。 2、领导牵头,不定期组织人员对二次系统进行排查。二、各专业检查情况: 1、运行专业(1) 生产现场继电保护、安自装置运行管理规程、规定、典型操作票等符合上级调度要求及现场实际情况。(2) 电网调度管理规程、公司生产调度规程已下发至现场;继电保护、安自装置状态变更时,值班日志记录规范。(3) 严格执行操作票管理制度,二次设备状态与上级调度要求一致;(4) 完成机组励磁系统、调速系统、PSS 的配置、参数与模型实测、整定情况核查,实测报告与计算分析数据一致性的核查。(5) 安全自动装置,包括安控规定、定值单、现场运行规程及时更新,设备检修与维护的规程规定,装置使用按规定编制典型操作票,异常及事故情况下的处理措施及报送分析满足电网要求运行规程修订升版工作正在进行中要求年底完成。 2、继电保护专业:(1) 执行落实继电保护“四项规程”,对照xx 年新颁布《国家电网公司八项电网重大反事故措施》整改。(2) 继电保护专业有检验计划和检验报告,需完善现场设备巡检记录。标准化作业指导书、工作记录;由专门的事件分析制度。(3) 现场保护装置及其信号灯的名称正确,消缺及时,我公司有严格的消缺闭环流程,有严格的定值管理制度,严格按照制度执行,完善现场设备检修记录。(4)

执行保护规程和专业管理规定,涉网保护执行涉网保护定值限额,执行检验计划、反措和技改要求。(5) 现场有部分备品,台账需完善。(6) 控制和保护装置直流电源设计要符合规程规定。(7) 保护双重化,双通道。图纸资料齐备,按照安徽省电网公司微机保护规程。(8) 保护设备台账库及设备台账管理情况及管理规定完善。(9) 继电保护班组及厂、站现场应备有齐全的与实际接线相符的竣工图。对于本单位编制的继电保护原理接线图、展开图和端子排图经过本单位领导审核批准,并且印刷出版。(10) 继电保护技术改造新投产机组,无超期运行设备,暂无改造计划。(11) 涉网保护定值由省调下发,换算,输入,经试验验证正确。(12) 按照《微机保护软件管理规定》统一管理厂站内微机继电保护装置的软件版本。建立软件版本档案。软件版本变更有说明相关记录完整、清楚。(13) 每月技术监督报表上报故障信息记录、分析、处理等情况。 3、自动化专业自动化管理规程和制度是否齐全、管理责任到位。新扩建工程的设备资料,工程资料、调试验收、竣工报告等齐全。具有自动化系统事故应急处理预案及网络拓扑图;部门的远动岗位责任制度、远动设备的技术管理制度、远动设备的运行管理制度。双路接入自动化通道,通讯主机双机可靠切换。自动化监控系统数据备份方式、策略及实际执行符合要求;备份介质存放符合要求。备品备件管理制度齐备、备品备件存放及记录符合要求。采用双路直流110V、专用UPS供电,实验符合要求。有全厂对时系统柜图纸,现场运行正常。电能量采集装置为FFC+装置,有完善巡回检查记录本。机房已涂刷防静电漆,屏柜有专用接地。机房有空调及灭火器。电厂机组涉网参数相关信号通过RTU送省调主站。采集省网要求的信号传送正确,PMU装置运行正常。具备机组AGC运行管理制度,机组AGC相关信息按所属调度机构的要求正确送至有关调度主站。现场通信设备及机柜的安装、接地、连接、标志、屏蔽、防雷等满足要求;具有接地电阻测试报告;现场通信机房配备空调、灭火器材等必要的设施,无易燃易爆物品;现场机房具备

安徽省建设工程领域安全专项整治锁定十重点

安徽省建设工程领域安全专项整治锁定十重点 集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

安徽省建设工程领域安全专项整治锁定十重点日前,安徽省住建厅转发了省安委会《关于立即开展全省建设工程安全专项整治的通知》,并要求在全省开展建设工程领域安全专项整治,旨在认真贯彻落实党中央、国务院领导关于安全生产工作的重要批示指示,深刻汲取江西丰城发电厂“11.24”冷却塔施工平台坍塌特大事故教训。 此次整治重点集中在10个方面,一是建设、监理、勘察、设计、施工总承包、专业分包、劳务分包等单位安全生产主体责任是否落实,建设项目是否存在违反法定程序和违法分包、转包、挂靠行为;二是是否存在未严格执行国家建筑工程工期定额管理规定,赶工期、推进度、突击生产等违法违规行为;三是施工企业安全生产管理人员、特种作业人员、特种设备作业人员是否持证上岗;四是施工企业是否建立应急救援预案体系,应急救援物资是否配备到位,是否建立应急救援队伍,是否进行应急演练并检验其符合性;五是施工单位是否建立模板支撑系统安全技术交底、模架搭设、检查验收、混凝土浇筑、现场安全监测、模架拆除等管理制度并落实;六是施工单位是否建立建筑起重机械产权备案(注销)、安装(拆卸)告知、安全档案、检验检测、安装验收、使用登记、定期检查维护保养等制度并落实;七是施工现场用电、用气、可燃物、易燃易爆危险物品、安全管理制度是否落实,冬季施工措施、防火防中毒制度是否落实;八是对脚手架、高处施工平台、深基坑、高大

模板、建筑起重机械等危险性较大的分部分项工程是否制定并严格执行安全专项施工方案,是否进行审核、专家论证并进行现场实施、监理、验收;九是施工现场使用的施工电梯、塔吊、起重机、架桥机等大型机械设备及脚手架的搭设是否牢固可靠,是否存在松动、失稳、倾斜等因素;十是城市地下工程施工对周边可能造成损害的毗邻建筑物、构筑物和地下管线是否采取防护措施,对工程支护结构、围岩以及工程周边环境的施工是否监督到位,地下施工现场排水设施设置及措施是否落实到位,多工序交叉施工安全专项施工方案是否落实,施工临时用电、消防、通风与防尘、有毒有害气体监测设备等是否完好有效。

安徽电建二公司机械化分公司斗轮堆取料机作业指导书

1.目的 为规范和加强斗轮机安装作业,加强安全文明施工,明确作业步骤和要求,特制定此作业指导书。 2.适用范围 适用于****电厂工程DQ1600/1600.30折返式斗轮堆取料机的安装作业。3.编制依据 3.1斗轮机随机机械图纸; 3.2斗轮机安装技术条件及调试、试验规程 3.3《电力建设施工及验收技术规范》锅炉机组篇; 3.4《火电施工质量检验及评定标准》; 3.5《电力建设安全工作规程》火力发电厂篇。(DLS009.1-2002A) 4.作业项目概述 本期工程煤场布置1台型号为DQ16030的折返式斗轮堆取料机。斗轮堆取料机由斗轮机构、上部金属机构、悬臂胶带机、主机梯子平台、俯仰液压系统、回转机构、转盘、门座、行走机构、中部料斗、尾车、尾车梯子平台、洒水装置、电气室、司机室、电气系统、配重组等组成。其中悬臂胶带机带宽1400mm,带速 3.15m/s;斗轮转速6.65r/s,取料、堆料生产能力为1600t/h;堆取料高度,轨 上8.5m、轨下1.5m;回转角度堆料±110°、取料±165°。 5.作业准备 5.1人员配备 ?施工负责1人 ?技术负责1人 ?安装钳工 6人 ?起重工 4人 ?电火焊工7人 ?电工 2人 ?安全员 1人 ?测量 1人

5.2机具配备 ?50t履带吊一辆 ?90t汽车吊一辆 ?斯太尔货车一辆 ?10t叉车一辆 ?电焊机 4台 3)工器具配备 ?钢丝绳φ19.5-(6×37+1)-170-14m 2对 ?钢丝绳φ24-(6×37+1)-170-14m 2对 ?钢丝绳φ26-(6×37+1)-170-14m 2对 ?链条葫芦2t 4只 ?链条葫芦3t 4只 ?链条葫芦5t 4只 ?八股头 10根 ?道木 30根 ?卸扣12t、6.8t、3.6t、2.7t 各4只 ?白棕绳φ15—40m 1根 ?钳工常用工器具 2套 ?气割工具 2套 ?电、火焊工具 2套 ?吊线锤 2只 ?水平仪一台 ?50m卷尺 1把 ?5m卷尺 1把 ?1m钢直尺 1把 ?其它小型工具锉刀、螺丝刀等若干 6.作业条件 6.1施工图纸已会审,设计文件和厂家提供的技术文件已齐全,施工组织设计和施工 方案已获批准,已进行技术交底; 6.2设备和材料具有质保资料和质保书,符合质量要求;

发电厂电力二次系统安全专项检查总结

发电厂电力二次系统安全专项检查总结 【内容摘要】 为保证我公司至安徽电力二次系统的安全可靠、稳定运行,提高我公司二次系统的安全管理水平,根据华东电监会及安徽电网颁布的《安徽省电力二次系统安全专项检查大纲》,认真开展我厂二次系统安全防护工作,现就此项工作的开展情况向大家作一下汇报,一、领导重视、措施得力, 1、成立专门的二次系统安全防护领导小组, 2、组织安全防护小组人员认真学习电监会的文件精神,在思想、行动上提高对二次系统安全防护认识, 2、领导牵头,不定期组织人员对二次系统进行排查,二、各专业检查情况, 1、运行专业,(1)生产现场继电保护、安自装置运行管理规程、规定、典型操作票等符合上级调度要求及现场实际情况,(2)电网调度管理规程、公司生产调度规程已下发至现场,(3)严格执行操作票管理制度,二次设备状态与上级调度要求一致。 为保证我公司至安徽电力二次系统的安全可靠、稳定运行,提高我公司二次系统的安全管理水平,根据华东电监会及安徽电网颁布的《安徽省电力二次系统安全专项检查大纲》,认真开展我厂二次系统安全防护工作。 现就此项工作的开展情况向大家作一下汇报

:一、领导重视、措施得力: 1、成立专门的二次系统安全防护领导小组:组长:总工程师副组长:副总工程师、生技部主任成员:生产技术部、运行部、信息中心、仪控部专业负责人 2、组织安全防护小组人员认真学习电监会的文件精神,在思想、行动上提高对二次系统安全防护认识。 2、领导牵头,不定期组织人员对二次系统进行排查。 二、各专业检查情况: 1、运行专业 (1)生产现场继电保护、安自装置运行管理规程、规定、典型操作票等符合上级调度要求及现场实际情况。 (2)电网调度管理规程、公司生产调度规程已下发至现场;继电保护、安自装置状态变更时,值班日志记录规范。 (3)严格执行操作票管理制度,二次设备状态与上级调度要求一致; (4)完成机组励磁系统、调速系统、pss的配置、参数与模型实测、整定情况核查,实测报告与计算分析数据一致性的核查。 (5)安全自动装置,包括安控规定、定值单、现场运行规程及时更新,设备检修与维护的规程规定,装置使用按规定编制典型操作票,异常及事故情况下的处理措施及报送分析满足电网要求运行规程修订升版工作正在进行中要求年底完成。

发电厂电力二次系统安全专项检查总结安全生产总结

发电厂电力二次系统安全专项检查总结-安 全生产总结 为保证我公司至安徽电力二次系统的安全可靠、稳定运 行,提高我公司二次系统的安全管理水平,根据华东电监会及安徽电网颁布的《安徽省电力二次系统安全专项检查大纲》,认真开展我厂二次系统安全防护工作。 现就此项工作的开展情况向大家作一下汇报: —一.领导重视、措施得力: 1.成立专门的二次系统安全防护领导小组: 组长:总工程师 副组长:副总工程师、生技部主任 成员:生产技术部、运行部、信息中心、仪控部专业负责人 2.组织安全防护小组人员认真学习电监会的文件精神,在思想、行动上提高对二次系统安全防护认识。 2.领导牵头,不定期组织人员对二次系统进行排查。 二.各专业检查情况: 1?运行专业

1生产现场继电保护、安自装置运行管理规程、规定、典型操作票等符合上级调度要求及现场实际情况。 2电网调度管理规程、公司生产调度规程已下发至现场;继电保护、安自装置状态变更时,值班日志记录规范。 3严格执行操作票管理制度,二次设备状态与上级调度要求一致; 4完成机组励磁系统、调速系统、PSS的配置、参数与模型实测、整定情况核查,实测报告与计算分析数据一致性的核查。 5安全自动装置,包括安控规定、定值单、现场运行规程及 时更新,设备检修与维护的规程规定,装置使用按规定编制典型操作票,异常及事故情况下的处理措施及报送分析满足电网要求运行规程修订升版工作正在进行中要求年底完成。 2.继电保护专业: 1执行落实继电保护“四项规程”(技术规程、整定规程、检验规程、评价规程),对照2012年新颁布《国家电网公司十八项电网重大反事故措施》整改。 2继电保护专业有检验计划和检验报告,需完善现场设备巡检记录。标准化作业指导书、工作记录;由专门的事件分析制度。 3现场保护装置及其信号灯的名称正确,消缺及时,我公司有

安徽某电厂“10.24”人员触电事故调查情况的报告

安徽某电厂“10.24”人员触电事故调查情况的报告2019年10月24日10时13分,某电厂电气高压班在公用6kV开关室内进行6kV01A段母线绝缘套管更换工作,11时10分,一人触电,送医院抢救无效,12时32分死亡。 事故发生后,集团公司安全环保监察部、火电运营管理中心有关人员立即赶赴事故现场,进行事故调查工作。接到事故报告后,立即成立了以总经理为组长的事故调查组,展开事故调查工作。 现将有关事故调查情况汇报如下。 一、公司简介 该电厂一期工程(#1、2机组2×300MW)1992年底开工,先后于1995年、1996年底建成发电。二期扩建工程(#3、4机组2×300MW)分别于2006年7月、11月投产。四台机组于2011年全部完成增容改造,额定出力均增容至330MW,现总装机容量为1320MW,总投资49.5亿元。 二、事故经过 10月24日上午,集控运行四值人员接班后按电气第一种工作票(票号:SWMG-2019-10-47162,工作内容:6kV01A段母线绝缘套管更换)要求布置现场安全措施,将公用6kV开关室内6kV01A段母线由冷备用转检修。10月24日10时13分,工作票许可人刘某向工作票负责人交代安全措施,履行工作票开工手续。 该工作票负责人为王某,工作班成员为王某(死者,电气高压班班长)等6人,其中秦怀胜未到工作现场。10时20分,王某在公用6kV开关室内对工作班成员进行安全风险交底,并布置绝缘套管更换工作任务,提醒注意事项。王某安排闵某、徐某、刘某进行母线绝缘套管的更换,安排王某某、王某在地面进行工具、备品的传递配合工作。随后,王某带领闵某、徐某

中国能源建设集团安徽电力建设第二工程公司检修分公司_中标190920

招标投标企业报告 中国能源建设集团安徽电力建设第二工程公司 检修分公司

本报告于 2019年9月19日 生成 您所看到的报告内容为截至该时间点该公司的数据快照 目录 1. 基本信息:工商信息 2. 招投标情况:中标/投标数量、中标/投标情况、中标/投标行业分布、参与投标 的甲方排名、合作甲方排名 3. 股东及出资信息 4. 风险信息:经营异常、股权出资、动产抵押、税务信息、行政处罚 5. 企业信息:工程人员、企业资质 * 敬启者:本报告内容是中国比地招标网接收您的委托,查询公开信息所得结果。中国比地招标网不对该查询结果的全面、准确、真实性负责。本报告应仅为您的决策提供参考。

一、基本信息 1. 工商信息 企业名称:中国能源建设集团安徽电力建设第二工程公司检修分公司统一社会信用代码:/ 工商注册号:340400000013980组织机构代码:/ 法定代表人:王诚成立日期:2002-08-21企业类型:国有经营单位(非法人)经营状态:注销 注册资本:/ 注册地址:安徽省淮南市国庆中路303号电建大厦 营业期限:2002-08-21 至 / 营业范围:许可经营项目:无。一般经营项目:电力工程施工总承包,建筑、装饰、防腐保温、消防、土石方、环保工程施工,钢结构、网架制作、安装,机械设备生产、安装,建筑材料生产、销售。 联系电话:*********** 二、招投标分析 2.1 中标/投标数量 企业中标/投标数: 个 (数据统计时间:2017年至报告生成时间)

2.2 中标/投标情况(近一年) 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 2.3 中标/投标行业分布(近一年) 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 2.4 参与投标的甲方前五名(近一年) 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 2.5 合作甲方前五名(近一年) 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 三、股东及出资信息 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 四、风险信息 4.1 经营异常() 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 4.2 股权出资() 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 4.3 动产抵押() 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。 4.4 税务信息() 截止2019年9月19日,根据国内相关网站检索以及中国比地招标网数据库分析,未查询到相关信息。不排除因信息公开来源尚未公开、公开形式存在差异等情况导致的信息与客观事实不完全一致的情形。仅供客户参考。

相关文档
最新文档
