同望编制办法.

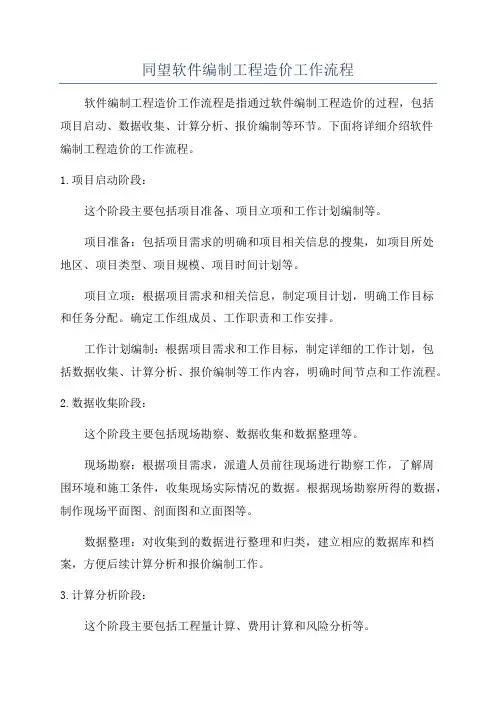

同望软件编制工程造价工作流程
同望软件编制工程造价工作流程软件编制工程造价工作流程是指通过软件编制工程造价的过程,包括项目启动、数据收集、计算分析、报价编制等环节。
下面将详细介绍软件编制工程造价的工作流程。
1.项目启动阶段:这个阶段主要包括项目准备、项目立项和工作计划编制等。
项目准备:包括项目需求的明确和项目相关信息的搜集,如项目所处地区、项目类型、项目规模、项目时间计划等。
项目立项:根据项目需求和相关信息,制定项目计划,明确工作目标和任务分配。
确定工作组成员、工作职责和工作安排。
工作计划编制:根据项目需求和工作目标,制定详细的工作计划,包括数据收集、计算分析、报价编制等工作内容,明确时间节点和工作流程。
2.数据收集阶段:这个阶段主要包括现场勘察、数据收集和数据整理等。
现场勘察:根据项目需求,派遣人员前往现场进行勘察工作,了解周围环境和施工条件,收集现场实际情况的数据。
根据现场勘察所得的数据,制作现场平面图、剖面图和立面图等。
数据整理:对收集到的数据进行整理和归类,建立相应的数据库和档案,方便后续计算分析和报价编制工作。
3.计算分析阶段:这个阶段主要包括工程量计算、费用计算和风险分析等。
工程量计算:根据工程量清单和现场勘察结果,计算各项工程的数量,并进行合理调整和校验,确保准确无误。
费用计算:根据收集到的材料价格、人工费用和机械设备费用等数据,结合工程量计算结果,进行费用计算。
包括直接费用和间接费用的计算,并进行费率调整和风险补充等。
风险分析:根据项目的不确定性和风险特点,进行风险分析,评估可能出现的风险和影响,制定相应的对策和措施,以降低风险对造价的影响。
4.报价编制阶段:这个阶段主要是根据计算分析结果和相关要求,编制工程造价报价。
报价编制:根据计算分析的结果,制定合理和准确的工程造价报价,包括直接费用、间接费用和利润等。
根据不同的需求,可以编制不同形式的报价,如总价报价、分项报价和单位工程造价等。
5.审核验证阶段:这个阶段主要是对编制的工程造价进行审核和验证。
路桥预算编制(同望使用说明)

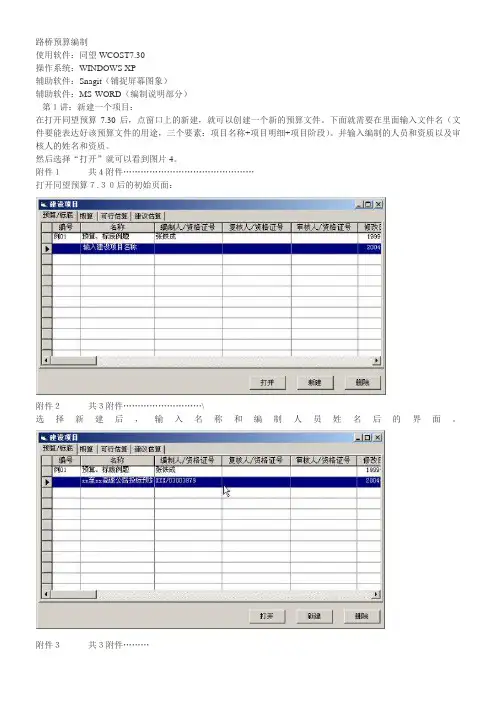

路桥预算编制使用软件:同望WCOST7.30操作系统:WINDOWS XP辅助软件:Snagit(铺捉屏幕图象)辅助软件:MS-WORD(编制说明部分)第1讲:新建一个项目:在打开同望预算7.30后,点窗口上的新建,就可以创建一个新的预算文件。
下面就需要在里面输入文件名(文件要能表达好该预算文件的用途,三个要素:项目名称+项目明细+项目阶段)。
并输入编制的人员和资质以及审核人的姓名和资质。
然后选择“打开”就可以看到图片4。
附件1共4附件………………………………………打开同望预算7.30后的初始页面:附件2共3附件………………………\选择新建后,输入名称和编制人员姓名后的界面。
附件3共3附件………填写好后,选择打开后的界面:编制预算第一步:新建费路文件…………………………………………………………………………………………………………编制预算第一步:编辑费率文件…………………………编制预算第一步:编辑费率文件,输入分类信息。
编制预算第一步:编辑费率文件,输入分类信息后的界面.编制预算第二步:编制单价文件。
1.右键选择新建单价文件。
2.重命名单价文件。
3.点属性就可以编辑单价文件的。
编制预算第三步:建立标段。
编制预算第三步:编辑标段属性。
……编制预算第四步:编辑标段工程数量表。
按照以上三个步骤做好,就可以输入标段的工程量表的。
1.选择菜单“工程量清单”中的“导入清单”附件1…………………………………………………………………………………………………………编制预算第四步:编辑标段工程数量表。
2.然后就可以在导入中选择导入的工程良清单的。
导入的工程量清单分类:1.标准工程量清单,就是1999年范本中的工程量清单和2003年范本中的工程量清单。
2.自己创建的工程量清单:格式是EXECL和记事本格式的工程量清单。
但要按照同望的要求来做的。
在本例题中我们选择标准2003年范本中的工程量清单。
附件1…………………………………………………………………………………………………………编制预算第四步:编辑标段工程数量表。
同望造价说明

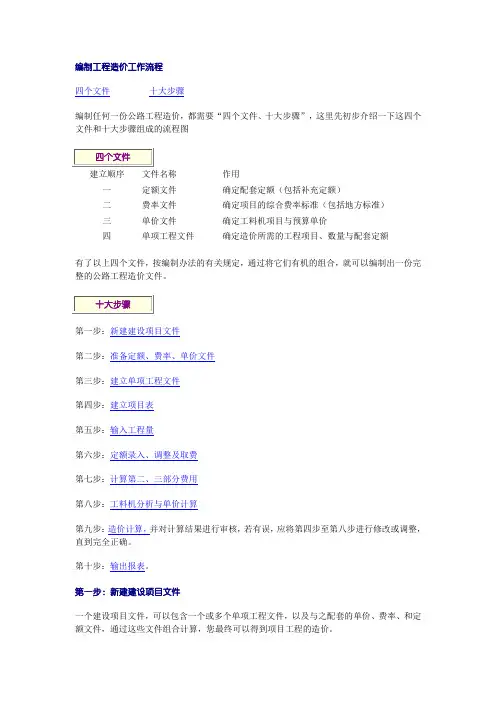

编制工程造价工作流程四个文件十大步骤编制任何一份公路工程造价,都需要“四个文件、十大步骤”,这里先初步介绍一下这四个文件和十大步骤组成的流程图建立顺序文件名称作用一定额文件确定配套定额(包括补充定额)二费率文件确定项目的综合费率标准(包括地方标准)三单价文件确定工料机项目与预算单价四单项工程文件确定造价所需的工程项目、数量与配套定额有了以上四个文件,按编制办法的有关规定,通过将它们有机的组合,就可以编制出一份完整的公路工程造价文件。
第一步:新建建设项目文件第二步:准备定额、费率、单价文件第三步:建立单项工程文件第四步:建立项目表第五步:输入工程量第六步:定额录入、调整及取费第七步:计算第二、三部分费用第八步:工料机分析与单价计算第九步:造价计算,并对计算结果进行审核,若有误,应将第四步至第八步进行修改或调整,直到完全正确。
第十步:输出报表。
第一步:新建建设项目文件一个建设项目文件,可以包含一个或多个单项工程文件,以及与之配套的单价、费率、和定额文件,通过这些文件组合计算,您最终可以得到项目工程的造价。
单项工程文件,是指路线文件、独立桥梁文件、路线标文件、独立桥梁标文件四种文件中的某一具体的工程文件,例如某一路线标文件。
1 登录完成后,进入WCOST的主界面,点按打开文件快键图标,系统会自动弹出一个建设项目对话框;2 选择好建设项目类型后,点按“新建”按钮,在新增加的行中输入项目编号、名称、负责人、编制及复核者,再点按“打开”,则可完成新建建设项目工作。
第二步:准备定额、费率、单价文件准备定额文件准备费率文件准备单价文件流程图准备系统自备的定额→导入其他类型的定额→编制补充定额准备系统自备的定额在新建建设项目时,已选择了建设项目类型,如:预算。
那么,打开建设项目后,在“视窗2/定额”中已有了“部颁预算定额”文件。
导入其他类型的定额文件如果在预算中需要用到概算定额等情况,就可以通过“导入文件”来实现。
同望操作步骤
一、造价管理工作平台:步骤1:系统管理员登入工作平台,创建本单位组织机构,设置用户名称和权限;系统管理员启动浏览器,进入造价管理工作平台,输入用户名、密码;登入系统,进入系统管理工作界面,通过组织机构设置工作界面,创建本单位的组织机构;设置部门,增加用户,并对用户进行授权,通过机构颜色工作界面,设置编审各单位机构颜色以区别各级审核痕迹;步骤2:预算人员登入工作平台,维护个人信息,下载编辑软件,预算人员接到系统管理员分配的账号后,登入造价管理工作平台,查看组织机构、与机构颜色等信息;通过个人设置工作界面,维护个人密码,通过软件升级工作界面,下载最新编辑软件版本,安装在本地;二、使用造价编审软件编制:步骤1:启动桌面“同望WECOST公路工程造价管理系统”编审软件;输入用户名、密码、第一次登入系统、连接到网络服务器,验证用户身份;保证系统的安全性、身份验证通过后,进入造价编审软件项目管理工作界面;步骤2:新建建设项目预算文件在项目管理界面,按照投资总目录及项目汇总的逻辑关系,创建某某高速公路工程项目数;在项目节点编制预算文件;创建预算文件时,需要选择计价依据;目前软件提供了公路工程估、概预算清单,养护等计价依据;这些计价依据由另一款管理软件定制产生;用户也可根据需要增加其它专业的计价依据;这些计价依据由造价管理部门管理和维护,幷统一在网络平台上发布和更新,保证系统内部计价依据的标准化;步骤3:预算书编制预算文件名称创建好后,打开记录预算书界面,在此界面录入分部,分项工程名称、定额、指标等预算书内容;定额录入方式可以直接录入定额号,也可以通过查询定额库来录入定额,还可以入录补充定额子目;补充定额的编号前,软件统一加LB进行标识;为给预算员提供方便、快捷的工作平台,软件应用系统功能还有1.自动取费类别功能,根据定额内容,套用定额时自动带入取费类别,无需再单独设置;2.定额标准换算功能:根据定额说明,设置标准换算模板,只需录入实际运距,厚度,混合料标号等调整信息;软件自动换算无需手工查找;3.补充及调整后定额再利用功能,在预算书中编制时,建立补充定额,调整后标准定额,可直接保存到普通定额库中,方便下一次再利用,经过积累可形成企业定额库;4.定额模板联想功能,分项工程的整套定额可保存标准模板,在每次编辑时,直接调用,方便、快速套用定额;5.另增加了工程量计算编辑器,批量录入定额,五金手册,一材多价,分项工、料、机汇总等应用功能;步骤4:工、料、机分析汇总预算书编辑好后,系统自动分析、汇总出定额消耗后的人工、材料、机械和主材设备;对于工、料、机的价格,预算员可以手工调整价格,也可以导入整理后的价格文件,对相同名称、规格、单位的材料,设备价格进行批量修改,批量修改后,软件在检查栏中自动标识本预算书中,被刷新的工、料、机价格,提醒预算员对未刷新的主材设备价格继续核对选价;软件运用性功能还有1.软件支持用A材料批量代替B材料功能;2.工、料、机反查功能,工、料、机价格统一乘系数功能;3.对同一起点自采材料批量计算功能;4.价格文件批量输出功能,输出的价格文件可保存为自己维护的价格库;步骤5:取费计算进入取费程序界面,软件内置标准取费模板,如您现在看到的公路工程预算模板,软件内置的标准取费模板,定好取费模板后,选择项目属性及取费参数,软件自动进行取费计算;预算员不可以修改标准模板,但可以在此基础上自定义模板;自定义模板在标准模板的基础上,可以编辑费用项目,修改计算公式,设立不计取费的项目,修改费率,第一项目属性及取费参数,保存后可重复利用;软件还提供了取费模板对比功能,预算员可以选择标准模板与自定义模板,自定义模板之间取费计算对比以此方便预算员进行分析对比,取费计算完成后,预算文件编制完成,再返回项目管理界面继续编辑下一份预算文件;步骤6:项目汇总对于类似项目,预算员可以通过复制,粘贴修改不同项后,快速完成;编制单位也可以编一些标准预算设置为模板预算,通过工程量批量乘系数等功能,方便预算员重复利用,提高编制效率,规范造价编制,当某某高速公路工程的全部预算编制完成后,在项目工、料、机汇总界面,可以一次性汇总,所有分项预算文件的工、料、机,价格调整与预算文件类似,在报表界面可以查看下一级汇总报表; 步骤7:上传文件预算员点上传文件,在组织机构中,选择传送对象;点击上传、送交文件即可,至此预算员编制工作完成;三:使用造价编审软件的审核1获取待审文件;审核人员获取账号信息,与编制人员类似,审核人员可以上网登入造价管理系统;进入造价文件管理界面,通过待办任务,获取待审核的文件;系统自动启动桌面造价编审软件并载入待审核预算选中的某部分文件进行审核,此处审核权限由造价管理信息系统按照审核人的权限来分配,设有权限的人员无法打开待审文件,有审核权限的预算员也无法再编制状态对文件进行修改,以此规范各级审核程序,保证造价数据的安全;2审核预算书,进入预算书界面,审核人员根据需要可以对送审预算的工程量、定额子目,指标等进行任意的増、册、改操作,删除的信息,软件标注册除线、审核人员对预算书中做的任何改动,软件都自动记录改动痕迹,并在改动处标识审核颜色,不同部分具有不同的审核颜色,由造价管理系统统一分配设置以区别多级单位的审核痕迹;在审核信息表中,审核人可以跟踪历史审核痕迹,也可以查看自己审核记录,软件对审核记录自动按类别加以归类;3审核价格审核完预算书定额工作量以后,审核主要材料设备价格与编制人一样,审核人可以逐次修改价格,也可以用标准预算价格或自己维护的价格库文件进行批量调价;软件记录价格改动痕迹,不需逐个手工查价;4审核取费:审核人对取费的调整系统同样进入审核痕迹,审核人可以切换取费模板,为自定义模板批量进行取费调整,也可以通过模板对比功能,找出编制预算取费不合理的地方;5汇总送交审核结果审核修改完成后,软件按审改结果自动进行造价计算,审核人员查看审核后报表结果,软件在报表尾数自动署名编制人、编制单位,以及每一级审核人和审核单位,一份预算审核完毕后可在项目书上继续审核其它预算文件,若是送审预算项目划分不合理,审核人也可以调整项目数,软件支持审核人直接增加遣漏项目的功能;在某某高速公路工程的全部预算审核完成后,确认无误,上传文件,通过造价信息系统,送交领导审批。
建筑行业(同望)100章公式

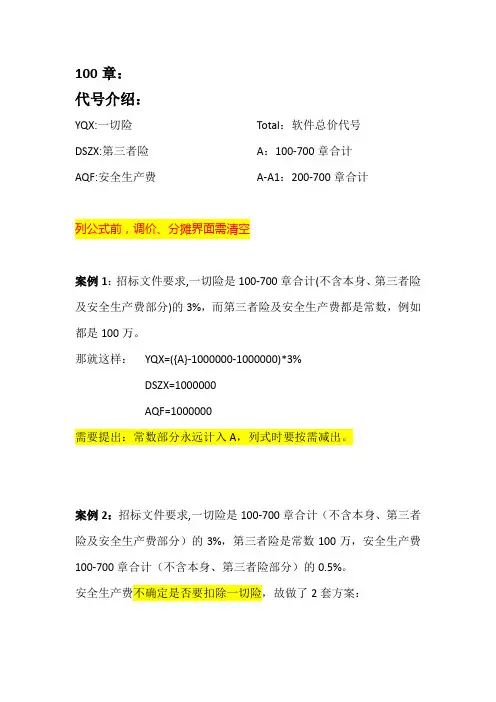

100章:代号介绍:YQX:一切险DSZX:第三者险AQF:安全生产费Total:软件总价代号A:100-700章合计A-A1:200-700章合计列公式前,调价、分摊界面需清空案例1:招标文件要求,一切险是100-700章合计(不含本身、第三者险及安全生产费部分)的3%,而第三者险及安全生产费都是常数,例如都是100万。
那就这样:YQX=({A}-1000000-1000000)*3%DSZX=1000000AQF=1000000需要提出:常数部分永远计入A,列式时要按需减出。
案例2:招标文件要求,一切险是100-700章合计(不含本身、第三者险及安全生产费部分)的3%,第三者险是常数100万,安全生产费100-700章合计(不含本身、第三者险部分)的0.5%。
安全生产费不确定是否要扣除一切险,故做了2套方案:2.1 扣除一切险部分:YQX=({A}-1000000)*3%DSZX=1000000AQF=({A}-1000000)*0.5%需要提出:凡是引用了A来列公式的,那么其他费用同样引用A 列公式时,本项费用都会默认不包含在A里(对本项费用本身同样适用)2.2 不需要扣除一切险部分:YQX=({A}-1000000)*3%DSZX=1000000AQF=({A}-1000000+{YQX})*0.5%需要提出:默认不包括在A里的项,需要加上时,直接设置代号加上即可,代号不要重复冲突即可。
案例3:第三者险是100-700章合计(不含本身)的1%,一切险是100-700章合计(不含本身)的3%,安全生产费是100-700章合计(不含本身)0.5%。
那就这样:YQX=({A}+{DSZX}+{AQF})*3%DSZX=({A}+{YQX}+{AQF})*1%AQF=({A}+{YQX}+{DSZX})*0.5%需要提出:这种情况是在理想状态下能实现,现实情况是计算循环,软件不会通过,软件出现3个公式相互相加基数计算时,就会报循环错误。
同望WECOST操作_基本篇
工料机 汇总
软件基本操作讲解
清单项目造价编制流程
新建建设项目、 新建建设项目、造价文件 确定取费、 确定取费、费率 划分工程 选套定额& 选套定额&调整定额 (项目)报表 项目) 确定工料机价& 确定工料机价&分析计算 分摊 调价 清单后处理& 清单后处理&项目汇总 报表输出 项目管理 取费程序 增加清单项or 增加清单项 导入清单文件 预算书
软件基本操作讲解
b.审核定额子目、 b.审核定额子目、工程量 审核定额子目
审核修改处可用不同颜色区分, 审核修改处可用不同颜色区分,不同级审核颜 色不同,审核删除的内容标记删除线。 色不同,审核删除的内容标记删除线。 • 操作提示: 操作提示: 选中审核删除内容,右键菜单“恢复” 选中审核删除内容,右键菜单“恢复”误删内容 主菜单“审核——审核汇总信息” ——审核汇总信息 主菜单“审核——审核汇总信息”,查看审核改 动记录。 动记录。
工料机 汇总
软件基本操作讲解
导入清单的EXCEL格式 导入清单的EXCEL格式 EXCEL
1、公路格式: 公路格式:
全码编号
软件基本操作讲解
导入清单的EXCEL格式 导入清单的EXCEL格式 EXCEL
1、公路格式: 公路格式:
不能编号
软件基本操作讲解
导入清单的EXCEL格式 导入清单的EXCEL格式 EXCEL
获取待审文件 审核定额子目、 审核定额子目、工程量 审核工料机价格 审核取费、 审核取费、造价计算 审核项目汇总 报表输出
软件基本操作讲解
a.获取待审文件 a.获取待审文件
• 专业版: 专业版: 用审核账号登陆并导入造价文件(.ecb/.ecp) (.ecb/.ecp); 用审核账号登陆并导入造价文件(.ecb/.ecp); 审核打开造价文件。 审核打开造价文件。 • 网络版: 网络版: 下载本账号审核的文件; 下载本账号审核的文件; 审核打开造价文件。 审核打开造价文件。
同望操作步骤
一、造价管理工作平台:步骤1:系统管理员登入工作平台,创建本单位组织机构,设置用户名称和权限。
系统管理员启动浏览器,进入造价管理工作平台,输入用户名、密码;登入系统,进入系统管理工作界面,通过组织机构设置工作界面,创建本单位的组织机构。
设置部门,增加用户,并对用户进行授权,通过机构颜色工作界面,设置编审各单位机构颜色以区别各级审核痕迹。
步骤2:预算人员登入工作平台,维护个人信息,下载编辑软件,预算人员接到系统管理员分配的账号后,登入造价管理工作平台,查看组织机构、与机构颜色等信息。
通过个人设置工作界面,维护个人密码,通过软件升级工作界面,下载最新编辑软件版本,安装在本地。
二、使用造价编审软件编制:步骤1:启动桌面“同望WECOST公路工程造价管理系统”编审软件。
输入用户名、密码、第一次登入系统、连接到网络服务器,验证用户身份。
保证系统的安全性、身份验证通过后,进入造价编审软件项目管理工作界面。
步骤2:新建建设项目预算文件在项目管理界面,按照投资总目录及项目汇总的逻辑关系,创建某某高速公路工程项目数。
在项目节点编制预算文件。
创建预算文件时,需要选择计价依据。
目前软件提供了公路工程估、概预算清单,养护等计价依据。
这些计价依据由另一款管理软件定制产生。
用户也可根据需要增加其它专业的计价依据。
这些计价依据由造价管理部门管理和维护,幷统一在网络平台上发布和更新,保证系统内部计价依据的标准化。
步骤3:预算书编制预算文件名称创建好后,打开记录预算书界面,在此界面录入分部,分项工程名称、定额、指标等预算书内容。
定额录入方式可以直接录入定额号,也可以通过查询定额库来录入定额,还可以入录补充定额子目。
补充定额的编号前,软件统一加LB进行标识。
为给预算员提供方便、快捷的工作平台,软件应用系统功能还有1.自动取费类别功能,根据定额内容,套用定额时自动带入取费类别,无需再单独设置;2.定额标准换算功能:根据定额说明,设置标准换算模板,只需录入实际运距,厚度,混合料标号等调整信息。
公路同望预算软件操作教程
公路同望预算软件操作教程一、软件安装2.按照提示进行默认或自定义设置,选择安装位置和语言等。
3.等待软件自动安装完成。
二、基本设置1.打开软件后,首次使用需要进行基本设置。
2.点击“设置”按钮进入设置页面。
4.点击“保存”按钮保存设置。
三、项目导入1.新建一个项目,点击“项目”菜单中的“新建项目”。
2.在弹出的对话框中填写项目名称、编号、起止日期等信息,点击“确定”按钮。
3.在项目列表中选择一个项目,点击“导入”按钮。
4.选择需要导入的文件,点击“打开”按钮。
5.在导入对话框中选择正确的数据类型和文件格式,点击“确定”按钮。
6.等待软件自动导入文件,并进行数据处理。
四、预算编制1.在项目列表中选择一个项目,点击“预算”菜单中的“编制预算”。
2.在预算编制页面中,选择所需的项目部位和费用明细。
3.填写每个费用明细的数量、单价和金额等信息。
4.点击“计算”按钮自动计算总金额。
5.完成预算编制后,点击“保存”按钮保存预算。
五、预算调整1.在项目列表中选择一个项目,点击“预算”菜单中的“调整预算”。
2.在预算调整页面中,选择需要调整的费用明细。
3.输入新的数量、单价和金额等信息,或点击“修改”按钮修改已有数据。
4.点击“保存”按钮保存调整后的预算。
六、预算汇总1.在项目列表中选择一个项目,点击“预算”菜单中的“汇总预算”。
2.在汇总预算页面中,选择所需的费用明细。
3.点击“汇总”按钮自动计算费用明细的总金额。
4.点击“保存”按钮保存汇总结果。
七、预算报表1.在项目列表中选择一个项目,点击“预算”菜单中的“生成报表”。
2.在生成报表页面中,选择所需的报表类型和格式。
3.点击“生成”按钮生成报表,并选择保存位置。
4.等待软件自动生成并保存报表文件。
八、数据导出1.在项目列表中选择一个项目,点击“导出”菜单中的“导出数据”。
2.在导出数据页面中,选择所需的数据类型和格式。
3.点击“导出”按钮导出数据,并选择保存位置。
同望编制办法
建筑安装工程费
直接费 间接费 利润 税金
规
费
辅助生产 间接费
企 业 管理费
由施工单位自行开采加工的砂、石等自采材料 及施工单位自办的人工装卸和运输的间接费。
计入材料单价,不直接出现在概预算中
建筑安装工程费
直接费 间接费 利润 税金
利润以直接费和间接费合计扣除规费为基数,再 按7%的利润率计算。
建筑安装工程费
年工程造价增涨率按有关部门公布的工程投资价格指数计 算,或由设计单位会同建设单位根据该工程人工费、材料 费、施工机械使用费、其他工程费、间接费以及第二、三 部分费用可能发生的上浮因素,以第一部分建安费为基数 进行综合分析预测。
设计文件编制至工程完工在一年以内的工程,不 列此项费用。
编制说明
01表 总概(预)算表 甲组文件: 各项费用计算表 02表 人工、材料、机械台班数量汇总表 03表 建筑安装工程费计算表 04表 其它工程费、间接费综合费率计算表 05表 设备、工具及器具购置费计算表 06表 工程建设其它费用及回收金额计算表
公 路 工 程 概 ( 预 ) 算 项 目
第四项
第二部分 设备及 工具、器具 购置费
第五项 第六项 第七项
第三部分 工程建设 其他费用
第八项 第九项
费用组成
概(预)算总金额
建 筑 安 装 工 程 费
设 备 、 工 具 、 器 具 及 家 具 购 置 费
工 程 建 设 其 他 费 用 费 预
备
人工费 直接工 程费 材料费 施工机械使用费 冬季施工增加费 雨季施工增加费 夜间施工增加费 特殊地区施工增加费 其它工 程费 行车干扰工程施工增加费 安全文明施工措施费 高原地区施工增加费 风沙地区施工增加费 沿海地区施工增加费
同望造价Wecost8.24 编审操作教程
07编办修订情况及内容 概、预算费用的组成
概(预)算总金额
建 筑 安 装 工 程
及设 家备 具、 购工 置具 费、 器 具
工 程 建 设 其 他 费 用
预 备 费 预 留 费 用
2.4 软件功能模块组成
标准版
专业版
网络版
2.5 产品功能特点
2.5.1 全新架构、专业易用
同望WECOST公路工程造价管理系统采用更为先进的JAVA编 译技术,在汲取了同望WCOST 造价管理系统多年来的使用经验 基础上,全新开发的新一代公路工程造价管理系统产品,功能更 强大、操作更简易、计算更精确、调价更快捷、报表打印及输出 更美观。 内置96、08及最新的09计价依据包可分别按部颁96编办、92定 额及08编办、08定额编制相应的造价文件。系统还内置了陕西、 山西等地补充的计价依据包,客户可根据各地实际情况选择对应 的计价依据包; 可根据各地公路行业实际情况定制相应的计价依据包,并提供 了导入接口; 可根据不同行业造价特点,采用一对一或一对多的方式定制相 应的造价管理系统,例如责任成本管理系统、养护工程造价管理 系统、航道工程造价管理系统、石油管道工程造价管理等。
2.5.1 全新架构、专业易用
a.
项目管理类
可以对项目进行多层次划分,多层次汇总“单项、单位工程” 造价; (项目管理界面) 造价文件可以选择多个单价及费率文件进行计算,方便进行方 案比选; (项目管理界面) 整份造价文件可以保存为“预算模板”,方便数据积累,提高 以后编制造价文件的效率; (项目管理界面) 可汇总建设项目下多个造价文件的工料机单价,并可快速调整 修改工料机单价,反向保存修改后的工料机单价至造价文件; (项目工料机汇总界面) 可批量调整导出/打印报表的页边距,连续打印/输出项目报表。 (项目报表界面)
同望公路清单编制步骤
精心整理同望公路造价清单编制步骤一、1、???2、???3、???4、???5、???6、???7、???建管费汇总方式????各汇总工程相加8、???建管费累进办法???08建管费部颁标准9、???汇总累进费率系数??110、编制人、复核人、审核人、编制说明随便填填二、新建造价文件1、???2、???3、???动选择4、???5、???6、???7、???8、???公路等级??高速公路9、???建设性质??新建若有编制桥梁工程清单10、大桥等级??11、桥长米12、桥梁(或路基)编制清单不涉及部分13、????平均养护周期????214、15、16、17、18、1、???????工程所在地??河南2、???????费率标准????国家标准、地方标准3、???????冬季施工????根据提示选择4、???????雨季施工????同上5、???????夜间施工????计6、???????高原施工计7、8、9、10、11、12、13、14、15、????综合里程????包括粮食、燃料、蔬菜、水,自动加权计算16、????职工探亲????计17、????职工取暖????计18、????财务费用????计19、????辅助生产????计20、????利润????????计21、????纳税地点????市区、县乡、非市县乡费率*1、表格属性,工程量与工程量2主要用于涵洞,m/道2、右击,显示设置,设置列显示/隐藏,或者设置颜色3、锁定在此列4、撤销5、右侧的模块可以自由拖曳,分为弹出窗口/嵌入模式/钉住6、设置计算精度,按快捷键也可五、建立清单三种方式1233.1??名称??)同样都是预算书1、定额计算2、数量*单价3、列公式计算1、选中需套定额清单项,选择定额库,所需定额,若不清楚,搜索关键字查询2、熟悉定额的前提下,直接输入定额编号3、右侧分项模板,找到对应的模板,多余定额删除4、右击,编制补充定额,以LB开头,格式为名称、单位、下方选择人材机5、右击/保存我的定额库6、若一个标段由多人编制,选择块文件导出,保存。
同望软件使用手册簿WORD版教学文案
同望软件使用手册簿W O R D版造价文件编制流程图采用右建菜单创建:在项目管理窗口空白处单击鼠标右键,弹出右键菜单,选择【新建】→【建设项目】。
如下图:采用主菜单创建:在项目管理界面,选择【文件】→【新建建设项目】。
如下图:输入项目信息:在弹出的创建建设项目对话框中,输入【编号】(可以以创建文件的日期为编号,方便管理)、【名称】,选择【编制类型】(注:编制类型的选择决定项目级报表的输出样式),然后点击【确认】,即完成创建建设项目。
如下图:编辑建设项目信息:建设项目建立好以后,选中新建的建设项目,双击项目编号、项目名称处可以修改该建设项目的【编号】和【工程名称】,或者直接在右侧的【基本信息】窗口修改项目信息。
选中新建的建设项目右击,选择【新建】→【子项目】。
子项目可根据实际需要创建,或是省略上述操作直接在建设项目下创建造价文件。
创建造价文件新建造价文件有3种方式:(1)选中子项目(或建设项目)右击,选择【新建】→【造价文件】。
如图:(2)选择【文件】→【新建造价文件】。
如图:(3)在工具栏里直接点击快捷键,新建造价文件。
输入造价文件基本信息:在弹出的窗口中,输入【编号】、【名称】,选择【计价依据】、【主定额】和【项目模板】,点击确定。
如下图:〖注〗:造价文件创建好后,计价依据是不能再更改了的,因此在选择计价依据时必须考虑所编制造价文件的类型再进行选择。
填写建设项目及造价文件基本信息根据工程实际情况,填写项目基本信息(如图一)以及造价文件基本信息(如图二)。
项目级单价文件创建使用单价文件编辑单价文件创建采用右建菜单创建:在项目管理窗口,选中需要添加项目级单价文件的建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【单价文件】。
如下图:采用主菜单创建:在项目管理界面,选中需要添加项目级单价文件的建设项目节点,选择【建设项目】→【新建单价文件】。
如下图:使用单价文件在项目管理界面,选中任何一个造价文件,在单价文件列,双击,在出现的下拉列表中选择需要切换的单价文件。
同望公路应用清单编制步骤
同望公路造价清单编制步骤同望公路造价WECOSTV8.4.1.0 清单编制步骤一、新建建设项目1、编号最好按时间编制,便于查找,如2016/3/212、名称XX高速公路3、编制类型清单4、起讫桩号K0+000~~K5+0005、建设单位XXXX6、设计单位XXXX编制清单不涉及部分7、建管费汇总方式各汇总工程相加8、建管费累进办法08建管费部颁标准9、汇总累进费率系数 110、编制人、复核人、审核人、编制说明随便填填二、新建造价文件1、编号最好按时间编制,便于查找,如2016/3/212、名称XX高速公路3、计价依据08清单/09清单,以09清单为主要介绍,选定后,主定额和项目模板自动选择4、工程类别公路或桥梁5、清单合价反算6、起讫桩号K0+000~~K5+0007、公路公里自动计算8、公路等级高速公路9、建设性质新建若有编制桥梁工程清单10、大桥等级11、桥长米12、桥梁(或路基)编制清单不涉及部分13、平均养护周期 214、建管费累进办法08建管费部颁标准15、累进系数 1.016、年造价上涨率% 0.017、上涨计费年限 1.018、编制人、复核人、审核人、编制说明随便填填三、编制完成后,双击打开,进入造价编制选择取费程序,有两种方法,一是直接设置费率属性,二是导出导入费率文件第一种方法1、工程所在地河南2、费率标准国家标准、地方标准3、冬季施工根据提示选择4、雨季施工同上5、夜间施工计6、高原施工计7、风沙施工计8、沿海施工不9、行车干扰不10、安全文明计11、临时设施计12、施工辅助计13、工地转移50km14、基本费用计15、综合里程包括粮食、燃料、蔬菜、水,自动加权计算16、职工探亲计17、职工取暖计18、财务费用计19、辅助生产计20、利润计21、纳税地点市区、县乡、非市县乡左侧界面/右击/费率*系数冬雨施工费*0.8费率加权计算经过二个以上不同取费区域、冬、雨、高原、风沙恢复默认费率值重新读取费率值第二种方法获取费率/导入导出费率文件/左下角▲,一般按默认计算即可四、预算书1、表格属性,工程量与工程量2主要用于涵洞,m/道2、右击,显示设置,设置列显示/隐藏,或者设置颜色3、锁定在此列4、撤销5、右侧的模块可以自由拖曳,分为弹出窗口/嵌入模式/钉住6、设置计算精度,按快捷键也可五、建立清单三种方式1、选择标准项清单/右击标准模板/批量选择2、增加非标准清单/右击,添加子、前、后项(升降及快捷键上移下移)3、导入excel清单,软件目录下有样表3.1导入后分两种格式,一种是分100到700章,另一种是一个sheet连页。
公路工程概预算编制办法解析
公路工程概预算编制办法变化解析
公路工程概预算编制办法变化解析
2、调整工程建设其他费用的构成
参照建设部制定的《 参照建设部制定的《建设项目总投资组成及其他费 用规定》 征求意见稿)的内容, 用规定》(征求意见稿)的内容,结合公路建设的实际 情况,对工程建设其他费用内容进行了调整: 情况,对工程建设其他费用内容进行了调整: (1)将原 建设单位管理费”更名为“建设项目管理费” 将原“ (1)将原“建设单位管理费”更名为“建设项目管理费”, 同时在其内容中增加“公路交( 工试验检测费” 同时在其内容中增加“公路交(竣)工试验检测费”的 子项。(随着建设体制的不断改革, 。(随着建设体制的不断改革 子项。(随着建设体制的不断改革,建设单位的概念越 来越模糊,而建设项目却是唯一、明确的) 来越模糊,而建设项目却是唯一、明确的) (2)将原 勘查设计费”更名为“建设项目前期工作费” 将原“ (2)将原“勘查设计费”更名为“建设项目前期工作费”, 费用内容包括可行性研究费用、勘查设计费用以及设计、 费用内容包括可行性研究费用、勘查设计费用以及设计、 监理、施工招标文件及招标标底(或造价控制值、 监理、施工招标文件及招标标底(或造价控制值、清单 预算)文件编制费等, 预算)文件编制费等,这样更符合当前项目建设流程的 阶段划分。 阶段划分。
公路工程概预算编制办法变化解析
(3)原直接费中增加“风沙地区施工增加费”和“安全及 原直接费中增加“风沙地区施工增加费” 文明施工措施费”两项内容。 文明施工措施费”两项内容。 在间接费中增加规费内容,包括基本养老保险、 (4)在间接费中增加规费内容,包括基本养老保险、失业 保险、基本医疗保险、生育保险(正式发布无, 保险、基本医疗保险、生育保险(正式发布无,后补 住房公积金和工伤保险。 充)、住房公积金和工伤保险。 将施工技术装备费(3%)和计划利润(4%)合并, (5)将施工技术装备费(3%)和计划利润(4%)合并,统 称为利润(7%) 称为利润(7%)(当时将施工技术装备费作为专项基金 使用,不征收企业所得税,可以合法避税2%左右) 2%左右 使用,不征收企业所得税,可以合法避税2%左右)
同望软件使用手册WORD版
造价文件编制流程图采用右建菜单创建:在项目管理窗口空白处单击鼠标右键,弹出右键菜单,选择【新建】→【建设项目】。
如下图:采用主菜单创建:在项目管理界面,选择【文件】→【新建建设项目】。
如下图:输入项目信息:在弹出的创建建设项目对话框中,输入【编号】(可以以创建文件的日期为编号,方便管理)、【名称】,选择【编制类型】(注:编制类型的选择决定项目级报表的输出样式),然后点击【确认】,即完成创建建设项目。
如下图:编辑建设项目信息:建设项目建立好以后,选中新建的建设项目,双击项目编号、项目名称处可以修改该建设项目的【编号】和【工程名称】,或者直接在右侧的【基本信息】窗口修改项目信息。
选中新建的建设项目右击,选择【新建】→【子项目】。
子项目可根据实际需要创建,或是省略上述操作直接在建设项目下创建造价文件。
创建造价文件新建造价文件有3种方式:(1)选中子项目(或建设项目)右击,选择【新建】→【造价文件】。
如图:(2)选择【文件】→【新建造价文件】。
如图:(3)在工具栏里直接点击快捷键,新建造价文件。
输入造价文件基本信息:在弹出的窗口中,输入【编号】、【名称】,选择【计价依据】、【主定额】和【项目模板】,点击确定。
如下图:〖注〗:造价文件创建好后,计价依据是不能再更改了的,因此在选择计价依据时必须考虑所编制造价文件的类型再进行选择。
填写建设项目及造价文件基本信息根据工程实际情况,填写项目基本信息(如图一)以及造价文件基本信息(如图二)。
项目级单价文件创建使用单价文件编辑单价文件创建采用右建菜单创建:在项目管理窗口,选中需要添加项目级单价文件的建设项目节点,单击鼠标右键,弹出右键菜单,选择【新建】→【单价文件】。
如下图:采用主菜单创建:在项目管理界面,选中需要添加项目级单价文件的建设项目节点,选择【建设项目】→【新建单价文件】。
如下图:使用单价文件在项目管理界面,选中任何一个造价文件,在单价文件列,双击,在出现的下拉列表中选择需要切换的单价文件。
同望标后预算编制操作培训
广东同望科技股份有限公司
目 录
账号注册
标后预算编制
软件高级操作
账号注册
1、软件购买使用流程:
购买软件 注册账号 关联账号 使用软件
2、注册账号:
软件操作流程
新建项目 新建造价文件 取费与汇总 清单编制 现场经费 工料机汇总 分摊 报表导出打印 税金及变更 直接工程费 其他工程费
软件可以导入两种格式的清单格式,一种类似于09清单范本,一种是按照 结构部位划分的图纸清单格式,如下图所示。
4、清单编制-直接工程费:
导入清单的格式,有如下两种:
4、清单编制-直接工程费:
(3)套取子目 定额法:可以套取07预算定额、09施工定额、劳务指标及综合指标; 实物量法:可以套取工料机、周转性材料(包括租赁)、混合材料等
4、清单编制-直接工程费:
(3)子目调整 这里说的调整主要是针对07定额及09施工定额; 07定额是计价性定额,较施工定额有一定的扩大,不真实反映实际施工消耗; 09施工定额是通用的施工定额,不能反映具体某个企业的真实水平,所以要 调整,具体调整方法如下: (1)标准换算 (2)乘系数 (3)工料机替换; (4)自定调整,增删改等;
3、取费与汇总:
此界面主要是直接工程费的取费内容设置,左侧是取费类别,右侧界面是每个取费 类别的费用组成。
4、清单编制-直接工程费:
此处主要是对直接工程费清单进行导入,并且在清单下套取子目,以算出直接工程 费清单的预算成本,而且与合同清单进行对比。 (1)编制流程
导入清单
(2)导入清单
套取子目
子目调整
6、清单编制-现场经费:
(1)现场经费清单主要包含间接费和期间费用,大部分的费用都是直 接输入数值进行计算。而像管理人员工资有明细表可以直接录入。
同望公路清单编制步骤
同望公路清单编制步骤清单编制是项目管理中非常重要的一环,通过清单可以及时了解项目的进展情况,掌握项目的进度和资源分配情况,为项目的管理和控制提供有力的依据。
下面是同望公路清单编制的步骤。
第一步:明确编制清单的目的和范围在编制清单之前,首先需要明确编制清单的目的和范围。
目的是要清楚地知道清单是为了达到哪些目标,范围是清单需要覆盖的领域和内容。
第二步:确定编制清单的要求和格式在确定清单的范围之后,需要确定清单的要求和格式。
清单的要求包括清单的详细程度、时间要求、格式要求等。
清单的格式可以根据项目的具体情况进行确定,可以是表格、图表、文字描述等形式。
第三步:收集相关信息和数据在进行清单编制之前,需要收集相关的信息和数据。
这些信息可以包括项目的计划、进度、资源分配情况、成本等。
收集信息和数据可以通过调查、观察、访谈等方式进行。
第四步:整理和归纳信息和数据收集到的信息和数据需要进行整理和归纳。
可以将信息和数据按照一定的分类进行整理,便于后续的分析和利用。
整理和归纳的过程可以使用工具来辅助,比如表格、图表等。
第五步:分析信息和数据在整理和归纳信息和数据之后,需要进行信息和数据的分析。
可以通过对信息和数据进行比较、统计、计算等方式进行分析,从而得出有关项目的一些关键指标和结论。
第六步:编制清单在分析信息和数据之后,可以开始编制清单。
根据清单的要求和格式,将整理和归纳的信息和数据填写到清单中。
一般来说,清单需要包括项目的任务、责任人、进度、资源分配、成本等内容。
第七步:审查和修改清单在编制清单之后,需要对清单进行审查和修改。
通过审查和修改可以发现清单中的错误和不足,并进行相应的修改和改进。
审查和修改的过程可以由多个人参与,以提高清单的质量和准确性。
第八步:发布和传达清单在审查和修改清单之后,可以将清单发布和传达给相关的人员。
发布和传达可以通过书面形式、会议形式、电子邮件等方式进行。
同时,还需要与相关人员进行沟通和交流,确保他们对清单的理解和认可。
同望软件编制工程造价工作流程
编制工程造价工作流程四个文件十大步骤编制任何一份公路工程造价,都需要“四个文件、十大步骤”,这里先初步介绍一下这四个文件和十大步骤组成的流程图建立顺序文件名称作用一定额文件确定配套定额(包括补充定额)二费率文件确定项目的综合费率标准(包括地方标准)三单价文件确定工料机项目与预算单价四单项工程文件确定造价所需的工程项目、数量与配套定额有了以上四个文件,按编制办法的有关规定,通过将它们有机的组合,就可以编制出一份完整的公路工程造价文件。
第一步:新建建设项目文件第二步:准备定额、费率、单价文件第三步:建立单项工程文件第四步:建立项目表第五步:输入工程量第六步:定额录入、调整及取费第七步:计算第二、三部分费用第八步:工料机分析与单价计算第九步:造价计算,并对计算结果进行审核,若有误,应将第四步至第八步进行修改或调整,直到完全正确。
第十步:输出报表。
第一步:新建建设项目文件一个建设项目文件,可以包含一个或多个单项工程文件,以及与之配套的单价、费率、和定额文件,通过这些文件组合计算,您最终可以得到项目工程的造价。
单项工程文件,是指路线文件、独立桥梁文件、路线标文件、独立桥梁标文件四种文件中的某一具体的工程文件,例如某一路线标文件。
1 登录完成后,进入WCOST的主界面,点按打开文件快键图标,系统会自动弹出一个建设项目对话框;2 选择好建设项目类型后,点按“新建”按钮,在新增加的行中输入项目编号、名称、负责人、编制及复核者,再点按“打开”,则可完成新建建设项目工作。
第二步:准备定额、费率、单价文件准备定额文件准备费率文件准备单价文件流程图准备系统自备的定额→导入其他类型的定额→编制补充定额准备系统自备的定额在新建建设项目时,已选择了建设项目类型,如:预算。
那么,打开建设项目后,在“视窗2/定额”中已有了“部颁预算定额”文件。
导入其他类型的定额文件如果在预算中需要用到概算定额等情况,就可以通过“导入文件”来实现。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
JTG B06-2007
总
述
《公路基本建设工程概预算编制办法》(下称部颁编办), 由交通部编制并发布,全国范围内使用。 部颁编办内容分三章和一附录。 第一章 总则 第二章 概、预算编制方法 第三章 概、预算费用标准和计算方法 整体上,这些内容均围绕“项目”“费用”和“文件” 展开。
公 路 工 程 概 ( 预 ) 算 项 目
第四项
第二部分 设备及 工具、器具 购置费
第五项 第六项 第七项
第三部分 工程建设 其他费用
第八项 第九项
费用组成
概(预)算总金额
建 筑 安 装 工 程 费
设 备 、 工 具 、 器 具 及 家 具 购 置 费
工 程 建 设 其 他 费 用 费 预
备
人工费 直接工 程费 材料费 施工机械使用费 冬季施工增加费 雨季施工增加费 夜间施工增加费 特殊地区施工增加费 其它工 程费 行车干扰工程施工增加费 安全文明施工措施费 高原地区施工增加费 风沙地区施工增加费 沿海地区施工增加费
车次数确定。
建筑安装工程费
直接费 间接费 利润 税金
规费系指政府和有 关权力部门规定施 工企业必须缴纳的 费用(简称规费)。
规 养老保险费 医疗保险费 住房公积金
费
辅助生产 间接费
企 业 管理费
失业保险费 工伤保险费
规费以人工费为基数,按国家或工程所在 地相关部门规定的标准计算 。
建筑安装工程费
风沙地区施工增加费
夜间施工增加费 行车干扰施工增 加费 施工辅助费
临时设施费 工地转移费
特殊 地区 施工 增加 费
这一部分的费用计算 仅以直接工程费中的 人工费与施工机械使 用费合计为基数,称 为“其它工程费Ⅱ”。
这一部分的费用计算以 直接工程费为基数,按 工程类别查表确定费率, 称“其它工程费Ⅰ”。
直接费 间接费 利润 税金
规
费
辅助生产 间接费
企 业 管理费 主副食运费补贴 职工采暖补贴
基本费用 职工探亲路费 财务费用
企业管理费中各项费用以直接费为基数计算。
费率按工程类别查表计算。 主副食运费补贴的费率由主副食的运距决定, 这些运距包括有粮食运距、燃料运距、蔬菜运距 和水运距。可按综合运距考虑,即取粮食运距的 6%,燃料的9%,蔬菜的15%和水的70%综合计算, 综合里程在1km以内的工程不计取本项费用。
冬季施工增加费的费率应按工程所在地所属的气温区确定。
雨季增加费的费率应按工程所在地所属的雨量区和雨季期确
定。 工地转移费的费率还应考虑到工地的转移距离,小50km 的不计此项费用。 高原地区施工增加费的费率还应按工程所在地的海拔高度 确定。海拔高度小于1500m的不计此项费用。 行车干扰工程增加费的费率应按施工期平均每昼夜双向行
∕240(工日)
公式中“生产工人基本工资”按不低于工程所有地 政府主管部门发布的最低工资标准的1.2倍计算。
②.材料费
材料预算价格=(材料原价+运杂费)*(1+场外运 输损耗率)*(1+采购及保管费率)-包装品回收价值
采购及保管费率一般为2.5%,外购构件为1%,
商品砼不计。
③.机械使用费
机械使用费=台班数量*台班预算单价
建筑安装工程费
直接费 间接费 利润 税金
直 接 工程费
其 它 工程费 特殊地区施工增加费 行车干扰工程施工增加费 安全文明施工措施费 施工辅助费
冬季施工增加费 夜间施工增加费 雨季施工增加费 临时设施费 工地转移费
其他工程费
高原地区施工增加费
冬季施工增加费 雨季施工增加费
安全文明措施费
沿海地区施工增加费
预算的编制依据
1、国家发布的有关法律、法规、规章、规程等。 2、现行的《公路工程预算定额》、《公路工程机械台班 费用定额》及本办法。 3、工程所在地省级交通主管部门发布的补充计价依据。 4、批准的初步设计文件(或技术设计文件,如有)等有 关资料。 5、施工图纸等设计文件。 6、工程所在地的人工、材料、机械及设备预算价格等。 7、工程所在地的自然、技术、经济条件等资料。 8、工程施工组织设计或施工方案。 9、有关合同、协议等。 10、其他有关资料。
费用的组成
直 接 费
建 筑 安 装 工 程 费
间 接 费 利 润 税 金
临时设施费 施工辅助费 工地转移费 养老保险费 失业保险费 规费 医疗保险费 工伤保险费 辅助生产 间接费 企业管 理费 住房公积金 基本费用 主副食运费补贴 职工探亲路费 职工采暖补贴 财务费用
建筑安装工程费
直接费 间接费 利润 税金
施工机械台班单价由不变费用和可变费用组成。 不变费用:折旧费、大修理费、经常修理费、 安装拆卸及辅助设施费等; 可变费用:机上人员人工费、动力燃料费、养 路及车船使用税。 注:工程用电为自发电时
A=0.24K/N
A——每千瓦时电单价 K——发电机组的台班单价(元) N—— 发电机组的总功率( kw )Βιβλιοθήκη 直 接 工程费 人工费 材料费
其 它 工程费
施工机械使用费
(1).直接工程费
①人工费,内容包括:基本工资、工资性补贴、生 产工人辅助工资、职工福利费。
人工费=人工工日*人工单价(元∕工日) 人工单价(元∕工日)= 〔基本工资(元∕月) +工资性津
贴(元∕月) + 地区生活补贴(元∕月)〕 *(1+14%)*12月
概算、修正概算的编制依据 1、国家发布的有关法律、法规、规章、规程等。 2、现行的《公路工程概算定额》、《公路工程预算定额》 、《公路工程机械台班费用定额》及本办法。 3、工程所在地省级交通主管部门发布的补充计价依据。 4、批准的可行性研究报告(修正概算时为初步设计文件) 等有关资料。 5、初步设计(或技术设计)图纸等设计文件。 6、工程所在地的人工、材料、机械及设备预算价格等。 7、工程所在地的自然、技术、经济条件等资料。 8、工程施工方案。 9、有关合同、协议等。 10、其他有关资料。
项目、费用与文件三者之间的关系:
审核 经济指标 审核
概(预)算项目
(项、目、节、细目)
费用项目
报表文件
划分工程 套用定额
各项费用计算 依据、过程、结果
项目划分
第一部分 建筑安装 工程费
第一项 第二项 第三项
临时工程 路基工程 路面工程 桥梁涵洞工程 交叉工程 隧道工程 公路设施及预埋管线工程 绿化及环境保护工程 管理、养护及服务房屋
