QTZ40塔式起重机使用说明书山东大汉建设机械有限公司生产许可证编号:TS2437030-2016目录1.概述2.主要技术性能3.构造简述4.金属结构部分5.工作机构6.安全保护装置7.液压顶升装置8.电气控制及操作系统9.电气安装注意事项10.安装与拆卸11.塔式起重机的安全操作规程12.维修与保养13.常见的故障及排除方法1.概述QTZ40液压自升式塔式起重机(以下简称:QTZ40塔机)额定起重力矩为400KN.m,最大起重量4吨,最大工作幅度47米,独立式起升高度30m,附着式起升高度为120m。

QTZ40塔机各项参数均达到或优于国家标准。

该机采用小车变幅,上回转,液压顶升技术,根据建筑施工需要可采用固定式及附着式使用,该机自重(不含平衡重及附着装置)19.14T,总装机容量25.7kw,技术参数先进,性能优良可靠,造型美观,质量精良,结构简单实用,设有先进的安全装置,维修方便,使用安全,价格合理,是广大中小建筑企业理想的建筑施工机械。

2、主要技术性能2.1起重技术性能图1四倍率起重参数表二倍率起重参数表2.2整机性能2.3机构技术性能3、构造简述QTZ40自升式塔式起重机由金属结构、传动机构、液压顶升、电气控制以及安全保护装置等组成,各部分结构及特点简介如下:总体布置整机的底架被固于专用的混凝土基础上,其上部与塔身连结,塔身最上端与下转台连接,下转台与顶升套架连接,下转台上面与回转支承的外圈连接。

紧固在回转支承内圈上的转动部分,包括回转上转台、塔帽、平衡臂、起重臂、变幅小车与吊钩、平衡重、起升机构、回转机构以及操纵室等,这些部件均通过回转机构可以绕塔身轴心线在各自水平面内一起作540°的全回转。

起重臂用两根起重臂拉杆与塔帽连接,其根部与上转台的上部用销轴连接,平衡臂则用两根拉杆与塔帽相连,其根部与上转台用销轴连接。

起升机构设在平衡臂中后部,回转机构布置在回转上转台的右侧,左侧是驾驶室。

13#楼塔吊基础(QTZ40)

13#楼塔吊基础(QTZ40)

塔吊基础施工方案一、编制依据:依据施工图纸及以下规范及参考文献编制:《塔式起重机设计规范》(GB/T13752-1992)、《地基基础设计规范》(GB50007-2002)、《建筑结构荷载规范》(GB50009-2001)、《建筑安全检查标准》(JGJ59-99)、《混凝土结构设计规范》(GB50010-2002)等编制。

二、工程概况:惠民苑二期汉江黄金口五村建设地点位于汉阳黄金口;属于框架剪力墙结构;12号楼、13号楼地下0层;地上18层;建筑高度:59.1m;标准层层高:3m ;总建筑面积:22199.7平方米。

惠民苑二期汉江黄金口五村位于汉阳黄金口,由武汉市汉阳区住宅开发公司建设,北京中外建建筑设计有限公司设计,武汉市勘测设计院负责工程地质勘察,湖北联兴建设工程监理有限公司监理,武汉市江汉建筑工程公司组织施工;由张建明担任项目经理,王乐义担任技术负责人。

总工期250天。

为了满足施工的需要,根据公司安排,此工程安装一台液压自升塔式起重机作为垂直运输工具,根据在现场实际情况并综合考虑工程工期、费用和其它情况,我项目部决定本工程的13号楼Q轴/25-27轴外侧安装塔吊一台,生产厂家为烟台海山建筑机械有限公司,型号为QTZ40。

现场情况:基础自然地面为-1.500M,塔吊基础开挖深度标高为-2.900M,上表面平自然地面,基础采用静压管桩承台基础,承台底4根静压管桩,深度为24M,承台为5500mm*5500mm*800mm,承台上浇灌十字梁(500mm*1400mm*5500mm),塔吊基础完工,待13#楼基础开挖后,在Q轴/25-27轴处塔吊基座下部做一道砖墙(370mm)挡土墙。

QTZ40塔吊一、参数信息二、塔吊基础承载力及抗倾翻计算依据《建筑地基基础设计规范》(GB50007-2002)第5.2条承载力计算。

当不考虑附着时的基础设计值计算公式:当考虑附着时的基础设计值计算公式:当考虑偏心矩较大时的基础设计值计算公式:混凝土基础抗倾翻稳定性计算:E=M/(F+G)=1879.99/(343+1179.75)=1.235m ≤Bc/3=1.833m根据《塔式起重机设计规范》(GB/T 13752-92)第4.6.3条,塔吊混凝土基础的抗倾翻稳定性满足要求。

QTZ40塔吊安装、拆除与方案

QTZ40塔吊安装、拆除与方案

塔吊安装、拆除方案一、塔吊的技术参数本工程根据施工组织设计要求,在建筑物(本工程12#楼)南侧采用QTZ40自升式塔式起重机。

主要技术参数如下表所示:二、塔吊位置的确定为了充分发挥塔吊的利用率,便于施工以及安装、拆除综合考虑,决定将QTZ40塔吊安装在建筑物(本工程12#楼)南侧16—17轴之间,塔吊中心线离建筑物4.6米。

如图1所示:16轴17轴图1:QTZ40塔吊位置图三、塔吊的基础设计QTZ40塔吊的基础在地面2.7m下,坐落于中风化岩上,地基承载力在25N/cm2以上,基础下打100mm厚的C10砼垫层,机座采用现浇C20砼浇注,基础上表面应高出地面200mm,应保证基面平整度,允许偏差在1‰以内,按照建筑施工标准进行养护,达到强度后再进行塔吊的安装。

基础图如图2所示:4500mm 4500mm图2:QTZ40塔吊基础图四、塔吊的安装、拆除、使用机械、工作顺序及要求1、塔吊的安装、拆除应由具有安、拆资格的专业队伍完成,工作人员作业前应对塔吊的类型、技术参数做全面得了解,并对塔吊基础进行复验,确认合格后方可安装。

2、塔吊的安装高度为:第一次起升高度为10.5米,以后随楼层的增加而升高。

3、塔吊在安装、拆除时,均采用一台起重量为16吨的汽车吊进行吊装。

4、工作顺序及要求:(1)、首先对底架进行安装,当底架与第一节塔节安装完后,须在第一节的安装法兰盘上再次找平,使主弦杆的四个角高差值与其举例之比不大于1/1000。

调整完后,检查垫块稳定性,并用螺母拧紧,以防松动。

(2)在安装时,应检查塔节上下端面,如有杂物等异常现象,应先对其进行清理,使其表面平整后再进行安装。

(3)、安装基础节、标准节、套架时,先降基础节吊装到底架上,用专用螺栓和螺母将底架和基础节连接,在吊装标准节,用螺栓把标准节连接好后,吊装套架,使套架上的爬爪放在标准节的踏步上,在吊装套架前,应把爬升导轮的调整尺寸调至最大。

吊装完毕后,调整套架滚轮间隙,方法为:首先看对角线上的两套滚轮是否在对角线上,再将调节螺栓转动,把滚轮调出顶住塔身主弦杆,8套滚轮的调整螺栓冒出部分基本上也一样长,才能保证套架与塔身之间主弦杆等距。

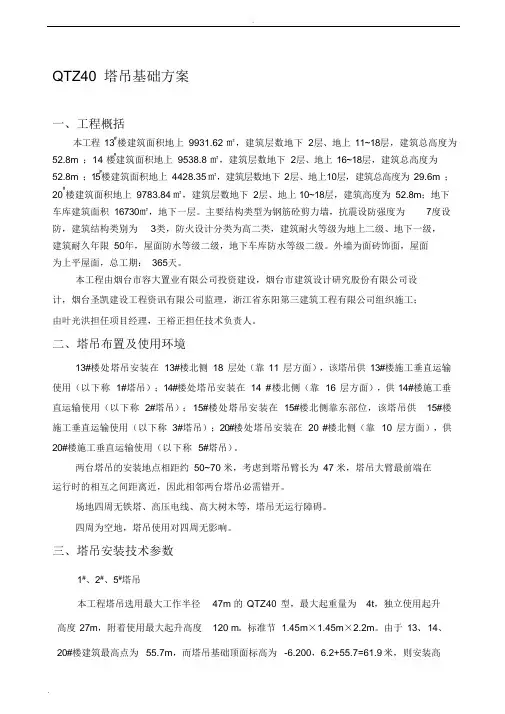

QTZ40塔吊基础方案1

QTZ40塔吊基础方案1

## ##QTZ40 塔吊基础方案一、工程概括本工程 13 楼建筑面积地上 9931.62 ㎡,建筑层数地下 2层、地上 11~18层,建筑总高度为52.8m ;14 楼建筑面积地上 9538.8 ㎡,建筑层数地下 2层、地上 16~18层,建筑总高度为52.8m ;15 楼建筑面积地上 4428.35 ㎡,建筑层数地下 2层、地上10层,建筑总高度为 29.6m ; 20 楼建筑面积地上 9783.84 ㎡,建筑层数地下 2层、地上 10~18层,建筑高度为 52.8m ;地下车库建筑面积 16730㎡,地下一层。

主要结构类型为钢筋砼剪力墙,抗震设防强度为7度设防,建筑结构类别为 3类,防火设计分类为高二类,建筑耐火等级为地上二级、地下一级, 建筑耐久年限 50年,屋面防水等级二级,地下车库防水等级二级。

外墙为面砖饰面,屋面 为上平屋面,总工期: 365天。

本工程由烟台市容大置业有限公司投资建设,烟台市建筑设计研究股份有限公司设计,烟台圣凯建设工程资讯有限公司监理,浙江省东阳第三建筑工程有限公司组织施工; 由叶光洪担任项目经理,王裕正担任技术负责人。

二、塔吊布置及使用环境13#楼处塔吊安装在 13#楼北侧 18 层处(靠 11 层方面),该塔吊供 13#楼施工垂直运输使用(以下称 1#塔吊);14#楼处塔吊安装在 14 #楼北侧(靠 16 层方面),供 14#楼施工垂直运输使用(以下称 2#塔吊); 15#楼处塔吊安装在 15#楼北侧靠东部位,该塔吊供 15#楼施工垂直运输使用(以下称 3#塔吊);20#楼处塔吊安装在 20 #楼北侧(靠 10 层方面),供20#楼施工垂直运输使用(以下称 5#塔吊)。

两台塔吊的安装地点相距约 50~70 米,考虑到塔吊臂长为 47 米,塔吊大臂最前端在 运行时的相互之间距离近,因此相邻两台塔吊必需错开。

场地四周无铁塔、高压电线、高大树木等,塔吊无运行障碍。

四周为空地,塔吊使用对四周无影响。

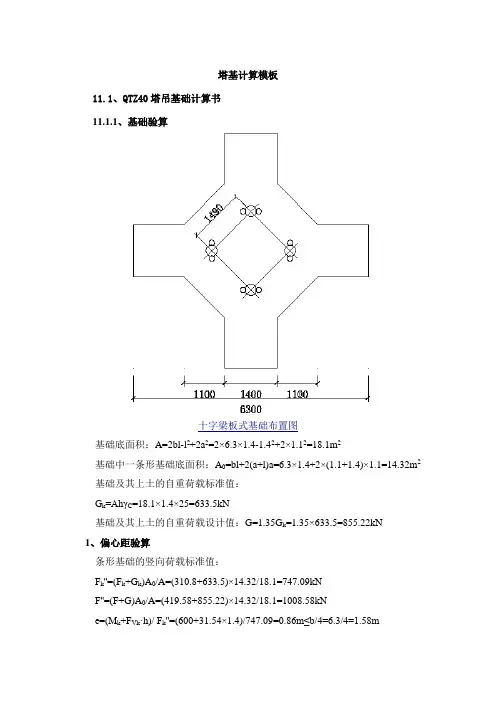

塔基计算模板

塔基计算模板

塔基计算模板11.1、QTZ40塔吊基础计算书11.1.1、基础验算十字梁板式基础布置图基础底面积:A=2bl-l2+2a2=2×6.3×1.4-1.42+2×1.12=18.1m2基础中一条形基础底面积:A0=bl+2(a+l)a=6.3×1.4+2×(1.1+1.4)×1.1=14.32m2 基础及其上土的自重荷载标准值:G k=AhγC=18.1×1.4×25=633.5kN基础及其上土的自重荷载设计值:G=1.35G k=1.35×633.5=855.22kN1、偏心距验算条形基础的竖向荷载标准值:F k''=(F k+G k)A0/A=(310.8+633.5)×14.32/18.1=747.09kNF''=(F+G)A0/A=(419.58+855.22)×14.32/18.1=1008.58kNe=(M k+F Vk·h)/ F k''=(600+31.54×1.4)/747.09=0.86m≤b/4=6.3/4=1.58m满足要求!2、基础偏心荷载作用应力(1)、荷载效应标准组合时,基础底面边缘压力值e=0.86m≤b/6=6.3/6=1.05mI=lb3/12+2×al3/12+4×[a4/36+a2/2(a/3+l/2)2]=1.4×6.33/12+2×1.1×1.43/12+4×[1.14/36+1.12/2×(1.1/3+1.4/2)2]=32.59 基础底面抵抗矩:W=I/(b/2)=32.59/(6.3/2)=10.35m3P kmin= F k''/A0-(M k+F Vk·h)/W=747.09/14.32-(600+31.54×1.4)/10.35=-10.09kPa P kmax= F k''/A0+(M k+F Vk·h)/W=747.09/14.32+(600+31.54×1.4)/10.35=114.43kPa(2)、荷载效应基本组合时,基础底面边缘压力值P min= F''/A0-(M+F V·h)/W=1008.58/14.32-(810+42.58×1.4)/10.35=-13.62kPaP max= F''/A0+(M+F V·h)/W=1008.58/14.32+(810+42.58×1.4)/10.35=154.48kPa 3、基础轴心荷载作用应力P k=(F k+G k)/A=(310.8+633.5)/18.1=52.17kN/m24、基础底面压应力验算(1)、修正后地基承载力特征值f a=f ak+ηdγm(d-0.5)=180+1.6×19.3×(1.4-0.5)=207.79kPa(2)、轴心作用时地基承载力验算P k=52.17kPa≤f a=207.79kPa满足要求!(3)、偏心作用时地基承载力验算P kmax=114.43kPa≤1.2f a=1.2×207.79=249.35kPa满足要求!5、基础抗剪验算基础有效高度:h0=H-δ-D/2=1400-50-20/2=1340mm塔身边缘至基础底边缘最大反力处距离:a1=(b-20.5B)/2=(6.3-20.5×1.49)/2=2.1m塔身边缘处基础底面地基反力标准值:假设P kmin=0,偏心安全P k1=P kmax-a1(P kmax-P kmin)/b=114.43-2.1×(114.43-0)/6.3=76.35kPa基础自重在基础底面产生的压力标准值:P kG=G k / A=633.5 / 18.1=35kPa基础底平均压力设计值:P=γ((P kmax+P k1)/2-P kG)=1.35×(( 114.43+76.35)/2-35)=81.53kPa基础所受剪力:V=pa1l=81.53×2.1×1.4=239.28kNh0/l=1340/1400=0.96≤40.25βc f c lh0=0.25×1×14.3×1400×1340/1000=6706.7kN≥V=239.28kN满足要求!6、软弱下卧层验算基础底面处土的自重压力值:p c=dγm=1.4×19.3=27.02kPa下卧层顶面处附加压力值:p z=lb(P k-p c)/(2(b+2ztanθ)2)=1.4×6.3×(65.94-27.02)/(2×(6.3+2×2×tan20°)2)=2.85kPa软弱下卧层顶面处土的自重压力值:p cz=zγ=2×20=40kPa软弱下卧层顶面处修正后地基承载力特征值f az=222.64kPa作用在软弱下卧层顶面处总压力:p z+p cz=2.85+40=42.85kPa≤f az=222.64kPa 满足要求!11.1.2、基础配筋验算1、基础底弯矩计算基础底均布荷载设计值:q1=pl=81.53×1.4=114.14kN/m塔吊边缘弯矩:M=q1a12/2=114.14×2.12/2=250.82kN·m2、基础配筋计算(1)、基础梁底部配筋αS1= M/(α1f c lh02)=250.82×106/(1×14.3×1400×13402)=0.007ζ1=1-(1-2αS1)0.5=1-(1-2×0.007)0.5=0.007γS1=1-ζ1/2=1-0.007/2=0.996A s1=M/(γS1h0f y1)=250.82×106/(0.996×1340×300)=626mm2最小配筋率:ρ=max(0.2,45f t/f y1)=max(0.2,45×1.43/300)=max(0.2,0.21)=0.21%基础底需要配筋:A1=max(626,ρlh0)=max(626,0.002×1400×1340)=4024mm2基础梁底实际配筋:A s1'=5652mm2≥A1=4024mm2满足要求!(2)、基础梁上部配筋基础梁上部实际配筋:A s2'=5652mm2≥0.5A s1'=2826mm2满足要求!(3)、基础梁腰筋配筋梁腰筋按照构造配筋HPB235 10Φ14(4)、基础梁箍筋配筋箍筋抗剪截面高度影响系数:βh=(800/h0)0.25=(800/1340)0.25=0.880.7βh f t lh0=0.7×0.88×1.43×103×1.4×1.34=1650.68kN≥V=239.28kN按构造规定选配钢筋!配箍率验算ρsv=nA sv1/(ls)=4×78.5/(1400×60)=0.37%≥ρsv,=0.24f t/f yv=0.24×1.43/210=0.16%min满足要求!(5)、基础加腋处配筋基础加腋处,顶部与底部配置水平构造筋Φ12@200mm、竖向构造箍筋Φ8@200mm,外侧纵向筋Φ10@200m m。

QTZ40型塔吊安装方案

QTZ40型塔吊安装方案

QTZ40型塔式起重机安装、顶升技术方案编制:审核:审批:中国建筑第七工程局第四建筑公司材料设备租赁公司2005年12月15日一、作业任务概况:二、作业现场概况:本工程属地下一层,地上12层短肢剪力墙结构,建筑面积13368.2m²,工期360天。

塔吊使用高度50米,附着2道,分别在14.75米、23.53米。

三、作业中需用机械设备的选配:依据本塔吊实际情况及历年来安装经验,本次安装需用起重机械,机具及运输车辆如下:四、安装程序:1、安装底架十字架1)将主梁和二个半梁用销轴4—Φ50联接好,并装上4根拉杆,组装成十字交叉架。

2)吊装十字交叉梁于基础上。

3)用压板、螺栓将十字交叉梁端部固定好。

4)用水平仪进行校正,使底架的十字梁呈水平状态,水平度小于1/1000.2、安装底架基础节1)吊装底架基础节于底架十字梁上。

2)用高强度螺栓将基础节与十字梁的基座连接好(高强度螺栓预紧力为24.1吨,每套高强度螺栓为一个螺栓二个垫圈二个螺母)。

3)暂时卸下基础节上用于连接撑杆的活动支座。

3、安装一个塔身标准节。

1)吊起一个塔身标准节安放在基础节上。

2)注意爬爪面与基础节的爬爪面一致。

即:注意标准节的爬爪面与基础节的爬爪面保持一致。

4、安装套架(爬升架)1)组装套架,在地面将液压站、液压缸、顶升横梁、平台引进梁等安装在套架主结构上,检查滚轮活动情况,去除其表面杂物。

2)吊装套架,将其套在塔身标准节和底架基础节外面。

3)当使用较小吨位的起重机安装,吊装高度不够时,可先安装底架基础节,再安装套架,然后再吊装塔身标准节并将其安放在套架内。

4)吊装一节下塔身标准节在安装完爬升架后,再增加一个下塔身标准节。

5、安装下支座1)吊装下支座,使其置于塔身标准节上。

2)用高强度螺栓将下支座与塔身标准节相联接。

3)开动爬升机构,使套架顶起,用销轴将其与下支座连接好。

4)吊装8块大压重于十字梁上,每侧二块。

5)吊装8块小压重于大压重上。

QT Z40塔式起重机基础专项方案

QT Z40塔式起重机基础专项方案

中嘉商贸城塔吊基础施工专项方案编写:审核:审批:浙江德盛建设集团有限公司二○○八年三月五日塔吊基础施工专项方案审批表工程名称:泰州中嘉商贸城1标工程 22#楼建设单位:泰州中嘉商贸城有限公司施工单位:浙江德盛建设集团有限公司设计单位:扬州市建筑设计研究院有限公司监理单位:泰兴市建设工程监理有限公司目录一、工程概况…………………………………………………………二、数信息……………………………………………………………三、础最小尺寸计算…………………………………………………四、塔吊基础承载力计算……………………………………………五、地基基础承载力验算……………………………………………六、受冲切承载力验算………………………………………………七、承台配筋计算……………………………………………………八、安装人员配备(每台)………………………………………………九、塔吊安装及调试标准…………………………………………………十、塔吊的顶升及注意事项………………………………………………十一、塔吊技术性能及维护保养…………………………………………十二、塔吊拆卸十三、安全措施…………………………………………………………十四、塔吊的沉降、垂直度测定及偏差校正QT Z40塔式起重机基础专项方案一、工程概况:泰州中嘉商贸城一期建设项目位于泰州市京泰路办事处境内,场地的东侧为328国道,北侧为老328国道,西侧为区间大道,南侧为浙江路,运输交通较为便利。

结构类型为框架四层、八层、十一层,共11幢单体。

总建筑面积:约为79000m2。

工程经苏发改设计2007042号文件批准建设,工程建设单位:泰州市中嘉商贸城有限公司,设计单位为扬州市建筑设计研究院有限公司,勘察单位为江苏省地质工程勘察院。

监理单位:泰州市兴泰建设工程监理有限公司;施工总承包单位:浙江德盛建设集团有限公司。

建筑总高度为18.78m、41.60m、30.80m。

1、安装4台QTZ40系列塔式起重机。

QTZ40塔吊装拆方案

QTZ40塔吊装拆方案

目录一、工程概况二、塔机设置三、塔机安拆(一)、资源配置(二)、组装(三)、升塔(液压顶升机构)(四)、调试(五)、拆除四、塔机沉降、垂直度测定及偏差校正五、塔机的操作维护六、安全措施七、塔吊平面布置示意图、基础示意图塔吊安拆专项施工方案一、工程概况本工程位于东阳光生活区内,背靠宜红街,右临城河大道。

结构形式为框架结构,层数七层,占地面积637.84平方米,建筑物长44.75米,宽11.64米,建筑面积4470平方米。

二、塔机设置1、根据工程实际情况,设置一台塔吊,型号为QTZ-30,位于建筑物正立面东侧○32×○H轴处,距建筑物约3米。

(详见平面布置图)2、基础承载力大于200KN/m2,钢筋深度大于1.3米,基础上的四根锚柱倾斜度和平整度误差小于1/500(基础顶面水平度小于1/500)。

3、塔机用电独立设置配电箱,并设置在离塔机5米处。

4、地基周围,已清理场地,平整障碍物。

三、塔机安拆(一)、资源配置1、配置12T汽车吊1台,以及各类吊具、吊索。

2、人员配置:指挥1名,塔机司机1名,电工1名,安装人员数名。

(二)、组装1、把第一节标准节吊装在中间四根锚柱上,标准节有踏步的一面在进出面,并应与建筑物垂直。

2、将第二节标准节装在第一节标准节上,注意踏步应上下对准。

3、组装套架,套架上有油缸的面应对准标准节上有踏步的面,并架套上的爬爪搁在基础节最下面的一个踏步上。

4、组装上、下支座、回转机构、回转支承、平台等成为一体,然后整体安装在套架上,并连接牢固。

5、安装塔帽,用销轴与上支座连接,塔帽的倾斜面与吊臂在同一侧。

6、吊装平衡臂,用销轴与上支座连接,吊一块2T的配重设于从平稳臂尾部往前数的第三位置上。

7、吊装司机室,接通电源。

8、在地面拼装起重臂、小车、吊篮,吊臂拉杆连接后应固定在吊臂上弦杆的支架上。

9、用汽车吊把吊臂整体平稳地吊起就位,用销轴和上支座连接。

10、穿绕起升钢丝绳,安装短拉杆和长拉杆与塔帽顶连接,松弛起升机钢丝绳,把起重臂缓慢放平,使拉杆处于张紧状态,并松脱滑轮组上的起重钢丝绳。

QTZ40塔吊基础方案

QTZ40塔吊基础方案

QTZ40塔吊基础方案一、编制依据1、依据《建筑机械使用安全技术规程》2、金猴金色家园二期工程施工图纸3、金猴金色家园二期工程《岩土工程勘察报告》4、设备部提供基础处理图纸及承载力要求二、工程概况:本工程为金猴金色家园二期工程,工程包括1#楼、2#楼、3#楼、4#楼、5#楼、6#楼、7#楼、8#楼、9#楼、11#楼和幼儿园共计11个单体工程。

总建筑面积为:45000㎡,结构类型为框架结构,建筑耐久年限为50年,耐火等级为一级,抗震设防烈度为七级,住宅楼部分为7层,地下一层,幼儿园三层。

住宅楼建筑物高度为25m,建筑物东西长56m,南北长12.8m。

1#楼、4#楼之间和2#楼、3#楼之间为地下车库.由于单体工程较多,现塔吊群总体规划如下:塔吊序号塔吊类型塔吊位置使用部位基础类型1# QTZ40 7#楼南,6#楼北6#、7#楼独立基础2# QT20A 8#楼南,9#楼北8#、9#楼独立基础3# QTZ40 6#楼南,5#楼北5#、6#楼独立基础4# QTZ63 4#楼南,1#楼北1#、4#楼桩承台5# QTZ80EA 4#楼南,1#楼北1#、4#楼桩承台6# QTZ40 15#楼南15#楼独立基础根据工程实际情况,拟在7#楼南,6#楼北;6#楼南,5#楼北;以及15#楼南各使用一台QTZ40型塔吊,在8#楼南,9#楼北使用一台QT40A塔吊。

考虑到四台塔吊基础类型相同,且均为开挖至承载力为400 Kpa的强分化片麻岩层;故编制本综合施工方案。

三、现施工现场土层根据地质勘探报告说明:1.素填土:分布于整个场地,南部较厚,北部较薄,该土层厚度为0.4—2.0米,平均1.03米;层底标高为-3.0米——-1.2米,平均-1.88米。

2.强风化片麻岩:最大揭露厚度为3.2米。

四、各层地基土承载力特征值:1.素填土:该土层为原钟表厂回填土,不提供承载力。

2.强风化花岗岩:400 Kpa五、塔吊的部位的土质情况:1、1#塔吊(QTZ40型):素填土,厚度1.5—1.8米(地质报告显示),实际开挖后发现,素填土深度为1.6米。

QTZ40B基础设计

QTZ40B基础设计

塔吊基础设计一、 参数信息塔吊型号:QTZ40B , 塔吊起身高度:H=30m 塔吊倾覆力矩M=400kN.m 混凝土等级:C35 塔身宽度:B=1.5m, 基础埋深:D=3m 自重F1=311.17kN, 基础承台厚度h=1.2m 最大起重荷载F2=40kN, 基础承台宽度B C =4.15m 钢筋级别 :Ⅱ级钢筋 最大起重力矩:M=530K N ·m 二、 塔吊基础承载力计算依据《建筑地基基础设计规范(GB50007-2002)》第5.2条计算承载力.计算简图:当不考虑附着时的基础设计值计算公式:WM BG F P c±+=2maxmin式中 F -相应于荷载效应标准组合时上部结构传至基础竖向力(塔吊自重和最大起重荷载,F=F1+F2=351.17KN.G -基础自重与基础上面的土的自重:KN H H B B H B B G c C C m C C C 67.671)2.13(15.415.4202.115.415.425)(=-⨯⨯⨯+⨯⨯⨯=-⨯⨯⨯+⨯⨯⨯=γγc B -基础底面的宽度,取m B c 15.4=; W-基础底面的宽度,取3391.1161m B WC ==;M-倾覆力矩,包括风荷载产生的力矩和最大起重力矩,m kN M ∙=530;e -偏心矩,m GF M e 518.067.67117.351530=+=+=;故mB e c 692.061=<由以上可知:kPaW M BG F P c89.1491.1153015.467.67117.35122min =-+=-+=kPaWM BG F P c89.10391.1153015.467.67117.35122max =-+=++=三、 地基承载力验算 因为基础宽度m B c3>,根据《建筑地基基础设计规范》GB50007-2002第5.2.4条,地基承载力按下式修正:)5.0()3(-+-+=d b f f m d b ak a γηγηa f -修正后的地基承载力特征值2/m kN akf -地基承载力特征值,按武汉华中岩土有限责任公司提供《工程地质剖面图》可查出在塔吊基础处的亚粘土层承载力特征值为:360kPad b ηη、-基础宽度和埋深的地基承载力修正系数;查《建筑地基基础设计规范》GB50007-2002表5.2.4 可知: 1.63.0==d bηη、mγ-基础底面以上土的加权平均重,取3/20m kN m=γb -基础底面宽度(m ), m b 15.4= d-基础埋置深度(m ), m d3=由以上可以求得:kPad b f f m d b ak a 9.446)5.03(206.1)315.4(203.0360)5.0()3(=-⨯⨯+-⨯⨯+=-+-+=γηγη在偏心荷载作用时,根据《建筑地基基础设计规范》GB50007-2002第5.2.2-1可以得出kPakPa P 28.5369.4462.189.103max =⨯<=,满足承载力要求。

大汉QTZ40型塔机说明介绍模板之欧阳美创编

大汉QTZ40型塔机说明介绍模板之欧阳美创编

QTZ40塔式起重机使用说明书山东大汉建设机械有限公司生产许可证编号:TS2437030-2016目录1.概述2.主要技术性能3.构造简述4.金属结构部分5.工作机构6.安全保护装置7.液压顶升装置8.电气控制及操作系统9.电气安装注意事项10.安装与拆卸11.塔式起重机的安全操作规程12.维修与保养13.常见的故障及排除方法1.概述QTZ40液压自升式塔式起重机(以下简称:QTZ40塔机)额定起重力矩为400KN.m,最大起重量4吨,最大工作幅度47米,独立式起升高度30m,附着式起升高度为120m。

QTZ40塔机各项参数均达到或优于国家标准。

该机采用小车变幅,上回转,液压顶升技术,根据建筑施工需要可采用固定式及附着式使用,该机自重(不含平衡重及附着装置)19.14T,总装机容量25.7kw,技术参数先进,性能优良可靠,造型美观,质量精良,结构简单实用,设有先进的安全装置,维修方便,使用安全,价格合理,是广大中小建筑企业理想的建筑施工机械。

2、主要技术性能2.1起重技术性能图1四倍率起重参数表二倍率起重参数表2.2整机性能2.3机构技术性能3、构造简述QTZ40自升式塔式起重机由金属结构、传动机构、液压顶升、电气控制以及安全保护装置等组成,各部分结构及特点简介如下:总体布置整机的底架被固于专用的混凝土基础上,其上部与塔身连结,塔身最上端与下转台连接,下转台与顶升套架连接,下转台上面与回转支承的外圈连接。

紧固在回转支承内圈上的转动部分,包括回转上转台、塔帽、平衡臂、起重臂、变幅小车与吊钩、平衡重、起升机构、回转机构以及操纵室等,这些部件均通过回转机构可以绕塔身轴心线在各自水平面内一起作540°的全回转。

起重臂用两根起重臂拉杆与塔帽连接,其根部与上转台的上部用销轴连接,平衡臂则用两根拉杆与塔帽相连,其根部与上转台用销轴连接。

起升机构设在平衡臂中后部,回转机构布置在回转上转台的右侧,左侧是驾驶室。
