马街煤矿(露天矿)联合试运转方案
煤矿联合试运转方案及安全保障措施
矿井通风系统测试
测试矿井通风机的性能,确保 风流稳定、有效、安全。
供电系统测试
对矿井供电设施进行测试,确 保供电安全、稳定。
采掘设备测试
对采煤机和掘进机进行测试, 确保设备性能良好。
联合试运转的预期目标
系统稳定可靠
通过试运转,确保各系统稳定可靠,满足生产 需求。
煤矿联合试运转方案及安全 保障措施
汇报人: 2023-12-29
目录
• 联合试运转方案概述 • 联合试运转前的准备工作 • 联合试运转的实施过程 • 安全保障措施 • 联合试运转的评估与总结
01
联合试运转方案概述
联合试运转的目的和意义
验证煤矿生产系统的稳定性和可靠性
通过联合试运转,对矿井通风、排水、供电、运输、采掘等系统进行综合测试,确保系 统稳定可靠,为后续生产提供保障。
试运转效果分析
综合分析试运转效果评估的结果,给出设备 性能、系统运行等方面的评价。
问题与改进措施汇总
汇总存在的问题及改进建议,提出针对性的 解决方案和实施计划。
安全管理建议
针对安全管理问题,提出加强安全管理的具 体措施和方案。
THANKS
谢谢您的观看
预警系统
建立预警系统,对异常情况及时发 出警报,采取相应措施。
03
02
安全事故处置
制定应急预案,明确事故报告、处 置流程和责任人。
培训演练
定期开展培训和演练,提高员工应 对异常情况的能力。
04
04
安全保障措施
安全管理制度与规定
1
制定完善的安全管理制度和规定,明确各级管理 人员和操作人员的安全职责,确保安全生产责任 制得到有效落实。
马街煤矿露天矿联合试运转方案
马街煤矿露天矿联合试运转方案Last revised by LE LE in 2021宜良县马街煤矿机械化改造项目联合试运转方案宜良县马街煤矿二〇一六年三月目前,马街煤矿已于2016年3月基本完成生产设备换代升级,完成采剥系统、运输与排土系统、防排水系统及供电系统等的机械化改造。
我矿讨论研究并制定了煤矿各生产系统联合试运转方案,具体内容如下:一、联合试运转系统和期限(一)联合试运转系统本矿联合试运转系统包括以下各生产和辅助系统:1、采煤剥离系统;2、运输及排土系统;3、矿区供电系统;4、矿区防排水系统;5、给水及消防洒水系统;6、机修等辅助生产系统。
(二)联合试运转期限自2016年3月6日至2016年5月6日。
二、联合试运转机构设置、人员配置(一)联合试运转机构与人员设置为保障,马街煤矿机械化改造项目主要生产系统和安全设施联合试运转顺利进行,加强现场协调、组织能力,使联合试运转达到预期效果。
特成立专门的联合试运转领导小组。
组长:XXX(法人兼矿长)成员:XXX(安全副矿长)、XXX(生产副矿长)、XXX(技术副矿长)、XXX(机电负责人)、XXX(安全管理员)。
(二)工作职责联合试运转领导小组应承担以下工作职责:1、负责采剥、运输、防排水、防灭火、边坡监测、排土和安全设施等各方面的运转情况的监测、监控、安全管理,发现问题及时、有效地进行处理,保证试运转工作顺利完成;2、针对联合试运转各系统修编作业规程、操作规程;3、编制完善煤矿生产应急救援预案;4、负责采剥排土工程进行位置放线、边坡监测等;5、对试运转过程中的生产运行数据和各种消耗数据进行收集、统计、分析;6、负责设备台账管理,做到数量清、状态明;7、负责与各设备厂家联系,确保联合试运转期间设备售后服务满足生产进度需求;8、负责备品备件的实物管理,采购、领用出入库手续办理、仓库储备管理;9、检验各安全生产子系统自身的安全生产能力和协调配合度,通过联合试运转检验实际生产能力,并使之尽快达到设计生产能力。
矿业集团矿井联合试运转方案

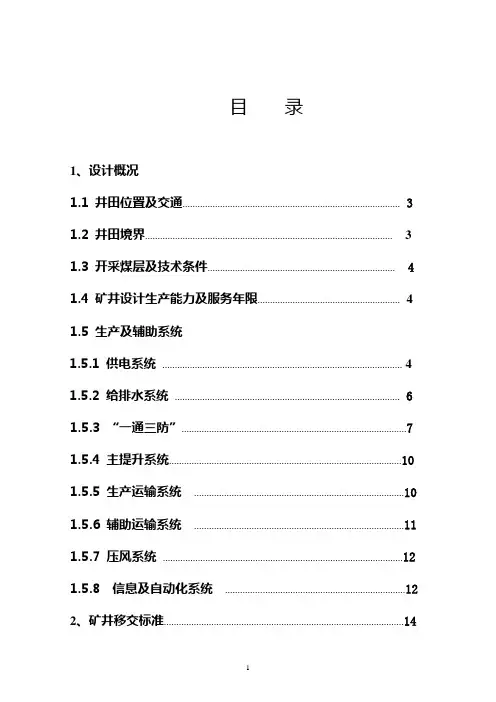

目录1、设计概况1.1 井田位臵及交通 (3)1.2 井田境界 (3)1.3 开采煤层及技术条件 (4)1.4 矿井设计生产能力及服务年限 (4)1.5 生产及辅助系统1.5.1 供电系统 (4)1.5.2 给排水系统 (6)1.5.3 “一通三防” (7)1.5.4 主提升系统 (10)1.5.5 生产运输系统 (10)1.5.6 辅助运输系统 (11)1.5.7 压风系统 (12)1.5.8 信息及自动化系统 (12)2、矿井移交标准 (14)3 联合试运转报告3.1 联合试运转标准(见表1) (15)3.2 试运转前的准备工作 (20)3.3 各分系统试运转 (21)3.3.1 供电系统试运转 (21)3.3.2 给排水系统试运转 (23)3.3.3 “一通三防” (24)3.3.4 主提升系统 (26)3.3.5 生产运输系统 (26)3.3.6 辅助运输系统 (28)3.3.7 压风系统 (28)3.3.8 信息及自动化系统 (28)3.3.9 工作面生产系统 (30)3.4 联合试运转 (30)3.4.1 联合试运转领导机构 (30)3.4.2 联合试运转顺序 (32)3.4.3 联合试运转安全技术措施 (35)...矿业集团...煤矿联合试运转方案...矿业集团...煤矿2004年9月28日开工建设,目前矿井建设已基本完成初步设计的工程内容。
矿井提升、运输、通风、供电、给排水、消防洒水、注氮、安全监测、束管监测、调度通讯及工业自动化等生产及辅助生产系统已形成或基本形成,具备联合试运转条件。
为保证联合试运转工作安全顺利进行,特编制本方案。
1. 矿井设计概况1.1 井田位臵及交通本井田位于宁夏灵武市东北20 km的毛乌素沙漠的边缘,西隔黄河30 km与银川市相望。
行政区划属灵武市横山乡管辖。
本井田东距黎家新庄中心区约8km。
GZ35银(川)—青(岛)高速公路及与其平行的三级公路从井田东部6km处通过,307国道从井田南部8km处通过。
煤矿试运转方案
日期:•试运转方案概述•试运转前的准备工作•试运转的详细方案•试运转中的安全措施目•试运转的总结和评估•煤矿试运转案例分享录试运转方案概述03优化生产工艺和流程01检验煤矿生产系统的可靠性和稳定性02评估煤矿的安全性能准备应急预案进行人员培训试运转的预期成果确保煤矿生产系统的可靠性和稳定性01提高煤矿的安全性能02优化生产工艺和流程03试运转前的准备工作总结词详细描述人员培训和组织总结词详细描述设备和设施的准备安全预防和应急措施总结词安全预防和应急措施是试运转方案的重要环节。
详细描述在试运转前,需要制定完善的安全预防和应急措施,包括但不限于穿戴防护用品、定期检查工作场所的安全状况、及时排除安全隐患等。
同时,还需要制定应急预案,明确应急救援流程和责任人,确保在突发情况下能够迅速响应并处理。
试运转的详细方案总结词:不可或缺详细描述:其他设备试运转是煤矿试运转方案中不可或缺的一部分。
这些设备可能包括供电设备、供气设备、供水设备等,需要在试运转过程中进行全面的检查和测试。
试运转中的安全措施制定并执行详细的操作规程和安全规范,确保所有工作人员都了解并遵守。
对新员工进行全面的安全培训,确保他们了解操作规程和安全规范。
定期对员工进行安全培训,以更新他们的安全知识和技能。
操作规程和安全规范应急处理和救援措施定期进行安全检查和评估,及时发现并解决潜在的安全隐患。
对安全检查和评估结果进行分析,以改进安全措施和管理制度。
建立完善的安全检查和评估机制,确保所有设备和工作场所都符合安全标准。
安全检查和评估机制试运转的总结和评估记录设备运行数据分析数据数据记录和分析根据问题反馈,提出针对性的改进建议,包括维修计划、安全措施等。
问题反馈和改进建议改进建议问题反馈在试运转结束后,对整个试运转过程进行总结,评估试运转的效果和意义。
未来规划根据试运转的经验总结,制定未来的工作计划和目标,包括设备更新、技术升级等。
经验总结经验总结和未来规划VS煤矿试运转案例分享矿井概况通过试运转,检查煤矿生产系统、安全系统、管理系统是否达到设计要求,确保煤矿安全、高效生产。
煤矿联合试运转方案总 述
总述Xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx下属的一技改矿井,从2009年6月11日正式开工技改,设计生产能力0.15Mt/a,设计服务年限7.06年。
技改设计投产采区为11采区,为炮采悬移支架工作面开采,三类工程和安全设施已基本完工。
目前,矿井已具备联合试运转条件,为保证矿井联合试运转的安全正常进行,特制定矿井联合试运转方案及安全保障措施。
目录第一章矿井概况 (4)第一节设计概况 (4)第二节建设情况 (4)第三节劳动组织及培训 (4)第四节管理制度 (5)第二章联合试运转时间及组织机构 (5)第一节联合试运转时间及目标 (5)第二节联合试运转组织机构及保障措施 (6)第三章矿井主要生产系统试运转方案.......................................... . (6)第一节试运转程序 (10)第二节各系统生产能力和设备试运转情况 (11)第三节掘进工作面生产准备情况 (20)第四章联合试运转期间安全保障措施 (20)第一节顶板管理、矿压观测安全措施 (21)第二节机电设备管理及操作安全措施 (24)第三节一通三防安全管理措施.................................................... .32 第四节矿井安全监测. (41)第五节防治水安全措施 (42)第六节爆破安全措施 (43)第七节运输安全措施 (44)第八节主、副井提升事故的预防计划........................................ .46 第九节避灾路线............................................................................ .50 第十节地面事故预防与处理地面土建工程. (50)第五章试生产过程中应注意事项 (49)第一章矿井概况第一节设计概况Xxxxxxxxxxxxxxxxxxxxxx0.15Mt/a, 井田可采储量107.3万吨,主采煤层二1煤, 矿井服务年限7.06年。
煤矿联合试运转方案及安全保障措施
根据评估结果和实践经验,不断优化联合试 运转方案及安全保障措施,提高其针对性和 有效性。
THANK YOU
感谢观看
建立健全突发事件应对机制,包括快速响应、先期处置 、及时报告和后续处理等方面。
加强应急处置人员的培训和演练,提高应对突发事件的 能力和水平。
应急设备的配置和维护
根据实际情况需要,配置相应的应急设备,包括 救援器材、通讯设备、运输工具、医疗装备等。
对使用中的应急设备进行实时监控和维护,及时 发现和处理设备故障或损坏等问题。
规范应急预案的编制程序,包 括风险评估、应急措施制定、 预案审批和发布等环节。
确保应急预案的及时更新和演 练,以保持预案的针对性和有 效性。
突发事件的应对措施
针对可能发生的突发事件类型,制定相应的应急处置方 案,包括瓦斯泄漏、矿井透水、冒顶坍塌、机械事故等
。
与政府部门、社会应急力量和其他相关组织建立联动机 制,共同应对突发事件。
02
设备检查与维护
03
安全警示标识
建立设备检查与维护制度,定期 对设备进行检查和维护,确保设 备在良好的工作状态下运行。
在设备附近设置明显的安全警示 标识,提醒操作人员注意安全事 项。
环境安全保障措施
通风系统
确保煤矿联合试运转区域的通风系统正常 工作,以降低空气中有害气体的浓度。
A 现场管理
加强现场安全管理,设置安全警示 标志和安全隔离带,确保现场秩序
确定评估目标和范围
明确评估对象、评估内容、评 估目标及评估范围,为效果评 估提供依据。
收集数据和信息
通过现场调查、问卷调查、查 阅资料等方式,收集与评估相 关的数据和信息。
形成评估报告
最新整理联合试运转应急预案及安全措施.docx
最新整理联合试运转应急预案及安全措施为预防矿井试运转期间发生顶板、水灾、火灾、瓦斯、提升、供电等各类事故及事故发生后能得到及时处理,特制定应急预案、安全技术措施和成立应急预案领导小组。
(一)矿井事故应急救援组织机构矿井成立事故应急救援指挥部,指挥部设在矿调度调度中心。
1、组织机构总指挥:杨百章副总指挥:杨景荣、杨德章、曹业永成员:其它矿领导、生产部、安技部、经营部、办公室负责人、生产各区队的负责人。
正常情况下,矿值班领导负责矿井日常安全管理工作,处置一般安全生产问题和隐患(二)事故报告程序1、发生瓦斯、煤尘、水灾、火灾、顶板等重大事故时,现场人员应立即向矿调度室汇报,矿调度室接到事故汇报后,立即向矿值班领导汇报。
2、矿值班领导接到汇报后,首先对事故进行紧急处理,同时立即向董事长汇报,召集事故应急救援总指挥成员,通知矿山救护队并安排调度员通知指挥部其它成员集合待命。
3、发生重大事故,指挥部必须立即向上级有关单位部门通报。
发生事故后指挥部必须通知的人员名单序号姓名电话序号姓名电话1杨百章1879237999911申孝虎xxx923594882杨景荣1870034888812师家科xxx925491883杨德章xxx19231988 13王海刚xxx59690868 4曹业永1869xxx7188 14李育河xxx36780xxx5寇尚华1879xxx0568 15陈义福xxx192380886吴兴新1879xxx312816吴西波1879xxx25007刘亚生1879xxx011817侯仁章1879xxx61138杨建章xxx2933199918王英浩xxx925250719杨耀荣xxx1768655519周存泽1899169591510杨凯荣xxx91658333 (三)通迅联络1、矿总指挥部应急救援电话0913--5559555,县煤炭局事故应急救援电话0913--5528101,救护大队0913--6781999。
矿井联合试运转方案
设备技术参数与操作手册
设备技术参数
列出矿井内所有设备的技术参数 ,如型号、功率、生产能力等, 以便了解设备的性能特点和适用 范围。
操作手册
提供设备的详细操作指南,包括 启动、停止、维护等方面的操作 步骤和注意事项,确保试运转过 程中的设备操作规范、安全。
矿井安全规定与操作流程
安全规定
明确试运转期间的安全纪律和注意事项,如佩戴安全帽、遵守设 备操作规程等,确保试运转过程中的人员和设备安全。
问题记录与改进:在试运转过程中,详细记录遇到的问 题和不足,及时进行调整和改进,确保矿井安全、高效 运行。
试运转前期准备
02
人员组织与培训
人员配备
根据矿井联合试运转的需要,明 确各级管理人员、技术人员和操 作人员的配备要求,确保人员数 量和专业能力满足试运转需求。
培训内容
制定详细的培训计划,包括安全规 章制度、设备操作技能、应急处置 等方面的培训,确保人员具备必要 的操作和安全意识。
组织专业人员:组建由矿山工程师、设备技术人员、安 全管理人员等组成的试运转团队,确保试运转的专业性 和安全性。
工艺流程验证:按照矿井生产工艺流程,逐步进行试运 转,验证各工序的衔接和运行情况。
制定试运转计划:明确试运转的时间、人员、设备等方 面的安排,确保试运转有序进行。
设备检测和调试:对矿井内的各类设备进行全面检测和 调试,确保设备正常运行。
验证矿井工艺流程
联合试运转可以实际验证矿井的生产工艺流程,检查各工序之间的 衔接情况,以提高生产效率。
发现并解决潜在问题
在试运转过程中,及时发现潜在的安全隐患和运行问题,为矿井正 式投产提供有力保障。
矿井联合试运转的背景
01
02
煤矿联合试运转方案及安全技术措施
安全环境评估
安全环境评估
对试运转现场及周边环境进行安全评 估,识别潜在的安全隐患,并采取相 应的措施进行整改。
安全设施配置
根据安全评估结果,配置相应的安全 设施和器材,确保试运转过程中的安 全。
应急预案制定
应急预案
制定详细的试运转应急预案,明确应急处置流程和责任人。
应急演练
定期组织应急演练,提高员工应对突发事件的能力和协作水平。
谢谢您的观看
排水系统设计
根据矿井水文地质条件,设计合 理的排水系统。
消防设施配置
配置齐全的消防设施,如灭火器、 消防栓等。
消防演练与培训
定期进行消防演练和培训,提高ቤተ መጻሕፍቲ ባይዱ 工消防意识和技能。
05
试运转后的总结与改进
试运转效果评估
评估指标
01
根据试运转方案,制定相应的评估指标,如设备运行效率、生
产能力、安全性能等。
数据整理
对记录的数据进行整理,形成表格或图表等形式,便于分析。
数据分析
对整理后的数据进行分析,找出试运转过程中的问题与不足,并提出改进措施。
数据反馈
将分析结果反馈给相关部门和人员,以便进行后续的优化和改进。
04
安全技术措施
防爆安全措施
防爆设备选型与配置
选用符合国家及行业标准的防爆设备 ,配置在关键区域,如煤尘、瓦斯突 出的矿井。
数据分析
02
对试运转过程中收集的数据进行分析,对比评估指标,评估试
运转效果。
效果评价
03
根据数据分析结果,对试运转效果进行评价,总结试运转的优
点和不足。
问题分析与改进建议
问题识别
通过试运转效果评估,识别存在的问题和不足 。
煤矿联合试运转方案
负载试运转时,重点关注设备在 重载条件下的运行情况,检查设 备是否有异常声响、振动、发热
等现象。
联合试运转时,重点关注各设备 之间的协调性和整体性能,检查 是否有因设备间不匹配而导致的
问题。
试运转过程中的监控与调试
对设备的运行状态、各项参数 进行实时监控,并记录在案。
根据监控结果进行必要的调试 和调整,以确保设备运行正常 。
申请审批
向相关部门提交试运转申请,并等待审批 。
负载试运转
进行设备负载试运转,检查设备在负载条 件下的运行情况及性能。
空载试运转
进行设备空载试运转,检查设备运行是否 正常,各项参数是否符合要求。
试运转关键节点控制
空载试运转时,重点关注设备启 动、停止、速度变换等操作是否 正常,同时检查液压、润滑、冷
严格遵守安全规程
在联合试运转期间,所有参与 人员必须严格遵守煤矿安全规 程,确保试运转过程安全有序
。
定期进行安全检查
为确保试运转期间设备安全, 应定期进行安全检查,并做好 记录。
配备安全设施
根据需要,为关键区域和设备 配备相应的安全设施,如紧急 停机装置、安全警示标志等。
制定应急预案
为应对可能出现的突发情况, 应制定应急预案,明确应急响
升。
地质条件
03
地质条件复杂是影响采煤效率的另一个主要因素,需要加强地
质勘探和安全生产管理。
试运转经验总结与改进建议
加强设备维护和保养 ,减少设备故障率。
加强地质勘探和安全 生产管理,优化采煤 工艺,提高采煤效率 。
加强员工培训,提高 员工技能水平和安全 生产意识。
安全转过程中的安全措施
掘进系统:检查掘进机、装载机、运输车辆等设备运行情况,验证掘进工艺及流程 的合理性。
矿井及选煤厂联合试运转方案
矿井及选煤厂联合试运转方案1. 引言本文档旨在介绍矿井和选煤厂联合试运转的方案及流程。
在联合试运转阶段,矿井和选煤厂将进行协同操作和优化,以确保产出的煤炭质量符合要求,并实现高效率和低能耗的生产。
2. 背景矿井和选煤厂是煤炭生产的关键环节,而联合试运转是确保两个环节紧密配合的重要步骤。
通过协同操作,矿井可以提供符合选煤厂生产要求的煤炭原料,同时选煤厂可以对煤炭进行精细加工和分类,以达到最终产品的标准要求。
3. 试运转方案3.1 设备准备在联合试运转之前,矿井和选煤厂需要进行设备准备。
这包括矿井的矿井机、输送带等设备的检查和维修,以及选煤厂的破碎机、筛分机等设备的准备工作。
如果发现设备存在问题,应及时修复或更换,确保设备能够正常运行。
3.2 原料供应矿井在试运转期间需要提供符合选煤厂生产要求的煤炭原料。
为此,需要对矿井的采矿方案进行调整,确保煤炭的质量和产量能够满足选煤厂的要求。
同时,矿井还需要与选煤厂建立良好的沟通渠道,及时了解选煤厂的需求,并做出相应的调整。
3.3 加工流程选煤厂在试运转期间需要制订合理的加工流程,确保煤炭能够得到精细加工和分类。
加工流程包括煤炭的破碎、筛分、洗选等环节。
在试运转期间,选煤厂需要对加工设备进行调试和优化,以保证加工过程的稳定性和效率。
3.4 质量控制质量控制是试运转的关键环节。
矿井和选煤厂需要建立完善的质量控制体系,对每一批煤炭的质量进行检测和分析。
同时,需要制定合理的质量标准,并设立相应的纠偏措施,以确保产出的煤炭符合要求。
3.5 能耗控制在试运转期间,矿井和选煤厂需要关注能耗控制。
通过优化设备运行参数和加工流程,可以有效降低能耗。
此外,矿井和选煤厂还可以通过节约能源和回收利用等措施,进一步降低能耗成本。
4. 试运转流程4.1 方案制定在试运转开始之前,矿井和选煤厂需要共同制定试运转方案。
方案包括设备准备、原料供应、加工流程、质量控制和能耗控制等内容。
制定方案时,需要充分考虑矿井和选煤厂的实际情况,并确保方案的可行性和有效性。
煤矿联合试运转方案及安全技术措施
联合试运转的计划和安排
制定联合试运转方案 明确试运转的时间、地点和参与人员
制定试运转的流程和步骤
联合试运转的计划和安排
确定试运转的安全措施和应急预案 进行设备检查和维修
对所有设备和系统进行全面检查
联合试运转的计划和安排
01
02
03
04
对发现的问题及时进行维修和 更换
进行人员培训和演练
对参与试运转的人员进行安全 培训
对火灾区域进行封闭,防止人员进入。
04
安全培训和教育方案
新员工安全培训和教育方案
岗前培训
在新员工上岗前,必须接受由专业机 构或经验丰富的老员工进行的安全培 训,了解煤矿的安全规章制度、应急 处理和自救互救知识。
定期复训
新员工在试用期结束后,应参加由专 业机构或经验丰富的老员工进行的定 期复训,加深对煤矿安全知识的理解 和掌握。
矿井应配备备用的发电设备和供电线路,以确保在主供电设备出现 故障时,备用电设备能够及时投入使用。
安全用电
在矿井供电系统中,应采取安全用电措施,如设置漏电保护装置、 安全距离等,以保障作业人员的安全和设备的正常运行。
03
应急预案及处理措施
瓦斯泄漏应急预案及处理措施
瓦斯泄漏应急预案 立即切断瓦斯泄漏源;
020304 Nhomakorabea制定计划
根据煤矿的实际情况和新员工 、在职员工的培训需求,制定 详细的安全培训和教育计划。
实施计划
按照计划,组织新员工和在职 员工参加培训,确保培训质量
和效果。
考核与评估
对参加培训的员工进行考核和 评估,确保他们已经掌握了必
要的安全知识和技能。
持续改进
根据考核和评估结果,不断改 进安全培训和教育计划,提高 员工的安全意识和操作技能。
煤矿联合试运转方案及安全保障措施
第一章矿井概况 (4)第一节矿井概况 (4)第二节设计批复情况 (5)第三节建设情况 (7)第四节劳动组织及培训 (8)第五节管理制度 (8)第二章联合试运转时间及组织机构 (9)第一节联合试运转时间及目标 (9)第二节联合试运转组织机构及保障措施 (10)第三章联合试运转的测试项目、方法、机构和人员 (15)第一节运输系统 (15)第二节采掘系统 (16)第三节供电系统 (16)第四节通风系统 (17)第五节排水系统 (18)第六节监测监控系统 (18)第七节井下人员定位系统 (19)第八节通讯联络系统 (20)第九节压风自救系统 (21)第十节供水施救系统 (22)第十一节紧急避险系统 (22)第五章联合试运转的预期目标和效果 (23)第六章联合期间的产量计划与劳动组织 (24)第一节回采工作面 (24)第二节劳动组织 (24)第七章联合试运转期间安全保障措施 (25)第一节一通三防安全管理措施 (26)第二节顶板管理、矿压观测安全措施 (39)第三节机电设备管理及操作安全措施 (41)第四节矿井安全监测监控安全措施 (42)第五节防治水安全措施 (43)第六节爆破安全措施 (43)第七节运输安全措施 (44)第八节避灾路线 (44)第九节地面事故预防处理措施 (45)第八章联合试运转应急预案 (45)第一节矿井采掘生产系统应急预案 (47)第二节瓦斯事故处理预案 (48)第三节通风系统试运转应急预案 (49)笫四节提升、运输系统联合试运转应急预案 (52)第五节联合试运转停电事故应急预案 (53)第六节排水系统试运行应急预案 (54)第七节通讯、监控、压风系统试运行应急预案 (56)第八节供水防尘系统应急预案 (57)第九节污水处理系统试运转应急预案 (57)第十节联合试运转期间的资金筹备 (58)第九章试生产过程中应注意事项 (58)前言登封市天基煤业有限责任公司是由原登封市告成镇田吉沟煤矿、登封市告成镇庙庄村兴安煤矿整合而成。
马街煤矿(露天矿)联合试运转方案
宜良县马街煤矿机械化改造项目联合试运转方案宜良县马街煤矿二〇一六年三月目前,马街煤矿已于2016年3月基本完成生产设备换代升级,完成采剥系统、运输与排土系统、防排水系统及供电系统等的机械化改造。
我矿讨论研究并制定了煤矿各生产系统联合试运转方案,具体内容如下:一、联合试运转系统和期限(一)联合试运转系统本矿联合试运转系统包括以下各生产和辅助系统:1、采煤剥离系统;2、运输及排土系统;3、矿区供电系统;4、矿区防排水系统;5、给水及消防洒水系统;6、机修等辅助生产系统。
(二)联合试运转期限自2016年3月6日至2016年5月6日。
二、联合试运转机构设置、人员配置(一)联合试运转机构与人员设置为保障,马街煤矿机械化改造项目主要生产系统和安全设施联合试运转顺利进行,加强现场协调、组织能力,使联合试运转达到预期效果。
特成立专门的联合试运转领导小组。
组长:XXX(法人兼矿长)成员:XXX(安全副矿长)、XXX(生产副矿长)、XXX(技术副矿长)、XXX (机电负责人)、XXX(安全管理员)。
(二)工作职责联合试运转领导小组应承担以下工作职责:1、负责采剥、运输、防排水、防灭火、边坡监测、排土和安全设施等各方面的运转情况的监测、监控、安全管理,发现问题及时、有效地进行处理,保证试运转工作顺利完成;2、针对联合试运转各系统修编作业规程、操作规程;3、编制完善煤矿生产应急救援预案;4、负责采剥排土工程进行位置放线、边坡监测等;5、对试运转过程中的生产运行数据和各种消耗数据进行收集、统计、分析;6、负责设备台账管理,做到数量清、状态明;7、负责与各设备厂家联系,确保联合试运转期间设备售后服务满足生产进度需求;8、负责备品备件的实物管理,采购、领用出入库手续办理、仓库储备管理;9、检验各安全生产子系统自身的安全生产能力和协调配合度,通过联合试运转检验实际生产能力,并使之尽快达到设计生产能力。
三、联合试运转主要设施与装备的检测、检验(一)测试项目1、采区的地质条件、边坡位移、岩层裂隙渗水情况,开拓运输系统通过能力、机械设备能力及匹配,采煤方法及工作面的有关参数。
联合试运行方案1
联合试运转方案万源市竹源煤业有限公司长石煤矿二○一一年四月二十六日目录一、联合试运转的系统、范围和期限 3二、联合试运转的测试 3三、联合试运行的目标和效果7四、联合试运行期间的产量计划与劳动组织7五、应急预案与安全技术措施8一、联合试运转的系统、范围和期限本次联合试转的系统范围为我矿被上级有关部门批复同意的《万源市竹源煤业有限责任公司长石煤矿扩建工程初步设计(修改版)》和《万源市竹源煤业有限公司长石煤矿扩建工程初步设计安全专篇(修改版)》的Ⅰ期工程(即以+1226m为主平硐,+1307m为回风平硐的+1226m水平工程)的采掘系统、通风系统、运输系统、供电系统、通讯系统、压风系统、消防洒水系统、监测监控系统和地面生产系统。
联合试运转期限定为六个月,即二○一一年五月一日至十月三十一日。
二、联合试运转的测试(一)采掘系统测试项目测试方法测试机构测试人员工作面生产能力在“三·八”制作业制度和正规循环条件下,测量工作面煤厚,循环进度,工作面单班产量和日产量。
生技科曾乐华、张娣贵采区、工作面回采率测量采面煤厚,根据循环进度计算单位面积的煤炭储量,根据单班产量计算出单位面积的出煤量,用单位面积出煤量除以单位得出采面回采率,采区压煤量除以采区储量得出采区回采率。
生技科吴会科、龚成刚采煤工作面的支护测试按照设计的柱距1m,排距1m进行支护,管理顶板和采空区处理的情况。
安全科生技科钟运学、罗帮强主要材料消耗分别记录试运转过程中的各类材料用量,根据材料用量和原煤产量计算出吨煤材料消耗。
财务科生技科张烈超、吴会科巷道的质量断面的形状、大小、坡度;支护材料、支护的形式和质量;轨型大小,轨道接头的左右高低差,轨枕规格和的间距;道碴的质量;水沟的断面和排水能力。
生技科蔡彬、吴会科三个煤量根据形成的开拓巷道、准备巷道和回采巷道计算出三个煤量。
生技科蔡彬(二)通风系统测试项目测试方法测试机构测试人员主要通风机主要扇风机的运行性能测定;检查风机房的水柱计、电压表、电流表、轴承温度计等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、联合试运转预期效果
马街煤矿将于2016年3月至2016年5月进行主要生产设备和各个系统 的试运转。
试运转期间,保证不发生安全事故,各大系统包括采剥、运输、排 土、供电等环节需运转正常,人员配备齐全,保证能达到15万吨/年的 设计生产能力。
宜良县马街煤矿 2016年3月5日
供电系统能保证矿山安全、可靠、经济供电。 (四)矿区防排水系统 1、采场防排水 由于露天采场水文地质条件简单,主要为雨季降雨所形成的地表迳
流,主要采取:(1)采场外围、堆场及办公区修建排水沟;(2)采坑 内利用坑底沉淀池与原井工开采时的井下巷道相连,采场地表水最终统 一经过自流排入矿区东侧芹菜河内。不设排水泵,效果十分理想,既能 满足坑内排水所需,又节约排水设施和工程量。
四、各主要生产环节试运转方案
(一)采煤和剥离系统 1、开拓方式 煤矿采用公路运输方式开拓,露天矿划分为南北两个采区,北部为 首采区,工作线沿走向布置向西推进,待首采区即将采完时,转向二采 区向南推进至最终境界。 2、开采工艺 本次机械化改造沿用原间断式开采工艺,单斗挖掘机采装,自卸汽 车运输,推土机排土方案。 3、开采方法 煤炭的开采及土岩的剥离采用水平分层开采方法,煤层顶板煤岩接 触面采用煤层顶板露煤的选采方式。 开采要素:设计开采要素分别为:台阶高度10米,台阶坡面角 65°-70°(煤70°、岩65°),采掘带宽度10米,工作平盘宽度21 米,出入沟宽度10米,开段沟宽度16米。 4、主要采剥设备 主要采剥设备为单斗挖掘机,共X台。其中,新购神钢360型液压挖 掘机X台,斗容1.8m3,投资XX万元;利用原有神钢360型液压挖掘机X 台,斗容1.8m3。辅助装车设备为装载机,共X台,新购进厦工955HL装 载机X台,利用原有厦工955-2型装载机X台,淘汰原有厦工955装载机X 台。 挖掘机和汽车采用不固定配车方式,平均一台挖掘机装载3~4辆自 卸汽车,6~8铲装一车,车铲比合理,工作面一般不发生汽车长时间排 队现象。 (二)运输及排土系统 1、原煤运输 露天坑内采出的原煤经采煤工作面装入自卸汽车,由南帮的固定出
2、排土场防排水 在内排土场设置了防洪沟,每个排土工作平盘上设置临时的排水沟 将水引致采场底部水仓,最终统一经过自流排入矿区东侧芹菜河内,排 水沟随着排土平盘的推进不断改变位置,直至排土到界修建永久排水 沟。 (五)给水及消防洒水系统 1、马街煤矿生活用水由马街镇自来水管网供水。该自来水取水点 位于瓦罐山,经过8km输水管道送至马街水厂大平地高位水池,水池标 高为1780.0m,容量为300m3。生产用水主要为降尘洒水、绿化、以及防 灭火用水。 2、消防洒水采用煤矿配备的2辆消防洒水车作为移动式洒水降尘工 具,生产消防水源取自煤矿现有一座100m3生产高位水池,位于工业场 地附近1730.0m标高处。水由水泵从芹菜河取水点压送至水池,再经 DN100的钢管自流至洒水车加水站。加水站标高为1717.6m。消防洒水车 自带可调节高压水枪与自吸式抽水泵。矿区水源与供水工具是能满足采 场、排土场及运输道路的洒水降尘、消防用水需求的。 道路洒水降尘与消防用水水质需满足GB50197-2015《煤炭工业露天 矿设计规范》的相关要求。 (六)机修等辅助生产系统 1、本矿机械设备以成套设备为主,且数量相对较少。矿内机修组
(一)联合试运转系统 本矿联合试运转系统包括以下各生产和辅助系统: 1、采煤剥离系统; 2、运输及排土系统; 3、矿区供电系统; 4、矿区防排水系统; 5、给水及消防洒水系统; 6、机修等辅助生产系统。 (二)联合试运转期限 自2016年3月6日至2016年5月6日。
二、联合试运转机构设置、人员 配置
宜良县马街煤矿机械化改造项目 联 合 试 运 转 方 案
宜良县马街煤矿 二〇一六年三月
目前,马街煤矿已于2016年3月基本完成生产设备换代升级,完成 采剥系统、运输与排土系统、防排水系统及供电系统等的机械化改造。 我矿讨论研究并制定了煤矿各生产系统联合试运转方案,具体内容如 下:
一、联合试运转系统和期限
入沟运至地表,再Biblioteka 地磅房后运至临时堆煤场。 2、剥离运输 露天坑内的剥离岩土从剥离工作面通过同一平盘或经台阶上下斜坡
道由自卸汽车运至内排土场。 3、运输道路 矿山道路等级为露天矿二级双车道,运煤及剥离干线均为砂石路
面,道路最大纵坡8﹪,路面宽度8.5m。 试运转期间对排土及运煤道路路面进行日常维护、保养,提高路面
三、联合试运转主要设施与装备 的检测、检验
(一)测试项目 1、采区的地质条件、边坡位移、岩层裂隙渗水情况,开拓运输系 统通过能力、机械设备能力及匹配,采煤方法及工作面的有关参数。 2、机电设备,供电系统。 (二)测试方法 1、空载负荷运转、重载负荷运转; 2、检验; 3、分段或按工艺系统运转; 4、联合试运转及试生产,分无负荷、半负荷、全负荷三个阶段。 (三)测试机构 由我矿组织专业部门进行现场测试、检测。
任务主要是挖掘机、装载机、自卸汽车、推土机及排水泵等小零部件的 更换、机油加注等;大型设备总成更换保养均由机械修理组负责,主要 部件拆卸、维修、组装与调试工作都由机械修理组负责。
2、煤矿试运转期间,需在采掘场西北帮建立边坡监测网,设置8个 监测点、2条监测线,日常有专人进行安全巡查,煤矿生产技术部负责 地表岩移观测。
3、采场边坡上设置安全土挡、安全警示标志牌。 (七)矿山救护系统运转报告 煤矿需建立应急救援预案,并与距离仅300m的马街村委会卫生所签 订应急救援的定点服务协议。矿山救护系统应能够满足运转要求。 煤矿所测绘的采剥、运输、排土系统工程平面图,防排水系统图, 供电系统图,边坡监测系统图,地质地形图等各种图纸需完备,能够满 足生产的需要。 煤矿应完成如下工作: 1、定期进行应急救援预案的演练,增强预防和处置各种事故的能 力; 2、搞好职工培训工作,对新入矿的工人全部进行岗位培训,对特 殊技术工种和管理人员进行专门培训及复训,坚持全员持证上岗。
施等各方面的运转情况的监测、监控、安全管理,发现问题及时、有效 地进行处理,保证试运转工作顺利完成;
2、针对联合试运转各系统修编作业规程、操作规程; 3、编制完善煤矿生产应急救援预案; 4、负责采剥排土工程进行位置放线、边坡监测等; 5、对试运转过程中的生产运行数据和各种消耗数据进行收集、统 计、分析; 6、负责设备台账管理,做到数量清、状态明; 7、负责与各设备厂家联系,确保联合试运转期间设备售后服务满 足生产进度需求; 8、负责备品备件的实物管理,采购、领用出入库手续办理、仓库 储备管理; 9、检验各安全生产子系统自身的安全生产能力和协调配合度,通 过联合试运转检验实际生产能力,并使之尽快达到设计生产能力。
平整度,保证排土及运煤车辆的安全运行;通过洒水降尘,保证生产对 环境和工业卫生的要求;提高运输安全性改造期间在道路交叉、急转弯 区段设置警示标志。
4、运输设备 运输设备为自卸汽车,共X辆。其中,新购红岩金刚25吨自卸卡车X 辆;利用原有红岩金刚20吨自卸卡车X辆; 5、排土系统 采用自卸汽车-推土机的排土方式,排土平盘宽度40m,台阶高度 10m,台阶坡面角30°,排土平盘设3%的反坡,挡土墙设置高度为汽车 轮胎直径的2/5,本矿按0.8m设置,排土场周围设置排水沟。 (三)矿区供电系统 1、地面供电 煤矿原有配电室一座,设有一台额定容量250KVA的电力变压器,用 于煤矿生产及生活的供电. 2、通信 马街煤矿矿区面积小、露天开采、生产负荷小、从业人员少,移 动、联通无线信号已覆盖整个矿区,所有矿山职工都已使用移动电话, 通讯极为便利。行政及调度通讯的直通专线变更为中国电信、中国移 动、中国联通的无线通讯。 通过矿山联合试运转,矿区供电设备运行正常,供电事故率为0%,
