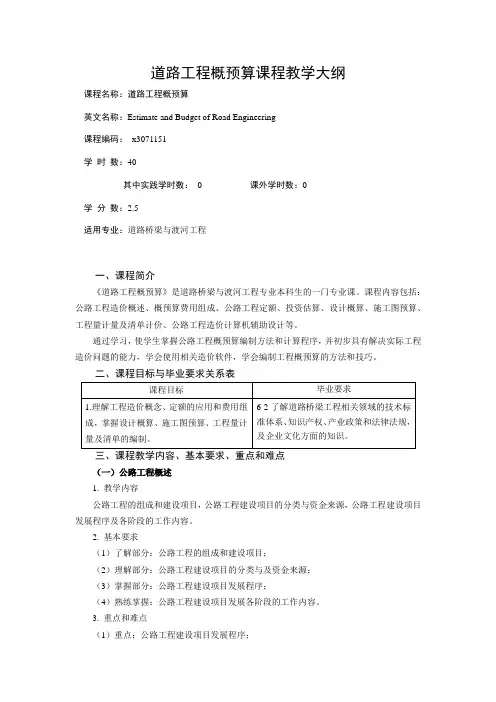

道路工程概预算课程教学大纲

道路工程概预算课程教学大纲课程名称:道路工程概预算英文名称:Estimate and Budget of Road Engineering课程编码:x3071151学时数:40其中实践学时数:0 课外学时数:0学分数:2.5适用专业:道路桥梁与渡河工程一、课程简介《道路工程概预算》是道路桥梁与渡河工程专业本科生的一门专业课。

课程内容包括:公路工程造价概述、概预算费用组成、公路工程定额、投资估算、设计概算、施工图预算、工程量计量及清单计价、公路工程造价计算机辅助设计等。

通过学习,使学生掌握公路工程概预算编制方法和计算程序,并初步具有解决实际工程造价问题的能力,学会使用相关造价软件,学会编制工程概预算的方法和技巧。

二、课程目标与毕业要求关系表三、课程教学内容、基本要求、重点和难点(一)公路工程概述1. 教学内容公路工程的组成和建设项目,公路工程建设项目的分类与资金来源,公路工程建设项目发展程序及各阶段的工作内容。

2. 基本要求(1)了解部分:公路工程的组成和建设项目;(2)理解部分:公路工程建设项目的分类与及资金来源;(3)掌握部分:公路工程建设项目发展程序;(4)熟练掌握:公路工程建设项目发展各阶段的工作内容。

3. 重点和难点(1)重点:公路工程建设项目发展程序;(2)难点:公路工程建设项目发展各阶段的工作内容(二)公路工程造价的基本概念1. 教学内容工程造价的概念、作用,公路工程造价的特点,概预算的分类,各种概预算的区别和联系,公路造价管理体制、组织形式,工程造价管理。

2. 基本要求(1)了解部分:我国公路造价管理体制、组织形式;(2)理解部分:工程造价的概念、作用,公路工程造价的特点;(3)掌握部分:概预算的分类,各种概预算的区别和联系;(4)熟练掌握:工程造价管理的内容。

3. 重点和难点(1)重点:工程造价管理的内容;(2)难点:概预算的分类,各种概预算的区别和联系。

(三)公路工程定额1. 教学内容公路工程定额基本概念、分类、特点、作用,概算、预算定额的应用。

工程概预算第2讲

工程概预算第2讲

工程概预算第2讲1. 引言在前一讲中,我们学习了什么是工程概预算以及它的作用。

本讲将继续深入探讨工程概预算的相关内容,包括预算的编制方法和预算编制过程中需要注意的事项。

2. 预算的编制方法2.1 指定方法指定方法是一种较为常见的预算编制方法。

它是在项目规划的初期,由规划者根据已经确定的设计方案以及项目要求,按照一定的标准和经验进行预算编制。

这种方法的优点是简单明了,容易实施。

但由于预算编制者对设计方案的了解可能不全面,存在一定的风险。

2.2 投标方法投标方法是一种较为常用的预算编制方法,尤其在工程施工阶段。

预算编制者根据已经发布的招投标文件,通过分析投标文件中的设计图纸、技术要求、施工方案等内容,结合市场行情和历史成本数据,进行预算编制。

这种方法能够更准确地反映实际施工成本,但需要有相关专业知识和较强的分析能力。

2.3 全面成本计划法全面成本计划法是一种较为综合的预算编制方法,它综合考虑了指定方法和投标方法的优点,并加入了其他因素的考虑。

在编制预算时,预算编制者需进行多方面的分析,包括项目规模、设计方案、材料成本、人力成本、外部因素等。

这种方法比较复杂,但能够更全面地预测项目的成本,并为项目管理提供较为准确的参考。

3. 预算编制过程中的注意事项3.1 充分了解项目要求在进行预算编制之前,必须充分了解项目的需求和要求。

只有了解项目的具体情况,才能够对项目的成本进行准确的预测。

因此,在预算编制过程中,预算编制者必须与项目规划者进行充分的沟通和了解。

3.2 注意预算的可行性预算的编制必须考虑到项目的可行性。

如果预算过高,可能会导致项目无法实施;如果预算过低,可能会导致项目无法按时完成或质量不达标。

因此,在编制预算时,预算编制者必须结合实际情况进行合理的预测,并量力而行。

3.3 合理利用历史数据历史数据是预算编制的重要参考依据。

通过分析过往项目的成本数据,可以更好地估计当前项目的成本。

因此,在预算编制过程中,预算编制者应该合理利用历史数据,并进行适当的修正。

工程概预算第三章

工程概预算第三章

2) 定额机 Z21 Z22 Z23 Z24 Z25 Z26 Z27 Z28 械费调 整
PPT文档演模板
工程概预算第三章
•表二
序号 工程或费 工地 土方 基础 杆塔 架线 附件 电 电 合 各项 单位
用名称 运输 石工 工程 工程 工程 工程 缆 缆 计 占总 投资


计 (元

(%) /km)
2 措施费
PPT文档演模板
分项条目(定额编码)
共94条 共166条
工程概预算第三章
章(分 节(分项工程) 部工程)
6 附件 工程
7 架线 工程
PPT文档演模板
6.1绝缘子患悬挂 6.2悬垂线夹安装 6.3均压环、屏蔽环安装 6.4防震锤、间隔棒安装
条 6.5重锤安装 6.6阻尼线安装 6.7阻冰环安装
7.1破路面 7.2电缆敷设 7.3电缆中间接头制作安装 7.4电缆终端头制作安装
v 4.本表中: 静态投资为一~~五项之和; 动态投资为一~~七项之 和; 5.本表中:序号一,二, 三项分别为表二,表三,表四的合计数;其它 项按计算标准列入;
PPT文档演模板
工程概预算第三章
v 5.送电线路工程安装工程费用汇总表
PPT文档演模板
工程概预算第三章

•表二
送电线路安装工程费用汇总( )算表
1.5 余物拆除清理费
单项分列(另附表)
1.6 跨越(可列多项 )
单项分列(另附表)
PPT文档演模板
工程概预算第三章
•表四
编号 项 目 名 称
编制依据及计算说明
费用金额
2
项目建设管理
2.1 建设项目法人管理费
2.1.1 建设项目法人基本管理费

公路工程概预算二课件

公路工程概预算二课件

公路工程概预算二
24
例:某高级路面结构设计为厚2.5cm细粒式沥 青混凝土面层,厚7cm粗粒式沥青碎石混合料基 层及厚35cm的6﹪水泥石屑稳定层,采用厂拌机 械铺筑,自卸汽车运输混合料平均运距5km,路 面宽16m,路段长10km,试确定该工程项目的预 算定额值。
公路工程概预算二
25
例:某立交匝道的路面工程,结构设计为 18cm厚不筛分碎石垫层,22cm厚4%水泥稳定土 基层,28cm厚40号水泥路面混凝土板,10cm厚 级配碎石加固路肩,培路肩58cm,水泥混凝土 路缘石及发卡站房建。试确定各项目的预算定额。
公路工程概预算二
10
(三)运用定额步骤
1、确定定额种类(概算定额、预算定额) 2、根据概(预)算项目表,依次按目、节确定欲查定额的项目名 称,再据此在《定额》目录中查找其所在页次,并找到所需定额表。 3、查找定额表 4、重新按上述步骤复核 5、该项目的细目定额查完后,再查该项目的另外细目定额,依次 完成后,再查另一项目的定额
22
例:某一级公路的路堑工程,人工开炸石方 (土石分类为XI级),采用人工装车机动翻斗车 运输,运距500m,试确定其预算定额。
公路工程概预算二
23
例:某路基工程采用10m³以内自行式铲运机铲运土 方(硬土)56000m³,平均运距800m,重车上坡坡度 15%,机械达不到需人工配合挖运部分按10%考虑。试 按预算定额确定其人工、材料、机械消耗量及总基价。
公路工程概预算二
20
例:某一级公路路基工程,全长20km,按设计断面 计算的填土数量为 3 960 000m ³,无利用方,平均填 土高度为6.0m,平均边坡长度9.0m,路基平均占地宽 40m,路基占地及取土坑均为工地,土质为Ⅲ类土,采 用1.0m ³以内单斗挖掘机挖装土方,平均挖深2.0m,填 前以12t光轮压路机压实耕地。试确定:路基宽填增加土 方量为多少?填前压实增加土方量为多少?总计价土方 量(压实方)为多少?挖掘机挖装借方作业所需工、料、 机消耗量及基价为多少?试列出其人工预算定额。

市政工程预算教程(道路工程)

市政工程预算教程(道路工程)
算该工程每100m2基层所需石灰、粉煤灰、碎石的用量。
【解】 套用定额子目[2-39]H 定额中----石灰:粉煤灰:碎石=10:20:70 该基层----石灰:粉煤灰:碎石=8:18:74
定额中---每100m2需石灰、粉煤灰、碎石的用量分别为:3.960t、
9.820t、 25.718t
该基层----按设计配合比调整后每100m2需石灰、粉煤灰、碎石的用量如下:
人行道宽度 包括侧石宽
每侧人行道板铺设宽=6-0.15=5.85m
【例题】某水泥砼道路平面图、横断面如图7.1所示,两侧人行道宽2m, 中间车行道宽14m,道路长200m,试计算车行道路床整形工程量。
【解】车行道路面宽=14m 道路底层宽度=塘渣垫层底宽 =14+2×0.2+2×0.1+2×0.4=15.4m 加宽值=2×0.25=0.5m 碾压宽度=15.4+0.5=15.9m 车行道路床整形工程量=15.9×200=3180 m2
填缝料
12 12 24




胀缝
5
缩缝结构图
10cm长范围涂沥青
纵缝结构图
填缝料
2
拉杆φ16螺纹钢 L=73cm
长10cm的聚氯乙烯套管 留3cm空隙填以纱头等
24
4.5
4.5
4.5
4.5
板块划分示意图
传力杆φ28圆钢 L=45cm 油浸 木屑板
胀缝结构图
30cm长范围涂沥青
(3)砼浇筑
水泥砼路面:工程量=路面面积
道路工程定额的运用
道路工程定额的运用
一、册说明
1、凡使用石灰的子目,均不包括消解石灰。可先计算石灰总量,再套用 消解石灰子目。([2-241]、[2-242])
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。


2 垂 直 图 :
五 施工进度计划的检查与调整:


调整的方法: 应该按照施工过程的连续性、协调性、均衡性及经 济性的原则进行检查与调整,这是一个细致的、反 复的过程。 1施工工期:符合合同或上级规定工期的要求并应 力求使工期尽量缩短。
2 劳动力消耗均衡性的调整:



(1)保证劳动力消耗均衡性的目的:正确的施工 组织设计应该使劳动力需要量均衡,以减少服务性 的各种临时设施和避免因调动频繁而形成的窝工。 (2)劳动力不均衡系数K: K=Rmax/R平均 Rmax:施工期中人数的 最高峰值。R平均 :施工期 间加权平均工人人数。K介于1-1.5之间,劳动力安 排是均衡的,超过1.5劳动力安排就不均衡了。同时 如果K值越接近于1说明劳动力安排越均衡。

2 开工时各施工队的人数为:


路基挖石队 劳动量6480工日。 R1=D1/∑D1×R平均=6480/42258×244=37 安排40人 (2)涵洞通道队 劳动量5377工日。 R2=D2/∑D1×R平均=5377/42258×244=30 安排30人 (3)桥梁基础队 劳动量30401工日。 R3=D3/∑D1×R平均=30401/42258×244=173人
计算各施工队的生产周期

生产周期的计算方法 1 以施工单位现有人力、机械及作 业面确定完成劳动量的时间。 2 根据规定工期来确定施工队(或 班组)人数或机械台数。
1 以施工单位现有人力、机械及作业面确 定完成劳动量的时间。
t=D/Rn D:劳动量。R:人数或机械台数。 n:作业班制。 例:劳动量37.5工日,人工3人。则生产周期 t=37.5÷3=12.5天。 项目刚开始时为了保证劳动力的均衡性,首 先依据劳动力不均衡系数,确定各施工队的 人数,再用公式计算各施工队的生产周期。

R=D/tn

3 计算各时间段内的相同机械用量之和。按 要求填入机械计划表。
3 网络图:
网络图:表示整个计划各道工序的先 后次序,相互逻辑关系和所需时间的网状 矢线图。

特点:见网络计划技术章。
双网络图:
四 进度图的绘制:


1 横道图:
(1) 绘制空白图表。 (2) 根据设计图纸、施工方法、定额、概预算进行 列项,并按顺序填入图表工程名称栏内。 (3) 逐项计算工程量。 (4) 逐项选定定额,将编号、时间定额填入图表。 (5) 计算劳动量。 (6) 按施工力量和作业班制计算施工周期,填表。 (7) 依施工周期安排施工施工进度日期,开竣工日 期填入图表绘制进度图。 (8) 绘制劳动力曲线图。 (9) 反复调整与平衡,最后选择最优方案。
3 施工工期和劳动力均衡性的调 整:
(1)
对工期较长的主导工程可增加作 业班制或工人人数以缩短工期。 (2) 工期不允许延长,增加劳动力又 会出现不均衡时,可在局部范围内调整 项目的开竣工日期,以求快速而均衡。
§3-7计算资源需要量制定计划
一 劳力计划: 1 从施工进度图中统计,劳力的工种名称、 工作时间、施工人数。 2 按要求填入劳力计划表。

主要材料计划表
年 年 序 号 材料名称 及规格 单位 数量 来源 运输 方式 一季 度 二季 度 三季度 四季 度 合计 一季度 二季度 三季 度 四季度 合计 备注
l
2
3
4
5
6
7
8
9
10
1l
12
13
14
15
16
17
三 机械计划:
1 计算各项目所需各种主要机械台班用量D= 机械定额×工程量。 2 按进度计划统计各时间段内的机械种类、 规格、名称、时间。


三 施工进度图的形式:
1 横道图:






(1)组成: ①左边部分:序号、工程项目、单位、工程数量、定额、劳动 量(完成相应工程量所需的工日数)、工期(确定施工队人数或 工作日互求)。 ②右边部分:用横向线条形象地表明分项工程的进度,线的长 度表示工期,线的位置表示施工过程,线上的数据表示劳力量。 (2) 特点: ①优点:直观、易懂、易制。 ② 缺点:分项工程间关系不明确;施工日期地点无法表示;工 程量实际分布不具体,工程数量无法表示;进反映平均流水速度。 (3) 适用:集中工程、材料供应计划、下达任务的辅助图。
T:项目的总工期。
项目的总工期的确定考虑两个方面的
因素: 1 法规:全年法定节假日的天数。 2 自然条件:冬雨季的天数、高温的 天数等。
例如:
项目建设周期为两年,扣除公休日后,全 年有效工作日是240天。 如果雨季按三个月计,全年扣除雨季时间 后的工作日是270天。 取小值240作为全年有效工作天数。 每个月的有效工作日是240/12=20天。 两年24个月中扣除开工准备2个月和收尾 结束2个月后,剩余20个月。 则实际工作天数为20×20=400天。
例:第一批施工的施工队及其劳 动量
路基挖石队:劳动量6480工日 涵洞通道队 劳动量5377工日。 桥梁基础队 劳动量30401工日。

这三个施工项目的总劳动量为:
∑D1=6480+5377+30401=42258工日。 各施工队的人数可用下式计算: Ri =Di/ ∑D1×R平均

3 项目的平均人数 例:

R平均=97741÷400=244人。

4 若 取 K=1.36 , 则 Rmax =K× R 平 均 = 1.36×244=334人。进行项目组织时 , 高峰人数应控制在334人以下。 5 第一批各施工队的人数可用下式计算:
Ri =Di/ ∑D1×R平均
※ 二 施工进度计划的编制步骤:

1 划分施工项目,确定施工方法。
划分的施工项目要与施工方法一致,能够便于查定额,不发生漏项。
施工方法的选择要具有先进性和合理性。

2 计算工程数量和项目的劳动量。
计算工程数量要按照设计图纸和计算规则完成,劳动量计算要准确。


3 计算生产周期。可按以施工队人数和机械确定工期和按规 定工期确定施工队人数和机械的两种方法完成。 4 编制施工进度图。 5 施工进度计划的检查与调整。
(1)路基挖土队:劳动量660工日,人数7人。 生产周期t=660÷7=94天,按每月20计算,需 94÷20=4.7(月) 从2001年9月开始到2002年1月中下旬。 挡土墙队:劳动量11160工日,人数72人。 生产周期t=11160÷72=155天,按每月20计算, 需165÷20=7.75(月)

青银高速的施工队
第七批施工队:路基底基层 第八批施工队:路基基层 第九批施工队:路面铺筑 第十批施工队:绿化工程 第十一批施工队:其它

§3-6 绘制施工进度图

※一 施工进度计划的编制依据: 1 工程的全部施工图纸以及有关水文、地质、 气象和其它技术经济资料。 2 上级或合同规定的开竣工日期。 3 主要工程的施工方案。 4劳动定额和机械使用定额。 5劳动力、机械设备供应情况。


横 道 图
青银高速的横道图
2 垂直进度图绘制步骤:


对于线形工程,施工方法确定后,可绘制垂直施工进度图。
(1) 绘制图表轮廓并将项目及项目工程量按相应里程绘于图的上方。 (2) 根据工程的开竣工日期,将进度日历绘于图左的纵坐标上。 (3) 将工程的空间组织,即施工平面图绘于图的下方。 (4) 进行列项、计算劳动量、周期、劳力人数、机械台数。一般可先 算好,并与图结合,反复平衡优化。 (5) 按已计算好的施工周期,分别以不同的符号绘出进度线,并按紧 凑的原则,使各进度线相对移至最佳位置。 (6) 调整、平衡使进度图合理。

5 其余项目可依次类推,后期进行的项目可 根据工期要求,先确定各施工队伍的施工时 间,再用公式R=D/tn计算各施工队伍的人数。 实际工程中常常利用此方法。

青银高速的施工队
第一批施工队:施工准备;路基填筑 第二批施工队:路基填筑 第三批施工队:涵洞及通道;桥梁的基础工 程;桥梁的梁体预制 第四批施工队:桥梁墩台工程; 第五批施工队:梁体安装 第六批施工队:防护及排水;现浇箱梁;桥 面系
因为桥梁属本项目的重点工程,并且只有桥梁 下部完成,才能做上部,所以应多安排一些施工 人员建议安排180人。 三个施工队的总人数是40+35+180=255人。 高峰人数为344人。

3 开工时各施工队的生产周期





项目的生产周期: ti=Di/Ri 路基挖石队 劳动量6480工日,人数40。 生产周期t1=D1/R1 =6480÷40=162天 每月20天 共需8.1个月。 涵洞通道队 劳动量5377工日,人数30。 生产周期t2=D2/R2 =5377÷30=179天 每月20天 共需9.0个月。 桥梁基础队 劳动量30401工日,人数180人。 生产周期t3=D3/R3 =30401÷180=192天,每月 20天共需9.6个月。

2 根据规定工期来确定施工队(或班组) 人数或机械台数。



R=D/tn D:劳动量。t:生产周期。n:作业班制。 例:劳动量37.5工日,规定10天完成,1班制,确 定施工队的人数。 解:施工队人数R= D/tn=37.5÷(10×1)=3.75 安 排4人施工队。 项目进行后期,为保证按期完成施工项目,应先确 定项目的生产周期,再用公式计算相应施工队的人 数。
2 垂 直 图 :
(1) 垂直图的组成:
① 上方:各工程数量及其位置。 ② 下方:施工平面图。 ③ 左侧:进度日历。 ④ 右侧:资源平衡图(劳力曲线图)。 ⑤ 正图:以施工日期为纵坐标,里程为横坐 标,将各分部分项工程用不同的符号在图中 绘出。
