南充化学工业园两桥一路引道便道专项施工方案
南充化学工业园两桥一路土石方调配方案

南充化学工业园“两桥一路”工程K0+860—K4+520段路基土石方调配方案一、工程概况1工程名称:南充化学工业园“两桥一路”工程。
、二、工程地址:高坪区青居359度牛肚坝地质公园(计划)和河西化工园区;3、规模:全长9878.928m,路宽42m、32m、27m,技术标准:城市骨干道Ⅰ级,设计时速60KM,柔性路面,设计荷载城市-A级。
南充市化工工业园区“两路一桥”工程,是南充市化工工业园区的道路骨架和对外联系主通道,起于南充市嘉陵区文峰大道延伸段南端,穿越青居359度牛肚坝地质公园(计划)和河西化工园区,止于嘉陵区羊口G212线周围,远期延伸至李渡。
本工程路基工程的要紧由两个施工区组成,第一施工区:起于K0+840,止于K5+020,长4180m;第二施工区:起于K5+881,止于K9+,长。
本土方调运方案为第一施工区,介于嘉陵江一号桥和嘉陵江二号桥之间。
二、路基土石方情形K0+840—K5+020段路基设计总挖方万m3,总填方万m3,可利用方万m3,弃方万m3,需借方万m3。
一、K0+840—K1+520挖方段挖方为:万m3,最深开挖高度为8.71m,填方为:万m3最高填筑深度为1.82m,小部份属于半挖半填施工路基,道路沿线有很多稻田和低洼鱼塘。
表土为耕做土厚度为→1.2m,以下可塑性粉质粘土,第二为软塑性粉质粘土,再下面为松散性粉砂层。
土质含水量较高,经取样实验,土质不能知足路基填料的大体要求,本段做弃方处置,需弃方万m3。
需用弃土场26233m2(大约:40亩)。
清淤换填大约2万m3。
二、K1+520—K2+510段为挖方段,总挖方为:万m3,最高开挖深度为11.19m,表土为耕做土厚度为→0.8m,以下可塑和软塑性粉质粘土,第二为松散卵石夹粘性土层,强风化和中风化层位于表土以下5m。
本挖方段可利用方回填依照50%计算:*50%=万m3方,必需弃土万m3,需用弃土场40250m2(大约:65亩)。
南充化学工业园区铁路专用线DK8+490~DK8+514软基处理临时用地方案
附件1

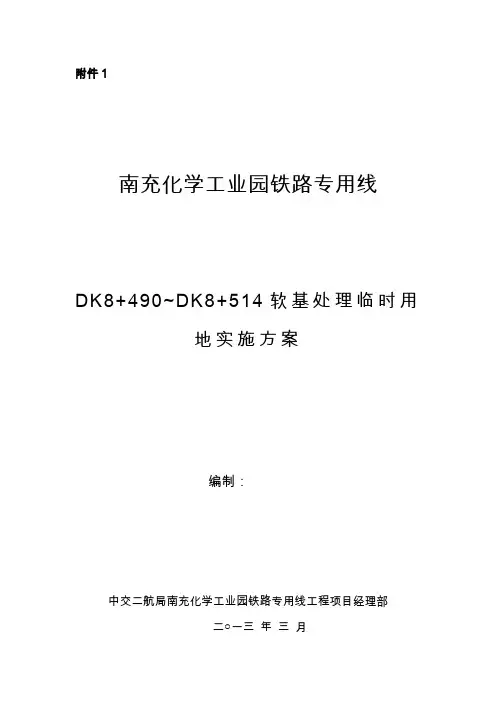

南充化学工业园铁路专用线
D K8+490~DK8+514软基处理临时用地
实施方案
编制:
中交二航局南充化学工业园铁路专用线工程项目经理部
二○一三年三月
DK8+490~DK8+514软基处理施工临时用地方案
一、工程概况
南充化学工业园区铁路专用线银花村大桥位于南充市浸水镇境内,隧道起讫里程为DK8+650~DK8+690,全长40m。
拟规划的施工用地地为铁路专用线红线的左侧。
DK8+650~DK8+690软基处理临时用地包括进场便道占地总面积为:522.20㎡,0.78亩。
二、具体征地情况
1、DK8+650~DK8+690软基处理施工用地包括DK8+650~DK8+690软基处理进场便道临时征地总面积为:522.20㎡。
(具体位置详见临时征地图)。
南充化学工业园两桥一路工程道路及桥涵工程施工组织设计
南充化学工业园“两桥一路”工程施工组织设计编制人:年月日审核人:年月日审批人:年月日成都:施工单位建工集团总公司南充化学工业园“两桥一路”工程项目经理部日月年.目录第一章编制依据、原则及范围 ....................................................... (5)一、编制依据 .................................................................. (5)二、编制原则 .................................................................. (5)三、编制范围 .................................................................. (6)第二章工程概况 ....................................................... (7)一、总体说明 .................................................................. (7)二、主要设计标准及设计情况 .................................................................. .. (9)第三章组织机构设罝 ....................................................... (10)一、施工组织机构 .................................................................. .. (10)二、施工区域划分 .................................................................. .. (10)第四章形象进度计划 ....................................................... (10)第五章分项、分部工程施工方法及设计概 (13)一、排水工程 .................................................................. . (13)二、道路照明工程 .................................................................. .. (15)三、交通安全标志工程 .................................................................. (19)四、道路绿化工程 .................................................................. .. (28)五、涵洞工程 .................................................................. . (38)六、不良地质段软基处治 .................................................................. .. (39)七、坡面防护及边坡支护 .................................................................. .. (40)第六章挖方路堑施土 ...................................................................................................... 41.一、施工准备 .................................................................. . (41)二、清理与掘除 .................................................................. (42)三、土方开挖 .................................................................. . (43)四、石方开挖 .................................................................. . (43)五、工艺流程图: ................................................................. . (44)第七章路床路堤填筑施工方........................... 45.一、施工方案: ................................................................. . (45)二、土石方填筑施工方法 .................................................................. .. (46)第八章路面工程施工 ....................................................... (52)一、水泥稳定碎石层 .................................................................. . (52)二、试验路的施工 .................................................................. .. (54)三、基层施工 .................................................................. . (55)四、透层油、粘层油施工 .................................................................. .. (56)五、沥青砼面层的施工 .................................................................. (58)第九章缘石、侧石的施工 ....................................................... (62)第九章防护工程施工方法 ....................................................... (63)第十章涵洞工程施工 .................................................................. (66)一、施工准备 .................................................................. . (66)二、施工作业 .................................................................. (67)第十一章排水工程施工 ....................................................... (69)一、管道基础 .................................................................. . (69)二、施工方法 .................................................................. . (69)三、施工步骤 .................................................................. . (70)..................................................................................................................................... 70 .(一)测量放样............................................................................................................................. 70 .(二)施工区域排水..................................................................................................................................... 70. (三)沟槽开挖............................................................................................................................. 71.(四)管道基础施工..................................................................................................................................... 71.(五)管道铺设......................................................................................................................................... 72.(六)检查井..................................................................................................................................... 72.(七)闭水试验..................................................................................................................................... 72.(八)沟槽回填.............................................................................................................. 73 (九)雨水口及雨水支管施工第十二章标志、标线及信号灯施工 ....................................................... . (73)一、交通标志施工 .................................................................. (73)二、交通标线施工 .................................................................. (78)三、交通信号系统施工 .................................................................. (80)四、路灯安装 .................................................................. (83)第十三章绿化工程 .................................................................. (86)第十四章确保工程质量的措施 ....................................................... (92)一、质量控制流程 .................................................................. .. (92)二、质量保证体系 .................................................................. .. (93)三、质量体系主要控制要素 .................................................................. . (94)四、质量检查组织机构 .................................................................. (95)五、施工质量检查程序 .................................................................. (96)六、材料采购及检验程序 .................................................................. .. (96)七、质量管理制度 .................................................................. .. (97)八、工程质量受控 .................................................................. .. (97)九、各分项工程质量保证措施 .................................................................. (98)第十五章、冬季和雨季的施工安排 ....................................................... (101)一、冬季施工安排 .................................................................. (101)二、雨季施工措施 .................................................................. (104)三、汛期施工 .................................................................. .. (106)第十六章、工期保证措施 ....................................................... (106)第十七掌、安全保证措施 ....................................................... (108)第十八章、绿化及环境的保护 ....................................................... (109)第十九章其它说明事项 ....................................................... (113)第二十章缺陷责任期内对工程的修复及维护方案 (1)15南充化学工业园“两桥一路”工程道路及桥涵工程工程实施性施工组织设计第一章编制依据、原则及范围一、编制依据1、南充化学工业园“两桥一路”工程施工招标文件。
南充嘉陵特大桥施工方案

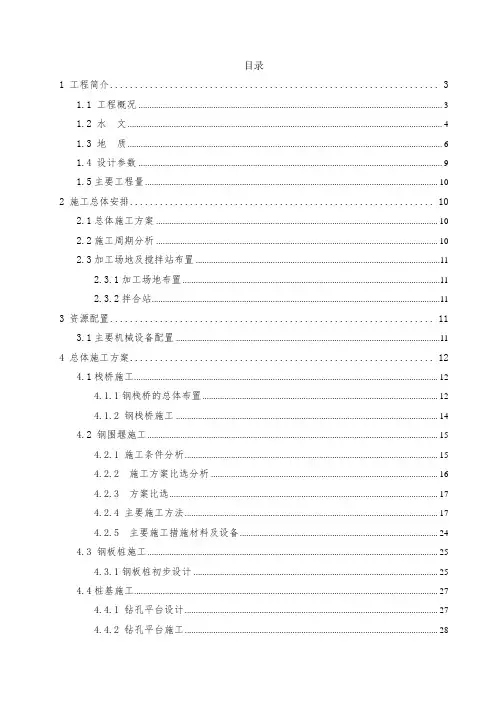

目录1 工程简介 (3)1.1 工程概况 (3)1.2 水文 (4)1.3 地质 (6)1.4 设计参数 (9)1.5主要工程量 (10)2 施工总体安排 (10)2.1总体施工方案 (10)2.2施工周期分析 (10)2.3加工场地及搅拌站布置 (11)2.3.1加工场地布置 (11)2.3.2拌合站 (11)3 资源配置 (11)3.1主要机械设备配置 (11)4 总体施工方案 (12)4.1栈桥施工 (12)4.1.1钢栈桥的总体布置 (12)4.1.2 钢栈桥施工 (14)4.2 钢围堰施工 (15)4.2.1 施工条件分析 (15)4.2.2 施工方案比选分析 (16)4.2.3 方案比选 (17)4.2.4 主要施工方法 (17)4.2.5 主要施工措施材料及设备 (24)4.3 钢板桩施工 (25)4.3.1钢板桩初步设计 (25)4.4桩基施工 (27)4.4.1 钻孔平台设计 (27)4.4.2 钻孔平台施工 (28)4.4.3 钢护筒沉放 (29)4.4.4 成孔施工 (31)4.5 承台施工 (31)4.6 墩身施工 (31)4.6.1脚手架搭设 (31)4.6.2墩身钢筋绑扎 (32)4.6.3墩身模板安装 (32)4.6.4混凝土的浇筑 (32)4.6.5混凝土的养护及拆模 (32)4.7 上部连续梁施工 (32)4.7.1 施工顺序 (32)4.7.2上部结构施工注意事项 (32)4.8 简支T梁施工 (33)新建铁路嘉陵江特大桥施工方案(南充化学工业园区铁路专用线)1 工程简介1.1 工程概况嘉陵江特大桥是南充化学工业园区铁路专用线的组成部分,是线路控制性工程。
桥梁东起DK16+695.51,西至DK18+147.93,全长 1.452Km。
桥梁主体结构为1×32m+(84.7+160+84.7)m连续钢构+(40+3*48+40)m连续梁+26×32m简支梁结构。
便道施工方案
便道施工方案1.项目概述本项目是对A市XX区的一条老旧便道进行改造和升级。
该便道位于市中心地带,是连接不同社区和商业区域的主要通道。
目前,该便道存在路面破损、排水不畅等问题,已经不能满足日益增长的交通需求。
因此,本项目旨在通过施工,改造便道的路面和排水系统,提高便道的通行能力和舒适度。
2.施工方案(1)路面改造便道的路面改造是本项目的核心任务之一、首先,需要进行现有路面的修复和加固,填补和修复路面上的破损和裂缝。
然后,采用优质的道路材料,如水泥混凝土和沥青,进行新路面的铺设。
在铺设新路面时,应注意路面的平整度和抗滑性,以提高行车和行人的安全性。
(2)排水系统优化为了解决现有便道排水不畅的问题,本项目将优化便道的排水系统。
首先,将清理和疏通便道上的雨水口和排水渠,确保畅通。
然后,增加足够数量的雨水口和排水渠,以提高排水能力。
同时,对排水系统进行维护和定期清理,确保其长期有效运行。
(3)交通标识和设施为了提供更好的交通指导和安全保障,本项目将设置交通标识和设施。
首先,根据便道的实际情况,设置规范的交通标志和路牌,指示车辆和行人的行进方向和速度限制。
然后,设置路灯、斑马线和防撞护栏等交通设施,增加夜间行车的可见性和安全性。
(4)绿化美化为了营造良好的城市环境,本项目将进行绿化美化工作。
首先,对便道沿线的绿化带进行修剪和整理,确保绿植的健康和美观。
然后,在绿化带中增加适宜的树木和花草,提高便道的景观效果和环境质量。
3.施工流程(1)准备阶段在施工前,需要进行项目的准备工作。
包括招标、规划设计、资源调配和施工方案制定等工作。
同时,需要与相关部门和社区进行沟通和协调,以确保项目的顺利进行。
(2)路面改造首先,进行现有路面的修复和加固。
采用适当的方法,修复路面上的破损和裂缝。
然后,铺设新的路面材料,提高便道的通行能力和舒适度。
(3)排水系统优化清理和疏通现有的排水设施,确保畅通。
然后,增加足够数量的雨水口和排水渠,提高排水能力。
施工便道_便桥专项方案
一、工程概况为确保施工现场的物资运输和人员通行,提高施工效率,针对本项目特点,特制定本施工便道与便桥专项方案。
二、施工便道1. 便道布置根据施工现场实际情况,施工便道起点接既有道路,终点接入施工现场,全长约1000米。
便道设计宽度为6米,路面结构采用水泥混凝土路面。
2. 便道施工工艺(1)土方工程:先进行便道用地范围内的土方清表,然后进行土方开挖、填筑,确保便道地基稳定。
(2)路基工程:路基填筑采用分层压实,每层厚度不超过20厘米,压实度达到规范要求。
(3)路面工程:路面施工分为基层、面层两个阶段,基层采用水泥稳定碎石,面层采用水泥混凝土。
三、便桥1. 便桥布置便桥位于施工现场内,跨越河道,设计长度为100米,宽度为6米。
便桥采用钢箱梁结构,桥梁两端与河岸连接。
2. 便桥施工工艺(1)基础工程:基础采用钢管桩,桩长根据地质情况确定,桩径为Φ600毫米,桩间距为2米。
(2)桩基施工:采用旋挖钻机进行桩基施工,确保桩基垂直度和桩位精度。
(3)钢箱梁制作与安装:钢箱梁采用工厂化预制,现场安装。
安装前对钢箱梁进行检验,确保质量符合要求。
(4)桥面施工:桥面采用水泥混凝土,施工工艺与便道路面相同。
四、施工进度计划1. 施工便道:自项目开工之日起,计划60天内完成施工便道建设。
2. 便桥:自项目开工之日起,计划90天内完成便桥建设。
五、施工注意事项1. 便道与便桥施工过程中,严格执行施工规范,确保施工质量。
2. 加强施工现场安全管理,落实安全责任制,确保施工安全。
3. 施工过程中,密切关注地质、水文等变化,及时调整施工方案。
4. 施工结束后,及时清理施工现场,恢复原地貌。
5. 加强与当地政府和相关部门的沟通协调,确保施工顺利进行。
六、质量保证措施1. 严格选用优质原材料,确保施工质量。
2. 施工过程中,加强质量检验,及时发现并解决质量问题。
3. 定期对施工人员进行技术培训,提高施工技能。
4. 建立健全质量管理体系,确保施工质量符合规范要求。
防洪预案
南充化学工业园“两桥一路”工程防洪应急预案成都建筑工程集团总公司南充化学工业园两桥一路工程项目部二0一0年五月二十日为了有效防御灾害性洪水,规范防汛抗洪程序,切实保障人民生命财产安全,最大程度的减轻灾害损失,根据《中华人民共和国防洪法》和《中华人民共和国防汛条例》规定,结合我单位防汛工作的实际情况,制定本预案。
应急预案的任务和目标适应经济的需求,给公司员工的工作和施工区及周围居民提供更好的安全环境,保证各种应急反应资源处于良好的备战状态,指导应急反应行动按计划有序进行,防止应急反应行动组织不力或现场救援工作无序和混乱延误事故的应急救援,有效地避免或降低人员伤亡和财产损失;帮助实现应急反应行动的速度,有序高效;充分体现应急救援的“应急力量”。
应急组织机构、人员分工及职责(组织机构框图及人员附后)项目部成立应急领导小组,其组成人员分工和职责:项目经理:全面负责救援处置工作。
项目副经理:协助总经理现场救援的技术、调查等方面的相关工作。
技术负责人:负责事故应急处置中心上传下达和综合协调工作。
办公室文员:负责事故应急处理交通、车辆、救援器材、通信设备等方面的征用、调动工作。
安全工程师:负责应急处置中心办公室日常事务工作和事故现场应急预案实施指导工作,负责协调及召集专家技术人员组织开展事故调查工作;负责组织事故现场安全保卫,保护现场及与110、119、120等单位的联络工作。
一、水灾事故应急救援组织机构1)事故现场总指挥:(项目经理部经理)2)伤员营救组:由项目副经理担任组长,各施工队分别抽调作业人员组成;3)物资抢救组:由施工负责人任组长、各施工队分别抽调施工人员组成;4)保卫疏导组:由安全员任组长、各施工队分别抽调施工人员组成;5)抢险物资供应组:由材料负责人任组长、施工队物资管理人员组成;6)后勤供给组:由项目部办公室人员组成;7)现场临时医疗救护协助组:由现场各施工队分别抽调人员组成,协助当地医疗机构进行救援。
(整理)南充化学工业园“两桥一路”路基土石方施工方案
南充化学工业园“两桥一路”工程市政道路路基土石方专项施工方案编制人:审核人:成都建筑工程集团总公司2010年7月一、编制依据及原则1、南充化学工业园“两桥一路”工程实施性《施工组织设计》;2、《南充化学工业园“两桥一路”工程地质详细勘察报告》一、二、三标;3、《南充化学工业园“两桥一路”工程施工图设计及参考资料》;4、《城镇道路工程施工与质量验收规范》CJJ1-2008;5、《城市道路路基施工技术规范》;6、《建筑施工土石方工程安全技术规范》JGJ 180-2009;7、《建筑基坑支护技术规程》JGJ 120;8、《建筑边坡工程技术规程》GB6722;9、《南充化学工业园两桥一路工程项目建设投资招标文件》;10、《南充化学工业园两桥一路工程项目建设投资建设合同》;11、遵循招标文件、设计文件、施组条款、质量标准等规定,严格按照有关规定条款进行施工组织、运作,确保工程达到合同要求。
12、强化内部管理,依靠科技、精心施工、合理安排,严格按照项目法管理原则进行操作,实现工程成本与管理的最佳组合。
13、以保质量、保安全为指导思想,针对现场各部位的实际情况作相应的管理措施。
二、工程概况1、工程名称:南充化学工业园“两桥一路”工程。
2、工程地址:高坪区青居359度牛肚坝地质公园(规划)和河西化工园区;3、规模:全长9878.928m,路宽42m、32m、27m,技术标准:城市主干道Ⅰ级,设计时速60KM,柔性路面,设计荷载城市-A级。
南充化工业园“两路一桥”工程,是南充化工业园的道路骨架和对外联系主通道,起于南充市嘉陵区文峰大道延伸段南端,穿越青居359度牛肚坝地质公园(规划)和河西化工园区,止于嘉陵区羊口G212线附近,远期延伸至李渡。
本工程路基工程的主要由两个施工区组成,第一施工区:起于K0+840,止于K4+520,长3680m。
第二施工区:起于K5+881,止于K9+878.928,长3997.928m。
南充化学工业园东西干道临时用电施工方案
南充化学工业园“两桥一路”东西干道工程施工临时用水用电方案编制人:审核人:批准人:成都建筑工程集团总公司2010年3月24日一、编制依据1、南充化学工业园“两桥一路”东西干道工程施工组织设计。
2、JGJ46-2005 《施工现场临时用电安全技术规范》。
3、GB50194—93 《建设工程施工现场供用电安全技术规范》。
二、工程概况南充化学工业园“两桥一路”东西干道工程建设项目位于南充市嘉陵区李渡镇和河西乡内,含一座桥梁,桥长308.97M,桥宽为31M,设计时速60公里/小时。
本合同段路线起于国道212线唐家湾(桩号K0+65.720),跨越腾家坝至李家梁,向东延伸,终点位于(K4+544.734),全长4.479KM,宽42M。
为了能安全顺利的完成本工程,必须全方位的搞好施工前的准备工作,特别是施工临时用水、用电应作好充分准备,以满足优质、安全、快速和文明施工的要求,其具体的措施如下:二、施工及生活用电措施本工程临时用电的总配电箱、分配电箱、开关箱,须由具有相当资质的专业配电箱生产厂家根据本设计提供的系统图、配电箱安装一般要求及有关技术、安全、工艺方面要求进行加工制作。
根据施工现场实际况,满足现场施工用电的情况下,作为施工用电的依据。
(一)配电箱制作的一般要求1. 配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。
固定式配电箱、开关箱的下皮与地面的垂直距离应大于1.3m,小于 1.5m。
移动式分配电箱、开关箱的下皮与地面的垂直距离不小于0.6m。
配电箱、开关箱采用铁板或优质绝缘材料制作,铁板的厚度应为1.5~2mm。
2. 配电箱、开关箱中导线的进线口和出线口应设在箱体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。
3. 配电箱内的电器应收先安装在金属或非木质的绝缘安装板上,然后整体紧固在配电箱箱体内,金属板与配电箱体应作电气连接。
4. 配电箱、开关箱内的各种电器应按规定的位置紧固在安装板上,不得歪斜和松动。
南充化学工业园两桥一路弃方便道专项施工方案
南充化学工业园两桥一路弃方便道专项施工方案一、项目背景南充化学工业园位于南充市,是该地区重要的化工生产基地,为保障园区内交通畅通,提升出行安全,拟对园区内两桥一路弃方便道进行专项施工。
二、施工内容1.道路修复–对两桥一路弃方便道进行全面检修,包括填充路面坑洼、铺设新的路面材料等。
2.排水系统升级–更新排水系统,确保在雨天时道路不易积水,提高道路的使用寿命。
3.交通标识更新–更新并完善道路上的交通标识,确保驾驶员及行人在道路上能够清晰辨认,安全出行。
三、施工计划1.前期准备–协调相关部门确定施工方案,选定施工队伍及设备。
–进行道路勘察,明确施工范围和施工难点。
2.施工过程–分段进行施工,确保园区内部分通行道路不受影响。
–采取合理的交通管制措施,指引车辆绕行或临时关闭道路,确保施工区域安全。
3.施工质量检验–完工后进行道路质量检验,确保施工达到要求。
四、施工效果1.提升园区内道路质量–修复道路,改善路面平整度,提高通行效率。
2.加强交通安全–更新交通标识,增加交通警示,减少交通事故发生几率。
3.延长道路使用寿命–更新排水系统,减少水患损害,延长道路寿命。
五、施工风险1.天气因素–遇到极端天气情况,施工计划可能需要调整。
2.安全风险–需要加强施工区域安全管理,预防意外事故发生。
六、总结本文提出南充化学工业园两桥一路弃方便道专项施工方案,旨在提升园区道路质量、加强交通安全,延长道路使用寿命,同时也指出了施工过程可能面临的风险。
希望通过本方案的实施,能为南充化学工业园区内道路交通的改善提供有效的参考。
临时施工便道施工方案
临时施工便道施工方案第1篇临时施工便道施工方案一、前言鉴于施工项目需求,为确保施工期间交通流畅,减少对周边环境及居民生活的影响,依据相关法律法规及施工安全标准,特制定本临时施工便道施工方案。
二、工程概况1. 工程名称:XX项目临时施工便道工程2. 工程地点:XX市XX区3. 工程规模:便道全长XX米,宽度XX米,包括路基、路面、排水等设施三、施工目标1. 确保施工便道安全、便捷、舒适,满足施工期间交通需求。
2. 减少施工便道对周边环境及居民生活的影响。
3. 严格遵守国家及地方相关法律法规,确保工程合法合规。
四、施工方案1. 路基施工- 清除地表杂物,进行路基填筑,分层碾压,确保路基密实。
- 路基填筑材料选用透水性好的砂石料,避免因雨水浸泡导致路基损坏。
- 路基边缘设置排水沟,确保雨水及时排出,减少对路基的损害。
2. 路面施工- 路面结构采用柔性基层,提高路面舒适性和耐久性。
- 铺设一定厚度的沥青混凝土面层,确保路面平整、耐磨。
- 路面两侧设置安全警示标志,提醒过往车辆注意安全。
3. 排水施工- 沿便道两侧设置排水沟,确保雨水、施工废水及时排出,避免积水。
- 排水沟采用防渗漏材料,减少对地下水的污染。
- 定期检查排水设施,确保其正常运行。
4. 交通安全设施- 设置合理的交通导行标志,引导车辆、行人安全通行。
- 在关键部位设置警示灯、反光标志,提高夜间通行安全。
- 定期对交通安全设施进行检查、维护,确保其正常使用。
5. 施工期间管理- 加强施工现场管理,确保施工便道安全、整洁、有序。
- 严格执行国家及地方相关法律法规,确保施工合法合规。
- 建立健全应急预案,应对突发情况,确保施工顺利进行。
五、施工进度安排1. 路基施工:预计XX天2. 路面施工:预计XX天3. 排水施工:预计XX天4. 交通安全设施施工:预计XX天5. 施工期间管理:贯穿整个施工过程六、质量与安全保证措施1. 严格把控施工材料质量,确保工程顺利进行。
南充化学工业园两桥一路清淤专项施工方案
南充化学工业园“两桥一路”工程清淤换填和软土路基换填施工专项方案编制人:审核人:施工单位:成都建筑工程集团总公司2010年7月28日一、工程概况:1、工程名称:南充化学工业园“两桥一路"工程。
2、工程地址:高坪区青居359度牛肚坝地质公园(规划)和河西化工园区;3、规模:全长9.878928KM,路宽42m、32m、27m,技术标准:城市主干道Ⅰ级,设计时速60KM,柔性路面,设计荷载城市-A级。
一标段设计范围从桩号:K0+000.00~K1+360.00,桥长806m,引道554m;二标段设计范围从桩号:K4+520。
00~K6+300.00,桥长856m,引道924m;三标段设计范围从桩号:K1+360.00~K4+520.00,K6+300。
00 ~K9+878.928,总长6738.928m;经过我公司项目部实际踏勘,沿线清淤换填和软土路基主要分布于鱼塘、沟边的低洼稻田地带,共有12段,其中11段清淤换填,1段软土地基。
清淤换填的范围及桩号: K1+250~K1+305,K1+410~K1+460,K2+530~K2+565,K2+620~K2+660 ,K2+970~K3+005,K3+090~K3+125, K3+450~K3+510 ,K3+740~K3+850,K4+320~K4+470, K6+380~K6+600, K9+860~K9+878。
829;需要软土路基换填的范围及桩号:K4+610~K5+020。
二、开工、竣工时间:本分项工程施工工作已准备就绪,准备2010年8月18日开工,计划完工日期为2010年10月17日,施工时间61日历天。
三、施工方案:为了提高基础的整体稳定性和强度,根据设计要求本段软土路基和淤泥全部采用砂卵石换填,经过我公司项目部实际开挖实测淤泥和软土深度均在2.5-3。
0m,施工时换填深度根据实际情况,会同业主、监理工程师共同确定,并隐蔽会签按实计量.1、设计要求:对池塘及河沟地段的淤泥深度小于3m时,先排干道路区池塘及河沟里地表水,清除掉地表上覆松软土层和地形低洼处鱼塘水沟里表层流塑~软塑状土层,并晾干路基;铺筑天然砂砾石垫层,接着逐层回填路基、逐层碾压.对于稻田、池塘及河沟地段附近的潮湿土情况,先清除地表上覆的潮湿土,换填级配砂砾料垫层,接着逐层回填路基、逐层碾压.路堤修筑内,原地面的坑、洞、墓穴等应用原地面的土或砂性土回填,并进行压实,路堤基底为耕地或松土时,应先清除有机土种植土、树根、杂草后,再压实.其压实度不应小于85%.当地下水位较高水或土质湿软地段的路基压实度达不到要求时,必须采用有效措施进行处理。
南充化学工业园两桥一路弃方便道专项施工方案
工程南充化学工业园“两桥一路”工程K7+900/K8+560挖方段弃方便道专项施工方案编制人:审核人:成都建筑工程集团总公司2011年2月一、编制依据1、南充化学工业园区“两桥一路”工程实施性《施工组织设计》;2、《南充化学工业园“两桥一路”工程地质详细勘察报告》一标;3、《南充化学工业园区“两桥一路”工程施工图设计及参考资料》;4、《城镇道路工程施工与质量验收规范》 CJJ1-2008;5、《城市道路路基施工技术规范》6、《建筑施工土石方工程安全技术规范》 JGJ 180-2009二、工程概况:1、工程名称:南充化学工业园“两桥一路”工程。
2、工程地址:高坪区青居359度牛肚坝地质公园(规划)和河西化工园区;3、规模:全长9.878928KM,路宽42m、32m、27m,技术标准:城市主干道Ⅰ级,设计时速60KM,柔性路面,设计荷载城市-A级。
一标段设计范围从桩号:K0+000.00~K1+360.00,桥长806m,引道554m;二标段设计范围从桩号:K4+520.00~K6+300.00,桥长856m,引道924m;三标段设计范围从桩号:K1+360.00~K4+520.00,K6+300.00K9+878.928,总长6738.928m;经过实际踏勘和开挖, 本方案为三标段满足施工土石方弃方施工方案,桩号:K7+900→K8+560段大挖方弃方施工便道施工方案,地质均属于中风化层石质类别为次坚石,普式分类为Ⅵ,微风化层石质类别为次坚石,普式分类为Ⅶ,强风化泥岩层石质类别为松石,普式分类Ⅴ,表土土质为卵砾质砂质粘土和卵石夹土。
三、开工、完工时间:本分项工程施工机械和人员已经进场,准备工作就绪,计划2011年2月18日开工,计划完工日期为2011年2月28日,施工时间11日历天。
四、施工方案:根据施工现场实际地质情况和地勘报告显示,从K8+560→K9+878.928段均耕地和稻田地带,土质为卵砾质砂质粘土和卵石夹砂土,厚度约0.5→9.0m。
便道工程施工方案doc.完整版
便道工程施工方案doc.完整版一:便道工程施工方案一、项目概况1.1 项目名称:便道工程施工方案1.2 项目位置:XX市某区某街道1.3 建设单位:XX工程管理处1.4 施工单位:XX建筑工程有限公司1.5 项目概述:本项目旨在对某街道的便道进行改造,提升街道的交通条件和人行步道的舒适性,改善市民的出行环境。
二、工程范围2.1 便道改造范围:从A街到B街(长度约500米)2.2 工程内容:清理、拆除原有便道面层、修复底层病害、重新铺设新的便道面层、设置亮化设施、安装生命安全设施等。
三、工程实施方案3.1 建设前准备工作3.1.1 召开会议,明确工程进度、质量要求和安全措施。
3.1.2 进行现场踏勘,详细了解施工环境和场地条件。
3.1.3 整理相关设计文件和施工图纸,制定施工方案。
3.2 施工技术措施3.2.1 进行废弃物清理和拆除工作。
3.2.2 对底层进行病害修复,包括填充、夯实、打磨等工作。
3.2.3 铺设新的便道面层,根据设计要求进行施工。
3.2.4 安装亮化设施,提高夜间交通安全和城市亮度。
3.2.5 设置生命安全设施,如护栏、防滑道等。
3.3 施工进度安排3.3.1 制定详细的工程进度计划,保证施工按时完成。
3.3.2 各施工单位进行协调配合,加快施工进度。
3.3.3 定期召开现场会议,检查工程进度并解决问题。
四、质量和安全控制措施4.1 质量控制4.1.1 严格按照设计要求执行施工工艺和标准。
4.1.2 进行必要的质量检测,确保施工质量。
4.1.3 设置质量监测点,定期进行抽查。
4.2 安全控制4.2.1 制定详细的施工安全计划,保证工人安全。
4.2.2 进行安全教育和培训,增强员工安全意识。
4.2.3 定期进行安全检查,及时排除安全隐患。
五、附件本文档涉及附件,请参阅附件文件。
六、法律名词及注释1. 建设单位:负责项目的规划、设计、建设和管理,负责项目的资金筹措和监督管理。
2. 施工单位:承担工程施工,负责施工现场的组织、施工质量和安全管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程南充化学工业园“两桥一路”工程一号桥20#→26#桩基础便道
专
项
施
工
方
案
编制人:
审核人:
成都建筑工程集团总公司
2010年7月
一、编制依据
1、南充化学工业园区“两桥一路”工程实施性《施工组织设计》;
2、《南充化学工业园“两桥一路”工程地质详细勘察报告》一标;
3、《南充化学工业园区“两桥一路”工程施工图设计及参考资料》;
4、《城镇道路工程施工与质量验收规范》CJJ1-2008;
5、《城市道路路基施工技术规范》
6、《建筑施工土石方工程安全技术规范》JGJ 180-2009
7、《建筑基坑支护技术规程》JGJ 120
二、工程概况:
1、工程名称:南充化学工业园“两桥一路”工程。
2、工程地址:高坪区青居359度牛肚坝地质公园(规划)和河西化工园区;
3、规模:全长9.878928KM,路宽42m、32m、27m,技术标准:城市主干道Ⅰ
级,设计时速60KM,柔性路面,设计荷载城市-A级。
一标段设计范围从桩号:K0+000.00~K1+360.00,桥长806m,引道554m;
二标段设计范围从桩号:K4+520.00~K6+300.00,桥长856m,引道924m;
三标段设计范围从桩号:K1+360.00~K4+520.00,K6+300.00 K9+878.928,总长6738.928m;
经过实际踏勘, 本方案为一标段桩号:K0+660→K0+840段便道施工方案,地质均属于低洼稻田地带,淤泥厚度约0.6→1.8m,土质为稻田耕作土(淤泥性粘土)。
三、开工、完工时间:
本分项工程施工机械和人员已经进场,准备工作就绪,计划2010年7月23日开工,计划完工日期为2010年8月22日,施工时间31日历天。
四、施工方案:
根据施工现场实际地质情况和地勘报告显示,从K0+600→K0+840段均低洼稻田地带,淤泥厚度约0.6→1.8m,土质为稻田耕作土(淤泥性粘土)。
无施工道路,无法满足冲击成孔灌注桩机、 25吨汽车起重机(吊车型号: XZ J5260JQZ25K 徐州)、混凝土运输机械车(型号:华菱10m3)施工正常运输和行使。
为保证施工安全和进度,全部采用清除淤泥换填土石料满足正常施工(经过我公司项目部实际开挖实测软基深度均在0.6m→1.8m以内),同时将原有地面回填,提高施工作业面4→5m,满足施工
正常需要。
1、要求:对池塘及河沟地段的淤泥深度小于3m时,先排干道路区池塘及河沟里地
表水,清除掉地表上覆松软土层和地形低洼处鱼塘水沟里表层流塑~软塑状土层,并晾干路基;对于稻田、池塘及河沟地段附近的潮湿土情况,先清除地表上覆的潮湿土,换填土石料,接着逐层回填路基、逐层碾压。
路堤基底为耕地或松土时,应先清除有机土种植土、树根、杂草后,再压实。
其压实度不应小于85%。
当地下水位较高水或土质湿软地段的路基压实度达不到要求时,必须采用有效措施进行处理。
2、施工顺序:地面复测→淤泥清挖(顺向主路)→页岩料→碾压→淤泥外运(顺向
主路)→淤泥清挖(横向次路)→页岩料回填→碾压→淤泥外运(横向次路)→一层页岩找平→碾压→面层砂砾石回填→找平碾压。
3、本分项工程配KAT320挖掘机1台、自卸汽车6辆,23Q-YW压路机1台,SANT220-1
型推土机1台,ZL50C型装载机1台。
4、本分项工程配置现场技术人员1人,施工员1人,机械管理员1人,质检人员1
人,安全员1人,杂工为10人。
5、施工技术及质量保证措施
(1)、清淤
先用挖掘机将淤泥土挖开,沿填方纵向方向靠中线开劈一条临时道路从上往下挖,主路宽度为10m。
淤泥放弃在前进方向左右两侧,使道路淤换填地块成“丰”字状,横方向便道间距为15m, 清淤便道路宽6m, 淤泥堆积在清淤便道中间。
(2)换填页岩料
然后将页岩料沿临时道路回填,为确保载重车辆行使安全,第一层回填厚度≧0.8m,并用推土机及时找平,压路机碾压密室,确保行车安全,,主路淤泥挖弃完毕后,沿顺向主路填筑换填层--页岩层,为保证运输页岩层料和淤泥车辆通行,道路第一层页岩层厚度0.8m。
(3)、淤泥外运
顺向主路填筑换填层完成后,将顺向主路挖出的淤泥装车外运。
淤泥运至指定弃土场。
应注意环境保护,所挖除的淤泥应安排在合适的地点堆放。
排除积水时,应引入
右侧沟渠,确保沟渠畅通。
清淤至标高后,为防止积水,应在清淤后的地面及时挖出纵、横向排水沟,保证雨水能顺利排除。
(4)、路基压实、碾压、检测
根据设计要求,采用推土机找平后,23Q-YW压路机碾压,碾压遵循先低后高的原则,地基两侧向中心碾压。
碾压时前后两次轮迹重叠20-30cm,并尽快压到规定的压实度。
采用振动压路机碾压时,第一遍不振动静压,然后先慢后快,从弱至强振压。
碾压密实后,经过检测压实度满足设计和验收规范要求。
(5)、根据现场施工实际情况,采用换填页岩层,厚度根据设计为0.6m→1.8m。
(6)、填土石方
填方地基填料:采用泥岩或土石料作为填料,须按规范要求进行分层填筑、摊铺、压实;还需控制其含水量达到或接近最佳含水量;填方厚度:严格按照压路机功率最大铺填厚度施工,23Q-YW 压路机按照松铺厚度300mm进行。
用石方作填料时,须将填料解小、摊铺、压实,其填料粒径、压实机械型号、遍数必须完全符合技术规范及试验路段的结果。
施工时逐层填筑、分层压实,先用自卸汽车先低后高、先两侧后中央卸料,然后摊铺平整,对于90和95区填土,经平地机整平后再进行压实。
路基填土不得使用腐植土,生活垃圾土、淤泥和含水量过高的软弱土,不得含杂草、树根等杂物,粒径超过10cm的土块应打碎。
选用开挖土石方为填料时,应选用级配较好的土夹石为填料,且在最佳含水量时压实。
填筑厚度和宽度祥见施工平面及大样图(附图)。
路基填方若为填石路堤,且石料强度大于20MPa时,石块的最大粒不得超过压实层厚2/3,当石料强度小于15Mpa,石料最大粒径不得超过压实层厚。
路基填料最小强度和填粒最大粒径应符合下表。
(7)路基面层
采用80cm厚天然砂砾石铺设,选用含泥量不超过5%天然砂砾石,且最大粒径不超过10cm。
T140推土机配合人工平整后,23Q-YW 压路机按照松铺厚度不能超过40cm (分三层铺筑30cm、30cm、20cm)密实。
(8)场地积水预防措施:
平整前,对整个场地进行系统设计,本着先低洼后高处的原则,做临时排水沟,使整个场地水流畅通;填土应认真分层回填辗压,相对密实度不低于85%。
填方边坡塌方预防措施:根据填方高度,土的种类和工程重要性按规定放坡,坡度1:2,土料符合要求,不良土质可随即进行坡面防护,保证边缘部位的压实质量,对要求边坡整平拍实的,宽填1m;在边坡上下部作好排水沟,避免在影响边坡稳定的范围内积水。
填方出现橡皮土
现象:填土受夯打(辗压)后,基土发生颤动,受夯打(辗压)处下陷,四周鼓起,这种橡皮土使地基承载力降低,变形加大,长时间不能稳定。
预防措施:避免在含水量过大的腐殖土、泥炭土、粘土、亚粘土等厚状土上进行回填;控制含水量,尽量使其在最优含水量范围内,手握成团,落地即散;
填土区设置排水沟,以排除地表水。
回填土密实度达不到要求的预防措施:土料不符合要求时,应挖出换土回填或掺入石灰、碎石等压(夯)实回填材料;对由于含水量过大,可采取翻松、晾晒、风干或均匀掺入干土;
使用大功率23Q-YW压实机械辗压。
五、安全文明施工
1、按照施工方案要求作业。
2、人工挖土时应由上而下,逐层挖掘,严禁挖神仙土,夜间不作业,确保安全。
3、在深基坑作业时,应随时注意土壁的变动情况,如发现有地面裂缝现象,必须暂停施工,立即报告项目经理进行处理。
4、在基坑下作业时必须戴好安全帽,严防上面土块及其他物体下落砸伤头部。
5、挖土方时,如发现有不能辩认的物品或事先没有预见到的地下电缆、管道、障碍物等,应及时停止操作,报告上级处理,严禁敲击或玩弄。
6、用车运土,应平整走道,清除障碍。
7、修坡时、要按照要求进行,人员不能过于集中,如土地质比较差时,应指定专人看管。
8、机械开挖和卸料时,施工机械作业半径内不得有站人。
挖堆的土方,和重型机械,必须与基础基坑保持足够的安全距离。
