变频器整体保养方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大功率电机变频器软启整体保养工程
施工技术方案
编制:
日期:2017年1月21日
目录
一、编制施工方案的目的 (3)
二、施工技术方案 (3)
三、施工人员配备方案 (5)
四、施工机具和安全施工用具配置 (6)
五、施工进度计划表 (7)
六、施工人员工伤意外伤害保单 (8)
一、编制施工方案的目的

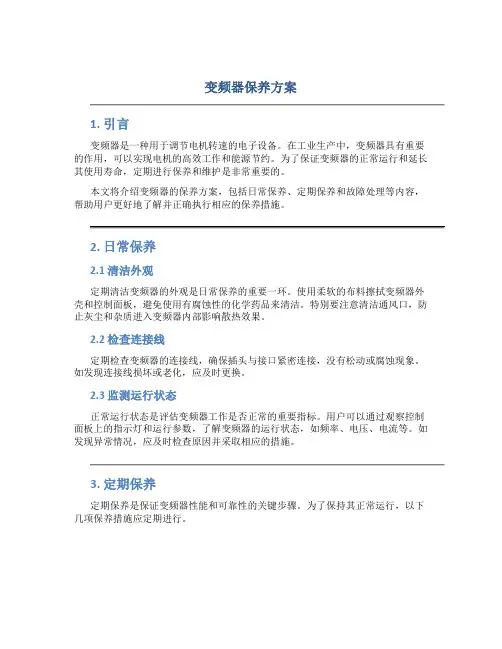

本项目是厂区动力设备变频器、软启动整体保养的工程,我方在收到订单后第一时间和项目负责人、工程师取得了联系,在保证双方技术人员充分沟通后,制定了本施工方案,用于指导工人施工,保证施工顺利、确保安全和工期等方面做了详细的说明。
编制施工方案的依据有招标文件、美光厂区EHS管理规定、行业施工规要求以及以往变频器安装等方面经验。
二、施工技术方案
2.1准备工具14寸17寸套筒机扳手,10,17,19寸呆扳手,一字,十字螺丝刀,毛刷;万用表;电吹风;六角扳手;准备个人PPE:防尘口罩,护目镜
2.2电柜停电需通知厂务技术人员停电并挂牌上锁,记录变频器/软启的部参数。
2.3断电等待至少10分钟后,再次验电,确定无电后然后进行下一步工作
2.4正确佩戴防护用品,安全帽、工作服、反光背心、防砸鞋、防尘口罩。
2.5使用十字螺丝刀拆除变频器、软启动盖板,注意收集好螺丝,避免掉入变频器部。
2.6使用14,17寸套筒扳手拆除变频器、软启动进出线铜鼻子,并做好标记。
2.7拔出变频器、软启动冷却风机的电源线,并注意标识插线方向。
2.8拆除变频器软启动冷却风扇、变频器软启动本体。
2.9在室外空旷位置利用毛刷、电吹风、毛巾进行部以及表面清洁。
2.10检查主电缆接头,必要时重新绝缘处理。
2.11安装清洁干净的变频器软启动本体和冷却风扇。
2.12安装变频器软启动盖板,紧固螺丝,确认螺丝全部安装,防止掉入变频器软启动部。
2.13清点工具,确认电柜无遗留
2.14开锁送电(厂务人员执行),检查变频器参数,确保正确
2.15通知值班室,启动变频器软启动试运行1小时,运行平稳后,交付给运行组人员。
三、施工人员配备方案
3.1、施工人员配置表
序号工种工作任务
1 项目管理人员与厂务人员沟通确认清洁保养的位置、时间,安排工人进行保养。
2 电工按照作业流程做变频器和软启动
保养。
3 辅助工协助电工做一些不带电工作
四、施工机具和安全施工用具配置
五、施工进度计划表
. . .
六、施工人员工伤意外伤害保单
. . .
