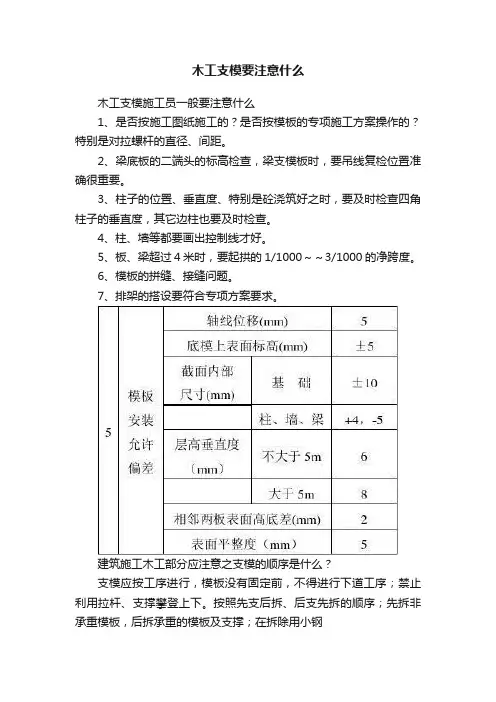

木工支模要注意什么

木工支模要注意什么

木工支模要注意什么
木工支模施工员一般要注意什么
1、是否按施工图纸施工的?是否按模板的专项施工方案操作的?特别是对拉螺杆的直径、间距。

2、梁底板的二端头的标高检查,梁支模板时,要吊线复检位置准确很重要。

3、柱子的位置、垂直度、特别是砼浇筑好之时,要及时检查四角柱子的垂直度,其它边柱也要及时检查。

4、柱、墙等都要画出控制线才好。

5、板、梁超过4米时,要起拱的1/1000~~3/1000的净跨度。

6、模板的拼缝、接缝问题。

7、排架的搭设要符合专项方案要求。

建筑施工木工部分应注意之支模的顺序是什么?
支模应按工序进行,模板没有固定前,不得进行下道工序;禁止利用拉杆、支撑攀登上下。

按照先支后拆、后支先拆的顺序;先拆非承重模板,后拆承重的模板及支撑;在拆除用小钢。

木工支模拆模安全操作规程正式版

木工支模拆模安全操作规程正式版

木工支模拆模安全操作规程正式版一、操作背景二、操作主体1.操作人员:木工支模、拆模操作人员必须经过相关培训,并持有合格的证书。

2.工作环境:木工支模、拆模应在平稳、安全的施工场地进行,杜绝任何干扰操作的人员进入。

三、操作准备1.了解工程要求:操作人员在进行木工支模、拆模前,应详细了解工程要求,包括支模尺寸、拆模顺序等。

2.准备工具和设备:操作人员应配备必要的工具和设备,如螺丝刀、锤子、木槌等。

3.个人防护措施:操作人员在进行木工支模、拆模时,应佩戴安全帽、防护手套等个人防护装备。

四、木工支模操作1.区分支模类型:木工支模的类型有很多,操作人员应根据具体施工要求选择合适的支模类型。

2.检查支模质量:操作人员在使用支模前,应仔细检查支模的质量,杜绝使用破损或老化的支模。

3.正确搭建支模:操作人员应按照工程要求和设计图纸,正确搭建支模,保证支模结构的稳固和符合要求。

4.固定支模:操作人员在搭建支模后,应及时进行支模的固定,确保支模在使用过程中不会晃动或倾斜。

五、拆模操作1.拆模前准备:拆模前,操作人员应检查支模的固定情况,确保支模已经达到拆模的条件。

2.先阻后拆:拆模操作应先拆除最后一道支模,然后再按顺序拆除其他支模,避免支撑失稳导致事故。

3.逐层拆模:操作人员应逐层拆除支模,不得同时拆除多层,以免造成上部支模的坠落。

4.拆模顺序:操作人员应按照工程要求和设计图纸的指示拆除支模,确保拆模过程安全、有序。

5.防坠措施:操作人员在拆模过程中应使用安全带等防坠落设备,确保工作人员的人身安全。

六、应急处理1.事故预防:操作人员在操作过程中应时刻保持警惕,遇到任何异常情况应立即采取措施预防事故的发生。

2.事故报告:操作人员在发生事故后,应立即向相关负责人报告,并及时进行伤员救治。

七、工作总结1.每日总结:操作人员应在每天工作结束后,对木工支模、拆模的操作进行总结,总结工作中的不足和经验教训。

2.优化改进:操作人员应定期开展木工支模、拆模操作的工作经验交流,不断优化改进操作方法和流程。

木工与支模的安全操作

木工与支模的安全操作

木工和模板安装的安全操作
1、支、拆模板,应防止其在同一垂直面上上下运行,必须上下同时作业时,一定要有隔离防护措施。

支模应按工序进行,模板没有固定前,不得进行下道工序。

2、多处、复杂结构模板的安装与拆除,应按施工设计图纸的要求进行,应提前制定切实可行的安全措施。

3、多人拾运模板时,要互相配合,协同工作。

上下传送模板,用运输工具升降或用绳子绑好后,不得乱扔。

4、多处拆模时,应有专人指挥,并在下方标记安全区,加派安全警戒,暂停行人过往。

5、拆除模板时,严禁操作人员站在拆除的模板上,模板拆除应按拆模程序进行。

6、模板的钢拉筋不应弯曲,拉筋与锚筋必须焊接牢固;所用拉杆的螺纹应足够长,螺母必须经过仔细检查,有损坏的严禁使用。

7、混凝土浇筑期间,应设专人负责检查,维护模板,发现变形走样,必须立即调整、加固,防止坍塌。

8、拆模时的混凝土强度,它必须满足规定的强度要求。

9、组合模板装拆时,上下应有人接应,钢模板及附件应随组装和拆卸一起运输,严禁从高处扔下,拆卸中途停歇时,必须把活动件放置稳妥,防止坠落。

10、110V以上的照明和动力电线,不能直接悬挂或支撑在钢模板上。

11、有钉子的木架,禁止在施工现场乱放,不能及时清理时,钉子必须弯曲或拔出,以防扎脚。

12、工作场所禁止烘烤木材和吸烟,以免发生火灾。

13、现场支模,木工工具应放在工具袋或工具夹中,上下传送可用绳子吊送,不得投掷。

14、高空作业,遵守高处作业相关规定:必须戴安全帽,系安全带。

木工施工中的注意事项与技术要点解析与总结

木工施工中的注意事项与技术要点解析与总结

木工施工中的注意事项与技术要点解析与总结一、施工前准备木工施工是一项需要精细处理的工艺,因此在施工前的准备阶段至关重要。

首先,要确保施工场地的环境整洁,没有杂物和障碍物。

其次,要对所需材料进行充分估量和准备,确保材料的质量符合要求。

此外,施工前还需要检查所有工具和设备的完好性,并做好维护和调整。

二、安全措施在进行木工施工时,安全是最重要的考虑因素之一。

工人应该戴好安全帽和防护眼镜,以防止头部和眼部受伤。

同时,需要穿着合适的工作服,确保身体的保护。

在施工现场,应设置合适的防护栏杆和标识,确保工人和附近人员的安全。

三、材料选择与处理在木工施工中,材料的选择和处理是至关重要的。

首先,要选择适合的木材,根据施工的需要和环境条件进行选择。

其次,在处理木材时,要注意去除可能存在的瑕疵和杂质,确保木材的质量。

此外,对于需要涂漆的木材,要做好充分的打磨和处理工作,以确保涂料的附着效果和保护效果。

四、精确测量与标记精确测量和标记是木工施工中不可或缺的技术要点。

在进行各种切割和组装时,精确的测量能够确保木材的尺寸准确无误。

此外,合理的标记可以帮助工人更好地进行排布和安装,提高施工效率。

因此,在进行木工施工时,工人应该使用准确可靠的测量工具,并熟练掌握测量和标记的技巧。

五、正确使用工具和设备木工施工需要使用各种工具和设备,包括锯、刨、钉枪等。

在使用这些工具和设备时,工人需要严格按照操作规程进行操作,确保安全和工作效果。

同时,需要定期对工具和设备进行维护和保养,保证它们的使用寿命和工作效率。

六、组装与安装技巧在进行木工施工时,组装和安装是一个非常关键的步骤。

工人要熟悉不同的组装和安装技巧,选择适当的连接方式和固定方式。

同时,应该注意使用合适的连接件和夹具,确保连接的牢固性和稳定性。

在进行大型木工施工时,还需做好场地准备和协调工作,确保施工进展顺利。

七、质量检验与整理工作木工施工完成后,需要进行质量检验和整理工作。

通过仔细检查,确保每一个细节的符合要求和无缺陷。

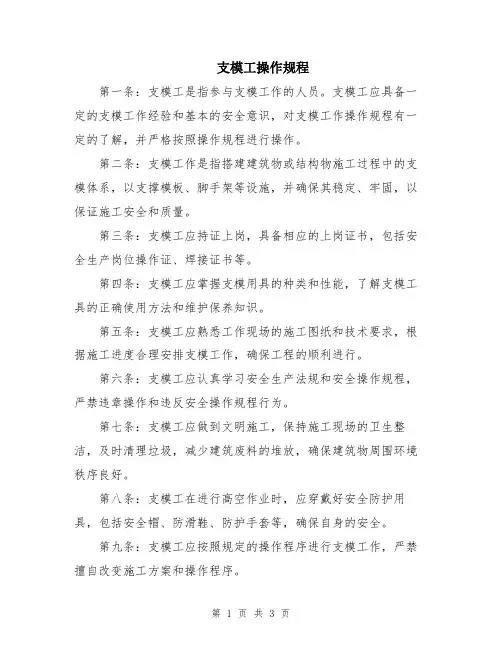

支模工操作规程

支模工操作规程

支模工操作规程第一条:支模工是指参与支模工作的人员。

支模工应具备一定的支模工作经验和基本的安全意识,对支模工作操作规程有一定的了解,并严格按照操作规程进行操作。

第二条:支模工作是指搭建建筑物或结构物施工过程中的支模体系,以支撑模板、脚手架等设施,并确保其稳定、牢固,以保证施工安全和质量。

第三条:支模工应持证上岗,具备相应的上岗证书,包括安全生产岗位操作证、焊接证书等。

第四条:支模工应掌握支模用具的种类和性能,了解支模工具的正确使用方法和维护保养知识。

第五条:支模工应熟悉工作现场的施工图纸和技术要求,根据施工进度合理安排支模工作,确保工程的顺利进行。

第六条:支模工应认真学习安全生产法规和安全操作规程,严禁违章操作和违反安全操作规程行为。

第七条:支模工应做到文明施工,保持施工现场的卫生整洁,及时清理垃圾,减少建筑废料的堆放,确保建筑物周围环境秩序良好。

第八条:支模工在进行高空作业时,应穿戴好安全防护用具,包括安全帽、防滑鞋、防护手套等,确保自身的安全。

第九条:支模工应按照规定的操作程序进行支模工作,严禁擅自改变施工方案和操作程序。

第十条:支模工应严格按照支模方案进行支模工作,不得随意更改支模的位置和形态,以免影响施工质量和安全。

第十一条:支模工在安装支模时,应检查支模的规格、尺寸、质量等是否符合要求,对有质量问题的支模及时进行更换。

第十二条:支模工在使用支模工具时,应注意工具的状况,如有损坏或老化等问题,应及时更换,以保证工具的正常使用。

第十三条:支模工操作期间,应密切关注周围环境的变化,如发现有风雨、雷电等恶劣气象,应及时停止施工,确保工人的人身安全。

第十四条:支模工应与其他施工人员保持良好的沟通,及时反映施工中的问题和困难,以便及时解决。

第十五条:支模工应定期参加关于支模工作的技术培训,不断提高自身的专业技能和安全意识。

第十六条:支模工在工作中应保持工作现场的整洁,不得随意堆放杂物和建筑材料,以免影响施工进展。

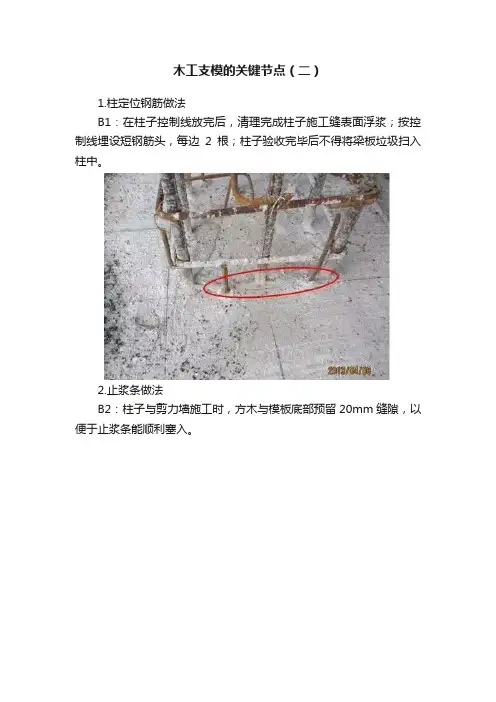

木工支模的关键节点(二)

木工支模的关键节点(二)

木工支模的关键节点(二)1.柱定位钢筋做法B1:在柱子控制线放完后,清理完成柱子施工缝表面浮浆;按控制线埋设短钢筋头,每边2根;柱子验收完毕后不得将梁板垃圾扫入柱中。

2.止浆条做法B2:柱子与剪力墙施工时,方木与模板底部预留20mm缝隙,以便于止浆条能顺利塞入。

B3:止浆条应完整、通长设置,并固定在混凝土表面。

B4:剪力墙模板拼缝处止浆条应与钢管形成可靠支撑(即支撑与水平钢管上)。

B5:剪力墙模板拼缝处止浆条应与钢管形成可靠支撑(即支撑与水平钢管上)。

B6:剪力墙阴角采用方木防止模板加固时变形漏浆,不得采用钢管;方木应顺直,均匀;方木布置应连续。

B7:楼梯垂直接茬部位剪力墙在施工前必须先弹水平控制线,并钉好止浆条(确保止浆条单独固定在混凝土结构上并与混凝土表面贴合紧密);剪力墙下口模板应保持水平,以便于与止浆条更加贴合;若地下室导墙存在偏位现象,应将模板一次性挂到墙根部,并设置水平止浆条。

3.楼梯部位剪力墙模板做法B8:楼梯剪力墙有上层楼梯斜板继续施工的一面要求竖向模板一次性施工至上层休息平台,在混凝土浇筑完成后该部位模板不拆除;上层施工时仅加固即可。

B9:楼梯无斜板上去的剪力墙要求上口统一在楼层标高向上30~50cm处锯平;在本次混凝土浇筑完成后该部位模板不拆除。

4.异形柱(剪力墙)加固做法B10:阴角部位止浆条应设置连续,确保止浆效果;加固需采用顺直均匀的方木,不得采用钢管加固。

B11:阴角部位相邻水平钢管用直角扣件固定,以确保异型柱成为整体,避免阴角变形漏浆或胀模。

5.电梯井剪力墙做法B12:电梯井上口模板不得过高,宜比上层地面标高高20cm左右(本工程为便于卫生间翻边施工);电梯井模板上口应设销口楞,再进行侧向支撑,以保证上口模板不变形。

B13.电梯井模板上口应设销口楞,再进行侧向支撑,以保证上口模板不变形;电梯井加固必须采用顺直、均匀的方木制作竖向木楞,不得采用钢管;电梯井阴角必须采用顺直、均匀的方木。

木工支模作业要点标准范本

木工支模作业要点标准范本

操作规程编号:LX-FS-A18008 木工支模作业要点标准范本In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall BehaviorCan Reach The Specified Standards编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑木工支模作业要点标准范本使用说明:本操作规程资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

1.作业人员进入施工现场必须戴合格的安全帽,系好下颚带,锁紧带扣;2.施工现场严禁吸烟;3.登高作业必须系好安全带,高挂低用;4.电锯、电刨等要做到一机一闸一漏一箱,严禁使用一机多用机具;5.电锯、电刨等木工机具要有专人负责,持证上岗,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;6.使用手持电动工具必须戴绝缘手套,穿绝缘鞋,严禁戴手套使用锤、斧等易脱手工具;7.圆锯的锯盘及传动部应安装防护罩,并设有分料器,其长度不小于50cm,厚度大于锯盘的木料,严禁使用圆锯;8.支模时注意个人防护,不允许站在不稳固的支撑上或没有固定的木方上施工;9.支设梁、板、柱模板模时,应先搭设架体和护身栏,严禁在没有固定的梁、板、柱上行走;10.搬运木料、板材和柱体时,根据其重量而定,超重时必须两人进行,严禁从上往下投掷任何物料,无法支搭防护架时要设水平等网或挂安全带。

木工支模作业

木工支模作业
7.使用手锯时,防止伤手和伤别人,并有防摔落措施,锯料时必须站在安全可靠处
被交底人:交底人:安数量较多如正面签字有困难,可在交底书反面签名。
中国建筑项目管理表格
安全技术交底
表格编号
CSCEC-NNDT-B10326
施工单位
中建五局
编号
工程名称
长沙轨道交通4号线一标第六项目经理部
工种
施工部位
木工支模作业
交底时间
年月日
交底内容:
1.电锯、电刨等要做到“一机一闸、一漏一箱”,严禁多个设备共用一个开关;
2.电锯、电刨等木工机具要有专人负责,持证上岗,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;
3.使用手持电动工具必须戴绝缘手套,穿绝缘鞋,严禁戴手套使用锤、斧等易脱手工具;
4.圆锯的锯盘及传动部应安装防护罩,并设有分料器,其长度不小于50cm,厚度大于锯盘的木料,严禁使用圆锯;
5.支模时注意个人防护,不允许站在不稳固的支撑上或没有固定的木方上施工;
6.搬运木料、板材和柱体时,根据其重量而定,超重时必须两人进行,严禁从上往下投掷任何物料,无法支搭防护架时要设水平等网或挂安全带。

木工支模注意事项及措施

木工支模注意事项及措施

木工支模注意事项及措施在木工行业中,支模是非常重要的工具,它用于建造混凝土结构时的模板。

因此,在使用木工支模时需要注意一些事项和采取相应的措施,以确保工作的安全和质量。

下面是一些相关的注意事项和措施:1.原材料选择:选择适合的木材作为支模的原材料,如胶合板、多层板等。

这些材料应具有足够的强度和稳定性,并且不易变形。

2.设计和计算:在使用支模之前,需要进行合理的设计和计算。

包括支模的形状和尺寸,支撑结构的稳定性等方面。

确保支模能够承受混凝土的重量和施工过程中的荷载。

3.加固和支撑:支模在使用过程中需要加固和支撑,以确保其稳定性。

使用支撑杆、支模螺栓等固定和连接支模,避免支模发生位移或倾斜。

4.安全操作:在使用支模时,必须注意安全操作。

不允许过高或过远地操作支模,避免工作人员受伤或造成支模失稳。

5.载荷分配:混凝土的浇筑过程中,需要注意支模的载荷分配。

避免过大或过集中地将载荷加载在支模上,以避免支模发生破裂或变形。

6.混凝土浇筑:在支模中浇筑混凝土时,需要注意控制混凝土的流量和浇筑速度,以避免给支模带来过大的冲击力。

7.维护和保养:支模使用一段时间后,需要进行维护和保养。

包括检查和修复支模的损坏部分,清理支模表面的灰尘和杂物等。

确保支模的使用寿命和质量。

8.系统检查:在使用支模之前,需要对支模系统进行检查。

包括支线、夹具、连接件等是否正常,以及支模是否有裂缝或变形等。

如果发现问题,应及时进行修复或更换。

9.高温环境注意事项:在高温环境下使用支模时,需要注意。

因为高温会影响木材的性能,使木材失去强度和稳定性。

在选择和使用木材时,应考虑高温环境的影响,并采取相应的措施,如遮阳、通风等。

10.操作规范:在使用支模时,必须按照操作规范进行操作。

不得擅自更改或改变支模的设计和结构。

除非有相关的设计和计算文件,否则不得擅自拆除和移动支模。

总结起来,使用木工支模需要注意安全、稳定和质量等方面的问题。

按照规范操作,并对支模进行合理的设计、计算和维护,可以保证支模的安全性和使用寿命,提高工作效率和施工质量。

木工支模、拆模安全操作规程范本

木工支模、拆模安全操作规程范本

木工支模、拆模安全操作规程范本第一章总则第一条为了确保木工支模、拆模作业过程中的安全和有效进行,制定本规程。

第二条本规程适用于所有从事木工支模、拆模作业的工作人员。

第三条木工支模、拆模作业人员应按照本规程的规定开展作业,严格执行安全操作流程。

第四条本规程的内容包括木工支模、拆模的安全操作要求、风险控制措施和事故应急处理等内容。

第二章木工支模操作第一节操作准备第五条安全设施(一)作业地点应配备紧急照明设备、防护栏杆、安全网等安全设施。

(二)作业人员应佩戴符合国家标准的安全帽、安全鞋等个人防护用品。

第六条动火作业(一)在进行木工支模作业前,应进行动火作业安全评估,确保作业地点无火源、无易燃物。

(二)若需要动火作业,应进行动火审批程序,按照规定采取防火措施。

(一)使用的木工工具应保持锋利、无损伤,操作前应进行检查。

(二)使用机械设备时,应按照操作规程和操作说明正确使用,并佩戴防护手套、护目镜等个人防护用品。

第二节施工操作第八条方案准备(一)施工前应编制支模作业方案,包括作业流程、材料准备、设备调试等。

(二)作业人员应熟悉支模图纸和说明书,确保施工按照设计要求进行。

第九条材料准备(一)木模板应检查质量,防止有破损或变形的模板使用。

(二)用于固定模板的螺栓、螺母等金属零件应适量,并杜绝存在松动的情况。

第十条施工作业(一)木模板的搭建应按照设计图纸和说明书进行,逐层搭建。

(二)模板搭建完毕后,应进行固定,防止发生位移。

(三)搭建过程中,应保持作业现场整洁,杜绝生火、乱丢杂物等违章操作。

第三节作业完毕(一)当木工支模作业完成后,应对施工人员进行安全交底,告知模板具体位置、材料属性等。

(二)收到安全交底的施工人员,应签字确认。

第十二条清点作业工具(一)在作业完毕后,应对使用的工具进行清点,确保没有遗失。

(二)如发现有遗失的工具,应及时报告,并采取措施避免类似情况再次发生。

第十三条交接班(一)在木工支模作业完毕后,应进行交接班,由后续施工人员对支模作业进行检查和确认。

木模板工程施工作业

木模板工程施工作业

木模板工程施工作业是建筑工程中常见的一种施工方式,主要是利用木材作为模板,对新浇筑的混凝土进行成型和养护。

木模板工程施工作业在保证工程质量、进度和成本方面起着重要作用。

下面我将详细介绍木模板工程施工作业的过程及注意事项。

一、木模板工程施工作业前的准备工作1. 材料准备:根据工程设计要求,提前准备好相应的木材、模板、支撑杆等材料。

木材应选用坚硬、耐水、耐腐蚀、不易变形和开裂的树种,如橡木、柚木、樟木等。

模板的尺寸应符合设计要求,表面应平整、光滑,无明显变形和裂缝。

2. 施工工具:准备足够的锯、斧、刨、凿、螺丝刀、扳手等工具,以及安全帽、手套、口罩等个人防护用品。

3. 技术交底:在施工前,应组织施工人员进行技术交底,明确施工工艺、质量标准、安全要求等内容。

4. 施工现场准备:清理施工现场,确保施工场地平整、无障碍物,具备施工条件。

二、木模板工程施工作业过程1. 模板安装:根据施工图和现场实际情况,安装模板。

首先安装梁、板、墙等主要结构的模板,然后安装次要结构如门窗洞口、楼梯等模板。

安装过程中应保证模板的垂直度、平整度和接缝严密。

2. 支撑系统安装:在模板安装的同时,设置相应的支撑系统。

支撑系统应牢固可靠,能承受新浇混凝土的重量和侧压力。

支撑杆应垂直、稳定,间距合理,确保模板在施工过程中不变形、不倾斜。

3. 钢筋安装:在模板和支撑系统安装完毕后,按照设计要求安装钢筋。

钢筋安装应符合规范要求,保证焊接质量和钢筋连接的可靠性。

4. 混凝土浇筑:在钢筋安装完毕后,进行混凝土浇筑。

混凝土应搅拌均匀,浇筑速度应控制适当,避免产生离析现象。

浇筑过程中应随时观察模板和支撑系统的情况,发现异常及时处理。

5. 混凝土养护:混凝土浇筑后,应及时进行养护。

养护过程中要注意保持模板的湿润,避免混凝土过早干燥导致开裂。

养护时间根据气温和混凝土强度要求确定。

三、木模板工程施工作业注意事项1. 施工安全:施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。

木工支模作业指导书.doc

木工支模作业指导书.doc

一、模板安装要求:1模板拼缝严密、不漏浆,对拼缝大于5mm的应采取封闭措施进行封闭;2旧木模安装前应将表面清理干净。

3当支架高度较大或荷载较大吋,宜采用主立杆钢管直径不小于48mm并有横杆加强杆的门架搭设。

4支架的垂直斜撑和水平斜撑应与支架同步搭设,架体应与成形的混凝土结构拉结。

钢管支架的垂直斜撑和水平斜撑的搭设应符合国家现行有关钢管脚手架标准的规定。

5对现浇多层、高层混凝土结构,上、下楼层模板支架的立杆应对准,模板及支架钢管等应分散堆放。

6模板安装应保证混凝土结构构件各部分形状、尺寸和相对位置准确,并应防止漏浆。

7模板安装应与钢筋安装配合进行,梁柱节点的模板宜在钢筋安装后安装。

8模板与混凝土接触面应清理干净并涂刷脱模剂,脱模剂不得污染钢筋和混凝土接槎处。

9模板安装完成后,应将模板内杂物清除干净。

10后浇带的模板及支架应独立设置。

11 I古I定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固、位置准确。

二、墙、柱模板支撑系统搭设要求:1、墙柱模:弹墙模位置线时每次两端要外延500mm,并在墙定位线外200mm再弹一道模板检查控制线。

2、墙柱模底部缝隙必须采取封闭措施,以防止漏浆烂根。

3、墙模安装时两边应同时安装,模板支撑采用通长钢管加I古I,斜钢管支撑,斜钢管支撑沿墙高不少于3道。

4、安装墙模板采用墙两侧模板同时安装,模板边安装边插入穿墙螺栓或对拉螺栓和套管,并将墙两侧模对准墙线使Z稳定,然后用钢卡或蝶型扣件与钩头螺栓固定于模板边模上,对两侧模进行调整平直(对墙底部侧模受力较大的地方,对拉螺栓的设置间距应较上部密集)。

用同样方法安装其它模板到墙顶部,内钢楞内侧安装外钢楞,并将其用方钢卡或蝶型扣件与钩头螺栓和内钢楞固定,穿墙螺杆由内外钢楞中间穿入,用扳手将蝶型扣件拧紧,使两侧模板连成一个整体。

安装斜撑,调整模板重度,检查合格后,与墙、柱、楼板模板相连接。

5、对模板下部支撑钢管底部应采用木杭或木块进行铺垫;6、对于跨度大于4米的现浇梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度为跨度的1%。

木工支模的作业要点

木工支模的作业要点

木工支模的作业要点1.作业人员进入施工现场必需戴合格的平安帽,系好下颚带,锁紧带扣;2.施工现场严禁吸烟;3.登高作业必需系好平安带,高挂低用;4.电锯、电刨等要做到一机一闸一漏一箱,严禁使用一机多用机具;5.电锯、电刨等木工机具要有专人负责,持证上岗,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;6.使用手持电动工具必需戴绝缘手套,穿绝缘鞋,严禁戴手套使用锤、斧等易脱手工具;7.圆锯的锯盘及传动部应安装防护罩,并设有分料器,其长度不小于50cm,厚度大于锯盘的木料,严禁使用圆锯;8.支模时留意个人防护,不允许站在不稳固的支撑上或没有固定的木方上施工;9.支设梁、板、柱模板模时,应先搭设架体和护身栏,严禁在没有固定的梁、板、柱上行走;10.搬运木料、板材和柱体时,依据其重量而定,超重时必需两人进行,严禁从上往下投掷任何物料,无法支搭防护架时要设水公平网或挂平安带。

11.使用手锯时,防止伤手和伤别人,并有防摔落措施,锯料时必需站在平安牢靠处。

1.作业人员进入施工现场必需戴合格的平安帽,系好下颚带,锁紧带扣;2.施工现场严禁吸烟;3.登高作业必需系好平安带,高挂低用;4.电锯、电刨等要做到一机一闸一漏一箱,严禁使用一机多用机具;5.电锯、电刨等木工机具要有专人负责,持证上岗,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;6.使用手持电动工具必需戴绝缘手套,穿绝缘鞋,严禁戴手套使用锤、斧等易脱手工具;7.圆锯的锯盘及传动部应安装防护罩,并设有分料器,其长度不小于50cm,厚度大于锯盘的木料,严禁使用圆锯;8.支模时留意个人防护,不允许站在不稳固的支撑上或没有固定的木方上施工;9.支设梁、板、柱模板模时,应先搭设架体和护身栏,严禁在没有固定的梁、板、柱上行走;10.搬运木料、板材和柱体时,依据其重量而定,超重时必需两人进行,严禁从上往下投掷任何物料,无法支搭防护架时要设水公平网或挂平安带。

建筑木工支模板规范

建筑木工支模板规范

建筑木工支模板规范建筑木工支模板是在建筑施工过程中起到支撑和定型作用的重要工具,它的规范使用对于确保施工质量和工人安全至关重要。

本文将为您介绍建筑木工支模板的规范要求,以及使用中需要注意的事项。

一、材料选择与准备1. 木料选用:支模板的制作常用的木料有优质的胶合板、红木等。

选择木料时需保证质量良好,无虫蛀、裂缝和明显疵点,以保证支模的稳定性和承重能力。

2. 模板接缝处理:在制作支模板时,接缝处理非常重要。

接缝应采用尺寸合适的钢板或者胶合板进行加强,确保支模的整体牢固性。

3. 表面平整度:制作完成后的支模板表面应平整光滑,无明显凹凸不平。

可以使用砂纸或类似工具进行打磨和修整。

二、支模板的安装与拆除1. 安装要求:在安装木工支模板之前,必须对施工现场进行充分的勘测和计算,确保支模的尺寸、间距和位置准确无误。

在安装过程中,要注意支模的水平度和垂直度,确保支模能够稳定地承载压力。

2. 拆除要求:建筑木工支模板在混凝土浇筑完成后需及时拆除,但拆除必须在混凝土浇筑达到足够强度的情况下进行,通常需要等待足够的养护时间。

拆除时要注意不损坏混凝土结构,以免影响建筑的正常使用寿命。

三、维护与保养1. 防潮措施:建筑木工支模板应存放在干燥通风的仓库或场地,避免受潮和暴晒。

在工作过程中,如发现木工支模板潮湿或受雨水浸湿,应及时晾晒或更换。

2. 定期检查:定期检查支模板的连接部位、接缝以及表面状况,如发现破损或松动的情况应及时更换或修复,以确保支模的稳定性和安全性。

3. 清洁保养:支模使用完毕后应及时清洁,并保持干燥。

清洁时可使用清水或软布进行擦拭,避免使用含有腐蚀性或磨损性的化学品,以防止对木材造成损坏。

四、安全注意事项1. 使用过程中要注意防滑和防坠落措施,工人在上下支模板时要确保脚部稳定和扶手可靠。

2. 操作支模板时要注意避免与尖锐物品或金属摩擦,以免划伤或损坏木材表面。

3. 在支模板密集堆放或搬运时应采取适当的防护措施,避免发生碰撞和倒塌造成人员伤害和意外事故。

木工支模拆模工安全技术操作规程

木工支模拆模工安全技术操作规程

木工支模拆模工安全技术操作规程木工支模拆模工作是建筑施工中常见的一项任务,但在进行这项工作时面临着一定的安全风险。

为了保障工人的安全,我们制定了以下木工支模拆模工的安全技术操作规程。

一、岗位职责和工作要求1. 每位木工支模拆模工必须具备相应的操作技术和相关证书,并接受过相关培训。

2. 熟悉支模工程的施工图纸和相关技术要求,能正确使用工具和设备进行作业。

3. 配合监管人员,按照施工进度和质量要求,完成相应的支模拆模工作。

二、操作前准备1. 在施工现场设置合适的标志和警示牌,明确指示工作区域和作业人员的标准。

2. 检查作业区域和施工设备是否符合安全规范,发现问题及时处理。

3. 检查木工支模的固定情况,确保结构稳定。

4. 对支模工人进行身体检查,确保身体健康和工作状态。

三、个人防护措施1. 佩戴符合标准的个人防护装备,包括安全帽、防护鞋、手套、护目镜等。

2. 若工作环境噪音较大,应佩戴耳塞或耳罩保护听力。

3. 避免穿着过于宽松的衣物或长发,以免被机械设备卷入。

四、设备准备与使用1. 使用符合安全规定的设备和工具,确保其性能良好。

2. 储备足够的工具和备品备件,以备不时之需。

3. 使用前检查设备是否正常运转,如有故障应及时报修或更换。

4. 严禁使用破损、锈蚀等危险设备进行工作。

五、操作规程1. 保持专注和集中注意力,严禁在工作中聊天、开玩笑等分散注意的行为。

2. 操作过程中要站稳脚跟,保持平衡,不要随意移动或站在不稳定的位置。

3. 操作前要熟悉设备的使用方法和操作流程,并按照规定的步骤进行操作。

4. 按照要求进行木模分拆,并在操作过程中及时清理碎片和杂物,保持现场整洁。

六、危险源管理1. 严禁擅自拆除或改动支模结构,如有需要应及时与相关负责人沟通。

2. 注意维护支模的稳定性,避免在不稳定的情况下继续作业。

3. 在作业过程中,应警惕坍塌、滑倒、电击等意外风险,并妥善采取相应的防范措施。

七、事故应急处置1. 当发生事故时,应通过报警和呼叫设备进行紧急求助。

木工支模注意事项及措施(精)

木工支模注意事项及措施(精)

木工支模注意事项及措施
根据施工质量要求,结合现场实际情况,请各班组必须落实以下事项:
1.楼层放线时,必须配备2人参与放线,了解平面结构尺寸等。

2.支模前必须清除墙体内所有垃圾,检查钢筋是否位移。

请施工员提供轴线、标高等数据,并焊接定位筋,按照技术员指导实行。

3.钢大模、螺栓必须涂上油类隔离剂,确保砼表面光滑平整,表面及拼缝处残浆必须铲除清理干净。

4.墙体封模前梁头必须按要求用钢丝网片预留梁口位置并绑扎牢固。

墙体厚度方向放置上下3道、水平方向不大于1200mm(钢模600mm(木模水泥撑条,确保墙体厚度。

5.钢大模墙体校正后必须挂设四个不同方向垂直点,便于总包监理验收,浇砼后钢模墙体二次校正、修整,确保上口平直。

6.在吊装、卸时施工人员,严禁在钢大模垂直方向底部站立操作,必须在钢大模吊装到距地1.2m左右进行扶正就位,操作人员应先安装内模,后安装外模进行组合,拆卸时先外后内的原则。

7.外墙模必须要有连接器具固定,以防发生倾斜、侧翻等事故。

8.拆模时做好成品保护工作,起吊时必须有人把扶住,确保不损坏棱角及墙面,如发生成品破坏现象,则由该班组负责维修。

9.平台与墙体交接处必须制作挂板,拼缝处必须要严密,外墙接槎处必须粘贴海绵带,梁与墙体模板加固牢靠,以防造成漏浆,具体发生费用由木工负责。

10.平台排架间距不得大于90cm,并设置剪力撑与扫地杆,确保平台稳定性。

11.支模平台必须按照施工方案实施,平台必须抬高+5mm控制,验收标准按照江苏省住宅分户验收标准实施执行。

12.希望各班组通过安全、质量、进度、文明等措施,大家共同努力把主楼圆满封顶,再创新高。

交底人:接受人:。

工地木工操作规程

工地木工操作规程

工地木工操作规程
一、模板支撑不得使用腐朽、劈裂的材料。

支撑要垂直,底端平整坚实,并加以木垫。

木垫要钉牢,并用横杆和剪刀撑拉牢。

二、支模应严格检查,发现严重变形、螺栓松动等应及时修复。

三、支模应按工序进行,模板没有固定前,不得进行下道工序,禁止利用拉杆、支撑攀登。

四、支设4m以上的立柱模板,四周必须顶牢,可搭设工作台,系安全带,不足4m的,可使用马凳操作。

五、支设独立梁模应设临时工作台,不得站在柱模上操作和梁底模上行走。

六、拆除模板应经施工技术人员同意。

操作时应按顺序分段进行,严禁硬砸或大面积整体剥落和拉倒。

完工前不得留下松动和悬挂的模板,拆下的模板应及时运送到指定地点集中堆放,防止钉子扎脚。

七、锯木机操作前应进行检查锯片不得有裂口,螺栓应上紧。

锯盘要有防护罩,防护挡板等安全装置,无人操作时要切断电源。

八、操作要戴防护眼镜,站在锯片一侧。

禁止站在与锯片同一直线上,手臂不得跨过锯片。

九、进料时必须紧贴靠山,不得用力过猛,遇硬节慢推。

接料要待料出锯片15cm,不得用手硬拉。

十、短窄料应用棍推,接料使用挂钩。

超过锯片半径的材料,禁止上锯。

十一、暴风、台风前后,要检查工地模板、支撑。

发现变形、下沉等现象,应及时修理加固,有严重危险的,
立即排除。

十二、现场道路应加强维护,斜道和脚手板应有防滑设施。

十三、高支模作业时,操作面下方应做好防坠措施,如拉设安全平网或铺设脚手板,并系好安全带。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
2021新版木工支模作业要点
Safety management is an important part of production management. Safety and production are in
the implementation process
2021新版木工支模作业要点
1.作业人员进入施工现场必须戴合格的安全帽,系好下颚带,锁紧带扣;
2.施工现场严禁吸烟;
3.登高作业必须系好安全带,高挂低用;
4.电锯、电刨等要做到一机一闸一漏一箱,严禁使用一机多用机具;
5.电锯、电刨等木工机具要有专人负责,持证上岗,严禁戴手套操作,严禁用竹编板等材料包裹锯体,分料器要齐全,不得使用倒顺开关;
6.使用手持电动工具必须戴绝缘手套,穿绝缘鞋,严禁戴手套使用锤、斧等易脱手工具;
7.圆锯的锯盘及传动部应安装防护罩,并设有分料器,其长度不小于50cm,厚度大于锯盘的木料,严禁使用圆锯;
8.支模时注意个人防护,不允许站在不稳固的支撑上或没有固定的木方上施工;
9.支设梁、板、柱模板模时,应先搭设架体和护身栏,严禁在没有固定的梁、板、柱上行走;
10.搬运木料、板材和柱体时,根据其重量而定,超重时必须两人进行,严禁从上往下投掷任何物料,无法支搭防护架时要设水平等网或挂安全带。

11.使用手锯时,防止伤手和伤别人,并有防摔落措施,锯料时必须站在安全可靠处。
