龙门架专项施工组织方案

合集下载

变电站龙门架安装施工方案

变电站龙门架安装施工方案

一、编制依据1. 《电力设施安装工程施工及验收规范》(GB 50253-2014)2. 《电力设施接地规程》(GB/T 50065-2011)3. 《变电站安全技术规程》(DL/T 5155-2016)4. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)二、工程概况1. 工程地点:某变电站2. 施工单位:XX电力工程公司3. 设计单位:XX电力设计院4. 监理单位:XX电力监理公司三、龙门架安装施工方案1. 施工准备(1)技术准备:组织技术人员对龙门架进行详细的技术交底,确保施工人员了解龙门架的安装要求、操作规程和安全注意事项。

(2)材料准备:根据施工图纸要求,准备足够的龙门架、钢管、扣件、螺栓等材料。

(3)人员准备:组织施工队伍,明确各岗位责任,确保施工人员具备相应的专业技能和操作经验。

2. 施工步骤(1)龙门架基础施工1)根据设计图纸要求,对龙门架基础进行定位放线,确保龙门架基础与变电站建筑物的距离符合规范要求。

2)挖掘基坑,基坑尺寸应比龙门架基础大200mm,基坑深度应满足地基承载力要求。

3)对基坑底部进行平整处理,浇筑C30混凝土,厚度不小于300mm。

4)在混凝土基础上安装龙门架基础,确保龙门架基础表面平整,水平偏差不大于10mm。

(2)龙门架安装1)龙门架安装前,对龙门架进行外观检查,确保无变形、损伤等缺陷。

2)根据龙门架设计图纸,进行龙门架组装,确保龙门架组装牢固、平稳。

3)将龙门架安装到基础上,调整龙门架的水平度和垂直度,确保龙门架安装准确。

4)在龙门架顶部安装横梁、立柱等部件,确保龙门架结构稳定。

(3)龙门架接地1)根据设计图纸要求,对龙门架进行接地设计,确保接地电阻符合规范要求。

2)在龙门架基础上安装接地网,接地网与龙门架连接牢固。

3)对接地网进行接地电阻测试,确保接地电阻符合规范要求。

4)对接地网进行防腐处理,延长接地网使用寿命。

3. 施工注意事项(1)施工过程中,严格遵守施工规范和安全操作规程,确保施工安全。

龙门架广告牌施工方案龙门架广告牌施工方案龙门架广告

龙门架广告牌施工方案龙门架广告牌施工方案龙门架广告

龙门架广告牌施工方案一、龙门架规格我公司拟安装横跨公路龙门架广告牌1座,长14米,总高度7米,其净空高度6.5米。

二、龙门架安装位置位于209国道K1964+750处三、龙门架基础制作龙门架立柱的基础施工,我公司将按照以下方法和程序进行:1、根据路政中队及大队经过现场勘察同意后的地点先开挖120X100X100cm的基坑。

2、立柱用c25毛石混凝土现浇。

3、基础表面抹平。

四、龙门架安装技术要求1、安装前必须作好一切准备,清点部件材料数量,检查构件焊缝,标准件的质量等。

2、安装时必须有专人指挥,所有操作人员必须服从指挥,精神集中,必须带安全帽和安全带等安全用品,龙门架和立柱周围5米内禁止站人,以防物资跌落伤人,五级风以上禁止安装作业。

3、吊车吊装支架和主广告牌时应请路政执法人员做场指导和协调,公路两旁摆放现场施工注意安全等指示牌。

4、底柱立好后应加零时支撑,组装立柱时应逐层与脚手架边接。

5、用倒链提升操作平台时必须加保险绳,滑架下加保险杠,提升时要精神集中,小心谨慎。

6、工件与零件传递不得扔抛,需放在袋中传递。

严禁整体安装。

7、龙门架安装完毕后应组织有关部门验收。

验收合格后方可使用。

五、龙门架拆除说明龙门架拆除要用吊装车辆作业,使用时要注意安全。

拆除龙门架时严防整体拆卸,应该自上而下逐层拆除,不得先拆上料平台。

六、安全施工措施1、基础平面水平度的控制在1%内。

2、必须严格执行方案中的龙门架安拆技术要求。

3、操作人员必须按照设计龙门架要求进行操作与施工。

4、龙门架架身纵横两方轴线偏差不超过1.5%。

5、经验收后,方能交付使用。

户外广告牌钢结构预算1、土方:0.8×0.8×1.2×7+0.6×0.6×1.2×7=8.4m3 2、砼:1.2×0.8×0.8×7+0.6×0.6×1.2×7=8.4m3 3、L50×5柱(8+1.2)×4=36.8m 5×(0.5×4+0.71×4)=24.2m 10×(0.5×4+0.95×4)=58m 合计119m×7=833m(139根)833×1.05×3.77kg/m=3297.4kg 4、L30×4 (5×7.5+3.2×11)×2=145.4m (5×7.5+2.9×11)×4=277.6m 合计423m(71根)423×1.05×1.786kg/m=793.3kg 5、L10 (12.3×2+7.5+5.3+3.75)×7=288.05m 18×3=54m 合计342.05m(57根)342.05×1.05×10kg/m=3591.5kg 6、钢筋φ8 18×2+7.5×2+1=52m 52×0.398=20.7kg 7、防锈漆9桶8、铁皮18×7.5=135m2 1、土方8.4m3×30元/m3=252元2、砼8.4m3×350元/m3=2940元浇筑、支模8.4m3×200元/m3=1680元户外广告牌施工方案户外广告牌施工方案户外广告牌施工方案户外广告牌施工方案一、工程概况工程概况工程概况工程概况::::1 、户外广告牌高9米,宽约3米,角钢框架,表面包2mm铝板,折弯焊接,表面烤漆。

龙门架吊装方案

龙门架吊装方案

.组合龙门架安装方案一、工程大概 ;搬动安装龙门架 , 由钢制立柱及横梁等附件组成承载框架 , 经过框架底座平台安装有实验室水池底部预埋的螺栓定位固定。

龙门架主梁上可部署冲击载荷试验装置。

龙门架便于拆解搬动 , 试验时可搬动至其他试验场所。

其外形尺寸为 18.04 米*6.2 米*12.68 米 ( 长 * 宽 *高). 最大部件单重为 21.3 吨。

施工工期: 15 个日历天(如因甲方吊车无法及时到位,影响工期,则工期顺延)。

二、龙门架组装施工重难点剖析本次龙门架吊装施工重难点为 , 安装定位测量 , 吊装中保护措施。

龙门架部件进场运输节段进场路线。

龙门架安装节段在车间内制作 , 检验完成经甲方监理同意后运输 , 而龙门架中最大部件尺寸为18.04 米*1.06 米*1.6 米( 长* 宽* 高), 重量为吨,加工场所与项目所在地只有 25 公路的行程 , 经过现场观察 , 圆满满足运输要求。

龙门架的运输公司将选择运输能力强、信誉优异且和我公司长远合作的运输单位来肩负运输工作,保证龙门架的运输。

装卸方案及加固方案:装卸方法是保障部件运输安全的重要措施,而加固捆扎是保证部件安全的重要环节,因此为使本次项目的全部部件安全、圆满的运输至施工现场,经过公司精心计算及考据,拟采用以下措施装载、加固;1、装载结合本次项目运输的部件尺寸及重量相对应的选择车型进行装载,在部件装车前必定在装载车辆的平板与部件相接触的地址铺设垫木以防范部件在运输过程中与车辆平板发生摩擦。

2、加固加固捆扎是保证部件安全的重要环节,为使部件顺利的到达施工现场,因此在运输途中使用手动葫芦及钢丝绳部件和装载车辆的平板(大梁)之间进行锁定,以保证部件运输的坚固性及安全。

3、临时支撑、工装、设施的运输临时支撑、工装、设施在钢结构件运输前采用一般货车全部运输到施工现场,施工完后,按要务及时拆掉并运输回厂。

4、运输作业安全指导( 1)一般安全技术措施1)运输专职技术负责人在运输前向参加运输全体人员,认真认真的运行运输措施交底,无措施或未交底,严禁部署运输作业;2)全部参加运输人员,在现场应戴安全帽;3)凡参加运输人员,要明确责任,严禁多人指挥,指挥信号应清楚、醒目、明确;4)凡用于运输的车辆、机具、绳索、器材等,在做准备工作时,应详细检查、调试及维修,由专职质检员和安全员共同判断,确认合格后方可使用。

新式龙门架安装施工方案

新式龙门架安装施工方案

一、工程概况本工程位于XX市XX区,建设单位为XX房地产开发有限公司,施工单位为XX建筑集团有限公司,设计单位为XX建筑设计研究院,监理单位为XX工程建设监理有限公司。

本工程为住宅小区,总建筑面积为XX万平方米,建筑层数为XX层,建筑高度为XX米。

二、新式龙门架特点1. 结构轻便:采用高强度钢材,减轻自重,提高安装效率。

2. 抗震性能强:采用新型抗震连接节点,提高结构整体抗震性能。

3. 安装便捷:采用快速拆卸式结构,方便安装和拆卸。

4. 安全可靠:配备安全防护设施,确保施工安全。

三、施工准备1. 技术准备:组织施工人员进行技术交底,明确施工工艺和质量要求。

2. 材料准备:提前备齐新式龙门架材料,包括钢材、连接件、防护设施等。

3. 施工机具准备:准备电动葫芦、吊车、手拉葫芦、撬棍等施工机具。

4. 作业条件准备:确保施工现场平整、畅通,符合施工要求。

四、施工方案1. 施工顺序:先安装基础,再安装立柱,最后安装横梁。

2. 基础施工:(1)检查基础位置,确保符合设计要求。

(2)浇筑C30混凝土,厚度为300mm。

(3)基础表面平整,水平偏差不大于10mm。

(4)基础四周设置排水措施,防止积水浸泡。

3. 立柱安装:(1)检查立柱的直线度,确保符合要求。

(2)使用吊车将立柱吊装至基础,调整垂直度。

(3)将立柱与基础连接,采用高强螺栓连接。

4. 横梁安装:(1)检查横梁的尺寸和位置,确保符合要求。

(2)使用电动葫芦将横梁吊装至立柱,调整水平度。

(3)将横梁与立柱连接,采用高强螺栓连接。

5. 安全防护设施:(1)在立柱、横梁上设置安全防护栏杆。

(2)在施工过程中,设置安全警示标志。

五、质量控制1. 严格控制材料质量,确保符合设计要求。

2. 严格按照施工工艺进行安装,确保结构稳定性。

3. 加强施工过程中的监督检查,及时发现和处理质量问题。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。

2. 施工现场设置安全警示标志,提醒施工人员注意安全。

龙门架施工方案

龙门架施工方案

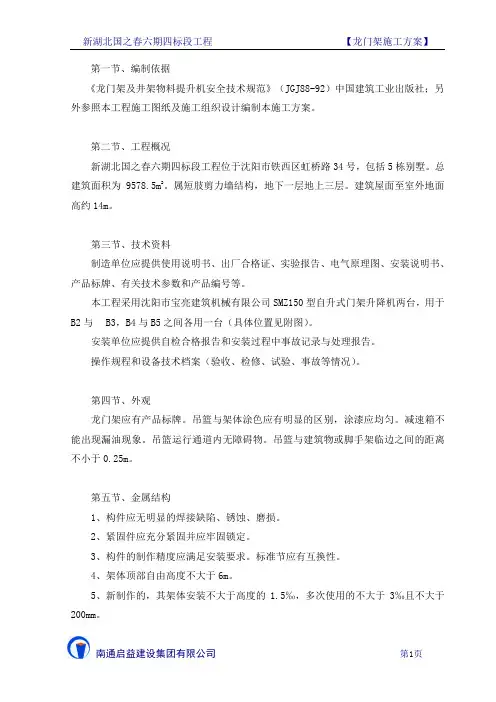

第一节、编制依据《龙门架及井架物料提升机安全技术规范》(JGJ88-92)中国建筑工业出版社;另外参照本工程施工图纸及施工组织设计编制本施工方案。

第二节、工程概况新湖北国之春六期四标段工程位于沈阳市铁西区虹桥路34号,包括5栋别墅。

总建筑面积为9578.5m2。

属短肢剪力墙结构,地下一层地上三层。

建筑屋面至室外地面高约14m。

第三节、技术资料制造单位应提供使用说明书、出厂合格证、实验报告、电气原理图、安装说明书、产品标牌、有关技术参数和产品编号等。

本工程采用沈阳市宝亮建筑机械有限公司SMZ150型自升式门架升降机两台,用于B2与B3,B4与B5之间各用一台(具体位置见附图)。

安装单位应提供自检合格报告和安装过程中事故记录与处理报告。

操作规程和设备技术档案(验收、检修、试验、事故等情况)。

第四节、外观龙门架应有产品标牌。

吊篮与架体涂色应有明显的区别,涂漆应均匀。

减速箱不能出现漏油现象。

吊篮运行通道内无障碍物。

吊篮与建筑物或脚手架临边之间的距离不小于0.25m。

第五节、金属结构1、构件应无明显的焊接缺陷、锈蚀、磨损。

2、紧固件应充分紧固并应牢固锁定。

3、构件的制作精度应满足安装要求。

标准节应有互换性。

4、架体顶部自由高度不大于6m。

5、新制作的,其架体安装不大于高度的1.5‰,多次使用的不大于3‰且不大于200mm。

6、导轨接点截面错位不大于1.5mm。

7、吊篮一般可用滚轮或滑动导靴,导靴与导轨间隙5-10mm,但高架机必须采用有防护顶板的吊笼,其导靴应采用滚轮导靴。

第六节、龙门架搭设1、施工前的准备工作:安装作业前,应根据现场工作条件及设备情况编制作业方案。

对作业人员进行分工交底,确定指挥人员,划定安全警戒区域并设监护人员,排除作业障碍。

登高架设作业人员等特种作业人员,必须按照国家有关规定,经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。

提升架体实际安装的高度不得超出设计所允许的最大高度。

龙门架安装方案

龙门架安装方案

龙门架安装方案一、概述龙门架是一种用于支撑和运输重型设备的结构,广泛应用于工业制造和建筑领域。

本文将详细介绍龙门架的安装方案,包括施工准备、安装步骤、安全措施和质量要求等方面。

二、施工准备1. 资料准备:收集龙门架制造商提供的相关技术资料,包括安装图纸、说明书和质量验收标准等。

2. 设备准备:准备所需的施工设备和工具,如吊车、起重机、焊接设备、螺栓等。

3. 人员准备:组织具备相关经验的工程师和技术人员参与安装工作,确保施工质量和安全。

三、安装步骤1. 基础施工:根据设计要求,在施工现场进行基础的准备工作,包括地面平整、基础浇筑和固定螺栓等。

2. 龙门架组装:根据安装图纸和说明书,将龙门架的各个部件进行组装,确保连接牢固和精确。

3. 安装定位:使用测量工具和仪器,对龙门架进行精确定位,确保安装位置和姿态正确。

4. 螺栓连接:根据设计要求,使用适当的螺栓进行连接,确保连接紧固牢固和稳定。

5. 焊接工作:对需要焊接的部位进行焊接,确保焊缝质量符合相关标准和要求。

6. 调试和验收:完成安装后,对龙门架进行调试和验收,确保其运行正常和安全可靠。

四、安全措施1. 安全培训:在施工前,对参与安装工作的人员进行安全培训,提高安全意识和操作技能。

2. 安全防护:在施工现场设置安全警示标志,确保施工区域的安全,同时配备必要的安全防护设备,如安全帽、安全绳等。

3. 检查和维护:定期检查和维护施工设备,确保其正常运行和安全使用。

4. 紧急救援:建立紧急救援机制,配备必要的急救设备和人员,以应对可能发生的意外情况。

五、质量要求1. 安装精度:龙门架的安装精度应符合相关标准和设计要求,确保其运行平稳和稳定。

2. 焊接质量:焊接工作应符合相关标准和规范,焊缝应牢固、均匀、无裂纹和气孔等缺陷。

3. 螺栓紧固:螺栓连接应紧固牢固,不得出现松动和变形等现象。

4. 安全可靠:安装完成后,龙门架应具备足够的承载能力和稳定性,确保使用过程中的安全可靠性。

龙门架安装施工方案

龙门架安装施工方案

目录一、编制依据............................................... - 2 -二、施工简介............................................... - 2 -三、龙门架的主要构件及附属设施 ............................. - 2 -四、安装准备工作........................................... - 2 -1、材料的准备 (2)2、机械与机具的准备 (3)3、安装的现场准备 (3)五、安装施工人员配备....................................... - 3 -六、施工进度度安排......................................... - 3 -七、龙门架安装工艺流程..................................... - 4 -八、电动葫芦的安装及线路的布设 ............................. - 5 -1、电动葫芦的安装 (5)2、线路布设 (5)九、龙门架安装质量要求..................................... - 5 -十、龙门架安装的安全注意事项 ............................... - 5 -附件一龙门架结构验算书附件二竖井龙门架架立图一、编制依据⑴《浙江光彩国际商务大厦地下车库通道工程施工图设计》(2010年3月)⑵《泛海国际中心地下车库通道工程实施性施工组织设计》⑶《建筑机械使用安全技术规程》(JGJ33-2001)⑷《建筑施工安全检查标准》(JGJ59-99)⑸《建筑施工高处作业安全技术规范》(JGJ80-91)二、施工简介施工竖井平面为矩形,开挖截面尺寸12.40 m(长)×5.20m(宽),开挖深度12.35m。

龙门架安装、拆卸施工方案

龙门架安装、拆卸施工方案

龙门架安装、拆卸施工方案一、编制依据1,《建筑施工安全检查标准》,(JGJ59 —99 )2,《龙门架及物料提升机安全技术规范》(JGJ88 —92 )二、概述本工程为“芙蓉名城”二期电影院,位于新都区电子路和蜀龙路口交汇处,设计为框架三层,建筑面积为:2652 ㎡,总高为14.5 m ,为满足装修阶段施工垂直运输需要,故安装龙门架一台,龙门架总高度为18.0 m 。

三、安装要求1, 机械的基底必须夯实,基础采用C20混泥土现浇,基础尺寸为:长3000 ㎜×宽2000㎜×厚800 ㎜,基础表面平整,水平度偏差不大于10㎜。

2、基础周边暗设排水沟。

3、龙门架安装完毕后,其垂直度保持在门架总高的四分之一的范围内。

4、门架两道轨道中心距离误差不得大于10 ㎜。

5,卷扬机与中心距离不得少于15 m 。

6,在门架高度10 m 处,四角设置缆风绳一组(不得少于四根)当高度达到16 m 时,另加缆风绳一组。

7、门架在安装过程中应设置临时缆风绳,以防门架倾斜倒。

8,高于门架顶端2 m 处必须设置避雷针。

9、采用25*4的镀锌扁钢做龙门架的防雷接地体。

10、门架天滑轮的高度要高于建筑物4 m 。

四、安装程序1,按图示尺寸作平面,放线,挖基础,留好地脚螺栓坑,浇灌成钢筋混泥土(混泥土的强度为:C20 )操水平,待凝固后将底座放在基础上,把地脚螺栓退到最少位置,做第二次浇灌(也可一次性浇灌),再用水平仪校正底座。

2、开始安装提蓝,再安装两边标准节,保证两滑杆之间的距离为1985 ㎜,注意安装滑轮时,把两个滑槽(调节滑槽)安在向卷扬机的垂直方向,把两个小滑槽(定位滑槽)安装在相对的方向。

3、在安装高度10 m 时,作一组缆风绳,并用滑轮螺丝调整垂直度,且要校正两根滑杆的上下中心距,用钢管作临时固定,缆风绳直径不小于9.3 ㎜。

4、地锚采用φ18 钢管,以缆风绳受力方向为中心,左右间隔1 m 打入两根,打入地下深度大于 1.7 m ,并将两根管露出地面部份用扣件钢管水平连接牢靠,使其平均受力。

施工龙门架方案

施工龙门架方案

目录一、编制依据 (2)二、工程概况 (2)2。

1 18#楼地上部分设计概况 (3)2.2 18#楼地下车库设计概况 (3)三、自升式龙门架选型及技术参数 (4)四、基础设计及荷载计算 (5)4.1 自升式龙门架的技术要求 (5)4。

2 基础荷载计算 (5)五、支撑验算及技术要求 (6)5.1 基础加固板下支撑体系验算 (6)5.2 支撑搭设的技术要求 (9)六、自升式龙门架安装 (10)6.1 安装前准备工作 (10)6。

2 龙门架安装步骤 (10)6.3卷扬机安装 (12)6。

4附墙装置安装 (12)七、安装后的调试、检验、验收 (13)7.1调试 (13)7.2检验与验收 (13)八、搭设安全防护装置 (14)九、操作使用及注意事项: (15)十、龙门架安全操作规程 (16)十一、自升式龙门架拆除 (17)十二、自升式龙门架日常检查、维护、保养注意的事项 (17)十三、安全技术措施 (18)13。

1 安装安全要求 (18)13。

2拆卸安全要求 (19)一、编制依据本方案主要依据施工图纸及以下规范及参考文献编制:《建筑地基基础设计规范》(GB50007—2011)《混凝土结构设计规范》(GB 50010-2010)《龙门架安全技术规范及条文说明》JGJ—92《施工升降机安全规则》(GB10055-2007)《自升式龙门架提升机使用说明书》二、工程概况*************************************************该工程9#、10#、15#、16#、17#楼为住宅楼,现浇剪力墙结构,建筑层数24至34层不等,建筑高度70。

70m~97。

90m;18楼为幼儿园,现浇框架结构,建筑层数5层,建筑高度19.00m。

抗震设防烈度为7度,9#、10#楼室内地坪±0。

000相当于绝对高程40。

45m,15#、16#、17#、18#楼室内地坪±0.000相当于绝对高程40。

高速龙门架工程施工方案

高速龙门架工程施工方案

本工程为某高速公路增设限高龙门架工程,旨在提高高速公路行车安全,防止超高车辆进入高速公路,保障人民群众的生命财产安全。

工程地点位于某高速公路沿线,施工范围为全线共计16座桥梁两侧,共需增设32座限高龙门架。

二、施工准备1. 技术准备(1)组织施工人员进行技术交底,明确施工工艺、质量标准、安全措施等。

(2)编制施工组织设计,对施工过程进行详细规划。

2. 材料准备(1)限高龙门架:根据设计要求,采购符合标准的限高龙门架。

(2)安装工具:扳手、螺丝刀、水平尺、卷尺等。

3. 人员准备(1)组织施工队伍,明确各工种人员。

(2)对施工人员进行岗前培训,提高施工技能和安全意识。

三、施工工艺1. 施工测量(1)根据设计图纸,对桥梁两侧进行测量,确定限高龙门架安装位置。

(2)在安装位置处设置标记,以便后续施工。

2. 龙门架安装(1)将限高龙门架运至施工现场,检查构件是否完好。

(2)根据测量数据,将限高龙门架吊装至安装位置。

(3)使用螺丝刀、扳手等工具,将限高龙门架与桥梁两侧进行连接。

(4)调整限高龙门架,确保其水平、垂直度符合要求。

3. 防腐处理(1)对限高龙门架进行防腐处理,提高其使用寿命。

(2)采用喷漆、涂装等防腐工艺,确保防腐效果。

四、质量控制1. 严格控制材料质量,确保限高龙门架符合设计要求。

2. 施工过程中,严格按照施工规范和工艺要求进行操作。

3. 加强施工现场管理,确保施工质量。

4. 定期对限高龙门架进行巡检,发现问题及时处理。

五、安全措施1. 施工现场设置安全警示标志,提醒过往车辆注意安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工过程中,严格遵守操作规程,防止意外事故发生。

4. 加强施工现场安全管理,确保施工安全。

六、进度安排1. 施工前,制定详细的施工进度计划。

2. 施工过程中,根据实际情况调整进度计划。

3. 按照进度计划,确保工程按时完成。

总之,本工程通过合理的施工方案、严格的质量控制、周到的安全措施,确保限高龙门架工程顺利进行,为高速公路行车安全提供有力保障。

卷扬机龙门架提升机搭设施工组织设计

卷扬机龙门架提升机搭设施工组织设计

卷扬机龙门架提升机搭设施工方案一、龙门架的主要参数1、型号:SS100/1002、架体高度:30m3、吊盘几何尺寸:4×1.8m4、最大提升重量:1.2T5、最大提升高度〔m〕:20-50m6、提升速度〔m/min〕:247、安装垂直误差:5cm二、龙门架提升机的根底:1、地面以下-0.5m至1.0m的土用电夯夯压密实,压实系数不小于0.96。

2、浇筑30mm厚C20砼〔0.5m至0.2m〕按设计图预埋好螺栓。

3、根底外表平整度偏差不大于10m。

4、吊篮四周留20mm间隙后四周用砖砌筑,在距架体外侧10mm 处,设暗排水沟与外脚手架排水连接。

三、安装与调试〔一〕安装场地要求:1、场地要求平整夯实,根底承载能力强,制止在松土或沉陷不均的根底上安装。

根底承载能力要求大于8t/m2。

2、根底周围应排水畅通,不得有积水浸泡。

3、根底水平面偏差应≤0.5%。

〔二〕安装步骤:1、安放底架2、放置自升平台就位,使套架中心线与立柱线重合。

3、将第一组立柱标准节放入套架,底端与底架螺栓连接。

4、立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证在1‰以,达不到标准,应在底架下塞垫片,直到调整到符合为止。

5、将提升滑轮置于安装好的两立柱顶端。

6、安装手动卷扬机于自升平台,并按规定的绕绳方式穿好提升钢丝绳。

7、利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐取下提升滑轮置于平台上。

8、利用扒杆安装好第三组标准节,并将起重提升定滑轮置于第三组标准节顶部。

9、重复步骤1提升平台。

10、按步骤所述方法继续升高架到规定的第一使用高度12m 在相应的高度上安置好支架,就可以正式投入使用。

11、安装、固定压重梁。

12、安装撑杆、并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求。

13、检查压重〔或安装压重〕连接是否可靠。

14、安装卷扬机。

15、放进吊篮,按图所示绕好钢丝绳,安装好联动平安装置。

此时,龙门架升降机就根本安装就绪。

龙门架专项施工方案

龙门架专项施工方案

目录第一章编制依据 (2)编制说明 (2)编制依据 (2)相关法律法规 (2)第二章工程概况 (3)工程概况 (3)设计概况 (4)#第三章施工部署 (5)组织机构 (5)劳动力安排 (5)第四章施工准备 (6)技术准备 (6)材料准备 (6)施工机具准备 (6)作业条件准备 (6):第五章施工方案 (7)龙门架安装施工工艺流程 (7)龙门架安装 (7)拆除施工工艺流程 (8)龙门架拆除 (9)第六章安全文明消防保卫施工措施 (10)安全施工措施 (10)现场文明消防保卫施工措施 (10),第七章稳定验算 (12)龙门架设计 (12)龙门架设计计算 (12)第一章编制依据编制说明,根据姚家园路热力管线工程(东四环——青年路)施工组织设计,结合国家、本市等有关规范要求和我单位对供热管网的施工经验,确保工程按期、保质、保量的完成,依据《建设工程安全生产管理条例》特编写本施工方案。

编制依据相关法律法规施工采用的主要规范、标准一览表第二章工程概况工程概况姚家园路热力管线工程分为:东四环~星火路东侧、星火路东侧~青年路两段。

)姚家园路热力管线工程(东四环—星火路东侧)(1)姚家园路热力管线工程(东四环—星火路东侧),工程编号:JT11A520。

设计起点1点,位于东四环朝阳公园桥东北侧,接东四环(朝北路—东风北桥)热力管线工程一标段(朝阳北路—水碓路)1点检查室,终点为11点,至星火路路口西侧管线全长米,其中,1—11点干线管径DN1000,长米。

(2)敷设方式:浅埋暗挖、地沟、顶管。

2-2地沟25m,断面(净):×。

3-3隧道,断面(净):×。

4-4隧道95m,断面(净):×.本工程设计检查室7座,均为钢筋混凝土结构,施工检查室均采用锚喷护壁的施工方法。

(3)本工程在10点设计一处分支,10点分支位于星火路西北角永中以西,管径为DN500,长95m,敷设方式为暗挖。

(4)1点~2点顶管25m,2~3点地沟25m,断面(净):×。

施工龙门架安装施工方案

施工龙门架安装施工方案

一、编制依据1. 《建筑施工安全生产管理条例》2. 《建筑施工安全检查标准》3. 《建筑施工扣件式钢管脚手架安全技术规范》4. 《建筑施工模板安全技术规范》5. 工程设计图纸及相关施工图纸二、工程概况1. 工程地点:XX市XX区XX街道2. 建设单位:XX建设集团有限公司3. 施工单位:XX建筑工程有限公司4. 设计单位:XX建筑设计研究院5. 监理单位:XX工程监理有限公司本工程为多层住宅建筑,总建筑面积为XX平方米,建筑高度为XX米,共计XX层。

三、施工龙门架安装施工方案1. 施工准备(1)人员准备:组织施工人员学习相关规范、标准,并进行安全技术交底,确保施工人员掌握施工龙门架安装的安全操作规程。

(2)材料准备:根据设计图纸及施工要求,准备足够的钢管、扣件、模板、脚手板、安全网等材料。

(3)机具准备:准备施工龙门架安装所需的吊车、电焊机、螺丝刀、扳手、水平尺、线锤等机具。

2. 施工工艺(1)基础施工:根据设计图纸及施工要求,进行龙门架基础施工,确保基础平整、牢固。

(2)龙门架组装:按照设计图纸及施工要求,将钢管、扣件等材料组装成施工龙门架,确保组装质量。

(3)模板安装:在龙门架上安装模板,确保模板牢固、平整。

(4)脚手板铺设:在模板上方铺设脚手板,确保脚手板铺设牢固、平整。

(5)安全网安装:在脚手板上方安装安全网,确保安全网安装牢固、严密。

(6)吊装施工:使用吊车将龙门架吊装至指定位置,确保吊装过程中安全。

(7)验收:完成龙门架安装后,进行验收,确保安装质量符合设计要求。

3. 施工注意事项(1)施工过程中,严格遵守相关规范、标准,确保施工安全。

(2)龙门架安装过程中,注意检查材料的质量,确保材料符合设计要求。

(3)龙门架组装过程中,注意检查组装质量,确保组装牢固、稳定。

(4)模板、脚手板、安全网等材料安装过程中,注意检查安装质量,确保安装牢固、严密。

(5)吊装过程中,注意检查吊车及龙门架的稳定性,确保吊装安全。

龙门架施工方案

龙门架施工方案

龙门架施工方案1、工程概况(略)2、编制依据2.1 JGJ59-99《建筑施工安全检查标准》2.2JGJ88-92《龙门架及提升安全技术规范》2.3JGJ80-91《建筑施工高处作业安全技术规范》2.4JGJ30-2001、J84-2001《建筑施工扣件式钢管脚手架安全技术规范》2.5生产厂家提供的《MT1-25A型龙门提升机使用说明书》2.6除执行以上规范外,尚执行现行的国家有关标准、规范要求。

3、MT1-25型龙门提升机技术性能和现场安装要求***机械厂生产的MT1-25型龙门提升机(以下简称龙门架)技术性能。

Ω48×mm钢管。

其截同尺寸为500×500×500,度为2m。

3.1.2安装极限高度30m。

3.2.1MT1-25型龙门架安装在7#棂、10#楼之间,其安装高度为26m。

3.2.2MT1-25型龙门架安装位置详见《MT1-25型龙门架安装意图》4、MT1-25A型龙门架安装前检查内容和安装要求4.1金属结构的成套性和完整性。

4.2提升机构是否良好完整。

4.3电气设备是否齐全可靠。

4.4基础位置选择是否合理,施工是否符合要求。

5、MT1-25型龙门加架安装流程○1安装底架子。

○2自升平台就套架中心线与立柱中心线重合。

○3、将第一组立柱标准节放入套架内,底端与底座用螺丝连接。

○4、提升滑轮置入安装好的两立柱。

○5按规定的绕线方式穿好提升钢丝绳。

○6、将把杆安装于自升平台上。

○7、利用电动卷扬机提升平台,直到平台与立柱顶面平齐,取下提升滑轮置于平台上。

○8、利用把杆安装好第二节标准节,并将提升滑轮置于第二标准节顶部。

○9、重复步骤。

○10、安装、固定压重梁。

○11安装撑杆,并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求。

○12、检查压重连接是否可靠。

○13、安装卷扬机。

○14防进吊篮,按要求穿好钢丝绳,安装好联动安全装置。

○15、龙门架基本安装完毕后,将第三组标准节送入吊篮,提升到极限高度,然后利用把杆安装好第三组标准节,将提升滑轮组置于第三组标准节顶部,重复步骤,提升平台。

龙门吊专项施工方案

龙门吊专项施工方案

一、工程概况本工程位于成都市温江区公平街道办事处惠民社区,包括教学综合楼、食堂、操场、总平及附属设施,其中综合楼建筑面积为3500平方米,结构形式为砖混结构(其中阶梯教室,共一层,框架结构),建筑高度15.6m;食堂建筑面积为256.1㎡,共一层,结构形式为砖混结构,建筑高度5.1m;大门、值班室建筑面积为12.4㎡,共一层,结构形式为砖混结构,建筑高度3.6m;该工程建筑类别为三类,耐火等级为二级,抗震设防烈度为七度,结构安全等级为丙类,屋面防水等级三级。

本工程±0.000=853.9m.本工程监理单位为四川省兴恒信项目管理咨询有限公司,建设单位为温江区教育局。

根据本工程具体施工特点,分别在A区、B区安装2台简易提升机(龙门架)进行施工,现就龙门架编制安全施工方案。

二、安装准备1、材料准备:架体两立柱为角钢焊制而成的四肢格构柱,每节规格3000×600mm×500mm,节间螺栓相连;天梁用2Φ14槽钢背对背制而成,并为电动自升提升机安装,规格为SSE160额定荷载1600kg,额定速度为22m/min。

2、组织准备:成立临时领导小组,负责龙门架安装使用、维修、拆除等工作。

三、施工方案1、基础处理:首先在事先选定的架体竖立位置于立柱对应处挖800×3400(mm2)坑槽,深600mm,然后浇筑C20混凝土,安装地梁,待其强度达到要求后再开始竖立架体。

2、地面组装:现场采用天梁自升式配合滑轮安装,故先底节安装在地梁上,然后安装上天梁,待天梁电机接上电源,并安装一根3m钢管,在钢管安装一个定滑轮,然后一节一节将标节对接安装起,最后安装吊篮、起重绳和各种附件,但不要遗漏超高限位安全防护装置的安装。

3、龙门吊必须有断绳保护装置和安全停靠装置,上级限限位装置,15m以上龙门吊必须有下极限限位装置,缓中器和超载限制器。

4、龙门吊断绳保护装置采用夹轨式,安全停靠装置应使用方便并宜与吊篮安全门联动,上下极限限位装置宜采用机械式吊篮的高度,限位装置应不小于3m,所有保险装置必须安全可靠。

龙门架安装施工方案

龙门架安装施工方案

龙门架安装施工方案一、龙门架布置位置:由于工程○1~○25轴外形为长方形○26~○48轴为扇形,建筑面积:1#楼为9700m2。

二台井架设置在本工程南面,具体见施工平面图。

二、龙门架进入现场必须有出厂合格证、产品标牌,标明额定起重量,最大提升速度,最大架设高度,制造单位,产品编号及出厂日期、生产使用说明书均要有保存备查。

1、龙门架的提升高度为28m,为30m以内的低架。

2、提升机吊篮与架体的涂色应有明显区别。

3、安装提升机架体的人员,应按高空作业人员要求,经培训持证上岗,安装架体时必须戴安全帽,系安全带。

4、提升机在安装完毕后,必须经正式验收,记录归档,符合要求后方可投入使用。

5、使用单位应根据提升类型制订操作规程,建立管理制度及检修制度。

6、现场管理人员每台提升机建立设备技术档案,其内包括:验收、检修、试验及事故情况。

7、配备经正式考核合格有操作证的专职司机。

三、龙门架安装主要事项本SS型施工升降机订由自提升杆、吊架、挂轮、工作平台、立柱、吊栏、吊杆、底盘等组成,并配置了停层保护、断绳保护装置。

1.龙门架基础;在安装龙门架前15天把地基土层压实后,承载≥80Kpa,浇注C20砼,厚30cm的基础,并按照要求预埋地脚螺栓。

基础表面平整,水平偏差≤1cm,并把排水措施搞好,具体见SS100安装地基图。

2.架体安装:龙门架基础实施好15天后,进行架体安装,首先把底盘放在基础上,对底盘平面进行抄平,然后拧紧地脚螺栓。

将工作平台放在底盘上,调整好安装位置,将标准节放入工作平台内,与底盘的安装位置对准,调整工作平台的滚轮与标准节的间隙后,将标准节与底盘用螺栓联接好拧紧。

安装工作平台上自提扒杆时,将两个挂轮或吊架装在立顶端,然后用四根Φ48的钢管将工作平台悬挂在立柱上,并用插销将钢管固定好,以滑脱。

将吊栏放在两立栏之间,装好导向轮。

将卷扬机用钢丝绳,依次通过各滑轮与吊栏联接好,然后调试断绳保护装置,使其反应灵活,作用稳定可靠,并使之不承担吊栏负荷,零件联接好后,要空载试验次,吊栏的上,下升降必须灵活顺利,不应有卡滞现象。

竖井龙门架施工方案

竖井龙门架施工方案

一、工程概况1。

1工程范围1。

1。

1新建电力隧道起自西五环晋元桥,向东途经小府路、田村山水东路、至玉泉路西侧。

本段沟道起点为田村山水厂东路东侧、向东途经规划五路、田村东路、规划三路,至玉泉路西侧。

本工程是阜石路辅路随道路工程,因道路已提前施工完毕,故采用浅埋暗挖施工工艺.本次招标范围为第三标段,隧道总长度为:1009。

1米。

1。

1。

2主要结构形式为浅埋暗挖单沟隧道,隧道净断面尺寸为2。

6m×2。

9m,直墙、圆拱,厚平底板,净宽2。

6m,起拱线高2.25m,矢高0.65m,净高2.9m.初衬厚度0.25m,二衬厚度0.25m。

1.1。

3主要材料①喷射砼强度等级C20,采用普通硅酸盐水泥,标号不小于425﹟;喷射砼中掺加8%(重量比)FS—P型混凝土补偿收缩防水剂;二衬现浇砼采用C30 S6商品砼。

②钢筋受力筋为HRB335(20MnSi),构造筋为HPB235(A3)。

③防水层采用聚乙烯丙纶双面复合防水卷材,卷材不小于600g/m2。

1。

1.4主要工程量2.6×2。

9m浅埋暗挖电力隧道 1009。

1m3。

5×5。

5m方形竖井 6座3。

5×5。

5m临时方形 1座通风口 6座接地装置 2组1。

2工程水文及气象1。

2。

1水文本工程勘测期内,在钻探深度(最大钻探深度20.00m)范围内未见地下水.1.2。

2气象工程所在地区属中纬度区,受西风带影响,夏季炎热多雨,冬季寒冷干燥,春季干旱多风,秋季短促,四季分明,降水适中,属暖温带半湿润季风气候。

多年平均气温 11。

5℃,最高气温达40℃,最低气温-20℃以下.多年平均降雨量620-630mm,年降雨量的三分之二集中在七、八月份,全年平均降雪日数为10日,最大集雪深度为220mm,年平均蒸发量为1800mm,最大冰结深度为0.8米,冻结期自11月下旬至来年3月。

1.3工程地质及地形本标段施工区域内地形平坦,根据地质钻探资料,隧道穿越土层以第四系地层为主,自上而下分别为①填土层:杂填土、素填土,总厚度0.2~5。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

周至县第二中学师生宿舍楼建设项目龙门架专项施工方案编制人:审批人:批准人:监理:陕西舜业建设工程有限公司年月日目录一、工程概况 (1)二、架体制作 (1)三、架体的稳定 (3)四、钢丝绳 (4)五、楼层卸料平台防护 (4)六、吊篮 (4)七、安全验收 (5)八、架体 (5)九、传动系统 (5)十、避雷 (6)龙门架专项施工方案一、工程概况本工程位于西安市周至县哑伯第二中学校内。

周至县第二中学为框架结构,地上一层为图书阅览室,二层-六层为宿舍,建筑层数为地上6层,建筑高度为21.3m,建筑设计使用年限:三类,50年,抗震设防烈度:七度,总建筑面积为5489.12㎡,基底面积为837.63㎡。

使用的龙门架必须取得建筑安全监督管理部门发放的《准用证》,无《准用证》的不得使用。

提升机架的主要构件有立柱、天梁、上料吊篮、导轨、导靴及底盘。

二、架体制作1、立柱立柱是提升机架体支承天梁的结构件,其外部可支撑和引导吊篮作垂直运动。

龙门架立柱有两根,选用型钢焊成格构式标准节,进行现场组装,标准节截面为矩形,具体尺寸须经设计计算选定。

井字架一般用4根主角钢为主柱,并辅之以斜杆和腹杆组成中间空的方形格构式钢柱,也可以制作成杆件在现场组装。

2、天梁天梁是安装在提升机架体顶部的横梁,其上装有滑轮及固定钢丝绳尾端的销轴,因其是主要受力构件(承受吊篮自重及所吊物料的重量),其断面须设计计算确定,应使用型钢制作。

3、吊篮(吊笼)吊篮是装载物料沿提升机导轨作升降运送物料的部件,由型钢及连接板焊接而成框架,其底板材料可采用50MM厚木板,当使用钢板时,应有防滑措施,吊篮的两侧应设置高度不小于1M的安全挡板或挡网。

高架提升机使用的吊篮应有防护顶板形成吊笼,其顶板材料可采用50MM厚木板。

4、导轨导轨是为吊篮运动提供导向的部件,可用工字钢或钢管。

龙门架的导轨可做成单滑道可双滑道与架体一起;井字架的导轨沿架体的四周设置,有较好的稳定性。

5、导靴导靴是安装在吊篮上沿导轨运动的装置,可防止吊篮运行中偏斜和摆动,其形式有滚动和滑动两种,但有下列情况之一的,必须采用滚动导靴:①采用摩擦式卷扬机为动力的提升机;②架体立柱兼作导轨的提升机;③高架提升机。

6、底盘架体的底部设有底盘,用于架体与基础连接。

限位保险装置1、安全停靠装置(也称停装置,制动装置)是当吊篮停靠在某一层时,能使吊篮稳妥地支靠在架体不的装置。

为防止作业人员在高空进入吊篮内装卸料具时,钢丝绳突然断裂或卷扬机制动失灵而发生吊篮坠落事故。

目前采用较多较普遍的有:A、挂勾安全装置;B、手搬式手拉式滚杠安全装置;C、手拉杠杆式安全装置;D、牛腿弹簧式安全装置。

A、B、C三种安全装置能有效地将吊篮定位,但必须由装卸料作业人员操纵,经常发生装卸料人员思想麻痹,怕麻烦,怕影响工效,以致不挂、不滚、不拉安全装置就出入吊篮内装卸物料,等于没有安全装置,仍会发生吊篮坠落的伤亡事故。

D种安全装置能使吊篮升到停层位置时,吊篮上的弹簧保险杠与提升机架上的牛腿自动、有机地配合,不需装卸人员的辅助,就能形成可靠的支承,是防止吊篮坠落伤亡事故的较理想的安全装置。

2、断绳保护装置保护吊篮运行时,当钢丝绳发生突然断裂时,不坠落的装置。

钢丝断裂时,此装置即可弹出支承在架体上托住吊篮。

针对断绳保护存在的不安全不可靠的问题,检查标准规定:“吊篮不能只用断绳保护装置,必须使用安全停靠装置”。

3、超高限位装置(又称上以极限限位器)为防止因司机误操作或机械故障而引起的吊篮失控上升,与天梁碰撞的事故(“冒顶”)而装置的。

当吊篮上升达到限定高度时,限位器即行动作,切断电源(指可逆式卷扬机)或自动报警(指摩擦式卷扬机)注意:由于摩擦式卷扬机的反转是靠吊篮的重力自由降落,如果吊篮的超高限位器动作,切断卷扬机电机电源,这时吊篮便会靠重力迅速直滑直至坠落,机手很难刹住车,可能造成设备事故,所以检查标准特别说明使用摩擦式卷扬机时,超高限位器决不可采用断电方式。

目前常见的超高限位装置有二种:①在吊篮允许提升的最高工作位置设置行程开关,利用吊篮上升,触碰装置,使吊篮停止运行。

②在卷扬机卷筒上安装一个限位开关。

第二种超高限位装置比较理想,可在地面检查、维修,特别是调整比较简单,不用计算,只要把吊篮试吊到最高允许位置时,把蜗轮上的触头调到行程限位开关即可。

4、除上述限位装置外,高架提升机还需装设下极限限位器,缓冲器和超载限制器。

①下极限限位器防止吊笼下行不停止,压迫缓冲装置造成事故,将下限位调试到碰撞缓冲器之前,可自行切断电源保证安全运行。

②缓冲器在架体的底坑里设置,可采用弹簧或弹性实体。

0当吊笼以额定荷载和规定的速度作用到缓冲器上时,能承受相应的冲击力。

③超载限制器当荷载达到额定荷载的90%时,即发生信号,达到100%时切断起升电源。

三、架体的稳定1、附墙架为固定升降机的架体,在架设过程中,按图纸规定,每间隔一定高度(一般不宜大于9M),必须设一组附墙杆件与建筑结构部分进行连接(建筑物顶层必须的一组除外),将因风力及吊篮的偏重等原因产生的不平荷载(不稳定的水平力)传递给建筑物,从而确保架体自身稳定。

附墙架与架体及建筑之间,均应采用钢性连接(建筑物处多采用预埋铁件或短管方式);附墙架的材质应与架体的材质相同;不得连接在脚手架上(脚手架本身不具备钢性结构的特点);严禁使用铅丝绑扎。

2、缆风绳当提升机无条件设置附墙架时,应采用缆风绳固定架体,但高架机在任何情况下不得采用缆风绳,即必须采用附墙架。

缆风绳装设要点是:①提升机高度在20M以下(含20M)时,缆风绳不少于1组(4~6根);提升机高度在21~30M时,不少于2组。

②按照缆风绳受力情况,应采用直径不小于9.3MM圆股钢丝绳,禁止用麻绳、综绳、再生绳,8#铅丝及钢筋代替。

③缆风绳与地面的夹角应为45°~60°,其下端的应与地锚连接,一般宜采用水平式地锚,当土质坚实,地锚受力小于15KN时,也可选用桩式地锚,不得拴在树木、电杆或堆放构件等物件上。

④缆风绳与地锚之间应采用与钢丝绳拉力相适应的花篮螺栓(又称松紧器)拉紧,以便随时调整缆风绳的松紧程度。

四、钢丝绳钢丝绳是起吊物件的重要部件,必须采用交互捻钢丝绳。

为防止发生意外,使用过程中必须注意以下几点:1、钢丝绳如果有钮结、变形、断丝、锈蚀等异常现象,应及时降低便用标准或报废,可详查钢丝绳断丝折减或报废标准。

2、对使用的钢丝绳应经常保养加油,以防钢丝绳表面锈蚀、绳芯缺油。

3、绳卡是用来连接钢丝绳的专用固接零件,为防止钢丝绳受力时绳头滑脱,型号、个数和绳卡间距均应按绳径大小而定。

4、钢丝绳通过过道时,必须搭设过路保护,以免被车辆压损和影响行人安全。

5、工作中的钢丝绳不得与其他物体摩擦,特别是带棱角的金属物体,着地的钢丝绳应用滚轮托起。

五、楼层卸料平台防护1、卸料平台的两侧应设防护栏杆,用竹笆或安全网封闭,防止人和物体坠落。

2、卸料平台上的跳板应横铺在三根以上的小横杆上,铺设要严密,跳板两端绑扎在小横杆上。

3、卸料平台与吊篮口处应设活动护栏(或门)防止在此等侯的卸料人员发生高处坠落事故。

此护栏)(或门)待吊篮运行到位停靠时方可开启。

4、升降机地面进料口是运料人员经常出入和停留的地方,易发生落物伤人,必须在距地面一定高度处搭设防护棚,其宽度应大于提升机的最外部尺寸,长度:低架提升机应大于3M,高架提升机应大于6M,其材料能承受10Kpa的均布荷载。

六、吊篮1、吊篮的上料口处应装设安全门,安全门有手动的,半自动的和自动的三种。

升降运行时,安全门封闭吊篮的上料口,防止物料从吊篮中滑落。

2、由于提升机结构简单,安全系数小,吊篮运行过程中没有可靠的安全装置,因此各种有关法规都明确规定,吊篮只能载物,任何人都不准乘坐吊篮上下。

3、吊篮提升不得使用单根钢丝绳。

七、安全验收提升机安装后,应检查验收,确认合格后,有关负责人在验收单上签字,方可使用。

验收检查内容主要有:1、金属结构有无开焊和明显变形;2、架体各节点连接螺栓是否紧固;3、附墙架、缆风绳、地锚位置和安装情况;4、架体安装精度是否符合要求;5、安全防护装置是否灵敏可靠;6、卷扬机的位置是否合理;7、电气设备及操作系统的可靠性;8、信号及通讯装置的使用效果是否良好清晰;9、钢丝绳、滑轮组固接情况;10、提升机与输电线路的安全距离及防护情况。

八、架体1、架体安装或拆除必须制定施工方案。

2、低架提升机基础可采用土层夯实后,浇注厚度300MM的C20混凝土,表面平整;高架提升机的基础应能可靠地承受骗上当作用在其上的全部荷载。

3、新制作的提升机,架体安装的垂直偏差最大不应超过架体高度的1.5‰;多次使用过的提升机,在重新安装时,其偏差不应超过3‰,并不得超过200MM。

4、吊篮的导靴与导轨的安装间隙应控制在5~10MM以内。

5、架体外侧应用立网封闭防护。

6、提升机装设摇臂把杆应经过设计、安装符合要求,并设保险绳。

7、井字架架体开口处应加固。

九、传动系统1、卷扬机一定要牢固地固定在地锚上,还应在底座前面打桩,防止机座转动,不得以树木、电杆代替锚桩。

2、第一导向轮(地滑轮)与卷扬机水平距离,不得小于卷筒宽度的15倍(一般约为15M左右),以满足钢丝绳在卷筒上按顺序排列,不致造成错叠和脱离卷筒。

3、卷筒上应有防止钢丝绳滑脱的保险装置。

4、选用的滑轮直径应大于钢丝直径的20d。

5、联络信号高架提升机作业时,应使用通讯装置、进行联系;低架提升机在多工种、多楼层同时使用时,应专设指挥人员,信号不清不得开机。

卷扬机应安装在平整坚实的位置上,宜远离危险作业区,视线应良好,因施工条件限制,卷扬机安装位置距施工作业区较近时,其操作棚应符合防护棚搭设的要求。

十、避雷提升机架体是金属构件,在施工过程中,一般坚立最高,易遭雷击,若在相邻建筑物、构筑物防雷装置的保护范围以外(保护范围按俯角60°计算),且架体高度超过20M,一般安装避雷装置。

避雷装置由避雷针、引下线的接地装置三部分组成,避雷针又称接闪器,长度应为1~2米,安装在比保护物更高的位置,对提升机而言,应装设在天梁之上,引下线应采取最短的途径,一般采用圆钢(大于8MM)和扁钢(3*20MM);接地装置的作用是使雷击电流向大地泄放,其冲击接地电阻值不得大于30欧姆。

相关文档
最新文档
