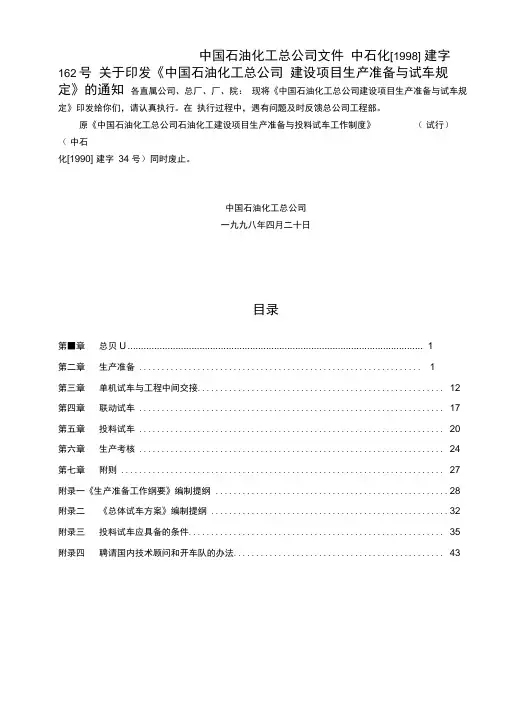

中国石油化工总公司文件中石化[1998] 建字162号关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化[1990] 建字34 号)同时废止。
中国石油化工总公司一九九八年四月二十日目录第■章总贝U (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
中国石油化工总公司建设项目生产准备与试车规定1199499
![中国石油化工总公司建设项目生产准备与试车规定1199499](https://img.taocdn.com/s3/m/3747ba7d05087632301212a6.png)
中国石油化工总公司建设项目生产准备与试车规定1199499中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。
中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
建设项目生产准备与试车规定
![建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/1594d848fad6195f312ba6b2.png)
中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。
第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。
(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。
中国石油化工股份有限公司建设项目生产准备与试车规定
![中国石油化工股份有限公司建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/173c96e41a37f111f1855ba8.png)
中国石油化工股份有限公司建设项目生产准备与试车规定中国石油化工股份有限公司文件石化股份建〔2008〕268号关于印发《中国石油化工股份有限公司建设项目生产准备与试车规定》的通知各分,子,公司:现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们~请认真执行。
二,,八年七月七日第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;1(五)资金准备;(六)营销准备;(七)外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
中国石油化工股份有限公司建设项目生产准备与试车规定(
![中国石油化工股份有限公司建设项目生产准备与试车规定(](https://img.taocdn.com/s3/m/6ac92c56360cba1aa911da39.png)
中国石油化工股份有限公司文件石化股份建〔2008〕268号中国石油化工股份有限公司建设项目生产准备与试车规定关于印发《中国石油化工股份有限公司建设项目生产准备与试车规定》的通知各分(子)公司:现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们,请认真执行。
二OO八年七月七日中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
中国石油化工总公司建设项目生产准备与试车规定
![中国石油化工总公司建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/250bbbdd6f1aff00bed51e1a.png)
中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。
中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。
某石油化工公司建设项目生产准备与试车规定
![某石油化工公司建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/58f3b167302b3169a45177232f60ddccda38e60f.png)
某石油化工公司建设项目生产准备与试车规定某石油化工公司的建设项目在肯定了基础建设、设备安装、技术培训等工作的情况下,进入了生产准备和试车阶段。
生产准备和试车阶段是保证项目成功落地的重要环节,对于一家石油化工公司而言,是最终实现安全、稳定、高效生产的基础。
因此,本文将就该阶段的相关规定予以探讨。
一、生产准备规定1. 安全生产是第一要务。
在生产准备阶段,对于安全方面的重视尤为关键。
项目建设方应当严格按照规划纲要和设计要求安排施工,确保在施工期间安全生产得到保障。
如需呼吸防护,穿戴防护服等,建议提前做好准备工作并规范使用。
2. 环保标准符合要求。
建设项目生产前,应该对各项设施进行环境检测并达到环境保护法规要求。
检测结果应该严格符合政府相关部门的标准。
同时,需要建立健全的环境管理制度,对生产及运营过程中产生的废水、废气、废渣等进行有效控制和全面监测,确保不会对周边环境产生副作用。
3. 摸清一手资料。
在生产准备阶段需要对公司设施的物质、资金、人力、机械等各项资源情况进行详细摸清,了解物资采购、调配和物流等信息,确保在生产环节中充分保证各项物资资源的到位和使用。
同时,责任人负责人员得到足够培训,建立健全评估考核机制,保证项目能够顺利运行。
4. 生产管理体系建立。
对于一家群体工业企业,内部管理程序和工厂的安全保障方案至关重要。
因此,公司应该建立起可直接作用于项目运营的行政、财务、生产管理等方面的体系规划,并将管理评估作为重要的柿子标准,统筹协调各项运营管理工作,健全合适的运营流程。
二、试车规定1. 单一机组试车。
在进行试车前,需要先做好设备单机的静态和动态调试工作。
单独试车过程中,发现异常情况应当及时停车,并做好相应的排查和修复工作。
2. 成品试车。
成品试车是为了测试设备能否符合预期运行要求,从而保障产品质量以及设备的稳定性等前提条件。
共有两种选择方式:整个设备的集成测试和UEC车间的现场测试。
建设方应当按照相关标准在试车阶段保证确保发生安全事故的概率为0,并根据相关措施规定针对设备及系统方面实现通信控制,避免出现不必要的干扰。
中石化建设项目管理生产准备与试车规定
![中石化建设项目管理生产准备与试车规定](https://img.taocdn.com/s3/m/ad4189286bd97f192279e979.png)
中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石油化工总公司建设工程生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设工程生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设工程生产准备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。
中国石油化工总公司一九九八年四月二十日目录第一章总则 (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设工程生产准备工作,确保投料试车一次成功,使建设工程投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设工程。
其它建设工程可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设工程始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设工程的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设工程在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
石油化工公司建设项目生产准备及试车规范
![石油化工公司建设项目生产准备及试车规范](https://img.taocdn.com/s3/m/4b8185e243323968001c924f.png)
中国石油化工股份有限公司建设项目生产预备与试车规定第一章总则第一条为加强石油化工建设项目生产预备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产预备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产预备工作纲要,将生产预备与投料试车工作纳入工程建设项目总体统筹操纵打算中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产预备第六条生产预备的任务㈠组织预备;㈡人员预备;㈢技术预备;㈣物资预备;㈤资金预备;㈥营销预备;㈦外部条件预备。
第七条组织预备㈠建设项目在可行性研究报告批复后,建设单位要组建生产预备机构,编制《生产预备工作纲要,依照工程建设进展情况,按照精简、统一、效能的原则,负责生产预备工作。
㈡建设单位应依照总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
㈢依照设计要求和工程建设进展情况,按照现代化治理体制的要求,建设单位要适时组建各级生产治理机构,以适应生产治理的实际需要。
㈣对合资企业或引进装置从组织预备开始就要力争掌握工作主动权。
第八条人员预备㈠建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体打算和分年度打算,适时配备人员。
㈡项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用一般高等院校、高职学校等毕业生补充。
化工生产企业建设项目生产准备与试车规定
![化工生产企业建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/33c1f05677232f60ddcca1aa.png)
化工生产企业建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。
第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。
(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。
中石化建设项目生产准备与试车规定
![中石化建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/23f372dd6c85ec3a86c2c596.png)
中国石油化工总公司文件中石化[1998] 建字162号关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化[1990] 建字34 号)同时废止。
中国石油化工总公司一九九八年四月二十日目录第■章总贝U (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
中石化建设项目生产准备与试车规定
![中石化建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/1e5070baa216147916112813.png)
中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。
中国石油化工总公司一九九八年四月二十日目录第一章总则 (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
中国石油化工总公司建设项目生产准备与试车规定
![中国石油化工总公司建设项目生产准备与试车规定](https://img.taocdn.com/s3/m/0cb7fae70408763231126edb6f1aff00bed57078.png)
中国石油化工总公司建设项目生产准备与试车规定中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。
在执行过程中,遇有问题及时反馈总公司工程部。
原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。
中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。
二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。
中国石油化工总公司建设项目生产准备与试车规定附件
![中国石油化工总公司建设项目生产准备与试车规定附件](https://img.taocdn.com/s3/m/3610dfb0336c1eb91b375d50.png)
中国石油化工总公司建设项目生产准备与试车规定附件附录一《生产准备工作纲要》编制提纲生产准备工作是石油化工建设项口总体统筹控制计划的内容之一,需要由专门机构和人员抓早抓好,使生产准备与工程建设同步进行。
《生产准备工作纲要》应在总体设计(或初步设计)批复后半年内完成,并上报总公司工程部备案。
具体编制提纲如下:一、组织准备生产准备的组织机构设置应始终贯彻总公司关于改革工厂设计模式的精神,按新厂新体制新机制的要求,设置试车和生产经营管理机构。
二、人员准备1. 根据审批的定员,编制劳动力配备总计划和年度计划。
(1) 人员类别、来源、素质要求;(2) 管理人员、技术人员、工人调配到岗时间。
2. 人员培训(1) 人员培训的组织与管理。
(2) 人员培训方法与步骤,一般按基础知识学习、专业知识学习、对口装置(厂)和出国实习、参加单机试车和联动试车、现场练兵、计算机仿真培训等阶段进行。
⑶培训单位的选择及安排。
(4) 各级领导干部、管理人员、技术人员、操作人员的培训。
(5) 各培训阶段及各类人员培训的考试、考核。
(6) 编制人员培训总网络计划及阶段计划。
三、技术准备1•技术资料、图纸、操作手册的翻译编印;2. 编制各种技术规程、岗位操作法;3. 编制各类综合性技术资料;4. 编制企业管理的各项规章制度;5. 编制大机组试车和系统干燥、置换及三剂装填等方案,并配合施工单位做好系统吹扫、气密及化学清洗方案。
6. 编制储运、公用工程、自备发电机组、热电站、锅炉、消防等试车方案;7. 编制总体试车、装置联动试车、投料试车、生产考核方案;8. 计•算机仿真培训技术装备;9. 国内外技术资料编制(翻译)出版计划;10. 各种试车方案的编制计划;11. 技术准备总体网络计划。
四、物资准备1. 主要原料、燃料及试车物料;2. 辅助材料、三剂、化学药品;3. 润滑油(脂):4. 备品备件国内外定货汁划,进口备品备件测绘、试制安排;5. 引进装置三剂,化学药品,标准气样,润滑油(脂)国内配套情况;6. 生产专用工具、工器具、管道、管件、阀门等;7. 安全卫生、消防、气防、救护器材、劳动保护等;8. 运输车辆、铁路、码头;9. 生产记录、办公及生活用品;10. 通讯器材,包装材料;11•其他物资。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国石油化工股份有限公司文件石化股份建〔2008〕268号中国石油化工股份有限公司建设项目生产准备与试车规定关于印发《中国石油化工股份有限公司建设项目生产准备与试车规定》的通知各分(子)公司:现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们,请认真执行。
二OO八年七月七日中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。
第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。
其它建设项目可参照执行。
第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。
第四条生产准备工作贯穿于工程建设项目始终。
在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。
第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。
第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。
第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。
(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。
(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。
(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。
第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。
(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。
人员配备应注意年龄结构、文化层次、技术和技能等级的构成,在相同或类似岗位工作过的人员应达到项目定员的三分之一以上。
主要管理人员、专业技术人员应在投料试车1-2年以前到位。
操作、分析、维修等技能操作人员以及其他人员应在投料试车半年至1年以前到位。
负责生产准备工作的骨干人员,要有丰富的生产实践和工程建设经验,在建设项目可行性研究报告批复后,由建设单位商请股份公司工程部及其它有关部门酌定。
(三)建设单位应根据石油化工行业特点和投料试车的要求,按照建设和管理国际先进、国内一流石化企业的目标,紧密结合新建(改扩建)项目实际,制定好全员培训计划,以能力建设为重点,坚持思想作风教育与业务培训相结合、理论培训与生产实践相结合、课堂培训与现场练兵和仿真培训相结合,分层分类开展培训。
同时,普遍加强HSE管理体系相关知识和事故预案演练培训,强化安全、环保、职业卫生意识,提高防范与处理事故的能力。
各级管理人员、专业技术人员、技能操作人员要经过严格培训和考核,满足装置顺利开车和长周期安全运行的需要。
1.对各级管理人员,重点围绕国际先进管理理念与管理方法先进管理工具与软件、中国石化经营管理有关规定及内控管理制度、本单位管理体制与规章制度、项目可行性研究报告、总体设计等内容,主要采取集中授课、交流研讨、对口实习、自学辅导等方式开展培训,使经营管理人员既精通管理又懂技术,具备较强的组织管理、团队建设和沟通协调能力,以适应试车指挥和生产管理的需要。
2.对各类专业技术人员,针对新建项目集中控制程度高、工艺流程复杂、管理模式新等特点,重点学习掌握各生产装置新工艺、新设备、新控制技术,主要采取集中授课、交流研讨、对口实习、仿真培训等方式,着重提高专业技术人员解决实际问题的能力、技术管理和创新能力,特别是消化吸收再创新能力。
专业技术人员应与技能操作人员一起参加仿真培训,通过装置开停车、参数调整及事故处理的模拟训练,提高指导开停车和解决生产过程中技术疑难问题的能力。
3.对技能操作人员,以国家职业标准为依据,根据新装置工艺技术特点,开展系统操作和一专多能培训。
一般分五个阶段进行全过程培训:基础知识和专业知识教育,同类装置实习,岗位练兵,计算机仿真培训,参加投料前的试车。
通过培训,使他们熟悉工艺流程,掌握操作要领,做到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力)。
对班组长等技能操作骨干,还要采取多种方式加强现场管理、生产操作调整及故障判断和应对等能力的培养。
各阶段培训结束时,都要进行严格的考试,并将考试成绩列入个人技术培训档案,作为上岗取证的依据。
在全员培训中,尤其要抓好思想、作风、纪律的培养和职业道德教育,采取各种有效方式促进职工自我教育、自我提高,激发“爱我中华,振兴石化”的精神,继承发扬石化系统优良传统,开展思想作风练兵,强化管理,从严要求,努力培养一支有理想、有道德、有文化、守纪律、懂技术的职工队伍。
(四)建设单位派人到同类装置实习要成建制进行,实行“六定”(定任务、定时间、定岗位、定人员、定实习带队人、定期考核)办法,并与代培单位签订协议,明确各自责任与义务。
(五)引进装置应根据合同规定和试车的实际需要,认真选派部分生产骨干人员出国进行技术培训并签定协议,约定服务期。
出国培训人员名单及计划报股份公司工程部及其它有关部门审批。
(六)项目工程建设期间的人员培训经费标准参照中国石化人培〔2006〕87号文件执行。
第九条技术准备(一)技术准备的主要任务是编制各种试车方案、生产技术资料、管理制度,使生产人员掌握各装置的生产和维护技术。
(二)建设单位要尽早建立生产技术管理系统,通过参加技术谈判和设计方案讨论及设计审查等各项技术准备工作,使各级管理人员和技术人员熟练掌握工艺、设备、仪表(含计算机)、安全、环保等方面的技术,具备独立处理各种技术问题的能力。
(三)建设单位应根据设计文件、《总体统筹控制计划》、《生产准备工作纲要》和现场工程进展情况,于投料试车半年以前编制出总体试车方案,经过反复修改,不断深化、优化。
(四)《生产准备工作纲要》编制提纲见附件1。
(五)《总体试车方案》编制提纲见附件2。
(六)建设(生产)单位应根据设计文件及供货商资料,参照国内外同类装置的有关资料,适时完成培训教材、技术资料、管理制度、各种试车方案和考核方案的编制工作。
1.培训资料:工艺、设备、仪表控制等方面基础知识教材,专业知识教材,实习教材,主要设备结构图,工艺流程简图,生产准备手册,安全、环保、职业卫生及消防、气防知识教材,国内外同类装置事故案例及处理方法汇编,计算机仿真培训机及软件等。
2.生产技术资料:工艺流程图、岗位操作法、工艺卡片、工艺技术规程、安全技术及职业卫生规程、环保检测规程、事故处理预案(包括关键生产装置和重点生产部位)、分析规程、检修规程、主要设备运行规程、电气运行规程、仪表及计算机运行规程、控制逻辑程序、联锁逻辑程序及整定值等。
同时应编制、印刷好岗位记录和技术台帐。
3.综合性技术资料:企业和装置介绍、全厂原材料(三剂)手册、物料平衡手册、产品质量手册、润滑油(脂)手册、“三废”排放手册、设备手册、阀门及垫片一览表、轴承一览表及备品配件手册等,并及时收集整理随机资料。
4.各种试车方案如下:(1)供电:外电网到总变电(总降)站,总变到各装置变电所,自备电站与外供电网联网,事故电源,不间断电源(UPS)、直流供电等受送电方案;(2)给排水系统:水源地到厂区,原水预处理,脱盐水(精制水),循环冷却水系统冲洗、化学清洗、预膜,污水处理场试车方案;(3)工业风、仪表风:空压机试车、设备及管线吹扫方案;(4)锅炉及供汽系统包括:锅炉冲洗、化学清洗(煮炉)、燃料系统、烘炉、安全阀定压,各等级蒸汽管道吹扫,减温减压器调校、锅炉(2台以上)并网等方案;(5)其它工业炉化学清洗(煮炉)、烘炉等方案;(6)空分装置:空压机、空分管道及设备吹扫,试压,气密,裸冷,装填保冷材料等,氮压机、氧压机、液氮、液氧、液氩等系统投用方案;(7)储运系统:原料、燃料、酸碱、三剂、润滑油(脂)、中间物料、产品(副产品)等储存、进出厂(铁路、公路、码头、中转站等)方案;(8)消防系统:消防水、泡沫、干粉、二氧化碳、可燃气体报警、有毒气体报警、火灾报警系统及其它防灭火设施等调试方案;(9)电信系统:呼叫系统、对讲系统、调度电话、消防报警电话等方案;(10)装置的系统清洗、吹扫、试压、气密、干燥、置换等方案;(11)装置的三剂装填、干燥、硫化、升温还原及再生方案;(12)其它工业炉化学清洗(煮炉)、烘炉等方案;(13)自备发电机组、事故发电机、自备热电站等试车方案;(14)装置的大机泵、大机组试车方案;(15)联动试车方案;(16)装置投料试车方案;(17)事故处理预案。
5.管理制度:生产作业部门应制定以岗位责任制为中心的相关管理制度,各职能管理部门应制定相应的内控管理制度。
(七)引进装置要翻译、复制工艺详细说明、电气图、联锁逻辑图、自动控制回路图、设备简图、专利设备结构图、操作手册等技术资料,并编制阀门、法兰、垫片、润滑油(脂)、钢材、焊条、轴承等国内外规格对照表。
(八)试车方案、规程与管理制度及其它技术资料的审批权限:1.试车方案的审批。
(1)重点建设项目和特殊项目的总体试车方案,由股份公司工程部组织审批;其它建设项目的总体试车方案,一般由建设单位组织审查批准,并将审查意见报股份公司工程部备案。
(2)联动试车和投料试车方案,由试车领导小组组织审查批准。
(3)引进装置除按上述执行外,其余按合同执行。
2.管理制度及其它技术资料的审批。
按照股份公司内控管理制度有关规定执行。
第十条物资准备(一)建设(生产)单位要按试车方案的要求,组织编制试车所需原料、燃料、三剂、化学药品、标准样气、备品配件、润滑油(脂)等计划并落实品种、数量(包括一次装填量、试车投用量、储备量),与供货单位签订供货协议或合同。
(二)需国外订货的部分,应在投料试车1年以前提出品种、规格、数量清单,按股份公司有关规定开展对外采购工作。
