运输巷先探后掘专项安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月运输巷先探后掘专项安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施。

第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工顺序超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m。

每循环允许掘进40m,安全超前距离为30m。

二、钻孔布置及参数根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后。

三、钻探结果处理每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料。

第二节先探后掘安全技术措施一、井下安装1. 在现场安装前,首先清理好施工场地,施工场地顶板安全可靠,有足够的施工空间,通风良好,有水源、电源。

电源660V,有额定负荷大于18.5KW的防爆开关和电缆,以及足够长的供水胶管和三通。

运输巷先探后掘专项安全技术措施

运输巷先探后掘专项安全技术措施

运输巷先探后掘专项安全技术措施为加强1033运输巷掘进工作面平安生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水状况保证井巷平安掘进,特制订先探后掘专项平安技术措施。

第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工挨次超前钻探每循环探70m,掘进工作面前方掌握范围70m,巷道周边掌握范围均为30m。

每循环允许掘进40m,平安超前距离为30m。

二、钻孔布置及参数依据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表状况附后。

三、钻探结果处理每班施工完毕后其探测结果必需填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署供应精确依据和矿有关领导决策供应牢靠合理的技术资料。

其次节先探后掘平安技术措施一、井下安装1. 在现场安装前,首先清理好施工场地,施工场地顶板平安牢靠,有足够的施工空间,通风良好,有水源、电源。

电源660V,有额定负荷大于18.5KW的防爆开关和电缆,以及足够长的供水胶管和三通。

检查各油管连接是否正确;检查个连接螺栓是否拧紧,立柱是否锚固坚固,操作手把置于中位;电动电动机,检查电动机的旋向与齿轮壳体上的标定转向是否全都。

检查冷却水或水压是否正常,其中压风排渣时,压力不低于0.4Mpa,流量为150-200L/min;冷却水流量>50L/min,水压不小于0.3Mpa。

⒉钻机的安装挨次(1)钻机运到指定地点后,将各组件按部件进行组装,然后分别将泵站、操作台摆放在既利于平安操作和监视各部工作,又便于搬运的位置;(2)泵站油箱内加46#抗磨液压油,电动机接线,接冷却水管和洗孔水管;依据液压系统接通全部胶管,胶管应有标记,以免接错位置,连接前必需检查快换接头,要求清洁无渣屑,并且动作敏捷;(3)依据钻孔的位置、方位角,调整主机的位置和方位,并用立柱锚固主机,将操作台上推动用油管接在机架底座平衡阀组对应接头上。

安全技术之运输巷先探后掘专项安全技术措施

安全技术之运输巷先探后掘专项安全技术措施

应用
在运输巷掘进前,地质雷达可以 探测巷道前方的地质结构,识别 潜在的断层、溶洞、含水层等地
质灾害。
优势
地质雷达探测技术具有非破坏性 、高分辨率、高效率等优点,能 够为巷道掘进提供准确的地质信
息。
水平钻探技术
原理
水平钻探技术是一种通过水平钻机在地下进行定向钻探的方法, 可以在不破坏地表的情况下获取地下岩心样本。
应急预案制定
制定全面的应急预案
根据运输巷的实际情况,结合可能发生的危险情况,制定全面、 具体、可操作性强的应急预案。
明确应急响应流程
应急预案应明确应急响应的流程和各相关部门的职责,确保在紧 急情况下能够迅速响应。
定期应急演练
定期组织应急演练,提高应急响应的能力和水平,同时检验应急 预案的可操作性。
安全技术之运输巷先 探后掘专项安全技术 措施
汇报人: 日期:
contents
目录
• 引言 • 先探技术 • 后掘技术 • 应急救援措施 • 安全管理措施
01
引言
运输巷先探后掘技术概述
定义
运输巷先探后掘技术是指在矿山 开采过程中,先进行勘探、了解 地质情况,再进行巷道掘进的技
术方法。
发展历程
随着矿山开采技术的不断进步,运 输巷先探后掘技术逐渐得到应用和 推广,成为矿山安全生产的必备技 术之一。
瓦斯抽放设计
根据瓦斯涌出量、煤层透气性等因素,设计合理的瓦斯抽放方案,选择合适的抽放设备和 工艺。
瓦斯抽放施工
按照瓦斯抽放设计要求,安装瓦斯抽放设备,进行瓦斯抽放施工,有效控制巷道内瓦斯浓 度,防止瓦斯事故的发生。同时,在瓦斯抽放过程中,要加强对瓦斯抽放设备的维护和管 理,确保其正常运行。
04

安全技术之运输巷先探后掘专项安全技术措施

安全技术之运输巷先探后掘专项安全技术措施

预防电伤害
电荷防护
在运输巷道中使用防爆、绝缘等 措施,防止电流对人体造成伤害

安全距离
确保运输巷道中的带电设备与人体 保持足够的安全距离。
紧急预案
制定针对电伤害的紧急预案,包括 应急撤离、报警和救援等流程。
04
应急预案
应急预案概述
目的
适用范围
确保作业人员的安全,降低事故发生 的损失,提高应对突发事件的能力。
2. 按照确定的参数,使用合适的掘进 设备进行掘进作业。
3. 在掘进过程中,加强对运输巷的监 测工作,及时发现和处理潜在的风险 。
4. 完成掘进后,对掘进工作面进行安 全检查和隐患排查,确保无安全隐患 后方可进行后续作业。
03
安全预防措施
预防瓦斯突
01
瓦斯检测
在运输巷道中设置瓦斯检测仪器 ,实时监测瓦斯浓度,确保瓦斯 浓度在安全范围内。
先探后掘技术是一种预防性安全措施,旨在通过探测运输巷的地质情况和潜在风险 ,为后续的掘进提供安全保障。
本技术措施针对运输巷的实际情况,结合先探后掘的原则,对探测和掘进的方法及 步骤进行详细规定。
探测方法及步骤
探测方法:采用钻探法,利用钻机在运输巷内钻取岩芯 ,分析岩芯成分、完整程度、岩石力学性质等指标,评 估运输巷的地质情况。 1. 在运输巷内选择具有代表性的地点作为探测点,确定 探测深度和范围。
紧急预案
制定针对冒顶事故的紧急 预案,包括紧急撤离、报 警和救援等流程。
预防机械伤害
安全操作规程
制定运输巷道施工机械的 操作规程,确保操作人员 熟悉并遵守规程。
机械维护
定期对机械设备进行维护 和检查,确保机械设备的 正常运转,防止因机械故 障导致的伤害。

先探后掘专项设计及安全措施资料

先探后掘专项设计及安全措施资料

格目底中井煤矿1600行人通道掘进工作面“先探后掘”专项设计及安全技术措施编制单位:地测科二〇一五年十二月措施名称:1600行人通道掘进工作面先探后掘专项设计及安全技术措施会审地点:调度会议室会审时间:2015年月日主持人:参加人员签字:目录一、编制目的 (1)二、工程概况 (1)1、工作面概况 (1)2、工作面瓦斯概况 (2)3、工作面预想剖面及水文地质概况 (2)三、“先探后掘”专项设计、钻孔施工技术参数及相关要求 (2)1、设计依据 (2)2、设计内容 (2)物探 (2)钻探 (2)短探 (2)3、钻探结果处理 (3)4、专业技术人员现场定孔、放线 (3)5、相关专业技术人员现场跟班记录施钻情况及结果 (3)四、施工组织 (3)五、“先探后掘”钻孔施工安全技术措施 (3)1、钻机操作、使用、保养与维护安全技术措施 (3)(1). 钻机操作 (4)(2). 钻机的保养与维护 (5)(3). 钻机的安全使用及注意事项 (6)2、施工先探后掘钻孔安全措施 (6)3、钻孔出水后、喷孔,瓦斯超限处理措施 (10)(1).钻孔出水后的注浆封堵措施 (10)(2).钻孔喷空处理措施 (11)(3).瓦斯管理措施 (12)4、个人防护措施 (13)5、其他安全注意事项 (14)六、安全制度 (15)七、避灾路线 (17)1600行人通道掘进工作面“先探后掘”专项设计及安全技术措施一、编制目的为加强1600行人通道掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订“先探后掘”专项设计及安全技术措施。

二、工程概况-1、工作面概况1)巷道名称:1600行人通道2)位置1600行人通道在行人下山3#导线点前(沿23°方位)52.56米(平距)东帮为开门中,按方位113°、坡度+5‰施工11.8米后,转向按23°方位施工44米,再转向按方位角113°、坡度+5‰施工18.035米与三区段运输石门贯通,然后返向退回18米,按293°方位、坡度+5‰掘进17.199米,最后施工1600行人通道溜矸眼与行人下山贯通,溜矸眼全高10.7米。

1604运输巷重新掘进安全技术措施

1604运输巷重新掘进安全技术措施

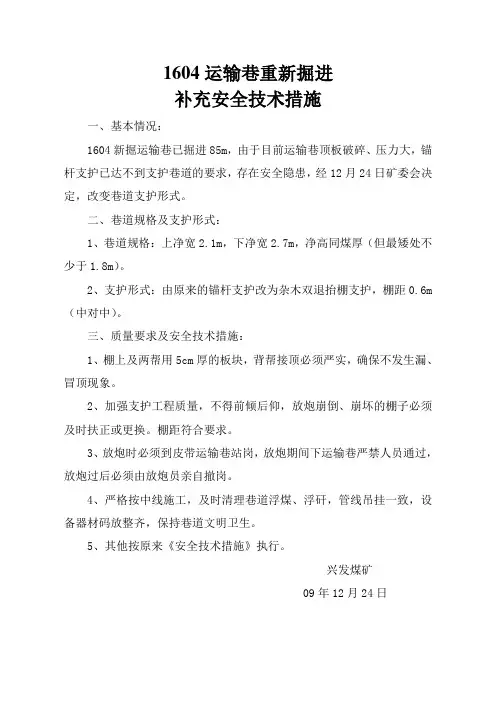

1604运输巷重新掘进补充安全技术措施一、基本情况:1604新掘运输巷已掘进85m,由于目前运输巷顶板破碎、压力大,锚杆支护已达不到支护巷道的要求,存在安全隐患,经12月24日矿委会决定,改变巷道支护形式。

二、巷道规格及支护形式:1、巷道规格:上净宽2.1m,下净宽2.7m,净高同煤厚(但最矮处不少于1.8m)。

2、支护形式:由原来的锚杆支护改为杂木双退抬棚支护,棚距0.6m (中对中)。

三、质量要求及安全技术措施:1、棚上及两帮用5cm厚的板块,背帮接顶必须严实,确保不发生漏、冒顶现象。

2、加强支护工程质量,不得前倾后仰,放炮崩倒、崩坏的棚子必须及时扶正或更换。

棚距符合要求。

3、放炮时必须到皮带运输巷站岗,放炮期间下运输巷严禁人员通过,放炮过后必须由放炮员亲自撤岗。

4、严格按中线施工,及时清理巷道浮煤、浮矸,管线吊挂一致,设备器材码放整齐,保持巷道文明卫生。

5、其他按原来《安全技术措施》执行。

兴发煤矿 09年12月24日4、针对04采面现状,巷道压力大,巷道断面积少,按照目前采面推进的进度情况来看,春节前该采面还不能回采完毕。

为彻底扭转这一局面,确保04采面的顺利推进,12月8号矿委会研究决定,对1604采面重作运输巷,现1604运输巷已往前掘进50m,为加快速度12月19号矿决定分两段对该运输巷进行掘进,即现掘进工作面不变,另外再从原切眼退后13m,作切眼7m后,再按方位角56度(由西往东)掘平巷与采面相通。

并特制定本安全技术措施。

二、重作运输巷位置、方位、巷道规格、支护形式及工程量:1、重作运输巷位置、方位:从1604原切眼退后13m,按方位角150度作切眼7m后,再按方位角56作平巷与采面相穿。

2、巷道规格、巷道支护形式及工程量:巷道规格为:净宽2.4m,净高同煤厚(但最矮处不得低于1.8m),采用单体液压支柱配铰接顶梁支护巷道,支护方法为平巷沿巷道倾向正悬壁支护(双腿抬棚式),柱距1.2m,棚距0.6m,棚上必须用半圆木背严背实。

探掘安全技术措施

探掘安全技术措施

仅供参考[整理] 安全管理文书探掘安全技术措施日期:__________________单位:__________________第1 页共5 页探掘安全技术措施由于我队掘进的12105工作面顺槽北侧靠近大柳塔乡办煤矿井田边界,且该矿已越界开采但没有详细的采区地质测量资料。

掘进时误与老空区贯通后可能造成透水水灾或一氧化碳、瓦斯等有毒有害气体涌出,严重威胁作业人员生命及设备安全。

为了保障我队安全、顺利地完成掘进任务,顺槽施工至1100米及切眼时,必须坚持先探后掘,边探边掘的原则,严格按照正规循环作业,截止11月10日掘至878米,为了提前做好准备和演练工作,现特制定如下探掘安全技术措施:1、严格遵循有疑必探,先探后掘的原则进行施工,坚持正规循环作业,严禁空顶或超探眼作业。

2、严格执行敲帮问顶制度,在人员进入工作面作业之前,按敲帮问顶的方法仔细观察顶板并将工作面顶、帮的活矸、活煤、鳞片、危石等处理掉,确保安全生产。

3、探孔由地测公司进行施工,我队派专人现场监督检查。

施工现场必须备用探孔封堵木棒、探孔其他封堵材料及与人数相当数量的隔离式自救器。

4、在探掘过程中如果瓦斯浓度1%时,必须立即停止钻进,切断电源;当瓦斯浓度1.5%或一氧化碳浓度0.0024%或氧气浓度18%时必须停止钻进,切断电源并撤出人员,并报告矿调度室和区队值班室,另制定专项安全技术措施进行处理。

5、探孔钻进时,发现煤岩松软、片帮、来压或钻孔中水压、水量突然增大,必须停止钻进且不得拔出钻杆,并立即封堵探孔,同时现场负责人应立即向矿调度室及区队值班室报告,并及时派人监测水情和抽排积水。

如果发现情况危急时,必须立即撤出所有受水威胁地区的人员,第 2 页共 5 页然后另行制定专项安全技术措施。

6、若探孔钻进发现探眼与老空区贯通且探眼无涌水现象时,在不停探眼供水的条件下必须停止钻进且不得拔出钻杆,立即组织人员撤退,并报告矿调度室和区队值班室;其次由专职瓦检员对有害气体进行检测;然后由辅助救护队员带领地测人员进入工作面进行探孔封堵。

采区运输上山掘进安全技术措施

采区运输上山掘进安全技术措施

安全技术/矿山安全采区运输上山掘进安全技术措施根据生产设计一采区运输上山从D4测点向前延伸161.1m。

按照生产工作安排现由我队向前掘进施工,为确保安全作业,特制定如下安全技术措施:一、危险源辨识(一)控制办法:根据危险源制定相应的安全措施,并要求现场认真执行,现场负责人加强监督。

(二)编制重点1.炮掘作业安全技术措施。

2.架棚前的防护措施。

二、施工设计一采区运输上山沿原有巷道中心线从D4测点向前延伸161.1m,开工前由地测部提供一采区运输上山中线,生产部提供一采区运输上山设计图,队组严格沿中线按设计要求施工。

三、巷道支护1、敲帮问顶:(1)敲帮问顶工具:工作面顶板正前方和两帮高度1.5米以上,采用一根2.5米长顶部焊接一条Ф20×300㎜打尖铁棍的4″—6″钢管进行,两帮1.5米以下用洋镐进行。

(2)敲帮问顶时间:在接班时,装药前和放炮后在跟班队干及安全员的监护下,由班组长站在永久支护完好退路畅通的安全地点由外向里进行敲帮问顶。

2、临时支护:一采区运输上山采用前探梁进行有效临时支护。

前探梁采用2根4m长的3寸空心钢管,均匀布置并垂直于工作面,每根钢管用2副前探梁卡或大链固定在永久支护上。

最大控顶距2米,最小控顶距0.2米。

必要时采用戴帽点柱临时支护,点柱采用不小于Ф160mm的圆木,点柱粗头朝上,柱帽居中,与柱帽接触处用木楔打紧,水平巷道要垂直顶底板,倾斜巷道每5°-6°要有1°的迎山角。

3、永久支护:一采区运输上山支护为工字钢梯形棚支护,巷道全断面铺金属网,上宽2.8m,下宽3.5m,高2m,巷道断面6.3m²。

采用11#矿用工字钢棚支护,棚梁长2.8m,棚腿长2.2m,棚距0.8m,棚腿岔角10°,顶上使用6块1m×0.12m×0.04m木背板绞顶,帮上使用3块1m×0.12m×0.04m木背板背帮,安设棚腿时要先挖柱窝,并且要挖到实底。

运输巷先探后掘专项安全技术措施

运输巷先探后掘专项安全技术措施

运输巷先探后掘专项安全技术措施一、背景运输巷是地下矿山的重要组成部分,它承载着运输矿石、物料、人员的重任。

然而,在运输巷内由于潜在的危险性,如瓦斯、火灾、坍塌等,很容易对人员和设备造成安全隐患。

因此,在巷道建设中,必须采取一系列的专项安全技术措施,以确保安全生产。

二、运输巷先探后掘专项安全技术措施2.1 巷道探测技术巷道探测技术是运输巷建设中的基础工作,这些技术通常使用激光扫描仪、红外线热成像仪、地震仪等专业仪器设备进行。

通过对巷道地质及巷道内环境的全面探测,可以预先发现可能存在的隐患和安全隐患,更好的规划巷道建设方案和安全监测方案。

2.2 预防瓦斯爆炸瓦斯是地下矿山中的重要危险源之一。

对于巷道中的瓦斯,可以采用一些特殊工艺来进行预防措施。

例如,在巷道中设置气体管道,对巷道中的瓦斯进行排放和处理,或者采用高铝水泥浇灌砌成砖墙和顶板以防止瓦斯渗透和积聚。

2.3 防范火灾火灾是地下矿山的重要安全隐患之一,由此引发的爆炸和烟雾会对人员和设备造成严重影响。

为了防范火灾的发生,可以采用一些措施,如:对巷道进行全面覆盖改进,设置自动灭火系统和排烟系统、预先铺设消防传递设备和完善消防应急方案等。

2.4 巷道支护技术在地下开采过程中,巷道的稳定性是十分关键的。

对于巷道支护技术,可以采用钢筋网、岩爆网等支撑材料,或者在巷道支撑材料基础上设置防震软连接设备。

这些措施不仅能加强巷道的支撑能力,还能起到防护矿工和道路设施的作用。

2.5 巷道通风排烟技术巷道通风排烟技术是地下矿山中非常重要的技术措施。

这些技术包括巷道空气流量和流速的计算和调节,瓦斯等有害物质的排放和处理等。

通过对巷道通风排烟系统的完善设计和实施运营,能有效地保证巷道内空气流通和矿工的呼吸安全,同时还可以控制瓦斯等有害气体的浓度,为安全生产提供保障。

三、总结以上所述是针对运输巷先探后掘专项安全技术措施的一些建议和措施,通过对工程中的巷道探测技术、预防瓦斯爆炸、防范火灾、巷道支护技术和巷道通风排烟技术的综合应用能够更好地提高工程的安全性、可靠性和长期运行的经济性,保证巷道工程的顺利开展。

运输巷先探后掘专项安全技术措施

运输巷先探后掘专项安全技术措施

编号:AQ-JS-01638( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑运输巷先探后掘专项安全技术措施Special safety technical measures of first exploration and then excavation in transport roadway运输巷先探后掘专项安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。

为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施。

第一节先探后掘钻孔施工技术参数及相关要求一、超前探钻位置及施工顺序超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m。

每循环允许掘进40m,安全超前距离为30m。

二、钻孔布置及参数根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后。

三、钻探结果处理每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料。

第二节先探后掘安全技术措施一、井下安装1.在现场安装前,首先清理好施工场地,施工场地顶板安全可靠,有足够的施工空间,通风良好,有水源、电源。

电源660V,有额定负荷大于18.5KW的防爆开关和电缆,以及足够长的供水胶管和三通。

检查各油管连接是否正确;检查个连接螺栓是否拧紧,立柱是否锚固牢固,操作手把置于中位;电动电动机,检查电动机的旋向与齿轮壳体上的标定转向是否一致。

1426措施巷先探后掘设计及安全技术措施解析

1426措施巷先探后掘设计及安全技术措施解析

水城县阿戛乡禹举明煤矿1426措施巷掘进工作面“先探后掘”设计及安全技术措施编制:郭光贤总工程师:安全矿长:生产矿长:机电矿长:矿长:编制日期:2016年10月10日会审记录目录会审记录 (1)第一章前言 (1)第二章编制依据 (1)第三章工程区域地质情况 (1)第四章掘进工作面先探后掘的目的 (4)第五章“先探后掘”组织管理及设备 (5)1、先探后掘领导小组组织 (5)2、专业技术人员 (5)3、专职施钻队伍 (5)4、专用设备 (5)第六章先探后掘钻孔施工技术参数及相关要求 (6)一、先探后掘钻孔施工位置、循环设计及控制范围 (6)三、钻孔验收 (8)四、钻探结果分析 (8)五、钻探成果处理 (8)第七章先探后掘安全技术措施 (8)一、井下钻机安装准备工作 (9)二、钻机操作 (10)三、钻机的保养与维护 (11)四、钻机的安全使用及注意事项 (12)五、瓦斯管理措施 (12)六、个人防护措施 (13)七、安全制度 (14)八、其它注意事项 (15)第八章灾害预兆及应急避灾路线 (16)一、灾害预兆 (16)二、应急处理措施 (17)三、避灾路线 (17)第一章前言为加强禹举明煤矿1426措施巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明掘进工作面前方地质构造、煤层赋存、瓦斯、积水、老巷或采空区情况,保证井巷安全掘进,特制订1426措施巷掘进工作面“先探后掘”专项安全技术措施。

第二章编制依据1、《省安监督局贵州煤监局关于加强煤矿“先探后掘”工作》的通知(黔安监督煤矿[2014]17号文);2、《六盘水市安全生产执法监察局关于进一步规范煤矿“先探后掘”工作》的通知(六盘水安监通[2014]159号文);3、《水城县安全生产监督管理局关于进一步加强煤矿“先探后掘”工作》的紧急通知(水安监通[2014]94号文);4、《煤矿安全规程》;5、《煤矿防治水规定》;6、《1426措施巷掘进工作面作业规程》;7、《1426措施巷掘进工作面掘进地质说明书》;第三章工程区域地质情况1、地形、地貌、地质及水文地质a、地形、地貌:该巷所处地表相对位置地形起伏较大,属构造侵蚀、溶蚀中山地貌。

安全技术之运输巷先探后掘专项安全技术措施

安全技术之运输巷先探后掘专项安全技术措施
预防瓦斯、水患等灾害
瓦斯、水患等灾害是运输巷道施工中常见的安全风险,采 取先探后掘的专项安全技术措施可以有效预防这些灾害的 发生,保障施工人员的生命安全。
提高施工效率和工程质量
通过采取科学合理的专项安全技术措施,可以确保运输巷 道的施工效率和工程质量,减少工程事故和安全隐患,降 低工程成本。
安全技术措施的重要性
采取专项安全技术措施可以促进安全生产管理水平的提升,推动企业安
全生产管理的科学化和规范化,提高企业的社会形象和市场竞争力。
02
运输巷先探后掘的原理和实施 步骤
先探后掘ቤተ መጻሕፍቲ ባይዱ原理
预防瓦斯突出
01
通过先进行超前钻孔探测,了解煤层中瓦斯的分布情况,减少
瓦斯突出风险。
保障作业安全
02
通过先进行探测,了解煤层的地质构造和瓦斯压力,为后续的
探测设备
选用高精度钻机、地震波探测仪 、电磁波探测仪等设备,确保探 测结果的准确性和可靠性。
安全防护措施
1 2
支护措施
根据巷道围岩的稳定性和探测结果,采取适当的 支护措施,如锚杆、钢拱架、混凝土等,确保巷 道的安全性和稳定性。
通风与防尘措施
采取有效的通风和防尘措施,降低粉尘和有害气 体的浓度,保障作业人员的健康和安全。
失败案例分析
案例一
某企业在未采取运输巷先探后掘专项安全技术措施的情况下,发生了严重的瓦斯 爆炸事故,造成多人伤亡和重大经济损失。
案例二
某企业由于对运输巷的安全管理不到位,导致发生透水事故,给企业生产和人员 安全带来严重威胁。
06
结论与建议
结论总结
运输巷先探后掘专项安全技术措施是确保矿井安全生产的重要手段,通 过采取科学合理的措施,可以有效降低矿井瓦斯事故的发生率,提高矿 井生产的安全性和稳定性。

巷道掘进安全技术措施

巷道掘进安全技术措施

巷道掘进安全技术措施一、工程概况:根据生产安排,由掘一队施工1065回风巷,工程量从该巷道185米往下90米,沿16#煤层底板掘进(半煤岩和煤)。

为保证施工期间的安全,特制定如下安全技术措施。

二、技术要求:1、1065回风巷开口位置位于回5点向下,开口坐标X=3810083.958,Y=38466096.281,Z=-91.012(底),方位角为96°,施工坡度-10°左右。

2、采用11#工字钢支护,净断面7.5㎡,下净宽3600mm,净高2200mm,棚距为800mm(中-中),柱窝深度200mm。

采用椽子、金属网背帮背顶支护,椽子规格1000mm×Ф60mm(长×直径),间距为300mm,严格按“二抬一”打设。

三、开口方法及施工工艺:1、开口前准备工作1、总工办必须标定开口中心位置以及中线,施工队要严格按标定的中线施工。

2、开口前通风队及时安装一组专用风机,开口5米后要及时延伸风筒至施工地点,确保风筒出风口距迎头距离符合要求(不小于5m),任何人不准私自掐开风筒,风筒吊挂要求平、直、稳、无死弯,逢环必挂,风筒不得落地。

3、开口前必须在开口处安装皮带过桥,要求过桥必须牢固可靠,对开口处的电缆、信号线以及皮带进行保护。

4、开口前,施工队必须将施工地点附近10m范围内的杂物清理干净,确保退路畅通。

5、开口前,施工队要准备足够的防冒顶材料:铁钎子不少于20根、坑木不少于20根、小径木不少于50根、钎椽板不少于50块、荆芭不少于5捆等,分类整齐地码放在距施工地点20m的范围内,以备急用。

2、开口施工方法1065回风巷开口采用钻眼爆破法施工,开口前5m范围内,采用放小炮配合风镐、手镐掘进;开口施工5m后转入正常爆破掘进(后附爆破图表)3、施工方法及工艺1、采用炮掘落岩、人工架棚、溜子运输的施工方法。

具体工艺流程为:交接班→敲帮问顶→校中、腰线→打炮眼→装药→喷雾洒尘→放炮→喷雾洒尘→敲帮问顶→临时支护→出碴→刷帮清挖柱窝→永久支护→验收工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

运输巷先探后掘专项安
全技术措施
集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-
运输巷先探后掘专项安全技术措施为加强1033运输巷掘进工作面安全生产工作,坚持物探先行、钻探验证的手段,探明1033运输巷掘进工作面前方地质构造、煤层赋存、瓦斯、地层含水情况保证井巷安全掘进,特制订先探后掘专项安全技术措施。

第一节?先探后掘钻孔施工技术参数及相关要求
一、超前探钻位置及施工顺序
超前钻探每循环探70m,掘进工作面前方控制范围70m,巷道周边控制范围均为30m。

每循环允许掘进40m,安全超前距离为30m。

二、钻孔布置及参数
根据巷道及煤岩层倾角,共布置三排5个孔,其钻孔布置参数表情况附后。

三、钻探结果处理
每班施工完毕后其探测结果必须填写小班探水记录并交与通风科,每孔施工完毕后探测结果汇报技术科,以便为调整孔位及采掘部署提供准确依据和矿有关领导决策提供可靠合理的技术资料。

第二节?先探后掘安全技术措施
一、井下安装
1.在现场安装前,首先清理好施工场地,施工场地顶板安全可靠,有足够的施工空间,通风良好,有水源、电源。

电源660V,有额定负荷大于18.5KW的防爆开关和电缆,以及足够长的供水胶管和三通。

检查各油管连接是否正确;检查个连接螺栓是否拧紧,立柱是否锚固牢固,操作手把置于中位;电动电动机,检查电动机的旋向与齿轮壳体上的标定转向是否一致。

检查冷却水或水压是否正常,其中压风排渣时,压力不低于0.4Mpa,流量为150-200L/min;冷却水流量>50L/min,水压不小于
0.3Mpa。

⒉钻机的安装顺序
(1)钻机运到指定地点后,将各组件按部件进行组装,然后分别将泵站、操作台摆放在既利于安全操作和监视各部工作,又便于搬运的位置;
(2)泵站油箱内加46#抗磨液压油,电动机接线,接冷却水管和洗孔水管;根据液压系统接通所有胶管,胶管应有标记,以免接错位置,连接前必须检查快换接头,要求清洁无渣屑,并且动作灵活;
(3)根据钻孔的位置、方位角,调整主机的位置和方位,并用立柱锚固主机,将操作台上推进用油管接在机架底座平衡阀组对应接头上。

操作多路阀正常进退手把调整机座的倾角,并用支撑杆将机架锁定;
(4)所有接头必须擦干净后方可按照液压系统图进行连接。

电动机接线时,注意电压等级变化。

检查各部件装配的完整性和可靠性。

安装各连接螺栓时,螺栓上应涂抹少量黄油,各连接螺栓应拧紧,泵站电机尾部应置于进风侧;
(5)接通电源,空车试2min。

试车时,动力头正反转压力不小于4Mpa,推进油缸反复运动压力不小于2Mpa,总回油压力不小于0.4Mpa,各油管不得有泄漏现象;卡瓦和夹持器卡瓦伸缩平直、钻杆上的夹痕均匀;钻机各部运转平稳,没有异常声响和异常现象,否则应停机检查。

二、钻机操作
1.操作卡盘手把(向前推),使卡盘夹紧水辫轴或钻杆,接通排渣水及冷却水或压风;操作正、反转手把至正转位,使动力头带动钻杆正转;
见到孔口返水或返风后,操纵给进手把至前进位,以正常速度钻进;在钻进过程中,因切屑阻力发生变化时,可调节调速阀来控制推进速度。

调速阀反时针旋转,推进速度加快;顺时针旋转推进速度减慢。

2.钻进过程中接钻杆时,先停止推进,然后在停止旋转,关闭排渣水。

操纵控制夹持器的换向手把,向前推,使夹持器夹紧钻杆后,夹持器手把回到中间(浮动位置)。

操作正常进退手把到最后位置,操作正扫转手把氙后拉开动力头反转,使水辫轴一钻杆旋离。

操纵快速进退手把至快退位置,使动力头快速退到机架的后端。

将要加接的钻杆接在前一根钻杆上,动力头边正向旋转边前进,当水辫轴梯形锥螺纹与新加接钻杆锥螺纹接触时,立即松开夹持器,完成钻杆加接。

3.卸钻杆时,夹持器夹紧卡盘前的二根钻杆,操作正常进退手把(向后拉至最后位),动力头反转,使卡盘前钻杆与夹持器后的钻杆分离,动力头退到最后位停止。

人工卸下夹持器与动力头之间的钻杆。

操作快速进退手把让动力头前进,快到前一根钻杆接头时,松开夹持器,操作正常进退手把,动力头边前进边正转,使卡盘夹紧的钻杆与前一根钻杆文丝扣旋接后,操作正常进退手把,动力头后退,退到适当位置停止,操作夹持器夹紧钻杆后,操作正常进退手把到最后位,动力头反转,钻杆接头松开,钻机退到最后位置停止,人工卸下夹持器与动力头之间的钻杆。

如此循环反复,直到卸完全部钻杆。

4.在钻进过程中,注意观察压力表,压力不得超过6Mpa。

三、钻机的保养与维护
钻机在使用过程中,必须保持清洁、完好、功能齐全、灵活可靠、必须进行日常维护和定期检修。

1.建立正规的使用维护制度,不得在长期不使用的情况下长期停放在井下,以免机器锈蚀损坏。

2.交接班时必须仔细检查钻机的完好性和工作性能,发现问题记录并及时处理,钻机不得带病作业。

3.钻机必须有专人负责维修,井下不得随意拆拧动各零、部件。

4.谁时检查油箱油位,当油位低于标定油位时应及时停机加油。

一般三个月检查一次油质,若不合格应全部更换新油,并清洗油箱,必要时应升井对液压系统进行全部清洗。

5.在钻进过程中,随时检查各转动部件及油箱的温升情况,钻机各运动部件及油箱中油温不得超过50℃,否则应及时检查分析,如油温油量、
油路阻力,运动过载,元件摩擦损坏、快速接头堵塞,冷却器通水量不足等原因。

6.钻进时发现油路系统有漏油现象应及时紧固或更换密封圈,发现钻进困难、振动过大时应调节节流阀,降低钻进速度。

7.钻杆放置要保持平直,不得作为其它用途。

使用前应在螺纹处涂抹黄油,以取密封和便拆卸的作用。

8.钻机工作前应对运动结合面、注油点涂抹润滑油,对易锈蚀的外表面每周涂抹黄油一次。

9.根据钻机运转工况和响声,及时判断孔内钻头磨损情况,磨损破坏严重应及时更换钻头。

10.液压卡盘、夹持器应经常清洗,保证卡盘移动灵活、可靠,卡盘若有损坏和过渡磨损,应及时更换。

四、钻机的安全使用及注意事项
1.必须定期进行大、中、小修并加强平时维护及保养。

一般规定半年一次大修;三个月一次中修;每班一次小修。

2.钻机各运动部件及油的温度不得超过50℃,否则应停机检查。

3.各进出油口必须保证清洁干净,油箱注油时,环境空气应清新,加油必须经过空气滤清器的过滤网。

4.操作时必须牢记动力头在前面钻杆未被夹持器卡住时不得反转。

后退钻杆时应保持继续正转。

5.钻机不得在无冷却水时使用。

6.钻机在使用时不得摔、砸和重力冲击。

7.泵站电动机尾部必须置于进风侧方向,各液压管路必须连接牢固。

五、钻孔出水后的注浆堵水措施
⒈当钻孔单孔出水量小于10m/
h时,应分析含水层位,测量出水量、水压、提取水样(水质分析)后按设计施工至设计位置。

⒉当钻孔单孔出水量大于10m/
h时,应停止钻进分析含水层位,测量出水量、水压、提取水样(水质分析)后关闭闸阀。

注浆封堵后按设计施工其他钻孔。

⒊钻孔出水量较大或施工完毕后对钻孔进行注浆封堵。

⑴含水层位层岩溶通道或裂隙细小,钻孔耗浆量不大时,可采用连续注浆法,即自始至终连续不断地注浆,直到达到注浆设计结束标准。

⑵岩溶通道或裂隙细大、钻孔单位耗浆量大时,可采用间歇时间长短,主要依浆液达到初凝所需时间而定。

间歇的次数以孔口压力上升快慢而定。

当注浆孔口压力上升较快时,可改为连续注浆。

每次停注后需冲入一定量清水,以保持通道井口有致被堵塞。

⑶若发现邻孔有窜浆现象,应串连两孔同时注浆;若设备不足,依钻孔水位高低,可在下部注浆孔压入清水保持通道能畅、上部注浆孔注浆的办法处理。

六、瓦斯管理措施
⒈工作面迎头安装瓦斯探头一个,施工负责人每班必须携带瓦斯便携仪进入施工现场,施工时悬挂在钻孔前上方,瓦斯便携仪的报警点必须调
至0.8%,当施工地点风流中瓦斯浓度达到0.8%时,必须停止钻进,进行处理,向队值班和矿调度汇报。

⒉施工地点及附近20m以内体积大于0.5m3的空间内积聚的瓦斯浓度达到1.0﹪时,必须停止工作,撤出人员,切断电源,进行处理。

⒊工作地点瓦斯浓度≥0.8%或二氧化碳浓度超过1.5﹪或一氧化碳浓度超过24ppm时必须停止作业,并切断工作地点及运输巷内所有非本质安全型电气设备电源,采取措施,进行处理。
