地面施工组织设计(梅)

合集下载

土地整治施工组织设计(PDF63页)

土地整治施工组织设计(PDF63页)

XX市XX区XX镇XX片土地整治开发项目施工组织设计XXXXXX建设有限公司2018年X月X日XXXXXXXXXXX“土地整治+”开发项目施工第二标段施工组织设计第一章、编制说明第一节、编制依据一、XXXXXXXX开发项目施工招标文件及资料图纸、答疑材料。

二、《中华人民共和国招标投标法》、《中华人民共和国建筑法》、《水利工程施工招标投标管理办法》(建设部令第89号)、国务院《建设工程质量管理条例》及国家有关的法律法规、规定等。

三、XXXX建设工程施工招标投标管理有关文件规定。

四、相关的“土地整治+”开发项目施工技术标准及验收规范主要有:1、《土地整治项目验收规程_》(TDT-1013-2013)2、《土地整治工程质量检验与评定规程》(TDT-1041-2013)3、《土地整治工程施工监理规范》(TDT-1042-2013)第二节、编制原则1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格按照招标文件的规定做到统一标准,规范编制。

2、遵循设计文件和规范投标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。

3、实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰,确保高速度、高质量、高效完成本项目的施工任务。

4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。

5、力求施工方案的适用性和先进性原则严格执行现行的施工技术规范及验收评定标准,运用现代科学技术优化施工组织方案、施工工艺和施工方法。

坚持稆极推广应用“四新"成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量,施工进度以及降低工程成本的新技术、新设备、新工艺、新材料私极采用,发挥科技在工程施工中的先导作用。

楼地面施工方案范文

楼地面施工方案范文

楼地面施工方案范文一、前期准备1.确定施工方案:根据建筑设计图纸和相关要求,确定楼地面施工方案,包括地面材料、施工工艺、施工时间等。

2.编制施工组织设计:根据施工方案,制定详细的施工组织设计,明确施工流程、施工人员配置、安全措施等。

3.采购材料和设备:根据施工方案确定的地面材料,进行材料和设备的采购。

二、施工准备1.现场布置:确定施工区域,搭建临时围挡和施工平台,确保施工区域的安全和通畅。

2.地面处理:清理施工区域的杂物和垃圾,清除地面上的障碍物,并进行必要的水平调整和压实。

3.基础处理:检查地面的基础情况,如有沉降或裂缝等问题,进行必要的修补和加固处理。

4.施工设备准备:安装和调试施工所需的设备和机械,如抹灰机、打磨机等。

三、地面材料施工1.底层处理:根据施工方案选择适合的底层材料,如水泥砂浆、自流平水泥等,进行底层处理。

根据需要进行底层的找平和压实。

2.中间层处理:根据施工方案选择适合的中间层材料,如玻璃纤维布、防水卷材等,进行中间层处理。

根据需要进行中间层的找平和粉刷。

3.最后层处理:根据施工方案选择适合的最后层材料,如地砖、地板、复合地板等,进行最后层处理。

按照图纸要求进行铺设和固定。

4.排水系统施工:根据需要进行排水系统的施工,包括地漏、地沟、下水道等。

5.电线和管道处理:根据需要进行电线和管道的铺设和隐藏。

四、施工质量控制1.施工过程监管:由专业的项目经理负责监督施工过程,确保施工按照方案进行,材料、工艺符合要求。

2.施工现场巡查:定期对施工现场进行巡查,发现问题及时解决,确保施工质量。

3.施工质量检验:对施工质量进行抽查和全面检验,及时进行整改和修补。

4.施工记录和档案管理:做好施工记录和档案管理工作,便于后期维修和查证。

五、安全管理1.安全方案制定:编制详细的安全施工方案,包括施工过程中各项安全措施和应急预案。

2.安全设备和警示标识:配置必要的安全设备,如安全帽、安全绳等,并设置明显的警示标识,提醒施工人员注意安全。

场平工程施工组织设计

场平工程施工组织设计

场平工程施工组织设计一、工程项目概况1.1 项目名称:XX场平工程施工1.2 项目地点:XX省XX市XX区1.3 项目概况:本项目总建筑面积约为XX平方米,包括XX栋建筑物,主要施工内容为场地平整、路面铺设、排水管道敷设等工程。

二、施工组织设计2.1 施工部门划分为了保证工程质量和施工进度,将本项目划分为土方工程部、道路工程部、给排水工程部、电气工程部和材料管理部五个部门负责施工工作。

2.2 人员配置各部门负责人应具备相关专业技术资格,在施工前应进行专业培训,确保能够胜任本项目的施工管理工作。

每个部门根据具体施工情况配备足够数量的施工人员和技术人员,以保证施工进度和质量。

2.3 设备配置根据工程施工的具体要求,合理配置土方机械、挖掘机、压路机、混凝土搅拌机等施工机械设备,确保施工过程中设备能够充分发挥作用,提高施工效率。

2.4 安全管理施工过程中,严格按照相关安全规定和操作规程进行作业,做好安全防护工作,确保施工人员的人身安全和设备的正常运转。

定期组织安全培训,提高施工人员安全意识,预防事故的发生。

2.5 劳动力管理合理安排施工人员的工作时间和休息时间,确保施工人员身心健康,提高工作效率。

根据实际情况制定奖惩制度,激励施工人员积极工作,提高工作积极性。

2.6 环境保护在施工过程中,要严格执行环保政策和规定,做好扬尘、噪音、废水等污染物的治理工作,确保不对周围环境造成影响。

做好施工现场的清洁工作,保持环境整洁。

2.7 质量管理严格按照施工图纸和技术标准进行施工,加强对材料的检验和验收工作,确保施工质量符合要求。

定期组织质量检查,发现问题及时整改,确保工程质量。

三、施工进度安排3.1 施工计划根据项目工程量和施工周期制定详细的施工计划,包括土方施工、路面铺设、给排水工程等各项工作的具体安排,保证施工按时完成。

3.2 施工进度控制制定每日施工进度计划,对每个工程部门的施工进度进行监督和检查,及时发现问题并采取措施加以解决,确保施工进度符合计划要求。

城市道路绿化施工组织设计

城市道路绿化施工组织设计

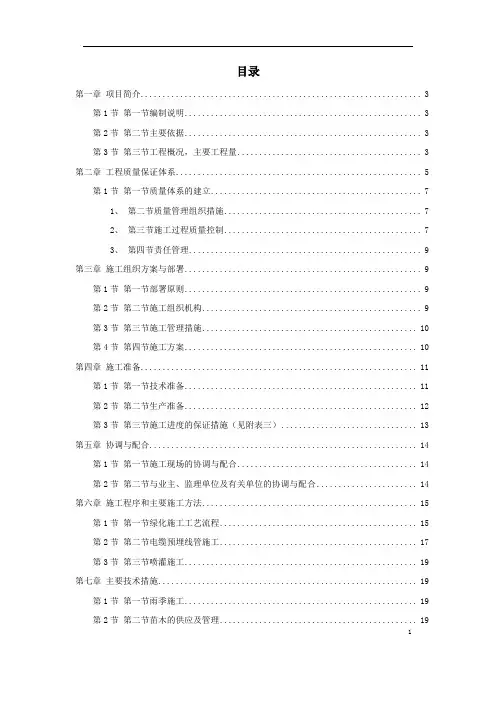

目录第一章项目简介 (3)第1节第一节编制说明 (3)第2节第二节主要依据 (3)第3节第三节工程概况,主要工程量 (3)第二章工程质量保证体系 (5)第1节第一节质量体系的建立 (7)1、第二节质量管理组织措施 (7)2、第三节施工过程质量控制 (7)3、第四节责任管理 (9)第三章施工组织方案与部署 (9)第1节第一节部署原则 (9)第2节第二节施工组织机构 (9)第3节第三节施工管理措施 (10)第4节第四节施工方案 (10)第四章施工准备 (11)第1节第一节技术准备 (11)第2节第二节生产准备 (12)第3节第三节施工进度的保证措施(见附表三) (13)第五章协调与配合 (14)第1节第一节施工现场的协调与配合 (14)第2节第二节与业主、监理单位及有关单位的协调与配合 (14)第六章施工程序和主要施工方法 (15)第1节第一节绿化施工工艺流程 (15)第2节第二节电缆预埋线管施工 (17)第3节第三节喷灌施工 (19)第七章主要技术措施 (19)第1节第一节雨季施工 (19)第2节第二节苗木的供应及管理 (19)1第3节第三节苗木的种植后(养护)的管理 (23)第八章文明施工与环境保护措施 (26)第1节第一节安全目标和保证措施 (26)第2节第二节文明保证措施 (27)第3节第三节安全管理制度 (28)第4节第四节临时用电和施工机具 (29)第九章施工进度目标和保证措施 (29)第1节第一节成品保护的措施 (29)第2节第二节降低成本的措施 (30)第十章工程技术资料管理 (30)第1节第一节资料管理的基本规定 (30)第2节第二节资料提供的责任人员和内容要求 (31)第十一章客户服务 (32)2项目简介第一节第一节编制说明首先十分感谢贵业主提供的这次投标机会,我们公司以对业主真诚负责的态度和对工程尽善尽美的追求,经过认真的现场踏勘,标书评审等工作,针对工程实际编制了本施工组织设计。

绿化工程施工组织设计

绿化工程施工组织设计

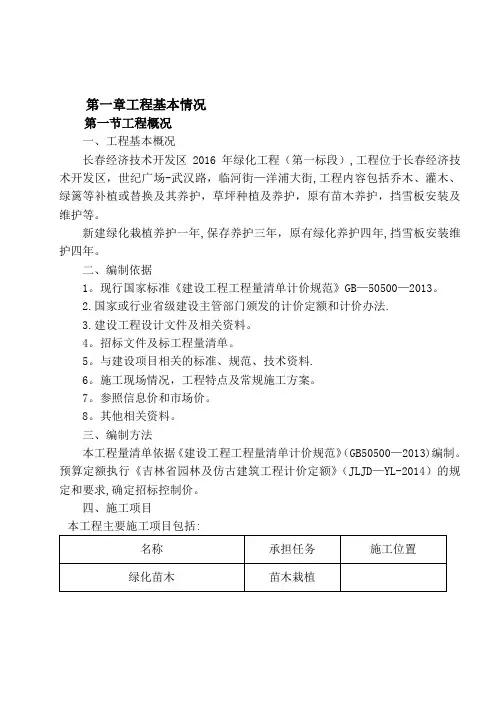

第一章工程基本情况第一节工程概况一、工程基本概况长春经济技术开发区2016年绿化工程(第一标段),工程位于长春经济技术开发区,世纪广场-武汉路,临河街—洋浦大街,工程内容包括乔木、灌木、绿篱等补植或替换及其养护,草坪种植及养护,原有苗木养护,挡雪板安装及维护等。

新建绿化栽植养护一年,保存养护三年,原有绿化养护四年,挡雪板安装维护四年。

二、编制依据1。

现行国家标准《建设工程工程量清单计价规范》GB—50500—2013。

2.国家或行业省级建设主管部门颁发的计价定额和计价办法.3.建设工程设计文件及相关资料。

4。

招标文件及标工程量清单。

5。

与建设项目相关的标准、规范、技术资料.6。

施工现场情况,工程特点及常规施工方案。

7。

参照信息价和市场价。

8。

其他相关资料。

三、编制方法本工程量清单依据《建设工程工程量清单计价规范》(GB50500—2013)编制。

预算定额执行《吉林省园林及仿古建筑工程计价定额》(JLJD—YL-2014)的规定和要求,确定招标控制价。

四、施工项目第二节工程施工条件一、气象条件本项目工程地处中纬度欧亚大陆东缘,在全国气候区划中属于北温带大陆性季风气候区。

受大气环流的影响,在冷暖气团交替控制下,四季气候变化明显,其气候特点是:春季干燥多大风;夏季炎热多雨;秋季天高气爽日温差大;冬季严寒而漫长。

一年中寒暑温差悬殊,春秋两季短促。

冬季受西北季风的影响,流域处于西伯利亚大陆气团控制下,气候寒冷.日平均气温低于零度的时间一般从每年的11月上旬开始,到翌年的3月下旬,长达五个月之久。

二、地方材料条件本工程所需的当地建筑材料主要有各种花卉、原有乔木养护、原有灌木养护、原有模纹养护、原有草坪养护、原有宿根花卉养护、杂草养护等。

(一)土料本工程所有填筑土料均利用建筑物开挖料。

开挖料除个别地段含水率偏大外,其余各项指标均满足筑堤质量要求,质量合格.三、对外交通条件本项目位于长春市经济技术开发区工程位于长春经济技术开发区,世纪广场—武汉路,临河街-洋浦大街,有多条路、对外交通非常便利。

场地整平施工组织设计

场地整平施工组织设计

场地整平施工组织设计1. 引言本文档旨在设计场地整平施工的组织安排,确保项目按时、高效地完成。

场地整平施工是一个重要的环节,必须仔细计划和执行,以确保工作质量和安全。

2. 施工目标场地整平施工的主要目标包括:- 将场地表面进行平整,以满足后续建筑施工的要求;- 清除现存的障碍物,如土石方、建筑物等;- 处理场地的排水问题,确保场地排水良好;- 确保施工过程符合相关法规和安全要求。

3. 组织结构场地整平施工将按照以下组织结构进行:- 项目经理:负责整体项目管理和决策,安排资源,确保项目进度和质量;- 工程师团队:负责对场地进行勘测和设计,并提供技术支持;- 劳动力队伍:负责实际施工工作,包括土方开挖、填筑、平整等;- 安全监督员:负责监督施工现场安全,确保施工过程中的安全措施得到有效执行。

4. 施工流程场地整平施工将按照以下流程进行:1. 勘测和设计:工程师团队对场地进行勘测和设计,确定整平方案和所需资源;2. 准备工作:准备施工所需设备、材料和劳动力,确保施工的顺利开展;3. 土方开挖:根据设计方案进行土方开挖,确保场地表面的平整;4. 土方填筑:将适当的填土材料填充到开挖的空地中,按设计要求进行填筑;5. 场地平整:利用相关设备和工具对填筑后的场地进行平整,以确保表面平整度;6. 排水处理:处理场地的排水问题,确保场地排水良好;7. 安全监督:安全监督员对施工现场进行监督,确保施工过程中的安全措施得到有效执行;8. 完工验收:检查施工质量,确保达到设计要求,进行完工验收。

5. 安全措施在场地整平施工过程中,应采取以下安全措施:- 工作人员必须佩戴合适的个人防护装备,如安全帽、安全鞋等;- 施工现场必须设置明显的警示标志和隔离措施,以防止他人误入施工区域;- 施工现场必须保持清洁和整洁,防止意外事故发生;- 施工人员必须接受相关安全培训并且遵循安全操作规程。

6. 风险管理识别和管理风险是确保场地整平施工顺利完成的关键。

总体施工组织布置及规划

总体施工组织布置及规划

总体施工组织布置及规划1.编制说明1.1编制说明本施工组织设计的编写是在充分尊重投标文件、理解设计要求、深入现场考察的基础上,对投标文件施工组织设计部分进行了深化、细化与优化,阐述了本工程实施的施工安排、施工计划、施工方案、以及工程质量、成品保护、安全生产、文明施工和环境保护等措施。

力争各方面都能够充分符合业主的各项要求,确保工程各项管理目标的实现。

我们会始终坚持“客户至上、服务第一”的意识,认真落实业主、设计、监理有关工程建设的各项指令,确保业主和设计的意图在施工过程中得到圆满体现。

保修期内,我们将指派专人定期对工程各分部分项工程的质量进行例检、定期对业主进行质量回访,主动征询用户意见,对发现和反映的质量问题及时予以整改,做到让业主放心满意。

1.2编制依据1.2.1招标文件。

1.2.2施工现场实地踏勘获得的第一手资料。

1.2.3国家的工程建设有关的法律法规、规章和规范性文和省的地方法规。

1.2.4建设单位对本工程的有关要求。

1.2.5省有关文明施工安全标化现场管理规定以及现场施工规范标准。

1.2.6其主要规范文件是:序号名称编号1 《建设工程项目管理规范》GB/T503262 《绿色建筑评价标准》GB/T503783 《建设工程施工现场管理规定》原建设部令第15号1.2.7施工相关法律法规1.2.8其主要质量验收规范1.3编制目的本施工组织设计反映了我公司拟对本工程中标后进行施工管理的总的构思和部署。

若我公司有幸中标,我们将按照本公司的技术管理程序,在和有关方面进行图纸会审后,按照施工组织设计确定的原则和施工方案进行施工管理,以确保本工程优质高速的建成。

1.4编制原则1 严格遵守招标文件原则本施工组织设计完全按照本项目招标文件全套资料及其他相关规定编制。

我公司编制方案充分考虑业主的要求,不同地域、领域的业主对工程和要求也不同,要充分认识、理解业主的要求,有针对性和方向性的编制施工方案。

2 确保工期原则本施工组织设计充分考虑气候、季节及交叉施工对工期的影响,科学组织,均衡生产。

明挖施工组织设计

明挖施工组织设计

明挖施工组织设计明挖施组1编制依据及原则1.1 编制原则(1)满足实施性施工组织设计。

(2)在现场详细调查研究的基础上,优化方案,坚持科学性、经济性与实用性相结合的原则。

(3)完善施工工艺,积极采用新技术、新工艺、新材料、新设备。

(4)优化资源配置,加快施工进度确保与后续工程资源共享的原则。

(5)充分提高施工机械化作业水平,提高劳动生产率,减轻劳动强度,加快施工进度,确保工程质量。

(6)因地制宜,就地取材。

(7)保持施工组织设计严肃性与动态控制相结合的原则。

(8)遵守环境保护、安全生产及职业健康有关的法律、法规的要求,围绕“三个一流”把本标段工程建成示范性、标志性工程为目标。

1.2 编制依据(1)新建铁路广珠货运专线SG-4标段承发包合同、招投标文件。

(2)广珠铁路有限责任公司编制的指导性施工组织设计文件。

(3)江门隧道施工设计图纸。

(4)国家及铁道部现行的铁路相关设计规范、施工规范(技术指南)、验收标准(暂行标准和补充标准)。

(5)现场实地调查的工程地质、水文地质、当地资源、气象、交通运输情况、建筑材料分布、临时辅助设施的修建条件,以及水、电、通讯等情况。

(6)我单位多年积累的施工技术、科技成果、施工工法以及多年从事同类铁路工程的施工经验。

(7)我单位计划对本工程投入的施工力量、机具现状和计划更新情况。

(8)现行相关铁路施工、材料、机具设备等定额和实际施工水平。

1.3 编制范围新建铁路广珠货运专线SG-4标段江门隧道明挖段工程。

江门隧道明挖段DK114+100~DK118+600,全长4500m2工程概况2.1工程位置江门隧道明挖段途经江门市杜阮镇、及新会市三江镇,2.2 工程范围DK114+100~DK115+280为一作业区、DK115+280~DK116+480为二作业区、DK116+480~DK117+680为三作业区、U型槽为第四作业区。

2.3结构形式DK114+100~DK114+590段共计490米为拱形结构,DK114+590~DK117+680段共计3090米为矩形结构,DK117+680~DK118+600共计920米为U型结构。

高标准农田建设项目施工组织设计(DOC116页)

高标准农田建设项目施工组织设计(DOC116页)

高标准农田建设项目施工组织设计(DOC116页)第一章综合说明第1节编制根据第2节编制范围及内容第3节工程概况第4节工程总体目标第5节总体布局第6节工程特点、重点与难点第二章施工部署第1节施工准备第2节施工组织机构的建立第3节管理机构框图第4节项目经理部各职能部门职责第三章施工平面布置第1节临时设施的布置第2节施工临时用电、用水第3节施工现场总平面布置第四章要紧工程施工方案第1节施工准备第2节土地平整工程第3节渠道工程第4节水池施工第5节 PE管道安装施工第6节浆砌体施工第7节机耕路施工第五章质量承诺与保证措施第1节质量方针与目标第2节质量计划、质量目标管理第3节管理机构保证措施第4节质量管理制度、职责保证措施第5节制度与技术保证措施第6节劳动力保证措施第7节原材料保证措施第8节计量保证措施第9节施工质量操纵措施第六章施工要紧工序第七章工期承诺及保证措施第1节工程进度计划第2节进度计划管理第3节施工调度工作第4节工期保证措施第八章安全文明施工保证措施第1节方针目标第2节组织管理第3节工作制度及资料管理第4节行为操纵第5节劳务用工管理第6节安全防护管理第7节临时用电管理第8节施工机械管理第9节消防工作管理第10节文明施工措施第11节环保保护保证措施第九章劳动力及材料投入计划保证措施第1节劳动力投入计划保证措施第2节材料投入计划保证措施第十章施工机械配置第1节要紧施工机械的配备第2节施工机械设备的合理使用第3节施工机械设备的保养与保护第十一章冬、雨季施工措施第1节冬季施工措施第2节雨季施工措施附件一:拟投入本项目的要紧施工设备表附件二:拟配备本项目的试验与检测仪器设备表附件三:拟投入本项目的劳动力计划表附件四:计划开工日期、完工日期与施工进度网络图附件五:施工总平面图附件六:临时用地表第一章综合说明第1节编制根据1、业主提供的《迪庆州德钦县梅里片区高标准农田建设项目施工招标文件》。

2、迪庆州德钦县梅里片区高标准农田建设项目施工设计图。

施工组织设计

施工组织设计

施工组织设计目录一、工程概况二、施工组织和管理(附项目经理部组织机构图)三、整体施工方案四、施工质量检查要点及检测验收标准五、施工要求及注意事项六、各工序间交接及检验程序.七、施工工艺流程八、施工计划进度表九、质量保证体系十、安全生产管理制度十一、保证计划工期完成和措施十二、文明施工奖惩条例十三、竣工验收一.工程概况(一)工程情况工程名称:工程地点:投资单位:项目公司:设计单位:监理单位:施工总承包:分包单位:涂装面积:使用材料:(二)工程范围1按发包方提供的技术规范及招标图纸供应及涂装外墙弹性涂料2其它所必须的附件,备件等3对土建工程的外墙抹灰工程予以接受4对不符合技术规范及招标图纸要求的基层进行修补工作5按招标文件及总承包合同内规定由总承包单位及土建单位提供的脚手架进行交接验收.二.施工组织和管理(一)组织管理机构根据本工程重要性,我公司决定组织专门的项目部,精心组织、精心施工,确保本工程的质量、工期、安全作业、文明施工等目标得以全面落实。

附:项目经理部组织机构图(见附表)||| -------------|----------------||-------------------------------|----------------------------|||------------------------------------------------------------------|三,整体施工方案选用材料:主料:铃鹿外墙弹性涂料辅料:澳洲卓能专用外墙腻子施工程序:----------→(一)基面处理见施工要领(二)批嵌处理为了保证基面符合涂装施工要求,须对抹灰墙面进行全面批嵌处理,采用澳洲卓能专用外墙腻子对基面进行全面批嵌.(三)打磨:用砂刀和砂纸打去不平整的批嵌面层,以保证其基面光滑完整. 四)养护:养护工作为了涂装施工的重点和要点,对已完工的成品部位进行保护以避免沾污,同时保证施工接口处线条笔直,挺拔.五)底涂施工:参照标准施工规格表六)面涂施工:同上七)清理保护:清理保护需等到施工作业面已经渡过养护期时,清理的养护材料应作为垃圾送至总包指定地点或垃圾箱内处理注意事项:1.工具不用时应及时洗净(用清水多洗几遍才好),否则滚筒会渐渐硬化,无法使用.2.误涂在门窗及其他成品上的漆迹,要立即用清水或热水擦去,否则干了的话,就很难擦去.3.合理,准确控制用料.准备涂多少面积,就调多少料.以免造成浪费.4.盛夏施工时应注意墙面温度,上午先做南面,下午做北面5.严格控制墙面湿度,含水率≥10%时,严禁涂料施工.四,施工质量检查要点检测验收标准一) 墙体平面: 1表面平整应达到中级抹灰质量标准.二) 隔槽部位: 2横平竖直三)阳角部位: 3头角方正四)面漆,底漆: 4底涂不漏角,不少涂,涂刷均匀5主材,面漆无明显接搓6主材,面漆不流搓,不起皮,无明显色差7二种颜色交接处相互不咬色五.施工要领.注意事项弹性涂料因为是薄壁型装饰涂料,所以滚涂施工前的基面状态会大大影响完工后的外观效果,要认真修整好施工基面.一)基面问题及处理方法1.使施工面平滑,清洁,无杂物等附着物,必须将附着在表明上的杂物,土沙,灰尘等除去.2.露头钢筋铁丝:凿开截断,涂防锈漆.3.不平整不符合要求的墙面,通知土建返修.4.基面要求:基面含水率10%以下,ph在10以下,干燥养护期所需日期如下:基面夏季春秋季冬季钢筋混凝土 21天21-28天28天水泥灰膏,石膏灰膏 14天14-21天21天白云石灰泥粉,麻刀灰膏 2个月2-3个月3个月二)施工标准:具体标准,请参考《标准施工规格表》三)施工有关注意事项:1材料的使用1)调和时先向材料中注入规定调配清水量的最低量,用手提式电动搅拌器充分将材料搅均匀,视情况如果需要再加入少量的水,如此慢慢地直至调到合适的粘度后再使用.2)调配比如果错了或搅拌不均的话,施工后会发生涂料硬化不良,不硬化,涂膜剥离或变色等现象.3)不能和其他材料混合使用,否则会引起硬化不良,装饰效果不佳以及涂膜剥离.4)因为主材不是反应硬化型,所以不会在容器里固化.但是开了封口的容器内材料尽可能用完.2.施工注意事项:1)由于基面的吸收率不同,会发生色彩不均匀的危险,所以面漆务必要涂2次(全部面积都要涂2次),并且必须均匀,无遗漏.2)基面的状态会如实地反映到表面来,所以对基面修整是最重要的项目.施工前一定要认真地检查基面的情况,采取合适的方法确实进行基面修整.3)脚手架障碍部最容易发生色彩不匀现象,所以一块涂完后应尽早地涂刷下一块.3.气温的影响1)请不要在气温5℃以下和下雨,下雪之前/之后施工.2)早晚和中午温差太大时,以及夜间冷透了而到了中午也没有暖过来的壁面也不能施工,否则会引起密着不良,所以请充分注意.3)当预测夜间气温将会降至0℃以下时应在白天尽早地结束施工,以留出充分地干燥时间来.4)在结冰地基面上绝对不能施工.5)乳液系地涂料一般在0℃以下即使干燥了也不能形成膜,反而会发生龟裂和涂膜剥离。

路面维修工程施工组织设计

路面维修工程施工组织设计

目录一、施工组织设计 (1)第一章总体概述 (2)一、工程概况 (4)二、施工条件 (4)三、工程设计内容 (5)四、质量目标 (11)五、工期目标 (11)六、安全、文明施工目标 (11)七、编制依据及原则 (11)第二章机械设备投入计划 (11)第三章、劳动力和材料投入计划及其保证措施 (12)第一节劳动力投入计划和其保证措施 (12)第二节材料投入计划及其保证措施 (13)第四章施工进度计划和各阶段进度的保证措施 (14)一、施工总体方案 (14)二、施工进度计划 (15)第五章、施工现场总平面布置和临时设施 (20)一、布置原则: (20)二、施工场地布置 (21)三、临时道路 (21)四、临时水电 (21)第六章工程质量保证措施 (22)一、建立、健全完整的、严格的、科学的质量保证体系 (22)二、工程质量总体保证措施 (22)三、分项分部工程质量保证措施 (24)四、工程质量管理制度 (28)第七章、安全文明施工措施 (30)第一节安全施工措施 (30)第二节文明施工措施 (39)第八章关键施工技术、工艺及工程项目 (42)第一节路基工程施工技术、工艺 (43)第二节路面工程施工技术、工艺 (49)第九章减少噪音、降低环境污染措施 (59)第十章工期保证措施 (61)一确保工期的总体措施 (62)二、各主要分部分项工程工期保证措施: (63)第十一章冬雨季施工技术措施 (64)第一节冬季施工技术措施 (64)第二节雨季施工技术措施 (65)第十二章地下管线及其他地上地下设施的保护加固措施 (66)第十三章新技术应 (68)附表 (73)二、项目管理机构配备情况表 (77)三、企业信誉实力 (150)一、施工组织设计第一章总体概述一、工程概况工程名称:长梅路南至A电厂地磅路段路面维修工程建设地点:长梅路南至A电厂地磅路段建设单位:来宾市工业区管理委员会设计单位:来宾市城乡规划设计院建设规模:本工程起点位于来宾疏港大道,终点接A电厂旁地磅水泥路,路线全长1.864km。

公路路面修复工程施工组织设计.doc

公路路面修复工程施工组织设计.doc

公路路面修复工程施工组织设计说明书(1) 工程概况和目标计划一、工程概况:1、项目位置XXXXXXXXXXXXXX。

主要工程内容为:路面病害处理、路面沥青砼、排水工程维修等。

2、工期安排本工程计划工期XX日历天。

我中心计划于XXXX年XX月XX日开工,在XXXX年XX月XX日前完成本合同段工程的施工。

3、质量目标:质量是打开市场的金钥匙,也是体现一个施工企业综合实力的标志,所以对本投标人来说,工程质量,我们绝对把它放在首要位置。

标段工程交工验收的质量评定:合格,标段工程竣工验收的质量评定:合格。

4、安全目标:安全生产是工程顺利进行的重要保证,也是提高企业经济效益的重要因素。

安全生产总控制目标:做到施工期间无重大伤亡事故,无等级火警事故。

5、文明目标:争创“双标化”样板工地。

6、交通情况本合同段为老路改造,因而本合同段的施工运输较为方便。

但同时对保证老路畅通,确保交通、施工安全提出了更高的要求。

①成立维护、管理组织,负责施工路段的日常维护和交通管理工作②落实施工部署,根据道路实际,分段进行安排,要控制施工长度,防止全段铺开;保持良好平整度,使车辆平稳通过;做到排水顺畅③配备交通管理标志等设施,指定专人维持车辆通行秩序④加强与交警联系,争取交警参与,建立交通管理制度。

7、气象、水文XXXX属亚热带季风气候,全年温暖湿润,雨量充沛,四季分明。

年平均气温13.6℃,极端最高气温40℃,极端最低气温-8.5℃,年平均降水量为1355mm。

降雨以梅雨型和台风型为主,雨量集中在5-10月,其中5-6月为梅雨季,雨量小而持续时间长,7-10月因受热带风暴及台风影响,常降大雨和暴雨。

全年受季风影响明显,冬季盛行西北风,夏季盛行东南风,最大风力20m/s。

(2)主要工程项目的施工方案、施工方法在进行老路面处理时,我中心将对施工路段采取封道施工,在保证工程顺利开展的同时,将派专人进行交通安全的现场管理工作,做到施工期间不发生堵车现象和交通事故。

施工组织设计基本基本名词解释

施工组织设计基本基本名词解释

垫层垫层【bed course】指的是设于基层以下的结构层。

其主要作用是隔水、排水、防冻以改善基层和土基的工作条件。

垫层为介于基层与土基之间的结构层, 在土基水稳状况不良时,用以改善土基的水稳状况,提高路面结构的水稳性和抗冻胀能力,并可扩散荷载,以减少土基变形.放样是将一个二维形体对象作为沿某个路径的剖面,而形成复杂的三维对象。

同一路径上可在不同的段给予不同的形体。

我们可以利用放样来实现很多复杂模型的构建。

工程上用于把图纸上的方案“搬”到实际现场。

水准测量:水准测量又名“几何水准测量”,是用水准仪和水准尺测定地面上两点间高差的方法。

在地面两点间安置水准仪,观测竖立在两点上的水准标尺,按尺上读数推算两点间的高差。

通常由水准原点或任一已知高程点出发,沿选定的水准路线逐站测定各点的高程。

由于不同高程的水准面不平行,沿不同路线测得的两点间高差将有差异,所以在整理国家水准测量成果时,须按所采用的正常高系统加以必要的改正,以求得正确的高程。

水准点水准点(Benchmark,简称BM)是在高程控制网中用水准测量的方法测定其高程的控制点。

一般分为永久性和临时性两大类。

永久性的水准点是在控制点处设立永久性的水准点标石,标石埋设于地下一定深度,也可以将标志直接灌注在坚硬的的岩石层上或坚固的永久性的建筑物上,以保证水准点能够稳固安全、长久保存以及便于观测使用。

密实度密实度(Dense Degree)密实度是指材料的固体物质部分的体积占总体积的比例,说明材料体积内被固体物质所充填的程度,即反映了材料的致密程度,按下式计算: D =V/V0×100 % =(ρ0 /ρ)×100 %挖掘机挖掘机,又称挖掘机械(excavating machinery),是用铲斗挖掘高于或低于承机面的物料,并装入运输车辆或卸至堆料场的土方机械。

转载机装载机是一种广泛用于公路、铁路、建筑、水电、港口、矿山等建设工程的土石方施工机械,它主要用于铲装土壤、砂石、石灰、煤炭等散状物料,也可对矿石、硬土等作轻度铲挖作业。

施工组织设计方案

施工组织设计方案

施工组织设计方案篇一:施工组织设计方案一、工程概况XXX二期项目工程地处XXX区XXX镇XXX块空地上,其南北在XXX路、XXX路之间,东西在华宁路和北竹巷之间,本次工程项目约114158。

6平方米(其中地下车库约21000平方米),14幢单体约93000平方米,在各个单体之间均为地下车库,其以后将作为小区的集中地下停车场,地下车库与各单体地下室均通过连通口相连,泊车后可直接从地下室到达居室。

其环境和设计理念充分体现了以人为本,和谐自然的完美思想。

本工程图纸设计为新型高分子涂膜防水涂料,所覆盖的范围包括地下室墙板、顶板,单体号房地下室的外墙面、水泵房的墙顶面、厨房、卫生间的地面、墙面、以及单体号房的屋面等。

二、编制依据1、设计文件2、防水工程质量验收规范3、产品生产厂家的技术资料、要求。

三、产品简介本工程经设计、甲方同意使用品牌为“湿克威”的涂膜防水材料,该产品是以带有异氰酸基(-nco)的化合物为主剂(a液)和以无机材料及经特殊加工的硫化剂为固化剂(b剂)构成的双组份新型高分子涂膜防水材料。

其最主要的特点:1、能在潮湿环境下乃至湿饱和的混凝土的混凝土基面上使用,粘结力强。

2、液态冷作业,整体性好操作方便。

3、材料延伸率大充分克服混凝土开裂带来的渗透。

四、技术措施要点1、地下室墙板1)首先在地下室外墙砼浇筑完毕后,48小时后撤除模板,及时铲除砼表面的挂浆和残留在表面的小颗粒,待砼充分干燥后再对混凝土表面进行进一步的处理,将所有的毛细空洞修补、填实,检查由于砼收缩而产生的裂缝并及时处理,对勒脚部位做好圆弧。

2)在基层面平整、无灰、柑橘、无游离水的状态下开始涂抹一层与涂料相容的基层处理剂。

3)整个防水施工分四遍形成,每遍施工之前要待上遍防水充分干燥成膜后再施工下一遍涂膜。

4)每遍涂刷时应交替改变涂层的涂刷方向,同层涂刷的先后搭压宽度为5cm,防水层的施工缝要注意保护,搭接宽度应大于100mm,并将接头处的表面清理干净。

耐磨地坪施工专项方案

耐磨地坪施工专项方案

目录一、编制依据 (1)二、工程概况 (1)2。

1、建筑概况.................................... 错误!未定义书签。

2。

2、地下室施工概况. (1)2。

3、耐磨楼面范围 (1)三、施工部署 (1)3。

1、施工总体部署 (1)3。

2、施工准备 (1)四、耐磨地坪施工 (3)4.1、施工工艺 (3)4。

2、基层处理与标高控制 (4)4.3、施工注意事项 (4)4。

4、分格缝设置 (5)4。

5、地下车库楼面找坡及排水沟施工 (5)五、质量保证及成品保护措施 (6)六、安全文明施工措施 (8)6.1、安全保证措施 (8)6.2、消防保卫措施 (9)一、编制依据(1)本工程相关合同及图纸文件;(2)《建筑装饰装修工程质量验收规范》(GB50210-2001)(3)《建筑地面工程施工质量验收规范》(GB50209-2010)(4)《建筑工程施工质量验收统一标准》 (GB50300-2001)(5)《整体地坪工程技术规程》 (CECS328:2012)(6)《自流平地面工程技术规程》(JGJ/T 175—2009)二、工程概况2。

2、地下室施工概况由于前期主体结构施工阶段后浇带未封闭及现阶段气象条件影响,加之本工程地下车库体量较大(地下室共四层),使得地下室湿气较重、部分区域存在少量积水等现象,且由于现阶段镇江处于梅雨季节,降雨量极大,雨水极易顺着汽车坡道流淌至地下室.因此,耐磨楼面浇筑施工前,应提前将地下室垃圾及积水等清理干净,并设置必要挡水及排水措施,确保施工质量。

2.3、耐磨楼面范围根据建筑《工程做法表》,本工程耐磨楼面主要用于汽车库和自行车库,耐磨楼面施工厚度L=50mm~100mm,主要施工区域或范围包括:地下室负四层(汽车库)、负三层(汽车库)、负二层(汽车库和非机动车库)、负一层(非机动车库)、—4.55m夹层(非机动车库)及车库行车通道(坡道),共计约50000m2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

朝阳市中级人民法院审判综合法庭地下停车场装修工程施工组织设计编制单位:朝阳市瑞丰建筑装饰工程有限公司目录第一章:施工总平面布置第二章:施工机械设备投入第三章:劳动力安排计划及其保证措施第四章:材料(周转和非周转材料)投入计划第五章:项目管理人员的设置安排第六章:施工技术方案第七章:施工进度计划安排第八章:质量保证措施第九章:安全文明施工保证措施第十章:重点部位施工组织措施第十一章:新技术、新工艺、新材料的应用第十二章:售后的服务承诺第一章:施工总平面布置注:因建设单位没有提供设计总平面图,无法设计施工总平面图。

第二章:施工机械设备投入拟投入的主要施工机械设备表第三章:劳动力安排计划及其保证措施劳动力组织采用按工种分组施工的方式,统一调度各工种的施工力量组织施工。

根据本工程的工作量、进度要求等因素,高峰期二班倒选用劳动力。

在装修期间和水、电、设备安装工程由专业人员配合施工。

劳动力计划表第四章:材料(周转和非周转材料)投入计划第五章:项目管理人员设置安排为保证此项目的顺利实施,选拔公司和管理骨干,技术精英组成本工程项目管理班子见下表。

第六章:施工技术方案一、环氧地坪1、基层处理:施工基层应平整、粗糙,清除浮尘、旧涂层等,达到C25以上强度,并作断水处理,不得有积水,干净、密实。

不能是疏松土、松散颗粒、石膏板,涂料、塑料、乙烯树酯、环氧树脂,及有粘接剂残余物、油污、石蜡、养护剂及油腻等污染物附着。

新浇混凝土不得少于4周,起壳处需修补平整,密实基面需机械方法打磨,并用水洗及吸尘器吸净表面疏松颗粒,待其干燥。

有坑洞或凹槽处应与1天前以砂浆或腻子先行刮涂整平,超高或凸出点应予铲除或磨平,以节省用料,并提升施工质量。

对于平整地面,采用下列方法处理:1)酸洗法(适用于油污较多的地面):用质量分数为10~15%的盐酸清洗混凝土表面,待反应完全后(不再产生气泡),再用清水冲洗,并配合毛刷刷洗,此法可清除泥浆层并得到较细的粗糙度。

2)机械方法(适用于大面积场地):用喷砂或电磨机清除表面突出物,松动颗粒,破坏毛细孔,增加附着面积,以吸尘器吸除砂粒、杂质、灰尘。

对于有较多凹陷、坑洞地面,应用环氧树脂树脂砂浆或环氧树脂腻子填平修补后再进行下步操作。

2、底涂:将底油加水以1:4稀释后,均匀涂刷在基面上。

1Kg底油涂布面积为5平方米。

用漆刷或滚筒将环氧渗透底漆涂于处理过的混凝土基面上,涂刷二层,在旧基层上需再增1道底漆。

第一层干燥后方可涂第二层(间隔时间30分钟左右)。

二、墙面、柱面刷乳胶漆1、施工工艺流程:清理基层→刮底灰三遍→砂平→点补→刷底料→ 点补砂平→刷面料三遍成活。

① 清理基层:基层表面必须坚实,无酥松、脱皮、起砂、粉化等现象,否则应铲除,除去表面的油污、灰尘、泥土等清洗干净。

表面要平整,如有大洞,裂缝等,须用弹性腻批嵌,整个基层表面应以坚实平整具有小麻面状为佳,有利于腻子与墙体的粘结强度。

② 基层含水率过高影响乳胶漆的附着力,虽然它的涂膜有一定的透气性,在未干透的基层上施工,含水率也应控制在10%以下,PH值也应在10 以下。

③ 乳胶漆腻子也有相应要求,为更好地使乳胶漆具有防水、防潮功能,腻子中加入适量的白乳胶和醇酸清漆,使腻子更具粘结性和防潮、防水性。

对微机室更应注意墙面的防潮、防水要求。

④ 乳胶漆在使用前必须充分搅拌,使之均匀,每次乳胶漆配料必须要充足,要同一批号,同一品牌,否则会影响整个装饰效果,而且容易出现“花脸”现象。

⑤ 刮墙使用的腻子,应坚实牢固、不粉化、走坡和裂纹,腻子干燥后,应打磨平整光滑并清理干净。

⑥ 乳胶漆的稠度必须控制,使其在刷料时不流坠,不显刷纹,施涂过程中不得任意稀释。

⑦ 乳胶漆必须在刷一遍干燥后再刷下一遍,表面平整度必须符合相关规定。

⑧ 成品保护对乳胶漆来说是相当重要的a、施工好的乳胶漆表面严禁划伤、碰撞。

b、表面严禁污染。

c、认真贯彻合理的施工程序,水电设备安装应提前、防止损坏乳胶漆表面。

第八章:质量保证措施我公司将此项工程列为今年的重点工程和示范工程,要求全部工程达到优良,为达到预定的质量目标,必须加强内部质量管理,采用ISO9002质量管理模式科学组织施工,严格贯彻公司制定的程序文件和作业文件,确保质量目标的实现。

在全面熟悉施工图,充分领会设计意图的前提下,建立以公司经理,总工程师为首的质量保证体系,安全体系,工程质量监督体系及施工质量验收体系,使所有部门能纵横沟通,相互联系,高速、有效地运转,从而保证工程质量目标。

(一)公司质量保证体系的运行1、公司建立以总经理为负责人、总工程师为技术业务领导,由经营、生产劳资部负责人参与的质量管理机构,对工程质量进行监督控制。

2、公司以质安科科长为首组织相关职能部门人员成立质量检查小组、代表公司总经理和总工程师对工程质量进行动态跟踪控制,严把每道工序质量关。

3、项目经理部在工程施工、加工制作过程中,对工程各项施工单项及成品操作人员进行自检,由施工人员组织班组之间和上下工序之间进行互检,由专职质检员会同施工工长对产品质量进行专检。

(二)项目质量保证体系1、项目质量保证体系有效运行工程施工过程中应严格控制影响质量的六大因素。

影响质量的六大因素是人、机械设备、材料、施工方法、检测技术、环境。

因此项目经理部做到以下几点尤为关键:(1)提高全体参战人员的质量意识、技术意识、加强培训教育与考核。

(2)加强机械设备管理,使设备总体保持在最佳运行状态。

(3)把好采购关,应用新材料,着重原材料的管理。

(4)采用新工艺,新方法、使施工方法科学法、技术规范化。

(5)利用先进设备和方法、提高施工质量检测水平。

(6)注意施工现场环境管理“上不清,下不接“的原则,排除环境干扰因素。

3、建立项目质量监督保证体(详见附表七)(三)项目质量监督体系的运行(1)项目总工程师负责监督文件和资料控制、检验及其设备控制,质量记录控制,内部质量审核,纠正预防措施等要素的具体实施。

(2)施工员及各班组长认真进行施工自查、互查,对违反技术、质量操作规程的作业应及时制止、纠正。

(3)质检员独立,客观开展质检工作,对质量检验不合格品有权禁止放行。

(4)现场成立QC小组,专攻质量通病。

(四)安全管理体系1、安全教育(1)广泛开展安全积教育,使全体参战人员牢固树立“安全第一、预防为主”的思想,真正懂得安全生产的重要性和必要性,自觉遵守各项安全法规。

(2)对新工人必须进行“三级教育”,合格的准予上岗。

(3)对电工作业,焊接作业等特种作业人员经考核合格后必须持证上岗。

(4)对新技术、新工艺、新设备的操作人员,由科技组、质安科组织进行技术操作安全教育,合格后方能上岗。

2、安全检查(1)施工生产中,除进行经常性的检查外,项目经理部每周,公司每月组织定期检查。

(2)对查出的隐患应立即整改,不能立即整改的,要立即制订整改计划,定人、定措施、定经费、定完成期限,按期解决。

第九章:安全文明施工保证措施第一节安全生产措施一、安全目标杜绝重大伤亡事故,月轻伤控制在1%以内,建立以项目经理为组长的现场治安管理小组,与当地派出所、街道办事处挂钩,并负责治安消防工作。

二、组织管理措施1、安全管理工作在施工现场中是十分重要的,管理不善是造成安全事故的主要因素。

因此,项目经理是项目第一安全负责人,下设一名专职安全人员及数名兼职安全员,组成安全管理小组,形成现场管理网络,制定了各级人员安全责任制,责任到位,定期检查,及时整改。

2、在施工中认真执行“安全第一、预防为主”的方针,结合本工程具体情况,制定严密的管理制度,以保证安全生产。

3、建立以公司挂帅,各职能部门负责人组成公司安全领导小组,监督施工安全防范措施的实施。

三、建立严密的安全施工制度1、层层落实安全责任制施工现场逐级建立安全生产岗位责任制,明确从项目到各班组长组成的责任制形成“一级抓一级,一环扣一环,并对上一级、上一环负责”的管理网络,那一级出问题就追究那一级管理人员的责任,促使责任制有效扎实地落实到各工种、各工序、各班组中,形成齐抓共管的氛围。

2、制订安全技术措施② 施工中采取的任何安全措施,都应编制具有针对性的安全交底,按程序批准后,方能组织安施。

③ 采用新技术、新工艺、新材料、新设备时,必须制定相应的,有针对性安全技术措施,并付诸实施。

3、定期检查与跟踪相结合的检查制度① 公司定期或不定期的组织安全生产大检查,着重检查安全生产的组织措施、技术措施、安全防护的落实情况,指导安全生产活动的开展,解放安全生产中的问题,公司对项目每月组织一次安全检查,具体落实有关安全生产的情况。

并解决安全生产中出现的问题,对安全隐患采取有效的预防措施。

② 施工项目设立安全管理小组,实行现场领导值班制度,时刻把安全生产放在首位,每天跟班巡回检查,及时发现和消除事故隐患,边查边改,制止违章作业和违纪行为。

重点检查电气线路、高空作业、动力设备等方面进行,以防止高空坠落、触电、机械伤人等事故,检查中如发现问题,立即整改,确保安全。

③ 安全检查活动应做好记录,并执行书面整改通知制度。

对提出的问题应及时整改,同时做好相应记录。

④ 实行安全文明施工交接制度,每道工序完成之后,由安全员、工长及下一道工序施工班组进行联合验收,符合安全文明施工要求后,办理交接手续,如不符合要求,将追究工长和施工班组的责任,除了要求立即整改外,还将视情节轻重进行处罚。

4、坚持执行安全技术交底措施分部工程施工前应由项目安全责任人对全体人员进行施工安全技术交底,分项工程或每个工种施工前由专职安全员对班组作业人员进行书面的施工安全交底,班组每个人员履行签字手续后方可进行作业。

5、坚持安全教育制度① 对新入场的工人进行严格的“三级”安全教育,对应熟知的安全技术操作规程,进行考核,不合格者不能上岗。

② 经常组织班组学习安全技术操作规程,教育工人不违章作业和不得有违纪行为。

提高职工自我保护意识。

③ 项目每周一上午开一次安全例会,由项目经理主持,专职安全员讲解本周安全文明施工方面的注意事项。

④ 班组每天在班前召开安全会,并切实搞好班组“三上岗”活动记录。

6、坚持上岗证制度所有施工人员应持证上岗,特种作业人员应持特殊作业证,方可进行现场压证作业。

7、坚持准用证制度施工现场的机械设备、临时电气线路均应组织相关人员进行检查验收,合格签字后方可挂牌投入使用。

四、安全生产的技术措施1、施工现场临时用电安全防护① 临时用电按现场用电的有关规定整改,经验收合格后方能使用,并对现场线路,设施每周检查一次,发现隐患及时整改。

② 配电线路按规定架设整齐,架空线采用绝缘导线,所有线路均与施工机具、行人保持安全距离,否则要采取防护措施。

③ 配电系统采取分级配电,各类配电箱、开关箱涂安全色标,统一编号,停止使用的配电箱应切断电源,箱门上锁。
