2、某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 50500-2008)计价方式招标,发包方与承包方签订了施工合同,合同工期为110天。
施工合同中约定:
(1)工期每提前(或拖延)1天,奖励(或罚款)3 000元(含税金)。
(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;变化幅度±10%以内的,综合单价不予调整。
(3)发包方原因造成机械闲置,其补偿单价按照机械台班单价的50%计算;人员窝工补偿单价,按照50元/工日计算。
(4)规费综合费率为3.55%,税金率为3.41%。
工程项目开工前,承包方按时提交了施工方案及施工进度计划(施工进度计划如图5—4所示),并获得发包方工程师的批准。
根据施工方案及施工进度计划,工作8和工作I需要使用同一台机械施工。该机械的台班单价为1 000元/台班。该工程项目按合同约定正常开工,施工中依次发生如下事件。
事件1:C工作施工中,因设计方案调整,导致C工作持续时间延长10天,造成承包方人员窝工50个工日。
事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟订了I工作缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案。为了保证质量,1工作时间在压缩2天后不能再压缩。该项技术组织措施产生费用3 500元。
事件3:H工作施工中,因劳动力供应不足,使该工作拖延5天。承包方强调劳动力供应不足是因为天气过于炎热所致。
事件4:招标文件中G工作的清单工程量为1 750 m3(综合单价为300元/m3),
2020年一级造价工程师《案例分析》试题及答案(卷三)
2020年一级造价工程师《案例分析》试题及答案(卷三)
某河道治理工程,工程部分静态总投资10911万元,其中:第一部分建筑工程投资8766万元;第二部分机电设备及安装工程建安投资37万元,设备购置费181万元;第三部分金属结构设备及安装工程建安投资15万元,设备购置费41万元;第四部分施工临时工程投资336万元。建设管理费费率3.5%,备品备件购置费费率0.4%,基本预备费费率5%。
【问题】
1.工程基本预备费是多少?(计算结果保留整数)
2.第五部分独立费用是多少?(计算结果保留整数)
3.建设管理费是多少?(计算结果保留整数)
4.备品备件购置费是多少?(计算结果保留整数)
参考答案:
1.工程部分静态总投资=工程部分第一至五部分投资合计+基本预备费,基本预备费=工程部分第一至五部分投资合计×基本预备费费率,
工程部分静态总投资=工程部分第一至五部分投资合计×(1+基本预备费费率)。
工程部分第一至五部分投资合计=工程部分静态总投资/(1+基本预备费费率)=10911/(1+5%)=10391(万元)。
基本预备费=10391×5%=520(万元)。
2.工程部分第一至五部分投资合计=第一部分建筑工程投资+第
二部分机电设备及安装工程投资+第三部分金属结构设备及安装工程投资+第四部分施工临时工程投资+第五部分独立费用。
所以,第五部分独立费用=工程部分第一至五部分投资合计一(第一部分建筑工程投资+第二部分机电设备及安装工程投资+第三部分金属结构设备及安装工程投资+第四部分施工临时工程投资)。
第五部分独立费用=10391-(8766+37+181+15+41+336)=1015(万元)。
全国造价工程师《建设工程造价案例分析》模拟试卷三,建设工程造价案例分析(土建+安装),造价工程师
全国造价工程师《建设工程造价案例分析》模拟试卷三,建设工程造价案例分析(土建+安装),造价工程师

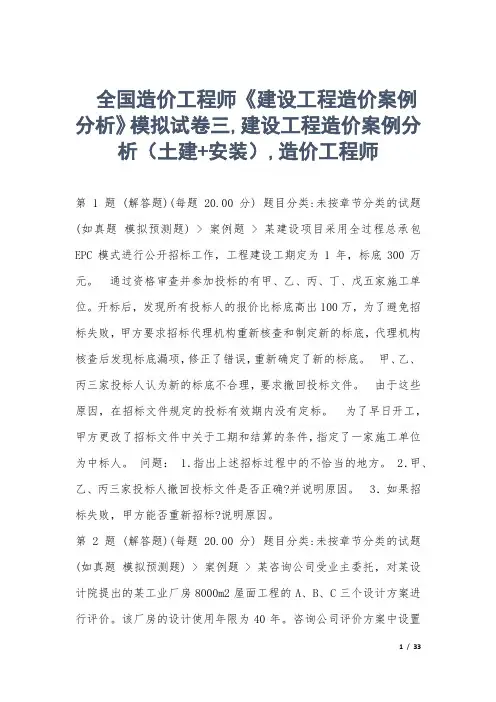

第 1 题 (解答题)(每题 20.00 分) 题目分类:未按章节分类的试题(如真题模拟预测题) > 案例题 > 某建设项目采用全过程总承包EPC模式进行公开招标工作,工程建设工期定为1年,标底300万元。通过资格审查并参加投标的有甲、乙、丙、丁、戊五家施工单位。开标后,发现所有投标人的报价比标底高出100万,为了避免招标失败,甲方要求招标代理机构重新核查和制定新的标底,代理机构核查后发现标底漏项,修正了错误,重新确定了新的标底。甲、乙、丙三家投标人认为新的标底不合理,要求撤回投标文件。由于这些原因,在招标文件规定的投标有效期内没有定标。为了早日开工,甲方更改了招标文件中关于工期和结算的条件,指定了一家施工单位为中标人。问题:1.指出上述招标过程中的不恰当的地方。2.甲、乙、丙三家投标人撤回投标文件是否正确?并说明原因。3.如果招标失败,甲方能否重新招标?说明原因。
第 2 题 (解答题)(每题 20.00 分) 题目分类:未按章节分类的试题(如真题模拟预测题) > 案例题 > 某咨询公司受业主委托,对某设计院提出的某工业厂房8000m2屋面工程的A、B、C三个设计方案进行评价。该厂房的设计使用年限为40年。咨询公司评价方案中设置
功能实用性(F1)、经济合理性(F2)、结构可靠性(F3)、.外形美观性(F4)与环境协调性(F5)等五项评价指标。该五项评价指标的重要程度依次为:F1、F3、F2、F5,F4,各方案的每项评价指标得分见表2.1。各方案的有关经济数据见表2.2。基准折现率为6%,资金时间价值系数见表2.3。
年造价工程师案例分析考试真题及答案
年造价工程师案例分析考试真题及答案
TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-
2018年造价工程师《案例分析》考试真题及答案
试题一(20分)

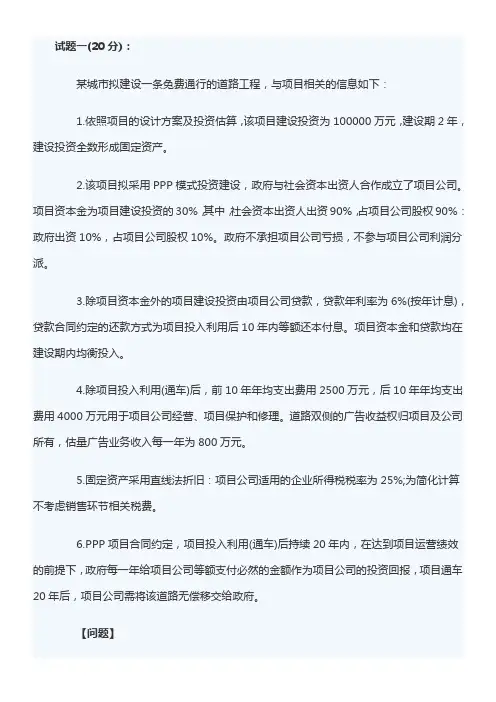

某城市拟建设一条免费通行的道路工程,与项目相关的信息如下:
1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设期2年,建设投资全部形成固定资产。
2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。项目资本金为项目建设投资的30%,其中,社会资本出资人出资90%,占项目公司股权90%:政府出资10%,占项目公司股权10%。政府不承担项目公司亏损,不参与项目公司利润分配。
3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定的还款方式为项目投入使用后10年内等额还本付息。项目资本金和贷款均在建设期内均衡投入。
4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元,用于项目公司经营、项目维护和修理。道路两侧的广告收益权归项目公司所有,预计广告业务收入每年为800万元。
5.固定资产采用直线法折旧:项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。
项目合同约定,项目投入使用(通车)后连续20年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项目公司的投资回报,项目通车20年后,项目公司需将该道路无偿移交给政府。
问题:
1.列式计算项目建设期贷款利息和固定资产投资额。
造价工程师《案例分析》真题及答案完整版
2014年造价工程师《案例分析》真题及答案(完整版)
2016-6-17编辑:
2014年造价工程师《案例分析》真题及答案(完整版)
第一题:
某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:
(1)项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。
(2)项目建设前期年限为1年,建设期为2年,生产运营期为8年。
(3)项目建设期1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。
(4)项目的建设投资、流动资金均由资本金投入。
(5)除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(6)项目正常年份的产品设计生产能力为10000年/年,正常年份年总成本费用为950万元,其中项目单位产品的可变成本为550元,其余为固定成本。项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。
(7)项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。
问题:
1、分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。
2、分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。
3、分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。
第03讲2017造价工程师《建设工程造价案例分析》真题解析(三)
问题3:
批准A工作工期索赔和增加K工作后的施工网络进度计划如下图所示:
监理工程师编制了K工作的结算综合单价不妥当。已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价力法、工程造价管理机构发布的信息(参考)价格和承包人报价浮动率,提出变更工程项目的单价或总价,报监理工程师审核,审核通过后上报发包人确认调整。涉及到措施费变化的也应相应调整。
问题4:
采用累加数列错位相减取大差法:
123
-134
=110-4
施工过程D、G流水步距为:1
134
-123
=122-3
施工过程G、I流水步距为:2
D、G、I工作的流水工期为1+2+1+1+1=6个月。
(D、G、I改成流水作业组织方式后,进度计划的关键工作发生改变,为A—C—E—K—I)
实际工期为:2个月+1个月+10天+1个月+3个月+7个月(E、K、I)=14个月+10天。
奖励工期为:15个月-(14个月+10天)=20天。
施工单位可获得的工期提前奖励金额为20.00万元。
试题五:(20分)
某工程项目发承包双方签订了施工合同,工期为4个月。有关工程价款及其支付条款约定如下:1.工程价款
(1)分部工程项目费用合计59.2万元,包括分项工程A、B、C三项,清单工程量分别为600m3、800m3、900m2,综合单价分别为300元/m3、380元/m3、120元/m2。
(2)单价措施项目费用6万元,不予调整。
(3)总价措施项目费用8万元,其中,安全文明施工费按分项工程和单价措施项目费用之和的5%计取(随计取基数的变化在第4个月调整),除安全文明施工费之外的其他总价措施项目费用不予调整。
《建设工程造价案例分析》第三章 工程计量与计价(安装)(习题)
第三章工程计量与计价(安装)
管道安装工程
第一部分:相关计算规则:
(一)给排水镀锌钢管、钢管、不锈钢管、铜管工程
(1)计算规则:按设计图示管道中心线以长度计算;注:管道工程量计算不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)及附属构筑物所占长度;方形补偿器以其所占长度列入管道安装工程量。
(2)项目特征
①安装部位;②介质;③规格、压力等级;④连接方式;⑤压力试验及吹、洗设计要求;⑥警示带形式。
(3)工作内容
①管道安装;②管件制作、安装;③压力试验;④吹扫、冲洗;⑤警示带铺设。
(二)工业管道工程
(1)计算规则:按设计图示管道中心线以长度计算;注:管道工程量计算不扣除阀门、管件所占长度;室外埋设管道不扣除附属构筑物(井)所占长度;方形补偿器以其所占长度列入管道安装工程量。
(2)项目特征
①材质;②规格;③连接方式、焊接方法;④压力试验、吹扫与清洗设计要求;⑤脱脂设计要求。
(3)高、中、低压碳钢管工作内容
①安装;②压力试验;③吹扫、冲洗;④脱脂。
(三)其他计算规则
1.管道刷油工程量计算
①以平方米计量,按设计图示表面积尺寸以面积计算;
②以米计量,按设计图示尺寸以长度计算;
③注:管道刷油以米计算,按图示中心线以延长米计算,不扣除附属构筑物、管件及阀门等所占长度。
2.管道绝热工程工程量的计算
按设计表面积加绝热层厚度及调整系数计算;
管道绝热工程量V=π·(D+1.033δ)·1.033δ·L
对比管道保护层工程量的计算(m2)
管道保护层工程量S=π·(D+2.1δ+0.0082)·L
3.卫生洁具工程量的计算
2021年造价工程师《案例分析》典型案例(三)
2021年造价工程师《案例分析》典型案例(三)
案例:某厂房建设场地原为农日。按设计要求在厂房建造时,厂
房地坪范围内的耕植上应清除,基础必须埋在老土层下2.00m处。为此,业主在"三通一平"阶段就委任土方施工公司清除了耕植上并用好
上回填压实至一定设计标高,故在施工招标文件中指出,施工单位无
须再考虑清除耕植土问题。不过,开工后,施工单位在开挖基坑(槽)
时发现,相当一部分基础开挖深度虽已达到设计标高,但仍未见老土,且在基础和场地范围内仍有一部分深层的耕植土和池塘淤泥等必须清除。
问题:
1.在工程中遇到地基条件与原设计所依据的地质资料不符时,承
包商应该怎么办?
2.根据修改的设计图纸,基础开挖要加深增大。为此,承包商提
出了变更工程价格和展延工期的要求。请问承包商的要求是否合理?为
什么?
3.对于工程施工中出现变更工程价款和工期的事件之后,甲、乙
双方需要注意哪些时效性问题?
4.对合同中未规定的承包商义务,合同实施过程又必须实行的工作,你认为应如何处理?
答案:
问题1:第一步,根据《建设工程施工合同(示范文本)》的规定,在工程中遇到地基条件与原设计所依据的地质资料不符时,承包方应
即时通知甲方,要求对原设计实行变更。
第二步,在建设工程施工合同文件规定的时限内,向甲方提出设
计变更价款和工期顺延的要求。甲方如确认,则调整合同;如不同意,
应由甲方在合同规定的时限内,通知乙方就变更价格协商,协商一致后,修改合同。若协商不一致,按工程承包合同纠纷处理方式解决。
问题2:承包商的要求合理。因为工程地质条件的变化,不是一个有经验的承包商能够合理预见到的,属于业主风险。基础开挖加深增大必然增加费用和延长工期。
造价工程师《案例分析》试题及答案
造价工程师《案例分析》试题及答案
2016年造价工程师已经结束,接下来就是2017年造价工程师考试了,店铺为大家准备了一份《案例分析》部分的试题及答案,欢迎大家阅读参考,更多内容请关注应届毕业生网!
1某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。招投标文件中有关资料如下:
(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为4 500m3和3 200m3。清单报价中甲项综合单价为1240元/m3,乙项综合单价为985元/m3;
(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项工程量清单计价合计为基数,费率为3.8%;
(3)其他项目清单中包含零星工作费一项,暂定费用为3万元;
(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%。税金率为3.41%。
在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:
(1)施工工期自2006年3月1日开始,工期4个月。
(2)材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最后两个月平均扣回。
(3)措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。
(4)零星工作费于最后一个月按实结算。
(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。
2020年造价工程师《案例分析》试题及答案(卷三)
2020年造价工程师《案例分析》试题及答案(卷三)背景:某投资公司(甲方)与中标单位(乙方)双方按规定签订了建造一幢办公楼的施工承包合同,合同约定开工日期为2013年8月16日。工程开工后发生了如下几项事件:
事件一:因拆迁工作拖延,甲方于2013年8月18日才向乙方提供施工场地,导致乙方A、B两项工作延误了2天,并分别造成人工窝工6个和8个工日;A工作需用施工机械甲一台,其台班费600元/台班,折旧费为350元/台班。
事件二:乙方与机械设备租赁商约定,D项工作施工用的某机械应于2013年8月28日进场,但因出租方原因推迟到当月29日才进场,造成D工作延误1天和人工窝工7个工日。
事件三:因甲方设计变更,乙方在E项工作施工时,导致人工增加14个工日,并使施工时间增加了2天,E工作需一台施工机械乙配合,其台班租赁费为500元/台班。
事件四:2013年10月15日当承包商准备进行H工作时,承包商的施工设备出现了从未出现过的故障,直至10月20日才修好。修理事件造成现场人员窝工50个工日,该机械台班费800元/台班,折旧费为450元/台班。
事件五:甲方应于2013年10月18日交给承包商变更H工作的图纸至10月25日才给,致使承包商窝工70个工日,涉及的机械台班费800元/台班,折旧费为450元/台班。
上述事件中,A、D、H三项工作均为关键工作,没有机动时间,
其余工作均有足够的机动时间。
合同约定人工费标准为80元/工日,应由甲方给予补偿的窝工人工费标准为40元/工日;窝工机械费补偿按台班折旧费计算,因增加用工所需综合税费为人工费的60%,人工和机械窝工补偿综合税费为10%。
2021造价工程师考试《案例分析》基础题(3)含答案
2021造价工程师考试《案例分析》基础题(3)含答案
某企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:
2•该项目设备从国外进口,设备原价为250万美元。海洋运输公司的现行海运费率6%,海运保险费率为2.5%。外贸手续费率、银行手续费率、关税税率和增值税率分别按1.5%、0.5 %、17%> 16%计取。国内运杂费费率为l%o美元兑换人民币的汇率均按1美元=6. 2元人民币计算。建筑工程费用、安装工程费为设备购置费的40%、10%o工程建设其他费用为800万元(其中无形资产费用为200万元),基本预备费费率为10%,预计未来每年的年均投资价格上涨率为5%。
2.项目建设前期年限为1年,建设期为1年,生产运营期为8 年。建设投资在建设期均衡投入。
3.项目生产运营期第1年投入流动资金240万元。
4•项目的建设投资、流动资金均由资木金投入。
5.除了无形资产费用之外,项目建设投资全部形成固定资产(其中可抵扣固定资产进项税额100万元),无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。
6.项目正常年份销售收入为900万元(不含销项税额),增值税税率为16%,增值税附加税率为20%,项目正常年份年经营成本为200 万元(不含进项税额),正常年份的进行税额为30万元。项目运营第1 年产量为设计产量的80%,第2年及以后各年均达到设计产量,运营期第1年的销售收入及销项税、经营成本及进项税均为正常年份的80% o
7.企业适用的所得税税率为25%o
造价工程师《案例分析》考试真题及答案
造价工程师《案例分析》考试真题及答案
造价工程师《案例分析》考试真题及答案
导语:中国造价工程师处于紧缺状态,由于考试要求严格,资质审查细密,成功取得证书的人不多。下面和店铺一起来看看造价工程师《案例分析》考试真题及答案。希望对大家有所帮助。
案例一
某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:
1、拟建项目占地面积30亩,建筑面积1100m2。其项目设计标准、规模与该企业2年前在另一城市修建的同类的项目相同。已建同类项目的单位建筑工程费用为1600元/m2。建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差异,拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正系数为1.05,人材机以外的其他费用修正系数为1.08。
根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元/亩计算,除土地外的工程建设其他费用为项目有建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。
2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产是有你先为10年,残值率为5%,直线法折旧。
3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。
4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份经营成本为400万元。项目运营期第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。
一级造价工程师考试建设工程造价案例分析(水利)真题汇编3(含答案)
一级造价工程师考试建设工程造价案例分析(水利)真题
汇编3
一、问答题
1.某咨询公司受业主委托,对某设计院提出屋面工程的三个设计方案进行评价。方案一,硬泡聚氨酯防水保温材料(防水保温二合一);方案二,三元乙丙橡胶卷材加陶粒混凝土;方案三,SBS改性沥青卷材加陶粒混凝土。三种方案的综合单价、使用寿命、拆除费用等相关信息见表 1。
设计方案信息表 1
拟建项目的使用寿命为 50 年,不考虑 50 年后其拆除费用及残值,不考虑物价变动因素。基准折现率为 8%。
[1]、分别列式计算拟建工业厂房寿命期内屋面防水保温工程各方案的综合单价现值。用费用现值比
较法确定屋面防水保温工程经济最优方案。(计算结果保留 2 位小数)[2]、为控制工程造价和降低费用,造价工程师对选定的方案,以 3 个功能层为对象进行价值工程分析,各功能项目得分及其目前成本见表 2。计算各功能项目的价值指数,并确定各功能项目的改进顺序。(计算结果保留 3 位小数)
功能项目得分及其目前成本表 2
_____________________________________________________________________ _____________________
正确答案:(无)
解析:【1】方案一:260×[1+(P/F,8%,30)]+260×10%×(P/F,8%,30)=288.42(元/m2)
方案二:90×[1+(P/F,8%,15)+(P/F,8%,30)+(P/F,8%,
45)]+90×20%×[(P/F,8%,15)
2023年一级造价工程师《案例分析(土建)》考试真题
2023年一级造价工程师《案例分析(土建)》考试真题
一、案例(一)
背景资料:
某新建建设项目建设期1年,运营期8年,基础数据如下:
(1)建设投资2500万元(可抵扣进项税150万元),除可抵扣进项税外的建设投资预计全部形成固定资产,项目固定资产使用年限为8年,残值率为5%,采用直线法折旧。
(2)项目建设投资的资金来源为自有资金和贷款,贷款为1500万元,贷款年利率为5%,贷款合同约定运营期前4年按等额还本付息方式偿还债务。建设投资贷款部分在建设期内均衡投入。
(3)流动资金300万元由项目自有资金在运营期第1年投入。
(4)项目正常年份的设计产能为5万件,不含税销售价格为360元/件,正常年份的经营成本1200万元(其中可抵扣进项税为80万元)。所得税税率为25%,增值税为13%,增值税附加为12%。
(5)运营期第1年达到设计产能的80%,该年营业收入和经营成本均为正常年份的80%,以后各年均达到设计产能(计算结果以万元为单位,保留两位小数)。
问题:
1.列式计算项目运营期第1年和第2年应纳增值税额。
答:(1)运营期第1年应纳增值税额=5×80%×360×13%-80×80%-150=-26.80万元,应纳增值税为0万元;(2)运营期第2年应纳增值税额=5×360×13%-80-26.8=127.20万元,应纳增值税127.20万元。2.分别列式计算项目运营期第1年、第2年的不含税总成本费用、所得税和税后利润。
答:(1)建设期利息=1500×5%/2=37.50万元;
运营期第1年、第2年的还本付息额=(1500+37.50)×(1+5%)⁴×5%/[(1+5%)⁴-1]=433.5;
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
造价工程师案例分析考试试题三
2013年造价工程师案例分析考试试题三
【2012年真题】
某国有资金投资办公楼建设项目,业主委托某具有相应招标代理和造价咨询资质的招标代理机构编制该项目的招标控制价,并采用公开招标方式进行项目施工招标。
招标投标过程中发生以下事件:
事件1:招标代理人确定的自招标文件出售之日起至停止出售之日止的时间为10个工作日;投标有效期自开始发售招标文件之日起计算,招标文件确定的投标有效期为30天。
事件2:为了加大竞争,以减少可能的围标而导致竞争不足,招标人(业主)要求招标代理人对已根据计价规范、行业主管部门颁发的计价定额、工程量清单、工程造价管理机构发布的造价信息或市场造价信息等资料编制好的招标控制价再下浮10%,并仅公布了招标控制价总价。
事件3:招标人(业主)要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以便减少未来施工过程中的变更,控制工程造价。
事件4:应潜在投标人的请求,招标人组织竞争力的一个潜在投标人踏勘项目现场,并在现场口头解答了该潜在投标人提出的疑问。
事件5:评标中,评标委员会发现某投标人的报价明显低于其他投标人的报价。
【问题】
1.指出事件1中的不妥之处,并说明理由。
2.指出事件2中招标人行为的不妥之处,并说明理由。
3.指出事件3中招标人行为的不妥之处,并说明理由。
4.指出事件4中招标人行为的不妥之处,并说明理由。
5.针对事件5,评标委员会应如何处理?
【参考答案】
1.事件1中的不妥之处及理由。
(1)不妥之处:投标有效期自开始发售招标文件之日起计算。(0.5分)
理由:投标有效期应从投标人提交投标文件截止之日起计算。(1.5分)
(2)不妥之处:招标文件确定的投标有效期为30天。(0.5分)
理由:确定投标有效期应考虑评标所需时间、确定中标人所需时间和签订合同所需时间,一般项目投标有效期为60~90天。(1.5分)
2.事件2中招标人行为的不妥之处及理由。
(1)不妥之处:招标人要求招标控制价下浮10%。(0.5分)
理由:根据《建设工程工程量清单计价规范》(GB50500--2008)有关规定,招标控制价应在招标时公布,不应上调或下浮。(1.5分)
(2)不妥之处:仅公布招标控制价总价。(0.5分)
理由:招标人在公布招标控制价时,应公布招标控制价各组成部分的详细内容,不得只公布招标控制价总价。(1.5分)
3.事件3中招标人行为的不妥之处及理由。
不妥之处:招标人要求合同条款中不得有针对市场价格波动的调价条款。(0.5分)
理由:根据《建设工程工程量清单计价规范》(GB50500--2008)有关规定,合同条款应约定在施工期内市场价格波动超出一定幅度时,应按合同约定调整工程价款;合同没有约定或约定不明确的,应按省级或行业建设主管部门或其授权的
工程造价管理机构的规定调整。(3.5分)
4.事件4中招标人行为的不妥之处及理由。
(1)不妥之处:招标人组织竞争力的一个潜在投标人踏勘项目现场。(0.5分)
理由:招标人不得单独或者分别组织任何一个投标人进行现场踏勘。(1.5分)
(2)不妥之处:招标人在现场口头解答了潜在投标人提出的疑问。(0.5分)
理由:招标人应以书面形式进行解答,或通过投标预备会进行解答,并以书面形式同时送达所有获得招标文件的投标人。(1.5分)
5.针对事件5,评标委员会的处理:评标委员会应当要求该投标人做出书而说明并提供相关证明材料。投标人不能合理说明或者不能提供相关证明材料的,由评标委员会认定该投标人以低于成本报价竞标,其投标应作为废标处理。(4分)
【2011年真题】
某市政府投资的一建设工程项目,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件:
事件l:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。
事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。
事件3:招标代理机构设定招标文件出售的起止时间为3个工作日;要求投标人提交的投标保证金为120万元。
事件4:开标后,招标代理机构组建评标委员会,由技术专家2人、经济专家
3人、招标人代表l人,该项目主管部门主要负责人l人组成。
事件5:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。
【问题】
1.说明工程造价咨询企业编制招标控制价的主要依据。
2.指出事件1中招标人行为的不妥之处,并说明理由。
3.说明事件2中招标代理机构在资格预审时还应审查哪些内容。
4.指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。
5.指出事件5中招标人行为的不妥之处,并说明理由。
【参考答案】
1.工程造价咨询企业编制招标控制价的主要依据:
(1)《建设工程工程量清单计价规范》(GB50500-2008);(0.5分)
(2)国家或省级、行业建设主管部门颁发的计价定额和计价办法;(0.5分)
(3)建设工程设计文件及相关资料;(0.5分)
(4)招标文件中的工程量清单及有关要求;(0.5分)
(5)与建设项目相关的标准、规范、技术资料;(0.5分)
(6)工程造价管理机构发布的工程造价信息,如工程造价信息没有发布的参照市场价;(0.5分)
(7)其他的相关资料。(0.5分)
2.事件1中招标人行为的不妥之处及理由。
(1)不妥之处:改用邀请招标方式进行招标。(0.5分)
理由:该建设工程项目为政府投资的,应该进行公开招标。(1分)
(2)不妥之处:要求在当地承包商中选择中标人。(0.5分)
