管道安装工程定额
定额说明

工艺管道安装工程定额说明第一章管道安装说明一、本章定额适用于碳钢管、不锈钢管、合金钢管及有色金属管、非金属管、生产用铸铁管、成品法兰管道安装。
二、本章定额不包括下列工作内容㈠管道压力试验、吹扫与清洗。
㈡焊缝无损检测、预热、后热及热处理。
㈢管道支架制作与安装。
三、使用定额的有关规定㈠有缝钢管安装包括封头、补芯安装。
㈡伴热管安装包括煨弯工序。
㈢夹套管安装是按照内管材质为不锈钢,外管材质为碳钢进行编制的,若内、外套管材质均为碳钢时,定额人工费乘以系数0.9,电焊条按碳钢焊条单价进行换算。
㈣低压螺旋卷管安装,按中压定额相应项目,定额基价乘以系数0.8。
㈤成品衬里钢管执行衬里钢管安装项目,定额基价乘以系数0.4。
㈥法兰连接管道安装按成品管段供货考虑。
四、工程量计算规则㈠管道安装按不同压力等级、材质、焊接形式,以"10米"为计量单位计算。
㈡各种管道安装工程量,按设计管道中心线长度计算,不扣除阀门、管件所占长度。
㈢管廊及地下管网主材用量,按施工图净用量加损耗量计算。
㈣全加热套管安装时,内、外管分别计算工程量;外管按相应管道安装项目,定额人工费和机械费乘以系数1.05。
第二章管件连接说明一、本章定额适用于弯头、三通、异径管等各种管件连接。
二、使用定额的有关规定㈠全加热套管的外套管件安装,按两半管件考虑;两半封闭短管执行管件连接相应项目。
㈡仪表一次部件安装执行本章定额管件连接相应项目,定额基价乘以系数0.7。
㈢温度计扩大管制作安装执行本章定额管件连接相应项目,定额基价乘以系数1.5。
㈣低压螺旋卷管管件连接执行中压定额管件连接相应项目,定额基价乘以系数0.8。
㈤焊接盲板安装执行本章定额管件连接相应项目,定额基价乘以系数0.6。
三、工程量计算规则㈠各种管件按不同压力等级、材质、焊接形式,以"10个"为计量单位计算。
㈡现场挖眼接管三通、摔制异径管,根据不同压力、材质、规格,按主管径规格计算工程量,执行管件连接相应项目,不另计制作费和主材费;挖眼接管三通支线管径小于主管径1/2时,不计算管件工程量;挖眼焊接管接头、凸台等配件,按配件管径计算管件工程量。
通用安装工程定额

通用安装工程定额通用安装工程定额是指在建设工程中,对于通用的安装工程项目所制定的标准化工程量、工程造价和工程时间等方面的指标和规范。
通过制定通用安装工程定额,可以实现工程的快速、高效、经济的建设,提高工程质量和施工效益。
通用安装工程定额的制定是建筑行业的一项重要工作,它直接关系到工程的质量和成本。
通用安装工程定额的制定需要考虑多方面的因素,如工程类型、规模、施工条件、材料和设备的选择等。
在制定通用安装工程定额时,应该遵循科学、合理、公正、公平的原则,确保定额的准确性和可靠性。
通用安装工程定额一般分为以下几个方面:1. 设备安装工程定额:设备安装工程定额是指安装各种设备所需的工程量和工程时间等方面的标准化指标。
设备安装工程定额的制定需要考虑设备的种类、规格、数量和安装方式等因素,确保设备安装工程的质量和成本。
2. 管道安装工程定额:管道安装工程定额是指安装各种管道所需的工程量和工程时间等方面的标准化指标。
管道安装工程定额的制定需要考虑管道的类型、材料、规格和安装方式等因素,确保管道安装工程的质量和成本。
3. 电气安装工程定额:电气安装工程定额是指安装各种电气设备和线路所需的工程量和工程时间等方面的标准化指标。
电气安装工程定额的制定需要考虑电气设备的类型、规格、数量和安装方式等因素,确保电气安装工程的质量和成本。
4. 暖通空调安装工程定额:暖通空调安装工程定额是指安装各种暖通设备和空调设备所需的工程量和工程时间等方面的标准化指标。
暖通空调安装工程定额的制定需要考虑设备的类型、规格、数量和安装方式等因素,确保暖通空调安装工程的质量和成本。
通用安装工程定额的制定是一个复杂的过程,需要相关专业人员的共同努力。
在制定通用安装工程定额时,应该充分考虑工程的实际情况和需求,避免过度标准化和不合理的定额要求。
同时,还应该注重不同工程类型和规模的差异性,制定相应的分项定额,确保定额的科学性和适用性。
通用安装工程定额的使用对于工程的实施和管理具有重要意义。
全国统一安装工程预算定额说明_管道安装

第一章管道安装说明
一、本章适用于室内外生活用给水、排水、雨水、采暖热源管道、法兰、套管、伸缩器、安装。
二、界线划分:
1.给水管道:
(1)室内外界线以建筑物外墙皮1.5m为界。
入口处设阀门者以阀门为界;
(2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。
2.排水管道:
(1)室内外以出户第一个排水检查井为界;
(2)室外管道与市政管道以室外管道与市政管道碰头井为界。
3.采暖热源管道:
(1)室内外以入口阀门或建筑物外墙皮1.5m为界;
(2)与工业道界线以锅炉房或泵站外墙皮1.5m为界;
(3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界;
(4)设在高层建筑内的加压泵间管道与本章项目的界线,以泵间外墙皮为界。
三、本章定额包括以下工作内容:
1.管道及接头零件安装。
管道工程定额套用详略

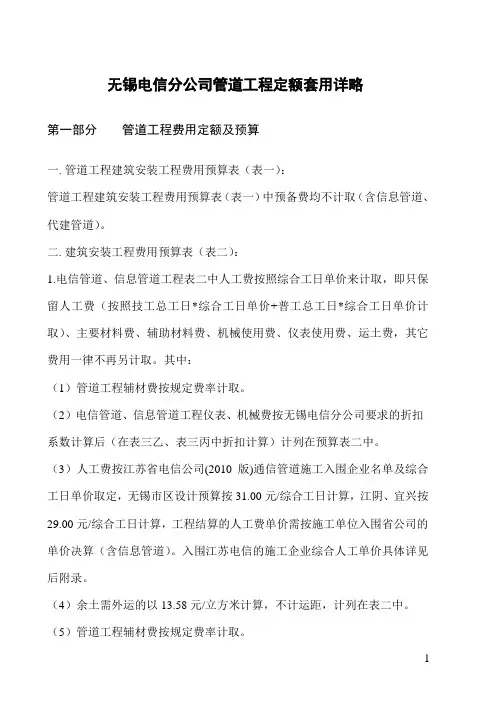

无锡电信分公司管道工程定额套用详略第一部分管道工程费用定额及预算一.管道工程建筑安装工程费用预算表(表一):管道工程建筑安装工程费用预算表(表一)中预备费均不计取(含信息管道、代建管道)。
二.建筑安装工程费用预算表(表二):1.电信管道、信息管道工程表二中人工费按照综合工日单价来计取,即只保留人工费(按照技工总工日*综合工日单价+普工总工日*综合工日单价计取)、主要材料费、辅助材料费、机械使用费、仪表使用费、运土费,其它费用一律不再另计取。
其中:(1)管道工程辅材费按规定费率计取。
(2)电信管道、信息管道工程仪表、机械费按无锡电信分公司要求的折扣系数计算后(在表三乙、表三丙中折扣计算)计列在预算表二中。
(3)人工费按江苏省电信公司(2010版)通信管道施工入围企业名单及综合工日单价取定,无锡市区设计预算按31.00元/综合工日计算,江阴、宜兴按29.00元/综合工日计算,工程结算的人工费单价需按施工单位入围省公司的单价决算(含信息管道)。
入围江苏电信的施工企业综合人工单价具体详见后附录。
(4)余土需外运的以13.58元/立方米计算,不计运距,计列在表二中。
(5)管道工程辅材费按规定费率计取。
三.建筑安装工程量预(概)算表表三甲:按后面章节内容套用定额及计算工作量。
四.建筑安装工程机械使用费预(概)算表(表三)乙:电信管道、信息管道工程机械使用费需按原预算台班量的50%计算合价。
五.建筑安装工程仪表使用费预(概)算表(表三)丙:电信管道、信息管道工程仪表使用费需按原预算台班量的50%计算合价。
六.国内器材预(概)算表四(甲):1.电信管道、信息管道、代建管道工程表四中材料分甲供主材和乙供建材两种。
甲供管材等按江苏省电信公司统谈统签价格计算,需另计算材料采保费和运杂费,材料的运距按省内最大运距500公里计算,费率按原标准的10%计取。
其他费用均不计算;乙供建材按无锡市的信息指导价计价,其他费用均不计取。
输泥管道安装定额

输泥管道安装定额
在输泥管道的安装过程中,涉及到多个方面的费用,这些费用构成了整个安装工程的定额。
1.管道材料费:这包括管道本身、连接件、密封件和其他附件的费用。
材料费用根据管道的直径、长度、材质(如不锈钢、铸铁、塑料等)以及特殊需求(如防腐、防爆等)而定。
2.管道加工费:在某些情况下,管道可能需要根据特定的工程需求进行定制加工,如弯曲、切割、钻孔等。
这些加工的费用也计入定额之中。
3.管道焊接费:根据管道的材质和直径,可能需要焊接工艺来连接管道。
焊接的费用取决于焊接的难度和工作量。
4.管道组装费:将加工好的管道片段进行组装,涉及到螺栓、螺母、垫圈等的安装费用。
此外,还包括固定支架、吊架等的安装费用。
5.管道检验费:为了确保管道系统的安全性和功能性,需要进行一系列的检验,如压力测试、气密性测试等。
这些检验的费用也属于定额的一部分。
6.人工费:这是指安装过程中涉及到的工人工资。
人工费用通常根据工人的技能水平、工作经验和工程难度而定。
7.其他杂费:除了上述费用外,还有一些其他的费用,如运输费、仓储费、税费等。
这些费用虽然占比较小,但也是工程预算中需要考虑的部分。
总的来说,输泥管道安装定额是一个综合性的费用标准,它涵盖了从材料采购到施工完成的整个过程中所涉及到的所有费用。
在制定工程预算和报价时,这些费用应被充分考虑和准确计算。
全国统一安装工程预算定额说明-管道安装

全国统一安装工程预算定额说明-管道安装第一章管道安装说明一、本章包括碳钢管、不锈钢管、合金钢管及有色金属管、非金属管、生产用铸铁管安装。
二、本章均包括直管安装全部工序内容,不包括管件的管口连接工序,以“10m”为计量单位。
三、衬里钢管包括直管、管件、法兰含量的安装及拆除全部工序内容,以“10m”为计量单位。
四、本章不包括以下工作内容,应执行本册相应定额:1.管件连接。
2.阀门安装。
3.法兰安装。
4.管道压力试验、吹扫与清洗。
5.焊口无损探伤与热处理。
6.管道支架制作与安装。
7.管口焊接管内、外充氩保护。
8.管件制作、煨弯。
第二章管件连接说明一、本章定额与第一章直管安装配套使用。
二、管件连接不分种类以“10个”为计量单位,其中包括弯头、三通、异径管、管接头管帽。
三、现场在主管上挖眼接管三通及摔制异径管,均按实际数量执行本章项目,但不得再执行管件制作定额。
四、在管道上安装的仪表一次部件,执行本章管件连接相应定额项目乘以系数0.7。
五、仪表的温度计扩大管制作安装,执行本章管件连接相应项目乘以系数1.5。
第三章阀门安装说明一、本章适用于低、中、高压管道上的各种阀门安装,以“个”为计量单位。
二、阀门安装项目综合考虑了壳体压力试验、解体研磨工作内容。
三、高压对焊阀门是按碳钢焊接考虑的,如设计要求其他材质,其电焊条价格可换算,其他不变。
本项目不包括壳体压力试验、解体研磨工序,发生时应另行计算。
四、调节阀门安装定额仅包括安装工序内容,配合安装工作内容由仪表专业考虑。
五、安全阀门包括壳体压力试验及调试内容。
六、电动阀门安装包括电动机的安装。
七、各种法兰阀门安装,定额中只包括一个垫片和一副法兰用的螺栓。
八、透镜垫和螺栓本身价格另计,其中螺栓按实际用量加损耗量计算。
九、定额内垫片材质与实际不符时,可按实调整。
十、阀门壳体压力试验介质是按水考虑的,如设计要求其他介质,可按实计算。
十一、仪表的流量计安装,执行阀门安装相应定额乘以系数0.7。
管道工程定额套用详略

管道工程定额套用详略无锡电信分公司管道工程定额套用详略第一部分管道工程费用定额及预算一.管道工程建筑安装工程费用预算表(表一):管道工程建筑安装工程费用预算表(表一)中预备费均不计取(含信息管道、代建管道)。
二.建筑安装工程费用预算表(表二):1.电信管道、信息管道工程表二中人工费按照综合工日单价来计取,即只保留人工费(按照技工总工日*综合工日单价+普工总工日*综合工日单价计取)、主要材料费、辅助材料费、机械使用费、仪表使用费、运土费,其它费用一律不再另计取。
其中:(1)管道工程辅材费按规定费率计取。
(2)电信管道、信息管道工程仪表、机械费按无锡电信分公司要求的折扣系数计算后(在表三乙、表三丙中折扣计算)计列在预算表二中。
(3)人工费按江苏省电信公司(2010版)通信管道施工入围企业名单及综合工日单价取定,无锡市区设计预算按31.00元/综合工日计算,江阴、宜兴按29.00元/综合工日计算,工程结算的人工费单价需按施工单位入围省公司的单价决算(含信息管道)。
入围江苏电信的施工企业综合人工单价具体详见后附录。
(4)余土需外运的以13.58元/立方米计算,不计运距,计列在表二中。
(5)管道工程辅材费按规定费率计取。
三.建筑安装工程量预(概)算表表三甲:按后面章节内容套用定额及计算工作量。
四.建筑安装工程机械使用费预(概)算表(表三)乙:电信管道、信息管道工程机械使用费需按原预算台班量的50%计算合价。
五.建筑安装工程仪表使用费预(概)算表(表三)丙:电信管道、信息管道工程仪表使用费需按原预算台班量的50%计算合价。
六.国内器材预(概)算表四(甲):1.电信管道、信息管道、代建管道工程表四中材料分甲供主材和乙供建材两种。
甲供管材等按江苏省电信公司统谈统签价格计算,需另计算材料采保费和运杂费,材料的运距按省内最大运距500公里计算,费率按原标准的10%计取。
其他费用均不计算;乙供建材按无锡市的信息指导价计价,其他费用均不计取。
云南通用安装定额管道篇2013

云南通用安装定额管道篇2013一、引言随着我国经济的快速发展,基础设施建设日益完善,安装工程在各行各业中扮演着越来越重要的角色。
为了规范安装工程的造价管理和提高工程质量,各地区都出台了相应的安装定额篇。
本文以云南通用安装定额管道篇2013为例,详细介绍其内容、应用以及优缺点,以期为安装工程领域的从业者提供有益的参考。
二、云南通用安装定额管道篇2013概述1.定义及作用云南通用安装定额管道篇2013,是指针对云南省范围内安装工程的一种计价依据。
其主要作用是规范安装工程造价的确定,为工程的发承包双方提供公平、合理的交易依据。
2.适用范围云南通用安装定额管道篇2013适用于云南省内的工业、民用安装工程,包括石油、化工、冶金、建材、医药等行业。
3.主要内容云南通用安装定额管道篇2013主要包括以下几个方面:安装工程费用、安装工程量清单、安装工程造价的计算方法等。
三、云南通用安装定额管道篇2013的具体规定1.安装工程费用云南通用安装定额管道篇2013对安装工程费用进行了详细划分,包括人工费、材料费、施工机具使用费、企业管理费、利润、规费和税金等。
2.安装工程量清单安装工程量清单是云南通用安装定额管道篇2013的核心部分,包括了各类安装工程的工程量、单位、工程造价等信息。
3.安装工程造价的计算方法云南通用安装定额管道篇2013明确了安装工程造价的计算方法,即根据工程量清单中的工程量,结合定额中对应的单位造价,计算出各项费用的总和。
四、云南通用安装定额管道篇2013在实际工程中的应用1.工程案例介绍以某石油化工项目为例,项目采用了云南通用安装定额管道篇2013作为造价管理的依据。
2.定额管道篇在工程中的应用步骤(1)了解工程概况,明确安装工程的范围和内容;(2)根据工程特点,选择合适的定额子目;(3)计算工程量,套用定额单位造价;(4)汇总各项费用,得出安装工程总造价。
3.应用效果分析应用云南通用安装定额管道篇2013,使工程造价的确定更加合理、公正,有助于提高工程质量,降低工程风险。
全国统一安装工程预算定额答疑(工业管道安装工程).

<全国统一安装工程预算定额>答疑(工业管道安装工程)1.本册管道安装未计价材料数量小于10米的,是否应按本册附录一“管道安装主要材料损耗率表”计算管道损耗量?答:本册管道安装未计价材料用量是已扣除了管件、阀门所占长度后的净用量加损耗量,计算工程量时不得再重复计算管道损耗量。
2.如何理解预安装管道?答:预安装管道,是指不同管件含量的管道需进行管内壁或外壁特殊处理而又受安装条件所限,必须先加工成管段和管件,采用法兰连接预安装一次符合设计要求后拆下来,进行管内壁或外壁处理(如内壁喷涂、砌筑或外壁贴玻璃钢等法兰连接管道),预安装管道人工乘以系数2.0,包括二次安装和一次拆除工作内容,但不包括管壁处理工作内容。
3.管道安装项目是否包括一次试压?答:管道安装项目,未包括试压。
发生时另按试压项目计算。
试压项目也适用于管道系统分段试压,不分材质均按压力级别套用相应子目。
4.高压透镜垫有引出口时,是否可按管件安装计算?答:高压透镜垫有引出口时,不能按管件安装计算。
5.阀门、法兰压力等级与管道压力等级不同时应按那个压力等级套用子目?答:应按主管道压力等级套用子目。
6.蒸汽分汽缸制作项目中各子目应如何区分?包括哪些内容?答:由于设计要求制作蒸汽分汽缸的材料不同,如有采用钢板卷管制作的,也有采用无缝钢管制作的。
本册按制作的材质分列子目,可按设计选用。
5F2858、2859子目,本体采用无缝钢管;5F2860子目,本体采用钢板卷管。
若端头采用封头时,其封头可套用管件连接相应子目。
7.衬里钢管项目包括哪些工作内容?答:衬里钢管包括直管、管件、法兰安装及拆除全部工序内容。
管件采用成品件,故不包括管件制作,管件两端按短管焊法兰考虑,含二次安装和一次拆除工作内容。
套用衬里钢管项目时,不分衬何种材质,均执行同一项目。
8.衬水泥铸铁管安装,应套用什么项目?答:可套用相应铸铁管安装项目,人工乘以系数1.2计算。
9.现场加工制作的管件如何计算?答:现场加工制作的管件按标准件考虑,各种标准三通不分同径和异径,均以主管径计算。
安装-管道使用定额的有关规定

安装-管道使⽤定额的有关规定07版安装定额——管道安装㈠使⽤定额的有关规定1.⼚区外1公⾥⾄10公⾥以内的管道安装项⽬,定额⼈⼯费和机械费乘以系数1.1,⼚区外10公⾥以外的管道安装项⽬执⾏长输管道定额;2.车间内整体封闭式(⾮盖板封闭)地沟管道,定额⼈⼯费和机械费乘以系数1.2;3.超低碳不锈钢管道(304L、316L等)安装执⾏不锈钢管道安装项⽬,定额⼈⼯费和机械费乘以系数1.15;4.伴热管道、管件采⽤承插焊连接时,可分别执⾏相应焊接⽅式的管道、管件安装项⽬,定额⼈⼯费乘以系数1.05;5.⽅型补偿器的弯头执⾏本册定额第⼆章相应项⽬,直管执⾏本册定额第⼀章相应项⽬;6.本册定额是按预制⼚预制、现场安装编制的,预制深度已综合考虑,执⾏定额时不得调整;7.本册定额中各类管道安装项⽬适⽤于下列材质:⑴碳钢管适⽤于⽆缝钢管、16Mn钢管;⑵碳钢板卷管适⽤于碳钢板卷管、16Mn钢板卷管;⑶合⾦钢管适⽤于各种材质合⾦钢管;⑷不锈钢管适⽤于各种材质不锈钢管;⑸铜管适⽤于紫铜、黄铜、青铜管。
8.管道安装按设计压⼒执⾏相应定额项⽬;阀门、管件、法兰按公称压⼒执⾏相应定额项⽬;9.钛管道、锆管道、哈⽒合⾦管道、双相不锈钢管道及相应材质管件、法兰安装项⽬中焊接材料单价可按实调整。
10.超⾼作业降效增加费的计取,以设计标⾼正负零为准,安装⾼度超过20⽶时,超过部分的降效增加费按定额⼈⼯费和机械费分别乘以系数0.3。
㈡本册定额与其它相关册定额的关系1.空分装置冷箱内的管道属设备本体管道,执⾏第⼀册《设备安装⼯程》中相应项⽬;2.预制成型的设备本体管道,执⾏第⼀册《设备安装⼯程》;3.⽣产、⽣活共⽤的给⽔、排⽔、蒸汽、煤⽓输送管道,执⾏本册定额;⽣活⽤的各种管道执⾏第七册《给排⽔、采暖及消防安装⼯程》中相应项⽬;4.单件重100千克以上的管道⽀吊架制作安装,管道预制钢平台的搭拆执⾏第三册《⾦属贮罐、球形罐、⽓柜及其它⾦属结构⼯程》中相应项⽬。
安装工程内部人工定额

安装工程内部人工定额一.主干管安装1.镀锌管(丝接)DN100 10M/工日2.镀锌管(丝接)DN80 10M/工日3.镀锌管(丝接)DN70 10M/工日4.镀锌管(丝接)DN50 12M/工日5.镀锌管(丝接)DN40 12M/工日6.镀锌管(丝接)DN32 15M/工日7.镀锌管(丝接)DN25 15M/工日8.镀锌管(丝接)DN20 15M/工日二.管道立管安装1.镀锌钢管(丝接)DN100 18M/工日2.镀锌钢管(丝接)DN80 18M/工日3.镀锌钢管(丝接)DN70 19M/工日4.镀锌钢管(丝接)DN70 19M/工日5.镀锌钢管(丝接)DN50 20M/工日6.镀锌钢管(丝接)DN40 22M/工日7.镀锌钢管(丝接)DN32 25M/工日8.镀锌钢管(丝接)DN25 25M/工日9.镀锌钢管(丝接)DN20 30M/工日三.管道支管安装1.镀锌钢管(丝接)DN32 20M/工日2.镀锌钢管(丝接)DN25 20M/工日3.镀锌钢管(丝接)DN20 15M/工日4.镀锌钢管(丝接)DN15 15M/工日四.排水管道安装1.铸铁管(承插式)Ø200 10M/工日2.铸铁管(承插式)Ø150 10M/工日3.铸铁管(承插式)Ø125 12M/工日4.铸铁管(承插式)Ø100 15M/工日5.铸铁管(承插式)Ø75 18M/工日6.铸铁管(承插式)Ø50 19M/工日7.卫生间支管安装 5m/工日五.采暖工程(DN≥40焊接,DN≤32丝接)焊接钢管G15 15m/工日焊接钢管G20 15 m/工日焊接钢管G25 15 m/工日焊接钢管G32 15 m/工日焊接钢管G40 15 m/工日焊接钢管G50 12 m/工日焊接钢管G70 10 m/工日焊接钢管G70 10 m/工日焊接钢管G80 10 m/工日焊接钢管G100 10 m/工日散热器支管安装(连同立管) 3组/工日六.支架防腐1.支架刷漆 300M/工日一.管道防腐1.管道刷漆(第一篇)25М2/工日2.管道刷漆(第二篇) 50M2/工日七.阀门安装(碰头部分)1.阀门安装(丝接) 10个/工日2.阀门安装(法兰) 5个/工日八.其他项目1打凿地面楼板洞(120mm-150mm) 8个/工日2.打凿混凝土墙洞(厚度180mm以内) 1.5个/工日3.打凿混凝土墙洞(厚度250mm以内) 1个/工日4.凿墙槽(混凝土) 17m/工日5.凿墙槽(隔墙板) 40m/工日九.电气部分1.二次接管(后砌墙、隔板墙) 26根/工日2.箱体暗装 7台/2工日3.管内穿线BV-2.5 1000m/工日4.凿墙槽 40m/工日5.桥架安装100×50 15m/工日6.桥架安装200×15 10m/工日7.电视分配器箱安装 2台/工日8.插座。
云南通用安装定额管道篇2013

云南通用安装定额管道篇2013摘要:一、引言二、云南通用安装定额管道篇2013概述1.定义及作用2.编制依据和原则3.适用范围三、定额管道安装工程的内容1.管道及附件采购2.管道安装3.管道焊接4.管道试压、清洗和吹扫5.管道防腐保温四、定额管道安装工程的造价控制1.预算编制2.成本核算3.造价控制策略五、定额管道安装工程的施工管理1.施工组织设计2.施工现场管理3.质量控制4.安全文明施工六、定额管道安装工程的案例分析1.案例一:某石油化工项目定额管道安装工程2.案例二:某医药工程项目定额管道安装工程七、总结与展望正文:一、引言随着我国基础设施建设的不断推进,管道安装工程在各个领域得到了广泛应用。
为进一步规范和指导云南地区管道安装工程的建设,2013年发布了《云南通用安装定额管道篇》,本文将对该定额进行详细解读,以期为从业人员提供参考。
二、云南通用安装定额管道篇2013概述1.定义及作用云南通用安装定额管道篇2013是对云南地区管道安装工程的一种规范性指导,涵盖了管道及附件采购、安装、焊接、试压、清洗、吹扫、防腐保温等各个环节。
其主要作用在于为施工单位提供一个合理的造价依据,确保工程质量和安全。
2.编制依据和原则定额管道篇的编制依据主要包括国家有关法律法规、行业标准、云南省地方规定以及实践经验。
在编制过程中,遵循了科学性、合理性、实用性和可操作性原则,以确保定额的适用性和权威性。
3.适用范围云南通用安装定额管道篇2013主要适用于云南省境内新建、扩建、改建的工业、民用、市政等管道安装工程,具有广泛的适用性。
三、定额管道安装工程的内容1.管道及附件采购采购环节主要包括管材、管件、阀门、法兰等材料的选购,要求符合设计文件和相关标准要求。
2.管道安装安装过程中要遵循安全、规范、高效的原则,确保管道安装质量。
3.管道焊接焊接工序应严格按照焊接工艺规程进行,保证焊接质量达到标准。
4.管道试压、清洗和吹扫为确保管道系统的安全运行,试压、清洗和吹扫环节必不可少。
云南通用安装定额管道篇2013

云南通用安装定额管道篇2013摘要:一、前言二、云南通用安装定额管道篇的概述三、2013 年云南通用安装定额管道篇的主要内容1.管道安装工程预算的编制2.管道材料及配件的选用3.管道安装工程的施工技术要求4.安全文明施工及质量验收四、云南通用安装定额管道篇在实际工程中的应用五、结论正文:一、前言云南通用安装定额管道篇2013 是在我国工程建设领域发展需求的基础上,结合云南省实际情况制定的一部关于管道安装工程的专业性定额。
它为云南省建筑安装工程提供了科学的预算编制、材料选型、施工技术要求和质量验收标准,对于规范云南省管道安装市场,提高工程质量和效益具有重要意义。
二、云南通用安装定额管道篇的概述云南通用安装定额管道篇2013 是根据国家有关法规、政策及标准,结合云南省的工程实践经验编制而成。
本篇主要包括管道安装工程预算的编制、管道材料及配件的选用、管道安装工程的施工技术要求和安全文明施工及质量验收等方面的内容。
三、2013 年云南通用安装定额管道篇的主要内容1.管道安装工程预算的编制云南通用安装定额管道篇2013 详细阐述了预算编制的方法和步骤,为工程造价的合理估算提供了依据。
预算编制应遵循的原则包括:按工程量清单计价、分部分项工程造价计算、以施工图纸为依据等。
2.管道材料及配件的选用本篇对管道材料及配件的选用进行了详细的规定,包括管道材料的基本性能要求、连接方式、防腐、保温等方面的内容。
强调在选材时要充分考虑工程特点、环境条件和施工要求,确保管道的安全、可靠、经济、合理。
3.管道安装工程的施工技术要求本篇对管道安装工程的施工技术要求进行了详细的规定,包括施工准备、管道安装、管道焊接、管道试压、管道防腐、保温及管道安装工程的施工质量验收等内容。
要求施工过程中严格执行相关技术规范,确保工程质量。
4.安全文明施工及质量验收本篇强调在施工过程中要注重安全文明施工,确保工程安全、环保、节能。
同时,对质量验收进行了详细的规定,包括工程质量验收的组织、程序、方法和要求等内容,确保工程质量得到有效控制。
圆弧管道的安装定额

圆弧管道的安装定额
圆弧管道的安装是建筑工程中非常重要的一项工作。
它涉及到管道的布置、连接和固定等方面,对于建筑的正常运行起着至关重要的作用。
圆弧管道的布置需要根据实际情况来确定。
在确定布置方案时,需要考虑到管道的长度、直径、材质等因素,以及周围环境的限制。
同时,还需要根据建筑物的结构和功能需求,合理安排管道的走向和连接方式。
圆弧管道的连接是安装过程中的重要环节。
连接的质量直接影响管道的密封性和稳定性。
在进行连接时,需要使用专用的管接件,确保管道连接牢固可靠。
同时,还需要仔细检查连接处是否存在漏水或渗漏的情况,及时进行修复。
圆弧管道的固定也是安装过程中不能忽视的环节。
固定的目的是为了保证管道的稳定性和安全性。
在进行固定时,需要根据管道的材质和直径选择合适的固定件,并将其安装牢固。
同时,还需要注意固定件的数量和位置,以确保管道在使用过程中不会出现晃动或变形的情况。
圆弧管道的安装是一项需要细心和耐心的工作。
只有在合理布置、正确连接和稳固固定的基础上,才能确保管道的正常运行和使用安全。
因此,在进行圆弧管道的安装时,建筑工程人员需要严格按照
相关规范和要求进行操作,确保工作的质量和效果。
只有这样,才能为建筑物的正常运行提供可靠的保障。
新疆2020管道安装定额

新疆2020管道安装定额新疆2020年管道安装定额管道安装是指将管道系统按照一定的规范和要求进行布置、连接、固定和维护的过程。
作为新疆地区的管道安装定额,它规定了管道安装的标准、要求以及相关的技术指标,为新疆地区的管道安装工作提供了指导和依据。
一、管道安装定额的制定背景和意义管道安装定额是根据工程实践和实际需求制定的,其目的是为了保障工程质量,确保管道系统的安全运行。
新疆地区作为一个多族多文化的地区,其管道安装定额需要兼顾各个方面的特点和要求,确保适用于不同的工程项目。
二、管道安装定额的基本内容1. 管道安装的基本要求:包括安装的位置、高度、间距、倾角等方面的要求,确保管道系统的正常运行。
2. 管道材料的选择和使用:根据不同的工程项目,选择合适的管道材料,确保其具备良好的耐腐蚀性、耐压性和耐磨性。
3. 管道连接方式的选择:根据管道的用途和工作条件,选择合适的连接方式,如焊接、螺纹连接、法兰连接等,确保连接牢固可靠。
4. 管道支架和固定件的设计和安装:根据管道的重量和工作条件,设计合理的支架和固定件,确保管道系统的稳定性。
5. 管道保温和防腐:根据工程项目的需要,选择合适的保温和防腐材料,对管道进行保护,延长其使用寿命。
三、管道安装定额的应用范围和适用对象管道安装定额适用于新疆地区的各类管道工程项目,包括市政工程、工业工程、建筑工程等。
适用对象包括设计单位、施工单位、监理单位等,以及从事相关工程的技术人员和管理人员。
四、管道安装定额的实施和质量控制管道安装定额的实施需要严格按照相关标准和规范进行,确保工程质量和安全。
在实施过程中,需要进行质量控制,包括施工前的准备工作、施工过程的监督和检验、竣工验收等环节,确保管道安装工程的质量合格。
五、管道安装定额的更新和完善管道安装定额需要根据工程实践和技术发展进行更新和完善。
新疆地区的管道安装工作面临着不同的环境和要求,定额的更新和完善是为了适应新的工程需求和技术发展,提高工程质量和安全水平。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道安装工程定额
管道安装工程定额是指根据国家有关标准和规范,结合管道安装工程的各项技术要求和工作内容,对工程所需人力、材料、机械设备、工时以及工程造价进行合理的估算和计算,以便于工程的预算、设计和施工过程的控制和管理。
一、管道安装工程定额的编制原则
1.国家有关标准和规范的要求:定额编制要符合国家有关标准和规范的要求,确保工程的质量和安全性。
2.工程的实际情况:定额编制要考虑工程的具体情况,包括工程的规模、工期、环境条件等等,以便于合理估算工程所需的资源和工时。
3.经济合理性:定额编制要注重经济合理性,即以最低成本实现工程的质量要求,提高工程的经济效益。
4.适应性和可操作性:定额编制要考虑工程的可操作性,使定额能够在实际施工中得到有效应用。
二、管道安装工程定额的主要内容
1.工程量的计算:根据工程的设计图纸和标准规范,计算出工程所需的材料、管件和设备等的数量和规格,以及工程需要的工时和工作量。
2.人力资源的需求:根据工程的工作量和工时要求,确定工程所需的施工人员数量和种类,包括工人、技术人员和管理人员等。
3.材料和设备的选型:根据工程的要求和技术标准,选取适当的材料和设备,包括管材、管件、阀门等,以及起重设备、焊接设备等。
4.施工工艺和工序的确定:根据工程的特点和要求,确定施工的工艺
和工序,包括管道的组装、焊接、防腐等工艺过程。
5.施工条件和环境的考虑:根据工程所处的环境条件,考虑施工条件
和施工安全要求,制定相应的安全措施和施工方案。
6.工程造价的估算:根据工程的人力资源、材料、设备和工时等要素,计算出工程的造价和预算,包括人工成本、材料成本、设备成本等。
三、管道安装工程定额的应用范围
1.工程预算和招标:定额可以作为工程预算和招标的依据,通过计算
出工程的造价和成本,帮助施工单位合理确定工程报价和投标成本。
2.工程设计和施工图纸的编制:定额可以作为工程设计和施工图纸的
参考依据,帮助设计师和绘图员合理确定管道安装工程的设计方案和图纸
内容。
3.施工方案和工时计划的编制:定额可以作为施工方案和工时计划的
参考依据,帮助施工单位合理确定施工工艺和工序,以及施工进度和工时
安排。
4.工程合同管理和验收:定额可以作为工程合同的管理和验收的依据,帮助工程监理和验收单位进行工程质量和成本的控制和评估。
综上所述,管道安装工程定额的编制对于工程的预算、设计和施工过
程具有重要的指导作用,能够合理估算和计算工程所需的资源和工时,提
高工程的质量和效益。
同时,定额的应用范围涵盖了工程的各个环节和方面,对于工程的管理和控制起到了重要的作用。
