湖北省市政工程消耗量定额及统一基价表
合集下载
相关主题
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新定额共分上册、中册、下册三个部分。 上册包括“道路工程”,“桥涵护岸 工程”,“隧道工程”,共20章计 (1523)个定额子目;中册包括: “市政管网工程”,共8章计(3908) 个定额子目;下册包括:“钢筋工 程”, “拆除工程”,“施工技术措 施项目”,三部分计(629)个定额子 目;其中“钢筋工程”共5节计(95) 个定额子目;“拆除工程” 共10节计
4、新定额的部分周转材料周转次数摊 销次数发生变化,例如租赁脚手架、 高架桥异型异形模板材料周转次数 摊销明显减小。
5、新定额中不便计量、用量少、价值 小的材料打包合并为零星材料费, 单 位以“元”表示。原定额用量少、 价值小的材料合为其他材料以占材 料费的百分数表示。,单位以“元” 表示。
6、新定额中“土石方工程”项目删 除取消, “土石方工程”按《湖北 省土石方工程消耗量定额统一基价表》 关规定执行。
一、概况
《湖北省市政工程消耗量定额及 统一基价表》(以下简称“本定 额”)已发布执行,为了便于全 省各地工程造价管理部门和广大 用户贯彻执行本定额,现对本定 额编制的情况说明如下:
2004年批准发布的《湖北省市 政工程消耗量定额及统一基价表》 (以下简称原定额)发布执行以 来,在有效控制市政基础设施建 设投资规模、正确合理确定工程 造价中起到了积极的作用。近年 来随着社会主义的市场经济体系 的逐步建立、
3、新定额的编制从有利于国家宏 观调控、有利于市场竞争规范工 程计价施行出发、实行工程消耗 量和劳务、材料价格分离、工程 实体消耗量与施工措施消耗分离、 以利于技术和经济的统一及造价 的动态调整管理。
4、新定额是按正常的施工条件、 大多数施工企业采用的施工方法、 机械化装备程度、合理的工期、 施工工艺和劳动组织编制的,反 映了社会平均消耗量水平。
三、新定额编制原则
1、2008年版《湖北省市政工程 消耗量定额及统一基价表》是在 2004年《湖北省市政工程消耗量 定额及统一基价表》和1995年国 家市政工程劳动定额基础上修订 编制。
2、补充了近些年在城市市政基 础设施建设中已被广泛采用,行 之有效的新技术、新设备、新工 艺、新材料、并依据设计标准、 规范、规程对原定额执行以来存 在的问题及不合理部分进行修订。 定额水平力求合理,部分定额子 目的消耗量作了调整,使之能准 确的反映工程造价。
6、已推广使用的新技术、新设备、 新工艺、新材料、经工程实践检 验确定成熟的资料
五、新定额修编情况

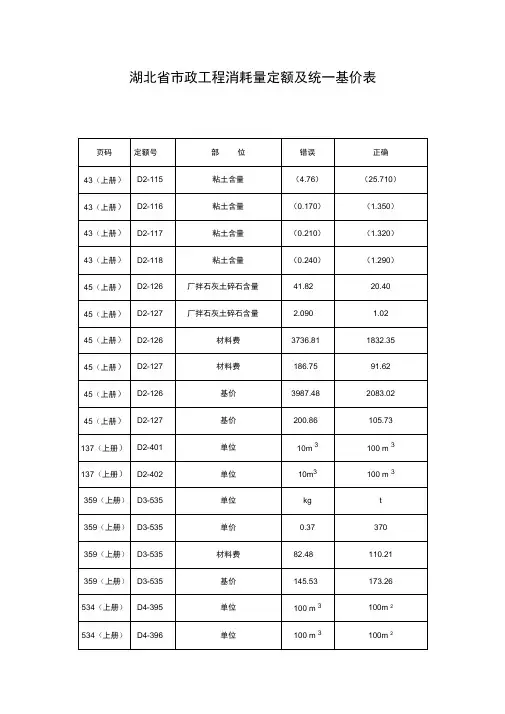

㈠新定额与老定额的主要不同方面 及变化情况
新定额与老定额人工工日取定模式 不样
新定额人工拆分原则
新定额人工工日不在沿用 “综合工 日”这一概念,不分工种,按技术等 级分为普工、技工、高级技工、新定 额人工拆分原则参照1985年《全国市 政工程统一劳动定额》中对应子目小 组成员组成,其中三类工(含三类) 以下为普工,四、五、六、七类为技 工,七类以上为高级技工。
科学技术的不断进步及新技术、新 材料新工艺的不断出现,原定额已 满足不了市政工程的计价的需要, 为了适应当前建设市场的不断发展, 我站组织有关人员在原定额基础上, 根据我省市政基础设施建设的情况, 经过一年多时间的辛勤劳动,重新 修订编制 了2008版《湖北省市政 工程消耗量定额及统一基价表》 (以下简称新定额),
5、少留活口、简捷明了、方便适 应,易于电算操作。
四、新定额编制依据
1、1999年《全国统一市政工程预 算定额》
2、2004年《湖北省市政工程消耗 量定额及统一基价表》
3、1995年《国家市政工程劳动定 额》
4、现行的设计、施工验收规范、 安全操作规程、质量评定标准及 相关法规。
5、现行的国家标准图集和具有代 表性工程的设计图纸。
2、新定额与老定额人工工日单 价不同
新定额人工工日单价取定为:普 工42元/工日、技工48元/工日、 高级技工60元/工日。
3、新定额人工工日消耗量部分发 生变化
①新定额人工工日消耗量部分按 2007年建设工程劳动定额(市政 工程)送审稿取定。
②工日消耗量内容包括基本用工、 辅助用工、超运距用工、人工幅 度差。
机械降低效率.有行车干扰影响的程度,消 耗量按人工和机械乘以下调整系数
行车 10000以 10001~ 30001 ~ 50001 ~ 70000以
密度 下
30000 50000 70000 上
调整
系数 不调整 2
4
6
8
(%)
㈡新定额补充增加修编的内容
补充增加修编了近些年在城市市政基 础设施建设中被广泛采用,行之有效 的新技术、新设备、新工艺、新材料 经工程实践检验确定成熟的定额子目。 详见下表
(99)个定额子目;“施工技术措施 项目”共7章计(435)个定额子目.
新旧定额及统一基价表定额子目一览表
册序
名称
原子目数 新子目数 增减子目 (个) (个) 数(个)
道路工程
547
451
-96
wenku.baidu.com上册
桥涵护岸工程
556
616
60
中册
隧道工程 市政管网工程
401 2906
456 3908
55 1002
钢筋工程
102
95
-7
下册
拆除工程
99
99
0
施工技术措施项目
482
435
-47
小计
5093
6060
967
二、新定额的适用范围及作用
新定额适用于湖北省境内的新建、 扩建、改建市政工程。是编制施 工图预算、工程竣工结算的依据, 是定额计价和工程量清单计价招 标投标工程编制预算控制造价的 依据,是编制设计概算及投资估 算的依据,是企业投标报价的重 要参考资料。
新增补充修编定额子目内容 机械操作(不含挖土方)掺石灰
7、新定额中“地铁工程” 项目删除 取消,因为近期建设部要批准发布 《全国统一轨道工程预算定额》。由 于城市轨道交通工程投资额大,工期 长,技术复杂。不同于一般市政基础 设施建设工程
8、定额中 “商品混凝土工程” 项 目删除取消,将商品混凝土分别编 于相应各册、各章的定额子目中, 不另举例。
9﹑定额总说明中增加行车干扰影响 调整系数表,不能封闭交通工程,行车 干扰影响包括行车﹑行人的干扰,路 面保护,地下工程的接头交叉处理与 恢复等,和不断交通而使人工﹑
