施工组织设计某人工湿地水质净化工程施工组织设计投标人:目录施工组织设计 (1)某人工湿地水质净化工程 (1)施工组织设计 (1)第一章综合说明 (1)第一节编制依据和原则 (1)第二节质量、工期、安全文明施工等目标 (3)第三节工程概况说明 (4)第二章施工前准备 (4)第一节施工现场准备 (4)第二节技术准备 (5)第三节机械准备计划 (6)第四节材料准备计划 (6)第三章工程进度计划与措施 (7)第一节工期目标 (7)第二节工期计划 (7)第三节工期保证措施 (8)第四章劳动力与材料投入供应及保证措施 (10)第一节项目管理组织机构 (10)第二节劳动力投入计划及保证措施 (11)第三节材料投入计划及保证措施 (15)第五章投入主要机械设备情况及检验设备 (16)第六章现场总平面布置图及临时设施 (17)第一节施工总平面布置 (17)第二节施工管理及生活营地建设 (17)第三节施工道路布置及要求 (17)第四节主要施工辅助设施布置 (18)第五节施工用水、电 (18)第六节其他设施 (18)第七节临时设施的拆除 (19)第七章施工方案和各分部分项工程措施 (20)第一节施工测量 (20)第二节清表工程 (22)第三节土方开挖工程 (23)第四节土方回填工程 (27)第五节砌筑施工 (31)第六节园林景观(栈道、生态浮岛及生物基等)施工 (36)第六节园路、平台工程施工 (44)第八章关键施工技术、工艺及工程项目实施的难点及解决方案 (49)第一节放线测量 (49)第二节土方开挖和回填工程 (50)第三节钢筋及混凝土工程关键技术 (51)第四节降低工程造价的主要措施 (52)第五节季节施工措施 (54)第六节工序衔接措施 (55)第九章新技术、新材料、新工艺、新设备的应用 (57)第十章质量通病防止措施 (58)第一节钢筋工程 (58)第二节模板工程 (60)第三节砼工程 (62)第四节砌筑工程 (63)第五节抹灰工程 (64)第十一章质量管理体系与措施及承诺 (66)第一节工程质量目标 (66)第二节质量保证体系, (67)第三节质量保证措施 (69)第四节质量保证技术措施 (71)第五节植物种植质量控制 (74)第六节质量技术组织措施及承诺 (75)第十二章安全管理体系与施工技术措施 (77)第一节安全管理目标 (77)第二节安全保证体系及主要职责 (77)第三节安全管理制度及办法 (81)第四节安全施工保证技术措施 (82)第五节临时用电,防火、防汛、机械设备安全管理措施 (84)第六节机械设备使用安全措施 (89)第七节预防电气火灾措施 (89)第八节消防保卫措施保证 (90)第十三章确保文明施工技术措施 (91)第一节环境保护措施编制内容 (91)第二节施工区环境保护设计 (92)第三节水土保持措施 (92)第四节噪声、粉尘、废气等污染防治措施 (93)第五节施工区的卫生设施以及垃圾的治理措施 (94)第六节完工后的场地清理 (95)第十四章环境、职业健康安全管理方针及措施 (96)第一节环保、职业健康安全方针 (96)第二节环保、职业健康安全管理目标 (96)第三节组织机构及主要职责 (97)第四节职业健康管理措施 (100)第十五章成品保护和工程保修管理措施 (101)第一节混凝土工程 (101)第二节植物养护 (103)第三节维护方案及承诺 (105)第十六章劳务用工制度 (106)第一节总则 (106)第二节组织管理 (106)第三节劳务服务合同管理 (108)第四节劳务用工管理 (108)第五节劳务服务费用及保险 (110)第六节劳务工福利 (110)第十七章现场突发事件应急措施 (111)第一节编制依据 (111)第二节应急预案的组织措施 (111)第三节突发事件/事故处理应急原则 (111)第四节医疗设施和急救设施计划 (112)第五节触电事故的应急处理原则 (113)第六节火灾的应急处理原则 (114)第七节防汛应急原则 (115)第十八章资料管理措施 (116)第一节施工技术资料收集整理的要求 (116)第二节资料保证措施 (117)第三节竣工资料编制 (117)第十九章与业主、监理及设计方协调措施 (118)第一节与业主的配合、协调措施 (118)第二节与设计单位间的工作协调 (119)第三节与监理工程师的工作协调 (120)第二十章附图、附表 (121)附表一:工期进度计划网络图 (122)附表二:本工程拟投入劳动力计划表 (123)附表三:本工程拟投入机械设备安排计划表 (124)附表四:本工程拟配备的试验和检测仪器设备表 (126)附图五:施工总平面布置图 (127)附图六:《临时建设设施平面图》 (128)第一章综合说明第一节编制依据和原则一、编制依据(一)某人工湿地水质净化工程项目招标文件;(二)国家及地方有关水工施工规范、标准及法律、法规;《人工湿地污水处理工程技术规范》HJ 2005-2010 《人工湿地污水处理技术导则》RIS NTG00 62009《地表水环境质量标准》GB3838-2002 《城镇污水处理厂污染物排放标准》GB18918—2002 《建设工程基础管理规范》GB/T0 5326-2001《建筑工程施工质量验收统一标准》GB50300-2001 《砌体工程施工质量验收规范》GB50203-2002 《地下防水工程质量验收规范》GB50208-2002 《建筑地面工程施工质量验收规范》GB50209-2002 《工程测量规范》GB50026-93《建筑工程冬期施工规程》JGJ/T104-97《建筑机械使用安全技术规程》JGJ33-86《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查技术规范》JGB59-99《水利水电工程施工测量规范》SL52-93《施工现场临时用电安全技术规范》JGJ46-2005《水利水电工程施工组织设计规范》SL303-2004《园林绿化工程规范手册》《城市园林绿化养护管理标准》《园林设计施工技术手册之植栽规范》《园林设计施工技术手册之植栽规范》(三)公司内部相关制度和管理水平1、各项制度与规定编制过程有针对性的结合公司管理的各项制度与规定;如《工程项目管理责任制度》、《安全生产管理责任制度》、《科技管理制度》、《劳动合同管理制度》、《组织管理制度》、《人事管理制度》、《经营管理制度》等公司制度。

【施工管理】人工湿地水质净化-施工组织设计

【施工管理】人工湿地水质净化-施工组织设计

目录1、施工程序总体设想41.1编制说明41.1。

1编制依据41.1。

2编制总原则51.1。

3工程施工目标61。

2工程概况及说明71。

2。

1工程概况71。

2.2对外交通71。

2。

3施工工期71。

3施工组织机构71。

3.1管理机构人员配置71.3.2组织机构中各岗位说明71。

4施工总体部署101.4。

1总施工程序101.4。

2拟投入本标段的主要施工设备表111.4。

3劳动力计划表111。

5施工总进度计划111.5。

1施工进度计划编制依据及原则111.5.2工期安排121.6施工总平面布置及临时工程121.6.1施工总平面布置121。

6.2施工管理及生活营地建设121。

6.3施工道路布置及要求121.6.4主要施工辅助设施布置131.6.5施工用水、电131.6.6施工内部通信131.6.7其他设施131。

6。

8临时设施的拆除141。

7施工准备141。

7.1人员准备141。

7.2生活设施准备151。

7。

3生产设施准备151。

7.4施工材料的运输和贮存准备151。

7。

5技术准备151。

8绿色施工技术措施161。

8.2基本规定:161。

8。

2资源节约:171.8。

3环境保护:171.8.4职业健康与安全:192、施工进度计划和各阶段进度的保证措施及违约责任承诺192。

1施工测量192.1。

1测量的准备工作192。

1。

2定位及高程控制测量192。

1。

3施工测量注意事项202。

1.4测量质量保证措施202.2拆除工程202。

3土方开挖工程212。

4植物种植232.4.1施工内容232.4。

2施工准备232。

4.3施工技术方案241、水葱的种植252、千屈菜的种植253、黄花鸢尾的种植264、芦苇的种植265、香蒲的种植276、茭白的种植277、黑藻288、菹草2810、睡莲的种植2911、菱角的种植2912、莲的种植302.4。

4养护管理方案352。

5季节性施工方案352。

5。

1防雨雪准备352.5。

2植物种植362.5。

人工湿地水质净化-施工组织设计之欧阳理创编

人工湿地水质净化-施工组织设计之欧阳理创编

目录1、施工程序总体设想1.1编制说明1.1.1编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

1.1.2编制总原则创优质工程,实现合同文件所要求的计划工期是我们编制施工组织设计的总原则,合理的、先进的施工技术措施和技术过硬、素质一流的施工队伍、性能优良、数量充足的施工设备是创优质工程,实现合同文件所要求的计划工期的重要保证。

(1)严格按合同文件的要求进行施工总体布置,并做到布置合理、紧凑,满足环保、防洪等施工需要。

(2)施工总体安排以人工湿地水处理为中心,对不同部位,不同时段的具体问题做出具体的、有针对性的实施方案,高度重视施工项目,抓住重点,科学合理地安排施工。

(3)严格按照施工图纸、合同文件编制施工组织设计。

(4)本工程按照项目法组织施工,全面贯彻执行ISO9002质量认证体系、ISO14001环境管理标准及GB/T28001-2001职业健康安全管理体系。

全面贯彻执行“以人才为根本,以科技为支撑,以法规为准则,不断提高员工素质,严格过程控制,持续改进质量管理体系,为顾客提供满意的工程产品和优质服务”的质量方针,和“以人为本,科学管理;全员参与,重在落实;关爱生命,安全至上;防治污染,保护环境;遵纪守法,持续改进”的环保、职业健康安全方针。

投入一流的施工队伍,选用先进的,数量充足的施工设备,精心组织、精心施工,确保工程质量优良,按期完工。

(5)本施工组织设计在编制过程中,充分考虑了该工程特点、有关施工规范的要求和我公司内部规章制度,本着优化施工方案、强化质量管理、合理降低工程造价、缩短工期的原则,制定了工程的施工组织机构和施工技术、施工质量管理,以及安全文明施工管理机构和措施,同时也考虑了现场条件和建设单位的要求。

某人工湿地施工组织设计

某人工湿地施工组织设计

某人工湿地施工组织设计施工组织设计某人工湿地水质净化工程施工组织设计投标人:目录施工组织设计1某人工湿地水质净化工程1施工组织设计1第一章综合说明1第一节编制依据和原则1第二节质量、工期、安全文明施工等目标2 第三节工程简况说明3第二章施工前准备3第一节施工现场准备3第二节技术准备3第三节机械准备计划4第四节材料准备计划4第三章工程进度计划与措施4第一节工期目标4第二节工期计划5第三节工期保证措施5第四章劳动力与材料投入供应及保证措施6 第一节工程管理组织机构6第二节劳动力投入计划及保证措施7第三节材料投入计划及保证措施9第五章投入主要机械设备情况及检验设备9 第六章现场总平面布置图及临时设施9第一节施工总平面布置9第二节施工管理及生活营地建设10第三节施工道路布置及要求10第四节主要施工辅助设施布置10第五节施工用水、电10第六节其他设施10第七节临时设施的拆除11第七章施工方案和各分部分项工程措施11第一节施工测量11第二节清表工程12第三节土方开挖工程13第四节土方回填工程15第五节砌筑施工17第六节园林景观(栈道、生态浮岛及生物基等)施工20第六节园路、平台工程施工24第八章关键施工技术、工艺及工程工程实施的难点及解决方案26 26第一节放线测量第二节土方开挖和回填工程27第三节钢筋及混凝土工程关键技术27第四节降低工程造价的主要措施28第五节季节施工措施29第六节工序衔接措施30第九章新技术、新材料、新工艺、新设备的应用30第十章质量通病防止措施31第一节钢筋工程31第二节模板工程32第三节砼工程33第四节砌筑工程34第五节抹灰工程34第十一章质量管理体系与措施及承诺35第一节工程质量目标35第二节质量保证体系,36第三节质量保证措施37第四节质量保证技术措施39第五节植物种植质量控制40第六节质量技术组织措施及承诺41第十二章安全管理体系与施工技术措施42第一节安全管理目标42第二节安全保证体系及主要职责42第三节安全管理制度及办法44第四节安全施工保证技术措施44第五节临时用电,防火、防汛、机械设备安全管理措施45 第六节机械设备使用安全措施48第七节预防电气火灾措施48第八节消防保卫措施保证49第十三章确保文明施工技术措施49第一节环境保护措施编制内容49第二节施工区环境保护设计49第三节水土保持措施50第四节噪声、粉尘、废气等污染防治措施50第五节施工区的卫生设施以及垃圾的治理措施51第六节完工后的场地清理51第十四章环境、职业健康安全管理方针及措施52第一节环保、职业健康安全方针52第二节环保、职业健康安全管理目标52第三节组织机构及主要职责52第四节职业健康管理措施54第十五章成品保护和工程保修管理措施54第一节混凝土工程54第二节植物养护5657第三节维护方案及承诺第十六章劳务用工制度57第一节总则57第二节组织管理57第三节劳务服务合同管理58第四节劳务用工管理58第五节劳务服务费用及保险59第六节劳务工福利59第十七章现场突发事件应急措施60第一节编制依据60第二节应急预案的组织措施60第三节突发事件/事故处理应急原则60第四节医疗设施和急救设施计划60第五节触电事故的应急处理原则61第六节火灾的应急处理原则61第七节防汛应急原则62第十八章资料管理措施62第一节施工技术资料收集整理的要求62第二节资料保证措施63第三节竣工资料编制63第十九章与业主、监理及设计方协调措施63第一节与业主的配合、协调措施63第二节与设计单位间的工作协调64第三节与监理工程师的工作协调64第二十章附图、附表65附表一:工期进度计划网络图66附表二:本工程拟投入劳动力计划表67附表三:本工程拟投入机械设备安排计划表67附表四:本工程拟配备的实验和检测仪器设备表68 附图五:施工总平面布置图7071附图六:《临时建设设施平面图》第一章综合说明第一节编制依据和原则一、编制依据(一)某人工湿地水质净化工程工程招标文件;(二)国家及地方有关水工施工规范、标准及法律、法规;《人工湿地污水处理工程技术规范》HJ 2005-2010 《人工湿地污水处理技术导则》RIS NTG00 62009 《地表水环境质量标准》GB3838-2002 《城镇污水处理厂污染物排放标准》GB18918—2002 《建设工程基础管理规范》GB/T0 5326-2001 《建筑工程施工质量验收统一标准》GB50300-2001 《砌体工程施工质量验收规范》GB50203-2002 《地下防水工程质量验收规范》GB50208-2002 《建筑地面工程施工质量验收规范》GB50209-2002 《工程测量规范》GB50026-93《建筑工程冬期施工规程》JGJ/T104-97《建筑机械使用安全技术规程》JGJ33-86《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查技术规范》JGB59-99《水利水电工程施工测量规范》SL52-93《施工现场临时用电安全技术规范》JGJ46-2005《水利水电工程施工组织设计规范》SL303-2004《园林绿化工程规范手册》《城市园林绿化养护管理标准》《园林设计施工技术手册之植栽规范》《园林设计施工技术手册之植栽规范》(三)公司内部相关制度和管理水平1、各项制度与规定编制过程有针对性的结合公司管理的各项制度与规定;如《工程工程管理责任制度》、《安全生产管理责任制度》、《科技管理制度》、《劳动合同管理制度》、《组织管理制度》、《人事管理制度》、《经营管理制度》等公司制度。

某人工湿地施工方案设计

某人工湿地施工方案设计

施工组织设计某人工湿地水质净化工程施工组织设计投标人:目录施工组织设计 (1)某人工湿地水质净化工程 (1)施工组织设计 (1)第一章综合说明 (1)第一节编制依据和原则 (1)第二节质量、工期、安全文明施工等目标 (2)第三节工程概况说明 (3)第二章施工前准备 (3)第一节施工现场准备 (3)第二节技术准备 (3)第三节机械准备计划 (4)第四节材料准备计划 (4)第三章工程进度计划与措施 (4)第一节工期目标 (4)第二节工期计划 (4)第三节工期保证措施 (5)第四章劳动力与材料投入供应及保证措施 (6)第一节项目管理组织机构 (6)第二节劳动力投入计划及保证措施 (7)第三节材料投入计划及保证措施 (8)第五章投入主要机械设备情况及检验设备 (9)第六章现场总平面布置图及临时设施 (9)第一节施工总平面布置 (9)第二节施工管理及生活营地建设 (9)第三节施工道路布置及要求 (10)第四节主要施工辅助设施布置 (10)第五节施工用水、电 (10)第六节其他设施 (10)第七节临时设施的拆除 (11)第七章施工方案和各分部分项工程措施 (11)第一节施工测量 (11)第二节清表工程 (12)第三节土方开挖工程 (13)第四节土方回填工程 (15)第五节砌筑施工 (16)第六节园林景观(栈道、生态浮岛及生物基等)施工 (19)第六节园路、平台工程施工 (23)第八章关键施工技术、工艺及工程项目实施的难点及解决方案 (26)第一节放线测量 (26)第二节土方开挖和回填工程 (26)第三节钢筋及混凝土工程关键技术 (27)第四节降低工程造价的主要措施 (27)第五节季节施工措施 (28)第六节工序衔接措施 (29)第九章新技术、新材料、新工艺、新设备的应用 (30)第十章质量通病防止措施 (30)第一节钢筋工程 (30)第二节模板工程 (31)第三节砼工程 (32)第四节砌筑工程 (33)第五节抹灰工程 (33)第十一章质量管理体系与措施及承诺 (34)第一节工程质量目标 (34)第二节质量保证体系, (35)第三节质量保证措施 (36)第四节质量保证技术措施 (38)第五节植物种植质量控制 (39)第六节质量技术组织措施及承诺 (39)第十二章安全管理体系与施工技术措施 (40)第一节安全管理目标 (40)第二节安全保证体系及主要职责 (41)第三节安全管理制度及办法 (42)第四节安全施工保证技术措施 (43)第五节临时用电,防火、防汛、机械设备安全管理措施 (44)第六节机械设备使用安全措施 (46)第七节预防电气火灾措施 (47)第八节消防保卫措施保证 (47)第十三章确保文明施工技术措施 (48)第一节环境保护措施编制内容 (48)第二节施工区环境保护设计 (48)第三节水土保持措施 (48)第四节噪声、粉尘、废气等污染防治措施 (49)第五节施工区的卫生设施以及垃圾的治理措施 (49)第六节完工后的场地清理 (50)第十四章环境、职业健康安全管理方针及措施 (50)第一节环保、职业健康安全方针 (50)第二节环保、职业健康安全管理目标 (50)第三节组织机构及主要职责 (51)第四节职业健康管理措施 (52)第十五章成品保护和工程保修管理措施 (53)第一节混凝土工程 (53)第二节植物养护 (54)第三节维护方案及承诺 (55)第十六章劳务用工制度 (55)第一节总则 (55)第二节组织管理 (55)第三节劳务服务合同管理 (56)第四节劳务用工管理 (56)第五节劳务服务费用及保险 (57)第六节劳务工福利 (58)第十七章现场突发事件应急措施 (58)第一节编制依据 (58)第二节应急预案的组织措施 (58)第三节突发事件/事故处理应急原则 (58)第四节医疗设施和急救设施计划 (58)第五节触电事故的应急处理原则 (59)第六节火灾的应急处理原则 (59)第七节防汛应急原则 (60)第十八章资料管理措施 (60)第一节施工技术资料收集整理的要求 (60)第二节资料保证措施 (61)第三节竣工资料编制 (61)第十九章与业主、监理及设计方协调措施 (61)第一节与业主的配合、协调措施 (62)第二节与设计单位间的工作协调 (62)第三节与监理工程师的工作协调 (63)第二十章附图、附表 (63)附表一:工期进度计划网络图 (64)附表二:本工程拟投入劳动力计划表 (65)附表三:本工程拟投入机械设备安排计划表 (66)附表四:本工程拟配备的试验和检测仪器设备表 (68)附图五:施工总平面布置图 (69)附图六:《临时建设设施平面图》 (70)第一章综合说明第一节编制依据和原则一、编制依据(一)某人工湿地水质净化工程项目招标文件;(二)国家及地方有关水工施工规范、标准及法律、法规;《人工湿地污水处理工程技术规范》 HJ 2005-2010《人工湿地污水处理技术导则》 RIS NTG00 62009 《地表水环境质量标准》 GB3838-2002《城镇污水处理厂污染物排放标准》 GB18918—2002 《建设工程基础管理规范》 GB/T0 5326-2001 《建筑工程施工质量验收统一标准》 GB50300-2001《砌体工程施工质量验收规范》 GB50203-2002《地下防水工程质量验收规范》 GB50208-2002《建筑地面工程施工质量验收规范》 GB50209-2002《工程测量规范》 GB50026-93《建筑工程冬期施工规程》 JGJ/T104-97《建筑机械使用安全技术规程》 JGJ33-86《施工现场临时用电安全技术规范》 JGJ46-2005《建筑施工安全检查技术规范》 JGB59-99《水利水电工程施工测量规范》 SL52-93《施工现场临时用电安全技术规范》 JGJ46-2005《水利水电工程施工组织设计规范》 SL303-2004《园林绿化工程规范手册》《城市园林绿化养护管理标准》《园林设计施工技术手册之植栽规范》《园林设计施工技术手册之植栽规范》(三)公司内部相关制度和管理水平1、各项制度与规定编制过程有针对性的结合公司管理的各项制度与规定;如《工程项目管理责任制度》、《安全生产管理责任制度》、《科技管理制度》、《劳动合同管理制度》、《组织管理制度》、《人事管理制度》、《经营管理制度》等公司制度。

人工湿地净化水质工程案例

人工湿地净化水质工程案例

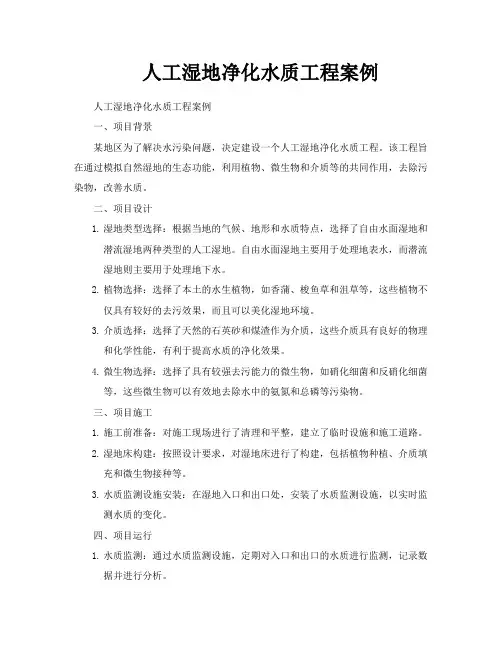

人工湿地净化水质工程案例人工湿地净化水质工程案例一、项目背景某地区为了解决水污染问题,决定建设一个人工湿地净化水质工程。

该工程旨在通过模拟自然湿地的生态功能,利用植物、微生物和介质等的共同作用,去除污染物,改善水质。

二、项目设计1.湿地类型选择:根据当地的气候、地形和水质特点,选择了自由水面湿地和潜流湿地两种类型的人工湿地。

自由水面湿地主要用于处理地表水,而潜流湿地则主要用于处理地下水。

2.植物选择:选择了本土的水生植物,如香蒲、梭鱼草和沮草等,这些植物不仅具有较好的去污效果,而且可以美化湿地环境。

3.介质选择:选择了天然的石英砂和煤渣作为介质,这些介质具有良好的物理和化学性能,有利于提高水质的净化效果。

4.微生物选择:选择了具有较强去污能力的微生物,如硝化细菌和反硝化细菌等,这些微生物可以有效地去除水中的氨氮和总磷等污染物。

三、项目施工1.施工前准备:对施工现场进行了清理和平整,建立了临时设施和施工道路。

2.湿地床构建:按照设计要求,对湿地床进行了构建,包括植物种植、介质填充和微生物接种等。

3.水质监测设施安装:在湿地入口和出口处,安装了水质监测设施,以实时监测水质的变化。

四、项目运行1.水质监测:通过水质监测设施,定期对入口和出口的水质进行监测,记录数据并进行分析。

2.维护管理:对湿地进行了定期的维护管理,包括植物修剪、介质更换和微生物接种等。

3.效果评估:根据监测数据和分析结果,对净化水质工程的效果进行了评估。

结果表明,该工程对氨氮、总磷和重金属等污染物的去除率较高,水质得到了明显的改善。

五、项目成果1.水质改善:通过人工湿地净化水质工程的运行,当地的水质得到了明显的改善。

监测数据显示,出口水质中的氨氮、总磷等污染物的含量明显低于入口水质。

2.环境美化:人工湿地的建设也为当地的环境增添了一抹绿色。

植物的生长不仅美化了环境,还为当地的生态系统增添了多样性。

3.生态修复:人工湿地净化水质工程的运行,有效地恢复了当地的水生态环境。

XX河人工湿地水质净化工程施工组织设计规范 (一)

XX河人工湿地水质净化工程施工组织设计规范 (一)

XX河人工湿地水质净化工程施工组织设计规范 (一)随着城市化进程的不断推进,许多城市面临着水环境恶化、水污染加剧的局面,因此大面积兴建人工湿地已成为了解决城市水污染问题的有效途径之一。

为确保人工湿地项目的工程质量,施工组织设计是十分重要的一环。

本文结合XX河人工湿地工程实际,详细阐述施工组织设计规范。

一、项目背景XX河位于某市区,是市区生活污水、雨水的主要排放河流。

由于历史原因,XX河周边的城市化进程较早,加上市民环保意识普及程度较低,导致XX河水环境恶化明显。

为了改善XX河的水环境,在市政府的支持下,开展了XX河人工湿地项目。

该项目面积约100公顷,规划建设多个不同类型的水池。

二、施工组织设计规范1.施工基础由于人工湿地项目部分区域地势低洼,地下水位较高,为了保证施工进度和地基稳定,必须采取降水、加固基础等措施。

基础加固范围为施工现场周边500米,在土石方施工前完成,以确保施工过程中不会对周边土地及建筑物安全造成影响。

2.土石方施工土石方挖填坑深度:填筑高程与周边地表相差0.5米左右。

在挖掘边坡时,应逐层进行,防止边坡塌方的现象发生。

同时,为确保挖方和填方之间的水流不互相干扰,需要在填方之前进行挖方的人工防渗措施。

3.水泥混凝土结构施工人工湿地中的构筑物大多以水泥混凝土为主,因此施工过程中要进行施工定型处理,确保结构的稳定性和牢固性。

要根据工程需求,建立混凝土浇筑、养护等工作流程图,严格按照程序进行,并在施工前进行技术培训,以提高施工质量。

4.配电系统配电系统是人工湿地运行和维护的重要保障,因此在施工过程中,配电系统的施工更要注意安全和可靠性。

如在施工现场,应设置专人负责电气安全,确保变压器运行稳定,加强与电力公司的沟通联系,随时协调解决各种电力问题。

5.废弃物处理在土石方、混凝土结构施工过程中产生的建筑垃圾要整理归类,可回收物的部分要回收利用,其余应统一堆放就近处理。

三、总结通过对施工组织设计规范的详细阐述,可以看出,在人工湿地项目中,各项规范的制定和实施,对保证工程顺利进行和质量的提升起到重要的作用。

人工湿地水质净化-施工组织设计之欧阳法创编

人工湿地水质净化-施工组织设计之欧阳法创编

目录1、施工程序总体设想71.1编制说明71.1.1编制依据71.1.2编制总原则81.1.3工程施工目标91.2工程概况及说明111.2.1工程概况111.2.2对外交通111.2.3施工工期111.3施工组织机构121.3.1管理机构人员配置121.3.2组织机构中各岗位说明121.4施工总体部署161.4.1总施工程序161.4.2拟投入本标段的主要施工设备表171.4.3劳动力计划表171.5施工总进度计划171.5.1施工进度计划编制依据及原则171.5.2工期安排181.6施工总平面布置及临时工程181.6.1施工总平面布置181.6.2施工管理及生活营地建设181.6.3施工道路布置及要求191.6.4主要施工辅助设施布置191.6.5施工用水、电191.6.6施工内部通信201.6.7其他设施201.6.8临时设施的拆除211.7施工准备211.7.1人员准备211.7.2生活设施准备221.7.3生产设施准备221.7.4施工材料的运输和贮存准备221.7.5技术准备231.8绿色施工技术措施241.8.2基本规定:241.8.2资源节约:251.8.3环境保护:261.8.4职业健康与安全:282、施工进度计划和各阶段进度的保证措施及违约责任承诺292.1施工测量292.1.1测量的准备工作292.1.2定位及高程控制测量292.1.3施工测量注意事项302.1.4测量质量保证措施302.2拆除工程312.3土方开挖工程322.4植物种植352.4.1施工内容352.4.2施工准备352.4.3施工技术方案361、水葱的种植382、千屈菜的种植383、黄花鸢尾的种植394、芦苇的种植405、香蒲的种植416、茭白的种植427、黑藻438、菹草4310、睡莲的种植4411、菱角的种植4512、莲的种植462.4.4养护管理方案532.5季节性施工方案532.5.1防雨雪准备542.5.2植物种植542.5.3植物防冻543综合管理措施553.1工期保证措施553.1.1合理分解总进度计划,细化落实施工进度553.1.2施工进度计划的实施563.1.3工期保证技术措施573.2质量保证措施603.2.1质量目标603.2.2质量保证体系及主要职责603.2.3质量保证计划大纲623.2.4质量管理制度633.2.5质量管理措施643.2.6质量保证技术措施663.3管线保护措施733.3.1地下管线目标733.3.2地下管线保护责任制743.3.3调查分析743.3.4保护措施753.4安全生产保证措施783.4.1安全管理目标783.4.2安全保证体系及主要职责783.4.3安全管理制度及办法823.4.4安全施工保证技术措施843.4.5临时用电,防火、防汛、机械设备安全管理措施863.5文明施工措施933.5.1文明施工目标933.5.2文明施工领导小组933.5.3文明施工实施方案943.6环境、职业健康安全管理方针及措施983.6.1环保、职业健康安全方针983.6.2环保、职业健康安全管理目标983.6.3环境保护措施993.6.3职业健康安全管理措施1033.7现场实发事件的应急措施1083.7.1编制依据1083.7.2突发事故(危险)发展过程及分析1083.7.3应急预案的组织措施1093.7.4突发事件/事故处理应急原则1123.7.5医疗设施和急救设施计划1133.7.6突发事件/事故处理培训和演练1153.7.7触电事故的应急处理原则1153.7.8火灾的应急处理原则1173.7.9防汛应急原则1203.8资料管理措施1213.8.1施工技术资料收集整理的要求1213.8.2资料保证措施1223.8.3竣工资料编制1223.9施工期间周边关系协调措施1233.9.1施工管理的原则1233.9.2施工管理的方法1233.9.3协调管理1233.10交通组织方案1263.11附表1271、施工程序总体设想1.1编制说明1.1.1编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

人工湿地水质净化-施工组织设计

人工湿地水质净化-施工组织设计

目录1、施工程序总体设想31。

1编制说明31.1.1编制依据31。

1。

2编制总原则41。

1.3工程施工目标51。

2工程概况及说明61.2。

1工程概况61。

2。

2对外交通61。

2.3施工工期61。

3施工组织机构61.3。

1管理机构人员配置61.3.2组织机构中各岗位说明61。

4施工总体部署91.4。

1总施工程序91。

4。

2拟投入本标段的主要施工设备表101。

4。

3劳动力计划表101。

5施工总进度计划101。

5。

1施工进度计划编制依据及原则101.5。

2工期安排111。

6施工总平面布置及临时工程111.6。

1施工总平面布置111。

6。

2施工管理及生活营地建设111。

6。

3施工道路布置及要求111。

6。

4主要施工辅助设施布置121。

6.5施工用水、电121。

6.6施工内部通信121。

6.7其他设施121。

6。

8临时设施的拆除131.7施工准备131。

7.1人员准备131。

7。

2生活设施准备131.7.3生产设施准备141.7.4施工材料的运输和贮存准备141。

7。

5技术准备141.8绿色施工技术措施151。

8。

2基本规定:151.8.2资源节约:161。

8。

3环境保护:161.8。

4职业健康与安全:182、施工进度计划和各阶段进度的保证措施及违约责任承诺18 2。

1施工测量182。

1。

1测量的准备工作182.1。

2定位及高程控制测量182。

1。

3施工测量注意事项192.1.4测量质量保证措施192。

2拆除工程192.3土方开挖工程202.4植物种植222。

4.1施工内容222。

4。

2施工准备222。

4。

3施工技术方案231、水葱的种植242、千屈菜的种植243、黄花鸢尾的种植254、芦苇的种植255、香蒲的种植266、茭白的种植267、黑藻278、菹草2710、睡莲的种植2811、菱角的种植2812、莲的种植292.4。

4养护管理方案342.5季节性施工方案342。

5.1防雨雪准备342。

5。

2植物种植352。

人工湿地水质净化-施工组织设计之欧阳引擎创编

人工湿地水质净化-施工组织设计之欧阳引擎创编

目录欧阳引擎(2021.01.01)1、施工程序总体设想1.1编制说明1.1.1编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

1.1.2编制总原则创优质工程,实现合同文件所要求的计划工期是我们编制施工组织设计的总原则,合理的、先进的施工技术措施和技术过硬、素质一流的施工队伍、性能优良、数量充足的施工设备是创优质工程,实现合同文件所要求的计划工期的重要保证。

(1)严格按合同文件的要求进行施工总体布置,并做到布置合理、紧凑,满足环保、防洪等施工需要。

(2)施工总体安排以人工湿地水处理为中心,对不同部位,不同时段的具体问题做出具体的、有针对性的实施方案,高度重视施工项目,抓住重点,科学合理地安排施工。

(3)严格按照施工图纸、合同文件编制施工组织设计。

(4)本工程按照项目法组织施工,全面贯彻执行ISO9002质量认证体系、ISO14001环境管理标准及GB/T28001-2001职业健康安全管理体系。

全面贯彻执行“以人才为根本,以科技为支撑,以法规为准则,不断提高员工素质,严格过程控制,持续改进质量管理体系,为顾客提供满意的工程产品和优质服务”的质量方针,和“以人为本,科学管理;全员参与,重在落实;关爱生命,安全至上;防治污染,保护环境;遵纪守法,持续改进”的环保、职业健康安全方针。

投入一流的施工队伍,选用先进的,数量充足的施工设备,精心组织、精心施工,确保工程质量优良,按期完工。

人工湿地工程(施工组织设计)

人工湿地工程(施工组织设计)

人工湿地工程(施工组织设计)编制:安全负责人:技术负责人:项目负责人:总监理工程师:项目经理部年月日第一章综合说明第一节编制说明一、编制依据:1、山南中学人工湿地施工工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

二、编制总原则创优质工程,完成合同文件所要求的方案工期是我们编制施工组织设计的总准则,合理的、先进的施工技能措施和技能过硬、本质一流的施工部队、功能优秀、数量足够的施工设备是创优质工程,完成合同文件所要求的方案工期的重要确保。

(1)严格按合同文件的要求进行施工总体布置,并做到布置合理、紧凑,满足环保、防洪等施工需要。

(2)施工总体安排以人工湿地水处理为中心,对不同部位,不同时段的具体问题做出具体的、有针对性的实施方案,高度重视施工项目,抓住重点,科学合理地安排施工。

(3)严格按照施工图纸、合同文件编制施工组织设计。

(4)本工程按照项目法组织施工,全面贯彻执行ISO9002质量认证体系、ISO14001环境管理标准及GB/T28001-2001职业健康安全管理体系。

全面贯彻执行“以人才为根本,以科技为支撑,以法规为准则,不断提高员工素质,严格过程控制,持续改进质量管理体系,为顾客提供满意的工程产品和优质服务”的质量方针,和“以人为本,科学管理;全员参与,重在落实;关爱生命,安全至上;防治污染,保护环境;遵纪守法,持续改进”的环保、职业健康安全方针。

投入一流的施工队伍,选用先进的,数量充足的施工设备,精心组织、精心施工,确保工程质量优良,按期完工。

某人工湿地施工组织设计

某人工湿地施工组织设计

施工组织设计某人工湿地水质净化工程施工组织设计投标人:目录施工组织设计1某人工湿地水质净化工程1施工组织设计1第一章综合说明1第一节编制依据和原则1第二节质量、工期、安全文明施工等目标2第三节工程简况说明3第二章施工前准备3第一节施工现场准备3第二节技术准备3第三节机械准备计划4第四节材料准备计划4第三章工程进度计划与措施4第一节工期目标4第二节工期计划5第三节工期保证措施5第四章劳动力与材料投入供应及保证措施6第一节工程管理组织机构6第二节劳动力投入计划及保证措施7第三节材料投入计划及保证措施9第五章投入主要机械设备情况及检验设备9第六章现场总平面布置图及临时设施9第一节施工总平面布置9第二节施工管理及生活营地建设10第三节施工道路布置及要求10第四节主要施工辅助设施布置10第五节施工用水、电10第六节其他设施10第七节临时设施的拆除11第七章施工方案和各分部分项工程措施11第一节施工测量11第二节清表工程12第三节土方开挖工程13第四节土方回填工程15第五节砌筑施工17第六节园林景观(栈道、生态浮岛及生物基等)施工20第六节园路、平台工程施工24第八章关键施工技术、工艺及工程工程实施的难点及解决方案26 26第一节放线测量第二节土方开挖和回填工程27第三节钢筋及混凝土工程关键技术27第四节降低工程造价的主要措施28第五节季节施工措施29第六节工序衔接措施30第九章新技术、新材料、新工艺、新设备的应用30第十章质量通病防止措施31第一节钢筋工程31第二节模板工程32第三节砼工程33第四节砌筑工程34第五节抹灰工程34第十一章质量管理体系与措施及承诺35第一节工程质量目标35第二节质量保证体系,36第三节质量保证措施37第四节质量保证技术措施39第五节植物种植质量控制40第六节质量技术组织措施及承诺41第十二章安全管理体系与施工技术措施42第一节安全管理目标42第二节安全保证体系及主要职责42第三节安全管理制度及办法44第四节安全施工保证技术措施44第五节临时用电,防火、防汛、机械设备安全管理措施45 第六节机械设备使用安全措施48第七节预防电气火灾措施48第八节消防保卫措施保证49第十三章确保文明施工技术措施49第一节环境保护措施编制内容49第二节施工区环境保护设计49第三节水土保持措施50第四节噪声、粉尘、废气等污染防治措施50第五节施工区的卫生设施以及垃圾的治理措施51第六节完工后的场地清理51第十四章环境、职业健康安全管理方针及措施52第一节环保、职业健康安全方针52第二节环保、职业健康安全管理目标52第三节组织机构及主要职责52第四节职业健康管理措施54第十五章成品保护和工程保修管理措施54第一节混凝土工程54第二节植物养护5657第三节维护方案及承诺第十六章劳务用工制度57第一节总则57第二节组织管理57第三节劳务服务合同管理58第四节劳务用工管理58第五节劳务服务费用及保险59第六节劳务工福利59第十七章现场突发事件应急措施60第一节编制依据60第二节应急预案的组织措施60第三节突发事件/事故处理应急原则60第四节医疗设施和急救设施计划60第五节触电事故的应急处理原则61第六节火灾的应急处理原则61第七节防汛应急原则62第十八章资料管理措施62第一节施工技术资料收集整理的要求62第二节资料保证措施63第三节竣工资料编制63第十九章与业主、监理及设计方协调措施63第一节与业主的配合、协调措施63第二节与设计单位间的工作协调64第三节与监理工程师的工作协调64第二十章附图、附表65附表一:工期进度计划网络图66附表二:本工程拟投入劳动力计划表67附表三:本工程拟投入机械设备安排计划表67附表四:本工程拟配备的实验和检测仪器设备表68附图五:施工总平面布置图7071附图六:《临时建设设施平面图》第一章综合说明第一节编制依据和原则一、编制依据(一)某人工湿地水质净化工程工程招标文件;(二)国家及地方有关水工施工规范、标准及法律、法规;《人工湿地污水处理工程技术规范》HJ 2005-2010 《人工湿地污水处理技术导则》RIS NTG00 62009 《地表水环境质量标准》GB3838-2002 《城镇污水处理厂污染物排放标准》GB18918—2002 《建设工程基础管理规范》GB/T0 5326-2001 《建筑工程施工质量验收统一标准》GB50300-2001 《砌体工程施工质量验收规范》GB50203-2002 《地下防水工程质量验收规范》GB50208-2002 《建筑地面工程施工质量验收规范》GB50209-2002 《工程测量规范》GB50026-93《建筑工程冬期施工规程》JGJ/T104-97《建筑机械使用安全技术规程》JGJ33-86《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查技术规范》JGB59-99《水利水电工程施工测量规范》SL52-93《施工现场临时用电安全技术规范》JGJ46-2005《水利水电工程施工组织设计规范》SL303-2004《园林绿化工程规范手册》《城市园林绿化养护管理标准》《园林设计施工技术手册之植栽规范》《园林设计施工技术手册之植栽规范》(三)公司内部相关制度和管理水平1、各项制度与规定编制过程有针对性的结合公司管理的各项制度与规定;如《工程工程管理责任制度》、《安全生产管理责任制度》、《科技管理制度》、《劳动合同管理制度》、《组织管理制度》、《人事管理制度》、《经营管理制度》等公司制度。

人工湿地水质净化-施工组织设计之欧阳体创编

人工湿地水质净化-施工组织设计之欧阳体创编

目录1、施工程序总体设想61.1编制说明61.1.1编制依据61.1.2编制总原则71.1.3工程施工目标81.2工程概况及说明91.2.1工程概况91.2.2对外交通91.2.3施工工期91.3施工组织机构101.3.1管理机构人员配置101.3.2组织机构中各岗位说明101.4施工总体部署131.4.1总施工程序131.4.2拟投入本标段的主要施工设备表141.4.3劳动力计划表141.5施工总进度计划141.5.1施工进度计划编制依据及原则141.5.2工期安排151.6施工总平面布置及临时工程151.6.1施工总平面布置151.6.2施工管理及生活营地建设151.6.3施工道路布置及要求151.6.4主要施工辅助设施布置161.6.5施工用水、电161.6.6施工内部通信161.6.7其他设施161.6.8临时设施的拆除171.7施工准备181.7.1人员准备181.7.2生活设施准备181.7.3生产设施准备181.7.4施工材料的运输和贮存准备181.7.5技术准备191.8绿色施工技术措施191.8.2基本规定:191.8.2资源节约:211.8.3环境保护:221.8.4职业健康与安全:232、施工进度计划和各阶段进度的保证措施及违约责任承诺242.1施工测量242.1.1测量的准备工作242.1.2定位及高程控制测量242.1.3施工测量注意事项242.1.4测量质量保证措施252.2拆除工程252.3土方开挖工程262.4植物种植282.4.1施工内容282.4.2施工准备282.4.3施工技术方案291、水葱的种植312、千屈菜的种植313、黄花鸢尾的种植324、芦苇的种植335、香蒲的种植336、茭白的种植347、黑藻358、菹草3510、睡莲的种植3611、菱角的种植3612、莲的种植372.4.4养护管理方案422.5季节性施工方案432.5.1防雨雪准备432.5.2植物种植432.5.3植物防冻443综合管理措施443.1工期保证措施443.1.1合理分解总进度计划,细化落实施工进度443.1.2施工进度计划的实施453.1.3工期保证技术措施463.2质量保证措施483.2.1质量目标483.2.2质量保证体系及主要职责483.2.3质量保证计划大纲503.2.4质量管理制度503.2.5质量管理措施513.2.6质量保证技术措施523.3管线保护措施593.3.1地下管线目标593.3.2地下管线保护责任制593.3.3调查分析593.3.4保护措施603.4安全生产保证措施623.4.1安全管理目标623.4.2安全保证体系及主要职责633.4.3安全管理制度及办法663.4.4安全施工保证技术措施673.4.5临时用电,防火、防汛、机械设备安全管理措施68 3.5文明施工措施753.5.1文明施工目标753.5.2文明施工领导小组753.5.3文明施工实施方案753.6环境、职业健康安全管理方针及措施783.6.1环保、职业健康安全方针783.6.2环保、职业健康安全管理目标783.6.3环境保护措施793.6.3职业健康安全管理措施833.7现场实发事件的应急措施863.7.1编制依据863.7.2突发事故(危险)发展过程及分析873.7.3应急预案的组织措施873.7.4突发事件/事故处理应急原则903.7.5医疗设施和急救设施计划903.7.6突发事件/事故处理培训和演练923.7.7触电事故的应急处理原则933.7.8火灾的应急处理原则943.7.9防汛应急原则973.8资料管理措施973.8.1施工技术资料收集整理的要求973.8.2资料保证措施983.8.3竣工资料编制983.9施工期间周边关系协调措施993.9.1施工管理的原则993.9.2施工管理的方法993.9.3协调管理993.10交通组织方案1013.11附表1021、施工程序总体设想1.1编制说明1.1.1编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

人工湿地水质净化-施工组织设计

人工湿地水质净化-施工组织设计

目录1、施工程序总体设想 (4)1.1编制说明 (4)1.1.1编制依据 (4)1.1.2编制总原则 (5)1.1.3工程施工目标 (6)1.2工程概况及说明 (7)1.2.1工程概况 (7)1.2.2对外交通 (7)1.2.3施工工期 (7)1.3施工组织机构 (7)1.3.1管理机构人员配置 (7)1.3.2组织机构中各岗位说明 (7)1.4施工总体部署 (10)1.4.1总施工程序 (10)1.4.2拟投入本标段的主要施工设备表 (11)1.4.3劳动力计划表 (11)1.5施工总进度计划 (11)1.5.1施工进度计划编制依据及原则 (11)1.5.2工期安排 (12)1.6施工总平面布置及临时工程 (12)1.6.1施工总平面布置 (12)1.6.2施工管理及生活营地建设 (12)1.6.3施工道路布置及要求 (12)1.6.4主要施工辅助设施布置 (13)1.6.5施工用水、电 (13)1.6.6施工内部通信 (13)1.6.7其他设施 (13)1.6.8临时设施的拆除 (14)1.7施工准备 (14)1.7.1人员准备 (14)1.7.2生活设施准备 (15)1.7.3生产设施准备 (15)1.7.4施工材料的运输和贮存准备 (15)1.7.5技术准备 (15)1.8绿色施工技术措施 (16)1.8.2基本规定: (16)1.8.2资源节约: (17)1.8.3环境保护: (17)1.8.4职业健康与安全: (19)2、施工进度计划和各阶段进度的保证措施及违约责任承诺 (19)2.1.1测量的准备工作 (19)2.1.2定位及高程控制测量 (19)2.1.3施工测量注意事项 (20)2.1.4测量质量保证措施 (20)2.2拆除工程 (20)2.3土方开挖工程 (21)2.4植物种植 (23)2.4.1施工内容 (23)2.4.2施工准备 (23)2.4.3施工技术方案 (24)1、水葱的种植 (25)2、千屈菜的种植 (25)3、黄花鸢尾的种植 (26)4、芦苇的种植 (26)5、香蒲的种植 (27)6、茭白的种植 (27)7、黑藻 (28)8、菹草 (28)10、睡莲的种植 (29)11、菱角的种植 (29)12、莲的种植 (30)2.4.4养护管理方案 (35)2.5季节性施工方案 (35)2.5.1防雨雪准备 (35)2.5.2植物种植 (36)2.5.3植物防冻 (36)3综合管理措施 (36)3.1工期保证措施 (36)3.1.1合理分解总进度计划,细化落实施工进度 (36)3.1.2施工进度计划的实施 (37)3.1.3工期保证技术措施 (38)3.2质量保证措施 (40)3.2.1质量目标 (40)3.2.2质量保证体系及主要职责 (40)3.2.3质量保证计划大纲 (42)3.2.4质量管理制度 (42)3.2.5质量管理措施 (43)3.2.6质量保证技术措施 (44)3.3管线保护措施 (50)3.3.1地下管线目标 (50)3.3.2地下管线保护责任制 (50)3.3.3调查分析 (50)3.3.4保护措施 (51)3.4.1安全管理目标 (53)3.4.2安全保证体系及主要职责 (53)3.4.3安全管理制度及办法 (56)3.4.4安全施工保证技术措施 (57)3.4.5临时用电,防火、防汛、机械设备安全管理措施 (58)3.5文明施工措施 (64)3.5.1文明施工目标 (64)3.5.2文明施工领导小组 (64)3.5.3文明施工实施方案 (64)3.6环境、职业健康安全管理方针及措施 (67)3.6.1环保、职业健康安全方针 (67)3.6.2环保、职业健康安全管理目标 (67)3.6.3环境保护措施 (67)3.6.3职业健康安全管理措施 (71)3.7现场实发事件的应急措施 (74)3.7.1编制依据 (74)3.7.2突发事故(危险)发展过程及分析 (74)3.7.3应急预案的组织措施 (75)3.7.4突发事件/事故处理应急原则 (77)3.7.5医疗设施和急救设施计划 (78)3.7.6突发事件/事故处理培训和演练 (79)3.7.7触电事故的应急处理原则 (79)3.7.8火灾的应急处理原则 (81)3.7.9防汛应急原则 (83)3.8资料管理措施 (83)3.8.1施工技术资料收集整理的要求 (84)3.8.2资料保证措施 (84)3.8.3竣工资料编制 (85)3.9施工期间周边关系协调措施 (85)3.9.1施工管理的原则 (85)3.9.2施工管理的方法 (85)3.9.3协调管理 (85)3.10交通组织方案 (87)3.11附表 (88)1、施工程序总体设想1.1编制说明1.1.1编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

人工湿地水质净化-施工组织设计之欧阳地创编

人工湿地水质净化-施工组织设计之欧阳地创编

目录1、施工程序总体设想1.1编制说明1.1.1编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;(1)《水利水电工程施工测量规范》SL52-93(3)《施工现场临时用电安全技术规范》JGJ46-2005(4)《水利水电工程施工组织设计规范》SL303-2004(5)《园林绿化工程规范手册》(6)《城市园林绿化养护管理标准》(7)《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

1.1.2编制总原则创优质工程,实现合同文件所要求的计划工期是我们编制施工组织设计的总原则,合理的、先进的施工技术措施和技术过硬、素质一流的施工队伍、性能优良、数量充足的施工设备是创优质工程,实现合同文件所要求的计划工期的重要保证。

(1)严格按合同文件的要求进行施工总体布置,并做到布置合理、紧凑,满足环保、防洪等施工需要。

(2)施工总体安排以人工湿地水处理为中心,对不同部位,不同时段的具体问题做出具体的、有针对性的实施方案,高度重视施工项目,抓住重点,科学合理地安排施工。

(3)严格按照施工图纸、合同文件编制施工组织设计。

(4)本工程按照项目法组织施工,全面贯彻执行ISO9002质量认证体系、ISO14001环境管理标准及GB/T28001-2001职业健康安全管理体系。

全面贯彻执行“以人才为根本,以科技为支撑,以法规为准则,不断提高员工素质,严格过程控制,持续改进质量管理体系,为顾客提供满意的工程产品和优质服务”的质量方针,和“以人为本,科学管理;全员参与,重在落实;关爱生命,安全至上;防治污染,保护环境;遵纪守法,持续改进”的环保、职业健康安全方针。

投入一流的施工队伍,选用先进的,数量充足的施工设备,精心组织、精心施工,确保工程质量优良,按期完工。

(5)本施工组织设计在编制过程中,充分考虑了该工程特点、有关施工规范的要求和我公司内部规章制度,本着优化施工方案、强化质量管理、合理降低工程造价、缩短工期的原则,制定了工程的施工组织机构和施工技术、施工质量管理,以及安全文明施工管理机构和措施,同时也考虑了现场条件和建设单位的要求。

人工湿地水质净化施工组织设计方案

人工湿地水质净化施工组织设计方案

目录1、施工程序总体设想41.1编制说明41.1。

1编制依据41。

1。

2编制总原则51.1。

3工程施工目标61。

2工程简况及说明71.2.1工程简况71。

2。

2对外交通71.2.3施工工期71。

3施工组织机构71.3.1管理机构人员配置71。

3。

2组织机构中各岗位说明71.4施工总体部署101。

4.1总施工程序101.4。

2拟投入本标段的主要施工设备表111。

4。

3劳动力计划表111。

5施工总进度计划111。

5。

1施工进度计划编制依据及原则111.5.2工期安排121.6施工总平面布置及临时工程121。

6。

1施工总平面布置121。

6.2施工管理及生活营地建设121。

6.3施工道路布置及要求121。

6.4主要施工辅助设施布置131.6.5施工用水、电131.6。

6施工内部通信131。

6.7其他设施131.6。

8临时设施的拆除141.7施工准备141。

7。

1人员准备141。

7.2生活设施准备151。

7。

3生产设施准备151。

7。

4施工材料的运输和贮存准备151.7.5技术准备151。

8绿色施工技术措施161.8.2基本规定:161。

8。

2资源节约:171.8.3环境保护:171.8。

4职业健康与安全:192、施工进度计划和各阶段进度的保证措施及违约责任承诺192。

1施工测量192.1.1测量的准备工作192。

1。

2定位及高程控制测量192。

1.3施工测量注意事项202。

1.4测量质量保证措施202。

2拆除工程202。

3土方开挖工程212.4植物种植232。

4。

1施工内容232.4.2施工准备232.4。

3施工技术方案241、水葱的种植252、千屈菜的种植253、黄花鸢尾的种植264、芦苇的种植265、香蒲的种植276、茭白的种植277、黑藻288、菹草2810、睡莲的种植2911、菱角的种植2912、莲的种植302。

4。

4养护管理方案352.5季节性施工方案352.5.1防雨雪准备352.5.2植物种植362。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、施工程序总体设想1.1 编制说明1.1.1 编制依据1、柳清河人工湿地水质净化工程招标文件;2、国家及地方有关水工施工规范、标准及法律、法规;( 1) 《水利水电工程施工测量规范》SL52-93( 3) 《施工现场临时用电安全技术规范》JGJ46-( 4) 《水利水电工程施工组织设计规范》SL303-( 5) 《园林绿化工程规范手册》( 6) 《城市园林绿化养护管理标准》( 7) 《园林设计施工技术手册之植栽规范》3、我公司质量保证手册及程序文件;4、我公司针对本工程施工制定的施工方案、技术措施;5、我公司同类型工程施工经验。

1.1.2 编制总原则创优质工程, 实现合同文件所要求的计划工期是我们编制施工组织设计的总原则, 合理的、先进的施工技术措施和技术过硬、素质一流的施工队伍、性能优良、数量充分的施工设备是创优质工程, 实现合同文件所要求的计划工期的重要保证。

( 1) 严格按合同文件的要求进行施工总体布置, 并做到布置合理、紧凑, 满足环保、防洪等施工需要。

( 2) 施工总体安排以人工湿地水处理为中心, 对不同部位, 不同时段的具体问题做出具体的、有针对性的实施方案, 高度重视施工项目, 抓住重点, 科学合理地安排施工。

( 3) 严格按照施工图纸、合同文件编制施工组织设计。

( 4) 本工程按照项目法组织施工, 全面贯彻执行ISO9002 质量认证体系、ISO14001 环境管理标准及GB/T28001- 职业健康安全管理体系。

全面贯彻执行”以人才为根本, 以科技为支撑, 以法规为准则, 不断提高员工素质, 严格过程控制, 持续改进质量管理体系, 为顾客提供满意的工程产品和优质服务”的质量方针,和”以人为本, 科学管理; 全员参与, 重在落实; 关爱生命, 安全至上; 防治污染, 保护环境; 遵纪守法, 持续改进”的环保、职业健康安全方针。

投入一流的施工队伍, 选用先进的, 数量充分的施工设备, 精心组织、精心施工, 确保工程质量优良, 按期完工。

( 5) 本施工组织设计在编制过程中, 充分考虑了该工程特点、有关施工规范的要求和我公司内部规章制度, 本着优化施工方案、强化质量管理、合理降低工程造价、缩短工期的原则, 制定了工程的施工组织机构和施工技术、施工质量管理,以及安全文明施工管理机构和措施同时也考虑了现场条件和建设单位的要求。

1.1.3 工程施工目标1、工程质量目标:本工程质量目标为: 确保整体工程质量合格, 争创优质工程。

单元工程合格率100%, 工程交验合格率100%, 杜绝各类重大质量事故。

2、工期目标:45 日完工并清理现场。

3、安全生产施工目标:(1)杜绝因工伤死亡和重伤事故,负伤频率控制在6%。

以内。

( 2) 及时清除重大事故隐患, 隐患整改率达到100%。

( 3) 不发生中毒和重大机械损坏事故及火灾事故。

( 4) 严格遵循山东省安全生产条例进行安全施工。

4、环保及文明施工目标: 争取成为临沂市安全文明施工样板工地。

5、消防目标:消除现场消防隐患。

6、环境及职业健康安全目标: 达到国家及山东省环境及职业健康安全要求。

7、竣工回访和质量保修计划: 保修期内定期对用户进行回访, 质量保修按合同约定执行。

1.2 工程概况及说明1.2.1 工程概况柳清河人工湿地工程位于临沂市兰山区枣沟头。

该工程主要目的是强化处理上游来水, 处理达标后排入柳清河下游。

该处理系统不但具有较好的水处理功能, 在净化水质的同时也构造了良好的生态景观。

工作范围包括:柳清河人工湿地水质净化工程, 建设布水渠、围堰、生态岛、物滞留塘等。

1.2.2 对外交通工程施工期间工程区域内物料运输便利条件一般, 因此需考虑施工过程中的运输问题。

1.2.3 施工工期开工日期为: 5 月1日; 竣工日期为: 6 月16日, 总工期45日历天。

( 注: 因甲方未规定具体开工日期, 为方面阐述工期进度计划及劳动力安排等工作, 我方根据招标文件, 自行拟定开工日期)1.3 施工组织机构1.3.1 管理机构人员配置项目经理: 1 人; 项目总工( 技术负责人) : 1人; 生产经理: 1 人。

1.3.2 组织机构中各岗位说明1、项目经理( 1) 受企业法人委托, 全权负责工程项目的实施, 对企业法人负责。

( 2) 对工程项目的质量、进度、成本及安全文明施工负全面责任。

( 3) 负责与业主的工程款结算及重大设计洽商的签署。

( 4) 负责检查并指导项目的日常工作。

2、项目总工( 1) 对工程项目的施工技术、工程质量管理工作负具责任, 对项目经理负责。

( 2) 负责检查并指导项目质检员、技术员、资料员、测量员及施工班组的日常工作。

( 3) 负责工程图纸的会审工作。

( 4) 负责组织施工技术措施、施工技术交底及成品保护措施的制定。

( 5) 负责施工材料质量要求的鉴定。

( 6) 负责一般设计洽商的签署。

( 7) 负责组织一般质量事故的处理及改正和预防措施的制定。

( 8) 负责严重质量事故的处理及改正和预防措施的制定。

( 9) 对工程项目的进度、施工材料、设备计划、采购, 满足施工进度要求。

3、生产经理( 1) 对工程项目的进度、施工现场管理及文明安全施工负具体责任, 对项目经理负责。

( 2) 负责检查并指导现场工程师、安全员、设备管理员、材料员及各施工班组的日常工作。

( 3) 负责组织施工进度计划的制定及落实。

( 4) 负责施工现场人员、材料、设备的调度。

( 5) 负责施工现场责任区的划分。

( 6) 负责工程材料计划的审批。

( 7) 主持生产调度会。

( 8) 负责施工现场的环境保护工作。

( 9) 负责检查并指导现场设备管理员、材料员及各施工班组的日常工作。

( 10) 负责组织施工进度材料、设备计划的制定及落实。

( 11) 负责施工所有材料、设备协调。

4、现场工长( 1) 具体负责施工进度计划的落实, 对生产经理负责。

( 2) 负责工程施工现场的生产调度及协调工作。

( 3) 负责施工现场各责任区工作的落实。

( 4) 负责指导项目安全员、机械操作员及各施工班组的日常工作。

( 5) 负责安排安全文明施工各项工作。

( 6) 负责填写施工日志。

5、项目质检员( 1) 负责项目工程的质量检验工作, 对项目总工负责。

( 2) 负责分项工程的质量评定。

( 3) 实行质量否决制, 对不合格分项工程, 有权停止后续工程的施工, 并向项目总工报告。

( 4) 参与不合格分项工程纠正和预防措施的制定。

( 5) 监督项目测量员的工作。

( 6) 工程验收单的填写及与业主和监理工程师的联系工作。

( 7) 负责工程质量检验施工技术资料的整理。

6、项目安全员( 1) 负责项目安全文明施工的具体工作, 对生产经理负责。

( 2) 与队长配合, 安排好工程各项安全防护工作。

( 3) 随时检查现场各项安全防护工作, 并作好检查记录。

( 4)监督需改进的安全防护工作的落实。

实行安全否决制, 对现场发生的严重安全隐患, 有权停止该部( 5)位的工程施工, 并向生产经理报告。

负责进场施工人员的安全教育。

( 6)负责安全防护工作技术资料的收集整理。

( 7)7、项目资料员( 1)负责项目部工程技术资料及有关文件的管理工作, 对项目总工负责( 2) 负责项目文件的收发工作。

( 3) 负责施工技术资料及质量记录的收集、编目、归档。

( 4) 指导并监督项目部其它职能人员收集好工程技术资料。

1.4.1 总施工程序根据本工程实际情况、工程量、工期等多方面条件, 本工程的总体施工分为河道土方工程及人工湿地植物种植两大施工部分。

其中根据河流干支线河道土方工程分为三个施工流水段, 人工湿地植物种植分为五个施工流水段。

( 1) 湿地区域土方挖填及运输工作。

施工准备(机械设备到位,临建设施齐备)T现场清场T土方开挖T土方堆置指定地点备用。

( 2) 河道湿地植物种植施工准备(机械设备到位,临建设施齐备)T表面清理T平整场地T分苗T植物种植T植物养护T收尾工作。

1.4.2 拟投入本标段的主要施工设备表本项目要求在施工设备的性能、数量等方面的配备做到既合理、又不至于设备的闲置, 造成不必要的资源浪费。

拟投入本工程主要施工机械表见附表一。

拟配备本工程的试验和检测仪器设备表见附表二1.4.3 劳动力计划表本工程劳动力实行专业化组织, 按不同工种、不同施工部位来划分作业班组, 使各专业班组从事性质相同的工作, 提高操作的熟练程度和劳动生产率, 以确保工程施工质量和施工进度。

劳动力计划表详见后附附表三。

1.5.1 施工进度计划编制依据及原则本标施工总进度按照招标文件规定的控制性工期及有关规定进行编制。

1、施工现场的水文、气象及地质资料。

2、标书界定的施工条件、施工范围及内容。

3、我公司拟采用的主要施工程序及施工方法。

4、招标文件规定的控制工期: 45 日历天。

5、我公司在类似工程施工中取得的施工经验。

1.5.2 工期安排本工程计划于 5 月1日开工, 6 月16日竣工, 总工期为45天。

(注: 因甲方未规定具体开工日期, 为方面阐述工期进度计划及劳动力安排等工作, 我方根据招标文件, 自行拟定开工日期)我公司完全响应甲方的进度要求, 在甲方要求的工期内, 在保证质量的前提下, 完成本标段全部施工任务。

具体工期安排详见附表四。

施工进度保证措施详见《 3.1 进度保证措施》。

1.6 施工总平面布置及临时工程1.6.1 施工总平面布置根据本工程规模、现场实际情况、施工需要及进度计划安排, 绘制施工总平面布置图, 主要包括: 生产区、生活区。

具体位置依据现场条件确定。

1.6.2 施工管理及生活营地建设根据现场实际情况及施工需要, 布置生产区及生活区。

在办公生活区内设置现场办公、生活设施等, 其中办公区450m2, 宿舍800m2, 食堂48m2,仓库50m l。

生活区内设水冲厕所。

具体位置详见附表五《施工总平面图》。

1.6.3 施工道路布置及要求1、临时设施应设在已有硬化道路附近, 进出场基本可利用已有道路。

2、在道路和施工区域内设置指令标志和示警信号灯, 保证施工和交通的安全。

1.6.4 主要施工辅助设施布置1.6.4.1 机械设备停放厂生产生活区专门设置了机械设备停放厂, 以防止机械设备丢失。

1.6.4.2 仓储系统布置在施工场地内布置有材料仓库50m2, 小型工机具及配件均可放在仓库内。

主要临建设施用地计划见附表六。

1.6.5 施工用水、电本标段施工用水主要为生活用水、绿化浇水等。

生活用水就近从附近居住区引水; 绿化浇水就近从附近河道引水。

用电主要为生活用电、水泵抽水等。

考虑就近从居住区引用, 进行埋地敷设。

1.6.6 施工内部通信为了便于施工区流动人员之间的通信联系, 配置 6 对手提式无线对讲机, 构成点对点的通信, 以加强生产调度联络。
