FGFJ-880188-FCNJ施工现场用电平面布置设计方案
施工现场平面布置方案
施工现场总平面布置方案上海宝冶建设有限公司2017年11月目录一工程概况----------------------------------------------- 1二现场平面布置原则--------------------------------------- 1三施工现场布置------------------------------------------- 2四施工现场临时用电用水----------------------------------- 3五现场卫生----------------------------------------------- 4一、工程概况本工程为井冈山机场二期扩建工程,位于江西省吉安市。
建设单位为吉安市新庐陵投资发展有限公司井冈山机场扩建项目管理部、设计单位为上海民航新时代机场设计研究院、施工单位为上海达圣建筑安装工程有限公司。
主体为钢结构屋面,分为主楼和指廊两部分,主楼钢结构屋面为对称双曲弧形屋面,采用正交平面钢架结构,主钢架为两跨连续梁,跨度为16.3m+24.65m,梁高900mm,间距8.5m,中间无柱处采用托梁。
主楼中间连接处则采用单向弧形平面钢架结构。
屋面结构最高点28.5m,最低点8.15m,左右挑檐6m,陆侧中间部位挑檐8m。
左右屋面各布置两道纵向、横向水平支撑体系。
主楼屋面钢结构与下部混凝土柱顶采用球形铰接支座形式连接。
指廊钢结构屋面为单向弧形屋面,采用单层钢架结构,主梁跨度25.5m,间距8.5m,陆侧悬挑5.5m,空侧悬挑7.8m,左右悬挑5m。
横向均匀布置4道水平支撑体系。
主次梁连接均采用栓焊连接。
主梁采用销接铰接支座形式与下部混凝土柱连接。
针对本工程的实际情况,有关规范规定及施工总平面图要求,编制施工现场平面布置方案。
二、现场平面布置原则由于本机场扩建工程施工场地比较狭小根据建设单位对施工场地总体布置的要求,结合现场的实际情况,我公司在本工程施工场地布置时,严格落实如下布置原则:(1)按施工阶段划分施工区域和场地,保护目前道路交通的畅通和施工堆场的合理布局以及在施工各阶段满足材料运输方便,尽量减少材料的二次运输。
施工现场平面布置及说明施工临时用电布置与安全防护
施工现场平面布置及说明施工临时用电布置与安全防护施工现场是指建筑施工过程中实际进行施工活动的区域,其平面布置和临时用电布置与安全防护是建设项目的重要组成部分。
本文将就施工现场平面布置和施工临时用电布置与安全防护进行详细说明。
一、施工现场平面布置1. 施工区域划分施工区域应根据不同施工任务进行合理划分,包括施工现场、施工临时设施区、材料堆放区等。
各区域之间应留有足够的通道,方便人员和设备的进出。
2. 施工设备摆放根据施工需要,施工设备应合理摆放,确保施工现场的通行畅度。
同时,考虑到设备操作和施工人员的工作需要,应设置相应的设备操作空间和施工作业区域。
3. 临时宿舍和办公区域在施工现场设立临时宿舍和办公区域,为施工人员提供良好的工作和生活条件。
宿舍和办公区域应具备基本的设施和设备,并保持干净整洁。
4. 安全出口和避难通道施工现场应设置合理的安全出口和避难通道,确保人员在发生紧急情况时能够安全疏散。
二、施工临时用电布置与安全防护1. 临时用电系统设计根据施工现场的电力需求,设计合理的临时用电系统,包括预估用电负荷、选择适当的电缆规格和布线方式等。
同时,应确保用电系统的接地和保护措施符合相关标准要求。
2. 临时用电设备摆放与标识临时用电设备应放置在安全的位置,并设置明显的标识,以便人员随时了解设备的用途和警示。
3. 临时用电线路敷设与保护临时用电线路应按照规定的方式进行敷设,并进行良好的保护措施,避免线路受损引发安全事故。
4. 临时用电安全管理施工现场应建立健全的临时用电安全管理制度,明确责任和各方的义务。
同时,定期进行安全检查,及时排除隐患,确保施工期间的用电安全。
5. 临时用电事故应急处置在施工现场应设置灭火器、应急照明等设备,以备发生临时用电事故时的应急处理措施。
结语施工现场平面布置和施工临时用电布置与安全防护是建设项目顺利进行的重要保障。
通过合理的施工区域划分、设备摆放、临时宿舍和办公区域设置,以及临时用电系统设计与安全管理,可确保施工现场安全有序进行,同时也降低了施工过程中发生事故的风险。

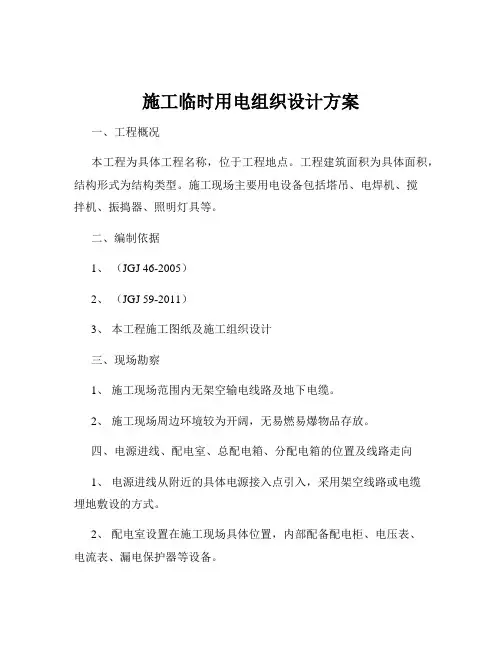

施工临时用电组织设计方案
施工临时用电组织设计方案一、工程概况本工程为具体工程名称,位于工程地点。
工程建筑面积为具体面积,结构形式为结构类型。
施工现场主要用电设备包括塔吊、电焊机、搅拌机、振捣器、照明灯具等。
二、编制依据1、(JGJ 46-2005)2、(JGJ 59-2011)3、本工程施工图纸及施工组织设计三、现场勘察1、施工现场范围内无架空输电线路及地下电缆。
2、施工现场周边环境较为开阔,无易燃易爆物品存放。
四、电源进线、配电室、总配电箱、分配电箱的位置及线路走向1、电源进线从附近的具体电源接入点引入,采用架空线路或电缆埋地敷设的方式。
2、配电室设置在施工现场具体位置,内部配备配电柜、电压表、电流表、漏电保护器等设备。
3、总配电箱设置在靠近配电室的位置,分配电箱根据用电设备的分布情况,分别设置在塔吊附近、钢筋加工区、搅拌站等地。
4、线路走向:从总配电箱引出的线路,沿围墙或架空敷设至各分配电箱,再从分配电箱接出支线至用电设备。
五、用电负荷计算1、设备容量统计|设备名称|数量|额定功率(kW)|合计功率(kW)|||||||塔吊|_____|_____|_____||电焊机|_____|_____|_____||搅拌机|_____|_____|_____||振捣器|_____|_____|_____||照明灯具|_____|_____|_____|2、用电负荷计算根据设备的使用情况,采用需要系数法进行负荷计算。
有功功率:Pjs = Kx × Pe无功功率:Qjs =Pjs × tgφ视在功率:Sjs =√(Pjs²+ Qjs²)式中:Kx 为需要系数,Pe 为设备额定功率,tgφ 为功率因数角的正切值。
经过计算,施工现场总用电负荷约为具体数值kW。
六、变压器容量选择根据用电负荷计算结果,选择合适容量的变压器。
变压器容量应大于或等于施工现场的总用电负荷。
七、导线截面选择1、总进线导线截面选择根据总用电负荷和线路长度,选择合适截面的导线。
施工现场临时用电设计方案
施工现场临时用电设计方案一、施工现场临时用电需求分析1.施工现场用电需求量根据施工现场的规模和施工项目的特点,计算出施工现场的用电需求量,包括照明用电、动力用电和特殊设备用电等。
2.用电负荷分析根据施工现场各种设备的用电负荷,计算出施工现场用电的峰值负荷和平均负荷,以确保供电设备的安全稳定运行。
3.电源选择根据施工现场附近的电力供应情况,选择合适的电源供电,包括临时引入电源、现有电力设备和发电机组等。
4.供电线路设计根据现场的实际情况和用电负荷要求,设计合理的供电线路,包括主干线路、支路线路和接地设备等。
5.用电安全保障考虑施工现场的用电安全,设计相应的保护措施,包括过载保护、漏电保护和接地保护等。
1.供电系统设计根据现场的用电需求量和用电负荷分析结果,选择合适的电源供电,包括临时引入电源、现有电力设备和发电机组等。
设计供电线路,包括主干线路、支路线路和接地设备等。
2.用电线路布置根据施工现场的实际情况和用电需求,设计合理的用电线路布置方案,确保供电线路的安全稳定运行。
将用电线路布置在安全位置,避免与施工设备和人员发生冲突。
3.用电设备选择根据施工现场的实际情况和用电需求,选择合适的用电设备,包括照明设备、动力设备和特殊设备等。
考虑设备的功率、电压和安全性能等因素,确保设备的正常运行。
4.用电安全保护设计相应的用电安全保护系统,包括过载保护、漏电保护和接地保护等。
采用安全可靠的保护装置,提高用电系统的安全性能。
对用电设备进行定期维护和检修,确保设备的正常运行。
5.用电管理措施制定相应的用电管理措施,包括施工现场用电规定、用电记录和用电检查等。
对施工现场进行定期巡查,确保用电设备和线路的正常运行。
加强对施工人员的用电安全培训,提高他们的安全意识和用电技术。
三、施工现场临时用电设计方案的执行和监督1.施工现场临时用电设计方案的执行将施工现场临时用电设计方案上报给相关部门,按照方案的要求执行临时用电措施。

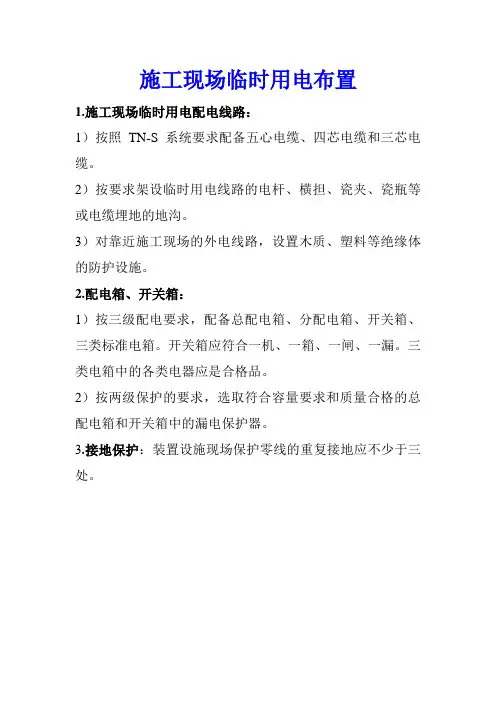

施工现场临时用电布置
施工现场临时用电布置
1.施工现场临时用电配电线路:
1)按照TN-S系统要求配备五心电缆、四芯电缆和三芯电缆。
2)按要求架设临时用电线路的电杆、横担、瓷夹、瓷瓶等或电缆埋地的地沟。
3)对靠近施工现场的外电线路,设置木质、塑料等绝缘体的防护设施。
2.配电箱、开关箱:
1)按三级配电要求,配备总配电箱、分配电箱、开关箱、三类标准电箱。
开关箱应符合一机、一箱、一闸、一漏。
三类电箱中的各类电器应是合格品。
2)按两级保护的要求,选取符合容量要求和质量合格的总配电箱和开关箱中的漏电保护器。
3.接地保护:装置设施现场保护零线的重复接地应不少于三处。

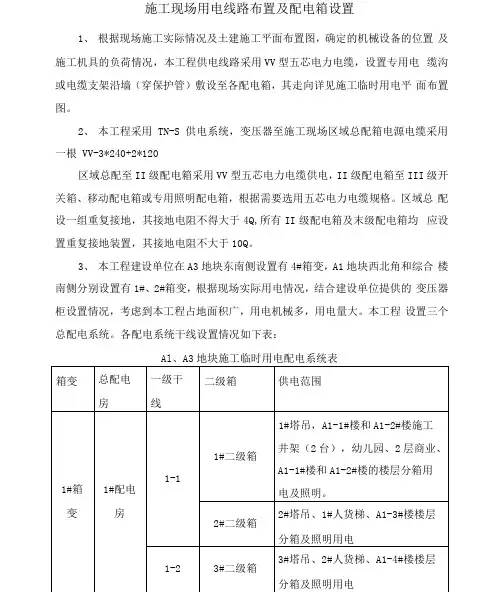

施工现场用电线路布置及配电箱设置5
施工现场用电线路布置及配电箱设置1、根据现场施工实际情况及土建施工平面布置图,确定的机械设备的位置及施工机具的负荷情况,本工程供电线路采用VV型五芯电力电缆,设置专用电缆沟或电缆支架沿墙(穿保护管)敷设至各配电箱,其走向详见施工临时用电平面布置图。
2、本工程采用TN-S供电系统,变压器至施工现场区域总配箱电源电缆采用一根 VV-3*240+2*120区域总配至II级配电箱采用VV型五芯电力电缆供电,II级配电箱至III级开关箱、移动配电箱或专用照明配电箱,根据需要选用五芯电力电缆规格。
区域总配设一组重复接地,其接地电阻不得大于4Q,所有II级配电箱及末级配电箱均应设置重复接地装置,其接地电阻不大于10Q。
3、本工程建设单位在A3地块东南侧设置有4#箱变,A1地块西北角和综合楼南侧分别设置有1#、2#箱变,根据现场实际用电情况,结合建设单位提供的变压器柜设置情况,考虑到本工程占地面积广,用电机械多,用电量大。
本工程设置三个总配电系统。
各配电系统干线设置情况如下表:Al、A3地块施工临时用电配电系统表4、操作层采用分阶段供电:施工阶段初期,首先满足搅拌机、物料提升机、塔吊、木工钢筋机械等设备 的用电要求;操作层采用垂直供电系统,垂直供电采用VV-3*25+2*16 mm2导线 (遇墙1-32-15#二级箱6#二级箱7#二级箱8#二级箱9#二级箱10#二级箱5#塔吊、4#、5#人货梯、A1塔2#、A1-13#楼楼层分箱及照明用电 A1-5组团别墅楼层用电及照明用A1-4组团别墅楼层用电及照明用6#塔吊、6#人货梯、A1-11#楼和新综合楼楼层分箱及照明用电, 7#塔吊、7#人货梯、A1-6#楼楼层分箱及照明用电,8#塔吊、8#人货梯、A1-7#楼楼层分箱及照明用电,2#箱 变2#配电房11甘二级箱9#塔吊、10#人货梯、A1-8#楼楼层分箱及照明用电,2-212#二级箱10#塔吊、90、11#人货梯、A1-9# 和A1-10#楼楼层分箱及照明用电, 2-313#二级箱A1-4组团别墅楼层用电及照明用14#二级箱 生活区用电15#二级箱 木工、钢筋工、水电等加工区 16#二级箱A3-1、2甘、3#、4#楼施工照明用电 4#箱 变一级箱17#二级箱 A3-5、6#楼施工照明用电 18#二级箱A3-7、7#楼及售楼部施工照明用电或梁板穿保护管)敷设,垂直布置在电缆井道内,每层各设移动开关箱、照明配电箱;要求动力与照明电源分回路供电,为操作层施工提供可靠的用电保证;随操作层设置II级分配箱提供操作层施工电源,采用移动配电箱供给施工机械的方法保证施工用电需要,移动配电箱布置根据实际需要设置;移动配电箱电源也可由附近的II级配电箱备用回路供给,固定机械必须按要求设置开关箱,并做到“一机一闸一漏一箱”,要求电源电缆敷设必须按要求加保护管埋地(或支架加绝缘子)敷设。
施工现场临时用电设计(完整版)
施工现场临时用电设计1、电源选择假定某工程电源由建设单位的电力系统供电,主干线路为NH-VV -1KV-3*185+1*120电缆接至施工现场,专供施工用电。
22整个现场配电采用 TN-S三相五线制系统。
2、现场情况1)施工平面布置图(如下图)保卫木工加工棚 钢筋加工棚1-VV22-3*95+2*50办 公 室水泥罐二级配电箱VV搅拌机2V吊 塔 食 堂m 砂堆. t 0 4石子堆V职 工 宿 舍厕 所配电施工平面布置图2)现场用电情况现场各机械设备用电表序机械种类号功率型号规格数量(kw)1 2 3 4 5 6 7 8 塔式起重机砼搅拌机40t.m 1台1台1台1台1台1台2台2台287.53JZ350钢筋切断机钢筋弯曲机钢筋对焊机电渣压力焊机刨板机GQ-40GW6-40UN1-100U1V1-125MQJ-442MJ1043751007.59 圆盘锯5台(同时使用)9 插入式振动器平板振动器HX2-230HZ2-505.52.22台(同时使用)10111213141516M21-230QY-251台2只2只2台10卷扬机8潜水泵HW-70 6蛙式打夯机砂轮机 4BX-500F-2 1台2台9交流电焊机砂轮切割机 2.2*23、总用电容量计算施工现场所有动力设备的总功率为:P1 28 7.5 3 3 7.5 9 5.5 2.2 10 8 6 4 4.4 98.1kw 施工现场所有电焊机的总功率为:P 75 100 9 184KKW2照明用电功率为:P3 P1 10% 9.81kw则:施工现场用电总容量为:P1P 1.1 K 1 K 2 P K 4 P32cos式中:K 1 、K2、K 4 —需要系数,查施工手册可得,分别为 0.6、0.6、1.0;需要系数表需要系数用电名称电动机数量K 数值0.7 3~10台11~30台K10.6 30台以上3~10台0.5电焊机K2 0.610台以上室内照明室外照明K 3 0.81.0 K4cos —电动机的平均功率因数,取 0.7;98.1代入公式:P 1.1 0.6 0.6 184 1.0 9.81 225KVA0.74、配电线路的布置根据现场情况,配电间布置在东面角。
施工现场用电置方案(修改版)
第一章施工现场用电布置方案1.用电量计算箱变总容量计算过程如下:P=1.1×(K1ΣP1/COSΦ+K2ΣP2+K3ΣP3)K1 、K2 、K3—需要系数表根据K1、K2、K3取值可得:P=1.1×(K1ΣP1/COSΦ+K2ΣP2+K3ΣP3)=1.1×(0.5×1130.1/0.75+0.5×76+1×13)=884.84(KVA),故箱变总容量取1000KVA,业主需提供两台630KVA方可满足施工需要。
式中:P—供电设备总需要容量P1—电动机额定功率(KW)P2—电焊机容量(KW)P3—照明容量(KW)COSΦ—电动机的平均功率因数取0.75(在施工现场最高为0.75~0.78)经计算,现场需配备两台630KVA的箱式变压器方能满足现场施工需要,电量高峰期主要在于主体结构施工。
根据我司对现场勘察情况,目前在场地北侧有1台变压器电容量为630KVA(1#变压器),依照我司总体部署及电容量计算,目前现有的1台变压器无法满足施工现场用电,需在1#变压器旁增设一台变压器(2#变压器),电容量为630KVA。
1#变压器负责办公区及A塔楼楼层照明及东侧、南侧现场用电。
2#变压器负责B塔楼施工现场用电及楼层照明用电,施工现场用电及主要大型设备分开设置主电缆。
2.供配电方式在每个变压器前各设一个一级配电箱。
施工现场主要施工设备及照明,采用“TN-S”系统供配电,供电级数一般不超过三级,配电模式为工地临时变压器→总配电箱→分配电箱→三级开关箱(终端配电箱)。
由总承包方进行一、二级电源的设计和配置。
各分包单位按所提供的二级箱作为电源用电,分包方自行配置三级箱(开关箱),以供各种设备用电。
总配电箱以下可设若干分配电箱;分配电箱以下可设若干开关箱,采用放射式+树干式相结合配电方式,配电柜到分配电箱及由分配电箱到末端开关箱主要采用放射式供电,楼层内垂直配电主要采用树干式配电。
施工现场临时用电设计方案
施工现场临时用电设计方案施工现场临时用电设计方案一、建设背景及要求1.1 建设背景该项目是一座商业大厦,其建设需要充足的电力供应来满足设备、机械和工作人员的用电需求。
1.2 要求为了充分利用临时随建筑物建设的用电,使之能满足建设期间的用电需求,特制定本临时用电设计方案。
二、设计原则2.1 安全第一在临时用电设计的全过程中,安全是首要原则。
在任何情况下,都不能因便捷而忽视安全问题。
2.2 经济可行临时用电的设计将影响后期建设的成本,因此在设计时必须兼顾经济可行性。
2.3 环保节能环保节能是社会发展的大趋势,减少二氧化碳排放,促进可持续发展,也应该成为我们的设计理念。
三、设计内容3.1 临时用电配电柜临时用电设计的核心是配电柜,配电柜的设置将决定临时电源的质量和稳定性。
应选用符合安全标准的配电柜,并配备漏电保护器、短路保护器、过流保护器、漏电告警器等电力安全设备。
3.2 电缆敷设电缆敷设是临时用电设计中不可或缺的一环。
在敷设电缆时,应注意避免与其它管线交叉、电缆绕弯,要保持电缆平整、整齐、并有一定的牵引量。
3.3 外部电力接口为了确保可靠供电,应该设置两个以上的电源进线,避免因供电出现故障而影响建设进度。
所有的电缆连接应保证连接质量,避免发生漏电等安全事故。
3.4 电缆保护电缆敷设后与周围环境、人员等存在一定的接触,应在电缆地面通道、公路、车辆、行人等交通路线处进行保护。
在电缆敷设之后,应对电缆进行防腐处理和灰尘保护,防止因氧化、灰尘等原因导致电缆老化和损坏。
四、总体建议为保证临时用电的安全、经济、高效,需要在设计之前进行充分的考察和规划。
在安全、经济、环保的原则下,采用可靠的设备,合理的布线,严格执行电力安全标准,并根据实际情况动态调整临时用电的工作状态。
同时,设计方案应该与建设管理人员密切配合,及时反馈工程进展状态。
施工现场临时用电方案18118
临时用电施工方案一、概况本工程由上海中星(集团)有限公司投资开发,上海中星志成建筑设计有限公司。
沪东新村北区二街坊商品住宅工程由9幢号房及一地下车库组成,结构为砖混结构,层数均为六层,总建筑面积28008.23m2。
为了保证施工现场的安全用电,防止触电事故的发生,根据上海市建委和建设部JGJ46-88的规定及建设部JGJ59-99的标准要求,编制了本工程的安全用电技术措施和电气防火措施,以确保本工程的安全用电。
1、现场环境根据业主提供的资料及现场的地理位置,工地靠近莱阳路的西侧由业主提供一个300KW的临时变电站,其余现场均无电源进线。
2、施工现场分配电箱位置及导线分布⑴本工程导线采用TN—S系统保护。
⑵电源线标色:黄、绿、红、黑、黄绿双色线,黑线为工作零线,其黄绿双色线为接地线,统一装置,便于维修。
⑶业主总配电箱分配至施工现场配电箱位置及导线走向:施工现场设总分配电箱2只,其中生活区食堂门口一侧1只1#电箱,施工办公室东侧1只2#电箱。
⑷分配电箱,钢筋间对焊机专用3#电箱1只,井架专用4#电箱1只,钢筋切断机、弯曲机5#、6#电箱各一只,木工棚7#电箱1只,木工棚东南侧8#电箱1只,搅拌机9#电箱一只,楼层配电箱每层1只。
⑸现场导线布置:根据施工现场平面图及电箱位置,分二路供电方式。
采用RVV-70×4+PE50电缆导线从业主配电箱引出埋地90cm,上盖水泥板,接至施工现场1#、2#配电总箱。
再由1#电箱采用RVV-50×4+PE25沿围墙接至4#、5#、6#、7#电箱(型号:BD—100G 380V)。
由2#电箱采用RVV-50×4+PE25沿围墙、架空接至8#、9#、10#配电箱(型号:BD—100G 380V)3、施工现场单个机械设备用电负荷计算因此业主提供的配电总功率为300KW,大于施工现场用电设备的总功率183.5KW,故满足要求。
二、导线的截面选择导线截面按I线=KΣR U线COSφ得出K=0.6 U线380 COSφ=0.751、控制对焊机、弯曲机、切断机、圆盘踞,总功率为49.5KW,采用RVV-50×4+PE35电缆。
施工临时用电平面布置图
施工临时用电平面布置图1 施工用电量计算根据现场用电情况计算用电设备、设备组容量、供电电源的容量。
设计及选择导线截面及整个配电系统(配电房、配电箱、开关箱)以及配电线路。
1计算公式K1、K2、K3、K4——需要系数,参见下表2拟投入机械设备计划施工现场有许多用电设备,如塔吊、钢筋加工设备、振捣器、木工加工器械以及电焊机、照明器械等,本工程用电高峰期将出现在主体结构施工期内,因此以结构施工阶段为基准进行施工用电负荷计算。
高峰期用电设备见表3总用电量计算考虑到本工程主体结构的施工阶段的施工机械设备用电量较大,故以此阶段的机械使用情况作为计算施工用电的依据。
同时考虑主体结构施工阶段,安装、装修工程已部分插入施工,计算总用电量需考虑其机械设备用电量。
经过计算,本工程结构工程施工总用电量约814.8kVA。
根据现场提供箱变位置以及以后可使用箱变。
2配电线路设计2.1配电线路的形式及基本系统选择从箱形配电变压器采用电缆沿电缆沟引到配电房内的总配电柜,施工配电变压器采用低压侧中性点直接接地的TN-S保护接零系统。
从总配电柜开始所有线路、设备一律采用三相五线系统、单相三线系统接零保护形式,以三级配电二级保护的方式运行。
总配电柜设过热、过流、及漏电保护,设备开关箱设过热、过流及漏电保护。
所有从配电房引出的配电电缆均在保护零线末端设置重复接地,保护零线一律采用黄、绿双色线,干线截面不小于16mm2,支线截面不小于2.5mm2,黄、绿双色线严禁用作相线。
本工程共设置17个二级箱,其他分箱若干,主电缆线沿基坑边埋地敷设。
2.2配电线路敷设临时用电的主要干线均采用埋地敷设,施工现场和作业层的部分用电采用架空敷设。
根据施工阶段的转换,用电线路也随之用电设备的增加或减少而改变。
本工程施工现场主要采用绝缘塑料护套电力电缆,从现场北面及南面配电室接线沿北面围墙敷设至场地东面、南面,电缆均沿地面电缆沟敷设,过道口处均穿Ф100或150钢管保护,竖向电缆利用井道和板面预留孔洞引上,每3层设楼层配电箱。
施工现场总平面图布置-施工用水用电计划
施工现场总平面图布置:施工用水用电计划施工现场总平面图布置--施工用水、用电计划第1节施工用水、用电计划1.施工临时用水体育场结构部分全部采用商品混凝土,施工高峰期用水主要是混凝土浇注施工和混凝土养护,根据我企业施工类似工程确定,体育场作业班按2 班考虑,定额用水量按300L/m3 考虑。
工地施工工人共300,居住人数350 人,施工现场面积约3.2 万㎡Q1=k1×k2×(q1×N1/T1×t)/8×3600式中:Q1-施工用水量(L/S)k1-未预计的施工用水系数(1.05~1.15)k2-用水不均衡系数q1-年(季)度工程量(按照预拌混凝土考虑)N1-施工用水定额T1-有效作业日,按480 天考虑t-每天工作班数1.15×1.5×20000×300Q1=------------ = 0.37L/S480×2×8×36001.1 施工机械用水量计算体育场无大型施工用水设备,该部分用水量可忽略。
1.2 施工现场生活用水量计算P1×N3×K3 P2×N4×K4Q3 =--------- + ---------t×8×3600 24×3600式中Q3-施工现场生活用水量(L/S)P1-施工现场高峰昼夜人数P2-施工现场居住人数N3-施工现场施工人员用水定额(20~60L/人*班)N4-施工现场居住人员用水定额(100~120L/人*班)t-每天工作班数,取2K3-用水不均衡系数K4-用水不均衡系数300×60×1.5 350×110×2.5所以,Q3=--------- + ---------2×8×3600 24×3600=1.58L/S1.3 消防用水量由于施工现场面积在25 公顷以内,因此消防用水量在10~15 L/S 之间,因此体育场消防用水量取Q4=10 L/S。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1.工程概况 (3)2.编制依据 (3)3.供电电源 (3)4.负荷计算 (3)5.线路敷设 (6)6.配电箱设置 (7)7.接地保护 (7)8.安全技术保证措施 (8)9.质量、环境保证措施 (8)10.其他 (8)11.附件 (8).施工现场临时用电施工布置方案1.工程概况1.1 本工程为施工现场用电布置组织设计方案,主要包括核岛、常规岛、泵房以及周边施工场地,未包括二三办公楼区和武警营房。
1.2 根据业主提供的施工现场电气图纸,从35kV施工用变电站引入电源,经8台变压器后分配到各用电区,每台变压器容量为1000kV A。
2.编制依据2.1上级单位提供的设计任务委托书及设计要求。
2.2 相关专业提供的设计资料。
2.3 JGJ46-2005《施工现场临时用电安全技术规范》2.4 现行的国家地方有关建筑电气设计规范、标准。
3.供电电源3.1 电源由35kV施工用变电站引入箱式变电所,配线方式采用电缆沟敷设,线路一用一备。
3.2 变压器至配电箱线路采用电缆直埋敷设。
3.3 负荷等级:三级负荷;供电电压:三相五线 380/220V;供电系统采用TN-S 系统供电。
4.负荷计算4.1施工现场用电容量的确定附图:现场用电平面布置图。
主要用电设备有:塔吊13台,其中:3台×112.5=337.5KW;7台×105=735KW;3台×70=210KW; 电动空压机4台×180KW=720KW;移动式空压机6台×90KW=540KW;电动空压机4台×18KW+6×7.5KW =117KW;电焊机50台×17KW+1×27KW =877KW;布料机4台×22+1×7.5KW=95.5KW;施工电梯2台×46KW=92KW;其它各种工具及设备500KW;以后安装用电暂按500KW考虑室外照明按228KW考虑;功率因数取0.75。
K1——全部施工用电设备同时使用系数,按30台以上考虑时,K1=0.5;10~30台时,K1=0.6;3~10台时,K1=0.7;K2——全部施工电焊机同时使用系数,按3~10台以上考虑时,K2=0.5;K3——室外照明设备同时使用系数,K3=1;∑P1=337.5+735+210+720+540+117+95.5+92+500+500=3847KW;∑P2=877KW;∑P3=228KW;P=1.05~1.1[(K1∑P1/cosф)+ K2∑P2+ K3∑P3]=1.08×[(0.5×3847/0.75)+0.5×877+1×228]=3489.588KVA;经计算该现场的用电量在3489.5KVA左右,根据现场实际情况,业主提供8台箱式变压所均为1000KVA, 1#核岛、2#核岛、1MX、2MX各两台,本方案暂时按采用8台箱式变压器供电考虑。
考虑到现场实际用电情况,本方案用电平面布置暂考虑一级配电箱的布置。
4.2 一级配电柜的选择及线路的确定一级配电箱主要布置在现场需要大规模用电的地方,根据实际施工需用电所确定,另外每台塔吊布置一台专用配电箱,考虑到空压机房用电负荷与塔吊不同,所以一级配电箱分两个容量(见系统图A、B),A型箱基本设在塔吊周围,具体还要根据实际用电具体分配,其中B型箱供空压机房,配电箱低压端用铜母线与配电柜(进线柜)电气连接,并与变压器中性点可靠连接同时引出PE线,整个供电系统采用TN-S系统供电,严格执行《施工现场临时用电安全技术规范》。
设备容量分布如下:a. 一级配电箱(A)塔吊一台112.5KW;布料机一台11KW;电焊机8台×17KW=136KW;其它40KW+80KW=120KW;室外照明12KW。
全部设备总功率为:∑P1=112.5+11+40+80=243.5KW;∑P2=136KW;∑P3=12KW;P1-1=1.05~1.1×0.5×[(K1∑P1/cosф)+ K2∑P2+K3∑P3]=1.08×0.5×[(0.7×243.5/0.75)+0.6×136+1×12]=173.23KVA;线路的工作电流为:I=173.23×1000/1.732×380=263.20A-3×185+2×95mm2的电缆。
根据I线=350A,由箱变到一级配电箱选择使用YJV22给出线回路电流为250A主开关:隔离开关HR6-400/34,400A一台;断路器DZ20-400/4P一台。
分开关:漏电断路器DZ20LE-250/4P 4台;详见附图 一级配电箱系统图(A)。
b.空压机房配电箱AC-002(A)、AC-014(A)P=空压机2台×180KW=360KW;线路的工作电流为:I1-6线=0.7×360×1000/1.732×380×0.75=511A-3×185+2×95mm2的电缆。
根据I线=511A,由箱变到一级配电箱选择使用YJV22主开关:隔离开关HR6-630/34 630A 一台;断路器DZ20-630/4P一台。
分开关:漏电断路器DE20LE-400/4P 400A 4台;详见附图 一级配电箱系统图(B)。
C.二级配电箱的选择及线路选择二级配电箱为各子项工程使用的移动式室外防雨防尘型配电箱,可根据现场实际情况及施工进度需要,确定数量,本方案暂时按一级配电箱的分路开关选用配电箱型。
5.线路敷设5.1供电总平面见附图一《施工现场用电平面布置图》,采用TN-S系统,向工地送电至一级配电箱,选用YJV五芯电缆,直埋地敷设,进出配电箱及过公路处需另加保护钢管,为了保证安全可靠,每个一级箱还应做重复接地一次,即在一级箱旁边打一根∠50×5×2500m的接地体,并与PE线可靠连接。
5.2 电缆中必须包含全部工作芯线和用作保护零线或保护线的芯线。
需要三相四线制配电的电缆线路必须采用五芯电缆。
五芯电缆必须包含淡蓝、绿/黄二种颜色绝缘芯线。
淡蓝色芯线必须用作N线;绿/黄双色芯线必须用作PE线,严禁混用。
5.3 电缆线路采用埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀。
埋地电缆路径应设方位标志。
5.4 电缆类型根据敷设方式、环境条件选择。
埋地敷设选用铠装电缆;当选用无铠装电缆时,应能防水、防腐。
架空敷设选用无铠装电缆。
5.5 电缆直接埋地敷设的深度不应小于0.7m,并应在电缆紧邻上、下、左、右侧均匀敷设不小于50mm厚的细砂,然后覆盖砖或混凝土板等硬质保护层。
5.6埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2.Om高到地下0.2m处,必须加设防护套管,防护套管内径不应小于电缆外径的1.5倍。
5.7埋地电缆与其附近外电电缆和管沟的平行间距不得小于2m,交叉间距不得小于1m。
5.8 埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并应远离易燃、易爆、易腐蚀场所。
5.9 架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应保证电缆能承受自重所带来的荷载,沿墙壁敷设时最大弧垂距地不得小于2.Om。
架空电缆严禁沿脚手架、树木或其他设施敷设。
5.10 在建工程内的电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入。
电缆垂直敷设应充分利用在建工程的竖井、垂直孔洞等,并宜靠近用电负荷中心,固定点每楼层不得少于一处。
电缆水平敷设宜沿墙或门口刚性固定,最大弧垂距地不得小于2.Om。
装饰装修工程或其他特殊阶段,应补充编制单项施工用电方案。
电源线可沿墙角、地面敷设,但应采取防机械损伤和电火措施。
5.11电缆线路必须有短路保护和过载保护。
6.配电箱设置6.1 按业主提供的图纸,每个箱式变电所设2台变压器,每台变压器容量1000KVA。
6.2配电箱、开关箱周围应有足够2人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品,不得有灌木、杂草。
6.3 配电箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为1.2~2.0mm,配电箱箱体钢板厚度不得小于1.5mm,箱体表面应做防腐处理。
6.4配电系统应设置配电柜或总配电箱、分配电箱、开关箱,实行三级配电。
7.接地保护7.1 一般设计7.1.1.低压故障保护接地采用TN-S保护系统,工作零线及专用保护接地线(PE 线),均由变压器接地网引入,所有电气设备外露可导部分通过PE线可靠接地。
接地线采用¢40×4热镀锌扁钢。
7.1.2.各用电设备需重复接地,用不小于6mm2黄绿双色线可靠接地。
7.1.3 当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。
不得一部分设备做保护接零,另一部分设备做保护接地。
采用TN系统做保护接零时,工作零线(N线)必须通过总漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或总漏电保护器电源侧零线处,引出形成局部TN-S接零保护系统7.1.4 PE线上严禁装设开关或熔断器,严禁通过工作电流,且严禁断线。
7.2 保护接零7.2.1 在TN系统中,下列电气设备不带电的外露可导电部分应做保护接零:1 电气设备传动装置的金属部件;2 配电柜与控制柜的金属框架;3 配电装置的金属箱体、框架及靠近带电部分的金属围栏和金属门;4 电力线路的金属保护管、敷线的钢索、起重机的底座和轨道、滑升模板金属操作平台等;7.2.2潮湿或条件特别恶劣施工现场的电气设备必须采用保护接零。
7.2.3 在TN系统中,下列电气设备不带电的外露可导电部分,可不做保护接零:1 在木质、沥青等不良导电地坪的干燥房间内,交流电压380V及以下的电气装置金属外壳(当维修人员可能同时触及电气设备金属外壳和接地金属物件时除外);2 安装在配电柜、控制柜金属框架和配电箱的金属箱体上,且与其可靠电气连接的电气测量仪表、电流互感器、电器的金属外壳。
8.安全技术保证措施8.1线路上禁止带负荷接电或断电,并禁止带电操作,各种电动机具必须设置单一开关,遇有临时停电或停工休息,必须拉闸加锁。
8.2 有人触电,立即切断电源,进行急救;电气着火,应立即将有关电源切断,使用灭火器灭火。
8.3雨天室外操作时,除穿戴绝缘防护用品以外,绝缘棒应有防雨罩,并有专人监护,严禁带负荷拉、合开关。
8.4 电气设备的金属外壳必须接地或接零。
9.质量、环境保证措施9.1 为了对施工现场施工过程中产生的环境因素,进行识别、评价、和控制的要求、方法和监督管理,以期达到预防环境污染,满足业主和其它相关方面要求提出以下几点:9.1.1 环境体系要符合HSE标准。
