建设项目生产准备与试车规定

建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。

第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。

(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。

第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。

(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。

建设项目生产准备与试车规定

建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。

第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。

(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。

第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。

(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。

中国石油化工股份有限公司建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定中国石油化工股份有限公司文件石化股份建〔2008〕268号关于印发《中国石油化工股份有限公司建设项目生产准备与试车规定》的通知各分,子,公司:现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们~请认真执行。

二,,八年七月七日第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;1(五)资金准备;(六)营销准备;(七)外部条件准备。

第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定

中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

中石化总公司建设项目生产准备与试车规定

中石化总公司建设项目生产准备与试车规定

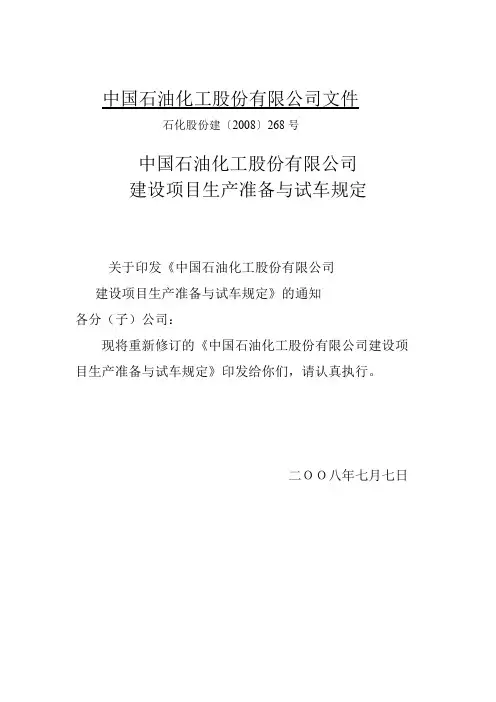

中国石油化工股份有限公司文件石化股份建〔2008〕268号中国石油化工股份有限公司建设项目生产准备与试车规定关于印发《中国石油化工股份有限公司建设项目生产准备与试车规定》的通知各分(子)公司: 现将重新修订的《中国石油化工股份有限公司建设项目生产准备与试车规定》印发给你们,请认真执行。

二OO八年七月七日 中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则 第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备 第六条生产准备的任务: (一)组织准备; (二)人员准备; (三)技术准备; (四)物资准备; (五)资金准备; (六)营销准备; (七)外部条件准备。

第七条组织准备 (一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

中石化建设项目管理生产准备与试车规定

中石化建设项目管理生产准备与试车规定

中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石油化工总公司建设工程生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设工程生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设工程生产准备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日目录第一章总则 (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设工程生产准备工作,确保投料试车一次成功,使建设工程投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设工程。

其它建设工程可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设工程始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设工程的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设工程在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

石油化工公司建设项目生产准备与试车规定

石油化工公司建设项目生产准备与试车规定

石油化工公司建设项目生产准备与试车规定一、前言石油化工公司建设项目生产准备与试车规定是为了保证企业在生产运营过程中的安全与高效,制定的一套严格规范,针对新建或扩建的石油化工企业,在完成设备及系统的制造、安装和调试后,开始进行试车和切换产运之前,必须进行规定的试车和生产准备工作。

这些规定涵盖了各个方面的内容,包括实验室建设、人员培训、设备安装等。

二、试车前准备1、设备准备在试车之前,设备必须进行全面的检验和测试,确保设备的完好性和性能符合要求,包括设备的安装、连接、效率和可靠性等。

2、工艺准备在试车之前,必须对石油化工工艺进行详细的规划和安排,包括石油化工流程图的编制、操作程序的制定、化工原料、辅助材料、工艺设备和劳动安全条件等。

3、安全准备在试车和切换产运之前,需要进行严密的安全评估工作,确保设施和操作都是安全的,风险控制措施得到有效的实施,并做好应急措施。

三、试车流程1、协调、组织、部署试车前,应制定试车方案,并组织各部门、分包方、设备供方、职业健康安全部门、公安机关等共同协力,开展试车准备和试车工作。

2、试车调试在试车、调试阶段,应严格按照工艺要求,逐步启动设备,进行各项参数的监测和调整,确保工艺流程稳定,并能达到设计要求。

3、试车考核在试车考核过程中,需要对工艺流程进行适当的调整,最终达到生产准备的标准。

四、生产准备1、设备交接在试车完成、生产准备正式开始前,应与设备供应商或设备部门进行设备交接,确保设备安装、调试、检验等工作已完成。

2、实验室建设在生产准备阶段,还需要建设好实验室,并进行安全管理和质量管理,为生产提供有效的支持。

3、培训在生产准备阶段,需要对员工进行必要的培训,包括工艺知识、安全知识和操作技能等。

五、结论石油化工公司建设项目生产准备与试车规定在石化企业的建设和发展中至关重要。

企业应严格按照规定的流程和要求开展试车和生产准备阶段的工作,保证设备的完好性和性能符合要求,并能达到预期的生产目标和效益。

石油化工公司建设项目生产准备及试车规范

石油化工公司建设项目生产准备及试车规范

中国石油化工股份有限公司建设项目生产预备与试车规定第一章总则第一条为加强石油化工建设项目生产预备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产预备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产预备工作纲要,将生产预备与投料试车工作纳入工程建设项目总体统筹操纵打算中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产预备第六条生产预备的任务㈠组织预备;㈡人员预备;㈢技术预备;㈣物资预备;㈤资金预备;㈥营销预备;㈦外部条件预备。

第七条组织预备㈠建设项目在可行性研究报告批复后,建设单位要组建生产预备机构,编制《生产预备工作纲要,依照工程建设进展情况,按照精简、统一、效能的原则,负责生产预备工作。

㈡建设单位应依照总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

㈢依照设计要求和工程建设进展情况,按照现代化治理体制的要求,建设单位要适时组建各级生产治理机构,以适应生产治理的实际需要。

㈣对合资企业或引进装置从组织预备开始就要力争掌握工作主动权。

第八条人员预备㈠建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体打算和分年度打算,适时配备人员。

㈡项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用一般高等院校、高职学校等毕业生补充。

石油化工公司建设项目生产准备及试车规定

石油化工公司建设项目生产准备及试车规定

石油化工公司建设项目生产准备及试车规定第一章总那么第一条为增强石油化工树立项目消费预备任务,确保投料试车一次成功,使树立项目投料试车后完成〝安、稳、长、满、优〞运转,发扬投资效益,特制定本规则。

第二条本规则适用于中国石油化工股份〔以下简称股份公司〕所属企业新建、扩建、技术改造等大、中型石油化工工程树立项目。

其它树立项目可参照执行。

第三条本规则触及的休息平安、环保、消防和工业卫生,依照国度和股份公司现行的有关法律、法规、规范、规范和制度执行。

第四条消费预备任务贯串于工程树立项目一直。

在可行性研讨报告批复后,要编制«消费预备任务纲要,将消费预备与投料试车任务归入工程树立项目总体统筹控制方案中。

第五条试车任务要遵照〝单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车本钱要低〞的原那么,做到平安稳妥,一次成功。

第二章消费预备第六条消费预备的义务㈠组织预备;㈡人员预备;㈢技术预备;㈣物资预备;㈤资金预备;㈥营销预备;㈦外部条件预备。

第七条组织预备㈠树立项目在可行性研讨报告批复后,树立单位要组建消费预备机构,编制«消费预备任务纲要,依据工程树立停顿状况,依照精简、一致、效能的原那么,担任消费预备任务。

㈡树立单位应依据总体试车方案的要求,及时成立以树立单位指导为主,总承包〔设计、推销、施工、监理等单位参与多位一体的试车指导机构,一致组织和指挥有关单位做好单机试车、联动试车、投料试车及消费考核任务。

㈢依据设计要求和工程树立停顿状况,依照现代化管理体制的要求,树立单位要适时组建各级消费管理机构,以顺应消费管理的实践需求。

㈣对合资企业或引进装置从组织预备末尾就要力争掌握任务自动权。

第八条人员预备㈠树立单位应在总部初步设计批复确定的项目定员基础上,编制详细定员方案、人员配置总体方案和分年度方案,适时装备人员。

㈡项目所需人员以单位外局部配处置为主,外局部配难以满足需求的,经总部有关部门同意,可经过系统内调剂及过量录用普通初等院校、高职学校等毕业生补充。

建设项目生产准备与试车规定

建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定第一章总第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:组织准备;人员准备;技术准备;物资准备;(五)资金准备;营销准备;外部条件准备。

第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。

(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。

第八条人员准备。

中石化建设项目生产准备与试车规定

中石化建设项目生产准备与试车规定

中国石油化工总公司文件中石化[1998] 建字162号关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化[1990] 建字34 号)同时废止。

中国石油化工总公司一九九八年四月二十日目录第■章总贝U (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

中石化建设项目生产准备与试车规定

中石化建设项目生产准备与试车规定

中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日目录第一章总则 (1)第二章生产准备 (1)第三章单机试车与工程中间交接 (12)第四章联动试车 (17)第五章投料试车 (20)第六章生产考核 (24)第七章附则 (27)附录一《生产准备工作纲要》编制提纲 (28)附录二《总体试车方案》编制提纲 (32)附录三投料试车应具备的条件 (35)附录四聘请国内技术顾问和开车队的办法 (43)第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:一、组织准备二、人员准备三、技术准备四、物资准备五、资金准备六、营销准备七、外部条件准备第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

中石化建设项目管理生产准备和试车规定

中石化建设项目管理生产准备和试车规定

关于印发《中国[wiki]石油[/wiki][wiki]化工[/wiki]总公司建设工程生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国[wiki]石油化工[/wiki]总公司建设工程生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设工程生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设工程生产准备与试车规定第一章总则第一条为加强石油化工建设工程生产准备工作,确保投料试车一次成功,使建设工程投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设工程。

其它建设工程可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设工程始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设工程的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设工程在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

石油化工生产准备与试车规定

石油化工生产准备与试车规定

石油化工生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

建设项目生产准备与试车规定

建设项目生产准备与试车规定

中国石油化工股份有限公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工股份有限公司(以下简称股份公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按照国家和股份公司现行的有关法律、法规、标准、规范和制度执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可行性研究报告批复后,要编制《生产准备工作纲要》,将生产准备与投料试车工作纳入工程建设项目总体统筹控制计划中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,试车方案要优,试车成本要低”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务:(一)组织准备;(二)人员准备;(三)技术准备;(四)物资准备;(五)资金准备;(六)营销准备;(七)外部条件准备。

第七条组织准备(一)建设项目在可行性研究报告批复后,建设单位要组建生产准备机构,编制《生产准备工作纲要》,根据工程建设进展情况,按照精简、统一、效能的原则,负责生产准备工作。

(二)建设单位应根据总体试车方案的要求,及时成立以建设单位领导为主,总承包(设计、采购、施工)、监理等单位参加多位一体的试车领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

(三)根据设计要求和工程建设进展情况,按照现代化管理体制的要求,建设单位要适时组建各级生产管理机构,以适应生产管理的实际需要。

(四)对合资企业或引进装置从组织准备开始就要力争掌握工作主动权。

第八条人员准备(一)建设单位应在总部初步设计批复确定的项目定员基础上,编制具体定员方案、人员配置总体计划和分年度计划,适时配备人员。

(二)项目所需人员以单位内部调配解决为主,内部调配难以满足需要的,经总部有关部门批准,可通过系统内调剂及适量录用普通高等院校、高职学校等毕业生补充。

中石化建设项目生产预备与试车规定

中石化建设项目生产预备与试车规定

中国石油化工总公司建设项目生产预备试车规定一九九八年四月中国石油化工总公司文件中石化[1998]建字162号关于印发《中国石化总公司建设项目生产预备与试车规定》的通知各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产预备与试车规定》印发给你们,请认真执行。

在执行进程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产预备与投料试车工作制度》(试行)(中石化[1990]建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日目录第一章总则第二章生产预备第三章单机试车与工程中间交接第四章联动试机第五章投料试机第六章生产考核第七章附则附录一《生产预备工作纲要》编制提纲附录二《整体试车方案》编制提纲附录三投料试车应具有的条件附录四聘请国内技术顾问和开车队的方式第一章总则第一条为增强石油化工建设项目生产预备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投料效益,特制定本规则。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其他建设项目可参照执行。

第三条本规定涉及劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产预备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产预备工作纲要》,使生产预备与投料试车工作纳入工程建设项目的整体统筹控制计划当中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,连动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产预备的任务:一、组织预备;二、人员预备;三、技术预备;四、物资预备;五、资金预备;六、营销预备;七、外部条件预备。

第七条组织预备一、建设项目可研报告批复后,建设单位要组建生产预备机构,按照工程建设进展情形,依照精简、统一、效能的原则,慢慢完善机构,负责生产预备工作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国石油化工总公司建设项目生产准备与试车规定1199499中国石油化工总公司建设项目生产准备与试车规定关于印发《中国石油化工总公司建设项目生产准备与试车规定》的通知中石化〔1998〕建字162号各直属公司、总厂、厂、院:现将《中国石油化工总公司建设项目生产准备与试车规定》印发给你们,请认真执行。

在执行过程中,遇有问题及时反馈总公司工程部。

原《中国石油化工总公司石油化工建设项目生产准备与投料试车工作制度》(试行)(中石化〔1990〕建字34号)同时废止。

中国石油化工总公司一九九八年四月二十日中国石油化工总公司建设项目生产准备与试车规定第一章总则第一条为加强石油化工建设项目生产准备工作,确保投料试车一次成功,使建设项目投料试车后实现“安、稳、长、满、优”运行,发挥投资效益,特制定本规定。

第二条本规定适用于中国石油化工总公司(以下简称总公司)所属企业新建、扩建、技术改造等大、中型石油化工工程建设项目。

其它建设项目可参照执行。

第三条本规定涉及的劳动安全、环保、消防和工业卫生,按国家和总公司现行的有关法律、法规、标准、规范执行。

第四条生产准备工作贯穿于工程建设项目始终。

在可研报告批复后,要编制《生产准备工作纲要》,使生产准备与投料试车工作纳入工程建设项目的总体统筹控制计划之中。

第五条试车工作要遵循“单机试车要早,吹扫气密要严,联动试车要全,投料试车要稳,经济效益要好”的原则,做到安全稳妥,一次成功。

第二章生产准备第六条生产准备的任务一、组织准备;二、人员准备;三、技术准备;四、物资准备;五、资金准备;六、营销准备;七、外部条件准备;第七条组织准备一、建设项目在可研报告批复后,建设单位要组建生产准备机构,根据工程建设进展情况,按照精简、统一、效能的原则,逐步完善机构,负责生产准备工作。

二、建设单位应根据总体试车方案的要求,及时成立试车的领导机构,统一组织和指挥有关单位做好单机试车、联动试车、投料试车及生产考核工作。

三、根据设计要求和工程建设进展情况,贯彻新厂新体制新机制的原则,建设单位要适时地组建各级生产管理机构,以适应生产管理的实际需要。

第八条人员准备一、建设单位应根据批准的定员指标编制人员进厂总计划和年度计划,适时配备人员。

二、人员配备应注意年龄结构、文化层次、技术等级的构成,在相同或类似岗位工作过的人员应达到装置人员总数的三分之一。

新员工应从老企业成建制调剂和大中专毕业生中招聘,经过培训、考试和体检后,择优录用。

生产管理、技术人员及主要的操作、分析、维修人员,应在投料试车一至两年以前进厂。

其他人员在投料试车半年至一年以前进厂。

三、根据石油化工行业的特点和投料试车的要求,建设单位应制定好全员培训计划,认真抓好培训工作,使各级管理人员、技术人员、工人经过严格培训和考核,达到任职上岗条件。

1、各级管理人员的培训,应重点进行本专业及相关知识教育,提高管理水平,适应试车指挥与生产管理的需要。

2、技术人员、班组长和主要操作人员等骨干的培训,应着重组织好专业知识学习、同类装置实习、计算机仿真及劳动安全、环保、消防和工业卫生知识的培训,通过单机试车和联动试车,提高业务素质和技术水平,使之在投料试车中发挥技术和生产骨干作用。

3、新工人经入厂三级安全教育后,一般分如下五个阶段进行全过程培训:基础知识和专业知识教育,同类装置实习,岗位练兵,计算机仿真培训,参加投料前的试车。

通过培训,使他们熟悉工艺流程,掌握操作要领,做到“三懂六会”(三懂:懂原理、懂结构、懂方案规程;六会:会识图、会操作、会维护、会计算、会联系、会排除故障),提高“六种能力”(思维能力,操作、作业能力,协调组织能力,反事故能力,自我保护救护能力,自我约束能力)。

各阶段培训结束时,都要进行严格的考试,并将考试成绩列入个人技术档案,作为上岗取证的依据。

四、建设单位派人到同类装置实习要成建制地进行,实行“六定”(定任务、定时间、定岗位、定人员、定实习带队人、定期考核)办法,并与代培单位签定“两包一顶”(代培单位包教、包会,在培训师傅监督下顶岗操作)合同。

五、引进装置还应根据合同规定和试车的实际需要,认真选派部分精干的生产骨干人员出国进行技术培训。

出国培训人员名单及计划报总公司工程部及其他有关部门审批。

这些人员回厂后,在生产准备与投料试车工作中应发挥骨干作用;出国实习人员在装置投产后在本装置服务不少于三年,位装置的安全稳定运行和装置达标做出应有的贡献。

六、在全员培训中,尤其应抓好思想、作风、纪律的培养和职业道德教育,采取各种有效方式促进职工自我教育、自我提高,激发“爱我中华、振兴石化”的精神,继承发扬石化系统优良传统,开展思想作风练兵,强化管理,从严要求,努力培养一支有理想、有道德、有文化、有纪律的职工队伍。

第九条技术准备一、技术准备的主要任务是编制各种试车方案、生产技术资料、管理制度,使生产人员掌握各装置的技术。

二、建设单位要尽早建立生产技术管理系统,通过参加技术谈判和设计方案讨论及设计审查等各项技术准备工作,使生产管理干部和技术人员熟悉掌握工艺、设备、仪表(含计算机)、安全、环保等方面的技术,具备独立处理各种技术问题的能力。

三、建设单位应根据设计要求和《生产准备工作纲要》,于投料试车一年以前,编制出总体试车方案,经过反复修改,不断深化、优化。

四、《生产准备工作纲要》编制提纲见附录一。

五、《总体试车方案》编制提纲见附录二。

六、建设(生产)单位应根据设计文件,参照国内外同类装置的有关资料,适时完成培训教材、技术资料、管理制度、各种试车方案和考核方案的编制工作。

1、培训资料:基础知识教材,专业知识教材,实习教材,工艺流程图,生产准备手册,安全、工业卫生及消防知识教材,国内外同类装置事故实例及处理方法汇编,计算机仿真机及软件等。

2、生产技术资料:工艺流程图、岗位操作法、工艺卡片、工艺技术规程、安全技术规程、事故处理预案(包括关键生产装置和重点生产岗位)、分析规程、检修规程、主要设备运行规程、电气运行规程、仪表及计算机运行规程、连锁整定值等。

同时应编制、印刷好岗位记录和技术台帐。

3、综合性技术资料:企业和装置介绍、全厂原材料(三剂)手册、物料平衡手册、产品质量手册、润滑油(脂)手册、“三废”排放手册、设备手册、法门及垫片一览表、轴承一览表及备品备件手册等,并及时收集整理随机资料。

4、各种试车方案(1)供电:外电网到总变电(总降)站,总变到各装置变电所,自备电站与外供电网联网,事故电源,不间断电源(,,,)、直流供电等受送电方案;(2)给排水系统:水源地到厂区,原水预处理,脱盐水(精制水),循环冷却水系统冲洗、化学清洗、预膜、污水处理场试车方案;(3)工业风、仪表风:空压机试车、设备及管线吹扫方案;(4)锅炉及供汽系统包括:锅炉冲洗、化学清洗(煮炉)、燃料系统、烘炉、安全阀定压,各等级蒸汽管道吹扫,减温减压器调校、锅炉(二台以上)并网等方案;(5)空分装置:空压机、空分管道及设备吹扫,气密,裸冷,装填保冷材料等,氮压机、氧压机、液氮、液氧等系统投用方案;(6)储运系统:原料、燃料、酸碱、中间物料、产品(副产品)等储存、进出厂(铁路、公路、码头、中转站等)方案;(7)消防系统:消防水、泡沫、二氧化碳、可燃气体报警、火灾报警系统及其它防灭火设施等调试方案;(8)电信系统:呼叫系统、对讲系统、调度电话等方案;(9)装置的系统清洗、吹扫、气密、干燥、置换等方案;(10)装置的三剂装置、干燥、硫化、升温还原及再生方案;(11)其它工业炉化学清洗(煮炉)、烘炉等方案;(12)自备发电机组、事故发电机、自备热电站等试车方案;(13)装置的大机组试车方案;(14)联动试车方案;(15)装置投料试车方案;(16)事故处理预想方案。

5、管理制度:车间应制定以岗位责任制为中心的十项管理制度,各职能管理部门应制定相应的管理制度。

七、引进装置要翻译、复制工艺详细说明、电气图、连锁逻辑图、自动控制回路图、设备简图、专利设备结构图、操作手册等技术资料,并编制阀门、法兰、垫片、润滑油(脂)、钢材、焊条、轴承等国内外规格对照表。

八、试车方案、规程与管理制度及其他技术资料的审批权限:1、试车方案的审批(1)重点建设项目的总体试车方案,由总公司工程建设部组织石油化工专家和有关部门审查,总公司或工程建设领导小组批准;其他建设项目的总体试车方案,一般由建设单位组织审查批准。

(2)联动试车和投料试车方案,由试车领导小组组织审查批准。

(3)引进装置除按(1)、(2)执行外,其余按合同执行。

2、管理制度及其他技术资料的审批应按总公司有关规定执行。

第十条物资准备一、建设(生产)单位要按试车方案的要求,组织编制车所需的原料、燃料、三剂、化学品、标准样气、备品备件、润滑油(脂)等的计划并落实品种、数量(包括一次装填量、试车投用量、储备量),与供货单位签订供货协议或合同。

二、需国外订货的部分,应在投料试车一年以前提出品种、规格、数量清单,按总公司有关规定开展对外采购工作。

三、需国内订货的部分,应在投料试车一年以前提出计划,组织订货;需国内研制或配套生产的,应尽早落实科研或生产单位。

四、各种化工原料、润滑油(脂)应妥善贮存、保管,防止损坏、丢失、变质。

五、各类备品配件应做好分类、建帐、建卡、上架工作,做到帐物卡相符,严格执行保管发放制度。

六、应积极组织进口设备备品配件的测绘和试制,并做好试用和鉴定工作。

七、各种随机资料、专用工具和测量仪器的所有权归建设单位,设备安装时施工单位可以借用。

在设备开箱检验时,应认真清点、登记、造册。

八、安全、工业卫生、消防、气防、救护、通讯等器材,要按设计和试车的需要配备到岗位。

劳动保护用品,要按设计和有关规定配发。

九、产品的包装材料、容器、运输设备等,应在联动试车前到位。

第十一条资金准备一、建设单位应根据设计概算中各项生产准备费用,编制年度生产准备资金计划,并纳入建设项目的投资计划之中,确保生产准备资金来源。

二、在编制总体试车方案时,应编制生产流动资金计划,并抓紧筹措落实。

三、建设单位应编制试车费用计划。

第十二条营销准备一、建设单位要尽早建立销售网络和售后服务机构,开展市场调查,收集分析市场信息,制定营销策略。

二、投料试车前一年做好产品预销售,落实产品流向,与用户签定销售意向协议或合同。

三、组织商标设计,进行商标注册。

四、要编引好产品说明书,使用户了解产品质量标准、性能用途、使用和储存方法。

五、采用广告宣传、展销、试销、召开用户座谈会等各种促销手段,使用户了解产品,提高企业产品在市场的占有率。

第十三条外部条件准备一、建设单位应根据与外部签定的供水、供汽、供电、通信等协议,并按照总体试车方案要求,落实开通时间、使用数量、技术参数等。

二、建设单位应根据厂外公路、铁路、码头、中转站、防排洪、工业污水、废渣等工程项目进度及时与有关管理部门衔接开通。
