平顶山矿区采煤沉陷区综合治理新馨小区冬苑楼工程施工组织设计最终版
封闭式储煤场施工组织设计
目录第一节:编制依据及编制原则 (1)一、编制依据 (1)二、编制原则 (1)第二节:工程概况 (2)一、建筑设计 (2)二、材料选用: (2)第三节:施工总平面设计 (3)第四节:机械及劳动力投入 (3)一、机械投入 (3)二、劳动力投入 (4)第五节:材料供应安排 (4)第六节:关键部位施工技术 (5)一、土方工程 (5)二、钢筋施工 (5)三、模板施工 (6)四、混凝土施工 (7)五、钢结构加工制作 (8)第七节:质量保证措施 (15)一、质量目标 (15)二、岗位职责 (15)三、管理措施 (17)第八节、雨季、农忙季节施工保证措施 (18)一、雨季施工保证工期措施 (18)二、农忙季节施工保证工期措施 (19)第九节:安全文明施工 (19)一、安全计划及保证措施 (19)二、文明施工措施 (20)第十节:施工现场采取环保、消防、降噪声、文明等施工技术措施 .. 21一、文明施工措施 (21)二、环境保护措施 (21)三、消防保卫措施 (22)平顶山天安煤业股份有限公司二矿煤场封闭治理工程施工组织设计第一节:编制依据及编制原则一、编制依据(1)工程招标文件招标文件、投标文件与施工图纸设计文件。
(2)建设部和河南省有关建筑工程施工规范、施工操作规程及质量检验评定标准等文件(3)现场勘察及自行调查工地周围环境条件获得的资料(4)我公司的施工资源和在其他类似工程中的施工经验。
二、编制原则我们通过对施工现场进行详细考察所获得的资料、对施工图纸的仔细阅读及理解,针对本工程所处地理位置的地形、工程地质、水文气象、工程结构等特点,结合类似工程的施工经验,我们在编制本实施性施工组织设计时,将突出以下原则。
(1)质量创优原则工程质量是承包人经营管理的核心,承包人将建立完善的工程质量保证体系,投入精干人员,以先进的施工工艺、精良的设备、科学的管理,修造精品工程,让业主满意。
施工中我们将认真贯彻质量方针,大力推行质量管理,合理安排各项施工,对施工进行科学组织,优化管理。
平顶山某煤矿附属工程施工组织设计
投标文件招标编号:项目名称:****煤焦化有限责任公司**地面工程施工投标文件内容:技术部分投标单位:**(集团)建筑安装工程有限责任公司(盖公章)法定代表人或其委托代理人:(签字或盖章)日期:2007 年10 月8 日施工组织设计目录第一章工程概况及施工部署与准备 (5)1.1 工程概况 (5)1.2 施工部署 (5)1.2.1 施工目标 (5)1.2.2 施工现场平面布置 (5)1.2.4 施工进度计划安排 (9)1.3 施工准备 (9)1.3.1 现场准备 (9)1.3.2 技术准备 (10)1.3.3 材料供应计划 (10)1.3.4 计划投入的主要施工机械设备 (11)1.3.5组织准备及劳动力计划安排 (11)1.3.6施工方案 (11)第二章主要施工方法 (13)2.1 施工测量 (13)2.2土方工程 (13)2.3 钢筋工程 (14)2.4 模板工程 (18)2.5 混凝土工程 (22)2.6 砖砌体工程 (26)2.7楼地面工程 (28)2.8内外装饰工程 (30)2.9 门窗工程 (31)2.10防水工程 (33)2.11给排水工程 (36)2.12建筑电气工程 (38)第三章确保工程质量的技术组织措施 (42)3.1 质量保证目标 (42)3.2 建立完善的组织体系和管理体系 (42)3.3 制订完善的质量技术措施 (46)3.4 合同管理措施 (49)3.5 经济措施 (50)3.6 质量通病防治措施 (50)3.7主要质量标准 (52)3.8 贯彻国家强制性标准 (53)第四章确保工程安全施工的技术组织措施 (56)4.1 安全生产目标 (56)4.2 安全保证组织体系 (56)4.3 落实安全生产责任制 (56)4.4 安全管理制度及组织措施 (58)4.5 安全生产技术措施 (59)第五章确保工程文明施工的技术组织措施 (65)5.1 文明施工目标 (65)5.2 管理制度 (65)5.3 文明施工保证措施 (66)第六章确保工程工期的技术组织措施 (69)6.1 工期目标 (69)6.2 确保工期的组织措施 (69)6.3 确保工期的技术措施 (71)6.4 确保工期的合同和经济措施 (73)6.5 其它措施 (74)第七章季节施工及特殊天气防范措施 (76)7.1 冬季施工 (76)7.2 雨季施工 (76)7.3 防风、防雷、防风沙 (77)第八章降低成本措施 (78)8.1 组织措施 (78)8.2 技术措施 (79)8.3 其它措施 (79)第九章成品保护措施 (81)第十章其它专项措施 (84)10.1 降低环境污染措施 (84)10.2 噪音污染防治措施 (84)10.3控制扬尘及大气污染措施 (85)10.4地下管线及地下地上设施防护安全措施 (86)10.5文物保护措施 (86)11.6防止扰民及民扰措施 (87)第一章工程概况及施工部署与准备1.1 工程概况本项目包括地面井下水处理站包含调节沉淀间、综合水处理间;生活污水处理站等单位工程。
某市采煤沉陷区综合治理小区工程施工组织设计

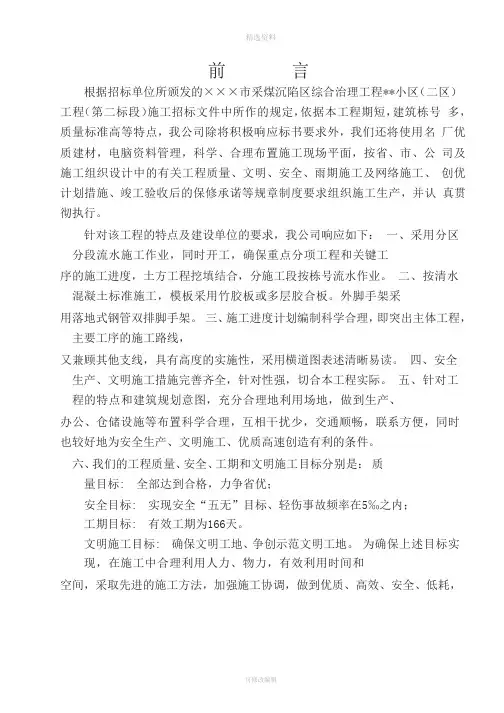

前言根据招标单位所颁发的×××市采煤沉陷区综合治理工程**小区(二区)工程(第二标段)施工招标文件中所作的规定,依据本工程期短,建筑栋号多,质量标准高等特点,我公司除将积极响应标书要求外,我们还将使用名厂优质建材,电脑资料管理,科学、合理布置施工现场平面,按省、市、公司及施工组织设计中的有关工程质量、文明、安全、雨期施工及网络施工、创优计划措施、竣工验收后的保修承诺等规章制度要求组织施工生产,并认真贯彻执行。
针对该工程的特点及建设单位的要求,我公司响应如下:一、采用分区分段流水施工作业,同时开工,确保重点分项工程和关键工序的施工进度,土方工程挖填结合,分施工段按栋号流水作业。
二、按清水混凝土标准施工,模板采用竹胶板或多层胶合板。
外脚手架采用落地式钢管双排脚手架。
三、施工进度计划编制科学合理,即突出主体工程,主要工序的施工路线,又兼顾其他支线,具有高度的实施性,采用横道图表述清晰易读。
四、安全生产、文明施工措施完善齐全,针对性强,切合本工程实际。
五、针对工程的特点和建筑规划意图,充分合理地利用场地,做到生产、办公、仓储设施等布置科学合理,互相干扰少,交通顺畅,联系方便,同时也较好地为安全生产、文明施工、优质高速创造有利的条件。
六、我们的工程质量、安全、工期和文明施工目标分别是:质量目标: 全部达到合格,力争省优;安全目标: 实现安全“五无”目标、轻伤事故频率在5‰之内;工期目标: 有效工期为166天。
文明施工目标: 确保文明工地、争创示范文明工地。
为确保上述目标实现,在施工中合理利用人力、物力,有效利用时间和空间,采取先进的施工方法,加强施工协调,做到优质、高效、安全、低耗,确保实现建设单位提出的创优工程和公司计划的创优工程目标,为此,我公司特委任具有经理资质的优秀项目经理为首,组成精明强干的项目部。
按照国家有关规范、规程要求严把工程质量关。
七、为在保证安全生产、文明施工的前提下优质高速地完成施工任务,采取的赶工期措施有:1、采用机械挖运土石方;2、模板采用竹胶板或多层胶合板;3、保证各工序的施工质量,避免返工;4、科学合理利用时间和空间进行全方位立体交叉流水施工作业;5、杜绝劣质材料,既保证了优质又能保证高效;6、合理调配施工人力物力,避免窝工现象发生,充分发挥和调动全体员工的劳动热情,以对***市的建设做贡献的精神工作。
某矿区采煤沉陷区综合治理项目工程施工组织设计方案书(完整版)
某矿区采煤沉陷区综合治理项目工程施工组织设计目录第一章编制依据 ........................................................................................................................ - 1 -一、施工合同................................................................................................................................. - 1 -二、工程地质勘察报告 ................................................................................................................ - 1 -三、施工图纸................................................................................................................................. - 1 -四、主要的规程、规范 ................................................................................................................ - 1 -五、主要标准................................................................................................................................. - 2 -六、主要图集................................................................................................................................. - 2 -第二章工程概况 ........................................................................................................................ - 3 -一、工程建设概况 ........................................................................................................................ - 3 -二、建筑设计简介 ........................................................................................................................ - 3 -三、结构设计简介 ........................................................................................................................ - 4 -四、工程特点................................................................................................................................. - 4 -第三章施工部署 ........................................................................................................................ - 5 -第一节施工组织机构 ................................................................................................................ - 5 -第二节工程目标 ........................................................................................................................ - 6 -第三节施工准备 ........................................................................................................................ - 7 -第四节施工布置 ...................................................................................................................... - 15 -第四章各分部分项施工方法.................................................................................................. - 16 -第一节土建工程主要施工方案方法 ..................................................................................... - 16 -第二节安装工程主要施工方案方法 ..................................................................................... - 69 -第五章质量保证措施 .............................................................................................................. - 77 -第一节建立、健全质量保证体系.......................................................................................... - 77 -第二节组织措施 ...................................................................................................................... - 77 -第三节工程质量保证措施...................................................................................................... - 79 -第四节一些重要分部分项工程的质量控制措施................................................................. - 82 -第五节材料质量保证措施...................................................................................................... - 87 -第六节设备质量保证措施...................................................................................................... - 88 -第六章工期保证措施 .............................................................................................................. - 88 -第七章安全生产、环保、文明施工保证措施 ..................................................................... - 90 -第一节建立健全安全、文明施工保证体系 ......................................................................... - 90 -第二节安全文明生产目标...................................................................................................... - 90 -第三节安全技术措施 .............................................................................................................. - 91 -第四节文明施工措施 .............................................................................................................. - 99 -第五节环保保证措施 ............................................................................................................- 100 -第八章机械设备配置计划 ....................................................................................................- 104 -第九章劳动力调配计划 ........................................................................................................- 105 -第十章周转材料调配计划 ....................................................................................................- 106 -第十一章农忙季节及节假日正常施工措施 .......................................................................- 107 -第十二章冬、雨季施工措施................................................................................................- 108 -第十三章施工现场总平面布置图........................................................................................- 112 -第十四章总工期及施工进度计划........................................................................................- 113 -附图及附表:项目管理组织机械图主要施工管理人员表质量保证体系图安全施工保证体系图文明施工保证体系图主要施工机械用电计划表劳动力计划表主要周转材料供应计划表某矿区采煤沉陷区综合治理项目金牛阳光苑(东区)B3#楼工程施工组织设计我公司本着“敬业、求实、创新、争先”的质量方针,针对本工程的特点和结构形式,组织了专业技术人员从分项分部工程着手,择优选定施工方法,确定该工程的施工方法、施工工艺和工艺标准,并综合3号楼特点统一编制了本施工组织设计,做到“科学管理、精心施工”,以实现造样板工程的目标。
平顶山市人民政府关于印发平顶山市治理整顿粘土砖瓦窑厂推进新型墙体材料改革工作实施方案的通知-
平顶山市人民政府关于印发平顶山市治理整顿粘土砖瓦窑厂推进新型墙体材料改革工作实施方案的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 平顶山市人民政府关于印发平顶山市治理整顿粘土砖瓦窑厂推进新型墙体材料改革工作实施方案的通知各县(市)、区人民政府,市人民政府有关部门:《平顶山市治理整顿粘土砖瓦窑厂推进新型墙体材料改革工作实施方案》已经市政府同意,现:印发给你们,望结合本地实际,认真组织实施。
二OO六年二月七日平顶山市治理整顿粘土砖瓦窑厂推进新型墙体材料改革工作实施方案为认真贯彻落实国家和省有关治理整顿粘土砖瓦窑厂精神,节约土地资源、保护生态环境,认真做好粘土砖瓦窑厂专项治理整顿工作,逐步推进新型墙体材料改革,保障全市经济可持续发展,根据《国务院办公厅关于进一步推进墙体材料改革和推广节能建筑的通知》(国办发[2005]33号)和《河南省人民政府关于治理整顿粘土砖瓦窑厂加快发展新型墙体材料的通知》(豫政[2005]54号)规定,结合我市实际,特制定本实施方案。
一、指导思想以科学发展观为指导,以提高社会效益和保护环境为中心,坚持节能、节土、利废、保护环境的发展方针,综合运用经济、法律、行政和教育等多种手段,全面整顿治理实心粘土砖瓦窑厂,大力发展新型墙体材料,发扬务实、创新、高效的工作作风,加强部门联动,全面推进粘土砖瓦窑厂的治理整顿工作,按时完成省政府下达的任务指标,确保我市经济可持续发展。
二、范围和目标按照“积极推进、突出重点、分步实施、关闭与整顿相结合”的原则,对全市粘土砖瓦窑厂进行全面治理整顿。
(一)范围1.经有关部门批准建设,但有下列情况之一的粘土砖瓦窑厂必须依法关闭:(1)占用基本农田和一般耕地的;(2)场区无自采土源的;(3)基本农田保护区、风景名胜区、自然保护区内及周边5公里以内的;(4)省道、国道及高速公路两侧5公里以内的;(5)污染和破坏环境的;2.未经依法批准建设的,必须关闭。
采煤塌陷区治理项目施工组织设计
采煤塌陷区治理项目施工组织设计一、项目背景采煤塌陷区治理是解决我国煤矿开采带来的重要环境问题之一。
本项目旨在对采煤塌陷区进行治理,恢复和改善生态环境,确保区域可持续发展。
二、项目目标通过本项目的施工组织设计,实现以下目标:1. 利用科学有效的方法进行采煤塌陷区治理;2. 保护和修复土地、水资源和生态环境;3. 提高地区的生活质量和经济效益;4. 推动当地社会可持续发展。
三、施工组织设计原则1. 安全第一:施工过程中必须严格遵守安全操作规程,确保人员和设备的安全。
2. 环境友好:施工过程中应采取环保措施,减少对周边环境的影响。
3. 高效经济:合理安排施工进度和资源利用,提高施工效率和经济效益。
4. 可持续发展:将长远发展考虑在内,确保治理结果具有可持续性。
四、施工组织设计内容1. 治理方案细化:综合分析采煤塌陷区的地质特征和环境需求,制定详细的治理方案,并确定相应的工程措施和施工方法。
2. 施工进度安排:根据治理方案,合理安排施工进度,确保各项工程按时完成。
3. 资源调配计划:根据施工需求,制定资源调配计划,包括人力、设备、材料等方面的合理配置。
4. 项目组织架构:建立项目组织架构,明确各个相关部门和责任人,确保项目的顺利推进和协调管理。
5. 监测与评估:建立有效的监测与评估系统,及时掌握治理效果,对施工过程进行监督和评价。
五、施工组织设计实施步骤1. 制定施工组织设计方案:根据项目的具体情况,制定详细的施工组织设计方案。
2. 组织实施:按照施工组织设计方案,组织实施各项施工任务,并合理调配资源。
3. 监督管理:设立专责部门对施工过程进行监督和管理,确保施工质量和进度的控制。
4. 监测评估:建立监测评估体系,对治理效果进行监测和评估,及时调整施工措施和方法。
六、预期成果通过本次施工组织设计,预期可以达到以下成果:1. 采煤塌陷区得到有效治理,环境得到改善和恢复。
2. 生态系统得到保护,生物多样性得到提高。
平顶山人民政府关于印发平顶山市安全生产专项整治方案的通知-
平顶山人民政府关于印发平顶山市安全生产专项整治方案的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 平顶山人民政府关于印发平顶山市安全生产专项整治方案的通知各县(市、区)人民政府,高新区、新城区管委会,市人民政府各部门:《平顶山市安全生产专项整治方案》已经2015年5月29日市政府第25次常务会议研究通过,现印发给你们,请认真组织实施。
2015年5月30日平顶山市安全生产专项整治方案为深刻汲取鲁山县“5·25”特大火灾事故教训,进一步加强全市安全生产工作,有效防范和坚决遏制重特大事故发生,确保全市安全生产形势稳定,市政府决定自即日起至2015年8月31日,在全市范围内集中开展安全生产专项整治活动。
具体方案如下:一、总体要求突出重点行业领域,以“踏石留印”的态度开展安全生产专项整治,以“抓铁有痕”的态度强化隐患治理整改,切实做到自查全覆盖、整改见成效、抽查有重点、督查有追究,形成大检查、大排查、大整治的高压态势。
通过专项整治,集中曝光一批隐患单位、处罚一批非法违规行为、追究一批事故和隐患责任人,坚决杜绝重特大事故,防范减少一般事故,确保全市安全生产形势稳定。
二、整治重点、内容和责任单位(一)整治重点煤矿、人员密集场所、道路交通、非煤矿山、建筑施工、中小学及幼儿园、危险化学品、烟花爆竹和民爆物品、旅游及特种设备、油气长输管线等10个重点行业领域。
(二)整治内容1.煤矿专项整治:以“一通三防”、防治水、顶板管理和提升运输为重点,实施煤矿隐患排查治理集中行动。
加强对薄弱地点、薄弱时间、薄弱环节、薄弱人物的排查和监控,加大对重大安全隐患的治理力度,确保项目、措施、资金、时间、人员、责任落实到位。
市采煤塌陷区综合治理项目小区工程施工方案
市采煤塌陷区综合治理项目小区工程施工方案
一、项目概况
1.项目概况
本项目位于XX市,是XX市采煤塌陷区综合治理项目小区工程。
该区
域于20XX年进行了全面改造,但由于该小区采煤导致的塌陷现象没有得
到彻底解决,影响了当地环境和居民的正常生活。
因此,XX市环境保护
局决定对该小区进行封闭,并开展采煤塌陷区综合治理项目,以改善小区
的环境质量,改善居住条件,实现小区和周边地区景观统一,提高小区整
体形象。
2.小区设计概述
(1)绿化设计:绿化布置以改善小区环境为主要目的,根据小区的
地形状况,采用植物整体布置的原则,将绿地和树木布置在小区的主要活
动中心,以营造出舒适的绿色环境。
(2)道路设计:道路设计以实现小区衔接以及保证交通安全为目的,采用高标准路布置,划分出便于通行的中心点,尽量减少车流量,增加小
区的安全性。
(3)水设设计:水设设计以改善小区环境为主,采用植物河流和水
景技术,安排出有节奏感的水设布局。
平顶山采煤沉陷区综合治理工程规划
收稿日期:2012-04-24作者简介:张雅琼(1981—),女,河南许昌人,助理工程师,2005年毕业于河南大学,现从事规划、建筑方案及施工图设计工作。
平顶山采煤沉陷区综合治理工程规划张雅琼,白新密(煤炭工业郑州设计研究院有限公司,河南郑州450007)摘要:在平顶山矿区采煤沉陷区综合治理工程新城、新馨小区规划设计过程中,区域、空间、道路、绿化景观均采用三级结构体系:区域采用居住区—小区—组团三级结构模式;空间采用小区空间—组团空间—邻里空间三级空间体系;道路采用小区道路—组团道路—宅前道路三级交通结构体系;景观绿化采用小区中心绿地—组团绿地—宅间绿地三级结构模式。
这样,可以达到各种体系内部分级明确,利于形成良好的居住环境。
关键词:采煤沉陷区;居住区规划原理;三级结构体系;体系分级中图分类号:TD88文献标志码:B文章编号:1003-0506(2012)09-0048-02平顶山矿区行政区划隶属于河南省平顶山市。
多年来的煤炭地下开采,形成了大面积的地下采空区,造成了严重的地表沉陷,受灾面积达到150hm 2。
矿区内大量居民住宅、学校、医院、工业企业用房、公用设施等严重受损,自然环境恶化。
人民群众的生产和生活受到严重威胁,财产受到损害。
为改善采煤沉陷区人民群众的生活环境,优化当地经济发展的外部环境,国家发改委、河南省发改委和平顶山市政府决定对平顶山矿区采煤沉陷区进行综合治理。
针对沉陷区的实际情况,实施异地搬迁、择址散建、择址重建、加固维修及经济补偿等方法进行综合治理。
该项综合治理工程新建、散建小区主要包括新城、新馨小区,东单小区,西单小区,西寺沟小区,东湖花园小区,西南风景小区。
可安置受灾居民8602户。
其中,择址新建的新城、新馨小区可解决6480户沉陷区居民搬迁安置问题。
1工程概述(1)建设地点。
新城、新馨小区位于平顶山市西部新区、经一路和经五路交叉口东南侧,纬五路将建设用地分为2部分:北部的新城小区和南部的新馨小区。
煤坑施工组织设计范本
目录第一章编制依据及编制原则第二章工程概况第三章施工筹划第四章主要施工方案与技术措施第五章工程质量管理及保证措施第六章工程安全管理及保证措施第七章工程文明施工、环境保护管理及保证措施第一章编制依据及编制原则1.1编制说明①满足业主对总工期的要求和节点工期的要求;②确保工程自身安全为前提,同时在确保沿线管线路和邻近建筑物安全的条件下,进行施工部署,制定施工方案、方法及技术措施;③采用监控系统和信息反馈系统指导施工;④严格执行淮北市建设行政主管部门对项目施工的文明、环保、安全、卫生健康等有关管理条例的要求,树立良好的工程形象和社会形象;⑥采用新技术、新工艺、新材料、新设备组织工程施工。
1.2编制依据①国家及省市、行业有关地下工程施工的法律、法规;②现行有效的国家及省市有关地下工程设计、施工规范和规程等;③涡北选煤厂受煤坑工程施工图纸;④现场踏勘、调查取得的资料;⑤本企业从事类似工程所积累的施工经验和成熟的施工工艺;⑥本企业现有施工机械设备及施工技术力量;⑦《建筑结构荷载规范》GB50009-2002;⑧《建筑抗震设计规范》GB50011-2002;⑨《砌体结构设计规范》GB50003-2002;⑩《建筑地基基础设计规范》GB50007-2002;⑪《煤炭洗选工程设计规范》GB50359-2005;1.3编制原则⑴高标准原则坚持遵循ISO9001标准的生产、安装和服务的质量保证模式,确保实现业主要求的工期、质量、安全、环境保护、文明施工和造价等各方面的工程目标。
⑵技术方案“最优”的原则在技术和实施性施工组织设计编制中,进行多个施工方案的综合比选,针对不同工序,择优选用最佳方案,做到科学组织,合理安排。
⑶确保“优质高效”的原则根据工程的实际情况对人员、机械、材料、管理进行优化配置。
根据我们在施工组织设计中明确的质量目标,通过严格贯彻执行ISO9001质量管理体系进行过程控制,确保质量目标的实现。
施工中充分发挥我单位专业优势,做到依靠科技,精心组织,合理安排,突破难点,强化标准化管理,提高工作效率,确保工程优质、安全、高效。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)平顶山矿区采煤沉陷区综合治理新馨小区冬苑4#、6#楼工程施工组织设计编制:审核:审批:信阳源泰建筑有限公司目录第一章、编制原则和依据第二章、工程概况第三章、施工部署第四章、主要分部分项施工方法第五章、拟投入的主要物质计划第六章、拟投入的主要施工机械第七章、拟配备的试验和检测仪器设备表第八章、劳动力安排计划第九章、确保工程质量的技术组织措施第十章、确保安全生产的技术组织措施第十一章、确保工期的技术组织措施第十二章、确保文明施工的技术组织措施第十三章、计划开、竣工日期和施工进度网络图第十四章、确保按报价完成工程建设的技术和管理措施第十五章、施工总平面布置图第十六章、临时用地表第十七章、环境保护和噪音卫生等组织措施第十八章、施工现场总承包管理措施第十九章、技术创新、降低成本、缩短工期、提高质量的合理化建议和措施第二十章、工程质量保修回访第一章编制原则和依据第二章、工程概况一、工程简介1、工程名称:平顶山矿区采煤沉陷区综合治理新馨小区4#、6#楼。
2、工程地点:平顶山市井营村西北侧,西邻大香山路3、招标人:平顶山矿区采煤沉陷区综合治理办公室4、质量:工程符合现行国家施工验收统一标准和相关专业验收规范的规定,工程质量达到合格工程标准。
5、工期:本工程工期为488个日历天。
计划开工日期为2011年4月18日。
二、工程施工条件1、道路交通现场已修建满足施工的临时施工道路。
2、施工用水、电施工用水、电业主已接至施工区域。
三、材料来源本工程材料均由承包人按技术规范、图纸要求自行采购,所选产品须经监理及业主认可,水泥、砂石材料从当地采购,部分结构部位采用商品砼。
四、建筑概况:1、4#、6#楼:为17层高层住宅,结构形式为混合结构,每栋楼的建筑面积为6316.78平方米,其中阳台面积为270.98平方米,基底面积为384.98平方米。
建筑高度为51.05m。
2、建筑构造做法内墙:混合砂浆面层,白色仿瓷涂料饰面。
厨、卫间为毛墙面。
顶棚:混合砂浆顶层,白色仿瓷涂料饰面。
厨、卫间为水泥砂浆顶棚,白色仿瓷涂料饰面。
门窗:夹板门、塑钢窗。
屋面:高聚物改性沥青防水卷材屋面。
楼地面:水泥砂浆毛楼地面。
3、结构概况:基础采用钢筋砼筏板基础,基础坐落在第2层泥岩和第4层石灰岩上,第2层承载力fak =391.11Kpa,第四层承载力fak=350Kpa.混凝土强度等级:4#、6#楼墙体材料:4#、6#楼4、给排水工程1)生活给水管:干管、立管采用建筑给水用内涂塑钢管,内涂塑钢配件连接。
支管(水表后)采用无规共聚聚丙稀(PP-R)给水管,热熔连接。
冷水管采用S4系列。
2)生活污水管:立管采用U-PVC静音排水管,横支管采用U-PVC排水管。
排水立管使用UPVC内螺旋消音管时,横管接入立管的三通、四通管件,采用螺母挤压密封圈接头的旋转进水型管件。
3)消火栓给水管:采用内外壁镀锌钢管,DN≤80mm丝扣连接。
DN>80mm卡箍连接。
4)废水管压力废水管采用焊接钢管,焊接。
5、配电系统:电气负荷:每户按6KW计,计算负荷为180KW,消防设备、电梯、应急照明为二级负荷,其余为三级。
电源设置:~380220V电源引自小区变电所,二级负荷第二电源引自小区变电所不同低压母线段,应急照明为自带蓄电池,持续时间大于60分钟。
本工程防雷等级为三类。
防雷保护和接地保护共用接地装置。
接地电阻不大于1欧姆第三章施工部署一指导思想根据本工程的规模及特点,本着对工程质量终身负责的宗旨,确保工程进度及质量,向业主和社会提交一个满意的工程。
1、充分发挥自身施工技术与管理水平的优势,严格按GBT19001ISO9001质量管理标准、GBT28001ISO18000职业健康安全管理标准和GBT24001ISO14000环境管理标准进行全面的施工和管理。
2、组织精干敬业、高效的项目经理部,选派有施工经验的过硬的施工操作队伍,全面组织、协调和实施工程的施工,对工程质量、工期及施工安全全面负责,对业主负责,对社会负责。
3、全面推行项目法施工,最大程度地调动全体施工管理人员和作业人员的积极性。
4、积极推广先进的施工新工艺、新材料和新技术,大力提倡和开展合理化建议活动。
二施工目标应商。
5、安全、文明施工准备5.1、开工前设立健全的安全管理体系,明确安全目标,并组织项目部现场生产人员学习。
5.2、编制可行的安全保证措施。
5.3、购买有关安全资料及表格。
5.4、搞好现场的CI覆盖工作,建立文明施工管理措施,制定文明施工实施细则。
6、质量准备工作(1)、开工前建立健全的质量管理体系,明确本工程的质量目标,并组织项目部现场生产人员学习。
(2)、向操作工人作好现场质量交底,向工人贯输质量意识。
(3)、编制可行的质量保证措施。
(4)、向市质量监督站咨询有关当地的安全管理条例,并遵照执行。
(5)、购买有关资料表格,与实验室订立本工程试验合同。
第四章主要分部分项施工方法一、施工段总体安排及施工过程1、根据“先地下后地上”、“先主体后围护”、“先结构后装饰”的原则安排施工。
全部工程划分为四个施工阶段,即:基础施工阶段、主体结构阶段、内外装修阶段、竣工收尾阶段。
水、电、暖施工与土建各阶段施工平行流水,主体交叉作业。
2、施工流水划分为充分利用施工场地,实现工期目标,合理安排劳动力,降低制造成本,使各分部分项工程施工作业合理、紧凑、有序、均衡地进行,本工程划分施工流水段,组织流水施工。
本工程按每栋楼为单元组织流水施工。
二、施工流向安排及施工顺序根据本工程特点分基础阶段、主体结构阶段、装饰阶段编制主要工序施工流程图:总体工序流程:基础工程----主体工程(砌筑工程)----屋面工程----装饰装修----门窗工程----楼地面工程(水电安装配合全过程施工)。
1、基础工程:测量控制网建立----开挖放线----土方开挖(护壁施工)----垫层施工----(防水工程)基础钢筋绑扎、砼浇筑----基础砌体----基础圈梁----土方回填。
2、主体工程:测量放线----墙体砌筑----芯柱、构造柱砼浇筑----圈梁、现浇板钢筋绑扎、砼浇筑 ---外防护脚手架搭设----进行下一层施工。
3、门窗工程:门窗框安装----门窗扇安装-----成品保护。
4、装饰工程:外墙抹灰----顶棚抹灰----内墙抹灰----内墙及顶棚涂料。
5、楼地面工程:基层----找平层----面层。
6、屋面工程:找平层----防水层----找平层----保温层----保护层或面层。
三、分部分项主要施工方法一、施工测量方案(一)测量人员和设备选用为确保工程测量精度,保证平面位置和垂直度的正确,本工程配备先进的测量仪器和经验丰富的专职测量人员,建立合理的控制网络,进行工程分阶段的检测。
项目配一名测量员和两名测量工,共四人组成测量小组,受项目技术负责人和工程部领导,在测量方案的指导下,全面负责轴线定位、高程传递和沉降观测等施工测量工作。
测量仪器设备配备情况如下:工程测量仪器须经法定计量单位检定合格,并在检验准用期内使用。
(二)工程定位、放线1、根据施工总平面施工图和主控网络坐标进行工程定位,并在场内或附近建立本工程控制网络和网点,网点必须设置在基坑挖土影响不到的地区,并加以保护,以便在施工各阶段进行复核。
工程定位后,须经城市规划部门进行复核,经复核确认后才能进入下部工作。
工程网点要经常进行复核校正,发现移位要及时恢复,以保证网点的正确性。
2、平面控制测量网设置:依据平面控制网布设原则及轴线加密方法,布设场区平面一级控制网。
二级控制网为了便于控制及其施工,一般沿建筑物平面矩形布设成偏轴1m 借线布点。
2.1、一级平面控制测量网设置:本控制网按二级建筑方格网进行测设,测角中误差±5 ″,边长相对中误差1 40000,相临两点间的距离误差控制在±2mm 以内。
根据建设单位提供的坐标(或红线)控制点、总平面图以及基础平面图,用全站仪极采用坐标法在场区放出一级控制点,布设一级控制网,保证每个单位工程通视一级控制点数不少于2个,并用精密水准仪测定标高、进行闭合和误差分配,从而建立总控制网坐标、标高系统。
控制点设置时,要保证不受过往车辆、行人等的影响,经过平均差计算,精度符合要求后永久固定。
2.2、二级平面控制测量网设置:根据一级控制点测设二级控制点,二级控制点作为轴线、标高控制点,采用外控法,即场外用全站仪或经纬仪投测轴线、水准仪引测标高。
控制点位应选在结构复杂、拘束度大的部位;网形尽量与建筑物平行,闭合,且分布均匀;基准点间相互通视,所在位置应不易沉降、变形,以便长期保存。
工程施工时以二级平面控制测量网作为控制依据并定时与一级平面控制测量网进行闭合。
(三)基础施工测量:1、基础施工前,由建设单位、监理单位共同对原有定位轴线进行复测、闭合,并办理书面交接手续,以经过复测的定位轴线为基准线,利用直角交汇法,用全站仪测设在本工程的各轴线控制桩,并在建筑物四周设置永久性控制点,测量闭合误差不超过3mm。
控制轴线施测到现场后,应保护好控制轴线标志不被破坏。
为了稳妥起见,每条控制轴线桩在现场远处与近处分别施测两点,近点便于投测,远点用于保护和校测,定期检查各轴线间的尺寸。
2、基坑开挖后,分别由各控制轴线控制点向基坑投测轴线,以控制基坑内各轴线的相对位置,标高传递则采用水准仪和塔尺分段向基坑内传递,并做好控制点。
(四)主体结构施工测量:1、轴线测量:由于建筑物相对较高,如果施工现场范围受限制,造成建筑物轴线外控投测困难时,可考虑以内控为主,外控为辅的测量方法,在建筑物底层控制点相应200×200钢板埋于地面上刻十字标志作为垂直投递定位点的依据,用激光垂准仪沿控制点向上引测,各楼层相对应位置留设200×200预留孔,作激光穿过孔,投影时,孔上放置300×300毛玻璃,每一点按0度、90度、270度、360度作四个点,取其中点作为该点的投影点。
2、标高传递:楼层标高总高控制由设在建筑物首层两对角柱上的+0.1米标志处,用经过校准的50m钢尺向上逐层传递,并在同一垂线每层作▽标志,作为每为每次层标高测量的依据,各楼层间标高用S3光学水准仪传递,并闭合复核。
为减少误差积累,各楼层的标高均以该在+1.0m米和+50.0m米处的红“▽”为基点,以此用整尺向上传递,不得由相邻下层向上层传递。
(五)沉降观测沉降观测前,应根据建设单位提供的高程点测设出沉降观测基准点,并做好保护,且应定期对沉降基准点进行复测,以防止因基准点下沉而使基高程值发生变化。
本工程沉降观测仪器使用S3高精度水准仪。
沉降观测的频率及观测点的布置均按设计要求进行,在底层结构完成后开始,在结构施工阶段,每施工完一层测一次,装饰阶段至竣工以前,每一个月测一次,直到竣工。
