多孔砖墙体砌筑技术交底

合集下载

页岩多孔砖砌筑技术交底

页岩多孔砖砌筑技术交底
数进行排砖。
六、砌筑施工
砌体采用“三一”砌筑法, 即一铲灰, 一块砖, 一挤揉。 紧向灰缝双面打灰。
六、砌筑施工
灰缝均匀、饱满 墙面清洁、卫生
六、砌筑施工
清 理 至 砂 浆 堆 放 点
落地灰及时回收利用
六、砌筑施工
1、门洞口两侧在整个门 洞两侧高度范围内预埋混 凝土预制块,预制块采用 C20混凝土制作,预制块 尺寸为190×190×墙厚, 顶部第一块距离过梁300, 其它预埋块间距≯600mm。 2.外墙窗洞非落地窗时, 至窗台标高处设置现浇砼 压顶,压顶两边各伸入墙 内200mm,截面尺寸为 墙后×120mm,纵向配筋 为2Ф6+Ф6@200.
一、施工目标
顶次
顶目
1
轴线位移
2
墙体顶面标高
每层
3
垂直度
全高
≤10m >10m
4
表面平整度
5
水平灰缝平直度
6
门窗洞口 (后塞口)
宽度 高度
7
水平灰缝厚度
8
构造柱截面
9
外墙窗口位置上下偏移
10
砂浆饱满度
允许偏差 (mm) 8
±10 3 8 15 5 7 ±4
+15、-5 +2 +10 15
≥90%
检查方法 经纬仪或拉线尺量检查
四、墙体植筋
3.构造柱植筋
构造柱的设置严格按砌体施工图要求进行布置, 纵筋搭接长度 必须满足设计要求, 搭接区域箍筋按要求加密设置。
构造柱采用预埋钢筋时, 应确保钢筋留 设长度满足搭接要求。
四、墙体植筋
4.过梁植筋
•门窗过梁植筋时, 以楼层结 构上1m标高线来控制过梁植

砌筑工程技术交底

砌筑工程技术交底
构造柱截面尺寸一般为200×墙厚(特别注明者除外),构造柱与墙体的连接处应砌成马牙槎(如右图所示),砌筑时马牙槎应“先退后进”沿墙高每500mm设2Φ6.5拉结筋,深入墙体内长度不得小于700mm且不小于1/5墙长。
马丫槎边缘对挤揉出来的砂浆应用工具随手清除,防止突出的砂浆进构造柱。根部的落地灰、碎砖块等杂物应及时清理干净。
5.灰缝宽度:墙体砌筑灰缝要做到横平竖直、上下错缝、内外搭接,厚度为10mm,最小不低于8mm,最大不超过12mm,确保灰缝砂浆饱和度达80%以上;水平铺灰时,竖缝要填灰堵实,不产பைடு நூலகம்透缝、瞎缝和假缝现象。
6.每天下班前必须把落地灰清理干净,并用尽,做到工完料尽场清。
7.100厚墙与200墙相交的“T”墙时,应在交叉处镶砌实心页岩砖以便两种不同厚度墙肢灰缝的调节。
2.严禁干砖上墙,不宜临时洒水,严禁砌筑后浇水,保证墙体棱角分明、观感一致。
3.随时注意正在砌的皮数,确保埋入拉结筋,严禁锚入空心砖空洞内,保证埋入墙体长度符合要求。
4.砌筑时,烧结空心砖孔洞呈水平方向。在墙端靠柱、剪力墙处用辅砖调整砖错缝,错缝搭接长度不小于1/2砖长。
5.舌头灰刮尽,保持墙面整洁;正确排砖,调节砖分开使用,避免造成通缝。
砌筑工程技术交底(一)
工程名称:保利城一期三标段
施工单位
建设单位
分项工程名称
作业部位
交底部门
交底日期
年月日
交底人
接受交底人
交底内容:
一、组砌方法
1.外墙采用多孔砖砌筑,内墙采用空心砖砌筑,底部先做三线实心砖;做到“三匹一吊,五匹一靠”。
2.砌筑前应先把基层清理干净,并洒水湿润;排砖时必须把立缝排均匀,皮数要保持标高一致,且控制好过梁预留高度,砌筑时小线要拉紧,防止松紧不一、水平灰缝不平直、不均匀。

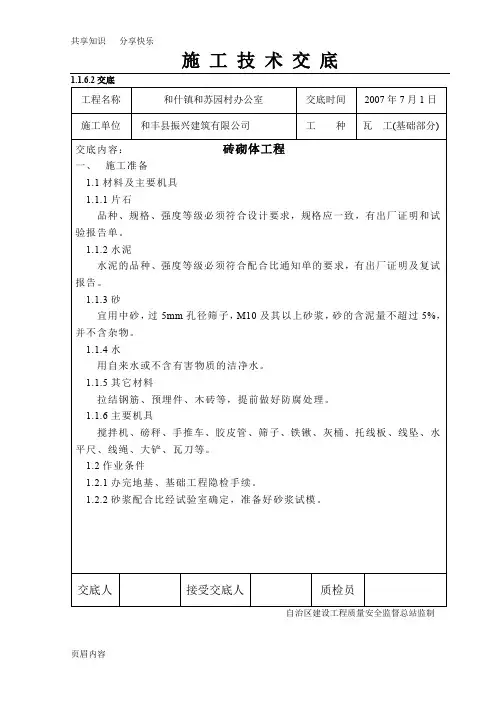

施 工 技 术 交 底(多孔砖)

施 工 技 术 交 底(多孔砖)

自治区建设工程质量安全监督总站监制
自治区建设工程质量安全监督总站监制施工技术交底
自治区建设工程质量安全监督总站监制施工技术交底
自治区建设工程质量安全监督总站监制施工技术交底
施工技术交底1.1.6.2交底
自治区建设工程质量安全监督总站监制施工技术交底
施工技术交底
自治区建设工程质量安全监督总站监制施工技术交底
自治区建设工程质量安全监督总站监制施工技术交底
自治区建设工程质量安全监督总站监制施工技术交底
施工技术交底1.1.6.2交底
自治区建设工程质量安全监督总站监制施工技术交底
施工技术交底
自治区建设工程质量安全监督总站监制施工技术交底
自治区建设工程质量安全监督总站监制。

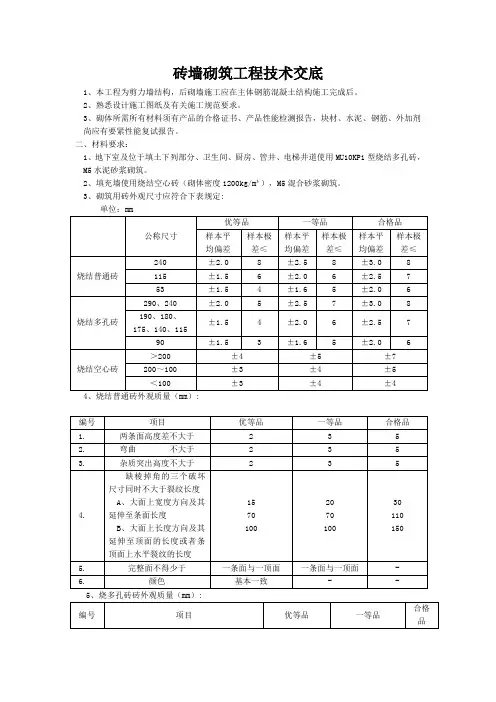

砖墙砌筑工程技术交底

砖墙砌筑工程技术交底

砖墙砌筑工程技术交底1、本工程为剪力墙结构,后砌墙施工应在主体钢筋混凝土结构施工完成后。

2、熟悉设计施工图纸及有关施工规范要求。

3、砌体所需所有材料须有产品的合格证书、产品性能检测报告,块材、水泥、钢筋、外加剂尚应有要紧性能复试报告。

二、材料要求:1、地下室及位于填土下列部分、卫生间、厨房、管井、电梯井道使用MU10KP1型烧结多孔砖,M5水泥砂浆砌筑。

2、填充墙使用烧结空心砖(砌体密度1200kg/m³),M5混合砂浆砌筑。

3、砌筑用砖外观尺寸应符合下表规定:单位:mm4、烧结普通砖外观质量(mm):5、烧多孔砖砖外观质量(mm):6、烧结空心砖外观质量(mm):7、每一生产厂家的砖到现场后,对其要紧性能送试验室复检。

8、水泥进场使用前,应按同一生产厂家、同一编号为一批对其强度、安定性进行复检;当使用中对水泥质量有怀疑或者出厂超过三个月时,应复查试验,并按其结果使用。

9、本工程砌体工程所使用M5水泥砂浆、M5混合砂浆含泥量均不应超过5%。

10、砌体砂浆应通过试验室试配确定配合比,拌与砂浆用水应符合《混凝土拌与用水标准》JGJ63的规定、天然中砂应通过颗粒级配、含泥量等指标的复检,不得使用消石灰、脱水硬化的石灰膏拌与混合砂浆;砌体砂浆中如需掺入外加剂,外加剂须通过性能复检,掺量应根据试验室配合比确定。

三、操作工艺:1、砌体施工前应提早2d对普通砖、多孔砖、空心砖进行浇水湿润,含水量操纵在10%~15%。

2、将楼层内建筑垃圾、零星模板等清理干净。

3、根据主体结构施工时楼层操纵线、引至楼层的高程操纵点分别放出墙定位线与+500mm高程操纵线,根据墙定位线放出后砌墙操纵线、门窗洞口操纵线,放线误差应操纵在±5mm以内。

4、根据试验室确定的砂浆配合比拌制砌体砂浆:○1.自投料完成开始算起水泥砂浆与混合砂浆,搅拌时间不得少于2min,水泥粉煤灰砂浆与掺加外加剂的砂浆,搅拌时间见不得少于3min,掺用有机塑化剂的砂浆搅拌时间不得少于5min。

页岩多孔砖砌筑技术交底

页岩多孔砖砌筑技术交底
砖体空鼓:灌浆处理或重新 砌筑
砖体开裂:采用抗裂砂浆或 加强施工控制
砖体渗漏:加强防水层或修 补裂缝
砖体强度不足:加强材料控 制或调整配合比
安全文明施工与环境保护
安全措施
施工现场应设置安全警示标志和安全宣传标语,确保施工安全。 施工人员应佩戴安全帽、手套、防护眼镜等个人防护用品,防止意外伤害。 施工现场应保持整洁,材料堆放整齐,防止因杂乱无章而导致的安全事故。 施工机械应定期进行检查和维护,确保机械正常运转,防止因机械故障而导致的安全事故。
添加标题
适用于一般工业与民用建筑的框 架结构的填充墙砌筑工程
适用于建筑节能要求的墙体砌筑 工程
砌筑前的准备
材料准备
页岩多孔砖:规格、数量、质 量符合要求
水泥:标号、等级符合要求, 无受潮结块现象
砂石:粒径、级配符合要求, 含泥量不大于5%
钢筋:规格、数量、质量符合 设计要求
工具准备
砌筑刀:用于切割砖块,保证砌筑平整 灰桶:用于盛装砂浆,保证砂浆量充足 水平尺:用于检测砌筑面是否水平,保证砌筑质量 皮锤:用于敲击砖块,保证砖块紧密结合
轻质:重量较轻,便于施工。 强度高:抗压、抗折强度均较高。 保温隔热性能好:导热系数低,能够有效地保温隔热。 环保:原材料为页岩,可循环利用,对环境无害。
砌筑技术的要求
砖块选择:选用合格的页岩多孔砖,外观 完整,无裂缝
砂浆制备:按照设计要求的配合比制备砂 浆,保证强度和粘结力
砌筑顺序:按照“退茬挤砌法”进行砌筑, 保证砖缝均匀、整齐
灰缝要求:灰缝应饱满、密实,宽度和深 度符合设计要求
垂直度与平整度:保证砌体的垂直度和平 整度,及时校正偏差
养护与保护:砌筑完成后应进行适当的养 护,避免碰撞和损坏

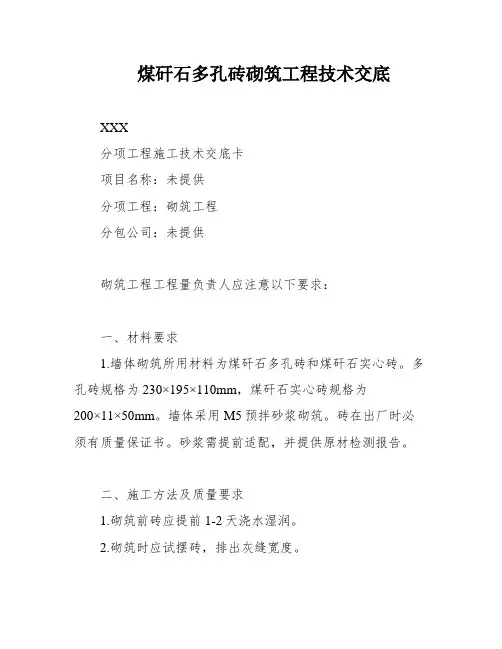

煤矸石多孔砖砌筑工程技术交底

煤矸石多孔砖砌筑工程技术交底

煤矸石多孔砖砌筑工程技术交底XXX分项工程施工技术交底卡项目名称:未提供分项工程:砌筑工程分包公司:未提供砌筑工程工程量负责人应注意以下要求:一、材料要求1.墙体砌筑所用材料为煤矸石多孔砖和煤矸石实心砖。

多孔砖规格为230×195×110mm,煤矸石实心砖规格为200×11×50mm。

墙体采用M5预拌砂浆砌筑。

砖在出厂时必须有质量保证书。

砂浆需提前适配,并提供原材检测报告。

二、施工方法及质量要求1.砌筑前砖应提前1-2天浇水湿润。

2.砌筑时应试摆砖,排出灰缝宽度。

3.在砌墙前,先要立皮数杆,皮数杆立于墙角及某些交接处,其间距以不超过1.5m为宜。

4.墙体砌筑时,应先砌筑实心砖或先浇筑C20混凝土坎台,高度至室内地面以上不小于200mm,宽度同墙厚。

5.采用铺浆法砌筑,铺浆长度不得超过750mm。

施工期间气温超过30度时,铺浆长度不得超过500mm。

6.多孔砖在转角处和交接处应同时砌筑。

严禁无可靠措施的内外墙分砌施工。

对不能同时砌筑而又必须留置的临时间断处应砌成斜槎。

斜槎水平投影长度不应小于高度的1/2,斜槎高度不得超过一步脚手架的高度。

7.应逐块铺砌,灰缝应做到横平竖直,全部灰缝均应填铺砂浆,然后将砖挤压至要求的尺寸。

水平灰缝的砂浆饱满度不得小于80%,竖向灰缝应采用加浆方法,使其砂浆饱满。

严禁采用水冲浆灌缝,不得出现透明缝、瞎缝和假缝。

8.水平灰缝和竖向灰缝宽度应控制在8mm-12mm。

水平灰缝的厚度应均匀。

9.砌筑所用砂浆,除满足强度要求外,还应具有较好的和易性和保水性。

10.砌筑时,横纵墙应交错搭砌,搭接长度不应小于120mm。

11.从建筑1米线下800mm开始,每隔500mm设置一道2Ø6拉结筋,且拉结筋伸入墙内的长度不小于400mm,且沿墙全长贯通。

12.当后砌填充墙高度超过4m时,应在墙高中部设置沿墙全长贯通的水平系梁或圈梁。

13.凡设有构造柱的墙体,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。

多孔砖施工要求技术交底

多孔砖施工要求技术交底

多孔砖的施工要求:1.砌体应向下错缝,内外搭砌,宜采用一顺一丁或梅总丁的砌筑形式。

2.砌体灰缝应横平竖直。

水平灰缝和竖间灰缝宽度为10㎜,但不应小于8㎜,也不大于12㎜。

3.砌筑砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌后3h和4h内使用完毕,如施工期间气温超过30℃,必须分别在拌成后2h和3h内使用完毕。

4.砂浆拌合后和使用时,均应盛入灰器内,如砂浆出现泌水现象,应在砌筑前灰器内再次拌合。

5.砌体灰缝应填满砂浆,水平灰缝的砂浆饱满度不得低于80%,竖间灰缝宜采用加浆填灌的方法,使其砂浆饱满,但严禁用水冲浆灌缝。

砌体宜采用“三一”砌砖法砌筑,采用铺浆法砌筑时,铺浆长度不得超过500㎜。

6.砌筑时,多孔砖的孔洞应垂直于受压面,砌筑前应试摆。

7.除设置构造柱的部位外,砌体的转角处和交接处同时砌筑,对不能同时砌筑而有必须留置的临时间断处,应砌成斜槎。

临时间断处的高度差,不得超过一步脚手架的高度。

8.砌筑体接槎是,必须将接槎处的表面清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。

9.设置构造柱的墙体应先砌墙后浇灌砼,构造柱应有外露以便检查混凝土浇灌质量。

10.浇灌构造柱混凝土前,必须将砖砌体和模板浇水润湿,并将模板呢的落地灰砖渣等清除干净。

11.构造柱混凝土分段浇灌时,在新老接槎处,须先用水冲洗润湿,再铺10-20㎜厚的水泥砂浆(用后砼配合比去掉石子),方可继续浇灌砼。

12.浇捣构造柱砼时,应采用插入式振捣棒。

振捣是,振捣棒应避免直接触碰砖墙,严禁通过砖墙传振。

13.雨天施工时,砂浆的稠度应适当减小,每时砌筑高度不但超过1.2m,收工时,砌体顶面应予覆盖。

14.冬季施工时,尚应符合现行规范冬季施工的有关规定:。

【技术】多孔砖砌筑工程施工技术交底

【技术】多孔砖砌筑工程施工技术交底
七、安全措施
1、脚手架应经检查后方能使用。砌筑时不准随意拆改和移动脚手架,楼层屋盖上的盖板或防护栏不得随意挪动拆除。
2、在架子上砍砖时,操作人员应面向里把碎砖打在架板上,严禁把砖头打向架外。挂线用的坠砖,应绑扎牢固,以免坠落伤人。
3、脚手架上堆砖不得超过三层(侧放)。采用砖笼吊砖时,砖在架子上或楼板上要均匀分布,不应集中堆放。灰桶、灰斗应放置有序,使架子上保持畅通。
6、砌筑时先盘角,每次不得超过三层,在墙转角处、楼梯间及内外墙交接处,按标高立好皮数杆,皮数杆的间距以6~12m为宜,随盘随吊线,使砖的层数、灰缝厚度与皮数杆相符。
7、砌筑时两面挂线,挂线应拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺。一根挂线长度大时,中间应设几个支线点。砖墙厚度小于240mm时(本工程砖墙厚度为200mm、120mm),可单面挂线。
5、随砌随搭好脚手架;垂直运输机具准备就绪。
四、施工操作工艺
工艺:皮数杆制作→砌筑部位基层清理、抄平→楼层放线、验收、浇水湿润→基层找平→试排砖→砂浆拌合→砌下部三皮砖→砖墙上找平→根据水平线在砖墙上立皮数杆→按皮数杆砌筑(安装过梁、预埋预留等)
1、根据砖砌体的高度、砖的规格和规范对灰缝的要求计算出灰缝厚度,用方木或角钢制作皮数杆,其上应标明每皮砖、灰缝的厚度,室内地面、防潮层、洞口、管道、沟槽、预埋件、门窗洞口、过梁、圈梁、楼板、梁、梁垫和砖墙底部的水平线等。
16、墙面预留脚手眼,清水墙应用与原墙相同规格、色泽的砖嵌砌严密,不留痕迹;混水墙脚手眼补砌时,灰缝应填满砂浆,或用细石混凝土填实,不得用干砖填塞。
17、宽度超过300mm的洞口上部应设置过梁,规格、强度等级必须符合设计要求,木砖的设置位置和数量应根据门窗尺寸的大小确定,均按QG901要求施工,对于烧结空心砖和粘土砖墙宜采用预制混凝土块内埋木砖形式,其他砖墙可采用砌筑时预埋。预埋时木块应防腐且木砖木纹与钉子垂直,木砖应作成燕尾式,大头朝里,间距不大于1.2m,每边不少于两块;每边有三块木砖时,中间一块,其他两块应分别距地面及过梁25cm。对铝塑门窗洞的烧结空心砖砌体,每边宜设预制混凝土块间距500,距窗角间距不大于200,以利膨胀螺栓固定。搁置预制梁、板的砌体顶面应找平,安装时应座浆,当设计无具体要求时应采用1:2.5的水泥砂浆。砌平拱式过梁洞口时,开始应在洞口两边墙上留出20~30mm错台(或称璇肩),砌一砖璇时,错台上口宽40~50mm,砌一砖半璇时,错台上口宽60~70mm。错台留设好以后,应按墙厚支设胎模;胎模应起拱1%,并在胎膜板上划出灰缝位置。砌璇时,璇的立砖应为单数,应由两边往中间砌,一边一块进行,最后一块砖(称锁砖)的两边均应打灰往下挤紧,砌完后应用稀砂浆灌满灰缝。砌璇应用MU7.5以上的砖和M5以上水泥砂浆砌筑。灰缝厚度在梁底应不小于5mm,梁顶应不大于15mm。:当砂浆强度达到设计强度50%以上时,方可拆去胎模。

多孔砖砌体技术交底

多孔砖砌体技术交底

多孔砖砌体技术交底(共5页) -本页仅作为预览文档封面,使用时请删除本页-一、施工准备1、材料本工程地下室内墙采用M10混合砂浆砌筑MU15烧结煤矸石多孔砖或烧结粉煤灰多孔砖(KP1)。

±~采用M10混合砂浆砌筑MU15烧结煤矸石多孔砖或烧结粉煤灰多孔砖(KP1),以上采用混合砂浆砌筑MU10烧结煤矸石多孔砖或烧结粉煤灰多孔砖(KP1)。

烧结多孔砖规格240*115*90mm。

水泥:采用矿渣硅酸盐水泥,有出厂合格证和复试报告。

不同品种的水泥不得混合使用。

砂:采用中砂。

不得含有草根等杂物,砂的含泥量不得超过5%。

水:应采用不含有害物质的纯净水。

其他材料:拉结钢筋网片、预埋件等均应符合设计要求。

二、作业条件1、砌筑前应做好配料的计量准备。

2、砖在砌筑前一天应浇水湿润,湿润后砖含水率应控制在10%~15%。

不宜采用即时浇水淋砖,即时使用。

3、墙体施工前应弹好建筑物的主要轴线及砌体的砌筑控制边线,经技术部门进行技术复线,检查合格方可施工。

5、弹出墙身轴线和边线,测出水平标高。

6、砌体施工:应设置皮数杆,在皮数杆上标明皮数及竖向构造的变化部位;砌体灰缝10mm,规范要求允许偏差±2mm。

7、据皮数杆最下面一层砖的标高,可用拉线或水准仪进行抄平检查,如砌筑第一皮砖的水平灰缝厚度超过20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺填碎砖或用砂浆找平,更不允许两侧砌砖,中间填心找平的方法。

三、操作工艺1、摆砖样:根据已弹出的门窗洞口墨线,核对门窗间墙的长度尺寸是否符合排砖模数,若不合模数时,则要考虑好砍砖及排放的计划,所砍的砖应排在不明显的部位。

2、盘角:砌墙前应先进行盘角,并应及时进行吊靠,如发现偏差及时进行调整,盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均匀一致,每次盘角砌筑后应检查,平整和垂直完全3、符合要求后方可挂线砌墙。

3、挂线:采用双面挂线,如墙长几个人砌筑共用一根线,中间应设几个支线点,小线要拉紧平直,每皮砖都要穿线看平,使水平灰缝均匀一致,平直通顺。

多孔砖砌体技术交底

多孔砖砌体技术交底
2、应加强对抗震构造柱预留钢筋和拉结筋的保护。
3、砌筑时遇下雨应停止施工且应对墙头采取遮雨措施,防止雨水冲刷。
4、在支构造柱和楼板模板时应加强对墙体的保护,应防止碰撞已砌结完成的墙体。
八、施工注意事项
1、多孔砖墙身可预留孔洞和竖槽,但不允许预留水平槽,也不得临时用机械工具开槽或射钉,以免破坏墙体。
2、施工过程中各班组应加强自检,发现问题及时处理,在组砌过程中遇到特殊情况应及时与项目部技术人员沟通,共同研究解决。九、形成的质量记录
2、盘角:砌墙前应先进行盘角,并应及时进行吊靠,如发现偏差及时进行调整,盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均匀一致,每次盘角砌筑后应检查,平整和垂直完全3、符合要求后方可挂线砌墙。
3、挂线:采用双面挂线,如墙长几个人砌筑共用一根线,中间应设几个支线点,小线要拉紧平直,每皮砖都要穿线看平,使水平灰缝均匀一致,平直通顺。
13、构造柱与墙连接处应砌成马牙槎,马牙槎留置参照图集04G612第19页(见附图),沿墙高每隔500mm设2φ6水平钢筋和φ4分布短钢筋(水平间距不应大于400)平面内点焊组成的拉结网片,每边伸入墙内不小于1m,地下1~地上3层的所有砌体墙及地上4层~顶层的外墙转角和内外墙交接处,上述拉结筋钢筋网片沿墙体水平通长设置。顶层楼梯间墙体沿墙高每隔500mm设2φ6通长钢筋和φ4分布短钢筋(水平间距不应大于400)平面内点焊组成的拉结网片;配筋砌体的构造要求:配筋砌体钢筋网片规格及间距详结构施工图,钢筋网应设置在砌体的水平灰缝中,灰缝厚度应保证钢筋上下至少各有2mm厚的砂浆层,两平行钢筋间的净距不应小于25mm,灰缝中钢筋外露砂浆保护层不小于15mm,在砌体水平灰缝中钢筋的锚固长度不小于50d;
砂浆用砂采用中砂,并应过筛,不得含有草根和杂物,砂中含泥量不应超过5%。

空心砖多孔砖实心砖砌筑技术交底

空心砖多孔砖实心砖砌筑技术交底

本表由施工单位填写,交底单位与接受交底单位各存一份。

1.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。

2.
本表由施工单位填写,交底单位与接受交底单位各存一份。

1.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。

2.
本表由施工单位填写,交底单位与接受交底单位各存一份。

1.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。

2.
本表由施工单位填写,交底单位与接受交底单位各存一份。

1.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填。

2.。

多孔砖砌体施工技术交底

多孔砖砌体施工技术交底

多孔砖砌体施工技术交底一、施工准备(一)作业条件1、完成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。

2、办完地基、基础工程隐蔽验收手续。

3、按标高抹好水泥砂浆防潮层。

4、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。

5、按设计标高要求立好皮数杆,皮数杆的间距15〜20m,或每道墙的两端。

6、有砂浆配合比通知单,隹备好砂浆试模。

(二)材质要求1、砖:品种、规格、强度等级必须符合设计要求,并有出厂材质证明。

承重结构必须做复试。

要求砖必须有一个条面和丁面边角整齐。

2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择。

水泥必须有出厂校验报告、复试报告单。

3、砂:用中砂,使用前用5mm孔径的筛子过筛。

4、掺合料:白灰熟化时间不少于7天,或采用粉煤灰等。

5、其它材料:墙体拉结筋,预埋件、已做防腐处理的木砖等。

二、质量要求4.0砌筑砂浆4.0.1水泥进场使用前,应分批对其强度、安定性进行复验。

检验批应以同一生产厂家、同一编号为一批。

当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。

不同品种的水泥,不得混合使用。

4.0.2砂浆用砂不得含有有害杂物。

4.0.5拌制砂浆用水,水质应符合国家现行标准《混凝土拌合用水标准》JGJ63的4.0.6 砌筑砂浆应通过试配确定配合比。

当砌筑砂浆的组成材料有变更时,其配合应重新确定。

4.0.7施工中当采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆强度等级。

4.0.9砂浆现场拌制时,各组分材料应采用重量计量。

4.0.10砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合下列规定1水泥砂浆和水泥混合砂浆不得少于2min ;2水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于3min;冬期施工对水进行加温,施工时水温不得超过40°。

4.0.11砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别宙h和4h内使用完毕;4.0.12砌筑砂浆试块强度验收时其强度合格标准必须符合以下规定同一验收批砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度同一验收批砂浆试块抗压强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的0.75倍。

多孔砖砌筑技术交底

多孔砖砌筑技术交底

多孔砖砌筑技术交底一、工程概述本次多孔砖砌筑工程位于_____,建筑总面积为_____平方米,结构形式为_____。

本次交底旨在确保多孔砖砌筑施工的质量和安全,提高施工效率,规范施工操作流程。

二、施工准备1、材料准备(1)多孔砖:砖的品种、规格、强度等级必须符合设计要求,并有出厂合格证、试验单。

(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证和复试报告。

(3)砂:宜用中砂,并应过筛,不得含有草根等杂物。

砂的含泥量不应超过 5%。

(4)水:应使用自来水或不含有害物质的洁净水。

(5)其他材料:拉结钢筋、预埋件、木砖等应准备齐全。

2、主要机具应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、扫帚等。

3、作业条件(1)基础工程已完成,并验收合格。

(2)弹出墙身轴线、控制线及门窗洞口位置线。

(3)砌筑部位的灰渣、杂物已清除干净,并浇水湿润。

(4)在墙转角处、楼梯间及内外墙交接处,已按标高立好皮数杆,皮数杆的间距以 15~20m 为宜,并办好预检手续。

三、多孔砖砌筑施工工艺1、工艺流程基层处理→放线→排砖撂底→砌筑→勾缝→清理。

2、基层处理将砌筑部位的基层表面清扫干净,浇水湿润。

3、放线根据设计图纸,在基础或楼板面上放出墙身轴线、控制线及门窗洞口位置线。

4、排砖撂底根据砖的规格和墙体长度,进行排砖撂底,使组砌方法合理,便于操作。

5、砌筑(1)多孔砖砌筑时,应采用“三一”砌砖法,即一铲灰、一块砖、一揉压。

(2)砌筑时,先砌两端的砖,再拉准线砌中间部分。

砌砖时,砖要放平,跟线,水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm。

(3)多孔砖的孔洞应垂直于受压面砌筑。

半盲孔多孔砖的封底面应朝上砌筑。

(4)砖墙的转角处和交接处应同时砌筑。

对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎。

斜槎长度不应小于高度的 2/3。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、施工工艺;五、成品保护措施;
三、质量要求;六、环保措施。
交底内容:
10、砌筑瓦工按每层工作量大小配合合理人数,有步骤地逐层流水作业,保持劳动力均衡施工。
11、砖墙砌筑要与管线安装紧密配合,漏孔留洞尽量做到预先设置,减少返工开凿现象。
12、多孔砖墙底部必须砌筑三皮实心粘土砖(采用切割机切成为多孔砖同长)。
4、砂浆稠度要适宜砌砖操作,浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。
5、预埋有孔洞的墙面要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。
6、垂直运输的外用电梯进料口的周围用塑料、纺织布或木板等遮盖,保持墙面清洁。
7、冬期、雨天施工、收工时要覆盖砌体,以防砌体受冻及受雨淋。
六、环保措施
1、砌筑砂浆不得遗撒,污染作业面。
4、抹灰要先做样板,经甲、乙双方检查合格后方可组织施工。
二、施工工艺
1、抹灰的主要工序:阴阳角找方→设标筋→分层赶平→修理→表面压光;抹灰层厚度:顶棚、现浇砼为15mm;内墙抹灰厚度为20mm。
1.1墙面和顶棚的底灰一遍成活,中层灰数遍抹成,面层1~2遍抹成,
为防止抹灰开裂,每次抹灰经赶平压实后的厚度不得大于20mm。
1.2抹灰要在填充墙与框架之间,交界接合部位,先钉钢丝网覆盖,且在抹完底灰后滚涂一层防裂剂。
2、顶棚抹灰:
2、1抹灰首先将砼现浇板光滑处凿毛,用掺10%107胶素水泥浆薄涂
一层。
3、2抹灰从天棚边角开始,按模板纹垂直用力推抹,抹的要薄,混合
砂浆的厚度约2-3mm水泥砂浆为4-6mm 。
2、3抹中层灰,待水泥砂浆底灰吸水后,即抹中层砂浆,抹压3-4遍。
两边找平,最后中间。
3、墙面抹灰
3、1抹灰前,先将墙面的灰尘污垢等清理干净,并洒水湿润,凸出墙面太多的要剔平,凹深明显的用1:3水泥砂浆找平,抹灰前检查门窗框、隔断以及各预埋件的位置是否正确,与墙体连接是否牢固,砖墙上的施工洞眼用比原标号高一级的砂浆堵实。抹灰前,所有穿墙的各种管线,管材必须预先做好。
交底部位
墙面、顶棚
工序名称
抹灰
交底提要:
一、施工准备;四、安全技术;
二、施工工艺;五、成品保护措施;
三、质量要求;六、环保措施。
交底内容:
平,厚5-7mm,收水后,随即罩面4-6mm,次日洒水养护。
2、5顶棚与墙面相交的阴角,必须成一条线,细砂灰罩面,用木抹子
槎平,铁抹子压光。
2、6抹顶棚时四角墙面先弹出水平线,以此水平线,先抹顶棚四角,
7、砌体水平灰缝砂浆饱满度不得小于80%,竖缝砌筑应刮浆适宜并加浆填灌,不得出现透明缝,严禁用水冲浆灌缝。砌筑一砖墙必须挂线,如多人使用一根通线,中间应多设几个支线点,小线要拉紧,每一层砖都要穿线平,使水平灰缝均匀一致,平直通顺。砌一砖厚混水墙时宜采用外手挂线,可以照顾墙两面平整,减薄抹灰厚度。
8 、安装门过梁时,其标高、位置及型号须准确,座灰饱满,如座灰厚度超过2cm时要用细石混凝土铺垫,过梁两端支承点的长度点要相等(≥18cm)。
三、质量要求;六、环保措施。
交底内容:
4 、预制过梁安装应坐浆垫平,预留洞、沟槽和预埋件,应在砌筑时预留,不得在砌好的墙体上打凿。
5、砌筑砌体时,砌块的孔洞应垂直与受压面,砌筑前应试摆,砌体灰缝应横平竖直,水平缝和竖向灰缝宽度宜为10mm,但不宜小于8mm,也不应大于12mm。
6、砌体拉结筋采用锚固法与砼结构连接,每50cm间隔90厚不少于1Φ6.5、 190厚墙2Φ6.5长1.0M拉结筋伸入砌体,砌体马牙槎先退后进,不小于60mm。马牙槎高度不小于300mm。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
16、砌筑前应根据水平线至梁底标高,预留斜砌砖高度并根据梁的水平偏差值,调整水平灰缝厚度。
17、拉结筋端部应弯成90度角,长度3.5cm及5cm。砌时应拉结筋的凸出墙面5mm左右并画圈示意,标明拉结筋的长度。
18、严格掌握配合比,原材料计量准确,搅拌均匀,保水性能良好。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
13、卫生间浇筑20cm左右防水台,浇筑高度必须与三皮实心粘土砖上口平,以便灰缝交接
14、墙顶采用斜砌法,斜砌砖和地面成50度角。斜砌体必须在墙体砌筑7天后砌筑。斜砌砖必须斜向同一方向,斜砌砖必须用掺有5%膨胀剂的水泥砂浆。
15、门窗洞口两侧砼快埋件必须在离过梁下口20cm,窗台或地面向上20cm,及中间均匀设置,1.5米的窗户每边3块,2.1高的门每边3块,2.4高的门每边4块。
2、施工垃圾应每天清理至垃圾堆放指定地点。
3、现场的砂石料用帆布覆盖,水泥库应维护严密,有防潮防水措施。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
交底部位
墙面、顶棚
工序名称
抹灰
交底提要:
一、施工准备;四、安全技术;
并用刮尺刮平混合砂浆厚度6-9mm。抹罩面灰,待混合砂浆的中层灰达到六七成干时,即可抹罩面灰,并用铁抹子搓平,压光。
2、4砼顶棚条,采用水泥砂浆抹灰时,底灰六七成干时,抹中层找
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
交底部位
墙面、顶棚
工序名称
抹灰
交底提要:
一、施工准备;四、安全技术;
二、施工工艺;五、成品保护措施;
三、质量要求;六、环保措施。
交底内容:
2、阴阳角垂直:
3、立面垂直:
五、安全技术
1、室内抹灰使用的木凳,钢筋凳,金属支架等必须搭设平稳牢固,脚手板宽度不、小于25cm,跨度不大于1.5m,钢跳板搭设必须绑牢。
轴线偏差10mm,墙面垂直度5mm,水平缝平直度10mm
门窗洞口宽度±5mm,门窗洞口高度+15,-5mm外墙窗洞口偏移20mm
四、安全技术
1、墙体砌筑高度超过地面、楼面1.2米以上必须即使搭设脚手架,不准用不稳定的工具或物体在脚手架上垫高工作。高处、临边作业系好安全带,安全带挂靠地点牢固。
2、垂直运输的人货电梯必须满足荷载要求,不得超载,使用过程中经常检查,严禁带病作业。
3、灰缝应横平竖直,水平缝和竖缝的宽度应控制在0.8-1.2cm间,必须采用“满刀灰”,防止渗漏。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
交底部位
填充墙
工序名称
墙体砌筑
交底提要:
一、施工准备;四、安全技术;
二、施工工艺;五、成品保护措施;
2、架子堆放材料不得过于集中‘在同一跨度内不得超过两个操作。
3、抹天棚移动时,一脚站稳后,另一脚才能移动,但移动的脚尖不能移开脚手板。
4、不得在门窗、洗脸盆等器物上搭设脚手板,严禁将脚手板吊早门窗框上,严禁踩踏在脚手架的护栏杆河阳台板上进行操作。
5、楼中楼按门庭处搭设满堂脚手架,由架子工搭设完毕后,验收合格,方可上架。
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
交底部位
填充墙
工序名称
墙体砌筑
交底提要:
一、施工准备;四、安全技术;
二、施工工艺;五、成品保护措施;
三、质量要求;六、环保措施。
交底内容:
2、砌体墙上不得放脚手架,防止发生事故。
3、墙体的拉结钢筋,各种预埋件急预埋管线等均要注意保护,严禁任意拆改或损坏。
9、门窗洞口的预埋砖、铁件应采用与小型砌块横截面一致的规格(采用C20细石砼预制90×90×190及90×90×90砼块)。
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交接受交底人,一份存档。
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
交底部位
填充墙
工序名称
墙体砌筑
交底提要:
一、施工准备;四、安全技术;
技术交底记录
工程名称
5#楼
施工单位
二十一冶建设有限公司
交底部位
填充墙
工序名称
墙体砌筑
交底提要:
一、施工准备;四、安全技术;
二、施工工艺;五、成品保护措施;
三、质量要求;六、环保措施。
交底内容:
三、质量要求
1、砌体砂浆须密实饱满,水平灰缝的砂浆饱满度不得低于80%。
2、砌体允许偏差须符合国家建筑工程质量检验评定标准的规定。评定表允许偏差值:
3、停放搅拌机械的基础要坚实平整,防止地面下沉造成机械倾倒。
4、进入施工现场要穿戴安全防护用品。
5、不得酒后作业。
6、从墙垛上取砖时,先取高处后低处,防止垛倒伤人。
五、成品保护措施
1、砌块运输装卸过程中,严禁抛郑和倾倒进场后要按品种规格分别堆放整齐并做好标识,堆高不大于2米。
技术负责人
交底人
接受交底人
二、施工工艺;五、成品保护措施;
三、质量要求;六、环保措施。
交底内容:
一、施工准备
1、水泥:必须有合格证、试验报告。砂:砂中不得有木屑,草根等杂物并过5*5mm筛网,抹底层灰用中砂,面层选用细砂。
2、搅拌砂浆必须认真按配合比投料,不得任意增减材料数量,砂浆搅拌时间不得少于2分钟
