中国石油天然气集团公司建设项目其他费用和相关费用的规定

合集下载

石油建设工程其他费用和相关费用规定

石油建设工程其他费用和相关费用规定

附件1:石油建设工程其他费用和相关费用规定(初稿)第一节总则一、为了合理确定和有效控制石油建设工程投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设工程的特点,制定《石油建设工程其他费用和相关费用规定》(以下简称本规定)。

二、本规定适用于国内油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建工程。

装备制造建设工程、加油(气)站及油库建设工程执行油气田建设工程有关规定。

液化天然气工程执行长输管道建设工程有关规定。

由中国石油投资的国外建设工程可参考本规定。

三、本规定是编制可行性研究投资估算和初步设计概算的依据。

与《石油建设项目可行性研究投资估算编制规定》、《石油建设项目设计概算编制办法》、《石油建设安装工程费用定额》等配套使用。

四、除国家及集团公司有新的规定外,原则上不得增加新的费用项目,不得修改或调整本规定的费率标准和计算办法。

五、石油建设工程中的发电供电、通信、码头、铁路、公路等配套的- 1 -工程,其他费用统一执行本规定(除行业规定的特殊费用外)。

六、本规定由集团公司规划计划部负责管理;由中国石油工程造价管理中心负责解释。

- 2 -第二节其他费用和相关费用组成第三节应列入工程费用中的几项费用一、设备和主材运杂费(一)国内设备和主材运杂费1. 费用内容设备和主材运杂费是指从制造厂家运至施工现场所发生的运输费、装卸费、包装费、供应部门采购费(含招标代理费)、仓库保管费、港口建设费、保险费等(不包括超限设备运输特殊措施费)。

2.计算方法(1)设备运杂费=设备出厂价×运杂费费率(2)主材运杂费=主材出厂价×运杂费费率设备运杂费费率见表1,材料运杂费费率见表2:- 3 -注:1.由各油气田中心仓库至施工现场的不执行此规定,只按工程所在地规定计取短途运输费。

2.长输管道建设工程中管段运输不执行上表规定的设备运杂费费率,从钢管制造厂至中转库的运杂费可按照运输实际情况测算确定。

中国石油天然气集团公司建设项目其他费用和相关费用的规定

中国石油天然气集团公司建设项目其他费用和相关费用的规定

中国石油天然气集团公司建设项目其他费用和相关费用的规定目录中国石油天然气集团公司建设项目其他费用和有关费用规定总则 (1)其他费用和有关费用组成 (2)其他费用 (4)应列入工程费用中的几项费用 (28)预备费 (32)应列入总投资中的几项费用 (34)附则 (35)附件附件1:关于实施《建设项目前期工作咨询收费暂行规定》的意见 (39)附件2:关于实施《建设工程监理与有关服务收费治理规定》的意见 (42)附件3:关于实施《工程勘察设计收费治理规定》的意见 (44)附录附录一:中国石油天然气股份有限公司石油建设工程项目前期工作费用标准(试行节选) (48)附录二:建设工程监理与有关服务收费标准(节选) (51)附录三:中国石油天然气集团公司产品驻厂建筑治理规定(节选) (5)8附录四:关于加大石油建设工程项目治理承包及工程总承包工作的通知(节选) (60)附录五:关于规范环境阻碍咨询收费有关咨询题的通知(节选) (6)3附录六:工程设计收费标准(节选) (65)总则第一条为了合理确定和有效操纵中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提升投资效益,规范可行性研究投资估算和初步设计概算的编制与治理,按照国家法律、法规、及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和有关费用的规定》(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与有关服务收费治理规定>的意见》和《关于实施<工程勘察设计收费治理规定>的意见》。

第二条本规定适用于集团公司投资的国内油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建项目。

其他建设项目(包括液化天然气、地下储气库、都市燃气、加油(气)站、油库、装备制造等)执行油气田建设项目有关规定(专门讲明除外)。

集团公司投资的海外建设项目和合资建设项目可参考本规定。

新版石油建设工程其他费用和相关费用规定543号文(最终)要点

新版石油建设工程其他费用和相关费用规定543号文(最终)要点

-1 --2 -石油建设工程其他费用和相关费用规定计划【2010】543号第一章总则第一条为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和相关费用规定》(试行)(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与相关服务收费管理规定>的意见》。

第二条本规定适用于集团公司投资的国内油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建项目。

其他建设项目(包括液化天然气、地下储气库、城市燃气、加油(气)站、油库、装备制造等)执行油气田建设项目有关规定(特殊说明除外)。

集团公司投资的海外建设项目和合资建设项目可参考本规定。

第三条本规定是编制可行性研究投资估算和初步设计概算的依据,与《石油建设项目可行性研究投资估算编制规定》、《建设项目设计概算编制办法》、《石油建设安装工程概算指标》、《石油建设安装工程费用定额》等配套使用。

第四条除国家和集团公司有新的规定外,原则上不得增加新的费用项目,不得修改或调整本规定的费率标准和计算办法。

因建设项目实际情况确需增加费用项目、调整费率标准和计算方法的,应报集团公司投资主管部门批准。

第五条发电供电、通信、铁路、码头、公路、房屋建筑等独立建设项目其他费用原则上执行相关行业有关规定,与油气田、长输管道、炼油化工等配套建设的上-3 -述工程,其他费用统一执行本规定(除行业规定的特殊费用外)。

第二章其他费用和相关费用组成第六条其他费用包括建设用地费和赔偿费、前期工作费、建设管理费、专项评价及验收费、研究试验费、勘察设计费、场地准备费和临时设施费、引进技术和进口设备材料其他费用、工程保险费、联合试运转费、特殊设备安全监督检验标定费、超限设备运输特殊措施费、施工队伍调遣费、专利及专有技术使用费、生产准备费。

中国石油天然气集团公司建设项目其他费用和相关费用规定.

中国石油天然气集团公司建设项目其他费用和相关费用规定.

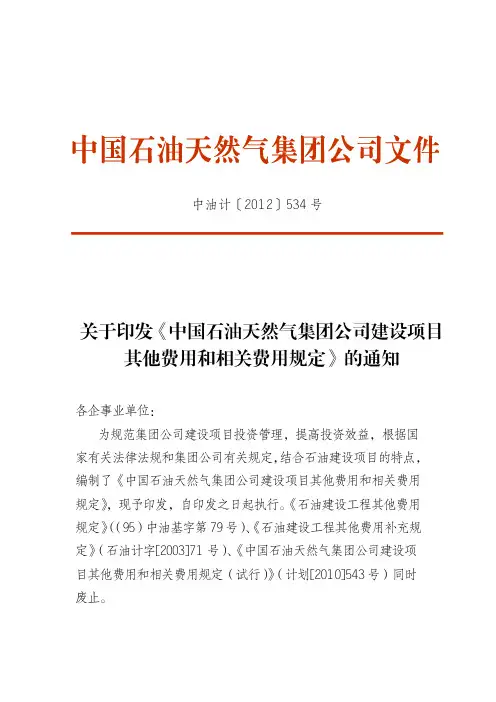

各企事业单位:为规范集团公司建设项目投资管理,提高投资效益,根据国家有关法律法规和集团公司有关规定,结合石油建设项目的特点,编制了《中国石油天然气集团公司建设项目其他费用和相关费用规定》,现予印发,自印发之日起执行。

《石油建设工程其他费用规定》((95)中油基字第79号)、《石油建设工程其他费用补充规定》(石油计字[2003]71号)、《中国石油天然气集团公司建设项目其他费用和相关费用规定(试行)》(计划[2010]543号)同时废止。

中油计〔2012〕534号附件:《中国石油天然气集团公司建设项目其他费用和相关费用规定》(纸质另发)。

二○一二年十一月二十七日(此件内部公开发行)主题词:抄送:财务资产部,财务部,安全环保与节能部,质量与标准管理部,审计部,勘探与生产分公司,炼油与化工分公司,销售分公司,天然气与管道分公司,工程技术分公司,工程建设分公司,装备制造分公司。

存档(2份),共印42份。

中国石油天然气集团公司办公厅2012年11月27日印发目录中国石油天然气集团公司建设项目其他费用和相关费用规定第一章总则 (1)第二章其他费用和相关费用组成 (1)第三章其他费用 (4)第四章应列入工程费用中的几项费用 (21)第五章预备费 (25)第六章应列入总投资中的几项费用 (26)第七章附则 (27)附件附件1: (28)附件2: (30)附件3: (31)附录附录1: (33)附录2: (35)附录3: (40)附录4: (41)附录5: (43)附录6: (46)第一章总则第一条为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和相关费用规定》(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与相关服务收费管理规定>的意见》和《关于实施<工程勘察设计收费管理规定>的意见》。

中油计[2012]534号 中油建设项目其他费用和相关费用规定

中油计[2012]534号 中油建设项目其他费用和相关费用规定
附录五:关于规范环境影响咨询收费有关问题的通知(节选)……53 附录六:工程勘察设计收费标准(节选)……………………………56
第一章 总 则
第一条 为了合理确定和有效控制中国石油天然气集团公司 (以下简称集团公司)建设项目投资,进一步提高投资效益,规范 可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、 法规及有关规定,结合石油建设项目的特点,制定《中国石油天然 气集团公司建设项目其他费用和相关费用规定》(以下简称本规定) 及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关 于实施<建设工程监理与相关服务收费管理规定>的意见》和《关于 实施<工程勘察设计收费管理规定>的意见》。
·4·
区、保护区、矿区等相关设施或相关部门的赔偿费用。 2. 计算方法 赔偿费按照国家和建设项目所在省(直辖市、自治区)人民政府
有关规定计算。没有规定的可按相关协议计算。 第九条 前期工作费
前期工作费包括项目筹建费、可行性研究报告编制及评估费和申 报核准费。
(一)项目筹建费 1. 费用内容 项目筹建费是指无地区公司依托的新建特大型或大型建设项目 从筹备到可行性研究报告批复时为止筹建机构(集团公司批准成立 的)所发生的费用。包括工作人员人工费(工资、奖金、津贴、补 贴和职工福利费等)、社会保障费(养老保险费、医疗保险费、失业 保险费、工伤保险费、生育保险费、住房公积金等)、工会经费、职 工教育经费、差旅交通费、工具用具使用费、交通工具购置使用费、 通信费、零星固定资产购置费、办公设备及用品购置费、技术图书 资料费、固定资产使用费、会议及业务招待费、合同契约公证费、 调研及公关费、法律顾问费、咨询费以及筹建期间办公及生活设施 租赁费等。 2. 计算方法 项目筹建费按照《中国石油天然气股份有限公司石油建设工程项 目前期工作费用标准(试行)》(油计字〔2006〕345 号)中的项目 经理部管理费标准和相关规定计算。有地区公司依托的建设项目一 般不计取项目筹建费。 (二)可行性研究报告编制及评估费 1. 费用内容 可行性研究报告编制及评估费是指在建设项目前期工作中,编 制预可行性研究和可行性研究报告的费用以及评估的费用。

中国石油天然气集团公司建设项目其他费用和相关费用规定试行

中国石油天然气集团公司建设项目其他费用和相关费用规定试行
30
四、各项费用的要点
• (三)前期工作费
• 2.可行性研究报告编制及评估费 可研报告编制费:内容和深度达到 945号文要求的一、二、三类项目,乘以 1.8调整系数;四类项目乘以1.5调整系数。 可研报告评估费:估算投资3000万 元以内的,执行西南司造价〔2007〕160号。 原则要求编制费和评估费单列。
不包括监理费、可研评估费,质量监督费
34
四、各项费用的要点
建设单位管理费取定表
• (四)建设管理费 • 1.建设单位管理费 计算方法中除引 进设备材料费调整 为按50%计算外,其 余未变。 费率进行了调整 ****8亿↑100亿,费 率有所提高。
工程费用(万元) 500万元及以下 2000 5000 10000 30000 50000 100000 200000 500000 1000000及以上
22
三、主要修编内容
(五)配套的实施意见 3.关于实施《工程勘察设计收费管理规定》的 意见
根据原国家计委、建设部联合发布的《工程勘察设计收 费管理规定》(计价格〔2002〕10号),制定了本实施意 见。 主要内容: 规范了设计费计算标准中各项系数的计取; 明确了有引进设备材料的建设项目设计费计算方法; 补充了非标设备费的计算内容; 降低了工程复杂程度系数; 新增了采购技术服务费。
20
三、主要修编内容
(五)配套的实施意见 1. 关于实施《建设项目前期工作咨询收 费暂行规定》的意见
根据原国家计委发布的《建设项目前期工作咨询收 费暂行规定》(计投资〔1999〕1283号),制定了本 实施意见。 主要内容: 细化了行业调整系数; 扩大了计算范围(100亿~500亿和500亿以上); 新增了投资估算的内容和深度满足《石油建设项目 可行性研究投资估算编制规定》的调整系数。

中国石油天然气集团公司建设项目其他费用与相关费用规定-PPT精选文档

中国石油天然气集团公司建设项目其他费用与相关费用规定-PPT精选文档

3
二、修编目的和原则
• 修编目的 完善投资计价体系;规范其他费用编制 与管理;满足投资控制需要。 • 修编原则 符合国家法律法规和省(直辖市、自治 区)人民政府和集团公司的有关规定;平 均先进的原则;完善、适用的原则;既要 符合实际,又要控制投资的原则;与其他 行业水平基本保持一致的原则。
4
二、修编目的和原则
15
四、主要修编内容
其他费用调减内容
• (1)调减了进口设备材料国内检验费标准。 在调研了海关有关进出口检验收费情况后,调减 了进口设备材料国内检验费费率。 • (2)调减了施工队伍调遣费标准 按照市场化原则以及近几年建设项目实际情况, 降低了施工队伍调遣费标准。
16
三、主要修编内容
其他费用取消内容
6
三、主要修编内容
(一)整体修编情况
• 其他费用主要内容包括: 主要内容共分七章。 内容包括其他费用、应列入工程费用中几 项费用、预备费和专项费用四部分。
7
8
三、主要修编内容
(一)整体修编情况
• 适用项目范围: 适用集团公司投资的国内油气田、长距 离输送管道(以下简称长输管道)、炼油化 工等新建、改扩建项目。其他建设项目(包 括液化天然气、地下储气库、城市燃气、加 油(气)站、油库、装备制造等)执行油气 田建设项目有关规定(除特殊说明外)。
12
三、主要修编内容
其他费用新增内容
• (7)项目管理承包(PMC)费 根据《关于加强石油建设工程项目管理承包及 工程总承包工作的通知》规定,增加项目管理承 包(PMC)费。 • (8)职业病危害预评价及控制效果评价费 根据《中华人民共和国职业病防治法 》、 《中国石油天然气股份有限公司建设项目职业病 危害管理暂行规定》、卫生部《关于印发建设项 目职业卫生审查规定的通知》等规定,增加职业 病危害预评价及控制效果评价费。

中油计划[2010]543号

中油计划[2010]543号

关于印发《中国石油天然气集团公司建设项目其他费用和相关费用规定》的通知新文件中油计划[2010]543号各企事业单位:为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规,结合石油建设项目的特点,集团公司组织制定了《中国石油天然气集团公司建设项目其他费用和相关费用规定》。

现印发给你们,自印发之日起施行。

原《石油建设工程其他费用规定》([95]中油基字第79号)、《石油建设工程其他费用补充规定》(石油计字[2003]71号)以及集团公司此前有关其他费用的各项规定同时废止。

二○一○年七月二十日第一章总则第一条为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和相关费用规定》(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与相关服务收费管理规定>的意见》和《关于实施<工程勘察设计收费管理规定>的意见》。

第二条本规定适用于集团公司投资的国内油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建项目。

其他建设项目(包括液化天然气、地下储气库、城市燃气、加油(气)站、油库、装备制造等)执行油气田建设项目有关规定(特殊说明除外)。

集团公司投资的海外建设项目和合资建设项目可参考本规定。

第三条本规定是编制可行性研究投资估算和初步设计概算的依据,与《石油建设项目可行性研究投资估算编制规定》、《建设项目设计概算编制办法》、《石油建设安装工程概算指标》、《石油建设安装工程费用定额》等配套使用。

第四条除国家和集团公司有新的规定外,原则上不得增加新的费用项目,不得修改或调整本规定的费率标准和计算方法。

中油计[2012]534号文

中油计[2012]534号文

各企事业单位:为规范集团公司建设项目投资管理,提高投资效益,根据国家有关法律法规和集团公司有关规定,结合石油建设项目的特点,编制了《中国石油天然气集团公司建设项目其他费用和相关费用规定》,现予印发,自印发之日起执行。

《石油建设工程其他费用规定》((95)中油基字第79号)、《石油建设工程其他费用补充规定》(石油计字[2003]71号)、《中国石油天然气集团公司建设项目其他费用和相关费用规定(试行)》(计划[2010]543号)同时废止。

中油计〔2012〕534号附件:《中国石油天然气集团公司建设项目其他费用和相关费用规定》(纸质另发)。

二○一二年十一月二十七日(此件内部公开发行)主题词:抄送:财务资产部,财务部,安全环保与节能部,质量与标准管理部,审计部,勘探与生产分公司,炼油与化工分公司,销售分公司,天然气与管道分公司,工程技术分公司,工程建设分公司,装备制造分公司。

存档(2份),共印42份。

中国石油天然气集团公司办公厅2012年11月27日印发目录中国石油天然气集团公司建设项目其他费用和相关费用规定第一章总则 (1)第二章其他费用和相关费用组成 (1)第三章其他费用 (4)第四章应列入工程费用中的几项费用 (21)第五章预备费 (25)第六章应列入总投资中的几项费用 (26)第七章附则 (27)附件附件1: (28)附件2: (30)附件3: (31)附录附录1: (33)附录2: (35)附录3: (40)附录4: (41)附录5: (43)附录6: (46)第一章总则第一条为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和相关费用规定》(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与相关服务收费管理规定>的意见》和《关于实施<工程勘察设计收费管理规定>的意见》。

中国石油天然气集团公司建设项目其他费用和相关费用规定试行

中国石油天然气集团公司建设项目其他费用和相关费用规定试行
不包括监理费、可研评估费,质量监督费
34
四、各项费用的要点
建设单位管理费取定表
• (四)建设管理费 • 1.建设单位管理费 计算方法中除引 进设备材料费调整 为按50%计算外,其 余未变。 费率进行了调整 ****8亿↑100亿,费 率有所提高。
工程费用(万元) 500万元及以下 2000 5000 10000 30000 50000 100000 200000 500000 1000000及以上
14
三、主要修编内容
其他费用标准提高内容
• (1)适当调高了建设单位管理费标准 计算基数由原来最高到8亿以上,提高到100亿以上,并 根据实际情况,适当提高建设单位管理费标准。 • (2)提高了专项评价费标准。 对原有的环境影响评价费、安全评价费、地震安全性评 价费、地质灾害危险性评价费、水土保持评价费计费标准 重新进行了测算,提高了上述5项费用计费标准。 • (3)提高了生产准备费标准 根据调研情况重新测算了生产准备费中生产人员培训费、 工器具及生产家具购置费和办公及生活家具购置费的标准。 • (4)提高了特殊设备安全监督检验费标准
30
四、各项费用的要点
• (三)前期工作费
• 2.可行性研究报告编制及评估费 可研报告编制费:内容和深度达到 945号文要求的一、二、三类项目,乘以 1.8调整系数;四类项目乘以1.5调整系数。 可研报告评估费:估算投资3000万 元以内的,执行西南司造价〔2007〕160号。 原则要求编制费和评估费单列。
3
二、修编目的和原则
• 修编目的 完善投资计价体系;规范其他费用编制 与管理;满足投资控制需要。 • 修编原则 符合国家法律法规和省(直辖市、自治 区)人民政府和集团公司的有关规定;平 均先进的原则;完善、适用的原则;既要 符合实际,又要控制投资的原则;与其他 行业水平基本保持一致的原则。

【精品】石油建设工程其他费用和相关费用规定

【精品】石油建设工程其他费用和相关费用规定

附件1:石油建设工程其他费用和相关费用规定(初稿)第一节总则一、为了合理确定和有效控制石油建设工程投资,进一步提高投资效益,规范可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规及有关规定,结合石油建设工程的特点,制定《石油建设工程其他费用和相关费用规定》(以下简称本规定)。

二、本规定适用于国内油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建工程。

装备制造建设工程、加油(气)站及油库建设工程执行油气田建设工程有关规定。

液化天然气工程执行长输管道建设工程有关规定。

由中国石油投资的国外建设工程可参考本规定。

三、本规定是编制可行性研究投资估算和初步设计概算的依据。

与《石油建设项1 / 61目可行性研究投资估算编制规定》、《石油建设项目设计概算编制办法》、《石油建设安装工程费用定额》等配套使用。

2 / 61四、除国家及集团公司有新的规定外,原则上不得增加新的费用项目,不得修改或调整本规定的费率标准和计算办法。

五、石油建设工程中的发电供电、通信、码头、铁路、公路等配套的工程,其他费用统一执行本规定(除行业规定的特殊费用外)。

六、本规定由集团公司规划计划部负责管理;由中国石油工程造价管理中心负责解释。

2 / 61第二节其他费用和相关费用组成3 / 614 / 61引进设备材料从属费用预备费应列入总投资中的几项费用应列入工程费用中的几项费用其他费用其他费用及相关费用构成基本预备费价差预备费建设期利息铺底流动资金固定资产投资方向调节税国外运输费国外运输保险费进口关税进口环节增值税外贸手续费银行财务费设备和主材运杂费绿化费国内设备和主材运杂费引进设备材料国内运杂费建设用地费工程保险费研究试验费环境影响评价费及验收费安全预评价费及验收费职业病危害评价费及验收费地震安全性评价费地质灾害危险性评价费水土保持评价费及验收费其他场地准备费临时设施费引进项目图纸资料翻译复制费、备品备件测绘费出国人员费用来华人员费用进口设备材料国内检验费生产准备费提前进厂费人员培训费办公及生活家具购置费工器具及生产家具购置费建设管理费建设单位管理费建设工程监理费工程质量监督费建设单位HSE费工程总承包(EPC)管理费项目管理承包(PMC)费项目筹建费勘察设计费可行性研究费勘察费设计费第三节应列入工程费用中的几项费用一、设备和主材运杂费(一)国内设备和主材运杂费1.费用内容设备和主材运杂费是指从制造厂家运至施工现场所发生的运输费、装卸费、包装费、供应部门采购费(含招标代理费)、仓库保管费、港口建设费、保险费等(不包括超限设备运输特殊措施费)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国石油天然气集团公司建设项目其他费用和相关费用的规定目录中国石油天然气集团公司建设项目其他费用和相关费用规定第一章总则 (1)第二章其他费用和相关费用组成 (2)第三章其他费用 (4)第四章应列入工程费用中的几项费用 (28)第五章预备费 (32)第六章应列入总投资中的几项费用 (34)第七章附则 (35)附件附件1:关于实施《建设项目前期工作咨询收费暂行规定》的意见 (39)附件2:关于实施《建设工程监理与相关服务收费管理规定》的意见 (42)附件3:关于实施《工程勘察设计收费管理规定》的意见 (44)附录附录一:中国石油天然气股份石油建设工程项目前期工作费用标准(试行节选) (48)附录二:建设工程监理与相关服务收费标准(节选) (51)附录三:中国石油天然气集团公司产品驻厂建造管理规定(节选) (58)附录四:关于加强石油建设工程项目管理承包及工程总承包工作的通知(节选) (60)附录五:关于规环境影响咨询收费有关问题的通知(节选) (63)附录六:工程设计收费标准(节选) (65)第一章总则第一条为了合理确定和有效控制中国石油天然气集团公司(以下简称集团公司)建设项目投资,进一步提高投资效益,规可行性研究投资估算和初步设计概算的编制与管理,根据国家法律、法规、及有关规定,结合石油建设项目的特点,制定《中国石油天然气集团公司建设项目其他费用和相关费用的规定》(以下简称本规定)及《关于实施<建设项目前期工作咨询收费暂行规定>的意见》、《关于实施<建设工程监理与相关服务收费管理规定>的意见》和《关于实施<工程勘察设计收费管理规定>的意见》。

第二条本规定适用于集团公司投资的国油气田、长距离输送管道(以下简称长输管道)、炼油化工等新建、改扩建项目。

其他建设项目(包括液化天然气、地下储气库、城市燃气、加油(气)站、油库、装备制造等)执行油气田建设项目有关规定(特殊说明除外)。

集团公司投资的海外建设项目和合资建设项目可参考本规定。

第三条本规定是编制可行性研究报告投资估算和初步设计概算的额依据,与《中油建设项目可行性研究投资估算编制规定》、《建设项目设计概算编制办法》、《石油建设安装工程概算指标》、《石油建设安装工程费用定额》等配套使用。

第四条除国家和集团公司有新的规定外,原则上不得增加新的费用项目,不得修改或调整本规定的费率标准和计算方法。

因建设项目实际情况确需增加费用项目、调整费率标准和计算方法的,应报集团公司投资主管部门批准。

第五条发电供电、通信、铁路、码头、公路、房屋建筑等独立建设项目其他费用原则上执行相关行业有关规定,与油气田、长输管道、炼油化工等配套建设的上述工程,其他费用统一执行本规定(行业规定的特殊除外)。

第二章其他费用和相关费用的组成第六条其他费用包括建设用地费和赔偿费、前期工作费、建设管理费、专项评价及验收费、研究实验费、勘察设计费、场地准备费和临时设施费、引进技术和进口设备材料其他费、工程保险费、联合试行运费、特殊设备安全监督检验标定费、超限设备运输特殊措施费、施工队伍调遣费、专利及专用技术使用费、生产准备费。

第七条相关费用包括应列入工程费用中几项费用、预备费和应列入总投资中的几项费用。

应列入工程费用中的几项费用包括国设施运杂费、国主材运杂费、进口设备材料国运杂费、绿化费和进口设备材料从属费用。

预备费包括基本预备费和价差预备费。

应列入总投资的几项费用包括建设期利息、固定资产投资方向调节税和铺地流动资金。

具体组成见图1。

图1 其他费用和相关费用组成第三章其他费用第八条建设用地费和赔偿费(一)建设用地费1.费用容建设用地费是指按照《中华人民国土地管理法》等规定,建设项目使用土地应支付的费用,分为取得土地使用权缴纳的费用和临时用地费用两部分。

国有土地使用权取得方式分为出让方式和划拨方式。

建设单位为取得土地使用权缴纳的费用包括土地使用权出让金等土地有偿使用费(划拨方式不缴纳)和其他费用。

其他费用是指土地赔偿费、安置补助费、征用耕地复垦费、土地上的附着物和青苗补偿费、土地预审登记及征地管理费、征用耕地按规定一次性缴纳的耕地占用税、征用城市郊区菜地按规定缴纳的新菜地开发建设基金、契税等各项费用。

临时用地费包括施工临时占地补偿费、租赁等费用。

2 计算方法建设单位为取得土地使用权缴纳的费用和临时用地费用,根据建设用地面积,按照建设项目所在省(直辖市、自治区)人民政府有关规定计算。

建设用地上的建(构)筑物如需迁建,其迁建补偿费应按迁建补偿协议计列或按新建同类工程造价计算。

建设用地上的建(构)筑物如需建设单位自行拆除的,其拆除清理费在“场地准备及临时设施费”中计算。

(二)赔偿费1.费用容赔偿费是指对铁路、公路、管道、通信、电力、河道、水利、林区、保护区、矿区等相关部门的赔偿费用。

1.计算方法赔偿费按照国家和建设项目所在省(直辖市、自治区)人民政府有关规定计算。

没有规定的可按相关协议计算。

第九条前期工作费前期工作费包括项目筹建费、可行性研究报告编制及评估费和申报核准费。

(一)项目筹建费1.费用容项目筹建费是指无地区公司依托的新建特大型或大型建设项目从筹建到可行性研究报告批复时为止筹建机构(集团公司批准成立的)所发生的管理费用。

包括工作人员人工费(工资、劳动保护费、职工福利费。

工资性补贴、奖金等),社会保障费(基本养老保险费、补充养老保险、基本医疗保险费、失业保险费、工伤保险费、生育保险费、住房公积金等)、工会经费、职工教育经费、差旅交通费、工具用具使用费、交通工具购置使用费、通信费、零星固定资产购置费、办公设备及用品购置费、技术图书资料费、固定资产使用费、会议及业务招待费、设计审查费、工程招标费、咨询费、合同契约公证费、法律顾问费、竣工验收费(不包括环境、安全、职业卫生、水土保持等专项的验收费用)、生产工人招聘费、印花税及其他管理性质的开支。

2 .计算方法建设单位管理费=工程费用*建设单位管理费费率建设单位管理费按表1费率采用直线插法计算,同时考虑下列因素调整:(1)建设项目中有进口设备材料的,按其货价的50%调整工程费用。

(2)不设置独立项目管理机构或油常设的工程建设管理部门代管的建设项目,按费率的40%计算。

表1 建设单位管理费费率表(一)工程质量监管费1.费用容工程质量监管费是指集团公司的工程质量监督机构接受委派,按照相关法律、法规异地承担所属地区公司外建设项目的质量监察、督导等管理工作所收取的费用。

2.计算方法工程质量监管费=工程费用*工程质量监管费费率工程质量监管费按表2费率采用直线插法计算。

表2 工程质量监管费费率表(二)建设工程监理费1.费用容建设工程监理费是指为提供建设项目施工阶段的质量、进度、费用控制管理和安全生产监督管理、合同、信息等方面协调管理服务,以及勘察、设计、保修等阶段的相关工程服务所需的费用。

包括工程监理、环境监理、水土保持监理等。

2.计算方法建设工程监理费按照国家发展改革委、原建设部《建设工程监理与相关服务收费管理规定》(发改价格[2007]670号)以及《关于实施<建设工程监理与相关服务收费管理规定>的意见》(见附件2)有关规定计算。

(四)设备监造费1、费用容设备监造费是指按照法律、法规和标准对产品制造过程的质量实施监督服务所发生的费用。

2、计算方法设备监造费=需监造的设备出厂价x设备监造费费率设备监造费费率为0.4%--0.7%。

油气输送管监造费=需监造的管段重量x监造指标监造费指标(含防腐)为18元/吨。

需监造设备围执行《中国石油天然气集团公司产品驻厂建造管理规定》(质字〔2007〕12号).(五)建设单位健康安全环境管理费1、费用容建设单位健康安全环境管理费是指建设单位按照健康安全环境管理规定要求进行管理所发生的费用。

包括有建设单位组织的健康安全环境管理入场培训;建设单位人员劳动保护防护用品费用(劳保服装、特殊防护用品等);建设单位配置的健康安全环境管理设备、实施(标识、专栏),现场医疗站费用以及由建设单位负责的工地安保等费用。

2、计算方法建设单位健康安全环境管理费=建设单位管理费x建设单位健康安全环境管理费费率建设单位健康安全环境管理费费率为5%--8%。

(六)项目管理承包费1、费用容项目管理承包费是指项目业主委托工程公司或咨询公司在业主的授权下对项目全过程进行管理,并承担对EPC总承包商的管理和监督等项目管理的费用。

2、计算方法项目管理承包(PMC)费根据管理方式和承包围按照《关于加强石油建设工程项目管理承包及工程总承包工作的通知》(中油〔2009〕384号)规定计算。

不发生时不计取。

第十一条专项评价及验收费专项评价及验收费包括环境影响评价及验收费、安全预评价及验收费、职业病危害预评价及控制效果评价费、地震安全评价费、地质灾害危险性评价费、水土保持评价及验收费、压覆矿产资源评价费以及其他专项评价及验收费。

(一)环境影响评价及验收费一、费用容环境影响评价及验收费是指为全面、详细评价建设项目对环境可能产生的污染或造成的重大影响,而编制环境影响报告书(含大纲)、环境影响报告表和评估等所需的费用,以及在竣工阶段验收所发生的检测验收费用。

2、计算方法环境影响评价费按照原国家计委、国家环境保护总局《关于规环境影响咨询收费有关问题的通知》(计价格〔2002〕125号)规定计算(见附录五)。

验收费;油气田及长输管道建设项目按环境影响评价费得0.8—1.1倍计算,炼油化工和其他建设项目按环境影响评价费得0.6—0.8倍计算。

(二)安全预评价及验收费1.费用容安全预评价及验收费是指为预测和分析建设项目存在的危害因素种类和危害程度,提出先进、科学、合理可行的安全技术和管理对策,而编制评价大纲、编写安全评价报告书和评估等所需的费用,以及在竣工阶段验收所发生的费用。

2.计算方法安全预评价及验收费按照建设项目所在省(直辖市、自治区)人民政府有管规定计算。

没有具体收费规定的,执行以下标准:长输管道建设项目按表3的计费标准采用直线插法计算、油气田、炼油化工建设项目按表4的计费标准采用直线插法计算。

不需要安全预评价的建设项目不计取此项费用。

表3 安全预评价及验收计费标准表(长输管道)表4 安全预评价及验收费计费标准表(油气田、炼油化工)(三)职业病危害预评价及控制效果评价费1.费用容职业病危害预评价及控制效果评价费是指建设项目因可能产生职业病危害,而编制职业病危害评价书、职业病危害控制效果评价书和评估所需的费用。

2.计算方法职业病危害预评价及控制效果评价费按长输管道建设项目和油气田、炼油化工建设项目两种计费标准分别计算。

油气、炼油化工建设项目按表5计费标准采用直线插法计算,油气、炼油化工建设项目按表6计费标准采用直线插法计算。
