消防工程安装作业指导书
消防安装工程施工作业指导书

1 合用范围 (1)2 引用标准、术语 (1)3 施工准备 (1)3。
1 材料及主要机具 (1)3.2 作业条件 (1)4 操作工艺 (1)4.1 工艺流程 (1)4.2 操作方法 (1)5 质量标准 (5)5.1 主控项目 (5)5.2 普通项目 (5)5。
3 成品保护 (5)6 职业健康、环境管理措施 (5)6。
1 职业安全健康危害辩识和风险控制措施 (5)6.2 安全文明施工和环境控制措施 (6)7 应注意的问题 (6)8。
记录 (7)本作业指导书合用于本单位承建的民用和工业建造消防自动消防喷水系统、消火栓系统的设备安装工程。
2 。
1 《工业金属管道工程施工及验收规范》GB502352.2 《现场设备、工业管道焊接工程施工及验收规范》GB502362.3 《建造给水排水及采暖工程施工质量验收规范》GB502422.4 《自动喷水灭火系统施工及验收规范》GB502613.1.1 材料:计划安装检验合格的消防产品及配件、消防管道、管道支架的钢材.3.1 。
2 机械:套丝机,砂轮锯,台钻,电锤,手砂轮,手电钻,电焊机,电动试压泵等。
3 。
1。
3 工具:套丝板,管钳、台钳,压力钳,链钳,手锤,钢锯,扳手,射钉枪,倒链、电气焊等工具。
3.2 。
1 消防设计图纸已经公安消防监督机构审核通过。
3 。
2.2 根据正式施工图纸及有关技术文件编制施工方案已审批,作业人员熟识施工图和上级的技术交底或者作业指导书的要求。
3 。
2 。
3 设备机具齐全、完好,计量器具检验合格有效.3 。
2 。
4 主体结构、设备基础已验收,现场已清理干净。
3.2 。
5 管道安装所需要的基准线应测定并标明,如吊顶标高、地面标高、内隔墙位置线等。
3.2 。
6 安装管道所需要的操作架应由专业人员搭设完毕。
3 。
2.7 检查管道支架、预留孔洞的位置、尺寸是否正确。
3.2.8 喷洒头按建造装修图确定位置,吊顶龙骨安装完按吊顶材料厚度确定喷洒头的标高。
消防工程作业指导书

消防工程作业指导书一、概述消防工程是指为了防止火灾的发生或者在火灾发生时能够迅速地将火灾控制并消除,保证人民群众的生命财产安全所采取的一系列安全措施,其中包括防火设计、建筑构造、供水系统、疏散通道、火警报警系统等。
消防工程作业是指消防工程的设计、施工、验收和维护等工作,涉及到多个方面的知识,如建筑学、给排水、电气、机械等。
本文将介绍几个方面的作业指导,以便加强对消防工程作业的认识,提高消防工程作业的质量。
二、施工指导1、防火门的安装防火门是用来防止火势蔓延的一种构件,其材料采用钢、木等,具有良好的隔热性能和耐高温性能。
在安装防火门时,需要注意以下几点:(1)防火门的安装位置要明确,在使用门封等密封材料焊接时,要确保密封性好。
(2)门扇的安装,应严格按照图纸要求进行,门扇的尺寸和平面度要合乎要求。
(3)门扇与门框接缝处的平直程度要求0.20mm,门扇和地面间隙控制在0.5-1cm之间。
(4)门扇的装配和拆卸要轻松,便于日常维护和使用。
2、喷淋系统的安装喷淋系统是一种对火场进行灭火控制的设备,其优点是操作便捷,有效控制火焰扩散。
在安装喷淋系统时,要注意以下几点:(1)喷淋头的选择,应根据不同火场的需要,确定不同的喷淋头类型,并严格按照图纸要求进行布局。
(2)喷淋管道的布置要合理,避免弯曲和拐角,管道连接应牢靠。
(3)喷淋系统的供水管路要严格按照送水量、送水压力的标准要求进行设计。
(4)喷淋系统的操作按钮要方便,位置合理,而且要设置多个控制点。
三、验收指导消防工程验收是对完成的消防工程设施和设备进行检查、检验、测试等一系列过程,以确定其质量是否符合规范要求,是否具备预防火灾的必要条件。
在验收时,应注意以下几点:1、应根据国家标准和规范要求进行验收,验收过程应严格按照验收规程操作,不能半途而废。
2、验收时应对所需信息进行全面收集,包括设计文件、施工图、施工日志、材料检验报告、安装验收记录等。
3、验收人员要熟悉验收标准和要求,对相关规定有充分了解。
消防工程安全专项施工方案(范本)

消防工程安全专项施工方案(范本)
一、引言
在进行消防工程的施工过程中,安全是首要考虑的因素。
为确保施工人员的安全,保障工程质量,制定专项施工方案至关重要。
本文将阐述消防工程安全专项施工方案的具体内容及执行步骤,以指导相关工程的实施。
二、施工前准备
1.明确施工环境:在开始消防工程施工前,必须全面了解施工现场环境,包括周围建筑物、地形、气候等情况,做好施工区域的分隔和标识。
2.制定施工计划:根据工程要求和场地实际情况,制定详细的施工计划,明确施工路线、时间节点和安全措施。
3.检查施工设备:确保施工所需的各类设备完好无损,且经过合格检测认证,确保施工设备的安全使用。
三、施工执行
1.严格执行安全操作规程:施工人员必须严格按照消防工程的安全操作规程进行作业,遵守相关安全操作流程,确保施工过程中的安全。
2.定期检查施工现场:定期对施工现场进行检查,发现问题及时整改,确保施工过程中的安全。
3.合理分配工作任务:合理分配施工人员的工作任务,确保每个人员都具备相应的技能和资质,防止安全隐患。
四、施工后整理
1.清理施工现场:施工完成后,对施工现场进行彻底清理,清除建筑垃圾和杂物,确保现场干净整洁。
2.检查设备状态:检查施工设备的状态,及时维护和保养设备,确保设备的正常运转和安全使用。
3.整理施工记录:整理施工过程中的相关记录和资料,便于日后的查阅和总结,为以后的工程提供经验积累。
五、总结
消防工程的施工安全问题关系到施工人员的生命财产安全以及工程质量,因此施工过程中必须严格执行安全操作规程,保证施工环境的安全。
只有这样,才能确保消防工程的施工顺利进行,并取得良好的施工效果。
消防工程作业指导书

消防工程作业指导书
1.严格、细致审核消防工程施工图,熟悉国内、外的消防产品与器材性能。
2.严格检验购进的消防器材,特别是由国外进口消防器材商检与环境指数要符合国家相关标准。
3.在编制施工方案和有关消防工程现场管理规章制度应有环境管理的目标和措施。
4.依照《消防工程施工安装规范》和有关消防工程技术标准进场施工。
5.施工过程严格按标准抓好《消防工程施工安装规范》的落实,确保工程质量和环境保护达标。
6.积极督促建设单位搞好消防工程验收工作配合消防验收部门及建设单位搞好工程验收工作。
7.在施工过程中发生的固体废弃物按公司相关标准进行分类堆放、回收和排放。
消防工程施工技术方案

消防工程施工技术方案一、项目概况1.1 项目背景消防工程是建筑工程中非常重要的一部分,其施工技术直接关系到建筑物内部的消防设施是否能正常运行,从而保障人员生命财产的安全。
本方案针对某大型商业综合体项目的消防工程施工技术进行详细说明和规划。
1.2 项目规模本项目位于城市繁华商业区,总建筑面积约为10万平方米,包括商业、办公、住宅等多功能用途。
涉及的消防工程范围广泛,施工难度较大。
1.3 施工周期本项目的消防工程施工周期约为6个月,需严格按照计划进行。
二、施工准备2.1 施工前期准备在施工开始之前,需做好以下准备工作:1. 制定详细的施工计划,包括工程量清单、施工进度、质量要求等。
2. 招募具有丰富经验的消防工程施工团队,包括项目经理、技术负责人、施工人员等。
3. 准备必要的消防设备和工具,确保施工正常进行。
4. 与相关部门协调,确保施工符合消防法规和标准要求。
2.2 施工人员培训在施工前,需要对施工人员进行专业培训,包括消防设备操作、紧急救援技能等,确保他们能够胜任工作并应对突发情况。
2.3 安全措施施工现场需要制定严格的安全管理制度,包括安全防护设施、安全培训、应急预案等,确保施工过程安全可靠。
三、施工方案3.1 消防水系统施工1. 安装消火栓系统:根据设计要求,安装消火栓系统,包括主管道、分支管道、消火栓等,确保布局合理、密封可靠。
2. 安装喷淋系统:布置喷淋系统主管道,按照设计要求安装喷头,设置阀门、控制设备等,保证系统完好。
3. 安装水泵系统:设置消防水泵,连接管道,进行调试,确保水压、流量等参数达到设计要求。
3.2 防烟排烟系统施工1. 安装排烟风机:根据设计要求,布置排烟风机,连接管道,安装控制面板,进行系统调试。
2. 安装防烟门窗:设置防烟门窗,确保密封性能良好,能够有效隔离烟雾。
3. 布置排烟通道:设置排烟通道,确保通风畅通,没有死角,能够有效排除烟雾。
3.3 火灾报警系统施工1. 安装火灾报警探测器:根据设计要求,设置烟感、温感等探测器,连接控制器,确保报警系统正常运行。
消防工程作业指导书施工方案

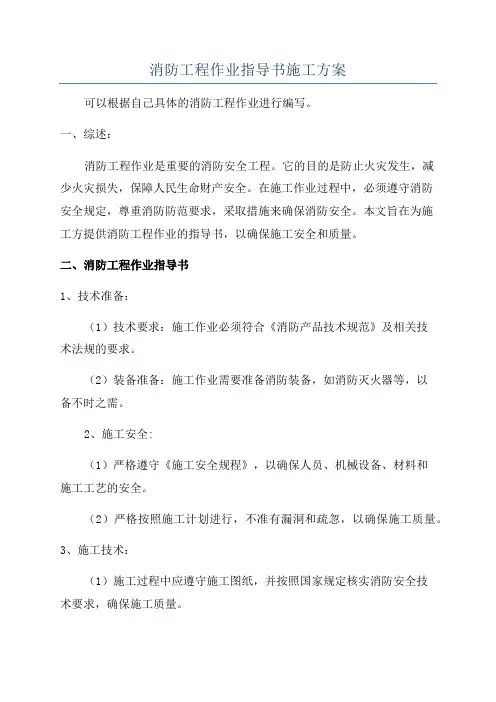

消防工程作业指导书施工方案
可以根据自己具体的消防工程作业进行编写。
一、综述:
消防工程作业是重要的消防安全工程。
它的目的是防止火灾发生,减
少火灾损失,保障人民生命财产安全。
在施工作业过程中,必须遵守消防
安全规定,尊重消防防范要求,采取措施来确保消防安全。
本文旨在为施
工方提供消防工程作业的指导书,以确保施工安全和质量。
二、消防工程作业指导书
1、技术准备:
(1)技术要求:施工作业必须符合《消防产品技术规范》及相关技
术法规的要求。
(2)装备准备:施工作业需要准备消防装备,如消防灭火器等,以
备不时之需。
2、施工安全:
(1)严格遵守《施工安全规程》,以确保人员、机械设备、材料和
施工工艺的安全。
(2)严格按照施工计划进行,不准有漏洞和疏忽,以确保施工质量。
3、施工技术:
(1)施工过程中应遵守施工图纸,并按照国家规定核实消防安全技
术要求,确保施工质量。
(2)消防安全工程采用哪种施工方法,应根据现场实际情况进行综合判断,确保技术的可行性和经济性。
1、概要:。
消火栓作业指导书

消火栓作业指导书标题:消火栓作业指导书引言概述:消火栓是防火工程中的重要设施,正确操作消火栓可以在火灾发生时迅速灭火,保护人们的生命和财产安全。
本文将详细介绍消火栓的作业指导书,帮助人们正确操作消火栓,提高防火意识和应急能力。
一、消火栓的基本知识1.1 消火栓的作用:消火栓是建筑物内部的消防设施,可以提供大量的灭火水源,在火灾发生时用于灭火。
1.2 消火栓的组成:消火栓由消火栓箱、消火栓接口、消火栓阀门、消防水带等部分组成。
1.3 消火栓的分类:消火栓根据用途和安装位置可以分为室内消火栓和室外消火栓,根据水源可以分为干式消火栓和湿式消火栓。
二、消火栓的操作流程2.1 检查消火栓箱:在操作消火栓前,首先要检查消火栓箱是否完好,箱门是否密封,消火栓接口是否干净。
2.2 打开消火栓阀门:打开消火栓阀门时要先缓慢转动,确保水流平稳,避免水压过大或过小。
2.3 使用消防水带:正确连接消防水带,喷头朝向火源,均匀喷水,注意保持适当的喷水距离和角度。
三、消火栓的维护保养3.1 定期检查消火栓:每年至少进行一次消火栓的全面检查,确保消火栓设施完好无损。
3.2 清洁消火栓接口:定期清洁消火栓接口,防止杂物堵塞,确保在火灾发生时能正常使用。
3.3 替换损坏部件:如发现消火栓箱、阀门或水带等部件损坏,应及时更换,确保消火栓的正常使用。
四、消火栓的注意事项4.1 熟悉消火栓位置:在发生火灾时,要迅速找到最近的消火栓,避免浪费时间。
4.2 防止误操作:在操作消火栓时要保持冷静,避免误操作导致灭火效果不佳。
4.3 配合消防人员:在火灾发生时,要听从消防人员指挥,配合他们进行灭火工作,确保安全。
五、消火栓的应用场所5.1 工业企业:工业企业是火灾风险较高的场所,应设置消火栓并定期进行演练。
5.2 商业建筑:商业建筑如商场、酒店等也应设置消火栓,保障人员安全。
5.3 居民区:居民区如公共场所、住宅楼等也应设置消火栓,提高防火能力。
消防设备安装安全作业指导书

1 目的 (1)2 使用范围 (1)3 消防报警、水喷雾灭火系统设备安装流程图 (1)4 危险源辩识 (2)5 风险评价 (2)6 控制措施 (2)6.1 一般性控制措施 (2)6.2 具体控制措施 (2)6.2.1 施工准备 (2)6.2.2 控制盘柜基础制作及安装 (3)6.2.3 设备清点及吊运 (3)6.2.4 主控设备及探测器的安装 (4)6.2.5 电缆敷设及配线 (4)6.2.6 调试试验 (4)6.2.7 管路预制 (4)6.2.8 管路及支吊架安装 (5)6.2.9 管网冲洗压力试验 (6)6.2.10 防腐 (7)6.2.11 临设拆除 (7)6.2.12 验收 (7)为确保水电站消防设备系统安装施工过程中,施工人员及设备避免受到伤害和损失,特制定本作业指导书。
2使用范围电站消防设备系统安装:包括消火栓给水系统、火灾探测自动控制传动系统、控制阀门、水雾喷头及管网、水源工程、火警自动检测(即火灾报警)和自动灭火控制等。
3消防报警、水喷雾灭火等设备安装流程:4 危险源辩识见附表1-15 风险评价见附表1-26 控制措施6.1 一般性控制措施6.1.1施工人员应按劳保规定着装,并穿戴好劳保用品,高处作业必须系安全带,严禁违章作业;6.1.2工程开工前,应组织全体施工人员学习施工现场安全管理规定;6.1.3 施工技术措施中必须有切实可行的安全措施;6.1.4 施工人员应严格遵守安全操作规程,并服从安全管理人员的管理;6.1.5 特种作业人员必须持证上岗;6.1.6 安全管理人员应定期在现场巡视,发现违规现象应及时制止和处理;6.1.7 夜间施工或照度不足的施工面,应按要求保证足够的照明,移动照明电压不得高于36V,在金属容器内的移动照明器具电压不得高于12V;6.1.8 施工设备、工器具等应定期检查和维护、保养;6.1.9 施工作业前应做好安全技术交底工作,并按要求作好记录;6.1.9做好“三工”活动和班前“危险预知”活动,并做好记录。
消防安装施工方案(1)

消防安装施工方案(1)一、前言消防安装是建筑工程中至关重要的环节,它关系到人们的生命财产安全。
本文将介绍消防安装施工方案的相关内容,包括施工前准备、施工步骤、质量控制等内容,希望能对相关从业者提供一定的参考。
二、施工前准备1. 设计方案审查在进行消防安装施工前,首先需要对设计方案进行仔细审查,确保设计方案符合相关消防安全规范要求,以保证后续施工的顺利进行。
2. 材料准备根据设计方案要求,准备好所需的消防设备、管道、防火材料等施工所需材料,并按照规定存放、保管,以确保施工材料的质量。
3. 人员配备合理安排施工人员的配备,确保施工队伍人员素质高、技术过硬,具备一定的消防安装施工经验,并严格遵守相关安全规定和操作流程。
三、施工步骤1. 管道敷设根据设计方案要求,进行消防管道的敷设工作,确保管道连接牢固、布局合理,能够满足建筑消防设备的正常运行需求。
2. 设备安装按照设计方案要求,对各类消防设备进行安装,包括灭火器、消防喷淋系统等,确保安装位置准确、固定可靠,操作正常。
3. 系统调试完成管道敷设和设备安装后,需要进行系统的调试工作,确保消防系统能够正常运行,达到设计要求的灭火效果。
四、质量控制1. 施工过程监控在整个施工过程中,需要对施工质量进行监控,确保各项工作按照设计方案要求进行,及时发现并处理施工中出现的质量问题。
2. 完工验收施工完成后,进行消防设备的竣工验收工作,由相关部门对施工结果进行检查,确认消防安装施工质量符合规范要求。
五、总结消防安装施工是一项细致复杂的工作,需要严格按照设计方案要求进行施工,并在施工过程中加强质量控制,确保施工质量达标。
只有这样,才能保障建筑物内部的消防安全,保护人们的生命财产安全。
愿每一位从事消防安装施工的人员都能尽职尽责,确保工程质量,为社会安全稳定做出贡献。
消防作业指导书

消防作业指导书标题:消防作业指导书引言概述:消防作业指导书是指对消防工作进行规范、指导和管理的文件,是确保消防工作安全有效进行的重要依据。
本文将从消防作业指导书的编写要点、内容要求、使用方法、更新周期和重要性等方面进行详细阐述。
一、编写要点1.1 确定编写目的:明确消防作业指导书的编写目的,如规范消防工作流程、提高员工消防意识等。
1.2 确定编写范围:明确消防作业指导书所涵盖的内容范围,如消防设备使用、火灾应急处理等。
1.3 确定编写责任人:明确消防作业指导书的编写责任人,确保责任明确、任务清晰。
二、内容要求2.1 消防设备使用规范:详细说明各类消防设备的使用方法、保养要求等。
2.2 火灾应急处理流程:指导员工在火灾发生时的应急处理程序,包括报警、疏散、灭火等。
2.3 消防知识培训:提供员工消防知识培训内容,增强员工的消防意识和应急能力。
三、使用方法3.1 培训教育:通过定期培训和教育,让员工熟悉消防作业指导书内容。
3.2 摹拟演练:定期组织火灾演练,检验员工对消防作业指导书的掌握情况。
3.3 紧急通知:在火灾发生时,及时向员工发出紧急通知,指导员工采取正确的应急措施。
四、更新周期4.1 定期检查:每年对消防作业指导书进行一次全面检查,及时更新内容。
4.2 事故反馴:根据事故反馈和演练情况,及时修订和完善消防作业指导书。
4.3 法律法规更新:根据国家相关法律法规的变化,及时更新消防作业指导书内容。
五、重要性5.1 安全保障:消防作业指导书的制定和执行,能够有效提高企业的消防安全保障水平。
5.2 预防事故:通过消防作业指导书的培训和演练,能够预防火灾事故的发生。
5.3 保障员工生命财产安全:消防作业指导书的严格执行,能够有效保障员工的生命和财产安全。
结语:消防作业指导书是企业消防工作的重要文件,对于保障员工生命财产安全具有重要意义。
惟独做好消防作业指导书的编写、更新和执行工作,才干有效预防和控制火灾事故的发生,确保企业的安全生产。
消防工程施工方案

消防工程施工方案在进行消防工程施工的过程中,需要严格按照相关规定和标准进行操作,确保施工质量和安全。
消防工程施工方案是一个全面的施工计划和指导方针,包括施工前、施工中和施工后的各个环节。
本文将从消防工程施工前的准备工作、施工中的重点控制和施工后的验收等方面进行详细介绍。
消防工程施工前的准备工作在进行消防工程施工前,首先要进行详细的施工准备工作。
主要包括以下几个方面:1.设计方案确定:根据消防设施设计方案,制定详细的施工计划和进度安排。
2.材料准备:根据设计方案确定所需使用的材料和设备,并提前准备好,确保施工过程顺利进行。
3.人员配备:合理安排施工人员,包括工程技术人员、施工人员以及相关监理人员,确保施工人员资质齐全。
4.安全防护措施:在施工前要做好安全防护工作,包括施工现场的安全防护设施搭建、施工人员的安全培训等,确保施工过程中无安全事故发生。
消防工程施工中的重点控制在进行消防工程施工过程中,需要重点控制以下几个方面:1.施工质量:严格按照设计方案和施工标准进行操作,确保施工质量达到规定要求。
2.施工进度:合理安排施工进度,确保施工进度符合计划安排,并及时调整和处理施工中的各种问题。
3.安全管理:加强现场安全管理,定期检查施工现场的安全情况,及时处理安全隐患,确保施工过程安全顺利进行。
消防工程施工后的验收在消防工程施工完成后,需要进行详细的验收工作,确保施工质量达标。
主要包括以下几个方面:1.工程竣工验收:组织相关部门对消防工程进行验收,确保施工质量符合规定标准。
2.安全验收:对消防工程的安全设置和设备进行验收,确保安全设施的完善和有效性。
3.验收报告:出具详细的验收报告,记录施工过程中的工作及结果,为后续的维护和管理提供参考依据。
综上所述,消防工程施工方案是保障消防设施施工质量和安全的重要指导方针,只有严格按照规定进行操作,才能确保消防工程施工过程顺利进行并取得良好的效果。
消防管道安装作业指导

消防管道安装工程管理作业指导书修改记录:1.管材选择及材质要求1.1消防管材:一般选用镀锌碳素钢管及管件。
1.2材质要求:管材:管道内外镀锌均匀、无飞刺,管件无偏扣、丝扣不全、角度不准等现象,不得有弯曲、锈蚀、重皮及凸凹不平的情况。
喷头:规格、型号、动作温度应符合设计要求,外型铸造规矩、表面光洁、无裂纹、动作灵敏,有产品出厂合格证。
丝扣完整,成温包、易熔片无破碎和松动。
消火栓箱体:规格类型应符合设计要求,箱体表面平整、光洁,无锈蚀和划伤,箱门开启灵活,箱体方整,箱内配件齐全。
消火栓及阀件:外型规矩,无裂纹,启闭灵活,关闭严密,密封填料完好,有产品出厂合格证。
所有消防系统的组件应符合设计要求和国家现行有关标准的规定,经国家消防产品质量监督检验中心检测合格,并应具有出厂合格证。
2.作业条件及作业流程2.1作业条件:2.2.1现场已清理、室内装修设计基本完成。
2.2.2各楼层地面标高线、吊顶标高线、间隔墙位置线已测定标明。
2.2.3必须具备经消防主管部门审批的设计施工图,并经过图纸会审和设计交底,施工方案已编制。
2.2.4施工技术人员向班组作了图纸和施工方案交底,并填写了交底单。
2.2.5安装消防设备前,应先将图纸、消防器材样品或样本等送交当地消防部门审核认可。
2.2作业流程:2.2.1楼层消火栓箱安装:墙面抹灰施工、提供建筑1米线(总包)→进行消火栓箱洞口测量(总包、分包联合进行)→洞口移交(由分包出具测量报告、不合格洞口总包处理)→消火栓箱安装→消火栓箱固定→消火栓箱检查验收→移交总包边角找补抹灰。
2.2.2喷淋管安装:喷淋管与其他水电管线的综合布置→进行喷淋管支架安装→喷淋主管安装→报警控制阀安装→配水立管安装→分层配水干管、干支管安装→管道试压、冲洗→喷淋头短支管安装→报警控制阀其他组件安装、喷头安装→系统通水调试。
3.管道布置原则在有集中空调设备和有防排烟风管的建筑内,消防管道一般与空调风管、空调水管、给排水管道、防排烟管道、电缆桥架、通讯及自控线路、照明线路等共同安装在吊顶空间内,各专业管线相互“打架”现象必然发生,这就要求安装工程师根据现场实际,统筹布置、合理布局、尽量减少返工。
大厦二次装修消防工程管理流程作业指导书

大厦二次装修消防工程管理流程作业指导书修订记录1.0目的为加强和规范大厦的消防安全管理工作,确保业主(租户)二装消防工程设计审核及消防验收备案有序进行2.0 适用范围主要适用于办公大楼二装消防管理。
3.0 工作流程、工作内容3.1设计备案3.1.1业主(租户)装修开工前,根据《中华人民共和国消防法》第十条及公安部《建筑工程消防监督审核管理规定》,通过省级公安机关消防机构网站的消防设计备案受理系统进行消防设计备案,或者报送纸质备案表由公安机关消防机构录入消防设计备案受理系统。
取得《建设工程消防设计备案受理凭证》。
3.1.2被抽查到的工程建设单位应当在收到备案凭证之日起5日内向公安机关消防机构提供下列材料:(一)建设单位的工商营业执照等合法身份证明文件;(二)新建、扩建工程的建设工程规划许可证明文件;(三)设计单位资质证明文件;(四)消防设计文件。
3.1.3业主(租户)向物业服务中心裝修服务办公室(或工程部)提交装修消防设计全套图纸资料进行审核备案(上述图纸系蓝图并加盖设计资质单位出图章),3个工作日内主管领导签署审核结论及施工建议;符合条件在裝修服务办公室(客户服务部)办理装修手续,发给装修施工许可证。
3.2装修前现场交底3.2.1装修前,业主、施工单位负责人、物业工程主管(经理)三方到场,检查消防设施设备的数量、工况,确定施工改造周期。
并记录在《消防设施设备开工检查单》上。
3.2.2 此户设施设备联动测试,对点型感烟器吹烟,火灾控制盘主机接收到火警信号,发出指令,相应的防火分区设施设备能正常动作。
业主、施工单位负责人确认系统正常。
3.3现场巡查3.3.1 工程改造前装修管理员应通知消防工程管理人员将此户烟感探测器等设施设备信号进行隔离,避免改造时发生故障。
3.2.2 要求装修施工队将《装修许可证》、《建设工程消防设计备案受理凭证》张贴在装修户门外,以便于装修管理人员和保安员监管。
3.3.3 检查施工现场是否按规定配备灭火器,装修施工过程中是否存在违反有关装修规定的行为。
消防工程作业指导书模板

消防工程作业指导书一、主要分部分项工程作业指导书1、定位放线按设计单位提供的施工平面布置图以及系统工艺图,在建筑物内作好定位放线工作,会同建设、监理和土建施工单位进行验线,做好记录。
2、施工测量与垂直度监控本工程施工测量的重点任务是标高控制测量、垂直度控制,主要做法如下:2.1建立工程建设地点高程控制点及轴线控制网,做到布局合理、应用方便。
2.2高程控制测量:建立1.000m的标高水准点,采用固定钢尺统一拉力,两次改变起始读数的方法,相互校核,辅以水准仪标定楼层标高。
2.3控制轴线的竖向传递,除通常采用的内吊、外测、经纬仪复核的方法外,在外墙身上用经纬仪配合放线轴线控制线标志和细部位置边线。
3、火灾自动报警系统安装工艺3.1配管、配线3.1.1自动报警及联动控制系统的管线敷设,应严格按照设计图纸进行,不能擅自改动原设计图上标明的线径、管径、型号、数量及管线走向。
3.1.2报警及联动系统的布管线,应符合国家标准规定。
3.1.3根据设计及规范的规定,报警及联动系统的布线应采用铜芯绝缘导线或铜芯电缆。
当额定工作电压不超过50V时,选用导线的电压等级应不低于交流250V;额定工作电压超过50V时,导线的电压等级不低于500V并应穿钢管金属软管以保护导线。
3.1.4不同系统,不同电压等级,不同电流类别的线路,禁止穿在同一条管内,在报警系统中,探测器回路信号线,控制器间的通信线、电源线应分别穿管敷设,联动系统中的联动信号线,通信线及工作电源线也应分管敷设;如果出现不同类型的线共管,会影响系统运行的稳定性和可靠性,甚至会导致系统运行的崩溃。
3.1.5 探测器的传输线路应选择不同颜色的导线,同一工程中相同线路的导线颜色应一致,接线端子应有标号,这样有利于提高安装和调试工作的进度和准确性。
3.1.6导线在管内不应有接头或扭结,这样才能保证线路有较好的机械强度,也能避免很多故障和隐患,导线的接头应在接线盒内焊接或用端子箱连接。
室内消防工程施工范本

室内消防工程施工范本第一章总则第一条为了保障建筑物内部的消防安全,防范火灾事故,保障人员和财产安全,制定本施工范本。
第二条本范本适用于室内消防工程的施工,包括但不限于建筑物内部的消防设施安装、改造和维护工程。
第三条室内消防工程施工应当遵循国家相关法律法规、行业标准和规范,具有相应的施工资质和技术能力。
第四条施工单位应当严格履行施工管理职责,做好施工组织措施和安全生产管理,确保施工质量和安全。
第五条建设单位应当提供室内消防工程的设计文件和相关资料,并配合施工单位做好工程交底和验收工作。
第六条施工单位应当建立健全质量管理体系和安全生产管理体系,定期开展内部审核和自查,确保施工质量和安全。
第七条施工单位应当根据消防工程实际情况,合理安排施工进度和施工人员,确保工期和施工质量。
第八条室内消防工程施工应当符合环保要求,减少对周边环境的污染和影响。
第九条施工单位应当向相关部门报备施工方案和安全措施,获得相关审批文件后方可开工。
第十条施工单位应当落实劳动保护措施,保障施工人员的安全和健康。
第二章施工前准备第十一条施工单位应当对施工现场进行勘察,了解建筑物结构、空间布局和周边环境,为施工方案设计提供参考。
第十二条施工单位应当依据设计文件和相关规范,编制施工方案和施工组织设计,并获得建设单位和相关部门的审批。
第十三条施工单位应当购置符合要求的施工设备、工具和材料,确保施工需要。
第十四条施工单位应当根据施工需要,设立施工现场指挥部,明确责任人和工作职责。
第十五条施工单位应当对施工人员进行培训,掌握相关施工技术和安全操作规程。
第十六条施工单位应当与建设单位和相关部门签订安全生产责任书,确保施工安全。
第十七条施工前,施工单位应当向周边居民和相关部门发布施工公告,做好安全防护工作。
第十八条施工单位应当妥善安排进出施工现场的通道和交通组织,避免造成交通拥堵和安全隐患。
第十九条施工单位应当清理施工现场,保持施工现场的整洁和安全。
消防工程施工范本

消防工程施工范本第一章概述一、消防工程施工范本的目的:本施工范本是为了统一消防工程施工操作规范,保证消防工程施工质量,确保施工安全,保障建筑物和人员安全。
二、适用范围:本施工范本适用于各类建筑物的消防工程施工,包括消火栓系统、喷淋系统、疏散照明系统、火灾报警系统等消防设施的施工。
三、相关法律法规:消防工程施工应遵守国家消防法、建筑法等相关法律法规,并严格执行国家标准和行业标准。
第二章施工前准备一、消防工程施工前,应由施工单位通过消防设计文件,现场勘察等了解项目的具体要求,明确施工过程中的关键环节,制定详细的施工方案和施工组织设计。
二、消防工程施工应安排专业技术人员进行施工人员的技术交底和安全教育,确保每位施工人员了解工程要求和施工安全规范。
三、在开始施工前,应对相关消防设备和施工材料进行验收,保证质量合格,符合要求,避免因材料质量问题导致施工质量不达标。
四、在施工现场设置明显的安全警示标志,保证工人能够清晰了解施工现场的危险区域和安全通道,避免发生意外事故。
第三章施工操作规范一、消火栓系统施工操作规范1. 施工人员应严格按照消防设计文件和施工图纸要求进行施工,保证安装位置、管道连接等符合规范标准。
2. 在安装消火栓系统时,应清洁管道内部,确保不会影响系统的正常使用,并在安装完毕后进行压力测试,确保消火栓系统能够正常供水。
3. 消火栓系统施工完成后,应对系统进行全面检查和试运行,确保系统各部件运行正常,消火栓能够正常使用。
二、喷淋系统施工操作规范1. 喷淋系统施工时,应根据设计要求选择合适的喷头和管道连接方式,严格按照设计要求进行安装。
2. 在安装过程中,应注意保持管道的清洁,防止管道内部有杂质影响系统使用,安装完成后进行压力测试,确保系统通畅。
3. 喷淋系统施工完成后,应对系统进行试验和运行,检查各个喷头是否正常喷水,确保系统能够发挥作用。
三、疏散照明系统施工操作规范1. 疏散照明系统施工应按照设计方案要求进行布线、安装,并保证灯具的稳固性和正常使用状态。
消防工程施工作业指导书

消防工程施工作业指导书目录前言第一章消防系统工程一、采用的标准及规范二、消防系统施工流程三、支吊架制安四、管线组对五、管路连接六、消火栓系统施工流程图七、阀门安装八、管道试压九、清洗和吹扫十、绝热十一、标识十二、水泵安装十三、水阀安装十四、消防、喷淋泵组安装十五、消火栓箱安装十六、管道试压及冲洗第二章气体灭火系统工程一、采用的标准及规范二、气体灭火系统施工流程三、管道安装及系统布线四、火灾探测器及模块的安装五、钢瓶控制盘的安装六、声光报警器安装七、气体喷洒指示灯安装八、紧急启停按钮安装九、接地十、系统回路线路的检测测量十一、施工保证措施第三章火灾自动报警系统(FAS)工程一、采用的标准及规范二、火灾自动报警系统(FAS)施工流程三、探测器安装四、手动报警按钮安装五、模块箱、模块的安装六、感温电缆的安装七、火灾自动报警控制盘、工业控制计算机的安装八、光(纤)缆的敷设九、管线敷设十、布线、接线施工工艺十一、系统接地十二、系统电源十三、施工保证措施消防工程施工作业指导书前言消防工程施工的质量是关系到人民生命财产与安全的大事。
为了规范、保质、保量完成每项工程,完全按照ISO9001标准执行,争创一流工程,为客户和公司共创效益,制订出消防工程作业指导书,供工程施工中采用。
也可供顾客监督检查。
第一章消防系统工程一、采用的标准及规范《自动喷水灭火系统》GB5135-2003《自动喷水灭火系统施工及验收规范》GB50261-2005《给水排水管道工程施工及验收规范》(GB50268-2008)《现场设备、工业管道焊接工程施工及验收规范》(GBJ236-82)《金属管弯曲试验方法》GB/T244-1997《钢管的验收、包装、标志和质量证明书》GB/T2102-2006《低压流体输送焊接钢管》GB/T3091-2008《管路附件公称压力试验压力和工作压力》(GB/T104B—1991)《管子和管路附件的公称通径》(GB1047-1995 )二、消防系统施工流程在充分理解和消化施工图纸设计意图的情况下,本着先下,后上;先预制,后安装;先主管,后支管;先难后易,先高后低,先系统试压,后系统吹洗;再防腐、保温、隐蔽验收的原则组织施工。
消防系统安装作业指导书

1.工程概况循环流化床燃煤电厂,位于赞比亚南方省马安巴煤矿区。
消防系统分室赞比亚外消防工程、水喷雾灭火系统、自动喷水灭火系统、水幕系统、消火栓灭火系统、手提式或灭火系统。
管道采用焊接、移动灭火器灭火系统、泡沫灭火系统、低压灭火系统、沟槽、螺纹三种连接方式。
编制依据山东电力咨询院相关图纸;;;《给排水管道工程施工及验收规范》><;《火力发电厂焊接技术规程》><;《电力建设施工技术规范 》( 第 部分:管道及系统)><: & 《自动喷水灭火系统施工及验收规范》 ; <> ;《气体灭火系统施工及验收规范》 ;;《泡沫灭火系统施工及验收规范》 ;;《电力建设安全工作规程 第 部分:火力发电厂》 ;; 施工准备主要工器具及机械列表:劳力组织计划工期本项目施工工期计划为 天 开工时间 年 月 日,结束时间 年 月 日。
4.施工作业方案根据现场情况,分区域施工。
各种钢管分别采用焊接、沟槽、螺纹连接的方法进行施工。
具体施工顺序:穿墙或楼板位置开洞、支架制作、安装→下管→钢管焊接、开孔、套丝→清理管膛管口→将管道吊放于支架上→管道连接→管道固定、套管安装→检查→水压试验→管道冲洗→喷头安装。
→→→→→→→5.施工工艺流程根据图纸在穿墙及楼板位置开洞支架制作、安装:根据设计要求将支架统一在制作场地进行制作,将制作合格的支架安装在设计位置。
钢管安装根据图纸的尺寸进行直管段的下料以及三通的现场制作。
运输时注意防止损伤沟槽和螺纹。
对接管或与设备的连接管内应清洁,无杂物 施工过程注意管道封堵。
,消防管道与其他管道交叉时 敷管原则为无压管让压力管,小管让大管。
管道对口焊接应自然、平滑,不得强行对口 管子与设备的连接应在设备安装定位后进行,且不允许有应力对口。
,局部错口最大值管子对口内壁要平齐,对口间隙为~范围内的油漆、垢锈等,在对口前应清除干净,管子或管件的坡口及内、外壁,避免在焊接过程中移动;管道在穿过隔墙的管段直至显示金属光泽。
防火门安装指导

安装作业指导书第一部分门框的安装一、门框安装所需工具及辅料:磁力线坠、透明塑料软管、楔型木块、榔头,凿子,电焊机,冲击钻,焊条,扳157.调整门框的垂直与水平:A 校正水平首先在门框左右两竖框的上端向下测量等距离的两个点,并做好标记,将塑料软管中注入足够的水,然后将软管两端的液面对准记点,调整两竖框高度,使液面与标记点重合。
注意:调整垂直、水平应反复进行,使垂直、水平同时满足要求后,测量对角线差值,满足要求后再固定楔形木块。
B 校正垂直:用磁力线坠在门框竖框的两垂直表面上进行测量,首先将磁力线坠吸在竖框顶端,让重锤自由下坠,当重锤静止不再摆动时,测量垂线到门框表面上、中、下、三点DEF[门框安装完毕]第二部分门扇的安装一门扇安装所需工具:榔头、锉刀、手枪钻、十字螺丝刀、丝锥、钻头、接线板、角磨机、保护膜。
二安装步骤及要求:1.检查门扇外观质量和规格,是否符合设计要求,符合要求方可安装。
2.用十字螺丝刀将铰链边固定在门扇上。
3.将门扇竖放在门框铰链边框旁,与门框成90度夹角,对准铰链位置,用十字螺丝刀将螺丝装上,并固定。
4.轻关门扇,检查开启是否灵活,是否反弹,门缝是否均匀,如有问题接下列方般在80mm左右,缝隙太大应按下列方式进行调整。
首先检查铰链横向定位尺寸是否符合设计要求,如果相差较小可以在现场进行调整,用一字螺丝刀和榔头轻敲门扇铰链补强板,使其产生横向位移;如果相差较大必须回厂返修。
其次检查气密条是否过高,如过高可以将气密条抽出,在其背面用壁纸刀裁去一条,减少高度。
D 门扇缝隙不均首先检查门框安装水平度和对角线是否正确,两竖框是否平行,如误差在允许范围内,可以调整铰链深度解决,如超出公差范围需重新安装调整门框。
a微变形,以解决翘曲问题。
上述问题全部解决后,门扇安装完毕。
第三部分锁具的安装现以亚萨单点锁为例说明锁具安装过程及调试办法,其它类型锁具的安装按设计要求进行。
一、锁具安装所需工具:十字螺丝刀、一字螺丝刀、扁锉、圆锉、手枪钻、钻头、丝锥、接线板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
卫生洁具安装作业指导书
目录
一、适用范围: (2)
二、作业条件 (2)
三、材料及机具要求 (2)
四、安装工艺 (2)
五、质量要求 (3)
消防工程作业指导书
一. 适用范围
指导书适用于XX工程-消防工程排安装施工。
二. 作业条件
1、土建主体工程基本完成。
2、穿管孔洞已按图纸要求及适用位置和尺寸预留好。
3、地下管道已铺设完,各立管甩头已按图纸和有关规定正确就位。
三. 材料及机具要求
1、管材材质、规格符合设计要求,并有出厂合格证。
2、按设计要求的接口方式选用接口材料,并有出厂合格证。
3、施工机具齐全。
四. 安装工艺
1、消防管采用热镀锌钢管,DN小于等于80mm时,,采用螺纹连接,
大于80mm时,采用卡箍式连接。
采用单阀单出口消火栓,消防箱分明装和暗装两种。
2、管道安装前清理施工现场,周围无杂物,各种管道和管件报验合格,消防箱、栓、阀等产品均应符合设计要求,应有消防部门的认可证、合格证。
3、按图纸标设标位置、标高,沿管线做好支架。
支架牢固,位置正确,距离符合施工验收规范。
4、管道焊接安装前,先用手砂轮对管道和管件作坡口,清除周围毛刺、油等污物,管道对口形式采用V型,坡口角度600,钝边1-1.5mm,对口间隙2mm。
5、管道对口的两焊缝应错开,错开环向距离不得小于100mm,对口先点焊1点,找平找正,错开口允许偏差不得超过壁厚的15%。
6、再多层焊时,焊下一层之前,必须将上一层的焊渣及金属飞溅物清除干
净,各层引弧点和熄弧点应错开20mm杜绝焊瘤、气孔、加渣等缺陷。
保证焊口外观美观。
7、每一层管加地平卡子一个,立管垂直度偏差不得超过2mm,穿楼板不加套管,立管根部作防水台阶。
8、消火栓安装高度为栓口中心距地1.1m,允许偏差不得大于10mm栓口出水方向朝外,与消防箱垂直,单口消火栓中心距消防箱侧面为140mm,双口消火栓中心距消防箱侧面为200mm,距箱后内面为100mm,允许偏差5mm。
9、消防箱明装:安装前先在消防箱后面四个角,用电钻打出ф12的眼,然后根据箱体眼的位置和消防箱安装数据,在墙上栽好螺栓,然后箱子就位,加垫片、带紧螺母,螺栓丝头长的要锯掉,然后用水平尺找平,用线坠找垂直,箱体后与墙体平齐。
10、消防箱暗装:安装前先检查土建预留消防箱洞尺寸是否合格,不合格根椐箱体尺寸安装尺寸剔处不合格处,根据高度、位置、尺寸安装箱体,然后找平找正,使箱边沿与抹灰墙面取平,再用水泥砂浆塞满消防箱的四周空隙,将箱稳牢固。
11、水龙带与消火栓及水枪接头连接时,采用16号铜线缠2-3道。
每道不少于2-3圈,绑扎好后,待交工验收前将水龙带及水枪挂在箱内支架上。
五. 质量要求
室内消火栓给水管道系统的管网包括进户管、主干管、竖管、支管以及系统与设备、设施的连接管道。
消防管道应用镀锌钢管,且钢管管径小于等于80mm 时,应采用螺纹连接;大于80mm时采用管卡连接。
配管顺序一般从进户管装起由主管到支管。
套管长度不得小于墙体厚或应高出楼面或地面50mm,并且在管道安装时,管道与管道的接口不得设置在套管内,免得在管道试压时若接口处出现渗漏而造成维修不便的麻烦。
管道与套管之间的间隙应用不燃材料填塞。
竖管的安装应铅垂每米允许偏差不得超过2mm。
竖管的固定支架应设置在距地面1.5m-1.8m高处,但层高在4m以下时每层可只设置一个支架。
管道上安装的控制阀门采用闸阀(依设计规定)。
闸阀宜采用明杆闸阀,安装时应使其手柄便于操用不妨碍使用。
闸间体上标明的公称直径和公称压力数据
在安装时注意将其对在人的视线观察范围内,不能隐蔽,便于以后的维护。
阀门连接一般采用法兰连接,若管道采用的是螺纹连接,则阀门安装应安配螺纹法兰盘。
管道在安装后应用清水进行冲洗和试压,并做好试压冲洗记录。
管道表面要做防腐处理。
