设备基础施工组织设计方案

合集下载

连铸机设备基础施工组织设计

连铸机设备基础施工组织设计

连铸机设备基础单项工程施工组织设计本工程施工组织设计是福建三宝特钢有限公司高强度钢工程R9M四机四流方坯连铸机设备基础在施工过程中的指导性技术文件,是福建三宝特钢有限公司高强度钢土建工程施工总组织设计的一部分,是对总施工组织设计的补充和完善,各施工队应充分领会设计意图,按本单项工程施工组织设计施工。

一、施工依据类别名称及编号图纸SHM 上海重矿连铸机设备基础施工图(SU200635.SJ.1)图集砼结构施工图平面整体表示方法绘制规则和构造详图(03G101-1)国家建筑标准图集98J3规范、规程混凝土结构工程施工质量验收规范(GB 50204-2002)工程测量规范(GB50026-93)钢筋机械连接通用技术规程(JGJ107-2003)建筑地基基础工程施工质量验收规范(GB50202-2002)建筑工程资料管理规程(DBJ01-51-2003)建筑工程施工质量验收统一标准(GB50300—2001)混凝土强度检验评定标准(GBJ107—87)建设部《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》建建[2000]211号建设部颁布的《建设工程项目管理规范》GB/T50326-2001GB/T19001:2000-ISO9001:2000系列质量体系标准及一冶颁布实施的有关企业质量标准和操作规程。

二、工程概况福建三宝特钢有限公司位于福建省漳州市芗城区浦南镇店仔圩经济开发区,拟新建连铸机设备基础工程就在该公司厂区内,大包回转台设备基础、拉轿机基础及钢平台基础持力层均为冲击成孔灌注桩桩基,部分设备基础座落在粉质粘土层上,地基承载力160Kpa。

本工程共设两道伸缩缝,施工组织暂按伸缩缝将设备基础分为三个区分别施工,其中伸缩缝中间段为II区,冷床设备基础为I区,伸缩缝设3mm厚镀锌钢板止水带。

三、工程做法1、混凝土:本工程垫层砼为C10、,其它如下表:大包台基础二冷区基墩、墙梁、辊道、冷床柱墩基础底板、侧墙钢柱二次灌浆其它C25 C25耐热砼C20 C25细石砼C30耐热细石砼2、砼保护层厚度:基础底板35mm厚,桩基基础底板75mm,侧壁、梁、柱25mm,板15mm。

地坪、设备基础工程施工组织设计

地坪、设备基础工程施工组织设计

施工组织设计一、工程概况1、主要施工要求:土基压实度达到标准压实度的93%,水泥:面层采用不低于32.5级普通水泥。

碎石:极限强度不于600kg/cm2,冲洗后含砂量不超过石子重量的2%,碎石粒径不应大于150mm,小于5mm,粒径不超过10%,砼面层分格用无齿锯切割7—10cm4×4地坪排水与原场区排水统一考虑,坡度大于等于5‰。

2、地坪构造(1)原土碾压,压实系数0.93(2)碎石碾压35cm厚。

(3)石屑找平层2cm厚。

(4)C30混凝土随打随压光20cm厚。

3、设备基础、厂房基础构造详见施工图。

4、主要施工工序:场地测量放线:抄平——挖土方——压路机碾压、抄平、碾压——铺碎石垫层、碾压——石屑找平层——粗砾砂找平层抄、碾压——水泥砂浆找平层——测量放线、支模板——C30砼地坪面层随打随压光——养护、割缝。

设备基础工艺流程:土方开挖→砼垫层→钢筋隐蔽验收→各螺杆拧装第一个螺母,放入柱中→支设柱模→柱模上画定位中线→安置轿杠、对中→各螺杆插入定位孔,拧装上螺母→浇筑混凝土→柱顶混凝土抹平→拆除上层轿杠,转入下一个柱使用。

5、质量等级:合格工程四、各工序需要的主要设备五、主要用工量:1、场地平整、挖土方:推土机台班8个2、土基碾压:压道机碾压14个台班3、人工级配砂石干铺:推土机推铺、人工配合,推土机50个台班,人工25个工日。

4、碎石垫层上压道机碾压:14个台班。

5、粗砾砂找平层:推土机推铺2个台班,人工配合10个工日。

6、石屑找平层上碾压8个台班,电动夯实机配合5个台班。

7、C30砼地面面层综合工日2685个工日。

8、搅拌机台班:68个台班9、其它设备台班:68个台班六、施工各工程人员数量:八、主要工序工艺流程:测量放线——平整场地——土基碾压——找平碾压——平铺碎石——测量抄平——碎石碾压——抄平、碎石找平——碎石找平碾压——粗砾砂推铺——测量抄平——压道机碾压——找平碾压——测量放线——按4m×4m的方格,在方格的交角处作标高控制灰饼——按4m×4m的方格隔块支模板——浇筑砼——用插入式振捣器进行振捣——用砼振捣梁进行振捣并找平——铺吸干被,对砼中多余的水份进行吸干——电动抹光机进行找平——手工抹进行压光——拆模倒向下一块砼板块——砼割缝机按4m×4m的方格进行割缝。

设备基础施工组织设计

设备基础施工组织设计

设备基础施工组织设计 TYYGROUP system office room 【TYYUA16H-TYY-TYYYUA8Q8-张集北矿堆取料机基础延伸施工组织设计淮南市诚信建筑安装工程有限公司二0一五年六月目录1、工程概况及施工特点分析---------- 12、施工部署-------------------------53、施工平面布置方案-----------------64、施工进度计划---------------------75、施工机械及人力资源配置-----------86、施工方法-------------------------97、质量技术保证措施-----------------148、文明施工及安全措施---------------22 1.工程概况及施工特点分析:工程建设概况:1.1.1.工程建设单位:淮南矿业集团张集北矿1.1.2.建设地点:矿区煤场内1.1.3.工程名称:张集北矿堆取料机基础延伸工程1.1.4.施工单位:淮南市诚信建筑安装工程有限公司工程施工概况.1.2.1.建筑施工特点:该工程为堆取料机设备基础延伸段,总长150m,设计深度为,基础断面共分两种,每种断面各75m,断面采用原有设计图纸,其中Ⅳ断面基础宽度为,基础断面较宽且需预留360*720*600mm的地脚螺栓孔,施工难度较大;Ⅱ断面基础宽度为上口,下口,所有混凝土强度等级均为C30.1.2.2.工程施工特点本工程施工特点是:1)设备基础占地面积较大,设备基础侧壁混凝土浇筑需要设施工缝,对施工工艺要求较高。

2)设备基础建筑面积较大,工期紧,所需投入的周转材料、人力较大,施工过程中要精心组织,合理施工。

3)施工现场窄小,要合理布置生产用地,使现场文明施工始终处于一个有序的状态。

4)施工过程中需协调配合好各专业的施工。

5)本工程施工过程中,主体作业面交叉多,要加强安全防护措施。

6)牢固树立“精品”意识,“百年大计,质量第一”,因此,在文明施工、安全生产,以及环境保护等方面,要作充分的考虑和安排。

设备基础施工方案

设备基础施工方案

1.1工程概况:2号厂房4号硫化机设备基础工程的要求:1.新增主电缆一根。

采用小猫国标电缆,电缆参数如下:ZRYJV(4*95+50),电缆长度57米。

200*100*1.5镀锌桥架7m。

从2号厂房箱式配电箱引出,经桥架上行到水平桥架,东行,下行进入搬迁落地控制箱。

2.迁移配电箱一台。

连接到上下控制柜。

3.按图施工设备基础,待设备安装完后,再制作钢盖板,两遍灰防锈底漆,两遍蓝色面漆。

待设备拆除搬迁后,基砂回填现有设备基坑。

与地面平齐。

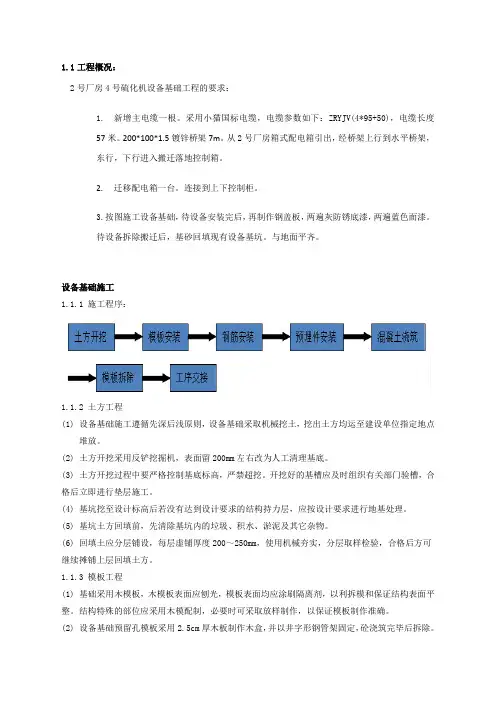

设备基础施工1.1.1 施工程序:1.1.2 土方工程(1)设备基础施工遵循先深后浅原则,设备基础采取机械挖土,挖出土方均运至建设单位指定地点堆放。

(2)土方开挖采用反铲挖掘机,表面留200mm左右改为人工清理基底。

(3)土方开挖过程中要严格控制基底标高,严禁超挖。

开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工。

(4)基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理。

(5)基坑土方回填前,先清除基坑内的垃圾、积水、淤泥及其它杂物。

(6)回填土应分层铺设,每层虚铺厚度200~250mm,使用机械夯实,分层取样检验,合格后方可继续摊铺上层回填土方。

1.1.3 模板工程(1)基础采用木模板,木模板表面应刨光,模板表面均应涂刷隔离剂,以利拆模和保证结构表面平整。

结构特殊的部位应采用木模配制,必要时可采取放样制作,以保证模板制作准确。

(2)设备基础预留孔模板采用2.5cm厚木板制作木盒,并以井字形钢管架固定,砼浇筑完毕后拆除。

(3)安装模板前先复查垫层中心线位置,弹出环形基础边线,按基础边线拼装侧模板。

支模采取先支内模板,绑完钢筋后再支设外模板。

内模支设好后应根据设备基础中心线校核模板的椭圆度并固定牢固。

1.1.4 钢筋工程(1)钢筋集中下料加工,现场人工绑扎。

其制作绑扎必须符合设计图纸和施工规范的要求。

(2)环形钢筋接头采用单面搭接焊,接头长度不少于10d,接头区段内接头面积不大于50%。

设备基础专项工程施工组织设计及对策

设备基础专项工程施工组织设计及对策

设备基础专项工程施工组织设计及对策一、项目概况二、施工组织设计1.确定施工目标:明确设备基础专项工程的施工目标和计划,包括施工期限、质量要求等。

2.制定施工方案:根据设备基础专项工程的具体情况,制定合理有效的施工方案,明确施工过程中的工序和时间节点。

3.确定施工机具和人力资源:根据施工方案确定所需的机具和人力资源,确保施工组织设计合理,并充分考虑施工过程中可能遇到的问题。

4.制定施工安全措施:制定施工安全措施,包括施工现场的防护措施、作业人员的安全培训等,确保施工过程中没有安全事故。

5.安排施工资源:合理安排施工资源和施工班组,确保施工进度和质量。

6.进行施工监管:对施工过程进行监管,及时发现和解决问题,确保施工按照方案进行。

三、施工对策1.预防地基沉降:对于地基沉降较大的地区,可采取浅层承台或增加地基处置厚度等方法,确保设备基础的稳定。

2.加强土方的处理:设备基础的施工需要处理大量土方,为了保证施工质量,可采取强夯和预压等方法,使土方更加坚固稳定。

3.控制施工材料的质量:设备基础专项工程的材料需求较多,为了保证施工质量,要严格控制材料的质量,并进行相应的试验。

4.防止施工安全事故:设备基础专项工程的施工过程中存在一定的安全隐患,要加强安全教育和培训,强化现场安全管理,减少事故发生的可能性。

5.加强施工技术管理:设备基础施工涉及到多个专业,要加强施工技术管理,提高施工质量,并进行常规和临时性的检测和验收。

6.合理安排施工进度:根据设备基础工程的特点和实际情况,合理安排施工进度,确保施工按时完成。

四、总结设备基础专项工程的施工组织设计和对策直接关系到工程的顺利进行和质量的提高。

通过合理的施工组织设计,明确施工目标,制定施工方案,安排施工资源,进行施工监管等措施,可以有效地提高施工质量和进度,减少安全事故的发生。

同时,通过施工对策,加强对地基沉降和土方处理的预防控制,控制施工材料的质量,加强施工安全管理,合理安排施工进度,可以有效地避免施工过程中可能出现的问题。

设备基础专项施工方案

设备基础专项施工方案

施工组织设计(方案)报审表工程名称:美方能源洗煤厂工程编号:6目录一、工程概况及特点、 (3)二、施工准备 (3)三、施工安排 (4)四、主要工序施工方法 (4)五、各项施工资源计划 (8)六、施工质量保证措施 (9)七、消除质量通病的具体措施 (10)八、施工安全措施 (11)一、工程概况及特点1.1 工程概况本工程设备基础工程包括如下型号:直径R=1400圆形基础共6黑个;直径R=1000圆形基础共2个;直径R=700圆形基础共4个;直径R=600圆形基础共1个;1040*1840方形基础共8个;1220*2174方形基础共5个;1600*3781方形基础共2个;集水坑基础1个。

1.2 工程特点土方回填时已经进行下道工序施工,—1.3m拉梁施工完成后,造成大型机械无法进入范围作业,而采用人工打夯难以保证土方密实度,本专项工程为基础加深后才达到持力层,由于赶工期要求,在未进行设备基础安全、稳固,地基达到设计值,特定此方案。

主厂房所有设备基础将在加深后的—6m标高上,采用C20抛石混凝土进行处理加固4.5m高,即达到设计图纸设备基础的—1.5m标高。

二、施工准备2.1 技术准备1、组织施工技术人员熟悉图纸、施工工艺及有关技术规范,了解设计要求达到的技术标准、明确工艺流程。

2、将编制好且通过审批的《施工方案》作为作业指导书,与施工人员进行技术交底、组织人员学习。

3、对施工人员进行安全交底,做好充分的安全技术准备工作。

4、根据要求放线,并经过检查复线,办好放线签证手续。

2.2 施工材料准备1、根据实际情况,对设备基础中所需要的各种物资资源的生产和供应情况、价格、质量品种及运输路线等进行详细调查。

2、根据施工预算中的工料分析,编制工程所需要的材料用量计划及进场计划,作为备料、供料工作和确定堆场面积及运输依据。

3、根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到实际落实。

4、根据材料需用量计划做好构配件及材料的加工工作,并按现场实际情况做好堆放和保管工作。

设备基础施工方案

设备基础施工方案

设备基础施工方案1范围本工艺标准适用于工业与民用建筑中的一般中、小型混凝土设备基础。

2施工准备2.1材料及主要机具:2.1.1水泥:宜用强度等级32.5~42.5的矿渣硅酸盐水泥或普通硅酸盐水泥。

2.1.2砂:中、粗砂,含泥量不大于5%。

2.1.3石子:卵石或碎石,粒径0.5~3.2cm,含泥量不大于2%。

2.1.4水:应用自来水或不含有害物质的洁净水。

2.1.5外加剂、掺合料:其品种及掺量。

应根据需要,通过试验确定2.1.6主要机具:应备有搅拌机、磅秤、手推车或翻斗车、铁锹(尖、平头)、振捣器(棒式或平板式)、刮杠、木抹子、串桶或溜槽、胶皮管等。

2.2作业条件:2.2.1基础轴线尺寸,基底标高和地质情况均经过检查,并应办完隐检手续。

2.2.2安装的模板已经过检查,符合设计要求,并办完预检手续。

2.2.3在槽帮上、墙面或模板上做好混凝土上平的标记。

较大型基础或阶梯型基础,应设水平桩或弹上线。

2.2.4埋在基础中的钢筋、螺栓、预埋件、设备管线均已安装完毕,并经过有关部门检查验收,并办完隐检手续。

2.2.5由试验室确定混凝土配合比,经核查后,调整第一盘混凝土的各种材料的用量,进行技术交底及试拌。

同时准备好混凝土试模。

3操作工艺3.1工艺流程:槽底或模板内清理→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护3.2清理:在地基或基土上清除淤泥和杂物,并应有防水和排水措施。

对于干燥土应用水润湿,表面不得存有积水。

清除模板内的垃圾、泥土等杂物,并浇水润湿木模板,堵塞板缝和孔洞。

3.3混凝土拌制:后台要认真按混凝土的配合比投料;每盘投料顺序为石子→水泥→砂子(掺合料)→水(外加剂)→。

严格控制用水量,搅拌均匀,搅拌时间一般不少于90s。

3.4混凝土的浇筑:3.4.1混凝土的下料口距离所浇筑的混凝土的表面高度不宜超过2m,如自由倾落超过2m时,应采用串桶或溜槽。

3.4.2混凝土的浇筑应分层连续进行,一般分层厚度为振捣器作用部分长度的1.25倍,最大厚度不超过50cm。

设备基础施工方案(3篇)

设备基础施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,基础设施建设日益增多,设备基础施工作为工程项目的重要组成部分,其质量直接影响到整个工程的安全和使用寿命。

本方案旨在为某工程项目提供一套科学、合理的设备基础施工方案,确保施工质量,降低施工风险。

二、工程概况1. 工程名称:某工程项目2. 工程地点:XX市XX区3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 设备基础类型:桩基础、筏板基础、独立基础等5. 施工周期:预计XX个月三、施工准备1. 人员准备:- 组建专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。

- 对施工人员进行岗前培训,确保其掌握设备基础施工的相关知识和技能。

2. 材料准备:- 根据设计图纸和施工方案,准备所需的钢筋、水泥、砂石、模板、混凝土等材料。

- 材料进场前需进行检验,确保符合质量要求。

3. 设备准备:- 准备挖掘机、搅拌机、混凝土泵、振捣器、钢筋切割机、焊接机等施工设备。

- 对设备进行检修和维护,确保其正常运行。

4. 技术准备:- 编制详细的施工方案,包括施工工艺、施工顺序、质量控制要点等。

- 对施工人员进行技术交底,确保其了解施工要求。

四、施工工艺1. 桩基础施工:- 钻孔:根据设计要求,选择合适的钻孔设备,进行钻孔作业。

- 钻孔过程中,注意控制孔位、孔径、孔深等参数。

- 钻孔完成后,进行清孔处理,确保孔内无杂物。

- 钢筋笼制作:根据设计图纸,制作钢筋笼,并进行焊接。

- 混凝土浇筑:采用混凝土泵进行浇筑,确保混凝土密实。

2. 筏板基础施工:- 模板安装:根据设计图纸,安装模板,确保其牢固、平整。

- 钢筋绑扎:按照设计要求,绑扎钢筋,注意钢筋间距和锚固长度。

- 混凝土浇筑:采用混凝土泵进行浇筑,分层浇筑,确保混凝土密实。

3. 独立基础施工:- 模板安装:根据设计图纸,安装模板,确保其牢固、平整。

- 钢筋绑扎:按照设计要求,绑扎钢筋,注意钢筋间距和锚固长度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6.2.3施工方法及操作技术要求.
1)土方工程
根据地质情况,基础土方开挖采用反铲挖土机进行开挖。开挖过程中采取放坡(1:1放坡)的方法进行挖土,视现场情况采取砂袋护壁并配合杉木桩支护或22a槽钢桩支护。挖土时采取分层、对称的形式进行挖土,当挖到距基础底台200mm左右时,采用人工进行清底。清底后将基坑内的水排净并用砂袋对基底进行处理,并在基础四周设排水沟。严格控制分层开挖的土体厚度和对称挖土,防止因上下层土之间的挤压力而引起管桩倾斜或土体塌方。
4)机械设备运进现场要进行维护检查、试运转,使处于良好的工作状态。
5)落实各种材料的货源,并进行相关的质量检测。
6)根据本工程的质量安全、技术要求特点,对全体施工人员进行有针对性的安全质量技术交底,特别是地质情况、设计要求、操作规程和安全措施的交底。
7)施工人员须持证上岗并办理好临时暂住证件。
8)作好工程进度表格并安排好记录人员。
设备基础施工顺序:基础土方基础钢筋基础模板基础底台基础混凝土浇筑基础回填。
设备基础的施工工期:
1:8月10号8月30号。
2:9月1号9月20号。
3:9月21号10月10号。
4:
4.2施工进度计划(附图)
5.施工机械及人力资源配置.
5.1主要施工机具设备一览表:


机械或设备名称
型号
规格
数量
国别产地
制造年份
2)人员
必须由熟练、经验丰富的测量人员组成,另配备普工2人。
6.1.2施工测量技术控制要点
根据业主提供的坐标控制点,在现场建立便于施工的控制网(该控制网点必须通过复测,确认无误后方可使用)。建立的控制网点须作定期检查。
现场的平面控制采用全站仪和精密经纬仪进行闭合施测,根据初定、精测和复测的程序进行,高程控制采用水准仪。各控制点应加以保护,防止其遭到损坏,影响施工质量和进度。
1.1.2.建设地点:矿区煤场内
1.1.3.工程名称:张集北矿堆取料机基础延伸工程
1.1.4.施工单位:淮南市诚信建筑安装工程有限公司
1.2工程施工概况.
1.2.1.建筑施工特点:
该工程为堆取料机设备基础延伸段,总长150m,设计深度为-3.35m,基础断面共分两种,每种断面各75m,断面采用原有设计图纸,其中Ⅳ断面基础宽度为2.8m,基础断面较宽且需预留360*720*600mm的地脚螺栓孔,施工难度较大;Ⅱ断面基础宽度为上口1.2m,下口2.0m,所有混凝土强度等级均为C30.
6.2承台的施工方法
6.2.1施工前的准备
1)制定好现场场地平整基坑开挖施工方案,绘制施工总平面布置图和基坑土方开挖图,确定开挖路线顺序基底标高、排水沟集水井位置及土方堆放地点,提出基坑支护边坡和排水方案。
2)完成测量控制网的设置,包括控制基线轴线和水准点。
3)完成必须的临时设施包括生产设备、生活设施、机械进出、土方运输道路和临时供水供电线路。
额定功率(KW)
生产能力
用于施工
部位
备注

反铲
1m3

日本
2002
120
1m3
基础施工
2
自卸汽车
K256
6
俄罗斯
2001
202
12t
基础施工

潜水泵
YQ25

黄石
2004
3
25
基础施工
4
插入式振动器
ZN50
6
上海
2004
1.1
12m3/h
土建结构

平板振动器
ZF15

上海
2004
1.5
振动力6.3KN
土建结构
6
钢筋调直机
TQ4-14
1
山东方园
2002
5
土建结构
7
钢筋切断机
GJ5Y-32
1
山东方园
2002
5.5
直径6-40
土建结构

钢筋弯曲机
GJ7-40
1
山东方园
2002
2.8
直径6-40
土建结构
9
木工机械
1
牡丹江
2004
16
土建结构
10
交流电焊机
BX3-500
8
株洲
2002
35
安装
11
全站仪
GTS-311
5、施工机械及人力资源配置-----------8
6、施工方法-------------------------9
7、质量技术保证措施-----------------14
8、文明施工及安全措施---------------22
1.工程概况及施工特点分析:
1.1工程建设概况:
1.1.1.工程建设单位:淮南矿业集团张集北矿
序号
工种名称
工作任务

木工
木材加工
2
钢筋工
钢筋加工、绑扎
3
砼工
混凝土浇筑
4
测量工
网点控制
2.3施工顺序
设备基础施工顺序:基础土方基础钢筋基础模板基础底台基础混凝土浇筑基础回填。
3.施工进度计划
3.1编制施工进计划的原则和依据
本施工进度计划是根据招标文件、技术规范、施工图施工组织总设计对本工程的有关规定、施工工期的要求及开竣工日期、劳动定额和机械台班定额为依据编制的,结合机械设备的能力、劳动力、材料、构件、技术及管理等情况,根据总进度计划确定承台施工进度计划。
张集北矿堆取料机基础延伸
施工组织设计
淮南市诚信建筑安装工程有限公司
二0一五年六月
ቤተ መጻሕፍቲ ባይዱ目 录
1、工程概况及施工特点分析---------- 1
2、施工部署-------------------------5
3、施工平面布置方案-----------------6
4、施工进度计划---------------------7
1.2.2.工程施工特点
本工程施工特点是:
1)设备基础占地面积较大,设备基础侧壁混凝土浇筑需要设施工缝,对施工工艺要求较高。
2)设备基础建筑面积较大,工期紧,所需投入的周转材料、人力较大,施工过程中要精心组织,合理施工。
3)施工现场窄小,要合理布置生产用地,使现场文明施工始终处于一个有序的状态。
4)施工过程中需协调配合好各专业的施工。
1
日本
1999
±2mm/km
测量
12
经纬仪
J2
2
苏州
1999
2”
测量
13
水准仪
C32
2
苏州
1999
±3mm/km
测量
5.2劳动力计划表
工种
测量工
木工
钢筋工
混凝土工
电工
电焊工
普工
汽车司机
铲车司机
合计
人数
3
2
6
6.施工方法.
6.1施工测量.
6.1.1测量准备
1)测量仪器
距离测量采用全站仪,高程测量采用精密水准仪、水准仪,方向测量采用精密经纬仪,所有的仪器和钢尺在使用前都必须送省测绘局授权的单位进行检定,检验合格后方可使用。
5)本工程施工过程中,主体作业面交叉多,要加强安全防护措施。
6)牢固树立“精品”意识,“百年大计,质量第一”,因此,在文明施工、安全生产,以及环境保护等方面,要作充分的考虑和安排。
2.施工部署
2.1 我公司将严格按<<项目法>>实行严谨的项目管理,组建项目经理部,并配置较为全面的施工项目班子。
2.2施工班组划分
