垃圾填埋场土建工程监理质量评估报告
垃圾填埋场质量评估报告
喀什生活垃圾填埋场工程质量评估报告新疆喀什监理有限公司2012年 4月12日喀什生活垃垃圾填埋场工程质量评估报告审批:审核:总监:编写:新疆喀什监理有限公司2012年 4月12日目录第一章工程项目概况第二章监理工作概况质量控制方法第三章质量评判依据第四章第五章工程质量评定工程质量评估结果第六章喀什垃圾填埋场工程质量评估报告第一章工程项目概况城生活垃垃圾填埋场工程、项目名称:喀什 12、建设地点:贵州省喀什山锋村竹林湾(四Y树)3、建设单位:喀什城镇管理局、喀什环卫有限责任公司4、设计单位:贵州省建筑设计研究院5、承包单位:重庆渝海控股(集团)有限公司新疆喀什监理有限公司 6、监理单位: 7、工程质量:合格8、工程造价:万元人民币9、实际工期:10、工程简介:喀什垃圾填埋场首期工程是喀什年重点工程,工程占地约450亩,填埋场总库容为56万m3左右,可满足喀什14年左右生活垃圾的填埋。
填埋场工程包括:场地平整、垃圾坝墙、场区防渗、渗沥液导排系统、截洪沟、盲沟、放渗土工膜、钠基膨润土、土工布、渗沥液调节池、环场道路。
场地平整后设计的最低处高程为1325.5m,最高处高程为1329.3m,场地中部最低线自西北至东南坡度为2%,垂直于该线的俩侧向中心的坡度为2%。
场区整平时在四周垃圾坝内坡脚处设置锚固沟,锚固沟的大小为800mm宽×800mm高。
垃圾坝坝体结构形式为碾压均质土坝。
坝顶宽5m,内坡为1:2,坝高小于5m,外坡为1:1;坝高5-10m,外边坡采用1:1.5;坝高大于10m,外边坡采用1:2,外坡采用方格网护坡,压实度为96%。
场区底部防渗层构造从下到上依次为:场地平整→750mm厚粘土→1.5mm厚HDPE →土工布(600g/㎡)→300mm厚卵石导流层。
场区内坡防渗层构造从下到上依次为:场地平整→750mm厚粘土→1.5mm厚HDPE→土工布(600g/㎡)→300mm厚草泥。
渗沥液导排系统为在填埋场底部卵石导流层中铺设De315HDPE渗沥液导排支管,在场区中部布置De500HDPE渗沥液导排主管,在下游连接De500HDPE渗沥液导排管,将渗沥液收集至渗沥液调节池,调节池有效容积为300 m3。
监理工程质量评估报告
监理工程质量评估报告根据本次监理工程的实际情况,我们对工程质量进行了评估,评估结果如下:一、项目概况本次工程项目为一栋建筑物的新建工程,总面积为XXXX平方米。
工程项目从XX年XX月开始,到XX年XX月完工。
总工期为XX个月。
工程项目的主要任务是搭建一个符合规划要求的建筑物。
二、工程施工情况评估1. 施工过程工程施工过程中,施工单位按照合同和相关规范进行施工,施工过程较为顺利。
工程队伍素质较高,工作态度认真负责,施工质量符合相关规范要求。
2. 施工质量在本次工程施工中,我们对主要工程节点进行了抽查,包括地基基础、钢筋混凝土结构、外墙装饰等。
经过抽查,施工质量良好,符合相关规范要求。
未发现重大质量问题或安全隐患。
三、质量问题及改进建议在监理工作过程中,我们发现一些质量问题,并提出了改进建议。
具体如下:1. 墙面涂料质量不稳定。
在墙面涂料施工中,部分区域出现了涂料未能均匀涂抹的情况。
建议施工单位加强材料管理和工艺控制,确保施工质量稳定。
2. 细部工艺不精细。
在门窗安装和电气管线敷设等细节工程中,施工单位存在一定的疏忽和粗心现象。
建议施工单位加强对细部工艺的控制和管理,确保工程质量。
3. 设备安装质量有待提高。
在设备安装过程中,发现有些设备的安装位置不准确、固定不牢固等情况。
建议施工单位加强设备安装过程中的质量把控,确保设备安装牢固可靠。
四、总结总体而言,本次工程施工质量良好,符合相关规范要求。
在工程施工过程中,我们对施工单位进行了监督和指导,提出了一些改进建议,希望能够进一步提高工程质量水平。
这是我们的评估报告,希望能对工程质量的评估和改进提供参考和帮助。
如果有任何问题,欢迎随时与我们联系。
填埋场工程质量评估报告
目录一、工程概况二、工程质量评估依据三、工程质量评定四、工程质量评估意见五、存在问题及建议一、工程概况汕尾市生活垃圾无害化处理中心工程垃圾填埋场位于可塘镇双贵山村北高边坡,分为南和北两个填埋区,北区填埋场防渗系统面积为17837m2,边坡防渗系统面积为14744m2,填埋场北区主要包括场地整平、地下水导排系统、地下水监测井系统、防渗及渗滤液导排系统、截洪沟、拦挡主坝和横纵向收集系统等分部分项工程组成。
安全填埋场工程包括子项施工顺序为:先施工场地平整、主坝道路,待验收合格后,再施工地下收集水导排,然后是防渗层、截洪沟,最后施工渗滤液收集系统、横纵收集系统。
地下水监测井系统由于建设单位另有委托,因此不再本次质量评估报告内。
二、质量评估依据1、国家有关法律法规《建筑法》、《合同法》、国务院279号令,《建设工程质量管理条例》、393号令《建筑工程安全生产管理条例》、汕尾市建发[2012]04号文件等;2、设计图纸及岩土工程勘察报告3、施工合同4、规范及标准:1、建筑工程施工质量验收统一标准(GB50300-2001)2、水利水电工程施工测量规范(SL-52-93)3、水工建筑物岩石基础开挖工程施工技术规范(SL-47-94)4、水工混凝土施工规范(SD-5207-82)5、水工混凝土结构设计规范(SL/T191-96)6、水利基本建设工程验收规程(SD-184-86)7、混凝土结构工程施工及验收规范(GB-50204-92)8、土工试验规程(SD-128-84)9、钢筋焊接及验收规程(JGJ18-84)10、钢筋混凝土用钢筋(GB1499-79)11、砌体工程施工及验收规范(GS14-66)12、建筑地基基础工程施工质量验收规范(GB50202-2002)13、碾压式土石坝施工规范(J91-2001)14、土木试验规程(SD-123)15、水利水电工程施工地质规程(SDJ18-78)16、危险废物填埋污染控制标准(GB/18598-2001)17、生活垃圾卫生填埋防渗系统工程技术规范(GJJ113-2007)18、聚乙烯(PE)土工膜防渗工程技术规范(SL/7231-98)19、给水用高密度聚乙烯(HDPE)管材(GB/T13663-2001)20、土工合成材料应用技术规范(GB50290-98)21、土工布及有关产品长丝纺粘非织造土工布(GB/T17639-1998)22、垃圾填埋场用高密度聚乙烯土工膜(CJ/T234-2006)23、公路水泥混凝土路面设计规范(JTG D30-2002)24、公路水泥混凝土路面施工技术规范(JTG F30-2003)25、公路路面基层施工技术规范(JTG D034-2000)26、公路水泥混凝土路面养护技术规范(JTJ 73.1-2001)27、公路工程质量检验评定标准(JTG F80/1-2004)三、工程质量评定1、场地平整、主坝和道路土方工程场地平整采用机械开挖回填,开挖土方约52830.428m3,回填土方约1994.628m3。
监理质量评估报告

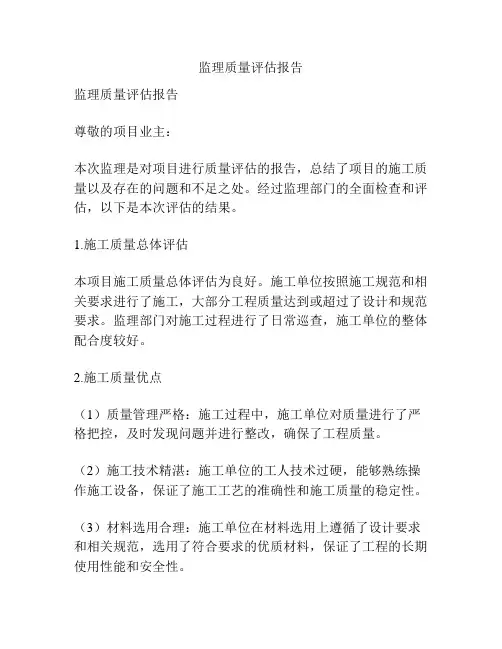

监理质量评估报告监理质量评估报告尊敬的项目业主:本次监理是对项目进行质量评估的报告,总结了项目的施工质量以及存在的问题和不足之处。
经过监理部门的全面检查和评估,以下是本次评估的结果。
1.施工质量总体评估本项目施工质量总体评估为良好。
施工单位按照施工规范和相关要求进行了施工,大部分工程质量达到或超过了设计和规范要求。
监理部门对施工过程进行了日常巡查,施工单位的整体配合度较好。
2.施工质量优点(1)质量管理严格:施工过程中,施工单位对质量进行了严格把控,及时发现问题并进行整改,确保了工程质量。
(2)施工技术精湛:施工单位的工人技术过硬,能够熟练操作施工设备,保证了施工工艺的准确性和施工质量的稳定性。
(3)材料选用合理:施工单位在材料选用上遵循了设计要求和相关规范,选用了符合要求的优质材料,保证了工程的长期使用性能和安全性。
3.施工质量不足(1)材料质量存在问题:监理部门对部分材料进行了抽样测试,发现有部分材料的质量存在不足,需要施工单位加强进货渠道管理,确保材料质量。
(2)施工工序不规范:部分工程的施工工序存在不规范现象,施工单位应加强工人的操作培训,提高工人施工技术水平,避免工作中的不合理操作。
(3)施工现场卫生管理不到位:施工现场卫生管理存在一些不足,施工单位应加强现场管理,保持施工现场清洁整齐,确保工作环境良好。
4.建议改进措施(1)加强材料质量管理:施工单位应严格按照工程设计要求和相关规范选材,建立供货商的质量档案,及时记录和保存相关材料检测报告,确保材料质量的可追溯性。
(2)加强工人培训:施工单位应加强对工人的技术培训,提高施工技术水平,确保施工工序的标准化和规范化。
(3)加强现场管理:施工单位应加强现场卫生管理,定期清理施工现场,分类处理垃圾,保持施工环境整洁。
总之,本项目的施工质量总体尚可,但还存在一些不足之处,需要施工单位加强质量管理和现场管理,进一步提升施工质量和形象。
同时,监理部门将继续进行监督检查,确保项目的顺利进行。
工程监理质量评估报告

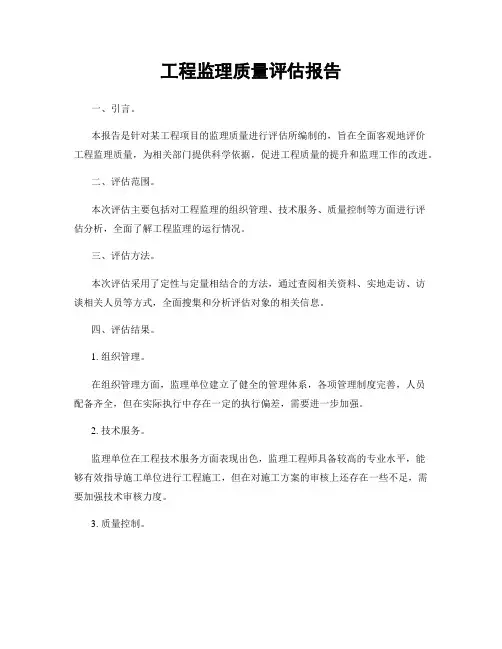

工程监理质量评估报告一、引言。
本报告是针对某工程项目的监理质量进行评估所编制的,旨在全面客观地评价工程监理质量,为相关部门提供科学依据,促进工程质量的提升和监理工作的改进。
二、评估范围。
本次评估主要包括对工程监理的组织管理、技术服务、质量控制等方面进行评估分析,全面了解工程监理的运行情况。
三、评估方法。
本次评估采用了定性与定量相结合的方法,通过查阅相关资料、实地走访、访谈相关人员等方式,全面搜集和分析评估对象的相关信息。
四、评估结果。
1. 组织管理。
在组织管理方面,监理单位建立了健全的管理体系,各项管理制度完善,人员配备齐全,但在实际执行中存在一定的执行偏差,需要进一步加强。
2. 技术服务。
监理单位在工程技术服务方面表现出色,监理工程师具备较高的专业水平,能够有效指导施工单位进行工程施工,但在对施工方案的审核上还存在一些不足,需要加强技术审核力度。
3. 质量控制。
在工程质量控制方面,监理单位开展了严格的质量检查和监督,对工程质量进行了有效控制,但在施工过程中存在一些细节问题,需要加强对施工方的监督力度,确保工程质量。
五、改进建议。
1. 加强组织管理,严格执行各项管理制度,确保管理的严谨性和规范性。
2. 提高技术审核力度,加强对施工方案的审核,确保施工方案的科学性和合理性。
3. 加强对施工方的监督力度,注重细节问题的监督,确保工程质量。
六、结论。
综上所述,监理质量评估报告显示,在工程监理的组织管理、技术服务、质量控制等方面存在一些问题和不足,但总体来看,监理单位的工作还是比较到位的。
通过本次评估,提出了一些改进建议,希望监理单位能够重视并及时改进,不断提升工程质量和监理水平。
七、附录。
1. 监理质量评估报告的相关资料和数据。
2. 监理质量评估报告的详细分析和评估过程。
以上是本次工程监理质量评估报告的全部内容,希朥能为相关部门提供有益的参考,促进工程质量的提升和监理工作的改进。
垃圾填埋质量评估报告
垃圾填埋质量评估报告垃圾填埋是目前常见的垃圾处理方式之一,而垃圾填埋质量评估报告则是对填埋场进行评估和监测的文档。
下面将就垃圾填埋质量评估报告进行不少于1200字的详细回答。
垃圾填埋质量评估报告是对填埋场进行评估和监测的重要文件,旨在评估填埋场的环境影响、垃圾处理效果和操作安全等方面的情况,为决策者提供依据,确保填埋场的安全和可持续发展。
垃圾填埋场质量评估报告的主要内容包括以下几方面:1. 垃圾填埋场环境监测:通过对填埋场周边土壤、地下水、气象等环境因素进行监测,以评估填埋场对环境的影响程度。
监测点的选取和监测频率需充分考虑填埋场位置、周边环境特点以及可能的污染源等因素。
2. 填埋场产生的污染物:报告需要详细列出填埋场产生的各类污染物的种类和含量,包括有害气体、有害液体和有害固体等。
同时,还应根据相关标准和规定,对这些污染物是否超出允许排放标准进行评估。
3. 填埋场操作情况:填埋场的操作情况是影响填埋质量的重要因素。
需要对填埋场的垃圾运输、覆土、封场等关键环节进行评估。
报告中要详细描述垃圾填埋的方式、垃圾覆盖层的良好性和封闭情况。
4. 垃圾填埋产生的渗滤液处理情况:渗滤液是垃圾填埋过程中产生的一种有害液体,过多的渗滤液可能对地下水造成污染。
报告中应对渗滤液的收集、处理和排放进行评估,包括渗滤液的处理设施是否运行正常,处理效果是否达到要求等。
5. 填埋场周边环境状况:填埋场对周围环境的影响是评估填埋质量的重要内容之一。
报告应对填埋场周边土壤、地下水、气象等环境因素进行详细描述和分析,以评估填埋场对周边环境的潜在影响。
综上所述,垃圾填埋质量评估报告是对填埋场进行评估和监测的重要文件。
通过对填埋场环境监测、污染物排放、操作情况、渗滤液处理以及周边环境状况等方面的评估,报告能够全面地反映填埋场的质量情况,并为决策者提供依据,制定相应的管理和控制措施,以确保填埋场的安全和可持续发展。
垃圾填埋场土建工程监理质量评估报告【精编版】
垃圾填埋场土建工程监理质量评估报告目录第一章工程项目概况第二章监理工作概况第三章质量控制方法第四章质量评判依据第五章工程质量评定第六章工程质量评估结果俩侧向中心的坡度为2%。
场区整平时在边坡顶部及中部设置锚固平台宽3.0m、锚固沟总长:1698.5m,锚固沟的大小为900mm 宽×900mm 高。
截洪沟总长:1382.77m,采用M7.5水泥砂浆砌筑Mu40块石。
高位水池容积为:150m3。
垃圾坝坝体结构形式为浆砌块石坝。
坝顶宽 2.0m,大坝采用M7.5水泥砂浆砌MU40块石,砌体的自重必须达到22KN/m3,坝体内侧留设30㎜以上凹缝并用1:2水泥砂浆勾缝,外侧应砌筑平整,并用1:3水泥砂浆勾平缝,迎垃圾面采用1:3水泥砂浆找平,30㎜厚。
地下水导排系统为在填埋场底部铺设高0.6m、宽1.0m,碎石导流层中铺设De315HDPE 地下水导排管,在场区中部布置De315HDPE 地下水导排主管,将地下水收集至大坝以外自然排放,调节池有效容积为5000 m3,结构形式为浆砌块石。
管理区:管理用房、计量间、值班室结构形式为砖混结构。
该工程的完工,为全县日产45 吨生活垃圾的顺利倾倒和卫生填埋创造了条件。
使城市生活垃圾无公害化处理向前迈了一大步。
第二章1、监理部概况:监理公司委派人组成现场监理项目部,由罗亨富担任项目总监,全面负责委托合同的履行,主持项目监理机构工作。
主要检测设备和工具有常规检测设备,工具有全站仪、经纬仪、水准仪、50 米钢卷尺、五米直尺等,基本能够满足工程监理需要。
监理机构框图如下:总监理工程师:罗亨富总监代表:张邦军监理员:蒋良建2、施工准备阶段监理工作情况为实现设计意图,监理部成员首先熟悉图纸,针对具体要求制定总目标计划,开工前参加设计技术交底;认真查看承包单位的工程投标文件;检查现场是否与其投标文件承诺相符;督促完善实验室规章制度;组织人员对原材料进场把关,所有原材料、半成品必须有合格证及检验资料;对进场大型机械要求每机跟一人确保安全行驶;测量工程师复测线位及水准点、临时水准点,高程等成果,偏差在允许范围内;进场人员、实验室、设备、开工准备工作经逐项审查后签署开工令。
监理质量评估报告文本
监理质量评估报告文本尊敬的项目管理小组:根据本次项目的监理任务,我特编撰写了一份质量评估报告,用以反映工地施工的质量现状及存在的问题。
以下是对项目施工质量的评估及建议。
首先,对项目的质量监理工作进行总体评估。
在该工地的整体施工进程中,监理人员能够履行相应职责,积极配合相关管理部门,对工地施工过程进行全面监控,确保施工质量符合相关的法律法规和工程标准要求。
监理人员定期组织检查、复核工地施工方案及质量验收文件等,并对施工过程现场隐患和问题进行及时发现和反馈。
其次,针对施工质量的具体问题,我依次列出了一些主要的问题及解决建议。
首先是施工材料的选择问题。
经过检查发现,项目施工中使用的部分材料与建设方提供的规格要求不符,存在配套不齐全、材料质量不达标的情况。
建议建设方对材料的质量要求重新明确,并加强对供应商的管理和监督,确保施工所用材料质量符合要求。
其次是施工工艺问题。
部分施工过程中未严格按照设计要求和施工规范进行操作,导致工程进度受阻、施工质量下降,特别是细部处置工作不到位。
建议对施工过程中的关键环节进行重点培训和指导,确保施工工艺和标准得到严格执行。
另外,施工人员的素质和管理也是影响施工质量的重要因素。
经观察,施工人员有的技术水平不高,工作态度不积极主动,沟通协调能力较差,影响了施工进度和质量。
建议加强施工人员的培训,提高技术水平和工作素质,并加强人员管理,确保工人的日常行为符合安全和质量要求。
同时,在项目的招投标过程中,建议通过严格的资质审核和绩效评估等方式,筛选出具备实力和经验的承包商和监理机构,以确保施工质量的过程中能够进行有效的管理和控制。
最后,对已经发现的问题,建议采取相应纠正措施,并及时进行整改。
同时,加强监理人员的监督作用,确保施工质量问题得到及时解决。
建议建设方加强与监理机构的沟通协调,及时反馈施工质量问题,并要求监理机构向相关方提供有关施工质量的报告和证明材料。
综上所述,本质量评估报告对项目的施工质量进行了评估并提出了相关的建议。
质量评估报告防渗
淮南市龙王山生活垃圾卫生填埋场工程一区防渗工程B库区防渗施工工程监理质量评估报告合肥中天工程监理有限公司二〇一四年六月七号淮南市龙王山生活垃圾卫生填埋场工程一区防渗工程B库区防渗施工工程已按合同和设计要求基本完成,施工单位已完成自检并提交了工程竣工验收申请报告,我监理部根据相关规范标准对竣工资料及各专业工程的质量情况进行了全面检查,并对工程进行了质量评估,现将评估情况报告如下:一、工程概况淮南市龙王山生活垃圾卫生填埋场工程一区防渗工程B库区防渗施工工程,主要工程有:库区清表工程、地下水导排系统、防渗系统、渗滤液导排系统、沼气导排系统。
地下水导排系统:包括300g/㎡的有纺土工布施工、HDPE管材施工。
库区防渗系统:防渗层自下而上选用土工排水席垫、膨润土垫、1.5mm光面HDPE膜、600g/㎡无纺土工布。
渗滤液导排水系统:包括渗滤液收集和输送系统,渗滤液收集和输送的管材采用PE80HDPE管材,管径为dn315与dn200,管道连接采用热溶焊接,渗滤液导流层主要是铺设碎石(1---3cm)。
渗滤液通过场底的导流层汇集到渗滤液导排盲沟,由盲沟内的HDPE花管连接到渗滤液主输送管,最后导排至调节池暂存;沼气导排系统:填埋垃圾产生的气体通过导气石笼中的碎石汇集到中心的管道中,再由管道排到大气中。
二、分部、分项、单位工程验收情况2014年5月30日,业主、监理、施工单位共同对该工程进行了初验,初验结果为该工程达到合格标准。
详见《单位工程资料综合评分表》。
本工程在施工过程中法律、法规和工程建设强制标准已得到执行,未发现违反法律、法规和工程建设强制标准的事件。
三、质量问题和质量事故处理情况本工程在施工过程中未出现一些重大安全与质量事故。
四、新技术应用情况本工程采用常规技术进行施工,基本未采用其他新技术进行施工。
五、监理合同履约情况我公司受业主委托,于2013年12月开始对该工程进行了工程施工监理,在现场监理工作中我们采用多种手段积极主动地开展了监理工作。
建筑工程监理质量评价报告书
建筑工程监理质量评价报告书一、报告概述根据合同要求,进行了对本建筑工程的监理质量评价。
本报告旨在客观、准确地评估该工程的施工质量,并提出相关建议和改进措施。
二、项目基本情况1. 项目名称:XXXXX工程2. 工程地点:XXXXX3. 建设单位:XXXXX4. 监理单位:XXXXX5. 监理工程师:XXXXX三、评价内容1. 施工质量评价1.1 结构施工质量评估在项目规划阶段,监理工程师对施工方案进行了仔细审查,并在施工期间进行整体监督。
本次评价发现,结构施工完全符合设计要求,工程质量良好。
1.2 建筑装饰施工质量评估建筑装饰施工过程中,监理工程师密切监督了施工进度和质量,发现部分墙面砖砌筑有不规范现象,已督促施工方采取相应补救措施。
1.3 机电设备施工质量评估机电设备安装施工过程中,监理工程师进行了全程监控,并与施工方保持沟通。
施工过程中发现了一些小问题,但均得到及时解决,工程质量较好。
2. 施工进度评价施工期间,监理工程师按照合同约定进行了日常巡查,对工程进度进行了评估。
经评估发现,工程进度基本符合合同约定,未发现明显延误。
3. 资料质量评价建设单位在施工过程中,及时提供了施工图纸、技术规范等相关资料,符合合同约定。
四、评价结果1. 综合评价综合考虑了施工质量、进度和资料质量等因素,该工程整体质量处于较好水平,符合设计要求和合同标准。
2. 评价建议针对建筑装饰部分的问题,建议施工方继续加强施工质量管控,并及时采取改进措施,确保施工质量的持续提升。
3. 改进措施为进一步提升施工质量,建议监理单位和施工单位加强沟通与协作,以便更好地解决问题并推动工程进展,确保后续工程顺利进行。
五、总结据本次建筑工程监理质量评价报告显示,该工程按照设计要求进行施工,施工质量总体良好。
针对存在的问题,已提出相应的评价建议和改进措施,希望能够得到建设单位和施工方的关注和积极配合,确保工程达到预期的质量标准。
六、致谢在本次建筑工程监理质量评价过程中,特在此对建设单位、监理单位和施工方的支持与配合表示衷心的感谢,祝愿工程顺利完成。
南陵县生活垃圾卫生填埋场工程质量评估报告
南陵县生活垃圾卫生填埋场工程质量评估报告南陵县生活垃圾填埋场工程监理工作报告合肥市工程建设监理公司2014年4月16日编制:陈永仕审核:目录1.工程概况2.评估依据3.施工企业工艺标准执行情况、质量管理体系运行情况、施工合同履约情况4.法律、法规、工程建设强制标准执行情况5.新技术应用及施工技术措施落实情况6.勘察、设计单位配合情况,设计功能指标实现情况7.监理合同履约情况、工程质量监理情况8.施工质量问题及处理情况9.检验批、分项、分部工程(子分部)及单位工程验收情况10.工程质量控制资料核查及工程技术资料档案归档、整理、装订情况11.有关安全及功能检验各抽样检测结果12.工程质量事故处理情况13.工程观感质量验收情况14.结论南陵县生活垃圾填埋场工程质量评估报告我公司受南陵县市容管理局的委托,对南陵县生活垃圾填埋场工程全过程施工阶段监理。
监理合同签订后,监理公司根据项目特点组建监理项目机构,配备专业监理人员,根据现场情况编写可行性监理规划,开展监理工作。
我们在南陵县质量监督站、市容局领导英明指导和支持下,在设计、勘察、施工单位的积极配合下,监理人员经过辛勤工作,已完成本项目监理工作。
根据施工单位申请竣工自检报告,监理单位组织建设单位、施工单位共同预验收,2014年元月20日项目总监组织工程预验收,预验收发现部分问题施工单位于2014年元月23整改完毕,建设单位代表和监理人员复验合格。
目前本项目工程已具备正式验收条件,同意组织正式验收。
现将本工程施工质量情况报告如下:一、工程概况1.项目特征(1)项目名称:南陵县生活垃圾填埋场工程(2)工程建设地点:南陵县籍山镇沈亭村(3)工程规模:占地237亩,日处理垃圾239.4吨(4)投资:总承包中标价2886万元,由于其它原因项目投资局部调整万元2.建设单位、政府质量监督单位、勘察单位、设计单位、监理单位、施工单位(1)建设单位:南陵县市容环境管理局(2)质量监督单位:南陵县质量监督站(3)勘察单位:合肥市建材地质工程勘察院(4)设计单位:安徽省城乡规划设计院(5)监理单位:合肥工程建设监理公司(6)施工单位:安徽省第一建筑工程公司3.监理阶段监理工作范围、内容和目标(1)工作范围:施工阶段。
某垃圾卫生填埋场工程环境监理报告
某垃圾卫生填埋场工程环境监理报告1、总论 1. 1 甘泉县城区生活垃圾卫生填埋场环境监理任务来源 2010 年 4 月甘泉县城乡建设局依据延安市环保局甘泉县城区生活垃圾卫生填埋场工程环境影响报告书批复,陕西省建设厅和省环保局《关于进一步加强建设项目环境监理工作的通知》,委托延安圣洁环境监理有限公司对甘泉县关家沟生活垃圾卫生填埋场工程进行施工环境监理,并编制环境监理报告。
接受委托后,我公司组成监理小组,通过现场踏勘,制定工作方案,在此基础上开展了全面的现场调查、旁站监理,取得了大量的第一手资料,依据环评报告、可研报告、施工设计、按照产业政策、相关规划和有关技术导则要求,编制完成环境监理报告。
1. 2 环境监理目的本次监理的目的在于监督该项目落实环评报告提出的各项污染防治措施,达到污染防治设施与主体工程同时设计、同时施工、同时投产使用,使建设期的环境污染,生态破坏降低到自然环境可承载的程度,为环境管理部门和建设单位决策管理提供科学依据,促进甘泉县经济、社会和环境的可持续发展。
1. 3 环境监理依据 1.3.1 监理任务依据(1)《环评批复》延安市环保局, 2009 年 2 月 20 日(2)《关于进一步加强建设项目环境监理的通知》,陕西省环保局、陕西省建设厅 2008 年 3 月 4 日(3)《环境监理委托书》甘泉县城乡建设局 2010 年 4 月7 日 1.3.2 法律、法规依据(1)《中华人民共和国环境保护法》1/ 21989 年 12 月 26 日(2)《中华人民共和国环境影响评价法》2002 年 10 月 28 日(3)《中华人民共和国大气污染防治法》 2000 年 4 月 29 日(4)《中华人民共和国水污染防治法》 1996 年 5 月 15 日(5)《中华人民共和国固体废物污染环境防治法》 2005 年 4 月 1 日(6)《中华人民共和国噪声污染防治法》 1996 年 10 月 29 日(7)《中华人民共和国清洁生产促进法》 2002 年 6 月29 日(8)《中华人民共和国水土保持法》 1991 年 6 月 29 日(9)《中华人民共和国森林法》 1998 年 4 月 29 日修定(10)《建设项目环境保护管理条例》国务院令第 253 号 1998 年 11月 29 日(11)《所有城市都要建设固体废弃物及垃圾处理厂,实行无害化处理》陕政发〔1996〕 65 号 1.3.3 部门规章(1)《产业结构调整指导目录(2005 年本)》国家发改委 40 号 2005年 12 月 2 日(2)《城市生活垃圾处理及污染防治技术政策》建城(2000)120 号(3)《关于推进城市污水、垃圾处理产业发展的意见》(计投资)〔2002〕 1591 号(4)《建设项目环境保护方案管理名录》国家环保总局令第 14 号 2002年 10 月(5)《全国生态环境保护纲要》国...。
垃圾分类工程监理竣工评估报告
垃圾分类工程监理竣工评估报告一、前言本评估报告是针对垃圾分类工程的监理竣工情况进行综合评估和总结,并对项目的关键指标和目标达成情况进行了分析和评价。
评估的目的在于客观、准确地反映垃圾分类工程的实施情况,为进一步改进工程建设提供参考和建议。
二、背景介绍垃圾分类工程是为了解决日益严重的环境污染问题而推出的一项重要工程。
其主要目标是通过科学分类和处理,减少垃圾对环境的污染,促进资源的有效回收利用。
垃圾分类工程的实施过程中,监理作为一项重要的管理措施,负责监督协调施工单位的工作,确保工程按照设计要求和合同约定进行。
三、监理竣工情况1. 工程质量评估监理在工程建设过程中,对施工单位进行了严格的质量监督和控制,确保了工程的整体质量符合要求。
经验检验和抽样检测结果显示,工程建设过程中的关键节点,如分类设备的安装和调试、污水处理设备的运行等,均符合设计和规范要求,工程质量合格。
2. 工程进度评估监理在施工期间,对施工单位的进度进行了监测和控制。
根据监测数据分析,工程在建设过程中没有出现较大的延误,施工进度符合合同约定,并成功在规定时间内竣工。
3. 工程成本评估监理对工程建设过程中的成本进行了控制和评估。
监理单位与施工单位进行了有效的沟通和协调,遵循合同约定和监理管理手册的规定,合理控制了施工过程中的成本,确保工程投资符合设计预算。
四、关键指标评估1. 垃圾分类比例根据环保部门的统计数据,垃圾分类工程的实施使得全市垃圾分类比例从40%提高到了60%。
该指标的达成表明垃圾分类工程在促进居民环保意识的提升和环境污染减少方面取得了积极的成效。
2. 再利用率垃圾分类工程的实施将可回收垃圾与其他垃圾进行了有效分离,提高了再利用的机会。
经过评估,垃圾分类工程的再利用率达到了30%,超过了项目启动时的预期目标。
3. 垃圾填埋量垃圾分类工程的实施有效减少了垃圾填埋量。
根据相关数据显示,垃圾填埋量已经下降了约20%,充分体现了垃圾分类措施对环境保护的积极作用。
垃圾填埋场收益权评估报告
垃圾填埋场收益权评估报告
垃圾填埋场收益权评估报告
1.项目背景
垃圾填埋场收益权评估报告是对垃圾填埋场进行收益权评估的报告,以确定其未来收益潜力和可持续发展能力。
垃圾填埋场是处理城市废弃物的主要手段之一,具有一定的经济价值。
2.评估方法
(1)市场调研:通过对相关市场的调研,了解垃圾填埋场的市场需求、供给情况以及竞争环境等因素。
(2)经济分析:对垃圾填埋场运营过程中的收入和成本进行详细分析,包括运营费用、处理费用、环保费用等,以确定其盈利能力。
(3)风险评估:评估垃圾填埋场存在的风险,如变动的市场需求、环保政策变化等,以确定其可持续发展能力。
(4)现金流量估算:基于以上分析,预测垃圾填埋场未来的现金流入流出情况,并计算出合理的现金流折现率。
3.评估结果
根据评估方法得出的结果,可以得出对垃圾填埋场收益权的评估结论。
例如,评估报告可以表明垃圾填埋场具有较高的盈利能力和稳定的现金流,从而具备一定的收益权价值。
评估报告还可以提供具体的经济指标,如收益率、回报期等,以供投资人决策参考。
4.风险提示
在评估报告中应明确提醒投资人存在的风险,并提供相应的风险应对措施。
例如,垃圾填埋场可能存在处理能力不足、环保限制等风险,投资人应谨慎评估风险与回报之间的平衡,以及制定相应的风险管理策略。
总之,垃圾填埋场收益权评估报告是重要的投资决策参考,能够帮助投资人全面了解垃圾填埋场的盈利潜力和风险情况,从而做出合理的投资决策。
祁门县生活垃圾填埋场工程建设环境评估报告(优秀建设环境评估报告)
祁门县生活垃圾填埋场工程建设环境评估报告(优秀建设环境评估报告)祁门县生活垃圾填埋场工程环境影响评价报告书前言近年来随着人口和经济的发展,祁门县城市化进程进一步加快,随着城镇规模的扩大,人口的增加,城区生活垃圾产生量迅速增加,目前祁门县垃圾处理方式和能力远不能满足城市发展的需要,垃圾填埋场的建设与城市环境卫生基础设施不能配套,垃圾只是采取自然堆放的简易填埋;城区中转站短缺,垃圾转运车辆不足,处理设备老化;填埋场污染得不到有效控制,以致严重影响了城区环境卫生和人民的身体健康。
为了有效地控制城市生活垃圾对环境的不利影响,尽量使城市垃圾做到无害化、减量化、资源化,提高祁门县的环境卫生质量和人民的生活水平,达到国家卫生城市的要求,兴建祁门县城市生活垃圾处理工程是十分必要的。
为此,祁门县市容局决定建设生活垃圾填埋场,处置祁门县县城及周边城镇居民、牯牛降风景区的生活垃圾。
根据国家有关建设项目环境管理的规定,祁门县市容环境管理局于2007年6月16日委托安徽省科技咨询中心进行祁门县生活垃圾填埋场工程的环境影响评价工作。
我部在接受委托后,及时组织有关专业技术人员进行现场调查、收集资料和现场踏勘工作,在此基础上编制完成了《祁门县生活垃圾填埋场工程环境影响报告书》,现呈报环保主管部门审批。
1 总论1.1评价工作等级与评价范围1.1.1评价等级1、大气环境拟建项目废气污染源主要为垃圾填埋气(LFG),其中的NH3、H2S、CH3SH及SO2等大气污染物排放量较小,其等标排放量估算结果均小于2.5×108,故大气环境影响评价等级为三级。
2、地表水环境评价本项目污水排放量约为240m3/d,水质较为复杂,本项目渗滤液经处理后达到《生活垃圾填埋污染控制标准》(GB16889-1997)中生活垃圾渗滤液排放限值的三级标准后进入祁门县污水处理厂统一处理,故地表水环境评价等级为三级。
3、地下水环境评价垃圾填埋场的渗滤液有可能渗入评价区域内的地下水环境,根据勘察资料显示,勘察区内无崩塌、滑坡、泥石流、地面塌陷等地质灾害,未发现影响场地稳定性的断裂及其他不良的地质现象,本场地稳定性良好。
垃圾处理工程质量评估报告
工程质量评估报告工程名称:XX县生活垃圾无害化处理场工程总监理工程师:技术负责人:法定代表人:XX监理有限公司二0一一年五月十五日目录一、工程概况二、评估依据三、工程施工情况四、监理对工程质量控制情况五、主要材料/构配件/设备使用情况及质量控制资料核查情况六、单位工程质量控制资料核查情况七、单位工程观感质量情况八、单位工程质量检验评定验收记录九、工程质量评估意见十、评估人员一、工程概况XX县生活垃圾无害化处理场工程位于XX县福基岗村清水湾。
项目总用地面积8.3333公顷。
项目设计规模为日处理生活垃圾100吨。
主要建设内容包括坝体工程、场地土方整治工程、地下水导排工程、场区防渗工程、导渗系统工程、填埋气体导排工程、场区雨水导排工程以及渗滤液处理工程等。
同时配套建设场区绿化、进场道路、3座垃圾中转站等。
本次工程项目范围为第二锚固平台(高程720左右)以下部分,包括:库区平整、垃圾坝体、防渗工程、导排工程和第二锚固平台以上的边界截水沟等。
1、库区平整工程填埋库区场地平整主要包括库区清理、土方挖填、土方构建面的修整等。
2、垃圾坝体工程本坝体为砌石垃圾坝,安全等级为Ⅲ级,建筑抗震设防类别为丙类。
坝顶高程700.00米,坝顶宽为2.0米,坝轴线长36.5米,上游坡度为1:0.1,下游坡度为1:0.5,坝体由M10水泥砂浆砌筑MU40毛石而成,坝体上游侧铺设防渗系统。
坝顶设置钢管栏杆,栏杆采用氯化橡胶涂料防腐蚀层进行防护,厚度不小于150um。
3、防渗工程本工采用人工水平防渗。
采用的材料主要有高密度聚乙烯膜,GCL及土工布,并在边坡的衬层上码放土袋作为保护层。
施工部位为库底、库底至第一锚固平台、第一锚固平台至第二锚固平台、第二锚固平台至截洪沟。
(其中第二锚固平台至截洪沟GCL、高密度聚乙烯膜业主要求缓建)4、导排工程本导排工程的作用是导排垃圾所产生的渗滤液、地下水和填埋气体,由渗滤液导排盲沟,导气石笼组成;导排管:导排主盲沟采有dn350HDPE管,导排支盲沟采用dn250HDPE管,连接件管采用热熔焊接,焊接后的强度不低于母材强度。
某拟建城市生活垃圾填埋场环境质量现状监测与评价
某拟建城市生活垃圾填埋场环境质量现状监测与评价背景城市生活垃圾填埋场是城市垃圾处理的主要方式之一,同时也是环境和公众安全的重要保障点。
填埋场本身的环境质量监测与评价是十分必要的。
近年来,随着城市化进程的不断加速,人口增长带来的生活垃圾数量迅速增加,使得原来安全的生活垃圾填埋场变得越来越危险。
因此,监测和评价这些填埋场的环境质量,以及制定相应的保护和治理措施,已成为一个重要的课题。
监测指标和方法监测指标填埋场环境质量的监测指标包括空气质量、水质、垃圾体积、毒害物质浓度等多个方面。
1.空气质量:主要监测二氧化碳、甲烷等气体的浓度,以及气味的扩散情况。
这些气体是由垃圾分解过程中产生的,长期暴露于高浓度气体中会对人体产生危害。
2.水质:填埋场周边的河流、湖泊和地下水受到了填埋场的污染影响,监测主要涵盖水质浓度、水中生物量等多个方面。
3.垃圾体积:监测填埋场中垃圾的压实率,进一步衡量垃圾填埋场的作业质量。
4.毒害物质浓度:填埋场中存在着大量有害物质,如重金属、阴离子和有机物等,监测这些物质的浓度变化可对填埋场质量评估提供有效参考。
监测方法填埋场环境质量的监测方法涉及很多技术领域,包括化学、生物、环境、物理等多个方面,具体如下:1.空气质量:主要采用气象学和空气动力学的方法,通过测量温度、湿度、风向、风速等参数,对填埋场周边的空气流动情况进行监测。
2.水质:主要采用生态学、化学和生物化学的方法,通过测量水中的溶解氧、总氮、总磷等化学指标,对填埋场周边的水质状况进行监测。
3.垃圾体积:主要采用测量和计算法,实际测量垃圾体积、密度、场容、填埋前后垃圾高度差等参数,通过计算垃圾的压实率、填埋密度等指标,对填埋场作业质量进行监测。
4.毒害物质浓度:主要采用物理化学、光学和生物检测技术,通过测量有害废气和有害废水中各种污染物的浓度,对填埋场的环境质量和治理效果进行监测。
现状评估与未来展望经过对该城市生活垃圾填埋场进行环境质量监测和评价,发现:•填埋场周边空气中二氧化碳和甲烷浓度较高,存在一定的污染风险;•填埋场周边地下水和河流的水质受到了填埋场的污染,对环境和居民健康带来了一定的危害;•垃圾压实率较低,填埋场中存在较多未完全分解的生活垃圾,易引发恶臭等污染问题;•填埋场附近存在较多危险废物的排放点,存在污染和安全隐患。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
长顺县城生活垃圾填埋处理工程(土建及垃圾转运站工程)
质
量
评
估
报
告
审批:
总监:
编写:
贵州天邦建设监理有限公司
2012 年 4 月 12 日
目录
第一章
工程项目概况
第二章
监理工作概况
第三章
质量控制方法
第四章
质量评判依据
第五章
工程质量评定
第六章
工程质量评估结果
第一章
工程项目概况
1、项目名称:长顺县城生活垃圾卫生填埋处理工程
2、建设地点:贵州省长顺县高坡林场
3、建设单位:长顺县环卫综合有限责任公司
4、设计单位:贵州省建筑设计研究院
5、承包单位:贵州省建工集团第五建筑工程有限公司
6、监理单位:贵州天邦建设监理有限公司
7、工程质量:合格
8、工程造价:
9、实际工期:
10、工程简介:长顺县城生活垃圾填埋场首期工程是长顺县年重点工程,填埋场总库容为 29.25 万m³左右,可满足长顺县城 10 年左右生活垃圾的填埋。
填埋场工程包括:场地平整、垃圾坝墙、地下水导排系统、截洪沟、高位水池、渗滤液调节池;管理区管理用房、计量间、值班室及垃圾转运站等。
管理区总面积为:440㎡,管理用房层高:4.05m、计量间层高:3.6m、值班室层高:3.6m。
本垃圾场库容 29.25万m³,服务年限10年。
场地平整后设计的最低处高程为1023.00m,最高处高程为1035.00m,场地中部最低线自西北至东南坡度为2%,垂直于该线的俩侧向中心的坡度为2%。
场区整平时在边坡顶部及中部设置锚固平台宽3.0m、锚固沟总长:1698.5m,锚固沟的大小为 900mm 宽× 900mm 高。
截洪沟总长:1382.77m,采用M7.5水泥砂浆砌筑Mu40块石。
高位水池容积为:150m3。
垃圾坝坝体结构形式为浆砌块石坝。
坝顶宽 2.0m,大坝采用M7.5水泥砂浆砌MU40块石,砌体的自重必须达到22KN/m3,坝体内侧留设30㎜以上凹缝并用1:2水泥砂浆勾缝,外侧应砌筑平整,并用1:3水泥砂浆勾平缝,迎垃圾面采用1:3水泥砂浆找平,30㎜厚。
地下水导排系统为在填埋场底部铺设高0.6m、宽 1.0m,碎石导流层中铺设 De315HDPE 地下水导排管,在场区中部布置De315HDPE 地下水导排主管,将地下水收集至大坝以外自然排放,调节池有效容积为 5000 m³,结构形式为浆砌块石。
管理区:管理用房、计量间、值班室结构形式为砖混结构。
该工程的完工,为全县日产 45 吨生活垃圾的顺利倾倒和卫生填埋创造了条件。
使城市生活垃圾无公害化处理向前迈了一大步。
第二章
1、监理部概况:监理公司委派人组成现场监理项目部,由罗亨富担任项目总监,全面负责委托合同的履行,主持项目监理机构工作。
主要检测设备和工具有常规检测设备,工具有全站仪、经纬仪、水准仪、50 米钢卷尺、五米直尺等,基本能够满足工程监理需要。
监理机构框图如下:
总监理工程师:罗亨富
总监代表:张邦军
监理员:蒋良建
2、施工准备阶段监理工作情况为实现设计意图,监理部成员首先熟悉图纸,针对具体要求制定总目标计划,开工前参加设计技术交底;认真查看承包单位的工程投标文件;检查现场是否与其投标文件承诺相符;督促完善实验室规章制度;组织人员对原材料进场把关,所有原材料、半成品必须有合格证及检验资料;对进场大型机械要求每机跟一人确保安全行驶;测量工程师复测线位及水准点、临时水准点,高程等成果,偏差在允许范围内;进场人员、实验室、设备、开工准备工作经逐项审查后签署开工令。
为实现监理目标,监理部编制了内容详见《监理规划》并进行交底,明确监理程序,强调了工序报验制,确保工程监理工作顺利进行。
3、施工阶段质量监理工作情况工程质量是监理工作的核心,与进度和工程计量相互制约,监理部采取了切实可行的监理措施,从保证工序质量入手来保证工程质量,以人的工作质量来保证工程质量目标的实现。
3.1 对施工单位报验的水准点、临时水准点、中线桩进行了复核,水准偏差均处于限差范围内,为后续施工线位的准确性提供了可靠保障。
对现场原材料、半成品质量严格把关,除审查原材料合格证外,同质检人员
一同取样送检,对进场管材逐个检查,对混凝土取样进行见证。
对现场特种工作人员的上岗证进行了检查,都持证上岗,确认其专业技能能够满足施工的要求,满足了使用功能。
3.2 工程质量实行三级质量管理,即施工队自检,承包单位质量部门复查,监理工程师核验,坚持科学公正原则,采取书面与实际抽查相结合的方法,本道工序未经检验不得进行下道工序的施工。
对关键部位、工序加大旁站力度,以确保工程质量。
在工程施工中无质量及安全事故发生。
3.3在施工中,我们监理人员严把质量关、材料进场关,对具体施工人员进行技术和安全交底,最终土建工程满足使用功能,有确保质量。
3.4 由于本项目是建设方(县城建局)为项目法人,我们与项目负责方配合的好坏是直接影响到工程顺利施工和完成的关键,因此我在监理过程中时刻保持与定边县环卫所的沟通,使设计意图和使用功能的结合、工程的顺利竣工、尽早的投入使用、发挥效益提供了保障。
在此我们对项目负责方(县环卫公司)对我们的信任和项目负责方对我们的大力支持表示衷心的感谢,同时希望我们能够再次合作,续写辉煌!
3.5 本工程监理过程中,施工单位能严格按照监理程序和操作规程施工,对监理人员提出的意见和批评能虚心接受,全面整改,为工程的顺利完工做出了应有工作。
第三章
质量控制方法
1、质量事前控制监理人员在工程质量的事前控制环节上,作了大量细致入微的工作。
在审核施工单位递交的施工组织设计中,监理人员提出了若干施工单位未注意到的问题,并提出了很好的建议。
监理人员对承包单位所报的技术方案,技术交底纪录以及混凝土配合比申请单,标准击实试验报告等有关资料予以了严格的审查。
同时,监理人员以会议的形式对承包单位提出要强化工程质量的三级管理制度,尤其强调工程质检人员要负起相关的责任。
2、质量事中控制在施工过程中监理人员主要采取巡视、旁站、平行检验、指令性文件、试验、检查等手段,对质量进行控制。
工程实行报验制,凡报验必须持详实的自检资料,不允许以口头形式报验,未经自检的工序不予验收。
在资料完善的情况下,先进行外观检查,不合格的,责令整改;合格后进行实测实量、试验(抽检),依据相关标准、规范进行评定,合格后予以签认。
不合格的责令整改。
对大坝、调节池、截洪沟砌筑等重要工序均进行了旁站,对隐蔽工程在隐蔽前均实行检查验收。
施工过程中坚持每天多次进行巡视检查,一方面掌握工程进度,一方面检查工程施工过程是否按操作规程进行,发现操作中出现地各种问题,并及时予以纠正,对出现质量问题的部位及违反操作规程的行为发监理通知,责令施工单位予以纠正。
监理人员必须亲自取样进行抽检,采用灌砂法试验测量密实度;实测实量高程、平整度、垂直度等,确保工程质量。
3、质量事后控制检查施工单位质量保证资料,使资料与工程进度同步,反映出工程的真实情况,并督促其收集整理归档,签认竣工报告,签认工程进度计量单,掌握工程进度情况。
行使质量监督权,并对不合格的工程质量签发监理通知单责令其改正,监理人员建立监理日志,逐日记录工程质量动态及影响因素的情况,对验收的质量情况作详细记录。
参加工地例会及时研究处理施工过程中提出的有关问题。
第四章
质量评判依据
1、本工程监理合同、施工合同、地质勘探报告、设计图纸、设计说明书及有关文件要求等。
2、长顺县垃圾填埋工程施工程招标文件。
3、《工程测量规范》GB0026-93。
4、《建设工程文件归档整理规范》GB/T50328-2001。
5、《砌体工程施工质量验收规范》GB50203-2002
6、《建筑工程施工质量验收统一标准》GB0300-2001
7、《市政排水管渠工程质量检验评定标准》CJJ744-91
8、《城市生活垃圾卫生填埋技术规范》CJJ17-2001
9、其它相关规范及标准有关的标准图集。
第五章
工程质量评定
本次质量评估于2010 年 9 月 20 日进行,由总监罗亨富组织,会同监理工程师参加了质量评估。
对该工程外观项目和质量保证资料做了负责全数量检查,对实测实量项目进行了抽查。
各单位工程质量评估结果如下:外观质量项目评分为:88 分;实测实量项目评分为:91.8 分;质量保证资料评分为:84.8 分;
工程综合评分=88×0.3+91.8×0.4+84.8×0.3=88.5 分。
第六章
工程质量评估结果
经监理部对该工程进行竣工预验收,工程表面平整、坚实,无裂缝、堆挤、烂边现象,仅在起点顺接处局部有脱落痕迹。
附属工程线直、弯顺,平整稳定,满足使用要求。
伸缩井完好无损,满足使用要求。
施工技术资料文件基本齐全,整理及时到位,层次分明,能反映工程真实情况。
综上所述,长顺县城垃圾填埋场工程综合评分为 88.5 分,达到合格等级要求,符合验评标准、合同要求、质量管理条例和有关法律、法规要求,质量达到合同规定要求,质量等级为合格,满足使用要求。
贵州天邦建设监理有限公司
2012 年 4 月 12 日。
