2019年二建《管理》重要考点汇总

合集下载

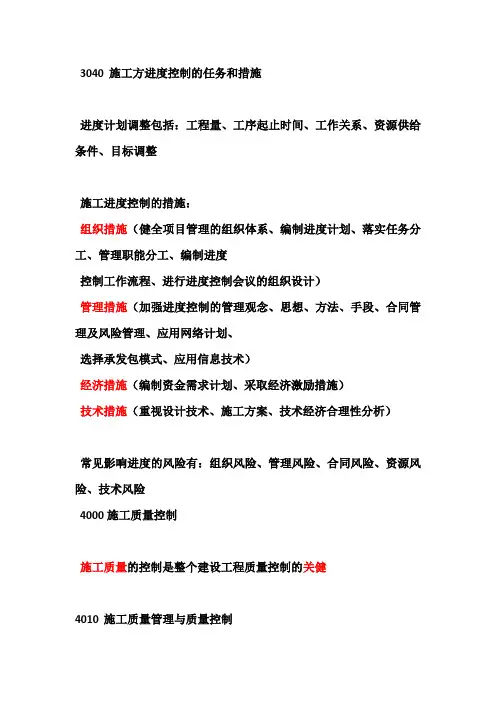

2019年二建施工管理重点笔记

2019年二建施工管理重点笔记

3040 施工方进度控制的任务和措施进度计划调整包括:工程量、工序起止时间、工作关系、资源供给条件、目标调整施工进度控制的措施:组织措施(健全项目管理的组织体系、编制进度计划、落实任务分工、管理职能分工、编制进度控制工作流程、进行进度控制会议的组织设计)管理措施(加强进度控制的管理观念、思想、方法、手段、合同管理及风险管理、应用网络计划、选择承发包模式、应用信息技术)经济措施(编制资金需求计划、采取经济激励措施)技术措施(重视设计技术、施工方案、技术经济合理性分析)常见影响进度的风险有:组织风险、管理风险、合同风险、资源风险、技术风险4000施工质量控制施工质量的控制是整个建设工程质量控制的关健4010 施工质量管理与质量控制质量管理是在质量方面指挥和控制组织的协调的活动。

确定和建立质量方针、质量目标及职责,通过策划、控制、保证、改进来实现质量的管理职能的所有活动,对施工质量管理应负全责的是项目经理质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动,是在质量方针的指导下、通过施工方案和资源配置的计划、实施、检查和处置,对质量目标进行事前、事中、事后控制的系统过程施工质量控制的特点影响因素多(参与的要素多)质量波动大(产品的单件性和流动性,不能进行标准化施工、质量波动大)过程控制要求高(工序交接多,具有一定的隐蔽性)终检局限大(不能像其它产品一样拆卸或解体检查内部质量、应强调过程控制)施工质量的影响因素4M1E(人、机、料、法、环)人的因素起决定性的作用(实行执业资格注册制度和作业人员持证上岗制度)、材料质量是工程质量的基础、机械(工程设备、施工机械设备、施工工器具)施工机械设备是所有施工方案和工法得以实现的重要物质基础环境因素包括;现场自然环境、(地质、水文、气象、地下障碍物)管理环境(质量保证体系、质量管理体系、参建单位之间的协调)、作业环境(施工场地条件、交通动输、道路条件)4020施工质量管理体系的建立和运行质量保证体系是企业内部的一种管理手段,在合同环境中,质量保证体系是施工单位取得建设单位信任的手段。

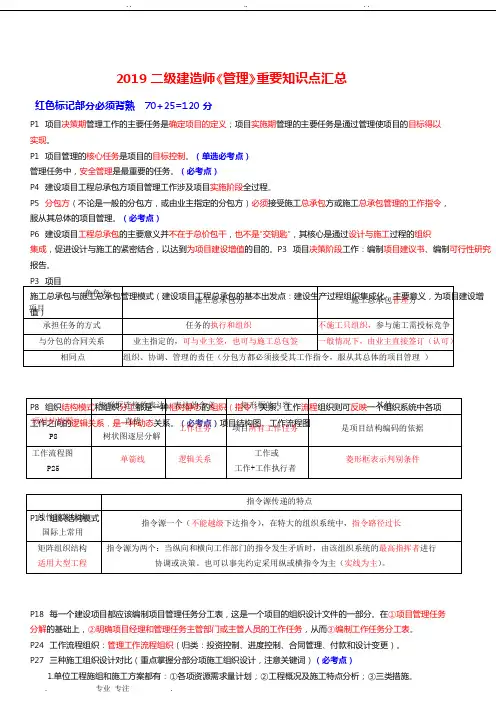

2019年二建《管理》重要知识点汇总

2019年二建《管理》重要知识点汇总

严谨的军事 指令源一个(不能越级下达指令),在特大的组织系统中,指令路径过长
矩阵组织结构 适用大型工程
较新型的
指令源为两个:当纵向和横向工作部门的指令发生矛盾时,由该组织系统 的最高指挥者进行协调或决策。也可以事先约定采用纵或横指令为主(实 线为主) 。
P18 工作任务分工表:
编制步骤
反映的内容
与管理职能分工表的相同点
《建设工程施工管理》
P1 建设工程项目管理的内涵是自项目开始至项目完成(实施阶段),通过项目策划和项目控制,以使项
目的费用目标,进度目标和质量目标得以实现。 “自项目开始至项目完成” 指的是项目的实施期;“项
目策划” 指的是项目实施的策划(它区别于项目决策期的策划), 即项目目标控制前的一系列筹划和准
P24 工作流程组织: (1)管理工作流程组织(2)信息处理工作流程组织(3)物质流程组织
P25 菱形框表示判别条件。 也可用两个矩形框分别表示工作和工作的执行者。
P27 三种施工组织设计对比( 重点掌握分部分项施工组织设计, 注意关键词)
类别
编制对象
内容比较( 逐步细化)
整个建设工程项目: 是战略部署、 是指导
建设项目工 程总承包方
涉及整个实施阶段
自身三大目标及项目总投资目标
三管三控一协调 总投资控制和总承包方成本控 制
P3 图 2Zl01011 建设工程项目的决策阶段和实施阶段
P4 建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程
P5 分包方(不论是一般的分包方,或由业主指定的分包方)必须接受施工总承包方或施工总承包管理的
1.都是组织设计文件的一部分;
首先对管理任务进 每一个任务至少有 2.项目参与各方都应编制各自的工作任务分工表和管理职能分工

2019_年二级建造师《管理》重要考点汇总

2019_年二级建造师《管理》重要考点汇总

2019 二级建造师《管理》重要知识点汇总红色标记部分必须背熟70+25=120分P1 项目决策期管理工作的主要任务是确定项目的定义;项目实施期管理的主要任务是通过管理使项目的目标得以实现。

P1 项目管理的核心任务是项目的目标控制。

(单选必考点)管理任务中,安全管理是最重要的任务。

(必考点)P4 建设项目工程总承包方项目管理工作涉及项目实施阶段全过程。

P5 分包方(不论是一般的分包方,或由业主指定的分包方)必须接受施工总承包方或施工总承包管理的工作指令,服从其总体的项目管理。

(必考点)P6 建设项目工程总承包的主要意义并不在于总价包干,也不是“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。

P3 项目决策阶段工作:编制项目建议书、编制可行性研究报告。

P18 每一个建设项目都应该编制项目管理任务分工表,这是一个项目的组织设计文件的一部分。

在①项目管理任务分解的基础上,②明确项目经理和管理任务主管部门或主管人员的工作任务,从而③编制工作任务分工表。

P24 工作流程组织:管理工作流程组织(归类:投资控制、进度控制、合同管理、付款和设计变更)。

P27 三种施工组织设计对比(重点掌握分部分项施工组织设计,注意关键词)(必考点)1.单位工程施组和施工方案都有:①各项资源需求量计划;②工程概况及施工特点分析;③三类措施。

2.分部分项施工组织设计编制对象:深基础、无粘结力混凝土、特大构件吊装、大量土石方、定向爆破。

1P28 分部工程施工组织设计的主要内容如下:(1)工程概况及施工特点分析;(2)施工方法和施工机械的选择;(3)分部工程施工准备工作计划;(4)分部工程施工进度计划;(5)各项资源需求量计划;(6)技术组织措施、 质量保证措施和安全施工措施;(7)作业区施工平面图。

P29 施工组织总设计的编制采用如下程序:(3)确定施工的总体部署;(4)拟定施工方案;(5)编制施工总进 度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划。

2019年二建《管理》重要考点汇总

2019年二建《管理》重要考点汇总

和组织的总的责任, (1)负责整个工程的施工安全、施工总进度控制、施工质量控制 和施工的组织等。 (2)控制施工的成本(这是施工总承包方内部的管理任务) 。 (3)施 工总承包方是工程施工的总执行者和总组织者, 14、 施工总承包管理方(MC,Managing Contractor)对所承包的建设工程承担施
过程的组织集成化,以克服由于设计与施工的分离致使投资增加,以及克服由于设 计和施工的不协调而影响建设进度等弊病。其核心是通过设计与施工过程的组织集 成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。多数采用变动总 价合同。 16、 “项目策划”指的是目标控制前的一系列 筹划和准备工作
2Z101020 施工管理的组织
-3-
2019 年二级建造师《管理》重要考点汇总
工作。项目结构的编码依据项目结构图,项目结构图和项目结构的编码是编制上述 其他编码的基础。 10、 组织结构模式可用组织结构图来描述,是一个重要的组织工具,反映(指令关
-2-
2019 年二级建造师《管理》重要考点汇总
1、影响一个系统目标实现的主要因素:组织、人、方法和工具(都是围绕挂你和生产 来说的) 2、系统的目标决定了系统的组织,而 组织 是目标能否实现的决定性因素,这是组织 论的一个重要结论。 3、控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组 织措施是最重要的措施 其组织方面 。如果对一个建设工程的项目管理进行诊断,首先应分析
4、“自项目开始至项目完成” 指的是项目的
制前的 一系列筹划和准备工作;“费用目标”对 业主 而言是 投资 目标,对施 工方而言是 成本 目标。项目 决策期 管理工作的主要任务是 确定项目的定义 , 而项目实施期 管理的主要任务是 通过管理使项目的目标得以实现。 5、业主方是建设工程项目生产过程的总集成者,业主方的项目管理是管理的核心。投 资方、开发方和由咨询公司提供的代表业主方利益的项目管理服务都属于业主方的 项目管理。 6、建设项目总承包有多种形式,如设计和施工任务综合的承包,设计、采购和施工任 务综合的承包(简称 EPC 承包)等,它们的项目管理都属于建设项目总承包方的项 目管理。 7、业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度 目标和质量目标。其中投资目标指的是项目的总投资目标。进度目标指的是项目动 用的时间目标,也即项目交付使用的时间目标,质量目标包括满足相应的技术规范 和技术标准的规定,以及满足业主方相应的质量要求。 8、建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。项目的实 施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期, 业主方的项目管理工作涉及项目实施阶段的全过程 9、设计方项目管理主要服务于项目的整体利益和设计方本身的利益。目标包括设计的 成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标。设计方的项 目管理工作主要在设计阶段进行,但它也涉及设计前的准备阶段、施工阶段、动用 前准备阶段和保修期。 10、 供货方项目管理主要服务于项目的整体利益和供货方本身的利益。其项目管理

2019年二级建造师《管理》重要知识点汇总

2019年二级建造师《管理》重要知识点汇总

2019年二级建造师《管理》重要知识点汇总二级建造师考试中,《管理》这一科目是非常关键的。

以下为大家汇总了 2019 年二级建造师《管理》中的一些重要知识点。

首先,我们来谈谈施工管理的组织。

组织结构模式反映了一个组织系统中各子系统之间或各元素之间的指令关系。

常见的组织结构模式有职能组织结构、线性组织结构和矩阵组织结构。

职能组织结构存在多个矛盾的指令源,可能会影响组织运行的效率。

线性组织结构则有着唯一的指令源,指令路径过长,运行相对较为困难。

矩阵组织结构则具有横向和纵向两个工作部门,指令源为两个,当纵向和横向工作部门的指令发生矛盾时,由该组织系统的最高指挥者进行协调或决策。

接着,施工组织设计也是重要的知识点。

施工组织设计按编制对象,可分为施工组织总设计、单位工程施工组织设计和施工方案。

施工组织总设计是以整个建设工程项目为对象编制的,它是整个建设项目施工的战略部署。

单位工程施工组织设计则是以单位工程为对象编制的,是指导单位工程施工全过程各项活动的技术、经济和组织的综合性文件。

施工方案则是针对某些特别重要、技术复杂,或采用新工艺、新技术施工的分部(分项)工程,或专项工程编制的。

然后是项目目标的动态控制。

项目目标动态控制的工作程序包括:第一步,项目目标动态控制的准备工作,将项目的目标进行分解,以确定用于目标控制的计划值;第二步,在项目实施过程中对项目目标进行动态跟踪和控制,包括收集项目目标的实际值,定期进行项目目标的计划值和实际值的比较,通过比较如有偏差,则采取纠偏措施进行纠偏;第三步,如有必要,则进行项目目标的调整,目标调整后再回复到第一步。

再说说施工风险管理。

风险指的是不利事件或事故发生的概率及其损失的组合。

施工风险的类型包括组织风险、经济与管理风险、工程环境风险和技术风险。

风险管理包括风险识别、风险评估、风险响应和风险控制。

风险识别是确定存在哪些风险,风险评估是评估风险的概率和损失量,风险响应则是针对风险采取相应的对策,包括风险规避、减轻、自留和转移等,风险控制是在项目进展过程中监测和评估风险。

2019二建《管理》

2019二建《管理》

织;物质流程组织(钢结构深化设计工作流程,弱电工程物资采购工作流程,外立面施工工作流程)。
P24 施工组织设计的基本内容:1.工程概况;2.施工部署及施工方案;3.施工进度计划:时间上的安排、资源需求
计划;4.施工平面图:空间上的安排,使整个现场有组织文明施工;5.主要技术经济指标。
P24-25 三种施工组织设计对比(重点掌握分部分项施工组织设计,注意关键词)
项目结构图、工作流程图
矩形框间的连接
矩形框
内容简述
项目结构图 P9
工作流程图 P23
直线 单箭线
工作任务 逻辑关系
1. 树状图/逐层分解/反应组成该项目的所有工作任务 2. 分解不是唯一的,需要结合实施部署和合同结构 3. 项目结构编码依据项目结构图 1. 反应各项工作之间的逻辑关系 2. 菱形框表示判别条件 3. 类型:管理流、信息流、物质流
P14 在职能组织结构中,每一个工作部门可能得到其直接和非直接的上级工作部门下达的工作指令,因此它就会有
多个矛盾的指令源。
P14 在线性组织结构中,每一个工作部门只能对其直接的下属部门下达工作指令,每一个工作部门只有唯一一个指
令源,但指令路径过长,有可能会造成组织系统在一定程度上运行的困难。
P16 矩阵组织结构适宜用于大的组织系统,指令来自于纵向和横向两个工作部门。当纵向和横向工作部门的指令发
分部工程施工准备工作计划;(4)分部工程施工进度计划;(5)各项资源需求量计划;(6)技术组织措施、质量保证
措施和安全施工措施;(7)作业区施工平面图。
P27 动态控制程序:
目标分解(是第一步),确定计划值→收集实际值→(计划值和实际值的比较→采取纠偏措施进行纠偏,核心)
P28 项目目标动态控制的纠偏措施:组织措施:分工、流程、人员等;管理措施:调整进度管理的方法和手段,改

2019年二建管理高频考点重点

2019年二建管理高频考点重点

2Z101000 施工管理——重点考点2Z101010「施工方的项目管理」▍【考点】建设工程项目管理(掌握)(1)项目管理的手段:项目的策划和项目的控制;(2)项目管理的核心任务:目标控制;(3)目标:费用目标、进度目标、质量目标。

【注】业主的“费用目标”叫“投资目标”,施工方的“费用目标”叫“成本目标”。

▍【考点】建设工程项目管理的类型(掌握)【注】业主方是建设工程项目生产过程的总组织者、总集成者。

▍【考点】施工总承包管理方与施工总承包方的任务、特征的区别▍【考点】建设项目工程总承包的基本出发点、核心目的▍1.建设项目工程总承包的基本出发点实现建设工程过程设计和施工的组织集成化。

▍2.建设项目工程总承包的核心达到为项目建设增值的目的(不是总价包干,也不是“交钥匙”)。

2Z101020「施工管理的组织」▍【考点】组织工具——四图(掌握)▍项目结构图、组织结构图、合同结构图的区别2Z101030「施工组织设计的内容和编制方法」▍【考点】施工组织设计的分类【注】必要时,共同内容“进度计划、施工准备工作计划、施工平面图”。

▍【考点】施工组织设计的编制程序▍程序收集熟悉资料→计算主要工种的工程量→确定总体部署→拟定工施方案→编总进度计划→编资源需求量计划→编施工准备计划→施工总平面图设计→计算主要技术经济指标【注】“方案→进度计划→资源需求计划”不得交叉。

施工部署和施工方案可以交叉。

2Z101040「施工项目管理目标的动态控制」▍【考点】纠偏措施▍组织措施组织论、增加人员的投入、人员的调度、编、审、批计划,加强施工定额管理、施工任务单管理、控制活劳动和物化劳动、编程序、调程序、审程序、会议;▍管理措施(合同措施)思想、方法、手段、承发包模式、采购模式、风险(组、管、合、源、技)、信息技术(合同结构、合同变更、索赔、签订附加协议);▍经济措施增加资金投入、资源需求计划、签证、激励、编制资金使用计划、对施工成本管理进行风险分析;▍技术措施换机、换料、选方法、选方案、设计。

2019年二建施工管理必记考点

2019年二建施工管理必记考点

1、对工程项目施工质量管理负全责的应是:施工项目经理2、施工质量控制难度大的客观原因主要是由于建筑产品生产具有单件性和流动性3、施工质量的过程控制要求高主要是因为建筑产品生产过程工序交接多、隐蔽工程多4、施工质量终检的局限性主要是因为不能通过拆卸或解体来检查内在质量5、施工质量控制的基本出发点是控制人的因素6、在施工质量的因素中,保证工程质量的重要基础是加强控制材料的因素7、一个工程项目的质量应该体现在:①工程项目本身的质量②与工程项目有关的活动或过程的工作质量③质量管理活动体系运行的质量8、施工质量控制的特点主要表现在:①控制因素多②控制难度大③过程控制要求高④终检局限大9、在施工质量的五大影响因素中,方法的因素主要为:①施工技术方案②施工工艺③施工技术措施10、施工质量保证体系运行的PDCA循环原理是:计划、实施、检查、处理11、施工企业质量管理体系文件主要是由质量管理手册、程序文件、质量计划和质量目标构成12、项目质量保证体系中,项目质量目标分解的基本依据是:工程承包合同13、企业质量管理体系获准认证的有效期是3年14、工程项目质量保证体系的主要内容:①项目施工质量目标②项目施工质量计划③思想、组织和工作保证体系15、在材料、构配件的质量控制中,借助专门的试验设备对材料机械性能进行检查的方法是:理化检验16、在材料的检验过程中,对进口材料一般应全检17、合理选择和使用施工机械设备,是保证施工质量的重要环节。

机械设备的使用应贯彻“人机固定”的原则,实行定机、定人、定岗位职责的使用管理制度18、室外单位工程可划分为室外建筑环境工程和室外安装工程19、施工过程的质量控制,必须以其作为基础和核心的是:工序的质量控制20、根据施工项目竣工验收的工作程序,在初步验收过程中,施工单位在自检合格的基础上,应填写工程竣工报验单,并将全部资料报送监理单位21、正式验收一般应该在建设单位接到监理单位的质量评估报告和竣工报验单22、建设单位应当在工程竣工7个工作日前将验收的时间、地点以及验收组名单书面通知工程质量监督机构23、在施工准备的质量控制工作中,属于技术准备质量控制工作内容的有:①做好设计交底和图纸会审②进行工程项目划分和编号③编制施工作业技术指导书④绘制各种施工详图24、在用实验法进行质量检查中,需要进行现场试验的有:①桩的静载试验②下水管道的通水试验③防水层的蓄水试验④供热管道的压力试验25、《竣工验收鉴定证书》的主要内容:验收的时间、工程概况、竣工决算情况、遗留问题及处理意见26、根据《建设工程质量管理条例》的规定,建设工程质量监督机构具有的执法权限包括:①有权对工程质量检查情况进行通报②接受政府委托,有权对工程建设参与方行为进行检查③收取建设工程质量监督费,用于建设工程质量监督建设④有权对差劣工程采取开具质量整改通知单及局部停工通知单27、质量监督机构在工程竣工阶段质量监督工作的内容有:①对所提出的质量问题的整改情况进行检查②参加竣工验收会议③对存在的问题进行处理,并向备案部门提出书面报告28、施工安全技术保证体系由四个环节组成:安全可靠性技术→安全限控技术→安全保险与排险技术→安全保护技术29、施工安全信息保证体系的工作内容包括:确保信息工作条件→信息收集→信息处理→信息服务30、对结构复杂、施工难度大、专业性强的项目,除指定项目总体安全技术保证计划外,还必须制定单位工程或分部、分项工程的安全施工措施31、“二控制”是“控制年负伤率,负轻伤率在6‰以内”和“控制年安全事故率”32、“一创建”是指创建安全文明示范工地33、施工安全目标管理控制主要由七项工作组成:提出目标→控制措施→组织实施→监督检查→改进措施→考核评价→奖罚34、“五定”即:定整改责任人、定整改措施、定整改完成时间、定整改完成人和定整改验收人35、“七关”即:教育关、措施关、交底关、防护关、验收关、检查关和文明关36、施工安全管理目标中安全生产达标合格率和优良率的标准为:合格率100%,优良率80%以上。

2019二建《管理》精华考点【重点推荐】

2019二建《管理》精华考点【重点推荐】

作流程组织。 工程流程图用矩形框表示工作,草草表示工作之间的逻辑关系,羞羞革表示
塑国1垒企, 也可用两个矩形框分别表示工作和工作的执行者。(P23)
22101030 施工组织设计的内容和编制方法更多信息关注公众号JZSZJSZYBK
!1 1. 施工部署及施工方案, 合理安排墓孟 丘, 确定主要工程的施工方案。对可能采用的施
方案):检查。 管理工作就是不断发现问题和不断解决问题的过程。(P20)
10.不同的管理职能可由不同的职能部门承担。 管理职能分工表也可用于企业管理。(P20)
11.工作流程组织包括:(1)管理工作流程组织, 如投资控制、 进度控制、合同管理、 付款
和设计变更等流程;(2)信息处理工作流程组织,如与生成月度进度报告有关的数据处理流
单向 箭线
组织分工表(工作任
反映项目经理与主管部门和主管人 务分工表和管理职


员的管理任务或管理职能分工关系
能分工表)
3.项目结构图通过树状图的方式对结构进行分解,反映该项目所有工作任务。其矩形框表示 工作任务, 矩形框之间的连接用连线表示。(P9) 4.项目结构图和项目结构的编码是编制投资控制、进度控制、质量控制、合同管理和信息管 理等编码的 基础。(P12) 5.常用组织结构模式的特点及其应用 (P13~16)
5.施工总承包方是工程施工的总执行者和总组织者, 负责施工资源的供应组织。 负责组织
和指挥它自行分包的分包施工单位和业主指定的分包施工单位的施工(业主指定的分包施工
单位有可能与业主单独签订合同, 也可能与施工总承包方签约)。 若采用施工总承包或施工 总承包管理模式,分包方 (不论是一般的分包方或由业主指定的分包方)必须接受施工总承

2019【中教】-二建管理-考点重点.

2019【中教】-二建管理-考点重点.

1中教文化2019二建《建设工程施工管理》考点重点P6二、施工总承包方的管理任务(1)负责整个工程的施工安全、施工总进度控制、施工质量控制和施工的组织与协调等(2)控制施工的成本(这是施工总承包方内部的管理任务)(3)施工总承包方式,工程施工的总执行者和总组织者,他除了完成自己承担的施工任务以外,还负责组织和指挥它自行分包的分包施工单位和业主指定的分包施工单位的施工(业主指定的分包施工单位有可能与业主单独签订合同,也可能与施工总承包方签约,不论采用何种合同模式,施工总承包方应负责组织和管理业主指定的分包施工单位的施工,这也是国际惯例),并为分包施工单位提供和创造必要的施工条件(4)负责施工资源的供应组织(5)代表施工方与业主方,设计方,工程监理方等外部单位进行必要的联系和协调等。

分包施工方承担合同所规定的分包施工任务,以及相应的项目管理任务。

若采用施工总承包或施工总承包管理模式,分包方(不论是一般的分包方,或由业主指定的分包方)必须接受施工总承包方或施工总承包管理方的工作指令,服从其总体的项目管理。

(1)一般情况下,施工总承包管理方不承担施工任务,他主要进行施工的总体管理和协调。

如果施工总承包,管理方通过投标(在平等条件下竞标)获得一部分施工任务,则它也可参与施工(2)一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订。

但若施工总承包,管理方应业主方的要求,协助业主参与施工的招标和发包工作,其参与的工作深度有业主方决定。

业主方也可能要求施工总承包管理方负责整个施工的招标和发包工作(3)不论是业主方选定的分包方,还是经业主方授权,由施工总承包管理方选定的分包方,施工总承包管理方都承担对其的组织和管理责任(4)施工总承包管理方和施工总承包方承担相同的管理任务和责任,既负责整个工程的施工安全控制、施工总进度控制、施工质量控制和施工的组织与协调等。

因此,由业主上由业主方选定的分包方应经施工总承包管理方的认可,否则施工总承包管理方难以承担对工程管理的总责任(5)负责组织和指挥分包施工单位的施工,并为分包施工单位提供和创造必要的施工条件P9图2Z101021-1项目结构图P13表2Z101022常用的组织结构模式包括职能组织结构(如图2z101022-3所示)、线性组织结构(如图2Z101022-4所示)和矩阵组织结构(如图2Z101022-5所示)等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2019年二建《管理》重要考点汇总1、动态控制是项目目标控制的基本方法论。

2、项目管理的核心是目标控制。

3、业主方的项目管理是核心。

4、3控3管1协调:安合信投进质,组协调。

5、安全管理是项目管理的最重要的任务。

6、影响系统目标实现的因素:组织、人、方法与工具7、控制目标的主要措施包括:组织措施、管理措施、经济措施、技术措施。

8、施工方进度控制的措施:组织措施(组织是决定性因素)、管理措施、风险管理、信息技术等)、经济措施(资金、经济激励措施)、技术措施(设计技术、施工技术)9、项目动态控制的纠偏措施:组织措施(人、分工、流程)、管理措施(网络计划、信息技术、合同管理、重发包)、经济措施(资金、资源)、技术措施(施工技术、设计技术)10、合同实施偏差调整措施:组织措施、技术措施、经济措施、合同措施。

11、组织结构图(职线矩)反映的是组织的指令关系。

工作流程图(管理工作流程组织<投资控制等>,信息处理工作流程组织<进度报告>,物质流程组织<物资采购>)反映的是逻辑关系。

项目结构图反映的是工作任务。

合同结构图反映的是合同关系<双箭头>。

组织分工分为工作任务分工表(工作部门职责)和管理职能分工表(反映各工作部门职能分工)。

12、项目结构编码的依据是项目结构图。

项目结构图、项目结构编码是其他编码的基础。

13、施工组织设计的内容:工程概况、施工部署方案、施工进度计划、平面图、技术经济指标。

【概方进图指】14、施工组织总设计编制程序:茶几不防毒,需备图标(收集和熟悉有关资料,进行调查研究;计算主要工程量;确定总体部署;拟定施工方案;编制总进度计划;编制需求量计划;编制施工准备工作计划;施工总平面图设计;计算主要技术经济指标)15、项目目标动态控制的程序:分集比纠调。

核心是比纠。

16、施工进度目标分解:施工总进度规划、施工总进度计划、项目各子系统和各分项目施工进度计划等17、项目经理职责:法财合质工(贯彻执行国家法律法规、严格财务制度、执行项目承包合同、确保工程质量和工期)18、项目经理权力:班关伍生经其(组织项目管理班子、处理有关外部关系,签订有关合同、指挥生产经营活动、选择施工队伍、合理经济分配、法人授予的其他权力)19、编制项目管理目标责任书的依据资料:项目合同文件、组织的管理制度、项目管理规划大纲、组织的经营方针和目标。

20、项目经理的权限:4参与2授权1主持1制定{标建分物资,金关主酬}(参与招投标和签订合同、参与组建项目经理部、参与选择分包人、参与选择物资供应单位,决定授权范围内资金的使用、授权范围内协调有关内外部关系、主持项目经理部日常工作、制定内部计酬方法)21、施工风险包括:组织风险(人)、经济和管理风险(资金、合同、计划等)、工程环境风险(自然灾害、水文条件、引起火灾或爆炸的因素等)、技术风险(设计文件、施工方案、物资、机械等)22、风险管理包括策划、组织、领导、协调、控制。

23、施工风险管理过程包括:风险识别、风险评估、风险响应、风险控制24、工程监理的工作性质特点:科公服独(科学性、公平性、服务性、独立性)25、监理的依据:法规、技术标准、设计文件、承包合同26、监理方式:旁站、巡视、平行检验27、工程建设监理规划应在签订工程监理委托合同和收到设计文件后开始编制,由总监组织专业监理工程师参加编制,经总监签字后由单位技术负责人审批,主要依据是法律,法规,标准、设计文件和技术资料,委托监理合同等28、采用新材料、新工艺、新设备、专业性强、危险性大的分部分项工程应编制监理实施细则,由专业监理工程师编制,报总监审批29、旁站监理人员主要职责:检查人、料、机,检查方案、标准,检查检验报告、做好监理记录30、建筑安装工程费按照费用构成要素分为:工料机管利规税31、按工程造价形成分为:分部分项工程费、措施项目费、其他项目费、规费、税金。

【分措他规税】32、建筑安装工程费也可分为:直接费+间接费+利润+税金【直间利税】33、人工费:奖加贴殊计(奖金、加班工资、津贴补贴、特殊情况下支付工资、计时计件工资)34、材料费:原购耗运(材料原价、采保管费、运输损耗费、运杂费)35、施工机具使用费:使仪(施工机械使用费、仪器仪表使用费)其中施工机械使用费包括折大常安燃人税(折旧费、大修理费、经常修理费、安拆费、人工费、燃料费、税费)36、企业管理费:管办差固工劳保、检工教财务税他(管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险和职工福利费、劳动保护费、检验试验费、工会经费、职工教育费、财产保险费、财务费、税金、其他)37、规费:污保工(排污费、社保、住房公积金即五险一金【失工养医生:失业保险、工伤保险、养老保险、医疗保险、生育保险】38、税金:营市地育(营业税、城市维护建设税、地方教育附加、教育费附)39、措施项目费:安夜二雨完、复特大手脚(安全文明施工费、夜间施工费、二次搬运费、冬雨期施工费、已完工程及设备保护费、工程定位复测费、特殊地区施工费、大型机械设备进出场及安拆费、脚手架工程费)。

其中安全文明施工费包括临安文环(临时设施费、安全施工费、文明施工费、环境保护费)。

安全文明施工费发生变化的应按照实际发生变化的措施项目调整,不得浮动。

发包人应在工程开工后28天内预付不低于60%的安全文明施工费。

40、其他项目费:暂列金额、计日工、总承包服务费、规费、税金。

暂列金额由发包人掌管。

41、材料单价=(材料原价+运杂费)×(1+运输损耗率)×(1+采购保管费率)42、机械台班折旧费=[机械预算价格×(1—残值率)]/[折旧年限×年工作台班]43、规费、税金不得作为竞争性费用。

暂列金额、暂估价不得变动。

44、间接费=直接费×间接费率,45、工程量清单计价方式:工料单价法、综合单价法、全费用综合单价法46、工程量清单与实际施工量不一致时,应按照实际工程量计算,发承包双方如果有签订合同,应按照合同约定计算47、综合单价计算步骤:子工测单单管利综(确定组合定额子目,计算定额子目工程量,测算人、料、机消耗量,确定人、料、机单价,计算清单项目的人、料、机费,计算清单项目的管理费和利润,计算综合单价)48、措施项目费的计算方法:综合单价法、参数法计价、分包法计价。

措费计算综参包。

49、编制分部分项工程量清单与计价表的核心是确定综合单价50、利润率以企业当前盈利情况、施工水平、拟投标工程竞争情况、企业经营策略自主确定51、建设工程定额按照生产要素内容分为人工定额、材料消耗定额、施工机械台班使用定额。

52、建设工程定额按照编制程序和用途分为:施预概指投(施工定额--基础、预算定额--分部分项工程、概算定额--扩大的分部分项工程、概算指标--整个建筑物为对象、投资估算指标--独立的单项工程或完成的工程项目为对象)53、建设工程定额按编制单位和使用范围分为:全国统一定额、行业定额、地区定额、企业定额54、建设工程定额按投资的费用性质分为:建筑工程定额、设备安装工程定额、建筑安装工程费用定额、工具器具定额、工程建设其他费用定额55、人工定额:必需消耗时间(有效工作时间《基本工作时间、准备与结束工作时间、辅助工作时间》、休息时间、不可避免的中断时间)+损失时间(多余时间《不考虑》、偶然时间(要考虑)、停工时间中的非施工本身造成的停工时间要考虑、违背劳动纪律损失时间《不考虑》)56、人工定额包括:时间定额(包括基本工作时间、辅助工作时间、准备和结束工作时间、休息时间、不可避免的中断时间)、产量定额57、人工定额的制定方法:技术测定法、统计分析法、比较类推法、经验估计法。

【人工定额测统比估】58、材料消耗定额分为四类:主要材料、辅助材料、周转性材料、零星材料59、材料净用量的确定:理论计算法、测定法、图纸计算法、经验法。

【材料净用量图验定理】60、施工机械台班使用定额的编制:1)必需消耗时间:正常负荷下工作时间、有根据的降低负荷下工作时间、不可避免的无负荷工作时间、不可避免的中断时间2)损失时间:多余工作时间、低负荷下工作时间(不能作为定额计算基础)、停工时间、违背劳动纪律时间。

58、材料、工程设备单价变化超过5%,应该按照价格指数调整法进行调整。

工程量增加超过15%时,其增加部分的工程量单价应调低,有利于业主,减少15%时,减少后剩余部分应调高,有利于承包方。

59、索赔费包括:人工费、设备费、材料费、管理费、利润、迟延付款利息。

【工机料管利息可索赔】60、索赔费计算方法:实际费用法、总费用法、修正总费用法61、工程预付款起扣:T=工程合同总额—预付款/主要材料所占比重62、建设工程项目施工成本:直接成本(工、料、机、措施费),间接成本(管理人员工资、办公费、差旅交通费)63、施工成本管理任务:预计控核分考(施工成本预测〈项目成本决策和计划的依据〉、施工成本计划、施工成本控制、施工成本核算、施工成本分析、施工成本考核)64、项目成本计划三类指标:①数量指标:数值;②质量指标:比值、率;③效益指标:差值、额65、施工成本控制分为事先控制、事中控制、事后控制。

合同文件和成本计划是成本控制的目标,进度报告和工程变更与索赔资料是成本控制中的动态资料。

66、施工成本核算计算两个基本环节:归集和分配,计算出实际发生额;根据核算对象,计算出总成本和单位成本。

施工成本一般以单位工程为成本核算对象。

67、三同步:形象进度、产值统计、实际成本归集。

【形产本】68、成本偏差控制的关键是分析,核心是纠偏。

成本控制考核的主要指标是成本降低额和降低率。

69、施工成本管理的措施:组织措施(人、分工、流程)、技术措施(技术经济分析、材料方案施工机械比选)、经济措施(资金)、合同措施(合同、风险、索赔)70、施工成本计划分为3类:竞争性成本计划(工程招投标及签订合同阶段的成本计划,以招投标文件、技术规程、设计图纸、工程量清单为依据)、指导性成本计划(选派项目经理阶段的成本计划,以合同标书为依据)、实施性成本计划(项目施工准备阶段的成本计划,以项目实施方案为依据)71、施工预算与施工图预算的区别:①施工预算编制以施工定额为依据,更加具体详细;施工图预算以预算定额为依据;②施工预算是企业内部管理文件;施工图预算适用于建设单位、施工单位;③施工预算用于企业组织生产;施工图预算用于招投标。

72、施工成本计划编制的依据:招投标文件,企业定位、施工定额,施工组织设计或施工方案,材料机械指导价格、租赁损耗价格,已签订合同、分包合同,结构件加工计划合同等73、施工成本计划编制以成本预测为基础,关键是确定成本控制目标。

相关文档
最新文档
