九九定额总说明

九九定额总说明

以天沟板底为准。无天沟者,以屋面板底为准。
4、总说明第二十条关于预制砼构件制作、运输、安装损耗率的规定,其损耗率是
按相加计算还是连乘计算?
按相加计算。各类预制钢筋砼构件其制作废品率应包括其运输及安装损耗计1.5%(现场就位预制构件,不需运输者,不得计算堆放损耗)。
5、施工单位需租用特、大型机械施工时,其台班单价(租赁价)及台班量如何计算?
如经建设单位同意租用特、大型机械施工者,其租赁机械的台班数量及台班单价均应由甲乙双方协商确定。编制预、结算时,应按定额规定的机械费进入直接费,超过定额机械费的部分作价差处理。
6、次要材料调整系数的计算,是以直接工程费还是以定额直接费为计算基础?
次要材料调整的计算基础应按省定额站建定建(1999)23号文件第二条规定计算,即“以省估价汇总表编制的单位工程施工图预算(或结算)分析统计的直接费(包括其他直接费)为基数以系数综合调整”。不包括现场经费。
表一:材料场内二次搬运用工及运输损耗
注:包工不包料构件如为人力运输者、可按上表构件运距计算。
2、原木、硬原木定额取费价是多少?原条、原木锯材换算系数及木材加工费是如何确定的?
松原木定额取费定价为620元/m3,硬原木定额取定价为710元/m3。
表二:原条、原木、锯材换算系数及木材加工费
凡在公司所在地近郊区施工,按间接费率内包括的临时设施费包干使
用,临时设施的产权属施工企业;到山区、偏僻地区和远地、特殊重点工程施工时,施工企业按综合费率中包括的临时设施费包干确有困难时,在尽量利用永久性建筑和节约的前提下,可按施工组织设计编制临时设施概(预)算,经建设单位的主管部门批准,按批准的临时设施费由施工企业包干,但应按下表扣除间接费中的临时设施费,其产权属建设单位。

重庆定额解释

重庆定额解释

《全国统一建筑工程基础定额重庆市基价表》说明&计算规则&定额解释(一)和(二)总说明一. 《全国统一建筑工程基础定额重庆市基价表》(以上简称本基价表)是根据建设部建标(1995)736号文“关于发布《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程预算工程量计算规则》的通知精神及有关规定,并结合重庆市的实际情况进行编制的。

二. 本基价表适用于工业与民用建筑的新建、扩建、改建工程。

三. 本基价表是编制施工图预算、进行工程结算和制定招标工程标底的依据,也是编制设计工程概算定额和工程投资估算指标的基础。

四. 本基价表是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映社会平均人工、材料、机械消耗水平。

凡基价表中规定人工、材料、机械消耗量允许调整者外,均不得调整。

五. 本基价表是根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。

六. 本基价表中的人工、材料、成品、半成品和机械油、燃料,是以基价表编制期内价格编制的,以该基价作为计取费用的基础。

各地工程应根据市建设工程造价管理总站定期发布的,工程所在地的价格信息进行调整。

(1.本基价表内的工料消耗和施工工艺是按合格品质量标准编制的)七. 本基价表用工包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价分别为:土石方用工单价:15元/工日;机械操作用工单价:21.82元/工日;其它用工单价:18元/工日。

人工单价中包括工人的基本工资、辅助工资、工资性补贴、职工福利费和劳动保护费。

八. 本基价表中已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工点至操作安装地点的水平运输,以及运输损耗、施工操作损耗、施工现场堆放损耗。

(9.材料、成品、半成品的场内二次或多次转运费在其他直接费内只含有少量零星材料的转运费用,大量材料的转运费计算:①.原则上按实计算。

99定额规则

99定额规则
人工幅度差、辅助用工。其中,基本用工以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括生产工人的基本工资及工资性津贴(含流动施工津贴),生产工作辅助工资、职工福利费和生产工人劳动保护费。
八、其他直接费包括以下内容:
(一)冬雨季施工增加费。指在冬雨季施工时,为确保工程质量所采取的防寒、防雨措施的人工、材料费用,但不包括砼中掺用外加剂。
是编制建筑工程概算定额、估算指标的基础。
三、本估价表适用于工业与民用建筑的新建、扩建和改建工程。
四、本估价表是根据正常的施工条件和目前多数建筑企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础编制的,
是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。因此,除估价表中规定允许调整者外,
坏性试验及其他特殊要求检验、试验的费用。
(六)工程定位复测、工程点交、场地清理费范围包括距建筑物外边线2m以内及2m以外因施工方施工造成的建筑垃圾及障碍物的清理费用。
场地清理费不包括建筑垃圾外运,垃圾外运费用由建设单位承担。
(七)仪器仪表使用费。是指通信、电子等设备安装工程所需安装、测试的仪器仪表摊销及维修费用。其他直接费标准如下:
十七、 建筑材料、半成品、成品的预算价格系指材料由来源地到达施工工地仓库或工地堆放材料地的全部费用之和。 材料预算价格包括采
购原价、包装费、运输费、 采购保管费。运输费含场外运输损耗。主要材料、半成品、成品实际预算价与定额取定不同时,允许调整,调
整办法另行规定。
十八、估价表中的施工用水、用电是按当地供水、供电部门统一供应考虑的,如施工现场采用其他方法供水、供电时,其费用按实调整。

99定额

99定额

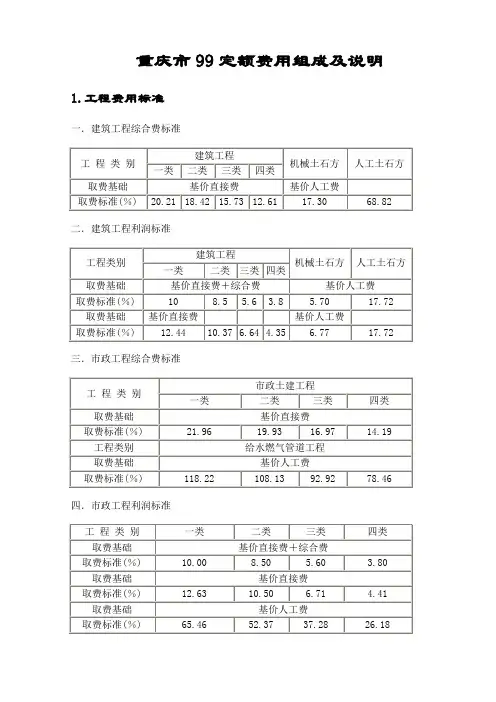

重庆市99定额费用组成及说明1.工程费用标准一.建筑工程综合费标准二.建筑工程利润标准三.市政工程综合费标准四.市政工程利润标准五.工程税金标准注:税金不分建筑工程、市政工程的工程类别和机械、人工土石方。

2.工程造价计算程序一.以基价直接费为取费基础的计算程序二.以基价人工费为取费基础的计算程序3.间接费(一)企业管理费是指施工企业为组织施工生产、经营活动所发生的各项费用以及应由企业统一集中管理的费用及支出。

内容包括:⑴管理人员工资:指企业管理人员的基本工资、工资性补贴及按规定标准计提的职工福利费。

⑵差旅交通费:是指企业职工因公出差、工作调动所发生的旅费、住勤补助费,市内交通及误餐补助费,职工探亲路费,劳动力招募费,离退休职工一次性路费及自有交通工具的油料、燃料、牌照、养路费等。

⑶办公费:是指企业行政管理办公用文具、纸张、账表、印刷、邮电、书报、会议、水、电、燃煤(气)等费用。

⑷固定资产使用费:指企业行政管理和试验部门使用的属于固定资产的房屋、设备、仪器等折旧及维修等费用。

⑸工具用具使用费:指企业行政管理使用的不属于固定资产的工具、器具、家具、交通工具、检验、试验、消防等用具的摊销及维修费用。

⑹劳动保护费:指按国家有关规定发给企业管理人员的劳动保护用品购置费、洗理费、保健费及防暑降温费等。

⑺工会经费:是指企业按规定应计提的工会费用。

⑻职工教育经费:是指企业为职工学习先进技术和提高文化水平按规定应计提的费用。

⑼劳动保险费:是指企业支付离退休职工的退休金(包括提取的离退休职工劳保统筹基金)、价格补贴、医药费、易地安家补助费、职工退职金、六个月以上的病假人员工资、职工死亡丧葬补助费、抚恤费,按规定支付给离休干部的各项经费。

⑽职工养老保险及待业保险费:是指按规定标准计提的职工退休养老金及待业保险费。

⑾保险费:是指企业财产保险、管理用车辆等保险费用。

⑿住房公积金:是指按有关规定由企业支付的住房储备金。

⒀税金:是指企业按规定交纳的房产税、车辆使用税、土地使用税、印花税及土地使用费等。

重庆市建筑工程 定额

重庆市建筑工程 定额

92.18 49.94
70.40 140.80 209.00 468.60 127.60 253.00 363.00 506.00
49.28
347.60 350.02 354.42
3.10 4.00 3.10 4.00
412.82 610.07 548.07
179.15 215.30
159.17 191.05
223.73 279.42 330.23
AA0063 AA0064 AA0065 AA0066 AA0067 AA0068
AA0069 AA0070 AA0071 AA0072 AA0073 AA0074 AA0075 AA0076 AA0077
AA0078 AA0079 AA0080 AA0081
挖土方 深度在m以内 12 挖土方 深度在m以内 16 挖土方 深度在m以内 20 挖土方 深度在m以内 24 挖土方 深度在m以内 28 凿软质岩 深度在m以内 6 凿软质岩 深度在m以内 8 凿软质岩 深度在m以内 10 凿软质岩 深度在m以内 12 凿软质岩 深度在m以内 16 凿软质岩 深度在m以内 20 凿软质岩 深度在m以内 24 凿软质岩 深度在m以内 28 凿软质岩 深度在m以内 32 凿软质岩 深度在m以内 36 凿软质岩 深度在m以内 40 凿较硬岩 深度在m以内 6 凿较硬岩 深度在m以内 8 凿较硬岩 深度在m以内 10 凿较硬岩 深度在m以内 12 凿较硬岩 深度在m以内 16 凿较硬岩 深度在m以内 20 凿较硬岩 深度在m以内 24 凿较硬岩 深度在m以内 28 凿较硬岩 深度在m以内 32
656.04 852.72 1065.90 1279.30 1496.66 493.68 614.24 735.02 855.58 1025.64 1259.72 1551.00 1856.80 2228.16 2673.88 3208.48 881.32 1048.08 1214.84 1381.38 1831.28 2276.12 2833.38 3412.42 4094.86

全国统一建筑工程基础定额重庆市基价表

全国统一建筑工程基础定额重庆市基价表

《全国统一建筑工程基础定额重庆市基价表》说明&计算规则&定额解释(一)和(二)总说明一. 《全国统一建筑工程基础定额重庆市基价表》(以上简称本基价表)是根据建设部建标(1995)736号文“关于发布《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程预算工程量计算规则》的通知精神及有关规定,并结合重庆市的实际情况进行编制的。

二. 本基价表适用于工业与民用建筑的新建、扩建、改建工程。

三. 本基价表是编制施工图预算、进行工程结算和制定招标工程标底的依据,也是编制设计工程概算定额和工程投资估算指标的基础。

四. 本基价表是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映社会平均人工、材料、机械消耗水平。

凡基价表中规定人工、材料、机械消耗量允许调整者外,均不得调整。

五. 本基价表是根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。

六. 本基价表中的人工、材料、成品、半成品和机械油、燃料,是以基价表编制期内价格编制的,以该基价作为计取费用的基础。

各地工程应根据市建设工程造价管理总站定期发布的,工程所在地的价格信息进行调整。

(1.本基价表内的工料消耗和施工工艺是按合格品质量标准编制的)七. 本基价表用工包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价分别为:土石方用工单价:15元/工日;机械操作用工单价:21.82元/工日;其它用工单价:18元/工日。

人工单价中包括工人的基本工资、辅助工资、工资性补贴、职工福利费和劳动保护费。

八. 本基价表中已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工点至操作安装地点的水平运输,以及运输损耗、施工操作损耗、施工现场堆放损耗。

(9.材料、成品、半成品的场内二次或多次转运费在其他直接费内只含有少量零星材料的转运费用,大量材料的转运费计算:①.原则上按实计算。

渝建[1999]178号 关于执行《重庆市安全、文明取费标准》通知

渝建[1999]178号 关于执行《重庆市安全、文明取费标准》通知

重庆市建设委员会文件渝建[1999]178号重庆市建设委员会关于执行《重庆市建筑安全施工、文明施工取费标准》的通知万州、黔江开发区建委、各区县(自治县、市)建委、市级有关部门,各有关单位:根据建设部建标[1999]79号文发布的编号为JGJ59-99的强制性行业标准《建筑施工安全检查标准》,我委组织编制了《重庆市建筑安全施工、文明施工取费标准》,现予发布。

自一九九九年七月一日起,与《全国统一建筑工程基础定额重庆市基价表》、《重重庆市工程费用定额》一并执行。

附:重庆市建筑安全施工、文明施工取费标准重庆市建设委员会一九九九年九月一日重庆市建筑安全施工、文明施工取费标准根据建设部批准的编号为:JGJ59-99 强制性《建筑施工安全检查标准》,对建筑安全施工,文明施工发生的费用,作如下规定:一、安全施工,文明施工取费标准:(一)、单位工程(施工现场)根据“标准”检查,安全、文明施工为优良者)一类工程“综合费”增加1.5个百分点二类工程“综合费”增加1.37个百分点三类工程“综合费”增加1.17个百分点四类工程“综合费”增加0.94个百分点机械土石方“综合费”增加1.28个百分点人工土石方“综合费”增加5.11个百分点(二)、单位工程(施工现场)根据“标准”检查、安全、文明施工为合格者:一类工程“综合费”增加1.25个百分点二类工程“综合费”增加1.10个百分点三类工程“综合费”增加0.86个百分点四类工程“综合费”增加0.60个百分点机械土石方“综合费”增加0.90个百分点人工土石方“综合资”增加3.58个百分点(三)单位工程(施工现场)根据“标准”检查,安全、文明施工为不合格者,不得收取以上安全施工、文明施工增加费。

(四)综合脚手架增加费按以下规定计算:檐口高度48米以上的定额子目乘以0.7系数,檐口高度48米以内的各定额子目乘以0.3系数.单项脚手架不作调整。

二、安全施工、文明施工增加费用内容:(一)、安全施工、文明施工增加费用包括“标准”中所列的全部内容、但按“基价表’,和“费用定额”规定计算的土石方支护、人工挖孔桩支护、地下水排水费、建筑物的垂直封闭、垂直防护架、水平防护架、临时围墙上的抹灰、贴面砖、彩画、灯饰以及现场的硬化地面、硬化道路、现场绿化、建筑垃圾外运等,未包括在增加费用内。

重庆市市政工程计价定额说明

重庆市市政工程计价定额说明

总说明一、《重庆市市政工程计价定额》(以下简称本定额)是根据建设部颁布的1999年《全国统一市政工程基础定额》(GYD-101-1999~GYD-308-1999)、1999年《重庆市市政工程预算定额》、2003年《重庆市市政工程消耗量定额》(CQXHL-204-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。

二、本定额适用于本市行政区域内新建、扩建、改建的市政工程。

三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。

四、本定额是按照正常的施工条件,目前多数施工企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。

本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。

五、本定额用工不分工种、技术等级,以综合工日表示。

内容包括:基本用工、超运距用工、辅助用工、人工幅度差。

人工单价分别为:土石方用工22.00元/工日,给水、燃气及机械操作用工28.00元/工日,其他用工25.00元/工日。

人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。

六、本定额材料消耗已包括施工中消耗的主要材料、辅助材料和零星材料,辅助材料和零星材料合并为其他材料费。

本定额中材料消耗量用“()”表示的材料为未计价材料,未计价材料费另行计算。

本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。

七、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。

重庆市九九定额综合解释

重庆市九九定额综合解释

重庆99定额综合解释A.总说明及费用定额A.1本基价表内的工料消耗和施工工艺是按什么质量标准编制的?答:是按合格品标准编制的。

A.2.不同所有制不同地区的施工企业承包工程时,是否均按定额基价标准取费?答:均按定额基价标准取费。

A.3.工程施工的周转性材料(含脚手架、模板)及中小型机械25公里以上的超运距费用如何计算?答:发生时按实计算。

A.4.基价表是否包括建筑垃圾的场外运输费?如未包括,如何计算?答:未包括,发生时按实计算。

A.5.因环保部门规定而收取的费用,如何计算?答:发生时按实计算。

A.6.临时设施费的主要材料摊销量是多少?。

答:临时设施的主要材料摊销量按每万元临时设施费摊销:钢材0.91t、原木1.82m3、水泥(32.5)3.25t、标准砖16.68千匹。

本摊销量并入工程材料用量内,进行材料价差单调。

A.7.总说明第22条的适用范围是什么?答:为贯彻建筑工程总承包责任制,按照《中华人民共和国建筑法》、《重庆市建筑管理条例》及建设部、国家工商行政管理局建建[1996]240号文关于禁止肢解发包工程的规定,少量特殊工程经征得总包方同意后,可委托分包。

总包费和配合费用只适用于允许分包的少量特殊工程。

总包方按分包工程:土建工程按基价直接费的5%收取总包和配合费;装饰、安装工程按基价人工费的20%收取总包费和配合费。

其职责范围为:现场协调管理、提供必要的简易架料、垂直吊运等。

A.8.现场生产和生活用水、电价差是否允许调整?如何调整?答:①现场生产和生活用水、电允许调整价差,计入按实费用栏。

②由建设单位提供的现场生产和生活用水、电,安装水、电表交施工单位保管使用,由建设单位交款时,则施工单位按表计量,合同中未考虑水电价差的,按基价表内单价计价退还建设单位;合同中已考虑水电价差的,按合同中内水电单价(含价差)退还建设单位。

由施工单位交款,则施工单位按表计量,按实际交费单价减去基价表内单价调整水电差价。

重庆市99定额说明及计算规则

重庆市99定额说明及计算规则

总说明建筑面积计算规则土石方分部说明土石方分部计算规则桩基础及钻孔锚杆工程说明桩基础及钻孔锚杆工程计算规则脚手架分部说明脚手架分部计算规则砌体分部说明砌体分部计算规则砼分部说明砼分部计算规则金属结构说明金属结构计算规则木结构分部说明木结构分部计算规则楼地面工程分部说明楼地面工程分部计算规则屋面防水工程分部说明屋面防水工程分部计算规则耐酸、防腐分部说明耐酸、防腐分部计算规则装饰分部说明装饰分部计算规则垂直运输分部说明机械台班分部说明配合比说明一.《全国统一建筑工程基础定额重庆市基价表》(以下简称本基价表)是根据建设部建标(1995)•736号文“关于发布《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程预算工程量计算规则》•的通知精神及有关规定,并结合重庆市的实际情况进行编制的。

二.本基价表适用于工业与民用建筑的新建、扩建、改建工程。

三.本基价表是编制施工图预算、进行工程结算和制定招标工程标底的依据,也是编制设计工程概算和工程投资估算指标的基础。

四.本基价表是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。

凡基价表中规定人工、材料、机械消耗量允许调整者外,均不得调整。

五.本基价表是根据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。

六.本基价表中的人工、材料、成品、半成品和机械油、燃料,是以基价表编制期内价格编制的,以该基价作为计取费用的基础。

各地工程应根据市建设工程造价管理总站定期发布的,工程所在地的价格信息进行调整。

七.本基价表用工包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价分别为:•土石方用工单价:15元/工日;机械操作用工单价:21.82元/工日;其它用工单价18元/工日。

重庆市施工企业内部定额(99定额)

重庆市施工企业内部定额(99定额)

内部定额编制说明一、为了进一步完善我公司经营管理制度,提高广大职工的积极性,严格控制计时工,以及计件工资单位混乱的现象,提高各自经济效益,做到按劳付酬,有据可查。

方便人工工资结算,结合实际情况编制的。

二、本定额编制依据:根据公司人工费用结算内部定额实施的情况来看,个别单价较低的分项工程作了适当的调整,缺项部分加以适当的补充,同时采纳了一部分工地的实际情况及意见编制的。

三、本定额各个子目工程量的计算全部参照《重庆市九九工程计价定额》的计算规则,以及说明为依据,结算时,各个子目的工程量计算应以《重庆市九九工程计价定额》所列各分部的计算规则和说明一致,不得与本定额子目无关的内容结算人工费,凡与本定额以及《重庆市九九定额》的计算规则和说明不相一致的结算人工费,公司概不予审批。

四、本定额各个子目的单价综合考虑了5%—10%的文明施工费用,所有相关计时工已进入各个子目的单价中,凡能够套用定额的均不得有计时工工资,如套用本定额子目的工作内容,而又发生该项子目工作的计时工,公司概不审批。

特殊情况需发生的计时工,或提高各个子目的单价,应先经总工办同意,并填写公司统一印制的单价申请表,报公司审批后实施生效。

五、本定额各子目人工费单价,在执行过程中,若有的个别子目价格确实较低或较高,工号可以以丰补欠的办法控制掌握调整,但该工号总的人工费必须控制在定额有关子目单价分别乘工程量的人工费总计之内,不得超过总人工费。

六、本定额各子目单价均按合格标准制定,如实际评定为:不合格扣减(人工费+机械费)*20%,对决定返工的项目,另按公司《质量管理制度》所规定的内容执行,如实际评定达到优质标准,另增加(人工费+机械费)*10%。

七、本定额各子目单价除注明运输距离外,均含50米内人力运输,(指堆码外围尺寸到施工操作面距离;或经机械运输后,从运输后到施工操作面的距离),超过50米外的运输,另按附后搬运定额执行,本定额砼和砂浆是按机器搅拌编制的,如果人工造盘,则在原定额的基础上调增长率10%。

重庆市房屋修缮工程预算定额(99) 章说明

重庆市房屋修缮工程预算定额(99) 章说明

重庆市房屋修缮工程预算定额(99)章说明一、《重庆市房屋修缮工程预算定额》(以下简称本定额),是根据建设部1995年《全国统一房屋修缮工程预算定额》、1991年《重庆市房屋修缮工程预算定额》、1999年《全国统一建筑工程基础定额重庆市定额》的“砼及砂浆配合比表”、“材料价格定额”进行编制的。

凡在我市范围内的房屋修缮工程均应执行本定额。

二、本定额是根据国家颁布的现行设计规范、建筑安装工程施工及验收规范、安全操作规程,并结合房屋修缮工程特殊施工条件及合理的施工组织设计进行编制的。

定额中的人工、材料、机械,各地可根据市建设工程造价管理总站定期发布的工程所在地的价格信息进行调整。

三、本定额是编制维修工程概算、标底、预算确定工程造价,拔付工程价款,进行工程竣工结算的依据。

四、本定额按人工操作和使用必要机械进行编制的。

五、本定额用工包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价:土石方用工15元/工日;机械操作用工21.82元/工日;其它用工18元/工日。

•人工单价中包括基本工资、辅助工资、工资性补贴、职工福利费和劳动保护费。

六、本定额中已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输,以及运输损耗、施工操作损耗、施工现场堆放损耗。

七、工程施工的周转性材料:脚手架、模板和中小型机械的25公里以内,从甲工地(或基地)至乙工地搬迁运输费和场内运输费,已包括在项目内,不另计算。

八、本定额是按建筑物檐口高度20m以内和多层建筑六层以内编制的,檐口高度超过20m 和多层建筑6层以上的超高垂直运输及人工、机械降效费按下表规定计算:垂直运输及超高人工、机械降效费项目30m9层 40m 12层 50m 15层 60m 18层 70m 21层 82m 24层 90m 27层 100m 30层 110m 33层 120m 36层人工费(%) 4.44 8.00 12.00 17.77 23.81 30.00 36.29 46.93 54.56 61.11注:地下室修缮工程和拆除工程不计垂直运输及超高人工、机械降效费。

重庆市定额问题解答

重庆市定额问题解答

问题解答(重庆市造价总站定额解释)(日期为造价站解答日期)一、执行2003年《重庆市建筑工程消耗量定额》时,砼柱和砼墙该如何划分?答:2003年《重庆市建筑工程消耗量定额》关于薄壁框架结构体系中薄壁框架柱和砼墙的划分无明确规定,目前办理结算可参照2008年《重庆市建筑工程计价定额》有关规定执行。

(2012.2.3)二、计算外脚手架的垂直投影面积是指建筑物的外墙面积,还是搭设外架的外围面积?答:外脚手架工程量应按服务对象即外墙面的垂直投影面积计算。

(2012.2.13)三、采用重庆市99市政定额计价,挖孔桩深度超过28米时,如何套用定额?答:挖孔桩深度超过99定额最大深度时,可用2008年《重庆市市政工程计价定额》挖孔桩相应深度定额子目的消耗量,基价换成99定额基价后执行。

(2012.2.16)四、执行的1999年《全国统一建筑工程基础定额重庆市基价表》,厨、卫采用JS防水涂料,如何执行定额子目?答:参照聚氨脂涂膜防水相应定额子目执行,材料价差按实调整。

(2012.2.16)五、合同约定执行99定额及相关配套文件,外墙挂0.8mm冷镀锌钢板网如何执行定额子目?答:外墙挂0.8mm冷镀锌钢板网应按照施工方法套用相应定额子目,采用射钉工艺的套用1K0046;采用水泥钉工艺的套用补1K0369,并把定额子目中钢丝网基价换成钢板网基价。

(2012.3.6)六、合同约定执行99土建定额,箍筋弯钩长度应如何计算?答:箍筋弯钩长度参照2008年《重庆市建筑工程计价定额》第六章计算规则一、2条进行计算。

(2012.3.9)七、合同约定执行2000年安装定额,管道穿墙(梁、板)套管如何套用定额?答:套用一般穿墙套管,主材按实计算。

(2012.3.9)八、执行2008年《重庆市建筑工程计价定额》时,凹阳台建筑面积如何计算?《关于调整凹阳台建筑面积计算规则的通知》(渝建价发[2004]12号)是否还可继续执行?答:一、凹阳台按阳台建筑面积计算规则执行。

全国统一建筑工程基础定额重庆市基价表

全国统一建筑工程基础定额重庆市基价表

《全国统一建筑工程基础定额重庆市基价表》说明&计算规则&定额解释(一)和(二)总说明一. 《全国统一建筑工程基础定额重庆市基价表》(以上简称本基价表)是根据建设部建标(1995)736号文“关于发布《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程预算工程量计算规则》的通知精神及有关规定,并结合重庆市的实际情况进行编制的。

二. 本基价表适用于工业与民用建筑的新建、扩建、改建工程。

三. 本基价表是编制施工图预算、进行工程结算和制定招标工程标底的依据,也是编制设计工程概算定额和工程投资估算指标的基础。

四. 本基价表是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映社会平均人工、材料、机械消耗水平。

凡基价表中规定人工、材料、机械消耗量允许调整者外,均不得调整。

五. 本基价表是根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。

六. 本基价表中的人工、材料、成品、半成品和机械油、燃料,是以基价表编制期内价格编制的,以该基价作为计取费用的基础。

各地工程应根据市建设工程造价管理总站定期发布的,工程所在地的价格信息进行调整。

(1.本基价表内的工料消耗和施工工艺是按合格品质量标准编制的)七. 本基价表用工包括:基本用工、超运距用工、人工幅度差、辅助用工。

人工单价分别为:土石方用工单价:15元/工日;机械操作用工单价:21.82元/工日;其它用工单价:18元/工日。

人工单价中包括工人的基本工资、辅助工资、工资性补贴、职工福利费和劳动保护费。

八. 本基价表中已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工点至操作安装地点的水平运输,以及运输损耗、施工操作损耗、施工现场堆放损耗。

(9.材料、成品、半成品的场内二次或多次转运费在其他直接费内只含有少量零星材料的转运费用,大量材料的转运费计算:①.原则上按实计算。

重庆市建筑工程定额

重庆市建筑工程定额

重庆市建筑工程定额一、前言重庆市作为中国西南地区的经济中心和重要城市,建筑工程的发展与规划扮演着至关重要的角色。

为了确保建筑工程的质量和进度,重庆市制定了一系列的建筑工程定额,以规范和指导相关工程的施工和管理。

本文将对重庆市建筑工程定额进行介绍和解析。

二、重庆市建筑工程定额的背景重庆市建筑工程定额是根据国家有关建筑工程定额和重庆市实际情况制定的一套标准,旨在确保建筑工程的质量和效益。

定额包括了各个施工工种所需的人工、材料和机械设备等方面的要求,以及施工工序的步骤和标准等内容。

三、重庆市建筑工程定额的内容1. 基础工程定额:包括地基处理、基坑开挖、地下室施工等内容。

该定额规定了地基处理的方法和要求,基坑开挖的深度和尺寸,地下室施工的步骤和标准等。

2. 结构工程定额:包括混凝土结构、钢结构、木结构等内容。

该定额规定了混凝土浇筑的标准和要求,钢结构的焊接和安装方法,木结构的加工和安装等。

3. 建筑装饰装修工程定额:包括室内装修、外墙装饰、屋面瓦工等内容。

该定额规定了室内装修的材料选用和施工方法,外墙装饰的设计和施工要求,屋面瓦工的安装和维护等。

4. 给排水工程定额:包括给水工程、排水工程、消防工程等内容。

该定额规定了给水工程的管道布置和安装要求,排水工程的管道施工和排水设备的选择等。

5. 电气工程定额:包括供电设备、照明工程、电缆敷设等内容。

该定额规定了供电设备的选型和安装要求,照明工程的灯具选用和布置,电缆敷设的方法和标准等。

四、重庆市建筑工程定额的意义重庆市建筑工程定额的制定和执行,有助于提高工程质量和效益,保证建筑工程的安全和可持续发展。

定额的严格执行可以避免低质量工程的发生,减少工程事故的发生,提高工程进度和质量。

此外,定额的制定还可以促使建筑企业和从业人员提高自身的专业能力和业务水平,为重庆市建设出更加精美和高品质的建筑做出贡献。

五、结论通过对重庆市建筑工程定额的介绍和解析,我们可以看出,定额在建筑工程中的作用不可忽视。

重庆99定额和08定额区别

重庆99定额和08定额区别

建筑面积
影面积1/2计算
19 阳台面积计算
无围护结构的挑阳台,按其 水平面积一半计算建筑面积 。无围护结构凹阳台深度大 于2.1m时,按其水平投影面 阳台均应按其永久性顶盖水平投影面积1/2 积计算建筑面积。无围护结 计算 构凹阳台深度小于2.1m时, 按其水平投影面积的一半计 算建筑面积。
有柱车棚、货棚、站台等、
建筑面积,没有结构层的, 其结构层面积分别计算。层高在2.20m者应 按承重书架层或货架层计算 计算全面积;层高不足2.20m者应计算1/2面
建筑面积
积。
08计价定额与99定额建筑面积计算规则(范)比较表
序号
项目
99定额规则
08定额规则
应按其围护结构外围水平面积计算。层高在
11
有围护结构的灯光控制室面积 计算
面积一半计算建筑面积
护结构的应按其顶盖投影面积1/2计算。
13 场馆看台下空间面积计算
无明确规定
设计加以利用的场馆看台应按坡屋顶规定办 理。
有围护结构的楼梯间、水箱间、电梯机房
14
有围护结构的楼梯间、水箱间 、电梯机房面积计算
按围护结构外围水平面积计 等,层高在2.20m及以上者应计算全面积;
算建筑面积

积;层高不足2.20m者应计算1/2面积
5 多层坡屋顶建筑物面积计算 无规定
设计利用的多层建筑物坡屋顶内空间,净高 超过2.10m的部位计算全面积;净高在 1.20m~2.10m的部位应计算1/2面积,不足 1.2m不计算面积
6 地下室,半地下室面积计算
按其外墙(不包括采光井、 防潮层及其保护墙)的内边 线加宽250mm计算建筑面积 。
27
无永久性顶盖室外楼梯面积计 算

99费用定额取费程序表解读

99费用定额取费程序表解读

一般土建工程取费程序蒋龙龙个人总结与99定额配套的费用定额一般土建取费表解读如下:一、直接工程费:1、直接费=项目直接费+人工调整+外购砼构建管理费;2、其它直接费=直接费*费率;3.现场经费=直接费*费率。

二、间接费:1、间接费=直接工程费*费率。

三、贷款利息:1、·贷款利息=直接工程费*费率。

四、差别利润:指按规定应计入建筑工程造价的利润依据工程类别实行差别利润。

1、差别利润=(直接工程费+间接费+贷款利息)*费率。

五、差价:(1999综合定额P3第八条)六、不含税工程造价=直接工程费+间接费+贷款利息+差别利润+差价。

七、养老保险统筹费=不含税工程造价*3.55%八、四项保险费=不含税工程造价*费率九、安全文明施工定额补贴费=不含税工程造价*1.6%十、税金=(不含税工程造价+养老保险统筹费+思想保险费+安全文明施工定额补贴费)*税率十一、含税工程造价=不含税工程造价+养老保险统筹费+四项保险费+安全文明施工定额补贴费+税金个人分析费率一、养老保险统筹费费率为3.55%(1999费用定额P16条)(施工企业按不含税工程造价的3,55%计入工程造价中并在工程结算时扣除)二、四项保险费费率为0.8%(1999费用定额P32第17条)1、待业保险0.22%,2、工伤保险0。

03%,3、医疗保险0.5%,4、残疾人就业保险0.05%,合计为0.8%,按建安工程不含税工程造价的0.8%计收三、安全文明施工定额补贴费率为1.6%(1999费用定额P27第2条)a.施工企业若未创建文明工地,工程结算时,按不含税工程造价的1.6%扣除。

b.施工企业若达到市(地)级,未达到省级文明工地时,按不含税工程造价的0.6%扣除。

四、税金费率(1999费用定额P31第15条)应纳税额按直接工程费、间接费、差别利润及差价四项之和为基数计算。

纳税人所在地在市区 3.51%,在县城、镇 3.44%,不在市区、县城、镇3.32%,应纳税额=不含税工程造价*费率五、建筑工程现场经费费率表(1999费用定额P7第二条)注:机械打桩、构件吊装运输直接费不含桩及构件本身价值。

99定额总 说 明

99定额总 说 明

根据我省经济形势的发展需要,修订现行建筑工程综合预算定额以及配套的管理费定额已势在必行.结合贯彻建设部《全国统一建筑工程预算工程基础定额》(土建工程)GTD-101-95和《全国统一建筑工程预算工程量计算规则》GTDG2-101-95,我办组织全省各有关单位的技术力量对“陕西省建筑工程综合预算定额”,“陕西省建筑工程、建筑装饰工程、安装工程、市政、仿古建筑及园林工程费用定额”“全国统一建筑装饰工程预算定额陕西省价目表”等有关定额标准做了全面的分析研究,保存了科学部分,修改和调正了不合适的因素,增补了相当数量的实用部分,各章都做了形式不同的改革,推出了99陕西建筑工程综合概预算定额(简称综合定额)以及与此相配套的系列新标准,现就综合定额的重要部分做如下说明:一、一、综合定额的概算定额部分(第十四章)是编制建筑工程初步设计阶段概算的依据,综合定额中的预算定额部分做为编制施工图阶段预算的依据,招标投标工程编制标底的依据。

二、二、综合定额适用于新建、扩建的建筑工程,不适用于修缮、抗震加固和人防工程。

三、三、综合定额是按照合理的施工组织设计、正常的施工条件、现行标准设计、用料说明、施工验收规范编制的,在充分考虑了我省目前建筑市场的实际需要并以施工企业的社会必要投入量做基础,确定了定额子目形式及水平,因此除定额中规定允许调整换算外,均不得因具体的施工组织设计、施工方案和施工条件、方法的不同而换算定额。

四、四、综合定额各章由章说明、工作内容、工程量计算规则、定额表和附表等组成。

其中:工作内容扼要说明了主要工序的施工操作过程,次要工序不一定全部列出,但定额中均已做了考虑。

五、五、凡子目中标明了规格、品种、厚度者为可调整子目,反之不能换算和调整。

(但要结合各章具体规定)六、六、本次人工工日水平参考全国各省市的情况并根据我省施工企业的实际状况,经研究仍保持现行水平,即每工日平均20.31元。

但与前不同的是,该工日单价随不同结构类型而变化,按人工调整系数办法调正。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

内部定额编制说明
一、为了进一步完善我公司经营管理制度,提高广大职工的积极性,严格控制计时工,以及计件工资单位混乱的现象,提高各自经济效益,做到按劳付酬,有据可查。

方便人工工资结算,结合实际情况编制的。

二、本定额编制依据:根据公司人工费用结算内部定额实施的情况来看,个别单价较低的分项工程作了适当的调整,缺项部分加以适当的补充,同时采纳了一部分工地的实际情况及意见编制的。

三、本定额各个子目工程量的计算全部参照《重庆市九九工程计价定额》的计算规则,以及说明为依据,结算时,各个子目的工程量计算应以《重庆市九九工程计价定额》所列各分部的计算规则和说明一致,不得与本定额子目无关的内容结算人工费,凡与本定额以及《重庆市九九定额》的计算规则和说明不相一致的结算人工费,公司概不予审批。

四、本定额各个子目的单价综合考虑了5%—10%的文明施工费用,所有相关计时工已进入各个子目的单价中,凡能够套用定额的均不得有计时工工资,如套用本定额子目的工作内容,而又发生该项子目工作的计时工,公司概不审批。

特殊情况需发生的计时工,或提高各个子目的单价,应先经总工办同意,并填写公司统一印制的单价申请表,报公司审批后实施生效。

五、本定额各子目人工费单价,在执行过程中,若有的个别子目价格确实较低或较高,工号可以以丰补欠的办法控制掌握调整,但该工号总的人工费必须控制在定额有关子目单价分别乘工程量的人工费总计之内,不得超过总人工费。

六、本定额各子目单价均按合格标准制定,如实际评定为:不合格扣减(人工费+机械费)*20%,对决定返工的项目,另按公司《质量管理制度》所规定的内容执行,如实际评定达到优质标准,另增加(人工费+机械费)*10%。

七、本定额各子目单价除注明运输距离外,均含50米内人力运输,(指堆码外围尺寸到施工操作面距离;或经机械运输后,从运输后到施工操作面的距离),超过50米外的运输,另按附后搬运定额执行,本定额砼和砂浆是按机器搅拌编制的,如果人工造盘,则在原定额的基础上调增长率10%。

八、本定额的子目单价为限制最高单价,各工号项目部可以根据所处在区条件作适当调减,但各项目部最高单价不能超过本定额规定单价,凡超过本定额单价,一律按本定额单价为准核减。

根据《重庆市九九定额》计算规则及说明能套用本定额的以本定额规定单价为准,不得用其它计算规则结算人工费,对结帐人员如发现乱结帐,除没收该部分价格外,另处责任人同等比例罚款。

九、本定额各子目单价已含工具费,结算时,不得再计取工具费用,对按时,保质完成任务的班组给予奖励,班组奖励按(人工费+机械费)*1%计取。

十、本定额为十层内(含十层)的人工费单价,十一层以上到二十层以内的工程量按十层内各相应子目人工费单价乘1。

05系数,20层至30层(含30层)的工程量按十层内各相应子目人工费单价乘1.10系数,30层以上的工程量按十层内各相应子目人工费单价乘系数1.15。

地下层,技术层均为计算层数。

十一、安装工程价格,由工地提出意见,交公司研究确定。

十二、计时工标准:普工30元/工日,技工40元/工日。

十三、本定额从二00四年八月十日起执行。

本定额由公司总工办及经营预算部解释。

注:粗装饰工程:砂浆楼地面,楼面,天棚一般涂料,木门窗,外墙白撮砂或马赛克贴面,外墙面部分铝合金,给、排水、电照、消防齐全。

一般装饰工程:瓜米石、水磨石、马赛克、地砖楼地面,厕所、厨房墙裙瓷砖、灶案台、洗涤池等瓷砖贴面,墙面、天棚抛光涂料,木门窗、外墙面,马赛克或墙砖、外墙面部分铝合金窗、幕墙、给、排水、电照、消防齐全。
