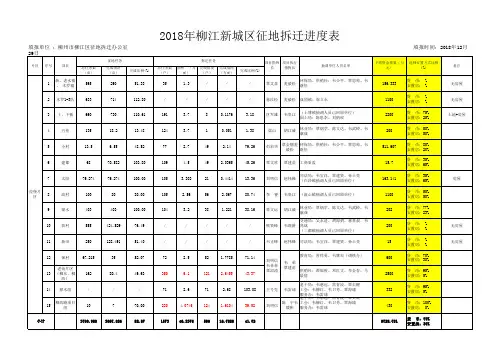

征地拆迁的影响一览表
序号 1 2 3 4 5 6 7 8 9 10 11 12 桩号范围
大别山路K0+020
工程名称
门禁施工
影响工期事由
影响工期时间
影响天数
11天
施工单位证明材 料
阻工报告
监理证明材料
监理日志
备注
其中3天雨天未施工
此处农田征收未补偿 2013年11月3日—2013年11月14日
大别山路K0+120~K0+220
5天
阻工报告
监理日志
大别山路与泰宁大街交口
路基清表施工
12座坟未迁移
2013年11月20日—2013年12月31日
41天
阻工报告
监理日志
其中3天雨天未施工
泰宁大街6+660~12+100
路基清表施工
施工用地为移交
2013年11月10日—2014年1月20日
71天
阻工报告
监理日志
其中31天雨天未施工
泰宁大街12+300~15+200
路基清表施工
施工用地为移交,房 2013年12月25日—2014年1月10日 屋未补偿 征收未补偿村民阻工 2013年12月25日—2014年1月25日 拆迁未补偿未能施工 2013年11月10日—2014年4月14日
15天
阻工报告
监理日志
泰宁大街12+220 泰宁大街养猪场
沟塘施工 路基施工 土方、桥梁、路基 施工
路基清表施工
农田青苗未补偿
2013年11月18日—2013年11月28日
10天
阻工报告
监理日志
其中3天雨天未施工
大别山路K0+240~K0+330
路基清表施工
三座坟未迁移
2013年11月23日—2013年12月8日
15天
阻工报告
监理日志
其ຫໍສະໝຸດ Baidu3天雨天未施工
大别山路K0+800处
沟塘施工
征收补偿未谈好
2013年12月1日—2013年12月6日
30天 124天
阻工报告 阻工报告
监理日志 监理日志
其中11天雨天未施工 其中49天雨天未施工
泰宁大街15+200~20+100
业主未交地
2013年11月10日—至今未解决
未计算在内
未计算在内
未计算在内
未计算在内
合计
322天 322天—103 雨天=219天
103雨天
最终合计天数
注:1、按照监理规范,甲乙单位应就工期顺延磋商解决。2、影响的工期是否顺延应参照总时差数。3、注意分清关键线路和非关键线路。 制表: 项目负责人: 监理: 监理工程师: 日期:
序号 1 2 3 4 5 6 7 8 9 10 11 12 桩号范围
大别山路K0+020
工程名称
门禁施工
影响工期事由
影响工期时间
影响天数
11天
施工单位证明材 料
阻工报告
监理证明材料
监理日志
备注
其中3天雨天未施工
此处农田征收未补偿 2013年11月3日—2013年11月14日
大别山路K0+120~K0+220
5天
阻工报告
监理日志
大别山路与泰宁大街交口
路基清表施工
12座坟未迁移
2013年11月20日—2013年12月31日
41天
阻工报告
监理日志
其中3天雨天未施工
泰宁大街6+660~12+100
路基清表施工
施工用地为移交
2013年11月10日—2014年1月20日
71天
阻工报告
监理日志
其中31天雨天未施工
泰宁大街12+300~15+200
路基清表施工
施工用地为移交,房 2013年12月25日—2014年1月10日 屋未补偿 征收未补偿村民阻工 2013年12月25日—2014年1月25日 拆迁未补偿未能施工 2013年11月10日—2014年4月14日
15天
阻工报告
监理日志
泰宁大街12+220 泰宁大街养猪场
沟塘施工 路基施工 土方、桥梁、路基 施工
路基清表施工
农田青苗未补偿
2013年11月18日—2013年11月28日
10天
阻工报告
监理日志
其中3天雨天未施工
大别山路K0+240~K0+330
路基清表施工
三座坟未迁移
2013年11月23日—2013年12月8日
15天
阻工报告
监理日志
其ຫໍສະໝຸດ Baidu3天雨天未施工
大别山路K0+800处
沟塘施工
征收补偿未谈好
2013年12月1日—2013年12月6日
30天 124天
阻工报告 阻工报告
监理日志 监理日志
其中11天雨天未施工 其中49天雨天未施工
泰宁大街15+200~20+100
业主未交地
2013年11月10日—至今未解决
未计算在内
未计算在内
未计算在内
未计算在内
合计
322天 322天—103 雨天=219天
103雨天
最终合计天数
注:1、按照监理规范,甲乙单位应就工期顺延磋商解决。2、影响的工期是否顺延应参照总时差数。3、注意分清关键线路和非关键线路。 制表: 项目负责人: 监理: 监理工程师: 日期:
