PMP采购管理章节模拟40题
PMP模拟题之12-项目采购管理

PMP模拟题之项目采购管理1、以下关于固定总价合同的说法,正确的是() (单选题*必答)○ A.价格完全固定,不允许调整,以便卖方承担工作范围变更的风险○ B.买方只需粗略定义所需采购的产品或服务○ C.买方承担因合同履行不好而导致的成本增加○ D.如果工作范围发生变化,则可以调整合同价格2、为获得最大的价格优势,公司统一购买各项目所需的办公用品,不允许各个项目部分别购买。
这种采购方式被称为()。
(单选题*必答)○ A.分散式采购○ B.集中式采购○ C.竞争性采购○ D.独有来源采购3、招标文件中应该包括()(单选题*必答)○ A.所需的合同条款○ B.初步估计的合同价格○ C.详细的施工方法○ D.详细的进度计划4、在采购管理中,项目经理的角色应该是()。
(单选题*必答)○ A.采购管理的专家○ B.法律法规方面的专家○ C.管理整个采购过程的人○ D.代表组织签署协议的人5、项目经理正在国外实施项目,需要向当地的供应商购买服务。
如何确保合同在跨国采购中具备可执行性?()(单选题*必答)○ A.在合同中约定清晰的争议解决方案○ B.在订立合同条款时考虑当地文化和法律的影响○ C.签订固定总价合同,让风险最小○ D.在合同中详细规定关于提前终止的条款6、组织采购部和法务部的人员将参与项目的采购工作,有关他们在采购中的角色和职责的安排应该写入哪个文件中?() (单选题*必答)○ A.相关方登记册○ B.采购策略○ C.合同○ D.采购管理计划7、投标人会议通常在什么时候举行?() (单选题*必答)○ A.规划采购管理阶段○ B.实施采购阶段○ C.卖方选择阶段○ D.控制采购阶段8、项目具有较大的技术难度,项目经理决定聘请咨询公司为项目提供服务,即将发布的招标文件又可以称为()。
(单选题*必答)○ A.信息邀请书○ B.报价邀请书○ C.建议邀请书○ D.订购单9、从买方的角度分析,对于固定总价合同,买方最重要的工作是什么?() (单选题*必答)○ A.确定合同总价○ B.处理合同执行过程中的变更○ C.定义被采购产品或服务的范围○ D.监督卖方控制成本的积极性10、以下关于工料合同的说法都是正确的,除了(单选题*必答)○ A.工料合同是一种混合类型合同,既有成本补偿合同的特点,也有总价合同的特点○ B.按卖方的实际成本给予付款,外加一定的利润○ C.买方没有明确规定合同的总价值○ D.在合同授予时,采购的准确数量没有明确规定11、你已经发出了建议邀请书,潜在供应商有一些疑问。

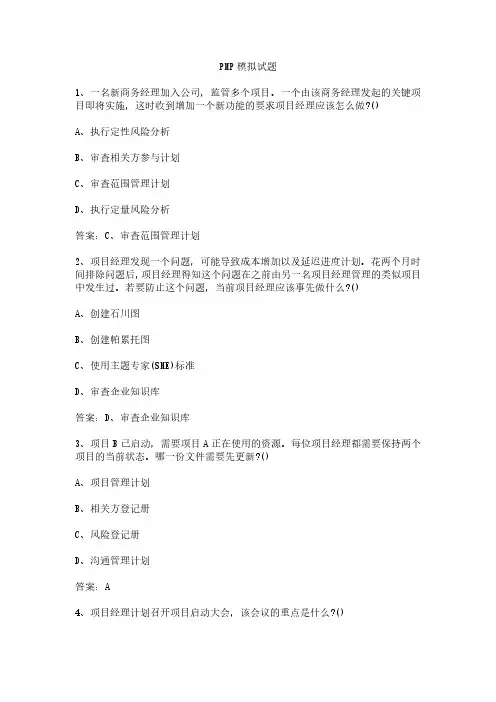

PMP模拟试题

PMP模拟试题1、一名新商务经理加入公司,监管多个项目。
一个由该商务经理发起的关键项目即将实施,这时收到增加一个新功能的要求项目经理应该怎么做?()A、执行定性风险分析B、审查相关方参与计划C、审查范围管理计划D、执行定量风险分析答案:C、审查范围管理计划2、项目经理发现一个问题,可能导致成本增加以及延迟进度计划。
花两个月时间排除问题后,项目经理得知这个问题在之前由另一名项目经理管理的类似项目中发生过。
若要防止这个问题,当前项目经理应该事先做什么?()A、创建石川图B、创建帕累托图C、使用主题专家(SME)标准D、审查企业知识库答案:D、审查企业知识库3、项目B已启动,需要项目A正在使用的资源。
每位项目经理都需要保持两个项目的当前状态。
哪一份文件需要先更新?()A、项目管理计划B、相关方登记册C、风险登记册D、沟通管理计划答案:A4、项目经理计划召开项目启动大会,该会议的重点是什么?()A、获得项目章程的批准B、提供背景项目信息C、进行团队建设练习D、选择项目团队成员答案:B、提供背景项目信息5、项目的战略方向发生变化,项目经理需要重新评估项目相关方以及其参与项目的程度。
项目经理可能不再需要涉及一些现有相关方,同时还可能需要增加一些新的相关方。
项目经理将执行哪一个过程?()A、监督相关方参与B、管理相关方参与C、识别相关方D、规划相关方管理答案:A6、一家采矿公司批准一个制定有毒材料处理指南的项目。
该项目的关键商业驱动因素是什么?()A、组织需求B、技术进步C、社会需求D、法律要求答案:D、法律要求7、由于材料的颜色不满足要求,客户拒收初始产品原型。
项目经理应该怎么做?()A、执行实施质量保证过程B、获得新的客户要求C、执行实施整体变更控制过程D、与项目设计师和质量审计员开会,审查该原型答案:C、执行实施整体变更控制过程8、一名项目团队成员发现并登记了一个项目事故,并制定和实施了纠正措施。
一个月后,另一名项目团队成员发现了具有相同需求的类似事故。
PMP模拟题之12-项目采购管理

PMP模拟题之项目采购管理1、以下关于固定总价合同的说法,正确的是() (单选题*必答)○ A.价格完全固定,不允许调整,以便卖方承担工作范围变更的风险○ B.买方只需粗略定义所需采购的产品或服务○ C.买方承担因合同履行不好而导致的成本增加○ D.如果工作范围发生变化,则可以调整合同价格2、为获得最大的价格优势,公司统一购买各项目所需的办公用品,不允许各个项目部分别购买。
这种采购方式被称为()。
(单选题*必答)○ A.分散式采购○ B.集中式采购○ C.竞争性采购○ D.独有来源采购3、招标文件中应该包括()(单选题*必答)○ A.所需的合同条款○ B.初步估计的合同价格○ C.详细的施工方法○ D.详细的进度计划4、在采购管理中,项目经理的角色应该是()。
(单选题*必答)○ A.采购管理的专家○ B.法律法规方面的专家○ C.管理整个采购过程的人○ D.代表组织签署协议的人5、项目经理正在国外实施项目,需要向当地的供应商购买服务。
如何确保合同在跨国采购中具备可执行性?()(单选题*必答)○ A.在合同中约定清晰的争议解决方案○ B.在订立合同条款时考虑当地文化和法律的影响○ C.签订固定总价合同,让风险最小○ D.在合同中详细规定关于提前终止的条款6、组织采购部和法务部的人员将参与项目的采购工作,有关他们在采购中的角色和职责的安排应该写入哪个文件中?() (单选题*必答)○ A.相关方登记册○ B.采购策略○ C.合同○ D.采购管理计划7、投标人会议通常在什么时候举行?() (单选题*必答)○ A.规划采购管理阶段○ B.实施采购阶段○ C.卖方选择阶段○ D.控制采购阶段8、项目具有较大的技术难度,项目经理决定聘请咨询公司为项目提供服务,即将发布的招标文件又可以称为()。
(单选题*必答)○ A.信息邀请书○ B.报价邀请书○ C.建议邀请书○ D.订购单9、从买方的角度分析,对于固定总价合同,买方最重要的工作是什么?() (单选题*必答)○ A.确定合同总价○ B.处理合同执行过程中的变更○ C.定义被采购产品或服务的范围○ D.监督卖方控制成本的积极性10、以下关于工料合同的说法都是正确的,除了(单选题*必答)○ A.工料合同是一种混合类型合同,既有成本补偿合同的特点,也有总价合同的特点○ B.按卖方的实际成本给予付款,外加一定的利润○ C.买方没有明确规定合同的总价值○ D.在合同授予时,采购的准确数量没有明确规定11、你已经发出了建议邀请书,潜在供应商有一些疑问。
2024年版PMP考试内部模拟题库全考点含答案解析

2024年PMP考试内部模拟题库全考点含答案解析1.在执行阶段,项目经理意识到需要偏离项目管理计划才能实现理想的项目成果。
项目经理下一步应该怎么做?A.更新项目进度计划B.执行实施C提交变更请求D.修改项目基准2.经过多次会议后,项目经理无法获得项目管理计划的批准。
因为客户需要与其上级核实,若要避免这个问题,项目经理应该事先做什么?A.创建项目章程B.更明确地定义项目范围C.更好地制定沟通管理计划D.确保已识别正确的相关方3.一个大型团队正在开展一个快节奏的项目。
关键相关方直接向团队成员询问项目进度。
项目经理应该做什么?A.授权团队成员向相关方报告他们对项目详情的理解。
B.确保只有项目管理办工室(pm。
)向相关方提供更新。
C.要求指导委员会向相关方提供更新。
D.向相关方定期提供正式更新。
4.产品经理建议进行设计变更,以便与竞争产品相比时增加产品价值,这些变更将会让公司收益,但涉及额外的活动。
项目经理应该做什么?A.将变更添加至工作分解结构(Wbs)。
B.增加预算以包容这些变更C.将这些变更更新到范围说明书中。
D.向变更控制委员会(ccb)提交一份变更请求。
5.在一次电话状态会议之后,项目经理确定客户需要比预期更长的时间来响应团队的问题。
因为这可能对项目造成负面影响,项目经理应该更新哪一项?A.经验教训登记册和进度管理计划B.风险登记册和风险管理计划C.相关方参与和沟通管理计划D.变更请求和沟通管理计划6.项目经理与相关方开会,讨论风险应对策略项目经理指出,对于组织在规定的范围、预算和进度计划内交付项目的能力,人们普遍持悲观态度。
项目经理应该做什么?A.重新评估所有风险结果,并更新风险登记册。
B.了解并解决相关方担忧的问题。
C.与项目发起人开会,以了解组织文化。
D.询问发起人有关如何处理这些不同风险评估的建议。
7 .一家公司发现有几个项目要实施。
在制定商业讨论时,公司使用净现值(npv)来确定项目的优先级。
PMP考试内部模拟题库全考点含答案解析2023

PMP考试内部模拟题库全考点含答案解析20231 .一个主要可交付成果即将被发送给客户。
团队成员对作为质量保证过程一部分而需要执行的任务量和时间有所抱怨,项目经理需要尽快将可交付成果准备就绪,以获得第一次项目付款。
若要按时获得可交付成果,项目经理应该怎么做?A让团队成员查阅项目管理计划B确定客户需求和相关方的期望C.执行因果分析D.对使用的过程和方法进行项目审计2 .在一个项目中途,发起人想要改变交付进度计划。
项目经理下一步应该怎么做?A确定这对项目关键路径的影响B将其添加到问题日志中C.提出一项变更请求D.使用进度压缩技术3 .当前项目共有10名项目相关方,而之前完成的项目只有5名相关方。
当前项目增加了多少个沟通渠道?A5B10C. 35D. 454 .产品设计被认定为是各种制造问题的根本原因。
若要在将来避免面对同样的问题,项目经理应该怎么做?A执行实施质量管理过程B审查质量管理计划C.执行实施整体变更控制过程D.更新经验教训知识库5 .项目经理资源有限,无法获得更多资源。
项目经理应该使用什么技术来充分利用现有资源,而不会令项目完成时间延期?A资源平滑B资源平衡C.快速跟进D.赶工6 .项目已完成并获得客户批准,it部门计划对项目进行不定期审计。
项目经理应该怎么做?A请求审查it部门的质量保证政策B告知项目发起人it审计不是质量管理计划的一部分C.审查公司政策并通知涉及的项目相关方D.允许审计,因为可以为项目提供更多价值7 .从事一个全球项目的项目经理建立了多种沟通渠道。
为了管理沟通渠道,项目经理应该怎么做?A创建沟通管理计划B制定相关方参与计划C.安排在不同时区召开的会议D.安排视频会议8 .一个项目可以分解成以下活动:由于资源不可用,活动a将延期六周,这对项目有什么影响?A项目将延期六周B项目结束日期将不变C.活动f将延期五周D.项目将延期一周9 .正在审查问题日志的项目经理注意到,分配给某些团队成员的活动明显落后于进度。
PMP考试精品模拟试题及答案解析

PMP考试试题一:During a product development project,the project manager must determine if the manufacturing process is stable,what should the project manager review?A.Control chartB.Fishbone diagramC.Run chartD.Paret chart在一个产品开发项目期间,项目经理必须确定生产流程是否登记,项目经理必须决定生产流程是否稳定,项目经理应该回顾如下哪项?A.控制图B.鱼骨图C.趋势图D.帕累托图PMP参考答案:A.控制图PMP考试试题二:While creating the agenda for a status meeting with the team,a project manager receives input from one team member that an item should be added.Another team member says the team is not ready to resolve the item during the meeting.After much discussion,the project manager decides to put the item on the agenda as an initial discussion item only.Which conflict resolution technique is the project manager using?promise.B.Smoothing.C.Forcing.D.Withdrawal.在确定和团队成员召开状态会议的日程时,一团队成员告诉项目经理说有一项内容需要增加进来。
PMP项目管理专业人员资格认证考试-40-答案版

PMP练习题答案解析版——如果把才华比作剑,那么勤奋就是磨刀石。
1、项目经理接受了一个新项目,和项目团队一起制定项目管理计划。
目前已经通过了正向和反向分析项目进度网络图。
接下来需要进行哪项工作?A.找出浮动时间为零或负数的关键路径B.确认各活动的排序类型C.估算关键路径上的活动资源D.估算次关键活动的成本正确答案:A答案解析:参考答案:A解析:正向分析,计算每个活动的最早开始和最早结束时间。
反向分析,计算每个活动的最晚开始和最晚结束时间。
活动的浮动时间=最晚开始时间-最早开始时间==最晚结束时间-最早结束时间。
参见《项目管理知识体系指南》第5版第176〜177页。
2、影响指数: 项目团队识别了一些风险并评估了每项风险发生的可能性及其对成本、进度和绩效的潜在影响。
该信息参见所示表格。
若实现成本目标为本项目的首要考虑问题,则项目团队应处理的最关键风险是什么?A.A风险B.B风险C.C风险D.D风险正确答案:D答案解析:参考答案:D 解析:组织可分别针对每个目标(如成本、时间和范围)评定风险等级。
选项A的成本风险大小:0.1×6=0.6 选项B的成本风险大小:9×2=1.8 选项D的成本风险大小:0.5×4=2.0选项E的成本风险大小:0.3×2=0.6选项D的成本风险最大,是最关键的风险。
参见《项目管理知识体系指南》第5版第332页。
3、项目经理在审查可能影响项目目标的机会列表。
下列哪些属于项目经理对不确定事件的有效响应战略?A.分摊、缓解和指派B.避免、成本审查和转移C.开拓、提高和消极接受D.缓解、威胁审查和保险正确答案:C答案解析:C 其他选项均包括错误的响应战略。
4、关键干系人被识别完后,项目经理应如何识别其他干系人?A.向发起人询问所有干系人B.审验需求规范C.查阅公司的组织图D.访问每个干系人正确答案:D答案解析:通常可对已识别的干系人进行访谈,来识别其他干系人,扩充干系人名单,直至列出全部潜在干系人。
pmp项目管理:采购合同管理练习题

1 项⽬采购管理包括以下所有各项除了A.⾏政管理B.利害关系者分析C.规划D.询价2在执⾏管道项⽬的过程中管道分承包商提出对某种材料升级⽽不改变项⽬进度计划或成本在此项改变得到批准后该更改在何处记录在案A.项⽬批准书B.⼯作描述C.⼯作分解结构D.质量保障计划请参阅以下信息回答345贵公司正在执⾏在两年内交出新产品的合同该合同具有固定价格延误交货处以罚款客户提供了性能技术说明⽽贵公司的估算员起草了进度计划和成本估算作为合同谈判的⼀部分在获得为开始部分项⽬作业所需的内部资⾦⽅⾯延误了三个⽉3 由于延误关键资源被重新分配⽽不再能提供你⾸先应设法做什么A.⽤经验较少的资源替代这⼀资源B.与部门经理就该资源进⾏磋商C.向外部承包商采购类似资源D.将此问题提交上级管理部门4设计⼯程师通知您现有较为廉价的零部件但您不能肯定是否会影响性能⾸先您应A.拒绝变更B.评估相对于合同固定价格的零部件成本C.考虑使⽤新零部件⽅⾯的风险D.与贵公司现在的供货商进⾏降低该部件价格的谈判5假定项⽬进度计划已经压缩您现在可以⾯临以下任何或所有问题除了A.扩⼤范围B.增加成本C.增加风险D.降低质量6项⽬计划业已制定项⽬结束⽇期已经确定顾客后来要求将附加的⼯作包括在项⽬中但顾客不会重新谈判项⽬结束⽇期成本不成问题项⽬班⼦应⽴即A.求助于变更控制过程B.启动应急计划C.修改原项⽬范围以包括这⼀附加⼯作D.执⾏原项⽬范围并且开始⼀个新项⽬来处理附加⼯作7就固定价格/总价⽽⾔变更控制程序安排到位要求对所有的变更作出书⾯批准项⽬班⼦成员之⼀曾书⾯指⽰供应商在其合同规定的⼯作范围以外开展⼯作这⼀变更导致预算超⽀200%项⽬经理处理明显⽆视指令的项⽬班⼦成员应运⽤哪⼀种冲突解决⽅式A.调解B.强制C.缓和D.解决问题请参阅以下信息回答8和9您的项⽬班⼦刚刚完成某项⽬尽管成果符合合同规定的义务但顾客希望在最后验收之前做若⼲⼩改动8令双⽅满意地解决这⼀问题的⽅式是A.利⽤项⽬备⽤⾦来进⾏项⽬调整和修改B.向顾客强调已经按合同协议完成项⽬C.请顾客提交涉及范围外的项⽬变更请求D.进⾏磋商说服顾客实际上⽆须变更9更好地执⾏哪⼀种过程可能预防这种情况的发⽣A.范围界定B.项⽬规划C.质量核查D.变量控制10新的计算机系统某个⾮关键路线活动将延迟通常可靠的供应商已经表⽰⼀个可接受的修改交货时间由于计算机延误项⽬经理应A.实⾏合同罚款B.评估延误和确定备选⽅案C.查找替代供应商D.延迟项⽬知道计算机供应商赶上进度11以下均为限制合同责任问题的可接受⽅式除了A.提前完⼯对全组进⾏奖励B.限制拟⽀付的损失赔偿⾦额C.在决定测试标准⽅⾯充分投⼊D.与承包商界定⾥程碑12在向顾客交付时满⾜实际/真实需求的产品或服务的质量条款是A.符合技术要求B.适⽤性C.质量保障D.零缺陷13⼀家公司没有因特专门技术因此它决定与外部供应商签约其建其页潜在的供应商应以何种⽅式向客户公司报价A.为估算的⼯程费⽤加上利润率B.以低于供应商对该⼯程的估算投标并在获得项⽬之后为其他⼯程收费C.加⼤⼯程成本以确保供应商赢利D.为了赢得项⽬⽽将⼯程投标压得过低然后在下⼀项⽬上多收费14就络开发项⽬⽽⾔要选择供应商来实施某些活动在项⽬初期供应商认识到客户的某些要求模糊不清或者没有记录在案供应商确定这⼀情况的⽅式是A.对这些需求作出决定因为客户对此类项⽬没有任何经验B.忽略不明确的要求因为⽂件记录的需求没有提供充分的功能C.拟定备选清单解释模糊不清的需求并向客户推荐D.告诉客户您⽆法继续⼯作直到这些要求被澄清15在⼀次客户⼯作会议期间⼀位组员似乎对产品功能存有疑问并告诉客户该产品⽆法发挥某⼀规定的功能作为项⽬经理您应采取什么⾏动A.帮助组员增进其对产品功能的知识和了解B.派该组员参加⾯向客户的培训使他们更熟悉客户的经营需求C.给该组员安排不涉及客户交往或演⽰的任务D.在会议上批评该组员同时将产品的功能告知客户16在项⽬启动之后顾客提出有关新功能的要求您估计开发该功能另需三个⽉的时间您应A.与您的交货组举⾏献计献策会讨论设计交货成果的新办法B.致电给销售部将价格变更通知该部C.通过变更管理程序提交变更请求D.向贵公司⾼级管理层发出紧急⽂电17下⾯哪⼀项不会在项⽬完⼯时收⼊项⽬⽂件档案A.每位项⽬班⼦成员的业绩评价B.项⽬计划基准和以后的变更C.财务记录D.沟通计划和更新18贵公司刚刚从以前从未与之合作过的新客户那⾥获得⼀个项组客户要求您的全体组员签署保密条款这将在项⽬完⼯后两年内限制他们在客户所在⾏业中⼯作贵公司应⾸选以何种⽅式对此新要求作出反应A.拒绝签署保密条款因为在招标通告RFP中没有说明记录B.就保密条款进⾏谈判使之不会限制贵公司将来的项⽬⼯程C.放弃项⽬以便不限制将来的选择D.指⽰您所有组员签署保密条款19以下都是项⽬启动会议的功能除了A.确定项⽬⽬标B.获得C.提出项⽬成本D.介绍利害关系者20合同后评价⼗分重要因为A.在许多管辖区法律要求如此B.费⽤与承包⼈业绩相连C.它们为承包⼈选择确⽴历史基数D.多数合同需要它们21顾客对项⽬结果是否满意取决于A.成本估算进度计划控制和获得值计算B.管理层的质量办法变更管理和状况报告C.技术⽅法员⼯资源和项⽬组织D.预期产品适⽤性和规范符合程度22合同收尾与项⽬管理收尾之间的关键差别为何A.合同完⼯是项⽬完⼯正式⽣效B.合同完⼯包括修订最终结果的记录C.合同完⼯包括产品核证D.项⽬管理收尾包括采购审计23以下全都是资源选择的⼯具和技巧除了A.加权系统B.筛选系统C.独⽴估计D.组织政策24⼀旦签订合同具有法律约束⼒除⾮⼀⽅A.不愿实施此项⼯作B.不能为其部分⼯作提供经费C.违反法律D.宣布它⽆效25对⼀个未界定⼯作的合同A.可能按直线⼩时费率计价B.在授予合同时尚未定价C.仅由仲裁委员会裁决D.在项⽬完成之后裁定其全部成本26作为以下哪项的⼀部分进⾏⾃制或外包分析A.询价B.采购规划C.竞争投标D.合同管理27在项⽬范围未充分界定的情况下进度计划需要⼯程在若⼲部分齐头并进⽽业主希望实⾏较⾼程度的控制最适合的签约⽅法是A.成本加成B.⼀次性付清C.限价D.固定费⽤加奖⾦28即时制是试图将现有库存降到的概念A.0%B.25%C.计划库存的25%D.50%29可由合同⽅承担的修理费是A.免责付款B.退款C.付款确认D.提单30整合若⼲供应商的产品来提供服务其中⼀个供应商中断供应某种产品及其⽀持并⽤⼀种较昂贵的产品取代中断供应的产品妥善的第⼀步措施应如何A.实⾏成本变更控制B.确保这些变更正确实施C.执⾏进度计划变更控制D.评估新产品是否符合质量要求31买⽅与卖⽅签订了⼀个成本奖励费⽤的合同合同的⽬标成本为$300,000⽬标奖励费为$40,000奖励分摊⽐例为80/20奖励费⽤上限为$60,000下限为$10,000如果卖⽅实际成本为$380,000则买⽅应⽀付的奖励费为A.$104,000B.$56,000C.$40,000D.$30,000E.$24,00032.下列哪⼀些描述了不论是买⽅还是卖⽅对部分或全部合同条件本能实质的情况A.终⽌合同B.部分执⾏C.违背合同D.合同纠纷33下列哪⼀项对有效的全同管理来说不是⼀个重要的因素A.准备合同变更⽂件B.处理⽀付凭证C.建⽴合适的合同类型D.实施⼀个合同变更控制系统E为买⽅准备⼀个合同⽉度执⾏报告34⼀般来说在成本合同中对全同⽅进⾏补偿的依据是A.实际花费与合同⽅付出的努⼒有关B.完成合同所需的时间C.合同中列出的需交付的产品及服务D.所使⽤的资源数量35合同执⾏状况检查⽀付及批准对合同进⾏修改在时候发⽣A.合同意向期间B.合同签订期间C.合同管理D.合同形式36在谈判期间卖⽅不愿接受买⽅的合同条款⽽建议不同的合同条款则卖⽅使⽤了哪种谈判技术A.评述B.拒绝报价C.分割报价D.反辨counteroffer37从不同的潜在卖⽅进⾏询价通常可称作以下名称除了A.招标邀请函InvitationB.建议征询函Request for proposalC.信息征询函Request for informationD.报价征询函Invitation for quotation38下列哪⼀项不是合同的⼀个基本要素A.报价B.验收C.顾及条款considerationD.⽬标的合法性39.⽤于采购计划编制的三个技术是A.制造或采购分析专家判断及合同类型选择B.固定价格成本补偿及单价合同C.成本及坟墓估计发票处理以及现⾦流预测D.范围说明变更管理及市场分析40采购订单是下列哪种合同形式的⼀个例证A.双边B.三边C.单边D.允诺答案:采购合同管理练习题1、BDBCA ADCDB BBACD CDBCC 21、DCDCB BAABA ECCAC DCCAC。
PMP考试模拟题和答案解析(共185题)

PMP考试模拟题及答案解析(共185题)1.收到新项目的客户请求之后,项目经理首先应该怎么做?A.寻求项目发起人批准B.准备商业论证C.组织项目启动大会D.获得专家判断1. 解析: B是参考答案。
项目商业论证指文档化的经济可行性研究报告,用来对尚缺乏充分定义的所选方案的收益进行有效性论证,是启动后续项目管理活动的依据。
商业论证列出了项目启动的目标和理由。
它有助于在项目结束时根据项目目标衡量项目是否成功。
知识点:章节1.2.6.1。
2.在项目启动期间,一名关键干系人声称项目不再可行。
为评估项目的可行性,项目经理应该怎么做?A.将该干系人推荐给项目发起人B.拖延项目再评估,直至项目资金在启动阶段结束时用完C.检查是否与商业论证保持一致,并提交给项目发起人和关键干系人D.立即开始项目收尾过程2.解析: C是参考答案。
商业论证列出了项目启动的目标和理由。
它有助于在项目结束时根据项目目标衡量项目是否成功。
商业论证是一种项目商业文件,可在整个项目生命周期中使用。
知识点:章节1.2.6.13.一家公司发现有几个项目要实施。
在制定商业讨论时,公司使用净现值(NPV)来确定项目的优先级。
公司应该首先开始哪个项目?A.NPV=15,000 美元,投资回收期为三年B.NPV=15,000 美元,投资回收期为五年C.NPV=-25,000 美元,投资回收期为三年D.NPV=-25,000 美元,投资回收期为五年3.解析:A 是参考答案。
NPV 应大于零,且越大越好,回收期越短越好。
知识点:章节1.2.6.2。
4. 一个由三个项目组成的项目群最初获得批准,但是财务预测未能支持所有三个项目的申请理由。
若需要评估项目,项目经理应向管理层提供什么?A.客户提出的变更请求B.商业论证分析计划C.项目范围说明书D.产品开发计划4. 解析:B 是参考答案。
项目商业论证指文档化的经济可行性研究报告,用来对尚缺乏充分定义的所选方案的收益进行有效性论证,是启动后续项目管理活动的依据。
PMP章节习题练习题库(120道)

PMP章节习题练习1、某家公司把项目分为A,B,C三组。
A组项目将为公司开拓新的业务领域,B组项目非常成熟,是公司利润主要来源,C组项目所处行业正在萎缩,公司给三组项目设定不同的优先级,并按这个优先级分配资源。
这是什么管理活动?A company divides projects into three groups: A, B, and C. The A group will open new business areas for the company.B group is very mature. It is the main source of company profits. The industry ofC group is shrinking. The company setdifferent priorities for the three groups of projects and allocate resources according to this priority. What is this management activity?——[单选题]A 项目管理Project ManagementB 项目集管理Program ManagementC 项目组合管理Portfolio ManagementD 项目治理Project Governance正确答案:C2、公司有几个项目团队经常因为项目之间互相影响而产生矛盾,比如其它项目的任务不能按时完成而造成自己的项目进度延误,尽管项目经理们经常一起开会协调但收效甚微。
他们现在最需要以下哪个角色来解决这类问题?There are several project teams in a company that often have conflicts due to the interaction between projects, such as other projects' tasks cannot be completed on time, resulting in delays in their own projects. Although project managers often have meetings together, they have little effect. What role do they need to solve these problems most now?——[单选题]A 项目组合经理Portfolio ManagerB 项目集经理Program ManagerC PMO负责人PMO LeaderD 变更控制委员会CCBChange Control Board正确答案:B3、关于项目和运营,以下哪个表述是不正确的?Which of the following statements is not true about the project and operation?——[单选题]A 持续运营不属于项目的范畴;Continuous operation is not in the scope of the project;B 项目和运营可能存在交叉;There may be a crossover between the project and operation;C 项目专注于成果交付,运营聚焦在实现商业价值;The project focuses on the delivery of results, and the operation focuses on realizing commercial value.D 项目和运营是截然分开的两个阶段。
PMP项目管理专业人员资格认证考试-40-答案版

PMP项目管理专业人员资格认证考试-40-答案版PMP练习题答案解析版——如果把才华比作剑,那么勤奋就是磨刀石。
1、项目经理接受了一个新项目,和项目团队一起制定项目管理计划。
目前已经通过了正向和反向分析项目进度网络图。
接下来需要进行哪项工作?A.找出浮动时间为零或负数的关键路径B.确认各活动的排序类型C.估算关键路径上的活动资源D.估算次关键活动的成本正确答案:A答案解析:参考答案:A解析:正向分析,计算每个活动的最早开始和最早结束时间。
反向分析,计算每个活动的最晚开始和最晚结束时间。
活动的浮动时间=最晚开始时间-最早开始时间==最晚结束时间-最早结束时间。
参见《项目管理知识体系指南》第5版第176?177页。
2、影响指数: 项目团队识别了一些风险并评估了每项风险发生的可能性及其对成本、进度和绩效的潜在影响。
该信息参见所示表格。
若实现成本目标为本项目的首要考虑问题,则项目团队应处理的最关键风险是什么?A.A风险B.B风险C.C风险D.D风险正确答案:D答案解析:参考答案:D 解析:组织可分别针对每个目标(如成本、时间和范围)评定风险等级。
选项A的成本风险大小:0.1×6=0.6 选项B的成本风险大小:9×2=1.8 选项D的成本风险大小:0.5×4=2.0选项E的成本风险大小:0.3×2=0.6选项D的成本风险最大,是最关键的风险。
参见《项目管理知识体系指南》第5版第332页。
3、项目经理在审查可能影响项目目标的机会列表。
下列哪些属于项目经理对不确定事件的有效响应战略?A.分摊、缓解和指派B.避免、成本审查和转移C.开拓、提高和消极接受D.缓解、威胁审查和保险正确答案:C答案解析:C 其他选项均包括错误的响应战略。
4、关键干系人被识别完后,项目经理应如何识别其他干系人?A.向发起人询问所有干系人B.审验需求规范C.查阅公司的组织图D.访问每个干系人正确答案:D答案解析:通常可对已识别的干系人进行访谈,来识别其他干系人,扩充干系人名单,直至列出全部潜在干系人。
PMP试题第十二章项目采购管理

PMP试题第十二章项目采购管理1. 以下关于固定总价合同的说法,正确的是( )。
A. 价格完全固定,不允许调整,以便卖方承担工作范围变更的风险B. 买方不需要准确定义所需采购的产品或服务C. 买方承担因合同履行不好而导致的成本增加D. 如果工作范围发生变化,则可以调整合同价格2.以下都是合同提前终止的原因,除了( )。
A. 双方协商一致B.买方为了自己的便利C. 一方违约D. 项目完工3.采购文件中应该包括( )。
A.所需的合同条款C. 详细的施工方法B.初步估计的合同价格D.详细的进度计划4.在成本补偿合同下,买方为卖方报销合同工作实施的一切可列支成本,并支付一定的费用作为卖方的( )。
A.管理费B. 固定成本C. 间接成本D.利润5.项目采购管理是围绕以下哪项进行的?( )A.采购文件B.建议书C.合同D.建议邀请书6.在规划采购管理过程中,经常需要从外部寻求以下各种专家的专家判断:( )。
A. 采购专家、法律专家、技术专家B.管理专家、法律专家、技术专家C.采购专家、管理专家、技术专家D.采购专家、法律专家、管理专家7.投标人会议通常在什么时候举行?( )A.规划采购管理阶段B.实施采购阶段C.卖方选择阶段D.控制采购阶段8.根据买方在项目采购圈中的不同位置,买方也可以称为以下各项,除了( )。
A.顾主( Client)B.承包商(Contractor)C.客户( Customer)D.投标人(Bidder)9.从买方的角度分析,对于固定价格合同,买方最重要的工作是什么?( )A. 确定合同总价B.处理合同执行过程中的变更C. 定义被采购产品或服务的范围D.监督卖方控制成本的积极性10.以下关于工料合同的说法都是正确的,除了( )。
A. 工料合同是一种混合类型合同,既有成本补偿合同的特点,也有总价合同的特点B. 按卖方的实际成本给予付款,外加一定的利润C.买方没有明确规定合同的总价值D.在合同授予时,采购的准确数量没有明确规定11.你已经发出了建议邀请书,潜在供应商有一些疑问。
PMP成本管理章节模拟40题

PMP成本管理章节模拟40题PV=$2,200EV=$2,000AC=$2,500BAC=$10,0001、根据挣值分析,SV和上面所描述的项目状况是A、-300美;项目进程提前B、+8,000美元;项目进程准时C、+200美元;项目进程提前D、-200美元;项目进程延后2、这个项目的CPI上多少,截止到目前,这个项目的CPI告诉我们成本业绩的那些情况A、0.20;实际成本与计划成本一样多B、0.80实际成本超过计划成本C、0.80;实际成本少于计划成本E、1025;实际成本超过了计划成本3.CV是A、+300美元B、-300美元C、+500美元D、-500美元4.这个项目的EA是多少,表示什么意义A、12,500美元;表示项目总成本的修正估计(基于截止到当前的业绩表现)B、10,000美元;表示项目总成本的修正估计(基于截止到当前的业绩表现)C、12,000美元;表示原始项目预算D、10,000美元;表示原始项目预算5.你作为项目经理正致力于通过自动售货机和快餐业来向大众推销山羊奶。
你的首要任务是准备一个项目成本估计。
你准备使用类比估计。
下面哪一个不是类比估计的特征A、提供严密的估计B、是专家判断的一种形式C、在实际成本+-10%以内的准确率D、利用以前的类似项目的成本作为当前项目成本估计的基础6、你受雇于一个政府机构来管理一具为期3年、预算达300万美元的项目。
如果项目有变更需求,人就需要在每个财政年度的年底有更多的资金注入。
你可以在你的项目中使用这些资金。
你决定要建立一个成本变更控制系统,这样做的目的是A、明确什么时候向项目添加应急资金B、明确定义变更成本基线的程序C、判断成本变动发生的原因D、判断是否需要修改预算7、在成本估计中你必须考虑直接成本、间接成本、营业费用、总成本以及管理成本。
下面哪下个不是直接成本的例子A、项目经理的薪水B、转包商费用C、项目所使用的原料D、电力8、如果成本的方差和进度的方差一致,且都大于零,那么A、成本差异是由进度差异决定、B、这差异对项目来说是有利的C、进度差异很容易就能纠正过来D、自从项目开始以来,工资率上升了9、你正负责为世界银行的一个大项目准备成本估计。
PMP模拟题和答案解析试题(库)完整

PMP模拟题和答案解析试题(库)完整第1章引论1以下哪一项最能表现项目的特征?()A.需要制订进度计划B需要整合围、进度和成本C.有确定的期限D需要由专门的团队来实施2以下除了哪一项,其余都是项目团队需要考虑的事业环境因素?()A.人员加班政策和时间记录要求B组织的标准流程和标准化的工作指南C.干系人的风险承受力D信息收集与发布系统3 PMBOK指南作为一部公认的项目管理标准,规定了项目管理的方法、过程和做法,从而()。
A.成为可共享和反复使用的规则,实现项目管理中的最佳秩序B.成为具有强制性的项目管理规C.可以不加修改地用于任何行业的项目管理D.成为对项目管理知识体系的?整描述4以下哪一项是项目管理不可以逐渐细化的方面?()A.项目围B围潜变C产品围D假设条件5在组织战略发生变化之后,以下哪个也要发生变化?()A.项目围B项目集围C项目组合围D子项目围6项目的三重制约是()。
A.围、时间和成本B时间、成本和质量C.围、质量和成本D围、进度和质量7以下哪个属于运营的一部分?()A.会计业务B调整现有运营系统C.产品更新换代D服务流程再造8下列关于子项目的说法都是正确的,除了()。
A.子项目的划分便于把部分工作发包给外部企业B.项目生命周期中的一个阶段可以被作为一个子项目C.需要使用同样人力资源(如水电安装工人)的工作,可以被作为子项目D.划分子项目,有利于减少管理工作量,降低管理成本9项目是()。
A.在系统或过程中的一系列有顺序且相互关联的活动B.一项以满足客户或市场需求为目的且可以产生收益的活动C.以不断满足客户或市场需求为目的的持续性事业D.为提供某项独?的结果而进行的临时性努力10以下哪一个说法是正确的?()A.既然与以前项目的可交付成果比较,本项目的可交付成果中存在某些重复的元素,所以本项目从本质上讲不再是独特的B.项目只能生产出有形的项目产品C.项目大多是为了创造持久性的结果D.持续时间长达10年的工作,不应该当项目来做11以下哪个项目管理过程经常与渐进明细有关?()A.识别干系人B定义围C.控制围D指导与管理项目执行12项目集是()。
PMP采购管理章节模拟40题

PMP采购管理章节模拟40题说明:所有的题目都是单选题,请你选出最符合题意的答案,并填写在答题纸上相应的位置上。
1、根据什么理论,使得当事一方由于有意于不实施合同权利而放弃一个合同下的权利?A、权利转让B、严重违约C、自动弃权D、授权2、合同的收尾阶段涉及:A、客户满意度分析和最终付款B、管理收尾和档案保存C、向承包商最终付款和整理经验D、产品验收和管理收尾3、你正在管理一个有5个转包商的项目,需要监控合同的实施、费用的支付以及与供应商洽谈的各种问题。
其中一个转包商呈报了一项旨在扩大其工作范围的变更请求。
出于对这项请求的考虑,你决定批准这个合同变更。
这些活动都属于下列哪项涉及的范畴A、合同管理B、合同执行C、合同构成D、合同解决4、你为一家项目管理服务公司工作,该公司主要通过外部购买的形式来提供服务,在业界处于比较领先的地位。
目前公司正面临着资金流短缺问题。
市政府此时有一个垃圾回收的项目,公司为了获得稳定的收入,通过竞标赢得了这份合同。
正当管理层为得到这份合同欢欣鼓舞的时候,却了现公司计划购买的垃圾车已经被卖给别人了,公司原来计划要采用的垃圾掩埋处理方法也被停用了,而且项目经理也不赞成公司那条“我们不议论垃圾,我们要拉走它们!”的新口号。
这项工作在下周一开始,而今天已经是星期四了。
CEO认识到这个项目很难取得成功,并正在与市长会面,讨论终止合同的问题,理由是公司不能按照合同完成该项目。
这被称为:A、到期终止B、正式接受C、中断D、终止5、一个合同所规定的成本中有一部分的内容可能牵扯到多个项目,但是不能把这部分成本归为哪一个项目的花费,这部分成本叫做什么?A、变动成本B、直接成本C、间接成本D、半变动成本6、合同类型的选择取决于风险的程度或者项目经理面临的不确定性。
从买方的角度来看,适宜的低风险合同类型是A、固定价格合同B、固定酬金合同C、成本加固定酬金合同D、成本加成本比例合同7、买方已经与卖方达成一个成本加酬金合同。
2024年PMP考试内部模拟题库全考点含答案解析

2024年PMP考试内部模拟题库全考点含答案解析1.在市政厅项目会议期间,市长提出翻新该城市中央公园的建议。
一些商店业主请求提供每周项目进度报告。
项目经理应更新哪一项内容?A.工作说明书(SOW)B.项目调试计划C.相关方参与计划D.沟通管理计划2.在项目规划期间,项目经理希望将尽可能多的成本超支风险转移给供应商。
项目经理应使用哪一个合同类型?A.成本加激励费用(CPif)B.成本加固定费用(CPff)C.固定总价(ffp)D.总价加经济价格调整(fpepa)3 .在评审会议期间,开发人员识别到存在产品性能的风险。
项目经理应该做什么?A.提出变更请求B.更新项目文件C使用专家判断进行独立风险评估D.分配另一名开发人员解决该问题4 .项目经理正在领导一个涉及跨职能需求和变更的新项目,一些关键相关方正在抵制这些变更,项目经理应该做什么?A.举行引导式研讨会B.计划团队建设练习C.收集相关方需求D.请项目管理办公室(PmO)协助5 .相关方称一个可交付成果中遗漏一项功能。
之前的任何讨论中都没有提到这项功能,也没有被纳入验收标准。
然而,相关方却坚持认为这项功能是必要的,可以充分利用该可交付成果。
项目经理应该怎么做?A.实施该可交付成果并为遗漏的功能提交变更请求B.实施该可交付成果并开始遗漏功能的工作C.推迟实施该可交付成果并为遗漏的功能提交变更请求D.推迟实施该可交付成果并开始遗漏功能的工作6 .在执行一个几乎落后于进度的项目时,项目经理必须尝试执行一台新设备。
受此影响的一个本地机构要求立即停止项目,因为没有向他们提供批准项目的机会。
若要避免这个问题,项目经理应该事先做什么?A.使用冲突管理技术B.获得所有相关方签署和批准项目章程C.使用谈判和影响技巧和技能D.实施相关方参与计划7 .在项目的最后一个星期,一场强风暴造成损害并影响项目的交付日期。
项目经理应该怎么做?A使用储备分析技术8 .更新风险登记册C提交变更请求D.将其报告给项目发起人8.在准备项目开工时,项目经理了解到他们组织之前曾与客户有过负面的工作经验。
2023年版PMP考试内部模拟题库全考点含答案解析

2023年PMP考试内部模拟题库全考点含答案解析1.项目经理正在执行一个历时数年的大型跨国项目,除了一个地区外,项目经理确定所在地区的成本偏差(cv)均低于10%。
若要避免这个问题,项目经理应该事先做什么?A.为该地区包含应急费用B.请求额外的资源C.考虑所有地区的汇率和通货膨胀率D.将汇率和通货膨胀率记录在风险登记册中2.在一个施工项目期间,由于大雨影响了混凝土的一致性,混凝土无法使用。
这种可能性及其估算成本已在风险登记册中确定。
项目经理应该如何提供额外成本的资金?A.使用管理储备B.评估应急储备C.应用预算储备D.向客户索取储备3.在规划阶段审查项目管理计划时,发起人表示他们希望通过删除一些需求来减少预算,项目经理应该做什么?A.更新计划,仅包含新的需求集。
B.执行成本效益分析,以确定实际可以删除哪些需求。
C.与相关方讨论,以确定此范围变更是否可行。
D.签发变更请求,以减少项目范围。
4.现在,一位未能参加风险研讨会的关键相关方不同意被排列为高优先级的风险,项目经理应该做什么?A.使用直接冲突解决方案,确保该相关方批准高优先级风险清单。
B.将该相关方担心的问题记录在问题日志中,并继续执行风险管理和减轻计划。
C.安排召开另一次风险研讨会,将该相关方包含在内,并可能重新排列高优先级风险。
D.与该相关方开会,以评估对风险优先级排序的影响。
5 .在一个项目中途,发起人想要改变交付进度计划。
项目经理下一步应该怎么做?A.确定这对项目关键路径的影响B.将其添加到问题日志中C.提出一项变更请求D.使用进度压缩技术6 .客户请求了一项范围变更,将影响批准的预算和进度计划,但是,客户称这项变更很小。
项目经理首先应该做什么?A.向客户提交该范围变更的变更请求。
B.接受该请求,但相应地调整进度计划和预算。
C.拒绝该请求,因为它影响预算和进度计划。
D.与客户核实请求,并执行影响分析。
7.一项可交付成果的最新质量报告显示了质量标准方面的重大不合规问题,在团队会议期间,职能经理指出预算将不支持这些标准的实施,并称这些问题在项目的这个阶段并不重要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
PMP采购管理章节模拟40题说明:所有的题目都是单选题,请你选出最符合题意的答案,并填写在答题纸上相应的位置上。
1、根据什么理论,使得当事一方由于有意于不实施合同权利而放弃一个合同下的权利?A、权利转让B、严重违约C、自动弃权D、授权2、合同的收尾阶段涉及:A、客户满意度分析和最终付款B、管理收尾和档案保存C、向承包商最终付款和整理经验D、产品验收和管理收尾3、你正在管理一个有5个转包商的项目,需要监控合同的实施、费用的支付以及与供应商洽谈的各种问题。
其中一个转包商呈报了一项旨在扩大其工作范围的变更请求。
出于对这项请求的考虑,你决定批准这个合同变更。
这些活动都属于下列哪项涉及的范畴A、合同管理B、合同执行C、合同构成D、合同解决4、你为一家项目管理服务公司工作,该公司主要通过外部购买的形式来提供服务,在业界处于比较领先的地位。
目前公司正面临着资金流短缺问题。
市政府此时有一个垃圾回收的项目,公司为了获得稳定的收入,通过竞标赢得了这份合同。
正当管理层为得到这份合同欢欣鼓舞的时候,却了现公司计划购买的垃圾车已经被卖给别人了,公司原来计划要采用的垃圾掩埋处理方法也被停用了,而且项目经理也不赞成公司那条“我们不议论垃圾,我们要拉走它们!”的新口号。
这项工作在下周一开始,而今天已经是星期四了。
CEO认识到这个项目很难取得成功,并正在与市长会面,讨论终止合同的问题,理由是公司不能按照合同完成该项目。
这被称为:A、到期终止B、正式接受C、中断D、终止5、一个合同所规定的成本中有一部分的内容可能牵扯到多个项目,但是不能把这部分成本归为哪一个项目的花费,这部分成本叫做什么?A、变动成本B、直接成本C、间接成本D、半变动成本6、合同类型的选择取决于风险的程度或者项目经理面临的不确定性。
从买方的角度来看,适宜的低风险合同类型是A、固定价格合同B、固定酬金合同C、成本加固定酬金合同D、成本加成本比例合同7、买方已经与卖方达成一个成本加酬金合同。
合同设定的成本为30万美元,目标费为4万美元,分配比例为80/20,最高费为6万美元,最低为1万美元。
如果卖方实际成本为38万美元,则买方实际支付的酬金为:A、$104,000B、$56,000C、$30,000D、$24,0008、卖方或者买方部分或者全部没有履行合同义务属于A、合同终止B、部分履行C、违反合同D、合同弃权9、作为项目整体管理人员,你的主要工作是协调大量承包商的工作。
你目前的项目是用完全依靠全球卫星定位的空中交通控制系统替代老的系统。
项目已经接近尾声。
你有15个承包商和大量的其它供货商。
其中几个承包商非常容易共事。
你的组织未来还将再次雇佣他们。
其中一个承包商每隔一周就提出变更请求,要求增加经费。
另一个从来没有提出过变更要求。
两个公司在遵守管理规定方面遇到了困难,但是都还能够按时交货。
在项目结束阶段,你应该:A、进行趋势分析B、通过挣值评估在本项目中获得的经验C、要求每个承包商与你单独见面,费用由他们自己承担D、进行采购审核10、在某些情况下,合同终止指:A、双方同意终止合同B、交付产品或者提供服务结束合同C、正确履行合同从而结束合同D、确认最终付款11、你目前正从事一项复杂的采购工作。
你必须在签订合同前和对方在许多方面上达成共识,主要包括权力与义务、适用性条款和条件、合同融资、技术和商业管理方法以及合同价格。
你为谈判会议制定了日程。
对方将有8名代表到会,而你将派出10名代表出席。
由于这项过于复杂,合同谈判应该如何处理A、借助于第三方的力量来解决B、提出多种选择条件以供抉择C、将此次合同管理作为一项有着特定的投入和产出的独立过程来处理D、通过与供应商建立一种伙伴协定来解决12、你所在的公司是一个为州政府机构工作的承包商。
你们公司最近为州政府完成了一个水资源管理项目,并已于今天正式与政府部门结算了该项目。
现在要开始对这个项目进行采购审计。
由下列哪个部门向你的公司发出合同结束的正式通告?A、州政府的项目经理B、负责合同管理的人员C、项目控制负责人D、项目发起人或所有人13、以下哪一种合同成本可以追溯到某种选定的项目工作上:A、变更成本B、固定成本C、间接成本D、直接成本14、当卖方违反合同的时候,买方不能接受:A、赔偿金B、惩罚性损失赔偿C、规定的违约赔偿金D、间接损失赔偿金15、一般来说,对一个成本补偿合同的承包商的补偿是基于:A、承包商最佳状况下的实际成本B、按照合同规定交付产品和服务C、使用的资源数量D、如果成本上限被超过,实际成本减去利润16、以下哪一项不是邀请潜在卖方供货的采购文件的通称?A、承包商初期反应B、信息征集C、报价征集书D、谈判邀请17、你正在依据一个固定价格合同工作,管理层要求你提交一份最终发票,尽快结束合同。
在根据合同最终付款得到批准之前,你必须:A、准备一份合同完成陈述B、对采购流程进行审计C、更新和整理合同记录D、处理分包合同18、最近的数据表明每年有10,000多名飞机乘客被从座椅顶上落下的行李砸伤。
90%以上的此类事故造成了坐在通道座位的乘客头部伤害。
你最近被任命负责一个项目以增加坐在通道作为乘客的安全程度。
你进行了内部制造还是外部购买的分析,最后决定将行李架的设计和生产工作承包除去。
你的航空公司目前还没有合适的供应商名单采购之用。
你不希望将这个重要的承包内容只交给一个承包商。
因此,项目小组需要制订一个合格的供货商的名单。
一般来讲,以下那种方法对于项目小组不会很有用?A、广告B、因特网C、贸易产品目录D、相关的地方供货商行会或协会19、在你准备要结束与项目相关的合同的时候,你应该考虑多种类型的文件,但不包括下列哪项A、关于结束合同的文件B、采购审核C、发票和付款记录单D、承包商的业绩报告20、在你的公司中,你正致力于完成一个新项目。
因为项目中有一些方面对公司来说是很陌生的,所以公司的现有员工不能完全满足该项目的要求。
你发现了一些这种产品的销售商,他们即使不能完全满足你的需求也至少能符合你的大部分要求。
你正在准备你的项目计划,需要决定如何最优地达到项目的资源需求和人员配置。
你第一步应该做的是:A、实施“自制一购入”分析。
B、实施一项市场调查C、向各承包商发放RFP(方案征集书)征求方案,以决定你是否应该为该项目在公司外部筹集资源。
D、重新审查已有的各个承包商的情况,选择其中符合项目要求的承包商并向他们分发RFP(方案征集书)21、在进行自制或购买决策后,你们公司决定对药品研究项目的管理工作进行外包。
因为你们公司对项目管理是外行,不能完成了解合同所规定的管理服务范围。
因此,最好是签订:A、总价承包合同B、固定价格激励合同C、成本加比例成本合同D、单价合同22、正式的合同接收以及收尾的要求在以下什么文件中通常有说明:A、建议书B、工作陈述C、采购审计报告23、你计划要为公司签署一份提供项目管理培训的合同。
你觉得那些预期能够与之签订合同的对象最好是与一所具有授予项目管理专业硕士学位资格的知名大学有一定联系。
这个要求属于下列哪项的例子?A、设置独立的评估B、设定工作说明中的要求C、建立一个评价系统D、建立一个筛选系统24、为了在法律上可行,以下所有的内容在合同中必须明确规定,除了:A、法定资格B、双方同意C、合适的合同形式D、定价25、购买订单是什么合同形式的例子:A、单边合同B、双边合同C、三边合同D、可分割合同26、你负责保证你的供货商正确履行合同。
为了对合同进行有效的管理,你应该:A、举行投标人会议B、选择合理的合同形式C、执行合同变更控制制度D、准备工作陈述27、以下关于成本补偿合同的陈述哪个是不正确的:A、卖方对成本控制增加了兴趣B、付款的条件单纯信赖交付产品或者服务C、买方对卖方履行合同的关注增加D、买方承担更大的经济风险28、买方利用许多方法激励卖方尽早完成或者按照合同规定的时间表完成项目工作。
其中一个方法是清偿损失额,从卖方的角度看,清偿损失额是什么形式的激励:A、积极B、消极C、名义上的D、造成风险的29、质量保证的主要功能是:A、为质量提供一定的保证B、为延迟付款提供依据C、为接收产品之后提供额外的时间纠正缺陷,而不产生额外的成本D、保证购买的货物符合使用目的30、合同收尾和管理收尾类似,因为它们都要求:A、项目经理以外的某个人负责有关的活动B、核实在整个项目执行过程中没有发生任何错误C、准备WBSD、核实项目的完成是否令人满意31、你决定向以前经常为你的公司服务一家供货商外包合同。
该供货商在履行时间表和成本效益方面记录良好,而且与你建立了良好的工作关系。
你现在的项目虽然与以前的不同,但是与该供货商完成其它工作类似。
在这种情况下,你应该订立什么类型的合同:A、固定价格,附加币值调整B、固定酬金(固定目标)C、固定成本D、成本加酬金32、合同使用的语言有时引起误解,影响合同的履行。
因此,应该准备一种比较快速和不琥、在式的方法排除障碍。
其中一种方法是将将争议提交没有利害关系的第三方解决。
这被称为:A、争议解决的替代方案B、问题处理机制C、操纵解决方法D、仲裁33、不计成本的结算有时用来:A、结束一个正确履行的合同B、替代正式的结束程序C、当买方按照合同不提供资产D、当该结算方法对于当事的一方是可以接受的时候34、以下哪种合同类型不鼓励卖方控制成本,因而买方承担最大的风险:A、成本加奖励费B、成本加固定酬金C、成本加酬金D、成本加成本比例35、项目正在紧张的进展之中,团队成员感到压力在逐渐增大,为了减少大家的压力,你决定要在每次的项目状态会议上都要进行能补充能量的瑜珈术部分。
根据公司项目管理的统一方法,你在寻找这种服务的供应商之前应该准备好下列哪项文件?A、工作说明B、采购管理计划C、评估方法D、合同条款和条件36、目前有两家公司要签署一个固定价格加奖金的合同。
双方已经谈妥:合同的目标成本是200,000美元,奖金是30,000美元,因此合同的预定价格是230,000美元。
买方还设定了270,000美元的最高价以及“七三开”的分成比率。
如果卖方以170,000美元的实际成本完成了合同,除了合同的成本外,买方还要付给卖方多少钱?A、21,000美元B、35,000美元C、39,000美元D、51,000美元37、检查和接收的要求在以下哪个文件中加以规定:A、合同B、采购管理计划C、项目总计划D、规格38、合同经常规定支付保证金。
支付保证金要求在规定的条件下为一定的行为。
支付保证金是特别为保证主要承包商支付:A、保险费B、周薪C、支付分包商,工人和原料供应商D、赔偿事故损失39、在招标段,项目小组的任务是:A、进行自制或购买决策B、准备采购文件C、规定进度表参数,包括交付日期D、为招标制定有关规定和图表40、你为加拿大的一个省政府工作并与之签订了合同。
