综合管廊深基坑支护及土方开挖专项施工方案
综合管廊深基坑支护及土方开挖专项施工方案目录一、工程概况 (1)1.1 综合管廊工程概况 (1)1.2 下穿通道概况 (2)1.3 箱涵施工概况 (2)1.4 雨污水管沟槽支护段 (3)1.5 综合管廊工程施工平面布置 (3)1.6 施工要求 (4)1.7 技术保证条件 (5)二、编制依据 (6)2.1 编制说明 (6)2.2 编制依据 (6)2.3 编制原则 (7)2.4 编制范围 (7)三、施工计划 (8)3.1 施工进度计划 (8)3.2 材料与设备计划 (8)四、施工工艺技术 (12)4.1 支护、支撑系统结构设计 (12)4.2 技术参数 (19)4.3 工艺流程及施工方法 (20)4.4 综合管廊深基坑开挖及支撑施工 (40)4.5 雨污水管箱涵、雨污水管沟槽基坑开挖及支撑施工 (50)4.6 下穿通道基坑土方开挖与支护施工 (51)4.7 K7+931.02箱涵、超过5m深的雨污水管沟槽土方开挖 (56)4.8 基坑支护检查验收 (58)4.9 基坑土方回填 (59)五、施工安全保证措施 (61)5.1 组织保障措施 (61)5.2 技术保障措施 (64)5.3 应急救援预案 (66)5.4 监测检控措施 (75)六、劳动力投入计划 (79)6.1专职安全生产管理人员 (79)6.2劳动力安排计划 (79)七、附图 (80)一、工程概况1.1综合管廊工程概况1.1.1基本概况综合管廊工程位于右幅道路右侧绿化带下,管廊主线全长约5.7公里,相交道路管廊约1.1公里,设计范围内综合管廊全长6.8公里,综合管廊分为干线综合管廊(2690m)、支线综合管廊(3065m)和缆线综合管廊(1000m)。
综合管廊工程总体格局与路网格局一致,基本与道路平行布置。
综合管廊工程基坑为临时基坑,基坑深度5.8~11.5m,根据《建筑基坑支护技术规程》(JGJ120-2012),基坑支护安全等级为二级。
其中:K2+420~K3+480段综合管廊基坑宽度5.3m~7.55m,基坑深度6.8m~11.5m;K3+680~K5+440段综合管廊基坑宽度5.3m,基坑深度6.8m~11.5m;对于普通6.8m深的基坑采用拉森Ⅳ型钢钢板桩+406*9钢管支撑支护,对于基坑深度10~11.5m或对变形有特殊要求的基坑采用C30灌注桩+406*9钢管支撑支护。
地下综合管廊土方工程施工方案

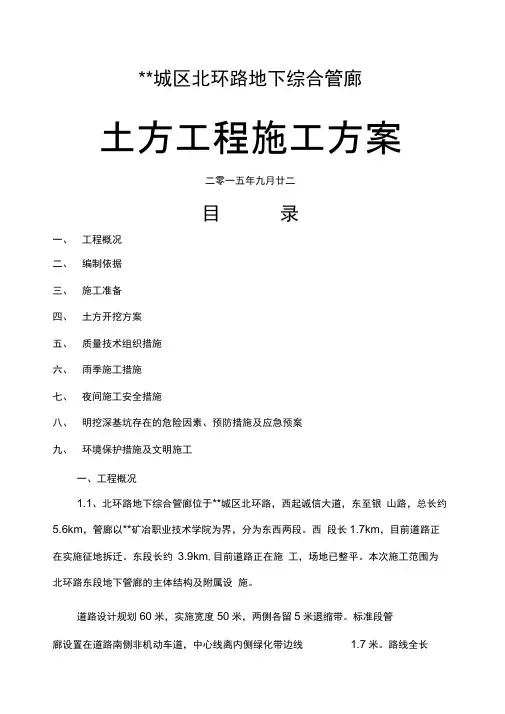

**城区北环路地下综合管廊土方工程施工方案二零一五年九月廿二目录一、工程概况二、编制依据三、施工准备四、土方开挖方案五、质量技术组织措施六、雨季施工措施七、夜间施工安全措施八、明挖深基坑存在的危险因素、预防措施及应急预案九、环境保护措施及文明施工一、工程概况1.1、北环路地下综合管廊位于**城区北环路,西起诚信大道,东至银山路,总长约5.6km,管廊以**矿冶职业技术学院为界,分为东西两段。
西段长1.7km,目前道路正在实施征地拆迁。
东段长约3.9km,目前道路正在施工,场地已整平。
本次施工范围为北环路东段地下管廊的主体结构及附属设施。
道路设计规划60米,实施宽度50米,两侧各留5米退缩带。
标准段管廊设置在道路南侧非机动车道,中心线离内侧绿化带边线 1.7米。
路线全长5.6KM,管廊以**矿冶职业技术学院为界分为东西两段,西段长约1.7KM,东段全长约3.9KM。
本次施工范围为东段地下综合管廊的主体结构及附属设施。
起止桩号为K0+000~K3+932长度为3932米,综合管廊为矩形三仓断面,分别为热力仓、天然气仓及电力仓。
管廊总体尺寸为11.8 X 3.4米,天然气仓净宽高尺寸为1.9 X 3.4米,电力管道仓净宽高尺寸为3.3 X 3.4米,热力仓净宽高尺寸为5.2 X 4.3米,管廊顶面距路面约2.3米。
为钢筋混凝土结构,采用现浇法施工,混凝土采用C15防水垫层,C45主体结构,抗渗等级为P&1.2、在建白环路东段断面图图1北环路在建东段道路横断面1.3、地下综合管廊断面设计采用3舱型式,包括电力舱、管道舱和燃气舱,管廊尺寸宽X高),覆设在南侧绿化及非机动车道下。
图2北环路地下综合管廊断面设计图1.4、地质概况**市在大地构造上位于祁连山东端,秦祁褶皱强烈,断层极为发育。
地质构造主要为向西北方向收敛、向东南方向撒开的帚状旋转构造体系,曾经历多次构造运动,其中以加里东运动最为强烈,表现为强烈的沉降和局部的升起。
管廊工程土建专项施工方案
管廊工程土建专项施工方案一、前言管廊工程是指在城市地下或地上建设大规模的管道和电缆线路的地下综合管廊,这些管道包括污水管、雨水管、燃气管、热力管、电缆管等。
管廊工程施工虽然在地下进行,但是需要进行土建工程施工。
本文将就管廊工程土建专项施工方案进行详细介绍,内容涵盖施工前期准备、土建工程施工技术、施工质量及安全控制等方面,以期为相关工程人员提供参考。
二、施工前期准备1、技术人员准备:施工前需配置足够的土建施工技术人员,并对其进行专项培训,提高其工地管理水平和技术水平。
2、机械设备准备:根据管廊工程施工的特点,需要准备足够的挖掘机、装载机、卡车、水泥搅拌机等机械设备,并保证其良好的运行状态。
3、材料准备:需提前准备好各种土建施工所需的材料,包括水泥、砂子、砾石、砖块、涂料等,保证施工进度。
4、施工方案制定:针对具体的管廊工程情况,制定详细的土建专项施工方案,明确施工步骤和安全措施。
三、土建工程施工技术1、开挖施工:根据施工图纸确定管廊工程的开挖位置和尺寸,合理配置挖掘机和卡车进行开挖作业。
在开挖过程中,应注意保护地下水管道、电缆等设施,避免损坏。
2、基础施工:根据设计要求,在开挖后的地基上进行基础施工,包括浇筑混凝土、砌筑砖墙等工序,保证基础的承载能力和稳定性。
3、地下管道敷设:在基础完成后,进行地下管道的敷设作业,包括排水管、燃气管、电缆管等的铺设和保温、防腐处理。
4、地面建筑施工:在地下管道敷设完成后,进行地面建筑的施工,包括砌筑管廊的墙体和顶板、进行水泥地面的浇筑等。
5、涂装工程:管廊的外表面需要进行抗侵蚀涂装处理,以延长使用寿命。
6、安全措施:在施工过程中,应加强安全监管,保证施工人员的安全,避免发生意外事件。
四、施工质量及安全控制1、质量控制:根据设计图纸和技术标准,对土建施工进行质量控制,保证施工质量符合要求。
2、封顶验收:管廊工程在完成土建施工后,需组织专业人员进行封顶验收,确保管廊的结构安全、稳定。
管廊基坑开挖专项方案
一、工程概况本工程为XX市XX区XX路地下综合管廊项目,管廊全长约2.5公里,采用明挖法施工。
根据地质勘察报告,管廊基坑深度约6-10米,基坑周边环境复杂,地下管线密集,需采取严格的安全措施和施工方案。
二、施工方案1. 施工顺序(1)施工准备:场地平整、测量放线、施工围挡、排水设施等。
(2)土方开挖:按照设计图纸要求,采用分层分段开挖,确保开挖质量和安全。
(3)支护结构施工:根据地质条件和施工环境,选择合适的支护结构形式,确保基坑稳定性。
(4)降水排水:采用井点降水,确保基坑内无积水,降低地下水位。
(5)基础施工:按照设计要求,进行基础垫层、基础结构等施工。
(6)管廊主体结构施工:按照设计图纸要求,进行管廊主体结构施工。
(7)回填土方:按照设计要求,进行回填土方施工。
2. 施工技术措施(1)土方开挖1)分层分段开挖:按照设计图纸要求,将基坑分为若干个层次,逐层开挖,每层开挖深度不超过2米。
2)施工顺序:先外后内,先深后浅,先高后低,确保开挖质量和安全。
3)出土运输:采用挖掘机、自卸汽车等设备进行出土运输。
(2)支护结构施工1)根据地质条件和施工环境,选择合适的支护结构形式,如:土钉墙、锚杆支护、喷锚支护等。
2)支护结构施工前,对施工人员进行技术交底,确保施工质量。
3)支护结构施工过程中,加强监测,发现问题及时处理。
(3)降水排水1)采用井点降水,井点间距根据地质条件确定。
2)井点施工过程中,确保井点施工质量,防止井点倾斜、断裂等现象。
3)降水过程中,加强监测,确保降水效果。
(4)基础施工1)按照设计要求,进行基础垫层、基础结构等施工。
2)施工过程中,加强质量控制,确保基础施工质量。
(5)管廊主体结构施工1)按照设计图纸要求,进行管廊主体结构施工。
2)施工过程中,加强质量控制,确保管廊主体结构质量。
3. 施工安全措施1)施工人员必须佩戴安全帽、安全带等防护用品。
2)施工机械操作人员必须持证上岗。
3)施工场地设置明显的警示标志,确保施工安全。
地下综合管廊土方工程施工方案
地下综合管廊土方工程施工方案一、工程概述二、施工准备1.收集相关资料,包括工程设计图纸、建设规划和招标文件等。
2.制定施工组织设计和施工方案,明确施工顺序、工期和质量要求。
3.安排施工人员,并进行培训,确保施工人员具有必要的技能和知识。
4.准备施工机械和设备,包括挖掘机、推土机、卡车等。
5.达成与相关单位的配合和协议,确保施工顺利进行。
三、施工工序1.土方开挖(1)确定挖掘面积和深度,根据设计图纸进行测量放样。
(2)使用挖掘机等机械进行土方开挖,注意操作安全,避免损坏地下管线。
(3)开挖过程中及时清理泥浆和土方,保持工地干净整洁。
(4)根据需要进行测量和调整,确保开挖尺寸和形状符合设计要求。
2.支护工程(1)根据土壤情况和设计要求选择支护方式,包括土钉墙、挡墙和喷锚等。
(2)进行支护工程前,必须进行现场勘察,确定基坑深度、土壤类型和围护结构等参数。
(3)施工中应加强监测和检测,确保支护结构的稳定性和安全性。
3.土方填筑(1)选择合适的填筑材料,并进行现场检测,保证材料质量符合要求。
(2)根据设计要求进行填筑工程,包括填筑层的厚度和均匀性等。
(3)填筑过程中要注意压实,使用合适的压实机械进行压实工作,确保填筑层的密实性。
四、施工注意事项1.施工期间必须采取安全措施,包括设置警示标志、安装安全网和严格遵守施工许可证规定。
2.施工中要注重环境保护,合理处理废弃物,避免对周边环境造成污染。
3.施工中要加强与相关单位的协调与沟通,确保施工顺利进行。
4.施工结束后进行验收,确保施工质量符合要求。
五、施工进度计划根据工程量和人力资源等限制条件,制定施工进度计划,包括每个工序的施工时间和完成时间。
根据实际情况进行调整,并及时报告进度情况。
六、施工质量控制1.施工中要严格按照设计要求和规范进行施工,确保施工质量。
2.进行施工前和施工中的质量检验,包括土方开挖面积和深度、支护结构的稳定性和填筑层的密实性等。
3.施工结束后进行验收,确保施工质量符合要求。
地下综合管廊土方工程施工方案
地下综合管廊土方工程施工方案地下综合管廊项目是为了满足城市发展需求而修建的一个重要工程项目。
在整个地下综合管廊工程中,土方工程是其中的一个重要环节。
土方工程施工方案的科学性和合理性直接关系到地下综合管廊工程的进度和质量。
1. 项目概况地下综合管廊项目位于城市中心区,该地区已有多个地下管线交织,应用地下综合管廊工程代替地面道路施工,旨在提高城市地面空间利用率,改善城市交通拥堵状况,增强城市整体形象。
2. 施工前准备2.1 现场调查在施工前,对地下综合管廊建设区域进行详细的现场调查,了解地质、地下管线等情况,为后续的土方工程施工提供准确的数据支持。
2.2 施工设备准备准备土方施工所需的设备,包括挖掘机、推土机、装载机等,确保设备运转正常,以保证施工效率。
3. 土方工程施工方案3.1 分层挖土根据现场地质情况,将土方工程划分为不同的挖掘层次,采用适当的挖掘方法,确保施工过程中地下管线的安全。
3.2 土方回填在土方挖掘完成后,根据设计要求进行土方回填,对土方进行夯实,确保地下综合管廊工程的稳定性。
3.3 地下管线保护在土方施工过程中,严格执行地下管线保护措施,避免对已有管线产生破坏,确保地下综合管廊项目整体的安全性。
4. 施工安全与监管4.1 安全管理严格执行现场管理制度,保障施工人员的安全,提高施工的安全性和效率。
4.2 现场监测对土方工程施工过程进行实时监测,及时掌握施工质量和进度情况,确保施工过程的顺利进行。
5. 施工结束及验收5.1 完工验收在地下综合管廊土方工程施工完成后,进行相关验收工作,确保工程质量符合设计要求。
5.2 保养维护对地下综合管廊工程进行定期维护保养,延长工程使用寿命,确保其安全、稳定地运行。
结语地下综合管廊土方工程施工方案是地下综合管廊工程的重要环节,科学合理的施工方案至关重要。
本文对地下综合管廊土方工程施工方案进行了详细的阐述,将对相关工程的施工提供指导。
以上就是本文对地下综合管廊土方工程施工方案的相关内容分析,希望能对工程实施过程起到一定的参考和指导作用。
地下管廊工程土方开挖方案
地下管廊工程土方开挖方案一、项目概述地下管廊工程是一项大型的城市基础设施建设工程,其施工包括土方开挖、支护、管道敷设等多个环节。
土方开挖工程是地下管廊工程中的重要环节,对工程效率、质量、安全等方面有着重要的影响。
本文将对地下管廊工程土方开挖方案进行详细阐述。
二、土方开挖方案编制依据1. 《地下管廊施工图纸》2. 《地下管廊工程设计方案》3. 《地下管廊工程施工组织设计方案》4. 相关国家标准和规范三、工程地点地下管廊工程位于城市中心地区,地下堆积土质为黏土和砂土。
四、土方开挖工程的技术要求1. 土方开挖工程应按照设计要求进行,保证土方开挖的准确性和平整度。
2. 土方开挖应遵守国家相关规定,合理利用土地资源,保护生态环境。
3. 土方开挖过程中,应避免对周边建筑和道路的损坏。
五、土方开挖工程的具体方案1. 土方开挖前的准备工作(1)确定开挖范围和开挖深度,绘制土方开挖的工程标高控制线。
(2)清理开挖范围内的固体废物、植被等。
(3)检测地下管线情况,确保土方开挖过程中不会对地下管线产生影响。
(4)确定土方开挖过程中的临时支撑方案,保证土方开挖过程中的安全。
2. 土方开挖的具体工艺(1)采用机械开挖方式进行土方开挖,如挖掘机、推土机等。
(2)根据地质勘察结果,采取合理的开挖斜坡和台阶,保证土方开挖的斜坡稳定与平整。
(3)开挖过程中,根据地下情况,根据需要适当调整开挖方向,避开地下障碍物,确保土方开挖的顺利进行。
3. 土方开挖后的处理工作(1)清理开挖区域内的积土、石块等杂物,保持开挖区域清洁。
(2)进行地基处理工作,按照设计要求进行地基填筑、夯实等处理。
六、土方开挖工程的安全措施1. 土方开挖作业现场,应设置明显的安全警示标志,禁止无关人员进入施工现场。
2. 土方开挖作业现场,应设置专人负责监督,并配备专用工具和器材,确保开挖安全。
3. 土方开挖作业现场,应设置有效的排水系统,及时排除因雨水等原因引起的积水。
管廊土方开挖及基坑支护专项施工方案.
管廊土方开挖及基坑支护专项施工方案一、施工准备阶段在进行管廊土方开挖及基坑支护工程前,首先需要进行施工准备工作。
此阶段包括以下几个关键步骤:1.1 工程测量在施工前,需要进行详细的工程测量工作,包括管廊位置标定、地下管线勘测、地质勘察等。
通过准确的测量数据,可以确保施工的准确性和安全性。
1.2 施工方案制定根据实际情况,制定管廊土方开挖及基坑支护的施工方案,包括施工过程中的安全措施、施工序列、机械设备选择等。
二、土方开挖阶段2.1 土方开挖方法根据地质条件和土方性质,选择合适的土方开挖方法,确保施工效率和安全。
常用的土方开挖方法包括机械开挖、爆破开挖等。
2.2 土方运输在土方开挖过程中,需要及时将挖出的土方运输至指定地点,以确保工地秩序和安全。
运输方式可以选择卡车运输或者使用输送带等设备。
三、基坑支护阶段3.1 基坑支护材料选择根据地质条件和基坑深度,选择适合的基坑支护材料,如钢支撑、混凝土梁等,确保基坑的稳定性和安全性。
3.2 基坑支护施工按照事先制定的基坑支护方案,进行基坑支护工程施工。
在施工过程中,需特别注意支撑结构的安装和调整,确保基坑支护的稳定性。
四、施工总结通过以上施工过程的合理安排和科学施工管理,管廊土方开挖及基坑支护工程可以顺利完成。
在工程实施过程中,要始终保持对环境和安全的关注,确保施工过程平稳顺利。
同时,及时总结经验教训,为后续类似工程提供借鉴。
以上是关于管廊土方开挖及基坑支护专项施工方案的相关内容,施工单位在实施时务必严格按照相关规范和标准要求进行操作,确保工程质量和安全。
综合管廊工程土方开挖方案
XXX东部城区-XXXXX路工程XXX综合管廊基坑开挖施工方案编制:审核:审批:XXXX建设有限公司2017-4-1目录第一章编制依据 (3)第二章工程概况 (4)第三章组织机构及人员机械配备 (6)第四章施工部署 (8)第五章施工方案 (9)第六章质量控制措施 (12)第七章安全控制措施 (14)第八章基坑监测措施 (18)第九章应急救援预案 (21)第十章文明施工及环境保护措施 (29)XXXXXXXXXXX工程XX路综合管廊基坑开挖专项施工方案第一章编制依据1、与工程建设有关的法律、法规和文件;2、施工合同;3、《望湖路市政工程综合管廊施工图设计》;4、施工组织设计;5、《淮北市望湖路岩土工程勘察报告》;6、《建设工程安全生产管理条例》;7、工程所在地区行政主管部门的批准文件,建设单位对施工的要求;8、工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;9、与工程有关的资源供应情况;10、项目部准备的施工机具、设备;11、公司关于质量、安全、文明施工等相关的规则制度。
12、现行施工规范:1)《建筑基坑支护技术规程》JGJ 120-992)《建筑地基处理技术规范》(DBJ 15-38-2005)3)《地下防水工程质量验收规范》(GB50208-2002)4)《建筑基坑工程监测技术规范》(GB50497-2009)5)《城市管廊工程技术规范》(GB50838-2015);第二章工程概况一、望湖路综合管廊概况本工程XX路综合管廊设计起点为望湖路闸河以东,设计终点为XX 东路,与XX路综合管廊相交叉,本次设计主线全长3.01km,施工段落为K2+180-K5+190,管廊标准断面为(2.5+1.6)×2.8,分为综合舱和燃气舱。
本工程综合管廊布置在道路中央分隔带下,以燃气舱中心线定位综合管廊的具体平面位置,燃气舱中心线距道路中线1.4m,部分渠化段燃气舱中心线与道路中心重合。
二、气候情况本项目地处北温带,属北方型大陆气候与温润气候之间的季风气候,四季分明,年平均气温为14.8摄氏度,无霜期203天,年平均降水803mm,相对湿度71%。
管廊工程土方开挖方案
管廊工程土方开挖方案一、工程概述管廊工程是指在地下利用特殊的建筑结构形式,将含土层的地下空间构筑成封闭的结构,用于供水、排水、供电、通信、交通等用途。
管廊工程运用管道涵洞和箱涵技术,将交通、排水、水利、供水、供电、通信、热力等综合管线设施,统一纳入地下空间内,以达到节约用地、保留历史环境和提高城市景观效果的目的。
本次管廊工程项目位于城市中心区域,地下空间既有地面上的交通干道、人行道、地下水管、电缆、通信线缆、排水管道、还有地上建筑的支撑设施等。
管廊工程的开挖将对周围交通、排水、通信、供电等设施产生一定影响,因此需要制定合理的土方开挖方案,保证施工安全、质量和进度。
二、项目背景及地质条件1. 项目背景本项目位于城市中心区域,周边有多条主要的交通干道,有地下水管道、排水管道、电力线缆、通信线缆等地下设施,因此在土方开挖过程中需特别关注对周边设施的影响。
2. 地质条件根据勘察资料显示,本项目地下层主要由黏土和粉土组成,部分区域有砂砾层。
地下水位较深,平均在5-8米之间。
有局部地震活动,需考虑地震影响。
三、土方开挖方案1. 施工方法(1)挖方工程采用机械开挖和人工开挖相结合的方式,以保证施工安全和效率。
(2)机械开挖主要采用挖掘机、装载机和推土机,人工开挖由工人配合机械进行。
2. 施工范围(1)开挖范围需根据设计要求,在地面上进行标线,确保管廊工程的位置和规模。
(2)开挖深度主要根据地下排水管道和其他地下设施的位置确定,以不影响地下设施的情况下进行。
3. 施工工序(1)清除周边设施和建筑物,保持施工范围周边通畅。
(2)机械挖掘,按照设计要求逐层逐段进行开挖。
(3)人工配合,对机械开挖无法到达的地方进行人工开挖,如临近地下管线和支撑建筑。
4. 辅助工程(1)地下水位下降控制:采用抽排水井和隔水墙等措施,确保开挖过程中地下水位的控制。
(2)地震影响控制:采用地震监测仪器进行监测,一旦发生地震情况,应立即停工检查。
管廊土方工程施工方案
管廊土方工程施工方案一、工程概况本工程为XX市综合管廊项目,位于市中心区域,主要包括电力、电信、给水、排水、燃气、热力等管线的集中敷设。
管廊全长约3公里,采用地下箱涵式结构,主体结构尺寸为宽4米,高3.5米,埋深约8-12米。
工程区域地质条件复杂,主要为第四系松散堆积层,富含地下水。
二、施工目标1. 确保工程质量:严格按照设计文件和规范要求施工,确保管廊结构安全、稳定、可靠。
2. 保证施工安全:加强施工现场安全管理,预防事故发生,确保人员生命财产安全。
3. 控制工程进度:合理安排施工计划,确保工程按时完成。
4. 保护环境:严格执行环保法规,减少施工对周边环境的影响。
三、施工内容1. 土方开挖:按照设计图纸和施工方案要求,进行管廊基坑的开挖,出土方量约为5万立方米。
2. 土方回填:在管廊主体结构完成后,进行土方回填,填充量约为3万立方米。
3. 基坑支护:根据地质条件和工程要求,采用相应的基坑支护措施,确保基坑稳定。
4. 排水降水:针对工程区域丰富的地下水条件,采用排水降水措施,保证施工顺利进行。
四、施工工艺及方法1. 土方开挖:采用自卸汽车出土,挖掘机辅助开挖,按照设计坡度进行开挖,严禁超挖。
开挖过程中,加强监测,确保基坑稳定。
2. 土方回填:回填土采用合格的原状土,分层夯实,每层回填厚度不大于0.3米。
3. 基坑支护:根据地质报告和设计要求,选择合适的基坑支护方案。
本工程拟采用SMW工法桩结合锚喷支护的方式。
4. 排水降水:在基坑周边设置排水井,采用泵站进行降水,保持基坑内水位稳定在基坑底部以下。
五、施工组织与管理1. 成立项目经理部,负责施工现场的全面管理。
2. 配备足够的施工人员、设备及材料,确保施工顺利进行。
3. 制定详细的施工计划,明确施工进度、质量、安全、环保等目标。
4. 加强施工现场的安全防护,设置警示标志,严格执行安全规定。
5. 定期对施工人员进行技术培训和安全生产教育,提高施工技能和安全意识。
综合管廊开挖专项方案
一、工程概况本工程为城市地下综合管廊开挖项目,位于市中心区域,周边环境复杂,交通繁忙。
综合管廊全长3公里,采用明挖法施工,管廊断面为矩形,顶部覆土厚度约为3米。
开挖范围内涉及地下管线、地下构筑物等多种因素,施工安全风险较高。
二、施工方案1. 施工准备- 组织机构:成立综合管廊开挖项目领导小组,负责项目整体规划、协调和管理。
- 人员配备:根据工程规模和施工要求,配备专业技术人员、施工人员、安全管理人员等。
- 材料设备:准备挖掘机、自卸车、装载机、排水泵、防护网等施工设备和材料。
2. 施工工艺- 开挖顺序:按照自上而下的顺序进行开挖,先开挖管廊底部,再进行侧墙和顶板施工。
- 土方开挖:采用挖掘机进行土方开挖,自卸车将土方运至指定地点。
- 支护措施:采用钢筋混凝土支护结构,包括挡土墙、支撑梁等,确保施工安全。
- 排水措施:设置排水沟和集水井,及时排除施工过程中的积水。
3. 施工步骤- 测量放样:根据设计图纸进行测量放样,确定开挖边界和施工位置。
- 土方开挖:按照设计要求进行土方开挖,确保开挖深度和宽度符合要求。
- 支护施工:按照设计图纸进行钢筋混凝土支护结构施工,确保支护结构稳定。
- 排水施工:按照设计要求进行排水系统施工,确保排水畅通。
- 管线迁移:对地下管线进行迁移和保护,避免施工过程中损坏。
- 施工监测:对施工过程中的各项数据进行监测,确保施工质量和安全。
4. 安全措施- 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
- 安全防护设施:设置安全防护设施,如防护网、警示标志等,确保施工人员安全。
- 应急预案:制定应急预案,应对突发事件。
- 安全检查:定期进行安全检查,及时发现和消除安全隐患。
三、施工进度本工程计划于2024年6月1日开工,2025年5月31日竣工,总工期为11个月。
四、环境保护- 噪声控制:合理安排施工时间,减少噪声污染。
- 粉尘控制:采用湿法作业,减少粉尘污染。
- 废水处理:对施工废水进行处理,达到排放标准。
综合管廊工程土方开挖方案
东部城区路工程综合管廊基坑开挖施工方案编制:审核:审批:建设有限公司2017-4-1目录第一章编制依据 ................................................. 错误!未指定书签。
第二章工程概况 ................................................. 错误!未指定书签。
第三章组织机构及人员机械配备 ..................... 错误!未指定书签。
第四章施工部署 ................................................. 错误!未指定书签。
第五章施工方案 ................................................. 错误!未指定书签。
第六章质量控制措施 ......................................... 错误!未指定书签。
第七章安全控制措施 ......................................... 错误!未指定书签。
第八章基坑监测措施 ......................................... 错误!未指定书签。
第九章应急救援预案 ......................................... 错误!未指定书签。
第十章文明施工及环境保护措施 ..................... 错误!未指定书签。
工程路综合管廊基坑开挖专项施工方案第一章编制依据1、与工程建设有关的法律、法规和文件;2、施工合同;3、《望湖路市政工程综合管廊施工图设计》;4、施工组织设计;5、《淮北市望湖路岩土工程勘察报告》;6、《建设工程安全生产管理条例》;7、工程所在地区行政主管部门的批准文件,建设单位对施工的要求;8、工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;9、与工程有关的资源供应情况;10、项目部准备的施工机具、设备;11、公司关于质量、安全、文明施工等相关的规则制度。
综合管廊工程土方开挖方案
综合管廊工程土方开挖方案一、项目概述综合管廊工程是为了满足城市基础设施建设的需要,将不同的管线以及电缆等敷设在同一个管廊之中,可以有效地减少地下空间的占用,提高道路交通的通行能力。
土方开挖是综合管廊工程的前期准备工作,包括控制土层的开挖范围和深度,以及对土层进行加固以确保工程的安全进行。
二、开挖范围和深度的确定1.开挖范围的确定:在综合管廊工程的设计中,应根据实际情况确定土方开挖的范围。
一般来说,开挖范围要包括综合管廊的全部区域,以确保管线的敷设平稳和施工的顺利进行。
2.开挖深度的确定:在开挖深度的确定上,需要考虑以下因素:(1)地下管线的敷设要求:根据各种管线的要求,确定综合管廊的开挖深度。
一般来说,管道的保护埋深是在地表以下1米以上,以确保管道的安全和正常使用。
(2)地下土质的稳定性:根据地下土质的稳定性和承载力,确定综合管廊的开挖深度,以确保工程的安全性。
三、加固措施1.排水措施:在土方开挖的同时,需要采取排水措施,保持开挖工作面的干燥,避免发生坍塌和渗水等问题。
可以采用明渠排水、井筒排水等方法进行排水处理。
2.土体加固:在土方开挖过程中,会遇到一些松散的土体,需要进行加固。
可以采用挡土墙、压实土体等方式进行土体加固,提高土体的稳定性。
四、施工要点1.施工设备的选择:在土方开挖施工过程中,需要选择合适的施工设备,包括挖掘机、推土机等。
根据具体的情况,选择合适的设备进行土方开挖工作,提高施工效率和质量。
2.施工要求:在土方开挖施工过程中,需要遵守相关的施工要求,确保施工的安全和质量。
要注意施工现场的环境保护,保持施工现场的整洁和安全。
3.施工周期的确定:在制定土方开挖方案时,需要确定土方开挖的施工周期,合理安排施工人员和设备,确保按照施工计划进行土方开挖工作。
五、安全措施1.安全教育和培训:在土方开挖施工前,需要对施工人员进行安全教育和培训,使其充分了解土方开挖的风险和安全措施。
2.安全防护措施:在土方开挖施工过程中,需要采取相应的安全防护措施,包括佩戴安全帽、防护眼镜等。
管廊土方开挖施工方案
龙山路综合管廊土方开挖专项施工方案编号:版本号:1.0 状态:执行目录1.编制目的2.适用范围3.编制依据4.作业条件及准备5.开挖注意事项6.作业程序、方法及要求7.工艺质量要求8.质量记录9.安全文明施工及环境保护10.应急预案11.强制性条文12.绿色施工及水土保持13.附录文件修改记录:版本号修改说明修改人审核人批准人中国能建电力建设第二工程有限公司施工方案版本号:1.0 状态:执行编号:ZF-APCC-SZ-001太湖经济开发区扩区(北区东片)PPP项目厂外污水管道安装作业指导书编制:日期:审核:日期:工程管理部:日期:质量管理部:日期:安全管理部:日期:批准:日期:生效日期:厂外污水管道安装作业指导书编号:ZF-APCC-SZ-001版本号:1.0状态:执行送审(报审)封面表格:按照监理单位(明康工程咨询有限公司)发放的《报审表格》填写。
送审(报审)流程提示:1.监理(作业指导书、一般方案只需报审监理单位即可)2.项目公司,中能建(太湖)投资建设有限公司(仅重大方案,才需要报审项目公司,作业指导书、一般方案不需要)3.开发区管委会(所有的方案、作业指导书,不需送报管委会)龙山路综合管廊土方开挖专项施工方案1编制目的为了满足太湖经济开发区扩区(东北片区)PPP项目龙山路综合管廊土方开挖施工,为客户提供满意的产品,特编制本方案指导综合管廊土方开挖施工。
2适用范围本施工方案仅适用于太湖经济开发区扩区(东北片区)PPP项目龙山路综合管廊土方开挖施工。
3编制依据3.1与工程建设有关的法律、法规和文件3.2《龙山路综合管廊施工图设计》3.3《龙山路(罗路-狮子山路)道路工程岩土工程勘察报告》3.4《建筑地基基础设计规范》GB50007-2011 3.5《建筑地基处理技术规范》JGJ79-2012 3.6《建筑地基基础工程施工质量验收规范》GB50202-2002 3.7《建筑基坑工程监测技术规范》GB50497-2009 3.8《给水排水管道工程施工及验收规范》GB50268-2008 3.9《建筑施工场界环境噪声排放标准》GB12523-2011 3.10《建筑基坑支护技术规程》JGJ120-2012 3.11《建筑边坡工程技术规范(附条文说明)》GB 50330-2013 3.12《建筑基坑支护结构构造》11SG814 3.13《施工现场临时用电安全技术规范》JGJ46—2005 3.14《建筑机械使用安全技术规程》JGJ33—2012 3.15《工程测量规范》GB50026-2007 3.16《城镇道路工程施工及质量验收规范》CJJ1-2008 3.17《城市综合管廊工程技术规范》GB50838-2015 3.18《地下防水工程质量验收规范》GB50208-2011 3.19《危险性较大的分部分项工程安全管理办法》建质[2009]87号文3.20《工程建设标准强制性条文》(城市建设部分)4作业条件及准备4.1作业项目概述:太湖县经济开发区扩区(东北片区)基础设施和工业标准化厂房建设项目在龙山路段实施综合管廊,将道路范围内规划的电力(10KV)、通信、给水等管线纳入综合管廊内敷设,同时预留中水管线位置。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XXX东部城区-XXXXX路工程XXX综合管廊基坑开挖施工方案编制:审核:审批:XXXX建设有限公司2017—4-1目录第一章编制依据 .................................................... 错误!未定义书签。
第二章工程概况ﻩ错误!未定义书签。
第三章组织机构及人员机械配备ﻩ错误!未定义书签。
第四章施工部署ﻩ错误!未定义书签。
第五章施工方案ﻩ错误!未定义书签。
第六章质量控制措施 ............................................ 错误!未定义书签。
第七章安全控制措施 ............................................ 错误!未定义书签。
第八章基坑监测措施 .......................................... 错误!未定义书签。
第九章应急救援预案ﻩ错误!未定义书签。
第十章文明施工及环境保护措施 ........................ 错误!未定义书签。
XXXXXXXXXXX工程XX路综合管廊基坑开挖专项施工方案第一章编制依据1、与工程建设有关的法律、法规和文件;2、施工合同;3、《望湖路市政工程综合管廊施工图设计》;4、施工组织设计;5、《淮北市望湖路岩土工程勘察报告》;6、《建设工程安全生产管理条例》;7、工程所在地区行政主管部门的批准文件,建设单位对施工的要求;8、工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件;9、与工程有关的资源供应情况;10、项目部准备的施工机具、设备;11、公司关于质量、安全、文明施工等相关的规则制度。
12、现行施工规范:1)《建筑基坑支护技术规程》JGJ120-992)《建筑地基处理技术规范》(DBJ 15—38-2005)3)《地下防水工程质量验收规范》(GB50208-2002)4)《建筑基坑工程监测技术规范》(GB50497—2009)5)《城市管廊工程技术规范》(GB50838-2015);第二章工程概况一、望湖路综合管廊概况本工程XX路综合管廊设计起点为望湖路闸河以东,设计终点为XX 东路,与XX路综合管廊相交叉,本次设计主线全长3。
01km,施工段落为K2+180—K5+190,管廊标准断面为(2。
5+1.6)×2。
8,分为综合舱和燃气舱。
本工程综合管廊布置在道路中央分隔带下,以燃气舱中心线定位综合管廊的具体平面位置,燃气舱中心线距道路中线1.4m,部分渠化段燃气舱中心线与道路中心重合。
二、气候情况本项目地处北温带,属北方型大陆气候与温润气候之间的季风气候,四季分明,年平均气温为14.8摄氏度,无霜期203天,年平均降水803mm,相对湿度71%。
三、现场地形地貌1、本项目位于XXX市区东部,地处黄淮冲击平原区中低山丘陵地区,区域地形较平缓较开阔。
地面标高约32---41米。
地形地貌属山前冲洪积地貌单元和河流冲积平原地貌单元两类,道路路段地面较平缓,大部分为农田地,部分居民村庄和局部裸露山体。
据区域基岩地质资料,场地处在蛮顶山复式背斜西翼,第四系松散土层厚0—70米,层状沉积韵律清晰,下覆基岩地层为奥陶系灰岩、白云岩、泥质灰岩。
按地层的性状、特征的差异可分为以下几层,分层并描述如下:层:填土(Q4):农田地段为地表农田耕作图层,松散,含大量植物根茎,层厚土质为粉土、粘性土。
居民村庄段为填土,杂土混碎石、生活垃圾、建筑渣土,层厚0.6-1.2m,岩体裸露段为地表面薄碎石土覆盖层,后0。
3—0.6m。
层:粉土(Q4al):层底埋深2.6—4.7m,层厚2。
3-4。
5呈浅黄,湿,中密,工程特性一般,但在较大降雨后含水量较大时或地下水位较高时强度明显降低,工程特性差,易成“弹簧土”、稳定性差。
层:淤泥质土(Q4al):层底埋深3.4-5。
2m,层厚0.4—0。
7m,浅灰、灰色,流塑状,高含水量,高压缩性,松软,较弱,干强度大,工程特性差.本层仅少部分路段有.(4)粘土层(Q4al):层底埋深2.8—6.8m,层厚1.5—3。
0m。
棕黄、褐黄色、浅灰,可塑。
中压缩性,切面有光滑,干强度较大,土层裂隙叫发育,透水性强,结构性差,工程特性一般。
(5)粉质粘土层(Q3al):层底埋深9-10m,层厚3。
2—6。
1米,土呈青黄。
褐黄色,硬塑状,中压缩性,土质较密实,均匀,孔隙比一般,干强度较大,含钙质结核,含量一般约10—20% ,工程特性较好。
(6)粉砂层(Q3al):浅黄色,中密至密实状,易流砂,砂粒径均匀,砂粒矿物成分以石英为主,本层埋深在7米以下,工程特性一般。
(7)粘土(Q3al):山前土层,土质较密实,孔隙比一般,中等压缩,工程特性较好。
(8)石灰岩(Q1):浅灰色灰质白云岩、白云质灰岩,岩致密结构,硬质岩,岩石完整,裂隙、岩熔不发育,工程特性较好。
2、地下水埋深较大地下水位埋深大于8米,居民集中区的部分路段、在排水的排水沟附近,可能存在局部上层滞水,范围较小,水量不大,并随居民排水减少而减弱,地下水和土对混凝土腐蚀性微。
三、基坑开挖概况本工程的基坑开挖深度约5—8m,根据基坑开挖深度,采用自然放坡,分层开挖的方式,分层开挖的深度为3m,宽度为1m。
边坡的坡率为1:1.2,基坑顶部设置截水坎和钢管防护栏杆。
具体施工示意如下图:第三章组织机构及人员机械配备一、项目部组织管理机构二、施工人员及机械配备1、施工人员配备2、机械设备配置第四章施工部署一、施工任务分析望湖路综合管廊施工总长比较长,基坑深度比较深,施工任务量大;由于工作面的因素,管廊基坑开挖难度比较大;基坑开挖深度最深达8。
5米,施工过程安全控制非常重要。
施工过程中必须精心组织,重点处理好基坑开挖施工的工序衔接、场内基坑土方的调配、管廊分段开挖分段回填的流水作业等工作。
二、总体施工组织安排卧牛山综合管廊工程开工日期为2017年4月12日,综合管廊开挖施工工期120天.根据现有施工条件,按照分层开挖的原则将管廊划分多个作业面,每个作业面基坑开挖支护全部完成后再开挖下一段,以形成流水作业面.第五章施工方案一、施工工艺流程:深基坑开挖施工工艺流程图二、主要施工方法1、施工准备基坑施工前,做好施工围蔽,组织相关机械设备、人员、材料进场。
完成测量放线,探明施工范围内地下管线情况与具体位置,采取必要的迁移、加固或警示措施,以保障基坑施工安全,避免破坏地下管线。
基坑施工前,将基坑开挖边线及底线洒石灰投影到地面上,标明开挖深度,以指导基坑开挖。
2、逐层开挖基坑根据规范要求,基坑分层分段开挖,第一层开挖深度为3m~3.5m。
第二层开挖深度为3m。
1)、基坑开挖时,首先需要测量放样出开挖边线,挖掘机从基坑一端向另一端倒退行驶的方法进行开挖,另一台挖掘机随后进行土方转运和堆高,在基坑开挖边线2米以外囤积,用作回填土,累土高度不超过1米.2)、基坑开挖时应对平面控制桩、水准点、基坑平面位置、水平标高、边坡坡度等经常复测检查。
3)、机械开挖预留300mm厚土层,由人工配合修整,避免机械超挖,并保证坡面平整度在±20mm以内。
4)、按照工序流程,逐层进行基坑施工,至最后一层时,坑底预留300mm厚土层,由人工开挖。
每层土方开挖前,须用石灰洒出开挖边线,以指导机械施工.5)、基坑采用挖掘机人工配合进行开挖,严格按照深基坑专项施工方案中确定的坡比,基底两侧位置各预留1米作为工作面及排水沟。
6)、在基坑周围采用钢管搭设不下于1.2米的防护栏杆,防护栏杆有上下两道横杆及栏杆柱组成,上横杠离地不低于1.2米,下横杆离地0.5m~0。
6m。
7)、在开挖过程中,随时检查开挖尺寸、位置,并严密注意地质情况变化,随时修正基坑尺寸和开挖坡度。
开挖时应勤测量、勤检查,严禁基坑超挖,造成不必要的回填方量。
8)、基坑顶有动载时,坑顶边缘与动载间应留有大于1m的护道,如地质、水文条件不良,或动载过大,应采用增宽护道或其他加固措施.9)、基底避免超挖,松动部分应清除。
10)、基坑宜在枯水或少雨季节开挖.基坑开挖不宜间断,达到设计高程经检验合格后,应立即浇筑基础。
如基底暴露过久,则应重新检验。
11)、不得以回填土作为持力层,现场沟槽开挖需开挖至持力层,人工清理干净基槽后,浇筑砼至设计标高.3、基底明沟排水1)、开挖基坑有渗水时,采用明沟法排水。
沿坑底四周基础范围以外挖排水沟和集水坑,汇集基坑渗水,然后用水泵排出坑外。
2)、排水沟、集水坑的大小,主要根据渗水量的大小而定,一般排水沟深不小于0.3m,底宽应不小于0。
3m,纵坡为1%~5%.集水坑一般设在下游位置,一个或数个,最小边长0.6m,深度一般应大于0.7m或低于进水的高度。
抽水能力应为渗水量的1.5倍~2。
0倍.基坑排出的水要以水管或水槽远引.4、施工注意事项1)、施工中,设专职安全员全过程旁站,随时检查无异常情况后方准下基坑操作,发现问题及时通知通知现场人员撤离。
2)、施工作业时,机械设备需安全稳固,且机械作业范围、材料堆放。
开挖到管沟内底标高后,用挖掘机对开挖的边坡进行修整,将边坡的坡度控制在1:1。
5。
第六章质量控制措施施工阶段主要分为事前、事中、事后三个阶段。
按照这三个不同阶段的特点,必须针对性地采取阶段性的质量保证措施来,对本工程施工进行有效的质量控制。
一、事前控制阶段主要任务1、建立质量管理组织机构、明确分工、权责;建立完善的质量保证体系和质量管理体系,编制《质量保证计划》;2、根据《项目管理手册》规定、要求建立项目的管理制度体系;3、建立完善的计量及质量检测器具、技术和手段;4、对工程项目施工所需的原材料、半成品进行质量检查和控制,并编制相应的检验计划:5、进行设计交底,图纸会审等工作;6、根据本工程特点确定施工流程、工艺及方法。
7、检查现场的测量标桩,建筑物的定位线及高程水准点等.二、事中控制阶段主要任务1、完善工序质量控制,把影响工序质量的因素都纳入管理范围.2、及时检查和审核质量统计分析资料和质量控制图表,抓住影响质量的关键问题进行处理和解决。
3、严格工序间交接检查,作好各项隐蔽验收工作,加强受检制度的落实,对达不到质量要求的前道工序决不交给下道工序施工,直至质量符合要求为止。
4、对完成的分部分项工程,按相应的质量评定标准和办法进行检查、验收。
5、审核设计变更和图纸修改。
同时,如施工中出现特殊情况,隐蔽工程未经验收而擅自封闭,掩盖或使用无合格证的工程材料,或擅自变更替换工程材料等,施工员有权向项目经理建议下达停工令。
三、事后控制阶段主要任务1、保证成品保护工作迅速开展,检查成品保护的有效性、全面性。
2、按规定的质量评定标准和办法,对完成的单位工程,单项工程进行检查验收。
