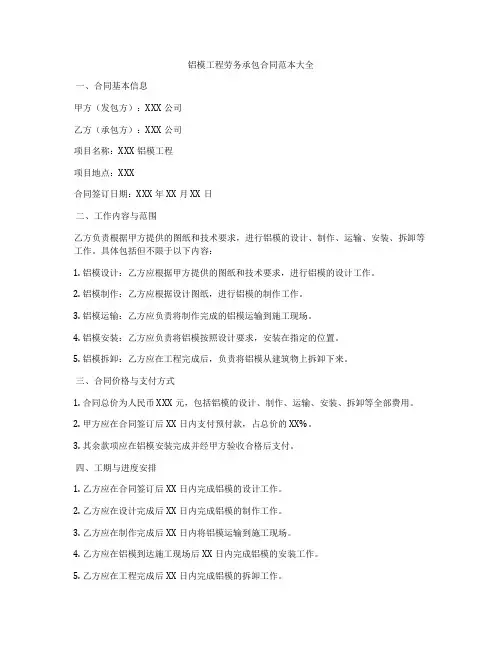

铝模工程劳务承包合同
发包单位:(以下简称甲方)承包单位:(以下简称乙方)根据《中华人民共和国合同法》和《中华人民共和国劳动法》,甲乙双方自愿互利平等的基础上,就乙方为甲方劳务施工一事,明确双方责任,保障甲乙双方的权益,确保工程“高效、优质、低耗”的顺利完成,经甲、乙双方的共同协商,签订以下协议,共同遵守。
一、工程名称:
二、工程地址:
三、承包范围:
本工程的承包范围为工程,此模板工程包括主体结构施工图、建筑施工图、甲方及设计院的设计变更中所体现出的模板工程安装。
四、承包方式:
甲方提供铝模板、支撑系统,乙方以包人工、包施工机具(锤子、钩子、电锤、工作板凳、开模器、切割机、配电箱、电缆线、快速拓手、三线水平仪、吊葫芦、千斤顶、照明机具等所需一切工具),乙方包质量、包安全、包工期、包清理、包文明施工的方式承包本工程铝模板安装。未经甲方书面同意,乙方不得以任何方式转包或分包工程。
五、承包单价
本工程的承包单价21元/m²(此面积为模板与砼的实际接触面积、此价格为综合价格),不计任何计时工。
六、单价的构成:
本工程单价包括铝模板、安装、拆除、整理堆放及场内运输、清理铝模板粘结物、刷脱模剂,人员管理费、住宿伙食费外,还包括以下内容:
1、铝模板工程制安装过程中所需的小型机具费用;
2、质量不合格处的打凿费用;
3、人工传送材料,施工前所有铝模所需材料至工地的下车,主体完工铝模板扎包装车费用。
4、为保证质量、安全、文明施工、满足施工工艺要求等必须采取的措施费;
5、柱、墙根部大于2cm缝隙补缝费用;
6、项目需统一着装的服装费及安全帽费。
注:不可抗拒的自然灾害等因素造成的窝工、停工等一切损失由各自承担;
七、质量与检验
1、质量标准:乙方必须按国家现行的施工规范及验收标准规定施工。乙方保证所承包施工范围内的工程质量达到验收标准的“优良”标准。铝模板安装达到施工验收规范要求,铝模板拆除后的观感为好,垂直度、平整度、轴线位置、洞口、截面尺寸、标高控制在规范允许范围内;
2、质量结果及检验方法:铝模板安装过程中达不到施工验收规范要求的项目按《项目部质量奖罚条例》进行罚款处理;成品垂直度、平整度达不到规范要求的,由铝模班组承担一切刷粉时浪费的材料费用。检验方法为粉刷时的灰饼厚度内墙误差为±8mm,外墙误差为±10mm,此灰饼厚度综合考虑垂直度、平整度及房间规方情况,要求超标面积小于400cm²;洞口、截面尺寸偏差在吗规范范围外的,由乙方承担一切填塞费用及质量整改费用。
3、质量与返工
对于质量管理严格执行“上道工序未验收,下道工序严禁进入施工的原则”一经违反,罚款500元/次,并无条件返工,严格执行“自检”、“交接检”、“专检”。
(1)、乙方认真按照标准、规范和设计图纸要求以及甲方的技术交底、指令进行施工,随时接受甲方的检查,且及时落实整改,不整改者,每条整改内容罚款50元,且由乙方承担一切因质量不符合要求而造成的损失。本道工序完成后必须将自检记录及时交到项目部自检验收;
(2)、乙方必须在每道墙、柱边弹出检查线,距截面尺寸线为200mm,以利于总包方检查;
(3)乙方在每道工序施工前3个小时,必须组织人员对上道工序进行验收,及时将结果提交至项目部要求其上道工序进行整改,若验收,后续工程发生的质量问题均由乙方自行承担;
(4)、乙方在每道工序施工时,必须充分保护其他工程,一经破坏,由乙方承担因此造成的一切损失;
(5)、各项检查记录及验收记录不全者,本层不予以结算。
八、安全施工
1、乙方施工人员进场前,乙方应对其进行安全教育,并将全体施工人员花名册交给项目部备案,进场后由项目部再次进行安全教育后方可上岗作业,未在项目部进行登记备案。再教育、为办理工作卡的员工,不属于本项目部员工,发生一切安全事故,本公司概不负责,均由乙方负责承担任何责任。每日班前,乙方必须对施工工人进行班前安全活动,且做好记录,随时接受项目部的检查。乙方须对进场的每个施工工人的安全负责。
2、乙方(负责人)为铝模板工施工组安全第一责任人,必须严格执行遵守安全生产法规,按国家安全规范操作要求进行施工,加强安全防范,落实安全措施。若不按规范要求及操作规则施工或非总包方原因造成的事故责任所发生的一般安全事故,所造成损失或医药费均由乙方负担。如发生重大安全事故,甲乙双方应积极配合采取措施全力组织抢救伤者,保护事故现场,因抢救伤者必须移动现场的设备,必须拍照和做好记录。以便以后确定事故责任方。所发生的费用暂由甲方先行垫付,待确定事故责任方后,工伤费用由责任方承担。责任不明的情况造成损失或医药费在6000元以下由乙方负担,6000元以上部分甲方负担60%、乙方负担40%;人为造成的伤亡事故和施工人员在施工场地以外出现伤亡事故与甲方无关;人力不可抗拒发生的安全事故按国家有关规定处理。
3、禁止破坏施工现场安全防护设施,一经发现,视情节轻重给予1000元~2000元的处理,若造成后果,由其承担一切负责;
4、外架上禁止堆放任何材料,若发生铝模板高空坠落现象,每次罚款2000元,若造成后果由其承担一切负责;铝模板支撑体系严禁在外架上,若发生,每点罚款50元;
九、文明施工:
1、乙方应严格遵守甲方制定的各项现场管理规定,无条件的配合项目部做好本铝模板工种的文明施工作业,确保本工程项目达到创建(省)市建筑施工质量安全标准化示范工程(工地)。
2、乙方所有的施工人员必须讲文明、讲礼貌、讲卫生,做到工完场清。积极配合其他班组施工搞好施工现场管理做好文明施工,必须听从建设单位,建设行政主管职能部门、设计单位和监理单位等检查验收人员和管理人员的指挥,不得无理取闹,禁止发生打架斗殴事件,若有发生,必须承担其发生的直接损失费用并每次处罚人民币
