地下室剪力墙自粘型防水卷材施工技术交底
地下室剪力墙自粘型防水卷材施工技术交底
地下室自粘型防水卷材施工技术交底自粘聚合物改性沥青防水卷材施工,按产品说明书配套使用,基层处理剂为:橡胶沥青防水涂料(相当于冷底子油),摇晃均匀,用长把滚刷均匀涂刷于基层而上,通长滚刷完毕,达到不粘手,均可开始铺贴卷材。
(=)附加层施工自粘法使用改性沥青卷材对防水层施工前,在阴阳角、设备管道等细部先做附加层,附加的范围应符合设计要求.(四)铺贴卷材1、铺贴卷材时,应将自粘胶底面的隔离纸全部撕净:。
2、卷材下面的空气应排净;并应辑压粘接牢固;3、铺贴的卷材应应平整顺直,搭接尺寸应准确(不小于80nlm),不得扭曲,皱折;4、接缝口应用密封材料封严,宽度不应小于10mm:5、低温施工时,接缝或粘接时适当采用喷灯热风加热,并应随即粘接牢固6、整体施工前,应提前对阴阳角、转角处、施工缝、变形缝加做加强层(附加层),加强层的总宽度为300mln~500mm,转角两侧各半。
7、铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1 / 3—1 / 2幅宽,不得同缝,且两层卷材不得相互垂直铺贴,(五)手工压实(热熔)封边室外温度达到25度以上可直接采用手工压实检查封边,气温较低,可适当采用喷枪将卷材搭接处热风加温,及时压实。
(六)检验卷材防水层施工完成,专业工长自检合格后,应由项目专业质量检查员填写,检验批质量验收记录。
检验批质量验收应由专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量检查员等进行验收并签认。
五、成品保护已铺的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层,应用2cm厚挤塑聚苯板粘贴牢固。
1、基槽、基坑施工时不得污染防水面.六、应注意的质量问题1、垫层不平整;找平层不平顺,找平层施工中应拉线检查。
做到坡度符合要求,平整顺直。
2、空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓:铺贴卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
地下室外墙自粘聚合物改性沥青保温卷材施工技术交底
地下室外墙自粘聚合物改性沥青保温卷材施工技术交底一、前期准备1. 确定墙体表面的水平和垂直度,墙体表面凹凸不平要进行找平处理。
找平层材料应与基层粘结牢固,找平层表面应光滑。
2. 清除墙体表面的灰尘、油污、松散物、积水等。
3. 在墙体顶部及其与顶板、阳台、凸窗等相连接处预埋防水卷材,并卷起超出墙体面外 100mm 左右的一端。
4. 水平基准线的设置要准确。
二、施工步骤1. 开始施工前,应先在基层表面进行底涂处理。
底涂料用量不超过1.2kg/m2。
2. 测量卷材的长度,预先切好所需长度并铺设在工地上。
3.将卷材从前往后按一定宽度展开,平整铺贴在墙体表面,将卷材中部对准基准线并用尺子在卷材周边进行拉直调整。
放置顺序不应有误。
4. 折起一半的卷材,并分别从左右两侧往外铺贴,并依次把卷材完全铺贴并延伸至地面基础或预埋的防水卷材上。
5.卷材铺贴时,指压卷材周边,使卷材表面与基层表面贴合。
6.卷材铺贴交接处的处理①卷材相接处:将卷材向部分对折后放置于相邻卷材处,两边均应超出重合处 150-200mm,并使用热风烘烤,用压板滚压至贴合牢固。
②卷材与雨水管、设置在墙面上的管线交界处处理:首先用卷材将管口套好,再用加固材料进行加固焊接。
7. 对突出部分、槽口、洞口等进行处理。
在实施卷材切割之后,需要对其穿透部位进行处理。
8. 对过电缆处的处理:将卷材绕过电缆外套并切割,并在其周围上两层改性沥青保温卷材。
9. 当铺贴至墙体的最高点时,应在卷材外侧割开,向下弯折并贴平。
三、安全注意事项1.施工过程中,必须保持卷材表面干燥清洁,不能受降水影响。
2.施工现场的通风应保持良好,以避免有害气体的积聚。
3. 工人在施工区域内背负工作负荷移动时,要做到轻松,规范正确。
4. 在卷材交接处施工时,必须保持场地整洁。
5. 施工过程中应加强对射线防护。
6. 施工过程中,钢结构、机电管道等不能破坏其原有正常功能,施工结束后要对现场进行清理消除垃圾等。

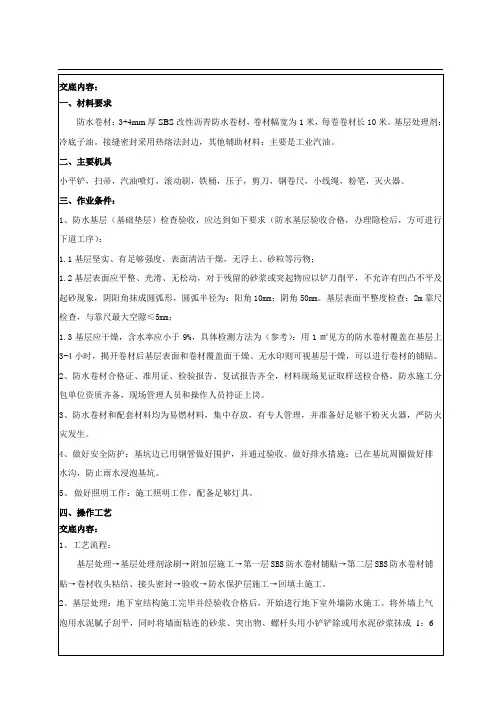

地下室外墙卷材防水施工技术交底
交底内容: 一、材料要求防水卷材:3+4mm 厚 SBS 改性沥青防水卷材,卷材幅宽为 1 米,每卷卷材长 10 米。
基层处理剂: 冷底子油。
接缝密封采用热熔法封边,其他辅助材料:主要是工业汽油。
二、主要机具 小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器。
三、作业条件: 1、防水基层(基础垫层)检查验收,应达到如下要求(防水基层验收合格,办理隐检后,方可进行 下道工序): 1.1 基层坚实、有足够强度,表面清洁干燥,无浮土、砂粒等污物; 1.2 基层表面应平整、光滑、无松动,对于残留的砂浆或突起物应以铲刀削平,不允许有凹凸不平及 起砂现象,阴阳角抹成圆弧形,圆弧半径为:阳角 10mm;阴角 50mm。
基层表面平整度检查:2m 靠尺 检查,与靠尺最大空隙≤5mm; 1.3 基层应干燥,含水率应小于 9%,具体检测方法为(参考):用 1 ㎡见方的防水卷材覆盖在基层上 3-4 小时,揭开卷材后基层表面和卷材覆盖面干燥、无水印则可视基层干燥,可以进行卷材的铺贴。
2、防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
防水施工分 包单位资质齐备,现场管理人员和操作人员持证上岗。
3、防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好足够干粉灭火器,严防火 灾发生。
4、做好安全防护:基坑边已用钢管做好围护,并通过验收。
做好排水措施:已在基坑周圈做好排 水沟,防止雨水浸泡基坑。
5、 做好照明工作:施工照明工作,配备足够灯具。
四、操作工艺 交底内容: 1、工艺流程:基层处理→基层处理剂涂刷→附加层施工→第一层 SBS 防水卷材铺贴→第二层 SBS 防水卷材铺 贴→卷材收头粘结、接头密封→验收→防水保护层施工→回填土施工。
2、基层处理:地下室结构施工完毕并经验收合格后,开始进行地下室外墙防水施工。
将外墙上气 泡用水泥腻子刮平,同时将墙面粘连的砂浆、突出物、螺杆头用小铲铲除或用水泥砂浆抹成 1:6的缓坡。
地下室自粘卷材防水工程施工技术交底p
交底记录4、基面的验收与清理防水施工前应对防水基层(找平层)进行检查验收,必须达到下述要求:a.表面干燥,一般含水率不大于8%,要求基层坚硬无空鼓、无起砂、无松动和掉灰,无凹凸不平等缺陷。
b.表面平整,用2m长直尺检查,直尺与基层的间隙不超过5mm,空隙只允许平缓变化,每米长度内不得多于一处,符合设计要求。
c.阴阳角的转角部位均应粉成R50-100mm的半圆角。
d.所有管件等必须安装牢固,接缝严密,收头圆滑,不得有任何松劲现象。
e.基面清理,清除基层面的灰尘等杂质,标准以无碍于防水施工为准。
防水基层若有缺陷或积水现象必须进行修理和清理合格后,方可进行防水层处理。
三、自粘聚合物改性沥青防水卷材施工(一)操作工艺流程基层检查、清扫→节点密封处理→附加层铺设→定位、弹基准线、试铺→辊压、排气压牢→撕去薄膜→搭接缝粘合、滚压排气→密封胶封搭接缝边→收头固定、密封→清理、检查、修理。
(二)、卷材铺贴应符合下列规定:1、铺贴卷材前,基层表面应均匀涂刷基层处理剂,干燥后及时铺贴卷材。
2、铺贴卷材时应将自粘胶底面的隔离纸完全撕净。
3、铺贴卷材时应排除卷材下面的空气,并辊压粘贴牢固。
4、铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。
(三)、自粘卷材施工方法及操作要点本项目采用自粘干铺法施工。
1、基层检查、清扫将基层表面的灰尘和尖锐物清理干净,有利于防水卷材不被刺穿和粘接密实。
2、涂刷基层处理剂将基层表面清理干净后,喷涂冷底油。
冷底油喷刷要求均匀一致,不能露底,确保防水卷材与基层粘接密实。
3、节点附加层处理附加层防水卷材使用厚度3mm。
宽度要求有300mm,长度搭接不小于10cm。
4、定位、划线在基层上按规范要求弹出基准线。
5、屋面一般细部附加处理:细部如阴阳角、管根部位等用专用附加层自粘卷材及裁剪好的阴阳角自粘卷材在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。
方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将自粘卷材粘贴。
自粘型防水卷材施工技术交底
六、应注意的质量问题
1、垫层不平整;找平层不平顺 ,找平层施工中应拉线检查。做到坡度符合要求,平整顺直。
2、空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
渗漏:多发生在细部位置。铺贴附加层时,卷材剪配、粘贴操作应使附加层紧贴到位,封严、压实,不得有翘边。
3、铺贴的卷材应应平整顺直,搭接尺寸应准确(不小于80mm),不得扭曲,皱折;
4、接缝口应用密封材料封严,宽度不应小于10mm;
5、低温施工时,接缝或粘接时适当采用喷灯热风加热,并应随即粘接牢固
6、整体施工前,应提前对阴阳角、转角处、施工缝、变形缝加做加强层(附加层),加强层的总宽度为300mm~500mm,转角两侧各半。
(三)施工机具
高压吹风机、铁抹子、滚动刷、液化气喷灯、钢卷尺、剪刀、笤帚、小线、粉笔、红±粉。
二、质量要求
质量要求符合《地下防水工程质量验收规范》(GB50208-2011)的规定。
项
序
项 目
允许偏差或允许值(mm)
主控项目
1
卷材及配套材料质量
2
卷材防水层
一般项目
1
防水细部构造
2
卷材搭接缝与收头质量
参加人员
人
记录人
交底日期
沥青防水涂料(相当于冷底子油),摇晃均匀,用长把滚刷均匀涂刷于基层面上,通长滚刷完毕,达到不粘手,均可开始铺贴卷材。
(三)附加层施工
自粘法使用改性沥青卷材对防水层施工前,在阴阳角等细部先做附加层,附加的范围应符合设计要求。
(四)铺贴卷材
1、铺贴卷材时,应将自粘胶底面的隔离纸全部撕净;。
自粘性防水卷材安全技术交底
自粘性防水卷材平安技术交底1、防水工艺流程:基层处理一刷冷底子油一附加层施工一铺第一层防水卷材一热熔封边T验收一铺第二层防水卷材一验收一蓄水试验一验收2、基层处理:2.1基层的凹槽缺陷用1:2.5水泥砂浆找平,到达外表光滑平顺。
2.2出屋面的管根、阴阳角等部位用1:2.5水泥砂浆抹出半径不小于50mm的圆弧角,注意管道连续集中处,管与管之间的管根也要处理到位,防止遗漏。
2.3铺贴卷材前将基层外表的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
基层干燥,含水率不大于9% ,检测方法:将lm*lm见方的同质卷材平铺在防水基层上,在中午太阳直射3小时后掀开,基层覆盖部位与卷材上未见水印即可做防水层施工。
3、刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀一致, 不得漏涂。
冷底子油干燥后方可进行下道工序。
4、弹红粉线:按卷材宽幅拉通线将卷材敷设基准线弹出。
5、附加层施工:所有的阴阳角、套管管根、突出屋面的烟风道、雨水口、水落管、预埋件等处必须有附加层,附加层宽度不小于500mm ,两边均匀搭接250mm ,要求进行满粘;出屋面的管道根部直径600mm范围内两边均匀搭接300mm ,要求进行满粘;附加层宽度直径在由三个面组成的阴角、底板外侧立本在与平面交接处阴角、以及防水容易被从外侧损坏的地方,还需在防水外面加第二层附加保护层。
附加层必须经工程质检员验收合格后方可进入下道工序。
6、屋面防水卷材基层分格缝内用嵌缝油膏填嵌均匀严密。
7、卷材与卷材之间的粘贴采用满粘法,不得空鼓。
搭接宽度:长边搭接不小于100mm ,短边搭接不小于150mm。
相邻防水卷材搭接接头相互错开1/3L(L为防水卷材宽度);平行于屋脊的搭接缝顺流水方向搭接,垂直于屋脊的搭接缝顺主导风向搭接。
8、铺第一层防水卷材:铺设沿着屋脊的方向铺设,屋面采用满粘法施工,不得空鼓。
材料采用两面覆膜的SBS卷材。
施工时卷材沿着屋脊方向铺设。
施工时先弹基准线,施工时卷材沿着屋脊方向铺设,将卷材按弹线展开比齐,先从一头卷2-3米,用喷灯加热基层与卷材,等外表发黑发亮出现熔融层迅速扒卷粘接, 边部挤出少量熔融物,定位后,再卷起另一端,如前述方法粘接。
自粘防水卷材施工技术交底
技术交底记录基层卷材上,胶辊用力向前.向外滚压,排出空气,粘贴稳固.地下工程的卷材搭接宽度为100mm.7) 依据本工程现场现实情形,卷材采取平行于A 轴偏向由南向北铺贴.在铺贴至砖胎膜时,请求防水卷材应在砖胎膜500mm 外搭接.卷材纵向横向搭接均不小于100mm,相邻两幅卷材短边搭接缝应互相错开500mm 以上.卷材的短边搭策应采取胶粘带进行搭接,具体做法为:截取双面粘卷材作为胶粘带,长度1000mm,宽度200mm.在两幅单面粘卷材短边分离量取100mm 搭接边,撕去隔离膜后与粘胶带直接搭接.8) 甩茬压边本工程因为先施工基本筏板,故须要在基本筏板边把防水卷材甩茬,具体做法为:基本垫层施工时,比设计图请求的预留15cm 多出20cm,即基本垫层由筏板边向外20cm,然后砌120砖墙作为砖胎膜,胎膜内侧抹灰,在垫层与胎膜阴角处做圆弧角,半径80mm,在砖胎模处,卷材沿砖胎模向上翻起甩槎,短茬长度不小于300mm,用于立面卷材的施工搭接,然后用砂浆铺标砖压住卷材,防止翘边及损坏,另一道茬的留置长度比短茬长50cm,呵护同短茬.9) 密封处理:单薄的部位,如卷材搭接.卷材收头.管道包裹.异形部位卷材剪裁较多的情形,应采取贴确定专用密封膏密封.特殊主要的工程,卷材搭接缝外边沿应采取贴确定专用密封膏密封.10)收头固定.关闭:卷材端部收头伸入凹槽内,金属压条钉稳固定,用专用密封膏密封. 11) 组织验收.四、质量掌握请求Ⅰ 主 控 项 目4.1 卷材防水层所用卷材及其配套材料必须相符设计请求.磨练办法:检讨产品及格证.产品机能检测陈述和材料出场磨练陈述.4.2卷材防水层在转角处.变形缝.施工缝.穿墙管等部位做法必须相符设计请求.磨练办法:不雅察检讨和检讨隐藏工程验收记载.Ⅱ 一 般 项 目 4.3 卷材防水层的搭接缝应粘贴或焊接稳固,密封周密,不得有扭曲.皱折.翘边和起泡等缺点.磨练办法:不雅察检讨.≥300100100卷材搭接示意图地下室防水节点做法技巧负责人周国卿交底时光交底人接收交底人注:本记载一式两份,一份交代受交底人,一份存档.。
地下室自粘高分子卷材施工技术交底
一、施工准备(一)主要材料1、防水卷材:1.5mm厚PRM-CL强力交叉膜自粘防水卷材(地下室底板,侧墙采用1.5mm厚PRM-CL强力交叉膜自粘防水卷材进行防水;地下室顶板0.7mm厚PRM-F聚乙烯丙纶耐根穿刺复合防水卷材,1.5mm厚PRM-CL强力交叉膜自粘防水卷材)。
必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
复试合格后方可使用。
2、处理剂:溶剂型基层处理剂(相当于冷底子油)。
3、沥青基卷材密封膏:用于复杂部位增补密封处理,复杂部位周边涂刷粘结卷材及收口。
(二) 主要用具1、基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。
2、材料容器;大小铁捅。
3、弹线用具:量尺、小线、色粉袋。
4、裁剪卷材用具:剪刀。
5、涂刷用具:滚刷、油刷、压辊、刮板。
(三)作业条件1、地下防水层施工,在地下水位较高的条件下,铺贴防水层前先降低地下水位和排水处理,地下水位降至防水层底标高30cm以下,并保持到防水层施工完。
2、铺贴防水层的基层表面先将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分清除干净,不得有空鼓,开裂及起砂、脱皮等。
3、基层表面应保持干燥,含水率不大于9%,并要平整牢固,阴阳角处应做成圆弧角。
4、防水层所用卷材、基层处理剂,应单独存放,远离火源,操作时应通风,并有足够的照明。
二、质量要求(一)主控项目l、卷材防水层所用卷材及其配套材料,必须符合设计要求。
2、卷材防水层及其转角处、变形缝、穿墙管道、后浇带等细部做法均须符合设计要求。
3、侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。
4、铺大面积卷材前,先对节点进行处理。
5、卷材搭接宽度≥100㎜;卷材铺粘前应预铺裁剪,尺寸准确;隔离纸必须完全撕净。
(二)一般项目1、卷材防水层的基层基面洁要洁净、平整,不得有空鼓、松动、起砂和脱皮现象;阴阳角处随基层做成圆弧形。
自粘防水卷材施工技术交底
自粘防水卷材施工技术交底一、引言自粘防水卷材是一种常用于建筑工程中的防水材料,其具有施工简便、耐久性好、可靠性高等优点,广泛应用于屋面、地下室、浴室等场所的防水工程中。
为了保证自粘防水卷材的施工效果,本文将详细介绍自粘防水卷材的施工技术。
二、材料准备1. 自粘防水卷材:选择合适的自粘防水卷材,要求材料质地均匀、粘结性好。
2. 清洁剂:使用适当的清洁剂将施工基面进行彻底清洁,确保基面无灰尘、油脂等杂物。
三、施工步骤1. 基面处理首先,对施工基面进行清洁处理,确保基面平整、干燥。
如果基面表面存在明显的凹凸不平,需要进行修补,确保自粘防水卷材能够紧密贴合基面。
2. 自粘防水卷材铺设将自粘防水卷材从卷上展开,并将其放置在施工基面上。
在铺设过程中,要确保卷材与基面之间无皱褶,保持平整。
使用工具对卷材进行轻轻的按压,确保其与基面充分粘结。
3. 垂直部位的处理自粘防水卷材的垂直部位是密封防水效果的关键。
在处理垂直部位时,需要将卷材留出适当的长度,然后将其向上翻折,紧贴墙面或立面构件。
使用热风枪对卷材进行加热,使其变软,并用工具将其密实粘贴于基面。
4. 水平部位的处理在水平部位的处理中,首先将卷材按照施工要求留出一定长度。
然后将卷材水平放置在基面上,并使用工具逐渐搭接,确保卷材之间的搭接缝不大于规定的范围。
再次使用工具对卷材进行轻轻的按压,确保其与基面紧密粘结。
5. 排水口和柱子的处理在排水口和柱子等特殊部位,需要特别注意卷材的施工。
首先,在这些部位进行准确的测量和标记。
然后,将卷材按标记的形状进行切割和处理,确保卷材能够完全贴合并密实粘贴。
6. 焊接处理对于卷材的焊接处理,可以根据实际情况使用热风枪或热风焊接机进行焊接。
焊接的目的是将卷材之间的搭接缝与卷材本身融合在一起,达到更好的防水效果。
四、施工注意事项1. 施工环境温度不能过高或过低,通常在5℃至35℃之间为宜。
2. 施工前要仔细检查基面的平整度,如有明显不平整应及时处理。
地下室-自粘防水卷材工程技术交底
建筑安装工程技术交底单施工单位:填写日期:年月日交底内容:自粘防水卷材施工技术交底交底内容:二、施工方法湿铺法:是指将用于非外露防水工程的湿铺防水卷材,用水泥凝胶(素水泥浆)与基层粘结的施工方法。
适用于各类工业与民用建筑的屋面、地下室等防水工程,特别适用于防水等级较高、施工环境较差、潮湿、赶工期的防水工程。
⑴、施工工具准备:基层清理工具:钢丝刷、扫帚、小平铲、锤子等、冲洗水管。
施工工具:铁抹子、电动搅拌器、配料桶、塑料刮板、橡胶压辊、剪刀或裁纸刀、钢卷尺、皮卷尺、热风枪或喷枪等。
防护工具:工作服、安全帽、橡胶手套、平底橡胶鞋、安全带(绳)等。
⑵、基层要求:基层表面应坚实、平整、干净、并充分湿润无积水。
进入施工现场,首先进行基层和节点部位检查,若发基层有鼓泡、分层、起皮、蜂窝、麻面的必须凿除重新进行修补;阴阳角采用水泥砂浆抹成圆弧形,阴角最小径50mm,阳角最小半径20mm;然后将基层表面的凸起物、砂浆疙瘩等异物铲除掉;若基面较干燥,须洒水充分润湿,有明水和积水的要及时扫除。
①各种预埋件已安装并固定完毕,如管道、排水口等。
②清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中E 、卷材搭接宽度的允许偏差为±10mm 。
(5)、附加层及细部节点处的防水处理:阴阳角处:将自粘卷材根据现场情况进行裁剪,在阴阳角等部位进行附加增强处理,地下室附加层宽度附加层材料均采用1.5mm 厚合成高分子自粘防水卷材(双面1型)。
侧墙及顶板后浇带位置的附加层应该 通设。
管根等细部节点处:将自粘卷材根据现场情况进行裁剪。
方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将自粘卷材进行粘贴。
附加 层要求无空鼓,并压实铺牢。
(6)、铺贴大面卷材将卷材粘结面向下平铺在基层上,从一端(在立面为上端)开始将隔离膜从背面缓缓撕开,同时将撕掉 隔离膜的部分粘贴在墙体基层上。
XX地库地下室外墙自粘形防水技术交底
表C2—4技术交底记录
100,先试铺贴,裁剪好高度后,撕掉内保护膜进行铺贴,并用压辊压出空气,封边压实。
各道工序要及时通知监理单位进行验收。
②地下室外墙穿墙套管细部做法
管根部位,先剔除松散混
凝土,浇水湿润,水泥砂
浆掺3%防水粉进行压实
抹平,管根部做成圆角。
先铺贴附加层,此部位适
当进行喷灯烘烤,以保障
防水效果。
此处附加层为
两遍。
突出墙面部分要和
管道包裹严密。
管口用铁
抱箍卡死。
250
250
250
250
250
250 100
1-1卷材加强层
卷材加强层与
管壁相粘结
虚线示10*6密
封材料封边
剪口10*6密封
材料封缝
穿墙管壁
③外墙防水卷材收口标高高于地下一层顶板标高500。
五、成品保护
外墙防水施工完成后,在做防水保护层时,派专人在现场协助监督,防止土建施工工具等尖锐物损坏防水层,一旦发现防水层被破坏,应及时修补,杜绝隐患,已铺贴好的防水卷材,应注意保护,不得损坏,立面防水施工结束并验收合格后要应及时回填,严防架。
地下室卷材防水技术交底
工程名称交底日期2012年06月04日施工单位分项工程名称卷材防水交底提要地下室卷材防水技术交底交底内容:一、机具准备1)清理基层工具铁锹、扫帚、手锤、钢凿、抹布、墩布、油开刀、吹尘器等2)卷材铺贴施工工具剪刀、壁纸刀、卷尺、弹线盒、滚刷、刮板、胶压辊等3)热熔施工工具汽油喷灯4) 消防器材干粉灭火器、砂袋等二、施工条件1、防水基层表面应平整,其强度等级应达到设计要求,不得有空鼓、裂缝、起砂、脱皮等缺陷,并验收合格。
2、防水卷材,进入施工现场按规定要进行抽样复验。
不合格的材料绝对不能应用在地下防水工程上。
3、雨天不得施工,五级风及以上者不得施工。
三、辅助材料1、冷底子油SBS防水卷材基层处理剂(冷底子油)是橡胶改性沥青或沥青制成,外观呈黑褐色均匀液体,涂刷在混凝土基层上,以增加卷材与基层的粘结强度,并具有一定的渗透性。
基层处理剂与卷材材性应相容,采用与SBS卷材同一厂家生产冷底油。
存放和使用时应避开热源、火源,现场不得兑加溶剂。
即开桶即用,余料密闭保存。
基层处理剂的技术性能应满足下表要求:审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份;2、当做分部、分项施工作业技术交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
工程名称交底日期2012年06月04日施工单位分项工程名称卷材防水交底提要地下室卷材防水技术交底2、橡胶止水带南站房底板沉降后浇带、伸缩后浇带,以及伸缩缝处均采用橡胶止水带,橡胶止水带类型和规格采用651型,规格300×6mm。
形状如下图:橡胶止水带尺寸偏差见下表:四、施工方法1、基础底板防水工程1.1施工工艺流程清理基层→涂刷基层处理剂→铺贴附加卷材层→热熔铺贴大面积卷材→边缝处理→清扫、自检→审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份;2、当做分部、分项施工作业技术交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上。
地下室外墙自粘聚合物改性沥青防水卷材施工技术交底
1、编制依据1.1、《地下工程防水技术规范》 GB50108-2008 1.2、《地下防水工程质量验收规范》 GB50208-2002 2、工程概况主楼: 本工程为徐州雨润新城A3-1组团住宅1#--4#楼,本工程地下室防水等级为二级,电气间防水等级为一级。
地下室采用防水混凝土,防水混凝土抗渗等级为P6,外防水材料采用自粘聚合物改性沥青防水卷材,厚度4mm.,配电室部分增加一层3mm 厚自粘聚合物改性沥青防水卷材,主楼下附建地下室防水设防高度高出室外地坪500mm 。
地下室防水工程执行《地下工程防水技术规范》GB50108和地方的有关规程和规定,防水混凝土的施工缝(基础筏板顶以上外墙450mm 设置止水钢板处施工缝、负二层顶板处施工缝等)、穿墙管道预留洞、转角、坑槽、后浇带等部位和变形缝等地下工程薄弱环节应按《地下防水工程质量验收规范》GB50208处理。
车库:根据《地下工程防水技术规范》(GB50108-2008),本工程防水等级为Ⅱ级,顶板、底板及侧墙除结构采用P6抗渗防水混凝土外,还在迎水面加做1.2厚HSY-115TS 高分子增强防水卷材(详工艺要求),对于易渗水的角落,如底板与墙体搭接处,阴阳拐角处,裂缝管周可重点加强;基础防水设防采用1.2厚HSY-115TS 高分子增强防水卷材,具体防水节点及做法详防水节点大样图及HSY-115TS 高分子增强防水卷材工艺之施工要求。
外墙做法如下图:钢筋混凝土结构侧墙BPS-201混凝土基层处理砖砌永久保护墙防侧墙防水做法图沥青密封膏密封1.5mm自粘卷材上部卷材覆盖下部卷材外层卷材覆盖延伸至保护墙顶2.0mm自粘卷材3、施工条件3.1、材料准备:3.1.1、防水主材:自粘聚合物改性沥青防水卷材,厚度4mm 。
3.1.2、防水辅材:BPS-201环保型基层处理剂、BSR-242沥青基密封膏、附加层专用卷材、镀锌收口压条及固定螺钉3.2、施工机具准备:包括清理基层用工具,卷材铺贴用施工机具和辅助加热专用机具,必须配备的机具。
地下室外墙自粘聚合物改性沥青防水卷材施工质量控制技术交底
地下室外墙自粘聚合物改性沥青防水卷材
施工质量控制技术交底
一、施工前准备
1. 根据施工图纸及相关规范要求,检查基层验收合格后方可施工;
2. 保证基层平整、坚实、无灰、无积水及其他不良缺陷;
3. 检查墙体铁件固定情况,墙角不得有棱角、毛刺和边角皮等;
4. 无参考点时,根据各楼层线国家标高做好基准线和基准点;
5. 清除杂物、灰尘,并保证无风、无雨的情况下进行施工。
二、施工工艺
1. 每卷防水卷材铺设前,应先保证基层进行打底处理,即去掉
松散、粉化及浮尘、浮灰等杂物;
2. 卷材铺设时,向上楼层进行铺贴,每层粘接处不得低于
10cm或由建筑设计确认;
3. 防水卷材铺设时,应使其两端均分布于同一水平线且挺在外侧,同时要注意两卷卷材的中心线与建筑中心线一致;
4. 卷材表面应平整,无起泡、皱捻、粘接不牢、漏胶、腐坏等
现象;
5. 卷材黏贴后部位的喷火烧毛处理须达到标准;
6. 施工中及时清理作业现场。
三、施工质量控制
1. 室外墙基层打底质量,包括表面平整度、硬度及吸湿性等指标;
2. 每卷防水卷材的铺设质量,包括卷材表面平整度、烧毛质量、黏结牢度等指标;
3. 两卷卷材的端部、搭口及揭膜处的质量,包括粘接牢固、封
合紧密、水密性好等指标;
4. 整个施工过程中不得有粘接不牢、裂缝、漏胶、漏涂、泡水
等现象。
地下室外墙自粘聚合物改性沥青防水卷材施工安全技术交底
地下室外墙自粘聚合物改性沥青防水卷材
施工安全技术交底
一、前言
为确保地下室外墙自粘聚合物改性沥青防水卷材施工安全,保障职工及施工单位的合法权益,在施工前进行安全技术交底,是极为必要的。
二、施工前的准备
1. 确认施工人员数量,主要负责人员的技术资格;
2. 检查施工设备是否完好,并对机器设备进行安全检查;
3. 检查施工区域的危险因素,并进行清理排除。
三、施工注意事项
1. 确认施工图纸和方案,按照规定施工;
2. 保证施工现场的通风良好,防止有害气体积聚;
3. 严格按要求穿戴好安全装备;
4. 不得在施工现场吸烟、使用明火或者其他易燃品;
5. 施工现场不得搭建临时电线,不得乱拉乱插电器。
6. 操作卷材机时,应有专人负责,防止危险发生。
四、施工后的注意事项
1. 安全检查:施工完毕后,工作人员必须对现场进行全面安全检查,并修复施工中可能造成的危害;
2. 清理现场:清除使用过的材料、卷材机器等杂物;
3. 维护机器:设备使用后应该及时进行安全检查和保养。
4. 报告工作安排:每天施工结束后应向主要负责人汇报当天工作情况以及下一步的工作安排。
五、总结
以上是地下室外墙自粘聚合物改性沥青防水卷材施工的安全技术交底内容,希望在施工过程中,每一位工作人员严格按照要求进行操作,确保该项工程的安全、高效、顺利进行。
地下室卷材防水技术交底
地下室卷材防水技术交底一、工程概述本工程地下室防水采用卷材防水,为确保防水工程的质量和效果,特向施工人员进行本次技术交底。
二、施工准备1、材料准备(1)选用符合设计要求和相关标准的防水卷材,卷材的品种、规格、性能等应符合要求。
(2)准备好卷材胶粘剂、基层处理剂等辅助材料。
2、工具准备(1)扫帚、小平铲、高压吹风机等用于基层清理。
(2)滚动刷、油漆刷、手持压滚、铁压滚等用于涂刷胶粘剂和压实卷材。
(3)剪刀、卷尺、弹线盒等用于卷材的裁剪和测量。
3、技术准备(1)施工人员应熟悉施工图纸和相关规范,了解防水工程的技术要求和施工工艺。
(2)对基层进行检查验收,确保基层平整、坚实、无裂缝、无空鼓等缺陷。
三、施工工艺流程1、基层处理(1)将地下室基层表面的杂物、灰尘、油污等清理干净,确保基层表面平整、干净。
(2)对基层表面的突出物进行铲除,对凹陷部位进行修补。
(3)用高压吹风机将基层表面的灰尘吹净。
2、涂刷基层处理剂(1)在基层表面均匀涂刷基层处理剂,涂刷应均匀一致,不得有漏刷现象。
(2)基层处理剂干燥后,方可进行下一步施工。
3、弹线定位(1)根据卷材的宽度和搭接要求,在基层上弹出卷材铺贴的基准线。
(2)按照基准线,确定卷材的铺贴位置和顺序。
4、铺贴卷材(1)将卷材展开,对准基准线,从一端开始铺贴。
(2)用火焰喷枪或热熔卷材的搭接部位,使其粘贴牢固。
(3)卷材铺贴应平整、顺直,不得有扭曲、褶皱等现象。
(4)相邻卷材的搭接宽度应符合设计要求和规范规定,一般为 80 100mm。
5、卷材封口处理(1)在卷材的收口部位,用密封材料进行封口处理,确保封口严密。
(2)封口处理应符合设计要求和规范规定。
6、保护层施工(1)卷材铺贴完成并经检查合格后,应及时进行保护层施工。
(2)保护层可采用细石混凝土或水泥砂浆等材料,厚度应符合设计要求。
四、质量标准1、卷材及胶粘剂的品种、规格、性能等应符合设计要求和相关标准的规定。
2、卷材防水层不得有渗漏或积水现象。
自粘防水卷材施工技术交底
编号:
工程名称
XX 花园
施工单位
XX 建设集团有限公司
交底部位 单体地下室及地下车库
工序名称
基础底板卷材防水施工
交底纪要:准备工作、材料规定、质量规定、操作工艺、注意事项、成品保护等。
自粘防水卷材施工
3.0 厚贴必然除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净, 基面必须要平整、牢固、干净、无明水,凹凸不平及裂缝处须先找平,清扫工作 必须在施工中随时进行。 2、为保证卷材牢固粘结于基层表面,规定基面应有足够的强度,表面光滑,不 起砂,不起皮。 3、对基层含水率无规定,下雨天不得施工。
9) 密封解决:薄弱的部位,如卷材搭接、卷材收头、管道包裹、异形部位卷材 剪裁较多的情况,应采用贴必然专用密封膏密封。特别重要的工程,卷材搭 接缝外边沿应采用贴必然专用密封膏密封。
10) 收头固定、封闭:卷材端部收头伸入凹槽内,金属压条钉牢固定,用专
用密封膏密封。 11) 组织验收。
四、质量控制规定
Ⅰ主控项目 4.1 卷材防水层所用卷材及其配套材料必须符合设计规定。 检查方法:检查产品合格证、产品性能检测报告和材料进场检查报告。 4.2 卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法必须符合设计 规定。 检查方法:观测检查和检查隐蔽工程验收记录。 Ⅱ一般项目 4.3 卷材防水层的搭接缝应粘贴或焊接牢固,密封严密,不得有扭曲、皱折、翘 边和起泡等缺陷。 检查方法:观测检查。
2) 涂刷基层解决剂:将配套基层解决剂均匀涂刷在基层表面。涂刷时,按一个 方向进行,厚薄均匀,不漏底、不堆积,晾放至指触不粘。
3) 节点部位加强解决:节点部位(如:阴阳角、施工缝、后浇带、变形缝、穿 墙管道)先做卷材加强层,加强层的宽度按规范规定不小于 500mm,附加层 的做法采用双面粘卷材湿铺的作业方法。
地下室防水卷材技术交底
地下室防水卷材技术交底年月日工程名称分项工程名称交底内容:1、施工要求:本工程地下室防水等级为一级和二级。
一级地下室防水做法:两道设防——结构自防水混凝土加卷材防水层。
基础底板防水自下至上依次为:100厚C15垫层;20厚1:2水泥砂浆找平层;刷基层处理剂一遍;4mm厚SBS改性沥青聚酯胎卷材防水层Ⅱ型一层,采用热熔法粘贴。
50厚C20细石混凝土保护层。
二级防水为4mm厚SBS改性沥青聚酯胎卷材防水层Ⅱ型一层。
一级防水区域为变配电间,其他区域为二级防水区域。
防水层保护采用120mm厚砖砌体砌至基础顶,上部采用聚酯酸乙烯胶粘结50mm厚聚苯泡沫板做保护层,外层回填2:8灰土,分层夯实。
2、工作准备进场的SBS改性沥青卷材应有出厂合格证、出厂质检单,同时必须进行取样、复试,合格后方可使用。
SBS改性沥青防水卷材系热熔铺贴卷材,需要的加热的工具有燃油喷灯;其它工具有:剪刀、卷尺、压辊、铁桶、手套、喷雾器等。
3、作业条件:铺贴防水层的基层必须按设想施工终了,并经养护后枯燥,含水率不得大于9%,基层应平整、牢固,不空鼓开裂,不起砂。
阴阳角用1:2.5水泥砂浆抹成圆角。
防水层施工涂底胶(冷根本油)前,应将基层外表清理干净。
天气晴好。
4、操作工艺:清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材第一层→热熔封边→质检、验收→铺贴卷材第二层→热熔封边→质检、验收→点粘350号石油沥青油毡一层→防水层保护1.基层清理:施工前将验收合格的基层清理干净。
2.涂刷基层处理剂:在基层表面满刷一道冷底子油,涂刷应均匀,不透底。
3.铺贴附加层:超前防水后浇带、阴阳角部位加铺一层卷材。
按规范及设想请求将卷材裁成相应的形状举行铺贴。
交底内容:4.铺贴卷材:卷材的层数、厚度应符合设想请求。
多层铺设时接缝应错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返匀称加热,趁卷材的材面方才熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法为100mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底人
接受交底负责人
技术负责人
交底日期
6、整体施工前,应提前对阴阳角、转角处、施工缝、变形缝加做加强层(附加层),加强层的总宽度为300mm~500mm,转角两侧各半。
7、铺贴双层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3—1/2幅宽,不得同缝,且两层卷材不得相互垂直铺贴。
(五)手工压实(热熔)封边
室外温度达到25度以上可直接采用手工压实检查封边,气温较低,可适当采用喷枪将卷材搭接处热风加温,及时压实。
第4.3.17条
2
卷材搭接缝与收头质量
第4.3.18条
3
卷材保护层
第4.3.19条
4
搭接宽度允许偏差
第4.3.20条
5
卷材铺贴方向
铺贴方向正确
三、工艺流程
清理基层→涂刷基层处理剂→附加层处理→铺贴卷材附加层→铺贴卷材→封边→蓄水试验→保护层
四、操作工艺
(一)清理基层
施工前将验收合格的基层表面尘土、杂物清理干净。
(三)施工机具
高压吹风机、铁抹子、滚动刷、液化气喷灯、钢卷尺、剪刀、笤帚、小线、粉笔、红土粉。
二、质量要求
质量要求符合《地下防水工程质量验收规范》(GB50208-2011)的规定。
项
序
项 目
允许偏差或允许值(mm)
主控项目
1
卷材及配套材料质量
第4.3.15条
2
卷材防水层
第4.3.16条
一般项目
1
防水细部构造
(四)铺贴卷材
1、铺贴卷材时,应将自粘胶底面的隔离纸全部撕净;。
2、卷材下面的空气应排净;并应辊压粘接牢固;
3、铺贴的卷材应应平整顺直,搭接尺寸应准确(不小于80mm),不得扭曲,皱折;
4、接缝口应用密封材料封严,宽度不应小于10mm;
5、低温施工时,接缝或粘接时适当采用喷灯热风加热,并应随即粘接牢固
(二)涂刷基层处理剂
技
术
交
底
内
容
自粘聚合物改性沥青防水卷材施工,按产品说明书配套使用,基层处理剂为:橡胶
沥青防水涂料(相当于冷底子油),摇晃均匀,用长把滚刷均匀涂刷于基层面上,通长滚刷完毕,达到不粘手,均可开始铺贴卷材。
(三)附加层施工
自粘法使用改性沥青卷材对防水层施工前,在阴阳角、设备管道等细部先做附加层,附加的范围应符合设计要求。
2、铺贴砼面需清理,螺杆要磨平并做防水处理,并经养护、干燥,含水率不大于9%。
3、止水螺杆可以用防腐漆涂刷两遍以上或用同砼相同标号水泥净浆涂抹。
4、各类阴阳角应抹圆角。
5、大面满铺,侧面上卷最小高度要保证≥150mm。
6、安全防护到位并经安全员验收,备好自粘卷材及配套材料,存放和操作应远离火源,防止发生事故。
地下室自粘型防水卷材施工技术交底
编号:
工程名称
新化县金矿小区、朝阳小区14#、15#建安工程项目
建设单位
新化县住房保障管理中心
分项工程名称
地下室改性沥青聚合物自粘卷材防水
施工单位
湖南省第四工程有限公司
技
术
交
底
内
容Байду номын сангаас
一、交底内容:
(一)作业条件
1、地下室防水工程必须由具备相应资质等级的专业施工队施工,特种作业人员须持证上岗。
(六)检验
卷材防水层施工完成,专业工长自检合格后,应由项目专业质量检查员填写,检验批质量验收记录。检验批质量验收应由专业监理工程师(建设单位项目专业技术负责人)组织项目专业质量检查员等进行验收并签认。
五、成品保护
已铺的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层,应用2cm厚挤塑聚苯板粘贴牢固。
(二)材料及要求
1、规格、材质满足设计要求。
2、自粘防水卷材:自粘式聚合物改性沥青防水卷材。防水材料必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后上报监理部,按规定取样复试,并实行有见证取样和送检。复试合格后方可使用。
3、底胶油:橡胶沥青防水涂料(相当于冷底子油)为黑色胶体。
1、基槽、基坑施工时不得污染防水面。
六、应注意的质量问题
1、垫层不平整;找平层不平顺 ,找平层施工中应拉线检查。做到坡度符合要求,平整顺直。
2、空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材时应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
渗漏:多发生在细部位置。铺贴附加层时,卷材剪配、粘贴操作应使附加层紧贴到位,封严、压实,不得有翘边。
