乌鞘岭隧道监理规划二版
乌鞘岭隧道整治施工考核办法
乌鞘岭隧道整治施工考核办法为促进乌鞘岭隧道整治施工安全、质量和进度管理,特制定本办法。
第一条考核组织公司成立乌鞘岭隧道整治施工考核小组:组长:彭宇峰成员:董显苇、林强、杜大山。
第二条施工计划乌鞘岭隧道整治工作组须在每月6日前将下月整治施工计划报公司工程部,公司工程部7日前审定计划,乌鞘岭整治工作组根据公司审定的计划,编制既有线施工计划于9日报兰州铁路局。
第三条考核指标公司对乌鞘岭整理工作组每月安全、质量、进度情况进行考核。
施工质量及进度指标如下:1、安全指标:(1)发生破坏铁路设施未构成铁路责任行车事故一般D 类及以上,但造成赔偿的,每赔偿1万元扣除10分。
(2)凡发生铁路责任行车一般D类及以上、重伤及以上安全事故的,实行一票否决制,综合得分为零分。
2、质量指标:每发生一次返工现象,扣10分。
3、进度指标:以每月施工计划为施工进度考核指标。
渗漏水治理按完成渗漏水处数计算比例,及完成的渗漏水处数与计划完成数之比;边沟处理按长度计算比例,及完成边沟处理长度与计划长度之比。
道床下沉按施工工天计算比例,即完成一道工序的工天与计划工天之比。
(1)完成70%以下,得70分;(2)完成70%至79%,得80分,(3)完成80%至89%,得90分,(4)完成90%至99%,得100分,(5)完成100%至109%,得110分,(6)完成110%以上得120分。
第四条进度报表为方便公司督导施工进度,乌鞘岭隧道整治工作组每周定期上报进度周报。
周报格式见附表1。
第五条考核实施公司工程部每月25日前统计施工进度完成情况,对乌鞘岭隧道整治工作组施工进度情况进行考核,安质部对施工安全质量情况进行考核。
考核表见附件2。
各部门完成考核后,由公司工程部汇总考核结果,安质部、人事部会签后报公司考核小组组长审批。
第六条本办法自2013年3月26日起实施,整治施工结束时止。
附件1:乌鞘岭隧道整治施工进度报表乌鞘岭隧道整治施工进度报表序号线别施工项目里程计划完成时间时间完成时间备注1 上行线边墙渗漏水2 …边墙渗漏水………3 上行线边墙渗漏水4 下行线边墙渗漏水5 …边墙渗漏水………6 下行线边墙渗漏水小计边墙渗漏水完成处数7 上行线拱顶渗漏水8 …拱顶渗漏水………9 上行线拱顶渗漏水10 下行线拱顶渗漏水11 …拱顶渗漏水………12 下行线拱顶渗漏水13 小计边墙渗漏水完成处数14 …道床下沉工序1道床下沉工序2道床下沉工序3……………附件2:考核表乌鞘岭隧道整治施工考核表序号考核内容考核指标完成情况得分考核部门备注1 安全考核是否发生铁路责任行车一般D类及以上、重伤及以上安全事故安质部一票否决制2 质量考核是否发生返工安质部每处得-10分3 进度考核施工进度计划工程部4 合计得分综合得分=进度得分-质量扣分注:发生铁路责任行车一般D类及以上、重伤及以上安全事故时综合得分为0。
隧道监理工作计划一
3.进度监控措施:制定详细的施工进度计划,并定期对进度进行跟踪和调整。
4.投资控制措施:合理制定工程预算,严格审核施工单位提交的工程量清单和费用。
四、工作计划
1.每周至少进Βιβλιοθήκη 一次现场巡查,及时了解工程进展,解决现场问题。
4.监理人员要注重团队合作,共同完成监理任务。
六、工作计划调整
根据工程实际进展和施工现场情况,适时调整工作计划,确保监理工作的高效性和实用性。
《篇三》
隧道工程监理综合工作计划
一、工作目标
我们的目标是确保隧道工程的安全、质量、进度和投资控制在国家法规及标准要求范围内,通过有效的监理工作,为工程的顺利推进保驾护航。
2.每月组织一次全面检查,对工程质量、安全、进度等进行综合评估。
3.每季度对投资控制情况进行分析,确保投资在预算范围内。
4.及时处理合同履行中出现的问题,确保合同顺利执行。
五、工作要求
1.监理人员要严格遵守工作纪律,保持公正、廉洁的态度。
2.监理人员要具备专业的技术知识和良好的沟通协调能力。
3.监理人员要关注工程动态,及时掌握施工现场情况。
二、工作规划
1.安全管理规划:开展安全教育培训,提高施工人员的安全意识;定期进行安全检查,确保施工现场的安全设施完善。
2.质量控制规划:从材料筛选到施工工艺,全方位监控工程质量,确保每一个细节都符合国家标准。
3.进度监控规划:制定详细的施工进度计划,并定期进行现场进度核查,确保工程按时完成。
4.投资控制规划:合理制定工程预算,严格审查施工单位提交的工程量清单和费用,防止超预算现象。
二、工作重点
乌鞘岭隧道围岩变形控制
• ①复核队根据每日验证量测原始资料进行量测分 析,8:30时将前日验证量测原始资料及分析报 告(含变形验证及处理意见)报铁一院设计队。 如发现岭脊重点地段和累计变形大于20cm且变形 未稳定及变形突变地段的情况异常或有失稳危险, 上报建设指挥部。
Байду номын сангаас
1.2、岭脊千枚岩地层
• 9号斜井开挖至正洞后,掌子面围岩以黑色至深灰色千枚 岩为主,中部夹薄层板岩,局部有渗水,节理裂隙、小断 层和严重的揉皱随处可见。在千枚岩与板岩互层区,软硬 岩相间,爆破药量难以控制,开挖成型差,产生不同程度 的掉块或局部坍塌。在全千枚岩区,岩体相当破碎,开挖 时易于钻进,但易塌孔。遇水后软化似弹簧土,泥化呈淤 泥状。初期支护施作后,围岩变形大,最大水平收敛419 毫米,且长期不收敛,局部地段4~5个月不趋于稳定。
1、工程地质
• 隧道位于祁连山东北部中高山区,地层岩性复杂, 其分布主要受区域断裂构造控制。区内出露的地 层主要有第四系、第三系、白垩系、三叠系、志 留系、奥陶系等,并伴有加里东晚期闪长岩体的 侵入。地质构造褶皱在本区较为发育,褶皱形态 复杂;区内断裂构造发育,主要为区域性大断裂, 走向基本为北西向,压性~压扭性,具有深切割、 延伸长、规模大的特点,破碎带一般较宽,断带 内物质主要为碎裂岩、断层角砾。
• ③施工中注意保护,防止爆破和其它情况 的破坏,量测点上不得悬挂其它任何物品。
1.4、量测仪器及量测频率要求
序号
监测项目
量测方法和仪器
乌鞘岭隧道施工组织设计 (2)
4.施工方案、技术措施、施工工艺及施工方法4.1.总体施工方案4.1.1总体施工方案的原则4.1.1.1.坚持采用先进的配套机械、科学的施工方法、合理的工序安排,努力实现平导快速掘进的原则。
4.1.1.2.对软弱围岩的施工,坚持“管超前、严注浆、短进尺、强支护、勤量测、速反馈、控变形”的原则。
4.1.1.3.坚持努力提高软弱围岩段施工机械化程度的原则;本标段中,Ⅴ、Ⅵ级围岩总长2525米(含Ⅰ线),提高软弱围岩段的进度,将会缩短整个工程的施工工期。
4.1.1.4.坚持网络信息化管理、动态设计的原则,尤其在不良地质地段,做到“超前预报预知、施工通过方案合理、出现灾害能及时补救”;实现安全生产、均衡生产,从而达到平导快速掘进的目的。
4.1.1.5.坚持采用先进的施工工艺、严格的控制方法、完善的质量自检体系、科学丰富的检测手段,确保工程质量的原则。
4.1.2总体施工程序参见图4-1乌鞘岭隧道总体施工程序图。
4.2.总体施工方案概述4.2.1开挖Ⅵ级围岩洞口段,开挖前先进行Φ42超前小导管预注浆,F4、F5断层破碎带Ⅵ级围岩段,开挖前先进行帷幕注浆。
Ⅵ级围岩采取环形开挖预留核心土的方法。
采用KL-20挖掘装载机的掘进头进行机械开挖,控制每循环进尺,紧跟锚、网、喷、工字钢支撑支护。
Ⅵ级围岩段一次开挖成单线隧道断面,并及时进行钢筋砼整体衬砌。
Ⅴ级围岩开挖前先进行小导管注浆,门架式凿岩台车钻孔,弱爆破,控制循环进尺,超短台阶法开挖。
紧跟锚、网、喷、格栅钢架支护。
Ⅲ、Ⅳ级围岩全断面开挖,门架式凿岩台车钻孔,采用水压爆破工法,光面爆破。
紧跟喷砼支护。
4.2.2装碴运输装碴采用KL-20隧道挖掘装载机装碴。
有轨运输,洞内铺设43kg/m 轨道,双线布置,每隔200米设一组渡线,方向一正一反;2×25吨电瓶车牵引,20m3梭式矿车运输。
4.2.3锚喷支护轨行式ACL606搅拌运输车运输混凝土,诺麦特湿式混凝土喷射机械手湿喷混凝土。
乌鞘岭隧道施工组织设计(文字)
一、编制依据、范围、原则(一)编制依据1 、兰州至武威南段增建第二线预设计乌鞘岭特长隧道施工设计图(第一册~第四册);兰州至武威南段增建第二线修改预设计乌鞘岭特长隧道施工设计图(第一批)。
2、改建铁路兰新线兰州至武威南段增建第二线乌鞘岭特长隧道施工方案(铁道第一勘测设计院)。
3、乌鞘岭建设指挥部《乌鞘岭隧道指导性施工组织设计》。
4、铁道部工程管理中心乌鞘岭隧道建设指挥部对乌鞘岭隧道施工要求及指示精神。
5.当地气候环境及现场踏勘资料。
6.铁道部现行《施工规范》、《验收标准》、《试验规程》。
(二)编制范围改建铁路兰新线兰州至武威段增建第二线DK177+000~DK184+800段的乌鞘岭特长隧道出口段右线隧道工程及左、右线隧道出口段洞外的路基,主要工程项目有隧道正洞6190m、辅助导坑905.34m(其中11#斜井671.51m,13#斜井233.83m)、路基土石方、路基挡护圬工、大桥4座、涵洞一座。
(三)编制原则1.尊重科学,按新奥法原理组织施工。
2.组织机械化、专业化施工,实施设备大功率大能力配套。
3.针对不良地质,实行超前预报、提前准备、宁强勿弱的安全施工原则。
4..加强过程监控,强化高度协调,实现快速施工。
5.坚决执行验标及施工规范要求标准,确保质量第一。
6.坚决执行GB/T28001—2001职业健康安全管理体系,关心职工健康安全。
7.坚决执行GB/T24001—1996环境管理体系,保护自然生态、施工环境。
(四)采用的技术规范施工组织编制中,采用《铁路隧道设计规范》(TB10003-2001)、《铁路砼与砌体工程施工规范》(TB10210-2001)、《铁路隧道施工规范》(TB10204-2002)、《铁路隧道工程质量检验评定标准》(TB10417-98)、《铁路隧道喷锚构筑法技术规则》(TBJ108-92)、《铁路工程不良地质勘察规范》(TB10027—2001)、.《新建铁路工程测量规范》(TB10101—99)等规范、标准。
乌鞘岭隧道施工组织

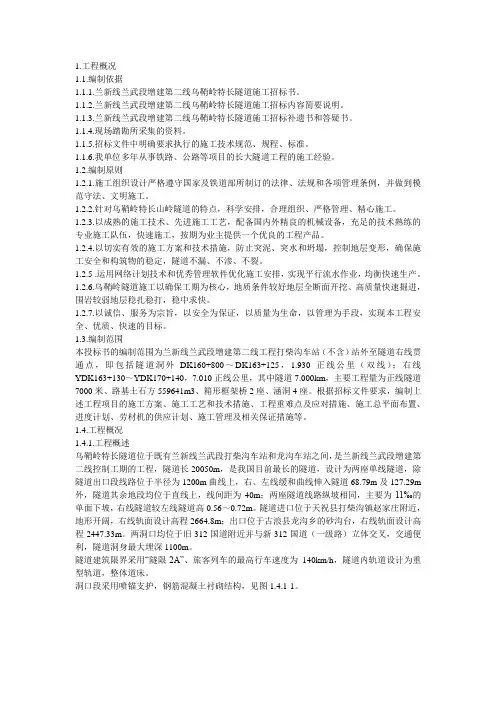

1.工程概况1.1.编制依据1.1.1.兰新线兰武段增建第二线乌鞘岭特长隧道施工招标书。
1.1.2.兰新线兰武段增建第二线乌鞘岭特长隧道施工招标内容简要说明。
1.1.3.兰新线兰武段增建第二线乌鞘岭特长隧道施工招标补遗书和答疑书。
1.1.4.现场踏勘所采集的资料。
1.1.5.招标文件中明确要求执行的施工技术规范、规程、标准。
1.1.6.我单位多年从事铁路、公路等项目的长大隧道工程的施工经验。
1.2.编制原则1.2.1.施工组织设计严格遵守国家及铁道部所制订的法律、法规和各项管理条例,并做到模范守法、文明施工。
1.2.2.针对乌鞘岭特长山岭隧道的特点,科学安排,合理组织、严格管理、精心施工。
1.2.3.以成熟的施工技术、先进施工工艺,配备国内外精良的机械设备,充足的技术熟练的专业施工队伍,快速施工,按期为业主提供一个优良的工程产品。
1.2.4.以切实有效的施工方案和技术措施,防止突泥、突水和坍塌,控制地层变形,确保施工安全和构筑物的稳定,隧道不漏、不渗、不裂。
1.2.5 .运用网络计划技术和优秀管理软件优化施工安排,实现平行流水作业,均衡快速生产。
1.2.6.乌鞘岭隧道施工以确保工期为核心,地质条件较好地层全断面开挖、高质量快速掘进,围岩较弱地层稳扎稳打,稳中求快。
1.2.7.以诚信、服务为宗旨,以安全为保证,以质量为生命,以管理为手段,实现本工程安全、优质、快速的目标。
1.3.编制范围本投标书的编制范围为兰新线兰武段增建第二线工程打柴沟车站(不含)站外至隧道右线贯通点,即包括隧道洞外DK160+800~DK163+125,1.930正线公里(双线);右线YDK163+130~YDK170+140,7.010正线公里,其中隧道7.000km,主要工程量为正线隧道7000米、路基土石方559641m3、箱形框架桥2座、涵洞4座。
根据招标文件要求,编制上述工程项目的施工方案、施工工艺和技术措施、工程重难点及应对措施、施工总平面布置、进度计划、劳材机的供应计划、施工管理及相关保证措施等。
乌鞘岭隧道施工组织方案(上)
乌鞘岭隧道施工组织方案(上)
罗运良;张振江;汤磊
【期刊名称】《铁路工程造价管理》
【年(卷),期】2004(019)002
【摘要】兰新铁路兰州西至武威南段增建第二线控制工期的关键工程是全长20 050 m的乌鞘岭特长隧道,该隧道设计为两座单线隧道.此文针对铁道部Ⅰ线隧道总工期2.5年、Ⅱ线隧道总工期3.5年建成通车的要求,提出解决乌鞘岭隧道控制工期的施工组织方案.
【总页数】4页(P27-30)
【作者】罗运良;张振江;汤磊
【作者单位】铁道第一勘察设计院,工程经济处,兰州,730000;铁道部,工程建设管理中心,北京,100081;铁道部,工程建设管理中心,北京,100081
【正文语种】中文
【中图分类】U4
【相关文献】
1.如何在施工组织方案和措施上确保生产安全 [J], 刘兴斌
2.乌鞘岭隧道施工组织方案(下) [J], 罗运良;张振江;汤磊
3.天山胜利隧道施工组织方案比选研究 [J], 王世君
4.浅谈一次成井施工技术与施工组织方案优化 [J], 吴会明
5.金汇港北枢纽改造工程设计与施工组织方案研究 [J], 虞静
因版权原因,仅展示原文概要,查看原文内容请购买。
乌鞘岭隧道方案设计及科研简况
乌鞘岭隧道方案设计及科研简况铁道第一勘察设计院第一章乌鞘岭隧道方案设计简况一、概述兰新铁路是我国路网主骨架“八纵八横”中陆桥通道的重要组成部分,它纵贯我国东、中、西部地区,是联系东西部的重要纽带,在政治、经济、文化和国际交往等方面具有举足轻重的地位。
兰新线兰(州)武(威)段是兰新铁路的组成部分,在陇海铁路宝(鸡)兰(州)段增建二线后,它是亚欧大陆桥连云港至乌鲁木齐间唯一一段单线铁路。
随着西部大开发战略的实施,西北地区作为我国的能源、原材料基地,陆桥通道的客货运输快速增加,兰新线兰(州)武(威)段对铁路运输的“瓶颈”制约日显突出,因此尽早尽快建成兰武复线,对发展西部经济、实施西部大开发战略、扩大开放、增强路网功能和作用具有十分重要的意义。
兰新铁路兰(州)武(威)段增建第二线线路起于兰州西站,沿黄河二级阶地西行经河口南站跨黄河后溯庄浪河而上,在既有兰武段打柴沟站与龙沟车站之间以特长隧道穿越乌鞘岭后沿龙沟河、古浪河峡谷而下,进入河西走廊与既有线并行引入武威南站,见图1。
二、越岭隧道方案乌鞘岭地区南北两坡区域地形、工程地质和水文地质条件十分复杂,岭南庄浪河河谷区,地形宽阔;岭北为古浪河河谷区地形狭窄,隧道经过乌鞘岭-毛毛山中高山区。
针对越岭隧道的线路方案,在既有铁路、公路越岭垭口附近大范围内,利用不同限制坡度,不同越岭隧道长度结合两端展线工程进行了多个方案比选,由于既有铁路和公路垭口处于安远构造盆地边缘断层交汇区,地质条件差,确定越岭隧道位臵时应尽量远离该垭口,使隧道围岩受构造影响较小,见图2。
2.1限坡选择限制坡度是线路的最主要的技术标准,应根据牵引种类、机车类型、相邻路段标准、通过能力、运营费用及沿线地质地形条件等经经济、技术比较综合确定。
20‰单绕方案:采用13.35km特长隧道穿过乌鞘岭,争取高程显著,适应地形良好,线路顺直,投资少;但该方案保留300m小半径曲线,提速困难;另因坡度大,采用自动闭塞,造成行车组织、运输管理不便,且与前后整体通道协调性差,远期适应需求能力弱。
乌鞘岭隧道群加固维修工程路面底鼓处治施工工法
乌鞘岭隧道群加固维修工程路面底鼓处治施工工法1. 引言1.1 乌鞘岭隧道群加固维修工程概述乌鞘岭隧道群位于山区,因为长期受到车辆的频繁通行以及山体滑坡等自然因素影响,路面底鼓处常出现开裂、下沉等问题,严重影响了隧道的安全通行。
为了保障隧道的正常使用,我公司决定对乌鞘岭隧道群进行加固维修工程。
本次工程的主要目标是通过采用先进的技术和工法,对路面底鼓处进行治理,提高整个隧道的承载能力和使用寿命,保障道路的安全畅通。
乌鞘岭隧道群加固维修工程的范围包括路面底鼓处治理、地基处理、路面加固等方面,将全面提升隧道的抗压能力和耐磨性。
通过精心设计和施工,我们希望能够为乌鞘岭隧道群带来更加稳固和耐用的路面,提高通行的舒适度和安全性。
我们相信,通过本次工程的实施,乌鞘岭隧道群将迎来新的发展机遇,并成为山区道路建设的典范。
2. 正文2.1 路面底鼓处治施工工法介绍路面底鼓处治施工工法是乌鞘岭隧道群加固维修工程中的一个重要环节,在整个工程中起着至关重要的作用。
路面底鼓是指路面下沉或鼓起的现象,如果不及时处理,会导致路面损坏进一步扩大,甚至影响行车安全。
在施工过程中,对路面底鼓处进行有效的治理是非常必要的。
在进行路面底鼓处治施工工法之前,需要进行详细的勘察和分析,确定具体的处理方案。
根据路面底鼓的具体情况,可以采取不同的处理措施,包括打补丁、重新铺设路面等。
在确定了治理方案后,需要精确测量路面底鼓处的尺寸和深度,以确保施工的准确性。
接下来是施工过程,首先需要清理路面底鼓处周围的杂物和破损部分,确保施工环境干净整洁。
然后根据设计要求,进行路面修补或重新铺设,并确保施工质量符合相关标准要求。
进行验收和监测工作,确保路面底鼓处的治理效果达到预期目标,并及时修复可能存在的问题。
路面底鼓处治施工工法是乌鞘岭隧道群加固维修工程中不可或缺的一部分,只有通过科学有效的施工工法,才能保证工程质量和安全。
在实际施工中,需要严格按照设计方案和规范要求进行操作,确保每个细节都符合要求,从而最大限度地提高工程的安全性和可靠性。
细则封面(2)
兰新线兰武段增建第二线乌鞘岭特长隧道土建工程监理第一标段(进口段)监理实施细则(第二版)甘肃铁一院工程建设监理公司乌鞘岭隧道监理站二○○五年元月兰新线兰武段增建第二线乌鞘岭特长隧道土建工程监理第一标段(进口端)编写人:杨晓宇刘梦然张俊魁王志毅曹成栋庞天昌刘红斌余世海樊利刚田家俊总监理工程师:刘光福甘肃铁一院工程建设监理公司乌鞘岭隧道监理站二○○五年元月编制说明根据《中华人民共和国安全生产法释义》和《建设工程安全生产管理条例释义》,铁道部2004年5月按新颁布的《铁路工程施工质量验收标准》中的要求,铁道部工程管理中心乌鞘岭特长隧道工程建设指挥部的要求,以及第一监理标段工程进展情况的要求,特对2003年3月编制的《兰新线兰武段增建第二线乌鞘岭特长隧道土建工程监理第一标段(进口)端监理细则》进行了补充和完善。
其目的是为了对乌鞘岭隧道施工监理程序、内容、格式上实行规范化管理,用于指导各监理组开展施工监理工作。
由于工程施工进展的发展,根据工作需要,还需在以后的工作中加以补充和完善。
编制依据1、兰新线施设计图、设计说明及动态设计施工图通知单2、国家和铁道部现行设计规范、施工质量验收标准、监理规范、规定等有关文。
3、本工程的质量要求,监理标段区域内的自然因素、沿线交通情况以及现场施工条件等。
4、我监理站的组织机构、人员素质、技术水平、设备配套等情况及多年来监理工作过程中积累的监理工作经验。
编制范围该监理规划的编制以兰新线兰武段增建第二线乌鞘岭特长隧道土建工程监理第一标段合同书(合同号JJ2002-20-1)中规定的监理范围编制。
监理范围:DK160+800~DK172+200、YDK163+130~YDK+1729+205(I 线隧道进口至贯通点)里程范围内隧道、路基、桥梁、涵洞等建安工程以及此里程范围内的环保水保监理工作。
目录一、监理实施细则的编制依据 (1)1.已批准的监理规划 (1)2.与专业工程相关的标准、设计文件和技术资料 (1)①相关的标准 (1)②设计文件 (2)③技术资料 (3)二、监理实施细则的主要内容 (3)1.测量 (3)2.隧道工程 (5)3.桥涵工程 (41)4.路基工程 (46)5.试验 (48)6.安全 (76)7.环保、水保 (76)。
003.乌鞘岭隧道位于既有兰新线兰武段打柴沟车站和龙沟车站
1.4.2.合理配置资源,满足工程需要的原则 以优质、高效、快速施工为目的,进行机械设备配套,合理 配置施工队伍、组织工程材料供应。 1.4.3.突出重点,统筹安排的原则 统筹安排,确保本标段控制工程——乌鞘岭特长隧道的施 工,科学合理地安排施工进度,组织连续均衡施工,做好工序衔 接,确保按期和提前完成工程建设。 1.4.4.应用“四新”技术,提高施工水平的原则 突出应用新技术、新设备、新材料、新工艺,提高施工的机 械化作业水平,积极应用先进的科技成果,从而达到提高工程质 量、加快工程进度、降低工程成本的目的,做到优质、快速、安 全、高效按期完成本工程。 1.4.5.安全生产,预防为主的原则 运用现代科学技术,采用先进可靠的安全预防措施,确保施 工生产和人身安全。 1.4.6. 规范施工,确保工程质量的原则 严格执行国家和铁道部现行的《施工规范》和《验收标准》 , 运用现代科学技术优化施工组织方案、施工工艺和施工方法,确 保工程质量达到全线整体创优规划要求。 1.4.7.保护环境,文明施工的原则 树立环保意识,严格按国家关于环境保护的有关规定组织施 工,保护好周围生态环境,做到文明施工。 1.5.自然概况
五局乌鞘岭特长隧道施工组织设计
目录1 工程概况 (5)1.1 编制依据、编制原则及编制范围 (5)1.1.1 编制依据 (5)1.1.2 编制原则 (5)1.1.3 编制范围 (6)1.2 工程简介 (6)1.2.1 工程概况 (6)1.2.2 设计概况 (7)1.2.3 主要技术标准 (7)1.2.4 主要工程量 (8)1.3 自然条件 (9)1.3.1 地形地貌 (9)1.3.2 气象特征 (9)1.3.3 地震 (9)1.4 工程地质及水文地质 (10)1.4.1 地层岩性 (10)1.4.2 地质构造 (11)1.4.3 水文地质特征 (11)1.4.4 不良地质 (11)1.5 施工条件 (11)1.5.1 交通运输 (11)1.5.2 当地资源 (12)1.5.3 施工用电 (12)1.5.4 施工用水 (12)1.5.5 施工通讯 (12)1.6 工程特点 (12)1.6.1 隧道特长、工期很紧 (12)1.6.2 地质条件复杂、施工难度大 (13)1.6.3 进度指标高、需配备精良的机械设备 (13)1.6.4 设计技术标准高、质量要求严 (13)1.6.5 隧道工作面较多、施工管理难度大 (13)1.6.6 环保要求高 (14)1.7 采用的技术规范及技术标准 (14)1.7.1 隧道工程 (14)1.7.2 轨道工程 (14)1.7.3 法律、法规和其它相关标准、规范 (15)2 总体施工组织布置及规划 (16)2.1 施工准备 (16)2.1.1 内业准备 (16)2.1.2 外业准备 (16)2.2 施工组织机构、施工队伍安排及劳动力配备 (17)2.3 施工组织机构 (17)2.3.1 施工队伍安排及劳动力配备 (17)2.3.2 施工管段及任务划分 (17)2.4 机械设备配备 (19)2.4.1 II线(左线)出口(含横洞)主要施工机械设备配备见表2.3.1 (19)2.4.2 12#斜井主要施工机械设备配备见表2.3.2 (19)2.4.3 10#斜井主要施工机械设备配备见表2.3.3 (19)2.5 临时工程规划与施工总平面布置 (22)2.5.1 临时工程修建原则 (22)2.5.2 施工便道 (22)2.5.3 施工用电 (23)2.5.4 施工供水 (24)2.5.5 施工通讯 (24)2.5.6 生产、生活房屋 (25)2.5.7 砼搅拌站 (28)2.5.8 空压机站 (29)2.5.9 主要临时工程数量表 (29)3 施工进度安排及保证工期措施 (31)3.1 工期目标 (31)3.1.1 10#斜井 (31)3.1.2 12#斜井 (31)3.1.3 II线(左线)出口横洞 (31)3.1.4 2003年8月11日接替横洞施工平导。
乌鞘岭隧道设计监理实践
乌鞘岭隧道设计监理实践喻渝【摘要】乌鞘岭特长隧道是我国铁路建设首次实施设计监理的工程项目.结合乌鞘岭特长隧道的特点,介绍该工程设计监理工作的主要内容、方法及设计监理工作取得的成效;并对当前如何实施铁路设计监理制度提出建议.【期刊名称】《铁道标准设计》【年(卷),期】2005(000)009【总页数】4页(P16-18,23)【关键词】乌鞘岭隧道;设计;监理【作者】喻渝【作者单位】铁道第二勘察设计院桥隧处,成都,610031【正文语种】中文【中图分类】U4551 概述乌鞘岭特长隧道除具有隧道长度长,建设周期短,具有高地应力、大变形等复杂地质条件的特点外;其另一主要特点,是在全隧道的建设过程中采用了动态设计的方法,同时还在我国铁路史上首次引入了设计监理制度。
乌鞘岭特长隧道的设计监理是前期设计咨询工作的延续和深化,它开始于2004年7月隧道岭脊段出现围岩及支护大变形,全隧道掀起科技攻关以后,是乌鞘岭隧道特殊地质环境下的产物。
近1年来,设计监理部通过对动态设计的全面跟踪监理,充分发挥了设计监理在提高设计质量、控制工程投资、保证建设工期等方面的积极作用。
乌鞘岭特长隧道设计监理工作,无论从设计监理工作的深细度、被监理工程的复杂性,还是设计工作的技术难度方面,在全国勘察设计监理领域均属少见。
设计监理部在设计监理工作实施过程中取得的一些成果和总结出的经验,对今后类似铁路设计监理工作具有一定的参考和借鉴价值。
2 设计监理工程范围及工作内容受铁道部工程管理中心乌鞘岭隧道建设指挥部(甲方)的委托,由铁道第二勘察设计院(乙方)承担乌鞘岭隧道设计监理工作,在双方签署的合同文件中对设计监理工程范围及主要工作内容进行了明确的规定。
2.1 设计监理工程范围乌鞘岭隧道进、出口分界里程范围内的隧道工程。
2.2 设计监理工作内容在工作时间内,尚未施工地段的设计(包括动态设计)和变更设计的监理工作,含以下基本内容。
(1)对设计单位提交的动态设计原则及技术要求进行审核,并提出审核意见报甲方批准后执行。
乌鞘岭特长隧道进口端弹性整体道床支承块预制解析
乌鞘岭特长隧道弹性支承块预制及弹性整体道床铺设施工技术研究周文海刘成君(中铁十八局集团公司天津300222)摘要此文较为详细地探究了乌鞘岭特长隧道进口端弹性整体道床从其支承块预制到道床铺设的一系列施工技术,为今后类似施工提供了可参考、借鉴的经验。
关键词特长隧道弹性整体道床支承块探究1 工程概况乌鞘岭特长隧道位于既有兰新铁路兰武段打柴沟车站与龙沟车站之间,是兰武二线重点控制工程,设计为两座单线隧道,隧道长20.05km,是目前亚州最长的单线越岭铁路隧道。
两座隧道线路纵坡相同,主要为11‰的单面下坡,右线隧道较左线隧道高0.56~0.72m。
隧道进口位于天祝县打柴沟镇赵家庄附近,地形开阔,施工条件和弃碴条件较好。
轨下基础采用套靴式弹性支承块整体道床结构。
此项施工技术我国仅在西康线,西南线等铁路隧道中使用过,施工精度、施工质量要求极高,其弹性与有碴轨道相当,具有少维修或免维修的特点。
1.1弹性整体道床支承块结构型式支承块为强度等级C50的普通钢筋砼结构。
单块重95.6Kg(不含套靴及垫板),砼用量0.035m3。
1.2整体道床轨道设计标准钢轨:近期采用60㎏/m,BNbRE高强耐磨钢轨,一次铺设超长无缝线路;远期预留特重型轨道75㎏/m钢轨条件。
为保证乌鞘岭特长隧道运营安全,在钢轨内侧设置防脱护轨。
2弹性整体道床支承块预制2.1支承块预制厂规划布局及建设支承块应在具有轨枕生产许可证的工厂生产,但厂家与工地之间距离遥远,因此采用工地建设预制厂进行批量生产,其生产条件与工厂规模化生产是相同的。
支承块预制场地设在乌鞘岭隧道1#斜井工区拌和站附近,占地约5000m2,其中生产区搭设长40m、宽40m、高4.5m的厂房(支承块生产区平面布置图图1)。
厂房分四个区:砼搅拌区,砼振动成型区,蒸汽养护区(详见蒸养室布置图图2),拆模组装区。
保湿养生区,钢筋加工区,材料堆放区,套靴安装区,成品堆放区设在生产厂房外。
图1 支承块生产区平面布置图Ⅰ-Ⅰ图2 蒸养室布置图2.2施工机具准备所需机具设备和常用工具见表1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理规划一、工程项目概况:(一)自然概况:1、地形地貌:乌峭岭隧道位于祁连山东北部中高原区,隧道进口以南为庄浪河河谷区,以北为古浪河及其支流龙沟河河谷区,隧道经过乌峭岭–毛毛山高山区。
2、气象特征:隧道在甘肃祁连山国家级自然保护区内.气候属中温带干旱气侯区,垂直分带性明显、气温寒冷,日温差大、阴雨风雪冰雹天气多变,冰冻时间长,降雪初冬期为每年的九月至次年的六月。
年平均气温-0.1-1.50C,瞬时最大风速29m/s,土壤最大冻结深度 2.0m。
海拨高程2900-3600m,地震基本烈度八度。
(二)工程地质及水文地质1、地层岩性:地层岩性复杂,其分部主要受区域断裂构造控制。
出露的地层主要有第四系、第三系、白垩系、三叠系、志留系、奥陶系等,并伴有加里东晚期闪长岩体的侵入。
2、地质构造:隧道位于北祁连优地槽褶皱带内,褶皱及断裂构造发育。
本标段内隧道穿越F4、F5两条断层。
3、水文地质特征:隧道进口端为中等富水区,特别是受两条大的断层影响,预计右线隧道最大总涌水量为9621.8m3/d,左线(平导)隧道最大总涌水量为16114.8m3/d,在断层破碎地带有涌水的可能。
4、不良地质:不良地质主要为有害气体,以N2、CO2、O2等解吸气为主。
5、特殊岩土:隧道通过地段的特殊岩土主要有膨胀岩和湿陷性黄土。
(三)乌鞘岭特长隧道的工程概况:1、概况:乌鞘岭特长隧道长20050m,为国内最长的隧道,设计为两座单线隧道,线间距40m,纵坡均为-11‰。
本标段隧道长2×9.065.km,施工长度占整座特长隧道长度的45.21℅,横通道21个,其中施工横通道5个,最大埋深约1100m。
道床为弹性支承块整体道床,超长无缝线路。
施工段均位于反坡的直线上。
2、隧道洞门: 隧道洞门下挖设置,采用整体式柱式洞门形式,内轮廓为马蹄形,模注钢筋混凝土。
3、右线隧道:右线隧道入口轨面设计高程2664.8m,较左线高出0.56-0.72m。
洞身穿越不同级别围岩Ⅲ级、Ⅳ级、Ⅴ级、Ⅵ级长度不等,分别占本标段隧道长度的比重不同,钻爆法施工。
初期支护按不同的围岩级别分别采用。
其中Ⅲ级围岩初期支护拱部设系统砂浆锚杆钢筋网喷混凝土,Ⅳ-Ⅴ级围岩初期支护为拱墙设系统砂浆锚杆、钢筋网、格栅钢架1榀/m、喷混凝土;Ⅴ级围岩拱部设小导管注浆加固地层,二次衬砌为模注混凝土。
Ⅵ级围岩初期支护拱墙设中空注浆锚杆,钢筋网,全断面设钢架1.5榀/m ,拱部设R32N锚杆超前注浆加固,锚杆长4m,间距0.4m,纵向每2m 一环;拱墙设系统锚杆,锚杆长3.5m,间距0.8×0.8m,按梅花型布置;设Ф8钢筋网,间距20×20cm;全断面设1.5榀/m的型钢钢架,二次衬砌为钢筋混凝土。
隧道洞身一般地段采用复合式衬砌,初期支护以喷、锚、网为主,二次衬砌为模筑混凝土衬砌,断层破碎带结合抗震设防要求进行检算,采用钢筋混凝土衬砌结构。
洞身YDK163+600-YDK164+700段,地层呈泥岩、砾岩、砂岩互层状,成岩差,泥岩含砂岩,遇水易软化崩解,具膨胀性,属膨胀岩,Ⅳ、Ⅴ级围岩。
基岩裂隙水发育,超前小导管预注浆加固。
洞身YDK166+110—YDK170+140段,地层以砾岩为主,砂岩夹页岩及薄煤层,呈不等厚互页层状,存在有害气体的可能。
洞身YDK170+290-YDK170+840、YDK171+000- YDK171+300段分别通过F4、F5断层破碎带及影响带。
地层主要由碎裂岩及断层泥砾组成,断层带为Ⅴ-Ⅵ级围岩,影响带为Ⅳ级围岩。
构造裂隙水发育,涌水量较大,可能发生涌水、围岩失稳等地质灾害。
4、左线隧道:左线隧道施工前期为平行导坑,后期扩挖为左线隧道。
平导中线位置与左线隧道中线重合,坑底纵坡与正洞纵坡一致,标高比左线隧道轨顶面低83cm,断面净空尺寸4.8m×5.75m(宽×高),支护考虑其后期扩建为左线隧道的因素,采用锚喷网为主的支护体系,Ⅴ级围岩辅以钢架支护,考虑施工时间长,备用临时支护钢架;Ⅵ级围岩一次建成左线隧道。
5、轨道及道床:隧道内轨道类型按重型轨道标准设计,预留特重型轨道条件。
道床采用弹性支承块整体道床结构。
6、辅助坑道:在招标文件中,距左线隧道进洞口5575m的DK168+750处为隧道通风而设的内径Φ300、深315m的竖井,位于两线中间,采用施工支护喷锚、模筑混凝土衬砌。
根据工期需要,本标段内目前已取消竖井,增改为7 座斜井。
其中,在右线设1号,3号,5号,7号斜井;在左线设2号,4号,6号斜井。
标段内隧道共有9个工作面施工。
7、环保、水保:位于国家级自然保护区内,本标段进口出碴106×104m3,弃碴占用旱地252亩,其中复垦220亩,绿化20亩。
(四)本工程主要特点:1、工期特点:施工周期短,2003年3月1日开工,右线2005年7月1日完工,工期28个月;左线2006年月日完工。
2、施工特点:隧道采用新奥法施工,右线正洞开挖Ⅴ、Ⅵ级围岩采用短台阶法,Ⅵ级围岩必要时留核心土;Ⅱ、Ⅲ、Ⅳ级围岩采用全断面开挖;衬砌采用先墙后拱法,仰拱应尽量超前施作。
左线(平导)Ⅴ、Ⅵ级围岩地段采用短台阶法开挖,其余均采用全断面开挖。
本标段有4个承包人分别施工,干扰大;进口施工作业面狭窄,工序交叉循环;施工高峰时有9个掌子面(不包括横洞),9个洞口出碴、进料,运输量大。
3、通风特点:在正洞与斜井未贯通前,各施工洞口采用独头压入式通风,特别是3号,4号,5号,6号,7号斜井,施工段落长,局部地段夹含薄煤层,施工通风尤为重要;正洞与斜井、斜井与斜井连通后之间形成混合通风;右线贯通后,扩建左线隧道时采用巷道式通风。
4、排水特点:反坡施工,反坡排水。
设置多级泵站接力排水,左线正洞、右线正洞、7座斜井各自设置抽水系统,横洞内设集水井。
进口端700m 设置双层盖板保温水沟,洞外设保温出水口。
5、防水特点:初期喷锚混凝土与二次模筑混凝土之间设EVA防水板,侧沟部位设Φ5cm的纵向盲沟与拱墙环向所设的透水盲沟三通连接。
在施工缝处设橡胶止水带。
在F4.F5断层破碎地带有突然涌水的可能,最大涌水量右线9621.81m3/d、左线16114.78m3/d。
6、供水、供电特点:用电、用水由外界供应,用量大。
临时给水管路长,冬季易冻管,设置高山水池点多;9个工作面供水,相互干扰大。
架设10kv临时电力干线6.0km,维修工作量较大。
7、环保、水保特点:由于施工所在地区位于国家自然保护区内,施工面多,弃碴场地分散,运输便道长,排污水源点多等因素,所以对环保、水保质量要求高。
二、监理工作的范围和监理目标(一)监理工作的范围本标段有施工一标段和施工二标段。
工程范围和主要工程数量如下表所示。
工程范围和主要工程数量表(二)监理目标1、投资管理控制目标:严格工程计量,控制工程变更,努力减少索赔,使工程投资控制在合同约定的范围之内。
根据设计图纸、现场环境和地质条件,充分发挥本公司监理人员多年从事勘察设计和工程监理的经验,积极参与优化设计活动,主动为减少投资、降低造价献计献策。
2、质量管理控制目标:贯彻“百年大计,质量第一”的方针,按照国家铁道部有关工程验收及评定标准,建立、完善、严格执行质量控制程序,确保全部工程达到国家、铁道部现行的工程质量验收标准,工程一次验收合格率达到100%, 优良率达到90%以上,隧道工程达到不渗、不漏、不裂,并满足本工程项目创优规划要求,确保部优,争创国优。
3、进度管理控制目标:以合同约定的建设工期为总目标,积极组织、配合各参建方按合同工期及进度目标进行控制,并适时满足分阶段工期要求和委托人的工期调整要求,审核承包人的年、季、月进度计划,掌握进度动态并及时传递进度处理信息,确保实现工期总目标。
4、合同管理控制目标:合同管理法制化,硬化合同管理,兑现合同承诺,自觉履行《监理合同》,监督承包人全面履行《施工合同》。
5、信息管理控制目标:信息管理网络化,工程管理数据化,归档资料真实化,及时上报下达工程建设的各类信息,为工程的顺利进展提供保障。
6、关系协调管理目标:关系协调制度化,以各类合同和有关纪要、文件、法规为依据,公平、公正地协调好委托人、设计、承包人等各方面的关系。
7、环保、水保控制目标:严格执行合同约定的有关环保水保的要求,接受社会监督。
最大限度地减少施工对自然环境的破坏。
严格执行《铁路环境保护设备竣工验收的规定》,贯彻国家环境保护总局等六部委《关于在重点工程建设项目中开展工程环境监理试点的通知》的精神,争取环境保护创优良。
8、文明施工、安全管理控制目标:督促检查承包人建立安全保证体系和安全保证措施,杜绝重大人身伤亡事故、重大设备、质量事故以及其它重大事故发生;同时督促承包人作到场地文明、生活文明、施工文明,杜绝野蛮施工,按照《中华人民共和国安全生产法》及《建设工程安全生产管理条例》中要求的内容,进行现场施工监督。
三、监理工作的依据:1、国家和国务院铁路主管部门发布的有关工程建设的法律、法规、技术标准、规范和规程;2、国家和国务院铁路主管部门对本工程项目的批复文件和设计文件;3、建设单位和监理单位签订的委托监理合同文件;4、建设单位和承包单位及材料、设备供应单位签订的工程建设承发包合同文件及材料设备供应合同文件。
四、现场监理机构的组织形式和规模、人员配备计划、岗位职责:(一)监理机构的组织形式和规模1、根据该项目监理工作特点,设置铁一院监理公司乌鞘岭隧道监理站,为公司派驻现场的监理机构。
2、监理站实行总监理工程师负责制。
在2004年5月前任命高级工程师史振华为该项目总监理工程师,2004年5月后根据工作需要任命刘光福该项目总监理工程师,杨晓宇、刘梦然为副总监理工程师。
3、监理组织机构框图及各职能部门设置情况(1)、监理组织机构框图:监理组织机构框图(2)各职能部门设置情况:根据本项目《建设工程委托监理合同》及《兰新线兰武段增建第二线乌峭岭特长隧道工程监理规则》的要求,结合工程特征,监理站拟设总监办公室、三大控制室、合同管理室、环保监理室、监理试验室、信息文档室、后勤管理室等职能部门。
同时设置第一监理分站分管右线隧道,第二监理分站分管左线隧道,路基桥梁监理分站分管入口段路基桥涵,分站下设监理组。
监理站把监理合同中赋予监理单位的责任、权利、义务及基本监理工作分解到各部门,使其按各自的职责及权限对施工的全过程监理实施动态管理。
各职能部门的职责与权限如下:(3)、总监办的职责与权限1)根据合同文件,制定和完善工程项目的监理规章制度、监理办法和各种监理程序,统一协调管理整个工程项目的监理业务,并检查其落实和执行情况。
2)对各职能办公室的报告和文件进行研究和批准,包括支付证明、工程变更、工程延期、费用索赔及重大技术、合同等问题。
