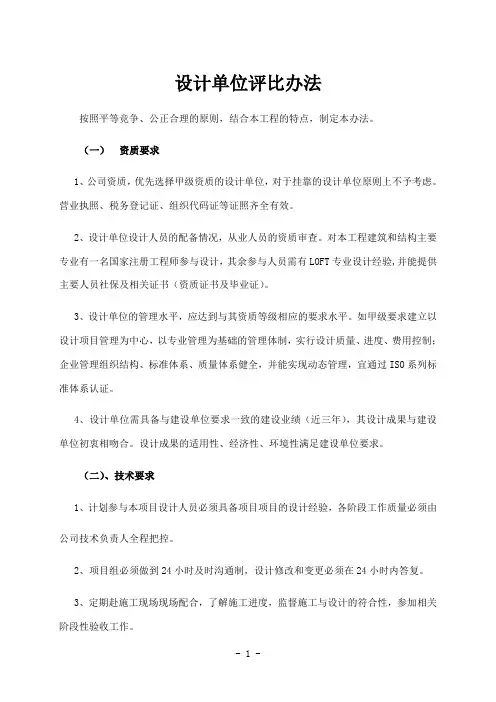

设计单位评比办法
按照平等竞争、公正合理的原则,结合本工程的特点,制定本办法。
(一)资质要求
1、公司资质,优先选择甲级资质的设计单位,对于挂靠的设计单位原则上不予考虑。营业执照、税务登记证、组织代码证等证照齐全有效。
2、设计单位设计人员的配备情况,从业人员的资质审查。对本工程建筑和结构主要专业有一名国家注册工程师参与设计,其余参与人员需有LOFT专业设计经验,并能提供主要人员社保及相关证书(资质证书及毕业证)。
3、设计单位的管理水平,应达到与其资质等级相应的要求水平。如甲级要求建立以设计项目管理为中心,以专业管理为基础的管理体制,实行设计质量、进度、费用控制;企业管理组织结构、标准体系、质量体系健全,并能实现动态管理,宜通过ISO系列标准体系认证。
4、设计单位需具备与建设单位要求一致的建设业绩(近三年),其设计成果与建设单位初衷相吻合。设计成果的适用性、经济性、环境性满足建设单位要求。
(二)、技术要求
1、计划参与本项目设计人员必须具备项目项目的设计经验,各阶段工作质量必须由公司技术负责人全程把控。
2、项目组必须做到24小时及时沟通制,设计修改和变更必须在24小时内答复。
3、定期赴施工现场现场配合,了解施工进度,监督施工与设计的符合性,参加相关阶段性验收工作。
4、设计周期及设计深度表达。
5、公司近几年有相关获奖项目展示。
(三)、服务内容
1、规划咨询方案设计包含:项目区域分析、用地条件分析、设计策略、方案推导、立面风格推荐、概念规划总平面图、经济技术指标分析、SU模型推荐分析、立面效果展示(鸟瞰效果图1张、人视效果图2张)、人形车形交通分析、地块竖向分析、城市空间分析、园林景观分析、设计说明。
2、规划方案:用地分析、规划总平面图分析、规划总平面图深化、渲染、立面工作模型推演、定制建筑平面图里面方案、投资估算、建筑立面效果图(鸟瞰图3张、人视6张)、环绕360效果图、建筑单体平面、立面、剖面、总平面定位图、基础选型方案、设备管井预留、专人负责指标的校核工作。
3、报建施:报建设平面、立面、剖面、细部建筑材料设计、详细勘探布点图及说明,结构平面图、基础平面图及各结构尺寸构件、根据项目实际情况及业主要求提供建筑给排水、电气、空调系统方案设计分析、分析现则主要系统性能要求、审核水量热负荷点量等,协助报送相关部门。
4、施工图:建筑单体施工图、总平面图、竖向设计、建筑施工图说明、门窗表及门窗详图、节能计算书、图纸目录、墙身大样、楼电梯详图、节点大样、结构施工图、设计说明、结构计算书、节点大样、设备施工图、原理图、各层平面图、系统图、设备选型推荐。
5、成果输出:规划咨询方案文本(A3)6本,相关电子文件1份、规划建筑方案文本图册(A3)8本、汇报演播文件一份、报规总平面蓝图、项目展示汇报文件、建筑效果图(鸟瞰1张、人视3张)、设计评审意见、建筑报建施(蓝图6套文本2套)、抗震
专项结构文本1套蓝图1套、施工图蓝图8套、建筑节能文本2套。
(四)、规划方案及施工图设计服务深度及明细
一、规划方案设计阶段
1、深入解析设计要求,明确业主要求;
2、思路整理对项目市场及相关政策有基本了解;
3、提交方案设计进度计划表;
4、按要求参加项目项目讨论汇报会议;
5、方案设计完成前,协助业主完成相关规划行政主管部门意见征询;
6、参加方案各方审批会议;
7、根据审批意见,及时合理调整方案。
二、报建施设计阶段
1、汇总方案审批后的设计调整成果,提交业主确认并备案;
2、提交报建施设计进度计划表;
3、协助业主完成指标校核。
三、施工图设计阶段
1、提交施工图设计进度计划表
2、与业主充分沟通,制定施工图统一技术措施;
3、协助业主完成相关消防、图审等审批工作;
4、提供绿色建筑设计图审所需所有报审文件并保证通过;
5、配合其他如人防、幕墙等专业设计单位的相关工作
四、施工配合阶段
1、定期赴现场进行现场配合;
2、图纸交底及现场答疑;
3、了解施工进度,监督施工与设计符合性;
4、施工过程中配合服务、验收、变更等;
5、及时参加相关阶段验收工作(参加人员须为项目负责人或持同等级资质证书人员代替)。
(五)、服务报价
1、规划咨询方案设计服务
2、规划方案至施工图设计服务
3、景观设计服务
4、夜间照明设计服务
5、表示系统设计服务
6、公共部分及样板间设计服务
7、以上服务请分开报价并提供打包设计优惠总价。
