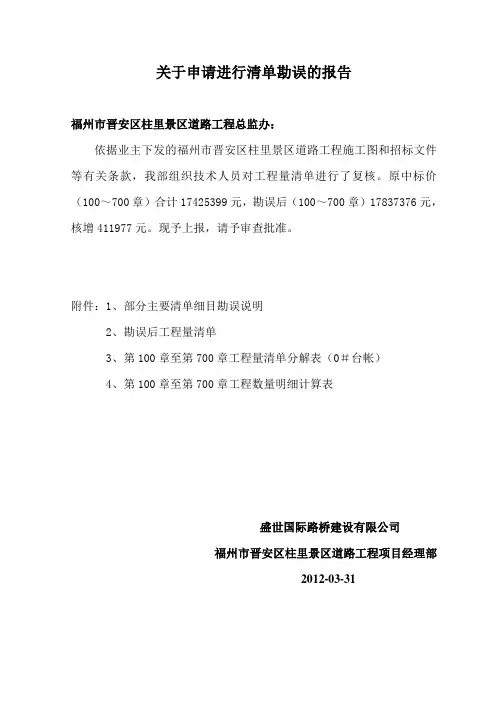

关于申请进行清单勘误的报告

福州市晋安区柱里景区道路工程总监办:

依据业主下发的福州市晋安区柱里景区道路工程施工图和招标文件等有关条款,我部组织技术人员对工程量清单进行了复核。原中标价(100~700章)合计17425399元,勘误后(100~700章)17837376元,核增411977元。现予上报,请予审查批准。

附件:1、部分主要清单细目勘误说明

2、勘误后工程量清单

3、第100章至第700章工程量清单分解表(0#台帐)

4、第100章至第700章工程数量明细计算表

盛世国际路桥建设有限公司

福州市晋安区柱里景区道路工程项目经理部

2012-03-31

部分主要清单细目勘误说明

1、清单细目号:302-1-a 填隙碎石垫层

[长度](K1+142.18-K0+220)*[平均宽]8.1+[加宽面积]1000.7=8470.358 m2

施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

2、清单细目号:302-3-a 5%水泥稳定层

[长度](K1+142.18-K0+220)*[平均宽]7.8+[加宽面积]1000.7=8193.704 m2

施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

3、清单细目号:308-2 沥青黏层

[长度](K1+142.18-K0+220)*[平均宽]7.5+[加宽面积]1000.7=7917.05 m2

施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

4、清单细目号:309-2-a 厚6cmAC-16C中粒式沥青混凝土

[长度](K1+142.18-K0+220)*[平均宽]7.5+[加宽面积]1000.7=7917.05 m2

施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

5、清单细目号:311-1-a 厚4cmSMA-13沥青玛碲脂路面

[长度](K1+142.18-K0+220)*[平均宽]7.5+[加宽面积]1000.7=7917.05 m2

施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

6、清单细目号:313-5-a A型花岗岩路缘石15×42×99

(K0+220-K1+142.18)+(K1+142.18-K1+110)=954.36 m

清单按路线两侧都安设路缘石;但实际设计图只有左侧全部安装路沿石;右侧只有K1+142.18-K1+110段有安设。属清单计算错误。

7、清单细目号:313-5-a B型花岗岩路平石10×12×49

(K0+220-K1+142.18)+(K1+142.18-K1+110)=954.36 m

清单按路线两侧都安设路缘石;但实际设计图只有左侧全部安装路沿石;右侧只有K1+142.18-K1+110段有安设。属清单计算错误。

8、清单细目号:313-6-a 6cm厚透水砖面层

[长度][(K0+220-K1+142.18)+(K1+142.18-K1+110)]*[宽度](1.5-0.1-0.15)=1192.95 m2 施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

9、清单细目号:313-6-b 5cm厚中砂调平层

[长度][(K0+220-K1+142.18)+(K1+142.18-K1+110)]*[宽度](1.5-0.1-0.15)=1192.95 m2

施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;施工图计算结果不对。

10、清单细目号:313-6-c 厚15cm,5%水泥稳定碎石层

[长度][(K0+220-K1+142.18)+(K1+142.18-K1+110)]*[宽度](1.5-0.15+0.02)=1307.473 m2 施工设计图第一册,图号SIII-15路面工程数量表中,路面起讫桩号错误,应为主线路线终点桩号(桥梁起点桩号)为K1+142.18,而不是141.18;稳定层宽度应按施工设计图第一册,图号SIII-16路面结构设计图所示计算,施工图计算结果不对。

11、清单细目号: 403-2-b 下部结构钢筋带肋钢筋(HRB335、HRB400)

清单汇总错误,具体工程数量计算详见工程数量明细计算表(附后)。

12、清单细目号: 403-3-a 上部结构钢筋光圆钢筋(HPB235、HPB300)

清单汇总错误,具体工程数量计算详见工程数量明细计算表(附后)。

13、清单细目号: 403-3-b上部结构钢筋带肋钢筋(HRB335、HRB400)

清单汇总错误,具体工程数量计算详见工程数量明细计算表(附后)。

14、清单细目号: 403-3-b上部结构钢筋带肋钢筋(HRB335、HRB400)

清单汇总错误,具体工程数量计算详见工程数量明细计算表(附后)。

15、清单细目号: 403-4-b附属结构钢筋带肋钢筋(HRB335、HRB400)

清单汇总错误,具体工程数量计算详见工程数量明细计算表(附后)。

16、清单细目号:407-1-a 挖孔灌注桩Φ1.8m

407-1-b 挖孔灌注桩Φ2.0m

清单汇总桩基米数为扣除地系梁后的米数,但在地系梁工程量计算又未计算此扣除部分的方量,依照施工设计图计算桩基工程数量。

17、清单细目号:410-2-g C30柱间系梁
