大坝帷幕灌浆及充填灌浆的施工方案

合集下载

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案

大新县派林水库除险加固工程大坝帷幕灌浆及充填灌浆施工方案审核:付俊杰编制:陆伟广西越海建设工程有限公司大新县派林水库除险加固工程项目经理部二○○八年七月二十日本工程大坝灌浆坝基线以下5米采用防渗帷幕灌浆,灌注纯水泥浆,坝基以上为土坝充填式灌浆,在坝坡上桩号0-020~0+162布置单排灌浆孔,,孔距2.0米。

灌浆材料:水泥粘土浆(砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%),水泥掺入量为15%。

灌浆施工次序:采用逐渐加密法,即沿轴线每隔20米先钻一个先导孔,了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,再然后进行第三次序孔钻孔灌浆。

施工方法:帷幕灌浆采用直自下而上进行,灌浆压力400~500Kpa。

充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。

浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。

灌浆压力由小到大,孔口最大灌浆压力为50kPa。

一、机械设备和人员钻孔机械采用1台套液压回转钻机,1台套灌浆泵,1台套水泥搅拌机,水泵4台。

钻孔灌浆专业施工人员8人。

二、钻孔和灌浆灌浆工艺流程图如下:1、测量布孔按设计图纸测量放出灌浆孔轴线,确定起始孔从坝右开始,从右坝端用钢卷尺量出4米为第一个孔,然后用钢卷尺在孔位轴线上放出各孔位,并用木桩在地面上标明孔位写上孔号。

所有钻孔按施工放样图纸统一编号,并注明施工次序。

2、灌浆材料准备及制浆2.1灌浆材料(1)本次帷幕灌浆采用纯水泥浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。

(2)本次充填灌浆采用水泥粘土浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

粘土采用砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%粘土。

(完整版)帷幕灌浆施工方案

(完整版)帷幕灌浆施工方案

帷幕灌浆施工方案1.1 编制依据(1)施工设计图纸及设计说明;(2)《锦凌水库工程坝基固结灌浆、帷幕灌浆施工技术要求》(3203-LC-02);(3)《水利水电工程钻孔压水试验规程》(SL31-2003);(4)《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001);(5)《水利水电工程施工组织设计规范》(SDJ338-89);(6)《建筑工程质量检验评定标准》(GBJ301-88);(7)《硅酸盐水泥、变通硅酸盐水泥》(GBJ107-87)。

1.2 工程概述1.2.1坝址地质条件坝址区基岩岩性主要为安山岩和熔岩,以安山岩为主,坝址区分布较广;熔岩以凝灰岩和火山角砾岩为主,局部为熔结流纹岩、凝灰质砂岩等,主要分布于坝址区河床部位和右岸岸坡。

基岩风化程度较弱,风化界线有一定的规律性;岩体完整程度及强度因岩性不同有一定的差异,安山岩强度较高,一般为中硬,岩体完整性差〜较完整;熔岩强度较低,一般为较软岩〜中硬岩,完整性差〜较完整。

坝基全、强风化岩透水性较强,一般为弱〜中等透水;弱风化岩,一般为弱〜中等透水;微风化〜新鲜岩,一般微〜弱透水。

坝基安山岩和熔岩碱活性成份含量均低于0.1%,无潜在危害。

坝址区构造简单,未发现大的构造。

坝址区基岩节理裂隙较发育,局部中等发育,以剪性为主,节理面多平直光滑或粗糙,闭合或微张,无充填或钙质充填,最小间距15cm左右,结合一般,延伸中等。

顺河向节理不发育。

1.2.2主要项目和工程量锦凌水库工程右岸建筑及安装工程的帷幕灌浆施工主要包括左右岸土石坝帷幕灌浆、混凝土坝段帷幕灌浆。

帷幕灌浆为单排,灌浆孔孔距为2m。

连接坝段帷幕灌浆孔深约为基岩下29m,挡水坝段、引水坝段、底孔坝段帷幕灌浆孔深约为基岩下27m,溢流坝段帷幕灌浆孔深约为基岩下23m。

右岸土石坝段帷幕灌浆孔约为1622个,左岸滩地段帷幕灌浆孔约为266个,混凝土坝段帷幕灌浆孔约为69个,共计1957个灌浆孔,总长度为13330m。

水库大坝防渗工程灌浆施工方案计划

水库大坝防渗工程灌浆施工方案计划

HH市PP区XX水库灌浆施工方案XXXX水利电力建筑安装工程公司HH市PP区XX水库除险加固工程项目经理部(一)工程概况本工程为水库大坝防渗工程,坝体土层采用充填灌浆、基岩采用帷幕灌浆进行加固防渗,沿坝轴线在坝顶布设帷幕灌浆钻孔,孔距为1.5m。

帷幕灌浆孔底要求灌至建议防渗线处。

(二)灌浆施工1、施工平面布置和临时设施布置及灌浆施工(1)施工布置的原则用发包人免费在离工作面约0.2公里范围内向承包人提供生活、办公用及仓库等用地,面积约300m2。

1)各临时设施根据现场地形紧凑布置,尽量利用荒地,少占耕地、并能适合各个施工期变化的要求,相互协调、避免干扰。

2)充分利用地形和区域条件,合理布局,既要有利于生产、易于管理,又要便于生活,并符合国家有关安全、防火、卫生、环境保护等规定,直接为生产服务的设施尽量靠近施工现场,而生活和仓库等设施靠后布置。

3)使用期需防洪渡汛的临时施工设施尽量往高处布置,以满足防洪渡汛的要求。

4)各临时设施均考虑布置在业主规定的用地范围以内。

(2)施工总体布置1)施工用水、用电施工及生活用电:本工程施工用业主提供的变压器引至各个施工用电点。

施工及生活用水:由于各个分项工程施工比较分散,施工用水用业主提供现有的用水接水点引到生活、生产的管路中。

2)各类生产辅助设施的布置水泥浆拌和站的布置:拌和站设在施工范围附近,本工程施工配置2台移动式拌和机。

水泥库:布置在驻地附近,建筑面积60 m2,简易工棚结构,防潮地面。

3)主要施工材料的采购和堆放施工所用的材料严格按照质量体系的物资材料采购管理程序和存贮程序执行。

水泥:与城区建材市场质量信誉好的厂商联系采购,运至施工现场并分类堆放贮存备用。

4)施工道路布置工程对外交通:利用现有公路可满足施工需要。

场内施工交通:利用现有的临时道路可满足施工需要。

5)主体工程灌浆的施工技术措施灌浆钻孔按分序加密的原则进行。

灌浆在岩石强风化的情况下分三个次序施工。

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案大坝是一种工程建筑物,主要用于水利工程中的水库建设。

大坝的建造需要进行灌浆及充填灌浆施工。

灌浆施工是指使用特定的材料将大坝的裂缝、空洞和孔隙注满,以提高大坝的稳定性和安全性。

充填灌浆是指将填充材料填充到大坝的裂缝和空洞中,使其变得坚实和稳定。

灌浆施工方案的主要步骤如下:1.准备工作:在施工开始之前,需要进行充分的准备工作。

这包括勘察大坝的现场情况,确定灌浆的位置和方式,以及准备所需的设备和材料。

2.挖掘缝隙:使用钻机等设备,在大坝的裂缝和空洞中挖掘出适当大小的孔隙。

这些孔隙应该足够大,以便能够注入灌浆材料。

3.清洁孔隙:使用高压水枪等设备,清洁孔隙内的杂物和杂质,以确保灌浆材料能够充分填充孔隙。

4.注浆施工:根据具体情况,选择合适的灌浆材料进行注浆施工。

常用的注浆材料有水泥浆、环氧树脂和聚氨酯等。

将灌浆材料注入孔隙,直到灌浆材料充满整个孔隙。

5.封堵孔隙:在注浆施工结束后,需要及时封堵孔隙,以防止灌浆材料泄漏或溢出。

可以使用环氧树脂等材料进行封堵。

充填灌浆施工方案的主要步骤如下:1.准备工作:与灌浆施工类似,充填灌浆施工也需要进行准备工作。

这包括勘察现场情况,确定充填的位置和方式,以及准备设备和材料。

2.挖掘裂缝和空洞:与灌浆施工类似,需要在大坝的裂缝和空洞中挖掘出适当大小的空间,以便填充充填材料。

3.清理空间:清理空间中的杂物和杂质,以确保充填材料能够充分填充空间。

4.填充空间:选择合适的充填材料进行填充。

常用的充填材料有砂浆、岩石和混凝土等。

将充填材料填充到空间中,直到充填材料充满整个空间。

5.压实充填材料:使用压实设备对充填材料进行压实,以提高其密实度和稳定性。

总结起来,大坝帷幕灌浆及充填灌浆施工方案的关键步骤包括准备工作、挖掘裂缝和空洞、清理空间、注浆施工或填充空间、封堵孔隙和压实充填材料。

这些步骤的实施,可以提高大坝的稳定性和安全性,确保其在长期运行中不发生变形和破坏。

帷幕灌浆的施工工艺

帷幕灌浆的施工工艺

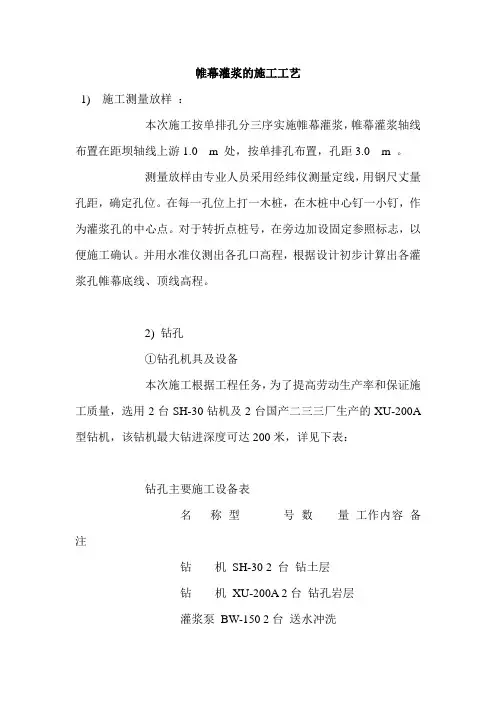

帷幕灌浆的施工工艺1) 施工测量放样:本次施工按单排孔分三序实施帷幕灌浆,帷幕灌浆轴线布置在距坝轴线上游1.0 m 处,按单排孔布置,孔距3.0 m 。

测量放样由专业人员采用经纬仪测量定线,用钢尺丈量孔距,确定孔位。

在每一孔位上打一木桩,在木桩中心钉一小钉,作为灌浆孔的中心点。

对于转折点桩号,在旁边加设固定参照标志,以便施工确认。

并用水准仪测出各孔口高程,根据设计初步计算出各灌浆孔帷幕底线、顶线高程。

2) 钻孔①钻孔机具及设备本次施工根据工程任务,为了提高劳动生产率和保证施工质量,选用2台SH-30钻机及2台国产二三三厂生产的XU-200A 型钻机,该钻机最大钻进深度可达200米,详见下表:钻孔主要施工设备表名称型号数量工作内容备注钻机SH-30 2 台钻土层钻机XU-200A 2台钻孔岩层灌浆泵BW-150 2台送水冲洗测斜仪KXP-1 1台钻孔测斜②钻孔次序钻孔按三序次施工,先进行先导孔(Ⅰ序孔)施工,进一步探明地质情况,然后按Ⅱ、Ⅲ序孔分别进行.③钻孔操作步骤根据测量的孔位将钻机设备移机就位,钻孔中心与放样孔位偏差控制在规范允许范围内,然后将钻机垫平,校核立轴竖直。

根据不同地层,采用不同的钻进工艺。

土层采用SH-30型钻机冲击,直至基岩,下Φ110 mm套管,再采用XU-200A型岩芯钻机旋转钻进,终孔孔径为Φ75 mm 。

钻孔深度按照设计孔深钻进。

④钻孔技术指标A . 孔位偏差及孔深:孔位力求对中,其水平偏差控制在10 cm 之内。

孔深按设计要求控制。

B . 钻孔力求铅直,所有帷幕灌浆孔均全孔测斜。

如发现钻孔偏斜超过规定时及时纠正, 孔斜率控制在2 %之内。

帷幕灌浆孔孔深其允许偏差控制如下表:帷幕孔孔底允许偏差值孔深(m )20 30 40 50 60最大允许偏差值(m )0 . 25 0.5 0.5 1.15 1.5C . 记录:做好造孔记录和描述,详细加以分析并报监理人员存档。

D . 结束:钻孔结束后,及时进行检查验收,检查合格并签认后,方可进行下一道工序的施工。

帷幕灌浆施工方案

帷幕灌浆施工方案

帷幕灌浆施工方案1. 灌浆试验在开始帷幕灌浆正式施工前,我方进行了灌浆实验以确定灌浆的各项参数。

首先根据技术要求经监理同意在大坝右肩部位设5个灌浆孔,分二序施工,基岩灌浆实验孔分二序施工,具体孔序参照施工孔位图,孔深、孔位均依照施工图实施。

详细工艺流程为:钻孔定位→钻坝体→下入套管→第一段基(2M)岩钻进→第一段压水试验及灌浆→待凝24小时→第二段(5M)基岩钻进→第二段压水试验及灌浆…→末段(不超过7m)压水试验及灌浆→测斜→基岩段封孔→起拔套管→投粘土球逐层捣实封孔。

帷幕灌浆钻具为带沉淀管的岩芯管,末端安装金刚石扩孔器及钻头。

为便于计算孔深,钻杆选用定长的2.5m、1.25m两种型号。

下入钻杆时丝扣涂抹黄油便于拧卸。

造孔以91mm 合金钻头钻进至基岩面,再干钻入基岩50cm,下入φ89mm壁厚5mm浆过程中监测岩层在压力作用下的变形,另外压水试验及灌浆过程分级升压,详细测记在各个压力下的透水率及吸浆率,从而确定了最终灌浆压力。

在坝体灌浆试验中,利用逐级升压试验确定了大坝劈裂压力,通过进行浆液试验,确定了最佳灌浆配合比,并根据试验施工过程,确定了最佳施工方法。

试验结束后,技术人员根据施工记录详细准确地整理了资料,从透水率随孔序递减曲线分析,透水率随孔序递减明显,符合灌浆规律;从灌浆检查孔压水试验结果来看,检查孔各段透水率均降低到3Lu以下,完全满足设计要求,灌浆试验是非常成功的,其确定了灌浆工程施工参数,为灌浆质量提供了前提条件。

2. 基岩灌浆根据灌浆实验结果所确定的参数,我方严格按照技术要求进行了帷幕灌浆施工,详细工艺流程为:钻孔定位→钻坝体→下入套管→基岩全孔钻进→测斜→末段(不超过7m)压水试验及灌浆→自下而上第二段(5M)压水试验及灌浆→自下而上第三段…→接触段(2m)压水试验及灌浆→基岩段封孔→起拔套管→坝体段封孔。

a ) 钻孔我方采用了坝体钻进时泥浆固壁钻进,钻进至基岩后下套管再改为清水钻进,从而避免了冲洗液破坏心墙,对于检查孔、先导孔有取芯要求的灌浆孔,我方采用双管金刚石钻具或绳索取芯钻进,从而达到80%以上的取芯率。

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案

大坝帷幕灌浆及充填灌浆施工方案1.方案背景大坝帷幕灌浆及充填灌浆是大坝施工中的重要工序之一,主要用于加固坝基的稳定性和密实性,以及提高大坝坝体的防渗能力。

在大坝帷幕灌浆方面,通过注浆材料对岩层进行灌浆封固,防止水流穿透岩层;在充填灌浆方面,通过注浆材料对充填料进行浸润,提高充填料的密实度和稳定性。

2.施工方案2.1大坝帷幕灌浆2.1.1前期准备a.制定帷幕灌浆施工流程和方案,并报经监理单位审批;b.配置注浆材料,确保注浆材料的质量和稳定性;c.准备好灌浆设备和工具,如注浆机、混凝土搅拌机等;d.做好施工人员的培训和安全防护工作。

2.1.2施工过程a.对岩层进行钻孔凿眼,孔深依据岩层情况和设计要求确定;b.根据注浆材料的规定比例,将注浆材料配置好;c.使用注浆机将注浆材料注入钻孔中,注浆压力和注浆量要根据设计要求进行控制;d.注浆完毕后,关闭钻孔出口,并对注浆部位进行浇水养护。

2.2充填灌浆2.2.1前期准备a.制定充填灌浆施工方案,并报经监理单位审批;b.配置注浆材料,确保注浆材料的质量和稳定性;c.准备好灌浆设备和工具,如注浆机、混凝土搅拌机等;d.做好施工人员的培训和安全防护工作。

2.2.2施工过程a.将充填料按照设计要求进行投放,确保充填料的均匀性和稳定性;b.使用注浆机将注浆材料注入充填料中,注浆压力和注浆量要根据设计要求进行控制;c.在注浆过程中,需不断观察充填料的水流情况,及时调整注浆参数,确保注浆效果;d.注浆完毕后,加强对充填料的浇水养护,确保充填料的稳定性和密实性。

3.安全措施为保障施工作业安全和顺利进行,应采取以下安全措施:a.按照法律法规的要求,组织开展安全生产培训,提高施工人员的安全意识和技能;b.配备必要的安全设备,如头盔、安全绳等,并督促施工人员正确使用;c.施工现场设置安全警示标志,明确危险区域和非施工人员禁入区域;d.加强施工现场的巡查和监控,及时发现和解决安全隐患;e.配合监理单位的安全检查,做好安全联动和配合工作。

大坝帷幕灌浆及充填灌浆的施工方案

大坝帷幕灌浆及充填灌浆的施工方案

大坝帷幕灌浆及充填灌浆的施工方案1.前期准备工作-确定灌浆孔位置和数量。

根据大坝结构设计和地质勘察资料,确定灌浆孔的位置和数目,通常灌浆孔间距为2-3米。

-准备灌浆材料。

根据设计要求选择适当的灌浆材料,如水泥、砂浆、土工合成材料等,并确保其质量合格。

-清理孔洞。

清理灌浆孔口周围的杂物和泥沙,确保孔洞畅通。

2.帷幕灌浆施工-预埋管道安装。

将预埋的管道嵌入孔洞中,管道的长度要超出孔洞一段距离,以确保帷幕灌浆充填完整。

-灌浆料配制。

按照设计要求和施工规范,将灌浆材料按比例配制,保证灌浆材料均匀且质量稳定。

-灌浆施工。

通过预埋管道进行灌浆施工,从最低处开始,逐渐向上灌浆,直至全部帷幕灌浆充填完毕。

施工中应注意灌浆速度和压力的控制,避免灌浆孔冲刷或灌浆材料溢出。

3.充填灌浆施工-预备工作。

首先,在需要进行充填灌浆的部位设置围堰,确保周围环境干燥清洁。

-充填料准备。

选择适合的充填料,如沙、砾石等。

对于特殊工程,可选用高分子材料或土工合成材料。

-充填灌浆施工。

首先,用水泥搅拌机将水泥和充填料均匀混合,再添加适量的清水进行搅拌,调整充填灌浆的流动性。

然后,将充填灌浆材料通过输送管道输送到充填部位,定向充填,直至充填完整。

4.检查与维护-施工完成后,对灌浆帷幕和充填灌浆进行检查和评估,确保其充实度和均匀性。

-如发现灌浆帷幕存在缺陷或充填灌浆出现空洞等问题,及时修补和修复,确保灌浆效果符合设计要求。

总之,大坝帷幕灌浆及充填灌浆施工方案是一个复杂而关键的工程环节。

在施工过程中,需要严格遵循设计要求和施工规范,确保施工质量和效果。

同时,施工过程中要加强质量控制和安全管理,保证施工进度和工程质量。

大坝灌浆帷幕

大坝灌浆帷幕

一、坝基帷幕灌浆结合大坝的病害整治,对渗漏段进行帷幕灌浆。

灌浆总压力初拟为100〜300Kpa,使用水泥浆,水泥标号不低于42.5Mpa,灌浆后基岩透水率标准q w 10Lu。

帷幕灌浆施工方法:在坝体内,平行于坝体或基础轴线,钻一排或几排孔,用压力灌浆法将浆液灌入到岩石的裂隙中去,形成一道防渗帷幕,截断坝体或基础渗流。

根据规范及设计要求,首先进行帷幕灌浆试验,试验孔即为先导孔,后再进行帷幕灌浆的施工。

帷幕灌浆的钻孔采用回旋式钻机和金刚石钻头钻进。

孔位、孔向和孔深满足设计要求,钻孔冲洗、灌注、封孔等按照《水工建筑物水泥灌浆施工技术规范》(SL62-94) 及设计要求进行。

灌浆工艺与技术要求施工顺序:钻孔—压水试验—灌浆—封孔--- 质量检查钻孔:钻孔的布置有规则布孔和随机布孔两种。

规则布孔形式有正方形布孔和梅花形布孔;随机布孔形式为梅花形布孔。

灌浆前的钻孔为整个灌浆工程的首要环节,其质量直接影响到整个工程的质量,故必须严格要求。

钻孔的孔位、深度、孔径、钻孔顺序、孔斜、钻孔取芯及保存必须严格按施工图纸和监理的要求进行:在钻孔过程中,进行孔斜测量,并采取措施控制孔斜,孔斜必须符合规定,发现钻孔偏斜超过规定时,及时纠偏或采取经监理批准的其它补救措施,纠偏无效时,按监理的指示报废原孔重新钻孔;所有钻孔的孔位与设计位置的偏差不得大于10cm因故变更孔位须征得监理同意,并记录实际孔位;钻孔孔底的偏差不得大于1/40 孔深;灌浆孔的施钻按灌浆程序分序分段进行,本次施工分三序进施工灌;钻孔取芯在先导孔及检查孔中进行,其获得率应大于80%并按顺序统一编号,填牌装箱,绘制钻孔柱状图,对芯样拍两张彩色照片,存放在指定地点,防止散乱和混装;所有钻孔须妥善保护,直至验收合格为止。

压水试验:在灌浆前对钻孔进行裂隙冲洗,根据监理指示采用风水联合冲洗或导管通入大流量水流,从孔底向孔外冲洗的方法进行冲洗,冲洗水采用80%勺灌浆压力,并不大于1MPa至回水澄清后10min结束,总的时间要求单孔不大于20min,孔内残存的沉积物厚度不得超过20cm临近有正在灌浆的孔或临近灌浆孔结束不足24h 时,不得进行裂隙冲洗;灌浆孔裂隙冲洗后应立即进行灌浆作业,因故中断时间间隔超过24h者,应在灌浆前重新进行裂隙冲洗。

帷幕灌浆施工方法

帷幕灌浆施工方法

帷幕灌浆施工方法帷幕灌浆施工方法一、帷幕灌浆主要施工方法:1.钻孔与测斜:采用小口径地质回转钻机,金钢石钻头钻孔,开孔前用“两点法”地锚固定,用角度尺和地质罗盘校正钻机立轴。

第1段灌浆结束后进行孔口管埋设,埋入基岩深度2m,孔口管采用73mm的无缝钢管。

钻孔测斜选用KXP-Ⅰ型测斜仪,一般每10m测1次。

2.钻孔冲洗与简易压水:采用高压水脉动冲洗,冲洗时间不少于30min,回清水10min。

灌浆前均进行简易压水试验,压水压力1.0MPa。

3.制浆与检测:采用集中制浆,分部位供浆,浆液经3台湿磨机串联磨制后送入搅拌桶,外加剂为UNF-5型高效减水剂,掺量7%。

浆液浓度采用标准漏斗粘度计检测,要求漏斗粘度小于30s;细度主要采用沉降法,用激光粒度仪校核,要求每10t水泥检测1次。

4.自动记录:灌浆记录全部采用自动记录仪,自动记录仪为长江科学院GJY-Ⅲ型和湖南力合LHGY-2000型。

5.灌浆压力控制:在施工过程中为了避免抬动破坏,建立了注入率与最大灌浆压力的关系。

二、帷幕灌浆主要技术指标坝基渗控设计采用常规防渗排水与封闭抽排相结合的方案。

1.孔深与段长:孔深按H≥1/3h+c与深入相对不透水岩体顶板以下5m 控制,同时要求终孔段应满足透水率≤1Lu、单耗q≤20kg/m,否则自动加深;灌浆段长第一段2m,第二段1m,第三段2m,以下各段5m。

2.灌浆压力:设计灌浆压力按不小于1.5倍坝前水头考虑,灌浆压力值见下表1:3.灌浆材料与浆液配比:灌浆材料采用湿磨细水泥,细度要求D97<40μm,现场按D95<40μm按制。

采用3∶1、2∶1、1∶1、0.6∶1,4个比级。

4.帷幕灌浆施工方法:按分序加密的原则,采用“小口径、孔口封闭、自上而下、孔内循环、高压灌浆”方法。

5.结束标准:在设计压力下,1~3段注入率小于0.4L/min、以下各段小于1.0L/min,延续灌注时间不少于90min。

帷幕灌浆施工组织计划

帷幕灌浆施工组织计划

新华水库帷幕灌浆施工组织计划一工程施工概况新华水库为双柏县城区水源工程,施工的进度快慢关系到水库正常蓄水,县城正常供水等重要问题,工程进度必须满足规划要求。

本次除险加固主要项目为大坝扩建培厚、大坝防渗帷幕灌浆,新建输水隧洞、溢洪道改建。

目前大坝培厚回填施工也接近尾声,输水隧洞开挖完成,进入衬砌阶段。

为了保证施工正常进行,目前库水已泄至最底死水位以下,计划于2011年7月份开始蓄水。

灌浆施工也相应须在2011年7月15日前完成主要施工工作。

二帷幕灌浆施工工作内容及工作量帷幕灌浆施工内容为大坝充填灌浆、基础帷幕灌浆、检查孔施工。

施工开始时应作生产性灌浆试验,以验证设计参数及取得合理的施工参数。

施工工作内容包括:1)供水供电系统、粘土浆生产系统、水泥仓库、灌浆站、排污系统等临时设施的建设;2)施工设备的安装及调试;3)生产性灌浆试验;4)两坝肩帷幕线延长段土石方开挖;5)灌浆施工;6)验收资料的整编。

灌浆施工基本工程量如下表:三进度计划帷幕灌浆现场施工工作计划于2011年5月4日开始,7月10日完成施工任务。

施工计划分成左右两区段进行。

各主要具体工作计划如下:5月4日~5月10日完成临时设施建设;5月10日~5月25日进行生产性灌浆试验;5月20日~5月21日两坝肩帷幕延长段土石方开挖;5月15日~6月10完成左区段灌浆施工;6月16日~7月10日完成右区段灌浆施工。

生产性灌浆试验的主要目的是验证设计参数的合理性,结合类似地层和类似工程的施工成果分析,设计参数是基本合理的,涉及到投资增减的主要参数灌浆孔距2m应能满足设计目的和防渗要求。

在保证施工质量的前提下,为了加快施工进度,计划生产性灌浆施工在试验初步得出结论的过程中,尽早开展。

同时,灌浆试验检查孔的开展时间也宜提前,尽管规范规定检查位置灌浆结束14d后方可进行检查孔施工,目的是防止检查孔压水对已形成的帷幕体造成破坏。

从部分工程试验结果来看,灌浆结束时间只要不低于7天,检查工作对帷体并不会产生破坏影响。

大坝灌浆工程施工组织设计方案

大坝灌浆工程施工组织设计方案

大坝灌浆工程施工方案项目经理:技术负责人:审核:校核:编写:目录一施工工期控制(一)施工工期(二)施工工期保证措施(三)施工进度安排二施工质量(一)质量等级目标(二)质量保证体系三施工组织设计(一)施工条件(二)灌浆工程施工(三)施工设备、技术力量及劳动力配置(四)安全文明施工及环保措施一、施工工期控制(一)、施工工期根据合同规定,灌浆分部工程从监理下达开工令开始计算,总工期控制在80日历天内。

根据本工程内容和施工条件,我们配置1台机械钻探机,1台套灌浆机的施工机械设备,派遣具有丰富施工经验的管理技术人员及操作人员,保证工程步骤有计划地进行,确保本工程按时、保质完工。

(二)、施工工期保证措施1、从施工计划编排上保证加强计划管理,实行流水作业,详细编制施工计划,并用文字、图表的方式把编制依据、工程特点、施工方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个施工人员,使每个施工人员心中有数;在确保质量的前提下快速施工。

正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工积极性。

2、从机械配备和人员落实上保证选派技术力量较强、机械设备先进的施工队伍投入本工程的施工,从人员落实和机械设备配备上保证工程按期完成。

在规定的时间内组织到位,以优势的力量,抢时间,争速度,争取提前实现进度目标。

定期做好机械设备的维修保养,备足备件,提高机械设备的完好率,保证正常运转。

一旦发现人员或设备不能满足施工进度要求时,随时进行补充加强,必要时,实行三班制作业。

3、从材料供应上保证项目经理部统一安排材料的采购、运输、保管,领导和协调材料供应。

对工程中使用的各种材料要预先落实到位,确保工程需要,坚决杜绝停工待料现象的发生,并作一定数量的储备。

4、从安全生产上保证加强职工安全法规教育,增强安全生产意识。

项目部成立安全生产小组,设专职安全员负责日常生产的安全检查、督促,保证施工顺利进行。

帷幕灌浆工程施工方案

帷幕灌浆工程施工方案

帷幕灌浆工程施工方案1施工条件(1) 钻孔灌浆工作应在其帷幕垫层混凝土达到28天设计强度的70%后方可进行。

(2)在刚完成灌浆或正在灌浆部位的30m范围内,不得进行爆破作业。

如必须进行爆破作业,应采取减震和防震措施,并应征得设计、监理部门同意。

(3)帷幕灌浆开始前,应按照设计指定的部位进行灌浆试验,应编制灌浆试验大纲并报送监理人,然后按监理人批准的方案进行实施。

(4)灌浆过程中应安设抬动监测装置,其结构型式见图 1-2。

灌浆过程中应经常观测和记录,严禁抬动值超过设计规定。

2灌浆材料(1) 灌浆 水泥采用 525# 普通硅酸盐水 泥,细度要求通 过80um 方孔筛 的筛余量不大 于5%。

(2) 灌浆 用水泥必须符 合规定的质量 标准,不得使用 受潮结块的水 泥。

水泥不应存放过久,出厂期超过三个月的水泥不应使用。

(3)灌浆用水应符合拌制水工混凝土用水要求,拌浆水温度不 得高于40℃。

3钻灌设备(1) 钻孔设备各类灌浆孔、检查孔均采用SGZ-I 型回转式钻机; 钻孔冲洗和压水试验采用SGB6-10型高压泥浆泵进行。

千分表麻丝堵塞深入帷幕底线图1-2 基础抬动观测装置示意图(2)灌浆设备制浆采用ZJ-400型高速搅拌机;输浆采用BW-200型中压泥浆泵; 灌浆采用SGB6-10型高压泥浆泵。

(3)记录设备灌浆过程中采用GJY-III型三参数灌浆自动记录仪记录,准确地控制灌浆过程中的灌压、流量及浆液比重。

4浆液供应根据现场条件和灌浆施工进度,在EL301.5灌浆平洞洞口外侧布置一个集中制浆站,拌制水泥浆液供洞内灌浆施工。

制浆站内各设ZJ -400型高速搅拌机1台,J-900型储浆搅拌机1台,B W型灌浆泵1台。

制浆站用①4 8 mm架管搭设,上铺5 c m厚的木板,四周围彩条布,顶部盖石棉瓦。

(1)制浆材料必须称量,称量误差应小于5%,水泥、粘土等固相材料采用重量称量法。

(2)制浆采用ZJ-400型高速搅拌机(1450r/min)集中拌制水灰比为 0.5:1(重量比)的纯水泥浆液。

帷幕灌浆工程施工方案

帷幕灌浆工程施工方案

帷幕灌浆工程施工方案本填埋场1#填埋库区边界全封闭实施水泥帷幕灌浆垂直防渗,垂直防渗系统总长度约为593m,灌浆孔间距 2.0m,平均深度11.32m,侧向总面积约6178m2,灌浆总体积约13800m3,粘土心墙体积约4500m3一、施工依据规范及规程《水工砼施工规范》( DL/T5144-2001) 《水工建筑物水泥灌浆施工技术规范》( DL/T5148-2001) 《水利工程施工质量检验评定标准》( DGJ08-90-200,J10053-2000 ) 《水利水电工程钻孔压水试验规程》( SL25-92)《水工砼外加剂技术规程》( DL/T5100-1999) 《水工砼试验规程》( SD105-82) 《水利水电工程岩石试验规程》(试行) SDJ204-81《水利水电岩石试验规程》(补充部分) DL2002-92 《砼拌和用水标准》( JGJ63-89)二、设计标准及参数1、垂直防渗帷幕结构顶标高:比所在位置现状地面标高低0.5m。

2、垂直防渗帷幕深度:嵌入中风化花岗片麻岩至少1.0m,如采用高压注浆补偿,其帷幕比正常灌浆帷幕深1m。

3、垂直防渗帷幕厚度不小于2.0m。

4、垂直防渗帷幕灌浆标准:单位吸水率ω≤ 0.03L/min.m.m 。

5、帷幕灌浆允许比降J>150.6、灌浆孔水平间距不宜超过2.0m,垂直防渗平面布置图中按2.0m 均布设计,灌浆影响半径不小于 1.5m。

7、帷幕灌浆浆液水灰比可采用5:1、3:1、2:1、1:1、0.8 :1、0.6 :1、0.5:1 等七个比级,开灌水灰比可采用5:1。

8、在规定的压力下,当注入率不大于0.4L/min ,继续灌60min;或不大于1L/min 时,继续灌注90min,灌浆可以结束。

三、帷幕灌浆工程施工1、施工准备与放样(1)施工放样的前期须做好供电供水、场地平整及临时道路、施工作业平台、实验室、质量保证体系等准备工作;(2)施工必须准确定位,按照图中指明的坐标、标高、桩号尺寸来施工;(3)指定专人负责测量工作,根据建设单位提供的平面高程控制资料,及时准确的将施工控制点引至施工现场附近,并妥善保护,经监理工程师验证后方可使用。

大坝灌浆施工方案

大坝灌浆施工方案

大坝灌浆施工方案引言:一、施工前准备1.确定施工区域:根据大坝的设计要求和实际情况,确定需要进行灌浆的施工区域。

2.设计施工方案:根据施工区域的特点,设计合理的施工方案,包括灌浆材料的选择、灌浆孔的布置和施工工艺等。

3.确定施工设备和材料:根据施工方案,确定所需的施工设备和材料,如注浆机、灌浆材料和辅助设备等。

4.制定施工计划:制定详细的施工计划,包括施工时间、施工流程和工期等。

二、施工工艺1.灌浆孔布置:根据设计要求,在施工区域内确定灌浆孔的布置和深度。

通常情况下,灌浆孔的布置间距为1.5-2.5米,深度根据需要确定。

2.钻孔施工:使用钻孔机进行钻孔施工,钻孔的直径和深度根据设计要求确定。

钻孔时要确保孔口的平整和垂直。

3.清洗孔口:在钻孔施工完成后,使用高压水枪清洗孔口,除去孔口内的杂物和泥浆,确保孔口的清洁。

4.安装注浆管:将注浆管插入孔口,并用泥浆或胶水固定好,确保注浆管的密封性。

5.注浆施工:使用注浆机将灌浆材料注入注浆管内,控制注浆的速度和压力,确保灌浆材料充分填充孔口和孔隙。

6.封孔处理:等待灌浆材料凝固后,进行封孔处理,通常采用水泥砂浆进行封孔,确保孔口的密封性和稳定性。

三、施工后的检验和监控1.灌浆质量检验:对施工完成后的灌浆区域进行质量检验,包括灌浆材料的强度、密实度和封闭性等。

2.监控系统:在施工过程中,建立灌浆施工的监控系统,监测灌浆材料的流量、压力和温度等参数。

3.施工记录:及时记录施工过程中的关键数据和参数,并进行分析和总结,为施工效果的评估和改进提供参考。

结论:大坝灌浆施工是一项关键工程,需要进行详细的施工准备和施工计划。

在施工过程中,要注重施工工艺的控制和施工质量的监测,确保施工的稳定性和安全性。

同时还需要及时记录和分析施工数据,为今后的灌浆施工提供参考和改进的依据。

【大坝方案】水库主体工程混凝土坝段固结、帷幕灌浆施工方案

【大坝方案】水库主体工程混凝土坝段固结、帷幕灌浆施工方案

【大坝方案】水库主体工程混凝土坝段固结、帷幕灌浆施工方案编制:审核:批准:二〇__ 年__ 月目录一、工程概况........................................................ 1 1.1 概述......................................................... 1 1.2 主要工程量................................................... 1 二、施工布置.......................................................1 2.1 施工用风..................................................... 1 2.2 供水系统..................................................... 1 2.3 供电系统.. (2)2.4 制浆站....................................................... 2 三、施工方案及工艺流程.............................................. 2 3.1 固结灌浆.. (2)3.1.1 施工工艺................................................... 3 3.2 帷幕灌浆..................................................... 3 3.2.1 施工工艺...................................................4 四、施工方法........................................................5 4.1 固结灌浆施工方法............................................. 5 4.2 帷幕灌浆施工方法.............................................8 五、质量保证措施................................................... 14 5.1 人员措施 ................................................... 14 5.2 材料保证措施 ............................................... 14 5.3 设备保证措施 ...............................................15 5.4 工艺保证措施 ............................................... 15 六、安全和环境保护措施............................................. 16 6.1 安全生产措施 ............................................... 16 6.2 环境保护措施 ............................................... 17 七、施工进度计划................................................... 18 八、资源配置.......................................................18 8.1 主要设备配置 ............................................... 18 8.2 人员配置 ................................................... 19 __ 水库主体工程混凝土坝段固结、帷幕灌浆施工方案1 大坝基础固结、帷幕灌浆方案一、工程概况1.1 概述本标段灌浆施工主要包括重力挡水坝段、底孔泄洪排沙段、表孔泄洪段的固结和帷幕灌浆。

帷幕灌浆施工技术措施

帷幕灌浆施工技术措施

本次除险加固的主要任务是:对坝体、坝基采用帷幕灌浆防渗处理。

本次防渗灌浆处理,钻孔总进尺 1298.46m ,灌浆总进尺1203.75m。

灌浆段长:孔口第一段、接触段为 2 ~ 3m ,其余为 5m。

灌浆材料:坝体土及覆盖层灌注 1:3 水泥黏土浆,基岩灌注纯水泥浆。

施工程序和方法:生产孔分三个次序,按 I、 II、 III 序孔逐序加密原则进行施工。

施工方法:采用自上而下分段纯压式充填灌浆。

防渗设计标准:q≤10Lu。

+MD 计算,灌浆压力:坝体土、覆盖层按 q=krd/10,基岩按 P=P=0.1MPa,M=0.025 ~ 0.03 MPa,两式中: k=1.3,r 为土体容重, PD 为孔段埋深( m )。

根据我公司的施工管理水平和以往类似的工程经验,拟采取如下措施:( 1 )充分认识工程施工的特点和难点,严格按招标文件要求的施工程序、技术要求组织施工。

( 2 )选派责任心强,施工经验丰富的施工管理人员和施工队伍,配备足够的与本工程特点丰匹配的施工机械。

( 3 )科学合理地制订施工程序和严密的网络计划,精心组织、精心施工,确保工程按期完工。

( 4 )严格按业主、监理工程师指令施工,确保质量安全一流。

灌浆工程是隐蔽工程,要保证质量,必须以国家或者部颁规程规范为准则,设计图纸作依据,设计要求作纲领,施工程序、施工工艺、施工方法作保障。

开工前认真组织参预施工的全体人员学习在关的规程规定,主要包括:( 1 ) 《水利水电枢纽工程等级划分及设计标准》 SL252—2000;( 2 ) 《水利水电工程施工测量规范》 SL52—93;( 3 ) 《水工建造物水泥灌浆施工技术规范》 SL62—94;( 4 ) 《水利水电工程钻孔压水试验规程》 SLL—92;( 5 )《水利水电基本建设工程单元工程质量等级评定标准》SL38 —92;( 6 ) 《水利水电工程施工质量评定规程》 SL176— 1996;( 7 ) 《水利水电建设工程验收规程》 SL223— 1999;严格按照设计要求给合规范要求进行施工,施工过程精心贯彻“三检制”,做到各工序班组长自检,现场值班技术人员监检或者初检,技术组复检,质检人员终检的严格的质量保证体系。

大坝工程帷幕灌浆施工方案

大坝工程帷幕灌浆施工方案

大坝工程帷幕灌浆施工方案一、项目概述大坝工程中的帷幕灌浆是一项重要的施工工序,用于加固坝基岩体或坝体,增加整个坝体的稳定性和密实度,保证大坝的安全运行。

帷幕灌浆是将水泥浆料注入岩体裂隙和孔隙中,形成坚固的岩石与水泥浆料固化体,以增加地基承载能力和减小岩体渗透性。

本文将对大坝工程帷幕灌浆施工方案进行详细介绍,包括施工准备、工艺流程、设备及材料、施工要点等内容。

二、施工准备1. 施工前检查在进行帷幕灌浆施工前,需要对施工场地进行全面检查,包括地质勘察、地质灾害评估、现场设备和材料检查等。

确保施工环境安全,设备和材料完好。

2. 安全措施在施工现场进行安全培训,确保施工人员了解并严格执行安全规定。

配备必要的安全设备,包括头盔、安全带、护目镜等,并建立完善的安全管理制度。

3. 施工人员培训对施工人员进行相关執照培訓,并掌握相应的工艺流程和操作技能。

4. 施工设备和材料准备准备好需要的施工设备和材料,包括注浆机、搅拌机、搅拌车、水泥、砂浆、水泥添加剂、防渗材料等。

5. 施工方案编制根据实际工程情况,编制详细的施工方案,包括施工工艺流程、施工进度计划、安全管理方案等。

三、工艺流程1. 岩体表面处理在进行帷幕灌浆施工前,需要对岩体表面进行处理,包括清理表面积土、碎石、坍塌物等,清除表面附着物,并修补存在的岩体表面破损。

2. 钻孔作业采用钻孔机对岩体进行钻孔作业,钻孔深度和位置要符合设计要求,孔径一般为Φ150mm,孔距为1-2m。

3. 帷幕灌浆将水泥浆料注入钻孔中,施工时需严格控制注浆压力和浆液流量,确保浆液充满整个孔道。

注浆过程中应注意表面渗漏情况,及时进行泄漏处理。

4. 后续处理帷幕灌浆施工完成后,进行后续处理,包括孔道封堵和防渗处理等,确保灌浆坚实牢固,达到预期效果。

四、设备及材料1. 注浆机注浆机是帷幕灌浆施工中最核心的设备,主要用于将水泥浆料注入钻孔中。

根据实际情况选择合适的注浆机型号和规格。

2. 搅拌机搅拌机用于搅拌水泥、砂浆等原料,制备成浆料,确保浆液质量均匀。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大新县派林水库除险加固工程大坝帷幕灌浆及充填灌浆施工方案审核:付俊杰编制:陆伟广西越海建设工程有限公司大新县派林水库除险加固工程项目经理部二○○八年七月二十日本工程大坝灌浆坝基线以下5米采用防渗帷幕灌浆,灌注纯水泥浆,坝基以上为土坝充填式灌浆,在坝坡上桩号0-020~0+162布置单排灌浆孔,,孔距2.0米。

灌浆材料:水泥粘土浆(砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%),水泥掺入量为15%。

灌浆施工次序:采用逐渐加密法,即沿轴线每隔20米先钻一个先导孔,了解地质状况,然后进行第一次序孔灌浆,再进行第二次序孔灌浆,再然后进行第三次序孔钻孔灌浆。

施工方法:帷幕灌浆采用直自下而上进行,灌浆压力400~500Kpa。

充填式灌浆采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。

浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。

灌浆压力由小到大,孔口最大灌浆压力为50kPa。

一、机械设备和人员钻孔机械采用1台套液压回转钻机,1台套灌浆泵,1台套水泥搅拌机,水泵4台。

钻孔灌浆专业施工人员8人。

二、钻孔和灌浆灌浆工艺流程图如下:1、测量布孔按设计图纸测量放出灌浆孔轴线,确定起始孔从坝右开始,从右坝端用钢卷尺量出4米为第一个孔,然后用钢卷尺在孔位轴线上放出各孔位,并用木桩在地面上标明孔位写上孔号。

所有钻孔按施工放样图纸统一编号,并注明施工次序。

2、灌浆材料准备及制浆2.1灌浆材料(1)本次帷幕灌浆采用纯水泥浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。

(2)本次充填灌浆采用水泥粘土浆,水泥采用42.5普通硅酸盐水泥,其细度要求通过 6900孔/cm2标准筛余量少于5%。

粘土采用砂含量10~30%,粉粒含量30~50%,粘粒含量20~30%粘土。

用于灌浆工程的水泥材料的生产(或出厂)指标及检验资料报送监理人审查批准。

(3)水:灌浆用水直接引用水库里的水。

2.2制浆(1)制浆材料经过称量,称量误差小于5%。

(2)浆液采用专用机械制浆,搅拌均匀并测定浆液密度。

(3)浆液各项指标按设计要求控制。

土料应先在泥浆池内浸泡数小时,搅拌成浆,通过过滤筛清除大颗粒和杂物,灌浆前再通过35孔/cm2的过滤筛。

灌浆过程中浆液容重和输浆量应每小时测定1次并记录,浆液的稳定性和自由析水率10天测1次,如浆料发生变化,应随时加测。

使用普通搅拌机时,应不少于3min; 使用高速搅拌机时,应不少于30s。

浆液存放时间:当环境温度10℃以下时,不超过5h; 当环境温度10℃以上时,不超过3h;3、施工机械选用和灌浆试验3.1钻孔设备钻孔机械采用1台套油压回转钻机钻进,配备足够长度的钻杆和岩芯管。

3.2灌浆设备(1)用2台套以上的灌浆泵和水泥浆搅拌机。

(2)搅拌机的转速和拌合能力分别与所搅拌浆液类型及灌浆泵排浆量相适应,并能保证均匀、连续地拌制浆液。

(3)灌浆泵性能与浆液类型、浓度相适应,容许工作压力大于最大灌浆压力的1.5倍,并有足够的排浆量和稳定的工作性能。

(4)灌浆孔口处安装压力表。

(5)水泵的工作压力保证在所有压力下都有足够的供水量。

3、钻孔(1)灌浆的钻孔机械采用油压回转钻机钻进,钻孔直径110mm。

布孔完成验收合格后,可进行钻机安装就位准备工作,钻机安装主轴要求垂直,开孔钻头对准孔位、偏差不得大于10cm,钻机安装用水平尺校正水平度,有斜度时用方木垫平,确保垂直开孔钻进。

钻孔的孔位、深度、孔径和钻孔顺序等按施工图纸要求执行。

钻孔顺序与灌浆顺序相应,先施工Ⅰ序,后施工Ⅱ序,并遵循分序加密的原则,同一个孔钻孔也按灌浆程序分段进行。

钻进过程中随时用水平尺校正立轴的垂直度,保证钻孔孔斜率不大于2%孔深,钻孔应用干法造孔,不得用清水循环钻进。

(2)钻孔时及时填写钻孔班报表,对岩层、岩性以及孔内情况作好详细记录,钻进结束等待灌浆或结束灌浆要等待下一段钻进时,孔口用木塞盖口、妥加保护。

4、灌浆方法和灌浆方式(1)帷幕灌浆采用直自下而上循环式进行,射浆管距孔底不大于50cm。

(2)充填式灌浆应采用分段灌注方法,由下而上,下套管分段灌注,段长5~10米。

浆液稠度先稀(容重1.3g/cm3)后稠(容重1.6g/cm3),采用少管多复方法。

灌浆方式采用纯压式灌浆。

灌浆开始先用稀浆,经过3~5min后再加大泥浆稠度。

若孔口压力下降和注浆管出现负压(压力表读数为0以下),应再加大浆液稠度,浆液的容重按技术要求控制。

在灌浆中,应先对第一序孔轮灌,采用“少灌多复”的方法。

待第一序孔灌浆结束后,再进行第二序孔。

每次最大灌浆量按设计要求控制,每孔灌浆次数不少于5次,两次灌浆间隔时间不少于5天。

作好灌浆记录。

5、灌浆压力和浆液变换(1)帷幕灌浆采用循环式灌浆,压力表安装在孔口回浆管上,灌浆压力400~500Kpa。

灌浆浆液的浓度应由稀到浓,逐级变换。

帷幕灌浆浆液水灰比可采用8:1、5:1、3:1、2:1、1.5:1、l:1、0.8:1、0.6:1、0.5:l等九个比级。

开灌水灰比可采用8:l。

帷幕灌浆浆液变换:(a)当灌浆压力保持不变,注入率持续减少时,或当注入率不变而压力持续升高时,不得改变水灰比。

(b)当某一比级浆液的注入量已达300L以上或灌注时间已达1h,而灌浆压力和注入率均无改变或改变不显著时,应改浓一级。

(c)当注入率大于30L/min时,可根据具体情况越级变浓。

(2)充填式灌浆采用纯压式灌浆,灌浆压力最大50k Pa,由小到大,逐渐增加,不得突然增加,更不宜施灌不久就增大到允许压力值。

如果坝顶出现冒浆,应停止加压,查清原因加以处理。

灌浆过程中,应维持压力稳定,波动范围不得超过5%。

压力表安装在孔口进浆管路上,通过地下水位计算出灌浆压力符合设计压力,压力表指针摆动范围应小于灌浆压力的20%,压力读数读压力表指针摆动的中值,摆动幅度宜做记录。

灌浆压力的控制尽快达到设计压力,但注入率大时分级升压。

灌浆浆液的浓度先用稀浆,经过3~5min后再加大泥浆稠度稀到浓,按设计水灰比逐级变换,。

在坝体中灌浆,遇吸浆量大时,则先采用浓浆定量无压自重灌浆,然后稀浆有压复灌。

6、灌浆结束标准和封孔方法(1)帷幕式灌浆采用自下而上分段灌浆法时,在规定的压力下,当注入率不大于0.4L/min时.继续灌注60min,灌浆可以结束。

(2)充填式灌浆应采用分段灌注方法,由下而上,下套管分段灌注,当浆液升至孔口,经连续复灌3次不再吃浆时,即可终止灌浆。

(3)帷幕式灌浆封孔采用压力灌浆封孔法。

(4)充填式灌浆封孔在每孔灌完后,待孔周围泥浆不再流动时,将孔内浆液取出,扫孔到底,用直径2~3cm、含水量适中的粘土球分层捣实。

8、特殊情况处理(1)帷幕灌浆过程中,发现冒浆、漏浆,应根据具体情况采用嵌缝、表面封堵、低压、浓浆、限流、限量、间歇灌浆等方法进行处理。

(2)帷幕灌浆过程中发生串浆时,如串浆孔具备灌浆条件,可以同时进行灌浆,应一泵灌一孔。

否则应将串浆孔用塞塞住,待灌浆孔灌浆结束后,串浆孔再行扫孔、冲洗,而后继续钻进和灌浆。

(3)帷幕灌浆段注入量大,灌浆难于结束时,可选用下列措施处理:(a)低压、浓浆、限流、限量、间歇灌浆;(b)浆液中掺加速凝剂;(c)灌注稳定浆液或混合浆液。

该段经处理后仍应扫孔,重新依照技术要求进行灌浆,直至结束。

(4)充填式灌浆裂缝处理充填式灌浆应尽量避免坝面裂缝。

(5)充填式灌浆冒浆处理一、坝顶和坝坡冒浆,应立即停灌,挖开冒浆出口,用粘性土料回填夯实。

钻孔周围冒浆,可采用压砂处理,而后再继续灌浆。

二、白蚁洞冒浆,应先在冒浆口压砂堵塞洞口,再继续灌浆。

三、水下坝坡或土坝与其它建筑物接触带冒浆,可采用稠浆间歇灌注。

(6)充填式灌浆串浆处理一、当第一序孔灌浆时,发现相邻孔串浆,应加强观测、分析,如确认对坝体安全无影响,灌浆孔和串浆孔可同时灌注,如不宜同时灌注,可用木塞堵住串浆孔,然后继续灌浆。

当灌浆后期,相邻孔串浆,说明已形成连续的泥墙,可减少1次灌浆量。

二、如浆液串入测压管或浸润线管,在灌浆结束后,再补设测压管或浸润线管。

(7)充填式灌浆塌坑处理。

在塌坑部位挖出部分泥浆,回填粘性土料,分层夯实。

(8)充填式灌浆隆起处理。

发现坝坡隆起时,应立即停灌,分析原因。

如确认不是与滑坡有关的隆起,待停灌5~10d后可继续灌浆,并注意监测。

(9)充填式灌浆机械故障处理一、缩孔卡钻,应以预防为主,改进钻具,将大钻头改为卡杆钻头。

也可用倒链或打倒锤将钻杆拔出。

二、灌浆泵不吸浆,应检查泵和吸浆管是否漏气和堵塞。

前者应更换易损件,后者应疏通管道,严格泥浆过筛,提高浆液质量。

三、压力表读数增大不进浆,说明输浆管堵塞,应先用水冲洗管路,同时严格泥浆过筛,保证浆液的合理指标。

四、应采用有保护装置的压力表,以防失灵。

发现压力表失灵,应立即更换。

五、注浆管堵塞,应将其提起,用稀浆冲开。

9、工程质量检查(1)帷幕灌浆工程质量检查一、帷幕灌浆质量检查应以检查孔压水试验成果为主,结合对竣工资料和测试成果的分析,综合评定。

二、帷幕灌浆检查孔应在下述部位布置:(a)唯幕中心线上;(b)岩石破碎、断层、大孔隙等地质条件复杂的部位;(c)注入量大的孔段附近;(d)钻孔偏斜过大、灌浆情况不正常以及经分析资料认为对帷幕灌浆质量有影响的部位。

三、帷幕灌浆检查孔的数量宜为灌浆孔总数的10%。

一个坝段或一个单元工程内,至少应布置一个检查孔。

(2)充填式灌浆工程质量检查一、质量检查可以分为灌浆过程的中间检查和灌浆结束后的最终检查。

前者是为灌浆质量控制而进行的阶段性检查,后者是为验收和鉴定提供依据。

二、中间质量检查的主要内容包括:按设计要求检查布孔,造孔,工艺操作,浆液性能,综合控制情况,各孔终止灌浆达到的标准,灌浆中出现的问题和处理情况等。

三、最终质量检查的主要内容包括:坝体内部的质量(泥墙厚度、密度、连续性、均匀性),坝面裂缝,浸润线出逸点,渗流量变化情况等。

四、最终质量检查方法,主要是分析资料和进行观测,并配合钻孔,探井取样测定。

钻探宜在灌浆结束1年后进行。

五、质量检查应全面完整地搜集资料,及时准确地进行记录,作为工程验收的依据,并应归入技术档案。

六、质量检查由灌浆施工单位负责进行。

施工单位应提出质量检查报告,并应接受工程管理部门和设计部门的监督和抽样检查。

相关文档
最新文档
