工程量计价规则
2024建设工程工程量清单计价规则
2024建设工程工程量清单计价规则建设工程工程量清单计价规则是指在建设工程项目中,对工程量进行计量和计价的规则,并根据这些规则确定工程的价值。
此规则主要包括以下几个方面的内容:一、编制工程量清单编制工程量清单是确定工程项目需要的材料、设备和劳动等量的依据。
清单应根据工程的实际情况和设计图纸,详细列出所需工程量单位、数量和规格等信息,通常包括施工图纸中的各个部分、分项工程和单项工程。
二、计价基础计价基础是指确定工程量清单计价时所采用的计价单位和价格依据。
计价单位通常以标准计量单位为准,例如长度以米、面积以平方米、体积以立方米、重量以吨等。
价格依据可能根据市场价格或政府规定的价格等进行确定。
三、定价精确度定价精确度是指工程量清单计价的准确程度。
通常在编制工程量清单时,需要根据设计图纸以及实际测量和计算来确定工程量的数量和规格,以保证计价的准确性和合理性。
四、计价依据计价依据是确定工程量清单计价时所依据的法规、规范、技术标准和市场行情等。
在计价过程中,需要根据相关法规和技术标准来确定工程的计价依据,并结合市场行情来确定工程量的价格。
五、计价方法计价方法是指工程量清单计价时所采用的具体方法和步骤。
常见的计价方法包括综合单价法、综合合同总价法、分部分项工程预算法等。
不同的计价方法适用于不同的工程项目,需要根据项目的实际情况来确定合适的计价方法。
六、计价结果审核和调整计价结果的审核和调整是为了确保工程量清单计价的合理性和准确性。
在计价完成后,需要对计价结果进行审核,包括核对清单上的数量和规格是否准确,价格是否合理等。
如果有需要,还可以进行调整,以保证计价结果的准确性。
以上就是关于2024建设工程工程量清单计价规则的一些基本内容。
需要根据具体情况,结合相关法规和技术标准来确定适用的计价规则。
工程量清单计价规则
工程量清单计价规则一、工程量清单计价的目的和意义工程量清单计价是确定工程项目的费用核算基础,是工程项目成本控制、预算编制、投标报价和结算支付的依据。
清单计价规定了对工程项目施工过程中所需要的各种材料、人工、机械设备和其他费用的种类、数量、单价和金额,可以清晰地了解到工程项目的成本结构和成本性质,有助于提高工程项目的管理水平和效益。
二、工程量清单计价的基本原则1.公平合理原则:计价必须公平合理,符合市场价格水平,不能偏低或偏高,确保各方利益的平衡。
2.计算标准化原则:计价要符合行业标准和规范,遵循统一的计算方法和单位。
3.统一核算原则:同一工程项目的清单计价要一致统一,不得随意调整和变更。
4.实用经济原则:计价要能够实际应用于工程项目的各个环节,财务管理和决策分析所需数据。
5.灵活可调整原则:计价可以根据工程项目的实际情况进行调整,以保证计价结果的合理性。
三、工程量清单计价的基本步骤1.制定计价依据和参考资料:根据工程项目的设计文件和要求,确定计价依据和计算规则,并参考相关的行业标准和价格资料。
2.编制工程量清单:根据工程项目的设计文件和要求,逐项编制工程量清单,详细列出了工程项目所需的各项材料、人工、机械设备和其他费用的种类、数量和规格。
3.招标和投标:根据工程量清单计算得到的金额,编制招标文件和投标报价,进行招标和投标过程。
4.阶段性和总结算:根据工程量清单计算得到的金额,按照合同约定的支付方式和时间节点,进行工程项目的阶段性和总结算。
四、工程量清单计价的核心内容1.施工工程量清单:包括各种工程项目的具体工程量,如土方开挖、混凝土浇筑、钢筋加工等。
2.材料工程量清单:包括各种材料的数量和规格要求,如水泥、砂子、砖块等。
3.人工工程量清单:包括各种人工的工时和单价,如工人、技术人员等。
4.机械设备工程量清单:包括各种机械设备的数量和使用时间,如挖掘机、起重机等。
5.其他费用工程量清单:包括各种与施工有关的其他费用,如管理费、安全费等。
2023工程量清单计算规范计价规则总汇
2023工程量清单计算规范计价规则总汇
前言
随着建筑行业的日益发展,招标、施工、监理等工作也变得越来越繁琐,而工程量清单计算和计价是其中非常重要的环节。
工程量清单计算规范
1. 计算所依据标准
工程量清单计算应符合《建设工程工程量清单计算规范》(GB -2013)标准。
2. 采用的计价单位
工程量清单应当采用标准计价单位,禁止使用人为制定的计价单位。
3. 确定计算所属范围
工程量清单计算的范围应当为建筑工程全部工程量项目,并应考虑各项配合关系。
4. 计算公式
根据工程量清单的计算内容,确定相应的计算公式。
计价规则总汇
1. 招标文件中的计价规则
施工招标文件应当明确计价规则,并在招标文件中对其进行详细说明。
2. 工程款支付规则
工程款支付规则应当明确,包含工程量清单计价、合同价款确定和支付方式等内容。
3. 确定计价依据
工程量清单计价的依据应当是施工图纸、合同、及时计量等,在计价时应当特别注意未添报现场材料和添报不实的行为。
4. 工程量计价控制
工程量清单的计价应当得到设计单位、监理单位审查,施工单位应当按照审核结论作为工程量清单的计价依据。
作为建筑行业重要的环节之一,工程量清单计算和计价规则应当非常详细和严谨,相关人员应当在计算和审查时认真负责,确保计算和计价的准确性和公正性。
建设工程工程量清单计价规范GB50500-2022
建设工程工程量清单计价规范GB50500-20221.0.1统一建筑工程量清单的编制和计价方法,规范工程造价计价行为,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》、《中华人民共和国标准化法》,制定本规范。
1.0.2本规范适用于建设工程工程量清单计价活动。
1.0.3全部使用国家资金(含国家融资资金)投资或国有资金投资为主(以下二者简称国有资金投资)的工程建设项目。
1.0.4非国有资金投资的工程建设项目,采用工程量清单计价。
1.0.5工程量清单、招标控制价、投标报价、工程价款结算等工程造价文件的编制与核对应由具有资格的工程造价专业人员承担。
1.0.6建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0.本规范附录应作为编制工程量清单的依据。
各附录的适应范围在附录中规定。
1.0.8建设工程工程量清单计价活动,除应遵守本规范外,还应符合国家的有关法律、法规及标准、规范的规定。
2.0.1工程量清单拟建工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量的明细清单。
2.0.2项目编码分部分项工程量清单项目名称的数字标识。
2.0.3项目特征构成分部分项工程量清单项目、措施项目自身价值的本质特征。
2.0.4综合单价完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需要的人工费、材料费、施工机械使用费和企业管理费与利润、以及一定范围内的风险费用。
2.0.5措施项目为完成工程项目施工,发生于该工程施工准备和施工过程中技术、生活、安全、环境保护等方面的非工程实体项目。
2.0.6暂列金额招标人在工程量清单中暂定并包括在合同价款中的一笔款项。
用于施工合同签订时尚未确定或者不可预见的所需材料、设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的工程价款调整以及发生的索赔、现场签证确认等的费用。
2.0.7暂估价招标人在工程量清单中提供的用于支付必然发生但暂时不能确定的材料单价以及专业工程的金额。
建筑工程工程量清单计价规则
建筑工程工程量清单计价规则
建筑工程工程量清单计价规则是指在建筑工程中,根据工程量清单的内容和工程项目的实际情况,进行工程量计算及其相应的计价方法和标准的规定。
这些规则通常适用于各种类型的建筑工程,包括土木工程、建筑装修、机电工程等。
建筑工程量清单计价规则通常包括以下内容:
1. 工程量清单编制规则:规定工程量清单的编制方法和内容,包括工程项目的名称、规格、单位、数量以及计算公式等。
2. 工程量计算规则:根据工程量清单的内容和实际情况,进行工程量的计算,包括单位工程量的计算、总工程量的计算等。
3. 计价方法和标准规则:根据工程量计算结果,确定工程项目的价格,包括单位工程量的价格、总工程量的价格等。
同时,还需要规定计价标准,包括人工费、材料费、机械费、管理费等。
4. 变更管理规则:针对工程量清单中变更项目的管理方法和程序,包括变更的审批、计价、施工等方面的规定。
建筑工程量清单计价规则是建筑工程管理中重要的一环,对于保证工程质量、控制工程成本、维护建筑市场秩序等方面都具有重要的作用。
因此,在建筑工程中,必须严格遵守相关规定,确保工程量清单的准确性和计价的合理性。
- 1 -。

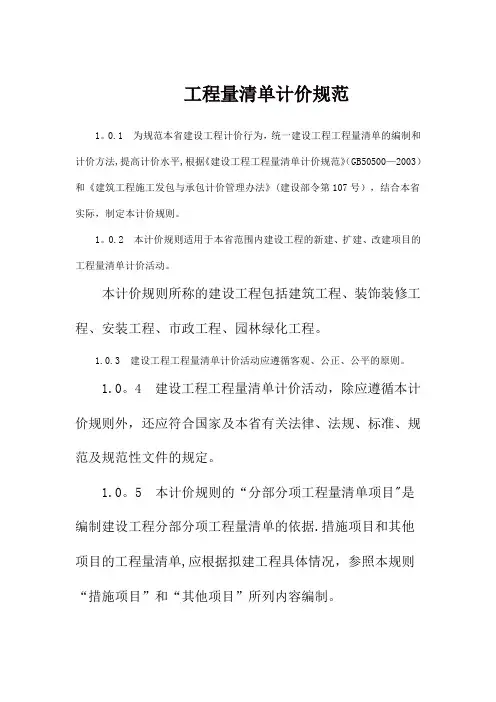

工程量清单计价规范
工程量清单计价规范1。
0.1 为规范本省建设工程计价行为,统一建设工程工程量清单的编制和计价方法,提高计价水平,根据《建设工程工程量清单计价规范》(GB50500—2003)和《建筑工程施工发包与承包计价管理办法》(建设部令第107号),结合本省实际,制定本计价规则。
1。
0.2 本计价规则适用于本省范围内建设工程的新建、扩建、改建项目的工程量清单计价活动。
本计价规则所称的建设工程包括建筑工程、装饰装修工程、安装工程、市政工程、园林绿化工程。
1.0.3 建设工程工程量清单计价活动应遵循客观、公正、公平的原则。
1.0。
4 建设工程工程量清单计价活动,除应遵循本计价规则外,还应符合国家及本省有关法律、法规、标准、规范及规范性文件的规定。
1.0。
5 本计价规则的“分部分项工程量清单项目"是编制建设工程分部分项工程量清单的依据.措施项目和其他项目的工程量清单,应根据拟建工程具体情况,参照本规则“措施项目”和“其他项目”所列内容编制。
1。
0.6 工程量清单及其计价由具有建设项目管理能力的业主、承包商或具有相应资质的中介机构完成。
1。
0.7 下列术语应符合本条所描述的定义或涵义:(1)工程量清单表现拟建工程的分部分项工程项目、措施项目、其他项目名称和数量的明细清单.(2)工程量清单计价按本计价规则规定,依照工程量清单和综合单价法对建设工程进行计价的活动,按不同用途分为施工图预算、招标标底和投标报价以及工程结算。
(3)综合单价完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素。
(4)措施项目为完成工程项目施工,于工程施工前和施工过程中必然发生的、不形成工程实体的项目.(5)预留金业主为可能发生的工程量变更而预留的款额。
(6)工程分包和材料购置费业主将按有关规定准予分包的工作、指定分包人或指定材料供应商供应材料而预留的款额.(7)总承包服务费为配合协调业主进行的工程分包和材料采购所需的费用。
2024清单计价规范《工程量计算规则》
2024清单计价规范《工程量计算规则》2024年,为了规范工程量计算的计价方法和标准,中国工程造价管理协会发布了《工程量计算规则》(简称《规则》),为工程项目的计价提供了准确、公平、科学的依据。
《规则》主要包括以下内容:1.工程量的计算方法:《规则》明确了工程量的计算方法,包括直接计算、合并计算和控制计算三种方法。
直接计算是对每项工程量分别计算,合并计算是将相同类型的工程量合并计算,控制计算是在直接计算的基础上进行修正。
根据实际情况,可选择不同的计算方法。
2.工程量的计算单位:《规则》规定了各类工程量的计算单位,如土方开挖计算单位为立方米,混凝土计算单位为立方米,砖砌体计算单位为平方米等。
统一的计算单位使得不同工程量之间可以进行比较,便于计价。
3.工程量计算的内容:《规则》详细列出了各类工程量的计算内容,包括土方工程量、砌筑工程量、混凝土工程量、钢筋工程量、木工工程量、装饰装修工程量等。
每个工程量的计算内容包括了所需材料数量、施工工艺等要素,确保计算结果的准确性。
4.工程量计算的原则:《规则》明确了工程量计算的原则,包括全面性原则、细化性原则、独立性原则和叠加性原则。
全面性原则要求计算时要考虑工程量所需的全部材料和工方法,细化性原则要求将工程量细化到最小单位,独立性原则要求对于不同类型的工程量要分别计算,叠加性原则要求计算结果可相加。
5.工程量计算的要求:《规则》提出了对工程量计算的要求,包括准确性、科学性、合理性和可比性等。
准确性要求计算结果准确无误,科学性要求计算方法符合工程实际情况,合理性要求计价结果合理可靠,可比性要求计价结果能够与其他项目进行比较。
6.工程量计算的程序:《规则》规定了工程量计算的程序,包括资料收集、数据整理、计算核对和计算报告等。
每个步骤都有具体的要求和标准,确保计算的严谨和规范。
7.工程量计算的核审和审定:《规则》要求工程量计算必须经过核审和审定。
核审是指对计算过程和结果进行审查,审定是指对核审结果进行最终确认。
工程量清单计价规则
工程量清单计价规则在工程建设中,工程量清单作为工程量计量的重要依据,是工程造价预算和结算的基础。
因此,要准确地进行工程量清单计价,就要遵循规范的计价规则。
一、工程量清单的分类工程量清单分为工程分部分项清单和措施项目清单两种。
工程分部分项清单按照工程的部分进行划分,包括施工区域、构件等。
措施项目清单按照工程所需的辅助性措施进行划分,如临时设施、质量检验等。
二、工程量清单计价规则1. 计价单位的确定在工程量清单中,计价单位的确定要遵循国家有关标准规定或工程设计规范。
如果没有规定相应的计价单位,可以根据实际情况进行选择。
计价单位要能够准确反映工程量,并且易于计算和理解。
2. 工程量计算的准确性工程量计算的准确性是确保工程造价计算正确的重要保障。
工程量计算要根据工程图纸、施工方案、施工图等资料进行,要注意清单中的各项量不能相互重复计算和漏计算,要严格执行清单计算规则。
3. 价格的合理性价格的合理性是准确计算工程造价的重要因素。
价格的确定要遵循市场价格,不能超过市场行情价格。
需要注意的是,某些特殊情况下的材料和设备可能会影响价格的合理性,这时需要进行特殊处理。
4. 工程量清单中的否决项工程量清单中的否决项指的是,在施工过程中,因为某些原因不需要执行的某些项。
这些项需要在清单计算中予以排除,这样可以减少不必要的计算和费用。
5. 工程量清单分项注意事项每个工程分项的计价都要遵循规范要求。
同时,还要注意分项中和甲方有关的约定和规定,如各种整合方案质量评定等方面的约定。
分项的计价要保证准确性和合理性。
三、工程量清单计价的应用工程量清单计价应用于工程预算和结算中,是工程造价管理的基础。
在工程预算时,应明确工程量清单计价规则,准确计算各工程量价格,制定合理的预算方案。
在工程结算时,工程量清单计价也要严格执行规定,根据工程实际完成情况及质量验收结果进行修正和调整。
同时,还需保证施工单位和设计单位的权益,制定合理、公正的结算方案。
工程量清单计价规则方法规范
工程量清单计价规则方法规范工程量清单计价是工程建设施工合同中的重要环节,也是承包商和业主进行工程量计量和计价的依据。
合理的工程量清单计价规则、方法和规范可以确保工程计价的准确性、公正性和透明性。
下面将详细介绍工程量清单计价规则、方法和规范。
一、工程量清单计价规则:1.计价基准:工程量清单计价应以合同约定的计价基准为准,如单位工程成本、市场价或实际发生成本等。
2.单位计价:对每一项工程量进行单位计价,即确定单位工程量的价值,通常以数量乘以单价的方式进行计算。
3.构成计价:对每一项工程量的计价应详细列明构成项目,包括人工、材料、机械设备、管理费用、利润等。
4.预留措施:在计算工程量时应考虑预留措施,如增加垫资费、风险补偿等,以应对工程实际情况可能出现的风险和变动。
5.调整机制:工程量清单计价应考虑调整机制,以适应工程施工过程中可能出现的变化和调整。
二、工程量清单计价方法:1.定额法:根据工程项目的设计和施工要求,编制相应的定额表,确定各项工程量的单位计价,然后按照施工实际情况进行数量乘以单价的计算。
2.市场调查法:通过市场调研,了解各种工程量的市场价,确定单位工程量的单价。
3.成本分析法:对每一项工程量按照实际成本构成进行分析,确定单位工程量的单价。
4.测算法:根据施工图纸和设计要求,进行工程量的测量和测算,得到单位工程量的数量,然后确定单价。
5.配额法:根据工程项目的规模和质量要求,按照配额进行分配工程量的单位计价。
三、工程量清单计价规范:1.合同规定:工程量清单计价应根据工程建设施工合同的约定进行计算,遵循合同法律法规的规定。
2.行业规范:工程量清单计价应遵循国家和行业的相关规范和标准,如《建设工程工程量计算规范》等。
3.科学合理:工程量清单计价应科学、合理、公正,遵循估算的基本原理和方法,确保计价的准确性和可靠性。
4.透明公开:工程量清单计价应公开透明,所有计价依据、计算过程和结果都应明确、清晰地记录并向相关方进行解释和说明。
工程量清单计价规范
措施项目费应根据招标文件中的措施项目清单按新<计价规范&g根据工程特点,按有关计价规定估算;
➢
暂估价中的材料单价应根据工程造价信息或参照市场价格估 算; 暂估价中的专业
工程金额应分不同专业,按有关计价规定估算;
➢
计日工应根据工程特点和有关计价依据计算;
➢
总承包服务费应根据招标文件列出的内容和要求估算。
规费和税金应按国家或省级、行业建设主管部门的规定计算,不作为竞争性费用。
1.新《计价规范》形式、内容及规则等的变化
(3)单位工程造价构成及综合单价构成的变化 综合单价构成的变化
综合单价=人工费+材料费+机械费+管理费+利润+由投标人承担的风 险费用 + 其他项目清单中的材料暂估价
根据我国工程建设特点,投标人应 完全承担的风险是技术风险和管理风 险,如管理费和利润;应有限度承担 的是市场风险,如材料价格、施工机 械使用费等的风险,应完全不承担的 是法律、法规、规章和政策变化的风 险。所以综合单价中不包含规费和税 金。
如索赔费用、签证 费用从此项扣支。
暂估价是指招标阶段直至签定 合同协议时,招标人在招标文 件中提供的用于支付必然要发 生但暂时不能确定价格的材料 以及专业工程的金额。
材料暂估单价应按照工程造 价管理机构发布的工程造价信 息或参考市场价格确定,纳入 分部分项工程量清单项目综合 单价 。
专业工程的暂估价一般应是综 合暂估价,应分不同专业,按 有关计价规定估算;应当包括 除规费和税金以外的管理费、 利润等取费。
计日工是为了解决 现场发生的零星工 作的计价而设立的。
计日工对完成零星 工作所消耗的人工 工时、材料数量、 施工机械台班进行 计量,并按照计日 工表中填报的适用 项目的单价进行计
工程量清单计价规则
工程量清单计价规则工程量清单计价规则是指在工程项目的施工过程中,根据工程量清单所列的工程量和单位工程的工程量单位,根据一定的计算公式和方法确定工程项目的施工成本。
工程量清单计价规则对于工程项目的合理投资和施工过程的控制非常重要。
下面将为您详细介绍工程量清单计价规则。
一、工程量清单计价规则的基本原则1.真实性原则:工程量清单的计价应以真实准确的工程量和工程量单位为基础,排除水分和滥竽充数。
2.公平性原则:工程量清单计价应符合公平公正的原则,避免虚高或虚低的计价,确保各方的利益都能得到合理保障。
3.合理性原则:工程量清单计价应符合经济效益和施工难易程度等规律,能够反映工程项目的实际建设成本。
4.可比性原则:工程量清单计价应具有可比性,即相同或类似的工程项目,在计价上能够互相比较,以便于合理对比和决策。
二、工程量清单计价的主要内容1.工程量的计算:根据设计图纸和相关规范,对各项工程量进行测算和计算,确定每一项工程的具体工程量。
2.单位工程的计价:根据清单中每一项工程的具体工程量和工程量单位,按照一定的计价规则和计算方法,进行单位工程的计价。
3.材料费的计算:根据各项工程需要使用的材料种类和数量,以及材料的单价,计算出材料费用。
4.人工费的计算:根据各项工程需要的人工数量和工作时间,以及工人的工资标准,计算出人工费用。
5.机械费的计算:根据各项工程需要使用的机械设备种类和使用时间,以及机械设备的租赁费用或折旧费用,计算出机械费用。
6.管理费和利润的计算:根据工程项目的规模和复杂程度,按照一定的管理费和利润率,计算出管理费和利润。
7.税金的计算:根据国家相关法律规定,计算出应缴纳的税金。
8.总造价的计算:将以上各项费用进行合计,计算出工程项目的总造价。
三、工程量清单计价的计算方法1.直接计算法:根据工程量清单中每一项工程的具体工程量和工程量单位,按照相应的单价进行计算,将各项工程的费用加总得到总造价。
2.综合单价法:将各项工程的费用按照一定的比例进行划分,并根据工程量清单的工程量和单位工程的价值进行计算,得到总造价。
建设工程工程量清单计价规则
建设工程工程量清单计价规则
1.基本概念。
工程量清单:是指编制在工程图纸或者设计文件中的清单,列出了工程项目的各项工作内容,包括施工、材料、设备和人力,并在清单中表达出数量、单位和单价等信息。
计价规则:是指根据规定的计价方法和规则,将工程量清单中所有工作内容的数量、单位和单价进行计算,并计算出总工程造价的规则。
2.计价公式。
总造价=∑(数量×单价)。
3.单价计算。
材料单价:包括采购成本和加工成本两部分。
设备单价:包括设备采购、安装、试运行和维护等费用。
人工单价:包括工资、福利、社保等费用。
4.工作量计算。
工作量是工程量清单得出的最基本数据,计算时应遵循以下原则:1)清单项目必须精确、完整,且能反映出工作量的实际情况;
2)清单项目的基础数据应该来源于设计图纸或者相关文件,且数量应该实际可行和经过审核和验收;
3)清单项目应该设置合理的单位,例如:米、块、个等;
4)清单项目的数量应该用统一的计量规范来衡量。
5.工程量清单编制的注意事项。
1)清单项目名称必须准确、清晰、规范,符合规定标准;
2)清单项目数量必须准确、合理,可以用于施工;
3)清单项目单位必须合适,可以方便施工中的计量;
4)清单项目单价应该根据实际情况进行调整,避免虚高。
以上是建设工程工程量清单计价规则相关的简要介绍,希望对你有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
计量及计价规则一、总述:1.1、工程量清单的编制参照《建设工程工程量清单计价规范》(GB50500-2013)和相关配套工程量计算规范(GB50854-GB50862)(以下简称《规范》)进行编制;1.2、本《计量及计价规则》系对合同《工程规范和技术说明》、《工程量清单》及《规范》的补充,四者均为合同的组成部分,且互为补充和解释。
如四者不一致,解释顺序依次为:《计量及计价规则》、《工程规范和技术说明》、《工程量清单》、《规范》;1.3、不论合同中《工程规范和技术说明》、《工程量清单》及《规范》的内容是否描述完整,总承包商所报单价都被视为已充分理解并包括了设计、施工及验收规范中的全部工作内容;1.4、本《计量及计价规则》主要约定土建专业计量及计价规则,同时适用于基坑土方、支护、桩基、降水工程。
二、混凝土工程计量及计价规则:2.1、短肢剪力墙(墙截面厚度不大于300mm,各肢截面高度与厚度之比最大值大于4但不大于8的剪力墙)、暗柱工程量(砼及模板)并入剪力墙中计算;2.2、有梁板的柱高,按基础上表面或楼板上表面至楼板上表面计算;无梁板的柱高,按基础上表面或楼板上表面至柱帽下表面计算;构造柱的柱高,有梁时按梁间的高度(不含梁高),无梁时按全高计算(扣除板厚);依附柱上的牛腿,并入柱内计算;单面或双面附墙柱均并入墙内计算;2.3、梁与柱连接时,梁长算至柱的侧面;主梁与次梁连接时,次梁长算至主梁的侧面;圈梁与过梁连接时,过梁长度按门窗洞口宽度共加500mm计算(但过梁每边伸入砌体长度不得长于门洞口该边距砼柱或砼墙距离);现浇挑梁的悬挑部分按单梁计算,嵌入墙身部分分别按圈梁、过梁计算;2.4、若柱、墙与板交界处砼标号不一致时,设计要求高标号(柱或墙)砼延伸到低标号低区域(板或梁)中,延伸区域的砼按板或梁砼标号计取,若存在密纹钢丝网,其费用已包含在板或梁砼综合单价中,不另行计取;若设计未要求高标号(柱或墙)砼延伸到低标号低区域(板或梁),应按照相关规范执行;2.5、有梁板、无梁板、平板砼以设计图示尺寸以体积计算,不扣除单个面积≤0.3m2的柱、垛以及空洞所占体积;压型钢板楼板扣除构件内压型钢板所占体积;有梁板(包含主、次梁与板)按梁板体积之和计算,无梁板按板和柱帽体积之和计算;2.6、基础混凝土子目中不应包含基础垫层的工作内容和与之相关的任何费用;2.7、“矩形梁”子目是指没有与楼板浇注为一体的混凝土单梁,与楼板浇注为一体的混凝土梁的体积计入“有梁板”的子目; 与墙体浇注为一体的混凝土连梁或暗梁的体积计入“砼墙体”的子目;计量及计价规则2.8、混凝土工程中 若采用细石砼浇筑,套用相应的清单子项,再计取与对应子项砼的含税差价;2.9、混凝土中添加外加剂或抗渗砼(除后浇带外)均套用相应砼清单子项,再计取与同标号砼的含税差价。
三、钢筋计量及计价规则:3.1、钢筋定尺约定:筏板、条形基础水平筋定尺取12m;楼板、框架梁、剪力墙水平筋定尺取9m;桩、钢筋锚杆、砼支撑梁中纵钢筋定尺取9米;竖向钢筋定尺取层高与9m中较小值;3.2、钢筋工程量应区分不同钢种和规格按设计图示长度(指钢筋中心线)乘以理论重量(取三位小数)以吨计算;弧形、圆形、螺旋形及箍筋等均按钢筋中心线计算;3.3、支撑、马凳、垫铁、定位筋、梯子筋、桩钢筋笼吊筋、设计图纸(不含施工方案)未注明的注浆管紧固筋、止水钢板紧固筋线管固定筋等钢筋放在措施项目里进行计量计价;3.4、钢筋搭接计算规定:设计(含标准图集)已规定或未规定钢筋搭接长度,不计算搭接工程量,此部分已含在钢筋综合单价内;直螺纹、锥螺纹、电渣压力焊等接头,按个计算;3.5、混凝土保护层厚度是指混凝土结构构件中最外层钢筋(箍筋、构造筋、分布钢筋等)的外边缘至混凝土表面的距离;3.6、钢筋机械接头计算规定:直螺纹、锥螺纹、电渣压力焊等机械接头,按个计算;直径小于20mm(不含20mm)的直螺纹、锥螺纹或电渣压力均不计算接头数量;接头数量应在前述钢筋定尺要求基础上满足G101图集中关于构件(梁、板、墙等)纵向钢筋连接区位置的要求,并满足同一连接区段内钢筋接头面积百分率的要求,设计高于本要求的,参照设计计取钢筋接头数量;3.7、钢筋综合单价包括的内容:钢筋的采购运输、钢筋(网、笼)制作、运输、安装;钢筋的损耗、接头(直径小于20mm—不含20mm的套筒或电渣压力焊接头)或搭接等一切内容;3.8、钢筋的连接方式由总承包商根据合同图纸的设计要求自行考虑,但必须满足规范和设计要求。
四、模板计量与计价规则:4.1、模板按与混凝土接触之净面积以平米计算,不分高低、长短、阔窄、深浅;4.2、单孔面积在0.3 m2以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在0.3 m2以外时,应予扣除,洞侧壁模板面积并入相应的模板工程量内计算;4.3、柱与梁、柱与墙、梁与梁等连接的重叠部分及伸入墙内的的梁头、板头部分,均不计算模板面积;计量及计价规则4.4、水池壁模板比照弧型墙模板,但池壁中心半径在6米以外的,按照直形墙模板计量;6米以内按弧形墙计算;4.5、暗柱、电梯井壁和短肢剪力墙模板并入直形墙模板中计算,不另行计取;4.6、胎膜:如果设计文件中明确了采用胎膜的,胎膜项目按照项对应的分项工程计量计价;如果设计文件未明确的,按照现场实际列项计量但胎膜厚度h>115mm按普通模板计量;4.7、电梯井道砼墙或梁模板高度按自然层高度计算;4.8、所有模板之单价须包括:模板之设计、架设、定位时预留梁及楼板等所需之所有起拱、斜边、槽口、转角之重迭、板条、管子槽之嵌条、凹槽、壁龛、凹凸榫、削边、滴水槽、斜角、支撑、栓接、楔固、松脱及拆除支架及在与混凝土接触面涂上认可之脱模剂;相应高度之支撑;为管道、托架、装配件及相类项目留孔;预留孔;4.9、清水模板(砼构件拆模后达到清水混凝土标准)之单价须进一步包括产生光滑平整之混凝土表面,紧密接合板块,不留板块痕迹、空隙、孔洞(包含固定螺栓的空洞)等不完善外表,小心擦掉任何板块痕迹,用坚硬材料填好孔洞;4.10、除非设计文件有明确规定,模板综合单价已经综合考虑了木模板、钢模板、塑钢模板等各类模板(铝合金模板除外)和各类支撑的综合因素,即不论实际施工采用何种模板和支撑方案,模板综合单价固定不变。
不管该方案是否为业主要求的强制性方案;4.11、墙模板单价中综合考虑地下室外墙止水螺杆投入或回收、止水螺杆端头切割、凿除、磨平、外露钢筋防锈、防腐及防水处理等费用;墙模板单价中综合考虑穿墙丝杆制作、安装及拆除、丝杆套管以及套管内封堵等相关费用,封堵必须满足规范及业主对质量的要求;4.12、模板综合单价包含了后浇带模板增加费,后浇带模板工程量并入到相应模板清单,因拆模后二次支模单独浇筑后浇带引起的模板工程量增加,不另计取;4.13、斜顶板的坡度i> 1.414的按墙模板(双面模板)计算,但浇筑砼及钢筋制安费用不增加;4.14、砼表面清理或修平等相关费用均包含相应的模板砼单价中,不另行计取;4.15、铝合金模板按与混凝土接触之净面积以平米计算,不分高低、长短、阔窄、深浅,也不按梁、板、柱、墙、楼梯等砼构件分类。
楼梯梯段踏步面(平面)与模板接触面不计算模板工程量。
五、砌体计量与计价规则:计量及计价规则5.1、砖基础:按设计尺寸以体积计算,包含附墙垛基础宽处的体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础放大脚T形接头处的重叠部分的体积;5.2、砌块墙:按设计图示尺寸以体积计算,扣除门窗、洞口、嵌入墙内钢筋砼梁、柱、圈梁、挑梁、过梁及凹进墙体内的壁 、管槽、暖气槽、消火栓箱所占体积,凸出墙面的砖垛并入砌块墙墙体体积计算5.3、砌块墙顶部与砼梁或板交界处的配砖、门窗洞口四周收边或墙底部砖砌体(页岩砖、水泥砖、粘土砖或灰砂砖等)的工程量并入到砌块墙工程量中;5.4、砌块的尺寸要求:砌块主要规格的长度、宽度或高度有一项或一项以上分别超过365mm、240mm或115mm,但砌块长度不超过高度的3倍。
本清单中子项主要为小型砌块砌筑;5.5、零星砌体是指砖砌体中厕所蹲台、水槽腿、煤箱、暗沟、台阶挡墙或梯带、花台、花池及支撑地楞的砖墩,房上烟囱及毛石墙的门窗立边、窗台虎头砖等按实砌体积计算部分;砌块不存在零星砌体;5.6、无论是砌直行墙或或者是弧形墙,砌块尺寸变化而引起砂浆含量、人工或机械缝增加或减少等,均不调整其综合单价;5.7、砌体加固筋、圈梁纵筋、过梁纵筋、构造柱纵筋的植筋,仅在因业主原因(例如建筑图纸与结构图纸不匹配,或滞后下发等)导致无法预留必须与一次砼体以植筋方式连接的情况下方才计取。
六、屋面及防水工程计量与计价规则:6.1、屋面卷材、涂膜防水的工程量按图示尺寸的展开面积计算,包括墙体、烟道等处上翻的面积也展开计算,但重叠和附加层不展开计量;6.2、屋面刚性防水的工程量按图示尺寸的面积计算(含展开面积);6.3、厨卫地面的涂膜防水工程量按图示尺寸的展开面积计算,包括墙体等处上翻的面积也展开计算, 但重叠和附加层不展开计量;6.4、地面防水上返高度300mm以内的并入地面防水工程量,上返高度300mm以外按墙面防水计算;6.5、卷材收边、收口及压条均包含在综合单价中,不另行计取;七、计量及计价规则的其他事项:计量及计价规则7.1、槽、基坑、一般土石方的划分:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方;7.2、钢结构连接用螺栓性能等级分3.6、4.6、4.8、5.6、6.8、8.8、9.8、10.9、12.9等10余个等级,其中8.8级及以上螺栓材质为低碳合金钢或中碳钢并经热处理(淬火、回火),通称为高强度螺栓;按规定螺栓的性能等级在8.8级以上者,称为高强度螺栓;8.8级以下为普通螺栓;7.3、内墙或外墙腻子细度与综合单价无关;7.4、滴水线(含楼梯滴水线等)包含在相应抹灰综合单价中,不另列项计取;7.5、主材损耗率的约定:按总承包商投标报出的损耗率,但不超过项目所在地投标报价时执行的建设工程材料消耗量定额损耗率;除业主供应材料设备按上述要求计算损耗率之外,其余材料设备均不再给予单独计算,均已含在综合单价的辅材费用中;7.6、工程桩后注浆约定:若经现场记录确认实际注浆量小于设计要求,按现场记录确认实际注浆量计量;若经现场记录确认实际注浆量大于设计要求,大于设计要求的注浆量需经设计、监理、工程及成本确认后办理设计变更(或签证)流程,按现场记录确认实际注浆量计量;7.7、砼和钢筋砼构件拆除工程量计算:分不同构件和强度等级,按照实际体积计算,有装饰层一并拆除的,装饰层体积并入砼体积内计算;综合单价包括的内容:拆除面层、结构、钢筋和预埋件;将建渣运出工地,残值归总承包商所有;保护不拆除部分的成品。
