工作界面划分作业标准
室内装修工程工作界面划分
室内装修工程工作界面划分背景在进行室内装修工程时,合理划分工作界面是关键的一步。
划分合理的工作界面可以提高施工效率,并确保安全性。
本文将介绍室内装修工程中常见的工作界面划分方式。
1. 施工区域划分施工区域划分是最基本的工作界面划分方式。
根据装修设计图纸,将整个施工区域划分为不同的功能区域,如客厅区、卧室区、厨房区等。
通过明确的划分,可以使施工人员清晰地知道各个区域的工作任务,并避免交叉干扰。
2. 工作人员划分在施工区域划分的基础上,还可以进行工作人员划分。
根据工作任务的不同,将施工人员划分为不同的小组或个人,每个小组或个人负责一定区域或工作内容。
这样可以提高施工效率,避免工作人员之间的混乱和冲突。
3. 安全区域划分在室内装修工程中,安全是至关重要的。
为了确保施工人员的安全,可以设置安全区域。
安全区域可以包括工具堆放区、危险材料存放区等,这些区域应该远离施工区域,并采取明显的标识。
同时,应该明确指定只有特定的工作人员能够进入这些区域,并采取相应的安全措施。
4. 交通通道划分在进行室内装修工程时,交通通道的划分也非常重要。
合理的交通通道可以保证施工人员的顺畅出入,并确保紧急情况下的疏散。
通常情况下,交通通道应该留出足够的宽度,并保持畅通。
同时,应该注意避开施工区域,以免干扰施工工作。
结论室内装修工程工作界面的合理划分对于施工效率和安全性至关重要。
通过施工区域划分、工作人员划分、安全区域划分和交通通道划分,可以提高施工效率,并确保施工人员的安全。
在进行划分时,应根据具体工程的要求和特点,合理设计工作界面,并采取相应的措施进行实施。
工作界面划分及计算说明
工作界面划分及计算说明工作界面的划分及计算是一个重要的设计环节,它直接关系到用户在工作过程中的效率和体验。
在进行工作界面的划分和计算时,需要考虑到用户的需求、任务流程、信息结构等因素,以确保界面的清晰可用。
首先,工作界面的划分应该基于用户的任务流程。
通过对用户工作过程的研究和用户需求的调查,可以确定用户完成工作所需的各个步骤和任务。
然后,根据这些任务的重要性和关联性,将工作界面划分为不同部分。
通常情况下,可以将界面划分为导航栏、工作区域和工具栏等。
工作区域是用户进行实际工作的地方,它通常占据界面的主要部分。
在划分工作区域时,需要考虑到用户的工作流程和信息结构。
工作区域应该以清晰的布局和逻辑结构呈现,以便用户能够轻松找到需要的信息和进行相应的操作。
根据用户的任务需求,可以将工作区域划分为不同的模块,每个模块负责不同的功能和任务。
工具栏是界面的顶部或底部的工具菜单,用于提供用户常用的操作和工具。
工具栏通常包含图标、按钮和下拉菜单等元素,用户可以通过点击这些元素来执行相应的操作。
在划分工具栏时,需要考虑到用户最常用的操作和工具,并将它们放置在易于访问的位置。
在进行工作界面的计算时,需要考虑到界面元素的尺寸和布局。
界面元素的尺寸应该适中,既不会过大占据过多空间,也不会过小导致用户操作困难。
同时,界面元素的布局应该合理,避免元素之间的重叠和错乱,以确保界面的整体美观和可用性。
在计算工作界面时,可以使用布局工具或界面设计软件来实现。
这些工具通常提供拖拽、对齐、分组等功能,可以帮助设计师快速创建合适的界面布局。
同时,也可以通过用户测试和评估来验证和调整工作界面的效果,以确保界面符合用户的期望和要求。
总之,工作界面的划分及计算是一个需要仔细考虑的环节。
通过基于用户任务流程的划分和合理的元素尺寸和布局的计算,可以设计出清晰、可用的工作界面,提高用户的工作效率和体验。
(完整版)施工界面划分标准.
1.目的对装修房各施工交界面环节进行控制,以保证全装修房工作交界面清晰、责任明确,提高全装修房工程质量和工程进度。
2.适用范围本规程适用于公司开发项目中全装修房、非土建装修一体化的工程。
3.职责3.1采购管理部3.1.1参与装修房各工作界面划分、交界面工程验收标准的制定和审核,并将工作界面和交接面工程验收标准体现在合同中;3.1.2协助项目部进行现场协调管理。
3.2项目经理部3.2.1负责组织具体项目装修房各工作界面划分、交界面工程验收标准的制定;3.2.2负责现场界面交接管理,做好交接验收。
3.3工程管理部3.2.1参与装修房各工作界面划分、交界面工程验收标准的制定和审核;3.3.1对现场装修房工作界面交接验收管理的情况进行检查;3.4成本管理部3.4.1参与装修房各工作界面划分、交界面工程验收标准的制定和审核;3.4.2负责界面划分后相关各方取费的制定及洽谈。
4.工作程序4.1施工总包单位招标前,项目部、采购部根据项目实际情况就土建总包与分包有关的工作界面进行划分,确定交接验收标准;并把工作界面划分、交接验收标准作为合同附件写入招标文件。
附:采购部推荐土建总包与分包工作界面模板、交接验收标准模板全装修房土建总包与分包施工界面划分.d 全装修房土建总包与分包交接验收标准.d;4.2项目装修房设计方案完成后,由项目部组织,采购部、成本部、工程管理部根据划分界面进行专题讨论,可参考采购部2007年9月份进行的装修房界面调查结果,形成装修界面划分的最终稿;各方会签确认。
总分包之间的交接验收标准也相应调整。
装修界面调查结果.doc4.3采购部将施工界面划分文件(最终稿)及交接验收标准文件(最终稿)纳入装修总包招标文件中。
4.4如施工界面划分文件(最终稿)及交接验收标准文件(最终稿)与施工总包合同中的施工界面划分和交接验收标准有冲突的,项目部、成本部应知会施工总包单位,就工作范围协商一致后形成工作联系单或备忘录,双方盖章确认。

工程施工界面划分
给排水 全屋
土建总包
1.排水点位位置按精装点位图布置,给排水横竖向偏差小于15mm以内。 2.上水管试压、保压符合规范要求 3.排水管盛水和通球检验无渗漏无堵塞。 4.坐便排水管从地热保护层以上预留长度不低于120mm。座便预留排水管孔距偏差(设备安装)[0, 15]mm 5.上水出水口用丝堵进行堵住(热熔冒或塑料阀门),下水口用保 (依据:黑龙江省建筑工程施工质量验收标准DB23-2017)
地面
厅房 卫生间
厨房
土建总包 土建总包
土建总包
1.地面应平整密实、基本无空鼓、无杂物、无起砂、阴角方正、无大面积裂缝。 2.地面平整度≤10mm。
3.标高偏差≤±10mm。(电梯、消防等门口同时也与标高偏差≤±10mm同步,进场前再次交底)
8、成品保护措施、保洁要求需精装单位进行方案提报,经甲方项目部审核后进行实施。
9、精装单位负责施工用水、用电设备设施的提供、以及与总包单位的对接协调工作。
10、现场各楼栋、各楼层须总包单位提供正式建筑标引,含室内外标高线、室外高程、室内轴线,并由监理单位进行监督,精 装单位复核接收后形成正式书面交接文件。
顶棚
厅房 厨卫
土建总包 土建总包
1.自然间表面平整度控制(8mm)以内。 2.表面无明显鼓包、开裂现象;不存在蜂窝、夹渣、孔洞、胀模、露筋等。 3.层高偏差[-10,10]mm 以内。
1.门洞两侧墙面方正垂直、位置符合图纸设计要求。
2.门框安装方正牢固、位置正确、底槛高度符合设计图纸要求。
门
入户门
专业分包/ 土建总包
3、总包单位移交:精装修单位需提前现场介入,根据图纸及合同所约定的工程范围与总包单位对接,并进行移交,并由中标单 位提交问题清单和整改工程量清单,由招标人、总包方及监理单位签字确认,限定总包单位限期整改,总包单位整改完成后再 进行四方验收,四方认为合格,投标方必须接收,并形成交接记录,各方持1份;如有特殊问题经双方协商并经招标人、监理同 意后由精装修单位整改,投标单位不得以局部或个别部位总包单位处理不到位而拒绝接收,拖延工期等。如果总包在招标人、 监理规定的期限内未整改或未完成整改,招标人可要求遗留质量问题由投标方整改,整改方案由招标人、总包方及监理单位确 认后,方可施工。所产生一切费用及相关责任由总包单位负全责,并按招标人、监理、总包确认后的整改工程量清单提交签证 单,同时认为投标方同意接收,并形成记录,各方持一份。
建筑装饰工程与门窗工程工作界面划分办法
建筑装饰工程与门窗工程工作界面划分办法引言本文档旨在提出一种建筑装饰工程与门窗工程的工作界面划分办法,以帮助施工团队在项目实施过程中更好地组织和协调工作。
工作界面划分原则在进行建筑装饰工程与门窗工程时,应遵循以下原则进行工作界面划分:1. 综合性原则:根据工程的性质和要求,将建筑装饰工程与门窗工程划分为独立但相互协调的工作界面。
2. 工期原则:根据项目工期和施工进度,合理划分建筑装饰工程与门窗工程的工作界面,确保施工进度的有效推进。
3. 协同性原则:两个工作界面之间应存在紧密的协调配合,确保施工过程中的无缝衔接。
建筑装饰工程工作界面划分根据建筑装饰工程的特点和任务,将其工作界面划分如下:1. 室内装饰工作界面:包括墙面装饰、地面装饰、天花板装饰、墙面涂刷等。
2. 室内设施工作界面:包括照明电气、空调管道、给排水等。
3. 室内固定家具工作界面:包括定制家具、橱柜等固定家具的制作和安装。
门窗工程工作界面划分根据门窗工程的特点和任务,将其工作界面划分如下:1. 门窗制作和安装工作界面:包括门窗的制作、安装和调试等工作。
2. 门窗材料采购工作界面:包括门窗材料的选购、订单的跟进和供应商的协调等工作。
3. 门窗工程验收工作界面:包括对安装完成的门窗进行验收和整改等工作。
结论本文档提出了一种建筑装饰工程与门窗工程的工作界面划分办法,旨在帮助施工团队更好地组织和协调工作。
根据工程的性质和要求,建议将建筑装饰工程划分为室内装饰工作界面、室内设施工作界面和室内固定家具工作界面;将门窗工程划分为门窗制作和安装工作界面、门窗材料采购工作界面和门窗工程验收工作界面。
通过合理划分工作界面,可以提高施工效率和质量,保证工程的顺利进行。
工作界面划分及计算说明

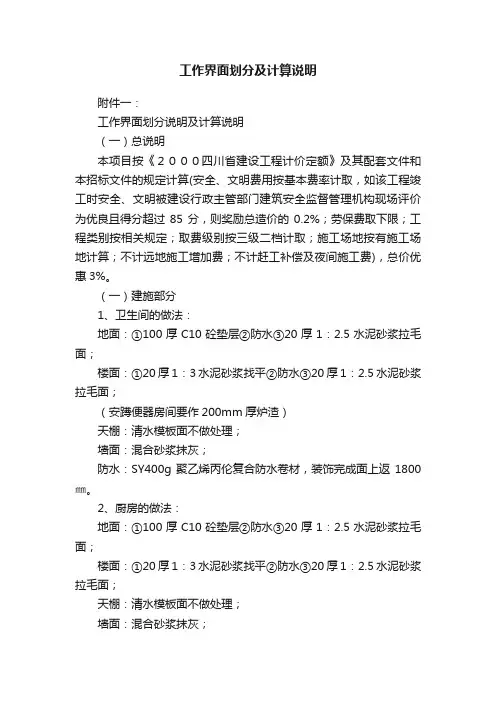

工作界面划分及计算说明附件一:工作界面划分说明及计算说明(一)总说明本项目按《2000四川省建设工程计价定额》及其配套文件和本招标文件的规定计算(安全、文明费用按基本费率计取,如该工程竣工时安全、文明被建设行政主管部门建筑安全监督管理机构现场评价为优良且得分超过85分,则奖励总造价的0.2%;劳保费取下限;工程类别按相关规定;取费级别按三级二档计取;施工场地按有施工场地计算;不计远地施工增加费;不计赶工补偿及夜间施工费),总价优惠3%。
(一)建施部分1、卫生间的做法:地面:①100厚C10砼垫层②防水③20厚1:2.5水泥砂浆拉毛面;楼面:①20厚1:3水泥砂浆找平②防水③20厚1:2.5水泥砂浆拉毛面;(安蹲便器房间要作200mm厚炉渣)天棚:清水模板面不做处理;墙面:混合砂浆抹灰;防水:SY400g聚乙烯丙伦复合防水卷材,装饰完成面上返1800㎜。
2、厨房的做法:地面:①100厚C10砼垫层②防水③20厚1:2.5水泥砂浆拉毛面;楼面:①20厚1:3水泥砂浆找平②防水③20厚1:2.5水泥砂浆拉毛面;天棚:清水模板面不做处理;墙面:混合砂浆抹灰;防水:SY400g聚乙烯丙伦复合防水卷材,装饰面上返上返高500㎜。
3、公共楼梯(高层)地面:①100厚C10砼垫层②20厚1:2.5水泥砂浆面;楼面:20厚1:2.5水泥砂浆面;天棚:混合砂浆抹灰;墙面:混合砂浆抹灰;4、公共楼梯(多层)地面:①100厚C10砼垫层②贴地砖;楼面:① 20厚1:2.5水泥砂浆找平;②贴地砖踢脚线地砖高150mm天棚:混合砂浆抹灰;墙面:混合砂浆抹灰;5、室内楼梯(高层)楼面:20厚1:2.5水泥砂浆拉毛面;天棚:清水模板面不做处理;墙面:混合砂浆抹灰;6、管道井:(取消踢脚砖);地面:100厚C10砼垫层原浆收光面层;楼面:20厚1:2.5水泥砂浆面层;天棚:清水模板面不做处理墙面:混合砂浆抹灰。
7、阳台(含景观阳台)、客厅、餐厅、卧室、空调板(飘窗做法见节点)、入户花园地面:100厚C10砼垫层原浆拉毛面层;楼面:20厚1:2.5水泥砂浆拉毛面;天棚:清水模板面不做处理;墙面:混合砂浆抹灰。
项目实施中工作界面的划分
项目实施中工作界面的划分一、与第三方工作界面的划分一个项目有时需要多方协调合作共同完成,这样就涉及到一个工作界面划分的问题,处理不恰当的话,在项目实施中或者项目验收中就会因为责任划分不清,出现扯皮的现象。
为了更好的避免类似的情况,所以总结出一些关于与第三方工作界面划分的细则。
1.在合同中明确工作界面合同中就一定要明确工作界面,自己具体负责什么,第三方具体负责什么,在合同书中就要有一个责任界面的明确划分。
2.在技术备忘录里把责任细化最好再签订一个技术备忘录,由三方签字,在技术备忘录里把合同中不太可能详细说明的问题细化。
例如对方是否提供有效的视频信号和控制信号、是把视频信号和控制信号引到我们设备所在地还是他们设备所在地、电源由谁提供、还有视频信号和控制信号的接口类型,控制信号的协议是否为Pleco-D等。
3.考察现场条件允许的话,整合项目最好也要提前考察现场,对现场整体情况有个掌握,然后把所有需要双方核实的项目做一个表格都列出来,例如视频信号是否正常,有无杂波或者停顿等现象、控制信号是否正常,协议是否为Pleco-D,上下左右,焦距,景深,雨刷,反馈等功能是否都具备。
到现场后,项目实施前逐项检查,然后三方签字确认。
4.考虑要细一些看起来微不足道的小问题,在现场都会给项目实施带来影响。
例如链路或者机柜等用到整合方的,要对链路带宽,稳定情况,机柜内是否有足够空间,电源插板是否留有接口,是否有24小时恒稳电源,机柜内是否有接地等情况做出统计。
5.整合方没有到现场的,给甲方提供书面报告如果因为特殊情况,第三方没有到现场,要把检查的结果书面报告甲方。
6.项目实施中紧密配合实施工作界面和相互责任都划清楚以后,在施工过程中要尽量配合,共同早日完成任务,因为甲方一般最看重的还是最终那个结果。
二、与第甲方工作界面的划分每个项目中甲方和承建方都是必不可少的,我们与甲方也需要有一个工作界面的划分,避免后期增加额外的费用。
工作界面划分作业标准
1、室外第一个阀门井至户内分集水器
1
室内供暖系统
(含立管、分集水器)间的管道、热 计量表、阀门; 2、孔洞、套管预留及内外封堵; 3、总承包商负责地暖保护层混凝土施
地暖指定分包负责分集水器及从分集水 器出口接至地采暖系统,并将回水接至 分集水器管道的安装。
政府供暖单位负责施工至楼栋外第 一个阀门井
工;
8 消防楼梯间
9 外墙保温 10 外墙饰面
室内粗装修工程均由总承包商完成 (含室内钢结构楼梯)
由总包单位负责 总包单位完成(含挡鸟板、批水板)
楼梯栏杆、扶手、内墙乔腻子、梯级 防滑条
由总包单位负责 由总包单位负责
栏杆、窗护栏由专业分包完成,安 装后的堵洞和修补收口工作由总包 完成
11 钢结构工程
总承包商负责提供已有的外墙脚手架 及塔吊,方便钢结构单位施工。同时 预留避雷的接入点。
收工作(含与其他系统的配合);
总承包商负责完成下列工作:
2、井道照明线管穿线及灯具安装、调
1、井道及机房土建施工结构洞口预留 试;
、封堵、收口;
3、底坑检修插座安装;
2、门洞口硬性安全防护栏(不低于 4、负责五方通话调试、配合弱电承包商
1.4米)及安全警示标志;
调试;
3、电梯轿厢内侧成品保护板。
5、从电梯控制柜到轿厢视频监控的线缆
11、火灾漏电报警系统:提供漏电互感
器及漏电模块给强电单位在配电箱内安
装;
12、应急照明、出口指示、疏散指示灯
具;
13、所有建筑室内消防系统的暗埋管道
、盒
九 弱电系统
其他配合施工单位
备注
一、由机电单位负责:
1、负责敷设电源至风机、水泵、
建筑工程与门窗工程工作界面划分办法
建筑工程与门窗工程工作界面划分办法1. 引言本文档旨在制定一种建筑工程与门窗工程的工作界面划分办法。
该办法的目的在于明确建筑工程和门窗工程的分工职责,从而实现协同合作,提高工作效率。
2. 工作界面划分原则2.1 协同合作:建筑工程和门窗工程应密切合作,共同完成项目的施工任务。
协同合作:建筑工程和门窗工程应密切合作,共同完成项目的施工任务。
2.2 职责分工:建筑工程和门窗工程应明确各自的工作职责,避免重复劳动和冲突。
职责分工:建筑工程和门窗工程应明确各自的工作职责,避免重复劳动和冲突。
3. 建筑工程的工作界面3.1 建筑设计:负责建筑工程的整体设计和布置,包括建筑结构、功能划分等。
建筑设计:负责建筑工程的整体设计和布置,包括建筑结构、功能划分等。
3.2 土地准备:负责工地的拆迁、平整和基础构筑等工作。
土地准备:负责工地的拆迁、平整和基础构筑等工作。
3.3 主体施工:负责建筑物的基础、结构、水电等主要施工工作。
主体施工:负责建筑物的基础、结构、水电等主要施工工作。
3.4 装饰装修:负责建筑物的室内外装饰和装修工作。
装饰装修:负责建筑物的室内外装饰和装修工作。
3.5 竣工验收:负责建筑工程的验收和交付使用。
竣工验收:负责建筑工程的验收和交付使用。
4. 门窗工程的工作界面4.1 门窗设计:负责门窗工程的设计和选材,包括材料选择、窗型设计等。
门窗设计:负责门窗工程的设计和选材,包括材料选择、窗型设计等。
4.2 门窗制作:负责门窗的制作和加工工作。
门窗制作:负责门窗的制作和加工工作。
4.3 门窗安装:负责门窗的安装和调试工作。
门窗安装:负责门窗的安装和调试工作。
4.4 门窗维护:负责门窗的保养和维修工作。
门窗维护:负责门窗的保养和维修工作。
5. 工作界面协调与配合5.1 建筑工程和门窗工程应在项目启动前进行会商,明确建筑设计和门窗设计的要求与约束。
会商,明确建筑设计和门窗设计的要求与约束。
5.2 建筑工程和门窗工程应保持沟通畅通,及时协调解决工作中的问题和矛盾。
项目总包与精装修施工界面划分标准表
总包与专业分包工界面划分标准表界面施工界面总包专业分包备注类别项目工作内容工作内容保温工程负责基层墙面粉刷,对墙面平整、垂直度不符合要求的进行整改严格按规范及专业施工方案进行施工,对保温工程引起的外墙开裂、渗漏、脱皮等施工质量问题进行无条件整改,并按甲方、监理、总包要求合理安排施工进度铝合金/塑钢门窗按图纸设计要求及外墙材料模数与铝合金施工单位统一门窗洞口尺寸,对超出规范要求的洞口偏差进行整改,负责防雷接地连接门窗安装完毕,窗框与墙面打胶完成,经淋水试验,确定无渗漏,报监理协同组织检查验收合格后,按甲方要求对门窗及玻璃进行成品保护,配件安装齐全功能调试正常。
淋水试验由总包组织,专业分包配合。
并按甲方、监理、总包要求合理安排施工进度派驻专人进行施工中成品保护室内窗框及玻璃保护膜拆除及最后保洁工作由专业分包单位实施住宅内装饰进户门根据设计图纸要求完成洞口预留,并负责收头及粉刷,提供标高门框扇供应及安装,包括门框内的砂浆填充及门框扇的成品保护。
并按甲方、监理、总包要求合理安排施工进度电梯根据设计图纸要求完成洞口及圈梁预留,并提供电梯门安装标高完成本工程所需电梯的安装及电梯桥箱装饰、井道钢牛腿及照明、电梯电源箱安装,电源从电梯电源箱接入、召唤按钮盒的安装、设备检测验收、调试、工程移交、保修、培训等,以及虽未载明,但为完成本工程所必须的其他工作。
负责电梯专项验收及电梯交付使用前的成品保护。
并做好内外及周边的安全防护工作和各有关指示标志等总包专业分包备注总包电梯机房内装修单元大堂总包完成单元门、门庭雨篷等安装;基层施工完成。
完成结构以及墙面砂浆粉刷,完成单元入户墙地顶装修面,包括大堂铝合金门窗交界处硅胶收头专业分包自动移门由专业分包施工。
室外绿化工程总包1、土方回填由总包负责安排土方单位,按设计标高平整(需考虑土方沉降及分层回填干性砂壤土),并要求土方达到种植土检测要求。
2、各类管线总包负责。
3、土方平整(土块小于Φ50mm)无垃圾杂石后移交给绿化单位4、水处理循环系统基层、结构部分、以及小区的硬质景观,小品的结构部分和饰面工程、电器埋管穿线。
全装修工作界面划分
金色水岸(三期工程)施工总承单位与精装修单位工作界面划分明确施工总承包单位与精装修单位工作界面划分,特制订本界面划分标准。
一、墙面1、楼梯间及走道:由总包负责按照图纸要求进行粉刷施工,楼梯部位内墙腻子和涂料土建按图施工。
以防火门为界面。
楼梯休息平台上吊顶有精装修单位施工,涂料由总包完成。
2、厨房、卫生间:由总包负责按照图纸要求进行粉刷施工。
卫生间内墙面JS防水涂料由精装修单位施工。
其中,厨房间烟道及其粉刷由总包完成,阳台管道井及厨房、卫生间管道井砌筑及其粉刷,以及其他内部有装饰管道井的砌筑和粉刷均由装修单位负责施工,该部分管道井检修口统一按装修节点详图进行施工。
3、外墙内侧面:由总包负责按图纸要求进行粉刷施工,粉刷完成符合要求后报监理组织装修单位、外墙内保温单位进行移交验收。
其中外墙内保温冷热桥部位根据保温设计图纸,总包不需做粉刷;具体见保温图4、管井内:由总包负责要求进行粉刷施工。
电梯井道内不做粉刷;5、电梯前室:根据图纸要求,总包单位砌筑并采用1:3水泥砂浆粉刷完成;6、地下室所有墙面:,地下室大堂及户内地下室粉刷完成移交精装修;其余由由总包负责按照图纸要求施工。
7、除以上部位的内墙面:由总包负责粉刷施工。
8、踢脚线:公共楼梯间由总包负责按图纸要求施工,贴砖部位踢脚线面砖用专用粘结剂粘贴,质地、颜色同楼梯平台面砖,面砖上部突出墙面10mm;9、铝合金门窗与墙体内侧四周硅胶(白色)由精装修单位统一施工,公共部位的窗10、外墙内保温施工:总包负责外墙喷淋工作,确保外窗内侧墙面无渗漏的情况下,以书面形式移交精装修单位进行外窗内侧内保温施工。
11、窗套侧边及底边侧墙施工:铝板窗套周边,由总包单位负责粉刷塞缝以及JS防水施工;具体配合窗套专业施工单位深化图施工;12、总包提供墙面楼层标高+1.00米水平控制线以及窗框安装垂直控制线,在墙面上标志明确;二、顶棚1、所有梁全部由总包单位粉刷完成,平顶凿平修整符合国家验收规范后,移交精装修单位;2、室外阳台:阳台顶棚由精装修单位完成,3、室外空调板、凸窗板底、女儿墙挑板的侧面及底面:由总包负责按照图纸要求进行粉刷施工。
精装修作业界面划分表规范
附件2
精装修作业界面划分表
表1:土建安装与精装施工界面划分(户内精装修)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,未尽之处招标答疑澄清或以实际施工过程中建设单位指令为准。
表2:土建安装与装饰施工界面划分(公共区域装饰)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,本方案未尽之处以实际施工过程中建设单位指令为准。
施工阶段施工段工作界面划分
专业公司在总包预留门洞及弹出水平线并打点后装门框和门,贴砖后装锁
门框和门安装后并按门锁留洞要求贴砖
贴砖后要确保门能够打开
电梯前室防火门
专业公司在总包预留门洞及弹出水平线并打点后装门框和门及五金件
——
三、安装部分:
序号
部位
总包及指定分包完成界面
精装修完成界面
备注
1
给水系统
原预留预埋管件移交给装修单位
有吊顶的部位装修抹灰做至吊顶底面以上200mm,腻子做到吊顶底面(具体部位详精装修图纸),木挂板基层、异型隔断、墙面软包由精装修分包单位负责、木挂板饰面板、固定家具由专业厂家制作安装
卫生间
抹灰并找平完成(达到铺贴施工条件)
有吊顶的部位抹灰做至吊顶底面以上200mm(具体部位详精装修图纸);瓷砖面层及管井检查口盖板由精装分包施工。(注:不同材料部位交接处抹灰前需挂网)包管井,预留检查口由精装分包施工
――
甲供材,由精装修公司进行安装,洗手盆及盆柜由业主指定分包施工
二、公共安装部分:
序号
部位
总包及指定分包完成界面
精装修完成界面
备注
电梯
总包确定标准层水平线后电梯公司装踏板和门,总包负责塞缝
装踏板和门安装完毕进行贴砖并按电梯公司要求预留召唤箱孔洞
消防楼梯电系统
完成建筑电气预留预埋,原预埋灯、开关底盒及线管移交给装修公司
防火门,水井、电井门由业主指定专业分包施工(水井、电井门表面装修由由精装修负责)
8
外窗及有关部件
外窗(包括通往阳台的落地门联窗)
外窗安装完成后总包完成收口工作
外窗由业主指定专业分包加工安装
窗台板
预留窗台板安装位置(具体位置详见精装图纸)
217.01.003项目部工作界面划分规定
中国能源建设集团湖南省火电建设公司标准项目部工作界面划分规定Q/501-217.01.003-2012 1 范围1.1 本标准规定了项目部工作界面划分的有关要求。
1.2 本标准适用于项目部工作界面划分的管理。
2 引用标准本标准依据公司《工程项目内部经济责任考核管理标准》《电力建设工程预算定额》制定。
3 管理内容与要求3.1 热机和电控分界3.1.1 厂供就地单个压力表、温度计,以仪表设计图纸为准,不带信号的由热机专业安装,带信号的由电控专业安装。
3.1.2 设计院设计的就地表计一律由电控专业施工。
3.1.3 厂供成套集装装置上的仪表管因运输损伤或其他原因应进行工艺修复的由电控专业负责整改。
如果遇到重要设备和系统(如汽轮机本体设备、锅炉本体设备、其他压力容器和油系统)上的仪表一次元件修复、或钻孔安装等工作,则由电控专业书面联系热机专业,由热机完成钻孔、焊接、热处理等工作,电控专业配合。
3.1.4 汽水取样分析站以高温取样架接口为界,至室外部分含高温取样架就位安装由热机专业施工,分析盘、高温取样架至分析盘间的管路及分析盘进、排水管路安装由电控专业负责。
凝结水精处理混床分析站(包括分析仪表架、一次取样管路、分析盘、排水管路等)安装由电控专业负责。
3.1.5 有特殊要求的大口径厚壁管(如主汽管、给水管)的取样点,由电控专业安装前定位(以联系单为准),书面委托热机专业钻孔、焊接,电控专业安装取样元件。
3.1.6 流量测量用孔板和喷管由热机专业在管道安装时安装,电控专业提供流量孔板和喷咀的安装技术要求。
对口封闭前由热机专业提出申请,质管部组织热机专业和电控专业共同确Q/501-217.01.003-2012 认,并办理签证。
3.1.7 水冷壁及过热器、再热器管排上的烟气取样装置由电控专业按厂家要求安装。
3.1.8 燃烧器摆动机构与燃烧器本体分别供货时,摆动机构安装由电控专业负责。
3.1.9 隔绝风门用直行程气动执行机构为风门本体上一部分,属机械连接,由热机专业安装,气源管由电控专业安装和和调整。
小市政工程施工界面的划分
市政工程施工界面的划分是确保施工顺利进行、减少冲突和返工的重要环节。
在小型市政工程中,施工界面的划分同样不容忽视。
本文将结合小型市政工程的特点,详细阐述其施工界面的划分方法和注意事项。
一、小型市政工程施工界面划分原则1. 功能分区:根据工程项目的功能需求,将施工区域划分为若干个功能分区,如施工区、材料堆放区、办公区等。
2. 流程合理:依据施工流程,确保各施工环节之间的顺畅衔接,降低施工过程中的冲突和拥堵。
3. 安全第一:考虑施工安全要求,划分安全通道和危险区域,确保施工人员的人身安全。
4. 环境保护:充分考虑环境保护因素,合理规划施工界面,减少对周边环境的影响。
5. 便于管理:施工界面的划分应便于施工现场的管理和监督,提高施工效率。
二、小型市政工程施工界面划分方法1. 施工区域:根据施工图纸和施工方案,明确各施工专业的作业区域,如道路施工、给排水施工、绿化施工等。
2. 材料堆放区:根据材料种类和用量,划分材料堆放区,便于材料的分类存放和运输。
3. 办公区:设置专门的办公区,便于项目管理人员的日常工作。
4. 临时设施:根据施工需求,设置临时设施,如临时宿舍、食堂、厕所等。
5. 安全通道:确保施工现场有足够的通行空间,划分安全通道,避免施工过程中的事故发生。
6. 危险区域:对于施工现场的的危险区域,如深基坑、高空作业等,应明确标识并采取相应的安全措施。
三、小型市政工程施工界面划分注意事项1. 充分沟通:在施工前,与各参建单位充分沟通,明确各方的施工需求和责任区域。
2. 明确标识:对划分的施工界面进行明确标识,避免施工过程中的混淆和冲突。
3. 动态调整:根据施工现场的实际情况,及时调整施工界面,确保施工顺利进行。
4. 协调配合:在施工过程中,各参建单位应相互协调配合,共同完成施工任务。
5. 定期检查:项目管理人员应定期检查施工界面,发现问题及时整改,确保施工质量。
总之,小型市政工程施工界面的划分是保证施工顺利进行的重要环节。
精装修工程工作界面划分
精装修工程工作界面划分在精装修工程中,工作界面的划分非常重要。
总承包工作界面包括清理基层、调整毛混凝土地面误差、用水房间降板找平层、防水保护层、地面与门窗洞口标高控制等工作内容。
而精装修专业承包工作界面则包括清理基层、装饰与门窗洞口装饰收口处理、墙面、柱的抹灰及后续装饰面层施工等内容。
总承包工作界面中,精装修单位负责用水房间结构层以上的防水、找平等工作,而精装修区域结构墙、柱、梁板及二次结构墙、柱的处理由总承包负责。
精装修单位负责处理与装饰面层排版、模数等不符的部分,而结构楼地面标高超出规范允许偏差则由总承包负责处理。
精装修区域的测量放线由总承包提供每层的1米控制线和坐标系统,楼层内的控制线及坐标系统则由精装单位负责。
在精装修专业承包工作界面中,精装单位负责大型装饰构件的后置埋件、核对天棚和地面标高控制线、天棚顶部装修施工、所有的受力测试及相关专家论证等工作内容。
相关的找平、装饰等工作也由精装单位负责处理。
总包工作界面则包括负责砌体工程、含区域防火隔断、机房隔墙等工作内容。
总包单位负责处理精装与非精装交接处的抹灰收口,有门框的以门框为界,无门框的以门洞内转角为界。
而精装修区域以外防火门门框与结构洞口间砂浆塞缝、注浆、防火门门框与土建洞口的基层抹灰收口处理、防火门门框与土建洞口饰面层收口处理等工作则由总包单位负责处理。
此外,总包单位还负责外墙洞口两侧干硬性防水砂浆塞缝及JS防水、其余部位门窗框与土建洞口发泡剂塞缝施工,精装修区域新增隔墙施工等工作内容。
总承包将结构面交给精装修单位进行施工。
精装承包人需要自行考虑办公区、生活区用地及用房的相关费用。
同时,负责从总承包人分配的临时用水接驳口自行接驳临时用水的管道,并维护正常的临水、临电、办公生活区用地及用房使用。
若现场无法满足其临时用水需求,精装承包人需要自行解决,并与发包方协商解决水费问题。
同样地,精装承包人需要自行接驳临时用电的线路并维护其正常使用。
工程项目总包单位工作界面划分
工程项目总包单位工作界面划分工程项目总包单位工作界面划分1、总承包单位必须进行施工图的审核,对施工图内存在缺陷、错误、不符合规范、合同等的部分提出审核意见。
2、总包单位必须对现场施工坐标、红线、高程点进行复测、管理及保护;3、所有的机电预留孔洞的吊模封堵以及防水处理(包括给排水预留孔洞、强弱电孔洞、消防管洞以及消防箱周边镶砌封堵、电梯厅门周边镶砌封堵、所有门窗栏杆周边的封堵镶砌等)均在总包的施工和合同范围内(其中不包括各机电预埋套管内的防火封堵)。
不论哪家分包单位在结构上开孔、开槽(包括错开、多开的孔槽)均由总承包单位进行修复,并对修复质量负责。
总承包单位必须对机电的预埋管线负责,若管线因支模板、浇筑砼等原因被震偏位或被砼堵塞等,由总包单位承担赔偿、修复责任。
(建议此条配合第7条综合商定)4、总包单位应对现场实际进行现场踏勘,对场地的情况有全面的了解,接受桩基施工完毕后的现场条件。
若总包单位未对施工现场进行详细踏勘,则由此造成的任何风险将由总包单位承担。
现场可能有(但不限于)明浜、暗浜、地上地下障碍物等,均由总包单位负责回填或破碎等必要的处理,所有发生的费用已包含在合同总价中。
5、若有合同界面不清,则由业主指定明确,总包单位不得拒绝施工,须按指令完成。
总包单位必须对业主工程师的发文在一周内作出反应,否则视为接受文中内容。
6、水电分包开槽配管后,所涉及的墙面、地面等修补工作;水电分包安装完成后,所涉及预留的套管、孔洞吊模灌浆等修补工作(不包括设备基础灌浆)。
上述工作均由总包单位进行施工,所发生的费用已包含在合同总价中。
(建议此条配合第7条综合商定)7、除给排水、消防、空调冷凝水以外的所有机电在结构内预留孔、洞等均由总包单位施工,所发生的费用已包含在合同总价中。
(建议根据招标时间、范围和各专业施工单位的进场时间等因素行综合商定)8、总包单位须根据现场踏勘情况,结合施工图纸,考虑整个现场施工的土方平衡。
成品住宅工作界面划分
界面 类项 施工界面 设计界面 完成单位 工作内容 完成面 接收单位 工作内容 注意检查各种预留孔洞是否齐全、位置 准确、空洞坡度是否合格、是否有穿墙 套管等,如:燃气、空调、热水器、排 气扇等孔洞;检查外墙渗漏记录是否齐 全。 如由于外墙渗漏水造成后期装 修损失的,将由土建责任单位 负全责,甲方保留进一步索赔 及处罚权利。 注意刮风下雨时门窗保持关 闭,避免飘雨或打烂门窗玻璃 。注意落地窗(幕墙)下槛与 室内地坪高关系。如有铝板等 幕墙,注意室内外温差产生冷 凝水的处理方式。 精装单位负责移交期间渗漏情 况的排查工作。 与户内相连门窗下槛需设置防 水反槛,防水及保护层完成, 注意栏杆挡水坎、阳台地面和 室内标高关系。 接收面 备注
负责通知分包安装入户门并接受和维护 入户门的成品保护
成品保护 1.完成墙、地面、顶棚的装修; 2.电梯呼叫面板、报警按钮等位置面层 开孔。 完成至装饰面层 成品保护,交付成保护 注意电梯门槛与过道标高关系
注意各标高关系;电梯厅地坪 、电梯门下槛、房间室内地坪
物业用房 公用 部位 电梯 住宅大堂、 公共走道、 消防楼梯前 室(与走到 连通) 大堂门/单元 门/管井门 电梯设备 电梯轿厢装 饰
外墙面
建筑设计
土建总包
按照设计要求,外墙面涂刷或铺贴全部完成;外墙预 留孔洞完成,烟风帽安装完成、防雨措施到位;外墙 装修总包 灯具、插座安装完成;外墙淋雨完成并无渗透。 1、门窗安装完毕,框与墙面打胶完成,经淋雨试 验,确定无渗漏,配件安装齐全功能调试正常后移交 2、 幕墙安装完毕,层间缝(横向、纵向)封堵完 成,与建筑收口完成,经淋雨试验,确定封堵应牢固、安全。幕墙功能性 实验合格。 护窗栏杆二次改造完成。 按设计要求完成安装及疏通,排水坡度满足要求。通 水试验完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
根据项目情况由土方专业分包或总 包、园林工程施工
总包有相应资质的由总包负责,无资质 的由专业单位分包
降水:基坑支护施工范围内的降水
由总承包商完成:承台及基础梁土方 5 基础土方工程 挖填及室内回填(包含20cm人工清理
土方)
6 基础工程
由专业的桩基施工单位进行桩基础施
工:
1、桩基础过程资料的编制及整理(整理
总承包商负责提供已有的外墙脚手架及 塔吊无法满足幕墙施工而另外搭设的脚 手架及机械台班费用;分包单位负责钢 构件预埋和避雷的接驳。
四 门窗工程
1 门窗工程
总承包商负责提供可供安装的结构洞 口(门窗洞口尺寸偏差符合规范要 求,总包负责预留避雷接口),同时 负责门窗安装塞缝后的收口工作
外门、窗由门窗指定分包商负责制作、 安装及门窗框塞缝及室内外打胶、四周 防水、门窗避雷的接驳等工作;包含入 户大堂单元门的节能工作;
外墙石材干挂
其他配合施工单位
备注
总承包商负责二次结构工程(抹 灰墙面按建造标准;负责保温外 的抗裂砂浆层等全部保温工程; 已搭设的外墙脚手架提供外墙石 材施工单位共同使用)。同时预 留避雷的接入点。
外墙石材干挂指定分包商负 责外墙石材及骨架的供应及 施工(含外墙铁艺装饰等外 装装饰件安装后的外墙石材 修补工作;已搭设的外墙脚 手架无法满足外墙石材施工 另外搭设脚手架);避雷的 接驳;
梯前室精装修 楼标准
类精装修
六 户内精装修
1
样板房精装修
总包负责完成达到建筑结构完成的交 楼标准
专业装修公司完成全部二次土建及安装 类精装修,包含厨房、卫生间、阳台的 防水施工。
其他配合施工单位
备注
原则上由总包负责。当栏杆 深化图纸不能与总包图纸同 步时可进行专业分包。
1、入户大堂处的单元门由装修单 位施工; 2、入户大堂处单元门门槛(不 含)以外部分的地面铺装由园林 单位施工; 3、入户大堂处单元门以外部分的 墙面、柱面装饰效果与外墙饰面 若装修标准不高,可由总包 效果一致的由相应的外墙饰面施 单位负责电梯前室装修 工单位施工; 4、电梯前室的门套由专业门单位 施工,如果有特殊效果的饰面处 理应提前与门单位沟通,如果表 面为块料或石材面的,该面层由 装修单位施工。
建施工,出水和其它管道如排污、溢流
、透气、水位测量、联通等管由消防负
责;
2、消防喷淋系统;
总承包商负责下列工作: 1、消防设施、设备、管道、风管洞口 预留(含地下室)及孔洞收口; 2、所有水电管井二次浇注及清理; 3、建筑通风排烟井道的砌筑及井道外 防雨百叶风口的供货安装; 4、与消防设施、设备基础有关的土建 施工。
发电机设备供应、安装及机房环保 工程
箱(含箱); 2、负责提供一个给水点至发电机 房;
3、由发电机随机开头后至各设备
电源箱(含)之间的内容;
3 防火门 4 人防工程
总承包商负责提供可供安装的结构洞 消防单位负责防火门供应、安装及相应
口(门洞口尺寸偏差符合规范要求) 消防验收;(含门框内砂浆塞缝工
和门安装灌浆后的收口工作
4、提供安装电源到使用点100米范围 、五方通话线缆敷设;
内;
6、电梯井道内强弱电、脚手架;
7、电梯机房控制箱后电缆、桥架
8、井道移交后电梯安装过程中的安全防
护工作;
其他配合施工单位
1、机电单位负责提供电源至电梯 控制箱; 2、智能化单位施工至电梯控制柜 。
2
发电机设备及 安装
由机电单位负责:
1、负责敷设电源至发电机房电源
3
总承包商负责提供已有的外墙脚手架 玻璃幕墙工程 及塔吊,方便幕墙单位施工。同时预
留避雷的接入点。
总承包商负责提供已有的外墙脚手架及 塔吊无法满足幕墙施工而另外搭设的脚 手架及机械台班费用。分包单位负责幕 墙预埋件的安装和避雷的接驳。
4
二次结构及砌 筑
总承包商完成
主体 建筑 工程
5 室内粗装修
6 防水工程 7 屋面工程
2、小区闭路监控系统;
3、周界安保系统;
4、中央控制室:控制室电源总箱(不含
总承包商负责完成下列工作:
箱)后的所有内容;
5、门禁系统;
1、墙板洞口预留及收口;
6、小区巡更系统、电子公告屏等物业管
2、户内暗埋弱电智能箱体安装,可视 理系统;
对讲系统的户内分机、门铃、单元门 7、设备防雷;
口机的暗装底盒安装,户内分机的底 8、集中供电系统;
8 消防楼梯间
9 外墙保温 10 外墙饰面
室内粗装修工程均由总承包商完成 (含室内钢结构楼梯)
由总包单位负责 总包单位完成(含挡鸟板、批水板)
楼梯栏杆、扶手、内墙乔腻子、梯级 防滑条
由总包单位负责 由总包单位负责
栏杆、窗护栏由专业分包完成,安 装后的堵洞和修补收口工作由总包 完成
11 钢结构工程
总承包商负责提供已有的外墙脚手架 及塔吊,方便钢结构单位施工。同时 预留避雷的接入点。
门)至室内给水点间的管道及阀门
2 雨水工程
1、室内排水点接至室外第一个检查井 间(不含井)的所有内容; 2、别墅园区内排水至小区小市政第一 个检查井(不含井)间的所有内容 (别墅类);
1、楼栋内有线电视管道预埋; 户弱电箱(含箱内设备)之后的
2、户弱电箱前的所有电线电缆及 所有管线及面板由精装修单位负
2 燃气工程
总承包商负责燃气入户管道洞口的收 口和防水工作,如有精装修则由精装 修单位做防水。
由燃气承包商负责全部燃气工程施 工、验收、通气
3
科目
序 号
工程名称
八 设备及安装
总承包单位
工作界面划分作业标准
专业分包单位
独立承包单位
1 电梯工程
电梯指定分包商负责下列工作:
1、负责电梯的供货、系统安装调试、验
3、气体灭火系统工程; 4、自动报警工程:从消防控制室总电源 箱后至报警设备终端的所有内容; 5、防排烟工程; 6、防火帘工程; 7、灭火器; 8、所有设备电源:强电电源箱后至消防 设备的所有内容; 9、所有套管制安及所有孔洞封堵,含套
管内外的孔洞封堵;
10、室外消火栓供应及安装(从阀门井
后开始不含阀门井);
收工作(含与其他系统的配合);
总承包商负责完成下列工作:
2、井道照明线管穿线及灯具安装、调
1、井道及机房土建施工结构洞口预留 试;
、封堵、收口;
3、底坑检修插座安装;
2、门洞口硬性安全防护栏(不低于 4、负责五方通话调试、配合弱电承包商
1.4米)及安全警示标志;
调试;
3、电梯轿厢内侧成品保护板。
5、从电梯控制柜到轿厢视频监控的线缆
作;)
备注
主体 安装 工程
4
科目
序 号
工程名称
总承包单位
工作界面划分作业标准
专业分包单位
独立承包单位
主体 安装 工程
5 消防工程
消防承包商负责下列工作:
1、消防栓系统:A、利用市政管网不须
泵房加压的,包含从市政管接驳点开始
至室内消防栓的所有内容;B、总包安装
单位负责水源进消防水池和屋顶消防水
箱,消防水池、屋顶消防水箱由总包土
1
科目
序 号
工程名称
总承包单位
工作界面划分作业标准
专业分包单位
独立承包单位
2
总承包商负责二次结构工程(抹灰墙 面按建造标准;负责保温外的抗裂砂 外墙石材干挂 浆层等全部保温工程;已搭设的外墙 脚手架提供外墙石材施工单位共同使 用)。同时预留避雷的接入点。
外墙石材干挂指定分包商负责外墙石材 及骨架的供应及施工(含外墙铁艺装饰 等外装装饰件安装后的外墙石材修补工 作;已搭设的外墙脚手架无法满足外墙 石材施工另外搭设脚手架);避雷的接 驳;
门窗由专业分包单位施工,如果 有特殊效果的饰面处理应提前与 分包单位沟通
2
交楼标准精装 总包负责完成达到建筑结构完成的交
修
楼标准
专业装修公司完成全部二次土建及安装 类精装修,包含厨房、卫生间、阳台的 防水施工。
门窗由门专业分包单位施工,如 果有特殊效果的饰面处理应提前 与分包单位沟通
七 室内水暖电器
设备安装由专业公司施工
责
1、楼栋内电话管道预埋;
户弱电箱(含所有管线及面板由精装修单位负
设备安装由专业公司施工
责
1、楼栋内网络管道预埋;
户弱电箱(含箱内设备)之后的
2、户弱电箱前的所有电线电缆及 所有管线及面板由精装修单位负
设备安装由专业公司施工
责
自来水公司负责以下工作: 1、区外市政给水点至小区总水表 组(含)间的所有内容; 2、小区总水表组至户水表组 (含)间的管道、阀门等所有内 容;
11、火灾漏电报警系统:提供漏电互感
器及漏电模块给强电单位在配电箱内安
装;
12、应急照明、出口指示、疏散指示灯
具;
13、所有建筑室内消防系统的暗埋管道
、盒
九 弱电系统
其他配合施工单位
备注
一、由机电单位负责:
1、负责敷设电源至风机、水泵、
消防报警主机等消防设备电源箱
(含箱);
2、由消防单位提供消防模块给强
科目
开发 前期 准备
序 号
工程名称
一 三通一平
总承包单位
1 场地土方平整
二 基础工程
1
地下室基坑土 方挖运
2
基坑侧土方回 填
根据项目具体情况由总包
3
地下室顶板回 填
4 基杭支护
除基坑支护单位施工范围以外的其他 施工区域降水
工作界面划分作业标准
专业分包单位
独立承包单位
有则作独立承包
独立承包。挖至指定深度和范围, 后续承台土方由总包负责
