土石方建筑项目工程预算
土石方工程预算的编制
![土石方工程预算的编制](https://img.taocdn.com/s3/m/f184b309a22d7375a417866fb84ae45c3b35c2b5.png)

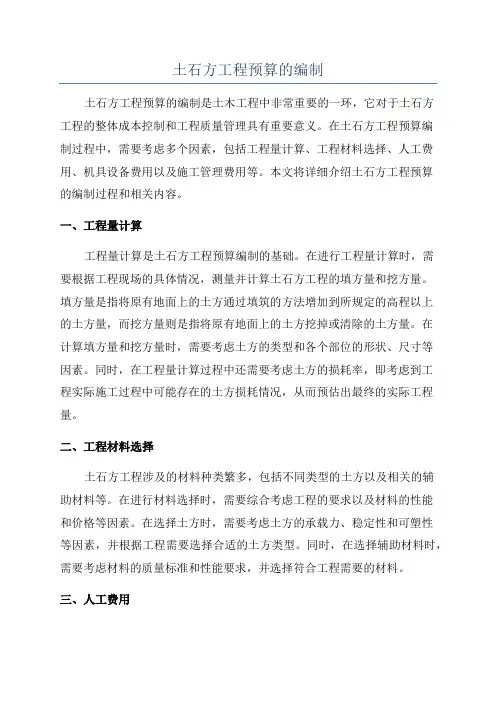

土石方工程预算的编制土石方工程预算的编制是土木工程中非常重要的一环,它对于土石方工程的整体成本控制和工程质量管理具有重要意义。
在土石方工程预算编制过程中,需要考虑多个因素,包括工程量计算、工程材料选择、人工费用、机具设备费用以及施工管理费用等。
本文将详细介绍土石方工程预算的编制过程和相关内容。
一、工程量计算工程量计算是土石方工程预算编制的基础。
在进行工程量计算时,需要根据工程现场的具体情况,测量并计算土石方工程的填方量和挖方量。
填方量是指将原有地面上的土方通过填筑的方法增加到所规定的高程以上的土方量,而挖方量则是指将原有地面上的土方挖掉或清除的土方量。
在计算填方量和挖方量时,需要考虑土方的类型和各个部位的形状、尺寸等因素。
同时,在工程量计算过程中还需要考虑土方的损耗率,即考虑到工程实际施工过程中可能存在的土方损耗情况,从而预估出最终的实际工程量。
二、工程材料选择土石方工程涉及的材料种类繁多,包括不同类型的土方以及相关的辅助材料等。
在进行材料选择时,需要综合考虑工程的要求以及材料的性能和价格等因素。
在选择土方时,需要考虑土方的承载力、稳定性和可塑性等因素,并根据工程需要选择合适的土方类型。
同时,在选择辅助材料时,需要考虑材料的质量标准和性能要求,并选择符合工程需要的材料。
三、人工费用人工费用是土石方工程预算中的重要组成部分。
在计算人工费用时,需要考虑到不同工种的人工工资标准以及工作时间和工作强度等因素。
在土石方工程中,涉及到的人工工种主要包括挖掘机操作员、装载机操作员、翻斗车司机、土方运输工人等。
在计算人工费用时,需要根据实际工作量和工作时间,计算出各个工种的工资总额,并加上相关的社会保险、福利费用等。
四、机具设备费用机具设备费用是土石方工程预算中的重要组成部分。
在计算机具设备费用时,需要考虑到各个机具设备的租赁费用或购买费用。
在进行机具设备费用计算时,需要根据工程的规模和工期,选择合适的设备类型和数量,并根据租赁费用或购买费用进行计算。
土石方工程预算工程量计算
![土石方工程预算工程量计算](https://img.taocdn.com/s3/m/69b33e0732687e21af45b307e87101f69f31fb6c.png)
第四章 土建工程预算工程量计算
建筑工程造价
第三节 工程量计算规则
第四章 土建工程预算工程量计算
建筑工程造价
第三节 工程量计算规则
第四章 土建工程预算工程量计算
建筑工程造价
第三节 工程量计算规则
10.2-0.46×2 -0.3×2
10.2+0.06× 2
第四章 土建工程预算工程量计算
建筑工程造价
2.人工挖地槽:
确定挖土深度: H=2.0-0.45=1.55m>1.5m ∴需放坡。
确定放坡系数: 人工挖土 三类土 ∴ K=0.33 确定工作面: 混凝土垫层支模板 ∴ c=0.3m
第四章 土建工程预算工程量计算
建筑工程造价
第三节 工程量计算规则
计算沟槽长度: L中,沟槽=[(11.4+0.06×2)+(9.9+0.06×2)]×2
建筑工程造价
建筑工程造价
第三节 工程量计算规则
放坡起点: 灰土垫层由垫层上表面放坡
第四章 土建工程预算工程量计算
建筑工程造价
第三节 工程量计算规则
放坡起点: 混凝土垫层(或无垫层)由垫层底面放坡
第四章 土建工程预算工程量计算
建筑工程造价
第三节 工程量计算规则
8.挡土板:计算挡土板挖土工程量时,单面加10cm, 双面加20cm。
第三节 工程量计算规则
一、土石方工程
平整场地
土
挖沟槽
石 挖 土 挖地坑
方
挖土方
工 程
余土外运 运土
取土
回填土
第四章 土建工程预算工程量计算
基础回填土 房心回填土
建筑工程造价
第三节 工程量计算规则
土石方工程预算
![土石方工程预算](https://img.taocdn.com/s3/m/96d84f4b77c66137ee06eff9aef8941ea76e4b3e.png)
土石方工程预算一、引言土石方工程预算是指在土石方工程建设过程中对所需材料、人工、机械设备等各项费用进行合理估算和控制的工作。
准确的土石方工程预算对工程项目的顺利进行和成本控制至关重要。
本文将介绍土石方工程预算的基本概念和方法。
二、基本概念1. 土石方工程预算的定义土石方工程预算是根据土石方工程规模、性质、成本因素等,对土石方工程包括挖方、填方、边坡处理等各项费用进行合理拟编和核算的过程。
其目的是根据工程实际需求,准确预估土石方工程所需的各项资源和费用。
2. 预算的重要性土石方工程预算对工程项目的顺利进行和成本控制非常重要。
准确的预算可以帮助工程管理者在工程实施过程中做出准确的决策,如合理配置资源、合理安排工作进度等,从而实现工程项目的顺利进行和成本控制。
三、预算的方法1. 数据收集土石方工程预算需要收集大量的数据。
首先,需要搜集有关土石方工程的设计图纸和技术规范,通过仔细阅读和分析这些文件,确定工程的规模、性质和要求。
其次,还需要收集土石方工程施工过程中所需的各种材料的价格、人力资源的成本以及机械设备的租赁费用等数据。
2. 预算的编制在数据搜集完毕后,可以开始进行土石方工程预算的编制。
预算的编制包括以下几个步骤:首先,根据设计图纸和技术规范,计算土石方工程的挖方和填方量。
其次,确定所需的各种材料的数量,如土石方、砂石、水泥等。
然后,根据材料的单价,计算各种材料的成本。
最后,计算人工费用和机械设备租赁费用等其他费用。
3. 预算的审查和修改预算编制完成后,需要进行审查和修改。
在审查过程中,需要仔细检查各项数据的准确性和合理性。
如果发现有错误或需要修改的地方,应及时进行修正。
审查完毕后,预算需要经过相关部门或专业人士的审批,确保预算的合理性和可行性。
四、实例分析以下是一个土石方工程预算的实例分析:假设某土石方工程需要进行1000立方米的挖方和1500立方米的填方。
根据市场行情,挖方的每立方米成本为100元,填方的每立方米成本为80元。
土石方工程(预算)详解
![土石方工程(预算)详解](https://img.taocdn.com/s3/m/edb9d0a61a37f111f1855bf0.png)
八、挖沟槽
(一)外墙沟槽,按外墙中心线长度计算; 内墙沟槽,按图示基础(含垫层)底面之间净长度计算;
第一章
土石方工程
第一节 定额说明
一、本章包括单独土石方、人工土石方、机械土石方、平整、 清理及回填等内容。 二、单独土石方定额项目,适用于自然地坪与设计室外 地坪之间,且挖方或填方工程量大于5000m3的土石方工程。 本章其他定额项目,适用于设计室外地坪以下的土石方(基础 土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3 的土石方工程。单独土石方定额项目不能满足需要时,可以 借用其他土石方定额项目,但应乘以系数0.9。
二、自然地坪与设计室外地坪之间的土石 方,依据设计土方平衡竖向布置图,以立方米 计算。
三、基础土石方、沟槽、地坑的划分
(一)沟槽:槽底宽度(设计图示的基础或垫层的宽度,下 同)3m以内,且槽长大于3倍槽宽的为沟槽。 (二)地坑:底面积20m2以内,且底长边小于3倍短边的 为地坑。 (三)土石方:不属沟槽、地坑、或场地平整的为土石方。
土方体积换算系数表
虚方 1.00 1.20 1.30 1.50 松填 0.83 1.00 1.08 1.25 天然密实 0.77 0.92 1.00 1.15
表1-2
夯填 0.67 0.80 0.87 1.00
[例]某工程外购黄土用于室内回填,已知室内 回填土工程量300m3,试求买土的数量。 解:室内回填土按夯填考虑,工程量=300m3 套定额: 1-4-11 买土体积按虚方计算, 买土数量= 300×1.50 =450 m3
6 2 坑 3 8 土方
1
4 槽
四、基础土石方开挖深度,自设计室外地坪计算至基 础底面,有垫层时计算至垫层底面(如遇爆破岩石,其深度 应包括岩石的允许超挖深度)。 五、基础施工所需的工作面,按下表计算,几种材料 取最大值。
土石方工程预算
![土石方工程预算](https://img.taocdn.com/s3/m/2541e2eb0975f46527d3e1d9.png)
土石方工程预算来源:王立法的日志基本知识内容介绍:1.按照土石方的坚硬和开挖难易程度分类:一、二类土(亦称普通土),三类土(亦称坚土),四类土(亦称砂砾坚土)……2.按照开挖方式分为:人工土石方、机械土石方3.按照施工过程分为:平整场地、开挖土方(槽、坑、土方、山坡切土)、石方工程、土石方运输、土方回填、打夯、碾压等4.开挖深度区分5.干湿土的区分6.运土方法和距离7.土方施工措施(放坡与支挡土板)工程量计算规则一、计算土石方工程量前,应确定下列各项资料:1、土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依工程勘测资料与《土壤及岩石分类表》对照后确定(见表1-1)2、地下水位标高及排(降)水方法;3、土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4、岩石开凿、爆破方法、石渣清运方法及运距;5、其他有关资料。
二、土石方工程量计算一般规则:1.土方体积,均以挖掘前的天然密实体积为准计算。
如遇有必须以天然密实体积折算时,可按表A1-2所列数值换算。
土方体积折算表表A1-2虚方体积天然密实度体积夯实后体积松填体积1.00 0.77 0.67 0.831.30 1.00 0.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.002、挖土一律以设计室外地坪标高为准计算。
三、平整场地及辗压工程量,按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。
挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。
判断关键依据:看挖的高度以及填的深度是否超过(>;h或=)300mm四、挖掘沟槽、基坑土方工程量,按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
土石方成本预算
![土石方成本预算](https://img.taocdn.com/s3/m/7a093242bfd5b9f3f90f76c66137ee06eff94e04.png)
土石方成本预算在建筑工程领域,土石方工程是一种重要的基础性工程。
它涉及到挖掘、运输、装载、填筑等多个环节,而这些环节的成本预算是整个工程项目成本预算的重要组成部分。
本文将详细介绍土石方成本预算的编制方法、影响因素以及降低成本的措施。
一、土石方成本预算的编制方法土石方成本预算的编制方法主要包括工程量计算和单价计算两个步骤。
1、工程量计算工程量计算是编制土石方成本预算的第一步。
它主要是根据施工图纸和工程量清单,对需要挖掘、运输、装载、填筑的土石方数量进行详细计算。
在计算过程中,需要考虑到工程地质条件、施工环境、施工工艺等因素对工程量的影响。
2、单价计算单价计算是编制土石方成本预算的第二步。
它主要是根据市场价格和工程实际情况,对挖掘、运输、装载、填筑等环节的单价进行详细计算。
在计算过程中,需要考虑到机械设备型号、耗油量、维修费用等因素对单价的影响。
二、土石方成本预算的影响因素土石方成本预算受到多种因素的影响,其中主要包括以下几个方面:1、工程地质条件工程地质条件是影响土石方成本预算的重要因素之一。
不同的地质条件会对挖掘、运输、装载、填筑等环节的难度和成本产生不同的影响。
例如,在软土地基地区,需要采用特殊的施工工艺和设备,这会增加施工成本。
2、施工环境施工环境也是影响土石方成本预算的重要因素之一。
不同的施工环境会对挖掘、运输、装载、填筑等环节的效率和质量产生不同的影响。
例如,在城市地区施工,需要考虑到噪音、扬尘等因素对周边居民的影响,这会增加施工成本。
3、施工工艺施工工艺也是影响土石方成本预算的重要因素之一。
不同的施工工艺会对挖掘、运输、装载、填筑等环节的时间和成本产生不同的影响。
例如,采用机械挖掘和人工挖掘相比,机械挖掘效率更高,成本更低。
三、降低土石方成本的措施为了降低土石方成本,可以采取以下措施:1、优化施工方案优化施工方案是降低土石方成本的重要措施之一。
通过对施工方案进行详细分析和比较,选择最优的施工方案,从而提高施工效率和质量,降低施工成本。
土石方工程预算方案
![土石方工程预算方案](https://img.taocdn.com/s3/m/5bd28766b5daa58da0116c175f0e7cd18525186a.png)
土石方工程预算方案土石方工程是工程建设中的重要环节,它涉及到土地开挖、填方、挖方和边坡处理等工作。
为了保证土石方工程的质量、进度和安全,预算方案的编制显得尤为重要。
本文将分析土石方工程的预算范围、编制依据、各项费用的计算和预算编制注意事项。
二、预算范围1.开挖土石方工程:包含土地平整、挖土方、填方等。
2.边坡处理工程:包含边坡开挖、坡面处理、坡体支护、边坡绿化等。
3.挖台阶及其他土石方工程:包含开挖、填方、挖台阶等。
4.其他土石方工程:包含场地平整、场地开挖、场地填方等。
三、编制依据1.相关规范:土石方工程预算的编制依据主要是《土石方工程应用技术规范》(GB50841-2013)、《建筑工程项目工程量清单应用技术规范》(GB50128-2014)等相关国家规范,根据工程实际情况进行调整。
2.施工图设计:施工图设计是土石方工程预算的重要依据,预算编制应该根据施工图设计中的相关数据和图纸进行具体计算。
3.工程量清单:土石方工程量清单是土石方工程预算的依据之一,其中包含土石方开挖、填方、挖台阶、边坡处理等项目的工程量明细,是预算编制的基础之一。
四、各项费用的计算1.土石方工程的费用计算主要包括人工费、材料费、机械使用费、施工管理费、财务费用等几个方面。
2.人工费:人工费是土石方工程中的主要费用之一,其计算主要根据工程量清单中的人工工时和工资标准进行计算。
3.材料费:土石方工程中的材料费主要包括土石方、混凝土、边坡支护材料、绿化植物等。
其计算方法主要依据工程量清单和市场行情进行计算。
4.机械使用费:土石方工程中的机械使用费主要包括挖土机、推土机、装载机等机械设备的使用费用。
其计算方法主要是根据设备的使用时长和市场价格进行计算。
5.施工管理费:施工管理费包括项目管理人员的工资、办公费用、通讯费用等,其计算方法主要是根据项目规模和工期进行综合计算。
6.财务费用:财务费用包括工程款支付的银行利息、资金占用成本等,其计算方法主要是根据工程进度和支付方式进行计算。
土木工程概预算土石方工程
![土木工程概预算土石方工程](https://img.taocdn.com/s3/m/5ba645c0bdeb19e8b8f67c1cfad6195f312be8e6.png)
土木工程概预算 - 土石方工程概述土石方工程是土木工程建设中不可或缺的一部分,包括土方开挖填筑、挡土墙、坑道开挖等。
在土木工程建设中,土石方工程的投资占比很大,因此对土石方工程的概预算必须要掌握好,以便合理规划和使用预算。
土方开挖土方开挖是土石方工程中不可或缺的一个环节,主要包括挖土、挖深、挖宽等。
土方开挖是土石方工程中最基础的部分,也是土木工程建设中最耗资金的部分。
土方开挖的预算主要取决于以下因素:•所需挖掘的土方体积•土方堆放的位置和方式•土方挖掘难度的大小土方开挖的成本预估也需要参考一定的经验数据或者历史预算数据,才能得出实际可行的预算数值,同时也需要考虑特殊情况和变化的因素,以便对预算数值进行适当的调整。
对于土方开挖,需要预留一定的预算用于维护周边环境,清理尘土、管线等工作,以便最大程度的保证周边环境的安全和舒适。
石方开挖石方开挖是土石方工程中的一个比较特殊的环节,因为石方的特殊性使得开挖难度比较大,同时也会对土石方工程的整体预算造成很大的压力。
石方开挖的成本主要取决于以下因素:•石方开挖面积的大小•石方的硬度和坚固程度•石方开挖难度和条件由于石方开挖相对于土方开挖比较困难,因此在预算中应该留足充裕的空间,以便应对意外发生等紧急情况。
石方开挖过程中同样需要预留一定的预算用于维护周边环境,清理垃圾等工作,同时也需要对挖掘过程中可能出现的人员安全问题进行科学合理的评估。
坑道开挖坑道开挖是土石方工程中比较常见的一个环节,主要用于地下管道、地下通讯设备等的铺设和安装。
坑道开挖的成本预算相对较高,因为需要考虑到坑道的深度、宽度、长度等多种因素。
坑道开挖的预算主要取决于以下的因素:•坑道的深度和长度•坑道内部结构的复杂程度•坑道施工条件的艰苦程度需要特别注意的是,坑道开挖难度比较高,且经常会出现一些意外情况。
因此,在预算中应该充分考虑到这一点,为可能出现的意外和变化留出充分的预算空间。
挡土墙挡土墙是土石方工程中比较常见的一个部分,主要应用于山地开发等一些需要挡土的场合。
全国统一建筑工程预算工程量计算规则
![全国统一建筑工程预算工程量计算规则](https://img.taocdn.com/s3/m/fcf0ee3926d3240c844769eae009581b6bd9bdb3.png)
全国统一建筑工程预算工程量计算规则一、一般规定1. 建筑工程预算工程量计算应遵循以下规定:(1)计算顺序:应按照施工顺序进行,先地下,后地上;先结构,后装修;先主体,后屋面、楼面、地面;先室内,后室外。
(2)计算规则:应按照国家或地方建筑工程预算工程量计算规则进行。
二、土石方工程量计算规则1. 土方工程量:应根据土壤类别、施工方法、开挖深度等确定。
2. 石方工程量:应根据岩石种类、风化程度、开挖深度等确定。
3. 土石方工程量计算应注意以下几点:(1)应考虑土壤类别、施工方法等因素,合理选择计算方法。
(2)应考虑土石方类别、运输距离等因素,合理选择施工机械。
(3)应注意土石方平衡调配,避免浪费。
三、桩基工程量计算规则1. 预制钢筋混凝土桩:应根据设计要求、桩长、桩径、桩数等计算。
2. 灌注桩:应根据设计要求、成孔方法、桩长、桩径等计算。
3. 桩基工程量计算应注意以下几点:(1)应考虑地质条件、施工工艺等因素,合理选择桩型和施工方法。
(2)应考虑施工现场条件,合理布置桩位。
(3)应注意桩基质量检测和验收工作。
四、砌筑工程量计算规则1. 砖墙:应根据设计图纸要求、墙厚、砖规格等计算。
2. 砌块墙:应根据设计图纸要求、砌块种类、墙厚等计算。
3. 砌筑工程量计算应注意以下几点:(1)应考虑施工工艺和材料等因素,合理选择砌筑方法。
(2)应注意墙体平整度和垂直度的控制。
(3)应注意砌筑质量检测和验收工作。
五、钢筋混凝土工程量计算规则1. 钢筋工程量:应根据设计图纸要求、钢筋种类、规格、长度等计算。
2. 模板工程量:应根据混凝土构件的形状和尺寸,确定模板的规格和数量。
3. 混凝土工程量:应根据设计图纸要求、混凝土强度等级、配合比等计算。
4. 钢筋混凝土工程量计算应注意以下几点:(1)应考虑施工工艺和材料等因素,合理选择钢筋混凝土结构形式和施工方法。
(2)应注意钢筋混凝土结构的保护层厚度控制。
(3)应注意钢筋混凝土结构的施工质量检测和验收工作。
建筑工程概预算第一章土石方工程说明
![建筑工程概预算第一章土石方工程说明](https://img.taocdn.com/s3/m/37d52023793e0912a21614791711cc7930b77812.png)
土石方工程概预算的编制内容
直接费用
包括人工费、材料费、机械费等。
其他费用
包括措施费、规费、税金等。
利润与税金
根据企业情况和工程实际情况计算。
工程总造价
将直接费用、其他费用和利润汇总,得出工程总造价。
土石方工程概预算的编制实例
实例1
某住宅小区土石方工程概预算编制实例 ,包括编制依据、编制步骤、编制内容 等的详细说明。
工程量清单和计价表
根据工程量清单和计价表,确定土石方的开挖、 运输、回填等项目的单价和工程量。
土石方工程量的计算步骤
计算各层土石方的体积
划分地层并测量标高
将开挖范围内的地层划分为若干 个层次,并测量各层次的标高。
根据各层次的标高、厚度和土壤 或岩石的密度等参数,计算各层 土石方的体积。
汇总各层土石方的体积
加先进、高效。
发展趋势
未来,土石方工程技术将朝着信息化、智能化、绿色化的方向发展。信息化技术将应用 于土石方工程的勘察、设计、施工等各个环节,提高工程效率和质量;智能化技术将逐 步实现土石方工程的自动化施工和管理,提高施工安全和效益;绿色化技术将注重土石
方工程的环保和可持续发展,减少对环境的负面影响。
实例二
某公路路基开挖,需要计算挖方的工程量。根据设计要求和 地质勘察资料,可以将路基划分为若干个横断面,分别计算 每个横断面的面积和体积,最后汇总得到总的挖方量。
03
土石方工程施工方案
土石方工程施工前的准备工作
现场勘查
对施工场地进行实地勘察,了解地形、 地貌、地质条件,为后续施工提供基 础数据。
土石方。
暗挖法
适用于场地受限、地质条件复 杂的情况,通过隧道、地下通 道等方式进行开挖。
土石方工程预算编制
![土石方工程预算编制](https://img.taocdn.com/s3/m/02b8669c0d22590102020740be1e650e53eacf49.png)
管道 名称
500~ 600
601~ 800
管道直径(mm)
801~ 1000
1001~ 1200
1201~ 1400
土石方工程预算编制
11
补充1:若本题中旳基础底面标高改为-2.000,则挖地槽旳工
程量应怎样求解?(施工措施:人工开挖)
解:普硬土 挖土深度h
放坡坡度系数 k=0.37
-0.30
kh
h
c
a
c
土石方工程预算编制
12
V外槽=(a+2c+kh)hL 其中:a=1m c=0.3m k=0.37 h=1.7m L=L中
c
注:槽长旳取值。
8 77
土石方工程预算编制
7
V地槽=SL中+S’L内槽净
S =(图a+2c)×h=(1+2×0.3)×1.1=1.76 m2
S’=(a’+2c)×h=(0.9+2×0.3)×1.1=1.65 m2
L中 = 43.06 m
L内槽净=33.68 m V地槽=1.76×43.06+1.65×33.68=131.36 m3
V内槽=(a’+2c+kh)hL’
其中:a’=0.9m c=0.3m L’=L内槽净=33.68m
k=0.37
h=1.7m
代入求解 V地槽= V外槽+ V内槽
补充2:若本题中旳垫层材料改为三七灰土垫层,基础底面
标高改为-2.000,则挖地槽旳工程量应怎样求解? (施工措施:人工开挖)
工程概预算-06土石方工程
![工程概预算-06土石方工程](https://img.taocdn.com/s3/m/bffa7c6e4a35eefdc8d376eeaeaad1f346931126.png)
工程概预算-06土石方工程一、工程概述土石方工程是指在工程建设过程中,对地表土壤和石方进行开挖、填方和回填等处理的工程。
在工程预算中,土石方工程是一项重要的基础工程,它的施工质量直接关系到整个工程的稳定性和安全性。
本文档将详细介绍土石方工程的概预算内容,包括工程量计算、材料费用、人工费用等。
二、工程量计算土石方工程量计算是确定土石方工程施工所需材料和人工的基础。
在进行工程量计算时,需要根据实际工程情况和设计要求测量地面的几何形态、高程和体积等参数。
常用的工程量计算方法有均方根法、面积法和体积法等。
材料费用是指土石方工程中所使用的各种材料的成本。
根据材料的种类和使用量,可计算出相应的材料费用。
常见的土石方材料包括填土、砾石、砂土等。
在计算材料费用时,需要考虑材料的购买价格、运输费用和损耗率等因素。
四、人工费用人工费用是指在土石方工程中所需的人工作业的费用。
根据工程的复杂程度和施工进度,可确定所需的人员数量和工时。
通常,土石方工程所需的人工主要包括挖掘机操作员、推土机操作员和砂石运输工等。
在计算人工费用时,需要考虑人员的工资、加班费和社会保险等因素。
除了材料费用和人工费用外,土石方工程中还包括一些其他费用,如设备租赁费、燃料费、水电费、施工机械维修费等。
这些费用的计算要根据实际情况进行,通常通过工程推算或咨询相关单位来确定。
六、预算编制根据以上的工程量计算结果和费用计算结果,可以进行土石方工程的预算编制。
预算编制是对土石方工程的全面估算,包括材料费用、人工费用和其他费用的总和。
预算编制的目的是为了控制工程成本,合理安排资源,确保项目能够按时完成。
七、预算控制预算控制是对土石方工程施工过程中的费用进行监控和管理,以确保项目的财务状况良好。
在预算控制过程中,需要定期进行预算执行情况的检查和分析,及时发现和解决费用超支的问题。
八、结论土石方工程是工程建设中的重要环节,它的质量和费用对整个工程的成功与否起着至关重要的作用。
土石方工程预算
![土石方工程预算](https://img.taocdn.com/s3/m/cc57559732d4b14e852458fb770bf78a64293a75.png)
土石方工程预算土石方工程是建筑工程中不可或缺的一部分,主要涉及土壤的开挖和填充,以及石方的挖掘和处理。
为了确保土石方工程的顺利进行以及确保施工成本的控制,土石方工程预算的编制是至关重要的。
本文将介绍土石方工程预算的内容和编制过程。
一、土石方工程预算的概述土石方工程预算是指对土石方工程施工所需的各种资源进行详细的计量和计算,以确定工程所需材料和设备的数量和质量,并结合市场行情和施工时间,计算出施工成本。
土石方工程预算的准确性和合理性直接影响到工程的质量和成本。
土石方工程预算需要考虑以下几个方面的内容:1. 土石方工程的规模和范围:预算需要明确土石方工程的施工范围、计划施工时间和施工的要求,包括挖掘深度、填充高度以及石方的开挖和处理等。
2. 工程材料的消耗:土石方工程预算需要详细计算所需的各种材料的消耗量,如土壤、石方、水泥、砂石等。
对于土壤和石方的计算需要考虑到实际情况和工程要求,如土壤的含水率、石方的质量等。
3. 施工机械和设备的使用:土石方工程通常需要使用各种施工机械和设备,如挖掘机、推土机、装载机等。
预算需要考虑这些机械和设备的使用时间,以及其对工程成本的影响。
4. 劳动力的成本:土石方工程预算还需要考虑到劳动力的成本,包括工人的工资、保险和福利等。
劳动力的成本通常是施工成本的重要组成部分,需要根据实际情况进行合理的计算和安排。
5. 其他费用的考虑:在土石方工程预算中,还需要考虑到其他的费用,如运输费、管理费、安全费用等。
这些费用对工程的成本和质量都有一定的影响,需要合理计算和安排。
二、土石方工程预算的编制过程土石方工程预算的编制过程一般包括以下几个步骤:1. 工程概况分析:在开始编制土石方工程预算之前,需要对工程的概况进行详细的分析和了解,包括工程的规模和范围、施工的要求、施工机械和设备的使用等。
了解工程的概况对于预算的编制非常重要。
2. 材料和设备的估算:根据工程的概况,对所需的材料和设备进行估算和计算,包括土壤、石方、水泥、砂石等。
工程概预算-06土石方工程
![工程概预算-06土石方工程](https://img.taocdn.com/s3/m/44869d4b03d8ce2f0066235c.png)
普通土深1.4m,下面是坚土,常地下水位-2.40m。土方回填后弃土运距 100m,求该工程的基础土方的工程数量
J1: [ 2 4 ( 1 0 . 8 3 5 . 4 ) 2 ] 1 . 1 1 . 9 1 3 0 . 4 2 ( m 3 )
J2:
钢筋混凝土基础有垫层 两面放坡
S 断 ( [b + 2 0 . 3 ) + m h ] h ( b ' 2 0 . 1 ) h '
不放坡,无挡土板
S 断 ( b + 2 0 . 3 ) h ( b ' 2 0 . 1 ) h '
不放坡,两面加挡土板
S 断 ( b + 2 0 . 3 + 2 0 . 1 ) h ( b ' 2 0 . 1 ) h '
地坑 长方形放坡地坑:
S 挖 ( [a + 2 c + m h ) ( b + 2 c + m h ) h 1 /3 m 2 h 3
圆形地坑
S 挖 (r2R 2R r)h/3
室内回填土=回填土厚度×面积 回填土厚度=室内外地坪高差-室内垫层、面层厚 度 回填土面积=S底-墙体所占面积
[ 2 4 1 . 1 2 ( 5 . 4 0 . 5 ( 1 . 1 1 . 3 ) 7 ) ] 1 . 3 1 . 9 1 2 6 . 4 6 ( m 3 )
如考虑放坡和工作面:
某建筑物基础 平面图及详图 如图所示,土 壤类别为三类 土,地面做法: 20厚1:2.5的 水泥砂浆, 100厚C10的 素混凝土垫层, 素土夯
一 土石方工程
• 要注意的问题
平整场地:±30c小于宽的3倍,且坑底面积20M2以内
土石方工程施工预算
![土石方工程施工预算](https://img.taocdn.com/s3/m/d0b75c5d15791711cc7931b765ce0508763275a0.png)
土石方工程施工预算一、土石方工程施工预算的概念土石方工程施工预算是指土石方工程施工项目在合同约定的范围内,按照施工图设计要求、施工标准和合同约定,在工程建设施工过程中所需的预算费用。
施工预算根据工程的不同特点和具体情况,包括了工程项目的建筑材料、劳动力、机械设备、施工工艺、工程管理、土石方开挖等各项费用。
二、土石方工程施工预算的编制依据1、施工图设计要求:根据工程施工图纸和设计要求,编制相应的工程预算清单,包括工程建筑材料、机械设备、劳动力、施工工艺等。
2、施工标准和规范:根据国家相关的建筑工程施工标准和规范,编制合理的施工预算范围和费用标准。
3、合同约定:根据土石方工程施工合同内容,编制合理的预算费用,包括土石方开挖、运输、填方、拆除等费用。
4、工程管理和监理要求:根据工程管理和监理要求,编制合理的工程管理和监理费用,并纳入施工预算。
三、土石方工程施工预算的编制要点1、项目范围明确:根据土石方工程施工合同约定的范围和要求,确定土石方工程的具体范围,在此基础上编制施工预算。
2、工程数量计量:根据工程建设的实际需求,编制工程数量计量清单,包括土石方开挖、填方、运输等具体的工程量。
3、费用定额预算:根据土石方工程的工程数量计量和相关的费用定额标准,编制费用定额预算清单。
4、费用合理调整:根据土石方工程的具体情况和实际发生的费用情况,对费用定额进行合理的调整和预测。
5、施工方案论证:对于土石方工程的施工方案和工艺,进行合理的论证,确定合理的施工方案和工艺,并对其费用进行预算。
6、工程造价计算:根据土石方工程预算编制的各项费用,计算工程的总造价,并进行合理调整和核算,最终确定土石方工程的总造价。
四、土石方工程施工预算的作用1、合理分配资源:土石方工程施工预算可以根据工程的实际需要,合理分配建筑材料、劳动力、机械设备等资源,保证工程施工的顺利进行。
2、控制施工成本:土石方工程施工预算可以对工程的各项费用进行合理预测和控制,确保工程的施工成本在可控范围内。
土石方工程预算方案
![土石方工程预算方案](https://img.taocdn.com/s3/m/e30019095b8102d276a20029bd64783e09127df0.png)
土石方工程预算方案土石方工程预算方案一、项目概述土石方工程是指通过挖填法进行地表地下的土石材料的平移、改造和调配工作,以达到工程建设的要求。
本土石方工程预算方案将对土石方工程的预算内容进行详细阐述,并列出相关的费用、材料和人工等方面的细节。
二、工程范围土石方工程的范围主要包括以下几个方面:1. 土方开挖:根据工程设计要求,对地表土壤进行开挖、清理和处理;2. 土方填筑:将挖出的土方进行平移、填筑到需要堆填的地方,以达到要求的高度和形状;3. 地基处理:对于土地基质较差的地方,需进行地基处理,以提高地基的稳定性和承载能力。
三、工程量计算在土石方工程预算中,各项工程量都需要进行详细的计算。
具体包括:1. 土方开挖量:根据工程设计图纸和工程地形情况,计算出需要开挖的土方总量;2. 土方填筑量:根据工程设计图纸和填筑要求,计算出需要填筑的土方总量;3. 地基处理量:根据地基处理的方法和要求,计算出需要进行地基处理的土方总量;4. 材料和设备数量:根据项目需求,计算出所需的各类材料和设备的数量。
四、费用预算在土石方工程预算中,需要对各项费用进行详细的计算和核算。
具体包括以下几个方面:1. 人工费用:根据工程所需的劳动力人数和工作时间,计算出人工费用;2. 材料费用:根据项目所需的各类材料的数量和市场价格,计算出材料费用;3. 设备费用:根据项目所需的设备的数量和租用时间,计算出设备费用;4. 预留费用:为了应对工程过程中可能产生的变动和意外情况,预留一定的费用。
五、工程进度安排土石方工程的进度安排是项目成功完成的关键。
根据工程的实际情况和预算的要求,制定详细的工程进度计划,明确每个阶段的工期和工作内容,确保工程按时进行。
六、质量控制土石方工程的质量控制是项目顺利进行和成果达标的基础。
需要建立科学的质量控制体系,严格按照相关的技术标准和要求进行操作,确保施工质量和安全。
七、安全防护在土石方工程中,安全防护是至关重要的。
土石方工程预算
![土石方工程预算](https://img.taocdn.com/s3/m/c3275d772a160b4e767f5acfa1c7aa00b52a9de2.png)
土石方工程预算土石方工程预算1. 引言土石方工程预算是土石方工程项目的核心内容之一,它是根据工程地形、土质、施工工艺等因素进行科学计算和估算,提前预测土石方工程所需的人力、物力、财力等方面的资源,为工程项目的实施提供决策依据和经济保障。
本详细介绍了土石方工程预算的编制方法和相关注意事项。
2. 工程概况工程概况部分主要记录土石方工程的基本信息,包括项目名称、工程地点、施工单位、监理单位等基本信息,同时对工程的规模、工期、施工要求等进行详细描述,以便为预算编制提供准确的参考。
3. 工程范围工程范围部分详细列出土石方工程的具体项目内容和施工工序,包括土方挖掘、填方、平整等;石方爆破、采石、破碎等;道路、坡道、沟渠等。
针对每个项目内容和施工工序,进行详细的描述,包括施工方法、施工要求等。
4. 资源需求资源需求部分是核心内容之一,将根据工程范围的内容和施工工序,详细罗列土石方工程所需的人力、物力、财力等资源。
其中,人力资源包括工程人员的数量和工种、工时等;物力资源包括各项机械设备、工具材料等;财力资源包括各项费用的预估和计算。
5. 预算编制预算编制部分是根据工程范围和资源需求,按照预算编制的步骤和要求,进行详细的估算和计算。
其中,对于人力资源的预算,根据各个工种的工时和人数进行计算;对于物力资源的预算,根据设备租赁费用、材料费用等进行计算;对于财力资源的预算,根据各项费用的估算和计算进行统计。
6. 预算报告预算报告部分是将预算结果进行整理和汇总,并形成正式的预算报告。
预算报告将包括土石方工程的总预算金额、各项费用的详细说明、费用的组成和比例等内容,并进行综合分析和说明,以便项目负责人和其他相关方能够全面了解土石方工程的预算情况。
扩展内容:附件:附件1:土石方工程施工图纸附件2:土石方工程技术规范附件3:土石方工程施工合同附件4:土石方工程材料清单法律名词及注释:1. 土石方工程法:指土石方工程的施工、监理和验收等方面的法律法规。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第三节挖掘沟槽、基坑土方的有关规定
(4)沟槽放坡时,交接处重复工程量不扣除,示意 图见图10-8.
第三节挖掘沟槽、基坑土方的有关规定
(5)原槽、坑作基础垫层时,放坡自垫层上表面开 始,示意图见图10-9
第三节挖掘沟槽、基坑土方的有关规定
放
坡 1 无垫层(或砼垫层),放坡起点位置
起 2 有垫层,且垫层宽出基础的部分大于或
说明: (1)图示沟槽底宽和基坑底面积的长、宽均不含两
边工作面的宽度。 (2)根据施工图判断沟槽、基坑、控上方的顺序是:
先根据尺寸判断沟槽是否成立,若不成立再判断 是否属于基坑,若还不成立,就按挖土方项目。
第三节挖掘沟槽、基坑土方的有关规定
例 根据表10-2中各段挖方的长宽尺寸,分别确 定挖土项目。
第三节挖掘沟槽、基坑土方的有关规定
一、沟槽、基坑划分 1.凡图示沟槽底宽在3m以内,且沟槽长大于槽宽
三倍以上的,为沟槽。
第三节挖掘沟槽、基坑土方的有关规定
2.凡图示基坑底面积在20m2以内为基坑。
第三节挖掘沟槽、基坑土方的有关规定
3.凡图示沟槽底宽3m以外,坑底面积20m2以外, 平整场地挖土方厚度在30cm以外,均按挖土方计 算。
土石方工程基本要点及有关公式
定额基本要点 1 土壤类别 4 挖土类型 7 挡土板
2 土壤干湿 5 放坡 8 槽长的确定
3 挖土深度 6 工作面
有关计算公式 1 地槽工程量
2 地坑及土方工程量
3 场地平整工程量
第一节土石方工程量计算的有关规定
计算土石方工量前应确定下列各项资料: 1.土壤及岩石类别的确定。 土石方工程土壤及岩石类别的划分,依工程勘测资
⑵ 人工挖地槽(湿土,坚硬土,深度2m以内) 单价:1740.13元/100m3
注意: ➢ 土壤干湿的划分,应该根据地质勘测资料按地
下常水位划分,地下常水位以上为干土,以下 为湿土。 ➢ 施工中采用人工降水的方法使地下水位降低, 干湿土的划分仍以原地下常水位为准。
3.土方、沟槽、基坑挖(填)土起止标高、施工方法 及运距。
注:挖土一律以设计室外地坪标高为准计算。
说明——定额中的“虚土”是指未经填压自然形 成的土;天然密实土是指未经动的自然土(天然土) ;夯实土是指按规范要求经过分层碾压、夯实的
土;松填土是指挖出的自然土自然堆放未经夯实 填在槽、坑中的土。
第二节 平整场地
1、定义——是指建筑场地以内,以设计室外地坪为 准,±30cm挖、填土方及找平。
坚坚坚
项目
土土石石石石
预算单价 9.64 16.58 21.21 27.10 58.68 122.25
预算定额 分类 普硬土
坚硬土
松石
工程分类
Ⅰ~Ⅲ Ⅳ Ⅴ
预算定额 分类 次坚石
普坚石
特坚石
工程分类
Ⅵ~Ⅷ Ⅸ、Ⅹ Ⅺ~ⅩⅥ
2.地下水位标高及排(降)水方法。
例:人工挖地槽,根据现行的预算定额:
⑴ 人工挖地槽(干土,坚硬土,深度2m以内) 单价:1475.32元/100m3
建筑工程预算
主讲老师:沈登 民
第十章 土石方工程
土石方工程内容
人工土石方工程
机械土石方工程
平整场地
挖土
回填土
山坡
挖土分
切土
项工程 基
房
础
心
Байду номын сангаас
室外设计地面 以上的挖土
室外设计地面
回
回
填
填
以下的挖土
土
土
挖挖 挖 基基 土 槽坑 方
土方运输
余
亏
土
土
外
内
运
运
推土 机推 土|铲 运机 铲运 土|挖 掘机 挖土| 载重 汽车 运土
点
等于工作面的规定尺寸 3 有垫层,且垫层宽出基础的尺寸小于规
示 定的工作面宽度
意
无垫层的放坡起点位置 加宽工作面
有垫层,且垫层宽出基础的部分大于或等于工作面 的规定尺寸
有垫层,且垫层宽出基础的尺寸小于规定的工作面宽度
垫层宽出基础的部分
加宽工作面
2、工程量计算方法——按建筑物外墙外边线每边各 加2m,以平方米计算
【例10-1】根据图10-2计算人工平整场地工程量 。
【例10-2】根据图10-4计算人工平整场地工程量 。
注:上述平整地工程量计算公式只适合于由矩形 组成的建筑物平面布置的场地平整工程量计算, 如遇其他形状,还需按有关方法计算.
二、放坡系数
(1)土壤的类别和挖土的深度——决定是否放坡; (2)土壤的类别和施工方法——决定放坡坡度的大小;
第三节挖掘沟槽、基坑土方的有关规定
说明: (1)放坡起点深是指,挖土方时,各类土超过表中
的放坡起点深时,才能按表中的系数计算放坡工 程量。例如,图10-7中若是三类土时,H大于等 于1.50m才能计算放披. (2)表10-3中,人工挖四类土超过2m深时,放坡系 数为1:0.25,含义是每挖探1m,放坡宽度b就增加 0.25m。
第三节挖掘沟槽、基坑土方的有关规定
(3)从图10-7中可以看 出,放坡宽度b与深度 H和放坡角度α之间的 关系是正切函数关系 ,即 ,不同的土壤类 别取不同的α角度值, 所以不难看出,放坡 系数就是根据tanα来 确定的。例如,三类 土的tanα=b/H=0.33 我们将tanα =K来表示 放坡系数,故放坡宽 度b=KH.
挖土深度以设计室外地坪标高为计算起点,施工 方法是指人工挖土方或机械挖土方。
挖 土 深 度
挖土类型 (1)地槽:同时满足3个条件
(2)地坑:同时满足3个条件
槽 长:>3倍的宽 底 宽:<3m 挖 深:> 0.3m
长 边:< 3倍的短边 底面积:< 20m2 挖 深:> 0.3m
(3)场平:指厚度在±0.3m以内的就地挖、填、找平。
料与《土壤及岩石分类表》对照后确定(该表在建筑 工程预算定额中)。 土壤类别:普通土——一、二类土;坚土——三类 土;砂砾坚土——四类土。 岩石类别:松石、次坚石、普坚石、特坚石
不同类别土壤的地坑预算单价比较表 单位:元/m3 土壤岩石预算定额分类与工程分类的对应关系
类别 普 坚 松 次 普 特
硬硬
(4)土方:满足三个条件之一
A:“地槽”底宽>3m B:“地坑”底面积>20m2 C:“场平”厚度>±0.3m
4.岩石开凿、爆破方法、石碴清运方法及运距。
第一节土石方工程量计算的有关规定
5.其他有关资料。 土方体积,均以挖掘前的天然密实体积为准计算
。如遇有必须以天然密实体积折算时,可按表101所列数值换算。
